瀑布项目真正失控,往往不是因为没有甘特图,而是因为一个关键任务延期后,团队无法判断哪些里程碑、资源承诺和交付日期会随之改变。挑选瀑布管理工具时,功能列表看起来越长,不一定越适合;更重要的是,它能否把计划、依赖、基线、变更、责任人和汇报串成一条可追溯的管理链。
一、先讲结论:瀑布工具的“全面”,不是功能越多越好
1. 先按项目控制复杂度选,不要先按品牌排座次
如果项目只有几十项任务,前后依赖较少,团队主要需要看负责人、截止日期和阶段进度,那么易上手的甘特图、任务协作工具可能已经足够。此时,为了用不到的成本管理、资源平衡和组合报表购买复杂平台,通常得不偿失。
如果项目涉及多个部门、供应商、验收节点和串行依赖,工具至少要能处理任务层级、前后置关系、里程碑、基线、进度偏差和变更记录。否则,甘特图只是计划的展示层,实际管理仍要靠表格、邮件和会议纪要拼起来。
如果项目有多项目资源冲突、关键路径分析、成本约束、审计要求或本地部署要求,选型重点会从“团队好不好用”转向“计划模型够不够深、治理能力能不能落地、长期维护成本能不能承受”。这类项目需要把采购、实施、培训和运维一起评估。
我的核心判断是:工具的全面程度,应该用它能否闭环管理风险来衡量,而不是用功能菜单有多少项来衡量。先确认项目管理方法和组织要求,再对照产品能力;不要先看产品介绍,再反过来寻找一个能套上去的需求。
2. 2026 年选型要把“已确认”和“待核实”分开
项目管理产品的套餐、名称、部署方式、集成能力和价格都可能变化。本文不把动态价格或未经现场核验的功能包装成确定事实。下文的产品定位用于建立候选池,具体功能、版本限制和采购成本应在签约前依据厂商当期正式材料和试用结果确认。
现有搜索材料中,有目标关键词的搜索结果页,也有推广入口和备案页面,并未提供可复核的三篇竞品正文。因此,本文不声称基于那三条材料归纳了行业排名,也不伪造竞品评测数据。以下采用统一的选型框架,提供可复用的评估方法和明确标注的情景模拟。
3. 快速选型结论
- 轻量团队:优先检查甘特图、任务依赖、协作体验、数据导出和费用,不必为了“企业级”标签购买复杂套件。
- 复杂工程或多项目管理:重点验证基线、关键路径、资源、成本、多项目汇总和变更审计,并评估实施能力。
- 研发与阶段交付:需要把阶段计划、需求变更、缺陷处理和版本交付放在同一流程里验证,不能只看甘特图。
- 中大型组织:除了项目经理使用的计划视图,还要核实权限、审批、组织级报表、部署、数据治理和系统集成。

二、先回到项目现场:瀑布管理解决的是什么问题
1. 瀑布管理的重点是控制前后关系,不是把任务排成一条线
瀑布式项目通常按阶段推进:需求确认、方案设计、实施或开发、验证、交付。阶段之间有明确交付物和准入条件,后一阶段往往依赖前一阶段的成果。它并不意味着项目开始后绝不允许变化,而是要求变化能够被评估、批准、记录,并反映到后续计划中。
因此,判断工具是否真正支持瀑布管理,至少要问四个问题:能否建立多层级工作分解结构;能否表达任务之间的依赖;能否保存批准后的计划基线;发生变更时能否说明影响范围。只有甘特图而没有这些配套机制,最多是把排期画出来,并不等同于完整的项目控制。

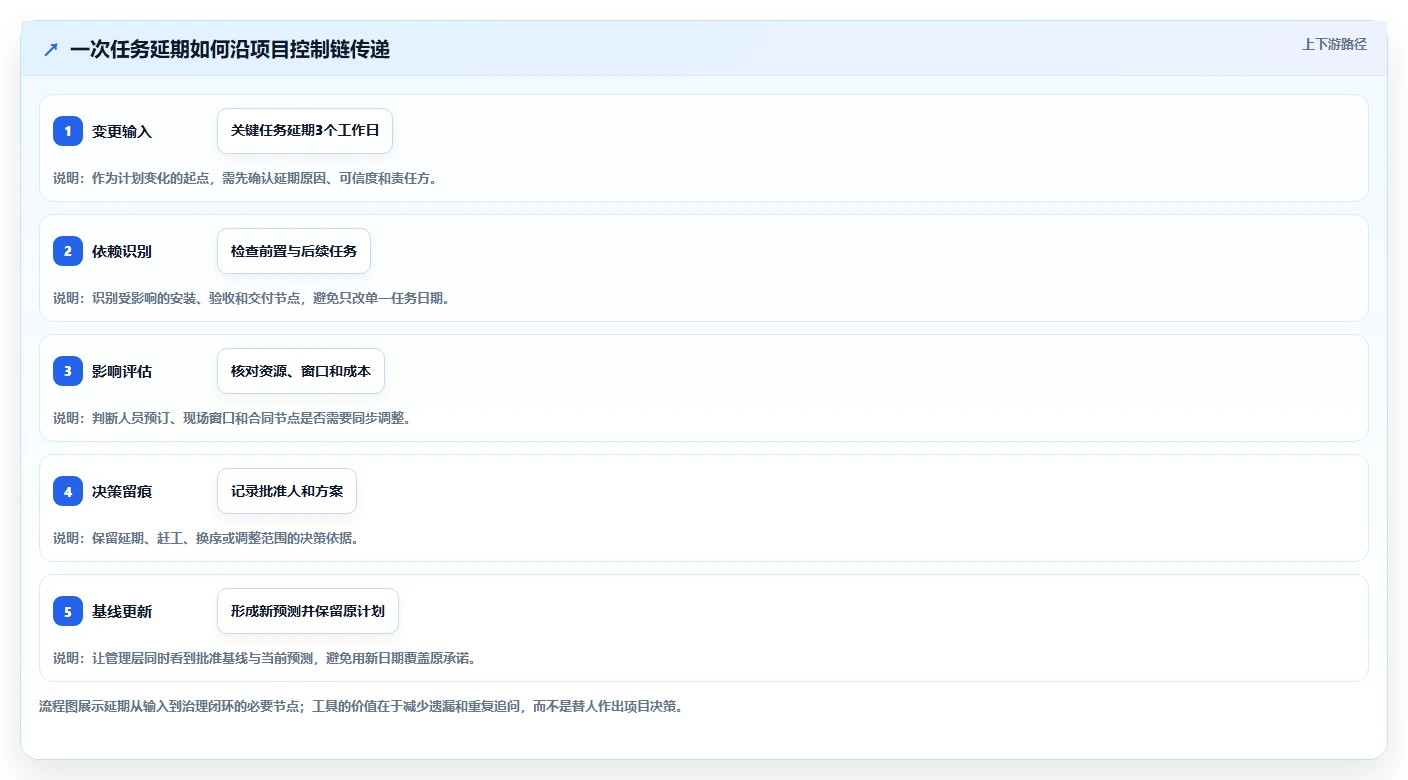

2. 一个日期变化,可能影响的不只是一个任务
以设备交付项目为例,现场验收依赖设备到货,设备到货依赖供应商生产和物流,安装又依赖场地验收与施工完成。设备延期三天,表面上只改了一个日期,实际上可能牵动现场人员预订、施工窗口、验收计划和付款节点。
如果计划工具只允许项目经理手工修改每项任务日期,项目计划很快就会出现“表面按时、实际失真”的情况。比较成熟的做法,是把依赖关系建在任务模型里,再由项目经理确认变化是否应该自动传递、哪些日期必须锁定、哪些任务需要人工重新估算。
这里需要留意:自动排期并不天然正确。工具可以根据依赖关系计算日期,但它不知道供应商是否承诺了固定窗口,也不知道某个任务是否只能由指定人员执行。因此,自动计算应该是风险发现和计划更新的辅助,不应取代项目经理对业务约束的判断。
3. 传统瀑布与现实项目之间,常常隔着变更和混合流程
很多项目并非从头到尾都严格按单向阶段推进。例如,合规要求和交付节点需要稳定控制,局部需求却可能在开发过程中调整;工程项目可能有固定审批流程,现场实施又需要根据条件分批推进。选型时,与其争论产品是否贴有“瀑布”标签,不如用真实工作流测试它能否同时表达固定阶段、受控变更和局部迭代。
对研发团队来说,这一点尤其重要。计划视图如果与需求、缺陷和版本信息脱节,项目经理看到的进度可能与实际交付状态不一致。相反,如果平台把任务、需求、缺陷、版本和阶段门禁关联起来,团队才可能减少重复录入。但具体关联方式、权限和报表口径,必须在当前版本中实际核实。
4. 工具价值要看信息从哪里来、最后流向哪里
我会沿着一条信息链检查工具:计划由谁创建,执行状态由谁更新,变更由谁批准,延期如何升级,最终汇报给谁。若这些动作都发生在系统外,工具里的计划就会逐渐变成“只为汇报而维护”的副本。
一个实用的选型问题是:项目成员每周要为了维护工具多做多少工作,又能因此少做多少重复汇报?如果同一条进度需要分别录入项目平台、电子表格和部门周报,工具虽然看起来功能齐全,实际却可能没有成为团队的工作入口。

三、常见误区:看起来功能齐全,实际可能管不住项目
1. 把甘特图等同于瀑布管理能力
甘特图是排期和沟通视图,不是完整管理机制。它可以展示任务、日期和部分依赖,但如果缺少基线、变更记录、责任边界和进度偏差分析,管理者仍难以回答“原先承诺是什么、现在偏差多少、谁批准了调整、影响了哪些交付物”。
在产品演示中,我建议不要只让销售人员展示一张预设好的甘特图。请对方现场建立一个包含摘要任务、子任务、里程碑和依赖的项目,再修改一个关键任务的日期,观察系统如何处理后续任务、基线和变更记录。这个测试通常比听十分钟功能介绍更有判断力。
2. 把功能菜单数量当作功能成熟度
某项能力出现在产品宣传页上,不代表所有套餐都支持;支持某项能力,也不代表团队能按自己的流程使用。关键路径、资源管理、基线、审批、审计、私有部署等功能,可能受版本、配置或实施方案限制。
我会把能力拆成三层核验:第一层是“产品有没有”;第二层是“当前准备采购的版本能不能用”;第三层是“团队是否能以可接受的成本把它配置好并持续维护”。只有第三层通过,功能才真正算进入团队的管理能力。
3. 以“实时进度”取代可信进度
进度更新得快,不等于数据可靠。若任务负责人没有统一的完成标准,A 项目把“开发完成”当成100%,B 项目把“测试通过”才算100%,组合报表即使实时刷新,也只是在更快地汇总口径不一致的数据。
选型时应要求产品演示状态字段、完成规则、更新责任人、审批逻辑和数据修改记录。组织规模越大,越需要先定义统一的进度口径,再讨论仪表板是否美观。
4. 把自动排期理解成自动管理
依赖计算能够帮助项目经理快速发现日期变化,但不能自动判断哪些约束是硬约束。固定验收窗口、合同交付日期、供应商承诺和不可替代的专业人员,都可能需要手工标注。没有约束说明的自动排期,容易制造“系统算出来了,所以计划可信”的错觉。
演示时可以设置一个约束条件:某里程碑日期固定,前置任务延期后,系统是否提示冲突?项目经理能否查看影响?修改是否留痕?若只能拖动日期而看不到约束关系,自动排程并没有真正解决计划风险。
5. 只比较订阅费用,不比较总拥有成本
采购报价只是成本的一部分。大型团队还会付出配置、迁移、培训、接口开发、权限治理、数据清理和后续运维成本。对复杂计划工具而言,实施顾问和内部管理员的投入,有时比首年许可费用更影响长期使用效果。
另一方面,低价工具也可能有隐性成本:无法表达组织的审批流程、不能导出所需数据、缺少必要的权限控制,最后需要额外维护表格或自建系统。比较成本时,应把这些补救工作一起纳入。
6. 用一次漂亮演示代替真实场景试用
演示环境往往已经准备好样例数据,路径清晰、权限简单、任务数量适中。真实项目则可能存在多层审批、临时变更、多个供应商、任务延期和角色冲突。试用必须用自己的流程来测,而不是只让供应商演示准备好的标准路径。
如果工具支持试用,建议至少让项目经理、任务负责人、管理层和系统管理员分别完成一次任务。项目经理关心计划和预警,执行成员关心更新是否麻烦,管理层关心汇总是否可信,管理员关心权限与维护成本。只让一种角色试用,很容易遗漏重要问题。

四、专业判断逻辑:用统一的八项标准比较产品
1. 任务分解与依赖模型
先检查工作分解结构是否支持足够的层级,摘要任务与实际执行任务是否能区分,任务依赖是否能表达项目真实的前后关系。常见依赖关系包括完成后开始、开始后开始、完成后完成等,具体支持情况要在当前版本中核验。
还要看任务拆分后如何汇总进度。若父级任务状态只能靠项目经理手工更新,整体计划容易与子任务脱节;如果系统自动汇总,也要确认汇总规则能否解释清楚,避免用一个百分比掩盖关键交付物未完成的事实。
2. 里程碑、基线和变更留痕
里程碑应该能代表可验收的结果,而不只是日历上的一个日期。基线用于记录批准后的计划,实际日期和当前预测则用来衡量偏差。三者混在一起时,项目看似“按时”,其实只是不断调整承诺日期。
评估时要确认基线能否保存、比较和追溯;变更是否记录发起人、时间、原因和批准人;计划调整后,是否仍能看见原先的承诺。对于合同节点、监管要求或跨部门承诺,这些能力往往比增加一张图表更重要。
3. 关键路径与进度风险
关键路径能力不是所有项目都必须购买,但当项目周期对延期高度敏感时,它能帮助识别真正决定交付日期的任务链。需要核实关键路径如何计算、任务时长和日历如何参与计算、约束和缓冲如何处理,以及变更后系统是否重新计算。
不要只看系统有没有“关键路径”开关。可以用一个人工可核对的小项目测试:设置两条并行任务链、一项汇合任务和一个固定里程碑,修改其中一项工期,再检查系统判断是否符合预期。
4. 资源、工时与成本管理
资源视图要能回答团队是否超负荷、关键人员是否被多个项目重复占用、任务延期是否会产生额外成本。不同产品的资源和成本管理深度差异较大,不能把“可以填写工时”直接等同于“支持资源规划”。
如果组织只需要估算工作量和记录实际工时,轻量能力可能足够。如果需要跨项目资源平衡、费率管理、预算追踪和成本预测,则应要求供应商明确演示计算口径、权限和报表,并确认这些能力属于什么版本。
5. 协作、审批与权限
瀑布项目通常牵涉多个职能与外部参与方,工具需要让成员看到与自己相关的信息,同时避免不该访问的人看到敏感数据。评估角色、项目权限、字段权限、外部协作者权限和审批记录时,应以实际组织结构为测试样本。
还要检查通知机制是否可控。过多通知会让成员忽略真正重要的延期和审批提醒;通知规则过于简单,又可能导致关键变更无人响应。好的配置不是通知越多越好,而是让不同角色收到与其职责相关的动作信息。
6. 汇报、组合视图与口径治理
单项目负责人关注任务状态和依赖,部门负责人关注资源与风险,管理层关注里程碑、预算和交付预测。一个工具即使能导出报表,也未必能提供适合不同角色的项目组合视图。
核验时要使用同一组测试数据,分别查看项目级、部门级和组合级汇总,确认数据筛选、状态定义和更新频率一致。若汇总表需要大量人工整理,工具的组织级价值就会打折。
7. 集成、部署和数据治理
检查工具能否与团队已有的身份认证、文档、研发、财务或协同系统衔接。不要只问“有没有接口”,还要确认接口范围、同步方向、字段映射、失败处理、权限继承和维护责任。
对有数据驻留、审计或内网要求的组织,应把云端、私有化或本地部署方案的差异写进采购核查清单。部署形式会影响升级速度、运维负担、备份策略和实施周期,不应在试用结束后才发现组织政策不允许。
8. 易用性、实施和持续维护
工具的长期价值取决于团队是否持续使用。若创建任务、更新进度、查看风险都很费劲,项目成员会转回聊天和表格。反过来,功能简单但维护轻、流程清楚的工具,可能比复杂系统更适合小团队。
我建议把“实施后谁负责维护模板、权限、字段、报表和集成”作为选型问题,而非上线后的附加事项。没有明确管理员和变更机制,配置很可能在半年后失控,最后团队只能绕开系统。
| 评估维度 | 基础验证问题 | 高复杂度项目的加测问题 | 常见失败信号 |
|---|---|---|---|
| 计划与依赖 | 任务层级、依赖和里程碑是否易于维护? | 依赖变化后能否识别关键交付影响? | 只能手工拖动日期,无法解释前后关系 |
| 基线与变更 | 能否保存批准计划并查看偏差? | 能否追溯变更原因、批准人和影响范围? | 新日期覆盖原日期,无法复盘承诺变化 |
| 资源与成本 | 能否记录工作量和实际投入? | 能否跨项目检查资源冲突和预算偏差? | 只显示工时,没有资源负荷或成本口径 |
| 治理与汇报 | 角色权限和基础报表是否符合流程? | 能否进行多项目汇总、审计和组织级治理? | 汇总数据需要反复导出、人工二次加工 |
| 实施与维护 | 成员能否快速完成日常更新? | 组织是否有管理员和长期配置机制? | 系统只有项目经理维护,执行人员不更新 |

五、主流产品怎么放进候选池:先看定位,再核验版本
1. Microsoft Project:适合优先评估计划与排期需求
Microsoft Project 常被纳入项目计划工具候选池,适合关注任务计划、甘特视图和进度安排的团队。实际选型时,应确认组织所需的任务管理、协作、组合视图、资源能力和集成方式具体落在哪个产品形态与许可方案中。
它是否适合某个团队,不应仅凭“大家都听说过”判断。建议拿团队的一份真实计划,测试任务层级、依赖、日历、基线、计划更新和数据共享,再核对当前许可模式、使用限制和管理方式。
2. Oracle Primavera P6:复杂工程和计划控制需求的候选方向
对于大型工程、建设和资源密集型项目,Primavera P6 常被作为计划控制方向的候选产品进行评估。重点不是它是否“最强”,而是组织是否真的需要其计划深度、项目控制能力及配套实施服务。
此类工具往往需要更认真地核算培训、实施、模板治理和内部管理员投入。若项目结构较简单,复杂的配置和操作流程可能增加采用门槛;若项目需要严谨的多层计划与组织级控制,则可以把它纳入试用和采购评估。
3. Smartsheet:评估表格化协作与项目视图的衔接
Smartsheet 可作为重视表格化工作方式、协作和项目视图整合的候选方向。对于从电子表格管理转向统一协作的团队,评估重点应放在依赖、基线、权限、自动化、汇报和数据治理能否达到项目要求,而不是只看表格是否熟悉。
如果项目需要深度的资源、成本或工程计划控制,应针对这些场景安排专项测试。不同版本与配置提供的能力可能不同,不能依据单一界面演示推断整个产品体系。
4. PingCode:研发与阶段交付场景的验证对象
对于研发管理或阶段交付流程,可以把 PingCode 纳入候选清单进行验证。它面向中大型企业及 100 人以上组织这一定位,意味着评估时应重点关注组织级权限、跨团队协同、流程适配、项目汇总和现有研发流程之间的衔接;这里的定位不是对具体版本功能的背书,实际能力仍需按当前产品材料和试用环境确认。
建议用一个包含需求确认、设计评审、开发、测试和发布节点的模拟项目检验:阶段门禁能否表达,需求或缺陷变化是否能反映到计划,管理层能否查看项目整体风险,执行成员是否需要重复维护相同数据。如果关键计划仍需在另一套系统维护,就要把重复录入成本列入比较。
5. 国产协作平台与行业工具:重点审视部署、服务和流程适配
国内团队还可能评估提供项目协作、研发管理或行业项目管理能力的平台。此类工具的差异不应被简化为“本地化更好”或“更适合国内企业”,而应进一步验证中文支持、部署选项、数据管理、审批流程、客户服务、迁移能力和真实业务适配程度。
涉及行业监管、客户数据或专网部署的项目,还需要IT、安全、法务和业务部门共同确认要求。产品演示通过,不代表数据处理方式、合同条款和运维责任已经满足采购要求。
6. 不建议用脱离场景的总排名替代选型
产品横向比较可以帮助缩小范围,但把不同类型工具放在一张表里打总分,容易把“功能覆盖广”误当成“适合所有团队”。复杂工程计划软件、表格化协作平台和研发流程平台,目标用户、部署成本和能力重心并不完全相同。
| 候选方向 | 适合优先验证的需求 | 必须核实的边界 | 建议的试用任务 |
|---|---|---|---|
| Microsoft Project | 项目排期、任务计划、甘特视图与进度控制 | 当前许可形态、协作范围、资源与组合管理能力 | 导入真实计划并验证依赖、基线、共享和报表 |
| Oracle Primavera P6 | 复杂工程计划、多层级控制和资源密集型项目 | 实施周期、培训要求、维护成本和组织采用门槛 | 构造并行任务、约束日期和资源冲突场景 |
| Smartsheet | 表格化协作、项目视图与工作流衔接 | 深度计划、成本控制、版本能力与数据治理 | 测试依赖变化、审批流程、汇报和数据导出 |
| PingCode | 研发管理、阶段交付和中大型团队协作场景 | 当前版本能力、流程配置、组织权限和研发系统衔接 | 贯通需求、阶段任务、缺陷、发布和管理汇报 |
| 行业或本地协作平台 | 本地部署、行业流程、中文服务和特定治理要求 | 数据安全、部署维护、接口、服务承诺和迁移方式 | 验证权限、审批、数据导出和灾备要求 |
表中候选产品的名称只用于说明评估方向,不代表固定排名或对当前所有版本的功能承诺。采购团队应将“待核实项”交给厂商书面确认,并把回答留存到评估记录中。

六、用一个模拟项目看评估方法:不要靠印象打分
1. 场景设定:跨部门设备交付项目
下面用一个情景模拟说明如何做选型。假设项目有设备采购、现场准备、安装、联调和验收五个阶段,由采购、工程、技术、质量和客户代表共同参与,合同交付日期固定,设备到货时间存在不确定性。
为了避免把模拟误写成真实客户案例,以下任务数量、权重和测试结果均为建议基准,不代表任何产品的实测效果。真实评估时,应由企业替换成自己的项目计划、角色和合同约束。
2. 建立最小可复现测试集
我会把同一组测试场景交给每个候选工具,并要求供应商或试用团队在相同条件下操作。这样能降低演示环境和测试口径不同带来的偏差。
- 创建五个阶段、四十项任务、六个里程碑的模拟项目。
- 设置至少十条前后置依赖,包含并行任务和汇合任务。
- 给验收里程碑设定固定日期,并标记必须由指定角色完成的任务。
- 保存一份批准基线,再将设备到货任务延期三个工作日。
- 检查系统是否能显示受影响任务、计划偏差、资源冲突和审批记录。
- 以项目成员、项目经理、管理者和系统管理员四种角色分别查看信息。
- 导出项目数据,确认字段完整、格式可用、权限符合预期。
测试的关键不只是“功能是否出现”,而是同一问题能否被不同角色用同一组数据回答。例如,项目经理和管理层对交付日期的理解是否一致,延期的原因和批准状态是否可追溯,执行成员能否快速找到自己要更新的任务。
3. 把定性体验和硬性门槛分开
有些能力适合评分,例如易用性、报表清晰度和配置灵活性;有些则应设为通过或不通过,例如是否满足强制部署要求、是否支持必要的数据导出、是否符合组织的权限政策。不能让“界面很好看”的高分抵消安全或合规要求不达标。
我建议先列出不可妥协条件,再给可比较项设置权重。权重应由项目发起人、实际用户和IT共同确认,并在看供应商演示前锁定,避免试用过程中因为某个产品表现好而临时改变评分标准。
| 测试维度 | 权重建议 | 观察证据 | 通过标准示例 |
|---|---|---|---|
| 计划与依赖 | 25% | 任务关系、里程碑、延期传播和计划解释 | 关键任务变化后,能识别受影响节点并由项目经理复核 |
| 基线与变更 | 20% | 原计划、当前预测、原因、批准记录 | 能追踪日期变化,不以新日期覆盖原批准承诺 |
| 协作与权限 | 15% | 成员更新、外部参与、审批和通知 | 角色能访问必要信息且敏感内容受到限制 |
| 资源与成本 | 15% | 工作量、资源负荷、预算或成本视图 | 达到项目所需深度,数据口径可以解释 |
| 汇报与组合视图 | 10% | 项目、部门和管理层视图 | 同一数据在不同层级汇总时口径一致 |
| 部署与数据治理 | 硬性门槛 | 部署方案、权限、审计、导出和备份 | 符合企业安全与运维政策,否则不进入总分比较 |
| 实施与维护成本 | 15% | 配置、迁移、培训、管理员和续期投入 | 有明确责任人和可持续维护预算 |
4. 用模拟评分找问题,不要制造伪精确排名
如果试用记录显示某工具在依赖和基线方面表现良好,但执行成员普遍认为更新步骤繁琐,这不是一个能靠总分隐藏的细节。它意味着上线后可能需要培训、模板简化或流程再设计;若这些调整仍无法降低摩擦,采用风险就是真实成本。
同样,某工具得分略低但能满足部署硬性要求,另一个工具分数更高却不符合数据策略,前者才有资格继续进入商务比较。评分是组织内部的决策工具,不是市场榜单,更不应该在缺少统一实测的情况下宣称某产品排名第一。

七、不同情况下的行动建议:从试用走到上线
1. 小团队:先证明系统比表格更省事
小团队可以用一到两个真实项目做短周期试用,重点观察任务更新、依赖调整、里程碑提醒和数据导出。若系统需要专人维护大量字段,却没有减少会议准备和状态追问,就先简化流程,不要急着扩大使用范围。
建议从最小模板开始:阶段、任务、负责人、开始和结束日期、依赖、状态、风险、里程碑。先确保每个字段有人负责、有明确含义,再逐步增加工时、成本或审批字段。
2. 跨部门团队:先统一状态定义和变更流程
多部门项目最常见的问题不是缺少工具,而是对“已完成”“阻塞”“延期”“待验收”的定义不同。上线前应明确谁能改变计划、什么情况需要审批、延期多久需要升级、基线何时更新,以及项目汇报按哪个日期口径进行。
选择工具时,应重点测试权限、阶段门禁、跨团队依赖、状态汇总和审批留痕。先选一个跨部门项目跑完整流程,记录哪些步骤发生在系统外,再决定是否推广到更多项目。
3. 大型工程:先核计划模型,再核实施能力
大型工程可以从一份实际工程计划中抽取代表性工作包,测试层级、日历、约束、资源冲突、关键路径和基线变化。测试数据不要只选最简单的任务,还要包括并行施工、固定验收窗口和供应链不确定性。
除了软件能力,还应评估厂商或实施团队是否有清晰的方法论、培训安排、升级机制和问题响应方式。实施方案应明确数据迁移责任、模板归属、系统管理员培养和上线后的支持范围。
4. 研发团队:先验证计划和实际交付数据能否一致
研发团队需要把阶段计划和需求、缺陷、版本或发布节点的关系跑通。测试延期时,不能只看甘特图上的日期有没有更新,还要看需求变更、缺陷状态和版本交付的统计是否与实际工作一致。
若研发成员需要在多套平台重复更新任务状态,应把重复录入量作为试用指标。可以抽样统计一周内同一字段维护了几次、项目经理汇总花了多少时间,再判断集成或流程调整能否减少重复劳动。
5. 中大型组织:先确认治理模式,再设计分阶段上线
对于中大型组织,可以把 PingCode 作为研发与阶段交付场景的候选对象,尤其需要核实当前版本是否满足组织级权限、跨团队视图、项目流程和现有工具衔接要求。不要只用一支团队的成功试用推断全组织可复制,也不要把产品定位当成具体能力证明。
更稳妥的做法是先选一个有代表性的项目群作为试点,覆盖项目经理、执行团队和管理层三个层级。试点结束后,复盘数据质量、维护成本、权限问题、报表差异和成员采用情况,再决定扩展范围。
6. 上线前准备一份不可遗漏的核查清单
- 产品、版本、套餐与功能边界是否书面确认?
- 部署方式、数据存储、备份、导出和退出方案是否符合政策?
- 任务依赖、里程碑、基线、变更和审计是否通过真实场景测试?
- 不同角色的权限、审批、通知和数据可见范围是否正确?
- 是否明确模板维护人、系统管理员、培训负责人和升级流程?
- 首年、续期、实施、迁移、接口、培训和运维成本是否都已核算?
- 合同中是否写明服务范围、响应方式、数据归属和终止后的数据处理?

八、最后的取舍:选择能长期执行的控制方式
1. 轻量与完整的取舍
轻量工具的优势通常是容易开始、团队负担较低;短板可能是复杂依赖、资源控制和组织级治理能力有限。完整平台可以承载更严谨的流程与汇总,但也需要更多配置、培训和维护。不要把“轻量”理解为不专业,也不要把“复杂”理解为更可靠。
当项目规模小、变更少、风险可控时,简单工具往往更有效;当项目牵涉多个团队、固定交付承诺和明显资源冲突时,增加控制能力才有价值。关键是让能力与风险匹配,而非追求最大化。
2. 灵活与可控的取舍
流程越灵活,成员越容易根据工作变化调整任务,但管理口径可能变得松散;流程越严格,审批与追溯更完整,也可能拖慢小变更处理。企业应区分需要严控的变更和可以团队内调整的日常工作,为不同风险等级设计不同规则。
例如,修改一个内部任务日期,未必需要高层审批;改变合同里程碑、验收范围或关键资源承诺,则应记录原因并经过明确决策。工具应能承载这种分级控制,而不是所有变化都走同一套繁重流程。
3. 云端便利与部署治理的取舍
云端方案通常更便于快速启用和跨地点协作,但是否可用取决于组织的数据政策、合同要求和系统集成条件。私有化或本地部署可以满足某些治理要求,却可能增加升级、备份、监控和故障处理责任。
不要仅凭“数据更安全”或“云端更方便”做判断。应由业务、IT、安全和采购分别列出必须满足的条件,再基于正式方案核实数据位置、身份认证、日志、备份、升级和退出机制。
4. 自动化与人工判断的取舍
自动排程、提醒和报表适合减少机械操作、暴露异常,但项目风险仍需业务判断。系统提醒某项任务可能影响里程碑,并不等于延期方案已经确定;自动更新日期,也不意味着利益相关方已经接受新承诺。
更好的分工是:工具负责计算、记录、提示和汇总;项目经理负责确认约束、评估影响、推动决策和沟通承诺。凡是影响范围、成本、合同和对外交付的变化,都应保留人工确认机制。
5. 现在就能执行的下一步
如果你正在选型,不必马上开始看十几款产品。先找一个近期项目,整理阶段、任务、依赖、固定日期、参与角色、审批节点和主要风险;再标出哪些问题目前靠表格、邮件或会议补位。
接着,把需求分成“硬性门槛”和“可比较能力”,选出三到五个候选方向,使用同一套测试计划进行验证。要求每家提供当前版本和套餐的书面说明,对关键功能现场操作,对报价拆分实施、培训和续期成本。
瀑布管理工具的选型,不是找一款最会画计划的产品,而是找一种团队愿意持续执行、管理者能够信任、变化发生后仍能追溯的工作机制。先用真实项目验证这套机制,再决定是否采购和推广,比任何脱离场景的“最佳工具榜”更能降低选错的风险。

常见问题解答(FAQ)
1. 功能全面的瀑布管理工具,必须具备哪些能力?
我在给团队挑项目管理软件时,发现不少产品都说自己支持瀑布管理,但演示时通常只展示甘特图。我担心买回来才发现任务依赖、计划变更和进度偏差都管不住。究竟应该用哪些具体标准判断它是不是一款真正适合瀑布项目的工具?
判断一款工具是否适合瀑布项目,不能只看有没有甘特图。甘特图解决的是计划展示问题;真正影响项目能否按阶段推进的,是任务分解、前后置依赖、里程碑、计划基线、变更记录和进度偏差追踪。建议用同一个小型项目做试用:建立三个阶段、十余个任务,为任务设置依赖和负责人,再调整一个关键任务的日期。
观察后续排期能否按依赖关系更新,工具是否保留原计划、显示延期影响,并允许团队追溯是谁在何时修改了计划。如果项目涉及多部门或大量资源,再检查关键路径、资源分配、工时或成本跟踪、权限审批和跨项目报表。功能是否包含在当前套餐、是否需要插件或额外实施,也要单独核实。
所谓“功能全面”,应理解为关键流程能够闭环,而不是功能菜单看起来很长。
2. 2026年主流瀑布管理工具怎么选,哪一类团队适合哪种产品?
我负责的项目既要明确阶段和交付日期,也需要多个部门同步进度。看产品介绍时,几乎每款工具都能排任务、看甘特图,但我不确定小团队和大型工程项目是否应该用同一类软件。选型时应该先比较品牌,还是先按项目场景筛选?
更稳妥的顺序是先定义项目复杂度和治理要求,再筛产品,而不是先找一个“总排名第一”。轻量团队可优先看任务依赖、甘特图、协作和上手成本;多部门项目应重点验证权限、审批、变更留痕和组合报表;大型工程或资源密集型项目则要深入检查关键路径、资源与成本控制,以及实施和维护能力。
候选产品可以按类型初筛:Microsoft Project 可纳入常规计划与进度管理的比较;Oracle Primavera P6 可作为复杂工程计划场景的候选;Smartsheet 可用于考察表格式协作与项目跟踪方式。
它们的实际适用性仍取决于当前版本、授权方案、部署要求和团队流程,不能仅凭产品名称下结论。建议把候选项放进同一张表,记录依赖管理、基线、资源成本、权限、部署、价格口径和限制,并给每项标注核验日期。这样得到的是适合本团队的选择,而不是脱离场景的抽象排名。
3. 试用瀑布管理工具时,怎样设计测试才能避免只看演示效果?
我以前试用软件时,照着销售演示点一遍,觉得功能都齐全;真正迁移项目后才发现计划变更和延期追踪并不好用。这次我想在采购前自己测试,但不知道该准备什么项目样例,也不知道哪些结果值得记录。有没有一套可复用的试用方法?
准备一个小型但完整的模拟项目即可,不必一开始就导入全部真实数据。设置三个阶段、十到十五个任务、两三个里程碑、几组前后置依赖,并给任务安排负责人和预计工时。重点不是任务数量,而是样例里要包含延期、依赖和变更这些真实情况。试用时依次完成五项检查:修改关键任务日期,查看后续排期变化;
保存计划基线,再比较实际进度;记录一次变更,检查是否能追溯原因和责任人;调整权限,确认不同角色看到和操作的内容是否符合预期;最后导出报表与项目数据,评估交接和退出成本。可以按“计划与依赖30%、变更和进度跟踪25%、协作权限20%、报表集成15%、成本与部署10%”进行内部评分。
这只是便于团队比较的建议权重,不是行业标准。评分之外,还应记录操作步骤、测试版本、遇到的问题和需要销售方书面确认的事项。
4. 瀑布管理工具的价格应该怎么比较,采购前还要问清哪些隐藏成本?
我在比较项目管理软件报价时,发现有的按用户收费,有的需要联系销售,而且部署和实施费用不一定写在页面上。我担心只比较订阅单价会低估总成本,也担心后续增加成员、培训或数据迁移时预算超支。采购前应该把哪些费用和条款放在一起看?
不要只比较每个用户的订阅价格。建议把成本拆成软件授权、实施配置、数据迁移、培训、系统集成、运维支持和后续扩容几类,并统一比较周期、用户数量、币种、税费和服务范围。若产品提供不同套餐,还要确认关键功能对应的具体版本,避免用基础版报价对比包含高级能力的方案。
采购前可请供应方书面说明:云端或本地部署的可选方式、最低采购数量、试用和续费规则、数据导出格式、接口或插件费用、服务响应范围,以及合同结束后的数据处理方式。对于需要私有部署或严格审计的组织,还应评估服务器、升级和内部运维所需的人力成本。
价格会随地区、版本和合同条件变化,因此文章或内部评估表应注明查询日期,最终以正式报价和合同为准。若团队还没有稳定的项目流程,先用代表性项目完成试用,再估算迁移和培训成本,通常比单看功能清单更能避免采购后才发现不适配。
核心关键词
文章包含AI辅助创作:功能全面的瀑布管理工具有哪些?2026年主流产品测评与选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/152629
