能对接OA的瀑布管理工具哪家强?2026年企业选型对比与落地建议
企业选瀑布管理工具,最容易踩的坑不是甘特图不好看,而是项目计划、OA审批和组织权限各自运行:项目经理在工具里改了交付日期,OA里的审批仍引用旧计划;员工调岗后,待办还发给原负责人;接口显示“已对接”,但失败记录没人处理。我的核心判断是:没有脱离业务条件的“最强工具”,真正该比较的是瀑布项目适配度、OA集成可控度和长期维护成本。当前可见的搜索结果不足以支持可靠的厂商排名,因此本文不编造品牌榜单,而提供一套能用于询价、试点和验收的选型方法,并用清楚标注的情景模拟解释如何做判断。
一、先说结论:别从品牌榜开始,从业务边界开始
1. “能对接OA”不是单一产品能力
厂商说“支持OA对接”,可能指内置连接器、官方插件、开放接口、第三方集成平台,也可能只是可以委托实施团队做定制开发。这些做法都可能实现数据交换,但实施周期、费用、升级风险和故障责任完全不同。
因此,我不会把“支持API”直接记为“已打通”。选型时至少要问清楚:连接哪一类OA、支持什么版本和部署模式、交换什么数据、单向还是双向、谁负责维护,以及接口失败后谁会收到通知。未得到书面答复的能力,先标记为“待核实”,不要在评分表里当作已具备。
2. 瀑布管理适配度与集成能力要分别评估
瀑布式项目管理关注阶段、里程碑、前后置依赖、阶段交付物、变更控制和基线。OA更常承担组织、审批、制度流程和消息待办等职责。两类系统之间有协作关系,但不必把所有数据复制到两个地方。
我建议把选型拆成两个独立问题:第一,工具本身能不能表达企业的阶段交付流程;第二,OA与项目工具之间是否只交换必要数据,并且有明确的权限、失败处理与运维责任。前一项决定能不能管项目,后一项决定上线后会不会变成新的信息孤岛。
3. 当前资料不足以给出可信的绝对排名
本次可用搜索材料主要是搜索入口、索引页和与主题关联不明确的企业服务页面,没有形成可核验的产品对比、官方集成文档、价格信息或真实测试记录。它们能说明“OA对接”是值得解释的选型问题,却不能证明哪家产品功能最好,也不能代表行业普遍写法。
所以,本文的“对比”重点放在可核验的能力与决策方式,而不是杜撰产品分数。若企业已经有候选产品,可以把后文表格复制到评审表,逐项填入官方文档、厂商书面确认和试点结果。没有证据的空格,比一个看似精确的总分更诚实,也更有用。
| 比较维度 | 需要回答的问题 | 什么才算有效证据 |
|---|---|---|
| 瀑布管理 | 阶段、里程碑、依赖、变更和交付物能否按业务规则管理? | 产品文档、配置演示、真实业务样例 |
| OA集成 | 连接方式、数据范围、同步方向、异常机制分别是什么? | 接口文档、支持范围说明、字段映射表 |
| 组织权限 | 人员、部门、角色、离职和调岗如何同步? | 权限方案、测试账号验证、审计记录 |
| 实施维护 | 谁开发、谁验收、谁处理故障、升级如何兼容? | 实施方案、合同边界、运维SLA或服务约定 |
| 总成本 | 许可、接口、实施、部署和持续维护分别多少钱? | 拆项报价、费用周期、续费与变更条款 |

二、为什么瀑布项目和OA容易“看起来打通,实际没协同”
1. 两套系统通常承担不同的管理责任
在不少企业里,OA是组织和流程的入口,项目工具是计划执行的工作台。员工在OA里提交立项或变更审批,项目经理在项目工具中维护任务、里程碑和交付物。只要双方职责没有划清,系统集成就会把原有的流程歧义放大。
例如,审批通过后究竟由OA更新项目状态,还是由项目工具负责人确认后更新?项目计划日期以哪边为准?审批附件是否需要同步,还是只保留审批编号和链接?这些问题都不是接口技术可以代替业务部门回答的。
2. 瀑布流程对前后顺序和基线尤其敏感
瀑布项目通常按阶段推进,上一阶段的评审或交付物可能是下一阶段启动的条件。若阶段门、责任人和审批状态在两个系统中含义不一致,就会出现“OA已通过、项目阶段未更新”或“项目已推进、审批仍在处理中”的冲突。
因此,关键不在于把每个字段都同步,而在于识别哪些状态会影响项目决策。例如,阶段门结论可能需要被项目工具引用;日常讨论消息不一定需要进入项目台账。同步范围越大,不代表协同越好,反而可能产生重复通知、数据冲突和更多权限问题。
3. 组织变动会持续考验集成质量
演示时使用固定的测试账号,往往看不出组织同步的问题。真正的风险会在人员离职、部门调整、临时项目组变更和代理审批时暴露:待办是否转交、历史记录归属是否保留、原负责人是否还能访问、项目成员权限是否及时撤回。
我会把这类场景放进试点,而不是只验证“正常账号能不能登录”。身份映射如果处理不清,轻则待办发错人,重则敏感项目数据对不该访问的人继续开放。
4. OA对接的价值要用流程结果衡量
对接的目标不是让两个系统都出现同一份数据,而是减少人工搬运、降低状态不一致,并让责任可追溯。若接口增加了重复录入、人工核对和故障排查时间,就算技术上连接成功,也不能算业务上成功。
建议在立项前确定基线,例如当前一个变更从发起到项目计划更新需要多久、每月有多少次手工复制、状态核对由几个人完成。试点结束后用相同口径复测,避免只用“用户觉得方便”来验收。

三、四个常见误区:接口演示通过,不等于项目能落地
1. 把“有API”理解为“开箱即用”
API只是系统交换信息的一种技术入口,并不自动提供字段映射、身份匹配、审批流配置、错误重试和后续维护。两个系统即使都有接口,如果字段定义不同、权限策略不兼容,仍然需要开发或配置工作。
询价时不要只问“有没有API”,要追问接口文档是否开放、是否收费、调用频率限制是什么、是否提供测试环境、接口版本变化如何通知。还要确认技术支持是否覆盖实际部署模式,以及集成改造属于产品服务还是项目定制。
2. 把同步字段越多当成越完整
项目名称、负责人、阶段和审批状态可能值得同步,但评论、附件、全部任务明细未必需要跨系统复制。每增加一类同步对象,就增加字段映射、权限审查、异常处理和版本兼容的工作量。
更稳妥的做法是按决策价值分级:哪些数据必须及时同步,哪些只需要链接跳转,哪些留在原系统即可。同步策略应服务于具体动作,而不是为了展示“集成很深”而把所有内容都搬过去。
3. 把实时同步当成默认目标
实时同步听起来先进,但并非每个业务都需要。若项目成员只在每日例会上检查普通进度,定时同步可能已足够;但审批通过后需要马上解锁下一阶段时,延迟就可能造成流程阻塞。
在设计前先定义业务时限:什么数据允许延迟,最长可接受多久;哪些状态变化必须立即通知;失败时是自动重试、人工补偿,还是阻止后续操作。没有这些规则,“实时”只是一个难以验收的形容词。
4. 只验收正常路径,不测异常路径
最常见的演示路径是:正常账号提交申请、审批通过、项目状态变化。实际运行还会遇到重复提交、人员不存在、字段缺失、网络超时、审批撤回、部门调整和接口限流。
验收时至少要验证失败是否可见、谁能处理、是否会重复创建记录、补偿后如何对账。尤其要避免一种静默失败:前端显示提交成功,后台同步实际上没有完成,直到项目延期才发现状态缺失。
| 误区 | 表面判断 | 更有效的核验方式 |
|---|---|---|
| 有接口就能对接 | 厂商提供API说明 | 拿实际字段、身份映射和异常场景跑通端到端流程 |
| 字段越多越好 | 两边数据看起来一致 | 逐字段说明业务用途、权威来源和访问权限 |
| 必须实时同步 | 接口响应越快越先进 | 按业务时限区分实时、定时和人工触发 |
| 正常演示通过即可 | 一次审批顺利完成 | 测试失败、重试、撤回、重复提交和组织变更 |

四、专业判断逻辑:先评瀑布能力,再评集成可落地性
1. 先画出瀑布流程,而不是先看甘特图
甘特图只是计划的一种呈现方式,不等于完整的瀑布项目管理。评估时先写清项目有哪些阶段、每个阶段的准入条件、里程碑、交付物、审批点和负责人,再用这些真实规则检查工具能否承载。
我通常会要求项目团队拿一个已经结束或正在执行的典型项目,把阶段计划和变更过程复原出来。若只能用“任务列表加颜色标签”模拟关口管理,工具可能适合轻量排期,却未必适合承担正式的阶段控制。
2. 对任务依赖和计划基线做真实验证

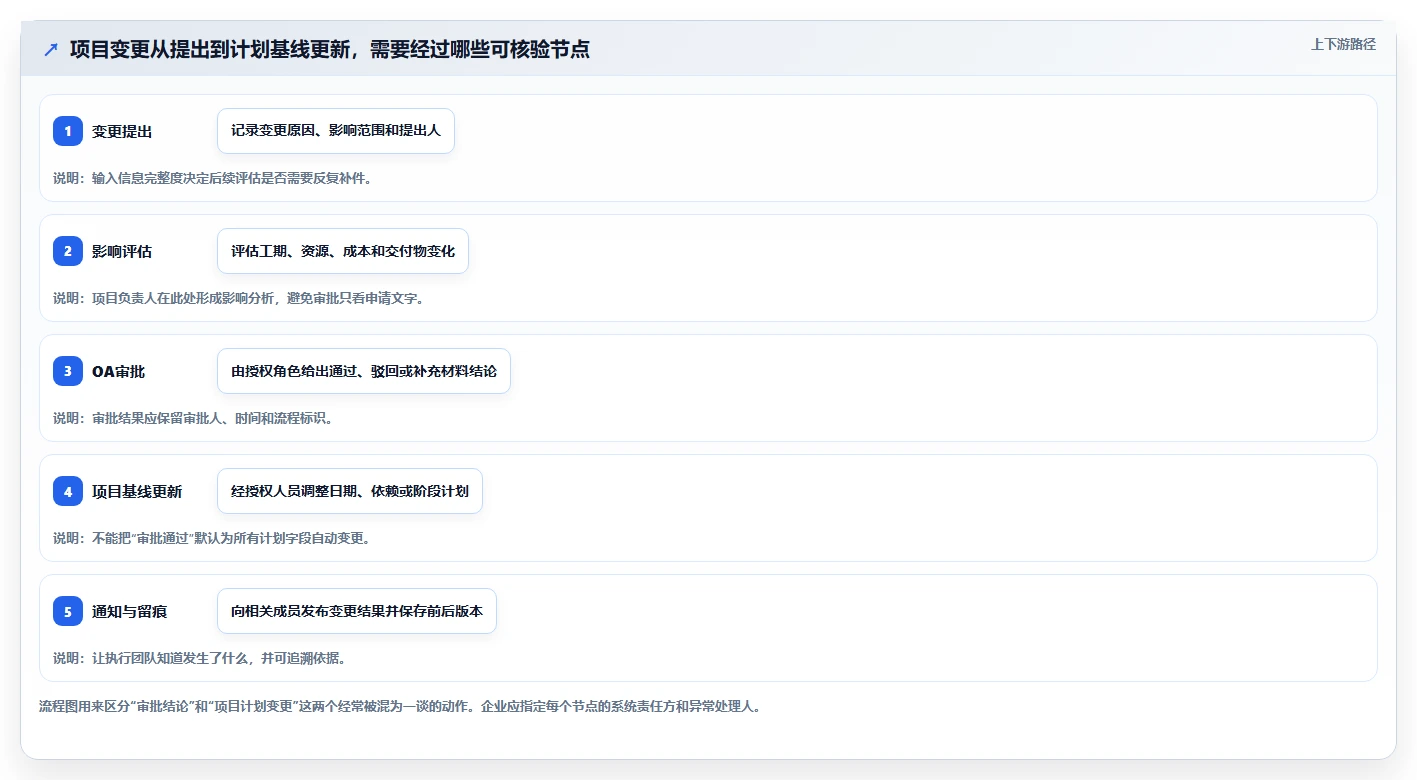

瀑布计划的关键不只是填写开始与结束日期,还包括任务之间的前后关系、延期后的影响范围,以及批准后的计划基线如何保留。试点应故意调整一个关键任务,观察后续里程碑是否能被识别,变更前后的版本是否可追溯。
需要特别确认依赖关系是可视化展示,还是能参与计划计算;延期预警是单纯颜色提示,还是能定位受影响的交付物和负责人。产品宣传里的“智能计划”需要转换成具体操作步骤和可验收结果。
3. 按业务对象定义OA同步边界
可把数据分为三层。第一层是组织身份,如用户、部门和角色;第二层是流程信息,如审批编号、结论和时间;第三层是项目执行数据,如阶段、里程碑和计划变更。不同企业需要同步的层次并不一样,不建议默认全量双向。
同时要给每个字段指定唯一的权威来源。比如审批意见以OA记录为准,任务实际完成状态以项目工具为准,组织身份以企业统一身份源为准。若同一字段可被两边同时编辑,必须规定冲突优先级和人工裁定办法。
4. 给供应商问题设置证据等级
我建议评审表采用四种证据状态:官方文档已说明、厂商书面确认、试点实测通过、仍待核实。口头演示和销售介绍可以作为线索,但不应与正式文档、现场验证处于同一证据等级。
例如,厂商说“支持某OA”时,继续追问具体版本、部署形态和连接方式;厂商说“支持组织同步”时,继续验证调岗、离职、兼职和历史数据留存。对采购决策来说,“支持”必须能落到具体范围、前置条件和责任人。
5. 采用分层评分,不让低风险优势掩盖关键短板
可以先按瀑布能力、集成能力、权限安全、实施运维和总成本评分,再设置不可妥协项。例如,项目必须私有化部署、必须保留完整审计,或者必须适配特定OA版本。不可妥协项未满足时,不应靠界面体验或低价把总分“拉回来”。
评分最好由项目管理、IT、信息安全、业务流程和采购共同参与。若一项能力没有证据,不要给中间分来制造“看起来可以”的假象,应标记待验证并分配责任人和截止日期。
| 评估项 | 建议提问 | 试点验证动作 | 不满足时的影响 |
|---|---|---|---|
| 阶段与关口 | 能否配置阶段准入、里程碑和交付物? | 用真实项目模板建立完整阶段链 | 需用额外表格补流程,管理口径容易分裂 |
| 依赖与基线 | 任务变更是否能追溯对后续节点的影响? | 调整关键任务并检查基线差异 | 项目偏差可能只能靠人工发现 |
| 审批回写 | OA审批结果如何关联到项目对象? | 测试通过、驳回、撤回和重复提交 | 审批与执行状态可能长期不一致 |
| 身份权限 | 部门变化和离职如何处理? | 模拟调岗、离职和项目成员替换 | 待办错发或访问权限残留 |
| 运维责任 | 接口异常由谁发现、定位、修复和复盘? | 注入一次模拟失败并检查告警闭环 | 问题可能只能在人工对账时被发现 |

五、情景案例:用一个跨部门交付项目检查“接得上”还是“管得住”
1. 案例背景与数据口径
以下是一个情景模拟,不是某家企业的客户案例,也不是实际产品测试结论。假设一家有多个业务部门的企业正在实施内部系统,项目按需求确认、方案设计、开发实施、联调测试和验收交付推进,现有OA承担立项、变更和阶段评审审批。
项目团队遇到三个问题:变更审批通过后,项目经理还要手工改计划;部门人员调整后,项目成员权限需要人工清理;管理层每周汇总各项目里程碑偏差时,要从不同系统收集状态。企业希望减少重复工作,但不打算把OA替换掉。
2. 先确定流程目标,再选工具
这个团队先约定:OA仍是审批记录的权威来源,项目工具是任务状态和计划基线的权威来源;审批通过只代表变更获得授权,不自动代表项目计划已经修改。项目经理确认影响后更新基线,系统保留变更前后日期与审批编号。
组织信息则以企业统一人员目录为准,项目工具按同步结果分配成员权限。对于附件,团队选择保留OA中的原件链接,仅把审批编号、结论、时间和链接关联到项目记录,避免附件在两边重复存储并产生版本混乱。
3. 把候选产品的评价转成验证任务
候选产品可以包括综合项目管理平台、可配置流程的项目工具、以及企业现有平台扩展出的项目模块。若企业把PingCode列入评估,也应按同一套口径验证:不因产品知名度或宣传描述预先认定其适配,也不在未核实的情况下声称某个OA连接能力已经具备。需要向厂商确认瀑布流程配置、具体OA支持范围、集成方式、费用和运维边界。
对于中大型企业或100人以上组织,评估还应覆盖多部门权限、项目模板复用、统一身份管理、审计留痕和批量运维。这里的组织规模不是判断产品优劣的简单门槛,而是提醒评审者:人数和部门增加后,手工维护权限和流程的隐性成本会更快显现。
4. 试点指标要能复测
在模拟项目中,可以先记录每月人工复制审批结果的次数、状态核对耗时、变更审批到计划更新的中位时长、成员权限变更处理时长,以及接口异常的发现时间。试点结束后使用同样定义复测,不能只拿“页面上显示成功”的次数作为依据。
例如,审批到计划更新耗时应明确起止点:从OA审批完成时间,到项目基线更新并通知相关成员的时间。若把审批等待时间也算进来,就不能单独归因于项目工具或集成效果。指标口径不一致,前后对比就没有解释力。
| 观察指标 | 试点前记录方式 | 试点后记录方式 | 解释时需要排除的因素 |
|---|---|---|---|
| 人工复制次数 | 按审批记录和项目变更记录逐项核对 | 按仍需手工录入的对象计数 | 排除试点期内业务量变化 |
| 计划更新耗时 | 统计审批完成至基线更新的时间 | 使用同一时间戳口径复测 | 区分审批等待与项目经理处理时间 |
| 权限变更处理时长 | 记录人员变化到权限完成调整的间隔 | 记录自动同步和人工复核耗时 | 核实组织目录更新时间是否稳定 |
| 异常发现时长 | 从故障发生到责任人获知的间隔 | 检查告警、工单和补偿日志 | 不能只记录故障修复时间而忽略发现延迟 |

5. 从案例得到的判断
这个案例里,真正的改进不来自“把OA和项目工具连起来”这句话,而来自三个明确约定:谁是数据权威来源、什么审批结果会触发项目动作、失败后由谁处理。若这三项没有确定,接口自动化可能只是把错误更快地传播到另一套系统。
另一个重要判断是,效率指标要和控制指标一起看。人工处理时间减少是好事,但若权限撤回不及时、审批记录无法追溯,效率提升不能抵消安全风险。选型汇报应呈现收益、残余风险和维护成本,而不是只展示节省了多少点击。

六、不同企业怎么选:按现状决定集成深度
1. OA流程成熟,只想减少重复录入
如果企业已有稳定OA流程,首选策略通常不是重做审批,而是让项目工具承接执行信息,再通过有限字段关联审批结论。优先考察是否有适用的现成连接方式、目标版本是否受支持,以及后续版本升级是否由厂商负责兼容。
这种情况下,集成范围宜从立项编号、审批状态、责任人和关键日期等少量对象开始。不要一开始同步所有任务、附件和评论。试点确认数据准确、权限合理后,再评估是否需要扩展。
2. 流程高度定制,OA和项目规则都在变化
当审批链随项目类型、部门或金额变化,且项目字段需要频繁定制时,重点应放在接口开放程度、字段映射能力、开发人员可获得性和升级兼容机制。企业要评估的不只是首次开发成本,还包括每次业务规则变化后的回归测试与维护费用。
可要求厂商提供一个最小集成验证:用真实字段走通提交、审批、回写、失败重试和审计查询。若只能展示静态演示,不能提供测试环境或清晰接口说明,应把不确定性写进采购风险,而不是默认后续一定能解决。
3. 对数据安全、私有化或内网环境有要求
先画数据流向图,确认哪些信息离开内网、数据在哪些节点存储、日志是否包含敏感字段、服务账号采用什么权限。对接方式和部署方式必须一起评估;“支持私有部署”并不自动代表接口调用、身份认证和审计配置满足企业要求。
建议让信息安全团队参与候选评审和试点验收,检查最小权限、密钥管理、审计留存、接口访问控制和账号离职处理。若存在明确的监管或审计要求,应在合同及实施方案中写入数据边界和验收条件。
4. 刚开始建立瀑布管理规范

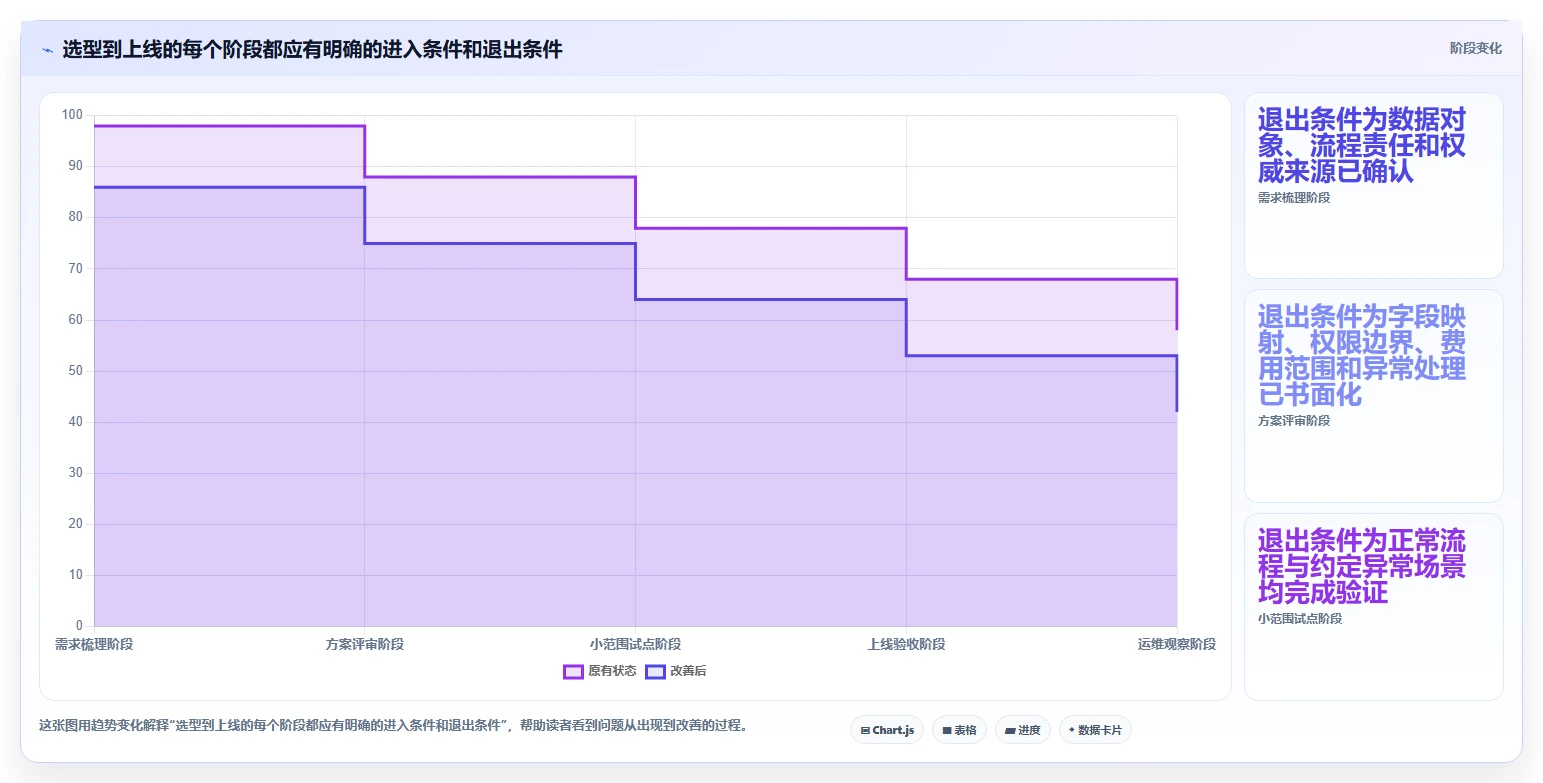

先别急着定制系统。先用一页流程图明确阶段、交付物、准入条件、责任人和变更规则,再用一个项目验证团队能否稳定执行。若流程本身还在频繁变化,过早把规则写进接口会把试错成本固化下来。
可以先建立阶段模板和变更台账,用短周期试点检验是否有真实管理价值。等业务规则稳定后,再决定哪些节点需要OA审批、哪些信息需要自动同步、哪些数据保留在项目工具中。
5. 已有项目平台,希望扩展瀑布管理
如果企业已经有项目平台,不要仅因为新产品有更丰富的甘特图就立即替换。先确认现有平台的阶段、依赖、基线和权限能力究竟缺在哪里,再比较通过配置、流程优化或新增工具解决的全生命周期成本。
替换还涉及历史项目迁移、用户培训、报表口径变化和并行运行期。若必须迁移,应先定义历史数据的保留范围、附件处理方式、旧链接有效期和责任人,避免只比较新系统功能而忽略迁移风险。
| 企业现状 | 优先策略 | 首轮验证重点 | 不建议的做法 |
|---|---|---|---|
| OA稳定、重复录入多 | 小范围字段关联,保留原有审批流程 | 同步准确性、失败补偿、责任划分 | 为追求“全打通”而全量复制数据 |
| 流程高度定制 | 优先验证接口扩展与持续维护能力 | 字段映射、版本兼容、变更成本 | 只看首次实施报价 |
| 数据安全要求高 | 先完成数据流向与权限评审 | 部署、认证、审计、密钥和访问边界 | 先签约,后补安全审查 |
| 流程尚未定型 | 先梳理和试运行,再系统化 | 阶段规则是否稳定、团队是否执行 | 把未定流程直接写成定制接口 |
| 已有项目平台 | 比较补强与替换的总成本 | 能力缺口、迁移、培训和并行运行 | 只凭单个功能亮点启动替换 |

七、落地路线与验收清单:从小试点到可维护上线
1. 第一周:明确业务对象和数据权威来源
组织一次短会,把OA与项目工具之间涉及的对象逐项列出。每一项都要写清业务用途、发起方、权威来源、同步方向、更新触发点、数据权限和失败后的处理人。
这一步不求列得多,求每个字段都有负责人。若业务部门说“最好都同步”,就继续追问它对应哪个决策动作;如果没有明确用途,先不纳入第一阶段。
2. 第二周:选择一个代表性项目做端到端试点
试点项目应包含至少一个阶段评审、一次计划变更、跨部门成员和一个可模拟的异常场景。项目太简单,测不出组织与流程问题;范围太大,又容易把产品验证变成全面实施。
试点前固定项目模板、字段口径和参与人员,保留基线记录。过程中记录实际操作步骤、人工介入点、失败现象和处理时间,避免只收集“好用”或“不好用”的主观结论。
3. 第三步:用异常测试验证韧性
建议至少测以下场景:审批驳回、审批撤回、重复提交、负责人离职、成员调岗、必填字段为空、接口短时不可用、项目日期变更和权限不足。对每个场景都要记录预期行为和实际行为。
异常测试的重点不是要求系统永不出错,而是确保错误能被发现、定位、补偿,并留下审计记录。系统提示“失败”但没有责任分派,仍然会形成运维盲区。
4. 第四周:形成验收与上线决策
上线评审不要只汇报功能完成率。应呈现业务流程覆盖率、数据对账结果、异常处理闭环、权限检查、用户培训情况和后续维护安排。未解决问题要有风险等级、责任人、计划日期和临时控制措施。
若关键项不通过,例如审批状态会静默丢失、离职权限无法及时撤回或无法追溯基线变化,应暂停扩大范围。先修复关键控制,再讨论优化界面、增加报表或扩展同步对象。
5. 合同和实施方案里要写清的条款
- 支持的OA产品、版本、部署方式和项目工具版本。
- 集成范围、字段清单、同步方向、触发规则及数据权威来源。
- 接口许可、实施开发、测试环境和后续维护的费用边界。
- 接口异常的告警渠道、责任方、响应时限和补偿方式。
- 版本升级前后的兼容验证责任,以及接口变更通知机制。
- 验收所需的测试案例、日志、对账材料和问题关闭标准。
- 组织变化、账号停用、权限回收及历史记录留存规则。

6. 建议记录的核心验收指标
企业可以自定量化门槛,但指标定义必须先于结果。常用观察项包括:审批记录与项目对象关联成功率、数据对账差异率、接口异常发现时长、权限变更处理时长、人工补录次数和计划变更可追溯比例。
不要照搬其他企业的数字当作行业标准。项目规模、网络条件、审批复杂度和数据质量都不同。更可靠的做法是先测本企业现状,再设定改善目标,并在上线后持续复测。
八、最后怎么取舍:用条件选适配,不用口号选第一
1. 哪类工具更适合流程标准、OA稳定的组织
若流程标准、OA版本稳定、集成需求有限,优先选择能提供明确支持范围和成熟实施路径的工具。它不一定功能最多,但应能让企业在较少定制的前提下跑通阶段、里程碑、审批关联和必要通知。
此类企业的取舍重点是:是否愿意为少量特殊流程付出持续开发成本。如果只为少数例外投入大量定制,长期维护负担可能超过自动化收益。
2. 哪类工具更适合复杂流程和多部门协作
若项目类型多、审批规则复杂、组织权限层级深,优先评估配置能力、接口扩展性、审计和运维方案。不要只看能不能连接OA,还要确认团队是否具备长期管理字段字典、流程版本和权限规则的能力。
复杂并不意味着一定要选最重的平台。若企业内部没有集成运维能力,过度定制会形成对实施团队的持续依赖。产品能力和组织维护能力必须匹配。
3. 哪类工具更适合初次建立项目治理
如果企业还没有统一阶段模板、变更规则和项目责任机制,选型重点应是容易形成规范、能支持小范围验证,而不是追求一次性覆盖所有业务。先让一个团队把项目流程跑稳,再扩展到其他部门,往往比先建复杂集成更可控。
这类组织可以把“减少手工动作”作为第二阶段目标。第一阶段先解决项目计划是否可信、阶段责任是否清楚、变更是否留痕。流程基础不稳时,自动化只会更快地复制混乱。
4. 最终建议:采购前完成一张“适配与风险”决策卡
在最终评审会上,我建议候选产品各用一页说明四件事:瀑布流程匹配点、OA连接证据、未解决风险、全周期费用。把“厂商已确认”“试点已验证”和“尚待确认”分开呈现,避免营销表述替代事实。
如果两个候选方案功能相近,优先考虑证据更充分、异常责任更清楚、升级维护更可控的一方;如果某个方案总分很高但关键权限或数据安全项未通过,应按门槛淘汰,而不是继续被平均分说服。
| 优先级 | 采购前必须回答的问题 | 未回答时的处理建议 |
|---|---|---|
| 第一优先 | 关键瀑布流程是否能被工具真实承载? | 用代表性项目做配置演示或试点,不以功能清单代替验证。 |
| 第一优先 | OA版本、连接方式和数据范围是否明确? | 列为采购前置条件,要求书面确认和测试方案。 |
| 第一优先 | 人员变化、审批失败和重复提交如何处理? | 未通过异常测试前,不扩大到敏感项目或全公司。 |
| 第二优先 | 定制开发与年度维护分别由谁承担? | 要求拆项报价和责任边界,避免上线后再议价。 |
| 第二优先 | 试点改善是否能用统一口径复测? | 先建立基线,再决定是否扩大部署。 |
我的独特判断是:瀑布管理工具和OA的集成质量,不应以“连了多少接口”衡量,而应看关键决策是否有来源、关键变化是否留痕、失败是否可发现、责任是否能闭环。真正适合企业的方案,未必是功能最多或宣传最强的那一个,而是能把阶段控制、审批协作和组织权限放进同一套可验收、可维护的规则里。
下一步可以先做三件事:选一个代表性项目,画出从立项到验收的流程;列出必须同步的字段及权威来源;拿后文的核验表向候选厂商逐项取证。完成这三步后,再安排小范围试点。这样讨论“哪家强”,才会从主观印象变成有证据、有边界、能落地的采购决策。

常见问题解答(FAQ)
1. “支持对接 OA”具体要怎么判断?只要项目管理工具提供 API,就算能对接吗?
我在选型时最困惑的是,厂商说“支持 OA 集成”,听起来像是开箱即用,但又可能只是提供接口。我应该具体问哪些问题,才能分辨现成连接、二次开发和单纯开放 API?
不能把“提供 API”直接等同于“已经能对接”。API 只说明存在程序化调用的可能,实际能否连通,还取决于 OA 版本、部署方式、字段映射、身份权限、开发工作和后续维护责任。我会要求厂商把集成拆成四项书面确认:连接方式是原生连接器、官方插件、第三方平台还是定制开发;
支持的 OA 产品、版本和部署模式是什么;同步哪些对象、方向和触发条件是什么;接口失败后由谁排查、是否重试、如何留日志。尤其要区分“能发起审批”和“审批结果能回写项目记录”,两者不是一回事。可先用这张核验表沟通:原生连接器应提供支持范围与配置文档;API 对接应提供接口文档、字段清单和开发责任划分;
定制开发应列明报价、交付物、验收方法及升级维护责任。任何尚未拿到文档或书面答复的能力,都标记为“待确认”,不要先计入已具备功能。
2. 瀑布项目团队选工具,甘特图和里程碑够用吗?
我现在主要靠甘特图排进度,也能设几个里程碑,但项目一变更,前后任务和审批记录就容易对不上。我想知道,选瀑布管理工具时,哪些能力是真正影响交付的,哪些只是看起来功能很多?
甘特图解决的是计划可视化,不自动解决阶段控制。瀑布项目更需要把阶段、进入与退出条件、交付物、评审节点、任务依赖和变更记录串成一条可追溯的链路;否则计划看上去完整,阶段是否通过、变更由谁批准仍可能散落在邮件或 OA 里。
我会用一组具体任务做演示,而不是只看产品介绍:例如把“需求确认,设计评审,开发,测试,验收”设为阶段,给每阶段配置责任人和交付物,再尝试调整一项前置任务日期,观察后续依赖是否明确、基线变化是否留痕、评审未通过时能否阻止进入下一阶段。这能暴露出“有甘特图”和“能管阶段门”的差别。
内部初筛可以采用 100 分评估表,但分值只是企业自己的决策工具,不是行业排名:阶段与交付物 25 分,依赖与计划变更 25 分,审批及过程追溯 20 分,权限与组织适配 15 分,报表和风险视图 15 分。对任何关键项,最好要求现场操作验证,不要只按功能清单打分。
3. 2026 年选能对接 OA 的瀑布管理工具,究竟哪家强?
我搜到的资料里,有些只是搜索页或泛企业服务页面,没有具体产品功能和集成证据。我不想被“行业第一”或功能宣传带着走,应该怎样做一个公平、可复核的产品对比?
基于目前提供的搜索结果,无法负责任地给出具体品牌排名:这些结果没有提供足够的产品说明、OA 支持范围、价格或可验证案例。此时硬排“第一名”,实质上是在用缺失的信息制造确定性。更稳妥的判断是先定义企业场景,再按证据比较候选工具。
建议把对比表分成三层:第一层看瀑布管理是否覆盖阶段、里程碑、依赖、变更和交付物;第二层看 OA 集成是否说明产品版本、数据对象、同步方向、权限映射和异常处理;第三层看落地成本,包括接口许可、实施开发、维护责任、部署要求和升级影响。
每个结论同时标注证据来源:官方文档、厂商书面确认、现场演示或本企业测试。我会把“待确认”当作有效结果,而不是用猜测填空。若工具 A 的能力有现场验证、工具 B 只有销售口头承诺,即使 B 的功能表更长,也不应在关键集成项上得到同等评价。
最终选出的应是满足本企业流程和安全条件、且实施责任讲清楚的方案,而不一定是功能数量最多的方案。
4. OA 对接上线前怎么试点和验收,才能避免买完才发现流程跑不通?
我担心演示时审批能走通,正式上线后却遇到组织调整、权限错配或同步失败。试点到底该选什么场景,合同和验收清单里又该写哪些内容,才便于后续追责和维护?
试点不要只挑最简单、最顺利的流程。可以选一个包含多阶段、至少一次审批退回、一次计划变更和跨部门协作的真实项目,先确认 OA 与项目工具各自负责什么数据,再验证正常路径和异常路径。涉及员工、部门、角色等身份信息时,也要测试调岗、离职和权限变化后的处理方式。
实施前形成字段与规则清单:哪些数据由哪个系统作为权威来源,哪些信息单向或双向同步,何时触发,失败后如何提示、重试和人工补偿;同时明确日志保存、问题响应、版本升级测试及维护责任。合同或实施方案应写清接口范围、交付文档、定制内容和不包含的事项,避免把“接口可用”误当成“业务流程已验收”。
验收指标应由企业按风险和业务量约定,不存在适用于所有项目的固定行业标准。可在试点方案里设定审批状态回写正确率、同步延迟、失败告警时限、权限校验结果等指标,并预先规定测试样本、统计口径和不通过后的整改流程。小范围验证通过后再扩大上线,比一次性迁移全部项目更容易定位问题。
核心关键词
文章包含AI辅助创作:能对接OA的瀑布管理工具哪家强?2026年企业选型对比与落地建议,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/152500
读者评论
文章没有硬排厂商名次,而是把接口文档、试点结果和书面承诺作为依据,这种选型方式比单看功能宣传更可靠。
审批通过不等于计划自动变更”这一点很关键,建议企业在流程设计时明确由谁更新基线,避免两套系统各自显示不同状态。
组织调岗和离职场景确实容易被演示忽略。试点除了验证正常审批,也应检查待办转交、权限撤回和历史记录归属。
文中建议按业务时限区分实时、定时和人工同步,比较务实。并非所有字段都需要双向同步,减少范围也能降低维护成本。
评分权重和故障分布都注明是建议或情景模拟,没有包装成行业统计。企业实际使用时仍需结合监管要求和自身项目流程调整。
