需求管理系统“能对接 PLM”,并不等于需求、产品对象、变更状态和验证结果已经形成可用的闭环。选型时最容易踩的坑,是把“有 API”“支持集成”或演示环境里出现一个关联链接,当成真实业务已经打通。本文不虚构厂商排名,也不把未经统一环境测试的产品宣传写成测评结论;我会把“对接能力”拆成可验证的业务链路,并用一组明确标注为情景模拟的数据演示如何做 PoC。对 PingCode 这类需求管理候选产品,也采用同一套验证标准:先核实目标版本、部署方式和 PLM 环境,再判断是否适配。
2026年能对接PLM的需求管理系统深度测评与选型指南
一、先给结论:选系统前,先定义“对接成功”
1. 需求管理与 PLM 集成,不是一个接口开关
在选型会上,供应商说“可以对接 PLM”,这句话通常不足以支持采购决策。它可能表示能导入一份表格,也可能表示可以通过接口传递对象、关联变更流程,甚至让需求状态与产品数据保持可追溯。它们的实施工作量、日常价值和失败风险完全不同。
我建议把“对接成功”定义为一条可复现的业务链路:需求在约定的系统中创建;经过评审后,能关联到 PLM 中的产品对象;需求变更能够触发约定的处理动作;同步失败可发现、可定位、可恢复;项目成员能回看需求与后续对象之间的关系。缺少其中关键环节时,系统可能已经“连上”,却还没有真正支持业务协同。
核心判断是:先验证对象和流程,再比较品牌与功能。选型表上写着“支持集成”的系统,不一定能处理企业当前的 PLM 版本、私有字段、审批状态、权限模型和网络环境。反过来,某些看起来没有开箱即用连接器的方案,也可能通过标准接口或受控定制满足需求,只是需要把实施成本和升级责任算清楚。
2. “能对接”至少分成五个层级
| 层级 | 典型方式 | 能解决什么 | 主要局限 | 采购前要核实什么 |
|---|---|---|---|---|
| 文件交换 | Excel、CSV 或批量文件导入导出 | 迁移初始数据、低频交换清单 | 难以保持持续一致;常依赖人工检查 | 字段映射、重复数据处理、导入错误报告 |
| 单向同步 | 一个系统向另一个系统推送数据 | 减少重复录入,建立基础数据流 | 反向修改和冲突可能无法回到源头 | 谁是权威数据源、失败后如何重试 |
| 双向同步 | 双方按规则更新字段或状态 | 适用于确有跨系统协作需要的场景 | 容易出现覆盖、循环触发和责任不清 | 冲突优先级、版本判断、审计记录 |
| 流程联动 | 状态变化触发任务、通知或审批动作 | 让需求变更进入研发流程 | 流程差异和边界情况会显著增加复杂度 | 触发条件、撤回机制、人工接管方式 |
| 端到端追溯 | 需求与产品对象、变更、验证结果建立关系 | 支持影响分析、变更审查与过程追溯 | 关联数据治理要求较高,不能只看界面链接 | 关系是否持久、是否可查询、历史是否可还原 |
这五层不是所有企业都必须逐级建设。对于只需要年度导入一次需求清单的团队,文件交换可能足够;对于频繁变更、跨部门协作且需要审计留痕的企业,单向同步可能解决不了根因。真正不划算的情况,是业务只需要一条只读追溯关系,却为“双向实时同步”承担长期定制和维护成本。

3. 本文的测评边界:不以宣传页代替实测
当前能公开核实的资料不足以支持对多个需求管理产品进行同一 PLM 环境、同一数据集、同一流程下的横向实测。因此,本文不编造品牌排名、客户案例、接口覆盖率或效率提升比例。涉及案例数字时,会明确标注为情景模拟;涉及候选产品时,结论只说明如何验证,不把“产品可能支持”写成“已实测支持”。
如果团队要发布真正的产品深度测评,应至少记录产品版本、PLM 产品与版本、部署形态、连接方式、测试数据、操作步骤、通过条件和失败情况。没有这些上下文,诸如“集成评分 9.2 分”这类数字看起来精确,实际无法复现,也无法帮助读者判断是否适合自己的环境。

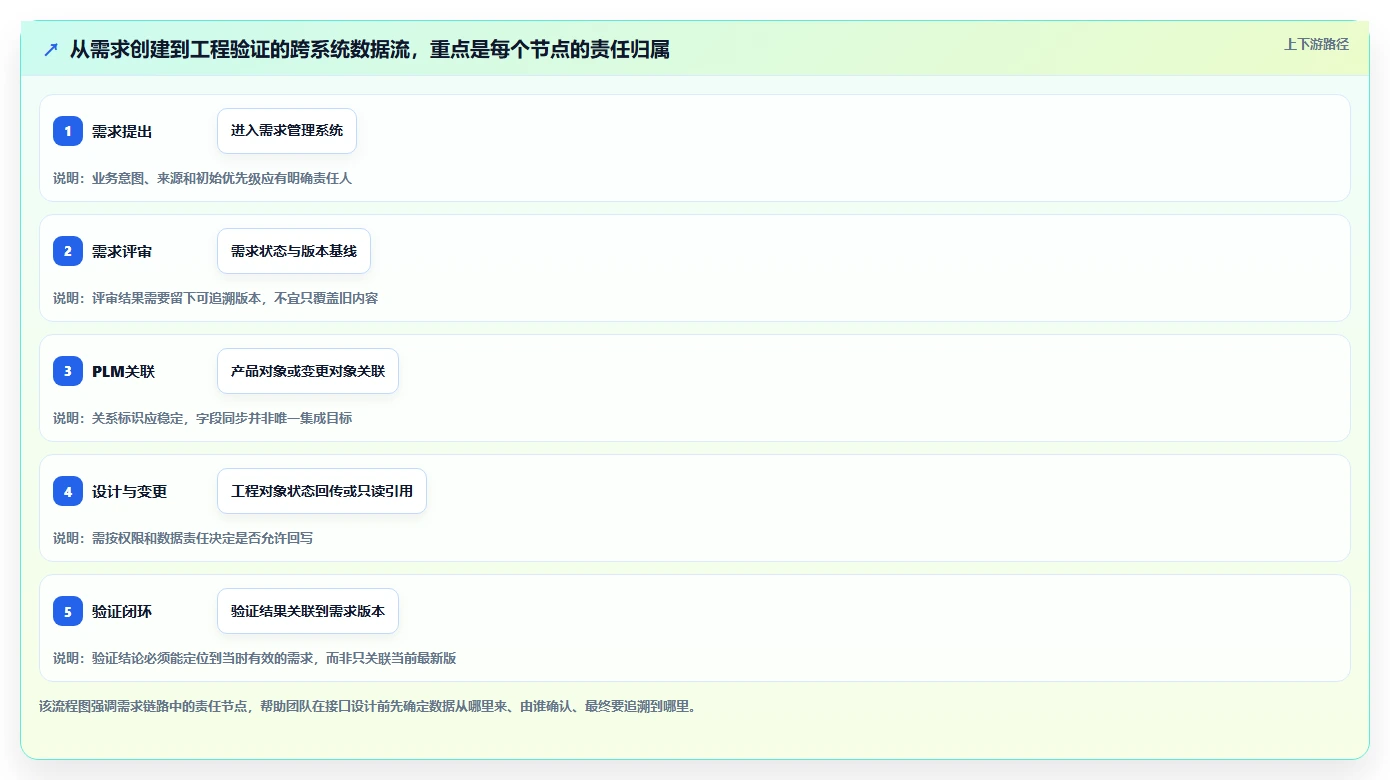

二、需求管理系统与 PLM,分别该负责什么
1. 用业务责任划边界,不要只按字段划边界
需求管理系统通常承担需求收集、拆解、评审、优先级、版本规划和跨角色协作;PLM 通常承担产品相关数据、配置、生命周期过程及工程变更管理。实际职责会因行业、产品架构和企业流程不同而变化,因此不能仅凭系统名称判断谁应该管理哪类信息。
我会先问业务负责人一个比“字段怎么映射”更关键的问题:每类信息发生争议时,哪一个系统是权威来源?如果需求标题在需求系统维护,产品件号在 PLM 维护,需求状态又由两边各自修改,就必须约定哪些字段可以回写、谁有修改权限、冲突如何裁决。否则,接口传得越勤,错误数据传播得越快。
常见做法是让需求管理系统维护业务意图和需求评审过程,让 PLM 维护工程对象及其正式生命周期;两者通过稳定标识和关系记录建立联系。这只是一个可讨论的设计起点,不是适用于所有企业的固定架构。对于强监管或高度定制环境,企业可能有更严格的数据源和留痕要求。
2. 对象关系往往比字段同步更有长期价值
只同步名称、描述、负责人和状态,容易让集成演示显得顺畅;但一旦需要回答“这个产品变更影响了哪些需求”“这条需求最终关联到哪些工程对象”“验证结论依据的是哪个需求版本”,字段同步就不够了。选型时应该把关系本身列为测试对象,而不是把它当作界面上的附加链接。
建议把候选对象分成三组:需求侧对象,如业务需求、系统需求、需求基线;PLM 侧对象,如产品、部件、配置或工程变更;过程与验证对象,如评审记录、测试结果、批准状态。并不是每个项目都需要同步全部对象。应先从实际流程图中找出必须建立的关系,再决定接口范围。
关系数据也要回答三个问题:关联依据是什么,是唯一编号、对象 ID 还是组合字段;对象被重命名或版本升级后,关联是否仍有效;关系删除或变更时,是否留下历史记录。若这些问题没有答案,演示时看起来正常的链接可能在一次数据迁移后失效。
3. 同步方向越多,治理责任越重
单向同步并不天然落后,双向同步也不天然先进。需求审批后向 PLM 创建一个关联对象,可能比两边对同一字段都开放编辑更安全。企业要比较的是业务收益是否值得承担冲突处理、状态映射、权限治理和故障恢复成本。
一个实用的规则是:只同步确有跨系统使用需求的数据,只允许明确的责任方修改权威字段。辅助信息可以只读映射,关键状态则通过受控事件或审批动作更新。同步方向应按字段或对象分别设计,不必强迫整个系统采用统一的“单向”或“双向”标签。

三、选型中最常见的六个误区
1. 把“有 API”理解成“可以直接集成”
API 只是实现方式之一,不等于已有适配器、现成映射或开箱即用。即使接口文档完整,企业仍需核对认证方式、调用限制、事件机制、字段类型、版本兼容、错误返回和网络可达性。对本地部署、隔离网络或经过大量二次开发的 PLM 环境,接口可用性还要在目标环境中单独验证。
供应商若只回答“我们有开放接口”,下一步应追问:能否提供目标版本对应的接口文档和调用示例?需要哪一侧开放端口?认证凭证如何管理?接口升级是否向后兼容?失败是否自动重试?是否能在日志中定位到具体对象和请求?这些问题比接口数量更接近真实实施风险。
2. 把“能导入导出”理解成“持续协同”
文件导入非常适合初始迁移、低频数据交换和 PoC 起步,但它不能自动回答持续同步中的重复记录、字段冲突、变更历史、失败补偿和权限校验。若供应商演示只完成一次 CSV 导入,不能据此推断需求变更后 PLM 中的相关对象会正确更新。
如果组织的需求变更频率较低、参与人数有限,文件交换也可能是经济合理的阶段性方案。关键是明确它的服务边界:更新频率、操作人、校验流程、错误责任,以及何时需要升级到自动集成。不要因为文件方式简单就掩盖人工成本,也不要因为自动接口听起来先进就忽略维护成本。
3. 把演示中的“实时”当成生产环境承诺
演示环境常使用干净数据、稳定网络和预先配置好的权限;生产环境则会遇到字段缺失、对象重复、并发修改、接口限流和临时断网。“实时”也可能指几十秒内触发、定时轮询或人工点击后同步,几者在业务体验上差异很大。
因此,测试需要明确同步时延的起点和终点。例如,从需求状态被批准开始计时,到 PLM 中关联对象可查询为止;并记录常规情况与异常恢复的耗时。没有时间口径的“实时同步”,不适合直接写入采购承诺。
4. 只看字段是否传过去,不看对象关系是否保住
字段值相同,不代表对象仍然对应。系统迁移、对象改名、版本迭代或重复导入都可能造成关系断裂。尤其是需求和产品对象存在一对多、多对一或跨版本关系时,只用名称匹配会增加误关联风险。
PoC 应检查稳定 ID、关系创建规则、关系删除策略和历史追溯能力。至少测试一次对象改名、一次版本变更、一次重复数据导入和一次关系解除。若这些边界都没有覆盖,最好的结果也只能说明“简单样例成功”。
5. 用总分掩盖关键短板
一个系统可能界面体验好、配置灵活,却无法适配目标 PLM 版本;另一个系统可能集成能力满足要求,但实施依赖厂商服务。把所有维度压成一个总分,会让关键否决项被平均分掩盖。
更可靠的做法是先设门槛,再做加权比较。目标 PLM 版本不兼容、关键追溯关系无法实现、部署方式不满足安全要求,这些属于“未通过”而不是低分项。只有通过门槛的方案,才适合比较易用性、配置效率、维护成本和服务能力。
6. 只比较首期费用,不算生命周期成本
接口开发只是成本的一部分。数据清理、流程梳理、字段映射、测试环境、权限设计、运维监控、版本升级和用户培训,都会进入项目的真实成本。首期报价低但依赖大量定制,可能在后续升级中产生额外适配费用;报价高的标准连接器也未必适合只需要低频交换的场景。
我会要求供应商把费用按“软件许可、标准配置、定制开发、数据治理、实施服务、年度运维、升级适配”拆开,并标明各项假设。没有拆分的总价难以比较,更不适合用来评估总拥有成本。

四、专业选型逻辑:先设门槛,再做加权评估
1. 先写清楚必须通过的门槛项
正式比较产品前,我会建立一张“不可妥协条件”清单。条件应来自现有架构和业务约束,而不是从产品功能页反向挑选。门槛不宜过多,但每一项都必须可验证,并注明由谁确认、证据是什么。
- 版本与部署:目标 PLM 的具体产品、版本、部署方式、定制情况,以及需求系统需要运行的网络区域。
- 身份与权限:单点登录、用户映射、角色继承、最小权限和审计留痕要求。
- 数据责任:每个关键字段和状态的权威来源、可修改角色、冲突裁决机制。
- 关键链路:必须通过的需求创建、关联、变更、验证和追溯场景。
- 实施边界:标准功能、配置、定制开发的区分,以及后续升级适配责任。
“不兼容当前 PLM 版本”应直接判为门槛未通过,而不是在综合评分中扣几分。类似地,如果企业要求本地部署,而候选方案无法满足部署边界,也不应该靠易用性高分补回来。
2. 再用同一套 PoC 流程验证候选方案
PoC 的目的不是证明供应商能演示,而是尽早暴露真实环境中的不确定性。所有候选方案应使用同一组脱敏数据、同一条业务流程、同一套验收口径。允许产品采用不同技术实现,但测试结果必须在相同业务目标下比较。
我建议 PoC 至少覆盖正常路径、变更路径和异常路径。正常路径验证对象创建和关联;变更路径验证版本、状态和历史;异常路径验证断网、权限不足、重复记录、字段冲突和失败恢复。只跑成功路径,无法支撑“生产可用”的判断。
| 测试场景 | 操作步骤 | 通过条件 | 建议记录 |
|---|---|---|---|
| 需求创建与关联 | 创建需求,按规则关联 PLM 产品或工程对象 | 关系可查询、标识稳定、无重复关联 | 对象 ID、字段映射、人工步骤数 |
| 需求评审与基线 | 提交评审、批准并建立版本基线 | 审批结果和需求版本可回溯 | 状态变化、历史记录、参与角色 |
| 需求变更 | 修改关键字段并再次评审 | 按规则触发更新或影响分析,不覆盖错误版本 | 触发时延、变更记录、冲突处理结果 |
| 重复对象 | 重复导入相同编号或模拟相同需求 | 系统阻止、提示或按规则合并,不产生静默重复 | 去重规则、错误提示、处理工时 |
| 网络或接口故障 | 同步过程中中断连接并恢复 | 失败可见、可重试、恢复后数据状态明确 | 错误日志、重试次数、恢复耗时 |
| 权限不足 | 用受限角色执行读取、修改和关联操作 | 权限边界符合设计,不越权写入 | 拒绝记录、审计信息、角色映射 |
| 对象改名或版本变化 | 修改显示名称、创建新版本或调整关系 | 关联仍可定位,历史关系不被误删 | 关系稳定性、历史可见性、人工修复需求 |
3. 评分表要把“证据等级”与“能力分数”分开
如果用 1 到 5 分评分,我会同时记录证据等级。官方文档说明、供应商演示、目标环境 PoC、已授权且可核实的项目案例,证据强度并不相同。只拿演示结果给最高分,会把“看起来能做”和“在目标环境跑通过”混为一谈。
建议把证据分为四级:一级是产品说明或口头承诺;二级是文档、接口说明或可重复的演示;三级是目标环境 PoC 通过;四级是有范围和条件说明的生产案例。评分表里要保留原始证据链接、截图编号或测试记录编号,方便采购、实施和审计人员复核。
评分时还应设置“一票否决项”。例如关键对象关系不支持、权限模型不满足、同步失败无法定位、升级责任没有书面约定等。评分表的价值不在于把所有产品排出一个漂亮名次,而在于揭示哪一项风险可能让项目无法落地。

五、PoC 怎么做才不变成一场产品演示
1. 用最小业务闭环,而不是堆满全部需求
PoC 时间有限,不宜试图复制完整研发流程。选择一条具有代表性的最小闭环:从提出需求开始,经过评审和基线,关联一个 PLM 对象,模拟一次变更,再回到需求版本查看关系和处理历史。这个闭环足以检验关键对象、状态、权限和异常机制。
如果企业有多个产品线,可以选择一条数据模型复杂、但不涉及最高安全敏感信息的代表流程。简单流程容易让候选系统全部通过;复杂流程则可能把测试拖成定制项目。测试场景应处于两者之间:能暴露真实差异,又能在有限时间内复现。
2. 先确定验收口径,再开始配置
验收条件要写成可观察的动作和结果,而不是“体验良好”“基本满足”。例如,需求变更后能否保留旧版本;同步失败能否在日志中找到对象标识和错误原因;恢复连接后是否可以安全重试;用户是否需要在两个系统重复录入同一字段。
对于耗时指标,应记录基准流程和人工操作时间,而不是只看自动接口的毫秒级响应。真正影响团队效率的可能是每次都需要人工确认字段、补充关联或通知另一端负责人。测试记录要把系统时间和人工作业时间分开。
3. 故障注入比顺利演示更能区分方案
测试中主动制造可控故障:断开网络、撤销权限、传入不存在的状态值、重复发送相同请求、修改已关联对象的标识。观察系统是否静默失败、重复创建数据,还是提供明确日志和恢复路径。故障测试不是挑刺,而是评估上线后的可运维性。
每一种失败都要记录责任归属:是需求系统、PLM、集成服务还是网络团队负责发现和处理?故障告警发给谁?能否由业务人员重试,还是必须由开发人员修复?这些决定了接口上线后的组织负担,不能留到项目收尾时才讨论。
4. 用“通过、部分通过、未通过、未测试”代替含糊结论
PoC 报告不要只写“总体可行”。每个测试项应该有四种状态:通过表示按约定条件完成;部分通过表示需要人工步骤、配置或定制;未通过表示与关键业务目标不符;未测试表示没有足够证据。未测试不等于通过,更不应在结论页被省略。
所有“部分通过”都需要说明补齐成本、预计工作、责任方和上线后影响。若某项依赖额外许可或厂商定制,应把商业条件写进采购范围。若关键场景只能通过人工操作完成,需判断这是否仍符合业务目标,而不是把它包装成“支持集成”。

六、一个可复用的场景推演:中型装备企业如何比较候选方案
1. 场景边界与数据说明
下面用一家虚构的中型装备企业做流程推演,目的是展示评估方式,不代表真实客户案例,也不代表任何产品已经完成实测。企业有一个需求团队、多个工程团队,使用现有 PLM 管理产品对象和工程变更;业务痛点是需求评审后,工程团队仍需人工确认对应对象,变更完成后需求侧难以快速核对关联状态。
为满足同一业务目标,企业把 PingCode 纳入需求管理候选之一,同时考察其他方案。这里不预设 PingCode 对某一 PLM 版本的连接能力,也不推断其产品功能范围;团队需要向供应方确认具体版本、部署方式、标准连接器或接口实现、许可条件,并在目标环境完成测试。品牌名称是候选对象,不是测评结论。
场景中的人工耗时、故障次数和验收结果均为情景模拟数据。它们用于说明如何记录试点,不应引用为市场统计、真实客户效果或供应商绩效。正式项目应使用企业自己的基准流程和实测记录替换。
2. 先测三个业务动作,再讨论扩展范围
第一项动作是新建需求并关联 PLM 对象。测试重点不只是字段传递,而是需求编号能否稳定识别、关联是否可查询、重复操作是否会产生重复对象。团队记录从需求审批到关系可见所需时间,并区分系统耗时与人工确认耗时。
第二项动作是需求变更。测试人员修改一个关键需求字段并重新评审,观察是否保留旧版本、是否能定位关联对象、是否需要人工触发同步,以及变更失败后能否恢复。若双方字段都能修改,还要确认冲突规则,不能依赖操作人员“记得先改哪边”。
第三项动作是验证结果回链。把一条验证结论关联到经过评审的需求版本,而不是只关联当前需求记录。变更后的需求可能与旧验证结论不再匹配,系统或流程必须让这种关系可见,避免用户把历史验证误读为新版本已经验证。
3. 模拟记录揭示的不是“谁第一”,而是自动化边界
假设在人工基准流程中,一条需求从评审完成到建立 PLM 关联,平均需要 14 分钟;PoC 中候选方案甲使用标准配置后,平均人工处理降至 6 分钟,但变更冲突仍需人工确认;候选方案乙将关联动作自动化到 3 分钟以内,却需要额外配置冲突队列。以上均为情景模拟,重点不是数字大小,而是同时记录节省的人工和新出现的治理工作。
如果只比较 14 分钟、6 分钟和 3 分钟,容易把系统耗时误当成业务总耗时。更完整的记录还应包括失败率、失败定位时间、重复数据数、需要人工补录的字段数,以及版本升级时的维护责任。效率改善可能被异常处理和后续维护抵消。
在这个场景里,PingCode 是否适配,不能从“需求管理产品”的类别直接得出答案。评估团队需要把相同测试条件交给该候选方案:目标 PLM 版本、脱敏对象数据、用户角色、变更流程和异常清单一并提供;并要求明确哪些能力是产品标准功能、哪些需要配置、哪些需要二次开发。只有完成这些步骤后,才能形成限定范围内的结论。

4. 把结果转成采购问题,而不是营销结论
如果 PoC 显示对象关联顺畅,但冲突处理仍依赖人工,采购文件应明确第一阶段采用单向写入或受控更新,并把冲突队列、日志和责任人写入实施范围。不要在合同里笼统写“实现双向无缝集成”,却没有字段清单、状态映射和验收步骤。
如果候选方案需要二次开发,团队应要求开发范围、源代码或配置归属、接口升级责任、测试环境、维护响应时间和变更报价规则。特别要确认 PLM 或需求系统升级后,谁负责回归测试。接口上线不是项目终点,能否在系统升级后持续工作才是长期价值的一部分。
推演案例的结论不是“自动化越高越好”,而是:正常路径节省的时间必须与异常恢复、数据治理和维护成本一起评估。当团队能用自己的数据复现这三类成本,选型讨论才从功能印象进入可验证的业务判断。
七、候选系统怎么横向比较:把产品能力和适用边界写在一起
1. 用“能力,证据,条件”三列表达结论
产品比较表不应只有“支持/不支持”。同一能力可能在某个版本支持、某种部署形态不支持,或需要额外许可与实施服务。表格最好把能力、证据等级和成立条件并排展示,避免把有条件的能力写成无条件承诺。
| 评估维度 | 需要确认的问题 | 证据形式 | 常见限制 |
|---|---|---|---|
| PLM 兼容性 | 目标产品、版本、部署形态是否在支持范围 | 版本矩阵、接口文档、目标环境测试记录 | 定制环境可能不在标准兼容范围 |
| 对象映射 | 需求、产品对象、变更和验证记录如何关联 | 字段映射表、对象关系图、实际查询结果 | 复杂关系可能需要定制或数据治理 |
| 变更处理 | 状态如何转换,旧版本如何保留,冲突如何处理 | 变更场景 PoC、历史记录、异常日志 | 双方均可编辑时,规则复杂度会上升 |
| 接口稳定性 | 认证、调用限制、重试、错误提示和版本兼容如何实现 | 接口说明、故障测试、运维手册 | 只提供 API 不代表已有可用连接器 |
| 权限与审计 | 能否映射角色并记录关键操作 | 权限测试结果、审计记录、部署说明 | 企业身份体系可能需要额外配置 |
| 可维护性 | 升级后谁负责接口回归和故障修复 | 服务范围、维护条款、升级策略 | 定制越多,长期责任越需要明确 |
| 总拥有成本 | 许可、实施、定制、治理、运维和培训各是多少 | 分项报价、工作量假设、责任边界 | 首期价格无法代表长期成本 |
2. 对 PingCode 等候选产品,按相同问题核实
当 PingCode 被纳入候选时,评审材料应把它放进同一张表,而不是因为品牌熟悉度或宣传定位降低验证要求。建议先向供应方索取目标 PLM 产品与版本适配说明、部署与网络要求、接口或连接器范围、字段及对象映射能力、异常处理机制,以及需要额外购买或定制的部分。
随后由企业自己的业务、IT、安全和 PLM 管理人员共同确认测试场景。供应商演示可以帮助理解配置入口,但最终结论应来自目标环境 PoC。对任何候选产品都要问同样的问题:能否关联稳定对象标识?变更历史是否保留?权限如何传递?同步失败谁处理?升级后谁回归?
若供应方无法在评估阶段确认某项能力,应把它记为“待验证”或“未测试”,并评估其对采购的影响。不要因为产品具备其他优势,就假设未验证的接口能力一定能靠实施补齐。产品类别、客户规模定位或厂商承诺,都不能替代版本级技术核实。
3. 排名不是每次选型都需要的输出
只有候选产品在相同条件下完成测试,并且评分体系、权重和证据来源透明,才适合发布可复核的横向排名。否则,给产品打出小数点后两位的总分,只会制造精确感。对于企业内部决策,更有价值的输出通常是门槛通过情况、关键风险、未验证事项和总成本区间。
可以用“满足、条件满足、不满足、未验证”四档描述关键能力。加权评分仅用于已经通过门槛的方案,并在分数旁标明证据等级。这样管理层能清楚看到:一个方案得分较高,是因为实际测试通过,还是因为供应商材料写得更完整。

八、不同企业的行动建议与取舍
1. 需求流程简单、变更频率较低的团队
如果需求量不大、PLM 与需求系统只需低频交换清单,优先评估轻量文件交换或受控单向同步。把数据模板、校验规则、责任人和导入节奏规范好,可能比建设复杂的双向接口更经济。
取舍是人工治理仍然存在。企业应定期抽查重复记录、字段偏差和遗漏关联,并约定什么时候需要升级集成能力。若不同团队自行维护多份文件,短期节省的接口费用可能很快转化为数据核对成本。
2. 需求变更频繁、跨部门协作多的团队
优先测试变更触发、对象关系、状态映射和冲突处理。先从关键字段和关键对象开始,不要在第一阶段同步全部字段。对于允许两边修改的数据,必须定义权威来源和冲突优先级;对于只需查看的信息,可以优先采用只读引用或受控回写。
取舍是自动化越深,流程治理和异常运维通常越重要。团队要准备接口日志、告警责任、失败重试和人工补偿流程。如果组织内没有明确的系统负责人,过早建设复杂的实时双向同步,可能增加故障处理而非减少协作摩擦。
3. PLM 定制较多或存在隔离网络的企业
把接口可达性、认证方式、定制对象、网络边界和升级兼容作为早期门槛。不要等采购后才发现,标准连接器不能访问企业定制对象,或云端服务无法进入特定网络区域。建议先做技术摸底,再讨论功能对比。
取舍是项目可能需要更多技术澄清和定制预算,但能显著降低上线后才暴露架构不匹配的风险。若必须定制,合同应把接口归属、源代码或配置交付、版本升级、回归测试和故障响应写具体。
4. 合规、审计和权限要求较高的企业
优先确认身份映射、角色权限、操作审计、数据驻留、日志保存和访问控制。除了验证“谁能看”,还要测试谁能改、谁能触发同步、谁能删除关系,以及错误操作能否追溯。必要时让安全和合规负责人进入 PoC,而不是只由业务部门验收。
取舍是更严格的权限和审计设计可能延长实施周期,也可能减少某些便利的自动回写。团队应区分合规必需项和可选体验项,避免把权限放宽来换取演示顺畅。
5. 预算有限、但未来可能扩展的团队
采用分阶段路线:第一阶段先统一对象编号、字段定义和业务责任;第二阶段完成最核心的单向关联或同步;第三阶段再根据使用数据决定是否引入流程联动与更完整的追溯。每一阶段都要保留可扩展的接口设计,避免临时脚本成为无人维护的关键系统。
取舍是短期内不追求“一步到位”,但能把投资与实际业务收益逐步绑定。分阶段不等于随意搭建:必须记录接口版本、字段映射和责任人,否则过渡方案会永久化,后续重构成本反而更高。

九、签约与上线前,别漏掉这份验收清单
1. 采购文件中应明确的内容
- 系统范围:需求管理系统与 PLM 的产品名称、版本、部署方式及适用环境。
- 对象范围:哪些需求、工程对象、变更记录和验证结果需要建立关系或同步。
- 字段范围:字段映射、必填规则、枚举值、格式转换和字段责任人。
- 同步规则:方向、触发条件、频率、状态映射、冲突规则及删除策略。
- 异常要求:失败告警、重试、日志、人工补偿、重复请求处理及故障责任。
- 安全要求:认证、权限、审计、网络访问、数据留存及敏感信息处理。
- 测试与验收:测试数据、通过条件、测试环境、缺陷分级和未通过后的处理方式。
- 维护约定:升级适配、接口变更、回归测试、服务响应和定制成果归属。
2. 上线验收不应只看“接口调用成功”
接口返回成功,只能说明某次请求被接受,不能证明数据业务上正确。验收还应验证关键字段一致、关系可追溯、权限符合预期、失败可发现、恢复后无重复记录,以及历史变更可还原。对于重要链路,建议由业务代表和系统管理员分别确认结果。
验收时保留测试数据、操作步骤、日志截图、缺陷单和配置清单。特别是通过人工补偿完成的场景,要明确标注“人工步骤”和责任人。否则,项目交付时看似通过,日常使用中却可能依赖某个实施顾问的隐性操作知识。
3. 上线后建立轻量运行指标
上线后不必一开始就建设复杂监控,但至少要追踪同步成功率、失败原因分布、平均恢复时间、重复对象数量、人工补录次数和未关联需求数量。每个指标要有统计周期、责任人和处置阈值,避免“看起来数据很多,却没人用来改进流程”。
指标的目标不是做漂亮仪表盘,而是定位问题来源。例如,失败主要来自字段值不合法,就应改进映射或输入校验;失败来自网络中断,就应改善重试和告警;人工补录集中在某一类对象,就应重新判断是否值得自动化。只有运行数据能反馈到流程和配置,集成才算进入持续运营阶段。

十、结论:先把业务链路变成验收条件,再选工具
1. 最值得坚持的选型顺序
需求管理与 PLM 的协同,不应从“哪家说能对接”开始,而应从业务要追溯什么、谁负责哪些数据、变更怎样闭环开始。先确定必须通过的门槛,再用统一场景验证对象关系、状态、权限、异常恢复和维护边界;通过验证的候选方案,才进入成本和体验比较。
我认为最容易被忽视、也最能决定长期成败的,不是接口是否存在,而是出现差异时,系统能否解释数据从哪里来、谁改过、影响了什么、如何恢复。把这四个问题写进 PoC 和采购验收,比写一条“支持 PLM 集成”更有决策价值。
2. 下一步可以按四周节奏推进
- 第一周:定义范围。选定目标 PLM 版本、代表业务流程、关键对象和数据责任人,明确本期不做什么。
- 第二周:整理候选证据。收集产品文档、接口说明、兼容范围、部署要求和分项报价;未知事项统一标记,不用口头承诺填空。
- 第三周:执行统一 PoC。用脱敏数据测试正常、变更和异常路径,记录耗时、人工步骤、失败情况和证据等级。
- 第四周:形成决策与条款。筛除门槛未通过方案,比较剩余方案的总拥有成本,并将未验证项和责任边界写入采购及实施约定。
如果正在评估 PingCode 或其他需求管理候选产品,可以从一份具体的 PLM 版本说明、一条需求变更流程和一组脱敏对象数据开始,而不是先问“能不能对接”。让供应方在同一测试条件下说明能力、依赖、费用和未覆盖边界,再由企业自己的业务与技术团队复核。
最后的取舍原则很简单:低频、低复杂度场景,不必为了“全自动”承担过度集成;高频、强追溯场景,也不能用一次文件导入冒充协同闭环。选对系统不是选择功能最多的方案,而是选择能在目标环境中持续维护、出错可恢复、责任可界定,并且与企业真实流程匹配的方案。
常见问题解答(FAQ)
1. 2026年选需求管理系统,怎样判断它是真的能对接PLM,而不是只有接口?
我在选型时发现,几家供应商都说支持PLM集成,但演示里只展示了需求字段同步。我担心上线后需求变更、审批状态和产品对象关系仍要人工维护,应该具体检查哪些环节?
先把“能对接”拆成可验证的能力,而不是只问有没有API或连接器。至少核对五件事:支持哪些PLM版本与部署方式、需求对象如何映射、数据同步方向和触发条件是什么、变更冲突如何处理、同步失败能否追踪和补偿。只展示字段导入导出,不能证明业务流程已经打通。
建议要求供应商现场走一遍完整链路:创建需求、关联PLM中的产品对象、修改需求并审批,再检查PLM侧是否收到正确变更、两侧历史记录能否追溯。随后人为制造字段冲突、权限不足或网络中断,观察系统是否提示错误、记录日志并支持恢复。接口文档、演示和企业环境中的验证是不同证据等级,不能互相替代。
评估时把能力标为“官方文档确认”“供应商演示”“目标环境PoC通过”或“尚未验证”,并写明对应版本、许可和实施条件。这样比一句“支持主流PLM”更有采购价值,也能避免把定制开发误认为开箱即用。
2. 需求管理系统和PLM之间,哪些数据应该同步,哪些只需要建立关联?
我不确定是不是所有需求字段都应该复制到PLM里。我们既想减少重复录入,又担心两边都能修改后出现版本冲突,应该怎样划分主数据和同步边界?
不要从“能同步什么”开始,而要先确定每类数据的权威来源。常见做法是由需求管理侧维护需求描述、优先级、验收条件和需求状态;由PLM侧维护产品结构、部件、工程变更及设计对象。两边未必需要复制全部字段,很多时候保存稳定的对象标识和关系链接,就足以支持追溯。
可以先用一张责任表明确规则:需求正文由哪边修改、PLM对象由哪边创建、状态由哪边审批、变更何时触发同步、冲突由谁裁决。尤其要避免同一个字段在两边都可自由编辑,却没有优先级规则。否则系统虽然“连通”,团队仍要靠人工判断哪个版本可信。
PoC时选取约20条脱敏需求,包含新增、修改、撤回和关联产品对象等情况,逐条检查字段映射、关系保持和历史记录。这个数量是便于覆盖场景的测试建议,不是行业标准;如果企业有复杂权限或多产品线,还应加入跨团队和跨组织的样例。
3. 怎么设计PLM对接PoC,才能测出系统上线后真正会遇到的问题?
我参加过供应商演示,流程看起来很顺,但演示通常只走成功路径。我想在采购前做一轮小范围验证,怎样设置场景和验收条件,才不至于最后只得到一句‘基本可用’?
PoC应从一个高频、影响明确的业务链路开始,而不是试图一次覆盖所有研发流程。可选“需求提出,评审批准,关联产品对象,需求变更,验证结果回链”作为主线,并提前写清每一步由哪个系统负责、谁操作、预期产生什么记录。建议至少覆盖五类异常:重复提交、必填字段缺失、两端字段冲突、用户无权访问、接口中断后恢复。
验收条件要能观察,例如“变更后保留原记录和修改人”“失败信息可定位到对象与时间”“恢复后不产生重复数据”。不要只用“同步正常”“操作方便”这类无法复核的表述。测试记录应包含系统版本、PLM版本、部署环境、配置项、操作步骤、通过与未通过项。若只能在供应商演示环境完成测试,结论应标为演示验证;
目标环境中的网络、安全、权限和定制差异,仍需在实施前验证。采购时可把未通过项、责任方和解决期限写入项目约定。
4. 没有统一的产品实测数据时,应该怎样比较不同需求管理系统?
我看到一些选型文章会给产品排名和总分,但很少说明评分是怎么来的。我手头只有产品资料和供应商演示,怎样比较才既能推进决策,又不把宣传材料当成实测结论?
先不要急着排总名次,先按企业的关键场景建立评分表。一个可调整的内部权重示例是:数据与变更链路30%、PLM兼容及集成方式20%、权限与审计15%、配置和升级维护15%、用户流程适配10%、实施与运维成本10%。这些权重是决策模板,不是市场统计;流程复杂或合规要求高的企业应提高相关项权重。
每项同时记录分数和证据等级。例如,官方文档能证明功能有说明,演示能证明供应商展示过,只有目标环境PoC才能验证具体版本、网络和配置下是否可用。对价格也不要只比较许可费,应把接口开发、数据清理、部署、培训、升级维护和后续变更纳入总拥有成本。
最终结论可以是“适合进入PoC”“需确认版本兼容”“依赖定制开发”,不必强行选出绝对第一。若关键能力仍未验证,应把它列为采购前置条件,而不是用平均分掩盖风险。这样的比较结果更适合内部评审,也更容易转化为合同验收条款。
核心关键词
文章包含AI辅助创作:2026年能对接PLM的需求管理系统深度测评与选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/151310
读者评论
把对接拆成文件交换、同步、流程联动和端到端追溯几个层级,比较容易判断团队真正需要什么,不必一开始就追求双向实时同步。
文中强调在目标版本和部署环境里做 PoC 很实用。尤其是失败重试、对象改名和重复导入,单靠演示环境很难验证清楚。
字段映射之外,需求版本与工程对象之间的关系也值得重点测试;否则数据看似同步了,后续变更和验证仍可能无法追溯。
成本结构的拆分比较客观。数据治理、测试和后续升级都可能产生投入,采购时只比较接口开发费用容易低估总成本。
