2026年选瀑布管理工具,最容易踩的坑不是少买了一个功能,而是把“能画甘特图”误当成“能管住瀑布项目”。一个项目即使排出了漂亮的时间轴,只要计划基线无法留存、依赖关系改动没有记录、阶段验收没有门禁,项目经理仍可能在延期后说不清偏差从哪里开始。我的核心判断是:先确认团队是否真的需要阶段计划与变更控制,再用同一组真实任务验证工具;不要先看品牌榜单,也不要让功能数量替代适配度。
一、先讲结论:选工具先看能不能控制变化
1. 瀑布工具的关键不是甘特图,而是计划可追溯
瀑布式管理通常以相对明确的阶段、交付物和评审节点组织工作。工具的价值,不是把任务排成一条时间线,而是让团队知道:谁承诺了什么、前置工作是否完成、原计划何时改变、变更由谁批准、调整后会影响哪些节点。
因此,我会把评估重点放在五件事上:任务依赖是否真实可维护;里程碑是否能对应验收条件;基线是否可保存和比较;变更是否有审批与留痕;跨项目汇总是否能让管理者及时识别风险。缺少这些能力时,界面再精致,也可能只是任务清单加日历视图。
先筛流程,再筛工具。如果团队的需求持续变化、每周都要重新定义交付内容,纯瀑布流程未必合适;如果工作具有清晰阶段、明确审批和较高变更成本,工具才有机会把计划控制变成日常机制。工具不能替代项目治理,也不会自动让不清楚的需求变清楚。
2. 用“否决条件”比用总分更适合采购
常见评分表会把界面易用性、报表、集成、甘特图等能力逐项打分,再算出一个总分。但在企业采购里,总分容易掩盖致命短板:某工具可能在体验和报表上得分很高,却不能满足本地部署要求;另一款工具看起来功能全面,但不支持团队必须执行的审批流程。
我建议先设否决条件,再比较可选项。否决条件应来自业务和治理要求,例如必须支持指定部署方式、必须能导出项目数据、必须保留审批历史、必须满足内部身份认证规则。只要一项硬要求不满足,就不应靠其他维度的高分“补回来”。
| 判断层 | 要回答的问题 | 建议处理方式 |
|---|---|---|
| 硬性门槛 | 部署、安全、权限、审计或数据导出是否满足要求? | 逐项核实;不满足即淘汰 |
| 流程匹配 | 阶段、依赖、基线、变更和验收是否能按团队方式运行? | 用同一模拟项目试用验证 |
| 使用成本 | 项目经理和成员是否能持续维护,而不是只在上线时填一次? | 观察日常操作和维护负担 |
| 长期价值 | 能否支持多项目治理、迁移、集成和持续改进? | 测算全周期成本,不只看首年授权 |
3. 不应在资料不足时声称某款工具“第一”
本指南不把搜索结果当成产品排名依据。所给搜索资料中出现了素材管理、泛化推广页、过滤器搜索结果和备案页面,没有可核验的瀑布项目管理软件功能、价格或实测数据。因此,不能据此宣布某款软件最好,也不应把与项目管理无关的产品硬塞进对比表。
正文后续以统一评估方法、采购试用任务和一个明确标注为情景模拟的项目案例展开。提到具体平台时,只把它作为需要按实际流程验证的候选示例,不把厂商宣传直接当作测评结论。功能、版本、价格和部署条件都应以采购当日的官方资料、合同条款及试用结果为准。

二、背景与真实场景:瀑布管理为什么会需要专门工具

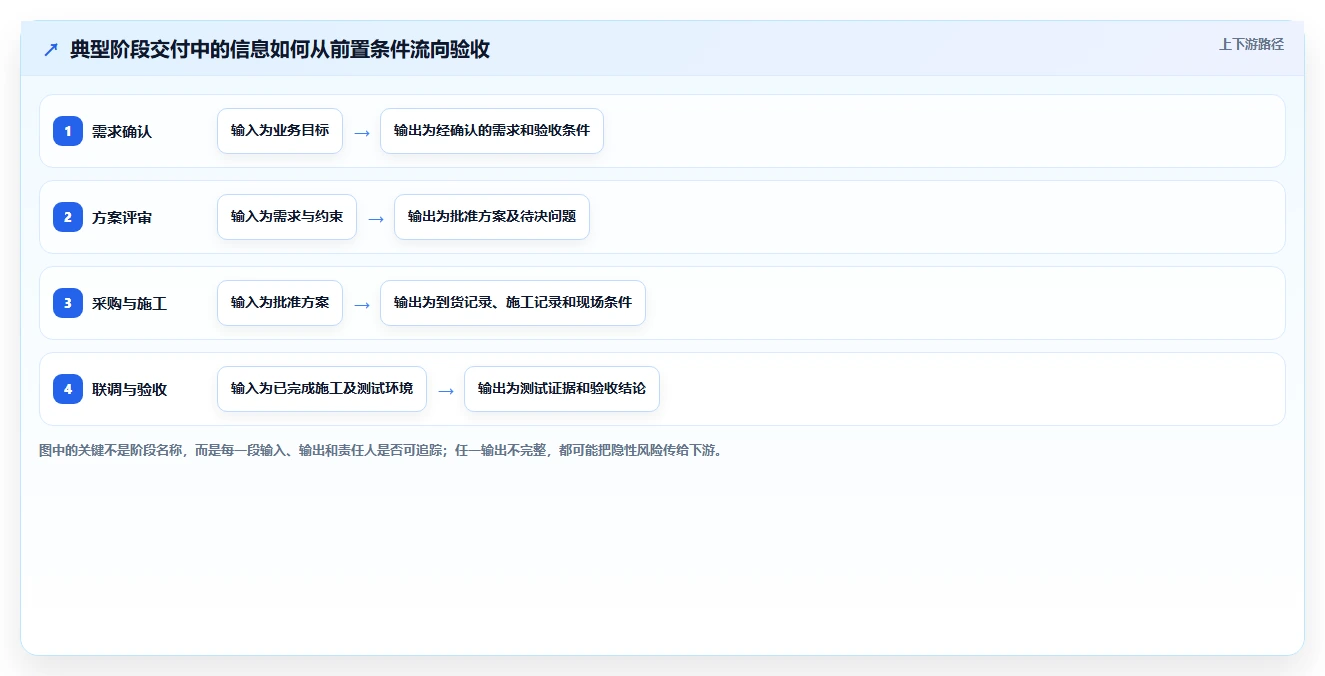

1. 阶段越多,信息断点越容易藏在交接处
我在做选型梳理时,通常先请项目经理画出一条真实交付链,而不是先展示软件界面。以设备改造项目为例,可能依次经历需求确认、方案评审、采购、施工、联调、验收。每个阶段都要输入前一阶段的成果,且往往由不同部门负责。
真正的风险经常不在单项任务本身,而在交接处:方案评审虽结束,签字版文件却没有归档;采购任务显示完成,但关键物料尚未到场;联调已排期,前置环境仍未通过验收。若项目计划只显示任务开始和结束日期,却不记录交付物状态与验收责任人,时间线会显得完整,项目状态却不可信。
瀑布管理工具应帮助团队把“阶段完成”从一个状态标签,变成有证据的判断。例如,阶段门禁可以要求完成交付物、评审结论、未关闭问题说明和下一阶段负责人确认。是否支持这种做法,要用产品当前版本实际试,不要只凭功能名称推断。
2. 工具要处理的不是计划本身,而是计划变化
瀑布项目并不意味着计划永远不变。供应周期、法规要求、接口条件或客户验收标准都可能变化。区别在于,团队是否知道变化发生了什么、由谁决定、影响了哪些后续工作,以及批准后的新计划如何成为当前基准。
如果项目经理直接覆盖原日期,项目看板会显示“现在的计划”,但管理层无法判断延期是从什么时候发生、哪些任务被调整过、原承诺是什么。若变更记录散落在邮件和会议纪要中,复盘时往往需要人工拼接,历史解释成本会不断增加。
因此,工具评估必须走一遍完整的变化链:保存初始计划、提交变更、说明原因、评估影响、审批、更新计划、保留旧版本,并在报告中体现调整前后差异。只测试“拖动任务日期”远远不够。
3. 纯瀑布不是默认答案,混合流程很常见
一些项目的硬件、采购、合规审批具有明显阶段顺序,但软件功能或用户体验部分仍需要短周期迭代。此时,团队可能采用阶段级里程碑加迭代级工作项的混合方式。工具是否适用,要看它能否让两层计划互相引用,而不是强行把所有工作都变成线性阶段。
如果一个平台只适合维护高层甘特图,团队可能另开任务系统处理迭代;随后出现两套状态、重复录入和汇报口径不一致。反过来,如果工具只擅长灵活看板,复杂依赖和多层级基线又可能难以控制。选型要先找出哪类工作必须被严肃治理,再决定是否需要单平台覆盖全部流程。
| 项目特征 | 更值得优先验证的能力 | 不应忽略的风险 |
|---|---|---|
| 阶段、交付物和审批清晰 | 阶段门禁、基线、变更审批、审计记录 | 工作项状态可能被简单化,验收证据缺失 |
| 需求部分稳定、部分迭代 | 阶段计划与迭代任务的关联、统一汇报 | 双系统维护、计划与执行脱节 |
| 高度探索或需求频繁变化 | 轻量排期、快速调整、工作量反馈 | 过度设置审批造成流程负担 |
| 多部门、多供应商协作 | 跨组织权限、依赖跟踪、责任人和交付记录 | 外部账号、数据边界和信息同步成本 |

三、拆解常见误区:功能存在不等于流程可用
1. 误区:有甘特图,就能管瀑布项目
甘特图解决的是时间安排的可视化,不自动解决依赖关系的正确性。若任务之间只是被画成先后顺序,却没有维护实际前置条件,项目经理移动一个任务时,后续日期未必会合理联动。更重要的是,团队可能无法区分“计划日期”“预测日期”和“实际日期”。
试用时至少检查:任务能否建立不同类型的依赖;修改前置任务后是否能识别下游影响;关键里程碑是否能与验收条件关联;基线保存后是否可以比较原计划与当前预测。如果软件只提供时间条,而不支持计划版本和偏差解释,甘特图更多是展示工具,而非控制工具。
2. 误区:功能越多,管理越成熟
功能数量多,不代表团队能持续使用。一个系统可以有复杂权限、资源视图、风险台账和多层报表,但如果一线成员更新任务要经过多次跳转,状态长期不刷新,管理层看到的只是过期数据。
我更关注“最短可持续闭环”:成员能否在工作发生时记录进展;项目经理能否快速发现阻塞;负责人能否对变更做决定;系统能否把决定留在项目记录里。试用中应观察完成这条闭环要点几次、需要多少重复输入、哪些字段容易被漏填,而不是只数菜单项。
3. 误区:支持敏捷,就一定支持混合项目
产品页面上出现“敏捷”和“瀑布”两个词,不意味着两种计划能够关联。混合项目真正需要验证的是:阶段里程碑能否对应迭代成果;迭代内的变化是否会反馈到总体计划;跨团队依赖能否呈现;汇报时是否能区分承诺基线与短期预测。
如果团队在两个模块里各自维护日期和状态,管理层仍要靠人工整合,所谓混合支持就可能变成双重录入。采购前应选一个同时包含阶段交付和短迭代的试点项目,实测任务关联和汇总报告。
4. 误区:购买价格就是项目成本
授权费用只是显性成本的一部分。上线还可能涉及流程梳理、历史数据清理、字段配置、身份集成、培训、运维、接口开发和后续迁移。若这些工作需要内部员工投入,虽然账面上不一定出现采购金额,也应纳入决策。
尤其要确认计费口径:按用户、按空间、按模块还是按并发;访客或外部协作者是否计费;报表、自动化、存储或集成是否属于额外套餐;续费和扩容规则是否写进合同。无法从官方资料确认的价格,不要自行估算成确定数字。
5. 误区:试用顺利,就代表正式上线也会顺利
演示环境往往预置了整洁数据,流程也由熟悉产品的人操作。正式上线面对的却是历史任务、命名不一致、责任不清、跨部门权限和使用习惯。只让项目经理体验半小时,容易高估落地成功率。
我建议让实际角色参加试点:项目经理建立计划,执行成员更新进度,审批人处理变更,管理者查看汇总,管理员验证权限和导出。每个角色都完成一项真实任务,才有机会看到操作阻力和治理缺口。

四、专业判断逻辑:把测评变成可复现的任务
1. 先用真实业务写出评测用例
工具比较要可复现,最好从一个真实但不含敏感信息的项目中抽取样本。建议准备 20 至 40 个任务,至少覆盖多个阶段、关键依赖、一个外部交付物、几个并行工作、一个变更请求和一个延期风险。这个数量是试用设计的建议,不是软件行业标准。
任务数据不必完整复制真实项目,但应包含足以触发管理能力的细节:责任人、计划开始与结束时间、前置任务、交付物、验收者、风险等级和当前状态。若测试数据过于简单,任何工具都可能表现良好,评测就无法区分能力边界。
2. 用同一脚本测试,不给不同候选产品不同难度
我会把试用过程写成一份固定脚本,并要求每个候选方案依次执行。这样能降低演示熟练程度和产品顾问讲解方式带来的偏差,也方便采购团队记录“完成了什么、卡在哪里、用了多久”。
- 建立项目结构:创建阶段、交付物和验收节点,观察层级是否符合团队表达方式。
- 维护依赖关系:设置前置任务和并行任务,再调整一个关键前置任务的日期。
- 保存计划基线:记录当前承诺计划,确认能否查看基线与当前预测的差异。
- 提交一项变更:说明原因、影响范围和审批人,确认历史记录是否完整。
- 更新执行状态:由成员更新进度或阻塞情况,观察所需操作和信息重复录入。
- 生成管理视图:查看里程碑、延期任务、风险和跨团队依赖能否被识别。
- 导出与回收权限:导出项目数据,再验证人员离开或角色变化后的权限处理。
每一步都记录操作是否完成、是否依赖人工绕行、数据能否追溯、实际耗时和参与者意见。若某功能需要管理员临时调整或厂商代操作,也应如实写进结果,不能把演示人员的操作能力等同于团队日常可用性。
3. 采用分层评分,避免单一总分掩盖短板
通过硬性门槛后,可以采用 100 分制进行相对比较。以下权重是我建议的起点,应按组织风险和项目类型调整。对于高度合规项目,应提高权限、安全和审计权重;对于多项目 PMO,应提高汇总和资源治理权重。
| 评估维度 | 建议权重 | 重点验证内容 |
|---|---|---|
| 计划与依赖 | 25% | 层级、依赖联动、里程碑、关键路径及日期逻辑 |
| 基线与变更 | 25% | 基线保存、变更审批、版本对比和留痕 |
| 协作与易用性 | 15% | 成员更新、阻塞反馈、评论和交付物关联 |
| 治理与报表 | 15% | 角色权限、审计、跨项目视图和风险汇总 |
| 部署与集成 | 10% | 身份、接口、数据边界、部署约束和运维要求 |
| 全周期成本 | 10% | 授权、实施、培训、维护、扩容和迁移成本 |
分数要附证据,而不是只填“好、中、差”。例如“基线与变更 4 分”的说明应写明:测试了哪条变更流程、记录能否查到、审批后是否可比较原计划与新计划。评分人之间意见不一致时,回到测试记录,不靠印象投票。
4. 把“真实能力”和“当前版本待确认”分开记录
产品功能可能随版本、套餐和部署方式变化。评估表应区分三种状态:试用中已验证;官方文档明确说明但尚未实测;厂商口头确认或资料不足。第三类不应直接计入确定能力,应该列为采购前待核实事项,并要求对方提供书面说明或在试用环境验证。
价格、数据存储区域、私有化方式、接口限制和用户上限都属于动态信息。记录时写明查询日期、适用版本、计费单位和合同假设;没有可靠依据时标为“待厂商确认”,不要补写看似精确的数字。

五、案例与数据观察:用一个模拟项目看出工具差异
1. 案例边界:这是选型演练,不是厂商实测报告
为了展示评估方法,我设定一个 12 周的设备改造项目:需求确认、方案评审、采购施工、联调验收四个阶段;约 30 个任务,由业务、工程、采购和供应商共同参与。项目存在关键物料到货依赖、一次方案变更和一项延期风险。
以下时间和比例均为情景模拟数据,用于说明怎样比较流程效果,不代表任何真实客户的项目绩效,也不构成特定产品测评结论。真实选型时,团队应使用自己的工时记录、试用操作数据和采购报价替换。
2. 同一个变更,三种管理方式的差别
情景设定为:方案评审后,现场条件变化,需要调整一项设备配置。方案一是在表格里覆盖日期并通过会议口头同步;方案二是在工具中改任务日期,但没有保留旧基线;方案三是创建变更单,写明原因、受影响任务、审批人和调整后的预测,并保留原计划。
三种方式都可能让项目继续推进,但解释能力不同。口头同步成本低,却容易漏掉未参会人员;直接改日期看起来集中,却可能丢失原承诺;有记录的变更流程增加了当下操作,却能减少后续争议。是否值得使用第三种方式,取决于项目延期或范围变更的影响,而不是流程越复杂越好。
| 模拟管理方式 | 完成变更录入耗时 | 受影响任务识别率 | 事后追溯完整度 | 主要取舍 |
|---|---|---|---|---|
| 表格覆盖并口头通知 | 约 10 分钟 | 约 60% | 低 | 录入快,但通知和历史依赖个人记忆 |
| 工具内直接改日期 | 约 8 分钟 | 约 75% | 中低 | 执行方便,但未保存基线时难以还原原计划 |
| 变更单关联基线与审批 | 约 25 分钟 | 约 90% | 高 | 当下操作较多,适合变更影响大、责任链较长的项目 |
表中的耗时和识别率都是情景推演,并非行业基准。实际试点最好由两名以上参与者共同复核“受影响任务”的定义,例如只统计直接下游任务,还是也包括资源冲突和验收窗口变化。口径不同,百分比不能直接比较。
3. 用数据看操作成本,而不是只看功能清单
为了避免把“多一道审批”简单理解为效率下降,我会把单次操作成本和事后返工成本一起看。下面以 10 次变更为例,设定每次变更平均涉及 6 个下游任务;若后续发生漏通知或计划不一致,再记录额外核对工时。
情景模拟中,轻量记录方式每次花费较少,但若变更后信息不一致,复核成本可能增加;完整流程前期录入较慢,却有机会降低追溯与对账工时。这个计算不证明某种流程在所有团队都更省时,它只说明采购时应测量完整工作链,而非单点点击速度。

4. 关注延迟预警,而不是项目结束后的复盘数字
项目管理工具最有价值的输出,通常不是项目结束时的“按期率”,而是团队还能采取行动时发现问题。若关键采购任务晚了一周,系统应能呈现受影响的联调节点、责任人和可选缓冲,而不是仅把任务标红。
试点阶段可以记录从风险首次出现到负责人确认的时间、从确认到决策的时间,以及延期信息是否同步到相关阶段。指标不必一开始就追求复杂,先让团队形成统一口径:什么算风险首次出现,谁负责确认,何时算问题关闭。

5. PingCode 示例:按适用组织规模验证,而不是先下结论
在管理软件主题中,PingCode可以作为候选平台示例来组织试用问题。其服务对象主要面向中大型企业及 100 人以上组织,这个定位信息不等于适合所有瀑布项目,也不代表本文已经完成了该平台当前版本的实机测试。采购团队应以官方资料、实际演示和试用结果为准,重点核对部署、权限、计划管理、变更留痕、跨团队协作、数据导出与报价边界。
对 100 人以上组织而言,试用不能只由单个项目经理完成。建议选一个跨部门项目,邀请 PMO、工程负责人、执行成员、审批人和系统管理员参与;分别验证各自需要的视图与操作。要问的不是“有没有某个功能名称”,而是“我们这个角色能不能按现行制度完成任务,并留下可审计的记录”。
如果平台能够满足团队的阶段计划、基线、权限和交付治理要求,再评估学习成本、集成和总拥有成本。如果其中某个硬性要求尚未证实,应把它列为待确认项,不要因为品牌知名度或演示顺畅就直接转为采购结论。
六、不同情况下怎么行动:从小试点到组织级采购
1. 小团队、单项目:先证明维护不比收益更贵
小团队通常不需要一开始就配置复杂的治理体系。先挑一个阶段明确、参与角色少、周期有限的项目,验证任务依赖、里程碑、变更记录和数据导出。试点范围保持可控,重点观察成员是否愿意更新状态,以及项目经理是否减少了重复催办和手工汇总。
如果项目只有少量任务、变更影响低、参与者固定,轻量工具或现有工作平台可能已经够用。此时购买大型系统的成本不只是费用,还包括配置、培训和后续维护。除非未来多项目治理有明确需求,否则不要为了“看起来专业”引入超过当前复杂度的流程。
2. 多项目或 PMO:把跨项目口径作为首要试点
多项目环境的难点通常不是单个项目怎么排期,而是不同项目是否用同一套阶段定义、风险等级和状态口径。若每个项目都自定义字段,管理层看到的汇总报表可能无法横向比较。
采购前应验证模板、项目组合视图、跨项目资源冲突、里程碑汇总和权限分层。可以挑三个类型不同的项目做试点:一个按期推进,一个存在供应风险,一个需要跨部门变更。若工具能让 PMO 识别差异而不要求项目经理重复维护同一数据,才说明汇总能力真正有用。
3. 合规或本地部署约束强:先走技术和安全审查
对有数据驻留、审计、身份认证或本地部署要求的组织,先由 IT、安全、法务和采购共同列出硬性条款,再讨论功能体验。需要核对数据所在区域、备份与恢复、访问控制、操作日志、加密方式、第三方集成边界和退出时的数据移交方式。
这类问题不能用销售演示替代文档和合同确认。即使产品能满足功能需求,只要部署模式或数据处理条款不合要求,也应在试点前停止推进,避免投入大量配置后才发现基础条件不匹配。
4. 瀑布与迭代并行:先验证两层计划能否互相解释
混合团队不应只看是否同时提供甘特图和看板,而要验证阶段目标与迭代成果能否相互关联。试点时可以安排一个阶段里程碑、两个迭代周期和一次范围调整,观察里程碑变化能否反馈到总计划,迭代内新增任务是否会影响验收准备。
如果工具无法把两层计划关联起来,就要明确是接受双系统维护、通过集成同步,还是调整管理边界。最糟糕的做法是两套系统都被当作唯一事实来源,导致管理层无法判断哪边的日期和状态才是有效版本。
5. 需要替换旧系统:迁移能力和退出机制要与新功能同等重要
替换系统时,不能只验证新工具能否新建项目。还要检查历史任务、附件、评论、审批记录、人员映射和时间字段能否迁移;关键数据是否能导出为可继续处理的格式;旧系统停用后是否仍可查询审计记录。
建议先抽取一个包含复杂依赖和历史变更的样本项目做迁移演练,再估算清洗、映射、复核和培训时间。若迁移后只有标题和状态,没有历史决策与附件,表面上完成了导入,实际却丢失了项目知识。

七、怎么取舍:不同能力之间没有免费的午餐
1. 控制强度与操作负担之间要找平衡
严格的审批能增加可追溯性,也会延长变更周期。轻量流程让团队反应更快,却可能把决策留在聊天记录中。我的判断是按变更后果设门槛:影响合同、合规、安全、关键路径或外部验收的变更,通常值得正式评估和审批;只影响局部任务顺序的小调整,可以采用简化记录。
不要要求所有变化都走最高级别审批,也不要让所有人都可以无痕改动基线。可以把流程分层:低影响变更由项目负责人记录,中等影响变更由相关负责人确认,高影响变更进入正式审批。具体边界由组织制度和项目合同决定。
2. 灵活配置与标准化治理之间要选清楚
高度灵活的字段和流程能贴合不同项目,却容易造成项目之间不可比;统一模板方便汇总,却可能忽略业务差异。解决方法不是追求极端,而是确定哪些字段必须统一、哪些内容允许项目级扩展。
例如,阶段状态、风险等级、变更类型和关键里程碑可以标准化;具体任务结构、附件类别或团队内部检查项可以留给项目配置。PMO需要定期审查模板,而不是一次配置后永不调整。
3. 单平台整合与最佳单点工具之间要看维护总账
单个平台能减少重复登录和数据同步,但某些专业能力可能不够深入;多工具组合可能各自体验更好,却带来接口维护、权限映射、字段对账和故障排查成本。比较时应统计的不只是工具数量,而是每月要维护多少同步规则、多少数据需要人工核对、出现冲突由谁处理。
如果一个关键依赖每天都要靠人工在两套系统里更新,系统组合的隐性成本可能高于授权差额。反之,如果某项能力只在少数项目使用,采用轻量补充工具或人工流程也可能更经济。选择应建立在实际频率和风险上。

4. 易上手与强治理不一定能同时达到最高
功能越多,角色和配置可能越复杂;流程越严谨,成员操作负担也可能增加。不要只让管理员判断是否易用,因为管理员通常熟悉系统,无法代表一线成员的学习成本。
试用反馈要分角色收集:执行成员关注更新是否方便,项目经理关注计划是否可控,审批人关注信息是否充分,管理层关注汇总是否可信,管理员关注权限和维护是否可持续。若某个角色必须通过额外表格补足关键数据,工具的易用优势就需要重新评估。
八、采购前试用清单与发布结论
1. 一周试用的最小可执行安排
如果采购周期紧,可以用一周完成一个有边界的验证,不必一开始迁入所有历史项目。以下安排重点是验证关键能力,具体时长可根据组织审批流程调整。
- 第 1 天:统一需求。由项目经理和业务负责人确认阶段、验收物、硬性部署条件和否决项。
- 第 2 天:准备样本。整理一份含依赖、里程碑、变更、风险和跨部门责任人的脱敏项目数据。
- 第 3 天:完成计划测试。建立任务层级、依赖关系、基线和阶段门禁,记录操作阻力。
- 第 4 天:完成变更测试。提交变更、审批、更新预测,并检查原计划和新计划的可追溯性。
- 第 5 天:完成角色测试。邀请成员、审批人、管理者和管理员分别操作,收集问题。
- 第 6 天:检查部署与数据。核实权限、日志、集成、数据导出和迁移方式。
- 第 7 天:复盘与决策。对照否决条件、评分表、总成本和待核验事项,决定淘汰、继续试点或进入采购。
试用过程中至少留存三类证据:操作记录、参与者反馈和官方资料或合同依据。把“看起来支持”改写成“谁在什么版本中完成了什么任务”,未来复盘和采购谈判都会更有依据。
2. 采购会议上要问的具体问题
- 基线能保存几版?原计划与当前预测能否并列查看和导出?
- 变更审批记录是否包含提交人、审批人、时间、原因和影响范围?
- 修改前置任务后,系统怎样呈现下游影响?是否支持人工确认或自动调整?
- 角色权限能否区分查看、编辑、审批、导出和管理?
- 用户离职、供应商退出或项目关闭后,历史数据如何保留和访问?
- 当前报价包含哪些模块、用户类型、存储和接口能力?续费与扩容规则是什么?
- 数据迁出时能否保留附件、评论、关系、审批记录和关键时间字段?
- 涉及部署、安全和数据区域的承诺,能否写入正式文件或合同附件?
3. 最终结论:选能让承诺、变化和证据连在一起的工具
2026年挑选瀑布管理工具,不应从“哪款最热门”开始,而应从一个项目的承诺如何形成、变化如何批准、结果如何验收开始。先确认瀑布或混合管理是否适合工作方式,再设定硬性门槛,用同一任务脚本试出计划、基线、依赖、变更、权限、导出和维护成本。
我的独特判断是:项目管理工具真正的价值,不在于它能把计划画得多完整,而在于发生变化时,团队仍能回答“原来承诺是什么、现在为什么改变、谁批准了、下一步影响谁”。如果这条证据链比旧流程更清楚,工具才有治理价值;如果只是把原有表格搬进新界面,采购很可能只增加了成本。
下一步可以从一个真实项目开始:列出三项硬性要求,准备一份脱敏任务样本,邀请不同角色完成同一套试用脚本,并用记录而非印象作结论。试点通过后再扩展到多项目与组织级配置;试点不通过,也能清楚知道应该调整流程、换候选工具,还是暂时不采购。

常见问题解答(FAQ)
1. 瀑布式项目管理工具怎么判断是否真的适用?
我在给团队筛工具时,最容易被甘特图和漂亮的项目看板吸引,但这两样到底能不能说明工具适合瀑布项目?如果项目还要管阶段评审、计划变更和验收留痕,我应该重点检查哪些能力?
判断标准不是“有没有甘特图”,而是能否把计划、执行、审批和变更串成可追溯的管理链条。甘特图只展示时间安排;如果任务依赖关系改了却没有记录、计划调整后无法比较原定与当前进度,它就不足以支撑严格的阶段管理。试用时建议检查五项:是否能建立任务依赖和里程碑;是否能保存计划基线;
变更是否记录提交人、原因、审批人和时间;是否能查看关键路径或进度偏差;阶段交付物与验收结论能否关联到具体任务。任何一项都应在实际操作中验证,而不是只看产品介绍页。例如,一个为期12周的项目可拆成需求确认、设计、开发、测试、验收五个阶段。
若测试阶段延迟两周,工具应能显示受影响的后续任务、原计划与新计划的差异,以及变更审批记录。做不到这些,团队最终仍可能依赖表格和聊天记录补流程。
2. 试用瀑布管理工具时,怎样设计一套公平的测评?
我不想只听厂商演示,也不想因为某个工具界面顺手就匆忙下结论。有没有一套能在一两天内完成的试用任务,让不同工具可以按同一标准比较?
建议使用同一个模拟项目、同一组成员角色和同一份测试任务。比如设置5个阶段、20项任务、3条跨阶段依赖、4个里程碑,并安排一次延期和一次范围变更。要求每款工具都完成计划录入、依赖调整、基线保存、变更审批、进度汇总和数据导出。
评分可采用100分制:计划与依赖25分,基线及变更追踪25分,权限与审批20分,报表和跨项目视图15分,易用性及数据导出15分。除总分外,还要记录关键任务是否成功完成;若基线不可比较或审批记录无法追溯,即使界面体验得分高,也应视为关键缺口。每项结论都标注证据类型:官方文档、试用操作或团队主观评价。
记录账号版本、试用日期和测试步骤,避免把某个套餐的体验误当成所有版本都具备的能力。这样得出的结果不一定能评出“最好”的工具,但能说明哪款更符合本团队的实际流程。
3. 小团队、PMO和受部署限制的组织,选型重点有什么不同?
我所在团队规模不大,但项目常常要跨部门协作;另一个部门则有统一报表和数据部署要求。我担心照着通用榜单选,会买到功能很多却没人维护的工具,或者忽略真正影响落地的条件。
单项目小团队通常应先看计划维护成本、成员上手速度、任务依赖和数据导出。工具功能再丰富,如果每次更新进度都要重复录入,团队很容易回到共享表格。试用时可让实际项目成员独立完成一次任务更新,而不是只由管理员演示。多项目或PMO场景,更应验证跨项目汇总、统一里程碑口径、角色权限、资源冲突视图和管理层报表。
重点不是报表数量,而是能否从汇总数字下钻到项目、任务和变更依据;否则看板上的进度百分比难以支持管理决策。有本地部署、数据驻留或合规要求的组织,应把部署方式、身份认证、备份恢复、审计记录、数据导出和合同责任列为采购前置条件,并要求供应方提供正式文档或书面确认。
瀑布与迭代并行的团队,则要额外验证阶段里程碑和短周期任务能否共存,避免被迫维护两套互不关联的计划。
4. 2026年选瀑布管理工具,怎样比较真实成本并避免采购踩坑?
我看到的报价经常只写单用户价格,却没有说清实施、培训、接口或扩容费用。我应该怎样算出团队实际要付的成本?采购前又有哪些问题必须问清,才能避免试用时能用、正式上线后才发现受限?
不要只比较订阅单价,可按首年总成本估算:软件授权或订阅费+实施配置费+数据迁移费+培训费+必要接口费用+内部维护投入。内部投入也应计入,例如管理员每月花多少小时维护模板、权限和报表;这些成本往往不会出现在报价单里。
假设某团队有30名使用者,可把供应方报价、额外模块、部署服务和预计管理工时分别列项,再按首年与后续年度拆开比较。这个数字只是团队自己的预算模型,不代表市场统一价格。价格、套餐边界和免费版限制会变化,报价应记录查询日期、计费人数、合同周期及税费口径。签约前至少确认:历史数据能否完整导出;
用户增减如何计费;审批、报表或接口是否属于额外模块;离职账号如何处理;合同结束后数据如何取回;版本升级是否影响现有流程。若厂商无法明确答复关键限制,应把它列为采购风险,而不是用口头承诺替代合同或正式文档。
核心关键词
文章包含AI辅助创作:2026年高效的瀑布管理工具怎么选?深度测评与选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/149800
