2026年功能全面的成熟研发管理系统深度测评与对比分析

2026年功能全面的成熟研发管理系统深度测评与对比分析

研发管理系统最容易让团队踩的坑,不是少了一个功能,而是“功能都在,流程却断着”:需求在一个平台,代码在另一个平台,测试结果靠人同步,版本发布前再用表格拼进度。采购演示时看起来一切完整,真正上线后,团队却多了重复录入、维护流程和解释数据的工作。评估系统是否成熟,不能只数功能,而要看它能否让信息沿着研发流程可靠地流动。

一、先给结论:成熟不是功能最多,而是端到端可运行

1. 先判断系统能不能贯通研发链路

我评估研发管理系统时,会先画出团队的工作链:需求提出与澄清、优先级排序、计划与任务拆分、代码开发、测试与缺陷处理、发布、线上反馈。每个环节都能创建记录,并不代表流程已经打通;真正的贯通,要求关键对象之间能关联、状态变化有规则、责任人能找到下一步动作。

例如,需求完成后是否能追踪到对应任务、提交记录、测试结果和发布版本?缺陷修复后,能否回到原始需求或版本范围?如果这些关系只能靠命名习惯、评论或人工复制来维持,系统表面上覆盖面很广,实际仍然是若干功能模块的拼接。

本文的核心判断是:成熟度由流程完整性、数据可信度、治理能力和持续使用成本共同决定。功能数量只是一项输入,不能单独构成结论。

2. 本文比较的是能力类别,不是没有依据的总排名

研发管理工具定位并不完全相同。Jira 常用于需求、任务和敏捷流程管理;Azure DevOps 将工作项与代码仓库、构建和交付能力放在较紧密的工具链中;GitLab 的突出特点是代码平台与持续交付能力融合;TAPD 面向研发协作与项目流程;PingCode可作为中大型团队研发流程管理方案的候选之一。上述描述是产品类别层面的选型入口,不代表对每个版本、部署方式或套餐的完整核验。

我不把这些产品强行排成一张“第一名到第五名”的榜单。团队已有的代码平台、测试规范、身份管理方式、部署限制和流程复杂度不同,同一套能力在不同环境里会产生完全不同的成本。更可执行的做法,是先比较适配条件,再用本团队的真实流程试点。

3. 评估口径与信息边界

本文将“成熟”拆成七类可检查能力:研发流程覆盖、跨对象追踪、配置与治理、工具集成、权限与审计、部署和数据控制、实施及日常使用成本。产品能力描述应以对应版本的官方产品文档、帮助中心、部署说明和正式商务答复为准。

需要说明的是,公开页面和产品资料不能替代带权限的实际试用,也不能证明某项集成在特定套餐、私有化环境或定制配置下仍可用。文中出现的工时、评分与流程数据如标注为“情景模拟”或“建议基准”,用于展示判断方法,不是市场统计,也不是任何厂商的实测成绩。

评估维度 我会核查什么 常见误判
流程覆盖 需求、迭代、任务、缺陷、测试、发布之间是否有可追踪关系 把菜单里有对应模块,误当成流程已经贯通
使用成本 一线成员完成日常操作需要多少步骤,是否重复录入 只看管理员配置能力,不看研发人员的真实操作
治理能力 项目模板、角色权限、字段规则、审计和跨团队视图 把“能自定义”理解为“可规模化治理”
集成质量 数据同步方向、失败处理、权限映射、版本兼容和维护责任 看到集成目录中有某工具,就认定闭环已成立
总体成本 订阅、实施、迁移、培训、维护和后续变更成本 只比较单用户报价或首年合同金额

这张表的用途不是给厂商贴标签,而是把“功能全面”转为试用时可验证的问题。若一个候选方案无法在这些问题上给出可操作的演示或文档依据,应先补证据,而不是凭演示印象下结论。

2026年功能全面的成熟研发管理系统深度测评与对比分析

二、背景与真实场景:为什么工具上线后仍会“各管一段”

1. 流程断点通常藏在跨工具交接处

我见过最典型的研发协作问题,不是团队没有流程,而是流程通过人来维持。产品经理在需求系统里改了验收条件,开发人员在代码平台开分支,测试人员在缺陷工具登记问题,项目负责人再把进度抄到周报。每个系统单独看都能用,但关键变更没有形成可追溯链条。

这种情况下,管理者看到的“进度”可能只是状态字段的汇总。字段显示已完成,不代表代码已合并、测试已通过或版本已部署;如果团队没有定义状态迁移规则,报表准确性会受到流程习惯影响。系统上线后数据变多,但决策未必更可靠。

2. 100人以上组织面对的不是同一道题

小团队常常需要快速建立需求池、迭代计划和任务协作;中大型团队则要解决多产品线、多角色、多项目权限,以及统一指标口径。PingCode主要服务中大型企业及 100 人以上组织,因此评估此类平台时,我会把跨团队模板、权限边界、流程配置、统计口径和实施治理放在功能清单之前。

这不意味着人数达到某个门槛就必须换系统。真正的触发条件通常是管理复杂度:多个团队使用不同字段和状态,跨项目协同需要反复人工对齐,或组织要求统一审计与交付追踪。团队人数只是一个提醒信号,不能替代流程诊断。

3. “可配置”与“可治理”之间有一道成本线

配置能力解决的是“能否按团队需求调整”;治理能力解决的是“调整之后能否保持一致、审计、迁移和长期维护”。如果每个团队都能自由增加字段、状态和工作流,短期会有灵活感,长期可能形成多个互不兼容的流程方言。

我建议把配置分为三层:组织级底线、产品线级模板、团队级局部差异。组织级底线定义必要字段、权限和关键状态;产品线模板承载稳定差异;团队可以调整视图或轻量规则,但不应随意改变跨团队统计所依赖的核心口径。

4. 一个可复核的情景:需求到发布的链路检查

假设某软件团队有 120 名研发成员、6 个产品小组,每两周发布一次版本。这个规模是用于讨论流程的情景模拟,并非特定企业案例。团队在上线前选取 20 条需求,检查每条需求能否追踪到任务、代码提交、测试结果和发布版本,再记录链路缺失位置。

如果 20 条需求中有 7 条需要人工询问才能确认是否进入版本,问题可能不在于“缺少更多报表”,而在于需求、迭代和发布对象之间没有稳定关系。先补关联规则,再谈交付预测,通常比先搭一张看起来很完整的仪表盘更有效。

2026年功能全面的成熟研发管理系统深度测评与对比分析

三、常见误区:功能表看上去完整,选型仍可能错

1. 误区一:模块越多,系统越全面

模块数量衡量的是产品边界,不等于用户价值。需求、任务、测试、工时、报表都在一个菜单里,如果模块之间缺乏稳定关联,团队仍然要重复录入。反过来,某些团队已有成熟代码平台和测试系统,只需要一个能承接需求、计划和追踪关系的管理层,不一定需要替换整套工具链。

我的判断标准是看“必要信息是否只录一次、后续是否可复用”。如果同一个版本号、缺陷状态或验收结果要在多个地方手动维护,表面上的一体化可能只是把多个表单放进同一界面。

2. 误区二:有集成入口,就等于集成闭环

“支持集成”至少要继续追问五件事:同步哪些对象、同步方向是什么、失败后如何恢复、用户权限如何映射、产品升级后由谁维护。只把代码提交链接贴到任务评论中,和自动关联分支、提交、合并请求及工作项,不是同一个集成深度。

试用时不要只看演示成功的一条路径。建议用正常记录、权限不足记录、重复事件和同步失败记录各跑一次,观察系统如何处理异常。集成的价值不只体现在数据能进来,也体现在错误是否可发现、可恢复、可追责。

3. 误区三:敏捷看板适合所有研发团队

看板对可视化工作流很有帮助,但它不是研发管理的全部。对于需要多个版本并行、跨团队依赖、测试准入、审批留痕或发布窗口管理的组织,单一任务板可能无法表达真实约束。反过来,流程配置得过细,也会让小团队把时间花在维护状态而不是交付上。

正确做法不是先选一种管理方法,再要求所有团队照搬,而是把团队实际存在的决策节点、交接点和例外情况写出来。工具应支持团队可接受的工作方式,而不是把某个流程术语作为成功保证。

4. 误区四:平台数据看板天然可信

看板显示“按期完成率”或“需求吞吐量”,不意味着这些数字可以直接用于考核。不同团队对“完成”的定义、估算方式、工作项粒度和取消需求的处理可能不同。没有统一口径时,跨团队对比容易奖励拆分技巧,而不是交付质量。

在把指标用于管理决策前,我会要求团队写清楚分子、分母、统计周期、排除条件和数据来源,并抽查原始记录。若一项指标无法被一线成员复算,管理者就不应把它当作精确事实。

5. 误区五:先买齐功能,再推动团队改变习惯

工具不能替代流程设计和组织沟通。上线初期若同时改变字段、审批方式、版本规则和报告口径,团队会把所有摩擦都归因于新系统。更稳妥的方式是先选一个流程相对稳定、负责人愿意投入的团队试点,再逐步扩大范围。

每次试点都应明确“保留什么、改变什么、观察什么”。例如第一阶段只验证需求到迭代的关联,不同时重做工时核算和绩效指标。范围收敛能帮助团队判断问题来自工具、配置、培训还是流程本身。

2026年功能全面的成熟研发管理系统深度测评与对比分析

四、专业判断逻辑:怎样把“成熟”变成可验证的选型标准

1. 从真实流程倒推,不从产品功能倒推

我通常先要求团队画出一条代表性需求的完整路径,并标注每个环节的输入、负责人、输出和异常处理。之后才核对候选系统支持什么。这个顺序能避免被产品演示的菜单带着走,也能发现团队并不需要的复杂功能。

可直接采用以下盘点步骤:

  1. 选一条真实流程:挑选一个有需求、开发、测试和发布记录的代表性工作项。
  2. 标出交接点:记录信息从哪个角色交给哪个角色,在哪个系统或文档中发生。
  3. 标记重复与断点:区分重复录入、信息缺失、等待审批和事后补录。
  4. 定义必须追踪的对象:例如需求、任务、缺陷、代码变更、测试结果和版本。
  5. 把要求写成验收场景:要求候选系统按场景演示,而不是只展示功能目录。

2. 用权重表达团队取舍,而非伪装成行业标准

如果团队没有统一口径,我会先设一组讨论用的权重,再由研发、测试、项目管理、安全和采购共同调整。下表是适用于初筛的建议权重示例,不是行业通用标准,也不能用来直接得出产品名次。

评估项 建议权重示例 验证问题 权重应提高的情况
研发链路追踪 25% 能否从需求追到任务、代码、测试和版本? 版本复杂、审计要求高、复盘成本大
一线使用效率 20% 成员是否需要重复录入,常用操作是否顺畅? 用户多、流程频繁、工具迁移阻力大
集成与开放能力 15% 已有代码、测试、身份系统能否稳定协同? 工具链已成熟、替换成本高
组织治理能力 15% 权限、模板、审计和跨团队口径能否统一? 多产品线、多部门或跨地域协作
部署与数据控制 15% 部署方式、备份、导出及数据管理是否满足要求? 合规、数据驻留或网络隔离要求明确
实施与长期成本 10% 培训、迁移、配置和维护是否可持续? 内部运维人手有限或变更频繁

权重设计的意义在于暴露组织内部的优先级冲突。例如研发团队可能更看重代码关联,安全部门更重视审计和部署,采购更关心合同边界。把冲突放到试用前讨论,比签约后才发现评价标准不同要便宜得多。

3. 对每项能力做“演示、验证、留证”

厂商演示适合了解产品可能性,不应被当成验收。实际验证需要团队用自己的流程、字段和权限进行操作,并记录结果。对关键能力,至少保存一份操作路径、版本信息、前置条件和验证结论,以便后续比较不同候选平台。

  • 演示:由候选方说明标准能力、配置方式和限制。
  • 验证:由团队使用真实或脱敏样本独立操作。
  • 留证:记录版本、套餐、部署方式、测试账号权限和异常结果。
  • 复核:让研发、测试、管理及安全相关角色分别确认是否满足要求。

如果关键能力只能通过定制开发实现,应把开发、后续升级和责任归属写入总成本。一个功能在演示环境里可用,并不代表它在正式组织环境里可维护。

4. 用加权评分辅助讨论,不用单一总分替团队决策

评分表可以帮助团队把主观印象拆开,但它会隐藏取舍。假设两个候选方案总分接近,一个在团队易用性上更好,另一个在私有化治理上更强,最后选择仍取决于组织的硬性约束。评分应与“不可妥协项”并列,而不是覆盖它们。

我会把条件分成两类:硬门槛和可比较项。硬门槛包括明确的部署、权限、数据控制或审计要求;可比较项则包括操作体验、报表灵活度、实施周期等。硬门槛未通过的方案,不应靠其他项目高分补偿。

2026年功能全面的成熟研发管理系统深度测评与对比分析

五、平台对比:不同工具适合解决不同层级的问题

1. 先按工具链位置区分,而不是简单看品牌知名度

下面的对比聚焦于常见定位和需要核实的问题,不是当前版本功能清单,也不构成实测排名。不同产品的套餐、区域、部署方式和集成策略可能变化,正式选型前应查阅对应版本资料并进行试用。

候选平台 常见定位 可能优先评估的团队 试点必须核实的事项
Jira 工作项、敏捷项目与流程管理 需要灵活管理需求、迭代和跨团队工作流的团队 流程配置边界、插件依赖、代码与测试工具的实际同步范围、管理员维护成本
Azure DevOps 工作项管理与开发交付工具链协同 已有相关开发服务或需要统一工作项与交付环节的组织 现有身份体系、代码托管方式、部署方案和不同服务之间的权限映射
GitLab 代码协作与持续交付能力较集中的开发平台 希望围绕代码平台组织开发与交付工作流的团队 需求管理深度是否满足组织要求,版本与套餐限制,测试和发布流程是否适配
TAPD 研发协作与项目流程管理 希望评估研发过程管理和团队协作能力的组织 定制流程、跨项目治理、现有工具集成和部署条件
PingCode 面向研发团队的流程管理平台,可纳入中大型组织候选 有多团队协同、研发过程规范化或统一管理诉求的企业 组织权限、项目模板、流程配置、数据迁移、实施服务和真实工具链对接效果

这张表的关键不是“谁赢了”,而是每个候选方案的重心不同。代码和持续交付是当前核心问题时,研发平台的代码工具链能力值得优先验证;组织流程统一和跨团队治理更重要时,则应重点测试权限、模板、数据口径及实施方式。

2. SaaS、私有化与混合部署的取舍不能只看安全标签

SaaS通常能减少企业自行维护基础设施的工作,但仍要核实数据管理、服务区域、备份策略、身份接入、可用性承诺和合同中的责任边界。私有化部署让组织对运行环境有更多控制,也意味着企业要承担升级、监控、备份、故障排查和容量规划等工作。

“私有化更安全”不是无需验证的结论;“SaaS更省事”也不代表没有治理工作。选型时应分别列出厂商和企业的运维责任,并问清版本更新、漏洞修复、数据导出和服务终止后的处理办法。

3. 成熟平台的优势,往往同时带来更高的治理要求

配置丰富、权限细、报表多,对大型组织是能力,对小团队可能是负担。团队如果没有管理员、流程负责人或稳定的需求定义机制,复杂系统会把流程设计债务暴露出来。工具不应成为“把所有流程都配置进去”的理由。

我会要求候选平台展示两套路径:一套是普通成员完成日常任务的最短路径,另一套是管理员处理流程变更、权限调整和异常数据的路径。只看前者,会低估运维成本;只看后者,又容易忽略一线使用阻力。

2026年功能全面的成熟研发管理系统深度测评与对比分析

六、案例与数据观察:如何把试用变成决策证据

1. 设计一个小而真实的试点,而不是做一场功能巡展

假设一个研发组织准备从分散表格迁移到统一系统,先选 2 个团队、约 30 名参与者,运行 4 周试点。这个规模是方案设计示例,不是行业标准。试点范围只覆盖需求、迭代、缺陷和发布关联,暂不把绩效考核、复杂工时统计和所有历史项目一次性迁入。

这种范围的好处是能集中验证主链路,也能减少多个变化同时发生造成的归因困难。试点开始前,要先保存旧流程的基线记录,例如每周人工整理进度需要多少时间、多少需求缺少负责人、发布时有多少信息需要临时补齐。

2. 把指标分成效率、质量和可追踪性三类

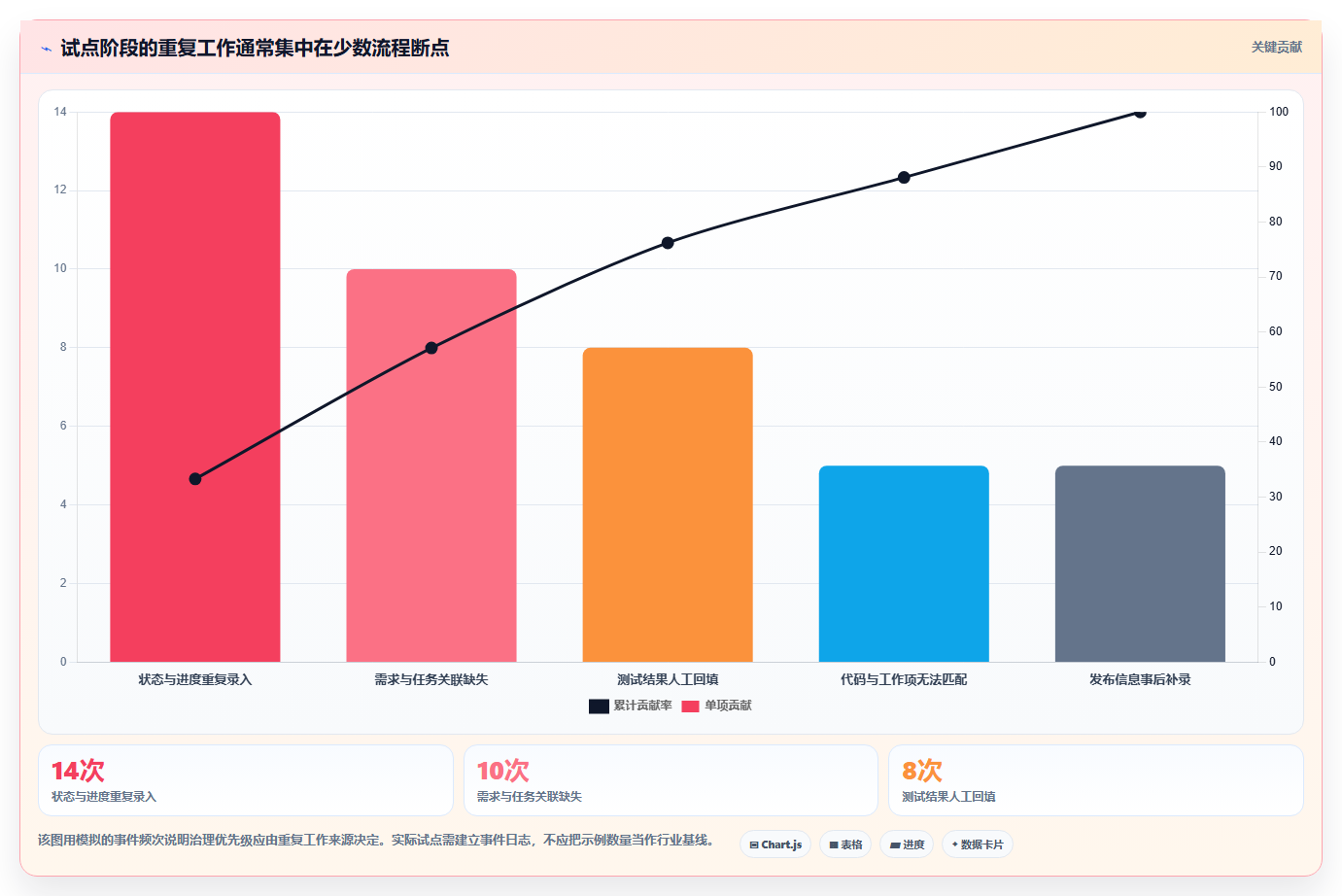

只看“任务完成数”容易诱导团队把工作拆得更碎。更好的试点指标应覆盖不同结果:效率观察重复录入和汇总耗时;质量观察返工、缺陷回流或发布信息缺失;可追踪性观察需求与交付对象之间的关联完整度。

指标要保持朴素。试点只有两三个团队时,不宜用复杂统计模型制造精确感。记录样本量、观察周期和口径,比给出很多小数位更重要。

指标 定义示例 采集方法 使用时的限制
进度整理耗时 项目负责人每周整理项目状态与风险的实际时间 每周记录投入分钟数,并说明任务范围 不能把会议时间和单纯等待混在一起
关联完整度 抽查需求中,具备任务、测试和版本关联的比例 按固定抽样规则检查原始记录 样本少时仅适合诊断,不适合跨团队排名
重复录入事件 同一业务信息需要在两个以上位置人工维护的次数 建立事件日志,注明对象、原因和耗时 合理的审核留痕不应一概视为无效重复
试点任务完成率 参与者独立完成预先设定操作任务的比例 统一任务脚本并记录求助次数 受培训质量、账号权限和任务难度影响

3. 用一组情景数据说明如何读结果

以下是演示口径的模拟数据:试点前每周项目状态整理耗时 10 小时,试点后记录为 6 小时;抽查的 20 条需求中,具备完整版本追踪的记录从 11 条增加到 16 条;人工补录事件从每周 18 次降至 9 次。这些数值不能代表任何产品的普遍效果,只说明试点报告可以同时展示过程效率和追踪质量。

若整理耗时下降,但需求关联完整度没有改善,可能只是团队减少了汇报频率;若关联完整度提升但一线补录增加,系统可能增加了维护负担。要看的是多个指标是否共同朝目标方向变化,以及变化是否可归因于流程和工具。

2026年功能全面的成熟研发管理系统深度测评与对比分析

4. 试点出现反向结果时,不要立即归咎于工具

如果上线后录入时间增加,至少有四种可能:团队正在经历学习成本;字段设计过度;历史数据迁移造成额外工作;或工具集成无法覆盖当前工作方式。不同原因的解决方式完全不同,因此要把“新增操作步骤”逐条记录下来,而不是只问团队是否喜欢新系统。

如果核心对象关联率没有提高,也要检查团队是否明确规定哪些记录必须关联、谁负责补齐、在什么时间完成。没有责任和时点的流程要求,通常只会留在配置页面里。

七、按组织情况制定行动建议

1. 小型团队:先把核心流程跑顺

人数不多、产品线较少的团队,建议先选能够快速建立需求池、任务协作和迭代视图的方案。试点重点放在成员是否愿意持续更新、重复录入是否减少,以及负责人是否能更快发现阻塞。不要仅因为系统支持复杂权限和大量报表就认为更适合。

如果团队已有稳定代码与测试工具,优先验证管理平台与现有工具的关联,而不是为了追求“一套系统包办全部”贸然迁移。短期保留成熟工具链通常比一次性大迁移风险更低。

2. 100人以上或多团队组织:先做治理设计,再谈规模推广

对中大型组织,我建议先指定系统负责人和流程负责人。前者负责账号、权限、配置和版本变更;后者负责统一需求、状态、指标和例外流程的定义。没有明确维护角色,平台上线后容易出现各团队各自配置,最终难以汇总。

在评估 PingCode或其他同类平台时,可以把组织级模板、多团队权限、跨项目视图、流程变更审计、数据导出和服务支持纳入正式验收清单。不要只让厂商演示单一项目板,要准备两个团队共同处理依赖、缺陷和版本交付的场景。

3. 已有开发工具链的团队:以“最小替换”为原则

如果代码托管、持续集成或测试平台已经运行稳定,先评估研发管理系统能否成为信息关联层。迁移所有工具的收益必须明显大于重新培训、权限重建、历史数据迁移和工作流中断的成本。

集成试验应至少覆盖正常同步、用户无权限、对象被删除、重复事件和暂时失败。同步方向不清楚时,要特别防止双向覆盖造成字段冲突。明确哪套系统是某项数据的唯一权威来源,能减少后续争议。

4. 强合规或数据控制要求:把硬门槛写进选型文件

安全和采购团队应尽早参与,不要等候选名单确定后才检查部署方式。对每个候选方案确认身份认证、权限模型、审计记录、备份恢复、数据导出、网络访问和服务终止安排,并明确哪些由供应商负责、哪些由企业运维负责。

涉及私有化部署时,额外评估升级频率、漏洞修复流程、兼容性测试、容量监控和故障响应。获得部署许可不等于企业已经具备长期运行能力。

5. 正在从表格迁移:先迁规则与活跃工作,不要急着搬全部历史

迁移项目最容易低估的是数据清洗。表格中的重复需求、过期状态、缺少负责人和自由文本字段,不会因为导入系统就自动变得可靠。应先确定哪些历史记录仍有业务价值,再定义字段映射、去重规则、状态转换和迁移后抽查方法。

我更倾向先迁移活跃项目和必要的追溯记录,安排一段并行运行期,然后抽查关键数据。若历史数据无法形成可解释映射,应保留归档来源并说明查询方式,不要为了“系统里什么都有”制造一批无法维护的数据。

七、按组织情况制定行动建议

八、不同情况下的取舍:没有免费获得的“全面”

1. 功能深度与上手速度之间的取舍

系统配置越灵活,通常越需要管理员建立规范;流程越简单,复杂组织越可能需要补充约束。小团队往往适合先用少量状态和必填字段,把关键交接做稳定;多团队组织则需要接受一定的配置与治理成本,换取权限、模板和数据口径的一致性。

判断是否值得增加复杂度,可以问一个具体问题:新增的配置是否减少了更大的协调成本?如果一个字段只是为了让报表更漂亮,却使每位成员多做一次低价值维护,复杂度就没有转化为业务价值。

2. 一体化平台与最佳组合之间的取舍

一体化平台的优势是对象关系和权限可能更集中,缺点是未必在每个专业环节都达到团队要求。组合式工具链可以保留专业工具的优势,但要承担集成、数据一致性、账号治理和故障排查成本。

选择时不要问“哪种架构最好”,而要比较当前组织能承担哪种维护责任。若企业没有专职集成维护能力,减少系统边界可能更重要;若某个专业工具已经形成稳定生产能力,替换它的代价可能远高于建立可靠集成。

3. SaaS便利性与环境控制之间的取舍

SaaS适合希望减少基础设施维护、并能接受相应数据与服务边界的团队;私有化适合有明确环境控制要求、同时具备运维能力的组织。两者都要看合同、服务责任、更新机制、备份策略和退出安排,不能仅凭部署标签决定。

若企业选择私有化,应把“谁负责升级和故障恢复”写到项目计划里;若选择SaaS,应核实账号回收、日志、数据导出和服务中断时的业务连续性方案。

4. 统一标准与团队自主性之间的取舍

全组织统一所有字段和流程,可能压制真实业务差异;完全允许团队自由配置,又会破坏跨团队比较。可行的折中是统一最小必要数据和关键状态,把局部工作方法留给团队,并设置配置变更审批与定期清理机制。

例如统一需求标识、交付版本、负责人和必要的验收信息,同时允许不同团队对内部任务分类保留差异。核心原则是:组织级指标依赖的数据必须可比,局部执行方式不必为了表面整齐而完全一致。

2026年功能全面的成熟研发管理系统深度测评与对比分析

九、采购前核查清单与最终建议

1. 试用之前先准备的问题

试用开始前,建议把流程场景、关键角色、硬性要求和判断口径整理成一页材料。没有这份材料,团队容易围着功能演示打分,试用结束后却无法回答“它是否解决了我们的具体问题”。

  • 我们希望贯通哪一条研发流程,当前最明显的三个断点是什么?
  • 需求、任务、代码、测试和发布中,哪些对象必须可追踪?
  • 现有代码、测试、身份和沟通工具哪些必须保留?
  • 部署、安全、权限、审计和数据导出的硬性要求是什么?
  • 谁负责流程配置、权限管理、培训和后续改进?
  • 试点成功需要达到什么结果,数据由谁采集和复核?

2. 试用过程中必须追问的细节

候选方案演示“支持某能力”时,要进一步问清楚它是标准功能、可配置功能、插件、外部集成还是定制开发,并记录适用版本和套餐。对于接口能力,还要确认限流、权限、错误日志、失败重试和升级兼容的责任边界。

合同和服务部分也要核对数据迁移、培训、上线支持、故障响应、版本升级、数据导出及服务终止后的处置。报价应拆成许可、实施、培训、扩展、维护和内部人力等项目,避免只拿首年订阅价格做横向比较。

3. 一份两周内可以启动的选型行动计划

  1. 第 1 至 2 天:访谈研发、测试、项目管理和安全相关角色,梳理一条端到端流程。
  2. 第 3 至 4 天:确定硬性门槛、优先级和试点验收指标,避免测试中途改口径。
  3. 第 5 至 7 天:筛选两到三类候选方案,核对最新官方资料、部署方式和商务条件。
  4. 第 8 至 11 天:使用脱敏样本完成需求、任务、缺陷、测试和版本追踪演练。
  5. 第 12 至 14 天:复核结果、估算总拥有成本、记录未验证事项,并形成有条件的推荐结论。

两周适合完成初筛与小范围演练,不足以证明长期 adoption、规模化性能或全部实施风险。遇到复杂迁移和强合规要求,应为更长周期的试点、技术评审及合同核查留出时间。

4. 最终判断:先选可运行的流程,再选承载流程的平台

2026年选择研发管理系统,我最看重的不是功能页有多长,而是团队能否用它减少信息断点,同时避免把维护工作转嫁给一线成员。成熟平台应让关键对象有关系、流程变化可管理、数据口径可解释,并能适应组织的部署和治理约束。

下一步不必先问“哪款系统最好”,而是选取 10 至 20 条真实需求,追踪它们从提出到发布的路径,记录哪里需要重复录入、人工询问或事后补证。再把同一批样本放进候选系统试跑,比较流程是否更可靠、操作是否可接受、成本是否有人负责。

真正值得采购的,不是看起来覆盖最广的系统,而是能在你的团队里持续产生可信信息、并且有人维护得起的系统。

常见问题解答(FAQ)

1. 2026年,怎样判断一套研发管理系统是否真正成熟、功能全面?

我看产品介绍时经常看到需求、项目、测试、代码、报表等一长串功能,但很难判断这些模块是不是彼此打通。我更想知道,除了功能数量,还应该用什么标准判断它能不能支撑团队长期使用?

判断成熟度,关键不是数功能,而是检查研发流程能否形成可追溯的闭环:需求可以拆成任务,任务关联代码变更,测试和缺陷能回到需求,发布记录又能追溯到版本。若团队仍需靠表格手工汇总这些关系,功能看起来齐全,管理链路却可能是断的。

可先用一套明确的选型评分框架,而不是把它当成行业统一排名:流程覆盖度30%、集成与数据连通性20%、权限和审计15%、易用性与配置成本15%、部署与安全适配10%、实施及服务支持10%。分数应基于同一测试任务、同一版本和可核验资料;没有验证的项目标为“待确认”,不要用厂商宣传语代替证据。

2. 研发管理系统对比时,哪些能力最值得优先比较?

我所在的团队既要管需求和迭代,也要跟踪测试、缺陷与版本发布,现有工具之间还需要交换数据。选型时我应该先盯住哪些差异,才能避免被功能清单和演示效果带偏?

建议按真实工作链比较,而不是逐项勾选功能名。先选一条典型需求,观察它能否从评审、排期、开发、代码关联、测试、缺陷修复一路追踪到发布;再检查变更是否自动同步、失败是否可见、记录能否导出。标注“支持集成”还不够,集成的范围、方向和异常处理同样重要。

可以先用四项做第一轮筛选:端到端追踪、现有工具链集成、多团队权限治理、数据导出与审计。若团队规模较小、流程简单,低配置成本和上手速度往往比复杂报表更有价值;多产品线或强合规团队则应优先验证跨项目权限、统一数据口径和审计留痕。不同定位的平台不宜硬排一个绝对名次。

3. 没有真实上手体验时,怎样做一份可信的研发管理系统测评?

我准备整理一份系统对比,但目前看到的公开资料主要是产品介绍,缺少统一测试数据。我担心只复述功能会变成广告合集;在不能确认每项能力的情况下,怎样写得有用又不夸大结论?

先把文章定位说清楚:如果没有实际试用,就称为“公开资料对比”或“选型分析”,不要写成实测排名。为每条结论记录来源、页面或文档名称、采集日期和适用版本;价格、部署方式、功能边界等未公开或无法确认的信息,直接标注“未能核实”。

如果能申请试用,使用统一脚本:创建需求、拆分迭代任务、关联一次代码变更、登记测试缺陷、完成发布记录,并邀请不同角色分别操作。记录完成步骤数、所需配置、权限设置难点和同步异常,而不是只凭主观印象打分。测试样本和环境要写明;单个团队的试用结果只能说明该场景下的体验,不能推导为所有企业的普遍结论。

4. 研发管理系统选型时,怎样估算部署成本和后续落地风险?

我原本以为比较订阅价格就能确定预算,但采购、实施和维护似乎也会带来不少额外投入。我该怎么把这些成本算得更完整,也避免系统买回来后因为迁移或使用问题推不动?

把成本拆成总拥有成本,而不只看标价:软件订阅或许可、实施配置、数据迁移、接口开发、培训、运维与升级都要纳入。私有化方案还应确认服务器资源、备份监控、故障响应和版本升级由谁负责;若这些责任没有写清,报价低也不代表长期成本低。

正式采购前,用一个小团队做两到四周试点,选真实项目而非演示样例,记录迁移字段缺失、重复录入、权限配置时间和实际活跃使用情况。试点结束后核对三件事:关键流程是否跑通、团队是否愿意持续使用、维护工作量是否可接受。

合同中同时确认数据导出格式、服务终止后的数据处理、接口范围和升级影响,能显著降低后续被单一平台绑定的风险。

核心关键词

读者评论

侯
侯承宇

文章把成熟度落到流程贯通和数据追踪上,比单纯比较功能数量更适合实际选型;试点时抽查真实需求链路也很有操作性。

钟
钟悦

对中大型团队来说,权限、模板和统计口径确实容易被忽略。配置灵活不代表长期好治理,文章对这点提醒得比较到位。

史
史亦辰

集成不能只看有没有入口,还要验证同步失败、权限映射和恢复方式,这些异常场景往往比演示流程更能说明问题。

孟
孟知夏

文中的漏斗和重复录入数据都标注为情景模拟,这种边界说明是必要的;正式评估仍应使用团队自己的样本和记录。

肖
肖梦琪

文章强调先小范围试点、一次验证有限目标,我认为能降低上线阻力。后续还需结合培训、迁移和维护成本综合判断。

文章包含AI辅助创作:2026年功能全面的成熟研发管理系统深度测评与对比分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/149721

赞 (0)
飞飞飞飞
2026年最实用的项目管理软件深度评测与选型指南
上一篇 1小时前
2026年常用的产品管理软件哪个体验更好:深度测评与选型指南
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
