《2026年初创企业瀑布管理工具深度评测与选型指南》的核心结论,不是替所有团队选出一个“最佳工具”,而是先判断项目是否值得按阶段、里程碑和依赖关系管理。对需求相对明确、交付节点固定、延期会牵动上下游工作的初创团队,瀑布式计划能让风险更早显形;对仍在探索产品方向、需求每周变化的团队,强行把未来几个月排到任务级,往往只是把不确定性包装成一张精致的甘特图。
本文不把搜索结果页、厂商宣传页或功能清单当作实测证据,也不虚构市场排名和产品试用结论。为了让选型方法可落地,我会用一支18人硬件创业团队的情景模拟,展示如何设计同一组测试任务、计算维护成本,并判断工具究竟帮团队减少了协调工作,还是增加了一层需要维护的管理工作。
一、先讲结论:工具应该服从交付约束
1. 先判断项目,再判断软件
“瀑布管理工具”不是一种可以单独解决管理问题的软件类别。团队真正需要的是让阶段、任务、依赖、责任人、变更和交付状态彼此关联的工作系统。甘特图只是它的可视化入口,不能单凭是否有甘特图来判断工具是否适合瀑布管理。
我建议按这个顺序做决定:先看需求在一个计划周期内有多稳定,再看工作之间是否存在硬依赖,接着确认延误是否会造成真实成本,最后才讨论工具功能。顺序倒过来,团队很容易先被演示界面吸引,采购之后才发现流程根本没有定义清楚。
2. 小团队的第一优先级是“计划能不能被维护”
初创企业经常以为自己的问题是“缺少高级项目管理能力”,实际更常见的情况是没有人持续更新任务状态、变更决定散落在聊天记录中、负责人和截止时间缺少统一口径。工具增加的功能越多,如果没有明确的维护责任,计划反而越快失真。
因此,小团队选型时不应只问“能不能做”,还要问“谁来做、多久做一次、做错了怎么发现”。一个功能简单但每周能稳定维护的计划,通常比一套无人更新的复杂计划更有管理价值。
3. 采购前先做五项硬性筛选
- 计划结构:能否建立阶段、里程碑、任务和子任务,并区分计划日期与实际日期。
- 依赖关系:能否指出哪些任务必须先完成,延期后哪些后续任务需要重新评估。
- 变更记录:能否保留谁在何时修改了日期、范围或负责人,以及修改理由。
- 协作边界:能否让执行者、管理者和外部协作者各自看到需要的信息,而不是所有人都能随意改计划。
- 退出能力:能否导出任务、日期、责任人和关键记录,避免团队被锁在单一平台中。
只要其中一项是项目的关键约束,就应将它设为“必需项”,而不是放进加权评分后让其他漂亮功能把它抵消。比如需要留存阶段审批记录的交付项目,审计追溯能力不能因为界面更好看就被忽略。

二、背景和真实场景:什么项目更需要瀑布式管理
1. 看工作约束,不要只看行业标签
硬件开发、定制实施、设备部署、工程建设和带有明确验收节点的客户交付,经常出现阶段依赖:设计冻结之前不能锁定关键物料,物料到货之前不能完成整机测试,测试通过之前不能进入客户验收。这类项目适合把前置条件与交付节点画出来。
但“硬件项目”不自动等于瀑布,“互联网项目”也不自动等于敏捷。真正的判断单位应是具体工作包:哪些内容在启动时已经明确,哪些内容必须通过试验或用户反馈才能确认。一个产品团队完全可能对认证、采购和发布流程采用阶段计划,同时对产品探索保留短周期迭代。
2. 项目满足三个条件时,阶段计划更有用
- 交付结果可定义:阶段结束时可以通过文件、样品、测试结果或客户签收来判断是否完成。
- 先后关系真实存在:后续任务确实要等待前置成果,不是为了让计划看起来完整而人为加上的连线。
- 变化会传导:修改需求可能影响成本、采购、测试周期、客户承诺或合规审批。
如果三个条件只满足一个,优先考虑轻量的里程碑视图;如果三个都满足,再评估依赖管理、基线对比和变更控制。项目方法不应靠团队口号决定,而应由工作之间的因果关系决定。
3. 什么时候不值得做细颗粒度计划
如果项目的目标仍在探索,团队每周都在决定“做什么才可能有效”,就不适合把数月后的任务拆到小时级。此时最重要的不是承诺一个精确日期,而是限定实验周期、明确本轮假设、规定复盘时间,并在证据变化时重排优先级。
还有一种情况是团队人数很少、负责人彼此随时沟通、任务依赖简单。若维护计划所花的时间已经接近协调节省的时间,增加专用平台可能并不划算。可以先从共享表格或已有工作空间开始,只有当遗漏、冲突和状态汇总成为持续问题时再升级。
4. 判断风险时要同时看概率和后果
同样是“晚两天”,对内部探索任务和客户承诺节点的含义完全不同。前者可能只是调整实验节奏,后者可能触发违约、错过供应窗口或占用额外现金。选工具前先列出延误后果,才知道哪些项目需要依赖网络、预警和正式变更记录。

三、常见误区:功能看起来完整,不等于管理闭环完整
1. 误区一:有甘特图就是瀑布管理能力强
甘特图能展示任务在日历上的位置,却不一定能管理依赖。选型演示中,应实际尝试把一个前置任务延期,再观察工具是否识别后续任务、是否保留原计划、是否提示冲突,以及负责人能否理解变化原因。
如果系统只是把一条任务的结束日期拖后,其他任务仍停留在旧时间线上,那么它提供的是排期画布,不一定提供了可靠的计划控制。对于只需要汇报大致时间的团队,这可能够用;对于前后依赖紧密的交付项目,则需要进一步验证。
2. 误区二:任务越细,计划越准确
计划颗粒度太粗,管理者无法看见风险;颗粒度太细,执行者需要不断更新大量低价值状态。任务拆分的合适标准,不是每项工作都控制在同样时长,而是每个任务都能明确交付物、负责人、完成条件和必要的前置输入。
一个可以在两三天内完成、结果可检查的任务,通常比“持续跟进设计”更利于追踪。但若任务的工作量本身有高度不确定性,拆得更细也不会自动带来更高预测准确度,只会让估算误差分散到更多行里。
3. 误区三:功能越多越适合初创公司
审批流、资源负载、组合视图、自动化和高级权限都有价值,但价值取决于团队是否真的有对应流程。若团队尚未统一状态定义,先上复杂审批只会把模糊流程电子化;若没有专人维护资源计划,负载图也可能快速过期。
我的判断方式是把功能分成三层:第一层是项目跑起来必须有的能力,第二层是能减少重复协调的能力,第三层是规模扩大后才需要的治理能力。首期预算应优先覆盖第一层,第二层通过试点验证,第三层则看组织复杂度和风险成本。
4. 误区四:低月费就等于低成本
软件成本至少包括订阅费、配置费、培训时间、数据迁移、管理维护和切换成本。对于十几人的团队,每人每周多花15分钟维护一个复杂计划,一个月累计就是约15个人小时;这类隐性成本可能比订阅费更值得关注。
计算成本时必须统一人数、计费周期、税费口径和套餐限制。免费方案的用户数上限、历史记录、自动化额度或导出能力,可能会在团队扩张后变成成本跳点。没有把升级路径算进去的“免费”,只能算短期价格,不是完整拥有成本。
5. 误区五:厂商说支持,不代表目标套餐可用
产品页面上出现某项功能,不代表每个版本都包含,也不代表它满足团队的具体用法。需核查功能适用套餐、权限限制、自动化额度、集成范围、数据导出格式和试用期间的限制。
同样,用户评价可以帮助发现常见体验问题,却不能替代团队自己的试用。团队规模、角色数量、任务复杂度和安全要求不同,同一个产品可能在一家公司很顺手,在另一家公司却需要大量配置。
6. 误区六:把管理工具当作流程设计的替代品
工具不会替团队回答谁有权批准范围变更、基线由谁确认、延期如何升级、验收失败后计划怎样回退。这些规则如果没有先谈清楚,工具只会让不同人用不同方式填写同一张计划表。
上线前至少要约定任务状态的定义、必填字段、变更审批人、例会更新节奏和项目结束后的归档方式。规则不必一开始就复杂,但必须有人负责维护,且团队成员能理解它为什么存在。

四、专业选型逻辑:让候选工具完成同一场考试
1. 先写需求清单,再看演示
采购前把需求分成“必须满足”“最好具备”和“暂不需要”。必须满足项要写成可验证动作,而不是抽象形容词。例如,不写“变更管理强”,而写“修改关键里程碑后,能查看受影响任务,并保留原计划日期和变更人”。
需求清单还要写出适用角色。项目负责人需要整体进度与风险,执行者需要清晰任务和输入,管理者可能只需查看里程碑,外部协作者则未必应该看到全部内部信息。角色不同,验证方式也应不同。
2. 用统一的90分钟测试任务比较产品
让每个候选平台处理同一个小型真实项目,建议控制在约90分钟,避免只看厂商预设演示。测试数据可以使用一个包含三个阶段、十余项任务、两条跨部门依赖和一次范围变更的项目样本。
- 建立项目阶段、里程碑、任务和负责人。
- 设置至少两条真实依赖,确认前置任务与后续任务的关系清楚。
- 将关键任务延期两天,检查影响是否可见,原计划是否留痕。
- 模拟一次需求变更,记录审批、日期、负责人和说明的操作路径。
- 从执行者、项目负责人和管理者三个角色查看同一项目。
- 生成进度摘要,再导出数据,检查字段是否完整且可复用。
比较时记录“完成任务用了多久”“需要几次人工解释”“是否找到原计划”“数据导出是否可读”。如果演示者代替团队完成关键操作,或测试只使用预置数据,结果就不能代表团队真实上手成本。
3. 建立评分表,但保留一票否决项
加权评分适合比较重要程度不同的功能,但不适合替代底线判断。比如数据无法导出、关键任务依赖不可追溯、或权限不能满足外部协作要求,都可能直接淘汰候选项,即使其界面和协作体验得分很高。

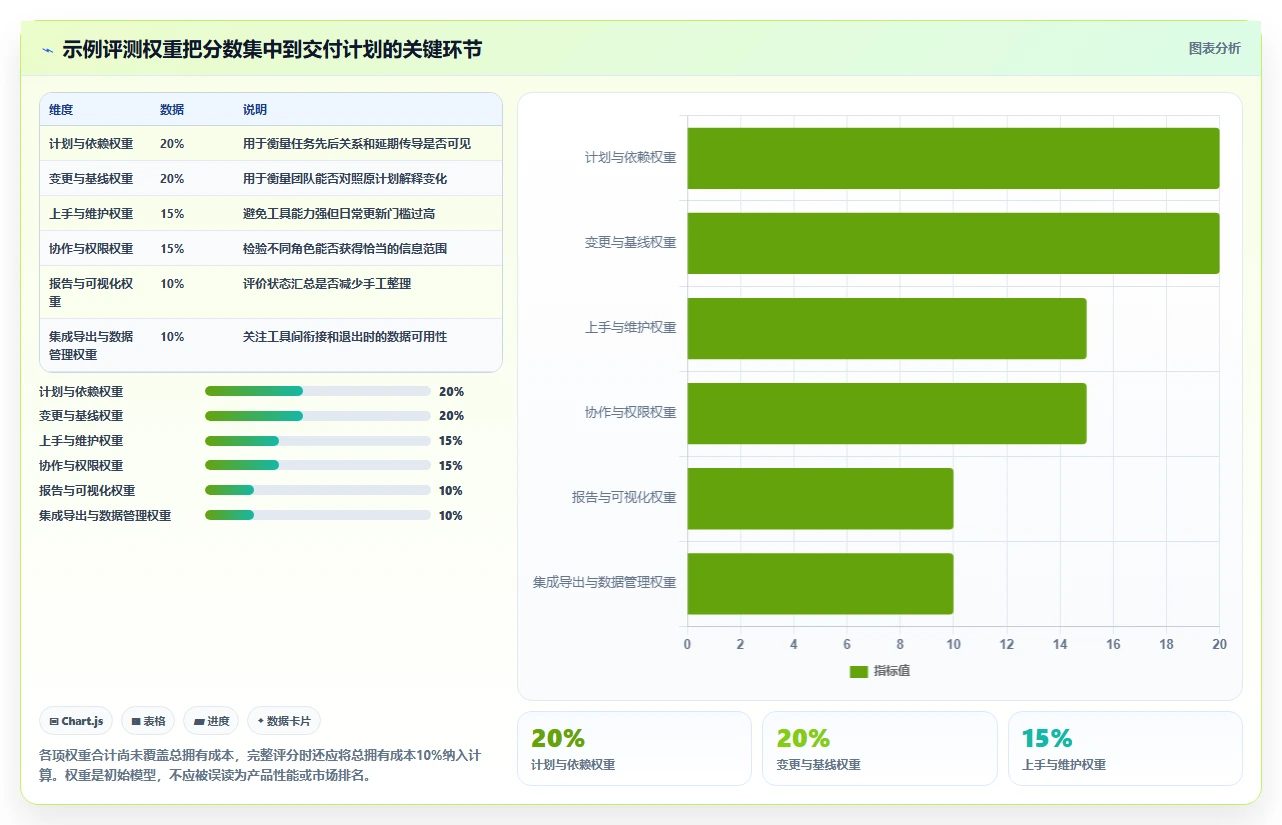

| 评估维度 | 建议权重 | 验证方法 | 常见失分情形 |
|---|---|---|---|
| 计划与依赖 | 20% | 延期前置任务,检查依赖关系和受影响任务 | 依赖仅能手动备注,无法清晰追踪 |
| 变更与基线 | 20% | 修改范围或日期,查看历史记录与原计划 | 新日期覆盖旧日期,无法复盘原因 |
| 上手与日常维护 | 15% | 由实际执行者独立完成更新 | 字段过多,只有管理员会操作 |
| 协作与权限 | 15% | 配置管理者、执行者和外部协作者权限 | 只能全员开放或全员受限 |
| 报告与可视化 | 10% | 生成里程碑状态和延期任务摘要 | 报告需大量手工整理 |
| 集成、导出与数据管理 | 10% | 检查常用集成、导出字段与访问管理 | 数据可看但难迁移或难复用 |
| 总拥有成本 | 10% | 计算首年费用与扩容后的费用 | 只看基础套餐,漏算必要功能 |
表中的权重是选型起点,不是行业统一标准。硬件交付团队可以提高变更、依赖和记录留存权重;早期探索团队则应提高上手速度和灵活调整的权重。重要的是在看产品前确定口径,不要看到某个候选平台后再临时调整评分规则。
4. 费用应按三种人数场景核算
把费用分为当前人数、预计扩张人数和项目高峰人数三档。比如当前18人、未来一年预计增至30人,项目高峰还要邀请8位外部协作者,就要分别核算内部席位、访客权限、必要套餐升级和附加服务,而不是只看今天的18个账号。
价格和套餐会变化,发布前应以产品官方套餐页、合同或书面报价为准,并注明核查日期。若价格因地区、币种、年付折扣或企业合同而不同,应统一比较口径;无法核实的价格不要用看似精确的数字填补。
5. 评测结论要标出证据等级
- 亲自验证:团队成员在试用环境中完成了指定动作,并记录版本、日期和测试条件。
- 官方资料确认:官方文档或套餐页面明确说明该功能,但团队尚未实操。
- 待确认:页面描述含糊、需要销售确认或受地区和套餐影响。
- 不适用:团队暂时没有这项需求,不能因此误判产品好坏。
这种标注比简单写“支持”更有用。它让读者知道结论的证据来自哪里,也让选型团队在采购前明确哪些问题仍需验证。没有实测,就不应使用“我测试发现”;没有可比较样本,也不应给出全市场排名。

五、具体案例:18人硬件团队如何验证计划是否真的变好
1. 情景设定:把场景和假设说清楚
以下是情景模拟,不是某家公司的真实客户案例,也不是某款软件的实测结论。假设一支18人的硬件创业团队要在16周内完成一轮样机交付,成员分布在产品、结构、电子、采购、测试和客户交付等角色。
团队有三个阶段:需求与方案冻结、样机采购与装配、测试与客户验收。采购必须等待关键设计确认,测试必须等待样机到位,客户验收又依赖测试结果。项目真正的难点不是任务数量,而是小幅变更能否尽早显示对物料、测试窗口和承诺日期的影响。
2. 先测原有工作方式的协调成本
在模拟的旧流程中,主计划放在共享表格,分工和变更讨论分散在即时通信中。项目负责人每周需要花约3小时合并状态、追问延期原因和更新汇报;各职能负责人合计每周花约2.5小时确认前置事项。这里的时间是为了演算而设定的基线,团队实测时应以连续两周的工作记录替代。
另一项容易遗漏的成本是“重复确认”:采购负责人不知道设计版本是否冻结,测试负责人无法判断预计样机到货日是否可信,管理者则从不同渠道收到不同的完成率。表格并没有消除信息,只是把同步责任集中到了几个人身上。
3. 把计划拆到可验证交付物,而不是拆成大量琐事
团队先定义每个阶段的结束条件。设计冻结以批准版本和变更记录为凭,采购阶段以关键物料到货及检验结果为凭,测试阶段以测试报告和缺陷处置结论为凭。这样做可以减少“任务显示完成、交付物却没准备好”的假完成。
随后只对关键路径和高风险工作建立依赖。比如“结构图纸确认”依赖“外观与尺寸评审”,关键物料下单依赖“采购规格冻结”,整机测试依赖“样机装配完成”。并非每个日常动作都需要挂依赖;关系太多反而会让计划难以阅读。
4. 模拟一次变更,检查系统是否暴露传导影响
假设客户提出连接器位置调整。团队应能找到变更发起人、批准人、影响的设计文件、已下单物料、装配时间和测试排期,并决定是否需要修改交付日期。这里的关键不是系统自动替人做决定,而是让受影响对象可见、责任人可定位、决定有记录。
如果团队只能在备注里写“客户要求修改”,却不能判断采购是否已经执行旧版本,工具并没有形成变更闭环。反之,如果每个微小调整都触发多级审批,流程也可能过重。应将审批强度与成本、交付风险和不可逆程度挂钩。
5. 用试点数据判断是否值得切换
在模拟的两周试点中,团队把负责人状态汇总时间从每周约3小时降到1.5小时,把依赖确认时间从2.5小时降到1.5小时;与此同时,每周新增了约1小时的工具维护时间。这组示意数据意味着每周净节省约1.5小时,但它不代表普遍结果,正式决策应根据团队实际记录测算。
还要检查节省的时间是否发生在正确的人身上。如果节省的是管理者汇总时间,却让每位执行者多花十分钟填写字段,团队总工时未必下降。试点记录应按角色分开,而不是只看项目负责人的体感。
| 观测项目 | 试点前基线 | 试点期间示意值 | 判断重点 |
|---|---|---|---|
| 项目负责人状态汇总 | 3小时/周 | 1.5小时/周 | 是否减少重复催问和手工合并 |
| 跨职能依赖确认 | 2.5小时/周 | 1.5小时/周 | 执行者能否自行识别前置条件 |
| 计划维护新增耗时 | 0小时/周 | 1小时/周 | 新增工作是否由明确角色承担 |
| 每周净协调时间变化 | 基线约5.5小时/周 | 节省约1.5小时/周 | 仅为示意计算,需用团队实测替换 |

6. 不要只看节省时间,还要验证风险信号是否提前
时间节省是容易量化的结果,但瀑布计划的另一项价值是更早发现“计划已不可信”。例如关键物料尚未确认、测试条件未准备好、阶段验收缺少责任人,这些信号一旦提前暴露,团队就有时间调整范围、沟通客户或安排替代方案。
试点期间可以记录风险从首次出现到被项目负责人看见的时间、延期任务在例会上被发现的比例,以及变更决定是否能追溯。不要把“延期减少”作为唯一指标,因为一个工具无法消除外部供应、客户决策或技术验证本身的不确定性。

7. 试点通过条件要提前写下
试点开始前就设定通过标准,避免团队在结束时只凭“感觉不错”决定采购。可以要求关键任务依赖完整率达到团队自定阈值、每周维护时间不超过约定上限、导出数据可以复用,并且三种角色都能完成各自的核心动作。
如果工具有助于看见风险,却无法让执行者及时更新信息,试点不能算成功;如果节省了汇总时间,却无法保留关键变更记录,也不适合高风险交付项目。通过标准应覆盖效率、可追溯性和使用负担,而不是只覆盖功能勾选。
六、不同工具形态怎么取舍:先选能力层级,再选具体产品
1. 共享表格:适合简单项目,不适合复杂依赖
共享表格的优势是成本低、修改自由、团队熟悉,适合少量成员、短周期任务和依赖较少的项目。它的短板通常出现在多人同时维护、历史版本追溯、权限分层和延期传导上。团队规模小并不意味着表格一定不够用,关键是当前是否已经频繁出现版本冲突和手工汇总。
如果选择表格,至少统一任务编号、负责人、计划日期、实际日期、状态定义、前置任务和变更原因。把关键节点放在单独视图中,定期冻结一份基线副本。若表格依靠一个人不断手工修复,迁移工具的理由就开始成立。
2. 通用任务协作平台:适合轻量团队逐步建立流程
通用协作平台通常更强调任务分配、讨论、提醒和团队日常协同,适合项目流程尚在形成、任务种类较多但交付约束中等的团队。需要重点测试它能否把任务讨论、状态变化和计划日期连接起来,而不是只把聊天与待办放在同一个界面。
如果团队需要正式基线、复杂依赖网络、严格变更审批或多项目资源协调,通用工具可能需要额外配置或外部表格补足。多处维护同一份计划会造成信息分叉,因此必须确认是否能在一个主要系统里完成日常更新。
3. 面向项目治理的平台:适合流程复杂度和组织规模上升时评估
当团队需要跨项目管理、细粒度权限、审批记录、资源视图、审计留痕或多层级汇报时,可以评估面向项目治理的平台。以 PingCode 为例,它主要服务中大型企业及100人以上组织;对于十几人的初创团队,这类平台不应因为功能更多就自动成为首选,而应核算实施、配置、培训和治理成本是否与当前风险相匹配。
如果创业公司已有多个业务线、外部交付项目、质量流程或合规要求,组织规模虽小,治理需求也可能提前出现。此时可将它作为候选平台进行同一套任务实测,重点核实所需能力是否在目标版本中、落地需要多少配置,以及退出时数据是否可带走。产品定位只能帮助筛选,不能代替现场验证。
4. 按能力边界横向比较,不预设排行榜
| 工具形态 | 较适合的情况 | 优先验证 | 主要代价 |
|---|---|---|---|
| 共享表格 | 成员少、依赖少、快速起步 | 版本冲突、权限、基线留存 | 人工同步和关系维护 |
| 通用任务协作平台 | 日常协作多、流程仍在演进 | 计划依赖、变更留痕、导出能力 | 复杂治理可能需要补充配置 |
| 项目治理平台 | 多项目、强审批、权限和追溯要求高 | 实施周期、套餐边界、维护角色 | 培训和治理成本可能较高 |
| 自建或深度定制 | 流程独特且已有稳定技术支持 | 长期维护、升级、数据安全责任 | 开发与持续运维资源占用 |
这张表比较的是工具形态,不是具体产品的性能排名。最终选择还要结合官方文档、目标套餐和团队试点结果。若产品功能或价格未经当前核实,应明确标记待确认,不应把营销页中的描述直接写成已验证结论。
5. 价格比较要看总拥有成本,不只看账号单价
建议建立三年成本草表,但至少先算首年。成本项包括席位订阅、所需高级功能、实施配置、培训、数据迁移、管理员投入、外部协作者费用,以及未来切换或导出的成本。不同产品按月和按年计费、按成员和按项目计费时,必须先换算到同一口径。
简单核算可以使用“年度直接费用+一次性实施费用+年度维护工时成本+预估切换成本”的结构。维护工时成本可用团队自行确认的内部人力成本估算,不要把未验证的节省金额写成采购收益。若团队无法估算收益,就先做短期试点,而不是凭一个低价数字作长期承诺。

七、不同情况下的行动建议:用两周试点降低选错概率
1. 预算紧、团队少于20人:先解决状态失真
先检查现有表格是否能稳定回答四个问题:当前里程碑是什么、下一项关键任务由谁负责、哪些任务被前置条件卡住、计划最近一次为什么改变。如果这些问题都能在十分钟内回答,暂时不必因为“大家都在用某款软件”就立刻采购。
如果回答不了,先用一个真实项目试点轻量工具,优先验证任务依赖、变更记录、导出和更新负担。避免一开始就全公司迁移,先让项目负责人和两三个关键职能角色跑通,再看是否有实际协作收益。
2. 交付节点固定、延期成本高:把基线和变更控制列为刚需
这类团队应先确认基线版本是否可保留、变更是否可追溯、延期是否能暴露受影响工作,以及关键审批有没有责任人。对合同、采购或验收有影响的日期,要区分目标日期、承诺日期和预测日期,不要都塞进同一个“截止时间”字段。
试点时安排一次模拟延期和一次真实变更演练。若系统不能让团队快速识别影响对象,就不要仅凭甘特图外观作出采购决定。对高风险项目,记录是否完整可能比减少几次点击更重要。
3. 需求变化大、方向仍在探索:采用阶段门而非全量瀑布计划
对不确定工作,可把计划范围限制在当前周期和下一个决策点。团队记录假设、验证方式、结果与下一步决定,不必强行给远期任务填入看似精确的日期。对已经确定的采购、认证和客户交付节点,则保留独立的里程碑和依赖计划。
这不是把两种方法混在一起的口号,而是按不确定性分配管理强度。探索性任务要快速反馈,承诺性节点要可追溯;如果一套工具无法同时支持这两种工作方式,可以先使用轻量字段或不同视图,避免为统一形式牺牲实际效率。
4. 百人以上组织或多项目并行:先评估治理与落地能力
组织扩张后,需求往往从“能不能排任务”变成“如何统一权限、审批、模板、报表和跨项目视图”。此时要安排实施负责人、系统管理员和业务代表共同参与试点,并测试不同部门能否采用一致定义,而不是让每个项目都维护一套互不兼容的状态。
还应查看产品的权限模型、数据管理说明、备份与导出方式、服务支持范围和目标套餐限制。安全、隐私及合规承诺需要依据正式文件核验,不要仅凭销售口头说明或未经核实的宣传语作判断。
5. 两周试点安排
- 第1天:选定一个真实项目,记录现有协调工时、关键依赖数量、延期发现时间和参与角色。
- 第2至3天:在候选工具中建立相同阶段、任务和责任人,限定字段,避免为了展示完整而过度配置。
- 第4至7天:由实际执行者更新状态,负责人只处理异常和变更,记录更新所需时间。
- 第8至10天:模拟延期、范围变更、外部协作和数据导出,核实权限与追溯能力。
- 第11至12天:分别访谈项目负责人、执行者和管理者,确认便利之处与新增负担。
- 第13至14天:对照预先设定的通过标准,决定继续试点、调整流程、选择其他工具或暂缓采购。

6. 试点复盘看五类信号
- 采用率:关键参与者是否在约定时间更新,而非由项目负责人代填。
- 计划可信度:计划日期与预测日期是否区分,变更原因是否留下记录。
- 发现速度:依赖阻塞和延期风险是否比原流程更早暴露。
- 维护负担:每个角色每周新增多少更新时间,是否挤占实际交付。
- 可迁移性:关键数据能否导出、保存并被团队理解。
如出现“采用率低、负责人代填、维护负担高”,先判断是工具难用还是流程字段过多;如计划更新及时但风险仍晚发现,可能是风险定义或会议节奏不合适。试点不是给产品打分的仪式,而是找出失败原因并判断是否可修复。
八、最终取舍:在控制力、灵活性和维护成本之间做选择
1. 控制力越强,越需要稳定规则和维护责任
严格的阶段门、审批和基线能提高可追溯性,但也会增加操作步骤。若项目风险高、变更影响大,增加控制可能是合理代价;若团队只是想知道任务进展,过多审批会拖慢工作。工具配置的复杂度应与错误后果成比例。
2. 灵活性越高,越要明确谁来维护共同视图
开放式任务板方便调整,但计划容易出现状态口径不一致、日期被随手覆盖和依赖缺失。团队可以保留灵活性,同时规定关键字段、变更说明和每周检查节奏。灵活不是不留记录,而是允许工作变化且能解释变化。
3. 低价格与低成本不是一回事
便宜的工具若需要额外表格、重复录入和人工汇总,实际成本可能更高;高价平台若包含团队当前用不到的治理能力,也可能让预算和实施负担超过收益。成本判断应同时看订阅、维护、培训、切换和风险暴露,不能只比单个账号的标价。
4. 选择退出也应是选型的一部分
初创公司的组织结构和业务方向会变化,今天的需求不一定是两年后的需求。签约前核对数据导出格式、文件附件迁移、历史记录保留、账号关闭后的数据处理方式和合同终止条件。退出路径清楚,团队才不会因为迁移困难而被迫继续使用不合适的系统。
5. 下一步行动:先做一页纸,再开产品演示
现在可以用一页纸列出当前项目的阶段、关键里程碑、三条最重要的依赖、最近一次变更及其影响、参与角色和延误后果。再标出团队每周花在状态汇总和反复确认上的时间。这份材料既能帮助团队判断是否需要瀑布管理,也能直接作为候选产品的统一测试脚本。
如果项目边界清楚、依赖真实、延误代价明确,就让候选工具完成同一组变更和延期测试;如果需求仍在探索,先控制迭代周期和决策节点,不要用远期计划假装确定。选型的关键不是买到功能最多的平台,而是建立一套能持续更新、能解释变化、也能在需要时带走数据的交付系统。

常见问题解答(FAQ)
1. 初创企业的项目适合采用瀑布式管理吗?
我负责的团队人不多,但项目有明确交付日期,也要经过几轮验收。我担心瀑布式计划太僵化,需求一变就得全部重排;又怕完全不做阶段计划,最后没人说得清进度。
先判断项目中哪些内容是确定的,而不是先给整个团队贴上“瀑布式”或“敏捷”的标签。若交付节点、审批环节、上下游依赖相对明确,阶段计划能帮助团队提前看见关键路径和延期影响;若核心需求仍在探索,过早把所有任务排到具体日期,反而可能制造大量维护工作。
例如,一个假设中的硬件试产项目,可能需要依次完成样机、测试、认证和小批量生产。认证依赖测试结果,生产又依赖认证通过,这类顺序关系适合用里程碑和任务依赖管理。相反,如果团队还在验证用户究竟需要哪种功能,就可以只固定外部交付节点,把探索工作按短周期更新。
实用做法是把项目拆成两层:对合同日期、审批和交付验收等高确定性事项设阶段与负责人;对高不确定任务保留较短的计划周期,并在获得新信息后调整。瀑布管理是否适用,最终看它能否让关键依赖和变更影响更清晰,而不是看团队是否一次性写出了完整计划。
2. 挑选瀑布管理工具,除了甘特图还要重点看什么?
我在看项目管理工具时,几乎每家都展示甘特图和任务看板,但实际使用时,计划变更可能会影响好几个团队。我想知道,怎样分辨工具是真的能支持阶段交付,还是只把任务画成了时间轴?
建议用同一组操作测试候选工具,而不是只看功能介绍:建立三个阶段和六至十项任务,设置至少两条依赖关系;把一项前置任务延后两天;再检查工具能否清楚显示受影响的后续工作、责任人和里程碑。甘特图只能说明任务如何排布,不能单独证明工具能处理变更。
可以按五项能力逐一记录:任务依赖是否直观、里程碑是否便于追踪、变更是否留有记录、不同角色能否看到合适的信息、进度报告是否能直接用于沟通。每项用“满足、部分满足、不满足、尚未验证”标注,比没有测试依据的星级评分更可靠。还要区分“产品具备功能”和“目标套餐包含功能”。
依赖关系、权限、自动化、报告或数据导出,有时会受版本限制。测试记录应写明产品版本、套餐和核查日期;来自官方资料的功能信息与试用观察分开标注,避免把宣传描述误写成亲测结论。
3. 初创团队怎样做一轮公平的瀑布管理工具试用?
我不想因为演示顺畅就直接采购,也不希望团队花很多时间搭建试用项目,最后只得到“感觉还不错”这种结论。有没有一套范围小、能在短时间内看出工具是否适合实际流程的测试方法?
选一个真实但风险可控的项目做试点,限定参与角色为项目负责人、两名执行者和一名只需查看进度的管理者。用完全相同的项目资料测试每个候选工具,例如三个阶段、八项任务、两项依赖、一个里程碑和一次截止日期变更,这样比较才不会被不同测试内容干扰。
记录五个时间点:首次建好计划、分配任务、更新一次进度、处理一次变更、生成一次汇报。另记下重复录入次数、权限设置是否顺手、成员是否能找到自己的下一步工作。这里不必预设行业平均值;团队可先把现状作为基线,再比较试用后是否减少了追问、漏报和手工整理。
试点结束时,让执行者独立完成更新,让负责人处理变更,让管理者查看进度。如果只有负责人能维护计划,或每次汇报仍需从聊天记录和表格里重新拼数据,工具可能增加了管理负担。试用结论应同时写明适用场景、未验证事项和明显限制,而不只给出一个总分。
4. 初创企业选瀑布管理工具,怎样核算价格并避免选错?
我看到有些工具提供免费或低价方案,但项目一多、成员一增加,费用和权限限制可能完全不同。我应该怎样比较总成本?除了订阅价格,还有哪些容易被忽略的迁移和维护成本?
比较价格时先固定口径:计划使用人数、项目数量、所需权限、报告能力、集成需求和计费周期。把官方价格页面的核查日期记下来,并确认费用是按成员、项目、功能套餐还是其他单位计算。免费方案是否够用,要以试点需要的功能和真实团队规模判断,不能只看首页标出的起始价格。
预算表至少分成三栏:订阅费用、上线成本、持续维护成本。上线成本包括整理现有任务、迁移数据和培训;持续成本包括维护计划、管理权限、处理重复录入和生成报告所需时间。若某方案订阅便宜,却要求团队长期在多个系统间手动同步,账面价格未必代表实际成本更低。
采购前确认数据能否导出、成员离开后如何处理权限、试用结束后是否会自动转为付费,以及关键功能是否需要更高套餐。最终选择应以小范围试点的结果为依据:团队是否能持续更新计划、看清依赖和变更,并以可接受的时间成本完成汇报。价格、功能与数据政策都应在决定前重新核实。
核心关键词
文章包含AI辅助创作:2026年初创企业瀑布管理工具深度评测与选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/148923
读者评论
文章把“先判断项目约束,再选工具”讲得比较清楚,尤其需求稳定性和延期后果要结合看,避免把瀑布式管理当成通用答案。
分钟统一测试的思路实用。让团队亲自延期任务、查看影响和导出数据,比只听功能介绍更能发现实际使用门槛。
关于维护成本的提醒很重要。十几人的团队如果每周都要花不少时间更新字段,订阅费再低也未必划算。
评分表适合作为讨论起点,但文中也指出数据导出和依赖追溯等可能是一票否决项,这比单纯按总分选工具更稳妥。
文章强调先约定变更审批人、状态定义和更新节奏,说明工具无法替代流程设计;对需求仍频繁变化的团队,也给出了轻量管理的退路。
