项目管理必备!2026 年最佳工时管理系统工具对比
工时管理系统选错,最先暴露出来的往往不是“少了一个报表”,而是团队填了两个月工时,项目经理仍然说不清哪个项目超支、哪些任务持续低估、下个月该把人调到哪里。我的核心判断是:2026 年没有脱离使用场景的“最佳工时系统”;真正值得选的,是能把时间记录转化为项目决策、又不会让记录成本高于管理收益的工具。本文不把未经核验的产品榜单包装成实测排名,而是比较四类常见方案,提供一套可以拿去试用的评估方法,并用明确标注的情景模拟说明怎样判断投入是否值得。
一、先看结论:最佳工具不是功能最多的那个
1. 按目标选工具,而不是按榜单顺序选工具
如果团队只想知道每周工时是否提交,轻量填报工具可能就够了;如果需要把投入归集到客户项目、核算可计费时间,计时、审批和导出能力更重要;如果管理重点是项目成本和人员负载,就必须确认系统能否把工时与任务、预算、计划以及人员安排关联起来。
因此,我不会把“功能数量最多”当作选型结论。功能列表写得丰富,不等于常用流程顺畅;产品页面上写着“支持项目管理”,也不代表它能按团队需要的项目、任务、人员和时间维度生成可用数据。要比较的是:一条真实工作流能否从记录一直走到决策。
- 只管填报与汇总:先比较学习成本、提醒和基础报表。
- 项目交付与资源管理:重点验证项目,任务,人员的关联及跨项目汇总。
- 客户计费与成本核算:重点核实工时分类、审批、费率字段、导出和财务衔接。
- 考勤与出勤合规:先确认需求是否属于考勤,而不是把考勤记录误当成项目工时管理。
我建议把候选方案先分成四类,再在同一类里比较。不同类型解决的问题并不相同,直接把它们放在一张“综合评分榜”里,常常会把出勤管理、任务管理和项目核算混为一谈。
| 方案类型 | 通常适合的主要目标 | 优先验证什么 | 常见边界 |
|---|---|---|---|
| 项目协作平台内置工时 | 任务进度与工时记录一起管理 | 工时能否按项目、任务和人员汇总,报表是否能导出 | 深度成本核算或灵活计费可能需要额外配置 |
| 独立工时记录工具 | 跨项目计时、填报、审批与统计 | 与现有任务平台的集成方式、同步范围和套餐限制 | 如果任务管理分散,工时可能仍需人工归类 |
| 项目服务与财务核算类系统 | 项目预算、客户结算、成本与交付过程管理 | 计费规则、成本字段、审批链和财务导出流程 | 部署、配置和维护成本通常需要单独评估 |
| 表格或轻量填报方案 | 流程简单、项目少、快速验证需求 | 版本控制、漏填检查、汇总公式和权限管理 | 人数或项目增多后,维护和纠错可能成为隐性成本 |

2. 对“2026 最佳”的判断要先说明证据边界
本次可用的搜索样本没有提供可读取的产品评测正文、完整价格页面或可复核的实测数据。因此,不能据此得出某款产品排名第一、某项价格最低或某个功能全套餐开放的结论。为了避免把搜索入口、推广页或无关页面误当成评测依据,本文比较的是工具类型与决策方法,不虚构产品测试结果。
如果需要形成具体产品短名单,至少应重新核对产品官网的功能说明、套餐与价格页面、帮助中心、集成目录、隐私政策及数据处理说明。价格和套餐会变化,文章或内部选型报告都应记录核验日期、币种、计费周期、适用套餐和限制条件。没有这些信息,“价格便宜”或“功能齐全”都不是可复核的结论。
二、先看真实场景:为什么工时记录常常无法回答项目问题
1. 时间数据只有关联到项目,才可能解释投入
在很多团队里,工时记录起初是一个行政动作:每个人填本周做了多少小时,负责人催交,月底导出表格。问题在于,单独一个“本周 40 小时”并不能说明时间花在哪里,更不能说明这些投入有没有推动项目交付。
要让记录成为管理数据,至少要能回答几类问题:哪个客户项目投入最多?哪一类任务反复超出估算?某个人是不是同时承担了过多项目?已消耗工时与预算差距有多大?如果一个系统只能得到人员总工时,却不能按项目和任务拆分,管理者看到的就只是时间总量,而不是可行动的项目线索。
我判断工时系统是否真正接入项目管理,通常先沿着一条链路检查:人员记录时间 → 选择项目与任务 → 负责人审核异常 → 汇总实际投入 → 对照估算和预算 → 调整计划或资源。链路中任何一处需要反复复制粘贴,数据延迟和错配概率都会上升。

2. 常见的断点不是计时功能,而是项目归属和后续动作
团队可能每天都在计时,但任务命名不统一;也可能每周按项目填报,却没有统一的工时分类。前一种情况导致同一工作在报表里出现多个名称,后一种情况则难以分辨设计、开发、沟通和返工分别消耗了多少时间。
另一个常见断点是数据出来了,却没有规定谁来处理。项目经理看到某项目实际投入高于估算,如果不知道应该检查任务范围、需求变更、依赖等待还是估算偏差,就只能把差异当作月报数字。系统可以让差异更快显现,但不能替团队定义差异代表什么。
3. 先识别需求究竟是工时、考勤还是资源规划
这三个概念经常被放在一起讨论,但目标不同。考勤关心人员何时到岗、是否符合排班或出勤规则;工时管理关心时间花在什么项目或任务上;资源规划则关心未来一段时间内,人员能力和可用时间如何分配。
如果真正需求是核对出勤,用项目工时系统替代考勤工具可能会留下流程缺口;如果真正需求是预测下季度资源,仅统计过去的工时也不够。选型前最好用一句话写清楚“我们要通过这套系统做出的决策”,而不是从“要买工时软件”开始倒推需求。

三、拆解常见误区:工具买回来之后,最容易踩的四个坑
1. 把“自动计时”当成准确性的保证
自动计时器可以减少主动填报动作,却不自动保证项目分类准确。使用者可能忘记停止计时、在同一时段切换多项任务,或把会议、支持和返工归到错误项目。自动记录解决的是“少做一步”,不一定解决“记录是否能用于核算”。
我会把自动化拆成三件事逐一验证:数据是否正确进入系统、系统能否识别或提示异常、负责人是否能方便地修正并保留记录。试用时不要只看计时按钮是否好用,而应检查错记之后如何纠正、修正后报表是否同步、谁有权修改。
2. 把功能名称当成可用能力
“支持审批”“支持集成”“支持成本分析”都需要继续追问。审批能否按项目设置?集成是单向导入还是双向同步?成本分析使用的费率能否按人员或项目区分?这些能力是否只在特定套餐开放?如果答案只能在销售演示中看到,而无法在帮助资料或试用环境中验证,就应标记为待核实。
我建议把模糊的宣传词改成验收句。例如,别只写“需要报表”,而写“项目负责人能在月末按项目、任务和人员筛选实际工时,并导出为指定格式”;别只写“需要集成”,而写清楚要同步哪些对象、数据方向和更新时间。
3. 只比较每席位价格,不算运营总成本
订阅费用只是系统成本的一部分。配置、培训、数据迁移、管理员维护、异常修正以及员工填报所占用的时间,都会影响总投入。一个每席位报价较低的方案,如果每月仍需要多人手动清理数据,未必比价格较高但流程更顺的方案划算。
不掌握产品的准确价格时,先用公式比较结构,不要编一个“平均价”代替实际报价:年度总成本 = 订阅费用 + 实施与迁移费用 + 培训费用 + 管理维护工时成本 + 用户填报与纠错成本。取得报价后,再把税费、最低购买人数、年付条件和套餐限制逐项补齐。
4. 先推全员上线,再问数据为什么不可信
如果团队没有统一项目编码、任务分类和填报规则,系统一上线就让所有人按自己的理解填写,最后通常会得到一份格式统一、含义不统一的数据。系统不会自动消除组织里的命名混乱,只会更快地把混乱汇总出来。
较稳妥的方式是先挑选一个真实项目或一个小团队,验证填报词汇、审批人、报表维度和纠错流程,再决定要不要扩大范围。先验证数据口径,再验证规模化部署;顺序反过来,迁移和返工成本会明显增加。

四、专业选型逻辑:用一条真实流程比较候选系统
1. 先把需求写成可验收的结果
不要以“需要一个工时系统”作为需求文档的结尾。把目标写成可以试用验证的结果,例如:“项目负责人可以在月末五分钟内查看项目实际投入与估算差异,并识别待审核记录”;或者“财务人员能够按客户项目导出经批准的可计费工时”。这些句子比“功能全面、操作方便”更容易比较。
我通常把需求分为三档:必须具备、可以接受替代、暂不需要。必须项影响能否上线;可替代项允许通过流程或导出弥补;暂不需要项避免团队为未来可能发生的需求过度付费。每一项都应有对应的验证方法,而不是只给一个重要性标签。
2. 以“记录到决策”的端到端任务做试用
演示数据往往很整齐,真实工作流才会暴露问题。建议用一项当前正在进行的项目,选取若干常见任务,按真实角色完成填报、提交、审核、汇总和导出。试用团队不必很大,但至少应包含一名实际填报者、一名审核者和一名需要使用报表的人。
- 准备真实场景:选择一个有明确负责人、任务和预算的项目,整理一周的典型记录。
- 验证归属:检查人员能否快速找到正确项目和任务,是否会出现重复或含糊分类。
- 制造异常:刻意测试漏填、填错项目、超出预期时长和临时补录的处理方式。
- 走完审批:确认待办通知、修改权限、驳回原因和修正后数据更新路径。
- 检查结果:按项目、任务、人员和周期筛选,再核对导出数据是否可用于现有管理流程。
- 记录实际耗时:分别测量普通填报者、审核者和管理员投入,不凭“感觉顺手”下结论。
3. 建立可以解释的评分表,不做伪精确排名
若候选系统不止一个,可以用 1 至 5 分记录体验,但分数必须对应同一套验收标准。比如“项目与任务归属”可以按是否支持团队所需层级、操作步骤和汇总准确性评分;“集成能力”则要按真实连接对象和数据同步方向验证。没有验证过的项目不要填 5 分,标记“未知”比猜测更有用。
| 评估维度 | 建议权重 | 验证问题 | 不通过时的风险 |
|---|---|---|---|
| 项目与任务关联 | 20% | 能否按团队实际层级记录并汇总? | 工时有记录却无法解释项目投入 |
| 填报与纠错成本 | 20% | 普通用户完成填报要几步?错记后怎样修正? | 漏填增加,管理员需要反复追数 |
| 报表与导出 | 15% | 能否得到具体管理者需要的维度和文件? | 仍需人工整理,数据无法及时进入复盘 |
| 审批与异常检查 | 15% | 能否审核异常,而非增加逐条复核负担? | 流程变长,审批人变成瓶颈 |
| 集成与迁移 | 10% | 真实使用的系统是否能按需要同步? | 重复录入、数据不同步或迁移困难 |
| 隐私、权限与管理要求 | 10% | 角色权限、数据处理和留存政策是否符合内部要求? | 敏感数据访问范围不清或审查无法通过 |
| 完整拥有成本 | 10% | 订阅、实施、培训、维护与填报成本是否可接受? | 低价采购变成长期人工成本 |
表中的权重是一个可调整的起点,不是行业标准。以客户结算为主的团队,应提高审批、导出和核算流程权重;以人员负载为主的团队,应提高跨项目汇总和资源视图的重要性。评分的作用是暴露取舍,不是制造一个看似客观的总分。

4. 单独核验隐私、权限和数据政策
项目工时可能包含客户名称、项目代号、人员投入和工作内容等信息。采购前应确认角色权限能否按组织需要设置,用户能否查看他人记录,数据怎样导出、留存或删除,以及服务方公开说明中的数据处理边界。
涉及行业监管、客户合同或企业内部安全要求时,应由相应的 IT、安全、法务或采购负责人参与评估。没有公开依据时,不要把“安全可靠”“满足合规”写成确定结论;应记录需要核对的文件、责任人和确认状态。
五、具体数据观察:一个团队如何判断节省是否真实

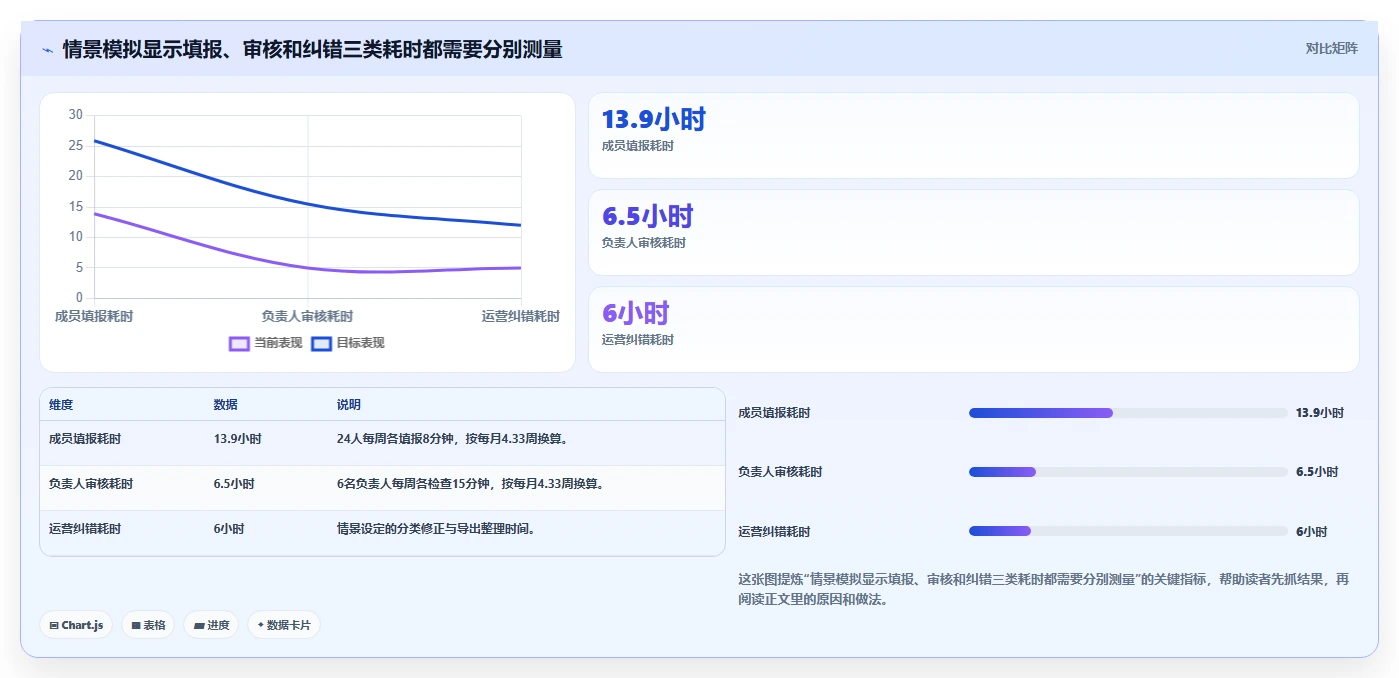

1. 情景模拟:把零散工时变成可比较的月度流程
下面是一个用于解释计算方法的情景模拟,并非真实客户案例,也不是产品实测:某交付团队有 24 名成员,每周填报一次,每人平均花 8 分钟;6 名项目负责人每周各用 15 分钟检查;运营人员每月另花 6 小时整理漏填、重复分类和导出格式。
按每月约 4.33 周估算,填报耗时为 24 × 8 分钟 × 4.33 ÷ 60,约 13.9 小时;项目负责人审核约为 6 × 15 分钟 × 4.33 ÷ 60,约 6.5 小时;运营整理为 6 小时。合计约 26.4 小时/月。这个数值描述的是情景模拟中的流程成本,不代表所有团队的平均水平。
如果工具或流程调整后,填报时间降到每人每周 6 分钟、负责人检查降到每人每周 10 分钟、运营纠错降到每月 3 小时,估算合计约为 18.2 小时/月,差值约 8.2 小时/月。这里最重要的不是“节省 31%”这个比例,而是要在试用中实际测量:这 8.2 小时是否真实发生,是否把工作转移给了管理员,报表准确性有没有同步改善。

2. 节省的时间不等于项目收益
少花时间填表是操作效率改善,但不自动等于项目利润增加。项目管理的价值还取决于能否更早发现超支、减少未计费投入、改进估算或调整资源。若系统把填报从 8 分钟降到 6 分钟,却没有改善数据归属和复盘动作,收益可能只限于记录环节。
评估时可以把结果分成三层:第一层是填报、审核和纠错耗时;第二层是数据完整率、错配率和报表出具速度;第三层是预算偏差、未计费工时或资源冲突等业务结果。前两层通常能在短期试用里观察,第三层往往需要更长时间和一致口径,不能把短期相关性直接说成系统带来的因果效果。
3. 用基线对照,避免试用期的“感觉变好”
试用前先记录一个基线周期:每人提交工时用了多久、负责人审核用了多久、缺失记录有多少、运营纠错用了多久、报表从截止到可用间隔多久。试用结束后用同样口径再测一次。若没有基线,团队容易把新鲜感、管理者催促或项目阶段变化误判为工具效果。
需要特别注意样本可比性。项目类型、团队人数、截止日期和填报频率若发生变化,就不能简单把前后数字相减后称为效率提升。比较时应说明周期、团队范围和口径;样本规模有限时,把结果称为“本次试点观察”比写成普遍规律更准确。

六、不同团队怎么行动:先缩小范围,再决定是否扩展
1. 小团队从低复杂度方案开始
如果团队人数不多、项目种类有限、目前只需要月度项目投入,先验证轻量方案通常更稳妥。重点不是提前购买复杂功能,而是统一项目命名、任务分类、填报截止时间和负责人审核规则。
当表格或简单工具仍能稳定输出所需报表,且维护成本可接受时,没有必要为了“数字化”本身立刻迁移。反过来,如果每月都要手工合并多份文件、修正分类、追踪漏报,应该把这些维护时间纳入比较,再决定是否升级到专门系统。
2. 多项目交付团队优先验证跨项目视图
多个项目并行时,团队最关心的常常不是个人一天计了几小时,而是投入在项目之间如何分布,是否有人同时承担过多交付,项目预算消耗速度是否异常。试用时要重点检查跨项目筛选、项目与任务映射、人员汇总和周期对比,而不只看单个项目的漂亮仪表盘。
如果各项目负责人使用不同任务名称或填报规则,先治理分类比换系统更重要。系统能统一录入入口,但不能自动把“需求沟通”“客户沟通”“项目会议”这类含义相近的分类变成一致口径。
3. 需要客户计费的团队把审批与导出放在前面
客户结算场景下,记录的可追溯性通常比单纯计时速度更关键。应验证哪些工时可以计费、谁可以审核、修改后如何留下记录、结算周期如何筛选,以及导出的数据能否进入既有财务流程。
不要只检查系统是否有“计费”字样。确认费率是按人员、项目还是其他规则配置,是否受套餐限制,税费和合同口径由哪个系统处理。任何需要额外人工确认的环节,都应该在试用记录里写明,不能默认系统会自动完成。
4. 已有协作平台的团队先检查重复建设
如果团队已经在任务管理平台里运行日常工作,先评估内置工时是否覆盖当前需求,尤其是任务关联、报表、导出和审批。内置能力的潜在优势是减少切换和重复录入,但它未必具备专门工时工具或项目服务系统所需的核算深度。
若考虑引入独立工具,应先验证集成细节:项目与任务是否同步,时间记录是否回写,人员离职或项目变更后怎样处理,数据更新是否及时。集成页面列出一个连接选项,并不必然意味着整个工作流已经打通。
5. 上线采用小范围试点与明确的退出条件
试点不应只是“先用一用看看”。开始前要写出成功条件和停止条件,例如必需报表能否按时生成、填报和审核耗时是否可接受、错配记录是否下降、预算是否在允许范围。若关键流程需要长期手工补救,即使界面体验不错,也应重新评估方案。
- 选一个有代表性的项目,避免只挑流程最简单的演示场景。
- 邀请真实填报人、项目负责人和报表使用者共同参与。
- 提前记录基线,并统一计算周期和统计口径。
- 试点期间记录异常、人工补救、培训时间与用户反馈。
- 复盘后决定继续、调整流程、更换方案或暂缓采购。

七、最后的取舍:管理目标清楚,比功能清单长更重要
1. 什么时候选择轻量方案
团队规模小、项目结构简单、成本核算要求有限,而且能够稳定维护统一表格或填报流程时,轻量方案可能更合适。它的优势是启动快、调整自由;代价是随着项目、人员和权限增加,维护与汇总更依赖特定成员。
判断是否该升级,不要只看团队人数,而要看流程负担是否已经超过管理收益。可以连续记录一到两个周期的汇总耗时、漏报追踪时间和纠错量。如果这些成本持续上升,再把专门系统纳入评估,而不是仅因为其他团队在用就跟进采购。
2. 什么时候值得引入专门系统
当团队有多个并行项目、需要审批工时、按客户或任务核算投入、追踪预算消耗,或每月已经投入大量人工整理数据时,专门系统更值得认真评估。前提是团队愿意统一项目层级和填报规则,也有人负责日常管理与流程更新。
如果企业希望同时处理复杂财务核算、人员资源计划和多部门权限,可能需要更完整的项目服务或经营管理方案;但功能更深也意味着配置、培训和治理要求更高。选之前应确认团队有能力运营系统,而不只是有预算采购系统。
3. 遇到这些情况,先别急着买
- 项目名称和任务分类仍没有稳定规则,且不同负责人使用不同口径。
- 团队无法确定工时记录是用于出勤、项目成本、客户结算还是资源规划。
- 没有明确的报表使用者,也没有人在数据异常后负责采取行动。
- 候选方案的价格、套餐功能、数据处理方式或集成边界尚未核实。
- 试用只展示演示流程,没有让真实填报者、审批者和报表用户共同测试。
4. 下一步按这份清单开始
选型不必从寻找“年度第一”开始。先写下团队最需要改善的一个管理决策,再选一个真实项目跑通记录、审核、汇总和导出流程。只要基线、测试口径与成本构成记录清楚,团队就能把候选方案从宣传描述变成可以比较的实际工作量。
- 明确首要目标:项目投入、客户计费、人员负载或考勤核对。
- 定义必须字段:人员、日期、时长、项目、任务及必要的工时分类。
- 记录现状基线:填报、审核、纠错耗时和报表可用时间。
- 核验候选方案:功能、套餐、价格、集成、权限与数据政策。
- 用真实场景试用:记录操作步骤、异常处理和人工补救成本。
- 按团队权重复盘:同时检查数据质量、完整成本和后续决策价值。
我对工时管理系统最重要的判断是:时间记录本身不是成果,能够解释项目投入并改变下一步计划,才是成果。因此,2026 年选工具时,不要先问“哪款最好”,先问“我们准备拿这些数据做什么决定”。目标明确、流程跑通、成本可核验,工具才真正成为项目管理的一部分。

常见问题解答(FAQ)
1. 2026 年选择工时管理系统,应该先看哪些指标?
我在给团队挑工时工具时,最容易被功能列表和“最佳推荐”带偏:看起来每款都能计时、出报表,却不知道哪项能力真正影响日常管理。我应该先按什么顺序筛选,才能避免买到功能很多、实际却用不起来的系统?
先确定管理目标,而不是先比功能数量。客户计费、项目成本核算、人员负载分析和任务进度追踪,对工时数据的要求不同;目标没说清楚,报表再多也未必能回答管理问题。建议把候选工具放进同一张评分表,并按团队需要调整权重。
以下权重是可直接改动的选型起点,不是行业排名或实测结论: 评估项建议权重验证问题 项目与任务关联25%能否按实际工作层级归集工时?填报与审批流程20%员工、负责人能否顺畅完成记录和审核?报表与导出20%能否得到决策所需的统计维度?集成与权限15%能否接入现有流程,并控制数据访问?
价格与使用成本20%目标套餐是否覆盖实际需求?评分之外还要记下限制项,例如某项能力仅在特定套餐提供、需要管理员额外配置,或无法按团队现有方式组织数据。对多数团队来说,关键流程能否跑通,比功能总数更能预测长期使用效果。
2. 工时管理系统和项目管理系统有什么区别?需要分开买吗?
我现在用表格记录工时,也用项目工具跟踪任务,数据总是对不上:任务完成了,却看不出投入了多少时间。我不确定应该换成一套能同时管理任务和工时的平台,还是保留现有工具再接入独立的工时系统。
两类系统的侧重点不同:项目管理系统通常围绕任务、负责人、进度和协作展开;工时管理系统更关注时间记录、审核、汇总及其在成本或客户核算中的用途。部分平台会覆盖两者,但“有工时字段”不代表完整支持工时审批、报表或结算流程。是否分开购买,重点看数据是否需要重复维护。
若员工必须在任务工具填一次、工时系统再填一次,漏填和口径不一致的风险会上升;若集成能明确同步项目、任务和人员信息,独立工具也可能适用。试用时应逐项确认同步方向、更新延迟、套餐限制和失败后的修复方式。实操上可挑一个正在进行的项目,走完“创建任务,记录工时,负责人审核,按项目汇总,导出数据”全流程。
只要中间某步依赖大量手工复制,就应把维护成本计入选型,而不是只比较功能页面上的集成数量。
3. 比较工时管理系统价格时,怎样避免只看见表面月费?
我查工具价格时,经常看到按用户收费的起步价,但不清楚报表、审批、集成等能力是不是要升级套餐。我担心试用后才发现需要购买更高版本,想知道预算应该怎么核算才更接近真实成本。
不要只比较首页显示的单用户价格。先确认计费单位、最低购买人数、月付与年付差异、试用期限,以及团队需要的功能分别在哪个套餐;价格、币种和条款会变化,记录时应标注核验日期,并以官方价格页或销售书面确认为准。
再把容易遗漏的成本列出来:管理员配置与维护时间、数据迁移、员工培训、额外集成费用,以及现有流程调整所需的工时。可用一个简单预算框架:年度软件费用+一次性迁移与配置成本+持续管理成本。管理成本可按每月投入小时数乘以团队内部认可的小时成本估算。
做报价对比时,确保每个候选方案都按相同人数、相同计费周期和相同必需功能核算。若一个报价包含审批与报表,另一个只提供基础记录,直接比较月费会得出失真的结论;把缺失能力补齐后再比较,才是有效的总拥有成本对比。
4. 试用工时管理工具一周,怎样判断团队是否真的适用?
我以前看演示时觉得操作很简单,真正让同事填报后却遇到漏记、补录和负责人催报的问题。我想用短期试用做决定,但不知道应该观察哪些数据,也担心一周时间不足以得出可靠结论。
一周试用可以验证关键流程是否可用,但不能代表长期使用效果。选一个真实项目和一小组实际使用者,提前约定记录范围,并测试填写、补录、修改、审批、汇总、导出等环节;不要只用演示数据,也不要在试用中途随意更改统计口径。
建议记录四类指标:按时提交率、记录修正次数、从填报到审批完成的耗时,以及管理员每周维护时间。阈值应由团队根据现状设定,而非套用所谓行业平均值。例如,可以先约定“按时提交率达到团队目标、关键报表无需手工拼表、管理员维护不超过预设时长”,再比较不同候选工具。
试用结束后,把未通过的环节分成三类:设置可解决、套餐限制可解决、产品流程不匹配。前两类要核算额外成本,第三类则可能意味着长期依赖人工补救。这样得出的结论,比单纯询问同事“喜不喜欢界面”更能帮助团队判断是否值得上线。
核心关键词
文章包含AI辅助创作:项目管理必备!2026 年最佳工时管理系统工具对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/147433
读者评论
文章没有把情景评分包装成产品实测排名,这点比较严谨。实际选型时,还是要核对官网套餐、价格和功能限制。
把工时记录一路检查到预算对照和资源调整,能看出报表是否真的支持决策。尤其是项目、任务归属,值得在试用时重点验证。
文中区分了考勤、项目工时和资源规划,避免把不同需求混在一起。团队最好先明确系统要支持的具体管理决策。
除了订阅费,还考虑填报、维护和纠错时间很实用。先用一个项目试跑,再评估数据口径和总成本,比直接全员上线稳妥。
