企业挑选在线甘特图工具,最容易犯的错误不是漏看某个功能,而是把“能画出时间条”误当成“能管理项目”。真正影响选型结果的,是计划变更后任务关系能不能跟着更新、不同角色能不能看到恰当的信息,以及团队是否愿意持续维护计划。2026 年做选型,我建议先用一个真实项目验证协作流程,再比较功能、价格和部署要求;没有经过场景验证的“最佳工具”,通常只是一份产品清单。
如何选择适合企业的在线甘特图制作工具?2026 年必读指南
一、先讲结论:先验证工作流程,再比较工具
1. 企业买的不是甘特图,而是一套持续更新计划的机制
甘特图把任务放到时间轴上,帮助团队观察任务时长、计划顺序、里程碑和进度。它能让计划更容易被讨论,却不会自动解决责任不清、任务信息过期或跨部门决策缓慢的问题。
我判断一个工具是否适合企业,通常先问三个问题:计划由谁维护?计划变化后谁需要知道?变化会不会影响其他任务?如果这三个问题没有答案,再完整的视图和模板也很难产生长期价值。
选型的核心顺序应该是:明确管理问题,梳理协作流程,设定验证标准,再试用工具,最后比较总成本。如果先从功能表或品牌榜单开始,团队很容易为用不到的功能付费,却忽略上线后真正消耗时间的维护工作。
2. 用“是否减少管理摩擦”代替“功能越多越好”
对企业而言,在线甘特图工具的价值不只在于是否支持任务、日期和里程碑,更在于项目负责人能否快速发现计划冲突,执行成员能否理解自己的下一步工作,管理者能否用合适的粒度查看进度。
建议把评估拆成四层:计划表达、协作维护、组织管理、落地成本。计划表达解决“项目怎么排”;协作维护解决“谁来更新”;组织管理解决“谁能看、谁能改”;落地成本则包括订阅、配置、培训、数据迁移和日常管理投入。
下表可作为第一次筛选的起点。它不是通用排名,而是一份需求核对框架;不同企业可以调整权重,但不应跳过“团队是否愿意维护计划”这一项。
| 评估层 | 关键问题 | 不匹配时常见表现 | 建议验证方式 |
|---|---|---|---|
| 计划表达 | 能否呈现任务、里程碑、前后依赖和进度变化? | 图表看起来完整,实际计划仍靠口头解释 | 用一个有前置任务和关键节点的真实项目搭建计划 |
| 协作维护 | 负责人和执行成员能否理解各自的更新责任? | 计划只由项目经理维护,其他人不查看 | 邀请不同角色完成一次任务更新和计划变更 |
| 组织管理 | 权限、项目可见范围和管理视图是否适合组织结构? | 信息过度开放,或管理者看不到跨项目进展 | 模拟内部成员、跨部门成员和外部协作者的访问场景 |
| 落地成本 | 订阅之外,还需投入多少配置、迁移和培训时间? | 试用简单,正式上线后维护负担明显增加 | 记录首月配置工时及每周维护耗时 |

二、先看真实工作场景:甘特图适合解决什么,不适合独自解决什么
1. 适合用甘特图观察的管理问题
当项目包含多个阶段、明确的交付节点和前后依赖关系时,甘特图通常更容易呈现计划全貌。例如,新产品上市可能包含需求确认、设计评审、供应准备、市场素材制作和发布审核。某个前置环节延迟,团队需要判断后续节点是否受影响。
跨部门项目也常有类似需求。项目负责人关心整体时间表,部门负责人关心本组任务,执行成员关心自己的截止时间。好的项目视图应支持不同角色从同一份计划中获取所需信息,而不是让每个人维护一张互不关联的表格。
多个项目并行时,工具还需要帮助管理者识别资源冲突和关键节点集中等问题。不过,能否做到这一点要看具体产品和套餐,不能仅凭“支持甘特图”或“支持项目管理”就推断具备跨项目管理能力。
2. 甘特图不是完整的项目管理体系
甘特图擅长展示时间安排,但不必然解决预算控制、复杂工时核算、需求变更审批、研发缺陷流转或企业级项目组合管理。若团队主要想追踪大量短周期事项,时间轴可能不是最合适的主视图;若管理重点是审批和责任追溯,还要确认工具是否支持相应流程。
我会把甘特图理解为计划沟通的“共同底图”,而不是管理制度的替代品。团队仍需要约定状态定义、更新频率、变更审批方式和逾期处理规则。没有这些约定,工具可能只是把旧表格搬到了线上。

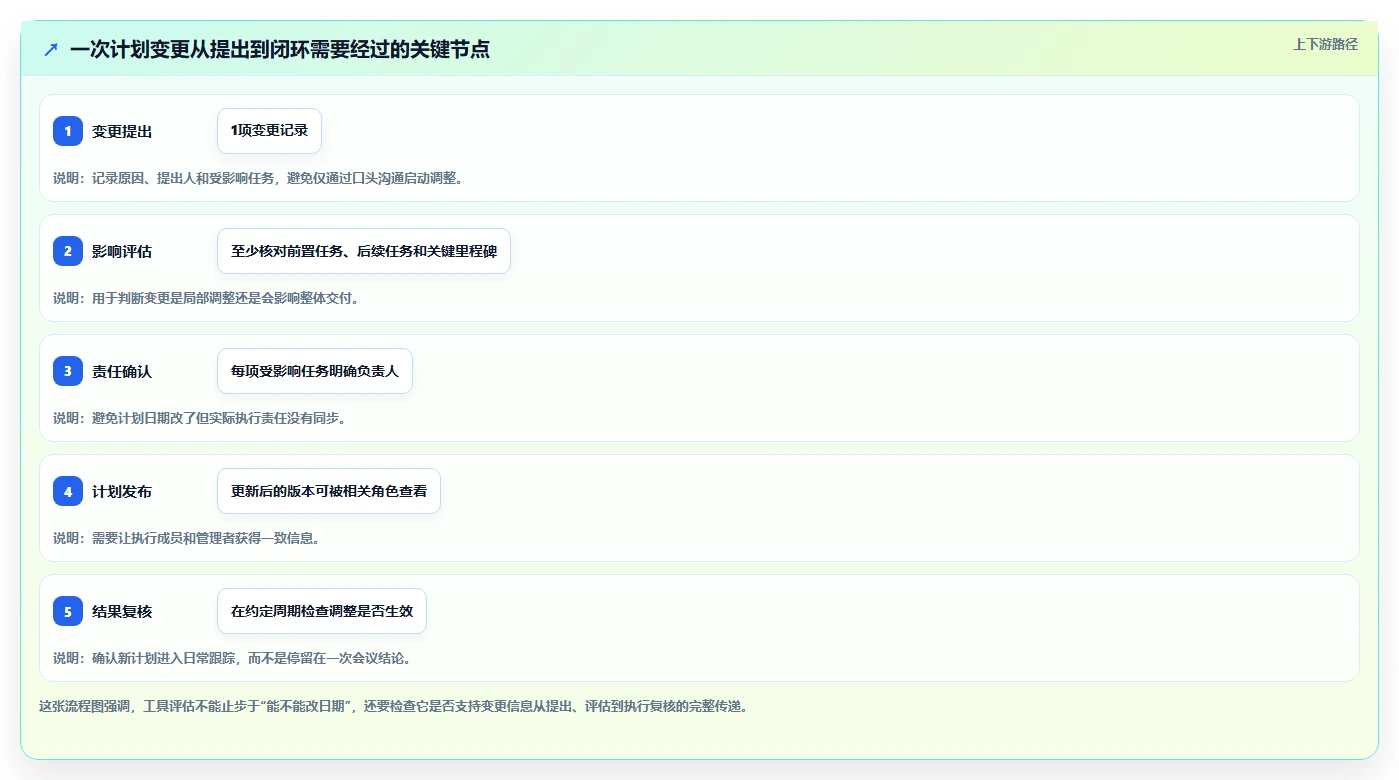

3. 一次计划变更,能暴露工具与流程的真实差距
试用时不要只搭建一张静态计划。挑一项关键任务,把完成日期向后调整,再观察依赖任务、里程碑、负责人和相关成员的提示是否清晰。这个过程通常比浏览十几项功能更能说明工具是否适合实际工作。
例如,若供应商交付延迟,团队需要快速确定哪些内部任务可以并行、哪些节点必须改期、谁有权确认新计划,以及变更如何告知相关成员。工具若只能改日期,却无法帮助团队看清影响范围,项目经理仍要在聊天、表格和会议纪要之间手动核对。

三、常见选型误区:表面省事,后续却更难管理
1. 把功能列表当作适配度
一份功能表可以回答“工具宣称有什么”,却回答不了“团队能不能用好”。支持依赖关系,不代表成员知道何时建立依赖;支持权限设置,不代表权限结构符合企业的项目边界;支持多种视图,也不代表管理者会在日常工作中使用。
更可靠的做法,是把每项功能变成一个可观察的任务。例如,不要只问“是否支持里程碑”,而是让项目负责人实际创建一个里程碑、设置责任人并解释它与交付节点的关系。功能只有进入真实流程,才算完成验证。
2. 只看订阅单价,不算总使用成本
价格页上的单价往往不能代表企业最终成本。实际采购还可能涉及账号数量、权限套餐、外部成员、数据迁移、配置服务、培训和内部管理时间。不同工具的计费口径也可能不同,不能只拿展示价格直接横向比较。
我建议先算第一年总使用成本,再看后续年度成本。即使暂时没有准确报价,也可以把成本拆成“明确金额”和“内部工时”两部分;前者向供应商核实,后者通过小范围试用估算。
3. 只让项目负责人试用,忽略执行者体验
项目负责人可能觉得功能丰富、视图清晰,但实际更新任务的是执行成员。如果更新入口不直观、通知过多或移动端操作不便,成员可能绕过工具继续在聊天群里汇报。计划维护最终会重新落回少数管理者身上。
所以试用成员至少应包括项目负责人、执行成员和管理查看者。若涉及外部合作方,也要验证外部成员能访问哪些项目资料,以及能否完成必要操作。
4. 用演示数据测试,容易低估真实复杂度
空白演示项目通常没有任务依赖、延误、变更和多人协作,任何工具都显得简单。试用数据最好来自一个风险可控、结构真实的项目,保留适量任务层级、节点和责任人,同时隐去不适合外传的信息。
试用的目标不是复刻整个企业,而是验证最关键的几条工作路径。一个经过设计的真实场景,往往比大量无关功能测试更有判断价值。
5. 把安全或效率宣传语当成已验证结论
“安全”“高效”“易部署”等词如果没有具体边界,就不适合作为采购依据。企业应核对数据存储方式、访问控制、账号管理、备份与恢复、数据导出、合同条款和内部合规要求,并由负责安全与采购的团队确认。
同样,效率提升比例、用户规模和市场排名等数字,只有在口径清楚、来源可追溯时才有参考意义。无法核实的宣传数据,不应替代本企业的试用观察。

四、专业选型逻辑:把“好不好用”改写成可验证问题
1. 第一步:建立需求清单,区分必须项与加分项
需求清单不宜写成“功能越多越好”。每一项都应说明业务原因、使用角色和验证方法。必须项是缺少后会阻断关键流程的能力;加分项是能提升便利性,但缺少时仍可通过其他方式完成的能力。
| 需求类型 | 示例 | 验证问题 |
|---|---|---|
| 必须项 | 需要呈现关键任务依赖和交付里程碑 | 能否用真实项目表达关键路径和节点关系? |
| 必须项 | 不同项目成员需要不同访问范围 | 能否按实际组织边界配置查看与编辑权限? |
| 加分项 | 希望减少重复录入或自动同步部分信息 | 具体支持哪些系统、字段和数据方向? |
| 加分项 | 管理层希望快速了解项目状态 | 能否提供适合管理层的汇总视图或报告? |
2. 第二步:按团队实际情况设置权重
企业不应默认所有维度同等重要。强权限要求的组织,权限与数据管理权重应高于模板数量;项目变更多、依赖复杂的团队,计划表达和变更管理可能更重要;工具使用者不熟悉项目软件时,上手成本和培训工作应占更高比重。
下面的权重是一个起始示例,不是标准答案。试用前由项目、业务、IT和采购相关人员一起调整,可以降低“某一个部门的偏好”主导决策的风险。
| 评估维度 | 示例权重 | 重点考察内容 |
|---|---|---|
| 计划与依赖关系 | 20% | 任务层级、日期调整、里程碑和依赖变化 |
| 协作与通知 | 20% | 责任分配、状态更新、变更提醒和沟通记录 |
| 权限与管理 | 15% | 成员角色、项目边界、外部访问和管理方式 |
| 集成与数据流 | 10% | 实际需要衔接的系统、数据方向和功能限制 |
| 安全与部署 | 15% | 内部要求、供应商材料和部署维护边界 |
| 总成本与易用性 | 20% | 采购金额、配置培训投入、持续使用难度 |
评分时建议使用统一尺度,例如 1 分表示关键流程无法完成,3 分表示可以完成但有明显绕行,5 分表示在目标场景下可以顺畅完成。评分必须附上试用证据或问题记录,不能只留下一个分数。

3. 第三步:测试关键路径,而不是随机点功能
我建议准备一套约十来个任务的试用项目,包含一个里程碑、两组前后依赖、一个责任人变更和一次日期调整。规模不需要很大,但足以暴露计划维护、信息同步和权限操作的问题。
测试时记录三个结果:流程能否完成、是否需要绕行、完成后谁还要手动补充信息。比如任务改期后,如果还要去另一个地方改报表、再到群里逐个提醒成员,这些额外动作就是工具适配度的一部分。
4. 第四步:确认产品信息和采购边界
功能、价格、套餐限制和服务政策可能发生变化。正式决策前应查看供应商当前的官方资料,并记录核验日期。对于价格,至少确认计费单位、账号数量、试用限制、增值服务和合同周期;对于集成,确认适用套餐、数据方向及是否需要额外配置。
涉及安全、部署、数据存储和合规时,不要只凭销售口头说明。把企业自己的要求整理成问题清单,请负责部门核对供应商的书面材料,并保留结论和待确认项。
五、用一个可复核的模拟案例,看清选型过程
1. 场景设定:20人团队,三个部门共同交付
以下案例是为了演示方法而设计的情景模拟,不是某个真实客户的实测数据。假设一家企业有20名项目参与者,产品、运营和供应团队共同推进一个季度项目,计划约有60项任务,包含多个交付节点,平均每两周会出现一次重要调整。
团队目前用表格维护总计划,用即时消息确认负责人和进度。项目负责人每周汇总一次状态,遇到日期变化时需要在多处更新。问题并非“缺少甘特图”,而是计划变更没有稳定的传递机制。
2. 先定义验证目标,再设定试用场景
这个团队可以把试用目标设为:项目成员能找到自己的任务;关键依赖关系能被看见;日期调整后,相关负责人能及时获得信息;管理者能查看阶段进度;项目负责人维护计划所需时间不高于团队可接受范围。
具体试用不必搬入全部60项任务。选取一个有代表性的交付阶段,保留主要任务、依赖、里程碑和角色,安排一次模拟的供应延迟变更。所有试用成员完成任务后,记录卡点、返工和手工补充动作。
3. 用试用记录替代“感觉不错”
例如,试用中可以记录:完成计划搭建需要多少分钟;成员能否在不求助的情况下找到任务;一次日期调整需要通知多少人;调整后仍需在哪些地方重复维护;管理者是否能在五分钟内找到本阶段风险。这些数字是团队自己的观察,不应包装成行业统计。
假设两种候选方案都能画甘特图,但方案甲搭建较快,权限配置需要较多人工确认;方案乙设置步骤较多,却能清楚呈现团队所需的信息边界。若该企业的首要风险是外部协作中的信息控制,单看搭建速度就可能做出错误选择。

4. 案例给出的判断:小范围试用要能暴露风险
好的试用不是为了证明某个方案一定可用,而是尽早发现不适配的地方。如果成员不愿意更新任务、权限边界不清、变更后仍需大量手动同步,及时发现这些问题比采购后再补流程更省成本。
团队还应设定停止条件。例如,必须项无法完成、关键数据要求无法核验、主要角色无法接受操作流程,任一情况都可以暂停采购讨论。停止条件能避免因为已经投入试用时间,就继续为不合适的方案找理由。
六、不同企业场景的行动建议
1. 小团队或单项目管理:优先保证计划易维护
如果团队人数不多、项目数量有限,优先验证任务录入、责任分配、日期调整和成员更新是否直观。不要因为某个方案提供很多高级设置,就默认它更适合小团队;额外配置若没有对应的管理收益,反而可能增加维护负担。
试用时可以让项目负责人和两三位执行成员共同完成一个阶段计划。重点观察他们能否理解状态和截止时间,是否需要反复培训,以及一周后是否还愿意回来更新。
2. 多部门、多项目并行:把跨项目可见性纳入必测项
如果多个项目同时运行,负责人通常需要看到项目之间的节点安排、风险和责任分布。此时应验证跨项目视图、权限范围、汇总能力和数据更新规则,而不只是单个项目里的任务展示效果。
要特别留意“管理汇总”与“项目细节”的边界。管理者需要快速判断是否延期,执行者需要操作具体任务;如果所有人只能看到同一层级的信息,可能导致管理者看得太细、成员反而找不到重点。
3. 外部合作方参与:优先核对访问边界
供应商、客户或代理团队参与项目时,企业应验证外部成员能看到哪些项目、字段和附件,能否修改任务,以及合作结束后如何收回访问权限。邀请外部人员进入试用环境前,也要按照企业的数据管理要求处理测试信息。
不要只验证“能否邀请外部成员”。真正需要核对的是访问范围是否可控、权限变化是否可追踪,以及外部成员离场后相关资料和任务如何处理。
4. IT与安全要求较高:把核验前置,不要等到采购末期
若企业有明确的身份认证、数据存储、审计或部署要求,相关部门应尽早参与。先确定哪些要求不可妥协,再向供应商索取材料,并确认材料是否覆盖当前套餐和实际部署方式。
如果关键要求无法核验,不应仅因试用体验好就默认通过。业务适用性和安全适用性是两条不同的判断线,任何一条存在重大缺口,都应进入风险评估或停止流程。
5. 预算受限:算清“少花的钱”是否转化成更多人工
预算有限时,可以先试点一个团队或一个项目,但要选择具有代表性的流程。不要只看最低订阅费用,还要比较手工汇总、重复录入、管理检查和后续培训的时间成本。
如果暂时无法准确折算内部工时,可以先记录首月的配置时间、每周维护时间和变更后的沟通时间。连续观察几周后,团队通常更容易判断低价方案是否以更多人工投入为代价。

七、取舍与风险边界:没有一种方案能同时满足所有目标
1. 功能深度与易用性之间的取舍
功能更深的方案可能提供更多计划控制和管理选项,但也可能提高配置和培训门槛。易上手的方案能减少初期阻力,却未必适合复杂依赖、多层权限或跨项目管理需求。
我的建议是先判断团队的复杂度是否真实存在。不要为“将来可能用到”的能力支付明显成本,也不要因为当前项目简单,就忽略已经确定的组织管理要求。
2. 灵活配置与统一治理之间的取舍
项目团队希望按自己的习惯调整字段、流程和视图,管理部门则希望统一数据口径。过度限制会让业务团队绕开工具;完全放开又可能让不同项目无法汇总。
可以采用“少量统一、局部灵活”的原则:对项目状态、负责人、关键节点等管理字段设定统一口径;对团队内部执行细节保留合理空间。试用时要验证配置变化是否容易维护,而不是只看能否配置。
3. 云端便利与数据管理要求之间的取舍
在线工具的优势是多人协作和访问便利,但企业仍要确认数据处理方式是否符合自身制度。不同企业的风险承受能力不同,不能用“在线”或“本地”简单判断高低,而要把实际数据类型、访问范围、业务连续性和内部审查要求放在一起评估。
如果数据要求尚未明确,先由业务和负责部门列出不可接受的风险,再决定是否进入供应商评估。不要把待核验事项默认解释为已经满足。
4. 短期采购速度与长期推广质量之间的取舍
快速开通不等于成功上线。上线后仍需确定谁负责维护模板、谁处理权限、成员遇到问题找谁,以及计划多久检查一次。若这些责任没有明确安排,工具可能在首次项目结束后迅速失去活跃度。
因此,采购决策应同时包含推广计划。至少指定业务负责人、工具管理员和项目试点负责人,约定试点周期、复盘时间和停止条件。工具只有进入团队的日常节奏,才算真正落地。

八、采购前的最终核对清单:把决策留下证据
1. 需求与角色
- 项目类型、并行项目数量和计划变更频率是否已经梳理?
- 项目负责人、执行成员、管理者和外部协作者分别需要什么信息?
- 必须项与加分项是否已经分开,且有明确的业务理由?
2. 试用与验证
- 是否使用了包含任务依赖、里程碑和责任人的真实场景?
- 是否模拟过一次日期变化或负责人调整?
- 是否记录了流程绕行、重复录入、通知成本和维护工时?
- 是否邀请实际执行成员和管理查看者参与试用?
3. 采购与管理
- 价格、套餐边界、计费单位和合同周期是否已按当前官方信息核验?
- 集成能力是否核实了具体对象、数据方向和适用条件?
- 安全、部署、数据管理和账号退出机制是否经过相关部门确认?
- 上线后由谁管理模板、权限、培训和问题反馈是否已经明确?
如果以上问题还没有答案,不必急着做最终排名。先补齐场景和验证证据,通常比多找几篇“工具推荐”更能缩短决策时间。

九、结语:让真实项目替你筛选工具
1. 最重要的判断不是“哪款最好”,而是“哪款能被持续用起来”
在线甘特图工具的选择,不能只看界面是否漂亮、功能数量是否丰富或试用当天是否顺手。企业要判断的是:计划能否表达真实工作,变更能否传递到正确的人,权限和数据要求能否被核验,以及团队能否承担持续维护成本。
我建议下一步先挑一个风险可控、又能代表日常工作的项目,列出三项必须验证的能力,邀请不同角色共同试用一到两周。每次测试都记录实际耗时、绕行步骤和未解决的问题,再按企业自己的权重评分。
好的选型不是找到一张功能最满的清单,而是让项目成员少做重复确认,让管理者更早看见风险,并让计划变化后责任仍然清楚。先验证流程,再决定采购;先让团队用真实项目说话,再讨论哪种工具最适合企业。
常见问题解答(FAQ)
1. 企业什么时候值得从电子表格切换到在线甘特图工具?
我现在用表格也能列任务、负责人和截止日期,为什么还要换工具?我们项目不算特别复杂,但一旦节点调整,就得逐个通知相关同事。我担心换工具后只是多了一套需要维护的系统。
是否需要甘特图,关键不在团队人数,而在计划变化后能否及时看清影响。如果任务之间存在前后依赖、多个角色共同推进,或者负责人需要频繁汇总进度,表格很容易出现版本不一致、关联任务未同步等问题,这时才值得评估在线工具。
可以用一个简单信号判断:选最近一个发生过延期或计划调整的项目,检查调整后是否要手动修改多处日期、重新确认责任人,或花时间拼接进度。如果这些动作反复发生,甘特图的价值通常不只是“画出时间轴”,而是让任务关系和变更更容易被共同查看。若团队只有少量独立任务,表格可能仍然更省事。
2. 企业选在线甘特图工具,哪些评估维度最重要?
我看到不少工具都写着支持任务、协作和报表,单看功能列表很难分出差别。我更想知道,哪些能力会真正影响团队日常使用,怎样避免被演示页面或功能数量带着走?
建议先按实际工作流程给候选工具评分,而不是按功能数量排序。可采用一个起始权重:任务依赖与计划调整占25%,协作和权限占20%,上手与维护成本占20%,集成和数据流占15%,管理视图占10%,价格及部署要求占10%。这些比例只是评估模板,企业应按自身风险和流程调整。每项都要配一个可验证的问题。
例如,把一个任务延期两天,观察关联节点是否容易调整、相关人员是否能及时发现变化;再检查不同角色能否看到合适的信息。若某项能力无法在试用中演示,或必须依赖未包含在当前套餐中的配置,就应记录为待核实,而不是直接按“支持”计分。
3. 怎样设计在线甘特图工具的试用,才能判断它是否适合团队?
我担心试用时用空白项目随便点几下,大家都觉得不错,正式上线后才发现真实项目根本套不进去。试用应该选什么项目、邀请哪些人,又该观察哪些细节才比较有参考价值?
选一个风险可控、但确实包含依赖关系和阶段节点的真实项目,不要只用演示数据。试用可覆盖项目负责人、执行成员和只需查看进度的管理者;在同一项目里安排建计划、分配任务、更新进度和一次计划变更,观察每个角色能否完成自己的操作。
建议用5个工作日做小范围验证,并记录任务建立耗时、变更同步是否清楚、成员是否需要反复求助、导出或汇报是否满足要求。这里的天数是试用安排建议,不是行业标准。结束时让参与者分别写下一个阻碍和一个有用之处;如果工具只有负责人会用,执行者仍靠私聊汇报,就不能算通过团队场景验证。
4. 企业比较在线甘特图工具时,怎样算清价格、安全和上线成本?
我不想只看每个账号的标价,之后才发现关键权限、集成或管理功能需要额外付费。我也需要向内部说明数据和账号管理是否符合要求,但厂商页面上的概括性描述让我不太敢直接下结论。
把成本拆成订阅、实施配置、数据迁移、培训、内部管理和后续扩容几项,再按预计使用人数和项目数量核算。比较报价时要确认计费单位、套餐包含的权限与集成、试用限制、续费规则及新增账号费用;只比较单个账号的展示价格,可能遗漏真正影响总预算的条件。
安全和部署要求应形成书面核对清单,交由企业的IT或安全负责人结合内部政策审查。逐项询问数据存储与处理方式、访问控制、账号管理、数据导出和删除流程,并要求供应方提供对应资料;不要把“企业级安全”等宣传语当成合规结论。采购前还应确认信息由谁复核,以及相关条件是否写入合同或服务文件。
核心关键词
文章包含AI辅助创作:如何选择适合企业的在线甘特图制作工具?2026 年必读指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/145987
读者评论
文章把选型重点放在计划变更后的协作流程上,比单纯比较功能数量更贴近企业实际。
用真实项目测试依赖调整、权限和成员更新责任,确实比只看产品演示更容易发现问题。
成本拆分提醒得比较实用,配置、培训和持续维护的内部工时也应该纳入试用评估。
文中的权重只是示例这一点很重要,不同行业和团队规模应按自身约束调整评分标准。
