如何选择适合企业的进度计划表横道图软件?2026 年最新指南
企业选进度计划表横道图软件,最容易犯的错误不是少看了一个功能,而是把“能画出横道图”误当成“能管住项目进度”。如果计划只由一个人维护、任务变化不多,轻量工具可能就够用;但当延期需要同步影响下游任务、多个部门共同更新、管理者还要追踪计划偏差时,漂亮的甘特图并不能自动解决协作和管理问题。本文不做缺乏实测依据的软件排名,而是提供一套可在采购前执行的判断方法:先识别工作场景,再核对必要能力,最后用同一份真实任务测试工具。
一、先讲结论:先选管理方式,再选横道图软件
1. 选型的核心不是功能多少,而是计划变更能不能被管住
我判断一款进度计划工具是否适合企业,通常先问三个问题:谁来维护计划?任务变化后,哪些人必须知道?管理者需要看到什么证据,才能判断项目是否偏离目标?这三个问题比“是否支持甘特图”“有没有模板”更接近采购决策的核心。
横道图本质上是时间与任务的可视化表达。它能帮助团队看见任务的开始时间、结束时间、持续周期和相互关系,却不能单靠图形本身解决责任不清、信息不同步、估期不准或资源冲突。选型时应把“展示计划”和“管理计划”分开:前者看图表表达,后者看协作、变更、依赖、追踪和治理能力。
一句话结论:先判断企业需要的是排期展示、多人协作,还是复杂项目控制;只为暂时用不到的能力付费,和选了一款无法支撑关键流程的工具,都是成本。
2. 把需求分成“必须有、试用验证、暂时不需要”
选型前,我建议把需求放进三个篮子。第一类是缺少就无法开展工作的“必须有”,例如任务负责人、起止日期、权限控制或数据导出。第二类是不能只看宣传页、必须亲自验证的能力,例如延期后的计划调整是否顺畅、多人编辑会不会互相覆盖。第三类是当前没有明确场景支撑的能力,例如复杂资源优化或高级报表,先记下来,不要因为功能清单很长就默认值得采购。
| 需求层级 | 判断问题 | 选型动作 |
|---|---|---|
| 必须有 | 缺少它,现有流程是否无法执行或存在明显风险? | 列入硬性筛选条件,未满足则不进入下一轮。 |
| 需要验证 | 产品是否真的能在本企业的任务和角色下完成工作? | 用试用账号、实际任务和不同权限进行测试。 |
| 暂时不需要 | 未来是否有明确负责人、场景和使用频率? | 记录为观察项,不因“可能有用”增加采购复杂度。 |
这种分层可以避免需求会议变成功能许愿清单。若采购团队有多位利益相关者,可以让项目经理、执行人员、管理者和信息技术负责人各自独立填写,再把意见合并。分歧本身就是重要信息:管理者想要汇总视图,执行者却可能更在意更新任务是否费劲。
3. 不要把“2026 年最新”理解为某份长期有效的功能榜单
软件功能、套餐、价格、部署方式和安全承诺可能随版本与合同变化。本文提供的是截至 2026 年可复用的选型方法,不把无法核实的产品排名、市场份额或具体价格写成事实。采购时,价格和功能应以厂商当前正式材料、产品帮助文档、试用结果及合同条款为准,并记录核验日期。
本次可用的搜索结果没有提供可核实的三篇同主题正文,因此无法据此判断行业内哪款产品排名靠前,也不能把无关页面当作竞品证据。比起引用一个没有出处的“行业第一”,更可靠的做法是让候选工具接受同一套情境测试。
4. 先用三个判断分流候选工具
- 只需要展示排期:任务稳定、参与者少、变更主要由单一负责人处理,优先考虑易上手、易分享和易导出的方案。
- 需要团队协作:多人更新任务、负责人跨部门,优先检查权限、通知、评论、变更记录和共同维护流程。
- 需要项目控制:任务依赖复杂、延期会影响交付日期,或企业要管理多个项目,进一步验证依赖关系、基线、里程碑、汇总视图和数据治理。
分流的目的不是给工具贴上“好”或“差”的标签,而是避免拿简单排期工具去承担项目治理,也避免为复杂平台付出实施成本,却只用它画一张展示图。

二、背景和真实场景:横道图从“排期表”变成协作接口
1. 表格失效通常不是因为它不能画图,而是因为维护方式分散
许多团队从表格开始管理计划,是合理的:容易上手、格式灵活、学习成本低。问题往往出现在计划逐渐成为多人共同使用的工作依据后。一份文件被反复下载、复制、邮件发送,项目经理持有的版本和执行者手里的版本开始不一致。横道图可能仍然完整,但已经无法确认哪一条进度是最新状态。
这类失效不一定需要立刻采购复杂软件。先确认问题究竟来自工具,还是流程:如果团队没人负责维护,换软件只会把“过期表格”变成“过期平台”;如果计划由单一负责人维护,只是查看和分享不方便,轻量协作能力可能就足够。
2. 典型场景:一个延期如何变成多个团队的沟通成本
以下是用于说明选型方法的情景模拟,不是某家企业的真实客户数据。假设一个产品上线项目有 42 项任务,分属产品、研发、测试和市场四个小组。某项关键接口任务比计划晚 3 个工作日,测试排期随之变化,市场素材审核也可能被挤压。如果计划只是一张静态图,项目经理需要手动找到受影响的人、修改对应日期、重新发送文件,并确认接收者看到的是新版本。
这里真正要测试的不是软件能不能把横道条拖动三天,而是延期发生后,相关人员能否及时看到变化、后续任务是否容易调整、历史计划是否保留、管理者能不能分辨“原计划”与“当前预测”。如果这些问题需要靠口头解释和多个文件补齐,图表看起来再清晰也不等于项目过程可控。
反过来,如果一个团队的任务彼此独立,延期也不会改变其他人的工作,强行采用复杂依赖管理未必划算。应当让工具复杂度与实际协作成本匹配,而不是把项目图画得越复杂当成管理越成熟。
3. 横道图不是项目事实本身,而是事实的一个视图
同一项任务可以有计划开始日期、实际开始日期、预测完成日期和最终完成日期。只显示一根时间条,用户未必知道它代表哪一种日期。采购测试时,我会要求候选方案说明:计划与实际能否区分?延期是修改原计划,还是更新预测?项目结束后,是否能回看承诺过的基线?
这些字段看似细节,实际上决定了团队能不能复盘。若每次延期都直接改掉原定日期,项目在图上可能永远“按计划进行”,但企业失去了衡量计划偏差的依据。对于交付承诺严格、需要复盘的项目,保留原计划和记录变更会比图表配色更有价值。
4. 选型时要把不同角色放进同一个使用情境
项目负责人需要把握关键路径、里程碑和风险;执行者需要快速更新自己负责的任务;部门管理者可能只关心本部门工作量和交付时间;信息技术或采购团队则要核对账号、数据、集成、部署和合同范围。只由项目经理参加演示,容易选到“管理者看起来很完整、执行者却不愿维护”的方案。
我建议至少邀请三类角色参与试用:维护计划的人、执行任务的人、需要查看状态的人。每个人完成自己的真实动作,再记录步骤、耗时、疑问和绕行方式。一个功能如果只有演示人员能操作,而日常用户找不到入口,就不应被算作已经满足需求。

三、拆解常见误区:功能清单不能代替选型证据
1. 误区一:有甘特图功能,就等于适合企业使用
甘特图或横道图只是呈现方式。企业使用时还要问:任务是否可以分层?负责人和里程碑是否清楚?多人能否协同更新?重要变更有没有记录?数据能否导出?如果这些能力缺失,团队依然可能回到私聊、表格和会议纪要中拼接信息。
也不要因为某个产品提供横道图视图,就默认它能承担资源计划、进度基线或多项目治理。功能名称相似不代表处理逻辑相同。要让候选工具在同一组任务上演示,并由实际使用者完成操作。
2. 误区二:功能越多,越能满足企业未来需要
“未来可能用到”经常成为复杂采购的理由,但功能并不会自动转化为管理能力。每多一层配置,团队就需要额外理解、维护和培训。若企业没有明确负责人、稳定流程和使用频率,高级功能可能变成长期闲置项。
较稳妥的做法是区分“未来想象”和“近期路线图”。只有当某项能力能对应具体业务场景、负责人和预计采用时间时,才纳入采购权重。否则先确认方案是否可以扩展,避免今天为抽象的未来支付实施成本。
3. 误区三:功能演示顺畅,实际使用就会顺畅
演示通常围绕产品最擅长的路径展开,实际项目却会遇到数据不完整、临时改期、人员变动和权限限制。试用时不要只跟着演示人员点击,而要让候选工具处理“错误输入”“任务延期”“人员替换”和“项目结束后导出”等不够理想的情境。
特别需要确认自动化边界。所谓自动调整,可能只调整日期,不代表它理解业务优先级、资源冲突或交付承诺。关键操作应问清楚触发条件、可撤销方式、通知对象和数据留痕,不要把“系统能自动算”误解为“系统能代替判断”。
4. 误区四:只比较订阅费用,不计算落地成本
总成本不止是账号费用。数据迁移、权限设计、模板整理、培训、实施服务、接口配置和后续维护,都可能消耗企业时间。即使产品试用免费,团队投入两周整理流程也是真实成本;反过来,价格较高的方案若减少大量重复协调,也不应只按单账号单价判断。
建议用同一口径对比候选方案:采购费用、预计实施人天、年度维护投入、迁移工作量、培训时间和退出成本。无法确认的项目标记为“待询价”或“待合同确认”,不要用估算数冒充报价。
5. 误区五:团队人数小,就不需要权限与数据管理
权限不是大型企业的专属问题。小团队也可能包含外部合作方、客户、供应商或短期成员。需要核对谁能查看、谁能编辑、谁能邀请成员、谁能导出,以及项目结束后怎样收回访问权限。
涉及敏感项目时,还要核实部署方式、数据存储、备份、账号管理、审计记录和合同约定。认证、合规或安全能力必须以正式材料和适用范围为准,宣传页面上的一句“安全可靠”不够作为采购依据。
6. 误区六:把“有集成”理解为“能打通流程”
产品目录里列出一个连接器,不代表企业的具体数据会按预期同步。要问清楚同步对象、方向、频率、冲突处理、权限继承和额外费用。尤其要区分“可以导入一次”和“可以持续双向同步”,这两者解决的是不同问题。
试用时至少挑一个关键业务流程验证,例如任务完成状态是否能同步到现有工作系统,或者人员离职后权限能否按企业规则回收。没有实际场景的集成清单,只能算候选能力,不能算已验证成果。
7. 误区七:只看整体进度百分比
一个项目显示完成 80%,不一定意味着风险很低。如果剩余 20% 包含关键路径上的测试、审批或上线准备,项目仍可能面临延期。项目视图要能让负责人区分任务数量完成率、关键里程碑状态和实际交付风险,不能把一个汇总百分比当成完整判断。
因此,建议把汇总数据与具体任务抽查结合起来:选一个关键里程碑,追溯它依赖哪些任务、负责人是谁、当前预计何时完成、延期后影响谁。能不能解释清楚,比仪表盘上数字是否醒目更重要。

四、专业判断逻辑:把选型变成可复现的测试
1. 先画出计划维护链路,再决定功能权重
在选产品前,先画一条简单的维护链路:任务由谁创建,谁设定日期,谁更新状态,谁确认延期,谁有权调整基线,谁负责向管理者汇总。链路中如果有空白,先补流程,不要期待软件替企业决定责任归属。
接着把每个环节映射到工具能力。例如,跨部门负责人共同更新,映射到权限、通知和变更记录;管理者需要判断承诺是否偏移,映射到计划基线和实际状态;多个项目需要统一查看,映射到项目汇总和筛选能力。功能权重由工作流程推导,而不是从产品菜单倒推需求。
2. 用“必须满足”筛选,再用加权评分排序
我建议先设置硬性门槛,再比较加权得分。硬性门槛包括企业明确规定的部署、身份管理、数据导出或访问控制要求。候选方案不满足门槛,即使其他功能得分很高,也不应进入最终候选。
通过门槛后,再对协作、依赖、易用性、集成、报表、成本等维度评分。评分不是为了制造精确排名,而是让评审人员看到分歧来自哪里。每个分数都应附上一句证据,例如“由两名执行者完成延期测试,均能找到任务更新入口”,而不只是“体验好”。
| 评估维度 | 建议权重 | 验证方法 | 常见失分信号 |
|---|---|---|---|
| 任务结构与横道图表达 | 15% | 创建分层任务、里程碑、负责人和日期 | 关键字段无法在视图中识别或操作路径过长 |
| 依赖与变更处理 | 20% | 模拟前置任务延期,查看后续影响与记录 | 需要手工在多个位置重复修改,或原计划被覆盖 |
| 协作与权限 | 20% | 邀请不同角色完成查看、更新和审批动作 | 权限粒度不够,或关键变更没有可追溯记录 |
| 易用性与采用难度 | 15% | 让非项目经理独立完成一次任务更新 | 高度依赖管理员代操作,普通成员不愿使用 |
| 导入、导出与集成 | 10% | 导入样例任务并检查导出字段与同步逻辑 | 字段丢失、只能单向传输,或费用边界不清 |
| 数据管理与安全要求 | 10% | 核对正式文档、合同和权限测试结果 | 安全承诺无法对应正式材料或实际配置 |
| 总拥有成本 | 10% | 汇总订阅、迁移、培训、实施和维护投入 | 报价只覆盖账号,服务范围和扩容规则不明确 |
权重只是可调整的建议基准,不是行业标准。跨部门项目可以提高协作与依赖权重;强监管场景应把数据管理设为硬性门槛;个人或小团队排期则可提高易用性和导出能力的权重。
3. 试用要用一份“会出问题”的任务,而不是只做顺利演示
准备一个脱敏的真实项目,建议包含任务层级、明确负责人、至少一个里程碑、一组前后置关系、一次日期变更和一个需要导出的结果。项目不必很大,关键是能覆盖真实工作中的正常与异常路径。
试用时要观察任务从创建到复盘的完整过程。记录谁完成了哪些操作、花了多久、在哪一步需要帮助、系统是否通知相关人员、导出的数据是否能继续使用。对复杂能力不要只听产品人员解释,要求现场操作或查看正式文档。
- 建立一组任务,包含阶段、负责人、开始日期、结束日期和里程碑。
- 为两项任务建立前后关系,确认依赖的展示和调整方式。
- 模拟关键任务延期,检查后续任务、项目结束日期和通知对象如何变化。
- 让一名执行成员更新状态,再由管理者查看汇总结果。
- 使用不同角色测试权限,确认查看、编辑、邀请和导出的边界。
- 导出任务数据,并与原始样例核对字段、日期和负责人是否完整。
- 记录报价、实施范围、存储与部署说明中仍待厂商书面确认的问题。
4. 用评分表记录证据,别让“感觉不错”成为结论
每个试用项目可以建立一张简单记录表,至少包含“测试动作、预期结果、实际结果、参与角色、证据位置、待确认问题”。如果使用 1 到 5 分评分,1 分代表关键操作无法完成,3 分代表可完成但需要明显绕行,5 分代表目标角色可以独立完成且结果可核验。
特别要保留低分原因。比如“任务关系能设置,但延期后需要管理员逐项调整”,比单写“依赖功能:4 分”更能帮助采购者判断是否符合本企业的日常维护能力。分数只是索引,证据才是决策材料。
5. 将采购问题分成试用可验证与合同需确认两类
易用性、操作路径、通知体验和导出格式,通常可以通过试用验证。价格、数据处理责任、服务级别、部署边界、续费规则、退出与数据返还等事项,则应通过正式材料和合同确认。两类问题不要混为一谈:试用顺利不等于合同风险已经解决。
在采购评审中,我会给每个未解决问题标注负责人和截止时间。没有责任人的“待确认”很容易在签约前被忽略;尤其是套餐限制、增购费用、实施交付物和服务响应范围,应要求写清楚,不要只留在口头沟通里。

五、具体案例与数据观察:用模拟项目看懂评分与取舍
1. 一个跨部门项目的情景推演
下面继续使用明确标注的情景模拟,演示如何比较两种工具形态,不代表对任何真实产品的测评。假设某企业有 24 名项目参与者,产品、研发、测试、市场四个组共同推进上线项目;计划约 42 项任务,其中 8 项存在前后依赖,项目经理每周汇总一次状态。
方案甲偏轻量:横道图清楚、创建任务方便、分享简单,但延期后的跨任务调整和变更追踪主要依赖人工。方案乙协作能力更强:权限和项目汇总更完整,但配置与培训成本更高。选型不能只问哪个“功能更全”,而要看项目风险是否值得额外的实施与采用成本。
2. 用模拟评分展示权重如何影响结论

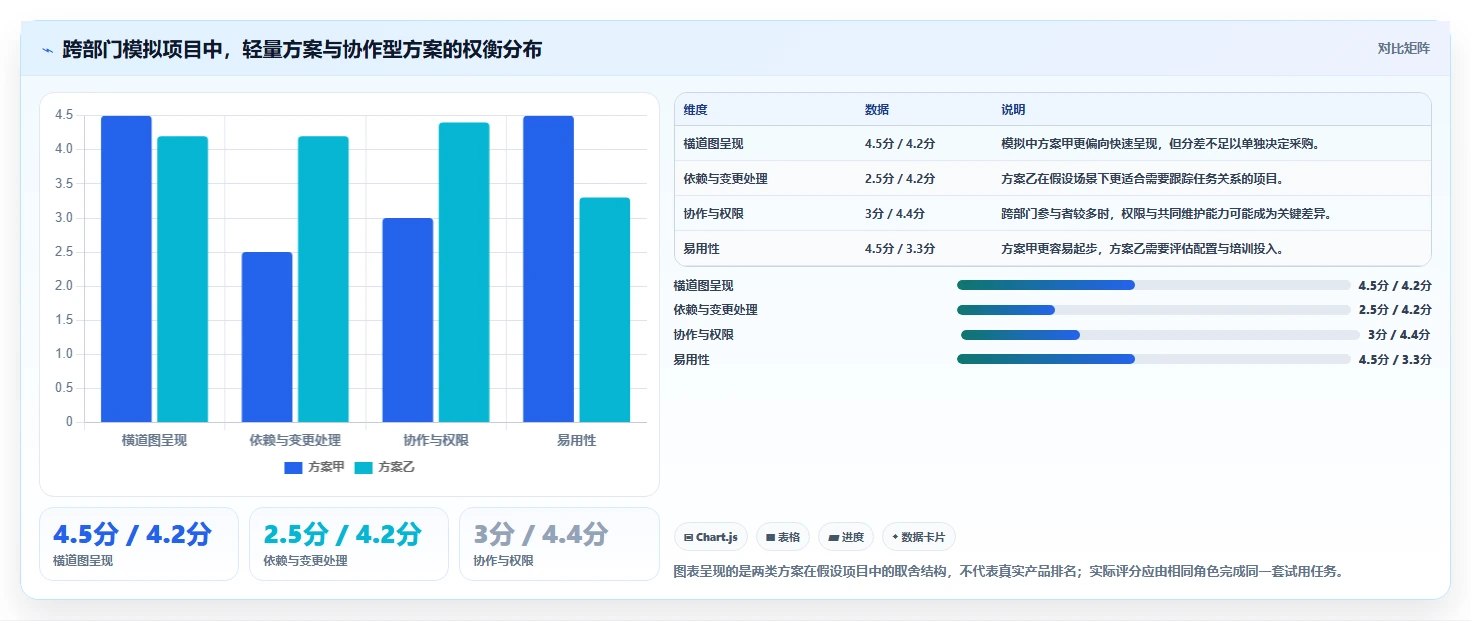

假设采用前文的加权维度进行 1,5 分评分,并将权重应用于两种方案。评分只用于展示计算方法,分值是情景假设,不是实测产品成绩。真实采购时,应以参与者的操作记录和正式材料替换这些示意分数。
| 维度 | 权重 | 方案甲模拟评分 | 方案乙模拟评分 | 解读 |
|---|---|---|---|---|
| 任务结构与横道图表达 | 15% | 4.5 | 4.2 | 方案甲偏重快速呈现,方案乙的展示能力足够但不一定更简洁。 |
| 依赖与变更处理 | 20% | 2.5 | 4.2 | 依赖较多的项目更应关注延期后的调整和留痕。 |
| 协作与权限 | 20% | 3.0 | 4.4 | 参与部门越多,权限与协作差异越可能影响维护质量。 |
| 易用性与采用难度 | 15% | 4.5 | 3.3 | 方案乙若配置较复杂,需要把培训和持续使用成本纳入考虑。 |
| 导入、导出与集成 | 10% | 3.5 | 3.8 | 分值不能替代目标格式与实际连接方式的验证。 |
| 数据管理与安全要求 | 10% | 3.0 | 4.0 | 涉及敏感数据时,应依据正式材料和合同重新核验。 |
| 总拥有成本 | 10% | 4.5 | 3.0 | 轻量方案可能更易起步,复杂方案需确认新增能力是否抵消落地投入。 |
按该组示意权重计算,方案甲约为 3.65 分,方案乙约为 3.89 分。这个差距不应被包装成精确结论:如果项目依赖关系少、成员少且计划更新频率低,方案甲的易用性和成本优势可能更重要;如果延期常引发跨部门重排,方案乙的协作和变更能力可能更值得投入。
更关键的是,评分表把“为什么选它”写了出来。企业可以把协作权重从 20% 调低或调高,观察排序是否改变。如果只需轻微调整权重,最终结论就发生逆转,说明采购决策对假设很敏感,应补充试用证据,而不是急着宣布胜出者。
3. 估算重复协调成本时,区分事实、假设与推导
再看一种常见计算:假设项目经理每周花 2 小时整理多份进度表,参与者合计每周花 3 小时确认版本和重复沟通,项目周期按 12 周计算,那么模拟的重复协调时间为 60 小时。这个数是情景推演,不是行业平均值,也不能直接说成某类软件能节省的时间。
要把它变成企业自己的证据,应先测量当前流程至少两周:记录整理计划、追问状态、修正冲突和重复录入各花多少时间。上线试点后使用同一口径再测一次,并检查时间是否只是从项目经理转移到了管理员或执行者身上。只有总工作量确实下降,才可以讨论效率改善。
| 测量项 | 试点前记录方式 | 试点后对照方式 | 解释限制 |
|---|---|---|---|
| 计划整理耗时 | 记录每周汇总、校对、重发所用分钟数 | 按同一角色、同一项目周期记录 | 项目阶段不同会影响工作量,不能简单归因于工具。 |
| 状态追问次数 | 统计为确认任务进度发起的消息或会议条目 | 按相同任务范围和统计周期复测 | 消息变少不一定意味着信息质量提高,还要抽查状态准确性。 |
| 计划冲突次数 | 记录重复版本、日期矛盾和责任人不一致事件 | 按事件定义继续记录 | 样本量较小时,单个异常会显著影响比例。 |
| 关键节点预测偏差 | 比较原计划日期、当时预测日期和实际日期 | 沿用一致的日期定义与项目范围 | 预测更准不等于软件单独造成,需结合管理流程变化解释。 |
4. 先建立本企业基线,再讨论改善幅度
如果团队尚未记录计划整理时间、状态追问次数、日期变更和里程碑偏差,就不应先承诺“上线后效率提升多少”。更可靠的办法是定义指标口径,收集短期基线,再进行小范围试点。项目类型、周期、人员经验和管理要求都会影响数据,不适合直接拿别家案例当作本企业预测。
试点最好包括一个普通项目和一个有一定变更的项目。普通项目能检查日常维护是否简单,变更项目能检验延期、责任调整和跨部门协作。只测顺利项目,容易高估工具的稳健性;只测极端复杂项目,也可能把企业并不需要的能力误判为必要。


六、按企业情况给行动建议:从小范围试点开始
1. 小团队、短周期项目:先控制上手成本
如果团队人数不多、项目周期短、任务关系简单,首要问题通常不是高级项目治理,而是计划能否快速创建、方便分享、清晰导出。优先试用轻量方案,观察普通成员能否在短时间内独立更新任务,不必先配置复杂流程。
但轻量不等于没有管理边界。仍要确认任务负责人、更新日期和导出方式;若有客户或外部协作方,也要检查分享权限。团队如果每次项目结束都要重新整理数据,数据迁移与复用能力就应提高权重。
2. 多部门、多项目并行:优先测试汇总与权限
当部门间都要更新同一份计划,或管理者需要跨项目查看里程碑,关键测试应从单项目图表扩展到多项目视图。确认用户能否按部门、负责人、阶段和日期筛选;不同角色看到的信息是否恰当;项目状态变化是否能够追溯。
这种场景下,不能只让一个管理员创建所有内容。需要让代表性部门成员分别承担任务,测试计划维护是否可以分工。如果每个部门仍各自维护一张表,再由项目经理手动合并,那么软件的协作价值并没有真正落地。
3. 依赖复杂、延期影响明显:把变更测试放在首位
若任务之间存在清晰的前置关系,延期会影响交付节点,就要重点测试依赖逻辑和计划变更。验证延期后,相关任务是否可识别,日期调整是否符合业务规则,用户能否看到调整原因。不要只检查图上的线条是否出现,更要确认依赖信息能否支撑管理决策。
同时应区分系统计算与项目判断。工具可以帮助呈现日期影响,却不一定知道哪些任务可以并行、哪些交付不能压缩、哪些资源不可替代。复杂项目仍需由负责人判断方案,软件负责提供及时、可信的状态依据。
4. 数据治理要求高:先问清部署、访问和退出机制
有内部安全规范、客户保密义务或特定部署要求的企业,应在产品演示前先列出硬性条件。核对账号管理、访问控制、数据存储与备份、操作记录、数据导出和终止服务后的处理方式。涉及认证或合规声明时,检查正式文件的有效范围、适用主体和当前状态。
如果供应商无法明确解释数据如何处理,或合同与产品说明不一致,应暂停采购评估,先完成书面确认。安全不是最后一轮采购谈判才补上的功能项,而是决定哪些候选方案有资格进入试用的前置条件。
5. 需要连接现有系统:先验证最重要的一条业务流
不要一开始就要求把所有系统打通。先选一条最重要的流程,例如任务完成状态传递、人员身份同步或里程碑结果汇总。明确数据从哪里来、到哪里去、更新频率是什么、失败后谁处理、重复记录如何判定,再让候选方案完成端到端演示。
如果接口需要额外开发,评估时应把维护负责人、故障处理和版本升级影响算进总成本。集成不是一次性接通就结束,业务字段变化、权限调整和对接系统更新都可能产生持续工作。
6. 采购前 30,60 分钟:一套可执行的快速试用脚本
时间有限时,可以用下面的流程做初筛。它不能替代正式安全审查或合同评估,但足以暴露常见的操作阻塞点。试用结束后,要求每位参与者独立写下“最顺的一步、最费劲的一步、一个必须确认的问题”。
- 用一份脱敏项目建立 8 至 12 项任务,标出阶段、负责人和日期。
- 设置至少一组前后置关系,并创建一个关键里程碑。
- 把一项前置任务延期 2 至 3 个工作日,观察下游任务与计划总览如何响应。
- 邀请一名执行者更新任务,再由管理者查看项目状态。
- 切换不同角色,检查哪些人可以编辑、查看、邀请成员或导出数据。
- 导出数据并核对字段,记录套餐、部署和服务范围的待确认事项。
- 给每个问题安排负责人,区分“试用验证通过”“书面确认后通过”和“不满足”。
如果试用只剩演示人员能流畅操作,普通成员无法独立维护,先不要把它记为通过。工具能否被稳定采用,比单次演示是否顺利更能决定长期价值。

七、不同情况下的取舍:没有一种方案适合所有企业
1. 在“易上手”和“管理深度”之间取舍
轻量工具往往更容易建立初始计划,成员不需要学习太多新流程;管理深度更高的方案则可能支持更多协作与追踪,但配置、培训和数据治理也更复杂。判断时要看复杂度是否解决真实风险:若依赖关系很少,复杂工作流可能增加负担;若延期经常影响多个团队,过于轻量的方案可能把管理成本留给人工。
最常见的折中不是一次性全面上线,而是先在一个跨部门项目中试点,保留原有流程作为短期对照。确认日常维护有改善、关键变更可追溯后,再决定是否扩大范围。
2. 在“标准化”和“灵活性”之间取舍
模板和统一字段有助于比较项目、汇总状态,但过度标准化可能不适配研发、市场、工程或运营项目之间的差异。灵活配置能贴近业务,却可能让每个部门都建立自己的字段和流程,最终无法汇总。
比较稳妥的做法是统一少数管理字段,例如负责人、阶段、计划日期、状态和风险说明;业务团队保留少量可配置内容。试点时检查跨项目汇总是否仍然可用,若每个项目都需要手工解释字段含义,标准化就还没有完成。
3. 在“自动化”和“人工复核”之间取舍
自动调整、提醒和汇总可以减少重复操作,但自动化也可能把错误计划传播得更快。尤其是延期重排、批量更新和权限同步,应先明确触发规则、通知对象、可撤销方式和审计记录。
关键里程碑、客户承诺或重大上线日期,通常需要人工确认。合理目标不是把人从所有决策中移除,而是让系统减少机械工作,让负责人把时间用在风险判断和资源协调上。
4. 在“云端便利”和“部署控制”之间取舍
云端服务通常有利于远程协作和快速启用,但企业应确认数据处理与合同要求是否匹配。特定部署方式可能更符合组织管理边界,但也可能增加部署、升级和维护责任。不存在脱离企业安全政策的统一答案。
信息技术负责人应在试用前明确不可妥协的条件,并要求供应商以正式材料回应。若部署方式、数据位置、备份责任或终止后的数据处置仍含糊,不要用“先买了再说”代替风险评估。
5. 在“全面替换”和“渐进迁移”之间取舍
一次性替换适合流程简单、数据规模可控、责任人明确的团队;对多个部门、历史项目多、集成关系复杂的企业,渐进迁移往往更稳妥。可以先选择一类项目或一个部门试点,确认字段映射、权限和导出方式,再扩大范围。
迁移计划要包含旧数据如何处理、哪些项目继续留在原系统、谁负责双轨期数据一致性、何时停止旧流程。没有退出计划的试点容易变成长期双重维护,抵消工具带来的效率收益。
6. 用“不可妥协项”处理低概率、高影响风险
并非所有维度都适合加权平均。易用性差一点可能可以通过培训改善,但不满足企业数据要求往往不能靠其他高分补偿。对这类高影响风险,应设为准入门槛,而不是在评分表中用其他维度抵消。
最终决策可以分为三层:先检查硬性条件是否满足;再比较试用表现和团队采用成本;最后核对商务、服务和退出条款。这个顺序能减少“先被功能吸引、后发现基础条件不符”的反复。
| 情况 | 优先选择方向 | 需要接受的取舍 |
|---|---|---|
| 任务少、周期短、单人维护 | 轻量排期与易分享 | 不为低频使用的复杂治理能力额外增加成本。 |
| 跨部门、多角色更新 | 权限、通知、变更记录和汇总 | 接受一定配置与培训投入,换取协作一致性。 |
| 任务依赖强、交付风险高 | 依赖管理、基线、里程碑和变更追踪 | 仍需要项目负责人复核自动调整的业务合理性。 |
| 安全与审计要求严格 | 先设部署、数据和权限硬性门槛 | 缩小候选范围,接受更长的材料核验与采购周期。 |
| 现有系统连接复杂 | 先验证一条关键业务流 | 把接口开发、维护和版本变更纳入长期成本。 |

八、最后的采购清单:把判断落到下一步行动
1. 选型会议前,先准备这七项信息
- 当前最常见的三个排期问题,以及它们发生的频率。
- 计划创建、更新、审批和查看分别由谁负责。
- 典型项目的任务数量、参与部门、周期和依赖复杂度。
- 哪些数据、部署方式、权限和审计要求属于硬性条件。
- 现有文件、系统与流程需要迁移或连接的范围。
- 预计参与试用的项目经理、执行成员、管理者和技术负责人。
- 采购与落地预算的核算口径,包括培训、迁移、实施和维护。
这些信息不需要一开始就非常精确。关键是让参与者对“要解决什么”有共同理解。否则讨论很容易被产品演示带着走,最后采购到一组看似丰富、却没有明确使用责任的功能。
2. 试用结束后,用三类结论形成决策
可以进入商务谈判:硬性条件满足,真实任务测试通过,主要角色能够独立完成操作,待确认问题已有人负责。
需要补充验证:关键功能可用但证据不足,例如集成只看过演示、权限尚未由企业实际角色测试,或成本结构还不明确。此时应限定补测范围,而不是直接扩大试点。
停止评估:硬性数据条件不满足、关键流程无法完成、必须依赖大量手工绕行,或合同责任无法明确。及时停止可以节省比继续演示更有价值的时间。
3. 文章的独特判断:真正要采购的是“计划更新闭环”
横道图让项目计划可视化,但企业真正需要的不是一张更漂亮的图,而是一条可持续运转的计划更新闭环:任务有负责人,变化有来源,受影响的人能及时知道,管理者能区分原计划与当前预测,项目结束后还能复盘。
如果工具没有改变这条闭环,再多的视图也只是换了展示方式;如果它能让团队用更少的重复协调,获得更可信的状态信息,即使界面不复杂,也可能比功能堆叠的平台更适合当前阶段。
4. 下一步怎么做
先选一个近期要启动、规模适中且参与角色明确的项目,整理一份脱敏任务样例;再列出三项必须能力、三项待验证能力和三项硬性约束。邀请实际维护者、执行者和管理者共同试用 30,60 分钟,记录结果与问题,最后才比较报价和实施方案。
适合企业的横道图软件,不是功能最多、评分最高或宣传最强的那一个,而是能在本企业的任务、角色、数据要求和预算约束下,持续维护一份可信计划的方案。先验证计划如何被更新,再决定买什么;这比先找榜单、再勉强套用需求,通常更稳妥。

常见问题解答(FAQ)
1. 企业选择进度计划表横道图软件,先看哪些能力?
我现在需要给团队选一款横道图软件,但不确定该先比较画图、协作还是进度跟踪。我担心功能看起来很多,实际却解决不了任务延期后反复改表、通知和核对的问题。
先判断团队需要的是“把计划画出来”,还是“持续维护计划”。任务少、排期稳定、主要用于汇报的团队,优先关注上手速度、任务层级、里程碑和导出;多人同时维护、任务经常变化的团队,则要验证负责人分配、权限、任务依赖、变更记录和进度汇总。选型时把功能转成具体问题:关键任务延期后,后续排期是否容易调整?
成员能否看到自己负责的任务?负责人能否快速发现逾期项?如果演示无法回答这些问题,功能清单再长也未必适合。
2. 怎么判断软件的任务依赖和自动调整能力是否真的好用?
我看产品介绍时经常看到任务依赖、自动排期之类的功能,但不清楚它们能不能应付真实项目变更。我想知道试用时该怎么测试,才不会只看到一段顺畅的演示。
用一个小型真实场景测试:建立“需求确认,设计,开发,测试”四项任务,设置前后关系,再把设计任务延后两天,观察后续日期、负责人视图和项目总工期如何变化。记录哪些内容自动更新、哪些需要手动修正,以及操作是否留下清晰的变更信息。不要只看“支持依赖”这个标签。
若团队通常需要人工判断资源冲突或审批延期,自动重排并非越多越好;更重要的是调整结果可解释、可检查,并且不会悄悄改动团队不打算移动的节点。
3. 企业试用横道图软件时,怎样比较易用性和协作效率?
我担心试用时只有项目负责人觉得好用,真正负责更新任务的同事却嫌麻烦,最后计划又回到表格里维护。有没有一种时间不长、但能暴露实际问题的试用方法?
安排一次30,60分钟的小范围试用,让项目负责人、任务执行者和只需查看进度的管理者分别完成真实操作:新建任务、更新状态、查看个人安排和检查整体进度。每个人都记录卡点,尤其留意重复录入、找不到入口、权限不清和需要线下补充说明的环节。
可用简单评分表比较候选工具:任务更新是否顺畅、变更能否被相关人员看见、管理者能否快速定位逾期任务、数据能否导出。每项按1,5分评分,并注明实测依据;分数不是行业基准,而是帮助团队避免凭演示印象做决定。
4. 企业采购横道图软件,除了订阅价格还要核算什么?
我在比较报价时,最容易直接看每个账号的月费,但担心上线后还会产生迁移、培训或实施成本。我该怎样算出更接近实际的投入,也该提前核对哪些企业要求?
把成本拆成订阅或许可费用、数据迁移、培训实施、系统集成、维护支持和后续扩容,并按预计使用周期统一比较。举例来说,低价方案若需要大量人工整理旧计划或反复培训,也可能比单价较高但迁移流程清晰的方案更费时;应把这些工作量单独记录,而不是只比较报价页上的数字。
同时核对部署方式、账号与权限管理、数据导出、备份及合同中的服务范围。价格、套餐和安全说明可能随版本变化,决策前应以厂商正式文档、试用结果和合同条款为准,并注明核验日期。
核心关键词
文章包含AI辅助创作:如何选择适合企业的进度计划表横道图软件?2026 年最新指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/145868
读者评论
文章把排期展示和项目管理区分开来很实用,尤其是提醒采购前用真实任务测试,比单看功能介绍更可靠。
关于保留原计划与预测日期的说明很重要。如果延期后直接覆盖原日期,后续确实难以复盘计划偏差。
文中提到总成本还包括迁移、培训和维护,适合纳入采购比较;不同团队的实际投入仍需通过试用和询价确认。
