横道图自动生成软件工具盘点:2026 年最热门的 6 款工具

横道图自动生成软件工具盘点:2026 年最热门的 6 款工具,真正要比较的不是谁的甘特图更漂亮,而是任务日期变动后,后续安排能不能跟着正确更新。一个项目有十几项任务时,手工拖动条形看起来不难;一旦任务增加依赖、负责人和交付节点,图表是否仍与真实进度一致,才决定它能不能用于管理。

本文选取 Microsoft Planner、ProjectLibre、GanttProject、Smartsheet、TeamGantt 和 Worktile 六款具有代表性的工具,按绘图、任务协作和复杂排期等不同用途做场景化盘点。这里的“热门”指值得纳入选型比较的常见产品类型,不是按下载量、用户数或市场份额排列的榜单;目前可用的搜索资料也不足以验证统一的市场排名。

价格、套餐和功能权限可能随地区、版本和时间变化,试用前应以各产品官方页面及帮助文档为准。

一、先说结论:横道图能自动生成,不等于项目能自动排好

1. 六款工具各有适用区间

如果只需要一张结构清楚、便于展示的进度图,桌面绘图或轻量计划工具往往更省事。如果团队需要持续更新任务状态、负责人和日期,应优先看任务管理型工具。如果任务之间存在前后依赖、延期会影响多个交付节点,则要进一步验证排期联动、依赖关系和基准计划能力。

工具 更值得考察的方向 较适合的场景 选型时要重点验证
Microsoft Planner 团队任务协作与计划视图 已经使用微软协作环境、需要多人维护任务的团队 当前订阅包含哪些计划能力;任务视图、依赖和高级管理功能是否符合项目要求
ProjectLibre 桌面项目计划与排期管理 希望在本地编制较完整项目计划的个人或团队 文件兼容、协作方式、版本维护和复杂计划的实际操作成本
GanttProject 轻量桌面横道图制作 预算敏感、需要离线编制计划或输出图表的用户 团队共享、多人同时维护、导出效果及依赖调整是否够用
Smartsheet 表格化工作管理与视图协作 习惯用表格维护任务、又希望切换进度视图的团队 不同套餐的自动化、权限、报表和视图功能边界
TeamGantt 围绕甘特图组织计划与协作 希望以时间线作为主要项目工作界面的团队 成员数量、协作权限、导入导出与高级排期能力限制
Worktile 任务管理、团队协作与项目视图 希望在任务跟进和项目进度展示之间建立联系的团队 具体版本是否支持需要的视图、任务关系、权限及数据导出方式

表格是初筛,不是功能保证。产品能力会随版本变化,同一产品的免费版、个人版和团队版也可能差异明显。我的判断原则是:先确认任务数据怎么产生、由谁维护,再看横道图怎么呈现;不要先被演示界面吸引,再去补做流程验证。

2. 先按自动化深度分组,而不是按品牌大小排序

“自动生成”至少有三种含义。第一种是把已有任务和日期转换成横道图;第二种是修改任务字段后,图表随数据刷新;第三种是设置任务依赖后,日期变化可以传递到后续安排。三者实现难度不同,也不是每一款工具或每一个套餐都同时具备。

  • 绘图型:主要解决快速画图、调整版式和展示,项目数据未必能持续同步。
  • 任务视图型:任务、日期和负责人是数据源,横道图是其中一种呈现方式。
  • 依赖排期型:进一步处理前后关系、关键节点和计划变更,适用于调整频繁或任务耦合度高的项目。

下面的场景对比是选型建议,不是市场统计。它要说明的是:同样叫“自动生成”,不同项目的关键需求可能完全不同。

横道图自动生成软件工具盘点:2026 年最热门的 6 款工具

3. 没有统一榜单时,怎样理解“最热门”

“最热门”只有在说明统计口径后才是可检验的结论,例如用户规模、搜索热度、下载量或某个明确市场的采用情况。当前能用的资料只提供了一条相关内容线索,无法支撑六款工具的市场排名,也没有统一的用户数或下载量数据。因此,本文把“热门”处理为“值得纳入比较的代表性工具”,不对它们作销量或知名度名次判断。

这个区别看起来像措辞问题,实际关系到读者能否正确使用文章。推荐清单可以帮助缩小范围;排行榜则暗示存在可核验的高低顺序。没有统计依据却把编辑筛选说成市场排名,会让读者把“适合我的工具”和“别人用得最多的工具”误当成同一件事。

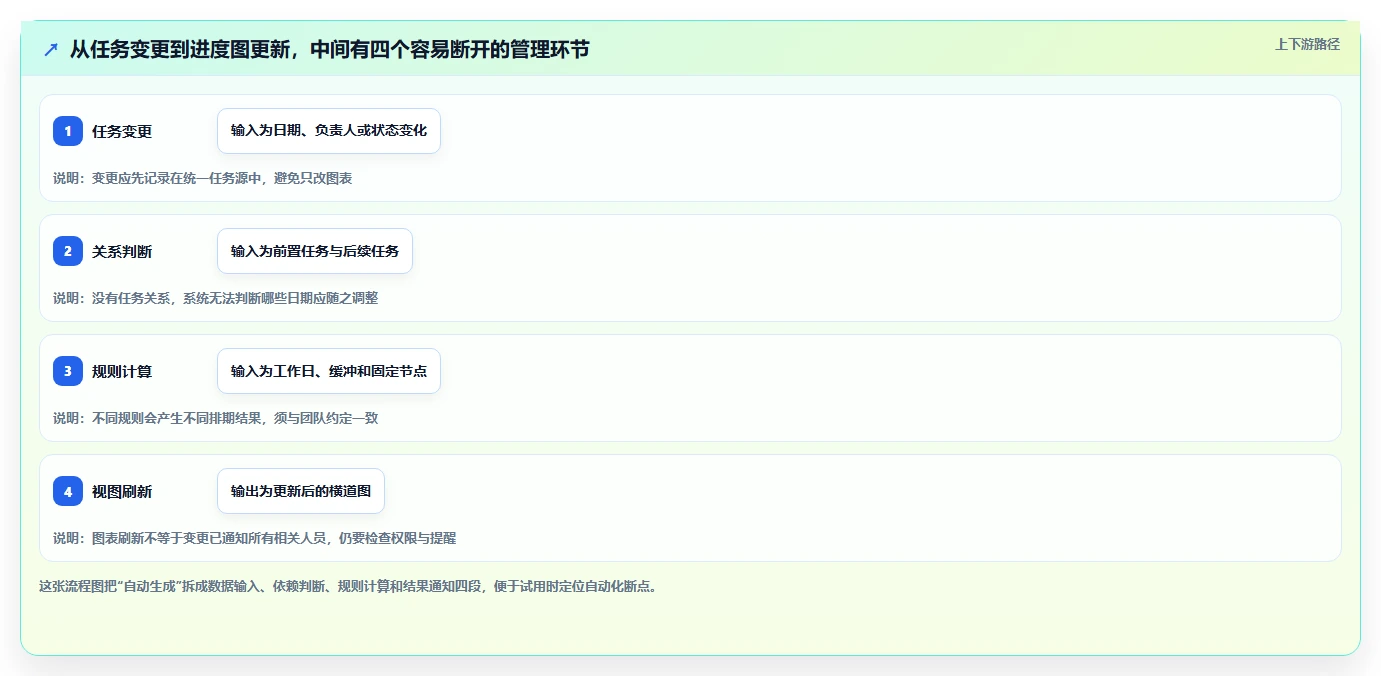

二、为什么手工横道图常在改期时失真

1. 图表通常从维护成本最低的阶段开始

不少项目最初只有几项任务,负责人把名称和日期填入表格,再用颜色或形状表示持续时间。这个方法启动快、几乎没有学习成本,特别适合一次性汇报或短期计划。问题往往不是“不会画”,而是图表做完之后,任务数据还要在其他地方重复维护。

当项目状态被分别写在表格、邮件、聊天记录和进度图里,团队就会出现多个版本的事实:负责人手上的日期是一种,会议上更新的是另一种,图上的条形又是第三种。工具若不能把任务数据与进度视图连接起来,所谓自动生成只发生在第一次制作时。

2. 任务有依赖时,改一个日期可能影响一串工作

例如,需求确认完成后才能开始设计,设计交付后研发才能启动,研发结束后才进入测试。若需求确认晚了两天,后续日期是否整体顺延,取决于计划中有没有定义依赖关系,以及工具如何处理工作日、缓冲期和固定日期。只把条形长度画出来,并不能替代这些排期规则。

我建议试用时故意挑一项前置任务,把完成日期向后移动两天,然后检查后续任务。若图表只更新这一项,用户还要逐项手动检查;若后续任务自动变化,也要核实它有没有覆盖手工锁定的节点、周末规则或外部交付日期。自动化是否正确,比自动化是否存在更重要。

横道图自动生成软件工具盘点:2026 年最热门的 6 款工具

3. 复杂度不只看任务数量

任务数是容易统计的指标,却不是唯一的难度来源。二十项互不相关的个人待办,可能比十项彼此依赖、跨部门交接的工作更容易维护。对横道图工具来说,至少还要考虑任务关系数量、变更频率、负责人数量、是否有固定交付日期,以及计划要不要留存修改记录。

一个实用判断方法是问团队三个问题:任务延期后,谁需要重新排期?什么节点不能自动移动?发生变化后,哪些人必须知道?这三个答案如果都不明确,再强的图表功能也可能只是把流程问题显示得更整齐。

三、六款工具逐一看:不要只比较界面截图

1. Microsoft Planner:适合先检查团队协作链路

如果团队已经使用微软的办公与协作环境,Planner值得放入候选名单。对这类工具,我会先确认任务计划、团队成员和进度视图是否能接入现有工作方式,而不是仅凭产品名称判断它能否替代传统项目计划软件。

选型时尤其要核实当前版本提供的视图与高级计划能力。产品功能可能随订阅层级调整;如果项目需要任务依赖、复杂排期、基准计划或资源管理,务必在实际账户中验证,不要把“有时间线视图”直接等同于“能自动计算项目工期”。

  • 优先考虑:团队日常任务较多,且希望减少工具切换和重复录入。
  • 先做验证:确认视图权限、套餐要求、任务关系与通知方式。
  • 谨慎选择:项目计划需要精细排期,而试用版本只满足简单任务展示时。

2. ProjectLibre:适合重视完整计划编制的用户

ProjectLibre属于桌面项目计划工具的候选类型,适合需要在本地建立较完整计划、维护任务关系的用户。它的价值不在于“把表格换成一张图”,而在于用户可以围绕任务、时长和关系组织计划,再用时间线观察整体安排。

需要提前评估的是协作模式。桌面工具便于个人集中编制,却未必天然适合多人实时更新。若计划由项目经理维护、其他成员只定期反馈,桌面方式可能足够;若几十名成员都要直接改任务,就要认真核算文件传递、版本冲突和变更合并的成本。

  • 优先考虑:计划编制集中,项目经理需要较完整的任务排期视图。
  • 先做验证:用真实项目文件检查导入、导出和版本兼容。
  • 谨慎选择:团队需要在线协同,但没有明确的共享与版本管理流程。

3. GanttProject:适合轻量离线制图和计划

GanttProject适合纳入预算敏感、希望离线处理计划的候选范围。它的典型优势是围绕横道图开展轻量编制,而不是承担完整的企业任务协同流程。对个人计划、教学演示或规模不大的项目,简单直接有时比功能繁多更有价值。

它的边界也应当在试用阶段暴露出来:成员是否能方便地共同维护?每次更新怎样合并?导出图表在汇报材料里是否清晰?如果团队把工具当作多人共享的唯一任务源,这些问题比绘图本身更重要。

  • 优先考虑:个人使用、离线计划、轻量项目或单次汇报。
  • 先做验证:导出图片或文件后,检查字体、页面尺寸和任务名称可读性。
  • 谨慎选择:项目变更频繁,需要实时协作、权限管理或跨团队状态追踪。

4. Smartsheet:适合表格思维较强的团队

Smartsheet可以作为“表格数据加项目视图”这一类工作方式的代表候选。团队若已经习惯用行记录任务、用列管理负责人和日期,切换到带有时间线展示的工作流可能比较自然。它值得验证的重点,是任务数据能否成为持续维护的唯一来源,而不是多出一张需要额外维护的图。

表格熟悉不代表项目能力没有门槛。自动化、权限、报表和高级视图可能受套餐或设置影响,使用前需要逐项核对。尤其是多人编辑场景,要检查谁能更改关键日期、是否有变更记录,以及视图是否会把内部字段暴露给外部协作者。

  • 优先考虑:团队善于维护表格,且希望在同一数据结构上展示进度。
  • 先做验证:核实公式、自动化、共享权限和导出能力所需版本。
  • 谨慎选择:数据结构复杂、字段规则未统一,或团队容易随意改动关键列。

5. TeamGantt:适合把时间线作为主要工作界面的团队

TeamGantt的产品定位适合那些希望直接围绕甘特图组织项目安排的团队。试用时不妨观察一个简单问题:项目成员能否在时间线中找到自己的任务、理解任务先后,并在更新进度时不需要反复跳转到多个位置。

专注时间线的工具也要接受真实协作考验。建议检查多人共享、成员权限、重复任务管理、导出,以及项目变更后的通知机制。若团队除了排期还需要工时、需求、审批和知识沉淀,可能需要与其他系统配合,整体成本不能只看单个工具的订阅费用。

  • 优先考虑:项目计划围绕时间线展开,团队需要共同查看和更新进度。
  • 先做验证:邀请实际成员操作,不要只由管理员完成演示。
  • 谨慎选择:工作流超出排期与进度协作范围,却没有整合方案。

6. Worktile:适合评估任务协作与项目进度是否连贯

Worktile值得从任务管理和项目进度衔接的角度进行评估。对希望把任务跟进、负责人协作和项目展示放在同一工作流中的团队,核心问题不是“有没有横道图”,而是任务状态、开始结束日期与进度视图之间是否存在真实的数据关系。

还要把产品方介绍与实际账户能力区分开来。试用时应确认当前版本是否含有目标视图、任务关系和必要权限,导出数据是否满足交付要求,以及成员在手机或网页端能否顺畅更新。不要仅凭营销页面里的功能名称判断复杂项目是否适用。

  • 优先考虑:团队需要任务协作,并希望在项目层面查看进展。
  • 先做验证:确认版本边界、字段配置、协作权限与数据导出。
  • 谨慎选择:关键功能只在未购买的套餐中,或实际流程需要大量绕行操作。

7. 六款工具的比较,应以验证问题收尾

不同类型的工具不适合用一个抽象分数简单排序。离线绘图工具可能在导出和本地使用上很顺手,却不适合多人持续维护;协作平台可能方便跟进,却不一定具备复杂排期计算。对读者更有用的结论,是每款工具要通过哪几个问题,而不是一句“综合排名第几”。

选型维度 试用时怎么问 不通过时的信号
数据来源 图表是否直接读取任务记录? 任务和图表需要分别维护
任务依赖 能否建立前置与后续关系? 只能调整单个日期,无法呈现传导影响
日期规则 工作日、周末和固定节点如何处理? 自动调整结果与团队计划规则不一致
协作权限 谁能改日期、状态和关键节点? 所有人都能改关键字段,且没有追溯方式
输出与留档 能否分享、导出并保留历史版本? 导出难以阅读,或变更后无法还原计划
三、六款工具逐一看:不要只比较界面截图

四、选型前先纠正四个常见误区

1. 有甘特图视图,不代表能自动排期

甘特图或横道图首先是一种时间表达方式。产品可以支持把任务显示成条形,却不一定能根据依赖关系自动移动后续任务。判断功能时要追问“什么条件触发调整、调整哪些任务、能否锁定某些日期”,不要只看界面上是否出现了横向时间轴。

最简单的核验方法,是建立三项前后相接的任务,修改第一项日期,再观察第二、第三项是否变化。接着把中间任务设成固定交付节点,检查系统会如何处理冲突。这个过程比查看宣传截图更能说明工具实际支持的排期逻辑。

2. 自动化越多,不一定越省时间

自动化需要准确的数据和统一规则。如果任务负责人经常不更新状态,日期字段没有明确含义,或者团队对“完成”的定义不一致,自动化只会更快地传播错误信息。先把任务模板、状态定义和日期维护责任说清楚,通常比增加复杂规则更有效。

我在选型时会把“首次设置时间”和“每周维护时间”分开看。某个工具第一次建计划多花一小时,但后续每周少做几轮核对,可能更合算;反过来,快速建图却每次延期都要人工重算,也未必是低成本。

3. 看起来便宜,未必总成本低

软件成本不只是订阅费,还包括配置、培训、迁移、账号管理、数据导出以及离开平台后的恢复工作。免费或低价方案也可能存在成员数、项目数、历史记录或导出方式限制。采购前要把“当前能用”与“半年后够不够用”分开评估。

下面是预算核算框架的情景示意,并非任何产品的报价,也不是行业平均值。它说明不同工具类型可能把成本放在不同位置:在线协作类可能有订阅支出,桌面计划类可能把更多成本留给版本管理和人工协同。

横道图自动生成软件工具盘点:2026 年最热门的 6 款工具

4. 公开功能描述,不等于所有版本都能用

产品帮助文档、定价页面和账户实际界面可能对应不同地区、套餐或版本。试用时应把关键能力写成检查清单,并记录完成验证的账户类型与日期。尤其是高级依赖、自动化规则、历史记录和权限控制,不能只凭功能页上一句描述就纳入采购结论。

同理,价格也要核对计费周期、最低购买人数、税费、试用期和免费版限制。若公开信息没有明确说明,文章或内部评估表应标注“需向厂商确认”,而不是用过时价格填满对比表。

五、用同一组任务做五分钟试用,结果才可横向比较

1. 准备一组最小可用的项目任务

不要用产品自带的演示项目做唯一评估。演示数据通常结构清晰、没有冲突,无法暴露真实工作中的日期调整、负责人变更和延期传导问题。准备一组简单但有依赖关系的小项目,在所有候选工具中重复同样的操作。

  • 任务 A:需求确认,计划用时 3 个工作日。
  • 任务 B:方案设计,必须在任务 A 完成后开始,计划用时 4 个工作日。
  • 任务 C:开发实施,依赖任务 B,计划用时 6 个工作日。
  • 任务 D:测试验收,依赖任务 C,计划用时 3 个工作日。
  • 任务 E:发布准备,日期固定,检查前序延期时是否出现冲突提醒。

这组任务不是行业标准数据,而是便于复现的测试样例。日期长度可以按团队实际工作日历调整,关键是每款工具使用同一套任务、同一组规则,避免因为输入不同而得出不公平的结果。

2. 逐项验证自动化是否真的帮上忙

  1. 建立任务:记录输入五项任务所需时间,以及是否必须手工补录负责人、开始日期和结束日期。
  2. 添加关系:为任务 A 到 D 设置前后依赖,确认关系能否在图表或任务详情中清楚查看。
  3. 修改日期:把任务 A 延后两个工作日,观察后续任务是否联动,固定节点是否被错误移动。
  4. 协作更新:邀请一名成员更新任务状态,检查视图是否同步、是否保留变更记录。
  5. 导出分享:导出或分享进度图,检查名称、日期、图例和权限是否适合汇报或外部协作。

测试时不要只写“好用”或“不好用”。建议记录完成一个动作需要几步、是否出现警告、数据是否同步,以及失败后是否有替代操作。这样得到的结果才足以支持团队讨论。

3. 设定评分时,让关键需求拥有更高权重

对多数团队来说,功能清单越长不代表工具越合适。建议先确定关键要求,再给各项分配权重。例如,任务依赖对复杂项目可能是硬性要求,对一次性活动计划却未必重要。下方权重是建议基准,应由项目负责人按实际工作调整,不代表行业统一评分标准。

横道图自动生成软件工具盘点:2026 年最热门的 6 款工具

4. 记录测试结果,避免试用被演示效果带偏

每款工具建议保留一页测试记录:产品版本或套餐、测试日期、操作任务、完成耗时、自动调整结果、未满足的需求和待确认问题。由同一人操作所有工具,能减少熟练度差异;若最终使用者是项目成员,还要让至少一名实际成员参与测试。

这一步尤其重要,因为工具选型常由管理员完成演示,最后却由团队其他人维护任务。管理员觉得顺手,不代表每个负责人都愿意更新。试用结果应包括“能否用”和“团队会不会持续用”两类判断。

六、不同情况怎么选:先判断工作流,再决定工具

1. 只想快速做一张汇报用横道图

优先比较绘图速度、模板、导出效果和修改便利性。若计划只用于一次性展示,任务之间没有复杂依赖,也不需要多人持续更新,就不必为了高级排期能力支付额外成本。传统表格、轻量绘图工具或桌面计划工具都可以进入初选。

需要注意的是,汇报版图表和执行版计划不是一回事。如果每周都要更新进度,建议保留一份结构化任务数据作为源头,避免每次开会前手工重画。

2. 需要多人持续更新任务状态

优先比较任务视图、负责人字段、权限、提醒和变更记录。实际试用时让成员各自更新任务,不要由项目经理代替所有人操作。若团队每天都在聊天工具里讨论进度,却很少更新项目系统,先找出维护阻力,再决定是否更换软件。

多人协作项目的关键不是“有多少成员能登录”,而是谁负责维护哪些信息。明确负责人、状态定义和更新频率之后,横道图才有稳定的数据来源。

3. 项目存在前后依赖或频繁改期

把依赖关系和计划变更作为硬性筛选项。用前文的任务样例测试两天延期,检查哪些任务移动、哪些固定,以及系统是否提醒出现冲突。若系统只显示变化、不帮助团队理解影响,仍然需要建立人工审查机制。

对交付日期不能轻易移动的项目,自动顺延可能造成错误计划。工具应允许团队区分“可以跟随调整的工作”和“必须保留的节点”,并明确显示冲突,而不是把所有任务一概向后推。

4. 预算有限或必须离线工作

可以优先评估桌面工具、开源方案或已有办公软件,但不要只计算购买费用。还要估算文件共享、版本管理、备份、跨设备使用以及离职交接的成本。若数据不能离开本地环境,部署方式和备份流程也应作为验收条件。

在试用阶段先验证文件能否被其他成员打开、修改和恢复。若团队没有明确的文件命名与版本规则,离线方案可能把订阅成本转化为协作成本。

5. 需要与既有办公生态配合

当团队已经在某套办公环境中工作,优先测试身份管理、文件共享、通知和数据导入导出。生态整合的价值是减少重复操作,不是“同一厂商的产品一定更适合”。如果关键任务关系或权限能力不符合需求,单纯减少工具切换仍不足以构成选择理由。

迁移前应抽取少量真实任务试导入,检查日期、负责人、状态和关系是否保留。字段名称相似,不意味着数据结构可以无损转换。

六、不同情况怎么选:先判断工作流,再决定工具

七、最后的取舍:先解决计划失真的原因,再买自动化

1. 横道图适合做进度解释,不应替代项目判断

横道图能让任务时间跨度、先后关系和阶段安排更容易被看到,但它不会自动判断项目目标是否合理,也不会替负责人处理资源冲突、范围变化和优先级取舍。图表是项目沟通的界面,不是管理责任的替代品。

如果计划经常失真,先排查任务定义是否清楚、延期是否及时上报、任务关系是否真实、日期规则是否统一。再根据问题选择工具:数据分散就优先统一任务源,协作困难就优先改善权限和更新流程,排期传导复杂才重点测试依赖计算。

2. 六款候选工具没有脱离场景的绝对赢家

Microsoft Planner可从团队协作和现有办公环境角度考察;ProjectLibre和GanttProject可纳入桌面计划、离线使用或轻量绘图场景;Smartsheet适合验证表格工作流与项目视图的结合;TeamGantt适合检查以时间线为中心的协作方式;Worktile可从任务管理与进度展示衔接角度评估。具体能力应以当前版本实际试用为准,不能把定位描述当成功能承诺。

我会把“是否适合”拆成两个问题:第一,工具能不能按项目规则工作;第二,团队愿不愿意持续维护数据。任意一项答案是否定的,横道图就可能很快再次变成过期截图。

3. 下一步:用一周完成小规模验证

  1. 列出项目要求:写清任务数量、依赖关系、更新频率、协作人数、导出与部署要求。
  2. 保留三款候选:分别选一款绘图型、一款任务协作型和一款偏排期管理的工具,避免只比较同类产品。
  3. 用相同样例试用:完成任务创建、延期传导、成员更新和图表导出四项操作。
  4. 记录时间与失败点:把配置时间、每周维护耗时和未满足需求写下来。
  5. 让最终使用者参与:至少邀请实际任务负责人操作,再决定是否迁移正式项目。

最值得记住的判断是:横道图自动生成的价值,不在于少画几根条,而在于项目变化发生后,团队仍能看到同一份可信计划。先用一组真实任务验证数据联动和变更规则,再比较价格、界面和品牌,通常比先找“排行榜第一”更能避免选错。

七、最后的取舍:先解决计划失真的原因,再买自动化

常见问题解答(FAQ)

1. 2026 年“最热门的 6 款横道图自动生成工具”是按什么标准选出来的?

我看到“最热门”时,首先想知道这个结论是看用户数量、搜索热度,还是编辑筛选?如果没有排名来源,我该怎么判断这 6 款工具确实值得比较?

我也担心文章把“热门”和“适合我”混为一谈:团队规模、项目复杂度和预算不同,排名靠前的软件未必就是合适的选择。

“最热门”需要有可核验的口径,例如公开榜单、搜索趋势或明确的用户样本;如果文章没有说明数据来源和统计时间,就不应把编辑挑选包装成客观排名。更稳妥的写法是说明这是“纳入比较的 6 款工具”,并公开筛选条件。选工具时,建议把热度与适配度分开看:先筛掉不支持所需工作流的软件,再比较协作、导出、部署和成本。

对多数团队而言,能否处理真实排期问题,比榜单名次更有决策价值。

2. 横道图软件里的“自动生成”具体指什么?

我以前以为只要输入项目名称和日期,软件就能自动排好进度;后来发现有些工具只是把任务画成横道图。选型时我应该重点验证哪些操作,才能分清“能显示”和“会自动排期”?

如果任务日期改了,图表会不会同步变化?前后置任务能否联动调整?这些差别会不会影响项目延期后的管理?

“自动生成”至少要拆成三个层级:根据任务和日期生成图表;修改任务信息后同步更新视图;依据任务依赖或排期规则重新计算后续计划。前两项不等于自动排期,产品页面上的“甘特图视图”也不能单独证明它支持依赖联动。

试用时可建 5 个任务,设置 2 组前后依赖,再把一个前置任务延后 3 天,观察后续任务是否自动移动、是否提示冲突,以及是否需要手工修改。记录实际结果,比只看演示截图更能判断自动化能力。

3. 比较 6 款横道图工具时,哪些维度最值得放进对比表?

我不想只看到“功能丰富、操作简单”这类评价,因为不同软件的介绍看起来都差不多。有没有一组统一的测试项目,能让我在试用时横向比较,并避免漏掉后续使用中才发现的限制?

尤其是免费版、导出和多人协作,我应该怎样验证它们是不是只在高阶套餐里提供?

建议用同一份小项目数据测试每款工具,并把结果分成“实际操作确认”“官方资料确认”和“尚未确认”,不要把厂商宣传直接写成实测结论。可记录任务创建、依赖设置、改期联动、成员权限、分享导出、中文使用体验及套餐限制。

若需要量化,可采用一套编辑评分,而非宣称行业排名:排期与依赖 30 分、协作 20 分、生成与导出 20 分、易用性 15 分、成本与部署 15 分。每项按 1,5 分评分,并附测试条件;分数用于匹配需求,不代表市场热度。

4. 我该选绘图型横道图工具,还是能管理任务和排期的平台?

我目前只需要给客户或领导交付一张进度图,但项目后续也可能不断改期、分配负责人。我担心先选绘图工具会导致重复维护,也担心一开始就用复杂平台增加团队学习成本。

有没有一个简单的判断方法,能根据项目规模和变化频率选,而不是单纯比较功能数量?

判断重点不是项目名称,而是横道图是否需要持续维护。若只是一次性展示,任务少、日期稳定、无需多人更新,优先看模板、排版和导出是否顺手;若任务经常变更,或多人共同更新进度,应优先考虑任务数据与图表联动的工具。可用一个实用门槛做初筛:列出任务数、参与人数、每周改期次数和是否存在任务依赖。

只要项目需要多人持续更新,或改一个日期就要手工重画多处内容,就值得试用任务管理型工具;再用同一份任务清单验证其联动和权限,而不是为暂时用不到的高级功能付费。

核心关键词
