研发团队想采购“研发云平台”,真正难的往往不是找到产品,而是先弄清楚要买的到底是什么:项目协作工具、DevOps 工具链、云开发环境,还是覆盖多个研发环节的一体化平台?把这些产品放进同一张榜单比较,功能看起来丰富,结论却可能毫无决策价值。本文的核心判断是:2026 年不存在脱离团队场景的统一最佳选择;最佳方案,是能以可接受的总成本,稳定解决当前交付瓶颈,并能通过真实流程试点验证的方案。

一、先讲结论:别先问哪个平台最好,先定义要解决的问题

1. 研发云不是一种边界固定的产品

“研发云”在实际采购中常被用来指代多种产品。有人想解决需求和缺陷协作,有人需要代码构建与发布流水线,也有人需要统一的云端开发环境。它们之间可能有功能交集,但采购目标、技术边界和交付方式并不相同。

因此,若把某项目管理工具、DevOps 平台、云桌面和完整研发平台不加区分地放在一起评分,结果就像比较“会议室、网络设备和办公软件谁最好”:维度看似统一,实际回答不了团队的问题。第一步应当是按能力边界归类,而不是按厂商名称排队。

2. 最佳选择应通过四道筛选

我建议将选型拆成四道筛选:先确认当前最痛的流程,再确定产品类别;接着核实部署、安全和集成约束;最后用真实研发任务验证,并计算包含实施与运维的总成本。任何一道不通过,都不应仅因功能清单漂亮就进入采购名单。

  • 问题筛选:当前主要卡在需求流转、构建发布、环境管理,还是权限治理?
  • 边界筛选:产品实际覆盖哪些环节,哪些环节仍需依赖现有工具或人工操作?
  • 约束筛选:部署、数据访问、身份认证、网络连通和审计要求能否满足?
  • 验证筛选:能否在一个真实项目中跑通流程,并记录时间、故障和人工介入情况?

本文不提供未经验证的厂商综合排名。现有搜索资料中,只有一条可识别为厂商品牌入口,一条是搜索聚合页,另外两条属于推广入口或备案信息,不能据此确认产品能力、价格、案例或市场表现。资料不足时,诚实地给出选型方法,比编造“年度第一”更有用。

研发云平台工具对比:2026 年最佳选择指南

二、背景与真实场景:同一个“效率问题”,可能来自完全不同的环节

1. 需求多、状态乱:先检查协作流程是否断裂

设想一个有二十多名研发、测试和产品成员的团队:需求在会议纪要里确认,任务写在协作表格中,缺陷在另一个系统里追踪,版本计划又靠群消息同步。此时,团队常把问题概括为“缺一个研发平台”。但真正的故障点可能是需求、任务、缺陷之间没有稳定关联,负责人和状态变更也缺乏统一口径。

如果瓶颈是信息分散,优先验证的是需求到任务、缺陷到版本的关联能力,以及跨角色查看和提醒是否顺手。单纯上线持续集成,并不会自动让需求变清楚;反过来,项目管理功能再完整,也不一定解决构建部署依赖手工操作的问题。

2. 发布慢、回退难:看交付链路,不只看“有流水线”

另一类团队已经能管理需求和代码,但每次发布仍需工程师登录多套系统、手动拷贝制品、核对配置,再逐台执行部署。此时应重点检查代码变更、构建、测试、制品、审批和部署之间是否连通,而不是仅确认产品菜单里是否出现“流水线”三个字。

演示中能成功跑一次流水线,不等于生产流程已经可用。还要观察并发构建时的排队、失败重试、凭证管理、制品留存、权限分离和回滚流程。尤其要问清楚:流水线配置由谁维护,升级后是否需要改造,出错时日志能否让值班人员定位问题。

3. 环境不一致、远程接入复杂:区分开发环境与交付平台

如果新成员配置环境需要数天,或者远程开发经常遇到依赖版本不一致,云开发环境或受控研发桌面可能值得评估。它解决的是开发环境交付、访问和管理问题,不应被误认为自动覆盖需求管理、测试管理和持续交付。

这类方案的关键变量包括交互延迟、计算资源、开发工具兼容性、数据出入边界、网络依赖和异常恢复。团队应拿实际项目中的大型代码库、常用调试器、依赖下载方式和远程协作场景试用,而不是只在干净样例工程里体验。

4. 把选型问题写成可观测的流程问题

为避免采购讨论陷入“我们需要一个更智能、更一体化的平台”,我通常建议把需求改写为可观察的句子。例如:“新成员从账号开通到第一次成功构建平均需要多久”“一次发布中有多少步骤需要人工切换系统”“紧急回滚需要多少人参与”。这些问题能指导试点,也能在上线后复核效果。

研发云平台工具对比:2026 年最佳选择指南

三、常见误区:功能数量和产品名称都不能替代证据

1. 误区一:功能越多,平台越适合

功能覆盖面大不等于适配度高。每增加一个模块,团队都要承担配置、权限设计、培训、流程维护和升级评估。若多数功能没有明确使用者和业务流程,平台可能只是把过去分散的复杂度集中到了一个新界面里。

比较功能时,不要只写“支持代码管理”或“支持测试管理”。应继续追问:能否对接已有代码仓库?测试结果如何回写到变更或版本?权限能否按项目和角色控制?数据能否导出?这些细节决定了“支持”究竟是可用能力,还是演示页上的一个标签。

2. 误区二:一体化一定比组合式工具省事

一体化平台可能减少账号切换和接口维护,但也可能带来迁移成本、流程绑定和单点依赖。组合式工具有机会沿用已有系统、按环节替换,但集成接口、数据一致性和问题归属会变得更重要。

选择哪条路,关键看团队有没有平台运维能力,以及现有工具是否已经形成稳定的数据和流程沉淀。若组织缺少专门维护人员,选择大量异构工具再自行集成,表面许可费用可能较低,长期运维却不一定便宜。

3. 误区三:云端部署天然更省钱、更安全

云端部署减少了部分基础设施维护工作,但费用可能按用户、计算资源、存储、构建分钟数或服务等级累计;不同产品的计费口径也不一致。私有化部署增加基础设施与运维责任,却可能更适配特定网络和数据边界要求。两种方式都不能脱离具体合同、架构和责任划分作结论。

安全判断同样不能只看宣传页上的形容词。要把身份认证、最小权限、审计记录、密钥管理、数据备份、漏洞响应和退出后的数据处理分别核验,并确认哪些由供应方负责,哪些仍需客户自行配置。

4. 误区四:产品演示成功,代表生产环境可用

演示环境通常流程短、数据干净、账号权限简单,难以暴露大项目、并发构建、异常网络和历史数据迁移的问题。试点应尽量选择一个正在交付的真实项目,设置明确的起止范围,并记录配置条件和限制。

如果候选方案只愿意展示成功路径,却无法说明失败如何恢复、数据如何导出、权限如何审计,团队就缺少了做出风险判断所需的信息。采购前的验证重点不是让供应商证明“什么都能做”,而是让团队判断“最关键的事能否持续做好”。

研发云平台工具对比:2026 年最佳选择指南

四、专业判断逻辑:用统一口径比较产品,而不是用印象打分

1. 先把产品归类,再确定必须满足的条件

候选方案进入比较表前,先标注主要类别:研发协作与项目管理、DevOps 与软件交付、云开发环境与研发桌面,或覆盖多环节的平台。产品如果跨越多个类别,可以记录覆盖范围,但不应因此默认它在每个领域都同样成熟。

接着把需求分成“硬性条件”和“加分项”。硬性条件是不满足就无法落地的要求,例如指定的部署边界、身份系统对接或必要的数据导出能力;加分项则用于比较候选方案的易用性、配置灵活性和扩展性。这样能避免低优先级的演示功能盖过关键约束。

2. 建议采用六个评估维度

评估维度 建议核对的问题 适合收集的证据 容易忽略的成本
流程覆盖 需求、代码、构建、测试、制品与发布哪些环节真实连通? 真实流程演示、接口说明、试点记录 缺失环节的人工操作和重复录入
部署与运行 支持哪些部署模式、网络条件和升级方式? 架构文档、版本说明、运维边界 资源扩容、备份、升级窗口和故障响应
权限与审计 权限能否按团队、项目和角色配置?重要操作是否可追溯? 权限配置实测、审计样例、责任说明 权限梳理、账号治理和审计复核人力
集成与迁移 能否接入现有身份、代码、云资源和数据?迁移后如何校验? 接口文档、导入导出测试、迁移计划 历史数据清洗、接口维护和双系统并行
使用与管理 不同角色是否能理解流程?配置是否依赖少数专家? 任务观察、用户反馈、管理员操作记录 培训、流程推广和关键人员流失风险
总拥有成本 三年内许可、实施、基础设施和支持费用如何变化? 分项报价、内部工时估算、续费条款 扩容、额外模块、升级和退出费用

3. 给不同维度设权重,但不要让总分掩盖硬性失败

可采用百分制帮助团队讨论:流程覆盖25分、部署与安全20分、集成迁移20分、易用与管理15分、总成本15分、服务支持5分。这个权重只是一个可调整的起点,不是行业标准。安全边界或部署条件属于硬性约束时,即使总分很高,只要关键项不通过,也应淘汰。

评分表的价值不在于制造一个精确到小数点的冠军,而在于暴露分歧。例如,研发负责人认为构建发布最重要,安全负责人认为权限审计是前置条件。把权重和证据摊开后,讨论会从“我觉得这个好”转向“什么条件下它适合我们”。

4. 用三年总拥有成本避免只看首年报价

建议用统一公式估算三年成本:三年总拥有成本 = 软件许可与支持 + 实施集成 + 基础设施与资源 + 培训推广 + 内部运维工时 + 迁移及退出准备。其中内部工时可按参与人数、每周投入时长和持续月份估算,并用团队自己的人工成本口径折算。

特别要单独核验计费触发条件:用户数变化是否影响价格?构建并发、存储和日志是否有配额?测试环境是否另计费?合同结束后数据如何导出?这些问题会影响长期成本,也关系到团队是否能在未来调整技术路线。

研发云平台工具对比:2026 年最佳选择指南

五、具体案例与数据观察:用一个试点判断流程是否真的改善

1. 先说明案例边界,避免把示例包装成行业结论

以下采用一个情景模拟:某研发团队有24名成员,产品、研发和测试共同参与交付;目前需求在协作空间管理,代码在既有仓库维护,发布步骤需要人工切换系统。团队计划评估研发平台,目标不是立刻替换全部工具,而是验证从需求确认到测试环境部署这一段流程是否值得整合。

这个案例不对应特定企业,也不代表任何产品实测结果。数值是用于展示试点设计的假设数据。正式评估时,团队应以自己的流程记录替换,并保留项目规模、试点周期、版本配置和异常条件,不能将单一项目的结果直接外推到所有团队。

2. 先测现状,再决定成功标准

试点前可连续记录两周的基线数据,至少包括:从需求确认到任务可执行的时间、每次测试环境部署耗时、一次变更涉及的手工操作次数、构建失败后的恢复时间,以及每周因权限或环境问题产生的中断次数。指标不必多,但必须与当前问题对应。

在情景模拟中,试点团队将“部署准备耗时”设为重点指标:基线为每次平均90分钟,试点目标是降至45分钟以内;同时要求权限配置不增加审批绕行,且数据导出测试通过。这里的45分钟只是该模拟团队的目标,不是行业基准,也不应被当成普遍承诺。

3. 让试点覆盖正常路径和异常路径

试点任务应覆盖至少一条正常变更路径和几种常见异常:构建失败、测试未通过、权限不足、依赖版本冲突和部署中断。只有正常路径跑通,无法判断平台遇到问题时是帮助团队定位故障,还是增加了新的排查层级。

每次试点应记录实际等待时间与人工操作时间。前者可能包含队列、审批或资源等待;后者反映成员需要切换系统、复制信息、重新配置或手动确认的投入。两者分开记录,才能看清平台究竟是在减少操作,还是只把等待从一个环节搬到了另一个环节。

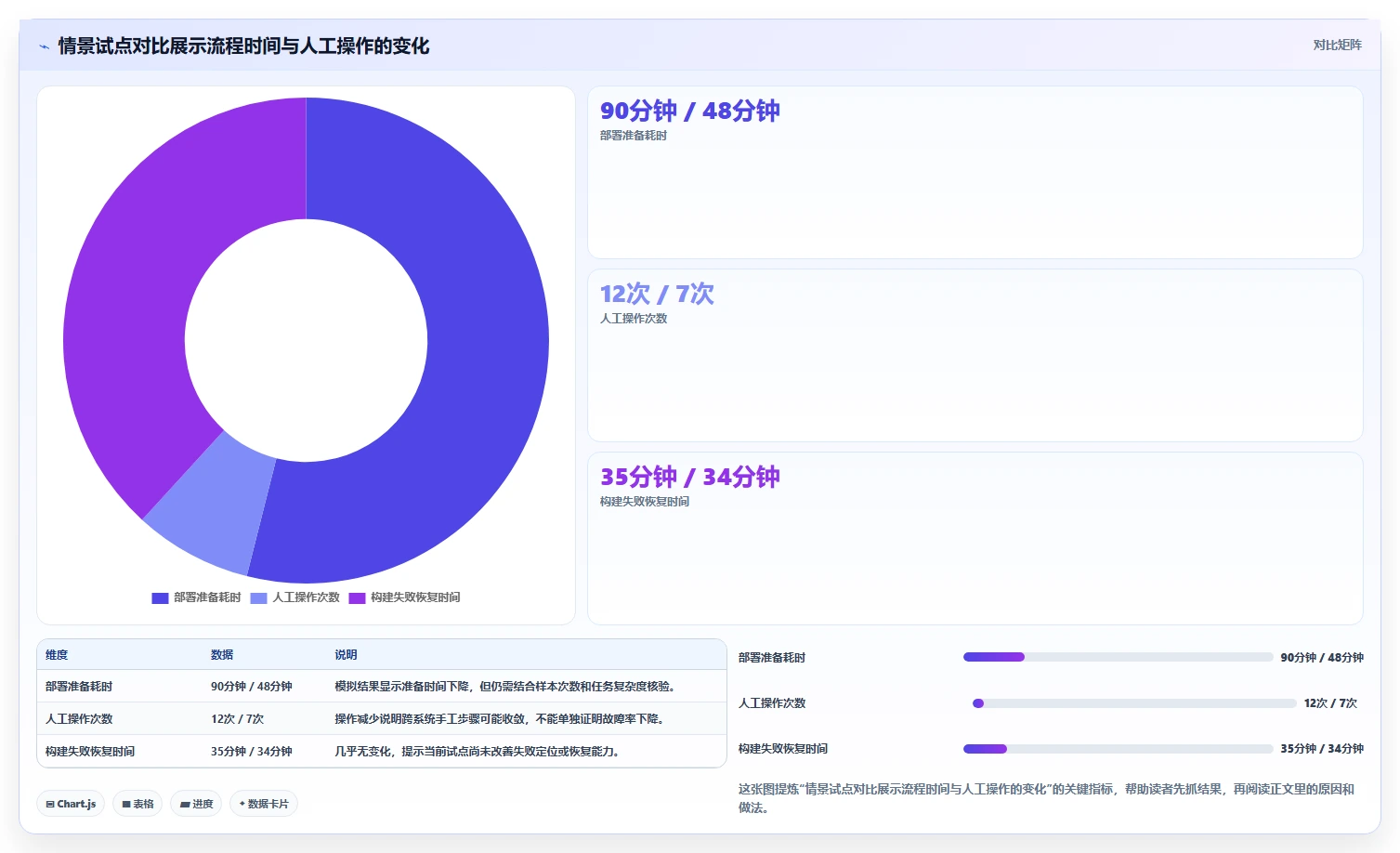

4. 用差异解释结果,而不是只报一个改善百分比

假设情景模拟中的部署准备耗时由90分钟降到48分钟,改善约47%。如果同时发现人工操作次数由12次降至7次、构建失败恢复时间却基本不变,那么结论应是“部署准备环节有所改善,故障恢复能力尚未得到验证”,而不是“研发效率全面提升”。

这种拆解看似保守,却能帮助负责人做正确的下一步:继续优化自动化配置,或针对失败重试与日志定位做单独验证。把有限的试点周期花在证据缺口上,比扩大试点规模后才发现关键问题更划算。

研发云平台工具对比:2026 年最佳选择指南

六、不同团队的行动建议:先选最小可验证范围

1. 小团队或初创团队:控制复杂度,先解决一个高频痛点

小团队通常需要快速上手和低维护负担。若需求协作是主要问题,可先评估轻量协作能力与现有代码流程的衔接;若发布过程最耗时,再聚焦构建、测试和部署环节。不要因为平台能覆盖多个领域,就一次性迁移所有流程和历史数据。

建议选择一个新项目或影响范围可控的项目试点,优先验证成员是否愿意持续使用、管理员是否能独立维护、关键数据能否导出。团队规模小并不意味着可以忽略退出机制;恰恰因为关键人员有限,复杂配置一旦依赖单人掌握,风险更集中。

2. 中大型研发组织:把治理和平台责任纳入方案

多团队组织常见难点不是缺少功能,而是流程、权限和数据口径不一致。评估时应检查项目模板能否复用、权限能否分层管理、跨团队指标是否可解释,并明确平台由谁维护、需求由谁审批、升级由谁协调。

建议选择不同成熟度的团队做分层试点,而不是只让最熟悉工具的一组人参与。若试点小组有专职工程效率人员,却没有代表普通开发者和测试人员,结果会高估实际采用率,也容易低估培训与支持成本。

3. 有私有部署或数据边界要求的企业:先做架构与责任核验

此类团队应将架构要求前置到产品筛选阶段,确认部署模式、网络通信、数据存储位置、身份系统对接、审计记录、备份恢复和升级责任。不要等到商务谈判后期才发现某个关键能力只在特定版本提供,或需要额外组件和服务。

安全与合规声明要逐条对应证据材料,并由技术、安全和采购共同确认。供应商说明、合同承诺、配置说明和组织内部验证的证明力不同,应记录证据来源与有效时间。对于无法核实的条目,明确标为“待验证”,不要用口头承诺替代技术评估。

4. 已有多套工具的团队:优先评估集成边界,而非推倒重来

已有代码仓库、测试平台和项目协作系统的组织,应先判断工具之间真正的断点在哪里。若数据关系和权限已稳定,全面替换可能带来较大迁移风险;若多个系统反复录入同一信息,且维护接口的人力持续增加,局部整合或平台化治理才更值得评估。

试点时可选一个数据流清晰的切入点,例如变更记录与构建结果关联,或缺陷状态与版本发布同步。逐步验证接口稳定性、失败重试、数据映射和责任归属,再决定是否扩展到其他环节。

5. 所有团队都适用的六步试点清单

  1. 写清一个可观察的问题:避免只写“提升效率”,改成具体流程、角色和当前耗时。
  2. 选择代表性项目:项目要真实、有一定复杂度,但试点失败时影响范围可控。
  3. 采集基线:记录时间、操作次数、失败与恢复情况,并说明统计口径。
  4. 约定成功与退出条件:明确通过标准、未通过时的数据导出和回退方案。
  5. 测试异常路径:覆盖权限不足、构建失败、部署中断和迁移校验等情况。
  6. 复盘限制与成本:把额外人力、依赖条件和未验证能力纳入决策记录。

研发云平台工具对比:2026 年最佳选择指南

七、如何取舍:把“想要”与“不能缺”分开

1. 在一体化和组合式之间,按管理能力选择

一体化方案更适合希望减少系统切换、统一流程和集中治理的团队,但前提是核心环节确实满足要求,且团队接受其平台边界与维护方式。若关键流程不匹配,后续可能还要保留外围工具,形成新的双系统状态。

组合式方案适合已有成熟工具、希望逐步替换或按环节优化的团队,但需要明确接口标准、数据责任和故障排查路径。若没有人负责集成治理,工具组合可能逐渐变成一组无人维护的连接器。

2. 在 SaaS 和私有化之间,按约束与责任划分选择

SaaS 方案通常减少部分底层基础设施管理工作,团队仍需核实数据处理、服务可用性、版本更新、扩容计费和退出流程。私有化方案可能提供更贴近内部网络和管理要求的部署方式,但客户往往要承担更多基础设施、升级、备份和故障处理责任。

不要把“私有化”直接等同于“更安全”,也不要把“云端托管”直接等同于“更省心”。应围绕数据边界、技术运维能力、响应要求和总成本做判断,并在合同与实施方案中写清责任。

3. 在功能丰富与易于采用之间,优先选择能持续执行的流程

团队没有必要把所有潜在功能都列为采购要求。较可靠的办法是区分三个层级:当前必须使用的能力、未来一段时间可能扩展的能力,以及仅在演示中看起来有吸引力的能力。前两类可以进入验证,第三类不应抬高采购成本。

如果一个核心流程只有平台管理员能够配置,普通团队成员只能等待支持,这种方案的隐藏运维负担可能很高。反之,若为了简单而放弃必要的权限、审计或集成能力,也可能让平台无法进入生产环境。最终取舍要回到真实使用者和关键约束。

4. 把未知项作为决策风险,而不是自动填成“满足”

比较表中可以使用“已验证”“文档确认”“供应商说明”“待试点”和“待合同确认”等状态。它们能表达证据强弱,避免把不同来源的信息混在一起。尤其是价格、版本功能、部署限制、数据导出和安全能力,应标明核验日期。

当两个候选方案差距不明显时,优先选择验证成本较低、退出路径更清楚、内部维护责任更明确的一方,通常比追求更多未使用功能更稳妥。采购决策不是单次演示的胜负,而是对未来持续运营能力的选择。

七、如何取舍:把“想要”与“不能缺”分开

八、结论:先选问题,再选平台,用真实流程决定去留

1. 2026 年选型的核心判断

研发云平台对比最容易犯的错,是把不同类型的产品排成一张看似完整的总榜。真正有用的比较,必须先说清比较对象属于哪类能力、对比依据是什么、哪些信息已核实、哪些仍待验证。缺少这些前提,名次只是格式,不是证据。

我的建议可以归纳为一句话:先用流程瓶颈定义需求,再用部署、安全和集成条件筛选,最后让候选方案在真实项目中接受试点。产品名称和功能数量只能帮助建立候选清单,不能替代团队自己的验证记录。

2. 下一步怎么做

如果你正在启动选型,先邀请研发、测试、平台运维、安全和采购相关人员,用半小时写出当前最影响交付的三个问题;再为每个问题补上现状指标、目标值、数据来源和负责人。随后将候选产品按类别归组,只对符合硬性条件的方案安排试点。

试点结束时,不只问“大家喜不喜欢”,还要回答:哪一步减少了等待,哪一步仍依赖人工,新增了多少维护工作,失败时如何恢复,数据如何带走。能清楚回答这些问题的团队,通常比拥有一张漂亮排名表的团队,更接近真正适合自己的最佳选择。

八、结论:先选问题,再选平台,用真实流程决定去留

常见问题解答(FAQ)

1. 研发云平台到底包括哪些工具?

我在搜研发云平台时,看到的结果有项目协作、代码流水线,还有云桌面,越看越像不同类别的产品。我担心把它们放在一张榜单里比较,会不会从一开始就比错了?

“研发云”不是边界固定的单一产品类别。选型前先拆成三类:研发协作与项目管理,负责需求、任务和缺陷等流程;DevOps 工具链,覆盖代码、构建、测试、制品与部署;云开发环境或云桌面,重点是开发环境交付、远程访问和环境治理。不同类别解决的问题不同,不能仅凭功能数量排总名次。

一个实用判断方法是追踪团队当前最卡的工作:如果需求和缺陷散落在多个地方,先评估协作流程;如果构建发布依赖人工串接,重点看工具链;如果环境配置不一致或远程访问受限,再评估云开发环境。先确定问题,再决定是否需要一体化平台。

2. 2026 年比较研发云工具,哪些指标最值得优先看?

我不想只看厂商的功能清单,因为几乎每个平台都能写协作、自动化和安全。我现在最纠结的是,怎样把部署、集成、权限和价格放到同一套口径里,避免演示时觉得都不错,采购后才发现不适合?

建议先按“能否满足硬约束、能否接入现有流程、长期维护是否可承受”排序,而非把所有功能简单加分。可对照以下维度:维度要核实的问题 部署实际可选的部署方式、升级责任与网络要求是什么?集成现有代码仓库、身份系统和云资源如何对接?治理权限、审计、数据导出及备份如何实现?

成本除订阅外,实施、迁移和运维是否另计?把安全、部署等不可妥协项设为准入条件;其他能力再按团队实际使用频率比较。价格要核对计费单位、版本限制和服务费用,记录查询日期,并以合同及正式文档为准。

3. 哪类团队适合选择一体化研发平台,哪类更适合组合工具?

我所在的团队已经在使用多种研发工具,换成一体化平台看起来更省事,但我也担心迁移会打断现有流程。我想知道,规模、团队分工和维护能力分别会怎样影响这个决定?

一体化平台的价值通常在于减少跨工具衔接和统一治理,但前提是核心流程适配、权限模型够用,且团队接受平台的工作方式。组合工具更适合已有成熟工具链、局部能力要求特殊,或需要分阶段替换的团队;代价是接口维护、账号治理和故障定位需要有人负责。不要只按团队人数决定。

可以先盘点:有多少套重复数据、哪些步骤靠人工搬运、谁维护集成、迁移失败时如何回退。若主要痛点只是一个环节,优先评估局部改造;若多个环节长期出现信息断层,再比较整体平台的迁移收益与治理成本。

4. 采购前怎样试点,才能判断研发云平台是否真的适合?

我参加过产品演示,流程看起来很顺,但演示数据和我们真实项目差别很大。我不想凭几次点击就做采购决定,想知道怎样设计一个范围可控、结果可复核的试点,也想知道该记录哪些指标。

选一条真实但风险可控的研发流程试点,覆盖团队实际会用到的环节,例如需求进入、代码变更、构建测试和交付;不要只验证单个功能。试点前记录当前基线,试点期间记录配置、版本、参与人数与异常,结束后再对照,避免把演示环境表现当作普遍结论。

指标不必套用所谓行业基准,可按自身基线设目标:流程耗时、人工交接次数、接入新项目所需时间、权限配置工作量、失败后的恢复时间。比如先观察两周并选一个项目,仅作为试点设计示例,不是通用标准。还要实际验证数据导出、备份、权限收回及退出后的迁移方案。

核心关键词

读者评论

谭
谭佳宁

先区分协作、DevOps 和云开发环境再比较,这个思路很实用,避免把不同类型产品硬放在一张榜单里。

吴
吴嘉禾

文中强调用真实项目试点,而不是只看演示流程,尤其适合验证并发构建、失败恢复和权限审计等细节。

田
田浩然

三年总拥有成本的算法考虑了内部运维和退出准备,提醒采购团队不要只比较首年许可报价。

刘
刘婉清

文中的图表数值明确标注为情景示意而非行业数据,这点比较严谨;实际选型仍需结合团队自身流程和约束。

文章包含AI辅助创作:研发云平台工具对比:2026 年最佳选择指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/144781
