2026 年挑研发项目管理系统,最容易踩的坑不是“选错品牌”,而是把需求看板、代码仓库、测试缺陷、发布流程和组织权限都当成同一种能力。本文推荐 8 款值得纳入评估的产品,但不做没有证据支撑的冠军排名:我更建议先把团队的真实研发流程拆开,再判断工具能否接住流程、数据和责任边界。本文的产品判断以公开产品定位和常见使用场景为基础,不把搜索结果噪声包装成评测,也不虚构逐款试用结论;价格、版本和部署能力请以采购时的官方资料及合同为准。
一、先给结论:不要先问哪款最好,先问哪段流程最痛
1. 这 8 款产品不是同一种工具
我把研发项目管理产品粗分为三条路径:以需求、迭代和项目协作为主;以代码、构建、测试和交付为主;以跨部门工作流和团队协同为主。它们看起来都能“管任务”,但任务只是表面,差异在于任务怎样关联需求、代码、测试结果、发布版本和组织权限。
下表不是功能承诺清单,而是初筛地图。它帮助团队决定谁该进入试用,不代表某款产品的所有功能都包含在基础套餐,也不代表产品在每个企业环境里都能无配置直接使用。
| 产品 | 优先考察的方向 | 更值得关注的团队 | 试用时先验证 |
|---|---|---|---|
| PingCode | 研发项目与团队协作管理 | 希望用相对集中的平台管理研发项目的团队 | 需求、迭代、缺陷和报表之间能否形成适合本团队的流程 |
| Jira Software | 敏捷项目管理与工作流配置 | 已有敏捷实践、需要细化项目流程的团队 | 工作流维护成本、权限复杂度、插件与集成的长期管理成本 |
| Azure DevOps | 研发工作项与工程交付链路 | 希望把工作项与代码及交付过程联动的团队 | 现有开发环境的兼容性、组织权限和管理员维护要求 |
| TAPD | 项目协作与研发过程管理 | 需要组织项目协同并管理研发过程的团队 | 实际流程配置是否足够灵活,跨项目统计是否符合管理口径 |
| GitLab | 代码协作与软件交付流程 | 希望围绕代码仓库组织工程协作的团队 | 项目管理深度是否满足需求,权限、流水线和运行维护如何分工 |
| 飞书项目 | 协作场景中的项目与任务管理 | 已经使用相关协作生态、重视跨角色协作的团队 | 研发专属流程、代码与测试工具的连接方式是否够用 |
| Linear | 产品与工程团队的任务、周期协作 | 偏好轻量、节奏快的产品工程团队 | 是否适配企业审批、权限、报表和本地合规要求 |
| ClickUp | 跨团队任务与项目工作区管理 | 希望在统一工作区里组织多类型工作的团队 | 研发流程的深度、视图复杂度和团队使用规范 |
如果团队最主要的问题是“需求进来后没人知道谁负责”,先看需求到任务的责任链;如果问题是“代码已经合并,但版本进展仍靠人工追问”,先看代码与交付的关联;如果问题是“每个项目都能跑,但管理层看不到共同风险”,先看跨项目汇总和权限模型。主痛点不同,评估顺序就应该不同。
2. 我的初步建议:按工作方式缩小候选,而不是按知名度排序
若团队需要研发项目管理和跨角色协作的集中视图,可以把 PingCode、Jira Software、TAPD 和飞书项目放进第一轮候选;若工程团队希望加强工作项与代码、构建交付的关联,可以重点比较 Azure DevOps 与 GitLab;若团队更重视轻量任务流,Linear 和 ClickUp 可以进入对照组。这个分组是初筛建议,不是功能等同声明。
同一款工具也可能因部署模式、版本、集成方式和配置水平而表现不同。因此,本文不提供“全行业第一”结论,也不以未经核实的价格或客户数字制造确定感。真正值得比较的,是团队用自己的项目跑一轮之后,少了多少重复录入、等待确认和状态追问。

3. 文章中的数据边界
当前可用的搜索样本没有提供可靠的研发管理软件评测正文,因此我不会引用它来证明某款产品排名靠前、拥有多少客户或能提升多少效率。正文中的产品定位用于帮助建立候选池;涉及具体版本、价格、部署、安全和集成的结论,应在选型当日查产品官方文档,并通过演示、试用或合同条款确认。
后文出现的工时、等待时间和流程指标,凡标注为“情景模拟”或“建议基准”,都只是帮助团队建立试点测量方法,不是行业平均值,也不是某产品的实测成绩。把模拟数字当成市场事实,会让选型看似精确、实际失真。
二、为什么研发管理工具经常买了却没人愿意用
1. 工作入口分散,状态却要重复汇报
一个常见场景是:产品经理在需求文档里改范围,研发在任务看板里更新状态,测试在缺陷列表里登记问题,负责人再把进度抄进周报。每个系统都有数据,但没有可靠的关联。到了迭代评审,团队仍要花时间确认“这个需求改了吗、谁正在处理、缺陷会不会挡住发布”。
系统上线后,重复录入往往不是因为员工不配合,而是工作对象之间缺少清晰关系:需求没有稳定编号,开发任务没有关联需求,缺陷没有指向版本,发布状态不能回写项目进度。只增加一个看板,并不会自动解决这些断点。
我会先画出一条最短的业务链:需求提出、评审、拆分、开发、代码合并、测试、缺陷处理、发布、复盘。每个节点只问两件事:谁负责更新,下一节点从哪里获得可靠信息。如果一个工具需要团队在三个地方维护同一个状态,它就不该因为“功能齐全”获得高分。
2. 规模变大后,管理者看到的“进度”可能只是状态颜色
小团队通常通过口头沟通就能知道阻塞点;项目和团队增多后,管理者需要看跨项目的依赖、风险和资源冲突。若每个团队对“已完成”“延期”“阻塞”的定义不同,汇总报表只是把不一致放大,并不会产生真正可执行的管理信息。
例如,一个项目把“代码完成”算作完成,另一个项目把“测试通过并发布”算作完成。两个项目在仪表盘上都显示百分之八十,数值相同,含义却不同。统一定义和数据责任人,比多做几张图更重要。
3. 流程不是越复杂越成熟
成熟流程的目标是减少遗漏、明确决策和帮助团队发现风险,不是让每张卡片都经过更多审批。把组织制度原样搬进软件,可能会出现必填字段过多、状态跳转层层审批、每次变更都需要管理员介入等问题。
我建议把流程分成“必须控制”和“方便观察”两类。涉及质量门槛、数据合规或发布授权的节点,通常需要明确规则;仅用于团队观察的阶段,则应该尽量轻量。若某个字段没人根据它做决策,也没有用于复盘的计划,就要追问它是否值得强制填写。

三、选型中最容易误判的四件事
1. 把任务管理等同于研发管理
通用任务工具通常擅长负责人、截止时间、优先级和状态管理,但研发过程还要处理需求变更、迭代计划、缺陷等级、版本关系、代码链接和测试结果。团队若只需要明确“谁在什么时候做什么”,通用任务工具可能已足够;若需要追踪“这次改动会影响哪些需求、缺陷和发布”,就要验证研发对象之间的关联深度。
判断方式不是看产品菜单里有没有“缺陷”或“版本”字样,而是现场走一遍完整流程。菜单名称容易复制,数据关系和状态规则才决定工具能否支撑工作。
2. 把功能数量当作覆盖能力
某工具有看板、甘特图、报表、自动化和自定义字段,不等于这些能力能组合成团队需要的流程。选型演示常展示功能的“存在”,团队试点要确认功能能否在权限约束、真实数据和日常协作里持续运行。
我会把“有这个功能”拆成三层:能不能配置,配置后谁维护,流程变化时是否需要额外成本。比如自定义状态看起来灵活,但如果每次流程调整都依赖少数管理员,组织就要把管理员工时计入总成本。
3. 把集成数量当作集成质量
产品目录里列出多个集成,不代表集成满足团队需求。真正要问的是:同步哪些字段,数据是单向还是双向,失败后是否能发现,权限如何继承,重复记录怎样处理,集成中断时谁负责恢复。
我会优先验证一个关键链路,而不是一口气接入所有工具。比如从任务关联代码变更,再把合并状态或构建结果呈现给项目成员。若链路最关键的一环仍需人工复制链接或手工更新状态,集成的实际价值可能低于宣传印象。
4. 把公有云、私有部署或品牌来源当作安全结论
部署方式会影响数据控制、维护责任、升级方式和可用服务,但它本身不能代替安全评估。企业仍要逐项核实数据存储、访问控制、日志留存、备份恢复、账号生命周期、服务支持和合同约定。私有部署也意味着企业要承担环境、升级和运维责任,不是“买到软件后什么都不用管”。
安全与合规问题应由企业的技术、法务、信息安全和采购角色共同确认。产品宣传中的“支持某种部署”并不自动说明适用目标企业的所有要求,尤其要确认目标版本、部署范围、升级支持和故障响应边界。

四、我用什么逻辑判断一款系统值不值得试用
1. 先看业务闭环,而非界面演示
我会把评估问题按从业务对象到结果的顺序排列:需求能否拆成可执行工作,任务能否承载责任和状态,代码或测试结果能否回到相关工作项,缺陷能否影响版本判断,管理者能否从同一套定义里看到风险。
每一步都要使用团队现有的真实样例。试用环境里临时造出的简单任务往往过于干净,无法暴露旧项目迁移、需求变更、权限隔离、跨团队依赖和异常处理等问题。
2. 把评分表变成“门槛加权重”
不是所有维度都适合简单求平均。对某些企业而言,私有部署能力、访问控制或数据导出是硬门槛;对另一些团队而言,最重要的可能是跨项目视图、上手速度和代码链路。硬门槛不满足,就不应由其他高分抵消。
通过门槛后,再按团队目标分配权重。下表中的权重是建议基准,不是行业标准。团队可以把最重要的两项加权,同时保留部署、数据和权限的否决项。
| 评估维度 | 建议权重 | 要核验的问题 |
|---|---|---|
| 流程覆盖与对象关联 | 25% | 需求、任务、缺陷、版本之间是否能形成稳定关系 |
| 团队上手与日常成本 | 20% | 成员能否理解状态、完成更新,管理员是否过度介入 |
| 工程工具集成 | 15% | 关键代码、测试或交付工具是否能有效连接 |
| 跨项目治理能力 | 15% | 权限、依赖、汇总报表与指标定义是否适合组织规模 |
| 部署、安全与数据治理 | 15% | 能否满足企业的实际安全、数据和运维要求 |
| 总拥有成本 | 10% | 许可之外是否还需计入实施、迁移、培训、维护与集成 |
如果安全或部署要求是硬条件,就把它从加权项提升为准入门槛;如果团队处于早期探索阶段,则可提高上手速度和流程适配的权重。评分表的作用是暴露团队的取舍,而不是用小数点制造客观感。
3. 同时测量结果和使用成本
试点不能只问成员“喜不喜欢”。喜欢可能来自界面熟悉,也可能来自流程要求暂时变少。建议同时记录结果指标和投入指标:需求流转耗时、缺陷关闭周期、状态追问次数、重复录入次数,以及管理员配置工时、成员培训时间和迁移清理工作量。
不同指标需要统一口径。比如“交付周期”要明确从需求确认还是开发开始计时;“缺陷关闭周期”要明确暂停状态是否计入;“状态追问次数”要定义哪些沟通渠道算追问。没有口径的数据,适合做讨论线索,不适合做采购承诺。

4. 把试用设计成一次小型真实项目
试点范围不必覆盖全公司,但要覆盖真实角色和关键例外。一个小型试点可以包括产品、开发、测试和项目负责人,选择正在进行的迭代,保留至少一条需求变更、一条缺陷处理和一次版本交付。若只用“新建任务,改状态,关闭任务”做演示,评估容易过于乐观。
我会把结论分成三类:流程可直接跑通;流程可以跑通但需要配置或集成;流程与工具定位不匹配。第三类尤其重要,说明工具未必不好,只是团队可能选错了产品类别。
五、8 款系统逐一看:适配点、限制与试用重点
1. PingCode:优先验证研发过程是否能集中管理
PingCode 可以作为研发项目管理方向的候选之一,适合进一步核验需求、迭代、任务和质量管理之间的关系。我的建议不是只看功能列表,而是要求演示人员用团队的真实流程走一遍:需求如何进入计划,变更如何被识别,缺陷如何关联迭代,项目负责人如何查看风险。
需要重点确认的是当前版本能否满足团队的流程深度、权限边界、报表口径和集成要求,以及相关能力是否属于目标套餐。若团队只需要轻量任务协作,完整平台可能带来不必要的配置与学习成本;若流程断点多,则应重点评估它是否能减少系统间重复维护。
2. Jira Software:适合细化验证敏捷工作流的团队
Jira Software 常被放进敏捷研发工具候选中,适合已经有明确迭代、工作流和项目管理习惯的团队做验证。评估重点不应停在“能否配置状态”,而要看状态模型是否可治理:谁能新增状态,变更是否有审批,项目间如何复用规则,历史数据怎样迁移。
团队还应把插件和集成作为持续成本核算,而非默认免费的附属能力。一个流程高度依赖第三方扩展时,要确认扩展的维护责任、兼容性、许可费用和故障处理路径。若组织缺少专门管理员,过度复杂的配置可能消耗本来用于交付的时间。
3. Azure DevOps:关注工作项和工程交付活动的衔接
Azure DevOps 值得工程团队围绕工作项、代码协作和交付过程进行评估。适配与否,要看现有代码托管、构建、测试和发布环境,而不是仅因组织使用某种技术生态就直接下结论。团队需要确认各项能力在目标版本和组织配置下怎样协作。
试用时,我会重点检查工作项能否准确关联代码变更和交付活动、权限是否符合团队分工、管理报表是否能回答当前的问题。如果组织已经有稳定的工程工具链,迁移或整合的收益要与重构流程、培训和管理员投入一起比较。
4. TAPD:验证项目协作与研发流程是否匹配
TAPD 可以纳入项目协作和研发过程管理类候选。对正在评估的团队来说,关键问题是实际工作流程能否表达出来:产品需求怎样拆分,迭代如何组织,缺陷如何跟踪,多个项目如何按一致口径汇总。应以本企业的数据结构和角色权限做演示验证。
如果团队有复杂的跨部门流程,应特别关注流程调整的维护成本和跨项目分析能力。如果项目规模小、流程简单,则应检查配置是否可以保持轻量,避免为了适配系统而增加不必要的字段和审批。
5. GitLab:适合从代码协作和交付链路切入评估
GitLab 的评估重点可以放在代码协作、工程活动和软件交付的关联上。它是否适合作为团队的“研发项目管理系统”,取决于项目管理、需求规划、管理报表和组织流程是否达到实际要求,而不能只凭代码工具能力判断。
试用时要把日常项目管理场景跑完整:需求如何进入计划,任务如何关联代码,代码审查和流水线结果怎样反馈,未完成工作如何进入下一迭代。还要明确平台管理、代码管理、流水线维护和权限治理分别由谁承担。
6. 飞书项目:从协同入口出发验证研发专属能力
飞书项目可以作为协作生态中的项目管理候选,特别适合核验跨角色沟通、任务管理和协作入口之间的关系。若团队已经在相关协作环境中工作,统一入口可能减少切换;但是否适合复杂研发流程,仍要用需求、缺陷、版本和代码链路来验证。
我会确认研发团队是否需要额外连接代码、测试和交付工具,项目数据能否支持管理层需要的汇总方式,外部协作与内部权限如何划分。协作方便是有价值的起点,却不能代替研发对象之间的结构化关联。
7. Linear:用真实迭代检验轻量协作是否够用
Linear 可以放入偏轻量的产品工程团队候选组,主要核验任务和迭代协作是否足够贴合团队节奏。对规模不大、希望减少流程摩擦的团队,简洁的工作方式可能是优势;对审批链复杂、跨部门治理严格或高度依赖自定义报表的组织,则要确认其适配边界。
试点时不要只让核心开发人员使用。产品、测试、项目负责人都要参与,否则可能出现工程师觉得顺手,但其他角色仍在外部表格中维护进度的情况。还应核实当前可用服务、数据治理、集成和企业管理能力是否满足组织要求。
8. ClickUp:适合验证统一工作区能否承载研发流程
ClickUp 可以作为跨团队任务与项目工作区方向的候选,适合核验团队能否在统一工作空间里处理项目、任务和不同视图。它的评估关键不是“视图多不多”,而是团队是否能建立一套可理解的工作规范,避免不同项目各自配置后出现指标含义不一致。
如果团队的研发流程需要深度关联代码、测试和发布,应重点验证连接能力和项目数据结构;如果主要诉求是任务透明、跨部门协作和状态汇总,则应评估其配置复杂度与成员学习成本。先验证最短关键链路,再决定是否扩展到整个组织。
9. 把产品推荐转成可执行的候选组合
不确定如何缩小范围时,我会先选三类代表产品,而不是让全部八款同时进入试点:一款研发项目协作型、一款工程交付型、一款轻量协作型。然后用相同的真实迭代、相同的角色和相同的验收指标比较。候选组合应依据企业约束调整,不必拘泥于某个固定品牌组合。
候选产品的官方文档、版本说明、服务条款和报价应在同一时间窗口核验。功能和套餐会变化,旧文章中的价格截图或历史版本信息不能直接代表 2026 年采购条件。

六、怎样用一个试点把“感觉不错”变成决策依据
1. 先约定试点边界和成功条件
试点开始前,写清楚覆盖团队、周期、数据范围、参与角色和不纳入的流程。成功条件不应写成“大家觉得好用”,而要落到可观察的变化,例如状态更新是否及时、重复录入是否减少、关键关联是否完整、管理员是否可以在可接受的时间内维护配置。
试点周期可按团队迭代节奏安排,不必机械规定统一周数。至少要覆盖一次计划、一次执行和一次复盘;如果试点时间短到只能完成初始化,就只能评估配置体验,不能据此推断长期使用效果。
2. 用现有项目做基线,而不是先换系统再找理由

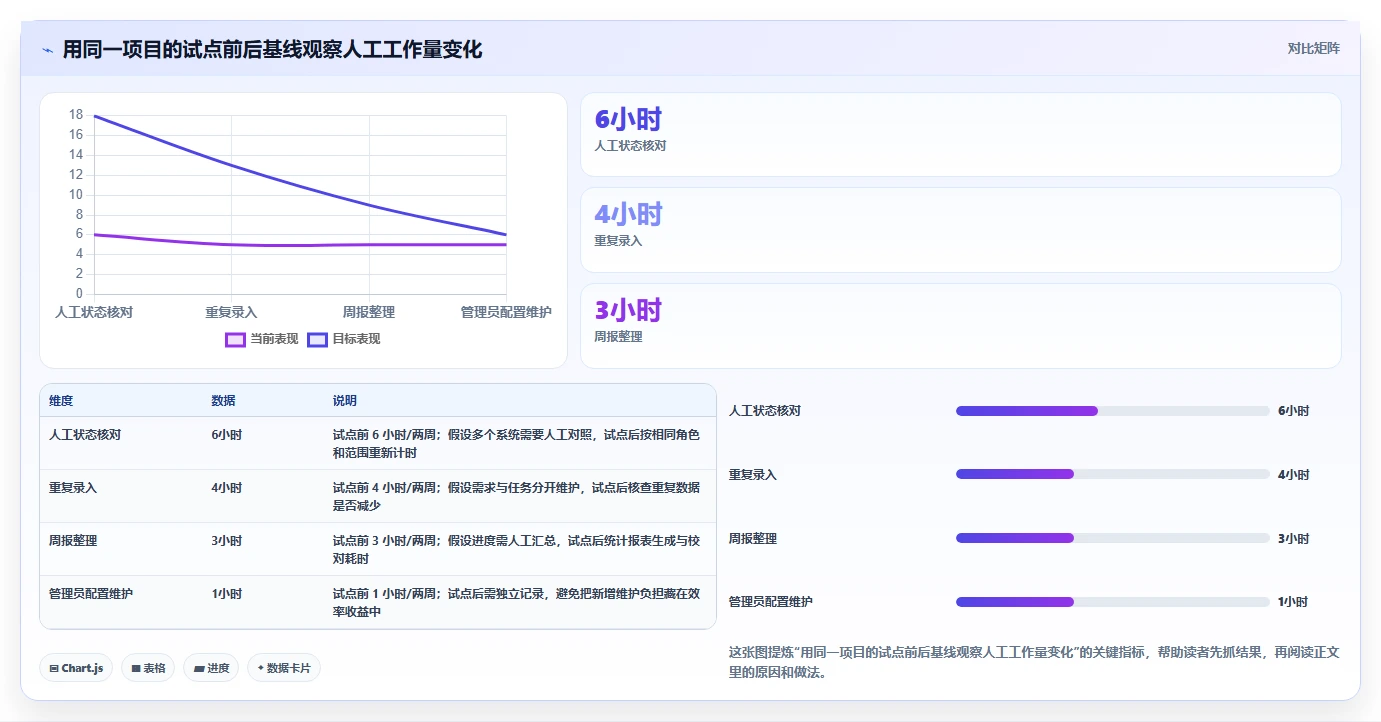

在切换前记录当前流程的基线:每个迭代需要多少次人工状态核对,需求与任务关联情况如何,缺陷从发现到关闭经过多少时间,项目负责人每周花多少时间整理进度。这些数据不必一开始就精确到分钟,但定义要稳定,并注明来源和采集方式。
下面是一组仅用于说明测量方法的情景模拟,不是行业数据或产品实测。假设一个 12 人团队在两周迭代中发现,状态核对和重复登记占用了固定工时,试点后可以用相同口径比较;具体目标应由团队基线决定。

3. 设置一条端到端验收任务
每个候选工具都用同一条验收任务:创建需求并评审,拆分开发任务,关联代码变更,登记测试缺陷,修复后确认,最后判断是否可以进入目标版本。团队观察每一环的操作人、数据是否自动关联、是否需要管理员帮忙,以及异常情况下能不能追踪。
要特别设计一次变更和一次失败场景。比如需求在迭代中改变范围,或者构建失败后需要重新确认发布风险。流程顺利时工具之间差别不一定明显;异常处理最能暴露状态定义、权限边界和数据回写的真实质量。
4. 把迁移和退出成本写进试点评估
工具切换不仅涉及新系统许可,还包括旧数据清理、字段映射、权限重建、集成开发、培训和历史记录访问。试点时要确认数据如何导出、项目关闭后如何归档、合同终止后能否取回业务数据,以及迁移失败是否有回滚方案。
如果系统的价值依赖大量定制和外部扩展,应记录配置文档、管理权限和接手人。一个只有少数管理员理解的复杂系统,短期可以跑通,长期可能形成新的组织单点风险。

七、按团队情况做取舍:适合的答案往往不止一个
1. 小型团队:优先减少流程摩擦
如果团队人数不多、流程还在形成中,优先看学习成本、移动协作和状态更新是否自然。不要一开始就复制大型组织的审批模型,也不要因为未来可能扩张就提前配置复杂权限。工具要能随着流程逐渐成熟,而不是迫使团队立刻维护一套重型制度。
可以先用一两个迭代验证需求、任务和缺陷的基本关联。若团队仍在用多个表格重复记录,先明确唯一事实来源,再考虑是否引入更多自动化。轻量不是没有管理,而是只保留当前有价值的控制点。
2. 流程成熟的研发组织:优先治理规则和数据口径
多项目、多团队的组织应把权限、工作流治理、跨项目依赖和统计口径作为重点。一个产品如果能快速配置,但无法限制无序扩张的状态和字段,管理成本可能随着组织规模增长。选型时要同时评估“项目团队如何使用”和“平台团队如何治理”。
建议指定流程负责人和系统管理员,并明确哪些规则可以由项目调整,哪些规则需要组织级审批。报表指标也要有定义、负责人和使用场景。没有人负责解释的数据面板,会迅速变成装饰。
3. 工程交付链路复杂:优先看代码、测试与发布是否连得起来
如果团队的主要风险发生在代码合并、自动化测试、环境部署和版本发布之间,单纯增加项目看板可能不会显著改善交付。应重点比较 Azure DevOps、GitLab 等工程链路型候选,同时判断其项目管理能力是否足够;如果项目治理功能不足,可能需要与专门的项目管理工具组合使用。
组合方案的代价是数据同步、权限映射、故障排查和多个系统的培训。只有当两个产品各自解决关键问题,且关键数据能可靠流转时,组合才有意义。否则,统一入口看似方便,实际可能把复杂度转移给管理员。
4. 对数据控制和部署有要求:先做准入,再看体验
若企业对数据存放、网络访问、身份管理或审计记录有硬性要求,不应先让团队长时间试用,再在采购末期发现部署条件不满足。先核实产品服务模式、适用版本、合同边界和技术要求,再安排功能演示,可以减少无效试点。
对于需要自建环境的方案,企业要估算日常运维、升级、备份、监控和故障响应成本。采购决策不能只比较软件许可金额,应把实施和运行责任分配写清楚。
5. 需要跨部门协作:先划定研发对象和协作对象
研发团队与销售、客服、运营或业务部门协作时,通用协作平台可能更容易成为共同入口;但外部协作者不一定需要看到研发内部的全部数据。需要检查权限能否按项目、角色和对象合理划分,避免为了方便协作而扩大数据可见范围。
对跨部门流程,建议把“谁可以提出需求”“谁能承诺排期”“谁确认交付”写入流程设计。工具可以记录责任和决策,不会替代组织对优先级和资源冲突的判断。
6. 最终取舍:接受一个明确的短板,不接受关键链路断裂
现实选型很少存在所有维度都最优的方案。团队可能在丰富配置与维护成本、统一平台与最佳单点能力、快速上手与复杂治理之间取舍。我的判断标准是:可以接受不常用功能较弱,但不应接受核心研发链路无法追踪、硬性合规要求不满足,或关键数据需要长期手工维护。
决定前把“必须满足”“可以妥协”“暂不需要”分成三栏,并让研发、产品、测试、IT 和采购各自确认。若候选产品都无法满足硬门槛,应该重新定义产品类别或调整架构,而不是为了赶时间把风险藏在评分表里。

八、结论:先把流程跑通,再决定把工具买给谁
1. 选型的核心不是功能,而是信息能否沿责任链流动
我认为研发项目管理系统真正的价值,不是看板更漂亮,也不是菜单更多,而是团队能否从一次需求变更中,清楚知道影响哪些任务、代码、测试和版本;管理者能否看见风险而非颜色;成员能否减少重复汇报,而不增加额外维护负担。
这也是为什么本文不把八款产品排成简单名次。PingCode、Jira Software、Azure DevOps、TAPD、GitLab、飞书项目、Linear 和 ClickUp 各有不同的评估入口;它们是否适合某个组织,要由真实流程、硬性约束和试点结果共同决定。
2. 下一步按五个动作开始
-
选出当前最影响交付的一条流程,例如需求到迭代、缺陷到发布或跨项目风险汇总。
-
记录当前基线,包括人工核对时间、重复录入、状态追问和管理员维护投入,并注明统计口径。
-
按流程型、工程交付型和轻量协作型建立不超过三款的首轮候选。
-
用同一份真实项目样例验证需求变更、缺陷处理、代码关联和版本判断,保留异常场景。
-
在采购前核实价格版本、部署方式、数据治理、集成范围、迁移退出和服务责任。
如果只能记住一个判断原则,我建议记住这句:先确认团队要管理什么对象、由谁更新、下一环节如何使用,再选择承载它的系统。工具可以改变协作方式,但不能替团队定义清晰流程;有了流程边界和试点基线,推荐名单才会变成真正可执行的决策。

常见问题解答(FAQ)
1. 2026 年研发项目管理系统推荐,应该按什么标准判断排名?
我搜这类推荐时,常看到产品名排成一列,却很少解释排名依据。我担心所谓“前八名”只是品牌曝光度排序,想知道怎样判断比较是否可信、对自己的团队有没有参考价值。
先看评选方法,不要把搜索排名或品牌知名度当成产品排名。本次给定的搜索结果里,多个页面是政务平台、站点入口或搜索页,并非研发管理软件评测,因此不足以支撑产品排名,也不能据此宣称做过八款产品的实测。
比较时可以先用统一的 100 分框架:需求与迭代管理 25 分,任务、测试和缺陷流转 20 分,代码及交付工具集成 15 分,权限与报表 15 分,部署和安全要求 15 分,上手及迁移成本 10 分。分值是选型建议,不是已测出的产品成绩;实际评分应依据当前版本资料和团队试用记录。
2. 研发团队该选项目管理工具、DevOps 平台,还是通用协作工具?
我所在的团队既要管需求和迭代,也要跟踪代码、测试和发布,市面上的工具分类让我有点困惑。我不想买了之后才发现,需求管理挺顺手,但交付链路还得靠表格和人工补齐。
先找流程断点,再判断工具类别。需求变更、任务分配和跨团队进度难追,优先验证研发项目管理能力;主要痛点是代码仓库、流水线、测试和发布衔接,则重点考察 DevOps 能力;若需求较轻、核心问题是会议与日常协作,通用协作工具可能更合适。
不要只看功能清单,画出团队从需求提出到版本发布的实际路径,标出每次复制数据、切换系统和人工提醒的位置。能减少关键断点且不迫使团队重建整套工作习惯,通常比功能数量更多的方案更值得试用。
3. 怎么试用研发项目管理系统,才能避免演示时觉得好用、上线后却卡住?
我参加过工具演示后,常觉得页面和报表都不错,但真正担心的是需求临时变更、缺陷转派、版本延期时能不能跑通。我想知道试用应该准备哪些真实任务,才能在采购前暴露问题。
不要用厂商准备的演示项目下结论。建议拿一个真实迭代做试点,覆盖需求拆分、任务指派、一次需求变更、缺陷修复、版本发布和进度复盘,并让产品、开发、测试至少各有一位成员实际操作。逐项记录完成步骤、额外维护的字段、系统外沟通次数和数据重复录入点。
若某个环节必须依赖管理员手工搬运数据,或普通成员看不到自己需要的信息,应先查明是权限配置、集成限制还是产品能力边界,再决定是否扩大试用。
4. 比较研发项目管理系统的价格时,除了账号费用还要算什么?
我做预算时发现报价往往只突出账号或套餐费用,但迁移历史项目、配置流程、接入代码工具也可能要投入不少时间。我想知道怎样估算整体成本,避免上线后才发现预算漏项。
建议按一个完整使用周期估算总成本:软件许可或订阅费,加上实施配置、历史数据迁移、集成开发、培训、日常运维和后续扩容费用。私有部署还要确认服务器、升级责任、备份及故障支持的边界;这些项目是否收费,应以当前报价和合同为准,不要用旧价格推算。
试用阶段可记录管理员每周维护工时、成员完成常见任务所需步骤,以及导入导出是否保留关键字段。若报价差距不大,优先比较上线后的维护负担和数据可迁移性;这些成本通常比首年折扣更影响长期使用体验。
核心关键词
文章包含AI辅助创作:2026 年最值得关注的 8 大研发项目管理系统推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/144177
读者评论
按需求、代码交付和轻量任务分组,比直接排总名次更有参考价值;实际选型还是要用团队自己的流程验证。
文中建议记录重复录入、状态追问和管理员工时很实用。试点前先统一指标口径,后续比较才不容易失真。
部署方式不能直接代表安全结论,这点提醒得比较到位。采购时还应把维护、迁移和集成成本一起核实。
