项目排期工具选型最容易踩的坑,不是买贵了,而是把任务清单误当成项目计划:任务都有人负责、截止日期也填了,真正的前置依赖、资源冲突和延期影响却没人看得见。《项目排期工具选型指南:2026 年必备的 6 大工具》不该只列六个产品名称;我更建议先看项目需要解决哪类排期问题,再用同一套场景测试候选工具。本文把 Microsoft Project、Jira、飞书项目、TAPD、Asana 和进度猫作为待评估对象,而不是未经验证的“年度最佳榜单”。
一、先说结论:选排期工具,先选管理方式
1. 六款工具不是同一赛道的六个替代品
如果只按“有没有甘特图”排序,选型很容易失真。传统计划工具关注时间轴、依赖和里程碑;研发协作工具关注需求、迭代和缺陷如何进入执行;轻量协作工具更在意任务能否快速分派、更新和同步。它们解决的是不同的管理问题,功能交集不代表使用方式相同。
我会把候选产品分成三组:复杂计划与时间控制、研发流程与迭代执行、轻量任务与跨团队协作。Microsoft Project 可作为复杂计划管理的候选;Jira 和 TAPD 可重点评估研发流程;飞书项目和 Asana 可观察协作与项目视图;进度猫则可以作为轻量排期候选,重点核实其甘特图、任务管理及套餐边界。这个分组是初筛,不是最终结论。
| 候选工具 | 优先评估的场景 | 建议重点验证 | 不宜直接假设 |
|---|---|---|---|
| Microsoft Project | 依赖关系多、计划周期长、需要正式时间计划的项目 | 任务依赖、里程碑、基线、计划变更后的联动能力 | 不要只因它属于传统计划工具,就认定团队会主动维护 |
| Jira | 需求、研发任务、迭代和缺陷需要关联的团队 | 排期视图是否覆盖团队需要,工作流配置和维护成本 | 研发流程管理强,不等于天然适合所有非研发项目 |
| 飞书项目 | 日常协作已集中在飞书环境的团队 | 项目视图、权限、自动化、通知及现有协作流程衔接 | 平台内集成便利,不代表所有团队都无需额外配置 |
| TAPD | 需要管理研发需求、测试及交付过程的团队 | 版本功能范围、部署选项、团队流程适配度 | 不要只凭产品定位推断具体版本能力或采购条件 |
| Asana | 跨部门任务推进、项目状态同步和协作跟踪 | 时间轴能力、中文使用体验、集成及本地化要求 | 任务视图易读,不等于能支撑复杂依赖排程 |
| 进度猫 | 希望用较轻量方式管理任务和进度的团队 | 甘特图、任务协作、免费范围、成员及功能限制 | 搜索摘要里的“免费、简单”等宣传词不是独立测试结论 |
表中描述的是选型方向,并非对六款产品当前版本功能、价格或服务范围的逐项背书。产品会调整版本和套餐,发布或采购前应以官方页面、帮助中心和实际试用为准,尤其要确认功能是原生可用、需要更高套餐,还是依赖插件或外部集成。
2. 我的初筛原则:先排除不匹配,再比较细节
第一步不是开产品演示会,而是回答三个问题:团队究竟要排“任务日期”,还是要排“任务之间的依赖”;延期是否需要自动影响后续安排;项目负责人是否需要同时看到多个项目的资源和风险。如果这些问题都不重要,一张轻量看板可能比完整排期系统更合适。
对于只有十几项、前后关系简单的工作,工具的上手速度通常比高级排程功能更重要。相反,项目任务跨团队交接、延期会连锁影响交付时间时,依赖关系、基线、变更记录和跨项目视图就不该被当作“以后再说”的功能。
3. “必备”不等于每个团队都要买同一款
标题里的“必备”应理解为“值得纳入评估”,而不是“所有项目都必须采购”。对某些小团队来说,正式工具带来的维护成本可能高于收益;对计划依赖密集的项目来说,继续靠聊天记录和零散表格反而会放大延期风险。

二、背景和真实场景:排期失灵,往往不是缺一个日历
1. 任务有截止日,不代表项目已经排好期
我在做项目梳理时,会把“任务有负责人、有截止日期”视为最低限度的信息管理,而不是完整排期。真正的排期至少还要说明任务什么时候可以开始、依赖什么输入、谁有决策权、延期会影响哪些后续节点,以及计划发生变化后由谁更新。
例如,市场物料要等产品确认卖点,产品确认又依赖研发给出可用功能清单。若工具只展示三个任务各自的截止日,项目看起来可能全是绿色;但只要研发交付晚两天,物料制作、审核和发布就都被压缩。问题不在“没有提醒”,而在任务关系没有进入计划。
2. 同一个“延期”,在不同团队里含义不同
研发团队可能把延期理解为需求进入下一迭代,重要的是判断积压、容量和版本范围;活动团队更在意审批、制作、供应商交付和上线窗口;工程或实施项目则可能需要明确工作顺序、现场资源和不可移动的里程碑。
因此,工具演示时不要只问“能不能做甘特图”,还要让候选工具处理一条真实的延期链:上游任务晚两天,系统能否指出受影响的下游任务?负责人能否确认新日期?管理者能否看见改动前后的计划?如果这些动作只能靠手工逐行修改,甘特图只是可视化,不是排期管理。
3. 搜索结果可以发现需求,但不能替代产品评测
当前可见的搜索样本并不足以构成六款工具的独立测评:其中有产品介绍摘要,也有搜索页、推广入口或与主题关联较弱的页面。产品摘要提到了甘特图、进度管理、任务和团队协作,但没有提供足以比较价格、功能边界、部署方式或实际操作体验的证据。
所以本文把搜索结果当作候选线索,而不是结论来源。看到“免费”“轻量”“高效”之类的表达,我会继续追问:免费到什么范围?团队人数是否有限制?甘特图是否包含任务依赖?权限和导出能力是否收费?如果没有回答这些问题,就不能据此判断工具适不适合采购。
4. 试用要模拟工作,不要只浏览界面
演示环境里所有任务都整齐、状态都正常,最容易让人高估工具价值。试用时应故意放入延期、需求变更、负责人请假、任务被拆分、跨部门审批等情况,观察工具是否支持团队真实的处理方式。工具价值不在于计划第一次录入得多漂亮,而在于计划变化时维护成本是否可接受。

三、常见误区:看起来功能齐全,实际未必能排好期
1. 误区一:有甘特图,就能管理复杂项目
甘特图解决的是“任务在时间轴上如何呈现”,不自动解决依赖逻辑是否正确、资源是否冲突、计划变更是否可追踪。若任务关系没有维护,图上的条形再整齐,也只是把一份不完整的计划画得更好看。
测试甘特图时至少要验证:是否可以建立前置关系;修改上游日期后,下游任务如何处理;是否能保留批准过的基准计划;是否能看出关键节点;非工作日或不同日历规则如何处理。具体能力可能随产品版本或套餐变化,应逐项确认。
2. 误区二:功能越多,团队执行越好
采购评审常把功能数量当作成熟度指标,但团队每天需要更新的字段越多,维护负担也越高。若更新一次任务要跳过多个页面、填入大量并不参与决策的信息,成员很可能回到聊天里报进度,项目系统就会逐步失真。
我更关注“更新一次状态,能否让需要的人及时得到正确的信息”。如果负责人只需改状态和预计完成时间,管理者就能看到延误风险,协作链路可能已经够用;若工具要求所有角色维护一大堆字段,却没人使用这些数据做决策,功能再多也只是负担。
3. 误区三:免费版等于低成本

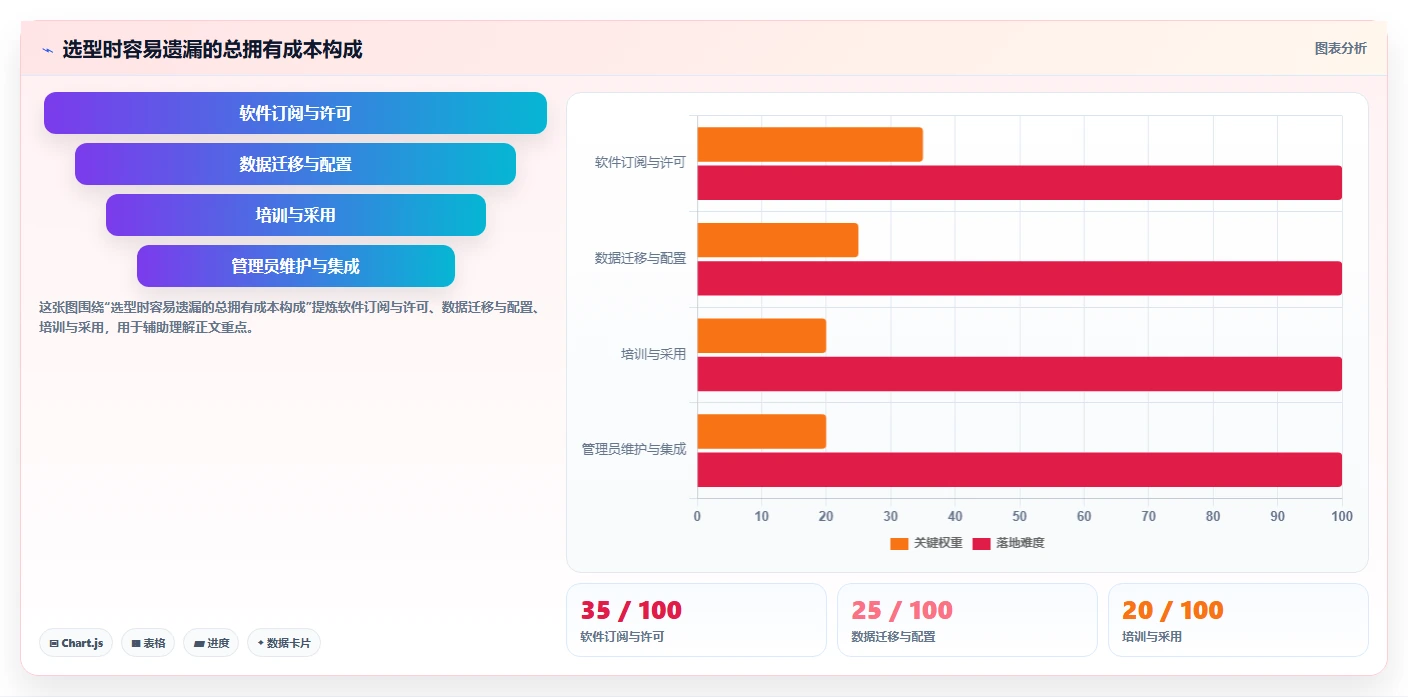

免费套餐可能降低试用门槛,但不一定代表总成本低。团队还要考虑迁移、培训、权限配置、数据导出、接口对接、管理员维护和升级后的费用。若项目数据无法顺畅导出,或关键权限只在更高版本提供,初期节省的订阅费用可能被后续迁移成本抵消。
评估成本时,我建议把第一年成本拆成四项:订阅或许可费用、初始配置和迁移投入、日常管理员维护、团队采用所需的培训时间。产品标价只是其中一项;不同工具的套餐名称和计费规则可能变化,具体金额必须以采购时官方信息为准。
4. 误区四:看板适合所有排期问题
看板适合观察工作状态、限制同时进行的事项,也适合流程比较稳定、任务依赖较少的团队。但当项目存在大量前后依赖、硬性日期、共享资源或多项目冲突时,仅靠“待办、进行中、完成”三列,无法回答工作为什么必须按这个顺序执行。
这不是说看板不够专业,而是要把它放在正确的位置:用看板跟踪执行,用时间轴管理节点,或在一个工具中同时维护两类视图。要重点验证两种视图是否共享同一份任务数据,避免成员在看板改一次、排期表再改一次。
5. 误区五:先选工具,再要求团队改变工作方式
工具可以约束流程,却不能替团队决定谁负责确认范围、谁批准变更、谁更新预计完成时间。如果责任机制缺失,系统里会出现大量“状态未知”“日期过期”和“无人认领”的任务。此时换一款软件,通常只是把旧问题搬到新界面。
选型前应先写清一页工作约定:任务由谁创建、依赖由谁维护、延期由谁判断影响、计划更新后通知谁、已批准日期能否直接修改。规则不必复杂,但要让每个角色知道自己什么时候需要在工具中行动。

四、专业判断逻辑:用一套测试任务比较六款工具

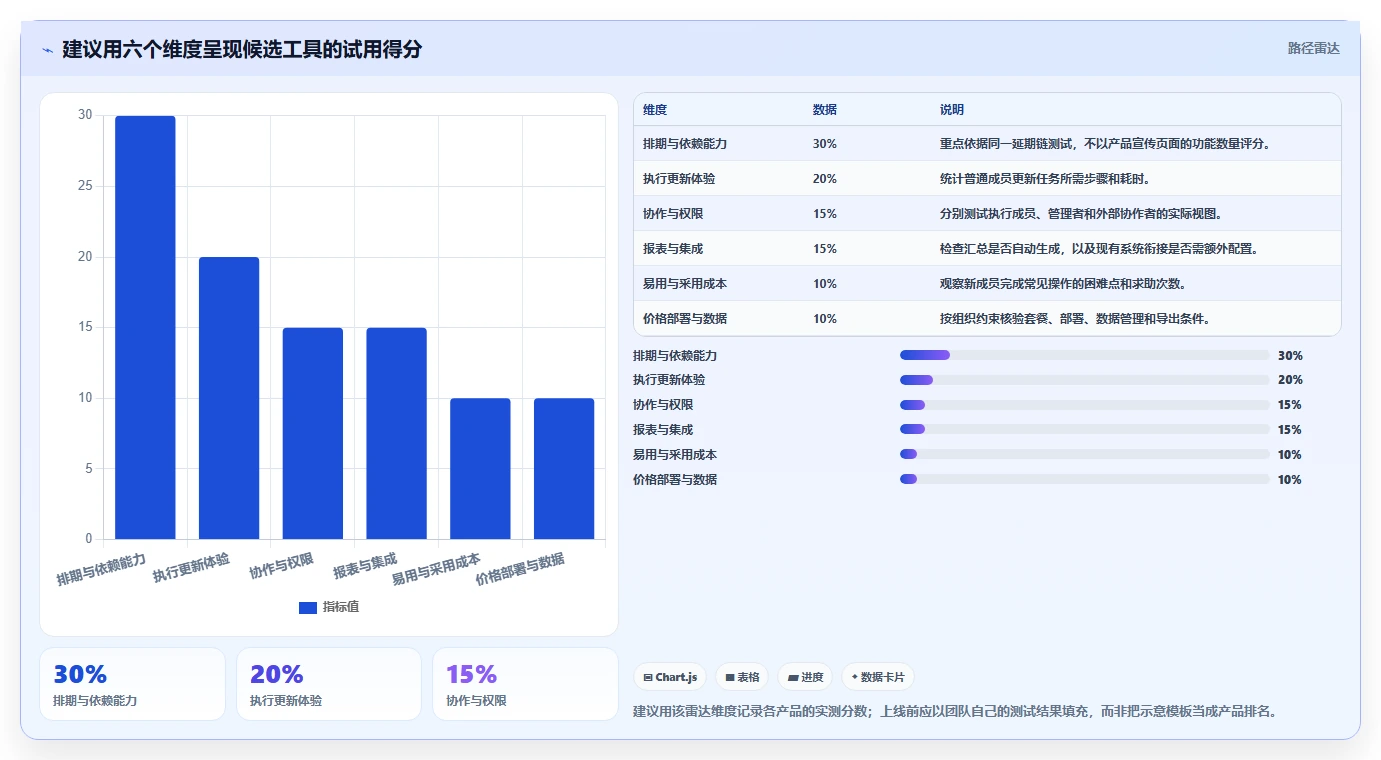

1. 先确定权重,防止演示结束后凭印象打分
我建议试用前先给评价项设权重。下面是一套适用于一般项目团队的建议基准,不是统一行业标准:排期与依赖能力占30%,执行更新占20%,协作与权限占15%,报表与集成占15%,易用与采用成本占10%,价格、部署和数据要求占10%。如果是研发团队,可以提高流程适配权重;如果是工程交付项目,应提高资源、里程碑和变更管理权重。
权重的意义不是制造一个精确到小数点的“赢家”,而是把团队真正看重的事项摆到桌面上。采购、项目负责人和实际使用者可以分别打分,再讨论分歧。若负责人看重全局计划,执行成员只关心任务录入是否方便,双方分数差异本身就是需要解决的实施问题。
| 评估维度 | 建议基准权重 | 试用时要回答的问题 |
|---|---|---|
| 排期与依赖 | 30% | 能否表达任务先后、里程碑、延期影响和计划基线? |
| 执行更新 | 20% | 负责人能否快速更新状态、预计完成时间和阻塞原因? |
| 协作与权限 | 15% | 跨部门成员、外部协作者和管理者能否看到各自需要的信息? |
| 报表与集成 | 15% | 能否汇总项目状态,现有日历、文档或研发系统如何衔接? |
| 易用与采用成本 | 10% | 普通成员是否能在短时间内完成常见操作? |
| 价格、部署与数据 | 10% | 套餐边界、数据要求、部署选项和迁移方式是否符合组织约束? |
2. 用同一份测试项目,不要给不同产品出不同考题
准备一个小型但真实的测试项目:约20至30项任务、至少3个里程碑、5条前置关系、2项跨部门交接、1次延期、1次范围变更、2个共享负责人。这个规模不是行业标准,而是能在短时间内暴露排期差异的建议基准。六款工具使用相同任务、角色和变更条件,比较结果才有意义。
试用记录至少包括:建计划耗时、建立依赖耗时、成员完成一次状态更新耗时、延期后同步相关计划耗时、发现冲突所需步骤,以及需要管理员介入的次数。不要只记录“界面好不好看”,也不要把第一次操作的陌生感直接判成产品缺陷;可以安排一轮熟悉操作,再记录正式测试结果。
3. 区分“工具支持”与“团队能持续执行”
某项功能在演示中可用,和团队能够长期用好,是两件事。对“任务依赖”要看实际操作步骤、变更提示和责任归属;对“跨项目汇总”要看数据是否自动汇总、是否需要人工维护;对“权限”要看成员、外部伙伴和管理者能否各自获得合适视图。
我会将功能结果分成四档:原生支持且通过情景测试;需要特定套餐或配置;通过插件或外部集成实现;官方说明或试用结果仍不明确。最后一档不是“支持”,而是采购前待关闭的风险项。
4. 把“采用成本”纳入评分,不只测管理员
项目工具最终由项目成员持续更新。试用至少要包括一位项目负责人、一位普通执行成员和一位管理者,分别完成真实职责:负责人调整计划,成员更新任务,管理者查看风险和汇总。若只有管理员觉得功能齐全,而普通成员需要反复求助,团队后续就可能绕开系统。
可以用“任务状态更新完成率”做短期观察:邀请测试成员在一周内按约定更新任务,统计应更新任务中实际更新的比例。样本小,不能据此推断长期采用率,但能暴露填写步骤、通知时机和责任规则上的明显摩擦。

五、具体案例推演:一次延期,怎样把选型差异测出来

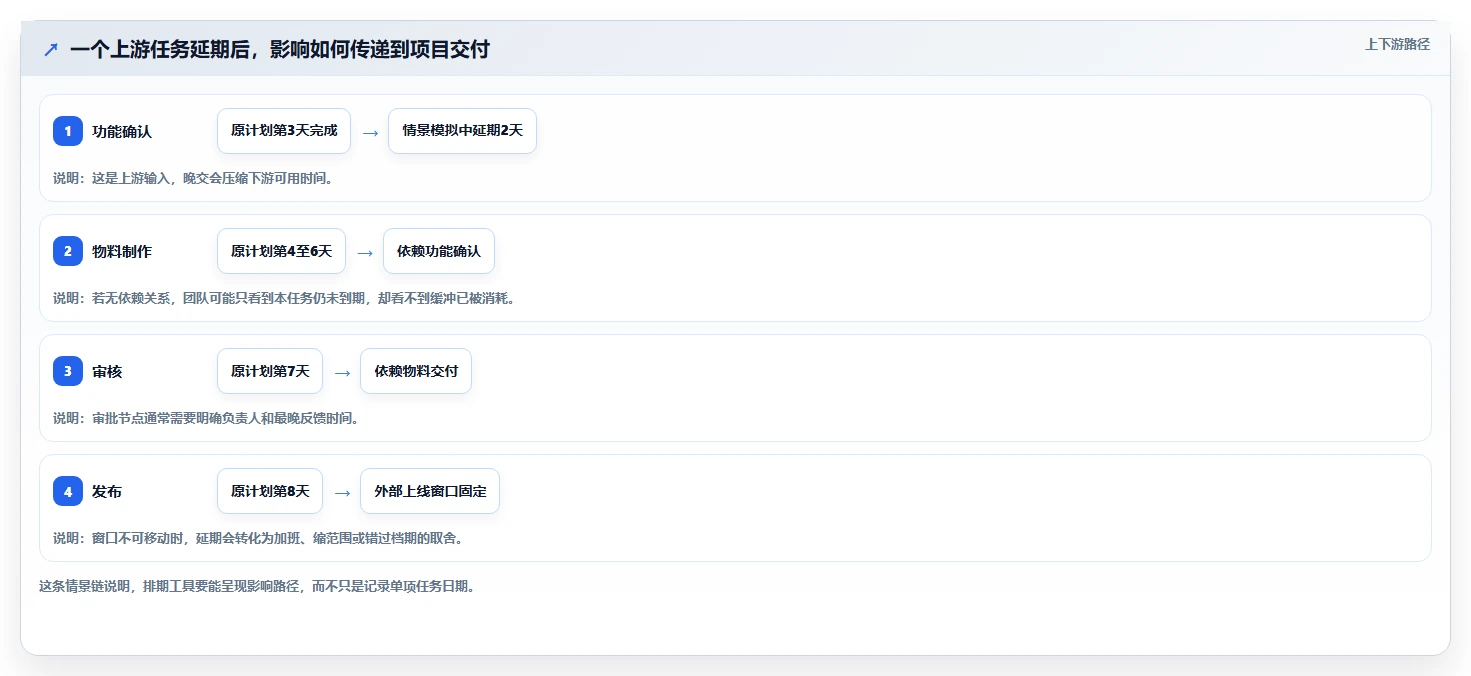

1. 情景设定:一项交付包含三个团队和一个固定上线日
以下是便于复用的情景模拟,不是某家客户的实测案例。假设一个8周交付项目涉及产品、研发和市场三个团队,约24项任务、5个里程碑、3个外部审批节点。第3周,核心功能确认晚了2个工作日;上线窗口固定,不能整体后移。
在这个情景里,工具要帮助团队回答四个问题:延期影响哪些任务;哪些任务有压缩空间;谁需要重新确认日期;如果上线时间不能变,应该缩小范围还是增加资源。若系统只把延期任务标红,却无法呈现下游关系和负责人,项目经理仍需手工追问,工具提供的只是提醒,不是决策支持。
2. 比较的重点不是“延期提醒”,而是重排后的可执行性
我会把同一延期放入候选产品,观察五项动作:修改上游任务日期、确认依赖任务、通知相关负责人、记录变更原因、查看新计划与原计划的差异。测试时特别留意一个细节:系统自动推移日期之后,负责人是否仍需要逐项确认。自动联动不一定总是正确,尤其涉及硬性上线日期、并行任务或外部审批时,强制自动调整可能制造新的错误。
如果团队需要保留审批过的初始计划,就要测试基线或等效的历史记录方式。没有历史对照,项目结束后很难解释原计划为何变化;但如果版本记录过于复杂,团队也可能不愿维护。选型的关键不是功能名称,而是变更过程能否被责任人理解和接受。
3. 用短周期试跑估算维护成本
短期试跑可以测“每周维护成本”,但必须说明统计口径。假设项目经理每周花6小时更新计划、催状态和整理汇报,其他成员每人每周花15分钟更新任务;工具试用后,项目经理用时降到4小时,成员更新时间仍为15分钟,那么项目经理每周节省2小时,但还不能据此断言整体效率提升,因为配置、培训和迁移投入尚未计入。
要算净收益,需要同时记录上线准备投入和持续收益。举例说,若初始迁移与培训合计耗费24人时,每周净省2小时,则单看这部分要12周才能抵消初始投入;若试用只持续两周,尚不足以判断是否值得全面迁移。这个计算是示范模型,实际数据应来自团队自己的时间记录。
| 观察项 | 试用前示例 | 试用后示例 | 如何解读 |
|---|---|---|---|
| 项目经理每周维护与汇报时间 | 6小时 | 4小时 | 情景模拟,节省2小时;需确认减少的是重复录入还是必要管理工作 |
| 执行成员每周状态更新时间 | 每人15分钟 | 每人15分钟 | 情景模拟,成员负担未增加;不能据此证明成员采用率已稳定 |
| 延期影响确认时间 | 假设需逐人沟通45分钟 | 假设集中确认20分钟 | 情景模拟,反映关联视图和通知带来的潜在节省,需用真实试跑验证 |
| 初始迁移与培训投入 | 不适用 | 24人时 | 情景模拟,必须和后续持续收益一起计算回收周期 |
4. 记录结果时,不把“看起来更清楚”当成收益
可量化的短期指标包括:一次计划变更处理时间、逾期任务更新率、延期影响确认时长、每周管理者整理状态耗时、成员任务更新完成率。每项指标要写明统计周期和样本量。例如,“5名成员、两周内、每人负责若干任务”比单独写“更新率提升”更可解释。
质量指标也值得观察:负责人是否更少出现不明确、任务是否有明确验收条件、风险是否提前暴露。它们未必能在两周内转化为精确的财务收益,但能解释为什么工具可能改善计划质量。请把团队实测、情景模拟和产品官方信息分开记录,不要混成一组看似精确的“效率提升数据”。

六、六款工具怎么试:按定位设考题,不按宣传语下结论
1. Microsoft Project:验证复杂计划是否真的更可控
如果项目有大量前后依赖、里程碑和正式计划审批,可以把 Microsoft Project 列入候选。试用时重点看计划建立、依赖调整、基线对照、资源安排和汇报方式是否符合团队日常流程。尤其要核实当前产品线、许可方式和与组织现有办公环境的衔接,避免依据旧版经验或旧套餐信息做采购决定。
可能的取舍是计划表达更系统,但团队需要投入时间维护计划结构。若实际项目只有十几项独立任务,复杂排程能力未必能抵消配置成本;若计划变化频繁,也要测试成员是否能及时更新,而不是全部依赖一名项目经理维护。
2. Jira:研发流程优先时,检查时间计划能否跟上
Jira 的评估重点应放在需求、研发任务、迭代、缺陷和工作流之间的衔接。对于研发团队,任务是否进入正确迭代、缺陷是否能回溯到需求,可能比传统项目甘特图更关键。试用时要验证团队现有工作方式能否被表达,同时观察字段、状态和规则配置是否需要长期管理员维护。
取舍在于流程表达能力与配置复杂度之间的平衡。若团队只想快速排跨部门活动,研发对象和工作流设置可能不是优势;若研发计划的关键决策依赖需求优先级与迭代容量,就不应仅凭时间轴表现来评价它。具体排期视图和权限能力应以当前版本及套餐核实。
3. 飞书项目:优先测协作链路,而不是只看平台集成
如果团队已经把日历、文档、沟通和审批放在飞书环境中,飞书项目值得进入试用名单。重点测试项目任务与日常协作信息之间是否顺畅,通知是否能到达正确的人,权限是否符合部门边界,以及管理者能否快速看到风险和进展。
需要避免的判断是“同一生态就一定更省事”。实际成本取决于团队是否已有成熟使用习惯、项目视图是否满足需要、自动化和权限如何配置。试用时让普通成员独立完成任务更新,再看信息是否能被项目负责人和管理者正确读取。
4. TAPD:围绕研发交付链条,核对版本与部署边界
对于要管理研发需求、测试和交付过程的团队,TAPD 可以作为流程类候选。测试重点包括需求到开发任务的关联、测试过程与问题跟踪、版本或迭代管理,以及团队已有研发流程能否映射到系统中。不要仅凭某个功能名称判断是否符合团队的实际工作流。
采购前应明确目标部署方式、版本功能范围、团队规模、数据管理要求和迁移方案。企业对本地部署、权限审计或数据留存有要求时,必须直接核对官方说明并与供应方确认,不能用普通云端试用的体验替代合规审查。
5. Asana:跨部门任务推进,检查排期深度和本地适配
Asana 可纳入跨部门项目协作的候选比较。若团队主要需要分配任务、追踪责任、同步进度和查看项目计划,应测试项目视图是否便于不同角色使用,以及任务调整后信息能否保持一致。不能因为界面易读,就默认它适合复杂依赖和资源统筹。
还要按组织实际核验语言体验、数据要求、集成方式、订阅条件和采购支持。对于分布在不同地区、使用不同办公工具的团队,本地化和协作习惯可能比单项功能更影响采用。先用真实项目跑通一条跨部门流程,再决定是否扩大范围。
6. 进度猫:确认轻量定位是否覆盖必要的排期能力
搜索摘要中出现了进度猫,并提到甘特图、进度管理、任务或待办以及协作等信息,因此可以作为轻量候选进一步核实。但搜索摘要不是独立体验记录,也不足以确认当前功能、免费范围、成员限制或协作边界。试用时应直接检查任务依赖、时间轴调整、任务拆分、数据导出和团队权限。
如果工具足够轻,成员更愿意持续更新,可能适合规模较小、计划关系不复杂的项目;若团队需要资源负载、复杂基线、企业级权限或深度系统集成,则要确认是否存在功能边界。结论应来自同一套场景测试,而不是产品名称里的“免费”或“轻松”等表述。

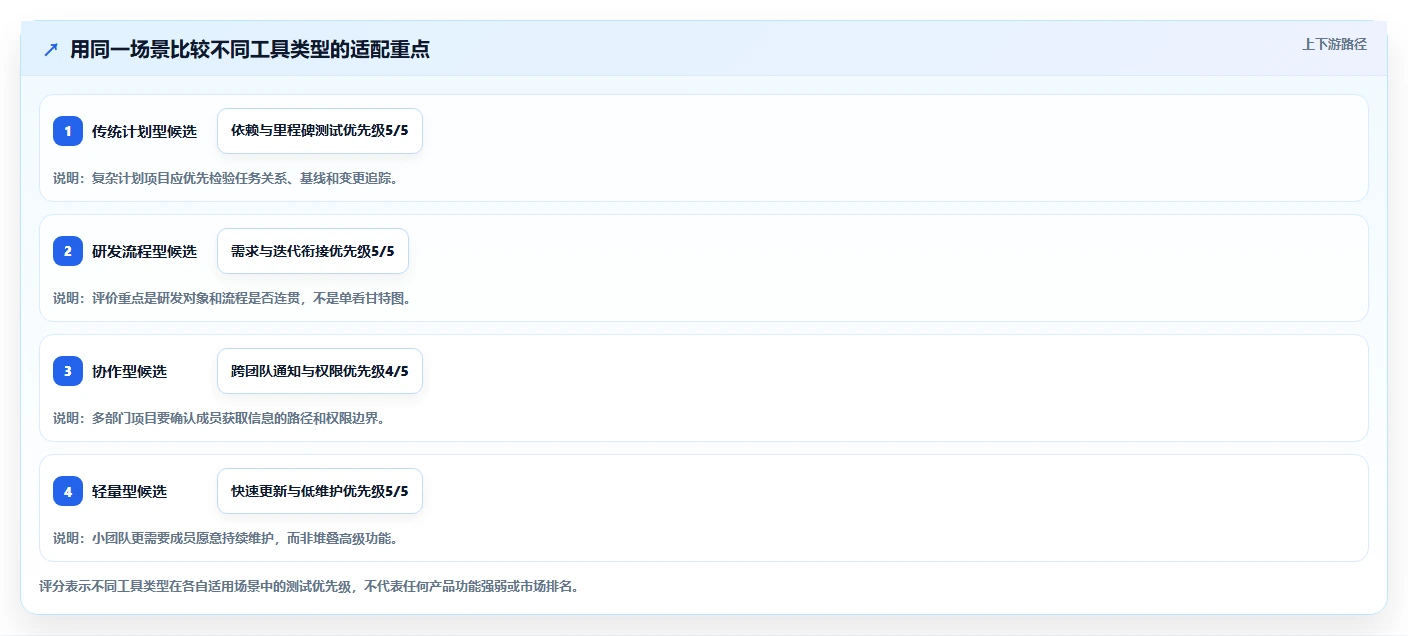

7. 六款候选的比较结论,应当保持条件式
以下不是产品排名,而是试用方向:传统计划复杂,先测计划与依赖;研发流程复杂,先测需求、迭代和测试衔接;协作工具已经统一,先测迁移后的协作收益;项目轻量,先测成员采用和基础排期够不够。每个方向都可以同时保留两款候选,避免早早把需求锁定到单一产品。
- 计划依赖优先:先验证 Microsoft Project 或其他具备相应计划能力的候选,重点测基线、依赖和变更维护。
- 研发流程优先:并行评估 Jira 与 TAPD,按团队需求对象、工作流和部署要求做同题测试。
- 协作生态优先:评估飞书项目或 Asana 与现有沟通、文档、审批流程的衔接成本。
- 轻量上手优先:将进度猫等轻量候选与现有表格或看板比较,确认是否真的减少重复跟进。

七、不同团队的行动建议与最终取舍
1. 小团队:先证明协作问题存在,再增加系统复杂度
如果团队人数不多、任务关系简单、负责人能在短会上掌握进展,先从现有表格或轻量工具开始。把负责人、截止日期、状态、阻塞原因和依赖关系写清楚,连续运行两到四周,记录延期追踪和状态汇总耗时。若问题仍集中在计划变化难同步、任务反复遗漏,再升级到更完整的工具。
小团队的主要风险不是功能不足,而是系统投入超过管理收益。先建立稳定的任务更新习惯,比一开始配置复杂报表更重要。扩展前确认数据能导出、任务结构可迁移,避免轻量方案形成封闭数据。
2. 研发团队:先明确“排期”是迭代容量还是项目节点
研发团队应先区分两类决策:团队能否在一个迭代内完成一定范围的工作,以及多个版本或项目能否按关键节点交付。前者更依赖需求优先级、迭代容量和工作流;后者还需要里程碑、跨团队依赖和版本计划。用同一款工具承担两类问题时,要确认视图和数据之间是否一致。
试用时可选一轮正在进行的迭代,包含需求、开发任务、缺陷和一项跨团队依赖。测试需求变更后的影响、未完成事项如何处理、版本计划如何汇总。不要只让研发主管参加演示,应让开发、测试和产品角色都完成一次实际更新。
3. 跨部门项目:把权限、审批和信息到达率放在前面
跨部门协作的问题常常不是“没有任务”,而是任务状态变更后相关人没收到信息,或者每个部门看到的版本不同。优先测试任务责任、审批节点、外部协作者权限和通知规则。再看能否按部门、项目和里程碑汇总,避免项目经理每周手工拼接多份状态表。
如果组织已经统一使用某办公平台,优先评估平台内方案的迁移成本,但不要把生态统一当成自动加分。用一次真实审批流程和一次延期变更验证:谁收到通知、谁能修改、修改是否留痕、管理者能否看到最终结果。
4. 复杂交付项目:甘特图只是入口,资源冲突才是难点
当多个项目共享同一批关键人员,单项目甘特图可能显示每个计划都可行,但合并后出现同一负责人同时承担多个关键任务。此时要评估跨项目资源视图、工作量或容量管理、日期约束和计划变更记录。若工具无法表达资源冲突,就需要明确是否通过其他系统或人工治理补足。
复杂项目不一定需要所有成员都能编辑完整计划。可以由项目控制角色维护基线和依赖,执行成员只更新任务状态与预计完成时间。这样能减少误改风险,但也会形成计划维护集中在少数人身上的瓶颈。试用时要确认权限与职责设计能够兼顾控制和及时更新。
5. 采购前两周:按步骤收敛到两到三款
- 第1至2天:写清问题。列出延期、协作、汇报和资源管理中最耗时的三件事,并区分必须解决与希望改善的事项。
- 第3至4天:确定评价权重。由负责人、执行成员和采购或信息技术角色共同确认优先级,记录套餐、部署和数据约束。
- 第5至7天:筛选候选。依据项目类型选择两到三款,不要同时启动六个工具的完整迁移试用。
- 第8至10天:同题测试。用同一份任务、依赖、延期和变更情景测试候选产品,记录耗时、步骤和未满足要求。
- 第11至12天:核验官方信息。核对现行产品名称、功能版本、价格、免费范围、部署、数据导出和支持条件,记录核验日期。
- 第13至14天:做小范围决策。结合试用分数、风险项和总拥有成本,决定进入试点、继续验证或暂缓采购。
6. 最终取舍:不追求功能最多,追求计划变化时最可信
工具选型不是把功能表打满,而是判断团队能否让一份计划持续反映真实情况。复杂项目需要更强的依赖和变更控制;研发项目需要流程对象和迭代安排一致;跨部门项目需要信息到达和权限可靠;小团队需要足够轻,才能让成员持续更新。
我的建议是先选两到三款候选,用真实任务做一次“延期,影响分析,计划重排,状态汇报”的完整演练。若某款工具能让这条链路更透明,且没有显著增加成员维护负担,它才值得进入试点。若试用结果仍不清楚,先补测最关键的风险项,不要用宣传语或一次演示替代决策。
下一步可以从一张现有项目计划开始:标出任务负责人、前置依赖、里程碑、延期影响和信息接收人;再用同一份计划测试候选工具。选型真正要解决的不是“哪款看起来最强”,而是计划变化发生时,团队能不能更快看见影响、作出取舍,并让所有人执行同一份现实计划。

常见问题解答(FAQ)
1. 2026 年项目排期工具应该怎么选,先看甘特图还是任务协作?
我现在要给一个跨部门项目选工具,团队有人盯里程碑,有人只想知道今天该做什么。我不确定该优先买甘特图强的工具,还是先把任务协作和提醒做好,担心功能买多了反而没人维护。
先看计划变更的代价,而不是先看功能数量。任务少、依赖简单、延期后只需通知负责人时,看板或任务清单往往够用;如果一个任务延期会连带影响多个后续节点,就要重点验证依赖关系、时间轴和计划调整能力。可用一个简单判断:项目是否有明确里程碑?任务之间是否存在前后依赖?是否需要同时查看多个项目或团队资源?
三项中有两项回答“是”,就把甘特图、跨项目视图和权限管理列入试用重点;否则先选上手成本低的任务协作工具。别把“有甘特图”直接等同于“能排复杂项目”。试用时要实际拖动一个延期任务,观察后续任务是否能按依赖关系调整、是否需要手动逐项改日期,以及团队成员能否看懂变更。
这个过程比产品宣传页上的功能清单更能说明工具是否适合你的排期方式。
2. 怎么公平比较 6 款项目排期工具,避免被功能清单带偏?
我看了几款工具的介绍,几乎都写着任务管理、协作、进度跟踪,越看越像。我想知道如果只能安排一次试用,应该让团队做什么,才能比较出真正的差别,而不是凭界面好不好看做决定。
让所有候选工具完成同一份小型试跑,而不是分别体验各自最擅长的演示场景。可以准备一个 20 项任务、4 个里程碑、3 组前置依赖、8 名参与者的虚拟项目,并安排一次延期、一次负责人变更和一次管理层进度汇报。下面是试跑评分表的示例权重,不是对任何产品的实测排名。
每项按 1,5 分记录,并让实际使用者独立打分,避免由采购负责人代替团队判断。
维度权重观察点 排期与变更30%依赖、里程碑、延期后的调整是否清楚 日常更新25%负责人能否快速更新状态和日期 协作与权限20%评论、提醒、跨团队可见范围是否合适 汇总与集成15%管理视图、导出及现有系统衔接 迁移与学习10%导入旧数据、培训和日常维护成本 记录完成关键操作所需时间、出现的手工补救次数,以及有多少成员能独立更新任务。
比如某工具功能丰富,但每次计划变化都要人工重排;另一款视图较简单,却能让负责人持续更新,后者在小团队里可能更实用。
3. Microsoft Project、Jira、飞书项目、TAPD、Asana 和进度猫分别适合什么场景?
我希望从这 6 款候选工具里先筛出两三款试用,但团队既有研发任务,也有跨部门市场项目。我担心只按品牌知名度挑选,会把擅长某类工作流的工具硬套到另一种项目上。
可以先按工作方式分组,而不是给六款工具排一个绝对名次。传统计划与复杂依赖场景,可优先评估 Microsoft Project 的计划视图;研发团队可把 Jira、TAPD 纳入候选,重点检查需求、迭代和缺陷流程能否连起来。
如果团队已经把日常协作放在飞书里,可评估飞书项目与现有协作、权限和通知习惯的衔接;跨部门任务推进可把 Asana 纳入对照,重点试跑计划视图和任务跟进;轻量团队则可把进度猫作为候选,实际核对甘特图、任务管理和协作边界。
这只是试用顺序,不代表这些产品在 2026 年的功能、套餐或地区可用性已经逐项核实。发布采购结论前,应查看各自官方资料并完成试用,尤其确认排期能力是原生提供、需要更高套餐,还是依赖额外集成。最终选择应由真实工作流决定,而非工具名称或功能数量决定。
4. 免费或轻量项目排期工具够用吗,什么时候应该升级?
我们目前用表格和群消息跟项目,想先找一个成本低、容易推行的工具。我担心免费版开始时很好用,等项目变多才发现权限、导出或关键排期功能受限,到那时迁移数据会更麻烦。
免费或轻量工具适合用来验证团队是否愿意持续维护任务,不适合只凭“免费”判断长期成本。试用时先确认团队人数、项目数量、历史记录、导出、权限、自动化和甘特图等能力分别受哪些套餐限制,并把核实日期记下来;套餐规则可能变化,不要沿用旧文章中的价格信息。
判断是否该升级,可以观察三个信号:负责人需要在多个表格重复更新同一进度;延期和依赖关系越来越依赖人工提醒;管理者无法获得可信的跨项目视图。若这些问题已造成反复返工,升级或换工具的价值才更容易衡量。
迁移前先做一次小范围演练:导入一个已完成项目,检查任务负责人、日期、附件和评论是否保留,再导出一份数据验证能否带走。若关键记录无法完整迁移,或只有少数管理员会操作,就要把迁移与培训成本计入总成本,而不只是比较订阅费用。
核心关键词
文章包含AI辅助创作:项目排期工具选型指南:2026 年必备的 6 大工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/144019
读者评论
把六款工具按项目计划、研发流程和轻量协作分组,比单看功能列表更实用。尤其是先确认团队是否需要依赖关系,能减少选型跑偏。
文中用上游延期的情景测试工具很有参考价值。实际试用时还应观察修改日期后,负责人是否能确认变更,避免只看到时间轴变化却没人跟进。
总拥有成本的提醒比较客观,订阅费之外,迁移、培训和日常维护也会占用团队资源。不同套餐的权限和导出能力确实需要采购前核实。
建议权重能帮助评审团队说清楚各自关注点,不过权重最好根据项目类型调整,研发迭代和跨部门交付的重点并不相同。
文章没有把“必备”说成人人都要采购,这一点比较务实。任务少、依赖简单的小团队,先用轻量方式管理,可能比引入复杂系统更合适。
