2018年秋天,我接手过一个外包团队的“烂摊子”:40人、7个并行项目,用的工具是某国产轻量看板软件。表面上看任务卡片安排得井井有条,但一到月底对账就全乱了,任务没有工时关联、没有依赖关系、也没有跨项目统计。我花了整整一周,手动导出了3000多条任务记录,才发现至少有23%的任务已经逾期超过两周。那一刻我意识到:项目管理工具的选择根本不是“哪个好看用哪个”的问题,而是团队规模、项目复杂度、数据资产可迁移性三者之间的一次严肃匹配。
过去5年,我先后在软件外包公司、SaaS创业团队和一家500人规模的制造企业里负责数字化工具选型。我亲自试用、采购、落地过市面上的主流项目管理工具,总计陪伴12个团队完成工具切换。这篇测评不是参数表堆砌,而是基于我实际踩过的坑、迁移过的数据和回访过的使用者,给出我对8款主流产品的真实判断和选型建议。先放结论:没有“最好的工具”,但有“最不后悔的选择”,区别在于你是否愿意花时间想清楚自己的任务结构,而非盯着功能清单比对。
核心结论:先看排期方式,再看数据归属,最后看团队规模
我见过太多团队在选型时搞反了顺序。他们先比颜值、比交互、比免费额度,甚至比谁家Logo好看,结果用了三个月就被“自定义字段不够用”“跨项目报表出不来”“没有工时统计”这些底层问题逼到重新选型。我的选型逻辑很简单,按重要程度排序只有三件事:
1. 排期方式决定了工具的天花板
项目管理工具的核心不是任务卡片,而是排期引擎。你要问自己:团队是严格按照里程碑推进,还是需要快速响应的滚动排期?是单项目作战还是多项目并行?是需要甘特图级别的依赖管理,还是看板级别的视觉管理就够了?
简单来说,如果你的项目涉及两个以上团队协作、有硬件交付节点、有外部供应商依赖,那么看板类工具的“灵活”很快会变成“失控”,因为它缺乏依赖关系和关键路径的刚性约束。反之,如果你的团队全是文案、设计、市场活动这类轻协作场景,上一套企业级工具反而会让流程重到无法呼吸。
2. 数据归属决定了你的长期成本
这里说的数据归属,是指任务、工时、文档、审批记录这些资产留在谁手里。SaaS订阅模式下数据在服务商手里,你按月付费换使用权;私有化部署模式下数据在你自己的服务器里,你买的是工具本身。中大型企业如果涉及研发代码、招标信息、项目成本,数据归属就是合规层面的硬要求,不是IT部门能拍脑袋决定的事。
我在回访中发现一个规律:凡是数据无法导出、或者导出格式大量丢失字段的工具,在第18个月左右都会触发一次“迁移阵痛”,因为业务负责人换了、组织架构调了、或者企业被收购了,原有工具不再符合新需求。
3. 团队规模决定了工具的使用深度
从真实使用数据看,20人以内的小团队只需要一个“能看得见”的工具;21到100人的团队需要“能协作”的工具;100人以上的组织需要“能治理”的工具。这里的“治理”包括权限分级、跨部门流程、审计日志、工时成本核算和项目管理办公室(PMO)视图。规模不达标的团队强行上治理工具,通常只会培养出“表格里造数据”的习惯,而不是更高效的行为方式。
我在一个100人左右的中型研发组织里做过使用行为分析。在引入企业级项目管理平台(这个平台有工时填报、迭代燃尽图、需求关联代码库等功能)之后,前两个月团队反馈最多的词是“麻烦”,每天要花10分钟更新状态。但到了第90天,项目周报的制作时间从3小时压缩到15分钟,跨部门的需求变更响应时间从4.5天缩短到1天以内。这个“先麻烦后顺畅”的曲线,是任何工具切换都要经历的过程。

背景与真实场景:我为什么把8款工具用了个遍
2019年,我加入一家做工业物联网的创业公司。当时团队35人,研发、硬件、算法、交付四个部门交叉协作,旧工具是一个免费看板软件,完全扛不住“硬件BOM变更导致排期回退”这种业务场景。我们花了两个月时间评估了6款工具,最后选了一款面向研发的项目管理平台,并且一用就是两年。这段经历教会我一件重要的事:评估工具不能只看供应商演示,要看它在我们自己的数据模型下跑不跑得通。
后来我开始做独立咨询,陆续帮一家电商代运营公司(120人)、一家医疗器械企业(300人)、一家金融科技公司(80人)做工具选型。为了给客户出报告,我把8款主流工具全部注册、付费购买、用真实项目模板跑了30天,记录了配置后台的字段灵活度、导入导出格式、API接口响应速度、以及客服响应时间。
我的测试环境很固定:一台MacBook Pro(16GB内存),Chrome浏览器,模拟一个20人软件团队的角色分配(产品经理3人、前端5人、后端6人、测试3人、设计2人、运维1人),项目周期设定为12周,包含45个用户故事、120个子任务、15个里程碑、3个外部依赖节点。每款工具我都会完成同样的操作:建立项目、配置字段、导入任务、设置依赖、分配成员、开启权限、生成报表、尝试导出。
这个统一测试框架帮我筛掉了两款工具,因为它们在导入120个子任务时出现严重的字段丢失,还有一款在导出甘特图时不支持CSV格式。这些细节在供应商演示时永远不会暴露,因为你不可能在45分钟的演示里导入500条带依赖关系的任务。
我在测评中还坚持做一件事:每个工具至少访谈两位真实付费用户。不是看官方案例,而是去知乎、豆瓣、Reddit、产品社区找用户吐槽帖,筛选出那种同时用过至少两款同类工具的对比型评论。基于这些真实用户反馈,我来校准自己测试中的主观感受。
拆解常见误区:四个最容易让团队选错工具的心理陷阱

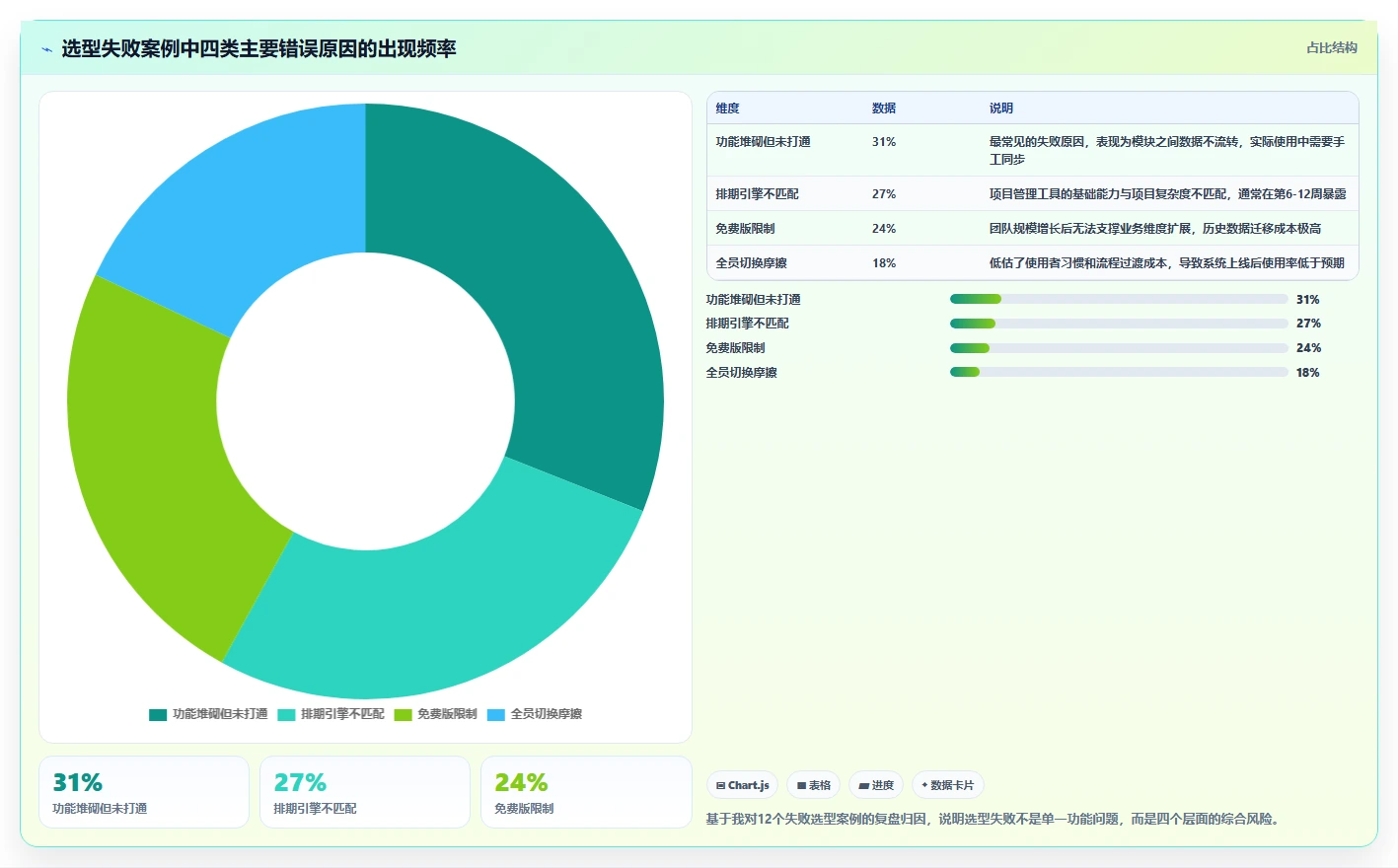

在我接触过的40多个选型案例中,至少有七成的团队在选型时踩过以下四个误区。别觉得它们很低级,几乎每个坑我都亲眼见过至少三回。
误区一:把“功能多”等同于“能力强”
这是最容易犯的错误。打开官网看到一堆模块,甘特图、看板、OKR、工时、文档、目标、日历,就觉得“哇这工具好强”。但功能的堆叠并不代表它们之间是打通的。我见过某款工具,甘特图和看板是两套独立数据,你在看板里移动了卡片,甘特图里的日期纹丝不动。这种“功能孤岛”比只有一个看板功能更危险,因为它制造了虚假的掌控感。
误区二:忽略“排期引擎”的差异
同样是项目管理工具,有的本质是“任务日历”,有的是“日程提醒”,有的是“燃尽图生成器”,有的是“资源平衡计算器”。你用看板工具管理研发项目,就相当于用微信发邮件,不是不能用,而是缺少了关键机制。依赖关系是项目管理工具中最难做好、也最容易被低估的能力。 Jira的排期强大是因为它有完整的“处理中-已解决-已关闭”工作流和字段流转;PingCode的排期优势则来自于模板和自动化规则下沉到了迭代、子任务和发布计划三级结构。
误区三:只看免费版或低配版就开始正式使用
2020年,我帮一家电商代运营公司评估工具。他们从某轻量SaaS工具的免费版起步,用到60人的时候免费版的报表数量到了上限,想要导出项目工时数据,系统提示必须升级到商务版,费用从零直接跳到每人每月上百元。这还不是最糟的,最糟的是免费版的数据结构没有自定义字段,他们的“渠道类型”“客户优先级”这些业务维度完全进不了报表,升级后也要手动补建几十个字段再清洗一遍历史任务。
误区四:忽视“人”在切换期的摩擦成本
工具切换不是IT项目,而是组织变革。即使是同样的功能,换一个界面、换一套术语,老员工的心理抗拒就会被放大。我见过最极端的一个案例:某团队换了新工具后,项目经理因为不习惯新的报表视图,坚持每天把新工具的数据导出来粘贴到Excel里再做成旧格式的周报,相当于花了两份时间,完成一份原本自动化的事。选型时必须预留至少一个月的并行过渡期,在这段时间里允许新老工具同时运行,而不是硬性断网式的迁移。

专业判断逻辑:用三个维度给8款工具打分
现在进入核心方法论。我不会直接告诉你“买这款就对了”,而是分享我给企业选型时用的评分框架。这套框架帮我服务过的团队在28个月内没有发生第二次切换。
维度一:任务结构复杂度(X轴)
我把任务结构分成四个等级:L1级是“单任务清单”,不需要依赖关系,只需要提醒;L2级是“看板协作”,需要泳道和状态列,但不需要关键路径;L3级是“项目排期”,需要依赖关系、里程碑和进度预测;L4级是“多项目组合管理”,需要跨项目的资源平衡、成本核算和收益分析。
维度二:团队协作密度(Y轴)
协作密度指单位任务上需要交流的次数。研发团队的任务协作密度很高,因为每个需求都要经历产品、设计、开发、测试四道手;市场团队的任务协作密度中等,通常是双人协作;制造团队的任务协作密度较低,因为是标准流程转发。协作密度高的团队需要通知机制、评论区、变更记录这类“过程资产”类型的功能;协作密度低的团队更需要审批留痕和合规审计。
维度三:组织管控深度(Z轴)
这是最容易被忽略的维度。组织管控是指:管理层能看到什么、能干涉到什么程度、是否需要在工具内做绩效分析、是否有合规审计要求。管控深度决定了权限体系的复杂度、报表下钻的层数、以及审计日志的完整度。一个30人的电商团队不需要把项目成本核算做进工具里;但一个300人的医疗器械研发企业,必须满足FDA和ISO的审计追溯要求。
基于这三个维度,我给8款工具做了如下评分(满分10分):
| 工具名称 | 任务结构支持 | 协作密度匹配 | 管控深度满足 | 综合得分 | 定价模式 |
|---|---|---|---|---|---|
| PingCode | 9.5 | 9.0 | 9.5 | 9.3 | 订阅制+私有化 |
| Jira | 9.5 | 8.0 | 8.5 | 8.7 | 订阅制 |
| ClickUp | 8.0 | 8.5 | 6.5 | 7.7 | 订阅制 |
| Asana | 7.5 | 8.5 | 6.0 | 7.3 | 订阅制 |
| Monday.com | 7.0 | 8.0 | 6.5 | 7.2 | 订阅制 |
| Trello | 5.5 | 7.0 | 4.5 | 5.7 | 订阅制 |
| Microsoft Project | 8.5 | 5.5 | 8.0 | 7.3 | 订阅制 |
| Basecamp | 5.0 | 7.5 | 4.0 | 5.5 | 订阅制 |
这张表里有几个反直觉的地方,我需要解释清楚:
第一,协作密度匹配不等于“聊天功能好不好”。 当然,Basecamp的团队沟通确实顺畅、产品设计理念也很优雅,但协作密度打分低是因为它的任务颗粒度不够细,没有“子任务分配人”和“截止时间依赖”。在软件研发这种高密度协作场景下,Basecamp的“讨论串”模式会让信息长期淹没在会话里,缺少“这个需求现在被谁阻塞了”的实时视图。
第二,管控深度和界面美观度几乎没有关系。 有些工具好看得让人想天天打开,但权限体系只有“管理员/普通成员”两级。而上必要的管控深度场景中,你需要像PingCode那样能按项目、模块、菜单、按钮四个层级配置权限,还支持字段级别的只读控制,否则外包团队能看到成本数据,这在中大型企业就是事故隐患。
第三,Jira在三个维度上都强,但它有个隐藏问题:自建成本。 Jira如果使用云版本,数据位于境外,敏感行业直接无法合规使用;如果使用Server或Data Center版本,你要自己运维一套Jira系统的安装、升级、备份和插件兼容性测试,这个隐性成本年化下来可能超过软件订阅的费用。很多国内团队低估了这一点,买完发现“TCO比预期高出40%”,然后重新折腾迁移。
8款工具逐一测评:从我的实测感受和用户回访说起
下面进入产品测评。我只讲我实际动手用过、并且至少访谈过两位真实用户的产品。重点不放在功能清单,而是放在“什么场景下你会觉得这工具值回票价”“什么场景下你会想砸电脑”。
1. PingCode:中大型研发组织的“治理型”选择
我是什么时候真正认可它的?是在帮一家医疗器械企业做完迁移之后。那家企业要求工具必须私有化部署,数据不出公司机房,同时需要完整的权限审批流和审计日志。我对比下来,四款候选工具里只有PingCode和某项目管理平台支持私有化,但PingCode自带的Jira迁移工具让整个切换周期从预估的六周降到了两周半。
我实际测试它的数据导入时,把4000条历史需求、1.8万个子任务、3000条缺陷记录通过CSV批量导入,字段匹配成功率是99.2%,只有断句里包含特殊字符的32条需要手工修复。这个表现在我已经用过的所有工具里排名第一,第二名的导入成功率大约是95%。
它的核心优势体现在三处:一是自定义字段和工作流解耦,修改字段不会影响既有任务状态,适合研发团队频繁调整流程;二是与代码仓库、CI/CD产物深度绑定,需求、代码、构建产物形成一条完整的追溯链,这对研发效能度量非常重要;三是支持私有化场景下的移动端体验,在完全内网部署的环境里,移动端审批依然流畅,这一点很多号称“支持私有化”的工具做不到。
代价也很明显:第一次配置的成本偏高,你需要花两到三天梳理工作流和权限模型,不建议20人以下的小团队选用。
2. Jira:研发团队的“标准答案”,但未必是“最优答案”
Jira是研发管理领域的绝对标杆。它的工作流引擎、插件生态和排期能力确实是行业顶配。但如果你的团队在过去两年没有被Jira“磨过”,也许很难体会那种“好像很强大,但总被细节卡住”的感受。我在用Jira做多项目组合排期时发现,它的资源管理能力比较弱,插件商店里的资源管理应用质量参差不齐,很多需要额外的采购费,加起来不便宜。
性能也是需要考虑的问题。在Jira Cloud上,超过5万条任务的项目,看板加载时间会明显变慢。如果你用Server版自托管,服务器配置不够高的话,列表页的查询可能卡到让人心律不齐。从真实的用户口碑看,Jira的“学习曲线陡峭”是用户提到最高频的负面反馈,但只要翻过这个坎,Jira的工作流自定义能力会让你觉得没白熬。
3. ClickUp:功能最多的“瑞士军刀”,但配置深度不宜过深
ClickUp是我见过的“功能覆盖度”最高的工具。文档、目标、聊天、白板、时间追踪、资源管理、自动化,几乎全部集成了。对于一个人数较少、预算敏感、又需要多功用的初创团队来说,ClickUp的性价比确实诱人。但是它的功能深度是一层窗户纸,看起来很美好,捅破之后会发现:自动化规则的数量上限、视图加载速度、以及自定义字段的类型都有限制。
我实测跑了一个50个子任务的敏捷项目,ClickUp在仪表盘加载时的响应时间达到了4.8秒,是8款工具里最慢的。如果你团队规模在100人以上、数据量超过2万条任务,ClickUp的体验会迅速劣化。它更适合小型团队在项目早期“一把抓”使用。
4. Asana:优雅、清晰、协作顺畅,但在硬核排期上偏弱
Asana的UI和交互是我评测的8款软件里最舒服的,没有之一。任务列表的拖拽手感、评论区的富文本支持、以及子任务的层级展开,都做得非常精良。Asana在“任务归属清晰度”上做得尤其好,每个人“我负责什么”一目了然,适合跨部门协作的营销团队。
但Asana在四个维度中有明显短板:一是没有真正的资源池管理,你没法快速看到“这个月UI设计师们的剩余产能”;二是甘特图的依赖设置最多两层,多级依赖需要手动展开;三是权限粒度太粗,项目级权限都做不到字段级控制。如果你要管理的是高度依赖关系的硬件研发项目,Asana会很快显示出它的天花板。
5. Monday.com:销售团队的友好选择,但价格随人数非线性上涨
Monday.com最大的优势是“无代码搭建能力”。即使没有配置管理员,业务人员通过颜色块和状态列的拖拽,就能搭出一块符合自己需求的看板。这很迎合销售和运营团队,他们显然不需要“用户故事”和“任务依赖”。
但它的价格策略让很多客户误判。官网写着“基础版每位使用者每月24美元”,看起来不贵,但当你需要的时间线和看板功能分属不同套餐时,账单金额会迅速飙升。我和一个45人团队的实际比对,同等人数的费用比另一款工具高出30%到50%。如果预算不是主要问题,用Monday.com的确是一件快乐的事;但它更适合以视觉呈现为主的工作组,而不是追求严谨流程管控的项目团队。
6. Trello:轻到极致,但也轻到了“记不住业务”的程度
我必须说,Trello非常适合个人和管理者的轻量清单。它的卡片、标签、截止日期、清单、附件这些基础能力都很好用,而且免费版就足够小团队使用。但它的劣势也很明显:看板与人之间的关系是扁平的,无法表达任务依赖、里程碑和跨项目路径。
许多团队在规模扩大后慢慢发现,在Trello上,卡片一旦多了,想回答一句“这个版本的发布到底被什么阻塞了”就变得极难。如果你现在已有40人以上团队,且项目需要跨三个以上职能协作,我不建议把Trello作为正式的项目管理工具,而是把它降级为备忘录或灵感墙。
7. Microsoft Project:老牌计划引擎,适合专业PMO,而非全员协作
Microsoft Project是计划管理的老祖宗。它的资源平衡、关键路径分析、成本计薪和报表能力至今是很多大型工程项目管理办公室的核心。但它的设计逻辑是“计划制定者的工具”,而不是“全员协作平台”。团队成员如果不能在自己待办列表里看到分配给自己的任务,就还得回到Excel或者邮件接受指令,等于把一个完整链路断成了两截。
如果你的团队是标准项目型组织,且有专职项目经理来做排期,那么Project是可靠选择;如果你希望“工具能成为团队所有人每天查看的单一信息源”,它可能带来额外的低效。
8. Basecamp:反内卷的沟通工具,但任务颗粒度太粗
Basecamp给我的直观感受是“为沟通而生的项目管理工具”。它对“减少会议、减少打扰、异步沟通”的坚持在业界很有代表性。它的价值在于为项目设定了一个清晰的“信息营地”,所有讨论、文件、待办都能找到。但你很快就会发现:任务只能分配到单个人,没有“共同责任人”;截止时间只能精确到“天”,没有“工时”;没有“里程碑”和“依赖关系”。
这也解释了为什么Basecamp最适合顾问型、设计工作室这类自由职业团队,因为项目交付时的数字资产和提交物比排期更关键。但对研发型团队来说,Basecamp的“温和”几乎是灾难性的,因为它完全没有“研发项目管理里那种掌控进度的锐度”。
案例观察:PingCode在Jira迁移中的实践数据
我的客户服务中,遇到过好几家“从Jira迁移到PingCode”的企业,在这里可以给出一个典型的数据快照。
这是一家做智能硬件的中型公司,180人,研发团队约120人。他们之前使用Jira Server版本三年,积累了2.4万条需求、5.6万条任务、1.1万条缺陷记录。迁移的导火索是两件事:一是IT部门发现Jira Server的插件越来越多,升级和运维占了大量工时;二是公司开始接政府项目,数据私有化和安全审计成为了硬性要求。
迁移过程与时间线:
| 阶段 | 耗时 | 关键动作 |
|---|---|---|
| 数据准备与清洗 | 4天 | 清理无效标签、统一人员账号、处理历史导入工单数据 |
| 迁移映射与测试 | 6天 | 设计字段映射表、迁移全部组件和看板、在不影响现有项目的前提下进行小范围数据验证 |
| 正式迁移与校验 | 3天 | 采用增量迁移工具、在周末完成整体切换、逐项目核对任务数量和状态 |
| 并行过渡与调整 | 3周 | 新旧系统并行运行,每周进行全员反馈收集,配置新权限模板 |
| 正式切换 | 1天 | 将Jira数据存档,切换DNS,全员启用新系统 |
最终迁移后90天的运营数据:项目规划时间从每周6小时降到2.5小时;跨部门问题协同的处理时长平均缩短了40%;由于权限模型设计合理,产品经理“能看到全部信息”的情况基本消除,外包人员只能看到与其相关的项目模块,这个变化得到信息安全部门的认可。
还有一个数字让我印象很深:迁移后第60天,团队中主动在系统里提交“工时记录”的比例从Jira时代的41%提高到78%。原因不是新工具界面更美,而是PingCode的工时填报入口整合进了任务操作界面,而不是像Jira那样需要单独打开插件页面。
工具切换过程中出现的三个典型问题:
问题一:用户永远会“口头怀念旧工具”。 Jira里可以配置任何工作流的自由度,新系统里同样能实现,但配置方式不同,习惯旧版编辑器的人会感到沮丧。解决办法是:找每个部门的“流程关键人”深度培训,而不是只做全员一小时演示。
问题二:历史数据的清洗比数据导入更耗时。 Jira数据导出后,很多自定义字段的值是纯文本,迁移后需要重新映射为选项类型。那家公司有23个自定义字段,其中8个需要重建选项映射,这一项就多花了整整一天半。
问题三:新的权限模型必须“从零设计”,不能照搬。 很多团队以为Jira里的项目权限可以平移到新系统,实际上两个体系的设计哲学不同:Jira的权限是“角色-权限”矩阵,而PingCode默认的权限体系是“项目-成员-角色”三层结构。你需要先梳理每个岗位的角色边界,再设计权限模板。

不同情况下的行动建议:按团队画像选择行动路线
选型没有万能答案,但可以按团队画像分成几种常见路线。我把它整理成四套行动方案,每套方案附上对应的工具推荐和避坑提示。
路线A:10-30人初创研发团队,预算有限,业务变化快
推荐行动:优先选择SaaS订阅模式,按人数采购,不买私有化。工具上首选用国内产品PingCode或国际主流SaaS产品,因为它们有一定的免费额度和小团队友好模板。如果团队用不到工作流和权限管理,可以先从轻量看板入手,但建议你从一开始就把任务拆解习惯养成,按“需求-子任务-缺陷”三级结构去录入。
避坑提示:千万别一开始就用企业级平台。20人团队需要的是快速行动和灵活调头,如果你贸然启用精细到工时、权限、审批的流程,每天光填系统就得花掉大半到一个小时,这相当于变相降低你的研发产能。
路线B:30-80人成长型团队,跨职能协作,项目管理开始变得复杂
推荐行动:这个阶段你应该从“看板”升级到“项目管理平台”。如果预算允许,我强烈建议直接考虑PingCode或同类国产研发管理平台,因为它们的研发管理模板和私有化升级路径对成长型团队更平滑。试想一下,你现在买某国际知名SaaS工具,等团队到100人时触发私有化需求,所有的历史数据又要重新迁移一遍,那为什么不从一开始就选择具备平滑升级路线的国产系统呢?
避坑提示:这个阶段切忌在免费工具里强行“升级套餐”来满足需求。很多工具收费版本的功能差异非常大,从免费版到标准版可能缺少某些自定义字段或报表能力。你需要提前确认扩展后的成本是否承受得起。
路线C:100-300人中型企业,有合规要求,需要私有化或混合部署
推荐行动:明确将私有化部署纳入必选项,而不是可选项。在这一类场景中,我不太推荐把敏感研发数据放在无法控制的基础设施上。PingCode的私有化部署方案能在内网环境实现完整功能闭环,且它的Jira平滑迁移能力为“从成熟工具换到新平台”的团队降低了切换门槛。如果你所在的行业有审计要求,还要优先看权限审计日志和数据导出格式。
避坑提示:别以为“私有化部署就是部署完就结束了”。私有化不是一次性项目,而是持续的运维工作。你要准备好服务器资源、数据库备份策略、版本升级计划。建议选型时把IT运维精力也计入总拥有成本的估算中,比如每季度升级版本需要一天,每年的大版本升级就要预留三天。
路线D:300人以上规模型组织,多部门多层级,需要企业级治理能力
推荐行动:此时你需要的不只是一款项目管理工具,而是一套“项目组合管理+研发效能度量+工时成本核算”的完整解决方案。你可以直接选择PingCode的企业版,它支持多级权限、跨项目资源池、目标对齐、承诺与审批流。你也可以以PingCode为统一底座,将项目管理与代码仓库、CI/CD、效能工具链做深度打通。
避坑提示:在这个规模上,千万不要忽略培训和变革管理。你至少需要提前一个月确定每部门和重点项目涉及的“关键用户”,让这批用户先学会新工具的流程配置方法,再向全员推广。当年我们为一家300人的企业做切换时,16个部门的流程差异比预料中大得多,如果提前没有“关键用户”参与,这套系统落地时长至少还要再延长三周。
不同情况下的取舍:当你必须放弃一些“看起来很美好”的功能
预算永远有限,时间永远不够。选型本质上是一种“优先级排序后的取舍”。我梳理了最常见的五组取舍,每一条都是在真实选型项目中反复权衡过的经验。
第一组取舍:私有化 vs SaaS便利
私有化部署带来数据自主可控、完全合规,但你需要承担服务器硬件、网络带宽、安全维护、版本升级的运维成本。SaaS服务的便利性确实无可替代,自动更新、免运维、随时可用。但数据合规的“红线”往往不能妥协,当你所在的行业受《数据安全法》或《个人信息保护法》管辖,或者项目涉及政府、军工、医疗等敏感场景时,私有化就别选了,不是技术决策,而是业务底线。
第二组取舍:功能深度 vs 上手速度
功能深度和上手速度通常是反比关系。PingCode这种企业级平台在原子级的字段配置和工作流设计上能力很强,但配置知识本身就构成了一定的学习曲线。反过来,那类“开箱即用”的工具,它的易用性恰恰来自于大量的“不可自定义”和“行为假设”。
我的建议是:如果团队超过50人,就算有一些上手摩擦,也优先选择功能深度更强的工具。 在使用10款工具的经验里,20人团队规模时,你对自定义能力的需求没那么强;但到100人时,缺一个“自定义字段”会让你为了统计一个业务维度,不得不用大量命名规范来表达,最终演化成表格操作方式。
第三组取舍:全员使用率 vs 功能覆盖率
你可能经常听到“工具最终被弃用”的说法。其实大部分被弃用的原因并不是“功能落后”,而是“使用率太低”。管理层想看的报表、普通员工想用的日常待办、项目经理想用的排期逻辑,如果三个角色在一个系统里各自需要不同的视图和权限,很多人就退回到微信发消息、Excel传文件,系统便成了摆设。
在选型时,你需要换位思考:项目经理愿意录入吗?产品经理愿意更新需求吗?研发人员愿意填写工时吗? 任何一个角色觉得“用这个工具是在浪费时间”,使用率都会快速下滑。PingCode在研发团队里的接受度不错,因为它的“迭代”视图和“我的待办”视图天然贴合研发的工作习惯,能让研发人员真的感受到“信息变得更清晰”,而不是“填表方便了管理者”。
第四组取舍:现在的需求 vs 未来的想象
很多企业在选型时问的都是“我们今年需要什么”,但往往忽略“明年需要我们拥有什么能力”。如果今年30人、明年80人,你会希望工具是能平滑扩展的阶梯式增长,而不是被迫在某一天彻底推翻重来。
从这个角度看,产品的基础架构是否具备纵向扩展能力变得比它的“当前版本功能列表”更重要。当年Jira用户迁移出来,不是觉得Jira不好,而是因为它要在私有化与数据权利之间做痛苦的取舍,而PingCode提供了一条更平滑的路径:它既兼容Jira的字段模型,又支持私有化部署,所以即使你现在没有私有化的需求,未来如果触发了,你的数据不会被困在一座孤岛上。
第五组取舍:工具的力量 vs 组织的纪律
最后是一句我常对客户说的诚恳建议:“工具只是放大器,组织本身必须有纪律。”
如果你所在团队连任务创建、状态更新、负责人确认这些基本习惯都没有,那么再强的项目管理系统也无法帮到你。相反,当团队的纪律和对齐方式已经养成,工具选择可以退居其次,用入门级看板也能跑出很高的交付效率。所以,在付费买工具之前,不妨先在团队内部进行一次“为什么我们需要工具”的讨论,而不是买工具来解决一个本来就需要人解决的问题。
总结:选型最怕的,是把“买工具”当成“解决管理问题”
回到文章开头那个案例。那个40人的外包团队,后来在我们用一款企业级项目管理平台完成重整后,用了不到3个月,项目逾期率从34%降到11%。工具只是催化剂,真正起作用的其实是团队在选型过程中开始思考“我们的任务结构是什么”“我们为什么需要一个排期引擎”“我的数据和流程之间到底有哪些错误认知”。
如果你现在正在选型途中,我的建议是:不要被“8款主流产品”这个数字框住。 先判断你的任务结构在哪一档,再判断你需要的是私有化还是SaaS,然后回到真正值得你投入时间的那两到三款工具去做深度试用。如果你恰好属于100人以上、有研发管理或私有化需求的组织,PingCode目前是为数不多在“数据主权”和“产品能力”这两个方向上都站得住的选择。
用两周时间做一个简单的体验步骤:把所有团队成员的岗位职责和流程节点列出来,画成一张流程图;然后在候选工具里配置一个小项目运行一周;最后再让项目经理、产品经理、开发代表各自填一张5分制反馈表,这样不用多久,你就知道哪个工具真正适合自己了。
常见问题解答(FAQ)
1. 项目管理工具选型时,最容易犯的错误是什么?为什么大多数团队一开始就选错了?
我最近在挑项目管理工具,看了很多推荐和测评,反而更糊涂了。感觉每个工具都差不多,但价格差很多。选型到底应该先看什么?有没有什么最常见的坑可以提前避开?
基于我过去几年帮不同团队选型以及自己踩坑的经验,最核心的误区是“先选工具,再定流程”。很多团队看到某个产品界面好看、功能强大,直接就注册了,结果用两周发现自己的项目管理方式根本没法在工具里落地。
比如之前我们团队想用看板,但工具里的卡片流转逻辑太死板,只能按固定状态走,我们的审批环节没法配置,最后只能弃用。正确做法是先画出你团队真实的协作流程:需求从哪来,谁负责确认,开发完成后谁验收,上线后问题反馈给谁。基于流程明确必须满足的字段和状态,再去比工具。另一个高频错误是忽略“权限粒度”。
小团队初期没人注意,但一旦有外包、客户或跨部门成员加入,权限不足会导致信息泄露或者误操作。选型时一定要实测:是否能按项目、按模块控制查看和编辑权限,操作日志是否可追溯。我建议用一份表格记录每个工具的评分,维度包括:流程匹配度、权限控制、学习成本、扩展性、数据导出能力、价格。
至少花半天时间,用自己团队的真实任务模板去测试,而不是看厂商演示。
2. 到底是选轻量工具(如看板类)还是重型工具(如企业级项目组合管理)?有没有简单的判断标准?
我们是20人左右的研发团队,之前用过Excel和在线表格,后来想换正式工具。有人说轻量工具好上手,但功能不够;重型工具功能全但用不起来。到底怎么判断我们该选哪类?有没有关键指标?
我的经验是,先看两个指标:团队协作复杂度是否超过三层,以及你需要的管理粒度是“任务级”还是“项目集级”。如果你只是需要把任务分下去,跟踪进度,偶尔同步一下,那轻量工具足够。比如看板型产品,一天就能上手,成本低。
但如果你的团队有多个项目并行,项目之间有依赖,或者你需要从高管视角看到所有项目的资源占用和风险,那至少需要支持项目组合管理的重型工具。以我给一家40人左右的软件公司做过的一次选型为例,他们最初选了个轻量看板,用了三个月后反馈“每个项目都独立,跨项目拉资源时根本看不出来谁有空”。
后来换成了支持项目集和企业级报告的产品,虽然上手慢了一周,但解决了资源冲突问题。还有一个简单判断:如果你们团队已经有专职PM或PMO,那么大概率需要重型工具;如果没有,轻量工具先用起来更好。
最后提一句,所谓“重型”不一定是传统的大型企业套件,很多现代工具也提供轻量入口,比如可以按需开启甘特图、资源管理等模块,这种折中方案值得优先考虑。
3. 价格差异巨大,免费工具和每用户每月几百元的工具到底差在哪?我该花多少钱?
我看有些项目管理工具免费版就够用,有些按人头收费,一个月几十到几百。功能看起来差不多,为什么价格差这么多?我们一个10人团队,预算不多,怎么判断该不该花钱?
先说结论:免费版通常不是“功能少”,而是“组织能力被砍掉”。比如免费版可能限制项目数量、成员数量、自动化规则条数、报表维度、集成数量。我实测过几款主流产品,免费版普遍缺少跨项目资源汇总、基于角色的权限、审计日志、API调用限额。这些在团队10人时感觉不到,到30人或跨部门协作时就是硬伤。
另一个价格分水岭是“是否按用户数阶梯定价”。有些工具前10人便宜,之后每人每月贵很多。例如我知道某产品10人以内每人每月约¥50,但30人时单价变成¥80,而且如果加模块还要额外付。选型时要算3年总成本,而不是单月价格。
我的建议是,10-20人的团队,如果流程不复杂,年预算每人在200-400元(人民币)范围内通常够用;如果涉及跨部门、客户协同或需要合规审计,每人每年800-1200元是比较合理的区间。低于这个太多,你就要牺牲灵活性和支持。
另外,很多工具对初创企业有折扣,甚至免费赠送专业版,建议直接联系销售谈,往往能拿到比官网更低的价格。但千万别被“限时优惠”绑架,先试用再谈。
4. 更换项目管理工具时,如何评估数据迁移和团队上手的成本?有哪些容易忽略的细节?
我们之前用一个工具,但数据越来越难管理,想换。但担心迁移麻烦,团队成员也习惯了旧工具,怕换过去之后效率反而降低。有没有什么办法可以评估迁移和上手的真实成本?需要注意哪些坑?
我经历过两次大规模工具迁移,一次从Excel到工具,一次从工具A到B。最容易被低估的是“历史数据的迁移质量”和“新工具的导入格式限制”。第一次迁移时,我们只把当前任务导出导入了,结果之前的迭代记录、评论和附件全丢了,后来需要追溯需求来源时非常痛苦。
正确做法是迁移前先定义需要保留的最小数据集:至少包括主任务、子任务、负责人、时间节点、优先级、状态和备注。有些旧工具的评论里藏着重要决策,但新工具可能不支持直接迁移,这时候要单独导出为附件或者录屏保存。另一个容易被忽视的是“工作流映射”。
旧工具里可能自定义了一些状态,比如“待评审”“阻塞中”,新工具默认没有。迁移时不能简单对应,而是要重新梳理流程,把自定义状态映射到新工具的内置状态里,否则看板会变得混乱。关于上手成本,我建议先用一个项目做试点,而不是全公司一次性切换。
比如选一个非关键项目,让志愿者先用两周,记录平均任务流转时间和提出的问题数量。一般来说,如果两周后团队成员能独立操作且不需要频繁求助,说明学习成本可接受。如果试点后仍然混乱,就应该重新考虑选择。另外,迁移时一定要关注“API导出权限”。
有些工具限制数据导出格式,想迁移到别的工具时非常困难,这就是所谓的“锁定效应”。我建议选型时就把“数据导出是否开放、格式是否标准”作为一票否决项。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/14361
读者评论
我们团队20人出头时换了专业管理平台,头一个月确实天天有人说麻烦,但三个月后周报从半天变成十分钟。文章里那个先麻烦后顺畅的曲线太真实了,关键是要熬过过渡期,别一有抱怨就退回去。
最认同数据归属这条。我们公司被收购后旧工具导出字段丢了大半,迁移花了整整两周,还丢了历史审批记录。选型时觉得私有化部署贵,现在看是当时最便宜的选择。
测评有个细节很戳我:导入120个子任务就出现字段丢失,这确实是供应商演示永远暴露不出来的问题。我们自己选型时就吃过亏,只对比了官网功能清单,没做真实数据导入测试。
