2026年项目管理神器:8款高效计划软件全面对比

2026年项目管理神器:8款高效计划软件全面对比

团队项目延期,未必是计划做得不够细。更常见的情况是:任务记在一个地方,进度报在另一个地方,负责人变了却没人更新,最后所有人都在追着表格和消息确认“现在到底到哪一步”。选计划软件也一样,功能列表最长的未必最适合;如果工具和团队的工作方式不匹配,新增的往往不是效率,而是维护工作。

我把这次对比的重点放在三个问题上:团队实际需要什么管理能力、工具的学习和维护成本有多高、上线前怎样验证它确实适配。本文比较 Asana、Trello、Jira、ClickUp、monday.com、Smartsheet、微软 Planner 和飞书项目。由于产品套餐、功能和地区可用性会调整,文中不把易变的价格或版本功能写成固定事实;涉及产品能力时,应以厂商当前产品说明、帮助中心和合同为准。

一、先讲结论:先选管理方式,再选软件

1. 不存在适合所有团队的“第一名”

如果只想把待办事项分给成员、设置截止时间并查看完成状态,轻量看板通常已经够用。若项目包含大量任务依赖、版本计划、跨团队审批或资源协调,团队需要的就不只是任务列表,而是更完整的流程、权限和汇总能力。

我做选型判断时,会先问“目前最贵的管理摩擦是什么”。如果成本来自消息散落,优先看协作与任务归集;如果成本来自排期冲突,优先看依赖关系和时间视图;如果成本来自重复录入,优先看自动化和集成。问题不同,结论自然不同。

核心结论:小团队先验证上手速度和任务闭环;多项目团队先验证跨项目汇总和责任机制;研发团队关注需求、缺陷、版本和工作流;企业采购则要把权限、数据管理、迁移与退出机制放进同一张评估表。

2. 八款工具的初步定位

工具 更适合优先考察的场景 主要管理思路 选型时优先验证 常见取舍
Asana 跨职能项目、营销与运营协作 以任务、项目和目标管理为中心 跨项目汇总、任务依赖、权限与套餐边界 流程能力较丰富,团队需要花时间统一使用规则
Trello 个人计划、小团队轻量协作 以卡片和看板呈现工作状态 看板数量、自动化需求、复杂排期能力 上手直观,复杂项目可能需要额外约定或其他工具
Jira 软件研发、缺陷跟踪和敏捷迭代 围绕问题单、工作流、迭代和版本管理 工作流配置、权限、报告和研发工具集成 适合流程明确的研发团队,非研发成员可能觉得复杂
ClickUp 希望在统一工作区管理多类工作的团队 任务、文档、视图与自动化集中管理 功能是否适用于本团队、配置复杂度和套餐限制 功能覆盖广,但过度配置会增加维护负担
monday.com 需要可视化流程和灵活工作板的团队 通过工作板、字段和自动化组织流程 工作板结构、自动化配额、跨板汇总能力 配置灵活,设计不当时容易出现多套字段和重复信息
Smartsheet 习惯表格管理、需要计划与汇总的团队 以表格为基础扩展项目视图和工作流 表格规模、权限、报表、自动化和许可条件 表格迁移门槛较低,复杂协作仍需治理规则
微软 Planner 已使用微软协作环境的团队 围绕任务、计划和团队协作组织工作 组织许可、不同版本的功能范围和与现有服务的配合 生态衔接可能方便,需先确认组织现有订阅包含什么
飞书项目 已在飞书环境内工作的团队 在协作平台内管理项目流程与事项 当前版本能力、成员权限、流程配置及数据管理要求 同一协作环境有利于减少切换,仍须验证项目管理深度

表格是初筛工具,不是评分榜。它概括的是产品定位和选型方向,不代表每个版本都拥有表中提及的全部能力;部分能力可能受套餐、地区、管理员设置或集成方案影响。实际比较时,最好把厂商说明中的“支持”进一步拆成“当前计划包含”“需升级套餐”“依赖集成”三种状态。

3. “全面对比”应当比较决策成本

工具选型容易陷入功能清单竞赛:谁有更多视图、谁能设更多字段、谁的自动化规则更多。但功能多不等于投入产出比高。真正值得比较的,是团队用它完成一项常见工作的总成本,包括建项目、分配任务、更新进度、处理阻塞、做汇报和维护规则的时间。

因此,本文不做没有统一测量条件的“效率排名”,也不把厂商宣传中的能力描述当作实际成果。更可靠的办法,是拿一项真实工作流做小规模验证,让工具在同一组任务、同一批参与者和相同时间限制下接受比较。

2026年项目管理神器:8款高效计划软件全面对比

二、背景和真实场景:问题通常出在流程断点

1. 从聊天记录到可追踪任务,缺的不是一个新界面

假设一个小型内容团队同时推进每周内容、季度活动和产品发布。任务可能分别存在于群聊、个人表格和会议纪要中。有人记得任务,但不知道最后由谁负责;有人看到截止日期,却不知道上游素材是否交付;负责人离开一天,其他人就无法判断工作是否卡住。

这类团队最需要的不是一次性导入几百条历史记录,而是建立一个共同约定:什么事情必须成为任务、谁负责更新状态、延期时如何标记、哪些信息必须在任务中留档。软件只是承载规则的地方;没有这些约定,换工具只是把混乱搬到新系统里。

2. 规模扩大后,管理对象从任务变成依赖

当团队从一个项目扩展到多个项目,管理难点会变化。项目负责人不只要知道“任务完成了没有”,还要知道“哪个任务会影响后续交付”“多个项目是否在争同一名关键成员”“延期会不会推迟外部承诺”。任务列表可以展示单点状态,却不一定能回答这些组合问题。

此时,项目计划工具需要帮助团队表达依赖关系、阶段节点、责任归属和跨项目进展。但也要警惕把所有管理问题都塞进排期图:计划可以提示风险,不能替代清晰的决策责任,更无法自动消除资源不足。

3. 迁移成本往往被低估

试用时,团队通常只看新建任务是否方便;真正上线后,迁移、培训和双系统并行才是隐性成本。旧系统中的字段是否有对应关系、附件能否保留、历史任务是否需要迁移、离职成员的数据归属如何处理,都可能在导入后才暴露。

我建议把迁移范围分成三层:必须继续执行的活跃项目、需要查询的历史资料、可以归档而不迁移的旧记录。不要因为“全部搬过来更完整”就导入所有数据。历史数据过多会影响搜索体验,也会让新系统一开始就背上不必要的维护负担。

2026年项目管理神器:8款高效计划软件全面对比

三、常见误区:买下功能不等于建立管理能力

1. 误区一:功能越多,工具越强

功能多可以覆盖更多场景,也会带来更多配置选择、权限判断和培训需求。若团队只需要简单待办,却同时打开复杂状态、自定义字段、自动化、表单和多层级汇总,成员可能要先学习系统,再开始做工作。

我的判断标准很简单:每项高级功能都要能对应一个高频问题、一个明确责任人和一个可观察结果。如果说不清功能解决什么问题,或者没有人负责维护规则,就先不要启用。功能的价值不由菜单数量决定,而由它减少了多少重复沟通或漏项。

2. 误区二:甘特图是项目计划的全部

甘特图适合查看时间顺序、阶段跨度和任务依赖,但它不是团队协作的完整替代品。计划上的日期可能只是预测值;如果负责人不更新进度,图表看起来再精确,也只是把过期信息画得更整齐。

使用排期视图之前,团队至少要定义基准计划、实际进度、阻塞状态和变更记录。还要规定谁有权调整关键日期,以及日期改变后是否需要通知相关负责人。否则排期图很容易变成“谁都能改、没人敢信”的装饰页面。

3. 误区三:买到免费版就代表成本为零

免费计划也有成本:成员需要花时间适应,管理员要处理权限,团队可能受制于功能上限或历史记录边界,数据迁出也要投入精力。付费套餐也不一定更划算,尤其是只有少数成员真正需要高级能力,却让全员按更高档位使用时。

比较费用时,应把软件订阅、实施配置、培训、集成、维护和退出迁移放在一起看。还要核实按人计费还是按使用量计费、最低席位数、续费条件、税费以及组织现有订阅是否已经包含相关功能。

4. 误区四:自动化可以代替责任机制

自动化适合处理条件明确、重复频繁且结果可预测的动作,例如任务状态变化后提醒相关人。它不适合替团队决定优先级、化解资源冲突或判断某个延期是否应该通知客户。

自动化规则越多,越要记录规则目的、触发条件、通知对象和异常处理办法。否则一条旧规则可能反复发送提醒,成员很快就会忽略通知。先把人工流程跑顺,再自动化稳定、重复的环节,通常比一开始就搭建复杂流程更稳妥。

2026年项目管理神器:8款高效计划软件全面对比

四、专业判断逻辑:用同一把尺比较八款工具

1. 先写出必须项、加分项和淘汰项

我会把需求分成三类。必须项是没有就无法落地的条件,例如组织登录要求、项目权限边界或特定部署方式;加分项是能改善体验但不决定成败的能力,例如多种视图;淘汰项则是碰到就不再评估的限制,例如无法满足数据管理要求。

这一步能避免团队把“喜欢的功能”误当成“必须的需求”。采购、业务和 IT 的关注点也不必完全相同,但应在试用前确认优先级。如果业务要快速启动、IT 要求严格控制权限,就要在权重表里体现冲突,而不是等到采购后再争论。

2. 用七个维度建立对比矩阵

评估维度 要回答的问题 验证方式
任务闭环 能否记录负责人、截止时间、状态、优先级和阻塞原因? 创建一项真实任务,从分配到完成走一遍
计划视图 是否能用团队熟悉的方式查看看板、列表、时间线或日历? 检查视图是否对应同一数据,避免维护多份计划
依赖与汇总 能否看出前后置任务、里程碑和跨项目风险? 设置一组有依赖关系的任务并模拟延期
协作与权限 不同角色能看到、编辑和审批哪些内容? 使用管理员、负责人和普通成员三种账号演练
自动化与集成 哪些重复动作可以减少?是否依赖额外套餐或接口? 测试一个高频规则并记录失败时的处理路径
费用与许可 总费用如何计费,哪些能力受版本限制? 核对官方套餐、组织订阅和书面报价
迁移与退出 数据如何导入、导出和归档?合同结束后如何取回? 小批量导入并实际导出一份数据验证

3. 小试点比演示会更接近真实工作

产品演示通常会展示最顺畅的路径,但团队日常最需要验证的,往往是异常情况:负责人请假、需求临时插入、任务延期、权限不足、多人同时修改。试点应选一个边界清楚、参与者愿意反馈的真实项目,而不是只用几个虚构任务体验界面。

我建议试点持续两到四周,至少覆盖一次计划更新、一次阻塞处理和一次阶段汇报。周期不必追求特别长,关键是收集足够多的使用行为,并记录哪些步骤在原流程中被省略、哪些信息需要重复录入。

4. 评分表要把证据和猜测分开

评分可以帮助团队讨论,但分数本身不是事实。每个分数都应附上证据:官方说明、实际操作记录、管理员访谈或试点观察。尚未验证的项目标为“待确认”,不要用一个看起来精确的分值掩盖信息缺口。

下面是一组适合试点的建议权重,团队可以根据工作性质调整。研发团队可以提高依赖、版本和工作流权重;高度分布式的跨职能团队,可以提高协作、汇总和权限权重。

2026年项目管理神器:8款高效计划软件全面对比

五、八款工具逐一拆解:适合谁,也要看不适合谁

1. Asana:跨职能项目的结构化协作候选

Asana适合把任务、项目和目标关联起来管理的团队,常见考察场景包括营销活动、产品发布、运营计划和跨部门交付。评估时不应只看任务界面,而要实际确认项目汇总、任务依赖、成员权限和管理层视图是否符合团队需要。

它未必适合只想用最少规则记录待办的小组。如果团队连负责人和状态更新都尚未形成习惯,先上较完整的项目结构,可能让成员觉得流程负担加重。试点时可以只选一个跨团队项目,观察新增的管理结构是否真的减少了反复确认。

2. Trello:轻量看板的低门槛选择

Trello的看板与卡片模式容易理解,适用于任务流清晰、参与成员不多的工作,例如内容制作、活动筹备或个人任务整理。评估重点应放在团队是否需要时间线、跨项目汇总、复杂依赖和更精细的权限,而不是只看卡片能否自由移动。

如果一个项目已经需要大量自定义字段、多个看板间同步和精确的资源排期,团队可能需要更清晰的流程设计,或选择管理能力更完整的方案。扩展功能可以补充部分需求,但每增加一项扩展,也要核算授权、维护和成员学习成本。

3. Jira:研发流程和工作项管理的候选

Jira更常被放在软件研发、缺陷追踪、迭代管理和工作流治理的场景中评估。研发团队可以重点验证工作项类型、状态流转、版本信息、报告和已有研发工具的衔接,尤其要观察配置变更是否会影响现有流程。

需要注意的是,研发工具中的灵活配置并不等于所有团队都能轻松使用。非研发部门若要管理的是简单审批或常规任务,复杂的术语和工作流可能增加培训负担。组织也应明确谁负责维护字段、工作流和权限,防止配置逐渐失控。

4. ClickUp:功能集中与配置复杂之间的权衡

ClickUp适合希望在同一工作区组合任务、文档、视图和自动化能力的团队。评估时,我会把“功能丰富”拆成具体用例:哪些工作原本分散在不同系统,合并后能否减少重复录入;哪些功能只是看起来方便,却会让成员承担额外维护。

试点不建议一次开启所有模块。先建立一个最小工作区,确认项目结构、字段命名和成员入口,再按实际问题逐项增加能力。若团队中不同部门各自定义一套状态和字段,统一平台也可能产生新的信息孤岛。

5. monday.com:可视化工作板与流程配置

monday.com适合考察需要用可视化工作板表达流程的团队。自定义字段和自动化可能帮助团队搭建工作流,但选型前应验证跨板汇总、规则限制、角色权限和套餐条件,不要只看演示环境中的理想流程。

它的配置灵活性需要与治理能力配套。建议明确哪些字段全公司统一,哪些可以由项目负责人自定义;同时为自动化规则建立命名和审查制度。若每个小组都自行复制工作板,后续汇总和维护会变得困难。

6. Smartsheet:从表格习惯过渡到项目管理

Smartsheet适合已经习惯用表格整理项目计划、但希望增加工作流和项目视图能力的团队。比较时,重点不只是表格看起来是否熟悉,还包括数据结构、报表汇总、协作权限和自动化能否支撑团队未来的规模。

表格的优点是迁移理解成本相对低,但字段自由也可能带来结构不一致。正式采用前,应先约定日期、状态、负责人和项目编码等关键字段的格式,测试大型表格的查询和维护体验,并确认不同角色是否需要不同的访问范围。

7. 微软 Planner:先盘点现有组织许可和工作环境

如果团队已经在微软的协作环境中工作,微软 Planner值得纳入候选。它的价值不只取决于自身功能,也取决于组织已有的账号、协作流程和许可安排。选型前必须确认当前租户、订阅和产品版本实际包含哪些能力。

试点时可检查任务是否能自然融入团队现有沟通方式,成员是否需要在多个入口重复更新,以及项目负责人能否获得足够的汇总视图。不要仅凭“已经买了相关服务”就默认该工具完全免费或适用,许可范围和功能变化需要由管理员核实。

8. 飞书项目:协作环境内的项目管理候选

对于已经在飞书环境中协作的团队,飞书项目可以作为减少工具切换的候选方案。评估重点是它能否覆盖团队当前的项目流程,是否便于相关人员参与,以及项目管理能力是否满足需求,而不是只因为入口相同就直接选用。

企业团队还应验证当前版本的流程配置、角色权限、数据管理和导出能力。若项目管理场景涉及复杂研发协作、严格审计或跨组织交付,应拿具体工作流做验证,并向厂商确认当前服务范围及合同承诺。

横向比较的底线:八款产品的产品定位不能替代版本核对。尤其是高级视图、自动化、权限控制、集成、数据管理和组织级报表,可能因套餐和环境不同而存在差异。采购时应将口头演示中的能力写入测试清单,并通过实际操作或书面材料确认。

五、八款工具逐一拆解:适合谁,也要看不适合谁

六、具体案例与数据观察:用一个项目做可重复的试验

1. 模拟一个20人跨职能团队的验证任务

下面用一个情景模拟说明怎样比较工具。设定团队有20名成员,分别来自产品、设计、研发、运营和市场,正在筹备一项为期六周的产品发布。项目包含80项任务、12个关键节点和4个需要跨团队确认的审批环节。这些数字是为了构造可复现的测试场景,不代表真实客户数据。

我不会把八款工具都配置成复杂系统,而会先建立一套共同任务样本:任务名称、负责人、截止时间、状态、优先级、阻塞原因、所属阶段和前置关系。然后在每个候选工具中完成同样的操作,记录首次配置时间、任务更新耗时、风险发现时间和汇报准备时间。

2. 建议记录哪些观察指标

  • 任务录入耗时:从收到明确需求到任务可以被负责人执行,记录实际分钟数。
  • 状态更新耗时:成员更新任务状态、日期和阻塞原因所需时间。
  • 风险发现时间:从前置任务延期到项目负责人识别受影响节点的间隔。
  • 汇报准备时间:整理当前进度、逾期任务和待决事项所花的人时。
  • 信息缺失率:抽查任务中缺少负责人、截止时间或验收标准的比例。
  • 重复录入次数:同一项信息需要在任务系统、表格或群消息中重复录入的次数。

这些指标不是为了制造一个看似精确的总分,而是帮助团队发现摩擦发生在哪里。比如某个工具的任务录入很快,但跨项目汇报耗时长;另一款配置时间较久,却能更早发现依赖风险。不同团队的取舍,应根据最昂贵的延误原因决定。

3. 一组可复核的情景模拟

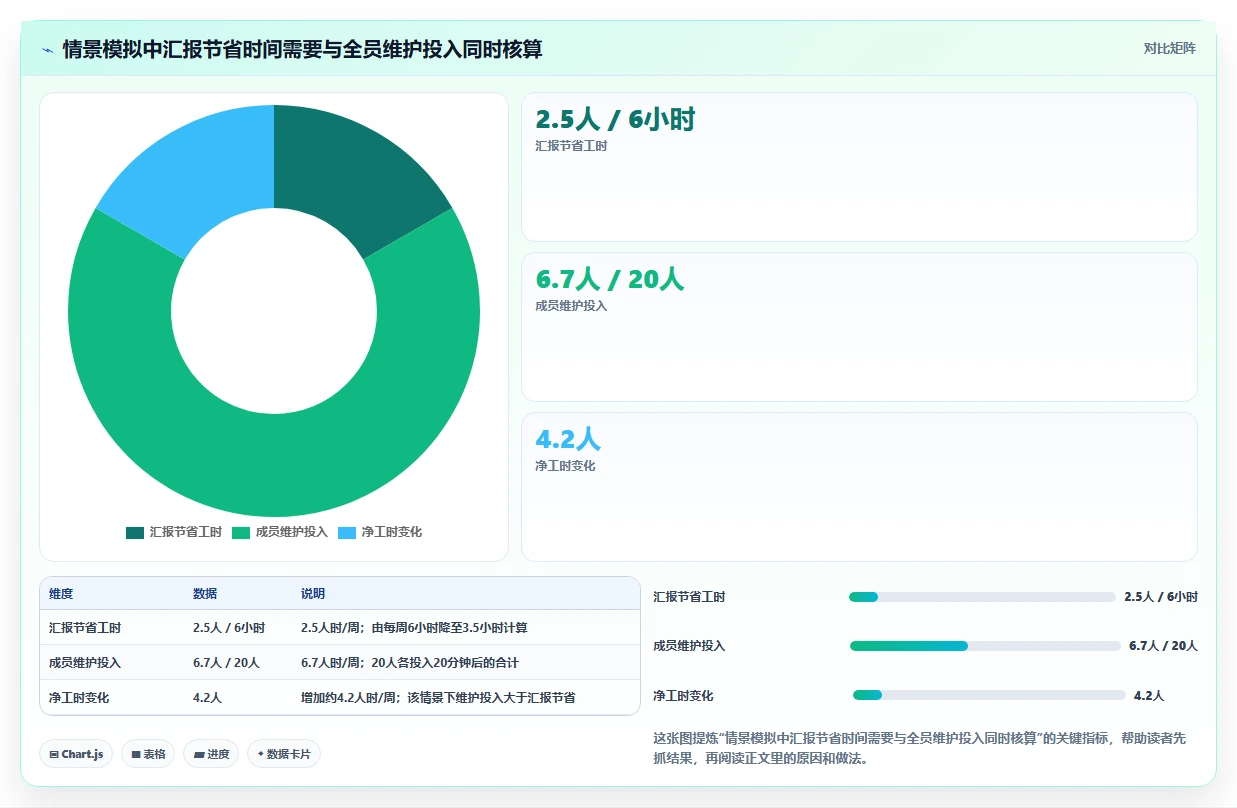

以下数据是“样本推演”,用于演示计算方法,并非八款产品的实测结果。假设试点前团队每周花6小时整理项目状态、每周出现8次信息遗漏;试点后分别降为3.5小时和4次。如果团队在相同样本和相同人员条件下观察到类似变化,可以进一步评估它是否值得推广;不能直接把这组结果外推到其他组织。

观察项 试点前情景值 试点后情景值 需要进一步验证
每周状态汇总耗时 6小时 3.5小时 节省时间是否被其他维护工作抵消
每周信息遗漏次数 8次 4次 遗漏定义是否一致,是否包含低影响事件
阻塞项平均发现时长 2.5个工作日 1.5个工作日 样本是否覆盖高风险任务和假期情况
成员每周系统维护时间 未统一记录 约20分钟/人 维护时间是否随团队规模持续增加

这个例子揭示了一个容易忽略的判断:汇报时间变短,不等于总成本一定下降。若20人每周各增加20分钟的维护时间,团队新增投入就是约6.7人时;如果管理者节省的汇总时间只有2.5小时,整体收益可能并不成立。试点记录应同时包括管理端收益和成员端新增操作。

2026年项目管理神器:8款高效计划软件全面对比

4. 从模拟数据中得到的判断

第一,指标要覆盖工具使用者,而不只是项目经理。若负责人少花了时间,但每个成员都多做重复录入,工具可能只是把管理成本转移给一线。

第二,不能只看平均值。任务录入平均耗时下降,不代表高风险任务处理得更好。建议单独追踪关键节点、阻塞任务和审批事项,因为它们对项目交付的影响往往高于普通任务。

第三,试点结果必须附上条件。记录团队人数、项目复杂度、测试周期、使用规则和版本信息,才有机会在其他项目中复现。没有这些上下文,“效率提升了多少”只是一句难以验证的结论。

七、不同团队的行动建议与取舍

1. 个人或五人以内小团队:优先减少维护

先选择能快速建任务、指定负责人和截止时间的方案。工具试用的目标不是配置出最完整的流程,而是确认成员愿意持续更新任务。每周只复盘一次逾期和阻塞事项,避免每天花大量时间维护状态。

  • 优先检查任务创建、移动状态和搜索是否顺手。
  • 只保留少量必要字段,先不引入复杂审批。
  • 若任务依赖很少,避免为暂时用不到的排期能力增加学习成本。

主要取舍:轻量方案容易启动,但项目变多后可能缺少跨项目汇总;可以先用一个项目试点,再根据真实瓶颈升级,而不是提前为未来所有可能性买单。

2. 多项目、跨部门团队:优先看责任与汇总

这类团队应重点验证项目负责人能否看见所有关键节点,成员能否明确自己的交付责任,管理者能否快速发现延期和资源冲突。不要只看单个项目页面是否好用,还要做一次组合场景测试:两个项目同时需要同一名关键成员时,系统能否帮助团队识别冲突。

  • 用真实项目模板测试跨项目汇总,而不是只看产品演示。
  • 定义统一状态和关键字段,限制不必要的自定义。
  • 把延期升级、变更审批和责任人调整写成可执行规则。

主要取舍:更强的汇总和治理通常需要更多前期配置。团队应指定流程维护者,并为规则变更留出时间,否则复杂能力会随着人员变化逐渐失效。

3. 研发团队:优先验证工作流与版本管理

研发团队要从工作项的完整周期出发测试工具:需求提出、评审、排期、开发、测试、发布和回顾。要检查开发人员是否能减少重复录入,产品和测试是否能理解当前状态,管理者是否可以区分“未开始”“进行中”和“等待外部依赖”等不同阻塞。

  • 选取一个小版本或迭代作为试点。
  • 覆盖缺陷、需求、技术任务和紧急插单等不同类型。
  • 在评估报告中记录工作流配置是谁维护、变更需要多少时间。

主要取舍:研发流程越贴合团队实际,工具往往越有价值;但配置自由度也可能带来治理成本。优先采用团队能持续维护的工作流,不要为了追求“流程完整”把每种例外都做成复杂状态。

4. 预算敏感团队:先核算全周期成本

预算有限时,不要只比较标价。要把成员许可、管理员时间、培训、数据迁移、额外集成和续费条件纳入计算。若组织已经采购了相关协作服务,应先让管理员确认实际许可范围,再决定是否额外购买工具。

  • 列出未来一年预计使用人数,而非只按试点人数估算。
  • 区分必需功能和可选功能,避免为未使用的能力付费。
  • 核实数据导出、停用服务和合同续费规则。

主要取舍:低价或免费方案可能需要更多人工维护;付费方案也可能包含团队用不到的功能。最好的比较口径不是单席位价格,而是每月为一项有效管理结果付出的总成本。

5. 有安全和部署要求的企业:采购前先确认边界

企业采购不能只依据销售演示或公开宣传页判断数据和安全能力。应由业务、IT、法务和采购共同列出要求,核对数据存储、身份管理、权限模型、审计能力、导出方式、服务范围和合同约定。

  • 将每条要求写成可验证的问题,并记录答复来源。
  • 用不同角色账号测试权限边界,不只用管理员账号操作。
  • 把数据保留、删除、导出和服务终止后的安排纳入审查。

主要取舍:治理能力越严格,部署和审批流程可能越长。企业应先确定不可妥协的安全条件,再比较易用性和功能,而不是反过来先选界面,再尝试补齐合规要求。

2026年项目管理神器:8款高效计划软件全面对比

八、上线前核对清单:把试用变成可执行决策

1. 试用前,先准备同一组测试任务

建议准备一组包含日常任务、跨团队依赖、延期、审批和临时插单的测试数据。所有候选工具都使用同一组任务,避免某个工具用简单任务演示、另一个工具却拿复杂场景测试,导致比较失真。

  • 挑选一个正在进行且风险可控的项目。
  • 记录项目成员、角色、任务数量、关键节点和协作工具。
  • 确定试点期间谁负责培训、反馈、权限和数据清理。
  • 在试点开始前写下成功标准,例如减少重复更新或缩短风险发现时间。

2. 试用中,记录真实摩擦而非主观印象

试用反馈应写成可复核的事件。与其记录“界面不直观”,不如记录“新成员在未培训情况下,找不到任务负责人字段,完成一项更新需要询问同事”。具体记录能帮助团队判断这是产品问题、配置问题,还是培训问题。

也要记录发生频率和影响范围。偶尔一次的界面困惑,和每天每人都要重复录入同一信息,不应得到相同权重。可按“发生次数×影响对象×处理耗时”估算问题的重要程度,但应把这个估算标记为团队内部评估,不冒充行业标准。

3. 试用后,先做淘汰判断再排优先级

如果候选方案无法满足必须项,应先淘汰,不要用其他优点掩盖不可接受的限制。剩余工具再按加权矩阵排序,并检查分数是否有试点记录或官方资料支撑。遇到证据不足的项目,优先安排补测,而不是凭印象打高分。

采购前还要确认退出路径:数据能否按需要导出、附件和历史记录如何处理、账号停用后何时删除数据、管理员如何接管项目。很多团队直到准备换工具时才发现这些问题,届时迁移压力通常比选型阶段高得多。

2026年项目管理神器:8款高效计划软件全面对比

九、结论:选择能被团队持续使用的工具

1. 先解决最昂贵的摩擦

项目管理软件不会自动让团队更有执行力,也不会因为有了甘特图就消除延期。它能做的是让任务、责任、状态、依赖和风险变得更容易看见,让团队有机会更早采取行动。

因此,我建议按这个顺序决策:先明确当前最昂贵的管理摩擦,再确定不可妥协的要求;随后用统一任务样本试点,记录团队总投入和实际结果;最后核对版本、许可、数据和退出条款。不要先问哪款软件功能最多,而要问哪款工具能让团队在不增加过多维护负担的情况下,把关键工作闭环。

2. 下一步怎么做

读者可以从一个项目开始,邀请实际使用者共同列出三项最常见的协作问题,再选两到三款候选工具做短期试点。试点期间重点记录任务更新、风险发现、汇报耗时和重复录入,不用急着迁移全公司数据。

我的独特判断是:项目管理工具的优劣,不应只看它能展示多少信息,而要看它能否让该行动的人及时看到该做的事。如果团队暂时还没有稳定的责任和状态规则,先把规则简化并跑通;如果现有流程已经清晰,就用试点验证软件能否减少沟通摩擦。最终值得留下的,不是功能最炫的一款,而是团队愿意持续使用、管理员维护得动、关键风险更早暴露的那一款。

常见问题解答(FAQ)

1. 2026年比较8款项目管理软件,最应该看哪些指标?

我看到不少对比文章会逐项罗列功能,但看完还是不知道哪款适合自己的团队。我更想知道,怎样用一套统一标准比较,避免被功能数量和宣传语带偏?

先把团队的真实工作拆成“任务如何进入、谁来负责、进度如何更新、延期如何处理、结果如何汇总”五步,再逐款检查工具能否顺畅支持。建议统一比较任务分配、排期与依赖、协作权限、数据汇总、集成部署、套餐限制和上手成本;功能是否存在,还要确认属于哪个版本。

可以用一张表记录结论:每项标注“已核实支持”“仅特定套餐支持”“需集成或配置”“尚未核实”。这比简单打星更有用,因为团队真正需要的往往不是功能最多的软件,而是关键流程不绕路、限制足够透明的工具。

2. 项目管理软件选型时,应该先试用还是先比较价格?

我担心先看价格会选到便宜但用不起来的工具,也担心先试用会花很多时间,最后才发现关键功能要额外付费。有没有一种更稳妥的筛选顺序,能减少这种反复?

建议先筛硬性条件,再试用,最后核算总成本。先确认团队规模、必须具备的功能、部署与权限要求;不满足硬性条件的产品无需进入试用。对进入候选范围的工具,再核对免费版或试用版限制、最低席位、计费周期、功能套餐及可能的额外费用。

试用时不要只建一个演示任务,选一项正在进行的真实工作,连续跑过任务分派、进度更新、延期提醒和项目汇总。记录完成这些动作所需时间、额外配置步骤和成员求助次数;这组观察不等于普遍性能测试,却能帮助团队判断迁移后的实际摩擦。

3. 小团队和跨部门团队,选择项目计划软件的标准有什么不同?

我所在的团队人不多,但项目一多就容易漏跟进;另一方面,跨部门协作又会遇到权限和责任边界问题。我不确定该优先选轻量工具,还是一步到位用功能更完整的平台。

小团队通常应优先考虑快速上手、任务视图清楚、通知不过载和低维护成本。若成员需要花大量时间维护字段、流程和报表,复杂功能反而可能让任务记录变成额外工作;先确认大家愿意持续更新,再考虑扩展能力。跨部门团队则应重点核实责任人、访问权限、项目汇总、任务依赖和跨项目资源视图。

可以用一个实际协作场景做检查:不同部门成员能否看到所需信息、敏感内容是否可限制、负责人变更后进度是否仍可追踪。若这些问题需要绕到表格或聊天工具里解决,平台的功能清单再长也未必匹配。

4. 文章里没有统一的实测数据,怎么判断8款软件的推荐是否可信?

我发现有些榜单会写“效率提升”“最适合团队”,但没有说明怎么测出来的。我想参考对比文章做决策,又不希望把宣传话术误当成真实测试结果,应该重点核对什么?

先看文章是否交代信息来源、核对日期、比较维度和测试范围。产品功能、价格与套餐会变化;如果文章没有说明是否亲自试用,就应把内容视为公开资料整理,而不是实测结论。类似“提升效率”的数字,也应有清楚的样本、任务定义和计算口径,否则不宜作为购买依据。

你可以把文中的推荐转成待验证清单:必须功能是否有官方说明,是否受套餐限制,部署和数据条款是否符合组织要求,试用期间能否完成真实工作流。遇到无法确认的内容,向供应商书面询问并保留答复;最终选择应以团队试用结果、当前产品说明和正式合同为准。

核心关键词

读者评论

袁
袁书瑶

文章没有简单给工具排第一名,而是按团队规模和管理问题区分选型重点,这种比较方式更有参考性。

胡
胡嘉禾

套餐和地区功能可能变化,文中提醒以厂商当前说明为准;实际评估时确实需要逐项核对许可边界。

罗
罗欣然

迁移部分提到区分活跃项目、历史资料和可归档记录,能避免把旧数据不加筛选地全部搬进新系统。

陈
陈天佑

试点不应只测新建任务,延期、负责人缺席和权限不足等情况也值得纳入验证,才能看出流程是否可靠。

郝
郝知夏

把配置、培训、维护和迁移的人时也算进成本很重要,免费计划并不意味着团队无需投入。

文章包含AI辅助创作:2026年项目管理神器:8款高效计划软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/134917

赞 (0)
飞飞飞飞
2026年计划管理软件大盘点:8款提升效率的顶级工具
上一篇 3小时前
2026年效率之选:6大计划管理系统工具对比与推荐
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
