2026年必备:8款顶级线上项目管理平台全面对比

2026年必备:8款顶级线上项目管理平台全面对比

很多团队在选线上项目管理平台时,第一反应是比较功能数量、界面是否漂亮,或者直接搜索“哪个平台最好用”。但我在参与多个研发、交付和跨部门协作项目后发现,真正决定平台成败的,通常不是有没有甘特图,而是一个更现实的问题:项目延期之后,团队能否在十分钟内找到延期原因、责任边界和下一步动作。本文围绕2026年常见的8款线上项目管理平台进行对比,重点不放在功能罗列,而放在适用组织、治理深度、迁移成本、数据安全和长期使用效果上。

本文对比的对象包括:PingCode、Jira、Asana、monday.com、ClickUp、Trello、飞书项目和Microsoft Planner。不同平台的定位差异很大,有的适合中大型研发组织,有的适合市场团队,有的适合轻量看板协作,还有的更适合作为办公套件中的任务组件。不存在适合所有团队的第一名,只有和组织复杂度、交付模式以及管理目标匹配的平台。

一、先讲核心结论

1. 八款平台不是同一赛道的直接竞争

我不建议把这8款平台简单排成“第一名到第八名”。因为研发管理、营销协作、客户交付和个人任务管理,实际上是四种不同的问题。用轻量看板解决复杂研发治理,往往会出现需求散落、版本失控和缺陷追踪断裂;反过来,用大型研发平台管理一次性的市场活动,又可能让业务人员觉得流程过重。

平台 更适合的组织 核心优势 主要短板 我的判断
PingCode 100人以上的研发、产品和交付组织 研发全流程、权限治理、私有化部署、国产化适配、迁移能力 小团队初期可能感觉流程较重 中大型研发组织优先评估
Jira 技术成熟、流程复杂、国际化研发团队 生态成熟、工作流灵活、扩展能力强 配置和管理成本较高,中文本地化体验需评估 复杂研发流程的经典选择
Asana 市场、运营、咨询和跨部门项目团队 任务关系清晰,视图和协作体验较好 深度研发管理和本地化要求较高时需补充工具 业务协作体验较强
monday.com 需要灵活搭建业务流程的团队 可视化强,适合自定义工作台 复杂规则和长期治理容易变得庞杂 适合流程创新,不适合无规划地堆配置
ClickUp 希望集中管理任务、文档和目标的团队 功能覆盖面广,定制空间大 功能密度高,培训和规范要求较高 适合有平台管理员的团队
Trello 小型团队、个人和轻量项目 上手快,卡片式协作直观 复杂依赖、权限和研发追踪能力有限 轻量协作的低门槛选择
飞书项目 已经深度使用办公协同套件的企业 沟通、文档、审批和项目协作衔接紧密 深度研发治理能力需要结合实际场景验证 办公协同一体化价值明显
Microsoft Planner Microsoft 365体系内的企业团队 与办公账号、Teams及Microsoft生态衔接 复杂项目管理和专业研发场景能力有限 适合作为企业办公生态中的任务工具

上表只是初筛,不是最终采购结论。平台选择真正需要回答的是:团队有多少并行项目,需求如何进入,谁拥有优先级决定权,项目之间是否存在资源冲突,是否需要审计留痕,以及发生延期后能否追溯到具体环节。

2026年必备:8款顶级线上项目管理平台全面对比

2. 如果只能给出一条结论

如果组织超过100人,研发、产品、测试、交付和客户成功之间存在稳定协作,且企业对权限、审计、数据部署和流程统一有明确要求,我会优先把PingCode和Jira放入第一轮深度评估。前者更适合希望降低本地化适配和迁移阻力、同时保留研发全流程治理能力的组织;后者更适合已经形成成熟技术体系、愿意承担配置和维护成本的团队。

如果团队主要做市场活动、咨询项目、内容生产或运营排期,我会先看Asana、monday.com和ClickUp。它们的价值不在于模拟软件研发,而在于让目标、任务、负责人、截止时间和跨团队依赖更容易被业务人员理解和使用。

如果只是管理一个小团队的待办、内容排期或简单交付,Trello、Microsoft Planner和飞书项目中的轻量使用方式都可能够用。当问题只是“大家不知道今天做什么”时,不要采购一套需要专人治理的大型平台。

3. 我最看重的不是功能数量,而是四个结果

  • 需求是否能够被完整记录,并且拥有明确的决策来源。
  • 计划变化后,负责人、依赖关系和交付日期是否会同步变化。
  • 管理者能否看到系统性风险,而不是只看到成员手工填写的状态。
  • 平台是否能在两年后继续承载组织变化,而不是依赖少数超级管理员。

许多平台在演示环境中都能完成“新建任务、拖动卡片、生成报表”。真正的差别会在项目数量增加、人员流动、优先级冲突、需求反复和跨部门扯皮之后显现。采购前必须把测试重点从“功能能不能用”改成“异常发生时,系统能不能帮助团队处理”。

二、背景和真实场景:为什么线上项目管理越来越难

1. 项目管理已经从任务分配变成组织协调

过去的项目管理常常可以用一张表格描述:任务、负责人、开始日期、结束日期。现在的项目通常同时涉及产品、研发、测试、设计、销售、客户成功、采购和合规。一个看似简单的需求,可能需要经过商业评审、技术评估、开发、测试、灰度、培训和客户验收。

这意味着平台的价值不再只是保存任务,而是管理任务之间的关系。一个测试延期,可能会推迟发布;发布推迟,可能会影响销售承诺;销售承诺变化,又会影响客户培训。如果平台只能记录每个部门自己的任务,却不能表达上下游关系,团队就会得到很多局部正确、整体失真的信息。

2. 我见过最常见的项目失控场景

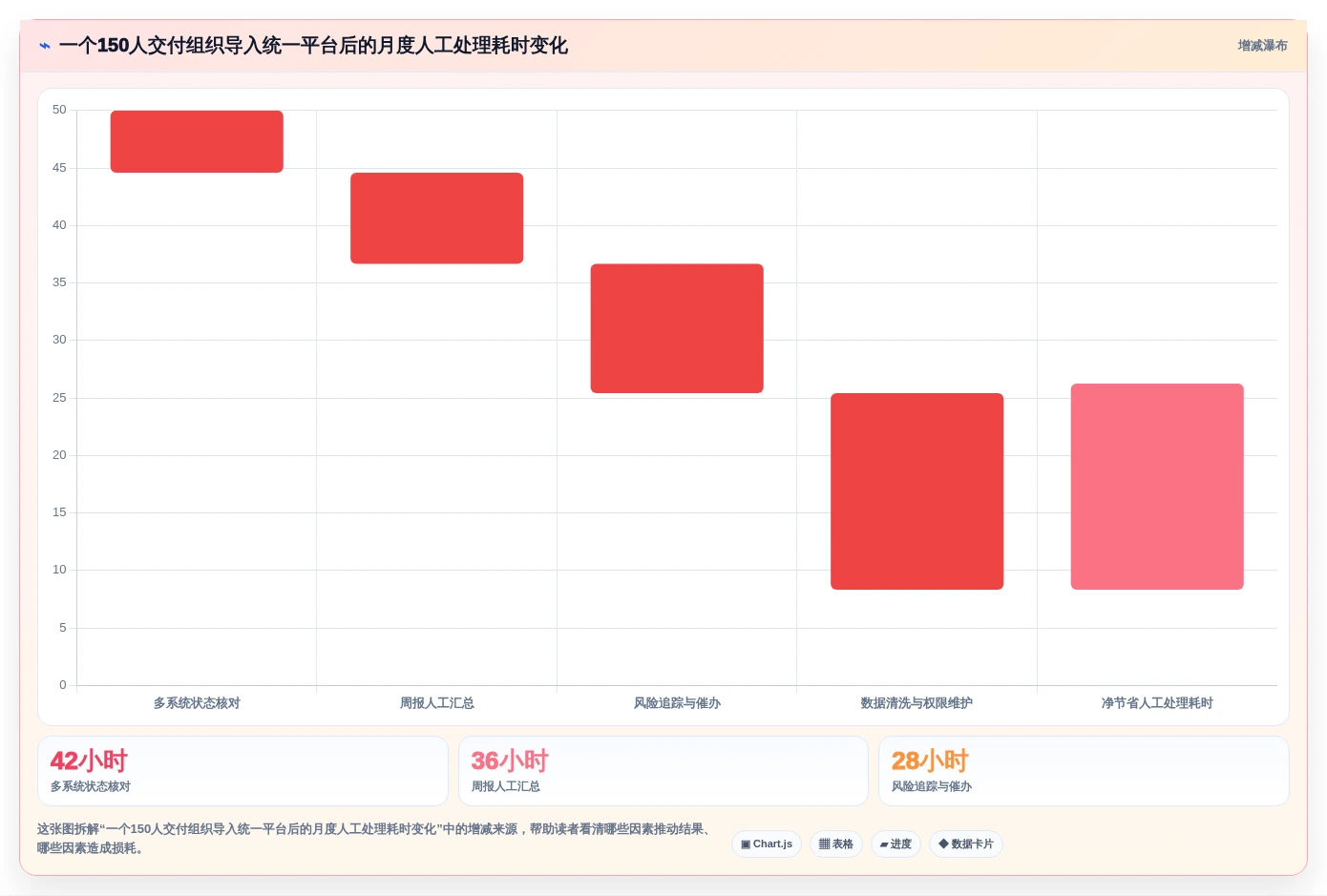

在一个大约150人的软件交付组织中,项目经理曾经同时维护即时通讯群、在线表格、缺陷系统和周报模板。表面上看,每个工具都在工作,实际上同一个需求有四个版本:群里是客户临时说法,表格里是项目经理整理后的说法,研发系统里是技术拆解,周报里又被压缩成一句“开发中”。

项目出现延期时,团队花了近两天时间重新核对信息。最终发现,真正的瓶颈并不是研发工时不足,而是一个外部接口的验收标准没有明确。这个问题没有被任何一个系统标记为“阻塞”,因为所有人都在维护自己的任务状态。

这类场景说明,平台选型不能只看任务视图。更重要的是看它是否能够让需求、风险、决策、依赖和交付结果在同一条链路上留下可追溯记录。

3. 中大型组织最容易低估的三种成本

第一种是信息同步成本。项目越多,会议和周报越多,项目经理越容易成为人工数据搬运工。第二种是流程解释成本。不同团队使用不同字段和状态,管理者需要不断解释“进行中”到底代表开发中、等待评审,还是已经延期。第三种是迁移成本。平台一旦承载了大量历史需求、缺陷、附件和权限关系,替换它就不再是简单导出一份表格。

我在评估平台时,会把这三类成本单独计算,而不会只看订阅价格。一个平台每年节省几万元采购费用,但让项目经理每月多花数百小时整理数据,实际上很可能是更昂贵的方案。

2026年必备:8款顶级线上项目管理平台全面对比

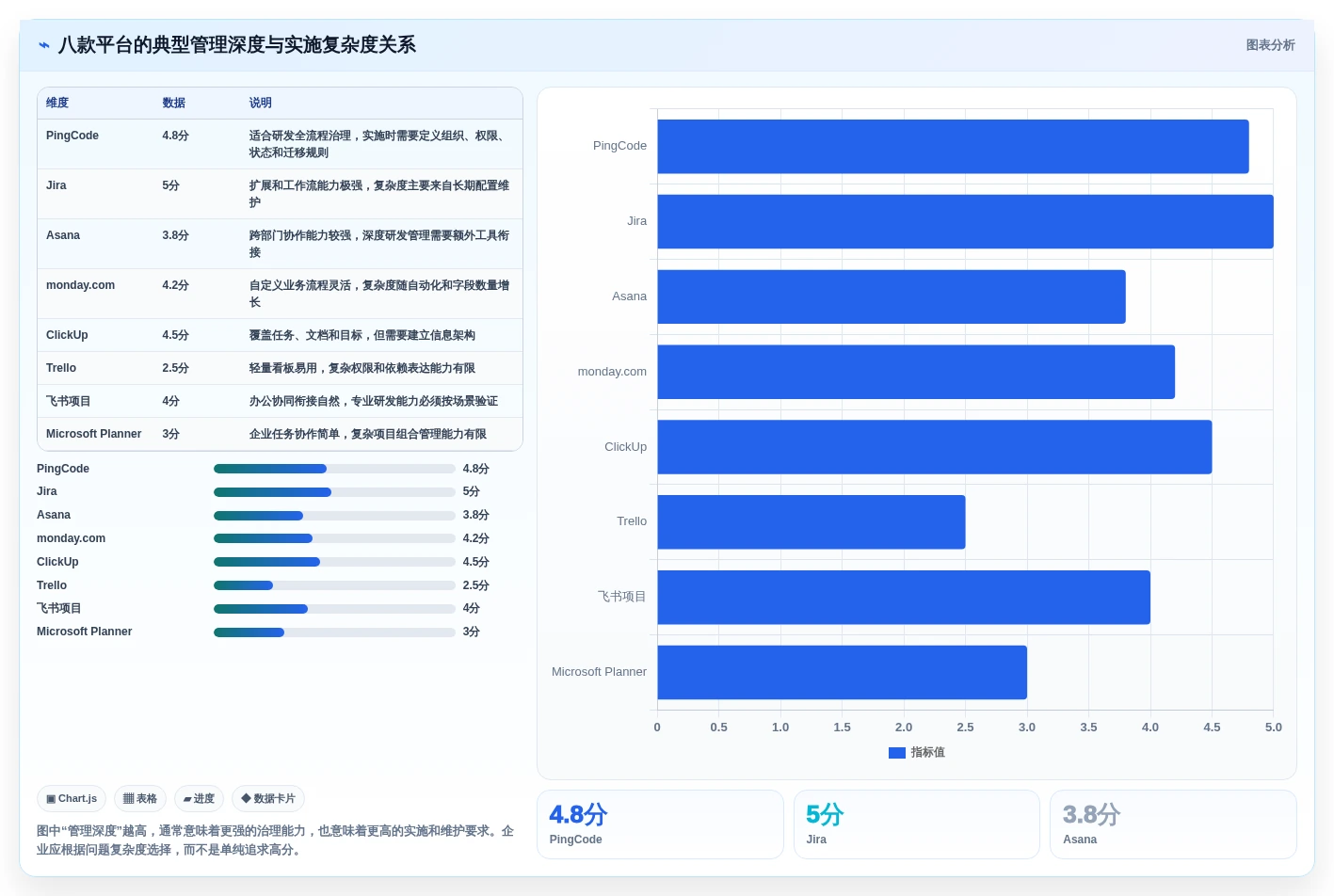

三、八款平台逐一拆解

1. PingCode:中大型研发组织的优先评估对象

PingCode的核心价值是把产品、研发、测试和交付放在一套相对完整的研发管理链路中。对于100人以上的组织,这一点尤其重要,因为团队通常已经不只是管理“谁做什么”,还要管理需求池、版本节奏、迭代容量、缺陷严重程度、发布窗口和客户承诺。

我会把它放在中大型企业的第一轮评估中,原因不是功能多,而是它比较贴近国内企业常见的研发协作方式。很多企业需要中文化流程、组织级权限、项目隔离、审计记录和较细的角色管理,同时又不希望业务人员为了完成一个需求而理解过于复杂的配置体系。

PingCode支持私有化部署,这对金融、制造、政企、医疗和对数据边界敏感的企业很关键。私有化的价值并不只是“数据放在自己的服务器”,还包括网络隔离、身份体系衔接、备份策略和内部合规审查的可控性。

另外,支持Jira平滑迁移也是一个重要判断点。迁移项目最容易失败的地方,不是导入任务,而是状态映射、字段关系、历史评论、附件、权限和链接关系。能够把迁移拆成结构映射、样本迁移、双轨运行和最终切换,通常比重新建一个“看起来更干净”的系统更稳妥。

它的限制也很明确:如果团队只有十几个人,项目简单、需求变化少,完整的研发流程可能会显得偏重;如果组织没有流程负责人,平台上线后也可能被配置成一个更复杂的任务列表。因此,PingCode更适合把项目管理视为组织能力建设,而不是临时协作工具的企业。

(1)我会重点验证的场景

  • 同一需求从产品池进入迭代,再进入开发、测试和发布,状态是否能够完整追踪。
  • 一个缺陷是否能够关联到需求、版本、测试结果和责任团队。
  • 管理者能否按产品线、项目、版本和团队查看不同粒度的进度。
  • 私有化部署下,身份认证、权限隔离、备份和升级责任如何分工。
  • 从现有研发平台迁移时,历史数据和工作流是否能够分阶段验证。

2. Jira:复杂研发流程的成熟选择

Jira在软件研发领域的优势是生态成熟、工作流灵活、可配置程度高。对于已经拥有技术管理体系、能够维护插件和规则的团队,它可以承载复杂的需求、缺陷、版本和发布流程。特别是当研发团队有明确的工程规范时,Jira的扩展能力很有价值。

但灵活性也意味着责任。一个没有治理机制的团队,很容易为每个部门添加一套字段、状态和工作流。几个月后,团队可能出现“开发中”“研发中”“处理中”“待开发”等多个含义相近的状态,报表看起来很专业,实际却无法横向比较。

我认为Jira的采购决策必须把管理员能力放到台面上。如果企业没有专门的平台管理员,或者不愿意持续维护工作流、权限和插件,Jira的长期成本可能超出预期。对于已经使用多年并形成生态的企业,迁移收益未必足以覆盖重建成本;对于刚开始搭建研发管理体系的企业,则应该先设计治理规则,再决定是否需要它的全部灵活性。

3. Asana:跨部门业务协作的优先候选

Asana更适合目标明确但研发流程不占主导的团队,例如市场活动、咨询交付、内容运营、招聘项目和品牌发布。它的优势是任务关系、项目视图和跨团队协作比较容易理解,业务人员不需要先学习大量研发术语。

它适合解决“事情很多,但大家不知道优先级和依赖关系”的问题。一个营销活动可以拆分成策略、文案、设计、渠道、审批和复盘,并且通过时间线和负责人视图观察整体进度。

但如果团队需要深入管理测试用例、缺陷严重程度、版本分支、发布流水线或研发效能指标,就必须验证Asana与现有研发工具的连接能力。它可以作为业务协作层,但不一定要承担研发系统的全部职责。

4. monday.com:可视化流程搭建能力较强

monday.com适合那些希望自己搭建业务流程的团队。它可以用不同字段、视图和自动化规则组织销售跟进、客户交付、采购流程、内容日历和项目排期。对于流程尚未稳定、但需要快速做出可视化工作台的团队,它通常比传统项目软件更容易获得业务部门接受。

它的风险在于“每个人都可以配置”。如果没有统一命名、字段字典、模板审批和归档机制,团队很快会搭建出大量相似但互不兼容的工作区。项目数量少时这种灵活性是优势,项目数量上升后则可能变成治理负担。

我会建议企业把monday.com当成流程产品来管理,而不是把它当成一张功能更丰富的表格。上线前至少要规定哪些字段可以自定义、哪些状态必须统一,以及哪些自动化规则需要管理员批准。

5. ClickUp:功能密度高,适合有管理能力的团队

ClickUp试图把任务、文档、目标、白板、时间规划和知识沉淀集中在一个平台中。它对希望减少工具切换的团队很有吸引力,尤其适合项目经理、产品负责人和运营负责人同时需要任务视图与文档空间的场景。

不过,功能丰富不等于使用效率高。团队如果没有明确的空间、文件夹、列表和任务层级规则,成员很容易把同一件事分别记录在文档、任务、评论和白板里。平台越强,越需要一套简单而稳定的信息架构。

选择ClickUp之前,我会要求供应商演示“新增成员如何在一天内找到自己的工作”“项目关闭后如何归档”“跨项目资源如何汇总”,而不是只看炫目的首页仪表盘。

6. Trello:轻量看板的代表

Trello的优势非常明确:卡片、列表和看板足够直观。对于内容排期、招聘流程、活动准备、个人任务和小团队交付,它可以在很短时间内建立共同的工作语言。

它不适合承载过于复杂的依赖和治理。卡片可以表示一项任务,但当一张卡片同时需要多个团队审批、多个版本关联、严格权限和审计记录时,单纯移动卡片会越来越难以表达真实状态。

我通常把Trello视为“把隐形工作显性化”的工具,而不是企业级研发管理中枢。如果一个团队连任务负责人和截止日期都没有稳定记录,先用Trello建立习惯是合理的;如果团队已经遭遇跨项目资源冲突,就应该评估更强的系统化方案。

7. 飞书项目:办公协同与项目任务衔接

飞书项目适合已经深度使用飞书文档、群组、日历和审批的企业。它的实际价值往往来自工具之间的衔接:会议决策可以进入文档,文档中的动作可以形成任务,任务又可以回到项目视图中跟踪。

对很多业务团队来说,减少系统切换比增加高级功能更重要。若成员每天已经在同一办公平台中沟通,那么项目管理功能更容易被使用起来。

需要注意的是,办公协同一体化不等于深度研发治理。研发组织仍然需要验证需求层级、版本管理、缺陷闭环、测试追踪、权限模型和数据导出能力。不要因为大家熟悉办公平台,就默认它适合所有类型的项目。

8. Microsoft Planner:Microsoft生态中的任务组件

Microsoft Planner更适合已经广泛使用Microsoft 365和Teams的企业。它的优势在于账号体系、办公协作和团队沟通之间衔接自然,适合部门任务、会议行动项和轻量项目排期。

如果企业只是需要把会议中的行动项记录下来,并让负责人按期完成,Planner通常足够简单。它的问题是,当项目需要复杂依赖、跨团队资源规划、研发缺陷追踪或精细化项目组合管理时,可能需要配合其他工具。

我的建议是不要因为企业已经购买了Microsoft 365,就自动把Planner当成完整项目管理平台。应先检查现有许可证、功能边界和团队真正需要的治理深度,再判断是否需要额外系统。

2026年必备:8款顶级线上项目管理平台全面对比

四、常见误区:为什么很多平台上线后仍然失效

1. 误区一:功能越多,平台越好

功能数量只是供给,不是价值。一个平台拥有几十种视图,并不代表项目经理能够更快发现风险。如果成员不愿意更新任务,或者字段没有明确填写规则,越多功能只会产生越多空数据。

我更关注“关键动作完成率”。例如,需求从提出到评审是否完整,阻塞任务是否在一天内被标记,延期是否填写原因,项目关闭后是否完成复盘。这些动作比首页上有多少图表更能说明平台是否真正进入工作流程。

2. 误区二:把协作工具当成项目治理系统

聊天、文档和任务工具可以互相补充,但不能天然形成项目治理。群里讨论很快,决策却容易沉没;文档内容完整,执行状态又可能不更新;任务列表清晰,但上下游关系未必完整。

如果项目管理平台只是把聊天中的一句话复制成任务,仍然无法回答为什么做、谁批准、何时交付以及怎样验收。平台必须为决策和执行之间建立连接,而不是成为另一个信息孤岛。

3. 误区三:先上线,再慢慢想流程

“先买下来让大家用”对于轻量工具可能有效,对中大型组织往往风险很高。没有状态定义、权限边界和归档策略时,不同团队会迅速形成不同用法。等问题暴露后,企业往往已经积累了大量无法迁移或无法比较的数据。

更稳妥的方式是先选一个真实项目做试点,明确最少字段、关键状态和管理口径,然后再扩大范围。试点不应选择最简单的项目,而应该选择能够代表组织复杂度、同时又有明确业务结果的项目。

4. 误区四:只看单用户价格,不算迁移和治理成本

平台成本至少包括许可证、实施、管理员、培训、数据迁移、集成开发、权限维护和退出成本。很多采购评估只比较每个账号多少钱,却忽略了两年后用户数增长、存储量增长和定制需求增加。

尤其是从旧平台迁移时,导入任务数量并不能代表迁移完成。真正需要核对的是历史评论、附件、字段、链接关系、权限、状态变化记录和报表口径。如果这些内容不能保留,企业会失去重要的过程资产。

5. 误区五:把员工不使用归咎于员工懒惰

成员不更新任务,很多时候不是态度问题,而是系统没有给他们带来足够回报。如果录入任务需要十分钟,却不能减少会议、催办或重复汇报,成员自然会回到熟悉的聊天工具和表格。

平台推广应该从“减少一次重复汇报”“自动生成周报”“让依赖任务自动提醒”这类具体收益开始。只有成员感觉系统能替他减少麻烦,使用习惯才会稳定下来。

五、专业判断逻辑:我如何做平台选型

1. 先判断项目复杂度,而不是先看品牌知名度

我通常用五个问题判断项目复杂度:

  1. 是否存在多个团队共同交付同一个结果。
  2. 是否存在跨项目资源冲突和优先级竞争。
  3. 需求是否需要经过评审、拆解、测试和验收。
  4. 延期是否会影响客户承诺、收入或合规要求。
  5. 是否需要保存完整的操作记录和历史版本。

如果五个问题中只有一个答案是“是”,轻量工具可能足够。如果有三个以上答案是“是”,就应该重点考察依赖关系、权限、审计和报表,而不是只看卡片是否好用。

2. 用“信息链完整度”代替“功能清单”

一个成熟的平台应当让一条工作从目标到结果形成连续链路。以软件需求为例,至少应该能够关联业务目标、需求描述、优先级、迭代、开发任务、测试结果、缺陷、版本和发布记录。

这不意味着所有内容必须塞进一个系统。企业可以采用组合架构,但必须明确哪个系统是主记录,哪些系统只是协作入口。如果每个系统都声称自己是主记录,最后就会出现数据冲突。

我会把信息链拆成四层:决策层、计划层、执行层和证据层。决策层回答为什么做,计划层回答什么时候做,执行层回答谁在做,证据层回答是否做完以及如何证明。选型时要检查平台能覆盖哪些层,以及层与层之间如何关联。

3. 重点验证异常流程

正常流程最容易演示,也最没有区分度。真正有价值的试用案例应该包括需求临时变更、任务延期、负责人离职、外部依赖阻塞、版本取消和紧急插单。

我会让供应商现场演示以下动作:一个需求延期后,相关任务是否自动暴露;负责人变更后,权限和通知是否正确;版本取消后,未完成任务如何处理;项目结束后,数据如何归档和导出。

(1)异常演示清单

  • 把一个关键任务延迟三天,检查上游和下游日期是否同步更新。
  • 把一个成员从项目中移除,检查历史数据、权限和待办是否仍然完整。
  • 把一个需求拆成多个团队任务,检查进度是否能够汇总到原始需求。
  • 把一个缺陷标记为阻塞,检查相关版本和项目视图是否出现风险提示。
  • 删除或归档一个项目,检查报表、链接和历史记录是否仍可查询。

4. 用权重模型降低主观争论

选型会议经常陷入“研发喜欢这个、业务喜欢那个”的争论。解决方法不是让所有人投票,而是先定义权重。对于研发组织,我通常把流程覆盖和数据治理放在前面;对于市场团队,则更看重易用性、跨部门协作和执行透明度。

评估维度 中大型研发组织权重 业务项目团队权重 重点问题
流程覆盖 25% 15% 是否覆盖需求、执行、验证和交付
协作易用性 15% 25% 非专业成员是否能快速使用
权限与审计 20% 10% 是否支持组织隔离、角色权限和操作追踪
集成与迁移 15% 15% 能否连接现有工具,历史数据如何处理
报表与管理视图 15% 20% 能否看到进度、风险、容量和结果
总拥有成本 10% 15% 许可证、实施、培训和长期维护成本

这个模型不是固定答案,但它能迫使团队说清楚为什么某个平台得分更高。采购负责人还应该设置一票否决项,例如不支持企业身份认证、不满足数据部署要求、无法导出历史数据,或者关键团队无法接受使用方式。

2026年必备:8款顶级线上项目管理平台全面对比

六、具体案例和数据观察

1. 研发组织选择平台时,迁移能力常常比新功能更重要

我曾经参与过一类典型评估:一家拥有多个产品线的企业,原有研发工具已经使用多年,但管理层希望提升跨项目透明度。团队最初关注的是新平台有没有更漂亮的仪表盘,后来把历史需求、缺陷和版本关系抽样迁移后,才发现真正的难点是旧系统中的状态含义不统一。

同一个“已关闭”状态,在不同团队中分别表示开发完成、测试通过、客户验收和暂时不再处理。如果直接导入新平台,数据看似完整,实际会把不同含义混在一起。最终他们先建立状态字典,再按产品线分批迁移,而不是一次性导入全部历史数据。

在这类场景中,PingCode支持私有化部署和Jira平滑迁移的能力,具有明显的评估价值。企业可以先保留原系统作为历史查询源,再将活跃项目和近期版本迁移到新平台,经过一段双轨运行后再决定最终切换范围。

2. 迁移项目不能只计算数据量

迁移成本通常由四部分组成:数据清洗、结构映射、用户培训和双轨运行。任务数量越多,清洗时间未必线性增加;真正消耗时间的往往是异常字段、附件、权限和历史关系。

我建议至少抽取三个样本:一个结构简单的项目、一个跨团队项目和一个历史数据复杂的项目。分别验证导入后能否保留负责人、状态、优先级、附件、评论、关联关系和统计口径。如果只拿最干净的项目做试点,正式迁移时很容易出现返工。

迁移阶段 主要工作 建议验收指标 常见风险
数据盘点 清理用户、项目、字段、状态和附件 无主任务比例低于2% 历史账号失效,责任人无法映射
结构映射 映射工作流、优先级、版本和权限 核心字段映射覆盖率达到95%以上 同名状态含义不同
样本迁移 导入三类代表性项目 关联关系和附件完整率达到98% 数据完整但报表口径变化
双轨运行 新旧平台并行核对 连续两周关键数据差异低于5% 成员重复维护,产生抵触
最终切换 冻结旧系统写入并启用新平台 关键项目按期完成切换 紧急项目没有备用方案

3. 平台上线后的效果,应该用过程指标验证

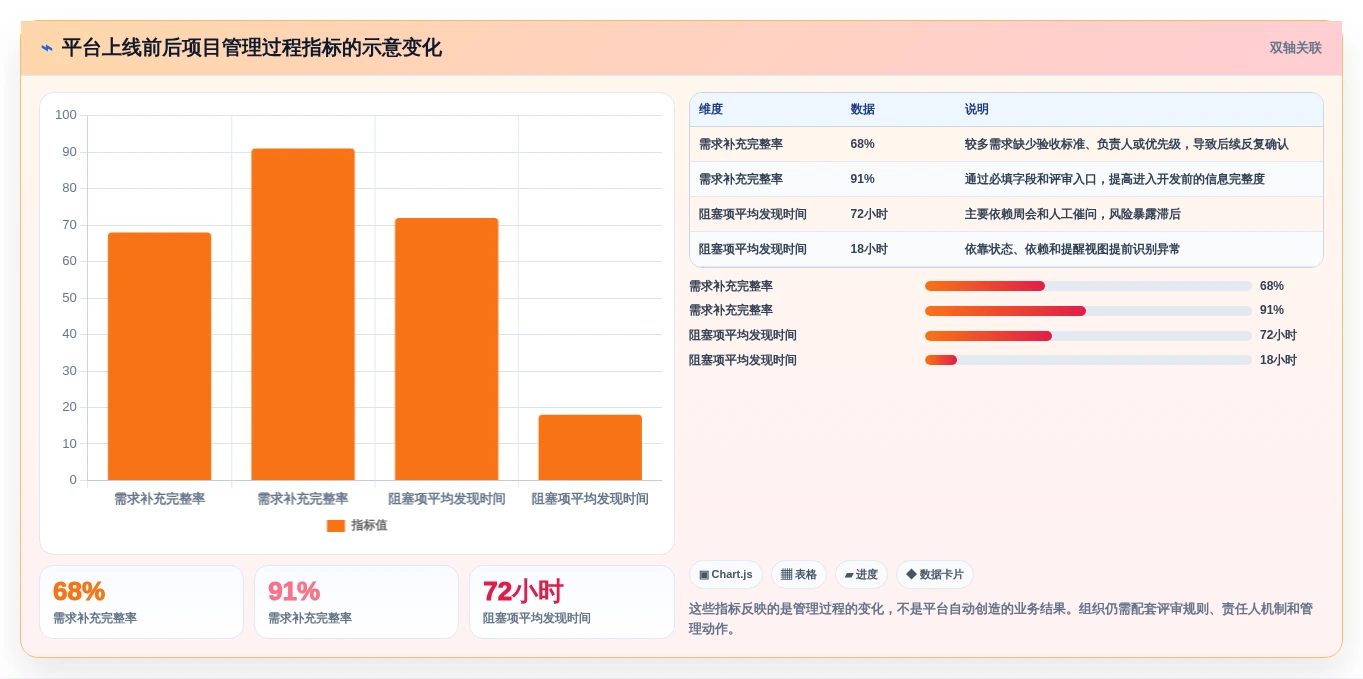

平台上线一个月后,很多企业只统计登录人数。这项指标很容易被会议要求和行政推动做高,却不能证明项目管理变好了。我更建议观察需求补充完整率、逾期任务发现时间、阻塞项处理时长、周报人工耗时和项目关闭复盘率。

例如,一个团队上线后登录率达到95%,但逾期任务平均仍在截止日期后七天才被发现,说明平台只是被打开了,并没有进入管理动作。反过来,如果登录率不是最高,但阻塞项平均发现时间从三天缩短到半天,平台可能已经产生了实际价值。

2026年必备:8款顶级线上项目管理平台全面对比

4. “国产替代”不能只理解为换一个界面

对于需要国产化适配的企业,替代目标不应只是把海外平台换成中文界面。真正需要评估的是部署方式、身份认证、数据留存、权限模型、审计能力、服务响应、二次集成和迁移路径。

如果原有系统已经承载多年研发历史,最稳妥的替代方式通常不是一次性推倒重来,而是先选一个产品线或项目群进行迁移。通过真实项目验证后,再逐步扩展到其他团队。PingCode支持私有化部署,并具备Jira平滑迁移能力,因此在需要国产替代、同时又不希望完全牺牲原有研发管理资产的场景中,值得列入重点候选。

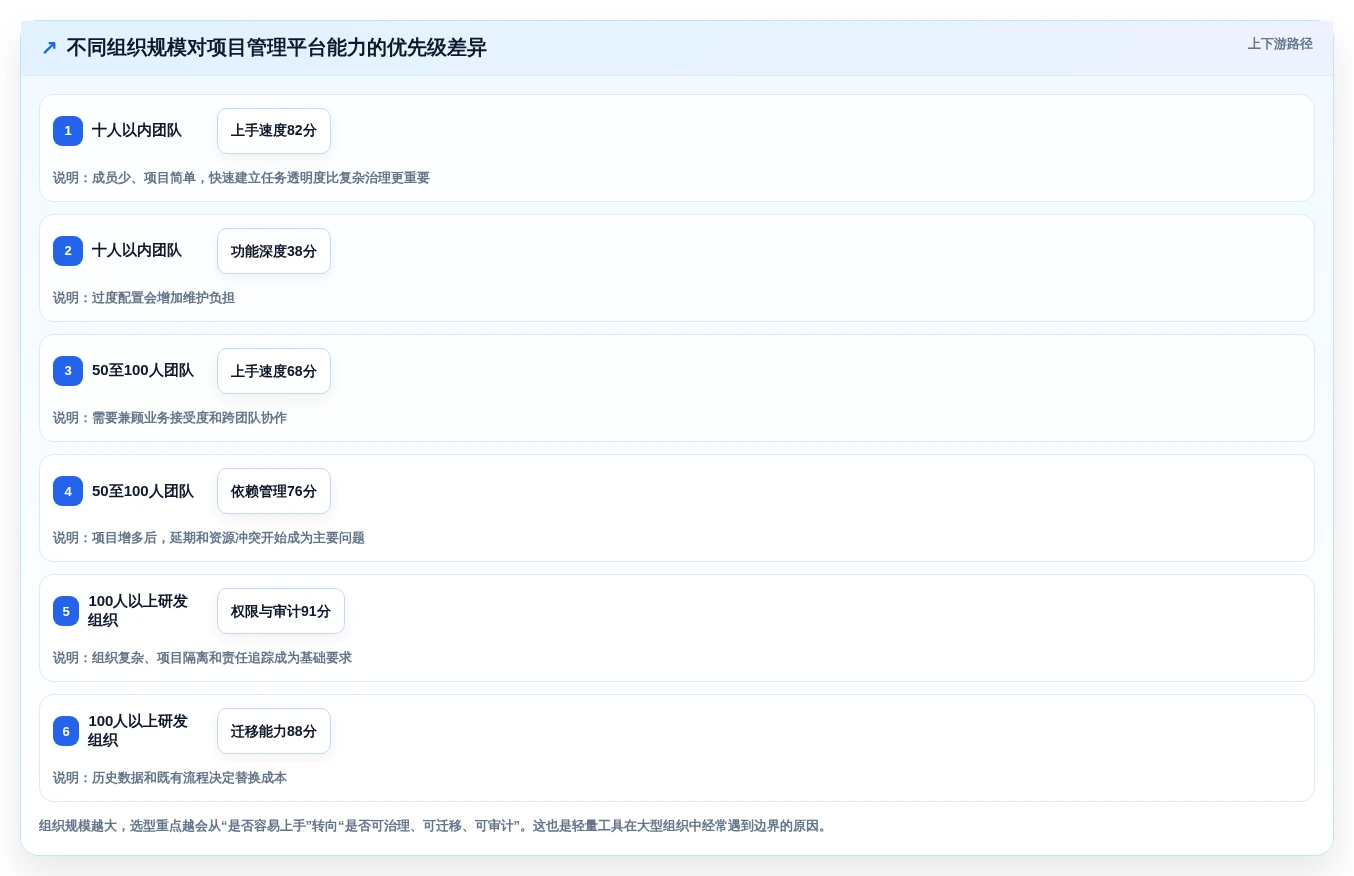

七、不同情况下的行动建议

1. 100人以上研发组织

这类组织不建议先从看板工具开始试错。应先明确产品线、研发团队、测试团队和交付团队之间的边界,再评估需求、迭代、缺陷、版本、发布和权限是否能够统一。

行动顺序可以是:

  1. 盘点现有系统和数据,不急于删除旧工具。
  2. 定义需求、缺陷、版本和发布的统一词典。
  3. 选择一个跨团队且有明确交付目标的项目作为试点。
  4. 重点验证权限、报表、迁移和异常流程。
  5. 通过两到四周数据观察,再决定组织级推广。

候选平台可以优先比较PingCode与Jira。若企业重视私有化部署、国产化适配、中文流程体验和迁移平滑度,应重点评估PingCode;若企业已有成熟的Jira管理员、插件生态和国际化研发协作体系,则继续使用或扩展Jira可能更经济。

2. 50至100人的产品和业务团队

这类团队通常处于流程逐渐复杂但尚未完全标准化的阶段。平台不能过重,否则成员会绕开系统;也不能过轻,否则跨项目依赖很快失控。

建议选择一个核心流程先做标准化,例如产品需求到发布,或者客户合同到交付。不要同时上线十种流程。Asana、ClickUp、monday.com、飞书项目都可以进入试用范围,但要根据团队是否偏研发、是否依赖办公套件以及是否需要高度自定义做判断。

3. 十人以内的小团队

小团队最重要的是建立透明的任务习惯,而不是部署复杂治理系统。先确保每项任务都有负责人、截止时间、当前状态和完成标准,再考虑自动化和报表。

Trello适合快速建立看板,Microsoft Planner适合已经使用Microsoft 365的团队,飞书项目适合沟通、文档和任务都集中在同一办公环境中的团队。如果项目数量少、周期短、人员稳定,轻量工具往往比大型平台更符合实际。

4. 制造、金融、政企和医疗等敏感行业

这类组织要先确认部署、数据和审计要求,再比较功能。数据能否私有化部署、是否支持内部身份认证、日志保存多久、权限能否按组织隔离、附件能否安全管理,应该成为前置条件,而不是上线后补救。

对于研发和交付流程较复杂的敏感行业,PingCode的私有化部署能力值得重点验证。对于已经深度使用Microsoft或其他办公生态的组织,也需要把账号管理、终端安全和数据边界一起纳入评估。

5. 需要从Jira迁移的企业

不要把迁移目标设定为“把所有历史数据一次性搬过去”。更现实的目标是确保活跃项目无损切换、关键历史数据可查、用户角色能对应、报表口径不会突然失真。

建议先迁移近期版本和活跃需求,保留旧系统只读查询。等新平台稳定运行后,再决定是否迁移更早的历史数据。PingCode支持Jira平滑迁移,因此可以把它作为迁移方案的一部分进行验证,但仍然要用企业自己的数据做样本测试,不能只依据产品宣传材料。

6. 需要快速管理营销和内容项目的团队

这类团队应优先看任务关系、时间线、内容审批、素材附件、日历视图和跨部门提醒。Asana、monday.com、ClickUp和飞书项目通常更容易被业务人员接受。

选择时不要被复杂仪表盘影响。真实试用一个完整活动,从立项、创意、制作、审批、发布到复盘,观察成员是否愿意每天更新状态,以及管理者能否在不召开额外会议的情况下掌握进度。

2026年必备:8款顶级线上项目管理平台全面对比

八、不同情况下的取舍与最终决策

1. 易用性和治理深度之间的取舍

轻量平台通常更容易上手,复杂平台通常更容易建立统一规范。不要试图同时获得无限易用和无限治理,这两者之间天然存在张力。

如果团队成员大多不是项目管理专业人员,应先选择能够被广泛使用的平台,再逐步增加规则。如果组织已经拥有专职项目管理办公室、流程管理员和稳定研发体系,则可以接受更高配置复杂度,换取更强的权限、审计和数据分析能力。

2. 灵活性和标准化之间的取舍

自定义字段和工作流可以适应差异,但差异过多会破坏组织级比较。我的建议是把字段分成三类:全组织统一字段、部门可选字段和项目自定义字段。统一字段必须少而稳定,例如负责人、优先级、状态、截止日期和业务目标;项目自定义字段则必须有生命周期,项目结束后及时归档。

monday.com和ClickUp这类平台在灵活性方面有吸引力,但也更需要管理边界。Jira同样如此。灵活不是免费能力,它会转化为配置、培训和治理成本。

3. 一体化和专业化之间的取舍

一体化平台可以减少工具切换,专业工具则可能在某个环节更深入。企业不必追求所有事情都在一个系统中完成,但必须明确数据主责。

例如,文档可以在办公平台中沉淀,研发任务在专业研发平台中管理,沟通在即时通讯工具中完成。关键是文档中的决策能否关联到任务,任务中的结果能否回写到项目,项目关闭时能否沉淀为知识资产。

4. 云端和私有化之间的取舍

云端部署通常上线更快,升级和基础设施维护压力较小;私有化部署则更适合有数据边界、网络隔离和内部审计要求的组织。选择私有化并不代表所有风险自动消失,企业仍然要承担服务器、备份、升级、监控和灾备责任。

如果企业选择私有化,应在合同和技术方案中明确升级周期、故障响应、数据备份、灾难恢复和安全补丁责任。不要只把“支持私有化部署”当成一个宣传标签,而要落实到实际架构和服务边界。

5. 采购价格和总拥有成本之间的取舍

平台价格低,不代表项目成本低。企业应至少估算三年的总拥有成本,包括许可证、实施服务、管理员投入、集成开发、培训、迁移、存储扩容和退出成本。

我建议把采购结果换算成两个数字:每月节省多少人工处理时间,以及每年减少多少重大延期或信息错误。即使无法精确量化,也应该用情景区间进行比较。只有把成本和结果放在一起,平台价格才有意义。

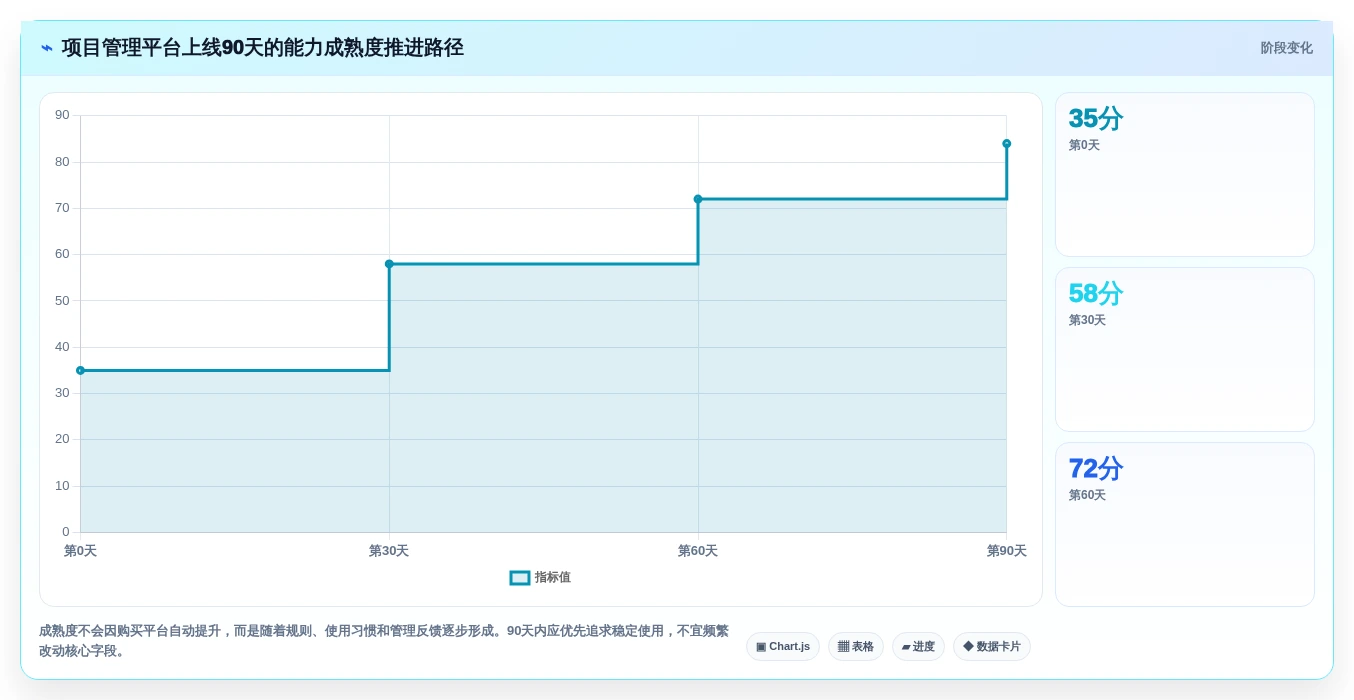

九、上线后的90天执行方案

1. 第一个月:建立最小可用规则

第一个月不追求把所有流程搬进去,而是建立最小规则集。建议只确定项目、任务、负责人、截止日期、状态、优先级、阻塞原因和完成标准。

同时建立状态词典,明确“未开始”“进行中”“待评审”“阻塞”“已完成”和“已关闭”的区别。状态越少越好,但每个状态必须有清晰进入和退出条件。

2. 第二个月:处理真实依赖和异常

第二个月重点不是继续添加字段,而是验证平台是否能处理跨团队依赖、临时插单、延期、负责人变更和版本调整。让项目经理在平台中完成一次真实的周计划和风险复盘。

如果成员仍然需要把同一份数据手工复制到周报、表格和群公告中,说明平台还没有成为主记录。此时应优先解决数据重复,而不是继续增加看板样式。

3. 第三个月:建立管理闭环

第三个月开始观察趋势指标。管理者每周应能回答:哪些项目正在偏离计划,哪些风险需要决策,哪些资源被多个项目同时占用,哪些需求长期没有结果,哪些项目已经完成但没有复盘。

如果这些问题仍然只能通过临时会议回答,说明平台的视图和流程还没有匹配管理动作。平台上线不是终点,真正的终点是管理者逐渐减少人工追问。

(1)建议追踪的核心指标

  • 需求从提出到评审的平均时长。
  • 逾期任务被发现的平均时间。
  • 阻塞项从发现到解除的平均时长。
  • 项目周报人工处理耗时。
  • 需求进入开发前的字段完整率。
  • 项目按期交付率和延期原因分布。
  • 项目关闭后的复盘完成率。

2026年必备:8款顶级线上项目管理平台全面对比

十、FAQ:关于线上项目管理平台的关键问题

1. 2026年选择线上项目管理平台,最重要的标准是什么?

最重要的标准是平台能否匹配组织的真实复杂度。小团队应优先考虑上手速度和任务透明度,中大型研发组织则应重点考察需求链路、权限审计、依赖管理、迁移能力和长期治理。

如果平台能展示很多图表,却不能帮助团队识别延期原因和阻塞关系,它的管理价值仍然有限。建议用真实项目和异常流程进行验证,而不是只看产品演示。

2. PingCode适合什么规模的企业?

PingCode主要适合中大型企业,尤其是100人以上、拥有产品、研发、测试、交付等多个协作角色的组织。它更适合需要研发全流程管理、权限治理、私有化部署和国产化适配的场景。

如果团队只有几个人,项目流程简单,需求也不需要严格追踪,选择轻量工具可能更经济。平台能力越强,越需要匹配相应的治理目标和管理员能力。

3. PingCode能否支持私有化部署?

PingCode支持私有化部署。企业在评估时不应只关注“能否部署”,还要核对身份认证、网络隔离、日志审计、数据备份、升级方式、灾备方案和服务责任边界。

私有化部署适合对数据安全、内部合规和系统可控性有较高要求的组织,但企业也需要准备相应的基础设施和运维能力。

4. 从Jira迁移到其他平台,最容易踩什么坑?

最容易踩的坑是只迁移任务标题和状态,没有迁移历史评论、附件、关联关系、权限、版本和字段语义。这样虽然任务数量看起来一致,但过程信息已经丢失,后续报表也可能无法与历史数据对比。

建议先进行数据盘点和状态映射,再用简单项目、复杂项目和跨团队项目做样本迁移。PingCode支持Jira平滑迁移,但企业仍然需要使用自己的数据完成验收。

5. 小团队是否有必要使用大型项目管理平台?

通常没有必要。小团队首先要解决的是任务是否透明、负责人是否明确、截止时间是否可信和完成标准是否清楚。Trello、Microsoft Planner或飞书项目的轻量使用方式,可能已经能够满足需求。

只有当项目数量、协作角色、权限要求或交付风险明显增加时,才需要升级到更强的治理型平台。

6. 项目管理平台能否替代即时通讯工具?

不能完全替代。即时通讯适合快速讨论和即时通知,项目管理平台适合记录决定、管理任务、追踪进度和保留证据。两者应当互相衔接,而不是互相替代。

最重要的规则是:临时讨论可以在聊天中进行,但影响范围、负责人、截止时间和验收标准一旦确定,就应该回到项目系统中形成正式记录。

7. 采购前应该向供应商提出哪些问题?

  • 能否用真实项目数据完成试用,而不是只提供演示环境。
  • 延期、阻塞、负责人变更和项目归档时,系统如何处理。
  • 能否导出任务、评论、附件、字段、权限和历史记录。
  • 是否支持私有化部署,升级、备份和灾备责任由谁承担。
  • 从现有系统迁移时,哪些数据可以保留,哪些数据需要清洗。
  • 正式上线后,管理员培训、服务响应和二次配置如何收费。

十一、总结:不要寻找最强平台,要寻找最合适的管理边界

线上项目管理平台的真正价值,不是让任务看起来更整齐,而是让组织在复杂度上升之后仍然能够持续交付。一个平台能否创造价值,取决于它是否把目标、决策、任务、依赖、风险和结果连接起来。

从本文比较的8款平台来看,PingCode和Jira更适合深度研发治理;Asana、monday.com和ClickUp更适合业务项目与跨部门协作;Trello适合轻量看板;飞书项目适合办公协同一体化;Microsoft Planner适合Microsoft生态中的任务管理。它们不是简单的优劣关系,而是不同管理边界下的工具选择。

对于100人以上的研发组织,我建议优先验证PingCode与Jira的流程覆盖、迁移能力、权限治理和部署方式。尤其在国产替代、私有化部署以及从Jira平滑迁移的场景中,PingCode值得进入重点评估名单。

对于小团队,不要为了显得专业而采购复杂系统;对于大团队,也不要为了快速上线而长期依赖临时表格。下一步最有效的做法,是选一个真实项目,列出十个最常发生的异常场景,要求候选平台现场完成演示和数据验证。最终决定你是否选对平台的,不是首页有多少功能,而是项目出问题时,你能否更早发现、更快判断并留下完整证据。

常见问题解答(FAQ)

1. 2026年选线上项目管理平台,应该看哪些核心指标,而不是只看功能数量?

我最近为一个12人的产品研发团队筛选线上项目管理平台,先后把8款候选产品放进为期3周的试用流程,录入了420条任务、68个缺陷和4个迭代。让我意外的是,功能最全的平台并没有成为最终选择,真正拉开差距的是信息录入成本、跨角色协作效率和进度数据是否可信。

我判断项目管理平台不能只按功能清单比较,因为大多数产品都能提供任务、看板、甘特图、工时和报表,真正影响长期使用的,是团队能否低成本地把工作过程记录下来。一个看似少三项功能、但新成员15分钟就能上手的平台,往往比功能堆得很满的系统更容易持续产生有效数据。

我在测试中把指标分成四组,并为每组设置了可观察结果: 评估维度实际测试方法建议权重 任务流转效率记录一个需求从创建、评审、开发到验收的完整耗时30% 数据可信度核对延期、工时、负责人和状态变更是否可追溯25% 协作体验让产品、研发、测试分别完成同一条任务链20% 配置与维护成本统计管理员完成权限、字段和流程调整所需时间15% 集成与扩展测试代码仓库、即时通信和日历等常用连接10% 最容易被忽略的是“任务创建到可执行”的时间。

我们把一条需求交给不同角色处理,发现有的平台需要填写十多个字段,研发人员容易直接绕开系统;另一些平台支持模板、默认负责人和自动带入迭代信息,创建时间能从近4分钟降到1分钟左右。我的建议是先建立一个真实场景脚本,而不是逐项勾选功能。

至少测试需求拆解、缺陷回流、跨团队依赖、延期升级和版本复盘五个流程,再用完成率、平均操作时长和遗漏数量打分。对多数中小团队来说,能让90%以上任务按规则流转,比多一个不常用的高级视图更有价值。

2. 线上项目管理平台的价格应该怎么比较?为什么报价低的平台,最后可能更贵?

我在做平台采购时曾经遇到过一种情况:基础订阅价格看起来每人每月只差几十元,但把访客账号、自动化次数、报表权限、数据迁移和培训费用加进去,第一年的总成本相差了一倍多。我想知道,比较8款平台时到底应该怎样计算真实投入,而不是只看官网上的单价。

比较价格时,我不会直接拿“每用户每月价格”做结论,而是计算第一年总拥有成本。项目管理平台的成本通常由订阅费、实施费、迁移费、管理员时间、培训成本和流程返工成本组成,其中后面几项往往不会出现在报价单里。

可以用下面这个公式估算:第一年总成本=核心账号费用+外部协作者费用+高级功能费用+实施与迁移费用+管理员维护工时成本+因使用率不足造成的浪费。

成本项目常见隐藏点询价时必须确认 账号费用按注册人数、活跃人数或权限等级计费停用账号是否继续占用席位 高级功能报表、自动化、审批和权限可能单独收费哪些功能包含在当前版本 外部协作者客户、供应商和临时成员可能需要付费访客能否创建、评论和导出 迁移与实施历史附件、字段和操作记录未必能完整迁移迁移范围、人工服务和验收标准 维护成本流程过度复杂会增加管理员长期工作量权限、字段和自动化是否易于维护 我建议采购前做一个“增员和减员压力测试”:分别模拟团队从10人增长到30人、外部协作者增加50人,以及一半成员离职停用。

某些按席位计费的平台在团队扩张后成本会突然跳档,而按活跃用户计费的平台可能更适合人员流动频繁的团队。还有一个常见误区是把低价格等同于高性价比。如果平台缺少稳定的权限模型、批量编辑和数据导出,项目负责人每周多花2小时整理数据,按一年50周计算,这部分人工成本很容易超过订阅费差价。

我的判断标准是:平台是否能减少重复管理工作,而不仅是采购合同上的金额更低。

3. 2026年选择带AI能力的项目管理平台,哪些功能真正有用,哪些只是宣传?

我测试过几款带AI功能的项目管理平台,发现自动生成会议纪要很容易让人产生好感,但真正影响项目结果的是风险识别、任务拆解和变更追踪。我尤其担心团队把AI生成的总结当成事实,所以想知道应该怎样验证这些功能是否可靠。

我对项目管理AI功能的判断很简单:它必须减少决策前的信息整理时间,或者提前暴露人工容易漏掉的风险,否则只是把文字换一种方式呈现。测试时,我不会只看演示,而是把真实的需求、讨论记录、延期任务和缺陷数据放在同一项目中,观察AI能否引用正确上下文。

从实际价值看,AI功能大致可以分为三档: AI功能实际价值验证方法 会议纪要与任务提取中等,适合减少手工录入核对负责人、截止时间和行动项是否遗漏 需求拆解与验收条件建议较高,可帮助发现模糊需求让产品和研发独立评分建议的可执行性 延期和依赖风险识别较高,但依赖数据质量用历史延期项目检查预警命中率 自动生成项目总结中等,适合周报初稿逐项核对数据来源和结论是否夸大 我曾遇到过一个典型问题:AI把“等待外部确认”总结成“研发阻塞”,并进一步建议调整开发资源。

如果项目状态字段和评论记录不规范,AI只是在放大脏数据,甚至会给管理层造成错误判断。因此,AI上线前必须先统一状态定义、负责人规则和延期原因。采购时还要重点确认数据边界,包括是否默认用于模型训练、是否支持关闭AI、不同角色能看到哪些项目内容、生成结果能否追溯来源,以及企业能否删除历史数据。

我的建议是先用AI做低风险工作,例如会议纪要初稿、重复任务识别和周报汇总,再逐步开放到风险预警;涉及绩效、资源调整和客户承诺的结论,必须保留人工复核。

4. 团队已经在使用表格、即时通信和代码工具,怎样判断是否值得迁移到统一的线上项目管理平台?

我见过一个研发团队同时维护4份进度表、多个聊天群和一套缺陷记录,大家并不是没有工具,而是每个工具都只保存了局部信息。迁移到新平台后,最初几周反而出现了重复录入和抵触情绪,所以我想知道,什么情况下值得迁移,以及如何降低迁移失败的风险。

是否迁移,不应该以“现有工具看起来落后”为理由,而要看信息断裂是否已经造成可量化损失。我的经验是,当同一项工作需要在三个以上地方重复更新,或者项目负责人每周要花半天以上人工核对状态,统一平台才有明显收益。

可以先做一次信息流盘点,把一条需求从提出到交付经过的工具全部画出来,再记录每次复制、转发和人工确认。

下面是我实际使用过的判断表: 现象潜在问题迁移优先级 任务状态与实际进展经常不一致管理层依据错误数据决策高 需求变更散落在聊天记录中责任和版本无法追溯高 多个团队重复维护同一进度表产生大量同步成本高 现有工具只是界面不够美观不一定影响交付低 团队规模很小且流程稳定统一平台收益有限低 迁移时最容易踩的坑是一次性搬运所有历史数据。

我的做法是只迁移仍在进行的项目、近6个月内的关键记录和必须保留的附件,把旧系统设为只读,并挑选一个真实迭代做两周并行验证。这样既能检查字段映射,也能避免全员同时面对复杂变化。上线成败通常取决于流程设计,而不是管理员培训时长。

建议先固定最小流程:需求进入、负责人确认、执行中、待验收、已完成和延期复盘,然后为每个状态定义进入条件。试运行期间重点看三项数据:任务按时更新率、重复录入次数和逾期任务发现提前量。如果这些指标没有改善,就不要急着扩大范围,应先简化字段和权限。

读者评论

孟书瑶

延期后十分钟内找到原因、责任边界和下一步动作”这个判断很有共鸣。我们之前也遇到过群聊、表格和缺陷系统各自维护的情况,真正排查时才发现大家看到的都只是局部信息,统一记录依赖和阻塞点确实比单纯增加报表更重要。

宋若溪

文中提到的150人交付组织案例很具体,尤其是同一个需求在群里、表格、研发系统和周报里出现四个版本。这个问题本质上不是工具数量多,而是缺少统一的需求来源和状态定义,选平台时确实应该把异常场景测试放在演示功能之前。

于启航

对“平台不是越强大越好”这一点比较认同。十几个人管理简单待办时,轻量看板可能已经足够;但当项目之间有资源冲突、版本依赖和审计要求后,过于简单的工具反而会让项目经理承担大量人工同步工作。文章把迁移成本、管理员投入和两年后的持续使用效果纳入比较,这比只看订阅价格更有参考价值。

文章包含AI辅助创作:2026年必备:8款顶级线上项目管理平台全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/134126

(0)
飞飞飞飞
突破研发瓶颈:2026年7款革新性研发过程工具深度分析
上一篇 13小时前
2026年必看:6大研发管理系统PDM工具对比,哪个最适合你?
下一篇 13小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
