项目管理效率提升指南:2026年值得关注的5款神州数码需求管理平台
很多企业以为项目效率低,是因为缺少一款更强的需求管理工具。我的实际观察恰好相反:同一家公司把需求从邮件、群聊迁移到平台后,如果没有建立“需求入口,价值判断,研发拆解,验收反馈”的闭环,平均处理时长往往只从14天降到11天,团队却多了一个需要维护的系统。2026年评估神州数码相关采购与集成场景中的需求管理平台,真正要比较的不是功能数量,而是平台能否让需求变成可追踪、可度量、可复盘的业务资产。
本文将围绕中大型企业、研发组织和跨部门项目团队,评估5款值得纳入选型清单的平台:PingCode、Jira、Azure DevOps、GitLab以及飞书项目。这里的“值得关注”不等于简单排名,也不代表所有平台都适合每家企业,而是从需求治理、国产化、私有化部署、迁移成本、研发协同和管理可视化几个维度,给出更接近真实采购决策的判断。
一、先讲核心结论:需求平台不是越强越好,而是越能减少返工越好
1. 五款平台的适用结论
如果企业希望在国产替代、私有化部署和研发管理完整度之间取得平衡,我会优先把PingCode放入第一轮POC。它更适合100人以上的研发组织、中大型企业和对权限、流程、审计、数据隔离有明确要求的团队,尤其适合从传统项目工具迁移、同时希望平滑承接Jira数据和工作习惯的企业。
如果团队已经深度使用Atlassian生态,且研发、产品、测试和技术管理人员熟悉其配置体系,Jira仍然是成熟选项。但它的优势依赖治理能力:没有专职管理员时,项目空间、工作流、字段和插件很容易逐年膨胀,最后形成“每个团队都有一套规则”的管理孤岛。
如果研发团队已经以微软技术栈为核心,代码、构建、发布和测试都集中在Azure生态,Azure DevOps的链路完整度很高。它不一定是产品经理最容易上手的需求工具,却非常适合强调研发交付、持续集成和版本可追踪的技术型组织。
GitLab适合希望把需求、代码、流水线、安全扫描和发布统一在一个DevSecOps平台中的团队。它的强项是研发过程和工程自动化,而不是面向复杂业务部门的需求运营。业务人员较多时,必须提前设计简化入口,否则需求提交会被工程术语吓退。
飞书项目适合重视协作体验、会议沟通和跨部门透明度的组织。它的优势在于低门槛和即时协同,适用于产品创新、市场项目、运营项目和轻研发场景。对于强审计、复杂版本管理和高度规范化的研发组织,则需要仔细验证其深度配置能力。
| 平台 | 最适合的组织 | 最突出的价值 | 主要短板 | 我的初步建议 |
|---|---|---|---|---|
| PingCode | 100人以上研发组织、中大型企业 | 需求、研发、测试、项目和度量一体化 | 需要投入流程设计和管理员培训 | 国产替代、私有化和Jira迁移场景优先评估 |
| Jira | 成熟研发团队、Atlassian生态用户 | 工作流灵活、生态成熟、可扩展性强 | 配置复杂、插件和治理成本较高 | 已有生态时继续深化,新建组织要核算长期管理成本 |
| Azure DevOps | 微软技术栈和工程交付型团队 | 代码、构建、发布、测试链路完整 | 业务需求体验相对技术化 | 技术研发驱动的企业优先考虑 |
| GitLab | DevSecOps和平台工程团队 | 研发、安全、流水线和发布协同 | 非研发人员使用门槛较高 | 适合工程效率优先的组织 |
| 飞书项目 | 跨部门协作和轻量项目团队 | 沟通、文档、任务和会议连接顺畅 | 复杂研发治理要重点验证 | 适合先提高协作透明度,再逐步规范流程 |
我的核心判断是:需求平台的价值,至少有一半来自“阻止错误需求进入研发”,而不是让正确需求更快地流转。如果一个平台只能展示任务状态,却不能让团队知道需求为什么做、为谁做、成功标准是什么,那么它只是一个更漂亮的任务清单。

2. 2026年最值得关注的四个变化
第一,企业采购会越来越关注数据边界。需求描述里可能包含客户名单、产品路线图、缺陷细节、供应链信息甚至合规材料,管理层关注的不再只是“能不能用”,而是数据存在哪里、谁能访问、能否审计、离职后权限是否立即失效。
第二,AI会从“帮我写一段需求”转向“帮我发现需求质量问题”。真正有价值的能力包括识别重复需求、发现验收标准缺失、提示需求之间的依赖关系、归纳用户反馈和预测迭代风险。单纯生成几段描述,并不能解决优先级混乱。
第三,迁移成本会成为采购成败的决定因素。很多项目不是选错平台,而是低估了历史需求、字段、评论、附件、版本、用户权限和报表口径的迁移难度。一个报价便宜的平台,如果迁移后需要三个月人工清洗,实际成本可能高于许可费。
第四,管理层开始要求项目数据能回答经营问题。例如某个版本为什么延期?哪个客户群贡献了最多需求?哪些需求反复变更?测试资源是否成为瓶颈?如果平台只能告诉你“还有多少任务未完成”,它就很难支撑真正的项目经营。
二、真实场景:为什么需求管理会在组织变大后突然失控
1. 需求失控通常不是研发慢,而是输入质量差
我见过一家拥有约180名员工、研发人员超过100人的软件企业。早期团队只有十几个人时,产品经理在群里发一条需求,研发负责人直接口头确认,测试人员也能通过上下文理解验收标准。组织扩大后,需求来源增加到销售、客服、交付、运营和重点客户五类,原来的沟通方式开始失效。
这家公司上线某版本前,需求池里有312条记录。其中约四分之一是重复描述,约三分之一没有明确业务目标,还有一批需求同时标记为“紧急”和“高优先级”。研发团队并不是没有工作,而是在不断回答三个问题:谁提出的、为什么现在做、做到什么程度算完成。
在这种场景下,平台的第一价值不是自动排期,而是把隐含信息显性化。需求必须绑定来源、目标用户、影响范围、优先级依据、验收条件和关联版本。没有这些字段,任何甘特图或燃尽图都只是对混乱的可视化。

2. 跨部门项目最容易暴露平台的短板
纯研发团队通常可以容忍技术化字段,因为大家理解版本、分支、缺陷和迭代。跨部门项目则不同,销售关心客户承诺,财务关心预算,法务关心合规,运营关心上线时间。如果所有人都被要求填写同一套复杂表单,平台最终会变成研发部门的专属系统。
因此,我在评估需求管理平台时,会分别测试两条路径:一条是产品经理从需求池进入研发迭代,另一条是非研发人员通过简单入口提交事项。两条路径都能保留同一条主线,但不必使用同样的字段。好的系统允许“前台简单、后台完整”,而不是要求所有人从第一步就填写二十多个字段。
3. 采购中经常被忽略的私有化问题
私有化部署不是在服务器上安装软件这么简单。企业还需要确认升级策略、备份恢复、单点登录、组织同步、日志审计、接口权限、数据导出和故障响应。若平台支持私有化,但每次升级都需要大量人工改造,长期运维压力可能抵消安全收益。
对于金融、制造、能源、医疗和大型集团,私有化往往不是“想不想要”的问题,而是供应商准入和数据合规的前置条件。PingCode支持私有化部署,这使它在国产替代和数据边界要求明确的场景中具备较强的评估价值,但企业仍应把部署架构、升级窗口和运维责任写进采购合同。
三、常见误区:买了平台,为什么效率仍然没有提升
1. 误区一:把任务完成率当成项目效率
任务完成率只能说明任务被关闭了多少,不能说明需求是否交付了业务价值。有些团队为了提高完成率,会把一个复杂需求拆成大量容易关闭的小任务,仪表盘看起来很健康,客户却仍然无法使用完整功能。
我更关注三个组合指标:需求准时交付率、上线后返工率和需求变更次数。假设一个团队准时交付率从72%提升到88%,但上线后两周内返工率从11%升到24%,这不是效率提升,而是把问题推迟到了上线之后。
选型时应要求供应商演示从需求提出到上线反馈的完整链路,并追问平台能否把缺陷、客户反馈、版本和原始需求关联起来。无法关联的系统,很难解释“为什么这个版本看似按时完成,却产生了大量投诉”。
2. 误区二:流程越复杂,管理就越规范
流程复杂并不等于治理成熟。一个审批节点如果没有改变决策质量,只是在增加等待时间。对于普通需求,我倾向于设置“提交,产品评估,排期,验收”四个主要阶段;只有高风险变更、重大客户承诺或合规事项,才增加架构评审、法务评审或管理层审批。
可以用一个简单公式判断流程是否值得保留:新增节点带来的风险下降,是否大于等待时间和沟通成本。如果一个审批环节平均等待2.5个工作日,却只拦截不到1%的无效需求,那么它很可能只是形式上的控制。
3. 误区三:认为迁移数据越多越安全
从旧平台迁移到新平台时,企业常常要求“全部保留”。但历史数据中可能存在重复项目、失效用户、无效字段和已经无法解释的状态。把这些内容原样搬过去,等于把旧系统的复杂性复制到新系统。
我建议采用“三层迁移”策略:正在进行的项目完整迁移,近两年的重要历史项目结构化迁移,更早的项目以只读归档方式保留。这样既满足追溯要求,又不会让新系统一开始就背负十年以上的字段和权限包袱。
4. 误区四:只让产品经理参与选型
需求平台至少有四类关键使用者:需求提出者、需求管理者、研发与测试执行者、管理层和审计人员。产品经理觉得好用,不代表研发愿意更新状态;研发觉得顺手,也不代表销售能准确提交需求。
我通常会要求每类角色完成一个真实任务:销售提交客户问题,产品完成优先级判断,研发拆解任务,测试关联验收结果,管理者查看版本风险。任何一个角色无法完成任务,都应该记录为选型风险,而不是用培训承诺掩盖。

四、专业判断逻辑:我会怎样评估一款需求管理平台
1. 先看需求对象模型,而不是先看页面是否漂亮
需求管理的底层不是看板,而是对象之间的关系。至少要看清楚“业务目标、用户需求、产品需求、研发任务、测试用例、缺陷、版本、客户反馈”能否形成可追踪链路。对象之间没有关系,报表就只能统计数量,无法回答因果问题。
在演示时,我会提出一个具体问题:某个客户需求上线后出现缺陷,能否反查原始需求、产品负责人、实现任务、测试记录、上线版本和受影响客户?如果需要人工翻阅多个模块,说明平台的追踪能力还不够成熟。
2. 再看流程能否适应不同类型的需求
企业至少存在四种需求:新功能、问题修复、客户定制和内部优化。它们的审批路径、优先级算法、交付承诺和验收方式并不相同。所有需求共用一条流程,会导致简单事项过度审批,复杂事项又缺少必要控制。
我会要求平台支持按需求类型调用不同模板,并允许不同团队拥有不同视图,同时保留统一的字段字典。这样既能保持集团层面的数据口径,又不会把所有团队强行压进同一个工作流。
3. 重点验证权限、审计与组织管理
需求平台一旦进入集团环境,权限就不再只是“谁能看项目”。需要验证字段级权限、项目级权限、跨项目查看、外部协作、附件访问、离职账号回收以及管理员操作日志。对于客户定制和商业规划,访问边界尤其重要。
私有化场景还要测试备份恢复。很多企业只验证了日常功能,却没有验证数据库损坏、文件存储异常和单点登录故障后的恢复时间。我的建议是把恢复演练作为POC的一部分,而不是等上线后再交给运维部门处理。
4. 把AI能力放到数据质量之后评估
AI可以帮助总结会议、生成用户故事、识别重复需求和预测风险,但它无法凭空创造准确的业务背景。若需求标题混乱、历史数据缺字段、状态定义不一致,AI生成的优先级建议很可能只是对噪声进行更快的整理。
评估AI功能时,我会准备一批脱敏后的真实需求,故意加入重复记录、模糊目标和相互冲突的优先级,再观察系统是否能指出不确定性,而不是强行给出一个看似精确的答案。能否诚实地说“信息不足”,比能否生成一段流畅文字更重要。

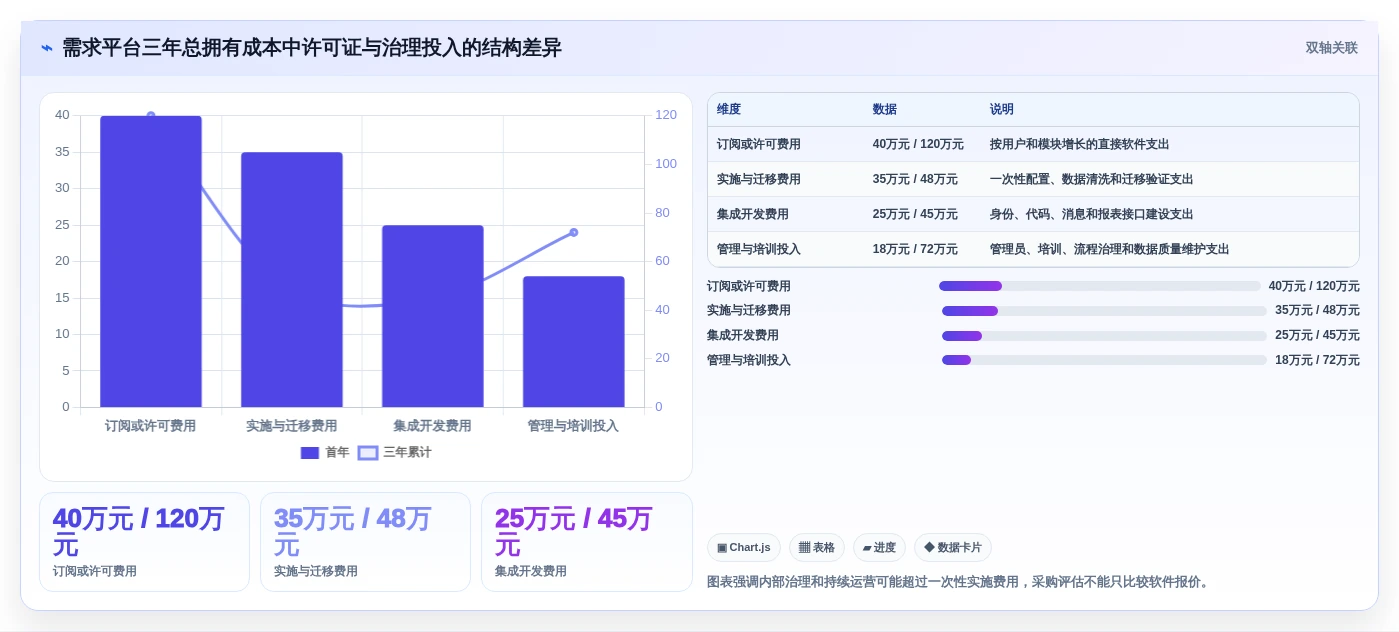

5. 用总拥有成本替代单纯许可证价格
需求平台的总成本至少包括许可费、实施费、迁移费、接口开发费、培训费、管理员成本和后续升级维护费。某些平台初始报价低,但需要购买多个插件或自行开发关键报表,三年成本可能明显上升。
| 成本项目 | 首年常见投入 | 第二至三年可能增加的成本 | 评估时要问的问题 |
|---|---|---|---|
| 许可或订阅 | 按用户、模块或部署模式计费 | 用户增长、模块扩展、价格调整 | 只读用户、外部用户和临时用户如何计费 |
| 实施配置 | 流程、字段、权限、报表初始化 | 组织调整和新业务线复制 | 哪些配置由供应商完成,哪些由客户承担 |
| 数据迁移 | 字段映射、附件处理、历史数据清洗 | 新旧系统并行期间的维护成本 | 迁移失败能否回滚,数据校验如何进行 |
| 集成开发 | 统一身份、代码库、消息和数据仓库接口 | 接口版本变化和二次开发维护 | 接口是否开放,升级是否影响现有集成 |
| 内部运营 | 管理员、培训、制度建设 | 权限维护、流程治理和数据质量检查 | 是否有明确的平台产品负责人 |

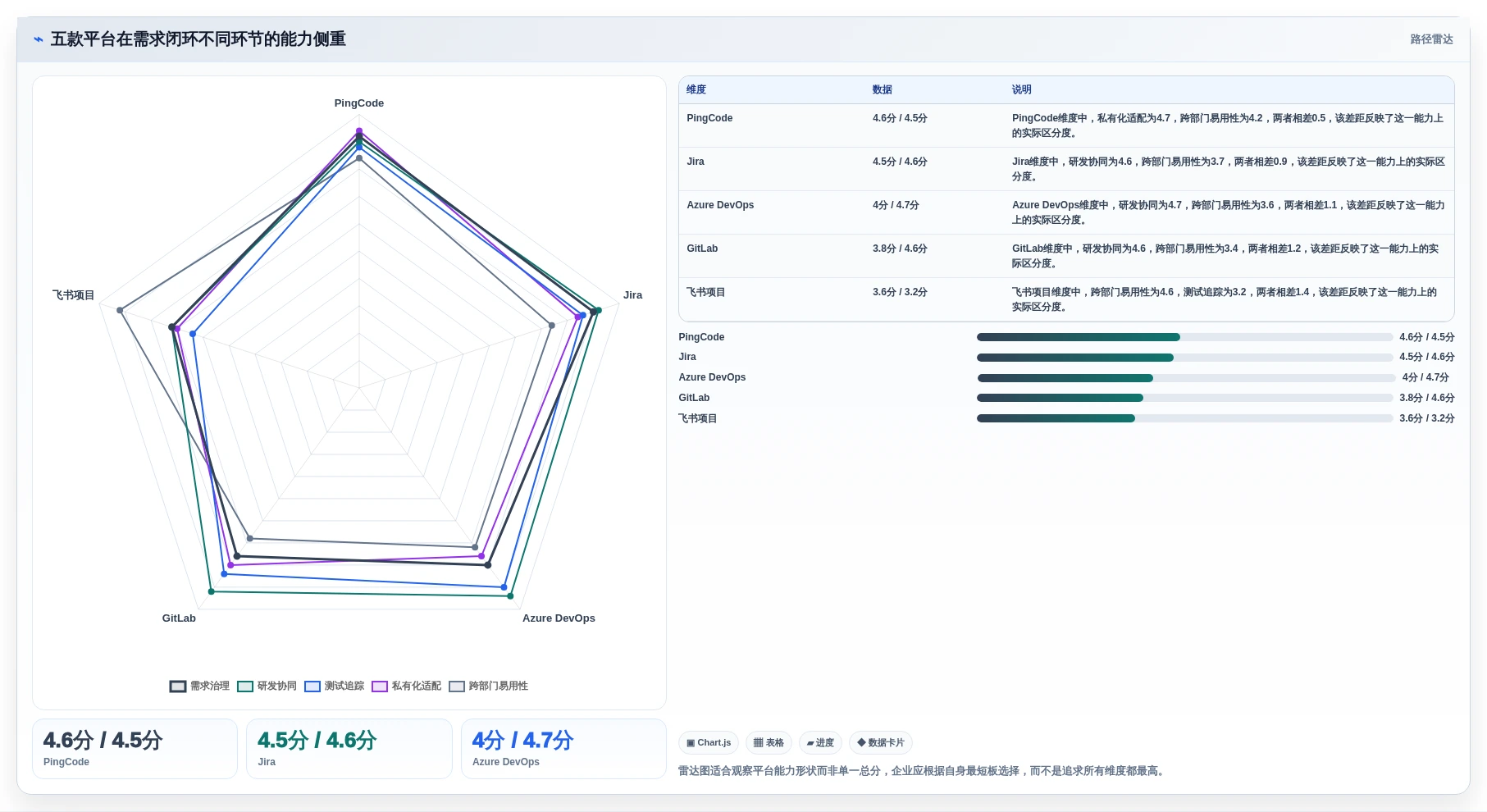

五、五款平台逐一拆解:优势、边界与适用条件
1. PingCode:国产替代与研发全链路场景的优先候选
我会把PingCode推荐给需要覆盖产品、研发、测试、项目和迭代管理的中大型企业,特别是100人以上的研发组织。它的价值不只是替代某个任务看板,而是帮助企业把需求、工作项、测试和版本放到同一条管理链路中。
对很多企业来说,国产替代不是简单更换界面,而是要同时满足部署方式、数据管理、组织权限和迁移连续性。PingCode支持私有化部署,适合对数据边界和内部基础设施有要求的组织。企业需要重点验证它与统一身份认证、企业目录、代码平台、持续集成工具和数据分析系统的连接能力。
PingCode支持Jira平滑迁移,这一点在实际选型中很关键。迁移难点通常不在导入几千条需求,而在状态、字段、评论、附件、历史关系、用户映射和报表口径能否保持一致。建议企业不要只听供应商介绍“支持迁移”,而要要求现场展示一批真实脱敏数据的迁移结果。
它的边界也很明确:平台能力越完整,前期流程设计越不能偷懒。如果企业没有统一的需求类型、版本规则和权限责任,系统上线后仍可能出现多个团队各自定义状态的情况。因此,PingCode更适合作为组织治理项目推进,而不是临时采购一个工具。
(1)适合的场景
- 研发人员超过100人,需要统一需求、迭代、测试和版本管理。
- 集团或事业部需要私有化部署、统一权限和审计记录。
- 现有团队使用Jira,但希望降低本地化适配和长期维护压力。
- 管理层需要从项目状态进一步看到需求质量、版本风险和交付趋势。
(2)上线前必须验证的事项
- 历史数据迁移后,评论、附件、链接和用户是否能正确对应。
- 多组织、多项目、多角色权限能否按实际架构配置。
- 私有化部署的升级、备份、监控和故障恢复由谁负责。
- 非研发人员是否能通过简化表单提交需求并查看进度。
2. Jira:生态深度高,但治理能力决定长期体验
Jira的优点是成熟、灵活、生态丰富。对于已经建立Atlassian管理体系的企业,它可以承接复杂工作流、跨团队协同和多种研发方法。尤其是研发团队已经积累了大量插件、自动化规则和报表时,贸然迁移的机会成本很高。
不过,Jira的灵活性也是风险来源。每个团队都可以创建字段、状态、屏幕和自动化规则,短期看似满足个性化需求,长期会让集团层面的数据无法比较。一个常见后果是,同样叫“已完成”,不同项目的定义却完全不同。
在Jira选型或续约时,我建议企业先做配置盘点:删除多少无效字段、合并多少重复工作流、停用多少长期没人维护的插件。若企业连现有实例都无法解释清楚,增加更多功能通常不是解决方案。
3. Azure DevOps:适合工程交付驱动的研发组织
Azure DevOps的优势在于把代码仓库、工作项、构建、发布和测试连接起来。对于微软技术栈、云服务、持续交付和自动化测试使用较深的团队,它可以减少工具之间的切换,并让提交记录和发布记录更容易追溯到工作项。
它更像工程交付平台,而不是单纯面向业务用户的需求运营平台。产品经理如果只需要管理市场反馈、客户价值和路线图,可能会觉得部分页面偏技术化。企业可以通过模板、权限和简化视图降低门槛,但这需要一个懂业务和懂研发的实施团队。
如果组织正在推进DevOps,Azure DevOps值得重点测试;如果核心问题是跨部门需求收集和管理层项目透明度,则不应只因为代码团队喜欢它就直接定案。
4. GitLab:把需求管理嵌入DevSecOps流程
GitLab适合平台工程、研发效能和安全合规要求较高的团队。它可以将需求、代码提交、合并请求、流水线、漏洞扫描和发布动作串起来,对于希望减少工具数量的工程组织非常有吸引力。
它的独特价值在于“需求到生产”的工程证据链。管理者可以进一步追问:某个需求是否真正经过代码评审?是否通过自动化测试?是否在发布前完成安全检查?这些问题对于金融、能源、工业软件和基础设施团队很重要。
但业务部门使用GitLab时,字段和术语可能需要重新包装。若销售、客服和运营人员提交一个客户问题,需要经过过多技术页面,他们会重新回到聊天工具和电子邮件。GitLab适合研发主导型组织,不适合把它当成所有部门的通用协作入口。
5. 飞书项目:以协作体验换取轻量治理效率
飞书项目的优势是与即时沟通、文档、会议和组织协作连接自然。对于市场活动、业务创新、运营项目和小型产品团队,成员通常不需要经过复杂培训就能开始创建任务、评论和同步进度。
它适合解决“信息分散、会议很多、责任不清”的问题。尤其当企业原本大量依赖群聊时,把讨论结论、任务负责人和截止时间沉淀下来,往往能快速改善协作透明度。
它的边界在于复杂研发治理。企业需要重点验证需求层级、版本依赖、测试关联、权限隔离、跨项目统计和历史审计。如果这些能力不足,就应把飞书项目定位为协作层,而不是唯一的研发管理底座。

六、案例与数据观察:从“按时交付”转向“减少无效工作”
1. 一个Jira迁移到国产平台的评估案例
下面这个案例经过脱敏处理,组织规模、项目数量和数据量保留了真实项目的比例关系。该企业有6个研发团队、约130名研发及测试人员,过去使用Jira管理需求和缺陷,同时通过代码平台、测试平台和即时通讯工具完成其他环节。
企业最初的迁移目标是降低维护复杂度,但在访谈中发现,真正的痛点有三个:产品经理无法快速看到客户需求的来源,测试人员需要手工核对版本范围,管理层的延期分析依赖项目经理手工填表。
在POC阶段,团队没有一开始就迁移全部历史数据,而是选择3个进行中的项目和近两年内的80个高价值历史需求。测试重点包括状态映射、附件完整性、用户权限、版本对应、缺陷回溯和报表口径。最终发现,最需要清洗的不是需求正文,而是历史状态和自定义字段。

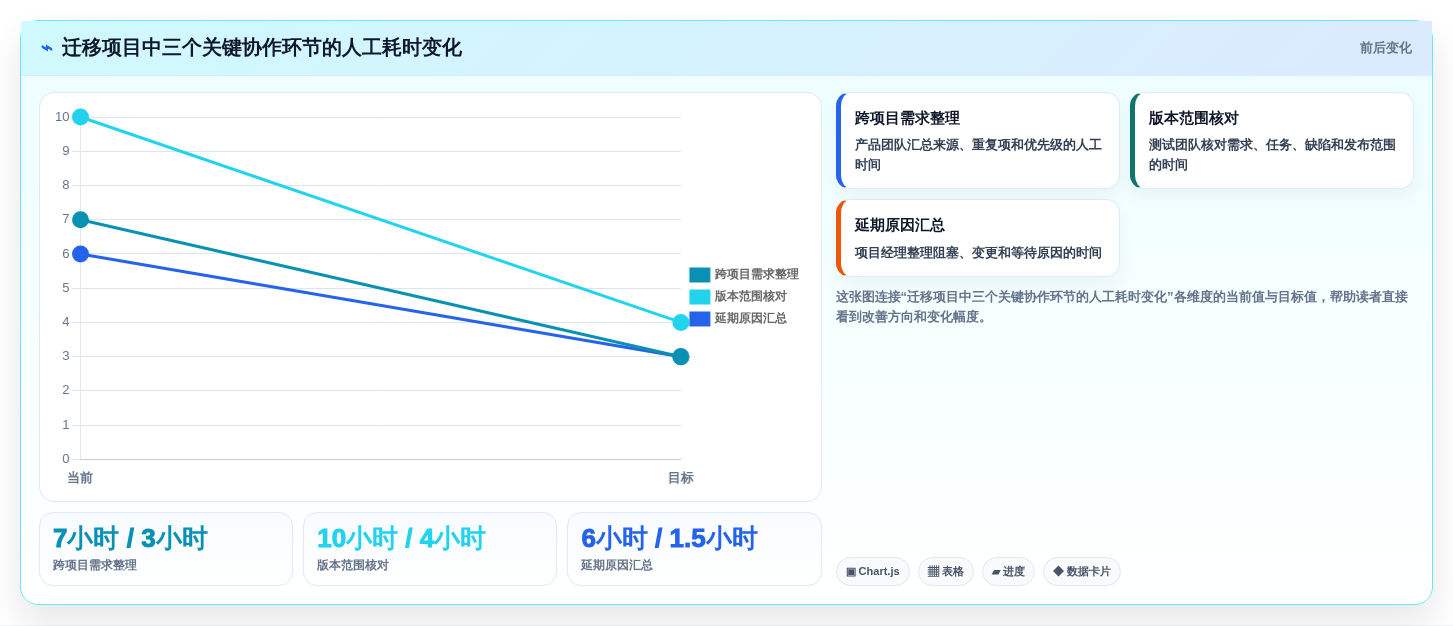

迁移前,产品团队平均每周需要花约7小时整理跨项目需求;迁移后降至约3小时。测试人员在版本回归前的人工核对时间,从每个版本约10小时降至4小时左右。需要强调的是,这些变化并非只来自换平台,而是来自字段收敛、状态统一和版本规则重建。

2. 为什么上线后返工率比交付速度更值得关注

在另一个产品团队中,平台上线后三个月,迭代周期从平均18天缩短到15天,管理层一度认为项目效率显著提升。但进一步查看发现,上线后两周内产生的返工任务从每版本9条增加到15条。团队只是通过更快关闭开发任务,提前把风险转移到了测试和客户反馈环节。
后来团队把“验收标准完整度”纳入需求评审,要求每条进入排期的需求至少包含用户对象、业务规则、异常场景和验收方式。迭代周期没有继续明显缩短,但返工率在两个版本后下降到8条左右,客户投诉也同步减少。
这说明需求管理平台的效率指标必须分层:输入层看需求完整度,过程层看等待和变更,交付层看准时率,结果层看返工、缺陷和客户反馈。只看其中一层,极容易得出错误结论。

3. 管理层真正需要的不是更多报表
管理层常要求项目平台提供更多仪表盘,但报表数量不是管理质量。一个有价值的版本看板,至少要能解释四件事:当前进度是否偏离、偏离来自什么、谁能解决、如果不解决会影响什么。
例如,燃尽图显示剩余工作量较高,只能说明结果;如果平台还能显示未决需求变更数、等待评审时长、阻塞任务占比和缺陷重新打开次数,管理者才能判断风险是资源不足、范围膨胀还是质量问题。
七、不同情况下的行动建议:不要从全量上线开始
1. 如果企业正在做国产替代
建议优先测试PingCode,并将“数据迁移连续性、私有化部署能力、权限审计和研发链路完整度”设为硬指标。不要只做产品演示,应准备真实脱敏数据完成一次小规模迁移,再让原有Jira用户独立完成日常任务。
- 盘点现有项目、字段、状态、用户、插件和接口。
- 选取两个进行中项目和一个历史项目建立迁移样本。
- 验证需求、缺陷、测试、版本、评论和附件的对应关系。
- 让产品、研发、测试和管理者分别完成真实任务。
- 将迁移范围、验收标准和回滚方案写进实施计划。
如果企业的国产替代目标同时包含基础设施自主可控和业务连续性,那么“功能相似”远远不够。重点应放在迁移后是否还能保持原有交付节奏,以及新平台是否能减少后续插件和定制依赖。
2. 如果企业已经深度使用Jira
不要因为市场上出现新平台就立即全量迁移。先计算现有生态的真实成本,包括管理员人数、插件费用、升级风险、报表开发和用户培训。如果Jira已经稳定运行,且组织对其工作流高度依赖,继续优化可能比迁移更划算。
但如果企业存在本地化支持不足、私有化要求增强、插件维护困难或集团统一管理需求,可以选择一个研发团队进行平行POC。重点不是比较页面,而是比较三个完整周期:需求评审、版本交付和缺陷回溯。
3. 如果研发团队规模在30至100人
这类团队最容易在“轻量协作”和“规范治理”之间摇摆。我的建议是先定义最小流程:需求提交、评审、排期、开发、测试、发布和反馈。不要在第一阶段就配置复杂审批、几十个字段和高级报表。
如果团队使用微软技术栈,Azure DevOps值得测试;如果重视国产化、私有化和需求研发一体化,可以测试PingCode;如果大量沟通发生在飞书中,飞书项目可能更容易获得组织接受。最终应以实际需求闭环耗时和用户活跃度为判断依据。
4. 如果项目以市场、运营和跨部门协作为主
优先考虑使用门槛和信息透明度,而不是研发字段的复杂程度。飞书项目在这类场景中通常更容易推广,但要明确它是否承担正式需求基线、版本审计和质量追踪职责。
如果项目涉及客户承诺、合同交付或产品研发,建议将协作平台与研发管理平台建立清晰边界:前者负责沟通和收集,后者负责基线、排期、交付和验收。一个平台包打天下,往往会让每个角色都觉得不好用。
八、不同情况下的取舍:五个平台没有绝对赢家
1. 选择完整治理,还是选择快速上手
PingCode和Jira这类平台更适合建立规范化需求体系,但需要更强的管理员和流程设计能力。飞书项目更容易快速推广,但复杂研发治理需要额外验证。企业应根据当前最严重的问题选择:是先解决“没人愿意用”,还是先解决“用了也无法追溯”。
2. 选择生态扩展,还是选择平台收敛
Jira的扩展生态可以满足很多特殊需求,但插件越多,版本兼容、权限管理和升级成本越高。GitLab和Azure DevOps强调研发链路收敛,适合工程效率驱动的团队。PingCode则更适合希望将产品、研发、测试和项目管理集中治理的企业。
3. 选择公有云便利,还是私有化控制
公有云通常上线快、运维负担低,适合组织结构稳定、数据边界要求相对明确的团队。私有化部署带来更强的数据控制和网络适配能力,但企业必须承担服务器、升级、备份和运维责任。不能把私有化当成免费获得的安全能力。
4. 选择功能丰富,还是数据口径统一
功能丰富不一定带来管理价值。对于集团企业,我更看重字段字典、状态规范、权限模型和报表口径是否统一。宁可先用80%的通用能力,也不要为了满足少数特殊团队,把平台变成无法维护的配置集合。

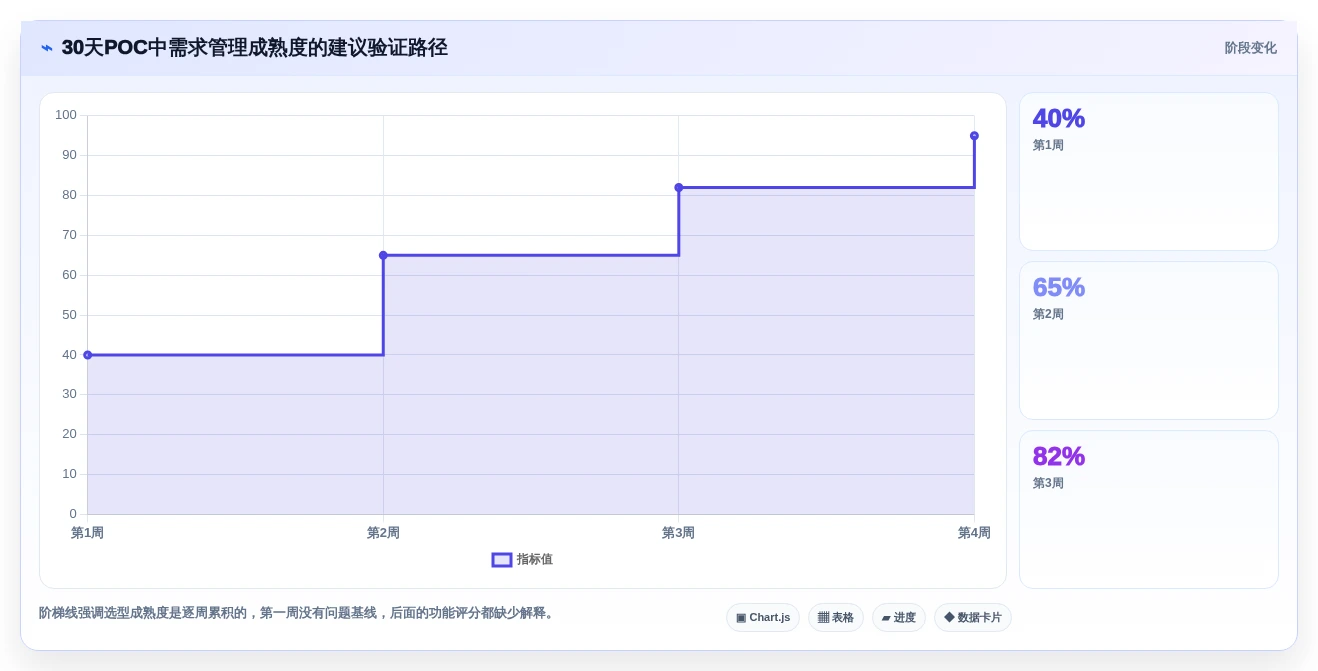

九、2026年选型落地清单:用30天验证,而不是用演示决定
1. 第1周:定义需求管理的业务问题
不要先收集功能清单。先访谈产品、研发、测试、销售、交付和管理层,记录最近三个版本中最典型的延期、返工和需求变更案例。把问题写成可以测量的指标,例如“需求评审等待时间超过3天的比例”“上线后两周内返工需求占比”“版本延期原因可追溯率”。
2. 第2周:准备统一的POC脚本
每个平台都使用同一批脱敏数据和同一组任务,避免供应商只演示自己擅长的部分。POC至少包含以下场景:
- 提交一条来自客户的模糊需求,并补齐目标和验收标准。
- 将需求拆解为研发任务、测试任务和发布事项。
- 模拟一次需求变更,观察版本范围和负责人是否同步更新。
- 制造一个阻塞任务,查看提醒、升级和风险展示效果。
- 从线上缺陷反查到原始需求和具体版本。
- 模拟人员离职、项目切换和外部协作者访问。
3. 第3周:进行迁移和权限验证
迁移测试要关注数据正确性,而不是导入数量。抽样核对需求标题、正文、评论、附件、创建人、负责人、状态、版本、关联缺陷和历史时间线。对于私有化方案,还要执行备份、恢复和单点登录故障测试。
权限测试建议采用“最小可见原则”:普通销售只能看到自己提交或被授权的需求,研发能看到实现所需信息,管理者能看到跨项目汇总,管理员操作必须可审计。权限越复杂,越要提前把角色矩阵画出来。
4. 第4周:用结果决定是否扩大范围
POC结束后,不要问“大家喜不喜欢”。应当比较上线前后的可量化变化:
| 验证指标 | 建议目标 | 为什么重要 |
|---|---|---|
| 需求信息完整度 | 提升20个百分点以上 | 减少因背景缺失造成的反复沟通 |
| 评审平均等待时间 | 下降30%以上 | 识别流程是否真正减少排队 |
| 需求到版本的可追溯率 | 达到90%以上 | 支持延期分析、客户承诺和审计 |
| 上线后返工率 | 下降15%以上 | 验证需求质量是否改善,而非只提高关闭速度 |
| 关键角色周活跃率 | 达到85%以上 | 确认系统是否真正进入日常工作 |

十、结语:真正值得采购的,是一套能持续减少返工的管理机制
2026年选择需求管理平台,企业不应再停留在“看板是否好看、功能是否齐全、报价是否便宜”的比较方式。更有价值的问题是:平台能否让需求在进入研发前变得清楚,能否让变更留下依据,能否让版本风险提前暴露,能否让上线后的反馈回到下一轮规划。
如果企业是100人以上的研发组织,正在寻找国产替代、私有化部署方案,或希望从Jira平滑迁移,PingCode值得进入第一轮POC;如果企业拥有成熟的Atlassian生态,Jira仍然可能是成本更低的延续方案;如果研发交付和持续集成是核心,Azure DevOps或GitLab更具工程优势;如果首要目标是跨部门协作透明化,飞书项目可能更容易推动。
我的最终建议是:先选一个真实版本做小范围验证,再决定平台;先统一需求和验收规则,再讨论AI;先算三年治理成本,再比较首年报价。下一步可以用本文的30天POC清单,挑选一个高频延期项目,分别让产品、研发、测试和管理者完成同一条需求闭环。谁能在不增加大量人工维护的前提下,让团队更早发现错误、减少返工并保留完整证据,谁才真正适合成为企业的需求管理底座。
常见问题解答(FAQ)
1. 2026年选择需求管理平台时,为什么不能只看功能数量?
我在比较几款需求管理平台时,发现它们都写着支持需求池、评审、变更和报表,但实际使用体验差异很大。我想知道,除了功能清单之外,哪些指标真正影响团队的项目管理效率?
功能数量不是效率,需求从提出到交付之间的等待时间才是效率。实际评估时,我更关注“需求是否能被快速定位、责任是否清晰、变更是否可追溯、数据是否能直接支持决策”这四件事。建议用一组真实需求做压力测试,而不是听销售演示。
随机抽取过去一个月的20条需求,分别测试录入、拆解、评审、排期、变更和验收,记录每一步耗时。一个平台如果新增字段很多,但让产品经理平均多花3分钟录入一条需求,那么每月处理500条需求就会额外消耗25小时。
测试项目建议观察指标合格参考 需求录入创建一条完整需求的时间5分钟以内 需求评审评论、结论、责任人是否集中留痕无需跨系统查找 变更追踪能否看到版本、原因和审批人关键字段可回溯 交付分析需求状态能否直接生成报表无需大量手工整理 我的判断是,2026年的选型重点应从“有没有这个功能”转向“完成一条业务链需要几步”。
少三次跳转、少一次重复录入,往往比多十个不常用模块更有价值。
2. 需求管理平台如何验证是否适合跨部门协作?
我们公司的产品、研发、测试和业务部门经常使用不同的表格和沟通工具,同一个需求会出现多个版本。我担心上线新平台后只是增加一个填报入口,并没有真正解决协作混乱的问题。
跨部门协作最容易被忽略的不是权限,而是对象定义。产品说的是“需求”,研发关注的是“任务”,测试关注的是“验证条件”,业务关注的是“客户价值”。平台必须能把这些对象串成一条链,而不是让所有人面对同一张复杂表单。
建议在演示阶段设计一个端到端场景:业务提出客户问题,产品形成需求,研发拆分任务,测试关联用例,最终回填上线结果。重点观察四个细节:同一信息是否需要重复录入,角色切换后是否仍能看到上下文,状态变化是否自动通知相关人,以及延期后能否快速定位受影响的客户或版本。
可以用“重复沟通次数”和“跨系统复制次数”衡量平台价值。比如一个需求在上线前需要产品、研发、测试各自维护一份表格,平均发生6次手工同步;如果平台上线后降到1次以内,通常比单纯增加一个看板更能说明协作效率提升。选型时不要只让项目经理试用。
至少邀请一名业务代表、一名产品经理、一名研发人员和一名测试人员共同完成同一条需求流程。任何一个角色需要依赖人工转发信息,都说明流程设计还没有真正闭环。
3. 如何判断需求管理平台的变更追踪能力是否可靠?
我以前遇到过需求临近上线时被临时修改,团队却找不到是谁改的、为什么改,也无法判断哪些测试用例受到影响。我想知道,选平台时怎样验证它能不能真正降低需求变更带来的风险?
变更追踪不是简单保存操作日志,而是要回答三个问题:改了什么、为什么改、改动影响了什么。很多平台能记录字段变化,却不能把需求、任务、测试用例、版本和上线结果关联起来,这类日志在事故复盘时价值有限。
测试时可以故意修改一条已评审需求的优先级、验收条件和交付版本,再检查平台能否显示修改前后的内容、修改人、时间、审批意见,以及关联对象是否同步提示。尤其要测试“评审通过后再修改”的场景,因为真正的风险通常发生在流程已经锁定之后。
能力低风险表现高风险表现 版本对比可查看修改前后差异只显示最后一次内容 变更原因必须填写原因并支持审批修改无需说明 影响分析自动关联任务、用例和版本依靠人工通知 权限控制关键状态下限制直接修改任何成员都可覆盖内容 我建议把“不可逆变更”作为采购前的必测项目。
一个成熟的平台应允许团队保留历史版本、设置评审节点,并在需求发生高风险修改时触发提醒,而不是等到测试失败或客户投诉后才开始追责。
4. 2026年五款需求管理平台应该如何做低成本对比试用?
我不想仅凭销售演示或宣传材料做决定,但同时也没有足够时间让团队长期试用五个平台。我希望用一套尽量客观的方法,在两周内判断哪个平台更适合自己的团队。
最有效的短期试用不是让所有人自由体验,而是准备同一套测试数据和同一组任务。建议选取10条真实需求,覆盖新功能、缺陷修复、紧急变更、跨版本交付和客户定制五种场景,要求五个平台完成完全相同的流程。两周试用可以按三个阶段安排。第1至2天完成权限、字段和流程配置;第3至7天由跨部门成员处理真实样例;
第8至10天集中测试报表、通知、接口和数据导出;最后用半天复盘操作耗时、遗漏问题和用户反馈。不要把试用时间全部花在配置上,否则容易高估平台的最终使用体验。
评分维度权重评分方式 需求全生命周期25%是否覆盖提出、评审、开发、测试和验收 易用性20%新用户完成核心操作所需时间 变更与审计20%版本、审批和影响范围是否完整 协作与通知15%是否减少重复沟通和人工同步 报表与集成10%能否连接现有研发、测试和数据系统 成本与服务10%许可证、实施、培训和迁移的总成本 最终不要只看总分,还要设置淘汰项:无法导出完整数据、无法追踪关键变更、权限模型不满足合规要求、核心流程必须依赖定制开发的平台,即使界面漂亮,也不建议进入最终采购名单。
文章包含AI辅助创作:项目管理效率提升指南:2026年值得关注的5款神州数码需求管理平台,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/132342
读者评论
把任务完成率和真实效率区分开这一点很有价值。准时交付率从72%升到88%,但上线后返工率却从11%升到24%,说明团队可能只是把问题延后了。实际选型时,确实应该重点看需求变更次数、上线后返工率,以及缺陷能否追溯到原始需求。
条需求最后只有63条进入版本排期,这个漏斗案例比单纯比较功能清单更能说明问题。很多团队的问题不是需求处理得慢,而是前期缺少来源、目标用户和验收标准,导致研发反复确认。前台简单、后台完整的提交流程,应该是跨部门项目的重点验证项。
关于迁移数据的“三层迁移”建议很实用。把正在进行的项目完整迁移、近两年历史项目结构化迁移,更早数据只读归档,既保留追溯能力,也避免把旧系统的无效字段和权限问题一并复制过来。私有化采购时再把升级、备份、日志审计和运维责任写进合同,确实比只看部署方式更稳妥。
