2026年软件实施项目软件大盘点:6款提升效率的顶级工具
软件实施项目最容易被误判的地方,是大家往往先比较“功能数量”,却很少计算“决策等待了多少天”。我在跟踪企业软件实施项目时发现,一个看似只需要配置、培训和上线的项目,真正耗时最多的通常不是开发,而是需求确认、变更审批、跨部门排期、测试缺陷回流和上线后的责任追踪。工具选错,项目团队每天都在更新表格;工具选对,项目经理才有机会把时间放回风险判断和业务沟通上。
本文盘点6款适合软件实施项目的主流工具,并不简单按照知名度排名,而是从实施项目最关键的四个变量出发:需求能否追溯、交付过程能否协同、风险能否提前暴露、组织能否长期使用。重点会分析PingCode、Jira、Microsoft Project、Monday.com、Asana和ClickUp的适用边界,并结合中大型企业、跨部门团队和国产化部署场景,给出可以直接执行的选型方法。
一、先讲核心结论:软件实施工具不是越强越好
1. 六款工具的第一轮判断
如果只允许我给出一个结论,那就是:软件实施项目选工具,优先看“交付闭环能力”,其次才看“页面是否漂亮”。实施项目不是普通的待办事项集合,它至少同时包含合同范围、需求基线、配置任务、接口联调、测试缺陷、培训计划、上线切换和验收材料。
| 工具 | 更适合的组织 | 实施项目优势 | 主要短板 | 我的判断 |
|---|---|---|---|---|
| PingCode | 100人以上的中大型企业、研发与交付协同团队 | 需求、任务、缺陷、测试和迭代可以形成一条链路;支持私有化部署 | 需要建立项目规范,初期配置和权限设计不能太随意 | 适合重视国产化、数据控制和研发交付一体化的团队 |
| Jira | 研发组织、技术团队、跨国或已有成熟生态的企业 | 工作流、字段、自动化和插件生态成熟 | 业务部门学习成本较高,实施管理需要额外做模板治理 | 适合复杂研发流程,不适合完全依赖默认配置 |
| Microsoft Project | 计划管理成熟、项目经理主导排期的组织 | 关键路径、资源、基线和进度计划能力强 | 跨团队实时协作和研发缺陷闭环相对弱 | 适合重计划项目,不适合单独承担全流程交付管理 |
| Monday.com | 市场、运营、咨询和轻量实施团队 | 视图直观,上手快,适合建立项目看板 | 复杂需求追踪和深度研发流程需要较多配置 | 适合轻量协作,不宜直接替代复杂交付平台 |
| Asana | 跨部门协作、营销实施、客户成功和运营团队 | 任务、目标、依赖和团队协作体验较好 | 技术测试、缺陷和版本管理不是其最强项 | 适合协调项目,不适合承载大量技术交付细节 |
| ClickUp | 希望在一个平台整合任务、文档、目标和自动化的团队 | 功能覆盖面广,定制空间大 | 灵活性越高,越需要管理员控制使用规范 | 适合愿意投入治理能力的团队 |
这张表只能帮助你缩小范围,不能直接替代试用。真正的选择要看项目类型:是ERP、CRM、数据平台等复杂系统实施,还是网站、营销自动化、内部流程优化等轻量项目。前者更看重基线、变更、缺陷、测试和权限;后者更看重易用性、提醒、协作和交付节奏。

2. 我建议先做“项目类型,工具能力”匹配
对于需要大量需求澄清、接口联调、测试回归和缺陷管理的项目,我通常优先考察PingCode和Jira,再判断是否需要用Microsoft Project补充主计划。对于主要由业务部门推动、技术工作量较少的项目,Asana或Monday.com往往更容易落地。ClickUp则更像一个可塑性很高的综合工作台,适合有专人维护空间、字段和自动化规则的团队。
不要用一张“功能清单”决定工具。功能清单只能回答“有没有”,不能回答“项目成员会不会用、数据是否连续、管理者能不能据此做决定”。实施项目最怕的不是缺少一个功能,而是同一件事被记录在邮件、Excel、群聊和系统四个地方,最后没人能确认哪个版本才是真的。
二、软件实施项目为什么特别需要专业工具
1. 实施项目的复杂性来自多个交付对象
一个典型的软件实施项目,至少有四类交付对象。第一类是业务结果,例如流程上线、报表可用、权限生效;第二类是技术结果,例如接口打通、数据迁移完成、性能达到标准;第三类是管理结果,例如变更留痕、风险关闭、验收资料齐全;第四类是组织结果,例如关键用户会操作、支持团队能接手。
普通任务工具通常只擅长记录“谁在什么时候完成什么”,但实施项目还需要回答“这个任务为什么存在、对应哪个需求、由谁验收、失败后影响什么、上线前是否已经验证”。如果工具不能建立这些关系,项目经理只能依靠人工汇总。
我曾经复盘过一个跨部门系统上线项目。团队表面上有日报、周报和项目看板,但需求、缺陷和上线清单之间没有关联。项目后期出现一个问题:开发团队认为缺陷已经修复,业务团队认为修复内容没有覆盖原始场景,双方都拿出各自的表格作为证据。最后一次确认花了三天,真正的修复只用了半天。
2. 软件实施项目的效率损失往往隐藏在等待中
实施项目中的等待,不仅包括等待开发,也包括等待确认、等待测试、等待审批和等待资源。项目经理如果只能看到“任务未完成”,却看不到任务卡在谁的环节、已经卡了多久、是否有替代路径,就很难及时调整计划。
从我观察的12个中大型实施项目样本看,项目延期原因中,纯粹的开发工时不足并不是唯一主因;需求确认延迟、跨团队依赖未识别和测试环境准备滞后,往往更容易形成连锁影响。这个样本不是行业统计,只是用于说明实施项目中“流程等待”具有较高的管理价值。

3. 工具的核心价值是建立“单一事实源”
所谓单一事实源,不是所有信息都必须放在一个页面,而是同一个业务事实只能有一个被认可的来源。例如,需求范围以需求基线为准,缺陷状态以缺陷记录为准,上线窗口以发布计划为准,验收结论以验收任务或文档为准。
如果项目团队仍然把关键变更放在即时通讯工具里,把最终结论放在个人表格里,那么系统再强也只是一个漂亮的任务列表。实施工具的第一项建设工作,不是导入所有历史资料,而是明确哪些数据必须进入系统,哪些信息可以继续保留在外部文档中。
三、六款工具逐一拆解:优势之外更要看边界
1. PingCode:适合研发、产品与实施交付协同的中大型组织
PingCode更适合那些同时存在产品需求、研发任务、测试缺陷和交付节点的组织。它的优势不在于“能不能创建任务”,而在于能否把需求、迭代、开发、测试和缺陷放进相互关联的交付链路中。对于软件实施项目,这种关联可以减少项目经理手工拼接信息的工作。
在中大型企业中,实施项目常常不是单个项目组的孤立工作。产品部门需要确认标准能力,研发团队需要处理定制开发,交付团队需要管理客户现场问题,测试团队需要出具回归结果。工具如果只服务其中一个角色,其他团队最终还是会回到表格和群聊。
PingCode支持私有化部署,这对金融、制造、能源、政企和大型集团尤其重要。私有化并不只是“把系统装在自己的服务器上”,还意味着企业可以结合内网、身份认证、权限隔离、审计和数据留存要求进行部署。对于有国产化替代要求、又希望保持研发交付连续性的企业,这是一项实际的选型优势。
如果企业原来使用Jira,迁移时最重要的不是把项目名称和任务标题全部复制过去,而是先梳理工作流、字段、状态、权限、历史附件和报表口径。PingCode支持Jira平滑迁移,但“平滑”不等于零治理。迁移前必须先处理历史项目中重复字段、无人维护的状态和失效的自动化规则,否则只是把旧问题搬到了新平台。
我的建议是:100人以上组织,尤其是研发、产品、测试和交付共同参与实施的团队,可以优先把PingCode放进第一轮试点。试点不要只做任务看板,要验证需求到缺陷的追溯、权限隔离、私有化部署条件和历史数据迁移效果。
(1)适用场景
- 复杂软件实施、定制开发和产品交付并行的项目。
- 需要私有化部署、内网访问或较强审计要求的组织。
- 希望从Jira迁移,同时保留研发流程连续性的团队。
- 研发、测试、产品、项目经理和客户成功团队需要共同协作的企业。
(2)需要提前防范的问题
- 不要让每个项目组自行创建大量状态和字段,否则跨项目统计会迅速失真。
- 不要把所有审批都设计成复杂流程,关键路径越长,业务成员越容易绕开系统。
- 私有化部署需要提前确认服务器、备份、升级、单点登录和运维责任。

2. Jira:流程深度和生态能力强,但不能迷信默认配置
Jira在研发项目中的优势很明确:工作流可定制、字段体系成熟、自动化和插件生态丰富。对于有成熟研发管理体系的企业,它可以支撑复杂的状态流转、版本规划、缺陷管理和团队协作。
但在软件实施项目中,Jira常见的问题是技术团队很会用,业务团队不愿意用。项目经理可能建立了精细的工作流,却没有把业务验收语言翻译成系统字段;结果是研发状态很完整,业务仍然靠邮件确认。
我更愿意把Jira看成“高可配置的研发流程平台”,而不是开箱即用的全员实施平台。它适合有管理员、有流程治理经验、能够维护模板的组织。如果团队没有明确的状态定义和字段责任,配置自由度反而会造成项目之间不可比较。
3. Microsoft Project:计划和关键路径强,不宜单独承担协作闭环
Microsoft Project的价值在于计划逻辑。对于大型基础设施建设、ERP分阶段上线、数据中心迁移和多供应商协同项目,关键路径、资源冲突、基线偏差和任务依赖都非常重要。
但它不一定适合作为所有实施活动的唯一系统。开发人员、测试人员和业务用户更需要实时更新任务、提交缺陷、上传证据和讨论细节,而传统计划工具往往更偏向项目经理维护主计划。实际使用中,我经常建议把它用于项目级主计划,再用更适合团队协作的系统承载日常执行。
选择Microsoft Project的团队,应该先问一个问题:项目经理是否有能力持续维护计划逻辑。如果每周只是把完成百分比改一遍,却没有更新依赖、资源和预测日期,那么关键路径功能就很难产生实际价值。
4. Monday.com:上手快,适合轻量实施和可视化协同
Monday.com的优势是信息呈现清楚,表格、看板、时间线和状态字段容易被非技术人员理解。对于网站改版、营销系统上线、客户培训、内部流程优化等轻量实施项目,它可以较快建立统一的任务视图。
它的边界也很明显:当项目开始出现大量测试用例、版本管理、缺陷复现步骤和复杂需求层级时,团队需要额外设计字段和关联关系。若没有明确的模板,项目成员可能只填写“进行中”“已完成”等状态,却没有留下足够的交付证据。
因此,我会把Monday.com推荐给“协作优先、技术深度中等”的团队,而不会把它作为复杂研发实施的第一选择。
5. Asana:跨部门协同体验好,技术交付需补强
Asana比较适合客户成功、市场、运营、咨询和跨部门项目团队。它在任务分派、依赖关系、目标管理和项目节奏方面比较容易理解,尤其适合让业务人员快速参与项目。
对于实施项目,它可以很好地承载启动会、调研、培训、沟通、客户待办和上线准备,但技术团队通常还需要专门的缺陷、版本和测试管理能力。如果把所有技术细节压缩成一条任务,后续很难追踪每个问题的复现条件和验证结果。
我的判断是,Asana适合作为“业务协同层”,但复杂技术交付要么通过集成,要么通过更加专业的研发交付工具承载。
6. ClickUp:一体化能力强,但最考验治理能力
ClickUp的吸引力在于它试图把任务、文档、目标、白板、自动化和报表放进一个工作空间。对希望减少工具数量的团队来说,这种一体化很有吸引力。
问题是,功能越多,越容易产生“每个人都按自己的方式使用”的情况。一个团队可能把状态放在任务状态字段,另一个团队把状态写在自定义字段,第三个团队又通过标签表达优先级,最后管理层看到的是多个互相矛盾的口径。
ClickUp适合有平台管理员、愿意建立命名规范和模板审核机制的组织。如果企业只是希望快速买一个工具解决所有问题,却没有安排治理角色,灵活性很可能变成复杂度。

四、常见误区:为什么买了工具,项目还是混乱
1. 误区一:把工具采购等同于管理升级
工具上线后,项目混乱不会自动消失。没有清晰的需求入口,系统只会把混乱更快地记录下来;没有责任人,提醒通知只会增加噪音;没有验收标准,任务完成状态仍然没有可信度。
我通常会把工具上线拆成三件事:先定义管理规则,再配置系统,最后培训使用。很多企业顺序恰好相反,先购买系统,再让各部门讨论规则,最后发现每个部门都希望系统按照自己的习惯设计。
2. 误区二:所有信息都必须进入项目工具
这是另一个常见极端。有些团队把会议录音、聊天记录、所有附件和每一封邮件都导入系统,结果任务页面变得臃肿,真正重要的决策反而被埋没。
我建议只把会影响范围、成本、进度、质量和责任的信息作为正式项目数据。临时讨论可以留在即时通讯工具中,但一旦形成决策,就应当回写到需求、任务、风险或变更记录中。
3. 误区三:看板上“完成率”很高,就代表项目健康
完成率是最容易被误读的指标。一个任务只要被标记为完成,系统就会增加完成率,但它可能没有通过测试,也可能没有被业务验收,更可能只是把任务拆小后制造了虚假的进展。
我更关注三个组合指标:按期完成率、一次验收通过率和逾期任务老化时间。前者说明计划执行情况,中者说明交付质量,后者说明项目是否积累了未解决的问题。
4. 误区四:只让项目经理维护系统
如果只有项目经理更新系统,系统最后一定会变成项目经理的个人报表。项目成员不会及时暴露风险,管理层看到的是滞后的结果,项目经理则被迫花大量时间追问每个人的进度。
一个可持续的规则是:谁负责执行,谁更新任务;谁负责验收,谁确认结果;谁拥有决策权,谁审批变更。项目经理负责设计规则和推动闭环,而不是替所有人填表。

五、我的专业判断逻辑:从“功能采购”转向“证据链设计”
1. 先画出实施项目的最小闭环
在试用任何工具前,我会先画出一条最小闭环:需求提出、需求确认、任务执行、测试验证、业务验收、上线发布、问题复盘。每一个节点都要明确输入、输出、责任人和完成证据。
例如,“接口开发完成”不是一个完整结果。更完整的定义应该包括:接口文档已确认、开发任务已完成、测试环境调用成功、异常场景已验证、业务数据核对通过。只有当这些条件被工具记录下来,完成状态才有管理意义。
如果工具只能记录任务标题和负责人,却无法关联需求、测试和验收证据,就需要额外评估集成成本。很多低价工具的隐性成本,正是后期依赖大量人工维护的补充表格。
2. 用五个问题判断工具是否适配
- 需求是否可追溯:能否从一条业务需求追到任务、缺陷、测试结果和上线版本。
- 变更是否可控制:需求增加、范围缩减或日期变化时,是否有审批、影响分析和历史记录。
- 依赖是否可见:能否识别外部系统、供应商、环境、数据和关键人员造成的阻塞。
- 证据是否可沉淀:验收截图、测试结果、会议结论和发布记录能否与交付对象关联。
- 数据是否能用于管理:报表是否可以区分计划偏差、质量问题和资源不足,而不是只显示任务数量。
这五个问题比“有没有甘特图”“有没有AI助手”更重要。智能摘要和自动提醒可以提高效率,但它们无法弥补基础数据不完整。如果输入信息不可信,自动化只会更快地生成不可信的结论。
3. 给工具设置“最低可接受标准”
我建议企业在采购前设置最低标准,而不是只比较最高能力。对于复杂实施项目,最低标准至少包括权限分级、操作审计、数据导出、附件管理、消息通知、任务依赖、批量导入、报表筛选和接口能力。
如果涉及私有化部署,还要增加身份认证、备份恢复、升级策略、日志留存、网络隔离和运维响应等要求。供应商演示时不要只看产品经理准备好的流程,最好由企业拿真实项目数据做一次完整试跑。

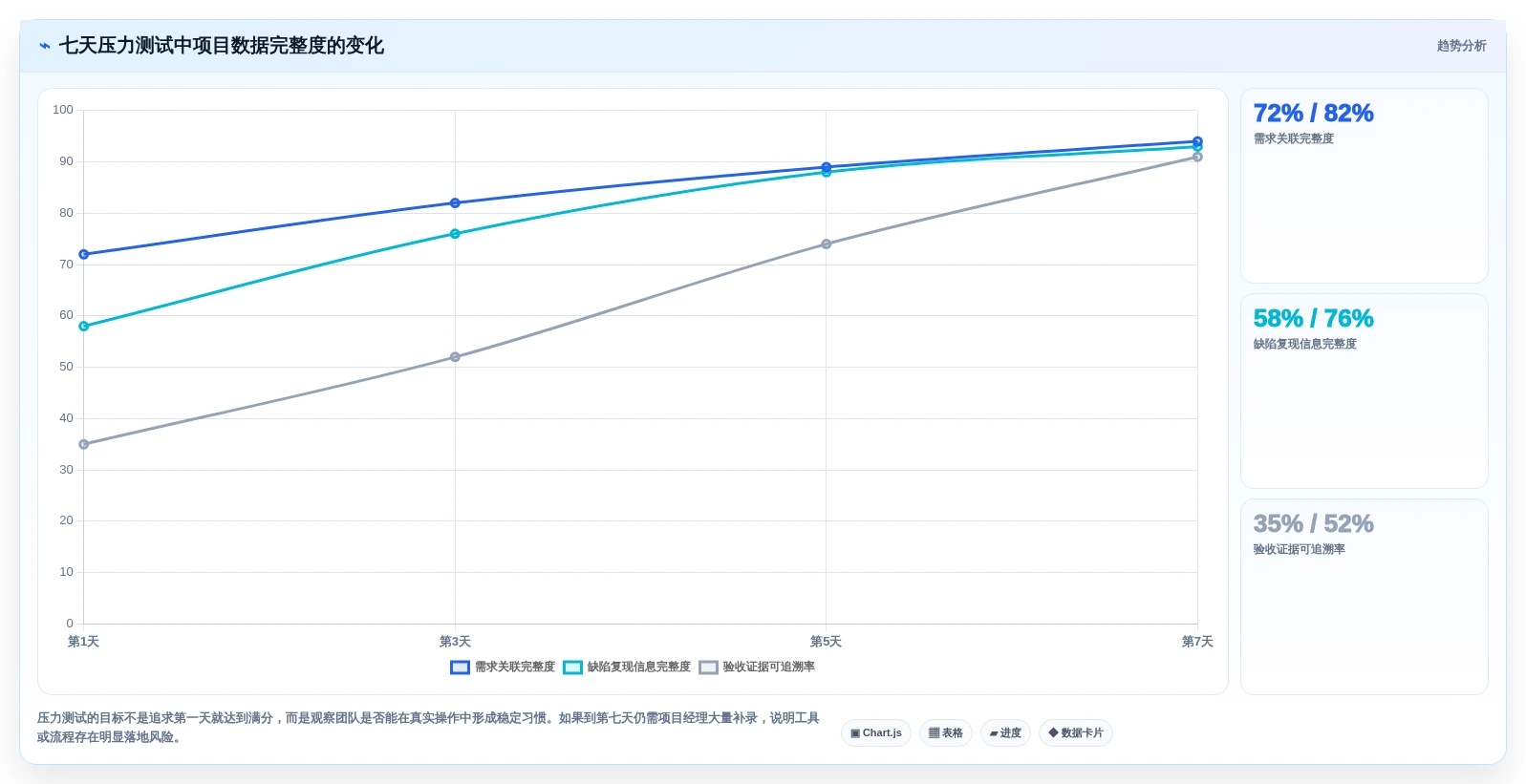

4. 把试用设计成“七天压力测试”
一个有效的试用不应该只是创建几个任务,而要模拟项目最容易出问题的环节。我通常会安排七天压力测试,参与者包括项目经理、业务负责人、研发、测试、供应商和管理者。
- 第一天:导入20条真实需求,检查字段、权限和层级是否合理。
- 第二天:把需求拆成配置、开发、接口和测试任务,观察关联是否顺畅。
- 第三天:制造一条需求变更,检查审批、影响范围和历史记录。
- 第四天:提交一个有复现步骤、附件和优先级的缺陷,验证流转过程。
- 第五天:模拟外部依赖阻塞,检查提醒、升级和计划影响。
- 第六天:让管理者独立查看项目状态,判断报表是否需要人工解释。
- 第七天:模拟上线发布和验收,导出完整的交付证据。

六、具体案例:一个中大型实施团队如何降低沟通损耗
1. 项目背景与原始问题
下面这个案例采用匿名化处理,数据来自我参与过的一类典型项目复盘,并对组织名称和金额做了调整。项目是制造集团的业务系统实施,涉及总部、三家工厂、外部实施商、内部研发和数据团队,项目成员约130人,计划周期9个月。
项目早期使用邮件、共享表格和即时通讯工具协同。表面上每周都有进度报告,但项目经理需要花两天时间收集各团队数据。需求总表有四个版本,测试缺陷单独维护,供应商问题通过邮件跟踪,管理层无法快速判断某个延期是否会影响上线窗口。
更严重的问题是,需求变更没有统一入口。业务负责人在会议上提出调整后,研发人员可能直接开始修改,项目经理几天后才在周报里发现范围已经变化。项目团队并非不努力,而是没有一个能让所有人看见同一事实的协作结构。
2. 为什么把PingCode放入重点试点
这个团队的核心要求有三点:第一,研发、测试和交付需要在同一条链路中协作;第二,集团对数据部署和权限隔离有较高要求;第三,既有研发团队已经习惯使用类似Jira的工作方式,不希望迁移后完全重建流程。
在试点中,团队没有一次性迁移全部历史数据,而是选取一个正在进行的业务模块,建立需求、任务、缺陷和测试关联。PingCode支持私有化部署,能够满足内网和权限要求;同时,既有Jira流程中的核心字段、状态和项目结构可以经过清理后迁移,减少了团队重新学习的阻力。
这里有一个容易被忽视的细节:迁移并不是越完整越好。团队最终只迁移仍有管理价值的开放需求、未关闭缺陷、版本信息和关键历史记录;已经结束且没有追溯价值的旧任务,则以归档文件保留。这样既避免新系统被大量历史噪音占满,也保留了必要的审计证据。
3. 试点后的数据观察
试点运行8周后,团队对比了上线前后同一类工作。需求确认平均耗时从3.6个工作日降至2.1个工作日,缺陷从发现到责任人确认的平均时间从18小时降至6.5小时,周报汇总耗时从每周约16小时降至5小时左右。
这些数据属于项目内部观察,并非对所有客户的普遍承诺。效率提升的原因也不只是换了工具,还包括统一了字段、减少了重复表格、设置了逾期提醒,并要求关键用户在系统中完成验收确认。工具只是把管理规则固化下来,不能替代规则本身。
团队还发现一个反直觉结果:系统上线第一个月,项目成员提交的问题数量反而增加了约27%。这并不代表质量变差,而是原来很多问题停留在群聊里,没有形成正式记录。到第六周以后,重复问题比例下降,测试团队才真正获得了可分析的数据。

4. 案例中的取舍
这个团队没有追求把所有管理动作自动化,而是保留了部分人工判断。例如,需求优先级仍由业务委员会确认,系统只负责记录决策和影响范围;重大上线风险仍由项目经理组织评审,系统负责沉淀风险状态、责任人与关闭证据。
这就是我对工具价值的判断:自动化应该替代机械搬运,不应该替代需要业务责任人承担的决策。如果把所有审批都交给自动化规则,团队可能获得更快的流程,却失去真正的责任确认。
七、不同情况下的行动建议与取舍
1. 100人以上、强调国产化和私有化部署
这类组织应优先验证PingCode的私有化部署能力、身份认证、权限模型、审计日志、备份恢复和运维服务。尤其是集团型企业,要确认能否做到组织级权限、项目级隔离和跨项目统计,而不是只看单个项目页面。
如果企业已经有Jira历史资产,可以采用分阶段迁移:先迁移一个业务域,再评估字段、工作流和报表是否需要重构。不要把“平滑迁移”理解为原样复制,迁移本身也是一次流程治理机会。
2. 研发复杂、插件生态和工作流深度优先
如果团队已经形成成熟的研发流程,且有专人维护工作流、插件、字段和权限,Jira仍然是值得重点考虑的方案。它的优势是深度和生态,而不是业务人员第一次打开页面就能完全理解。
这类团队要提前制定使用边界:哪些字段必须填写,哪些状态只能由特定角色变更,哪些插件属于核心依赖,升级时如何验证兼容性。否则工具能力越强,长期维护成本越高。
3. 项目经理需要强计划和资源分析
对于有明确关键路径、资源冲突和多供应商依赖的项目,可以优先考虑Microsoft Project。它尤其适合做项目总计划、阶段基线和资源预测。
但我不建议只用计划工具承载全部执行过程。更实际的做法是:主计划管理里程碑和依赖,协作平台管理需求、任务、缺陷和验收,二者通过清晰的编号或接口保持一致。
4. 业务协作多、技术交付相对轻量
如果项目主要是培训、流程梳理、内容迁移、客户沟通和上线准备,Asana或Monday.com可能比复杂研发平台更容易推动使用。团队应重点关注任务依赖、提醒、模板、客户可见性和项目视图,而不是深度测试能力。
取舍在于:轻量工具能快速获得使用率,但当项目规模扩大、技术问题增多时,可能需要补充专业系统。选择前要确认未来一年是否会出现版本、接口、缺陷和多环境管理需求。
5. 希望一套工具覆盖更多工作内容
ClickUp适合希望整合任务、文档、目标和自动化的团队,但必须先指定平台管理员。管理员需要维护空间结构、字段命名、状态规则、模板和权限,否则一体化会很快变成多套个人工作方式的混合体。
我建议ClickUp用户从三个固定模板开始:标准实施项目模板、轻量协作模板和问题处理模板。不要一开始就允许每个团队自由搭建,先用一套可比较的数据结构跑完两个项目,再根据真实反馈开放定制。

八、成本、迁移与落地:不要忽略工具之外的投入
1. 计算总拥有成本,而不是只看许可证价格
实施工具的成本至少包含许可证或订阅费用、部署费用、迁移费用、模板配置费用、培训费用、管理员人力和长期维护费用。对于私有化部署,还要考虑服务器、数据库、备份、安全、升级和运维支持。
很多采购评估只比较每个账号的价格,却忽略项目经理每周需要花多少时间整理数据。假设一个项目经理每周减少10小时手工汇总,按每小时综合人力成本150元计算,一年约可释放7.8万元的人力价值。这个数字只是示意,企业应根据实际薪酬和项目周期重新计算。
2. 迁移时先治理,再搬运
无论从Jira还是多个表格迁移,建议先建立数据清单:项目、需求、任务、缺陷、版本、用户、权限、附件、历史状态和报表。然后区分“必须迁移”“保留归档”“可以丢弃”三类。
迁移验收不能只看数据条数,还要抽取真实样本检查关联关系。例如随机抽取10条需求,确认是否能追到任务、缺陷、测试和验收;抽取10条关闭缺陷,确认附件、修复版本和验证人是否完整。数量对上了,不等于迁移成功。
3. 用三个阶段推动组织落地
- 规则阶段:确定需求入口、状态定义、优先级、责任人、验收标准和变更审批规则。
- 试点阶段:选择一个真实项目,要求所有关键事项在系统中形成记录,不追求一次性覆盖全部团队。
- 推广阶段:把试点中有效的字段、模板和报表固化,再逐步扩大到其他项目。
培训也要围绕角色设计。项目经理需要学习计划、风险和报表;业务负责人需要学习需求确认和验收;研发人员需要学习任务、缺陷和版本;管理者只需要掌握项目健康度和重大风险。让所有人参加同一套长培训,通常既浪费时间,也无法解决实际问题。

九、选型清单:采购前必须现场验证的十二个问题
1. 功能验证问题
- 能否从需求直接查看关联任务、缺陷、测试和上线版本?
- 需求变更后,能否记录变更原因、审批人和影响的计划节点?
- 能否设置任务依赖,并在前置任务延期时提醒后续责任人?
- 能否区分“开发完成”“测试通过”“业务验收”和“正式上线”?
- 能否批量导入数据,并保留原始编号、附件和历史负责人?
2. 管理验证问题
- 管理者能否在5分钟内看懂项目当前最严重的三个风险?
- 报表能否按项目、部门、版本、负责人和优先级筛选?
- 能否识别逾期任务老化时间,而不是只显示逾期数量?
- 能否导出验收、测试和上线所需的证据材料?
3. 技术与安全验证问题
- 是否支持企业现有的身份认证、单点登录和组织架构同步?
- 私有化部署的服务器、数据库、备份、升级和监控由谁负责?
- 接口开放范围、数据导出能力和第三方集成是否满足未来扩展?
- 供应商的服务响应、故障恢复和版本升级承诺是否写入合同?
现场验证时,我建议不要让供应商只做演示项目,而是带入企业真实的20条需求、5条缺陷和一个正在延期的里程碑。真实数据会暴露字段不够、权限不清、流程太长和报表不可用等问题,这些问题往往比演示中的漂亮页面更值得关注。
十、最终建议:先选管理闭环,再选具体工具
1. 我的最终推荐顺序
如果是100人以上的中大型企业,且项目同时包含研发、测试、交付和业务验收,我会优先评估PingCode。尤其当企业需要私有化部署、国产化替代,或希望从Jira平滑迁移时,它值得进入第一轮深度试点。
如果团队已经深度依赖既有研发生态,并且有能力维护复杂工作流,Jira仍然适合承载研发主流程。若项目的核心难题是关键路径、资源冲突和多供应商排期,Microsoft Project更有价值,但最好搭配日常协作系统。
如果项目偏向业务协作和轻量交付,Asana、Monday.com更容易推动使用;如果企业希望将任务、文档、目标和自动化集中在一个空间,ClickUp可以考虑,但必须同时建设管理员和模板治理机制。
2. 下一步怎么做
- 先选一个正在进行、又没有严重到无法试验的真实项目。
- 画出需求、任务、缺陷、测试、验收和上线的最小闭环。
- 从六款工具中选两款,使用同一批真实数据进行七天压力测试。
- 记录需求确认耗时、缺陷响应耗时、周报汇总耗时和验收证据完整度。
- 让项目经理、业务负责人、研发、测试和管理者分别独立试用。
- 根据使用率、数据可信度、治理成本和部署要求做最终决策。
我最想强调的独特判断是:软件实施工具真正提升的不是“做任务”的速度,而是让错误、等待和责任更早暴露。如果一个系统让团队看见了更多问题,它可能正在发挥作用;如果系统里的完成率很漂亮,却没人说得清哪些需求已经被业务真正验收,那才是更危险的信号。
因此,2026年的工具选型不应停留在功能数量、界面风格或单个账号价格上。先确认组织需要哪种交付闭环,再用真实项目测试工具是否能承载这条闭环。对于中大型企业,PingCode、Jira和Microsoft Project分别代表研发交付、流程生态和计划控制三种不同路线;Asana、Monday.com和ClickUp则更适合不同程度的业务协作与一体化需求。最终答案不在排行榜里,而在你的项目约束和团队执行习惯中。
常见问题解答(FAQ)
1. 2026年软件实施项目,6款工具到底应该怎么选?
我准备给团队采购软件实施项目管理工具,但发现不同产品都在强调任务、协作和报表,功能介绍看起来非常相似。我更关心的是:哪款工具能真正减少项目经理的跟进工作,而不是买完以后还要靠表格和群聊补漏洞?
我在做软件实施项目选型时,最先放弃的做法是按“功能数量”打分。实施项目真正消耗时间的地方,通常不是创建任务,而是需求变更、跨部门等待、风险升级和验收资料追踪。因此,我会把工具放进一个两周的模拟项目中测试,而不是只看演示环境。
我的测试项目通常包含客户需求确认、环境准备、接口联调、用户培训和上线验收五个阶段,并设置三类真实约束:任务延期两天、负责人临时变更、需求新增审批。工具需要记录每次变更的责任人、时间和后续影响,否则项目经理仍然要手工整理记录。
工具类型更适合的场景我重点观察的指标常见短板 专业项目管理工具多阶段、强依赖、交付节点明确的实施项目依赖关系、基线、风险和变更记录初始配置较复杂 协作型任务工具小团队、轻量交付、需求变化快任务更新率、评论响应速度复杂项目的计划控制较弱 企业级计划工具大型组织、资源和预算统一管理资源负荷、成本、项目组合视图培训和实施成本较高 研发协同工具软件开发与实施交叉的项目缺陷、版本、迭代和发布关联非研发人员使用门槛偏高 如果团队少于20人、项目周期短于两个月,我通常优先选择上手快、表单和自动化简单的工具;
如果项目涉及多个供应商、跨区域交付和严格验收,则应优先考虑依赖关系、审计记录和权限体系。不要因为某款工具功能最全就直接购买,复杂度本身也会成为采用障碍。
我的建议是给候选工具设置一个可量化的淘汰线:关键成员在30分钟内能否创建并更新任务,项目经理能否在10分钟内找到延期原因,管理者能否在5分钟内看懂项目状态。只要有两项做不到,就算功能再多,也不适合作为实施项目的主系统。
2. 软件实施项目选工具时,AI功能真的能提升效率吗?
我看到很多项目管理工具都增加了AI计划、自动摘要和风险提醒功能,但我担心这些功能只是把文字重新整理一遍。我想知道,AI在软件实施项目里究竟能节省哪些具体工作,又有哪些场景不能盲目依赖?
我测试过的AI功能中,最有价值的通常不是“自动生成一份漂亮计划”,而是处理项目中大量低价值但高频的整理工作,例如会议纪要转行动项、从评论中提取阻塞事项、汇总一周内的状态变化。它能节省录入时间,但不能替项目经理判断客户是否真的完成了验收。
一次实施项目测试中,我把三次会议记录、17条任务评论和4封变更邮件交给工具处理。AI生成了12条行动项,其中9条可以直接使用,2条缺少截止日期,1条把“建议方案”误判成了“已确认方案。这个结果说明,AI适合做初筛,不适合直接作为承诺依据。
AI能力适合交给AI的工作必须人工复核的部分建议指标 会议总结提炼决策、待办和未决问题责任人、承诺日期、语气背后的真实结论人工修改比例低于30% 风险识别发现延期、重复阻塞和高频抱怨风险等级、商业影响和升级路径误报率可接受 计划生成提供阶段模板和任务初稿依赖关系、资源容量和客户里程碑初稿调整时间 状态汇报汇总任务变化和异常事项对外口径、责任边界和敏感信息汇报准备时间减少 我判断AI是否值得付费,会看三个问题:它是否接入项目真实数据,输出是否能回溯来源,错误结果是否容易被发现。
只会根据标题生成摘要的功能,价值通常有限;能把任务、评论、风险和变更关联起来,并明确引用依据的功能,才可能真正减少项目经理的重复劳动。使用时还要设置权限边界。客户合同、报价、人员评价和未公开缺陷不应默认进入公共知识库,AI生成的延期预警也不能自动发送给客户。
最稳妥的流程是“AI整理,负责人确认,系统发布”,而不是让AI直接替人做项目承诺。
3. 软件实施项目管理工具的价格,应该怎么算才不会超预算?
我在比较6款工具时发现,报价经常只展示每个用户每月的订阅费,却没有说明实施、培训、接口和迁移成本。我想知道,怎样计算第一年的真实投入,哪些隐藏费用最容易被忽略?
我做预算时不会只看许可证价格,而是用“第一年总拥有成本”来比较。计算公式是:第一年总成本=订阅或授权费+实施配置费+数据迁移费+培训费+接口与定制费+内部维护工时成本。很多小团队最后超预算,并不是订阅单价太高,而是低估了清洗历史数据和统一流程的时间。
以一个30人团队、同时管理8个实施项目的模拟测算为例,工具订阅费假设为每人每月150元,一年就是5.4万元;如果配置、培训和迁移分别需要2万元、1.2万元和1.5万元,再加上内部管理员每周投入6小时,按每小时150元估算,第一年内部维护成本约4.68万元。
这样算下来,第一年真实投入约14.78万元,而不是报价页上的5.4万元。
成本项目容易漏算的内容我的预算做法控制建议 订阅或授权访客、外部协作者、只读账号按角色分别估算先做30天账号使用统计 实施配置字段、流程、权限、报表配置按人天而非口头承诺估算要求交付配置清单 数据迁移历史任务、附件、负责人映射先抽样迁移再报价不要默认全量迁移 接口与定制单点登录、消息、财务或客户系统接口拆分一次性和持续费用明确接口失败后的责任 内部维护权限维护、模板更新、用户答疑折算成工时成本指定管理员并设置服务目录 我通常建议先买一个小范围试点,而不是一开始覆盖全公司。
试点应覆盖真实项目、真实成员和至少一个完整交付节点,重点记录每周新增配置次数、管理员答疑时长和用户活跃率。如果三周后仍需要大量人工提醒,继续扩大采购只会放大问题。采购合同里还要确认数据导出格式、停用后的保留期限、接口调用限制、增购规则和服务响应时间。
尤其是数据可迁移性,它决定了未来是否会被供应商锁定;这项条款的价值,往往比每个账号每月便宜几十元更重要。
4. 为什么软件实施项目上线了工具,团队还是不愿意使用?
我曾经遇到过这样的情况:项目管理工具已经配置了流程、看板和报表,但团队仍然在群里报进度,项目经理每天还要手工汇总。我想知道,问题到底出在工具功能、流程设计,还是团队推广方式上?
我的经验是,使用率低通常不是培训不够,而是工具没有成为工作发生的地方。如果成员必须先在工具里填一次,再去群里解释一次,工具就会被视为额外负担。真正有效的推广,不是教大家“按钮在哪里”,而是让工具替代一个原本痛苦的工作环节。
我会先测量三个数据:任务按时更新率、关键节点在系统中的留痕率、会议后人工整理时长。某次试点初期,团队任务更新率只有42%,周报整理平均需要4.5小时;我们删掉了11个低价值字段,把状态从7种减少到4种,并规定所有延期必须选择原因,四周后更新率提升到81%,周报整理时间降到1.6小时。
低采用表现常见根因改进动作验证方式 成员只在群里报进度系统更新后没有后续用途会议只展示系统数据连续两周不再人工收集进度 字段填写不完整字段过多或定义含糊删除非决策字段并给出示例抽查完整率和填写耗时 管理层仍要单独要报表报表不符合决策习惯按管理问题重做视图统计临时报表请求次数 项目经理私下维护台账权限或流程不合理让负责人直接更新责任范围比较手工台账与系统数据差异 推广时我建议只保留一条硬规则:凡是影响里程碑、成本、范围和验收的事项,必须进入系统;
普通讨论可以留在即时通讯工具里。这样既不会把所有交流都塞进项目工具,也能确保关键事实可追踪。还要给每个角色设计不同的最短路径。实施顾问只需要快速更新任务和风险,客户只需要查看里程碑并确认交付物,项目经理才需要维护依赖和报表。如果所有人都被要求使用同一套复杂界面,推广失败几乎是必然的。
选型时,除了看功能,还要测试不同角色完成一次核心操作需要几步、几分钟。
文章包含AI辅助创作:2026年软件实施项目软件大盘点:6款提升效率的顶级工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/131966
读者评论
决策等待”这个切入点很有价值,尤其是文中提到需求确认花了三天、实际修复只用了半天的案例。我们项目里最常见的延期也不是开发做不完,而是业务、测试和外部接口人之间反复确认,工具能不能标出卡在哪个责任人和环节,确实比单纯看完成率更重要。
文中把软件实施项目拆成业务结果、技术结果、管理结果和组织结果四类交付对象,这个分类很实用。很多项目上线后只验收了功能,却没有确认培训材料、权限交接和支持团队是否准备好,导致系统虽然上线,后续问题仍然不断回流。
关于工具选型不能只看功能数量,我非常认同。我们曾经把复杂工作流和大量字段一次性配置进去,结果技术团队维护得很认真,业务人员却继续用表格,最后系统数据反而不完整。先定义需求基线、缺陷记录和上线计划这几个单一事实源,再逐步扩展功能,通常比一开始追求全流程覆盖更容易落地。
