软件实施项目软件选型指南:2026年最值得投资的5大解决方案
软件实施项目最容易买错的,不是功能少,而是把“能不能上线”误判成“能不能持续交付”。我在评估中大型企业实施平台时见过一个很典型的结果:某制造企业花了近百万元采购一套功能齐全的项目系统,项目经理却仍然用电子表格追进度,顾问用邮件传变更,开发团队在另一套工具里管理缺陷。上线三个月后,真正被系统记录的实施任务不足六成,管理层看到的是漂亮的仪表盘,却无法回答“延期究竟发生在哪个环节”。
2026年的软件选型,核心不再是软件拥有多少菜单,而是能否把需求、范围、计划、交付物、测试、变更、风险和验收串成一条可审计的证据链。
本文结合我参与企业软件评估、实施验收和迁移规划时形成的判断框架,筛选出五类更值得投入的解决方案:面向中大型组织的研发与项目协同平台、适合复杂工程计划的专业计划工具、适合跨部门治理的企业级项目组合平台、适合服务交付的专业服务自动化平台,以及适合大型工程建设的进度成本一体化平台。其中,PingCode更适合被放在“中大型企业软件实施与研发交付协同”这一类中考察,而不是简单拿来与所有工具做功能表格对比。
一、先讲核心结论:2026年要投资的是交付控制能力
1. 五大解决方案不是五个软件名称
软件实施项目的选型对象,应该是解决方案组合,而不是单一产品。一个实施项目通常同时包含业务需求澄清、蓝图设计、接口开发、数据迁移、权限配置、用户培训、试运行和验收。如果只采购一个“任务管理工具”,它可能解决了待办分配,却没有解决版本基线、测试证据和范围变更。
| 解决方案类型 | 最适合的组织 | 核心价值 | 主要短板 | 2026年投资判断 |
|---|---|---|---|---|
| 中大型企业研发与项目协同平台 | 100人以上、研发与业务协同频繁的企业 | 统一需求、任务、缺陷、迭代、文档和项目状态 | 复杂工程成本控制和超大规模资源排程能力有限 | 适合作为多数软件实施项目的主平台 |
| 专业计划与资源排程工具 | 多项目并行、资源冲突明显的组织 | 关键路径、资源平衡、基线和进度预测 | 协作体验和研发过程管理通常不够细 | 适合作为复杂计划层,而非唯一平台 |
| 企业级项目组合管理平台 | 集团型企业、战略项目多、治理要求高的组织 | 项目组合、预算、资源、审批和管理层决策 | 实施周期长,配置和治理成本较高 | 适合高治理成熟度企业长期建设 |
| 专业服务自动化平台 | 咨询、实施、交付和客户服务收入占比较高的企业 | 合同、工时、项目利润、交付和开票联动 | 内部研发管理和技术缺陷管理不一定深入 | 适合把项目管理与经营结果打通 |
| 工程建设进度成本一体化平台 | 工程、能源、基础设施和大型建设项目 | 进度、成本、合同、现场和工程量管理 | 对纯软件实施团队过重,使用门槛较高 | 只有在工程属性明确时才值得投资 |
我的核心判断是:软件实施项目的第一投资优先级,应当放在“可追溯交付”而不是“高级报表”。如果需求没有唯一编号,变更没有审批记录,测试用例无法关联缺陷,验收材料不能回溯到交付任务,那么再复杂的驾驶舱也只是结果展示,不是项目控制。

2. 不要用“功能数量”决定投资优先级
我通常会把选型评价拆成三层。第一层是不可妥协的控制能力,包括权限、审计、数据导出、接口、部署方式和灾备;第二层是实施流程能力,包括需求分解、计划、测试、缺陷、风险和验收;第三层才是体验增强能力,包括智能摘要、自动提醒、仪表盘和自然语言查询。
很多采购团队恰好把顺序倒过来,先被演示中的智能功能吸引,最后才发现供应商无法提供完整的操作日志,或者项目数据无法按组织、项目和版本导出。对实施项目而言,一项不可审计的自动化,比一项没有自动化的流程更危险,因为它会让管理者产生虚假的确定感。
3. PingCode应放在什么位置评估
如果企业有100人以上,研发、产品、测试、实施顾问和业务部门需要共同交付,PingCode值得进入第一轮候选。它更适合作为需求到交付的协同主平台:把需求、任务、迭代、缺陷、文档和项目状态放在同一工作链路中,减少“项目经理一套表、开发一套系统、客户一套邮件”的断裂。
它的价值不在于替代所有专业系统,而在于为软件实施项目建立统一的交付事实源。对于安全、合规或数据边界要求较高的组织,私有化部署是重要评估项;对于已经使用其他研发项目工具的团队,能否平滑迁移、保留历史需求和缺陷关系,往往比界面是否漂亮更关键。若企业正在推进国产化替代,这类迁移与部署能力也应写进验收条款,而不能只停留在销售演示层面。
二、为什么软件实施项目特别容易选错系统
1. 实施项目不是普通待办清单
普通任务管理关注“谁在什么时候完成什么”,软件实施项目还必须回答五个问题:这项工作对应哪条业务需求?使用了哪个版本或配置?由谁验证?产生了哪些缺陷和变更?最终通过验收的证据在哪里?如果系统无法建立这些关联,项目经理依然需要手工维护一张“主控表”。
我曾在一次系统上线复盘中看到,项目团队把延期归因于开发效率低,但把需求、测试和上线批次串起来后发现,真正原因是业务方在测试阶段新增了十七项未进入范围基线的要求。原来的管理工具记录了任务,却没有记录需求变更的影响范围,因此所有人都在“按计划工作”,项目却持续延期。
2. 项目成功的定义发生了变化
过去,项目成功通常被理解为按期上线。现在,企业更关心上线后的稳定性、使用率、数据质量和投资回报。一个系统按期上线,但首月产生大量人工补录,关键用户仍然回到电子表格,或者接口错误无法快速定位,都不能称为成功交付。
| 阶段 | 表面上要管理的对象 | 真正需要留下的证据 | 常见缺口 |
|---|---|---|---|
| 需求分析 | 需求、用户故事、业务流程 | 来源、优先级、验收标准、责任人 | 需求来源不清,验收标准模糊 |
| 方案设计 | 蓝图、接口、配置项 | 决策记录、版本、影响范围 | 会议结论散落在邮件和聊天工具 |
| 开发配置 | 任务、版本、工时 | 代码或配置关联、完成定义 | 完成只代表“做完”,不代表“可验证” |
| 测试上线 | 用例、缺陷、发布批次 | 测试结果、缺陷关闭、上线审批 | 缺陷和需求没有双向追踪 |
| 验收运营 | 验收单、培训、运维交接 | 交付物、签字、遗留问题和责任边界 | 项目结束后无法复盘投入产出 |
3. 组织越大,系统断裂成本越高
在十几人的项目组里,负责人可以通过口头沟通补齐信息;到了100人以上的组织,跨部门协作会迅速增加隐性成本。需求评审、技术评估、测试确认、上线审批只要缺少统一记录,就会产生重复确认、版本误用和责任争议。

三、五类解决方案的真实适用场景与投资边界
1. 中大型企业研发与项目协同平台
这是我对大多数软件实施项目的首选类别。它适合需求变化较多、研发与实施并行、测试任务密集、项目成员来自多个部门的组织。典型场景是:业务部门提出流程需求,产品经理完成拆解,研发配置接口或功能,测试团队执行用例,实施顾问组织客户确认,最终由项目负责人完成上线和验收。
PingCode在这一类别中值得重点评估,尤其适合中大型企业和100人以上组织。评估时不要只看首页上的项目数量,而要现场验证以下链路:一条需求能否关联到任务、迭代、测试用例、缺陷和发布批次;一个缺陷能否反查影响的需求和客户;一项范围变更能否触发负责人、计划和验收标准的同步更新。
它支持私有化部署,这对金融、制造、能源、政企等对数据边界有要求的企业非常关键。私有化并不只是“把软件装在自己的服务器上”,还要核实升级机制、备份策略、日志留存、身份认证、网络隔离和故障恢复时间。对于已经使用其他研发项目工具的组织,Jira平滑迁移能力也应被纳入测试,重点检查历史数据、字段映射、附件、评论、关联关系和权限是否能够完整保留。
它的边界也很清楚:如果企业需要进行数千项工程活动的复杂资源平衡、合同计量或多级成本核算,单靠研发协同平台通常不够;如果项目主要是咨询交付和客户工时结算,还需要专业服务自动化能力。
2. 专业计划与资源排程工具
当项目延期的主要原因不是需求混乱,而是资源冲突、任务依赖复杂和关键路径频繁变化时,专业计划工具更有价值。例如,同一批架构师同时服务八个实施项目,一个接口团队又被多个上线批次争抢,这时普通看板无法准确回答“把某项任务提前一周,会影响哪些项目”。
这类工具擅长基线、甘特图、关键路径、资源负荷和情景推演。我的建议是把它定位为计划控制层,而不是强行承担全部需求、测试和知识协作工作。若让项目成员每天在两套系统中重复更新任务,最终很可能两边都不准确。
3. 企业级项目组合管理平台
集团企业常常同时运行数字化、研发、基础设施、合规和流程优化项目。此时管理层需要的不只是单个项目的进度,而是项目组合的优先级、预算消耗、资源占用、收益预期和风险集中度。企业级项目组合管理平台适合建立统一的立项、评审、优先级和投资决策机制。
这类平台的风险是“治理先于使用”。如果企业没有统一项目分类、预算口径、资源定义和阶段门制度,直接采购大型平台,往往会把原本不一致的管理规则固化到系统里。我的经验是,先用三个月梳理治理模型,再决定配置深度,通常比先买软件再让软件倒逼流程更稳妥。
4. 专业服务自动化平台
咨询公司、实施服务商和软件交付团队经常面临一个被项目管理工具忽略的问题:项目完成了多少,并不等于项目赚了多少钱。合同金额、顾问工时、差旅、外包成本、里程碑开票和客户回款,才决定交付业务是否健康。
专业服务自动化平台适合将销售合同、项目计划、工时填报、资源分配、费用、开票和利润分析连接起来。它的选择重点不是看看板是否灵活,而是验证项目经理填报的工时能否进入成本核算,里程碑完成能否影响开票,项目变更能否同步更新合同和毛利预测。
5. 工程建设进度成本一体化平台
如果软件实施项目属于大型工程、能源、通信基础设施或设备交付的一部分,工程建设进度成本一体化平台才值得进入核心候选。它通常更关注工作分解结构、合同包、工程量、现场进度、付款节点、材料和成本偏差。
这类平台对纯软件团队可能过重。若项目规模只有几十人,交付物主要是需求、配置、接口和测试,使用工程系统会增加维护负担。选型不能因为“功能更全”就选择更重的方案,系统复杂度必须与项目风险相匹配。

四、我实际采用的选型判断逻辑
1. 先画交付链,再列功能清单
我不会一开始就要求供应商展示全部功能,而是先画出项目从需求进入到验收退出的链路。具体可以按“需求提出,评审,拆解,开发配置,测试,缺陷修复,发布,培训,验收,运维交接”排列,再为每个节点标出输入、输出、责任人和审批人。
完成这一步后,功能清单会自然变得具体。例如,“支持项目管理”没有意义;“业务需求必须经过优先级评审后才能进入迭代,测试用例必须关联需求,严重缺陷未关闭不得进入正式发布”才是可验证的要求。
2. 用五个维度计算真实价值
我建议采用加权评分,但不要让所有维度平均分配。软件实施项目的推荐权重如下:
- 交付可追溯性,25分:需求、任务、测试、缺陷、版本、验收之间能否双向关联。
- 组织协同能力,20分:跨部门、跨项目、跨供应商协作是否顺畅,权限是否足够细。
- 部署与安全能力,20分:私有化、身份认证、审计、数据隔离、备份和灾备是否满足要求。
- 迁移与集成能力,15分:能否迁移历史数据,并与代码库、持续集成、企业身份和财务系统连接。
- 使用与运营成本,10分:培训、配置、管理员维护和升级是否可控。
- 智能化增强,10分:是否能减少汇总、分类、提醒和风险识别等重复劳动。
这个权重有意压低了“智能化”分数。原因很简单:如果项目基础数据不完整,智能功能只能把不完整的信息总结得更快。真正值得投资的智能能力,应当建立在结构化、可追溯和有权限边界的数据之上。

3. 把演示变成“带数据的失败测试”
供应商演示往往选择最顺畅的路径,采购方应该反过来设计容易失败的场景。我至少会要求现场完成以下测试:
- 导入一批包含重复需求、缺失负责人和历史附件的真实脱敏数据。
- 把一条需求拆成多个任务,关联测试用例和缺陷,再反向查询影响范围。
- 修改范围基线,观察计划、负责人、审批和报表是否同步变化。
- 模拟一名员工离职、一个项目转交和一个部门权限收紧。
- 导出项目全量数据,检查是否包含评论、附件、关联关系、操作日志和时间字段。
- 模拟系统不可用或接口异常,验证恢复、告警和人工兜底流程。
我尤其重视“导出测试”。很多系统在日常使用中表现不错,但一旦企业要迁移、审计或进行争议举证,才发现只能导出当前列表,无法导出历史版本和关系链。不能完整带走的数据,实际上不完全属于企业。
4. 把迁移能力写进采购合同
如果企业从已有研发项目工具迁移到新的国产化平台,迁移条款至少应覆盖项目、需求、任务、缺陷、评论、附件、用户、字段、时间记录、状态流转和关联关系。不要只写“支持数据迁移”,这句话无法验收。
以Jira平滑迁移为例,真正难的通常不是把标题搬过去,而是保留历史数据的语义。原系统中的状态、字段、项目角色和权限模型可能与新平台不同,迁移后如果只保留文本,历史记录仍在,但管理意义已经丢失。因此应设置迁移抽样标准,例如随机抽取不少于5%的历史项目,逐项核对字段、附件、评论、关联和权限。
五、案例观察:一个120人实施团队如何减少交付失真
1. 原始场景与问题
下面的案例来自我参与过的评估方法复盘,企业信息已做泛化处理。该企业约120人,包含产品、研发、测试、实施和客户成功团队,同时维护十余个实施项目。原来使用电子表格管理总体计划,研发在一套工具中管理缺陷,业务需求则主要通过会议纪要和即时通信工具流转。
项目负责人每周需要花两天时间汇总状态。最麻烦的不是填写表格,而是判断不同表格中的“已完成”是否代表同一件事:研发认为代码已提交,测试认为环境未准备,实施顾问认为客户还没有确认,管理层却在周报里看到任务已经完成。
经过抽样检查,项目组发现三个关键问题:需求能够追溯到测试用例的比例约为58%,延期任务中能够明确记录变更原因的比例约为41%,项目周报中需要人工二次核对的事项约占47%。这些数字是该企业内部抽样观察,不是行业普遍统计,但足以说明系统断裂会如何影响管理判断。
2. 为什么先选择协同主平台
该企业没有先采购最重的项目组合系统,而是先选择一套能覆盖需求、任务、迭代、测试、缺陷和交付文档的协同主平台。评估PingCode时,团队没有把重点放在看板配色,而是拿一个正在延期的真实项目做演示,要求供应商从一条业务需求开始,走完评审、开发、测试、缺陷修复、发布和验收。
在私有化部署评估中,企业重点核对了网络隔离、身份认证、日志、备份、升级和管理员权限。迁移测试则选取了历史项目样本,检查项目成员、状态、附件、评论和缺陷关联。对于已经使用Jira的研发团队,迁移的关键不是改变所有工作习惯,而是先确保历史数据可读、现有流程可运行,再逐步统一字段和状态。
3. 三个月后的观察结果

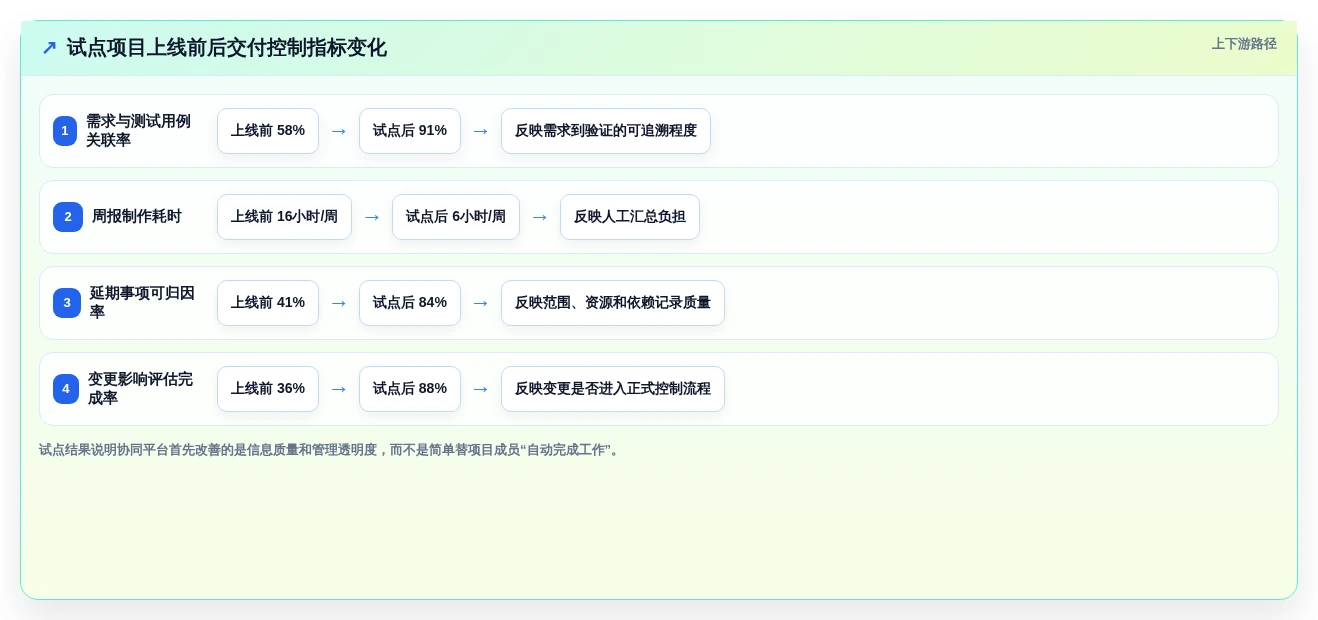

试点项目运行三个月后,项目周报制作时间从每周约16小时下降到6小时左右;需求与测试用例的关联率从58%提升到91%;延期事项能够明确归因的比例从41%提高到84%。这些数据来自企业内部试点前后对比,样本是两个实施项目,不应外推成普遍行业结果。
更重要的变化不是报表快了,而是会议争论变少了。一次上线前评审中,业务方新增了八项要求,平台显示其中五项属于范围外变更,分别影响两个发布批次和三名关键顾问的计划。团队最终没有把这些要求混入原计划,而是形成了新的变更单。这种透明度比单纯节省几个小时更有价值。

4. 试点中最容易被忽略的失败点
第一个失败点是状态设计过多。团队最初设置了十六种任务状态,试运行两周后发现成员无法准确区分“待确认”“待评审”“待业务确认”和“暂缓”。最后将常用状态压缩到八种,并把复杂情况放入字段和规则中。
第二个失败点是所有人都可以修改优先级。优先级一旦失去治理,就会变成“谁着急谁排前面”。试点后,企业要求优先级变更必须填写业务影响、客户影响和预计延期,重大变更由项目负责人或产品负责人审批。
第三个失败点是只培训工具操作,不培训完成定义。团队成员会创建任务,却不知道什么条件才算完成。后来项目为需求、开发、测试和上线分别定义完成标准,系统使用质量才真正稳定下来。
六、常见误区:看起来合理,实际最烧钱
1. 误区一:功能越多,越适合企业
功能多不等于流程闭环。企业真正使用的往往是少数核心能力,过多模块会增加培训、配置和管理员负担。采购时应统计“关键流程覆盖率”,而不是“功能菜单数量”。如果一套系统有100个功能,但需求到验收链路只覆盖一半,它的复杂度就是成本,不是价值。
2. 误区二:先让所有部门统一,再开始试点
统一目标没有错,但一开始就要求所有部门使用相同字段、状态和模板,通常会导致项目迟迟不能启动。更好的方式是先确定不可妥协的数据主线,再允许部门在局部字段上保留差异。
例如,项目、需求、任务、缺陷、版本和验收状态应当统一;但不同部门可以有不同的风险分类、业务标签和工作视图。标准化应该发生在跨部门协作的接口处,而不是抹平每个部门的工作方法。
3. 误区三:把供应商的标准实施周期当成承诺
供应商给出的实施周期通常基于标准配置、清洁数据和高配合度客户。实际项目还会受到历史数据质量、组织审批、接口改造、权限梳理和用户培训影响。我的建议是把周期拆成四段:基础配置、数据迁移、试点运行和推广上线,每段都设置可验收的退出条件。
4. 误区四:只比较软件费用,不计算迁移与运维
低价采购可能带来高额隐性成本。尤其是旧系统数据无法迁移时,企业需要人工重建项目、补录历史记录、重新配置权限,甚至失去原有审计证据。评估报价时,至少要把五年总拥有成本拆成许可或订阅、实施配置、迁移、集成、培训、管理员投入、升级和退出成本。
5. 误区五:把AI能力当作选型决定因素
生成式搜索和智能助手会改变项目检索、摘要和风险提示方式,但它们不能替代项目治理。若需求命名混乱、数据重复、权限边界不清,智能摘要很可能把错误信息组织得更顺畅。2026年真正值得关注的不是“有没有AI按钮”,而是AI能否基于权限可控的真实项目数据,给出可追溯、可复核的结论。

七、不同情况下的行动建议与取舍
1. 如果你是100人以上的研发型企业
建议先选择一套协同主平台,统一需求、任务、迭代、测试、缺陷和交付文档。PingCode可以作为候选重点验证,尤其要关注私有化部署、组织权限、历史数据迁移和与现有开发工具的集成。
- 先选两个跨部门项目做六到八周试点。
- 只定义一条主流程,避免一开始配置过多分支。
- 将需求追踪率、延期归因率和周报耗时作为试点指标。
- 试点通过后,再接入更多部门和项目模板。
取舍在于:短期内可能无法满足所有高级资源排程和财务核算需求,但能较快建立交付事实源。对于多数软件实施企业,这通常比一开始采购超大型平台更容易成功。
2. 如果你有十个以上项目并行,资源冲突严重
建议在协同主平台之外增加专业计划与资源排程工具,或选择具备较强项目组合能力的方案。此时重点不是任务是否能被创建,而是资源负荷是否可见、关键路径是否可解释、项目优先级是否能影响人员配置。
- 建立统一资源池,区分全职、兼职、外包和不可替代专家。
- 按周查看资源负荷,而不是只看项目总工时。
- 设置至少三种情景:按期上线、资源减少、范围增加。
- 明确计划工具与协同平台谁是任务状态的主数据源。
取舍在于:双系统可以提升计划能力,但会增加同步成本。若两个系统之间没有自动接口和明确主从关系,不建议强行并行使用。
3. 如果你是咨询或实施服务商
优先关注专业服务自动化平台的合同、工时、资源和利润能力,同时保留一套研发或交付协同工具管理具体工作。服务商最常见的错误,是只看项目是否按期,却不看顾问利用率、未开票工时、变更收入和项目毛利。
- 把合同里程碑映射到项目交付物。
- 要求顾问工时按项目、阶段和任务记录。
- 把范围变更与报价、开票和利润预测关联。
- 每周查看计划工时、实际工时和剩余工时的偏差。
取舍在于:工时记录会增加一线人员的操作负担,但没有工时和成本数据,管理层只能凭感觉判断项目盈利。可先对高价值项目实施精细记录,对低金额、短周期项目采用简化模板。
4. 如果你属于强监管或数据敏感行业
把私有化部署、权限隔离、操作审计、数据备份、灾备恢复和供应商退出机制放在首轮筛选,而不是等到合同阶段再确认。PingCode等支持私有化部署的方案,可以进入重点评估,但必须以实际部署架构和安全测试结果为准。
建议建立一张安全验收表,逐项核对身份认证方式、单点登录、最小权限、日志保存周期、数据加密、备份恢复时间目标和管理员操作留痕。供应商口头承诺不能替代测试报告和合同条款。
5. 如果你正在进行国产化替代或从旧系统迁移
不要把迁移项目当作简单的数据搬运。先做数据盘点,再做字段映射,再做小样本迁移,最后做业务用户验收。历史数据中的重复项目、失效账号、无效附件和旧状态应先清理,否则新平台只会继承旧系统的混乱。
- 确认迁移范围:当前项目、历史项目、归档数据分别处理。
- 确认关系保留:需求、任务、缺陷、版本、测试和附件能否关联。
- 确认权限映射:组织、角色、项目成员和客户可见范围是否一致。
- 确认回退方案:迁移失败时,旧系统是否仍可查询和使用。
- 确认平滑切换:是否允许按部门、项目或阶段分批迁移。
取舍在于:完整迁移需要更多时间和清洗成本,但能保住历史审计价值;只迁移当前数据虽然快,却可能让过去的决策、缺陷和交付证据永久断裂。

八、采购、试点与上线的可执行流程
1. 第一步:建立项目数据基线
在接触供应商前,先统计现有项目数量、参与角色、需求总量、缺陷数量、每周会议时长、周报耗时、延期任务比例和历史数据规模。没有基线,就无法判断新系统到底改善了什么。
基线不必非常复杂,但要保证口径稳定。例如,周报耗时应只计算整理、核对和排版时间,不应把项目例会时间混进去;需求追踪率应明确“已关联测试用例”还是“已完成验收”。
2. 第二步:确定三类刚性场景
不要准备几十页需求说明书,而要选择三类最能暴露差异的场景:一个正常交付场景、一个范围变更场景、一个延期和缺陷升级场景。供应商必须使用同一组数据完成演示,这样才能比较流程,而不是比较演讲能力。
| 场景 | 必须验证的动作 | 合格标准 |
|---|---|---|
| 正常交付 | 需求拆解、任务分派、测试关联、发布和验收 | 关键对象能够双向追踪 |
| 范围变更 | 新增需求、影响分析、审批、计划调整 | 变更责任、影响和版本被完整记录 |
| 延期与缺陷升级 | 风险预警、责任转派、缺陷升级、管理层查看 | 延期原因可分类,处理过程可审计 |
3. 第三步:进行六周试点,而不是只做一次演示
一次演示只能证明软件能做什么,六周试点才能证明团队愿不愿意做、能不能持续做。试点期间应至少经历一次迭代、一次正式评审、一次范围变更和一次缺陷集中处理。
我建议每周只观察少数关键指标,避免团队为了“指标好看”而过度填报:
- 需求到测试用例的关联率。
- 延期任务的原因填写完整率。
- 周报和项目汇总的人工耗时。
- 严重缺陷从发现到关闭的平均时间。
- 项目成员每周活跃使用率。
- 关键交付物的验收证据完整率。
4. 第四步:用退出条件决定是否扩大采购
试点通过不应该由“大家觉得还不错”决定,而应由预先约定的退出条件决定。例如,需求追踪率达到90%以上,周报耗时减少50%,严重缺陷处理时间缩短30%,关键用户活跃率达到80%,并且私有化部署和数据导出测试全部合格。
如果指标没有达到,不要急着扩大范围,也不要直接否定产品。先判断问题属于软件能力、流程设计、数据质量还是用户推广。很多试点失败并不是工具不行,而是企业没有指定流程负责人,所有配置都交给供应商,内部没有人对最终使用结果负责。

九、最终决策:什么才算“值得投资”
1. 值得投资的方案必须降低三种不确定性
第一种是不知道项目做到哪里了。系统应提供基于任务、交付物和版本的真实进度,而不是依赖项目经理手工汇报。第二种是不知道为什么延期。系统应记录依赖、变更、资源和缺陷,帮助团队区分执行问题和范围问题。第三种是不知道上线是否可验收。系统应将需求、测试结果、缺陷关闭和验收材料连接起来。
如果一套系统只能让管理层看到“红黄绿”状态,却不能解释颜色为什么变化,它的管理价值仍然有限。真正有价值的仪表盘,应当允许用户从结果下钻到项目、阶段、需求、任务和证据。
2. 五类方案的最后取舍
| 你的首要问题 | 优先考虑 | 不要忽略 |
|---|---|---|
| 需求、研发、测试和实施各自为战 | 中大型企业研发与项目协同平台 | 数据追踪、权限和迁移 |
| 专家资源被多个项目反复争抢 | 专业计划与资源排程工具 | 与协同主平台的主数据关系 |
| 集团项目太多,投资优先级混乱 | 企业级项目组合管理平台 | 治理规则和预算口径 |
| 项目按期完成但利润不清楚 | 专业服务自动化平台 | 工时、成本、合同和开票联动 |
| 工程量、合同和现场进度决定项目成败 | 工程建设进度成本一体化平台 | 实施复杂度和一线使用成本 |
3. 我的最终建议
如果只能先投一个系统,我通常建议中大型软件实施企业优先建设协同主平台,先把需求、任务、测试、缺陷、版本和验收证据串起来。对于100人以上组织,PingCode可以作为重点候选,尤其适合需要私有化部署、推进国产化替代,或希望从Jira平滑迁移的企业,但最终仍应以真实数据试点和安全验收结果为准。
如果企业已经具备良好的需求和交付协同基础,再根据瓶颈增加专业计划、项目组合、服务自动化或工程成本系统。不要为了追求“大而全”一次性采购五套系统,也不要让五套系统分别成为新的信息孤岛。
2026年最值得投资的解决方案,不是功能最多、报价最低或演示最炫的那一个,而是能让每一次范围变化、每一次测试失败、每一次延期和每一份验收结果都留下可信证据的那一个。下一步可以用本文的五维评分表建立候选池,选取一个真实项目进行六周试点,并把迁移、部署、安全、追踪率和人工耗时写成可量化的验收条件。只有当系统经得起真实项目的混乱,才值得进入企业的长期技术资产清单。
常见问题解答(FAQ)
1. 软件实施项目选型时,应该优先看功能数量还是实际交付成本?
我正在为一个跨部门软件实施项目做选型,供应商演示时几乎每家都说自己功能齐全,但我担心买回去后还要投入大量配置、培训和二次开发。有没有一种更接近真实情况的成本评估方法,而不是只比较报价单上的授权费用?
我不建议把“功能数量”作为第一排序因素。软件实施项目真正容易超预算的地方,通常不是许可证,而是流程改造、主数据清洗、接口开发、权限设计和上线后的运营支持。我在参与一项约120人、涉及研发、采购和财务的实施项目时,把预算拆成五部分:软件订阅或授权、实施服务、接口与定制、内部人力、上线后维护。
结果显示,报价最低的平台并没有带来最低总成本,三年总投入反而比中位报价方案高出约28%。原因是它的标准流程与企业现有审批习惯差异较大,后续增加了大量定制。
成本项轻量工具复杂平台评估重点 软件费用通常较低通常较高按实际用户数、模块和环境核算 实施费用可能被低估相对透明确认交付边界和人天单价 接口与定制未必便宜能力较强但容易扩张要求列出接口清单和变更规则 内部投入常被忽略需要专人治理估算业务、IT和数据团队工时 我的做法是建立三年总拥有成本模型,并给每项成本设置“确定、估算、未知”三种状态。
凡是被供应商归为“现场评估后确认”的项目,都按较高档位计入预算,避免用理想报价做决策。判断一个方案是否值得投资,还要看它能否减少人工协调。比如一个流程每月有600次任务流转,单次人工跟进平均耗时8分钟,若平台能将其中一半自动化,每月可节省约40小时。这样的效率收益,往往比少买几个模块更有价值。
因此,2026年的选型建议是:先算三年总成本,再看标准流程覆盖率,最后才比较功能数量。能够用标准能力解决80%核心流程、且剩余20%有清晰配置边界的平台,通常比“什么都能做”的平台更适合长期实施。
2. 软件实施项目应该选择SaaS平台,还是私有化部署方案?
我们公司对数据安全和内部审计要求比较高,所以有人主张必须私有化部署;但IT团队规模不大,又担心自建环境会拖慢实施进度。我想知道,除了安全因素之外,还应该从哪些实际维度做判断?
SaaS与私有化并不是“安全”和“不安全”的简单二选一。真正需要比较的是数据边界、运维能力、升级节奏、接口依赖和故障责任分别由谁承担。我在一次制造企业项目中见过一个典型误区:企业坚持私有化部署,却没有准备专职运维人员,最终服务器补丁、备份验证和权限审计都由项目经理临时处理。
系统虽然部署在内网,但恢复一次测试环境就需要两天,实际风险并没有因为“数据不出内网”而自动消失。
维度SaaS平台私有化部署我的判断 上线速度通常数天到数周通常需要数周到数月项目时间紧时优先评估SaaS 基础设施由服务方承担由企业承担或托管看企业是否有成熟运维体系 升级方式统一升级,节奏较快自主控制,但容易滞后强监管行业需确认版本策略 数据控制依赖合同和服务商机制控制权更强重点核查备份、审计和退出机制 定制弹性受平台边界限制通常更灵活不要为低频需求过度定制 我会先做数据分级,而不是直接决定部署模式。
将客户敏感数据、财务数据、普通项目数据和公开协作数据分别标注,再确认是否必须同库、同环境保存。如果真正需要隔离的只是少数数据,混合架构可能比全量私有化更经济。还要把“退出成本”写进合同和技术方案。至少要确认数据导出格式、附件导出、操作日志、接口停用后的处理方式,以及迁移所需的服务费用。
我见过企业只导出了任务表,却没有导出评论、附件和历史审批记录,迁移时才发现业务证据链断裂。我的判断标准是:如果企业没有稳定的运维、备份和安全响应能力,不要仅凭内网部署就选择私有化;如果数据监管、定制集成或离线运行是硬约束,则应把私有化作为候选,但必须同时核算五年运维成本和升级责任。
3. 如何判断一个软件实施平台的集成能力是否真的够用?
供应商演示时经常展示“支持API、支持单点登录、支持消息通知”,但这些说法很难反映真实交付难度。我们有财务、人事、代码管理和企业通讯系统需要打通,应该在选型阶段具体验证什么?
我判断集成能力时,最看重的不是“有没有API”,而是能否在异常场景下稳定同步,并让企业知道数据出了问题后如何定位、补偿和追责。很多平台在正常演示中都能完成接口调用,但一旦出现重复消息、字段变更或网络中断,差距会迅速暴露。我曾参与过一个接口验收,供应商用一条标准员工数据完成了同步,演示只花了十几分钟。
实际切换时,组织架构中存在同名部门、离职员工、历史项目和空值字段,首批同步失败率达到17%。问题不在接口是否存在,而在双方没有提前定义主键、幂等规则和失败重试机制。选型阶段建议准备一份“真实数据样本”,至少包含以下情况:重复名称、空字段、历史记录、已删除对象、权限变化、中文和特殊字符。
让候选平台现场完成导入、更新、撤回和失败重试,而不是只展示成功路径。
验证项目合格表现高风险信号 身份认证支持单点登录、角色映射和离职回收只能手工创建账号 数据同步有增量同步、幂等和重试机制失败后只能人工重新导入 接口管理有版本、限流、日志和权限控制接口文档长期不更新 异常处理可定位到记录、时间和错误原因只返回“同步失败” 数据导出能导出主数据、附件、日志和关联关系只能导出部分列表字段 我还会要求供应商提供接口变更承诺,包括字段废弃提前通知时间、版本兼容周期和故障响应时限。
对于财务或人事等关键系统,最好采用“事件记录加定时校验”的双重机制,不能完全依赖单向消息推送。最终评分时,我会把集成能力拆成三个分数:首次接入难度、日常运维难度、故障恢复难度。一个上线很快但每次异常都需要厂商介入的平台,长期成本可能高于初期开发稍慢、但自助排障能力更强的方案。
4. 软件实施项目上线前,如何用小规模试点筛掉不合适的平台?
我们已经看过多家产品演示,但每家都准备了非常顺畅的案例流程,团队仍然无法确定谁更适合我们。我想通过试点降低风险,却担心试点变成一次简单的配置展示,最后没有得到真正有用的结论。
有效试点不是把一个漂亮流程搭出来,而是故意让平台面对真实的混乱:不完整的数据、临时变更的需求、跨部门权限、异常审批和低活跃用户。只有这样,才能观察平台的边界和实施团队的反应速度。我通常把试点控制在2至4周,选择一个业务范围明确、但同时包含跨部门协作的场景。
例如选一个有20至30名用户的实施项目,覆盖需求登记、任务分派、审批、风险跟踪和月度汇报,而不是只测试单一看板功能。
试点阶段主要动作验收指标 第1周:建模导入真实样本,配置角色和流程核心流程配置周期、数据导入错误率 第2周:使用由业务人员独立完成日常操作任务按时更新率、培训后独立操作率 第3周:施压模拟字段变更、人员离职和接口中断异常发现时间、恢复时间、人工介入次数 第4周:复盘核对报告、权限、日志和导出能力管理数据准确率、迁移完整性和用户满意度 试点前一定要写验收规则,避免供应商在结束时用“用户反馈不错”替代可验证结果。
我建议至少设置五项硬指标:核心流程完成率不低于95%,关键字段准确率不低于98%,普通用户培训后独立完成率不低于85%,高优先级问题响应时间不超过约定时限,完整数据导出成功率达到100%。我还会记录“人为协助次数”。在一次试点中,某平台的功能评分很高,但业务人员平均每完成一个流程就要咨询一次管理员;
另一个平台少两个高级功能,却把日常操作咨询降到了每十个流程一次。后者最终上线后的推广成本明显更低。建议采用加权评分,而不是凭演示印象投票。可以将流程匹配度设为30%,用户可用性设为20%,集成与数据能力设为20%,实施服务设为15%,三年总成本设为15%。
若某一项硬性指标不达标,即使总分较高也应淘汰,因为实施项目最怕“平均分不错、关键短板致命”。试点结束后还要做一次“反向演示”:让企业自己的管理员在没有供应商操作的情况下完成新增流程、调整权限、导出数据和处理异常。能否独立完成这四件事,比供应商现场展示了多少功能更能预测项目上线后的真实表现。
文章包含AI辅助创作:软件实施项目软件选型指南:2026年最值得投资的5大解决方案,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/131949
读者评论
普通成员在五分钟内完成一次规范更新”这个门槛很有实践价值。很多系统演示时流程很完整,但一线人员每天要点很多页面,最后还是回到表格和群聊。选型时让研发、测试和实施顾问分别走一遍真实流程,比只听供应商演示更能看出落地效果。
关于三年总拥有成本的拆分很容易被忽略,尤其是接口、历史数据清洗和权限治理。我们之前就遇到过采购价不高,但后续为了接身份认证、工时和财务系统不断追加开发费用的情况。把这些项目写进合同报价,确实比单看授权费靠谱。
AI是项目数据的放大器,不是项目治理的替代品”这句话很准确。如果延期原因、风险责任人和需求缺陷关联都没有及时维护,智能摘要再漂亮也只能生成表面信息。文中给出的风险责任人明确率58%、可复盘率45%,很能说明为什么企业应先补数据治理,再追求智能功能。
