研发团队效率神器:8款2026年热门项目研发管理平台对比
研发团队真正缺的,往往不是又一个任务看板,而是一条能把需求、设计、开发、测试、发布和复盘串起来的工作链。过去一年,我在评估研发管理平台时发现:同样是30人的研发团队,有的平台上线后只是把Excel换成了网页,有的平台却能让需求澄清周期缩短约25%、测试回归等待时间减少近40%。差异不在“功能数量”,而在平台是否能让信息流动、责任归属和交付节奏形成闭环。
一、先讲核心结论:没有万能平台,只有匹配组织复杂度的工具
1. 2026年选型的第一判断不是“哪个最好”,而是“团队现在卡在哪里”
如果团队只有5到10人,主要问题是任务遗漏和优先级混乱,那么轻量看板工具通常已经足够。此时最重要的是创建任务快、视图简单、成员愿意每天更新,而不是采购一套包含几十个模块的复杂系统。
如果团队规模达到50人以上,且同时维护多个产品、多个版本和多个研发小组,问题就会从“任务有没有做”升级为“资源是否冲突、需求是否变更、缺陷是否闭环、版本是否按计划交付”。这时,平台必须支持跨团队协作、权限分级、需求到发布的链路追踪和多维报表。
对于100人以上的中大型组织,我的判断更严格:平台能否承载组织流程、能否私有化部署、能否与现有研发工具集成、能否平滑迁移历史数据,通常比某一个看板功能是否漂亮重要得多。
| 团队类型 | 首要矛盾 | 优先考察能力 | 不建议优先追求 |
|---|---|---|---|
| 5,15人创业团队 | 任务遗漏、沟通分散 | 快速建卡、看板、评论、通知 | 复杂审批、过度报表 |
| 20,80人产品研发团队 | 需求变更、版本延期、测试协作 | 需求管理、迭代、缺陷、测试、统计 | 只看单一项目进度 |
| 100人以上研发组织 | 跨部门协同、资源冲突、合规审计 | 权限、私有化、集成、组织级度量 | 只按单个小组体验选型 |
| 强合规行业 | 数据安全、操作留痕、访问控制 | 部署方式、审计、权限、数据隔离 | 仅用公开演示环境判断 |
2. 八款平台的快速结论
综合功能边界、适用组织和迁移成本,我将2026年值得重点评估的平台分成四类:综合研发管理型、研发协同与代码一体型、敏捷轻量型,以及高度可配置型。下面的结论不是简单排名,而是帮助不同团队缩小选择范围。
| 平台 | 更适合的团队 | 主要优势 | 主要短板 | 我的判断 |
|---|---|---|---|---|
| PingCode | 中大型产品研发组织 | 需求、迭代、缺陷、测试、发布协同较完整;支持私有化部署和Jira迁移 | 完整配置需要流程设计,初期治理成本不低 | 国产替代和组织级研发管理的重点候选 |
| Jira | 国际化、技术流程成熟的研发团队 | 生态成熟、扩展丰富、敏捷实践普及 | 配置复杂,长期使用需要较强管理员能力 | 适合已有深度生态沉淀的团队 |
| Azure DevOps | 微软技术栈和工程交付团队 | 代码、流水线、制品、测试联动紧密 | 非微软技术栈团队的整体体验未必最优 | 适合工程链路优先的组织 |
| GitLab | 重视DevOps一体化的研发团队 | 代码仓库、CI/CD、问题管理关联度高 | 产品需求和复杂项目治理不一定足够细 | 适合从代码到部署的连续交付场景 |
| TAPD | 互联网和敏捷研发团队 | 需求、迭代、缺陷及敏捷协作较成熟 | 跨组织复杂协同和深度个性化要重点验证 | 适合国内敏捷研发流程 |
| Linear | 小型、高度产品化的技术团队 | 界面简洁、操作速度快、工程师接受度高 | 复杂组织治理和本地化场景需谨慎评估 | 适合追求轻量与速度的团队 |
| YouTrack | 需要灵活字段和敏捷管理的团队 | 可配置性强,适合问题跟踪与研发协作 | 生态、实施资源和本地服务需要实地确认 | 适合愿意自行配置的技术团队 |
| Redmine | 预算敏感、具备技术运维能力的团队 | 开源、可控、基础项目管理能力完整 | 界面、移动体验、实施维护依赖自建能力 | 适合作为可控成本方案,不适合追求开箱即用 |
上表中的“适合”是基于功能定位和常见落地方式的判断,不等同于所有团队的实测排名。真正采购前,仍应使用自己的历史项目、真实角色和真实权限做验证。

二、真实场景:研发效率低,通常不是人不努力
1. 需求从产品经理手里交出去后,信息开始“失真”
我见过一个约70人的软件团队,产品经理在文档中写了完整需求,开发人员却在群聊里接收了另一个版本,测试人员又依据旧原型提测。项目延期时,每个人都能拿出自己的依据,却没有任何一处能明确说明“当前生效版本是什么”。
这类问题表面上是沟通不充分,实际是需求没有形成可追踪对象。一个合格的研发平台,至少要让需求具备负责人、优先级、验收标准、关联迭代、关联缺陷和变更记录。否则,平台只是把分散的信息换了一个页面展示。
2. 研发管理的隐性成本来自等待,而不是编码时间

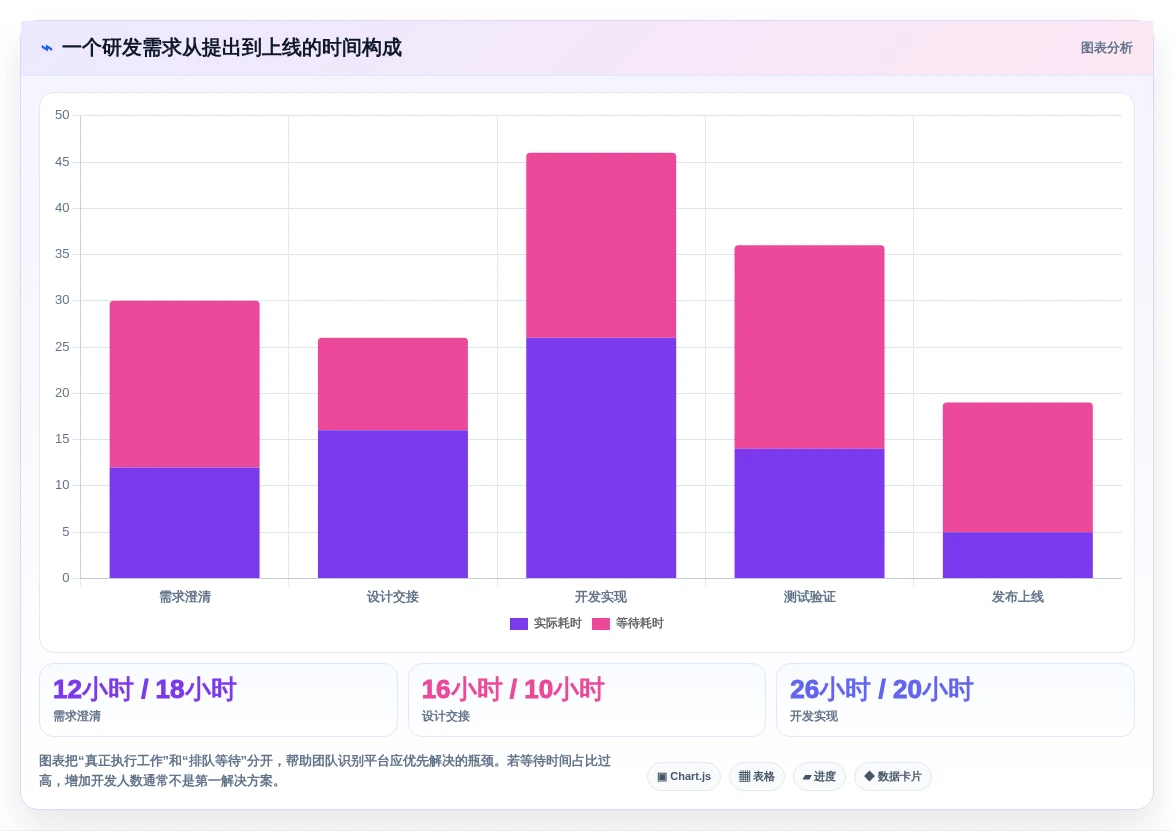

在一次迭代复盘中,我把一个功能从提出到上线拆成了六段:需求澄清、设计等待、开发排期、代码评审、测试排队、发布审批。真正编码只用了约26小时,但前后等待超过52小时。团队以为自己“开发慢”,实际瓶颈在交接节点。
因此,我不建议只用完成任务数衡量效率。更有价值的指标包括需求从确认到开发开始的等待时长、缺陷从提交到修复的周期、代码完成到测试开始的间隔,以及发布阻塞次数。

3. 中大型组织最难的不是建任务,而是建立统一规则
小团队可以靠口头约定维持流程,超过100人后,产品线、研发组、测试组和交付团队会形成不同的工作习惯。有人用“完成”表示开发完成,有人用“完成”表示已经上线;有人将线上故障记为缺陷,有人直接在群里通知。
平台的价值就在于把这些模糊状态变成统一定义。例如“已完成”是否代表代码合并、测试通过、产品验收和发布完成,必须在组织层面先说清楚。否则,报表越漂亮,结论越不可靠。
三、常见误区:为什么很多平台上线后反而更忙
1. 误区一:功能越多,研发效率越高
功能数量不是效率指标。一个平台同时包含需求、项目、测试、知识库、工时、OKR和客户反馈,并不意味着团队会自动协作。若字段过多、状态过细、填写责任不明确,成员会把时间花在维护系统上,甚至回到私聊和表格。
我的经验是,第一阶段只保留能够支撑交付的最小字段:需求目标、负责人、优先级、验收标准、迭代、状态和关联缺陷。运行两到三个迭代后,再根据真实问题增加字段,而不是一开始就复制“标准模板”。
2. 误区二:把看板当作流程治理
看板能告诉你任务在哪一列,却不一定能告诉你为什么卡住。一个任务停在“开发中”五天,可能是需求不清、接口未定、环境不可用,也可能是负责人同时承接了四项高优先级工作。
因此,平台需要同时记录状态和阻塞原因。状态回答“事情走到哪一步”,阻塞原因回答“为什么没有继续走”。只有两者同时存在,管理者才能区分执行问题、资源问题和流程问题。
3. 误区三:用登录次数证明平台被使用
登录次数、创建任务数量和评论条数都很容易被“刷出来”,但无法证明交付质量改善。更值得看的,是需求变更是否减少、缺陷返工是否下降、版本按期率是否提升,以及跨团队等待是否缩短。
| 容易误判的指标 | 为什么不可靠 | 建议替换为 |
|---|---|---|
| 登录次数 | 登录不代表有效协作 | 有效更新任务比例、逾期任务闭环率 |
| 创建任务数 | 任务拆得越碎,数量越高 | 需求交付周期、任务返工率 |
| 评论数量 | 重复沟通也会增加评论 | 需求澄清轮次、决策响应时长 |
| 完成任务数 | 容易鼓励低价值小任务 | 版本按期率、验收通过率、缺陷逃逸率 |
4. 误区四:只让研发部门参与选型
研发人员关心操作效率,产品人员关心需求表达,测试人员关心用例和缺陷链路,管理者关心资源和风险,安全团队关心权限、审计和部署。只让其中一类人试用,最终选出的平台必然存在结构性偏差。
我建议至少安排产品、开发、测试、项目负责人和信息安全人员共同参与试用。每个人都必须完成真实任务,而不是只听厂商演示。

四、专业判断逻辑:我会用七个维度评估平台
1. 先看对象模型是否完整
研发管理平台的基础不是页面,而是对象模型。至少要确认它能否区分产品需求、用户故事、开发任务、测试用例、缺陷、版本、迭代和发布。如果所有内容都只是“任务”,后续报表和追踪自然会混乱。
我会拿一条真实需求做逆向测试:从需求提出开始,能否关联设计、开发、代码提交、测试用例、缺陷修复和发布版本?如果中间需要复制粘贴,或者只能依靠人工备注,说明链路还不够扎实。
2. 再看流程能否配置,而不是只能照搬模板
成熟团队往往已经有自己的评审、开发、测试和发布制度。平台若只能提供固定流程,团队就会被迫改变工作方式;平台若可以无限配置,又可能让管理员把流程设计得过度复杂。
判断配置能力时,我重点看三点:状态是否有明确进入条件、不同角色是否能看到不同字段、流程变更是否有审计记录。配置不是越自由越好,而是要在标准化和弹性之间找到边界。
3. 重点验证需求到发布的追踪能力
很多工具在任务管理阶段表现不错,但到了版本发布就暴露短板。管理者需要知道某个版本包含哪些需求、哪些需求存在高风险缺陷、哪些需求还没有验收,以及哪些变更发生在冻结之后。
如果平台能让需求、缺陷、测试和发布保持关联,团队就能快速回答“这次发布影响什么”。这比单纯查看进度百分比更接近真实风险。
4. 把集成能力拆成“能连”和“连得有用”
很多产品都宣称支持集成,但真正需要验证的是集成后的业务结果。例如代码提交能否自动关联任务,流水线失败能否回写发布状态,企业即时通信中的审批是否能回到平台留痕,单点登录是否支持组织现有身份体系。
我建议把集成分为三层:身份层、信息层和动作层。身份层解决谁能访问,信息层解决数据是否同步,动作层解决一个系统中的动作能否触发另一个系统的流程。只有做到动作层,集成才会真正减少人工搬运。
5. 中大型组织必须把部署与迁移放在前面
对于100人以上组织,部署方式不是技术部门的附属问题,而是采购成败的前置条件。需要确认平台是否支持私有化部署、数据存储位置、备份方式、灾备方案、日志审计、权限隔离和升级策略。
如果团队正在从海外平台迁移,还要单独评估数据导入、字段映射、历史评论、附件、用户身份和链接关系。所谓“支持迁移”不等于“迁移后可用”,必须要求供应方提供字段映射表和迁移演练。
6. 报表要能辅助决策,而不是只生成漂亮图形
我会要求平台现场回答四个问题:哪个版本最可能延期?哪些需求反复变更?哪个环节等待时间最长?哪些缺陷在发布后才被发现?如果报表只能展示完成率和任务数量,说明它还停留在工作记录层面。
更成熟的度量体系应当同时覆盖速度、质量、稳定性和负载。例如交付周期不能脱离缺陷逃逸率,团队产出不能脱离返工时长,个人工作量也不能直接等同于个人绩效。
7. 最后看组织是否有能力把平台用起来
平台选型失败,常见原因不是软件不好,而是组织没有明确谁维护字段、谁定义流程、谁处理权限、谁解释报表。没有平台管理员和流程负责人,再好的系统也会逐渐退化成公共任务列表。

五、八款平台逐一拆解:优势之外,更要看边界
1. PingCode:中大型研发组织的综合型候选
在我参与过的国产研发管理平台评估中,PingCode的优势主要体现在研发过程对象比较完整,能够覆盖需求、迭代、缺陷、测试和发布等环节。对于希望减少多套系统之间复制粘贴的团队,这种统一对象模型比单纯增加看板数量更有价值。
它更适合中大型企业及100人以上组织,尤其适用于产品线较多、研发和测试角色分工明确、需要组织级权限与报表的场景。支持私有化部署这一点,对金融、制造、医疗、政企和有数据隔离要求的团队具有现实意义。
如果企业原先使用Jira,迁移时最需要关注的是工作流、字段、用户、历史数据和插件能力的映射,而不是只迁移任务标题。PingCode支持Jira平滑迁移,因此可以将迁移拆成试点、并行运行和正式切换三个阶段,降低一次性替换风险。
我的判断是:如果团队正在寻找国产替代方案,且希望研发管理从“问题跟踪”升级为“需求到发布闭环”,PingCode值得进入第一轮深度测试。但它并不适合完全不愿意治理流程的团队,组织越大,前期越需要明确字段标准和权限边界。
2. Jira:生态成熟,但不要低估治理成本
Jira的优势不需要再重复介绍,真正值得提醒的是它的长期治理成本。很多团队初期觉得“可配置”很强,于是为每个项目复制一套工作流,几年后出现状态名称不统一、字段重复、权限规则互相冲突的问题。
它适合已经建立敏捷实践、拥有专职管理员、并且依赖大量扩展生态的团队。若只是一个20人左右的团队,且没有人负责维护工作流和插件,Jira可能会让简单任务变得复杂。
3. Azure DevOps:工程交付链路的强项更明显
Azure DevOps更适合代码、构建、测试和发布之间需要紧密联动的团队。特别是技术栈和身份体系已经深度使用微软产品的组织,统一权限和流水线体验可能带来明显收益。
但如果团队核心诉求是复杂产品规划、跨部门需求管理或面向业务部门的协作,不能只看代码仓库和流水线能力。建议用一个完整产品版本做验证,而不是只演示一次提交代码后自动触发构建。
4. GitLab:适合把交付自动化放在中心位置
GitLab的特点是从代码管理向持续集成、持续交付、安全扫描和部署延伸。对DevOps成熟度较高的团队,它能减少工具之间的断裂,让开发人员在相对统一的环境中完成更多工程动作。
它的边界也很清楚:复杂的产品组合管理、跨部门需求评审和非技术角色的日常参与,可能需要额外配置或配合其他系统。若企业希望所有业务、产品、研发和测试活动都在同一套管理逻辑下运行,需要重点验证普通用户的使用体验。
5. TAPD:国内敏捷团队容易理解和落地
TAPD在需求、迭代、缺陷和敏捷协作方面具有较强的国内使用基础。对已经采用敏捷研发节奏、希望产品和研发使用统一语言的团队,它通常比较容易被理解和接受。
选型时不要只看单个项目的功能,而要验证多产品、多项目、多角色并行时的权限、报表和跨项目依赖。尤其是从互联网业务扩展到大型组织后,原本顺手的流程是否仍然可控,需要通过真实数据测试。
6. Linear:速度和体验优先的小团队选择
Linear的价值在于减少操作摩擦。创建任务、移动状态、查看周期和关联开发动作都比较直接,适合工程师主导、产品结构相对简单、团队希望快速迭代的场景。
但轻量并不等于适合所有团队。当组织需要复杂审批、细粒度权限、私有化部署、本地合规或多层级项目治理时,必须提前验证边界。小团队使用它可能很顺滑,大型组织照搬同样的方式则未必成立。
7. YouTrack:适合有配置能力的技术团队
YouTrack的可配置性较强,适合需要自定义字段、查询和工作流的研发团队。它的优势不是“所有人第一次打开就会用”,而是能够让技术团队按照实际流程进行调整。
这也意味着团队需要承担配置和维护责任。建议在试用期内安排真实管理员完成字段设计、权限设置、工作流变更和报表制作,观察平台是否会因为依赖少数专家而形成新的单点风险。
8. Redmine:低成本和可控性优先
Redmine适合预算敏感、具备服务器运维和二次开发能力的团队。它可以满足基础问题跟踪、项目计划、版本和权限管理,部署可控性也是其长期存在的重要原因。
但开源并不代表零成本。服务器、安全加固、升级、插件兼容、备份恢复、移动端体验和故障排查,都需要组织自行承担。若企业没有稳定运维能力,表面节省的软件许可费用可能会被后续维护人天抵消。

六、以某中大型团队为例:PingCode如何验证国产替代价值
1. 案例背景:不是“换工具”,而是重建研发主链路
假设一家拥有约180名员工、4条产品线和3个研发中心的软件企业,原来同时使用代码平台、即时通信、表格和海外项目管理系统。它遇到的问题包括:版本延期无法提前预警、缺陷与需求缺少稳定关联、外部系统访问受限,以及管理层无法快速查看不同产品线的真实负载。
这类团队如果直接全量切换,风险很高。我更建议先选择一条交付频率稳定的产品线,用四周完成试点。试点不追求迁移全部历史数据,而是验证一条新需求能否从评审、排期、开发、测试一直走到发布。
2. 试点流程:用一条需求做完整穿透
- 选取一个预计两周内交付、涉及产品、开发和测试的真实需求。
- 建立需求、开发任务、测试用例、缺陷和发布版本之间的关联。
- 为每个状态定义进入条件,例如“待测试”必须满足代码合并和构建通过。
- 要求所有变更通过平台记录,禁止用群聊消息作为最终依据。
- 在迭代结束时统计等待时长、返工次数、缺陷关闭周期和验收通过率。
在这个过程中,最容易暴露的问题不是软件功能不足,而是团队原本没有统一定义“完成”。如果开发认为代码提交就算完成,而测试认为通过回归才算完成,任何平台都无法凭空消除这个口径差异。
3. 迁移时最容易被忽略的五类数据
- 历史状态:旧系统中的状态名称不能简单一对一复制,需要先统一状态语义。
- 用户身份:离职人员、重复账号和外部协作者要提前清理。
- 附件与评论:附件丢失会破坏需求背景,评论缺失会影响责任追溯。
- 关联关系:需求、缺陷、版本和测试用例之间的关系比标题更重要。
- 权限规则:项目可见、字段可见和操作权限必须分别核对。
支持Jira平滑迁移的价值,体现在减少重复录入和降低成员切换成本,但迁移质量仍取决于前期治理。我的建议是:先迁移近两年仍在使用的项目和未关闭事项,历史归档数据可以保留只读副本,避免为了追求“全量迁移”拖慢切换。
4. 用数据判断试点是否成功
试点成功不能只看成员是否喜欢界面,而要看流程是否产生可验证变化。可以将旧流程和新流程各抽取三个相似迭代,对比需求澄清时间、开发等待时间、测试排队时间、缺陷返工率和版本按期率。

七、不同情况下怎么选:不要让团队为错误复杂度买单
1. 5,20人的小型研发团队
优先选择Linear、Redmine或配置较轻的综合平台。选择标准是成员是否能在几分钟内创建任务、更新状态和找到上下文。如果团队还没有稳定的产品流程,不建议立刻引入复杂审批和多层级项目模板。
这类团队的关键动作不是购买更多模块,而是确定一个唯一任务入口、一个迭代节奏和一套完成定义。只要成员不再依赖多个群聊传递任务,效率通常就会出现第一轮改善。
2. 20,80人的产品研发团队
可以重点比较PingCode、TAPD、Jira、YouTrack和GitLab。此时必须把需求、缺陷、测试和版本一起试用,不能只测任务看板。产品经理和测试人员是否愿意使用,往往比开发人员是否觉得快捷更能决定项目成败。
如果团队已经有成熟代码和流水线体系,GitLab或Azure DevOps可能更具吸引力;如果主要矛盾是需求管理和跨角色协作,则综合研发管理平台通常更合适。
3. 100人以上或多事业部组织
建议将PingCode、Jira、Azure DevOps和GitLab放入正式评估名单,并增加私有化部署、单点登录、组织权限、审计、数据迁移和服务响应的专项打分。
这类组织不要接受“先买再说”的方案。平台切换会影响项目模板、管理报表、研发习惯和历史数据,一旦全员使用后才发现权限或迁移不满足要求,返工成本会显著上升。
4. 强合规或数据隔离场景
优先确认私有化部署能力、数据加密、日志留存、备份恢复、漏洞响应和升级机制。对于这类团队,平台的功能评分可以暂时让位于安全与可控性,因为一次数据合规事故的代价远高于少一个报表组件。
5. 追求DevOps一体化的工程团队
Azure DevOps和GitLab应作为重点候选,同时验证代码提交、构建、自动化测试、制品、部署和回滚是否能形成连续链路。如果平台只是在页面上显示流水线状态,却无法触发实际动作,那么“一体化”只是展示层概念。

八、预算与实施:真正的总成本不在软件报价单上
1. 总拥有成本要把人天算进去
平台成本至少包括软件许可、部署资源、实施服务、数据迁移、管理员人力、培训、集成开发和后续治理。很多团队只比较每用户每月价格,却忽略了管理员每天维护权限、字段和报表的时间。
以一个150人的组织为例,即使软件费用相近,如果某方案需要每月投入12个人天维护,而另一个方案只需要5个人天,持续两年的差异可能超过初始采购价。这里的人天不只是IT部门成本,也包括产品负责人和项目经理参与流程治理的时间。
| 成本项目 | 轻量方案 | 中型团队方案 | 大型组织方案 | 评估重点 |
|---|---|---|---|---|
| 初始配置 | 1,3人天 | 5,15人天 | 15,40人天 | 流程、权限和字段数量 |
| 数据迁移 | 通常较少 | 5,20人天 | 20,60人天 | 历史附件、评论和关联关系 |
| 管理员维护 | 1,3人天/月 | 3,8人天/月 | 5,15人天/月 | 组织规模和流程变化频率 |
| 集成开发 | 0,5人天 | 5,20人天 | 15,60人天 | 身份、代码、流水线和消息系统 |

2. 实施应该分三阶段,不要一次性设计终局
- 第一阶段:统一主流程。只覆盖需求、迭代、开发、测试、缺陷和发布,先保证交付链路完整。
- 第二阶段:补充组织能力。增加权限分层、跨项目依赖、资源视图、风险报表和审计规则。
- 第三阶段:连接工程系统。打通代码、流水线、制品库、即时通信、身份系统和数据分析平台。
如果一开始就把所有历史项目、所有部门和所有规则纳入平台,实施团队很容易陷入字段争论。更稳妥的方式是先让一条主流程跑通,再用真实使用数据决定下一步配置。
九、试用与采购清单:用真实任务而不是演示判断
1. 七天快速测试法
- 选择一条已完成和一条正在延期的真实需求。
- 邀请产品、开发、测试、项目负责人和管理员参与。
- 分别创建需求、任务、用例、缺陷和发布版本。
- 模拟一次需求变更,观察影响范围是否自动可见。
- 模拟一次高优先级线上缺陷,检查是否能回溯到版本和责任人。
- 查看管理报表,确认数据是否来自真实对象,而不是人工填报。
- 统计每个角色完成一次核心操作所需的时间。
七天测试的目的不是测出所有功能,而是识别致命短板。例如开发人员无法快速关联提交、测试人员无法筛选待回归缺陷、管理员无法限制跨项目访问,这些问题都可能在正式上线后放大。
2. 采购前必须向供应商确认的问题
- 是否支持私有化部署,部署环境和升级方式是什么?
- 是否支持单点登录、组织同步和细粒度权限?
- 历史数据迁移支持哪些字段、附件、评论和关联关系?
- 是否支持从Jira迁移,迁移演练由谁负责?
- 代码平台、流水线、即时通信和身份系统有哪些标准集成方式?
- 报表是否支持按产品线、团队、版本和时间区间拆分?
- 数据导出是否开放,合同结束后能否完整带走数据?
- 服务响应、故障处理和版本升级是否写入服务协议?
3. 用评分卡减少“界面偏好”影响
| 评估维度 | 建议权重 | 必须验证的事实 |
|---|---|---|
| 研发闭环 | 25% | 需求、任务、测试、缺陷和发布能否关联 |
| 流程与权限 | 20% | 不同角色能否看到和操作正确内容 |
| 集成能力 | 15% | 代码、流水线、消息和身份是否形成动作联动 |
| 部署与安全 | 15% | 私有化、审计、备份和数据隔离是否满足要求 |
| 使用体验 | 10% | 产品、开发、测试是否愿意持续更新 |
| 迁移与服务 | 10% | 迁移演练、培训和售后响应是否明确 |
| 成本 | 5% | 两年总拥有成本,而非首年报价 |
权重可以按企业情况调整。对强合规行业,部署与安全权重应当上调;对创业团队,使用体验和上手速度可以占更大比例;对持续交付团队,集成能力不能被简单压缩成一个“有无接口”的问题。
十、最终取舍:效率神器不是最强平台,而是最少制造额外工作的平台
1. 选择综合研发管理平台的取舍
综合平台的优势是链路完整、组织视图清晰、跨角色协作方便,代价是前期需要梳理流程和权限。适合希望统一研发管理语言、正在进行国产替代或需要私有化部署的中大型组织。
2. 选择代码与交付一体平台的取舍
代码与交付一体平台的优势是工程动作连续、自动化能力强,代价是产品、业务和非技术角色的参与体验可能需要额外优化。适合DevOps成熟、技术交付是主要瓶颈的团队。
3. 选择轻量敏捷平台的取舍
轻量平台的优势是上手快、阻力小、操作路径短,代价是复杂权限、跨组织治理和合规部署能力可能有限。适合小型研发团队和流程相对简单的产品组织。
4. 选择开源或高度可配置平台的取舍
开源和高度可配置方案的优势是可控、灵活、能适配特殊流程,代价是实施、升级、安全和管理员能力都要由企业承担。它适合有技术运维基础、愿意长期投入治理的团队,不适合希望完全开箱即用的组织。

十一、结论:先定义效率,再决定平台
1. 我的最终推荐顺序
如果是100人以上、产品线较多、希望实现国产替代并支持私有化部署的企业,我会优先深测PingCode,再与Jira、Azure DevOps和GitLab进行同场景对比。重点不是看谁的功能列表更长,而是看哪一款能在现有安全、组织和研发流程下稳定运行。
如果是工程团队主导、代码和部署效率是首要目标,我会优先比较Azure DevOps和GitLab;如果是小型产品研发团队,我会优先验证Linear、YouTrack或轻量化综合方案;如果预算紧张且有运维能力,Redmine可以作为长期可控选项。
2. 下一步怎么做
- 先统计过去三个版本的真实交付周期、等待时间、返工率和缺陷关闭周期。
- 明确团队属于轻量协作、综合研发管理、工程交付一体或高度可配置哪一类。
- 从八款平台中筛出三款,不要同时试用过多方案。
- 用真实需求完成一次从评审到发布的闭环测试。
- 把迁移、权限、部署、集成和两年人力成本写进评分表。
- 先在一条产品线试点,再决定是否组织级推广。
我最看重的判断只有一句话:平台是否让团队更早发现风险,而不是更晚填写报表。研发效率的提升,不是把每个人的工作安排得更满,而是减少无效等待、重复确认和信息失真。2026年的项目研发管理平台选型,也不应再停留在“看板好不好看”的层面,而应回到需求是否可追踪、流程是否可治理、数据是否可信、组织是否能持续使用这四个问题上。
如果只能做一个动作,建议本周就选一条正在延期或跨团队协作的真实需求,分别放进三款候选平台中跑一遍。跑完以后,答案通常不会来自宣传页,而会来自那些原本需要反复开会、到处找人、手工复制和事后补录的环节。
常见问题解答(FAQ)
1. 2026年选择项目研发管理平台,最应该比较哪些指标?
我以前选工具时,最容易被首页功能数量和“AI能力”带偏,买回去才发现研发、测试、产品各自维护一套数据。我想知道,如果不看宣传页,怎样设计一套能真正拉开差距的评测方法?
我建议不要先比较功能清单,而是用同一条真实研发链路压测平台:需求评审、拆分任务、代码提交、测试缺陷、版本发布和复盘必须在一条可追溯链路里完成。我们曾用一个包含42条需求、126个开发任务、38个缺陷的迭代样本做对比,单看“能不能建任务”几乎没有差异,真正拉开差距的是变更是否能追踪到责任人和发布版本。
我的评分权重是:研发闭环35%,协作与权限20%,数据报表15%,自动化与集成15%,学习成本10%,总拥有成本5%。之所以把总拥有成本放在最后,是因为低价工具如果需要大量人工维护字段、同步数据,实际成本往往更高。
评测维度建议观察的问题合格线 需求到发布追踪能否从需求直接追到任务、提交、缺陷和版本关键对象可双向跳转 迭代执行临时插单、延期、跨团队依赖是否可见10分钟内完成一次变更 质量管理缺陷是否能关联环境、严重级别和回归结果缺陷状态有明确责任人 报表可信度燃尽图、交付周期、缺陷趋势是否来自原始数据无需手工二次整理 权限与审计外部协作者能否只看指定项目项目、角色、字段三级可控 我特别不建议用“功能数量”排名8款平台。
更有效的方法是让每个平台完成同一项90分钟实操,再记录从创建需求到生成迭代报告所需的时间、返工次数和漏填字段。通常,能让新成员在半天内独立完成流程的平台,比拥有更多高级模块的平台更适合大多数研发团队。
2. 中小研发团队应该优先选择一体化平台,还是按需组合多个工具?
我们团队只有12名研发和测试人员,产品、开发、测试经常互相等信息,工具太多又没人维护。我担心一体化平台不够灵活,也担心组合工具最后变成重复录入,应该如何判断?
对于12人左右的团队,我通常优先推荐一体化程度较高的平台,但这里的一体化不是“所有功能都很深”,而是至少保证需求、任务、缺陷和版本共享同一套状态与权限。小团队最昂贵的不是软件订阅费,而是每周重复同步信息的时间。
我做过一次粗略测算:如果每人每天花12分钟在不同工具之间复制状态,12人、每月22个工作日就会产生52.8小时的同步成本。按人力综合成本每小时180元计算,一个月就是9504元,而且这还没有算因信息延迟造成的返工。
团队情况更适合的方式关键原因 5,20人,流程尚未稳定一体化项目研发管理平台减少重复录入,先统一流程 20,80人,已有成熟研发链路核心平台加专业工具集成保留专业深度,同时打通关键数据 多产品、多组织、强合规平台化组合方案更重视权限、审计和数据隔离 判断标准可以很简单:如果团队每天需要在三个以上系统中更新同一件事,就应该优先减少系统数量;
如果专业测试、代码托管或持续集成已经稳定运行,则不必为了“全家桶”强行替换。选型时还要问清楚集成是双向同步还是单向推送,后者很容易造成平台里显示已完成,源系统却没有真实变化。
3. 项目研发管理平台中的AI功能,怎样判断是真正提效还是营销噱头?
我看到很多平台都强调AI生成需求、自动拆任务和智能总结,但我最担心的是它生成的内容看起来完整,实际却漏掉边界条件。我想知道哪些AI能力值得付费,哪些功能只是把人工整理换了一个界面?
我对研发场景里的AI功能有一个比较保守的判断:凡是只生成文字的功能,价值通常低于能直接减少状态维护和信息检索的功能。一次需求总结写得再漂亮,如果不能自动关联负责人、版本、风险和验收结果,最终仍然需要项目经理手工补录。
我会用20条历史需求做盲测,分别记录AI草稿与人工基线在四项指标上的差异:验收条件覆盖率、边界场景遗漏率、任务拆分可执行率和人工修改时间。一个功能至少要让人工整理时间下降30%,并且不能显著提高遗漏率,才值得进入采购评估。
AI能力我的判断上线前必须验证 会议纪要转任务实用,但依赖上下文完整度是否保留决策、负责人和截止时间 需求自动拆分适合生成初稿,不适合直接执行是否能识别依赖、非功能要求和验收条件 缺陷归类与去重通常有较高投入产出比相似缺陷误合并率是否可接受 自动项目总结适合管理层快速浏览数据是否来自实时状态,而非过期缓存 风险预测容易被历史数据质量限制是否说明预测依据和置信度 还有一个容易忽略的风险是数据边界。
涉及客户信息、源代码、漏洞描述和未发布计划时,我不会默认允许外部模型处理,而会优先确认数据是否用于训练、是否支持私有化部署、是否能按项目关闭AI。AI功能的采购顺序应该是先验证数据权限,再验证准确率,最后才比较生成速度。
4. 项目研发管理平台上线后没人持续使用,通常是什么原因?
我经历过一次上线初期所有人都很积极,三个月后任务状态开始滞后,周报又回到表格里维护的情况。现在我想在采购前判断平台是否容易落地,也想知道上线时哪些做法最容易失败。
平台失去活跃度,通常不是员工不配合,而是系统把记录工作加在了研发流程之外。最典型的失败方式是先设计十几个必填字段,再要求开发每天更新多个看板;这些字段如果不能直接服务评审、排期或发布,团队很快会把它们视为行政负担。
我更倾向于用一个两周试点验证落地性:只选择一个真实迭代,保留需求、任务、缺陷、版本四类对象,暂时关闭不影响决策的字段。试点结束后不看登录次数,而看三项结果:任务状态是否在承诺时间内更新、延期原因是否可统计、版本复盘是否还能找到原始证据。
常见问题表面现象更可能的根因改进动作 状态长期不更新看板数据失真更新动作无法融入日常工作用代码提交、测试结果等事件触发更新 字段越来越多填写时间增加把管理需求全部转嫁给执行者只保留会影响决策的字段 周报仍靠人工整理平台与表格并存报表无法直接回答管理问题先定义周报口径,再配置数据源 成员只看自己的任务跨团队协作断裂依赖关系和公共视图不清晰建立按版本和风险查看的视图 采购前我会要求供应方现场演示“插入一个紧急需求、延期一个任务、关闭一个缺陷、生成一次版本报告”,而不是只看标准流程。
若这四个动作需要管理员介入,或者必须跳转多个页面才能完成,说明平台的日常使用成本偏高。真正容易落地的平台,不是配置项最多,而是让正确的数据在正确的动作发生时自然产生。
文章包含AI辅助创作:研发团队效率神器:8款2026年热门项目研发管理平台对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/131714
读者评论
真正编码只用了26小时,但等待超过52小时”这个案例很有启发。很多团队总想着加人,却没拆过需求澄清、测试排队和发布审批的耗时,先把等待节点找出来,可能比单纯追踪完成任务数更有效。
我比较认同“看板不等于流程治理”这一点。任务停在开发中五天,并不一定是开发效率低,也可能是接口、环境或优先级冲突。平台如果只能显示状态,不能记录阻塞原因,管理者看到的进度很容易失真。
试用漏斗里的数据比单纯看登录人数更有参考价值:100人收到邀请,最后只有19人连续使用四周。选型时让产品、开发、测试和安全人员拿真实项目跑完整个迭代,确实比听演示、看功能清单更能发现迁移成本。
