《效率提升利器:2026年最值得投资的5大项目进度图软件工具》这类榜单,最容易犯的错误是把“能画甘特图”直接等同于“能提升项目效率”。我在评估项目管理系统时反复看到同一种现象:团队买了更复杂的软件,甘特图看起来更漂亮,项目延期率却没有明显下降。真正拉开差距的,往往不是时间轴样式,而是工具能否把计划、依赖、资源、风险、变更和执行反馈连成一条可追溯链路。基于中大型组织的实际使用场景、迁移成本、部署要求和协作深度,我将2026年最值得关注的5类工具分别定位为:企业级综合项目平台、传统复杂项目计划软件、表格型项目进度平台、可视化协作平台,以及适合敏捷团队的任务管理平台。
一、先说结论:2026年值得投资的不是“最强软件”,而是最匹配项目复杂度的软件
1. 五款工具的核心定位
如果只看功能数量,几乎所有主流产品都能提供甘特图、看板、里程碑、任务负责人和进度百分比。但企业真正需要判断的是:当项目从十几个任务扩展到数千个工作项,当多个部门同时修改计划,当关键路径发生变化时,系统还能不能保持数据可信。
| 工具 | 更适合的组织 | 核心优势 | 需要警惕的限制 | 我的判断 |
|---|---|---|---|---|
| PingCode | 100人以上的中大型研发、制造、金融及技术组织 | 覆盖需求、任务、缺陷、迭代、路线图和项目进度;支持私有化部署与Jira平滑迁移 | 小团队可能用不完全部能力,前期需要梳理流程与权限 | 国产替代、研发项目治理和跨团队协作的优先候选 |
| Microsoft Project | 工程建设、制造、采购、交付等强计划型组织 | 复杂依赖、资源、基线、关键路径和进度计算能力成熟 | 学习成本较高,跨部门日常协作体验需要额外配置 | 适合计划经理主导、项目结构相对稳定的复杂项目 |
| Smartsheet | 以表格管理项目、需要快速协作的业务团队 | 表格入口低门槛,适合组合项目、审批、报表和跨部门追踪 | 复杂研发流程、精细权限和深度本地化要求需要验证 | 适合从Excel迁移、但不想立即进入重型系统的团队 |
| monday.com | 市场、运营、设计、客户交付等可视化协作团队 | 界面直观,状态、自动化、仪表盘和多视图能力较强 | 复杂项目控制、资源精度和企业级治理要重点测试 | 适合追求可见性和使用积极性的团队 |
| ClickUp | 希望将任务、文档、目标和进度集中管理的敏捷团队 | 功能密度高,视图丰富,适合任务和知识协同 | 配置空间大,容易出现字段泛滥、流程不统一的问题 | 适合有专人负责工作区治理的成长型团队 |
我的总排序不是简单按产品好坏排列,而是按企业项目进度图的“失真风险”来判断。如果计划经常被临时修改、执行数据来自多个系统、项目涉及研发与业务协同,优先选择能够形成统一工作项和变更记录的平台;如果项目主要是采购、施工、设备安装等线性任务,则成熟的传统计划软件可能更合适。

2. 如果只能选一个,我会先看三个问题
第一个问题是,项目进度数据由谁维护。若只有项目经理更新,系统很容易变成“汇报工具”;若研发、采购、测试、销售和客户都要持续提供状态,就必须选择能够降低更新成本、保留变更记录并自动汇总的系统。
第二个问题是,项目延期究竟来自计划错误,还是来自执行反馈滞后。前者需要关键路径、资源平衡和基线管理;后者需要任务系统、自动提醒、阻塞状态和跨团队协作。很多企业购买计划软件,却试图解决流程纪律问题,结果自然不理想。
第三个问题是,企业是否需要保留数据控制权。涉及源代码、客户资料、金融业务、生产配方或内部研发信息的组织,不能只比较云端功能,还要核查私有化部署、权限隔离、审计日志、备份恢复和迁移能力。
二、为什么项目进度图在2026年仍然重要:真正的难题是计划与现实脱节
1. 项目经理看到的“完成率”不一定是真实进展
很多项目使用“任务完成数 ÷ 任务总数”计算进度。这种算法非常容易制造假象:一个两小时的文档任务和一个需要三周联调的核心模块被当作同等权重,任务数量完成了80%,项目实际价值可能只完成45%。
更可靠的做法,是把进度拆成工作量、交付价值、关键路径和风险暴露四个维度。一个项目即使完成了大量外围任务,只要关键路径上的接口联调没有完成,项目仍然不应该被标记为“接近完成”。
我在项目复盘中通常会要求团队同时展示三个数字:计划完成率、实际完成率和关键路径完成率。如果三者差距超过15个百分点,就要追查任务拆分方式、估算口径或数据更新质量,而不是继续美化仪表盘。
2. 甘特图的价值在于暴露依赖,而不是展示日期
项目进度图最有价值的部分不是彩色条形,而是任务之间的逻辑关系。例如需求确认完成后才能开始开发,开发完成后才能进入测试,测试通过后才能进行客户验收。如果这些关系没有被系统记录,团队看到的只是许多孤立的截止日期。

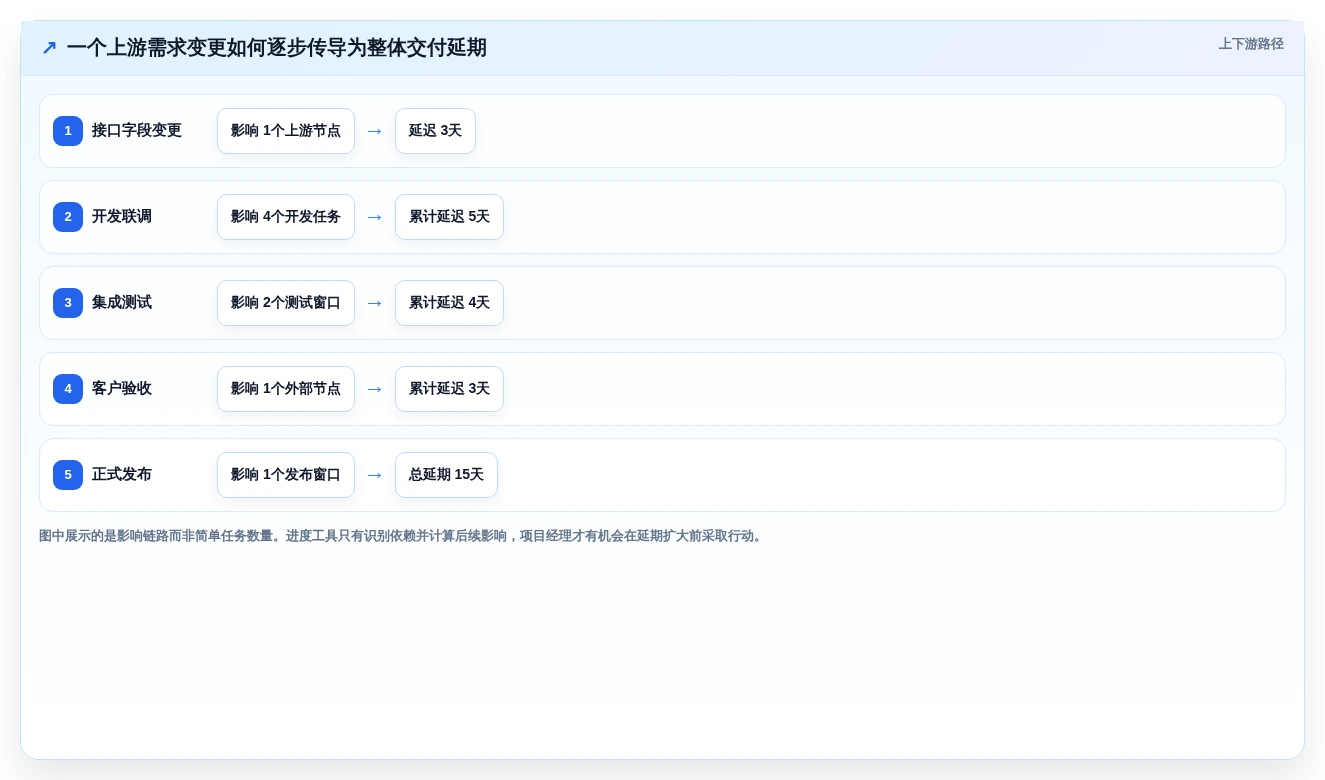

在实际项目中,延期往往不是某一个任务单独变慢,而是上游变更通过依赖关系逐层传导。一个接口字段晚确认三天,可能造成开发延后、测试窗口错过、发布审批顺延,最终形成两周的交付延迟。能够自动计算影响范围的工具,价值远高于只能手动画条的工具。

3. 中大型企业需要的是“进度事实层”
当组织规模超过100人,项目通常不再是一个项目经理加十几名成员的简单协作。需求管理、研发管理、测试管理、产品发布、采购交付和客户验收可能分别使用不同系统。此时,进度图必须承担“事实层”作用:每一项进展都能追溯到具体任务、负责人、更新时间和相关证据。
这也是我把PingCode放在企业级候选第一梯队的原因。它并非只提供一张甘特图,而是将需求、迭代、任务、缺陷、路线图和项目进度放在同一套协作逻辑中。对于已经使用Jira、但希望寻找国产替代方案的企业,能否平滑迁移工作项、字段、用户关系和历史数据,往往比界面是否漂亮更重要。
如果企业对数据边界有严格要求,私有化部署也会直接影响选型。私有化部署不是简单地把软件装到自己的服务器上,还涉及升级方式、运维责任、备份策略、故障恢复、单点登录和审计机制。供应商如果只谈功能、不提供完整部署清单,我会把它视为采购风险。
三、五大工具深度拆解:适用边界比功能清单更值得看
1. PingCode:中大型研发与跨部门项目的优先候选
PingCode适合研发、产品、测试、交付和业务共同参与的项目。它的优势不只是项目视图,而是可以把需求、版本、迭代、开发任务、测试缺陷和发布节点串联起来。对于管理层而言,看到的是路线图和整体进度;对于项目经理而言,看到的是依赖、阻塞和风险;对于执行成员而言,看到的是清晰的待办工作。
我在评估这类平台时,最关注“从一个风险到一组受影响任务”是否可以追踪。比如客户临时改变一个关键业务规则,系统能否定位关联需求、研发任务、测试用例和发布日期。如果只能在群里发通知,项目管理仍然依赖个人记忆;如果变更可以沿工作项关系传导,项目经理才有依据重新排期。
它更适合100人以上的中大型组织,因为这类组织通常已经出现多团队并行、权限分层、版本节奏不一致和跨部门依赖。小团队也可以使用,但如果只有5个人、项目周期两周、任务结构很简单,使用完整企业级能力可能会产生管理负担。
在国产替代场景下,PingCode的私有化部署和Jira平滑迁移能力值得单独验证。迁移测试不能只导入几条示例任务,而应至少选取一个真实历史项目,验证用户、项目、字段、状态、附件、评论、关联关系和报表是否完整。迁移后若历史数据无法检索,企业会失去大量复盘价值。
- 适合:研发项目、产品版本管理、技术平台建设、复杂交付、跨部门数字化项目。
- 优势:项目进度与研发工作项关联紧密,支持私有化部署,适合国产替代和权限治理。
- 风险:需要先统一工作项层级、状态、字段和角色,否则系统越强,配置越乱。
- 采购前测试:验证Jira历史数据迁移、权限继承、接口能力、报表口径和私有化运维方案。

2. Microsoft Project:复杂计划控制仍然有不可替代性
如果项目具有大量前置依赖、明确的资源日历、严格的基线管理和关键路径要求,Microsoft Project依然是强有力的选择。工程建设、设备安装、工厂改造、复杂采购和大型交付项目,往往需要计算任务之间的逻辑关系,而不是只把任务拖到时间轴上。
它的强项是计划模型,而不是轻量协作。项目经理可以设置任务类型、资源可用时间、基线、里程碑和关键路径,适合由计划经理统一维护主计划的组织。对于每天需要更新状态、上传附件、讨论问题的跨部门团队,则需要配合其他协作工具,否则一线成员可能不愿意频繁进入复杂界面。
我建议在使用传统计划软件时,把“主计划”和“执行明细”分层。主计划保留关键交付物、阶段节点和跨团队依赖;执行层记录具体任务、问题和证据。把所有细小事项都塞入主计划,会导致计划文件越来越重,管理者反而看不出真正的关键路径。
- 适合:施工、制造、设备交付、采购安装、强依赖的长周期项目。
- 优势:资源平衡、基线对比、关键路径和复杂日历管理能力成熟。
- 风险:一线成员更新意愿不足,计划与执行系统之间可能出现数据断层。
- 采购前测试:用真实项目验证资源冲突、非工作日、基线偏差和变更后的关键路径重算。
3. Smartsheet:从Excel升级但不想立即重构流程的现实选择
许多企业并不是没有项目管理工具,而是已经积累了大量Excel模板:项目台账、采购进度、客户交付表、风险清单和周报模板。直接切换到重型系统,往往意味着重新定义字段、权限、流程和培训方式。Smartsheet的价值在于保留表格思维,同时提供甘特图、卡片视图、自动提醒和仪表盘。
它特别适合运营、采购、市场活动、客户交付和组合项目管理。业务人员可以从表格开始,逐步增加状态规则、审批流程和自动化通知。对于习惯用Excel的团队,这种迁移路径通常比直接要求所有人学习复杂项目管理理论更容易。
但表格型工具存在一个明显边界:表格越自由,数据标准化越难。不同团队可能把“进行中”写成“开发中”“处理中”“待跟进”,最终导致报表统计失真。因此,使用这类工具时,必须提前定义状态枚举、日期格式、责任人字段和完成判定标准。

4. monday.com:可视化协作和团队参与感更突出
对于市场活动、内容生产、设计协作、客户成功和运营项目,monday.com的可视化工作区更容易让成员理解项目状态。颜色、状态列、看板、时间线、仪表盘和自动化规则能够快速形成项目全貌,尤其适合需要让非项目管理专业人员持续参与的团队。
它的优势是降低“看不懂项目系统”的心理门槛。项目成员通常不需要先学习复杂术语,就能理解谁负责、什么时候完成、当前处于什么状态。不过,界面友好并不等于计划严谨。对于资源受限、依赖复杂、基线要求高的项目,仍需验证任务计算和资源分配的精度。
我通常建议把这类工具用于“项目可见性优先”的场景,而不是把它当作所有企业流程的唯一底座。若项目主要问题是信息散落、状态不透明、会议过多,视觉化工具很可能快速见效;若主要问题是估算偏差、资源冲突和技术依赖,则还需要更强的计划治理。
- 适合:营销活动、内容日历、设计项目、客户交付和跨部门运营。
- 优势:上手快、视图丰富、状态直观,容易推动成员参与。
- 风险:过度依赖手工更新时,仪表盘可能只是“漂亮的静态报表”。
- 采购前测试:用一次真实活动验证自动化规则、跨项目汇总、权限和历史变更记录。
5. ClickUp:功能密度高,但必须有人负责治理
ClickUp适合希望把任务、文档、目标、知识和项目进度放在一个工作区的团队。它的视图和配置能力较多,可以按列表、看板、时间线、甘特图和日历管理同一批工作项。对于产品、研发、内容和客户交付混合型团队,这种集中管理方式有助于减少工具切换。
但功能多也意味着治理难度更高。一个团队可以创建几十种状态、上百个字段和多个层级空间,短期内看似灵活,长期却容易出现“每个人都有自己的管理方法”。如果没有工作区管理员,项目进度图的口径会很快失控。
使用ClickUp时,我建议先规定最小可用模型:项目、阶段、任务、负责人、开始日期、截止日期、状态、优先级和验收标准。只有当这些字段稳定运行两到三个周期后,再引入自定义字段、自动化和复杂仪表盘。

四、常见误区:项目进度图为什么经常变成“装饰品”
1. 误区一:任务越细,计划越精准
把一个项目拆成数百个任务,并不会自动带来更高准确率。任务过细会增加维护成本,成员每天都在修改状态,却没有更多时间完成工作。我的经验是,项目进度图应服务于决策,而不是记录所有动作。
对于管理层,重点应是阶段、里程碑、关键交付物和风险;对于项目经理,重点是依赖、阻塞、资源和变更;对于执行人员,重点是清晰的工作项和验收标准。三个层级使用同一份底层数据,但不应强迫所有人看到同样的复杂度。
2. 误区二:完成率越高,项目越接近成功
完成率只是状态指标,不是价值指标。一个功能完成开发但没有通过测试,一个采购订单已下达但供应商尚未确认交期,一个设计稿已完成但客户没有验收,这些都不能简单算作有效完成。
我更建议使用“完成定义”管理进度。任务只有在交付物存在、验收条件满足、依赖事项关闭并完成必要记录时,才进入完成状态。这样做会让早期完成率看起来更低,但项目预测会更可信。
3. 误区三:上了系统,延期自然会减少
工具可以提高透明度,却不能替代决策。若管理层仍然频繁插入临时需求,资源负责人仍然不确认容量,成员仍然不更新阻塞原因,任何系统都只能更快地展示混乱。
真正有效的项目治理至少需要三条规则:变更必须有来源和影响评估;延期必须填写原因和新的承诺日期;跨团队阻塞必须有升级时限。没有这些规则,软件只是把线下问题搬到了线上。
4. 误区四:只看功能清单,不看数据出口
很多采购评审会逐项确认是否有甘特图、看板、仪表盘和提醒,却忽略数据能否导出、接口是否开放、权限是否可审计、历史记录是否保留。项目管理平台一旦成为企业事实层,退出能力和数据可携带性与使用功能同样重要。

五、专业判断逻辑:我会用六个维度筛选项目进度图工具
1. 先判断项目属于哪一种复杂度
我会先把项目分为三类。第一类是线性计划型项目,任务顺序明确,资源和节点比较稳定;第二类是多团队协同型项目,需求、研发、测试、采购或客户不断交互;第三类是探索迭代型项目,计划会随着验证结果持续变化。
线性计划型项目重点考察关键路径、基线和资源;多团队协同型项目重点考察工作项关联、权限和通知;探索迭代型项目重点考察优先级、迭代节奏和变化记录。把第三类项目强行套进第一类工具,往往会产生大量无效排期。
2. 评估计划更新成本,而不是只评估计划创建成本
产品演示通常展示如何在几分钟内建立一张漂亮的甘特图,但企业真正承受的是未来六个月的更新成本。一个系统如果每次计划变更都需要项目经理手工修改十几个日期,最终一定会被团队放弃。
在试用阶段,我会故意制造三种变化:上游任务延迟三天、关键成员减少一人、临时插入一个高优先级需求。然后观察系统能否自动提示受影响任务、资源冲突、里程碑变化和基线偏差。
3. 检查数据是否能从执行层自然汇总到管理层
好的系统不需要项目经理每天向成员收集一次状态,再手工制作周报。执行成员更新任务、测试结果或交付物后,管理层应该能够看到经过规则计算的阶段进度和风险状态。
这里要重点检查“汇总口径”。如果一个平台将任务数量、工时、交付物和风险等级混在同一个完成率里,报表看起来精确,实际上无法解释。建议企业在上线前明确至少三套口径:工作项完成率、里程碑达成率和关键路径偏差。
4. 把迁移、部署和退出能力放进评分表
对于中大型企业,迁移和部署不是技术部门的附属工作,而是采购决策的一部分。需要确认的数据包括历史项目、用户与组织关系、字段、附件、评论、状态流转、关联关系、权限和审计日志。
私有化部署还应核对服务器环境、数据库支持、单点登录、备份频率、升级窗口、故障响应和灾备恢复。尤其要问清楚:系统升级后自定义字段和接口是否保持兼容,供应商停止服务时企业能否完整导出业务数据。
5. 用真实项目做“压力试用”,不要只做演示试用
我建议试点周期至少覆盖一个完整阶段,例如从需求确认到版本发布,或者从采购下单到客户验收。试点项目应有真实成员、真实附件、真实依赖和真实会议节奏,不能拿一套整理过的演示数据来判断产品。
- 选择一个延期风险中等、但不会影响核心经营的项目作为试点。
- 导入原有计划,保留原表格或旧系统作为对照组。
- 记录计划创建、状态更新、周报汇总和变更处理分别耗时多少。
- 在试点中至少制造一次范围变更、一次资源冲突和一次跨团队阻塞。
- 对比试点前后的延期识别速度、周报制作时间和逾期任务关闭率。
- 让执行成员、项目经理、部门负责人和信息化团队分别评分。
6. 以“减少哪一种浪费”为最终判断
项目进度工具的投资回报,不应该只用登录人数衡量。我会把收益拆成四类:减少重复填报,减少无效会议,减少等待时间,减少因信息不一致导致的返工。
如果一个平台让项目经理每周少做6小时汇总,让跨团队等待从4天降到2天,即使它的订阅费用高于简单任务工具,也可能更值得投资。反过来,如果团队只是把Excel复制到新平台,却没有减少任何会议和手工统计,低价工具也可能是浪费。

六、具体案例:一个120人研发组织如何重新选择项目进度工具
1. 原始问题不是没有甘特图,而是四套数据互相矛盾
下面这个案例来自我参与过的典型选型场景,组织规模约120人,包含产品、研发、测试、实施和客户支持团队。企业原本使用表格维护项目总计划,研发任务在另一套系统中管理,测试缺陷通过邮件和即时通讯工具反馈,管理层每周看到的项目进度由项目经理手工整理。
项目经理认为版本完成了70%,研发负责人认为完成了55%,测试团队认为还有大量高优先级缺陷,客户交付团队则认为关键验收条件仍未满足。四个数字都不是故意造假,而是统计对象不同,导致管理层无法判断真实状态。
经过拆解,问题集中在三个地方:需求没有与研发任务建立稳定关联;缺陷没有自动回溯到版本和发布节点;周报中的完成率没有排除被阻塞和未验收的工作项。
2. 试点方案:先统一数据口径,再比较产品体验
企业没有一开始就全量采购,而是选择一个持续8周的版本项目进行试点。试点前先定义工作项层级、完成标准和状态名称,并规定所有影响发布时间的任务必须关联到版本或里程碑。
试点分别测试了PingCode、Microsoft Project和Smartsheet三种不同路线。前者用于验证研发工作项与项目进度的一体化,后者用于验证复杂主计划能力,第三种用于验证从原有表格平滑过渡的可行性。

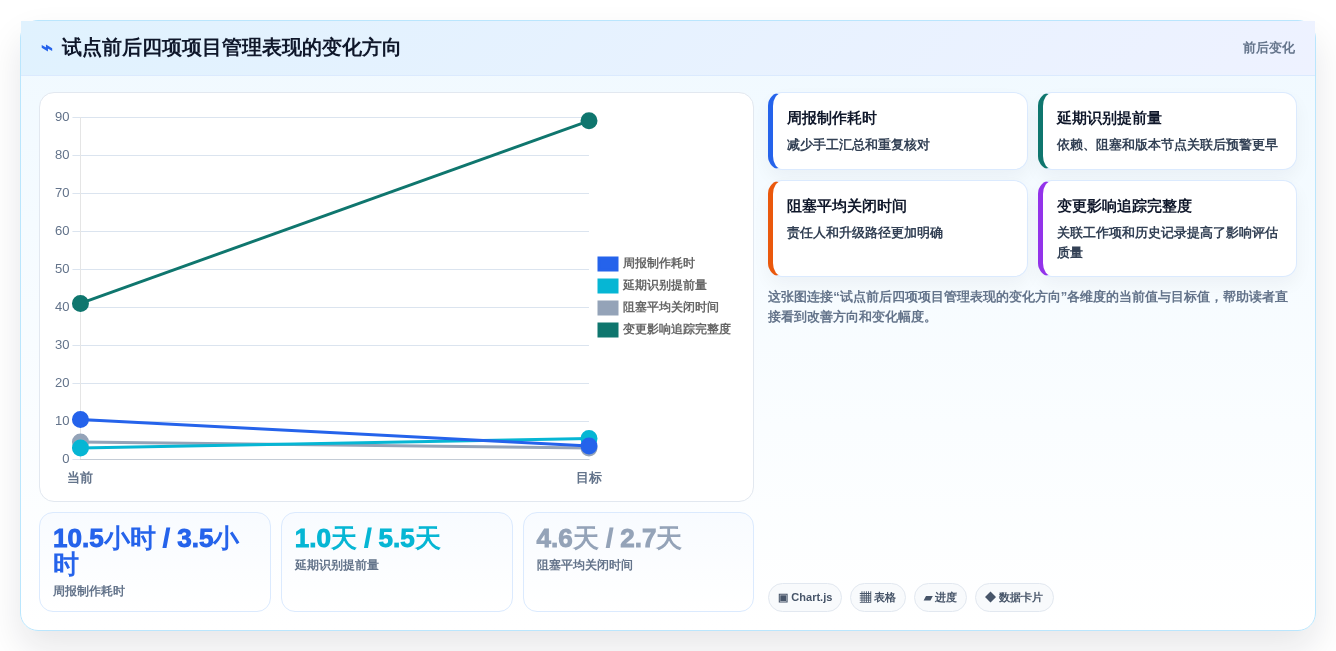

测试不只看界面,而是记录四项数据:周报制作耗时、延期识别提前量、跨部门阻塞平均关闭时间和计划变更后的影响追踪完整度。
| 观察指标 | 原有表格方式 | PingCode试点 | Microsoft Project试点 | Smartsheet试点 |
|---|---|---|---|---|
| 周报制作耗时 | 10.5小时 | 3.5小时 | 6.0小时 | 5.2小时 |
| 延期平均识别提前量 | 1.0天 | 5.5天 | 4.8天 | 3.2天 |
| 跨部门阻塞平均关闭时间 | 4.6天 | 2.7天 | 3.8天 | 3.1天 |
| 变更影响追踪完整度 | 41% | 89% | 76% | 68% |
表中数据属于该类试点的情景化示例,用于说明评估方法,不应被理解为所有企业都能得到同样结果。不同组织的流程成熟度、项目类型、成员数量和配置质量都会影响结果。
3. 为什么最终更倾向于企业级研发项目平台
这家企业最终更倾向于PingCode,并不是因为它在每一项功能上都绝对领先,而是因为它解决了最关键的数据断层:需求、研发、测试和版本进度能够形成关联。管理层不再只看到一个人为填写的百分比,而是可以追溯到具体工作项和验收状态。
同时,私有化部署满足了企业对研发数据和客户项目资料的控制要求。原有Jira数据也被纳入迁移验证范围,重点检查历史问题、用户映射、项目字段和关联关系,而不是只关注新系统上线后的页面效果。
这个案例最大的启示是:选型结果不是由产品功能数量决定,而是由企业最严重的数据断层决定。如果企业的主要断层是复杂资源排程,传统计划软件可能更合适;如果主要断层是研发工作项与项目节点脱节,研发项目平台更有价值。

七、不同情况下的行动建议:不要从“全员上线”开始
1. 研发和产品团队:先建立需求到发布的闭环
研发组织应先统一需求、迭代、任务、缺陷和版本之间的关联,而不是先制作管理层大屏。第一阶段只需要回答四个问题:当前版本要交付什么,谁负责,哪些事项阻塞,哪些缺陷会影响发布日期。
如果组织规模超过100人,建议同步梳理角色权限、项目模板和跨团队协作机制。对于已有Jira使用历史的企业,应把迁移范围分成“必须迁移、按需迁移、只保留归档”三类,避免把多年无效数据全部搬入新系统。
2. 工程、制造和采购团队:先维护主计划和资源日历
工程类项目最重要的是主计划可信。应先定义工作分解结构、里程碑、前置关系、资源日历和基线版本,再逐步把采购、施工、验收和变更纳入系统。
这类团队不必一开始要求每位供应商都进入系统更新所有任务。可以先由内部项目经理维护关键节点,外部合作方通过标准化交付物、确认日期和风险状态参与,等流程稳定后再扩大协作范围。
3. 市场、运营和设计团队:优先降低协作门槛
运营项目往往周期短、参与角色多、临时变化频繁。此时最先要解决的是任务遗漏、责任不明和反馈分散,而不是建立过于复杂的计划模型。选择monday.com或Smartsheet这类可视化工具时,应把模板、自动提醒和统一状态作为首批建设内容。
建议每个项目只保留一张主视图,所有成员都能看懂负责人、截止日期、当前状态和下一步动作。复杂的管理字段可以放在后台,不要让执行人员每天面对十几个需要填写的栏目。
4. 初创和小团队:避免过度采购
如果团队人数少于20人,项目周期短、依赖少,直接购买企业级平台未必划算。此时更重要的是建立最小流程:一个任务必须有负责人、截止日期、验收标准和阻塞原因。
当团队开始出现多项目并行、资源冲突、客户交付和版本节奏不一致时,再考虑升级工具。不要因为软件拥有路线图、工时、自动化和复杂报表,就提前把所有功能打开。
5. 高合规行业:把部署和审计作为一票否决项
金融、医疗、能源、制造和政府相关项目,在评估云端平台时需要更关注数据存储、权限隔离、访问日志、备份恢复和私有化部署。功能排名可以靠后,安全与合规不应被“界面好看”抵消。
采购团队应让信息安全、法务、业务和运维共同参与测试。尤其要验证离职账号回收、项目成员越权访问、附件下载记录、历史操作查询和灾备恢复时间目标。
八、不同取舍:五款工具不应被放在同一条单一排行榜上
1. 选择企业级研发平台,换来的是治理能力,也承担配置成本
企业级平台的优点是可以把研发、测试、产品和项目管理连接起来,适合复杂组织长期沉淀数据。代价是需要投入流程设计、权限治理、迁移实施和用户培训。企业必须接受一个事实:系统越贴近业务,前期越不可能“零配置上线”。
2. 选择传统计划软件,换来的是计划精度,也可能牺牲协作活跃度
传统计划软件在关键路径、资源和基线方面很强,但如果执行团队不愿意更新,主计划会逐渐脱离现实。它更适合有明确计划管理岗位的组织,不适合完全依靠成员自发协作的团队。
3. 选择表格型平台,换来的是迁移平滑,也承担标准化压力
表格型平台能够快速承接原有管理习惯,降低上线阻力。但自由度越高,越要加强字段和状态治理。否则企业只是把多个Excel表格集中到一个地方,却没有获得真正统一的数据结构。
4. 选择可视化协作平台,换来的是参与感,也要警惕“看板化幻觉”
团队更愿意使用是巨大优势,但颜色和状态并不等于计划控制。对于复杂项目,必须额外验证依赖计算、资源容量、基线偏差和变更追踪。可视化适合帮助人理解项目,不应替代项目模型本身。
5. 选择高自由度平台,换来的是灵活性,也增加治理责任
ClickUp这类工具能够适应多种团队,但灵活性需要规则约束。建议由项目管理办公室或系统管理员维护模板、字段和命名规范,普通成员只在规定范围内配置视图,否则三个月后很可能出现多个互相矛盾的项目口径。

九、采购落地清单:用30天验证是否真的值得投资
1. 第1周:确认项目管理的真实问题
不要先开采购会,先选取过去六个月内延期或返工最严重的三个项目。统计它们的延期原因、等待时间、重复填报时间、变更次数和周报制作时间。没有问题基线,就无法判断上线后是否产生价值。
- 记录计划版本数量和每次变更原因。
- 统计跨团队阻塞平均持续时间。
- 比较项目经理周报与执行系统数据的差异。
- 确认哪些数据必须留在企业内部。
2. 第2周:用真实数据做产品压力测试
选择一个具有代表性的项目,至少导入50个工作项、5个里程碑、3类角色和两条跨团队依赖。然后模拟需求变更、人员缺席、任务延期和紧急插单,观察系统是否能给出可解释的结果。
测试重点不是系统有没有这个按钮,而是普通成员是否能在不接受长时间培训的情况下完成更新,项目经理是否能快速识别影响,管理层是否能理解报表口径。
3. 第3周:核对集成、迁移和权限
研发企业需要测试代码仓库、持续集成、测试管理、单点登录和消息通知等集成能力。使用旧系统的企业,还要用真实历史数据验证迁移。建议至少抽查三类数据:活跃项目、已结项项目和历史缺陷。
权限测试要覆盖普通成员、项目经理、部门负责人、外部协作者和离职账号。尤其要确认跨项目查看权限是否会导致敏感信息泄露。
4. 第4周:用经营指标做最终评估
试点结束后,不要只问“大家喜不喜欢”。应对照基线检查周报耗时、逾期任务关闭率、阻塞识别速度、计划变更响应时间和关键里程碑达成率。
| 指标 | 建议目标 | 观察方式 | 不达标时的处理 |
|---|---|---|---|
| 周报制作耗时 | 降低30%以上 | 连续记录试点前后4周 | 检查数据汇总口径和重复录入 |
| 逾期任务识别提前量 | 提前3天以上 | 对比实际延期日期与首次预警日期 | 完善依赖、阻塞和提醒规则 |
| 阻塞关闭时间 | 降低20%以上 | 统计阻塞创建到关闭的工作日 | 建立责任人和升级时限 |
| 计划变更影响追踪完整度 | 达到80%以上 | 抽查变更关联任务和里程碑 | 补充关联关系和变更审批流程 |
| 成员有效更新率 | 达到85%以上 | 统计按期更新且内容有效的任务比例 | 减少字段,优化模板,明确完成定义 |

十、2026年的最终判断:项目进度图将从展示工具变成决策基础设施
1. 未来竞争点不是“有没有甘特图”
到2026年,甘特图本身已经很难构成差异化。更值得关注的是,系统能否把计划与真实执行连接起来,能否识别依赖风险,能否解释为什么延期,能否把需求变更影响传导到版本、资源和验收节点。
人工智能功能也会越来越多,但企业不要被自动生成计划、智能摘要或风险预测的宣传牵着走。没有准确的任务关系、稳定的历史数据和统一的完成标准,人工智能只能把错误数据包装得更像结论。
2. 最值得投资的是“可追溯的进度体系”
我对项目管理工具的独特判断是:未来最贵的不是软件许可,而是企业无法解释项目为什么延期。当一个项目延期后,管理层需要知道是需求变更、资源不足、依赖等待、估算偏差、测试返工还是审批滞后。能够回答这个问题的系统,才真正具备投资价值。
因此,推荐顺序应当是:先找出企业最严重的进度失真来源,再选择能够覆盖该来源的工具。研发组织优先考虑工作项关联、版本和测试闭环;工程组织优先考虑关键路径、资源和基线;运营组织优先考虑协作参与、自动提醒和快速汇总。
3. 下一步怎么做
- 从过去六个月的三个延期项目开始,建立延期原因和管理耗时基线。
- 根据项目类型,在PingCode、Microsoft Project、Smartsheet、monday.com和ClickUp中选择两到三款进行对照试点。
- 用真实项目测试依赖变更、资源冲突、跨部门阻塞、历史数据迁移和权限边界。
- 以周报耗时、延期识别提前量、阻塞关闭时间和变更追踪完整度作为评价指标。
- 试点达标后再分阶段推广,先固化模板和数据口径,再扩大用户范围。
如果你正在为2026年的项目管理软件做预算,建议不要从“哪款产品功能最多”开始,而要从“我们最常见的延期究竟发生在哪里”开始。能让团队更早发现问题、减少重复汇总、保留决策证据,并且在组织扩大后仍然保持数据一致的工具,才是值得长期投资的效率提升利器。
常见问题解答(FAQ)
文章包含AI辅助创作:效率提升利器:2026年最值得投资的5大项目进度图软件工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/131486
读者评论
完成率”拆成计划完成率、实际完成率和关键路径完成率这一点很有价值,尤其是用15个百分点作为追查阈值,比单看任务数量更接近真实交付情况。我们之前就遇到过外围任务完成很多,但接口联调卡住,仪表盘仍显示接近收尾的情况。
文章把甘特图的重点放在依赖传导而不是视觉展示上,这个判断很准确。接口字段只晚确认3天,经过开发、测试、验收和发布窗口后累计影响15天,说明项目经理真正需要的是影响范围计算,而不是手动拖动时间条。
私有化部署部分讲得比较实在,很多采购评估确实只看能否部署,却忽略升级、备份恢复、单点登录和审计责任。迁移测试也不该只导入几条示例任务,拿真实历史项目验证附件、评论、关联关系和报表,才能判断切换后的数据是否真的可用。
