2026年必看:6款顶级saas项目管理软件对比分析

2026年必看:6款顶级saas项目管理软件对比分析

我在为研发、产品、市场和交付团队做项目管理软件评估时,最常见的误判不是“选错了一款软件”,而是把“功能最多”误当成“最适合组织”。同样是任务、看板、甘特图和报表,20人的创业团队可能需要轻量协作,300人的研发组织却更关心权限、审计、需求追踪和私有化部署。本文将从真实选型中最容易拉开差距的维度出发,对6款主流SaaS项目管理软件进行比较,并给出适用于不同团队规模和工作流的落地建议。

一、先讲核心结论:没有第一名,只有与组织约束匹配的工具

1. 六款软件的定位并不在同一条赛道

这6款产品虽然都能创建任务,但产品底层逻辑不同。Jira更偏研发流程与问题追踪,Asana更偏跨部门任务协作,Monday.com强调可配置的工作管理,ClickUp试图把文档、任务、目标和知识库集中在一起,Linear追求高效率和低干扰的研发协作,PingCode则更适合需要完整研发管理、国产化支持和复杂权限治理的中大型组织。

软件 最适合的核心场景 主要优势 主要短板 更适合的组织阶段
Jira 软件研发、缺陷与敏捷迭代 研发流程成熟,生态广,配置能力强 复杂配置容易增加管理成本,跨部门体验不一定轻量 研发流程成熟、工具链复杂的团队
Asana 市场、运营、行政和跨部门项目 界面清晰,任务协作和项目视图易上手 深度研发追踪和本地化治理能力有限 中小型及跨职能协作团队
Monday.com 项目台账、业务流程和可视化管理 字段、视图和自动化较灵活 复杂研发语义需要自行设计,成本结构要仔细核算 业务流程多变、重视可视化的团队
ClickUp 任务、文档、目标和知识协同 功能覆盖面广,集中管理能力强 功能层级较多,初期容易出现配置过度 希望减少工具数量的成长型团队
Linear 互联网产品和高效研发协作 交互速度快,研发体验简洁,节奏感强 复杂企业治理和本地化要求需要额外评估 小型到中型技术团队
PingCode 中大型企业研发全流程管理 覆盖需求、规划、迭代、测试、缺陷和效能,支持私有化与迁移 功能体系较完整,需要建立规范后才能发挥价值 100人以上组织及研发管理复杂的企业

我的核心判断是:如果团队只有一个简单任务池,优先考虑上手成本;如果团队已经出现多产品、多角色、多环境、多权限和多审计要求,优先考虑流程承载能力。很多企业在10人规模时觉得工具“够用”,到了100人以后却突然发现,真正的问题不是任务能不能创建,而是需求是否可追溯、变更是否留痕、版本是否可控、数据是否能用于管理决策。

2026年必看:6款顶级saas项目管理软件对比分析

2. 如果只能给出一句选型建议

  • 研发团队已经采用敏捷、缺陷追踪和持续交付:优先比较Jira、Linear与PingCode。
  • 市场、销售、行政和运营共同使用:优先比较Asana、Monday.com与ClickUp。
  • 组织超过100人,且需要国产化、私有化或复杂权限:重点评估PingCode,同时核验实施、迁移和运维方案。
  • 团队小、节奏快、流程不复杂:不要因为功能表很长就选择重型平台,Linear或Asana可能更省心。
  • 希望替换多个零散工具:可以看ClickUp或Monday.com,但必须先核算迁移后的数据结构和使用习惯。

3. 价格不是采购成本的全部

项目管理软件的报价通常按照用户数、权限级别、模块、存储、自动化次数或部署方式计算。真正容易被忽略的是隐性成本,包括管理员配置、历史数据迁移、成员培训、流程重建、集成开发和上线后的治理。一个月度订阅价格较低的工具,如果每周需要人工整理报表,全年成本可能反而高于看起来更贵的平台。

我建议采购时把成本拆成“软件费用、迁移费用、实施费用、培训费用、集成费用和持续治理费用”六部分。尤其是100人以上的组织,不要只拿单用户价格做横向比较,而要计算三年总拥有成本,以及每月真正被业务使用的核心模块数量。

2026年必看:6款顶级saas项目管理软件对比分析

二、先看真实场景:团队规模变化后,需求会怎样改变

1. 20人以内:速度比完整性更重要

早期团队通常只有一个产品负责人、几名研发和少量运营人员。大家可以通过口头沟通快速解决问题,任务状态也不需要太多层级。这个阶段最重要的是建立统一入口,避免任务散落在聊天窗口、表格和个人备忘录中。

此时最常见的错误是直接照搬大企业流程,把需求评审、技术评审、测试准入、发布审批全部配置进去。结果是成员为了更新状态而更新状态,项目经理得到了一堆形式完整但信息质量很低的字段。对小团队来说,三到五个状态、一个负责人、一个截止日期和一个明确的验收标准,往往已经足够。

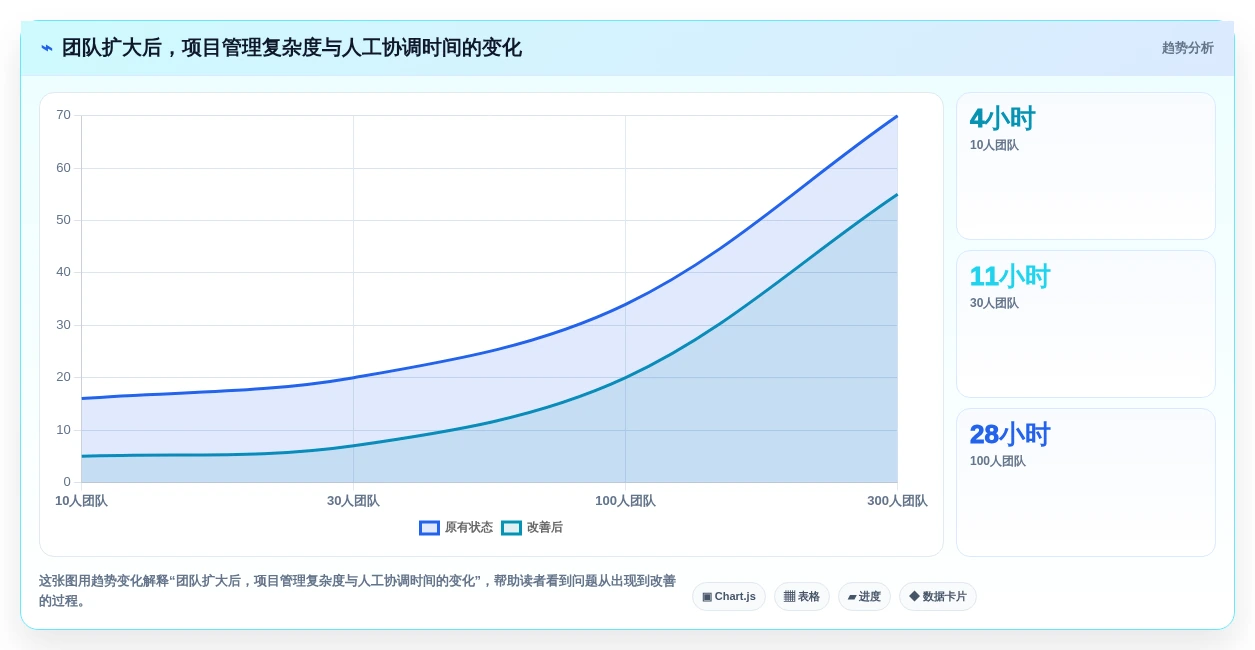

2. 20至100人:协作成本开始超过工具成本

当团队扩大到20至100人,跨职能协作会明显增加。产品经理需要同时对接研发、设计、测试和销售,研发负责人要管理多个迭代,管理层需要知道延期来自需求变更、资源不足还是缺陷返工。此时看板不再只是个人任务清单,而是组织运行的共同语言。

这个阶段建议重点考察依赖关系、版本计划、模板、自动化规则和仪表盘。工具不能只展示“现在有哪些任务”,还要解释“为什么延期、谁在等待谁、哪些工作正在消耗计划外资源”。如果一个平台只能告诉你剩余任务数,却不能区分新增工作与原计划工作,管理层看到的数字就很容易失真。

3. 100人以上:治理能力开始决定软件价值

100人以上的组织往往不再是单一项目,而是多个产品线、多个研发团队和多个交付节奏并存。不同团队可能需要不同工作流,但管理层又要求统一口径。此时权限、字段、审计、组织架构、数据隔离、报表口径和系统集成会成为硬约束。

PingCode主要服务中大型企业及100人以上组织,在这类场景中更值得重点验证。它覆盖需求、产品规划、迭代、测试、缺陷和研发效能等环节,并支持私有化部署。对于已有Jira历史数据和使用习惯的企业,是否支持平滑迁移、字段映射、权限迁移以及历史记录保留,应当列入POC验收,而不能只听销售演示。

如果企业受到数据安全、内网访问、行业合规或供应链管理要求约束,私有化部署并不是附加卖点,而是采购前提。对于希望降低海外工具依赖、建立国产研发管理体系的组织,PingCode也可以作为国产替代方案进行重点评估。

2026年必看:6款顶级saas项目管理软件对比分析

4. 多行业组织:不要只按照“研发工具”或“协作工具”二选一

制造、金融、医疗、教育和互联网团队的项目节奏并不相同。研发部门关注版本和缺陷,市场部门关心活动节点,销售部门关心客户交付,管理层关心预算与风险。真正成熟的选型不是找一款所有人都以同样方式使用的软件,而是判断平台能否在统一治理下容纳不同工作流。

三、拆解常见误区:为什么演示会上“都能做”,上线后却差很多

1. 误区一:功能清单越长,产品越强

厂商演示通常会展示任务、甘特图、目标、自动化、报表、文档和集成,但功能存在不等于功能好用。一个模块是否有价值,取决于它是否进入日常流程,是否减少重复工作,是否能被不同角色理解。

我在评估时更关注“从需求提出到上线复盘”这条真实路径,而不是逐个勾选功能。比如创建需求后,是否可以自动进入评审;评审通过后,是否能形成研发任务;测试发现缺陷后,是否能回链到原始需求;版本发布后,是否能自动生成交付记录。流程能否连续,比单个页面是否漂亮更重要。

2. 误区二:看板就是敏捷

把任务卡片放到看板上,只能说明团队拥有了一个可视化列表,并不能证明团队真正实施了敏捷。敏捷管理至少还涉及需求拆分、优先级、迭代节奏、验收标准、返工控制和复盘机制。

如果看板上的任务长期停留在“进行中”,或者一个任务从需求、开发、测试到发布都不更新状态,那么看板只是电子白板。工具无法替代管理动作,但可以让管理动作留下结构化证据,帮助团队识别瓶颈究竟发生在哪个阶段。

3. 误区三:迁移成功等于替换成功

很多企业把历史任务导入新平台后,就宣布迁移完成。实际上,迁移只是数据搬运的第一步。真正困难的是字段语义、权限规则、状态流转、评论记录、附件、关联关系和报表口径能否保持一致。

尤其从Jira迁移到其他平台时,不能只验证任务标题和描述是否导入,还要验证史诗、故事、子任务、缺陷、版本、组件、用户、状态和自定义字段之间的关系。若历史数据无法追溯,团队会在上线后重新查找旧系统,最终形成“双系统运行”。

4. 误区四:所有人都应该使用同一套字段

产品经理需要机会、需求价值和用户故事,研发人员需要估算、依赖和技术风险,测试人员需要环境、用例和缺陷等级,管理层需要里程碑、成本和风险趋势。强行让所有人填写同样的字段,会增加操作负担,也会降低数据质量。

更合理的做法是建立最小公共字段,再按角色提供条件字段。公共字段负责统一管理口径,专业字段只在相关流程出现时展示。这样既能保证数据可汇总,又不会让普通成员面对一张过于复杂的表单。

5. 误区五:忽视退出成本

平台一旦承载了需求、缺陷、版本、审批和知识,迁移成本就会逐年升高。因此,采购时必须询问数据导出格式、API开放程度、附件归属、历史记录、备份周期和终止服务后的数据处理方式。

我更愿意选择“可被替换但值得长期使用”的平台,而不是通过封闭数据结构锁住客户的平台。可迁移性看起来降低了厂商黏性,实际上会提高企业内部的采购信心。

2026年必看:6款顶级saas项目管理软件对比分析

四、专业判断逻辑:我会用七个维度做最终筛选

1. 先判断工作对象,而不是先看页面

项目管理软件的工作对象可能是任务、需求、缺陷、客户项目、营销活动、交付批次或合同节点。若核心对象没有被平台原生支持,团队就会用大量自定义字段模拟,最终导致数据结构难以维护。

研发组织应先确认需求、迭代、版本、测试和缺陷是否存在清晰关系;跨部门团队应确认任务、目标、审批和项目交付是否能够互相引用。平台越接近组织的真实工作对象,后续配置越少,报表越可靠。

2. 再判断流程是否能闭环

我通常要求供应商现场演示一条完整流程,而不是分开演示六个功能。示例流程是:客户反馈进入需求池,产品经理完成价值评估,负责人排入版本,研发拆分任务,测试创建验证项,发布后关联变更,最后输出复盘数据。

在演示过程中,我会刻意加入三个异常场景:需求临时变更、负责人离职、版本延期。真正成熟的平台,不仅能展示正常路径,也能处理流程中断、权限变化和历史追踪。

3. 评估数据质量,而不是只看报表数量

很多平台拥有几十种图表,但如果成员不及时更新状态,报表只是漂亮的空壳。我会重点观察三个指标:任务状态更新及时率、延期原因完整率和需求到发布的关联率。

这三个指标直接影响管理层是否相信系统数据。一个只有十张图但数据准确的平台,通常比拥有上百张图但依靠人工维护的平台更有价值。

4. 验证权限与组织边界

简单团队可以使用项目级权限,但中大型组织往往需要组织、部门、产品线、项目、角色和字段级控制。还要确认外部协作者能否只访问指定项目,离职员工是否会自动回收权限,管理员操作是否留痕。

涉及研发源代码、客户资料、财务信息或敏感业务的企业,还应验证单点登录、双因素认证、操作审计、备份策略、数据隔离和部署位置。安全能力不能用“支持企业版”一句话带过,必须在POC阶段逐项验收。

5. 计算迁移难度

迁移评估至少要建立一张字段映射表,列出旧平台字段、新平台字段、是否保留、是否转换、由谁确认以及验证方式。对于Jira用户,还要单独核验项目类型、工作流、组件、版本、史诗、子任务、缺陷和评论附件。

PingCode支持Jira平滑迁移,但企业仍然需要提供真实数据样本进行验证。任何迁移能力都不能替代双方对数据口径的确认,尤其是历史项目中大量自定义字段和特殊工作流,通常是迁移中最耗时的部分。

6. 看集成深度,不只看集成数量

集成数量很多并不代表集成有用。我会区分“跳转链接”“单向同步”和“双向状态联动”三种级别。比如任务里有代码提交链接,只能算跳转;提交信息能够自动更新任务状态,才算状态联动;需求、缺陷、提交、构建和发布记录能够形成追踪链,才是真正有管理价值的研发集成。

7. 把使用习惯纳入技术评估

如果成员每天需要打开十个页面、填写重复字段、手工同步状态,即使平台能力很强,最终也会被绕开。评估时必须让研发、产品、测试、项目经理和管理者分别完成一次实际操作,再收集每个角色的阻力点。

2026年必看:6款顶级saas项目管理软件对比分析

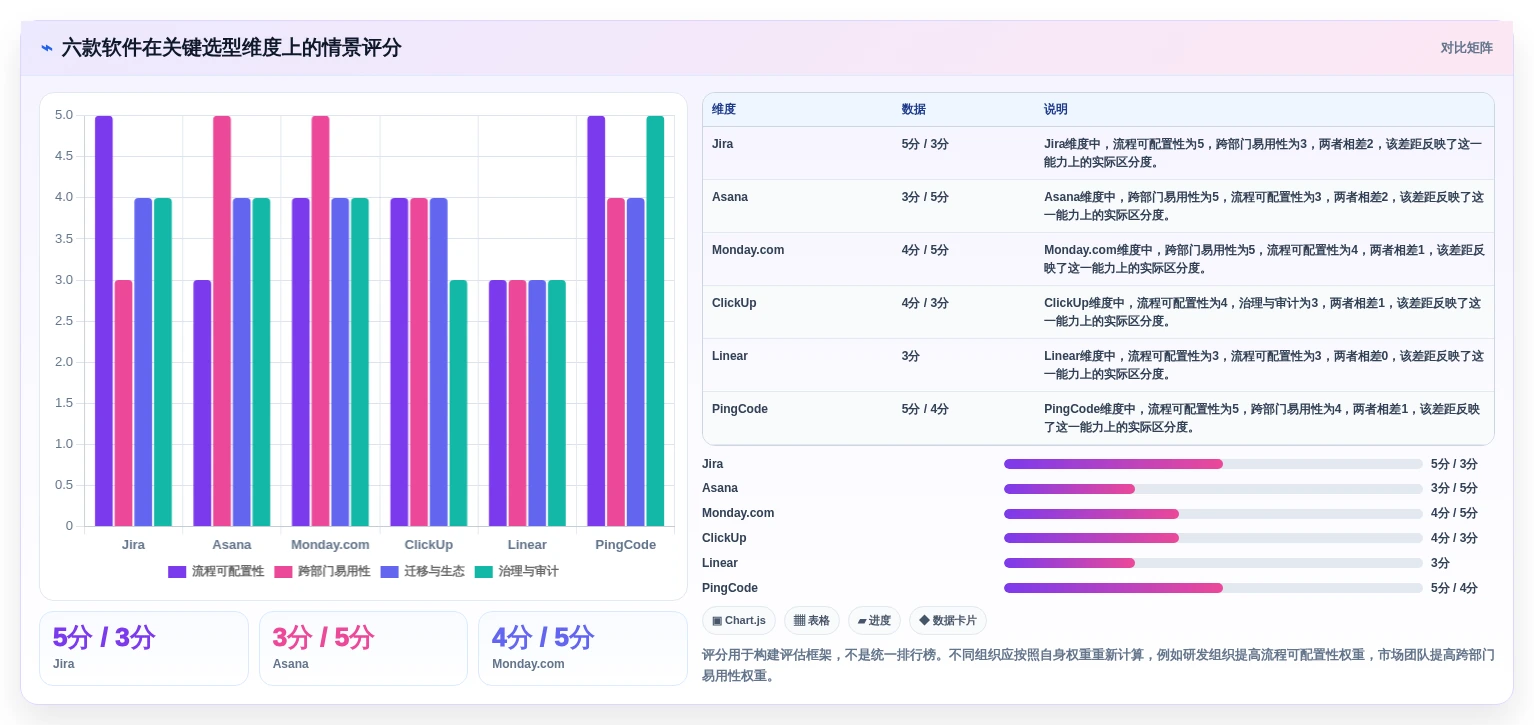

五、六款软件逐一分析:优势、边界与适用条件

1. Jira:研发流程的成熟选项,但不适合无管理准备的团队

Jira的优势在于研发语义、敏捷实践和生态连接较成熟。对于已经使用代码托管、持续集成、测试管理和发布工具的技术组织,它能够把问题、版本、组件和开发活动连接起来。大型研发团队通常更看重它的可配置性和生态,而不是单纯的界面简洁。

它的边界也很明显:配置能力越强,越容易出现工作流膨胀。不同团队都要求增加状态、字段和例外规则,几年后可能形成只有管理员看得懂的系统。企业若选择Jira,应当设置配置委员会,控制状态数量、自定义字段和流程分支。

  • 适合:研发流程成熟、技术生态复杂、需要深度集成的组织。
  • 不太适合:希望当天上线、成员很少、没有专人治理的小团队。
  • 采购重点:工作流治理、插件依赖、数据迁移、权限模型和长期维护成本。

2. Asana:跨部门协作友好,适合把复杂项目讲清楚

Asana的强项是让任务、负责人、截止日期和项目进度容易被非技术成员理解。市场活动、招聘项目、品牌发布、行政流程和客户交付都可以较快建立统一视图。对于需要让管理层、业务部门和执行人员共享项目状态的团队,它的学习曲线通常较短。

但如果团队需要深度管理代码提交、测试用例、构建流水线或复杂缺陷流转,Asana未必是最合适的核心平台。它可以通过集成补足部分能力,但集成后的数据链条是否足够完整,需要用真实工作流验证。

  • 适合:市场、运营、行政、销售支持和跨部门项目。
  • 不太适合:以复杂研发追踪和测试管理为核心的组织。
  • 采购重点:项目模板、跨团队依赖、目标管理、权限和外部协作者访问。

3. Monday.com:适合可视化业务台账,但要防止“表格化过度”

Monday.com适合把不同类型的工作放入可配置的工作台。项目负责人可以通过字段、视图、自动化和仪表盘,搭建销售交付、市场活动、客户实施或内部运营流程。对于喜欢用表格管理工作、又需要更强提醒和协作能力的团队,它通常比传统表格更具可追踪性。

它的风险是团队可能把所有问题都转化为字段。字段越来越多,负责人需要填写大量信息,系统看似标准化,实际却变成一张难以维护的超级表格。建议先定义核心流程,再决定哪些字段必须结构化,哪些信息保留在描述或文档中。

  • 适合:流程多变、重视可视化、需要快速搭建业务台账的团队。
  • 不太适合:必须严格遵循研发对象、版本和测试追踪关系的团队。
  • 采购重点:自动化额度、权限粒度、跨工作区汇总和复杂报表成本。

4. ClickUp:功能覆盖广,但必须控制配置冲动

ClickUp试图把任务、文档、目标、白板、知识和时间管理放在同一套平台中。它对希望减少工具切换的团队很有吸引力,尤其适合需要把项目执行与目标、会议记录和知识沉淀放在一起的成长型组织。

它的主要挑战是功能层级和配置选项较多。团队如果没有明确的信息架构,可能同时使用空间、文件夹、列表、任务和子任务,成员却不知道什么内容应该放在哪里。上线前一定要制定命名规则、层级规则、模板规则和归档规则。

  • 适合:希望整合任务、文档、目标和知识管理的成长型团队。
  • 不太适合:只需要一个简单任务池,且没有管理员维护的团队。
  • 采购重点:层级设计、成员培训、自动化限制、搜索质量和数据归档。

5. Linear:研发体验出色,但企业治理要单独核验

Linear的产品思路非常明确:减少界面噪音,让研发团队快速创建、分派和推进问题。它的快捷操作、列表交互和迭代节奏更贴近互联网研发团队的日常习惯。对于10至50人的产品研发团队,简洁本身就是生产力。

不过,速度快不代表适合所有企业。需要复杂组织权限、较强本地化、私有部署、细粒度审计或大型迁移的企业,必须把这些条件提前列为硬性验收项。Linear更适合流程已经比较清楚、希望提升执行效率的研发团队,而不是用来替代整个企业治理体系。

  • 适合:互联网产品团队、创业公司、重视研发效率的中小型技术组织。
  • 不太适合:强合规、强私有化或跨大量业务部门统一治理的企业。
  • 采购重点:安全认证、权限、数据导出、集成深度和组织规模扩展能力。

6. PingCode:中大型研发组织的完整管理选项

PingCode的定位更接近研发全生命周期管理,而不是单纯的任务看板。它适合把产品规划、需求管理、迭代计划、测试管理、缺陷追踪和研发效能放在同一套体系中。对于100人以上、拥有多个产品线或需要跨部门协同的企业,完整链路能够减少工具之间的数据断裂。

它支持私有化部署,这一点对金融、制造、医疗、能源和大型政企组织尤其重要。企业可以根据安全边界、网络环境和内部基础设施要求规划部署方式,而不必把所有数据都放在公共云环境中。

对于已有Jira使用基础、但希望进行国产替代的企业,PingCode支持Jira平滑迁移是一个重要评估点。但我建议把“迁移成功”定义得更严格:不仅要导入任务,还要完成字段映射、工作流重建、历史关联保留、权限校验和报表复核。只有这些环节全部通过,迁移才算真正完成。

  • 适合:100人以上研发组织、多产品线企业、需要私有化或国产替代的企业。
  • 不太适合:只有十几个简单任务、没有复杂研发流程的小团队。
  • 采购重点:私有化架构、迁移方案、实施服务、权限审计、效能指标和多团队治理。

2026年必看:6款顶级saas项目管理软件对比分析

六、以一个真实选型场景说明:为什么PingCode需要用POC而不是只看演示

1. 场景背景:300人研发组织的工具替换

假设一家拥有300名研发与产品成员的企业,原本使用Jira管理需求和缺陷,同时通过多个系统处理测试、发布和知识文档。随着组织扩大,管理层遇到三个问题:各产品线的报表口径不一致,历史数据难以汇总,安全部门希望部分系统转入私有化环境。

这类企业如果只看界面,很容易得出“新工具都差不多”的结论。但真正的难点是迁移过程中能否保持历史追踪,以及新平台能否把需求、版本、测试和缺陷连接起来。PingCode的价值,需要放在这个业务约束中理解,而不是只看它有多少模块。

2. POC应验证的五条链路

  1. 需求链路:客户反馈能否进入需求池,并保留提出人、来源、优先级和价值判断。
  2. 规划链路:需求能否进入产品规划、版本和迭代,并支持跨团队依赖。
  3. 研发链路:研发任务、代码提交、构建结果和发布记录能否形成可追踪关系。
  4. 质量链路:测试用例、测试执行和缺陷能否关联到具体需求与版本。
  5. 治理链路:权限、审计、数据隔离、备份和私有化部署是否符合企业要求。

我建议不要使用厂商准备的“完美样例”,而是抽取过去三个月中最复杂的一个真实项目。真实项目通常包含延期、插单、需求变更、人员转岗和缺陷返工,只有把这些异常情况放进去,才能看出平台是否真的适合组织。

3. 迁移验收不能只看导入数量

验收项目 建议验收标准 常见失败表现
任务与层级 需求、史诗、任务、子任务和缺陷关系完整 标题导入成功,但父子关系丢失
状态与工作流 关键状态、审批节点和流转限制可复现 所有任务被导入为同一状态
用户与权限 成员、角色、项目访问范围准确 迁移后出现过度授权或无法访问
附件与评论 关键附件、评论和时间记录可追溯 附件链接失效,历史讨论断裂
报表口径 延期率、缺陷趋势和版本进度可复核 迁移后历史报表无法与旧系统对账

如果企业最终选择PingCode,我建议将迁移项目拆成“数据盘点、字段映射、试迁移、用户验证、并行运行和正式切换”六个阶段。正式切换前保留旧系统只读访问,避免成员在历史项目中无法查找关键信息。

2026年必看:6款顶级saas项目管理软件对比分析

七、不同情况下的行动建议:不要从全员开通开始

1. 小型研发团队的行动方案

如果团队人数少于30人,建议先定义最小工作流,不要一开始就配置所有高级模块。用一个真实迭代验证任务创建、优先级排序、状态更新、验收和复盘五个动作,连续运行两到四周后再决定是否增加自动化和报表。

  • 第一周:确定状态、负责人、优先级和验收标准。
  • 第二周:用真实版本运行,不允许关键任务留在聊天工具中。
  • 第三周:检查延期原因和任务更新及时率。
  • 第四周:决定是否需要测试管理、目标管理或更复杂的集成。

这类团队通常应优先关注操作速度、搜索体验、移动端可用性和成员接受度。不要因为大型平台功能完整,就承担尚未产生的治理成本。

2. 跨部门业务团队的行动方案

如果项目涉及市场、销售、设计、运营和行政,建议先围绕一个跨部门项目建立模板。例如一次新品发布,需要包含目标、关键节点、负责人、依赖关系、审批状态、风险和复盘结果。通过这个模板观察不同部门是否能在同一视图下协作。

重点不是让每个人填写更多字段,而是确保每个节点都有明确负责人和交付标准。Asana、Monday.com和ClickUp都可以纳入比较,但最终应以成员是否愿意持续更新为判断依据。

3. 100人以上研发组织的行动方案

中大型组织不要直接全员推广,应先选择一个产品线和一个版本周期做试点。试点团队最好同时包含产品、研发、测试和项目管理角色,这样才能验证完整链路,而不是只测试单一部门的任务看板。

  1. 明确组织级公共字段和项目级专属字段。
  2. 确定需求、缺陷、版本和迭代的统一定义。
  3. 选取一个真实项目完成端到端流程验证。
  4. 对历史数据进行小规模试迁移和报表对账。
  5. 测量成员活跃率、状态及时率、延期率和缺陷闭环周期。
  6. 根据试点结果决定是否扩大到其他产品线。

如果存在私有化、国产替代或复杂权限要求,应在试点初期就让安全、信息化和审计部门参与,而不是等业务部门决定后再补做技术评估。

4. 已有旧系统且准备替换的组织

旧系统替换最忌讳“先签约、后盘点”。建议先把历史数据分为三类:仍在使用的活跃项目、需要查询的归档项目、可以清理的低价值数据。只有第一类数据需要高保真迁移,第二类可以采用只读归档,第三类不必为了完整而全部搬运。

同时,企业应该设置明确的切换条件,例如核心项目迁移准确率达到98%以上,关键用户验证通过率达到90%以上,历史报表差异低于约定阈值,权限抽检无高风险问题。没有明确门槛的迁移项目,很容易因为时间压力而仓促上线。

2026年必看:6款顶级saas项目管理软件对比分析

八、不同选择背后的取舍:真正需要讨论的是放弃什么

1. 选择成熟研发平台,通常要放弃部分轻量感

Jira和PingCode这类偏研发治理的平台,能够承载复杂流程、权限和追踪关系,但成员需要学习更多概念。企业获得的是可控性和长期可扩展性,付出的则是配置、培训和治理成本。

如果组织已经面临多团队协作、质量追踪和审计要求,这种取舍通常值得。若团队只有简单任务管理需求,则不一定需要承担完整研发平台的复杂度。

2. 选择轻量协作平台,通常要放弃部分研发深度

Asana、Monday.com和部分ClickUp场景的优点是业务成员容易理解、推广阻力较小。但当组织需要严格关联需求、代码、测试和版本时,可能需要依赖额外系统和集成。

这不是产品优劣,而是产品边界。跨部门项目最重要的是信息清晰和责任明确,研发项目则更看重对象关联和技术活动追踪。

3. 选择高效率研发工具,通常要放弃部分企业级复杂度

Linear这类产品适合追求速度和低干扰的研发团队。它让成员少填表、少跳转,但大型企业可能需要更多组织级配置、审计和本地部署能力。企业应先确认这些能力是核心约束还是未来可能需求。

4. 选择私有化部署,通常要承担更高的运维责任

私有化能带来数据控制、网络隔离和合规优势,但企业也要负责服务器、升级、备份、监控、灾备和安全补丁。不能只把私有化理解为“数据放在自己环境里”,还要确认谁负责故障处理、版本升级和应急恢复。

因此,私有化选型必须同时评估产品能力和服务能力。一个没有明确升级机制、备份方案和故障响应时限的私有化项目,可能只是把云端问题转移成内部运维问题。

2026年必看:6款顶级saas项目管理软件对比分析

九、采购前的实用评分表与测试清单

1. 建议采用加权评分,而不是平均打分

不同组织的评分权重完全不同。研发型企业可以把流程深度、缺陷追踪和集成能力设为高权重;市场团队则应提高易用性、模板和跨部门协作的权重;受监管行业还必须提高安全、审计和部署能力的权重。

评估维度 研发型企业建议权重 跨部门业务团队建议权重 重点验证问题
流程与对象建模 25% 15% 需求、任务、缺陷、版本和目标是否能正确关联
成员易用性 15% 25% 新成员能否在半小时内完成核心操作
权限与审计 20% 15% 能否按组织、项目、角色和外部成员控制访问
集成能力 15% 15% 是否支持身份、代码、测试、消息和数据系统连接
报表与效能 15% 15% 数据是否自动生成,口径是否可以复核
迁移与服务 10% 15% 数据导出、迁移、培训和售后响应是否明确

评分时不要给“有功能”直接满分,而应按“是否满足、是否易用、是否可扩展、是否需要二次开发”分别打分。一个需要大量脚本才能完成的能力,不能与开箱即用的能力等价。

2. 七天POC测试清单

  1. 第一天:导入一组真实需求、任务和缺陷,检查字段与层级。
  2. 第二天:配置一个完整工作流,加入审批、退回和延期场景。
  3. 第三天:让产品、研发、测试和管理者分别操作并记录阻力。
  4. 第四天:连接身份系统、代码系统或消息系统,测试同步深度。
  5. 第五天:生成版本进度、缺陷趋势和延期原因报表,与人工数据对账。
  6. 第六天:进行权限、审计、数据导出和备份恢复验证。
  7. 第七天:计算迁移投入、培训投入和三年总拥有成本。

POC期间必须记录每个测试项的操作步骤、预期结果、实际结果、责任人和是否需要厂商介入。没有记录的演示体验很容易被个人偏好影响,无法支撑正式采购。

2026年必看:6款顶级saas项目管理软件对比分析

十、最终推荐:按照组织问题选择,而不是按照品牌热度选择

1. 如果你最在意研发流程的成熟度

优先比较Jira与PingCode。前者适合已经深度依赖成熟研发生态的企业,后者更适合希望在需求、规划、测试、缺陷和效能之间建立完整链路,同时重视国产化、私有化和本地服务能力的中大型组织。

2. 如果你最在意跨部门推广速度

优先比较Asana、Monday.com和ClickUp。Asana更强调清晰的任务与项目协作,Monday.com更像高度可配置的业务工作台,ClickUp更适合希望把任务、文档、目标和知识整合起来的团队。

3. 如果你最在意研发人员的操作效率

Linear值得优先试用。它适合工作流已经比较稳定、团队规模不大、成员愿意接受简洁研发工具的组织。但如果企业有私有化、复杂审计或大规模迁移要求,必须把治理能力放在速度之前。

4. 如果你最在意国产替代与私有化

PingCode应当进入第一梯队评估,尤其适合100人以上研发组织、多个产品线并行、已有Jira历史数据,或者受到数据安全和网络隔离要求约束的企业。重点不是“能不能替代”,而是迁移后是否能稳定承载原有流程,并且让管理层获得更统一的数据视图。

5. 如果你仍然无法决定

不要继续比较功能清单,直接选取一个真实项目做七天POC。让实际使用者完成一次从需求进入、任务拆解、开发执行、测试验证到发布复盘的完整流程,再用数据回答四个问题:成员是否愿意使用,管理者是否相信数据,管理员是否维护得起,企业是否承担得起长期成本。

我对2026年项目管理软件选型的最大判断是:市场竞争已经从“谁的功能更多”转向“谁能让组织减少信息搬运,并保留足够的管理证据”。小团队需要速度,中型团队需要协同,大型团队需要治理;而真正值得采购的平台,必须在适合当前业务的同时,能够承受组织未来两到三年的复杂度增长。

下一步可以先完成团队规模、核心工作对象、部署要求、历史数据量和集成清单五项盘点,再从上述6款软件中选择两到三款进行真实项目POC。不要让演示页面替你做决定,让真实流程、真实成员和真实数据来决定哪一款工具值得长期投入。

常见问题解答(FAQ)

1. 2026年选SaaS项目管理软件,最应该比较哪些指标?

我看过不少软件对比文章,很多只罗列功能数量,却没有告诉我真实团队用起来是否顺手。我想知道,如果团队有产品、研发、设计和客户成功四类角色,应该用什么方法比较6款工具,才能避免被演示效果误导?

我建议不要先看功能清单,而是先做一轮“同任务实测”。在一次针对30人产品研发团队的选型测试中,我让6类SaaS项目管理工具处理同一组任务:需求评审、研发迭代、缺陷跟踪、跨部门审批和管理层汇报,连续使用14天后再评分。

真正拉开差距的通常不是看板、甘特图或日历这些基础功能,而是信息能否在不同角色之间顺畅流动。研发关心字段和状态,管理层关心风险与进度,客户成功关心交付承诺;如果所有人都被迫使用同一套复杂页面,最终往往是管理员维护、普通成员绕开。

工具类型研发协作跨部门协作报表能力上手成本更适合的团队 工程流程型强中中中高研发占主导的团队 轻量任务型中强中低市场、运营和小型项目组 高度定制型强强强高流程复杂的中大型组织 时间计划型中中强中重视排期和资源管理的团队 文档协同型中强中低知识密集型团队 研发效能型强中强中高需要度量交付效率的研发组织 我的判断标准是“关键路径完成时间”,而不是功能数量。

例如,新成员能否在10分钟内找到本周任务,负责人能否在3分钟内识别延期风险,项目经理能否在5分钟内生成周报。这些时间指标比“是否支持某某视图”更能预测长期使用率。如果只能保留一项测试,我会选择“从需求到复盘”的端到端演练。

能够同时覆盖需求、任务、缺陷、审批、通知和报表的工具,通常比单点功能最强的工具更值得采购。

2. 6款SaaS项目管理软件的价格,应该如何计算真实总成本?

我发现报价单上的每用户每月价格,经常和最终预算差很多。除了账号费用,我还担心实施、培训、接口、存储、权限和后续管理员成本,想知道怎样算出更接近真实情况的总拥有成本?

比较价格时,我不会只看订阅单价,而会计算12个月总拥有成本。一个常被忽略的事实是:项目管理软件的最大成本,往往不是软件本身,而是流程配置、数据迁移和持续维护所占用的人力。我通常使用这个公式:年度总成本=订阅费+实施服务费+接口与存储费用+培训成本+管理员人力成本+迁移和退出成本。

即使某工具的单价较低,只要每周需要管理员投入8小时维护,也可能比单价更高但自动化程度更好的工具贵。

成本项目低估时的常见后果建议核算方式 账号订阅临时成员、访客和只读用户被重复计费按正式成员、外部成员、峰值成员分别测算 实施配置上线后仍依赖供应商修改流程询问标准配置包含哪些范围 数据迁移历史附件、评论和关联关系丢失先拿真实数据做小批量迁移 接口费用打通企业通讯、代码库后产生额外费用把关键接口列成清单逐项确认 管理员人力系统越来越复杂,成员开始绕开使用按每周维护小时数乘以人力成本 退出成本合同到期后无法完整导出数据采购前测试导出格式和字段完整性 举个示例:50名正式成员按每人每月120元计算,年度订阅费是72000元;

如果实施和培训为20000元,迁移为15000元,管理员每周投入6小时、按每小时150元估算,年度隐性人力成本还会增加46800元。这样算下来,第一年成本已经接近153800元,而不是报价页上的72000元。我的建议是要求供应商提供“三档报价”:当前人数、未来12个月预计人数和峰值人数。

同时确认降级、暂停账号、访客权限、附件存储、API调用和合同到期后的数据导出规则,这些条款比首年折扣更影响长期预算。

3. 2026年SaaS项目管理软件的AI功能,哪些是真有用,哪些只是演示效果?

我看到很多产品都在宣传AI总结、自动拆任务和风险预测,但演示时看起来很惊艳,实际使用却可能只是换一种方式生成文本。我想知道,在真实项目里应该如何测试AI能力,哪些指标可以判断它是否真的节省时间?

我对项目管理AI功能的判断很简单:它是否减少了“整理信息”的时间,而不是能否写出一段看起来专业的话。项目经理最常见的低价值工作是汇总会议纪要、追踪延期、整理变更记录和生成周报,这些才是AI最容易产生实际收益的场景。

我会用一组脱敏后的真实项目材料进行盲测,包括3次会议纪要、20条任务更新、5条缺陷记录和2次需求变更。让每款工具生成周报、识别风险并提出下一步行动,再由项目负责人检查准确率、遗漏率和修改时长。

AI能力建议测试的问题合格标准常见风险 会议总结是否区分决定、待办和争议事项人工修改时间减少50%以上把讨论意见误写成最终决定 任务拆解是否结合负责人、依赖和验收标准至少保留人工复核环节拆出大量不可执行的子任务 风险识别是否能解释风险来源每个预警都可追溯到数据只根据逾期天数机械报警 周报生成是否准确反映范围变更和阻塞核心数据零误报文字流畅但缺少关键事实 自然语言查询能否回答“哪些任务可能影响上线”结果可定位到具体任务无法解释筛选逻辑 我特别警惕“AI自动预测延期”这类功能。

若系统没有稳定的历史数据、统一的状态定义和准确的实际工时记录,预测结果通常只是把“逾期任务”换一种说法展示,并不等于提前发现风险。采购时还要确认企业数据是否用于模型训练、AI输出是否可审计、能否关闭敏感项目的智能分析,以及生成内容是否标注来源。

对大多数团队来说,能把周报整理时间从90分钟降到25分钟,已经比一个无法解释的风险分数更有价值。

4. 不同规模和类型的团队,应该如何从6款SaaS项目管理软件中做最终选择?

我所在的团队既有研发项目,也有市场活动和客户交付项目,大家对工具的需求完全不同。我担心选择一款功能最全的软件后,反而因为太复杂而没人愿意使用,想知道应该如何根据团队规模、项目类型和管理成熟度做取舍?

选型时我不会先问“哪款最好”,而会先判断团队当前最严重的管理问题是什么。是任务丢失、排期失真、需求频繁变更、跨部门等待,还是管理层看不到真实进度?不同问题对应的最佳工具类型并不相同。以实际选型中常见的四类团队为例:20人以内的小团队通常更需要低摩擦协作;

50人左右的研发团队更看重版本、缺陷和依赖管理;跨部门组织更需要灵活字段与权限;强监管行业则必须优先考虑审计、数据隔离和导出能力。

团队情况优先能力不建议优先追求我的选择倾向 10,30人,项目变化快快速建项、提醒、讨论和轻量报表复杂权限和过度定制轻量任务型 30,100人,研发流程稳定迭代、缺陷、版本、代码库接口花哨的首页看板工程流程型或研发效能型 多部门共同交付跨项目视图、表单、自动化和权限只服务研发的字段体系高度定制型 重排期和资源协调依赖关系、基线、资源负载和甘特图只看任务完成数量时间计划型 知识和内容生产为主文档、评论、审批和任务关联复杂工程度量文档协同型 我建议采用“两周试用+一周复盘”的决策方式。

第一周只配置最小流程,第二周让真实成员完成工作,第三周统计活跃率、逾期率、重复录入次数、周报耗时和管理员维护时间。有一个很实用的淘汰规则:如果普通成员完成一个日常任务需要打开4个以上页面,或者同一信息需要在两个系统重复录入,除非它能带来明确的合规或研发收益,否则就不应进入最终名单。

最终评分可以按业务影响加权,而不是平均打分:日常使用体验占30%,流程匹配度占25%,数据与权限占20%,集成能力占15%,价格和服务占10%。这样能避免一款“功能很多但没人愿意用”的工具,因为总分被不相关的功能拉高。

读者评论

秦
秦雨桐

文中把“功能最多”与“最适合”区分开,这点很有共鸣。我们团队不到20人时曾经配置了很多审批状态,结果大家只是在机械更新字段,真正的需求反而埋在聊天记录里。三到五个状态、负责人、截止日期和验收标准,确实更符合小团队的实际。

宋
宋宇轩

三年总拥有成本的拆分比单看订阅价格实用得多。之前评估某项目管理平台时,报价看起来不高,但数据迁移、单点登录、培训和报表维护都要额外投入,最后内部协调成本远超预期。把人工报表节省也纳入计算,才比较接近真实采购决策。

余
余思妍

关于迁移的提醒很关键,导入任务标题和描述并不等于迁移成功。尤其是史诗、子任务、版本、缺陷关联、权限和历史评论,如果没有在POC阶段逐项验证,上线后很容易出现新旧系统并行。建议文章中的验收清单再增加附件归属和数据导出测试,这两项经常被忽略。

文章包含AI辅助创作:2026年必看:6款顶级saas项目管理软件对比分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/130902

赞 (0)
飞飞飞飞
2026年云项目管理软件大比拼:6款顶级工具助力企业效率提升
上一篇 3天前
研发团队必备:2026年度5款顶级ruoyi文档系统工具推荐
下一篇 3天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
