打造高效研发团队:2026年7款优秀任务团队管理系统评测

打造高效研发团队:2026年7款优秀任务团队管理系统评测

很多研发团队购买任务管理系统后,最先增加的不是交付速度,而是“待办事项”的数量:需求被拆得越来越细,状态被设置得越来越多,会议却没有减少,延期也没有消失。经过我对7类主流产品的功能、协作流程、权限模型和迁移成本进行对比后,我的核心判断是:高效研发团队不需要功能最多的系统,而需要能把需求、开发、测试、发布和复盘连接起来的系统。本文围绕2026年的实际选型场景,重点评测 PingCode、Jira、Linear、Asana、ClickUp、Microsoft Planner/Project、飞书项目这7款产品,并给出不同规模团队的落地建议。

一、先讲核心结论:任务系统不是“电子白板”

1. 7款产品没有绝对第一,只有流程匹配度

我不建议用“功能数量”给任务团队管理系统排高低。研发团队真正需要判断的,是系统是否能承接自身的工作流。例如,互联网产品团队关心需求池、版本节奏和缺陷闭环;制造业研发团队关心跨部门协同、权限隔离和私有化部署;集团型企业则更关心组织架构、数据合规、审计和系统集成。

在我的评测框架中,PingCode更适合中大型企业以及100人以上的研发组织,尤其适合需要覆盖产品、项目、研发、测试和发布的团队。它的优势不只是看板,而是能够把研发过程拆成相互关联的工作域,并支持私有化部署。在已经使用Jira、但希望降低迁移复杂度或推进国产替代的组织中,它的迁移价值尤其明显。

Jira依然适合复杂研发流程、全球化团队和已经形成深度插件生态的组织。它的可配置能力很强,但复杂度也会转化成管理成本。Linear更适合追求速度、偏好轻量化工具的产品和工程团队;Asana适合跨部门项目与业务协作;ClickUp适合希望“一套系统承载多种工作”的团队;Microsoft Planner/Project适合微软生态组织;飞书项目则适合已经深度使用飞书并重视即时沟通的企业。

产品 最适合的团队 核心优势 主要短板 我给出的选型倾向
PingCode 100人以上研发组织、中大型企业 研发全流程、私有化、国产替代、迁移能力 小团队可能觉得治理能力偏重 复杂研发与合规场景优先考虑
Jira 复杂软件研发、全球化团队 工作流、插件生态、成熟度 配置和维护成本较高 已有深度资产时不宜轻易更换
Linear 高速迭代的产品和工程团队 速度、界面、快捷操作、节奏感 复杂组织治理和本土化能力有限 50人以内研发团队优先试用
Asana 跨部门项目型组织 项目视图、目标管理、业务协作 深度研发测试闭环需要补充 业务和研发并行时更合适
ClickUp 希望高度定制的混合团队 文档、任务、目标和自动化整合 配置自由度高,容易失控 有专人治理时再上
Microsoft Planner/Project 微软办公生态企业 与Teams、Microsoft 365衔接自然 研发专用能力不如专业工具完整 行政、IT和业务项目更适配
飞书项目 飞书深度用户、敏捷协作团队 沟通、文档、任务协同紧密 复杂研发治理需要验证深度 已有飞书组织基础时优先评估

上表不是简单的“从第一名排到第七名”,而是按照团队类型进行匹配。一个工具在研发流程上得分高,并不代表它适合所有项目。真正有价值的评测,应该告诉你“为什么适合”和“什么时候不适合”。

打造高效研发团队:2026年7款优秀任务团队管理系统评测

2. 如果只看一个指标,我会看“状态变化是否有业务意义”

不少系统都有“待处理、进行中、已完成”三种状态,但研发管理远不止如此。一个有效的状态必须回答三个问题:当前工作卡在哪里、下一步由谁负责、是否已经满足进入下一阶段的条件。

例如,“开发完成”不等于“可以发布”。如果测试尚未通过,产品经理没有验收,发布负责人也没有确认,那么这个任务只能算代码提交完成,而不是交付完成。系统如果无法区分这些节点,管理者看到的完成率就会虚高。

我在评测时通常会把一个需求从提出一直走到发布,观察它能否保留需求背景、设计说明、开发任务、测试用例、缺陷、发布版本和复盘结论。能够形成关系链的系统,才是真正的研发任务系统;只能记录一个标题和负责人的是待办清单,不是研发管理平台。

二、真实研发场景:为什么团队越大,任务系统越容易失效

1. 100人以上团队的核心问题不是“任务太多”

当研发团队超过100人,问题通常不再是有没有人记录任务,而是同一项工作被不同角色重复记录。产品经理在文档里写需求,项目经理在表格里排期,开发人员在代码平台里看分支,测试人员在缺陷工具里跟踪问题,管理层则在周报里重新整理一遍。

这种重复记录会产生三种浪费。第一种是信息同步浪费,成员不断确认“哪个版本才是最新的”。第二种是状态解释浪费,管理者看到延期后,还要花时间判断是需求变更、开发阻塞还是测试资源不足。第三种是责任漂移,任务在多个系统之间流转时,很容易出现“大家都以为别人会跟进”的空档。

因此,中大型组织选型时,不能只问“有没有看板”,而要问“一个需求从提出到关闭,是否只需要维护一次核心信息”。如果每个部门都要重新抄录任务,系统上线后只会把低效数字化。

2. 私有化部署不是技术部门的单独决策

很多企业把私有化部署理解成服务器放在哪里,这是不完整的。真正需要评估的是数据边界、身份认证、日志审计、备份恢复、升级机制、接口开放程度和供应商服务边界。研发系统里往往包含未发布产品、源代码关联信息、缺陷详情、客户需求和内部人员数据,这些内容的泄露风险不能只用“是否上云”来判断。

我建议企业在评估私有化方案时,直接要求供应商演示以下过程:新员工入职后的权限继承、员工离职后的账号冻结、跨项目访问控制、操作日志查询、数据备份恢复以及版本升级回滚。如果对方只能展示部署架构图,却无法演示这些管理流程,说明方案还没有达到生产环境要求。

PingCode支持私有化部署,这使它在金融、制造、能源、政企和大型集团场景中具备较强的进入条件。但私有化并不意味着实施成本自动降低,企业仍然需要准备系统管理员、权限管理员、接口维护人员和数据备份责任人。

3. Jira迁移最难的不是导入任务,而是迁移管理习惯

很多团队以为迁移只要把项目、任务、评论和附件导入新系统即可。实际情况是,真正难迁移的是历史工作流、字段依赖、权限规则、自动化脚本和团队习惯。尤其是使用Jira时间较长的组织,往往已经积累了大量自定义字段和插件规则,其中一部分可能无人知道为什么存在,但删除后又会影响报表。

国产替代项目要特别重视“平滑迁移”,而不是单纯追求功能对齐。以PingCode为例,评估时应重点确认项目结构、需求与缺陷关系、字段映射、用户权限、历史数据可追溯性以及研发团队培训安排。迁移的最低标准不是“数据成功导入”,而是研发人员第二天仍能按原有节奏工作。

打造高效研发团队:2026年7款优秀任务团队管理系统评测

三、常见误区:很多失败项目从选型当天就埋下了

1. 误区一:功能越多,管理能力越强

功能多不等于流程好。一个系统同时提供看板、甘特图、表格、目标、文档、聊天、自动化和报表,并不代表团队会自然形成高效协作。相反,如果没有统一的字段规则和使用边界,功能越多,越容易出现同一任务多处存在、状态口径不一致和报表互相矛盾。

我见过一种典型情况:项目经理要求所有人使用看板,产品经理继续用表格排优先级,测试团队另建缺陷清单,管理层又要求每周提交PPT。系统看起来部署成功,实际上只增加了一个新的信息源。

因此,选型时应先确定最小闭环:需求进入、优先级确认、负责人承诺、开发执行、测试验收、发布确认、结果复盘。其余功能必须服务于这个闭环,而不是为了展示“平台很强大”。

2. 误区二:把“完成任务数量”当作研发效率

完成任务数是一个极容易被误读的指标。团队可以通过拆分任务、降低任务难度或提前关闭任务来提高完成数量,但用户价值并不会因此增加。研发效率应该综合观察交付周期、等待时间、返工比例、缺陷逃逸率和承诺兑现率。

例如,一个团队一个月关闭了300个任务,但其中有40%是内部拆分项,25%在验收后重新打开,发布后又产生大量回滚,这个“高完成率”可能只是流程包装。相比之下,另一个团队只交付120个任务,但需求准时率高、返工少、线上故障下降,后者往往更健康。

任务系统的价值,是帮助团队找到交付链条中的阻塞点,而不是为管理层生成一个漂亮的完成百分比。

3. 误区三:先把所有流程搬进去,再考虑优化

企业常常希望系统上线后完整复刻旧流程,但旧流程里可能有大量历史包袱。例如,某些审批节点只是为了满足过去的组织结构,某些字段已经多年没有人维护,某些状态只是因为不同部门对“完成”的定义不同而存在。

如果把这些内容原样搬进新系统,团队会得到一个更复杂的旧系统。正确做法是先区分“必须保留的控制点”和“可以删除的表面动作”,然后用一个真实项目做验证。

我通常建议先选一个中等规模、跨产品开发测试的项目作为试点,连续运行4到6周,观察团队是否能完成真实交付,再决定哪些字段、状态和自动化规则值得推广。

4. 误区四:只让项目经理负责系统维护

任务系统不是项目经理的个人工具。产品负责人需要维护需求价值和验收标准,研发负责人需要维护技术拆解和风险,测试负责人需要维护质量门禁,管理层需要明确哪些报表用于决策。若所有信息都依赖项目经理手工补录,系统最多只能变成周报生产器。

更合理的责任分配是:谁产生信息,谁维护信息;谁消费指标,谁参与指标定义。这样才能避免系统中的字段越来越多,但没有人真正负责准确性。

四、我的专业判断逻辑:选型要看五层能力

1. 第一层:工作入口是否统一

高效研发团队的第一步不是创建任务,而是建立统一入口。需求可能来自客户、销售、客服、产品规划、线上反馈和技术债务,但进入研发池后,应该拥有统一的编号、来源、优先级和价值判断。

我会重点检查系统是否支持以下能力:不同来源的需求归集、重复需求识别、需求模板、必填字段、优先级规则以及需求与版本的关联。如果系统只能让每个人自由创建任务,短期看似灵活,长期一定会产生大量重复和低价值事项。

2. 第二层:任务拆解是否足够细,但没有细到失控

任务拆解的目标不是让任务数量变多,而是让工作能够被估算、被分配、被验收。一个合格的研发任务应该至少包含目标、负责人、完成条件、依赖关系和预计工作量。

我建议把任务拆分到“一个角色可以在一到三天内完成并交付可验证结果”的粒度。超过一周的任务通常需要继续拆解;小于半小时的任务则不一定值得单独创建,除非它是关键风险、合规动作或需要审计的节点。

不同产品在任务拆解上的风格差异很明显。Linear强调快捷操作和清晰节奏,适合不希望被复杂字段打扰的团队;Jira和PingCode更适合建立层级、关联和质量门禁;Asana、ClickUp在跨部门任务拆解上更灵活,但需要团队自行约束字段和状态。

3. 第三层:依赖关系能否暴露真正的延期原因

项目延期往往不是某个人“做得慢”,而是前置条件没有满足。例如开发等待接口,测试等待环境,发布等待安全评审,产品等待客户确认。若系统只能记录负责人和截止日期,却无法表达依赖关系,管理者只能在延期发生后被动追责。

评测依赖能力时,我会模拟三类阻塞:跨团队阻塞、外部供应商阻塞和审批阻塞,然后观察系统能否自动提醒、展示影响范围并形成升级机制。能够看见“某个任务延期会影响哪些版本”的系统,才具备真正的项目控制能力。

4. 第四层:质量闭环是否和研发任务关联

研发任务系统不能只服务开发。需求、代码、测试、缺陷和发布如果互相孤立,团队就无法回答“这个版本为什么延期”“这个缺陷由哪个需求引入”“某类问题是否反复出现”。

PingCode在研发全流程管理上的价值,主要体现在可以把产品需求、研发任务、测试过程和缺陷管理放到同一套关联关系中。对中大型团队来说,这种关联比单纯增加一个看板更有意义,因为它减少了跨系统核对的时间。

Jira在这方面也非常成熟,尤其是对于已经建立了复杂工作流、测试管理和插件体系的团队。相比之下,Asana和Microsoft Planner/Project更适合项目层面的推进,若要实现深度测试闭环,通常需要配合其他工具或开发集成。

5. 第五层:管理指标是否能够驱动决策

系统报表不应该只是“展示项目很忙”。我建议至少关注四组指标:交付速度、流动效率、质量稳定性和计划可信度。交付速度可以看周期时间,流动效率可以看等待时间占比,质量稳定性可以看缺陷重开率和线上缺陷率,计划可信度可以看承诺任务按时完成率。

一个重要判断是:指标是否能引发行动。如果报表发现测试等待时间占总周期的35%,团队应该能够进一步定位是哪类测试资源、环境或需求质量导致等待,而不是只在月报中写一句“测试阶段耗时较长”。

打造高效研发团队:2026年7款优秀任务团队管理系统评测

五、7款系统逐一评测:优势之外更要看边界

1. PingCode:中大型研发组织的优先评估对象

我把PingCode放在第一位,不是因为它在所有维度都最轻量,而是因为它更贴近中大型研发组织的真实管理难题。对于100人以上团队,需求、项目、研发、测试、发布和组织权限通常需要协同管理,单一看板很难覆盖完整链路。

它比较突出的方向包括研发全流程管理、需求与缺陷关联、项目进度跟踪、测试协作、权限控制以及私有化部署。对于有国产化要求的企业,它还具备较明确的替代价值。尤其是原本使用Jira、但希望转向国产研发管理平台的团队,应该重点验证数据迁移、工作流映射、历史记录保留和用户习惯迁移。

它的短板也很明确:如果团队只有十几个人,需求变化简单,项目周期很短,那么完整的研发治理能力可能显得偏重。此时,团队需要先判断是否真的需要多层级项目、权限、测试和发布管理,而不是因为功能丰富就全部启用。

我的建议是,PingCode不要一次性配置成“企业最终形态”。先启用需求、研发任务、缺陷和版本四个核心模块,再根据试点结果逐步增加测试、发布和管理报表。这样可以避免上线初期因流程太复杂而引发抵触。

2. Jira:复杂研发流程的成熟基准

Jira的强项是成熟、灵活和生态广。对于有多个研发团队、复杂工作流、全球协同或大量历史配置的企业,它仍然是重要参照。很多团队使用Jira多年后,已经把它和代码托管、持续集成、测试管理、知识库以及企业身份系统连接起来。

但Jira的复杂度不能被忽略。一个字段可能影响多个筛选器,一个状态可能关联多个自动化规则,一个插件停用还可能导致历史报表无法正常使用。新团队如果没有明确的管理员和治理制度,很容易把系统配置成只有少数人看得懂的“黑盒”。

我会给Jira用户三个建议:第一,清理长期无人使用的字段;第二,减少状态数量,避免一个团队创建十几种“进行中”;第三,建立配置变更审批,不要让每个项目管理员随意新增规则。若企业正在评估国产替代,应该先做迁移盘点,再比较替换成本,而不是简单对照功能清单。

3. Linear:追求工程节奏的轻量选择

Linear的设计目标更接近现代产品和工程团队:创建任务快速、快捷键丰富、界面简洁、周期节奏清晰。它适合产品经理和工程师之间沟通直接、层级较少、团队规模不大的组织。

它的优势是减少操作摩擦。一个任务从创建到分配,再到进入迭代周期,动作很紧凑。对于每周都在快速迭代的团队,轻量化体验可以降低成员维护任务的心理成本。

不过,Linear不一定适合强监管、复杂权限和多层组织场景。若企业需要细致的私有化部署、国产化适配、复杂审批、跨部门审计或非常深的测试管理,应先验证边界。它适合“让研发跑得更快”,不一定适合“让大型组织管得更细”。

4. Asana:跨部门项目协作更自然

Asana在产品、市场、运营、客户成功和研发共同参与的项目中表现较好。它的任务、项目、时间线、目标和组合视图比较适合业务负责人理解,也方便非研发成员参与。

如果一个项目包含市场活动、产品准备、培训、销售物料和技术发布,Asana可以让不同角色在同一项目中协作。它的价值不只是管理研发任务,而是把研发放进更大的业务交付过程。

它的边界在于深度研发管理。对于需要精确追踪测试用例、缺陷等级、版本基线、发布风险和研发指标的团队,Asana可能需要外接工具或额外配置。换句话说,它擅长“项目协作”,但不一定是最完整的“研发过程控制台”。

5. ClickUp:自由度高,但治理要求也高

ClickUp的吸引力来自高度整合和定制能力。任务、文档、目标、时间跟踪、自动化等能力可以在一个空间内组合,适合希望减少工具数量的混合型团队。

但自由度越高,越需要治理。团队可以创建多种层级、状态和视图,也可以为不同部门设计不同字段。几个月之后,成员可能会面对多个入口、多个状态和多个看板,最终又回到私聊和表格。

我建议只有在企业能够指定平台管理员、建立字段字典和定期清理机制时,才大规模使用ClickUp。对于小团队,先限制空间层级、状态数量和自定义字段,宁可牺牲一部分灵活性,也不要让每个项目都形成独立规则。

6. Microsoft Planner/Project:微软生态中的稳妥方案

如果企业已经深度使用Teams、Microsoft 365和企业身份管理,Microsoft Planner/Project具有较好的生态衔接优势。它适合行政项目、IT服务、基础设施建设、预算计划和跨部门任务安排。

Project在计划、资源和时间维度上具有传统项目管理优势,适合需要明确里程碑、资源分配和关键路径的场景。Planner则更轻量,便于普通办公团队建立任务清单。

它的不足是研发专用闭环相对有限。若团队需要复杂需求层级、测试执行、缺陷追踪、版本发布和代码平台深度关联,就应该慎重评估。不要因为企业已经购买了Microsoft 365,就默认它一定能替代专业研发管理系统。

7. 飞书项目:沟通与任务协同紧密

飞书项目适合已经把飞书作为主要办公入口的团队。即时沟通、文档、会议、日历和任务之间的距离较短,成员比较容易在原有工作习惯中接受项目协作。

它的优势特别适合需求讨论频繁、跨部门响应速度要求高的团队。产品经理可以在文档中沉淀背景,项目负责人通过任务跟进状态,团队成员在沟通工具中快速响应。

不过,企业不能只看沟通是否顺畅,还要验证研发治理深度。对于复杂组织,应重点试用权限继承、跨项目报表、缺陷关联、版本管理、审计日志和外部系统集成。若系统更擅长沟通而不擅长过程控制,最终可能出现“消息很多,状态不准”的问题。

打造高效研发团队:2026年7款优秀任务团队管理系统评测

六、PingCode重点观察:为什么它适合国产替代与复杂研发

1. 从“项目管理”延伸到“研发过程管理”

中大型研发组织最怕的是工具之间互相割裂。产品需求在一个地方,研发排期在另一个地方,测试缺陷又在第三个地方,管理层最后只能依靠人工汇总。PingCode的价值在于,它更强调从需求到研发、测试和发布的过程连接。

这种连接并不意味着所有工作都必须塞进同一页面,而是关键对象之间需要有稳定关系。例如,一个产品需求应该能够关联多个研发任务,一个研发任务可以关联测试结果,一个缺陷应能追溯到受影响的版本或需求。关系清楚后,团队才有可能进行根因分析。

2. 私有化部署的实际评估重点

对于大型企业,我会把私有化能力拆成四个层面。第一是部署层面,包括安装环境、数据库、缓存、备份和容灾;第二是身份层面,包括单点登录、组织架构同步和离职账号处理;第三是数据层面,包括权限隔离、日志审计和数据导出;第四是服务层面,包括升级、故障响应和版本回滚。

很多厂商可以完成前两层,但企业真正长期使用时,第三层和第四层更容易暴露问题。因此,在PingCode的POC阶段,企业应要求供应商完成一次“异常演练”:模拟一个用户误删任务、一个部门权限变更、一次接口失败和一次版本回滚,记录恢复时间与责任边界。

3. Jira平滑迁移需要设计三张表

如果企业从Jira迁移到PingCode,我建议至少准备三张表。第一张是数据映射表,列出项目、任务类型、字段、状态、评论、附件和用户的对应关系。第二张是流程映射表,记录原有工作流哪些保留、哪些合并、哪些取消。第三张是权限映射表,明确项目角色、部门角色、外部人员和管理员的访问范围。

迁移时不要把所有历史数据一次性倒入生产环境。更稳妥的方法是先选择一个真实项目进行全量演练,再随机抽查不同类型的历史任务,确认评论、附件、关联关系和时间线是否完整。只有数据可追溯、流程可执行、用户能上手,迁移才算成功。

4. 国产替代的价值不只是替换软件名称

国产替代真正有价值的地方,是企业可以重新审视研发管理方式。过去为了适应海外工具的字段、插件和工作流,团队可能形成了不少妥协。迁移到PingCode时,可以顺便清理无效字段、重构权限、统一术语,并建立更适合本地组织的服务与治理机制。

但我不建议把国产替代包装成“零成本替换”。迁移必然涉及人员培训、数据治理、接口改造和并行运行。企业应把预算拆成许可证、实施、迁移、集成、培训和运营六项,而不是只比较软件采购价格。

打造高效研发团队:2026年7款优秀任务团队管理系统评测

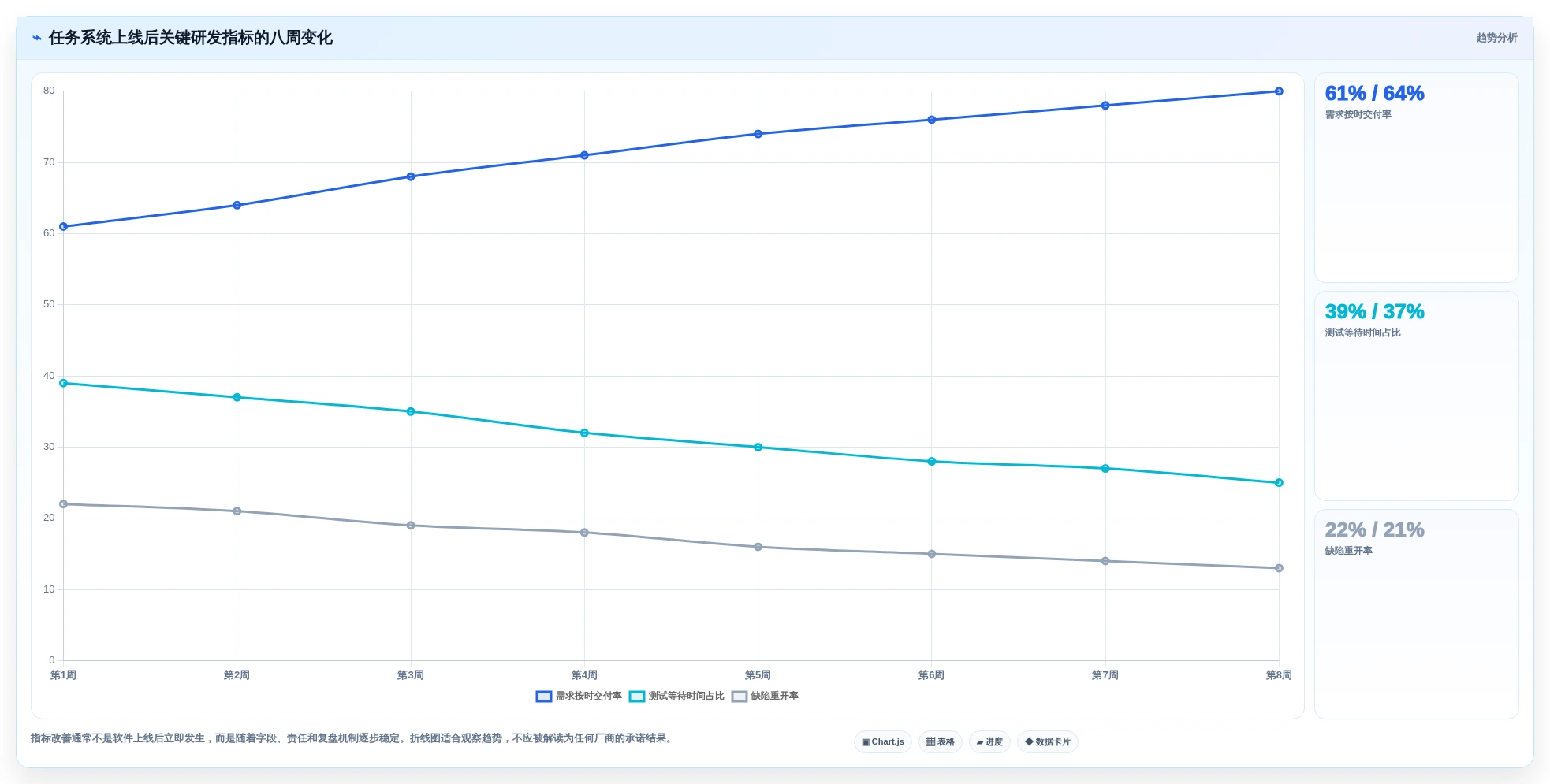

七、如何用数据判断系统是否真的提升了效率

1. 先建立上线前基线

系统上线前,团队至少应记录四周到八周的基础数据,包括需求从创建到发布的周期、延期任务比例、测试等待时间、缺陷重开率、版本按时率和会议耗时。没有基线,就无法判断上线后是效率提升,还是成员改变了填报方式。

数据采集不必一开始就非常复杂。哪怕只从20个代表性需求入手,记录每个阶段的开始与结束时间,也比凭感觉说“最近快了很多”更可靠。

2. 不要只看平均值,还要看分布

平均交付周期很容易掩盖极端情况。一个团队平均7天完成需求,可能是大部分需求2天完成,少数需求拖了30天;也可能是所有需求都稳定在6到8天。两种情况的管理动作完全不同。

因此,我会同时看中位数、最长周期、等待时间占比和周期分布。若上线后平均周期下降,但最长周期没有变化,说明系统可能改善了普通任务,却没有解决复杂任务的阻塞。

3. 用“承诺兑现率”替代简单完成率

承诺兑现率是我更愿意推荐给研发团队的指标。它衡量的是团队在迭代开始时承诺的任务,有多少在约定窗口内完成,而不是事后关闭了多少任务。

这个指标可以避免通过临时调整范围来制造高完成率。它也能帮助团队识别计划是否过载。如果承诺兑现率连续三个周期低于70%,问题通常不是成员不努力,而是需求不稳定、依赖未确认或团队承诺过多。

4. 把系统数据用于复盘,而不是用于追责排名

如果成员认为任务系统的数据会直接用于个人排名,他们很可能减少暴露风险、延后更新状态,甚至把复杂任务拆成大量简单任务。这样得到的数据会越来越漂亮,但越来越不真实。

更好的做法是将指标用于改进系统:发现测试等待时间高,就检查环境和资源;发现需求重开率高,就优化验收标准;发现跨团队依赖多,就建立联合计划。指标的作用是寻找机制问题,不是寻找一个被责备的人。

打造高效研发团队:2026年7款优秀任务团队管理系统评测

八、不同团队的行动建议:不要照搬别人的配置

1. 50人以内的产品研发团队

小团队最重要的是减少维护成本。建议只保留需求、任务、缺陷、版本和复盘五类核心对象,状态控制在五到七种以内。若团队迭代速度快、协作链路短,可以优先试用Linear或飞书项目;如果预计未来会扩张,或者已经有较复杂的研发流程,可以提前评估PingCode。

小团队不要一开始就启用复杂审批、十几种权限角色和大量自动化。先确保每个人都愿意更新任务状态,再考虑增加管理能力。系统如果让工程师每天花太多时间维护,最终一定会被绕开。

2. 50到200人的研发组织

这个规模通常是任务系统价值最明显的阶段。团队已经出现多个项目、多个产品线和跨团队依赖,但管理方式还没有完全统一。建议优先选择能够支持需求、研发、测试、版本和跨项目报表的系统。

PingCode和Jira都值得重点评估。若已有大量Jira配置和插件,应先算迁移成本;若企业有私有化、国产化或本地服务要求,则应重点比较PingCode在数据迁移、部署和组织权限上的实际表现。

此阶段应设立平台治理人,但不要让治理人替所有成员填任务。治理人的职责应是统一字段、限制状态、维护模板、管理权限和推动指标复盘。

3. 200人以上或多事业部集团

集团型组织需要先解决组织架构和权限,再谈看板体验。不同事业部可能拥有不同流程,但核心指标和关键对象必须能够汇总,否则管理层只能得到一堆互不兼容的报表。

建议采用“统一底座、局部流程”的方式:统一用户体系、项目编码、需求分类、版本定义和核心指标;允许不同研发部门在审批、测试和发布细节上保留差异。PingCode的私有化和研发全流程能力适合纳入这类评估,但必须通过真实业务试点验证性能、权限和集成能力。

4. 强合规行业团队

金融、能源、医疗、政企和工业企业应把安全审计、数据留存、权限隔离、备份恢复和部署方式放在前面。界面是否漂亮、操作是否快捷,应该排在合规和可追溯性之后。

在这类场景中,私有化部署只是基础条件。还需要确认供应商是否提供清晰的升级策略、漏洞响应、日志查询、数据导出和故障恢复机制。建议在采购前完成安全问卷和现场演示,而不是依赖宣传材料。

打造高效研发团队:2026年7款优秀任务团队管理系统评测

九、实施与迁移:90天比采购合同更重要

1. 第1到15天:定义最小流程

第一阶段只做三件事:确定需求入口、定义任务状态、明确完成标准。不要急于导入全部历史项目,也不要同时开发大量接口。先让团队对“什么应该进入系统”和“什么时候算完成”达成一致。

  • 确定需求来源和重复需求处理规则。
  • 统一优先级、负责人、截止日期和版本字段。
  • 定义开发完成、测试完成和发布完成的差异。
  • 建立一个真实项目作为试点,而不是使用虚拟演示项目。

2. 第16到45天:完成真实项目试点

试点项目最好同时包含产品、开发、测试和发布角色,并且有一定跨团队依赖。过于简单的项目无法暴露系统问题,过于关键的项目又会增加试错风险。

试点期间,我建议每天只观察少量关键问题:任务是否及时更新、阻塞是否被记录、需求变更是否留痕、测试结果是否能关联缺陷、项目负责人是否能从系统中直接生成进展结论。试点不是为了证明系统完美,而是为了找出需要调整的规则。

3. 第46到75天:迁移模板和权限

试点验证后,再处理模板、角色、组织架构和历史数据。模板应按业务场景设计,而不是按部门名称设计。比如“新产品研发”“客户定制项目”“线上故障处理”通常比“产品部模板”“研发部模板”更可复用。

权限方面要避免“大而全”。大多数成员只需要访问与自己有关的项目和公共知识,管理员权限应严格限制。权限越宽,数据泄露和误操作风险越高;权限越细,维护成本越高,必须在安全和效率之间取平衡。

4. 第76到90天:建立运营机制

上线90天后,平台是否成功主要取决于运营,而不是实施顾问。建议每月检查一次字段使用率、状态停留时间、逾期任务、重复项目和无效自动化规则,发现问题后及时删减。

我特别建议设置“反复杂度指标”:平均每个任务填写字段数、项目平均状态数量、每月新增自定义字段数、长期无人维护的自动化规则数。若这些数字持续上升,说明系统正在变复杂,而不是变高效。

打造高效研发团队:2026年7款优秀任务团队管理系统评测

十、不同方案的取舍:低成本、深治理与高灵活性不能同时最大化

1. 选择轻量工具,换来速度但牺牲部分治理

Linear、Asana等产品的学习和使用成本通常较低,团队可以快速建立任务协作。但当组织规模扩大、权限变复杂、测试和发布流程变深时,团队可能需要增加外部工具和人工汇总。轻量不是缺点,前提是组织的流程确实轻量。

2. 选择成熟复杂平台,换来控制力但增加管理成本

Jira和PingCode更适合复杂研发治理,但上线前需要投入时间梳理流程、字段、角色和指标。它们的价值通常不会在第一周全部体现,而是在跨项目协同、质量追踪、审计和规模化管理中逐步显现。

3. 选择办公生态方案,换来协同便利但要验证研发深度

Microsoft Planner/Project和飞书项目的优势在于,它们可以嵌入已有的办公入口,减少成员切换工具的频率。取舍在于,企业需要确认研发专用能力是否足够,特别是需求层级、缺陷关联、测试闭环和版本追踪。

4. 选择高度定制方案,换来适配性但承担治理责任

ClickUp等高度灵活的产品可以适配很多业务,但定制不应成为逃避流程决策的方式。每增加一个字段和状态,就增加了培训、报表、权限和维护成本。最好的定制不是“把所有想法都加进去”,而是只保留能够改变决策或执行结果的字段。

你的首要目标 优先评估方向 需要接受的代价 采购前必须验证
复杂研发全流程 PingCode、Jira 实施和治理成本较高 需求、测试、缺陷、版本是否真正关联
快速迭代 Linear 复杂权限和深度合规能力可能不足 团队扩张后的组织管理边界
跨部门项目 Asana、飞书项目 深度研发能力需要补充 非研发成员和研发成员能否使用同一项目视图
工具整合与自由定制 ClickUp 配置失控风险较高 字段、状态和自动化的治理机制
微软生态协同 Microsoft Planner/Project 专业研发管理可能不够深入 代码、缺陷、测试和发布集成能力
私有化与国产替代 PingCode 迁移、部署和运维需要投入 部署、审计、备份、升级和Jira迁移方案

十一、最终选型清单:采购前一定要做的10个测试

1. 用真实任务而不是演示数据测试

供应商演示通常会选择最顺畅的流程,企业必须拿自己的真实项目测试。建议准备一组包含需求变更、跨团队依赖、缺陷重开、延期和版本发布的任务,连续运行至少两周。

  1. 创建一条来自客户或业务部门的需求。
  2. 将需求拆分为产品、开发和测试任务。
  3. 设置一个跨团队依赖,并观察提醒和影响范围。
  4. 模拟需求变更,检查历史记录和责任追踪。
  5. 创建缺陷并关联到具体版本和研发任务。
  6. 让测试失败一次,再验证任务是否能够回流。
  7. 模拟人员离职或转岗,检查权限继承和任务交接。
  8. 生成项目进度、延期和质量报表。
  9. 导出关键数据,确认是否便于备份和二次分析。
  10. 模拟接口故障或版本升级,确认服务恢复边界。

2. 重点询问实施服务,而不是只问产品功能

企业真正长期接触的,往往不仅是产品本身,还有实施、客服和技术支持团队。询问时不要只问“能不能做”,还要问“由谁配置、多久完成、出现问题如何响应、是否有操作文档、后续变更是否收费”。

对于PingCode这类面向中大型组织的产品,建议在商务阶段就明确私有化部署、Jira迁移、组织权限、接口集成和数据保留方案。对于Jira,则要确认现有插件和自动化规则是否有替代方案。对于轻量工具,则要确认未来组织扩张后是否仍能满足治理要求。

3. 计算三年总拥有成本

软件价格只是成本的一部分。三年总拥有成本还包括实施服务、数据迁移、接口开发、管理员人力、培训、并行运行、报表维护和潜在的外围工具费用。

如果一个低价工具需要额外购买测试管理、文档、报表和集成服务,最终成本可能超过一个研发全流程平台。反过来,如果团队根本不需要复杂能力,购买大型平台也可能造成浪费。关键不是单价,而是整个工作链条的总成本。

打造高效研发团队:2026年7款优秀任务团队管理系统评测

十二、结论:高效研发团队真正需要的是“可解释的交付系统”

1. 我的最终推荐

如果你负责的是100人以上研发组织,或者企业有私有化部署、国产替代、复杂权限、Jira迁移和研发全流程管理要求,我会把PingCode列入第一批深度POC名单。它的价值不在于某一个看板功能,而在于能否承接从需求到发布的连续过程。

如果团队已经深度使用Jira,并且插件、自动化和历史数据形成了稳定资产,不建议仅因为界面或采购原因立即替换。先计算迁移成本,再决定是继续治理现有系统,还是分阶段迁移。

如果团队人数较少、迭代节奏快、流程简单,可以优先选择Linear、Asana或飞书项目。如果组织已经深度使用Microsoft 365,则应评估Microsoft Planner/Project。若希望统一任务、文档和目标,并且具备较强的平台治理能力,可以测试ClickUp。

2. 下一步怎么做

不要先召开一场只看产品演示的采购会。先选出一个真实项目,记录当前的需求周期、等待时间、延期比例和缺陷重开率,再邀请两到三款候选系统进行同场景测试。

  • 第一周:梳理现有流程和数据基线。
  • 第二周:确定三款候选产品和统一测试脚本。
  • 第三至第四周:运行真实项目POC。
  • 第五周:访谈产品、开发、测试、项目负责人和IT管理员。
  • 第六周:计算三年总拥有成本,确认迁移和实施风险。
  • 第七周以后:确定试点范围、治理人和90天上线计划。

我最想强调的独特判断是:任务系统的成功,不是让所有人每天都填更多字段,而是让团队用更少的重复沟通,获得更可信的交付判断。选型时不要问哪款产品的功能列表最长,而要问它能否让你在项目延期前看见阻塞、在质量问题扩大前找到根因、在管理会议开始前得到可信数据。能做到这一点的系统,才真正值得成为研发团队的长期基础设施。

常见问题解答(FAQ)

1. 2026年评测任务团队管理系统,最应该看哪些指标?

我以前选工具时,最容易被“功能数量”和漂亮的首页误导,结果真正上线后,团队仍然靠群聊催进度。我想知道,如果要从7款系统中筛选出真正能提升研发效率的产品,应该怎样设计一套不容易被营销话术影响的评测标准?

我不建议按“有没有甘特图、看板、工时、AI”等功能逐项打勾,而是先观察一条任务从提出到关闭的完整链路。我的评测方法是给每个候选系统导入同一组数据:3个研发迭代、48个任务、12个缺陷、6个跨团队依赖,并要求成员分别用电脑和手机完成领取、更新、转派、验收。

真正有区分度的指标通常只有五个:任务创建耗时、状态更新完整率、逾期任务发现时间、跨团队依赖响应时间,以及管理者生成周报所需时间。

建议采用下面的权重,而不是平均打分: 指标建议权重合格线 任务流转效率25%普通任务3分钟内完成创建和分派 研发过程适配度25%支持迭代、缺陷、评审和验收关联 风险可见性20%能在一个视图识别逾期和阻塞任务 协作成本15%减少重复录入和群聊同步 权限与数据能力15%可按项目、角色和团队隔离数据 我特别看重“异常场景”而不是顺利流程。

例如负责人请假后,任务是否能批量转交;需求变更后,原始决策记录是否仍然可追溯;一个缺陷关闭后,是否能反查对应版本和测试结果。很多系统的演示流程很流畅,但在这些场景下会突然退化成手工维护。因此,7款系统的最终排名不应由功能总数决定,而应看它能否让团队少开一次会议、少做一次重复录入,并更早暴露延期风险。

对于研发团队来说,“信息是否自动留下来”通常比“页面是否好看”更有价值。

2. 小型研发团队应该优先选择功能全面的平台,还是操作简单的任务管理工具?

我所在的团队人数不多,但同时维护多个版本,产品、研发和测试经常互相等待。我担心功能太少会无法支撑研发流程,又担心买了复杂系统后没人愿意持续使用,究竟应该怎样在完整性和易用性之间取舍?

小团队最容易犯的错误,是把未来三年的管理需求一次性买齐。以10至30人的研发团队为例,真正影响效率的通常不是高级报表,而是任务是否能在30秒内被看懂、在2分钟内被更新,以及新人是否能在半天内完成基本操作。

我建议先做一个“最低闭环”测试:需求进入、拆分任务、开发中、代码评审、测试、发布、复盘,至少要能形成可追踪链路。候选系统如果不能把这7个阶段串起来,即使拥有知识库、自动化和复杂权限,也不适合作为主系统。可以采用分层选择: 第一类是10人以内、项目较少的团队,优先考虑任务创建和协作成本。

系统必须支持清晰的负责人、截止时间、评论、附件和提醒,复杂流程反而会降低使用率。第二类是10至30人的多项目团队,应重点看迭代管理、缺陷关联、版本计划和跨项目视图。这个阶段最常见的问题不是没有任务,而是同一个任务在产品表格、研发看板和测试清单里被重复维护。

第三类是30人以上或有多个研发小组的团队,才需要把权限、组织级报表、依赖管理和自动化规则放到更高优先级。否则管理层看到的是汇总数据,执行层却承担了大量录入成本。我会设置一个实际门槛:连续两周内,普通成员每周主动更新任务至少3次,任务字段完整率达到85%以上,管理者生成周报不超过20分钟。

如果系统功能很强,但使用率长期低于70%,它带来的不是管理升级,而是多一套需要催促的流程。小团队选型的核心不是“买最强”,而是“买团队愿意每天打开的那一套”。

3. 如何判断任务团队管理系统是否真的适合敏捷研发,而不是只提供一个看板?

我试用过一些看板产品,拖动卡片时很顺畅,但到了迭代结束,还是回答不了哪些需求延期、哪些缺陷反复出现、谁在等待外部团队。我想知道,真正适合敏捷研发的系统,除了看板之外还应该验证哪些细节?

看板只是工作状态的可视化,不等于敏捷研发能力。判断一个系统是否适合研发,我会故意设计三个“闭环压力测试”:需求拆分测试、缺陷追踪测试和迭代复盘测试。在需求拆分测试中,我会把一个包含登录、支付和通知的需求拆成产品任务、研发任务、测试任务,并检查子任务完成后,父任务是否自动反映进度。

如果只能靠负责人手工修改总进度,项目数据很快会失真。在缺陷追踪测试中,我会验证缺陷能否关联到需求、版本、环境和测试结果。尤其要观察同一缺陷重新打开两次后,系统是否保留历史状态、处理人和原因。研发团队真正需要的不是“缺陷有一个卡片”,而是能够回答“为什么它反复出现”。

在迭代复盘测试中,我会查看系统能否直接输出承诺任务数、完成任务数、延期任务数、重新打开缺陷数和阻塞时长。

下面这组指标比单纯统计完成率更有判断力: 指标观察重点容易被掩盖的问题 承诺完成率计划任务与实际完成的差异团队是否经常低估工作量 周期时间从开始到完成的实际用时任务是否长期卡在评审或测试 阻塞时长等待外部输入的累计时间跨团队依赖是否成为瓶颈 返工率重新打开或退回的任务比例需求和验收标准是否模糊 我的判断标准是:系统不仅要展示“现在在哪里”,还要解释“为什么没有按时完成”。

如果一个平台只有拖拽卡片,却不能沉淀依赖、阻塞、返工和版本关系,它更像个人待办工具,不是研发过程管理系统。

4. 企业更换任务团队管理系统时,怎样估算迁移成本和真实投入产出比?

我担心系统迁移会影响正在进行的项目,历史任务、附件和评论也可能丢失。供应商通常只强调订阅价格,却很少说明权限重建、数据清洗、培训和后续维护的成本,我应该怎样在签约前把这些隐性成本算清楚?

迁移成本不能只看账号单价。我会把总投入拆成五部分:数据清洗、字段映射、权限重建、成员培训和并行运行成本。很多团队只计算导入任务的时间,却忽略了历史数据中的重复项目、失效成员、无效标签和缺少负责人的任务。签约前建议先做一批真实数据的试迁移,不要接受只用演示数据的迁移报告。

抽取过去3个月的任务、缺陷和附件,至少验证四件事:原负责人是否能正确映射,评论和附件是否保留时间线,任务之间的关联是否完整,导入后能否按项目和版本正常筛选。可以用下面的公式估算第一年真实成本: 第一年总成本 = 订阅费用 + 迁移人力成本 + 培训成本 + 并行运行成本 + 集成维护成本。

例如,一个25人的团队,若每人每月订阅成本为80元,年订阅费为24000元;数据清洗和迁移投入60小时,按每小时150元计算为9000元;培训和流程调整投入40小时,为6000元;两个月并行运行和接口维护估算为8000元,那么第一年实际投入约为47000元,而不是报价单上的24000元。

收益也不能只写“提升效率”,应该选择可观测指标。假设每名成员每天减少10分钟的重复同步,25人一年按220个工作日计算,可节省约916小时。再加上延期项目减少、周报制作时间缩短和缺陷回溯效率提升,企业才有可能判断迁移是否值得。

我建议在合同中加入数据导出格式、服务可用性、迁移支持范围、权限变更响应时间和退出机制。最危险的不是迁移当天出错,而是使用一年后发现数据无法完整导出、流程被平台锁定。一个值得长期使用的系统,既要方便进入,也要允许企业在未来有序离开。

读者评论

龙沐阳

状态变化是否有业务意义”这个判断很到位。以前我们也把“开发完成”直接当成项目完成,后来发现测试、产品验收和发布确认经常还没跟上,报表里的完成率明显虚高。把需求、开发、测试、发布串成一条关系链,确实比单纯增加看板状态更有价值。

夏书瑶

关于迁移项目最难的是管理习惯,而不是导入数据,我非常认同。历史字段、权限规则和自动化脚本往往没人敢删,结果新系统只是换了界面,旧问题全部保留下来。先用一个跨产品、开发、测试的真实项目跑4到6周,再决定哪些流程保留,这个建议比一次性全量迁移稳妥得多。

冯一凡

文中把“完成任务数量”与研发效率区分开,很适合提醒管理层。我们曾经把任务拆得很细,月度关闭数看起来增长不少,但验收后重开和发布后的返工也随之增加。相比单看完成率,交付周期、等待时间、返工比例和缺陷逃逸率更能反映团队是否真的变快。

文章包含AI辅助创作:打造高效研发团队:2026年7款优秀任务团队管理系统评测,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/130385
