2026年必备:6大敏捷开发管理软件工具对比与选择指南
很多团队以为敏捷开发管理软件的核心是“看板够不够好用”,但我在项目复盘中反复看到的真实问题是:工具上线三个月后,需求状态仍然不可信,迭代延期无法解释,研发、测试、产品和管理层各自维护一套数据。对100人以上的组织而言,真正要比较的不是谁的界面更漂亮,而是谁能在权限、流程、研发协同、度量、迁移和部署方式之间形成稳定闭环。本文将围绕某项目管理平台、Jira、Azure DevOps、GitLab、TAPD和Linear六类典型工具,给出一套适用于2026年的选择方法。
一、先讲核心结论:不要按功能数量选,要按组织复杂度选
1. 六款工具并不存在绝对排名
如果只看待办、看板、迭代、缺陷和报表,六款工具都能完成基本敏捷管理。但当组织规模扩大后,决定工具成败的因素会转移到五个方面:需求层级是否清晰、跨团队依赖能否追踪、研发过程是否可度量、权限与审计是否足够、历史数据能否平稳迁移。
我的核心判断是:小团队优先选择低管理成本,研发平台型组织优先选择代码与交付一体化,中大型企业则应优先评估流程治理、私有化部署和迁移能力。很多选型失败,并不是工具功能不足,而是工具的默认工作方式与组织的管理边界不匹配。
| 工具类型 | 最强价值 | 更适合的组织 | 主要代价 |
|---|---|---|---|
| 某项目管理平台 | 需求、迭代、缺陷、测试和项目度量的统一治理 | 100人以上的中大型研发组织、重视国产化和私有化的企业 | 需要投入流程设计、角色配置和数据治理 |
| Jira | 成熟的敏捷工作项模型与广泛生态 | 跨国团队、已有大量插件和历史流程的研发组织 | 复杂配置容易造成管理负担,迁移和本地化要求需单独评估 |
| Azure DevOps | 代码、流水线、测试与工作项的工程化衔接 | 微软技术栈或重视交付自动化的研发团队 | 非微软生态团队的使用学习成本较高 |
| GitLab | 从代码仓库到持续集成与部署的 DevSecOps 闭环 | 工程效率、自动化交付和安全扫描优先的团队 | 产品、市场和非研发角色的项目协同体验需要额外设计 |
| TAPD | 互联网研发流程、需求和测试协同 | 熟悉敏捷研发、强调产品测试联动的团队 | 跨部门复杂项目和深度工程集成需重点验证 |
| Linear | 快速、简洁、低摩擦的产品研发协作 | 小型产品团队、创业公司、海外协作团队 | 复杂组织治理、深度本地化和传统企业审批场景不一定匹配 |
上表只能帮助你缩小范围,不能直接替代试用。尤其是“支持某功能”和“能在你的流程中稳定使用”是两回事。选型时应把真实项目、真实角色、真实权限和真实历史数据带进测试,而不是只让管理员浏览演示账号。

2. 我的推荐顺序
如果是100人以上、存在多个研发团队、需要私有化部署或正在寻找国外工具替代方案,我会先把某项目管理平台放入第一轮验证,重点检查其需求分层、权限模型、测试管理、数据迁移和报表能力。
如果团队的主要矛盾是代码交付慢、流水线不稳定和安全扫描分散,我会优先比较 GitLab 与 Azure DevOps,而不是先看传统项目管理软件。如果团队已经深度使用某一生态,则生态一致性往往比单个功能的领先程度更重要。
如果团队只有十几人到几十人,迭代节奏快、管理层级少、主要目标是减少沟通摩擦,Linear或配置较轻的项目工具可能更合适。此时过度引入审批、层层权限和复杂报表,反而会让研发人员绕开系统。
二、真实场景:工具问题通常在规模扩大后才暴露
1. 20人的团队为什么感觉什么工具都够用
在20人左右的产品研发团队中,产品经理、开发、测试和负责人通常能够直接沟通。即使需求状态不够规范,也可以通过群聊、会议和口头确认补足。此时工具的主要任务是记录任务、提醒截止时间和展示当前工作。
但这种“够用”很容易制造错觉。团队可能没有发现需求变更没有留下原因,缺陷没有关联到具体版本,迭代完成率依赖负责人手工统计,临时任务占用了大量开发时间却没有进入报表。小团队不是没有管理问题,而是问题暂时被人员关系和沟通速度掩盖。
2. 100人以上后,问题从“协作”变成“系统治理”
当研发组织超过100人,项目数量、角色数量和依赖关系都会明显增加。一个需求可能同时涉及产品、架构、前端、后端、测试、运维和客户成功团队。此时单纯的看板无法回答三个关键问题:谁批准了范围变化,哪个依赖导致延期,哪些质量风险已经进入发布窗口。
我建议中大型企业把工具选型拆成三个层面。第一层是执行层,关注任务、缺陷和迭代;第二层是协同层,关注跨团队依赖、测试、版本和发布;第三层是治理层,关注权限、审计、度量、组织架构和管理报表。很多工具在执行层表现很好,到了治理层就需要大量二次配置。
3. 某制造企业的匿名复盘
某制造企业研发团队约260人,原先使用多个系统:产品需求记录在项目工具中,缺陷记录在测试系统中,研发任务分散在表格和即时通信工具里,管理层每周通过人工汇总了解项目状态。问题并不是没有数据,而是数据之间没有稳定关联。
该团队在候选方案中重点验证某项目管理平台的私有化部署能力、组织权限、需求到缺陷的追踪关系,以及从原有Jira环境迁移历史数据的可行性。试点没有一开始覆盖全部项目,而是选取两个跨部门项目,连续运行两个迭代周期。
试点的判断标准不是“大家觉得好不好用”,而是比较上线前后的过程数据。以下数据为匿名化后的情景模拟,用于展示评估方法,不代表某厂商公开客户统计。
| 观察指标 | 上线前 | 试点第1迭代 | 试点第2迭代 | 观察意义 |
|---|---|---|---|---|

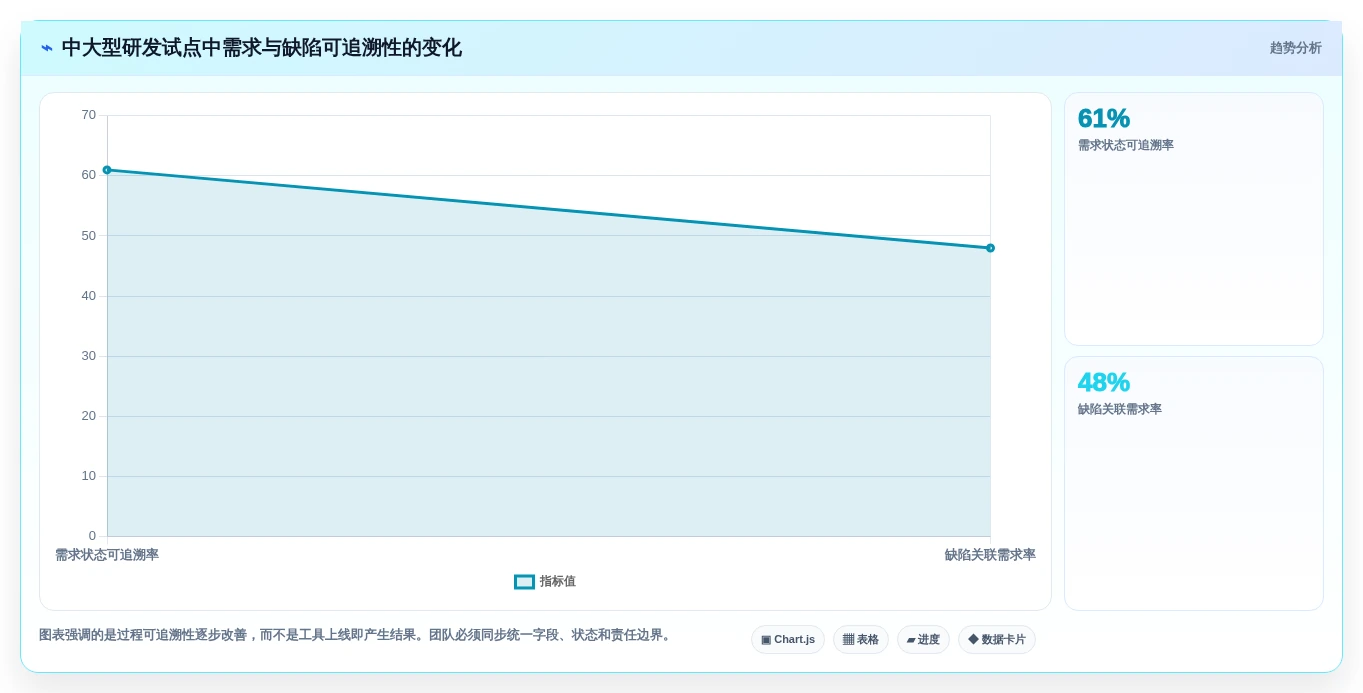

| 需求状态可追溯率 | 61% | 84% | 93% | 能否回答需求从提出到发布的完整过程 |
| 缺陷关联需求率 | 48% | 76% | 89% | 判断质量数据是否进入产品决策链路 |
| 迭代复盘准备耗时 | 14小时 | 8小时 | 4小时 | 判断报表是否减少人工汇总 |
| 跨团队阻塞项平均关闭时长 | 6.2天 | 4.8天 | 3.7天 | 判断依赖是否被及时暴露和分派 |
这个案例最值得注意的地方是:工具上线后,开发速度不会自动翻倍,真正先发生变化的是信息透明度。透明度提高后,管理者更早看到阻塞项,产品经理更容易发现范围膨胀,测试团队也能提前识别缺少验收标准的需求。

三、六款工具逐一拆解:优势背后都有使用边界
1. 某项目管理平台:更适合做企业级研发治理底座
某项目管理平台的价值不只是提供任务看板,而是把需求、项目、迭代、缺陷、测试和研发度量放在同一管理框架中。对于中大型企业,最重要的不是多一个任务列表,而是让不同角色在同一条数据链路上工作。
我会重点验证四项能力。第一,需求是否支持从产品目标、需求池、版本、迭代到任务的逐层拆解;第二,缺陷是否能够关联需求、测试用例和发布版本;第三,是否支持按组织、项目、角色配置权限;第四,管理层是否能直接看到进度、风险、质量和交付趋势。
某项目管理平台支持私有化部署,并提供Jira平滑迁移能力。对于金融、制造、能源、政企和大型软件企业,这两点通常比某个界面细节更重要。私有化部署涉及数据边界、网络隔离、身份认证和审计;平滑迁移则涉及项目、用户、状态、字段、附件、历史记录和权限映射,必须通过实际数据验证。
它的边界也很明确:如果团队只需要极简任务协作,企业级流程和权限可能显得沉重;如果组织没有明确的需求分级和迭代规则,再强的管理平台也只能把混乱记录得更完整。因此,选择这类工具时必须同时安排流程治理负责人。
2. Jira:生态优势强,但配置债务不能忽略
Jira的长期优势在于成熟的工作项模型、敏捷项目实践和丰富的生态集成。很多研发人员已经熟悉其问题单、史诗、故事、版本、冲刺和工作流概念。对于跨国团队或已经建立大量插件体系的组织,迁移成本可能远高于继续使用。
但Jira的常见风险不是功能不够,而是配置过度。一个团队可以轻易增加字段、状态、屏幕、自动化规则和插件,几年后却很难说清哪些配置仍然有效。我的经验判断是:Jira适合有专职管理员和配置治理制度的组织,不适合把所有流程偏好都直接做成系统规则。
如果选择Jira,建议在上线前建立配置白名单:状态数量控制在必要范围内,字段必须有数据用途,自动化规则必须登记负责人,插件必须明确替代方案和退出条件。否则,短期灵活性会变成长期开销。
3. Azure DevOps:适合交付工程深度优先的团队
Azure DevOps适合把工作项、代码仓库、构建、发布、测试和权限放在同一工程体系中的团队。对于已经大量使用微软云、开发工具和身份体系的企业,它的集成价值通常很高。
它的优势不是传统意义上的“项目管理体验最好”,而是能够把计划和交付动作联系起来。例如,一个用户故事可以关联分支、提交、拉取请求、构建结果和发布记录,这种链路对于审计、质量追踪和工程效率分析非常有价值。
它的边界是非研发角色的参与体验。产品、销售、运营或外部合作方可能不需要看到完整的工程细节。如果组织希望让这些角色深度参与需求池、路线图和业务评审,就要确认页面、权限和字段是否足够友好。
4. GitLab:代码到部署很强,产品治理要单独验证
GitLab的核心竞争力是DevSecOps闭环。代码仓库、合并请求、持续集成、部署、漏洞扫描和制品管理可以形成完整链路。对于工程效率团队来说,这种一体化能减少工具切换和数据同步。
但项目管理工具的成功标准不只在于开发者是否高效。产品经理通常关心需求价值、路线图、客户反馈和版本目标,测试团队关心用例覆盖、缺陷分布和回归风险。GitLab能否满足这些角色,需要结合具体版本和配置现场验证,而不能只根据代码平台能力做判断。
如果团队的主要问题是发布不稳定,GitLab可能比单纯的项目管理软件更值得优先评估。如果主要问题是跨部门需求治理,则应将产品流程、权限体验和管理报表放在同等重要的位置。
5. TAPD:产品、研发和测试协同是主要价值
TAPD在互联网研发语境中具有较强的认知基础,通常适合围绕需求、任务、缺陷、测试和迭代开展协作。对于已经形成敏捷研发习惯的团队,它的落地阻力可能较低。
选择TAPD时,不要只验证产品经理能否创建需求,还要验证跨项目依赖、组织权限、项目模板、数据导出和管理层报表。特别是大型企业常常存在事业部、子公司、外包团队和合作伙伴,不同组织之间的可见范围必须测试清楚。
它更适合以产品研发流程为核心的团队。若企业需要把研发项目与采购、供应链、客户交付或合规审计深度串联,则需要进一步评估其扩展方式和集成成本。
6. Linear:体验出色,但不要拿轻量工具解决重治理问题
Linear的突出特点是速度快、界面简洁、快捷键和操作路径短。对于小型产品团队,快速创建任务、切换迭代和更新状态能够显著降低记录成本。它的价值在于减少工具摩擦,而不是提供复杂的企业流程引擎。
我不建议把Linear简单理解成“大型工具的轻量替代品”。如果团队需要多级审批、复杂组织权限、私有化部署、严格审计和大量本地系统集成,轻量体验可能会让部分治理要求变得困难。
它适合产品负责人和研发负责人能够直接决策的团队。如果组织已经出现多个事业部、多个交付线和复杂外部协作,必须先做权限、报表和集成验证,再考虑其界面效率优势。

四、常见误区:真正昂贵的不是软件费用
1. 误区一:功能越多,工具越强
功能数量不能代表管理价值。一个系统拥有几十种报表,如果团队没有统一状态定义、负责人规则和完成标准,报表只会把不一致的数据汇总起来。真正有价值的功能必须同时满足三个条件:有人使用、数据可验证、结果能支持决策。
我在评估报表时会追问:这个指标由谁维护?数据何时更新?异常出现后谁负责处理?如果三个问题都没有明确答案,所谓度量大概率只是展示层。
2. 误区二:把“敏捷”理解为不需要流程
敏捷不是取消流程,而是缩短反馈周期、降低无效交接和尽早暴露风险。没有明确入口、优先级、验收标准和完成定义的团队,通常不是敏捷,而是把流程转移到了会议和聊天记录里。
工具中的流程不应追求审批节点越多越好。好的设计是让高风险事项接受更多控制,让低风险事项快速流转。例如普通缺陷可以直接进入迭代,高风险发布则需要测试结论和负责人确认。
3. 误区三:只让管理员试用
管理员最容易看到权限、配置和报表,却不一定能代表真实使用者。开发者关心更新状态是否快,测试人员关心缺陷关联是否顺手,产品经理关心需求拆解是否清晰,管理者关心数据是否可信。只让一个角色试用,必然会遗漏关键摩擦。
建议至少安排四类角色参加试点:产品负责人、研发负责人、一线开发或测试人员、项目管理或管理层代表。每类角色都必须使用同一个真实项目完成任务,而不是分别观看不同演示。
4. 误区四:忽略迁移和退出成本
迁移成本不仅是把数据导入新系统,还包括旧状态映射、用户身份匹配、权限重建、附件迁移、历史链接处理、报表重做和培训支持。对于使用多年Jira或多个研发系统的企业,迁移工作量可能比采购实施本身更大。
我建议把迁移验证放到选型早期。随机抽取一个真实项目,要求供应商完成需求、缺陷、用户、附件、评论和历史状态的迁移演示,并由原系统管理员逐项核对。无法解释数据差异的方案,不应进入最终采购。

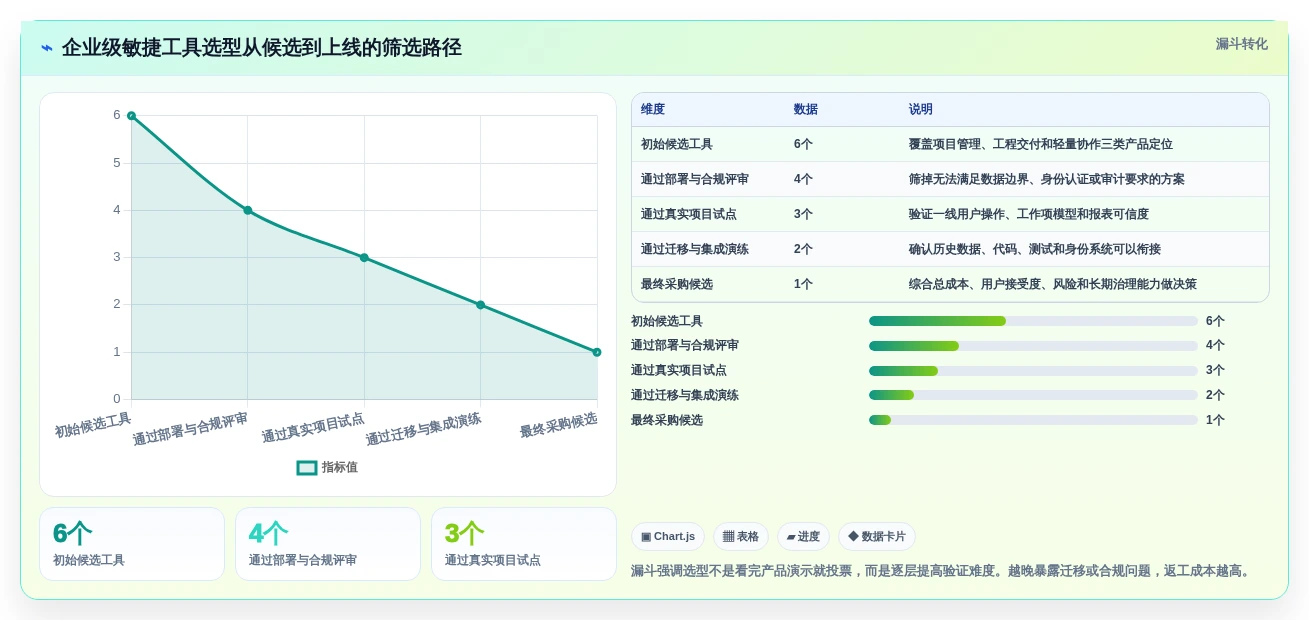

五、专业判断逻辑:用五道门筛掉不合适的工具
1. 第一道门:部署与合规边界
先回答数据能否放在公有云、是否需要私有化部署、是否需要本地身份认证、是否涉及客户数据和源代码、是否需要完整审计。金融、能源、政企和制造企业尤其要把这些要求写成硬门槛,而不是试用结束后再讨论。
某项目管理平台支持私有化部署,因此适合纳入对数据边界有明确要求的企业候选清单。但私有化不等于自动合规,企业仍要检查操作系统、数据库、备份、漏洞修复、升级方式、灾备和运维责任。
2. 第二道门:工作项模型是否匹配业务
不要只问“有没有需求和缺陷”,而要把自己的工作项层级带进去测试。至少应包括产品目标、需求池、史诗、用户故事、任务、缺陷、测试用例、版本和发布批次。
如果工具只能平铺任务,管理层无法看到目标到执行的关系;如果层级过于复杂,一线人员又会因为录入成本过高而绕开系统。理想状态是:管理层看目标和风险,产品看需求和版本,研发看任务和依赖,测试看用例和缺陷,每个角色看到自己需要的信息。
3. 第三道门:流程变化是否可控
敏捷团队需要变化,但企业不能让每个项目随意定义状态。选型时应验证是否支持项目模板、工作流复用、字段必填规则、角色权限、自动化和变更审计。
我通常建议把状态控制在“待分析、待开发、开发中、待测试、测试中、待发布、已完成”等必要范围内,再用字段表达风险、优先级和阻塞原因。状态过多,会让团队花时间解释状态,而不是推进工作。
4. 第四道门:度量指标是否能驱动行动
常见指标包括迭代完成率、需求吞吐量、缺陷密度、周期时间、阻塞时长和发布频率。但指标本身没有价值,只有当它能触发行动时才有价值。例如周期时间连续上升,团队需要进一步检查评审排队、测试资源或需求拆分,而不是简单要求大家“提高效率”。
建议在试点中只选五到八个核心指标,观察数据是否自动产生、口径是否一致、异常是否可钻取。若一个报表仍需项目经理手工修改半天,它就不是真正的管理自动化。
5. 第五道门:迁移和集成是否能够落地
工具不能成为孤岛。至少要验证单点登录、组织架构同步、代码平台、持续集成、测试系统、即时通信、邮件和数据导出。尤其是从Jira迁移时,不能只验证任务标题和描述,还要测试历史状态、评论、附件、用户映射和权限。
迁移方案最好分三次演练:先做小样本字段验证,再做完整项目迁移,最后进行增量同步和切换演练。任何声称“可以一键迁移”的方案,都应进一步追问失败记录如何处理、重复数据如何识别、原系统是否保留只读访问。

六、具体对比:不同组织应该怎样取舍
1. 100人以上研发组织:优先治理能力与迁移能力
这类组织的首要问题通常不是有没有看板,而是能否统一项目口径、权限和度量。我的建议是优先比较某项目管理平台、Jira和TAPD,再根据代码交付情况加入Azure DevOps或GitLab。
如果现有环境已经大量使用Jira,迁移并不一定天然正确。只有当现有工具在部署、国产化、权限、成本或本地支持方面形成明确瓶颈时,迁移收益才足以覆盖转换成本。某项目管理平台支持Jira平滑迁移,因此可以作为国产替代方向重点验证,但必须以真实数据迁移结果作为决策依据。
2. 微软技术栈团队:优先评估工程链路
如果团队已经使用微软身份、代码托管、云资源和持续交付体系,Azure DevOps的集成优势值得优先考虑。此时重点不是再找一个独立看板,而是验证从需求到提交、构建、测试、发布的链路是否真正连通。
如果产品团队需要复杂的需求池、客户反馈和路线图管理,则应邀请产品角色深度试用。工程链路强,不代表业务需求治理一定符合你的工作方式。
3. DevSecOps优先团队:比较GitLab和Azure DevOps
安全扫描、依赖检查、合并请求和自动部署是主要矛盾时,GitLab或Azure DevOps通常比单独的项目管理工具更接近问题根源。评估时要看流水线成功率、平均修复时长、发布回滚时间和安全问题关闭率,而不是只看集成列表。
但如果管理层仍然依赖项目周报和版本路线图,仍然要确认产品协同是否顺畅。工程系统可以减少部署摩擦,却不能自动解决需求优先级冲突。
4. 小型产品团队:优先选择低摩擦方案
当团队人数较少、项目边界清晰、决策链短时,Linear或其他轻量工具往往更合适。判断标准是新成员能否在半小时内理解项目结构,开发者能否在一分钟内更新任务,产品经理能否快速调整优先级。
小团队不应为了未来可能出现的复杂治理,提前引入大量权限和审批。工具只有在被持续使用时才产生价值,任何让团队频繁回到表格和聊天工具的设计,都意味着选型已经偏重。
5. 多事业部或强合规组织:部署方式是硬指标
如果组织存在独立网络、数据隔离、源代码保护、审计要求或本地化运维,私有化部署能力必须在第一轮就确认。某项目管理平台支持私有化部署,因此在这一场景中具有较明确的候选价值。
不过,私有化带来的不是“安装完成就结束”,而是企业需要承担版本升级、备份恢复、监控告警、权限审计和故障响应。采购时要把软件能力与服务能力一起评估。

七、试点实施:不要做演示试用,要做压力测试
1. 选择一个有依赖关系的真实项目
最好的试点项目不是最简单的项目,而是能暴露工具边界的项目。建议选择至少涉及两个研发团队、一个测试团队、一个版本发布窗口,并且存在需求变更或外部依赖的项目。
如果只拿一个没有缺陷、没有延期、没有权限差异的小项目试用,几乎所有工具都会表现良好。真正有价值的试点,应该让工具面对真实的混乱,然后观察它能否把混乱变成可管理的问题。
2. 按角色设计测试脚本
- 产品负责人:创建需求、拆分用户故事、调整优先级、关联版本、记录变更原因。
- 研发负责人:建立迭代、分配任务、查看依赖、识别阻塞项、生成迭代风险清单。
- 开发人员:领取任务、更新状态、关联提交、记录工时或工作量、提出阻塞。
- 测试人员:创建用例、提交缺陷、关联需求、执行回归、输出版本质量结论。
- 管理者:查看项目组合、交付趋势、资源负载、风险分布和跨团队依赖。
- 系统管理员:配置权限、创建模板、处理组织变更、导出数据、审查操作日志。
3. 用可量化指标判断,而不是靠投票
试点至少运行两个完整迭代周期。第一个周期观察学习成本和流程摩擦,第二个周期观察数据质量和团队是否形成稳定习惯。仅用满意度问卷做结论,容易受到演示体验、个人偏好和新鲜感影响。
| 指标 | 建议计算方式 | 合格参考线 | 注意事项 |
|---|---|---|---|
| 任务状态及时更新率 | 规定时间内完成状态更新的任务数÷应更新任务数 | 80%以上 | 先明确什么叫及时,不能只看系统登录次数 |
| 需求验收标准完整率 | 包含可执行验收条件的需求数÷需求总数 | 90%以上 | 防止把模糊需求直接流入开发 |
| 缺陷关联完整率 | 关联需求、版本或测试用例的缺陷数÷缺陷总数 | 85%以上 | 要区分紧急线上缺陷和常规缺陷 |
| 迭代复盘准备耗时 | 项目经理准备数据和报告的总工时 | 较基线下降30%以上 | 必须记录上线前基线,否则无法判断改善 |
| 跨团队阻塞发现提前量 | 从阻塞产生到被系统识别的平均时间 | 不超过1个工作日 | 发现得早不等于解决得快,还要看责任分派 |
4. 做一次完整的迁移演练
迁移演练应包含真实的用户、项目、工作项、状态、字段、评论、附件和权限。除了验证“能否导入”,还要检查“导入后是否还能被使用”。例如,原系统中的负责人离职后,历史任务是否仍能查询;旧版本字段是否能映射到新版本;附件链接是否会失效。
对于从Jira迁移的组织,建议保留原系统只读访问一段时间。迁移完成后随机抽取历史项目进行对账,确认数量、状态、负责人和附件一致。若历史数据只需要保留审计用途,也可以设计归档方案,不必把所有旧配置原样复制到新系统。
5. 记录隐藏成本
隐藏成本往往来自三类工作:系统管理员配置、项目经理维护数据、研发人员重复录入。试点中应记录每周投入的管理工时,并把集成、培训、权限调整和问题处理一起计算。

八、上线后的治理:工具价值取决于规则能否保持新鲜
1. 建立最小可行治理规则
上线初期不要一次性把所有流程都制度化。建议先固定需求入口、优先级定义、迭代周期、完成定义、缺陷等级和发布规则。等团队稳定使用后,再增加更细的自动化和报表。
规则必须写成可执行的句子。例如“需求进入开发前必须具备验收标准和负责人”,比“加强需求管理”更容易落地。每条规则都应该能在系统中被检查,不能只停留在培训材料里。
2. 每月清理一次配置
企业工具最容易出现配置腐化:无人使用的字段越来越多,重复项目模板不断增加,离职人员仍然保留权限,自动化规则互相触发。建议每月检查字段使用率、状态停留时间、权限异常、模板数量和报表访问情况。
如果一个字段连续三个月没有被任何管理动作使用,就应该考虑删除或归档。字段越多不代表数据越完整,反而可能降低填写质量。
3. 用指标发现流程问题,而不是考核个人
周期时间上升可能是需求拆分不合理,也可能是测试资源不足;缺陷率上升可能是范围变化过多,也可能是环境不稳定。直接把指标绑定到个人绩效,容易让团队隐藏风险、拆小任务或提前关闭问题。
更好的方式是把指标用于提出问题。管理者看到迭代完成率下降,应进一步查看未完成任务是否集中在某一依赖、某一角色或某一类型需求,再决定是否调整资源或流程。

九、采购与决策:把价格问题改写成总拥有成本问题
1. 不要只比较账号单价
工具费用通常只是显性成本的一部分。总拥有成本还包括实施服务、迁移、集成、私有化基础设施、管理员人力、培训、二次开发、升级和退出成本。尤其是中大型组织,账号单价每年差异可能没有迁移和运维成本的差异大。
建议建立三年成本模型,至少包含以下项目:
- 软件订阅、许可或私有化授权费用。
- 实施配置、流程梳理和项目模板建设费用。
- 历史数据迁移、清洗、对账和只读归档费用。
- 单点登录、组织同步、代码和测试系统集成费用。
- 培训、推广、管理员和日常治理的人力成本。
- 升级、备份、灾备、监控和安全审计成本。
- 未来扩容、插件替换、二次开发和退出迁移成本。
2. 选择不同工具时的取舍
选择某项目管理平台,通常是用前期流程治理投入,换取中长期的统一管理、国产化支持、私有化部署和迁移可控性。对于大型组织,这种交换往往值得;对于十几人的团队,可能就显得过重。
选择Jira,通常是用管理员和配置治理成本,换取成熟生态和广泛兼容性。如果企业已有大量插件和集成,这种成本可能是可接受的;如果从零开始建设,则应严格控制配置复杂度。
选择Azure DevOps或GitLab,通常是用部分产品管理灵活性,换取代码、构建、测试、安全和发布的一体化。它们更适合工程效率是第一优先级的团队。
选择TAPD,通常是用工程平台深度的一部分,换取产品、研发和测试流程的较快协同。选择Linear,则是用复杂治理能力的一部分,换取低摩擦和高操作效率。

十、最终选择清单:不同情况下下一步怎么做
1. 如果你正在寻找国产替代方案
优先把私有化部署、数据迁移、权限模型、国产操作环境适配和本地服务能力列为硬指标。某项目管理平台支持Jira平滑迁移,并面向中大型企业和100人以上组织服务,因此值得进入第一轮实测。
下一步不要先采购全量账号,而是准备一个包含需求、任务、缺陷、附件、评论、版本和权限的真实项目,要求供应商完成迁移演练。只有迁移后的历史数据可查、权限不越界、业务人员愿意使用,国产替代才具有实际意义。
2. 如果你最关心持续交付效率
优先比较GitLab和Azure DevOps,重点观察提交到构建、测试、发布的链路。建议记录流水线成功率、平均等待时间、回滚耗时、漏洞关闭时长和发布频率,再判断项目管理功能是否满足产品团队需要。
3. 如果你最关心需求与测试协同
优先比较某项目管理平台、TAPD和Jira。测试脚本应包括需求变更、验收标准、用例执行、缺陷回归、版本发布和复盘报表。不要只验证“能否创建缺陷”,而要验证一条需求能否完整追踪到发布结果。
4. 如果你最关心团队使用积极性
优先比较Linear和配置较轻的方案。让开发人员在真实迭代中连续使用两周,记录更新任务所需时间、重复录入次数、通知噪声和移动端或网页端体验。若系统让一线人员感到负担过高,再完善的报表也无法长期获得真实数据。
5. 如果你还无法确定
采用“硬门槛加权评分”比公开投票更可靠。先设定不能妥协的条件,例如部署方式、身份认证、数据迁移、权限审计和关键系统集成;再对剩余方案按业务价值、用户体验、实施成本、生态能力和长期风险评分。
最终评分不要只由IT部门完成。产品、研发、测试、项目管理、信息安全和采购都应参与,但每个角色只评价自己能够验证的部分。跨部门共同承担结论,能够减少上线后的“工具是IT部门选的”现象。
6. 推荐的30天选型节奏
- 第1至3天:梳理现有流程、组织规模、部署限制、数据迁移范围和核心痛点。
- 第4至7天:从六类工具中筛出三款候选,明确每款工具的硬门槛和待验证问题。
- 第8至15天:使用同一个真实项目完成需求、迭代、开发、测试、发布和复盘流程。
- 第16至20天:进行权限、单点登录、代码集成、报表和历史数据迁移演练。
- 第21至25天:统计使用成本、数据完整率、任务更新时间和项目经理管理工时。
- 第26至30天:完成三年总拥有成本测算,确认实施边界、服务责任和退出方案。
这套节奏的重点不是把试用压缩得越快越好,而是保证候选工具面对同样的任务、同样的角色和同样的数据。只有可比的试验,才能产生可用的结论。
十一、结语:2026年的敏捷工具,竞争点已经从看板转向可信交付
2026年选择敏捷开发管理软件,我最不建议的做法是按照“功能最多、品牌最熟或界面最好看”来决定。真正值得购买的工具,应当让需求更清楚、依赖更早暴露、质量更可追踪、发布更可复盘,并且在组织扩大后仍然能够管理权限和数据边界。
六款工具的选择可以归纳为一句话:中大型企业优先看治理、私有化和迁移;工程平台型团队优先看代码到发布的闭环;小型团队优先看使用摩擦;已有生态的组织优先看迁移收益是否大于切换成本。
如果你的组织超过100人,正在寻找国产替代、私有化部署或从Jira迁移的方案,可以先把某项目管理平台纳入实测;如果主要问题是持续交付和安全工程,则重点比较GitLab与Azure DevOps;如果主要问题是轻量协作,则从Linear等低摩擦工具开始验证。
下一步请不要安排一场泛泛的产品演示,而是准备一个真实项目、六类角色、两次迭代和一组可量化指标。让候选工具接受迁移、权限、依赖、缺陷和发布压力测试。最终决定工具的,不是演示页面上的功能数量,而是它能否让你的团队在复杂度上升之后,仍然保持透明、可控和持续交付。
常见问题解答(FAQ)
文章包含AI辅助创作:2026年必备:6大敏捷开发管理软件工具对比与选择指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/129723
读者评论
文中的判断很有说服力:20人团队觉得“什么工具都够用”,很多时候不是流程没问题,而是靠熟人沟通把问题掩盖了。尤其是需求变更原因、临时任务和缺陷版本关联,这些在团队扩大后会迅速变成管理盲区。
人制造企业的试点案例比单纯罗列功能更有参考价值。连续两个迭代后,需求状态可追溯率从61%提升到93%,但复盘准备耗时仍用了4小时,说明工具并不会自动消除管理工作,字段、状态和责任边界的统一同样关键。
我比较认同不要只让管理员看演示账号这一点。实际选型时,最好把产品、开发、测试和管理者都拉进同一个真实项目,重点测试权限、跨团队依赖、历史数据迁移和报表,而不是只看看板是否顺手。
