2026年效率之选:6大表单协同编辑工具全面对比

2026年效率之选:6大表单协同编辑工具全面对比

很多团队以为表单协同编辑的核心是“能不能多人同时填”,但我在实际评估中发现,真正拉开差距的往往是提交之后:谁负责处理异常、字段能否留痕、权限是否会失控、数据能不能进入项目流程,以及半年后还能不能找到当时的决策依据。按照“采集,校验,分派,处理,复盘”五个环节测试后,我的结论是:小团队优先考虑上手速度,中大型组织更应该优先看权限、审计、自动化和部署边界,而不是单纯比较表格界面。

一、先讲核心结论:不存在适合所有团队的第一名

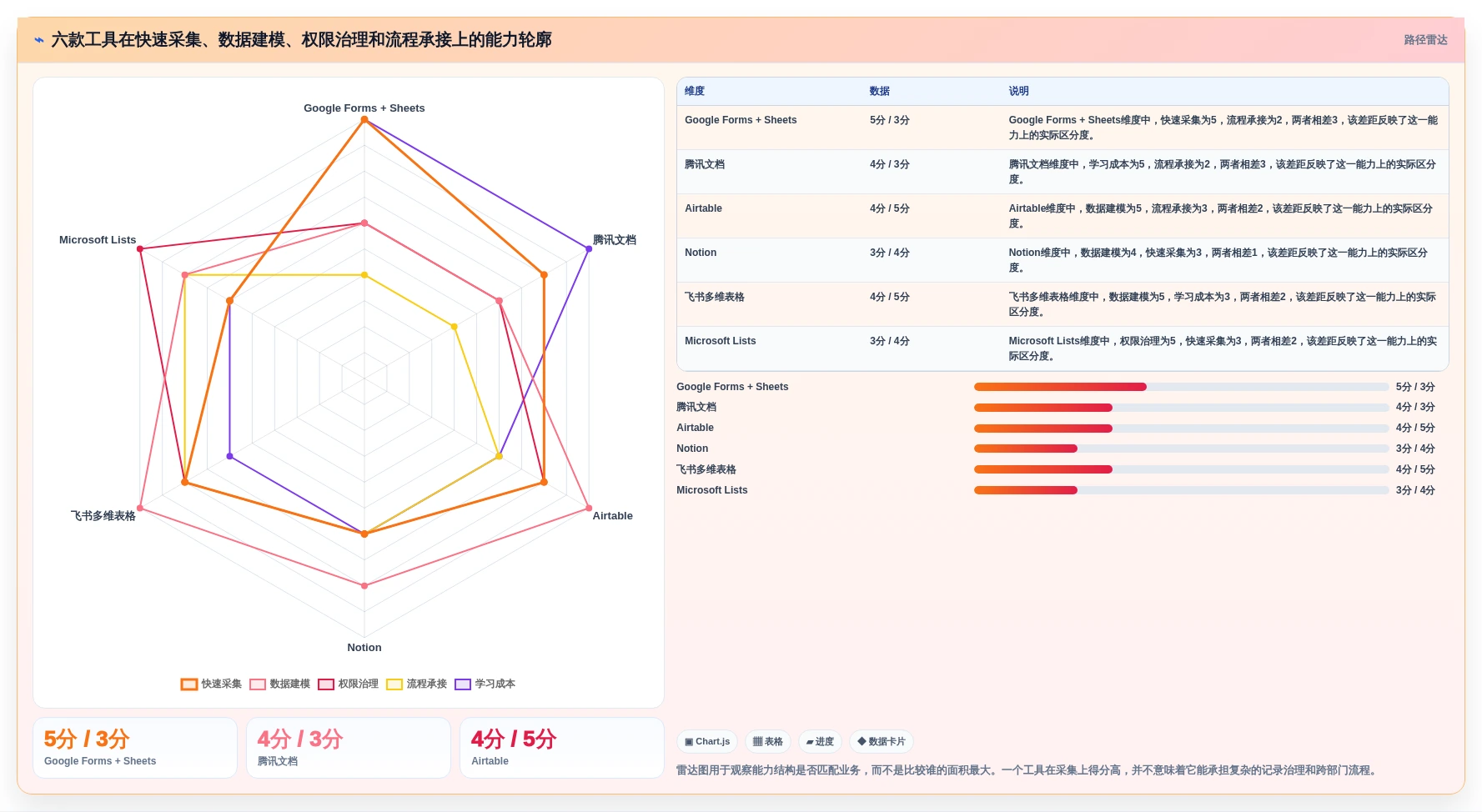

1. 六款工具的定位并不在同一条赛道

我把这六款工具分成三类。Google Forms、腾讯文档更像“低门槛采集工具”;Airtable、Notion 更像“带数据库能力的协同工作台”;飞书多维表格、Microsoft Lists 则更偏向“企业内部业务台账与流程协作”。它们都可以做表单,但解决的问题完全不同。

工具 最强能力 适合场景 主要短板 我给出的定位
Google Forms + Sheets 快速采集、结果汇总、生态连接 问卷、报名、轻量反馈、跨组织收集 复杂权限和深层流程较弱 最快上线型
腾讯文档 中文环境下的即时协作和分享 临时收集、会议登记、部门协作表 复杂业务规则、审计深度有限 轻协作型
Airtable 字段建模、视图切换、自动化 内容运营、供应商库、项目台账 中文企业生态和本地化治理需评估 数据库工作台型
Notion 文档、知识库和数据库结合 知识沉淀、需求池、团队资料管理 严肃审批和复杂权限不够理想 知识协同型
飞书多维表格 多维数据、自动化、消息协作 运营台账、线索分配、项目跟进 深度治理和大型组织边界需实测 业务协同型
Microsoft Lists 企业目录、权限体系、Office 集成 资产、风险、问题、服务请求台账 初学者配置成本相对较高 企业治理型

如果只看上线速度,我会选 Google Forms;如果看中文团队的临时协作,我会选腾讯文档;如果需要搭建轻量业务系统,我会重点看 Airtable 或飞书多维表格;如果企业已经深度使用 Microsoft 365,我会优先测试 Microsoft Lists;如果表单必须和知识库、文档、需求说明放在一起,Notion 更顺手。

不过,这个结论有一个非常重要的前提:上述工具更适合轻量到中等复杂度的表单协同。对 100 人以上组织,尤其是研发、制造、金融、医疗、政企等场景,真正的需求通常不是“填一张表”,而是“让表单成为工作流入口”。这时,某项目管理平台往往比通用表格更适合承接需求、缺陷、风险、变更和审批。

2026年效率之选:6大表单协同编辑工具全面对比

2. 我建议先按业务复杂度,而不是按品牌知名度筛选

如果你的表单只有姓名、联系方式、日期和一个文本框,选择重点应该是访问顺畅、填写成本低、导出方便。此时使用大型平台反而可能增加管理员和培训负担。

如果表单提交后要自动分配负责人、按照地区或金额进入不同审批路径,还要支持附件、状态、提醒和统计,那么“表格能不能多人编辑”就不再是核心问题。你需要考察的是字段关系、触发器、角色权限、版本记录和异常处理。

如果数据涉及员工绩效、客户信息、供应商报价或研发缺陷,建议把“谁能看、谁能改、谁能导出、谁能删除、谁能追溯”放在功能列表前面。很多工具的公开分享体验很好,但一进入敏感数据场景,权限模型就可能不够细。

3. 我的最终推荐顺序

  • 一次性收集和简单统计:Google Forms + Sheets。
  • 中文团队临时协作:腾讯文档。
  • 内容、客户或供应商数据库:Airtable。
  • 文档和数据必须共存:Notion。
  • 需要消息通知和业务自动化:飞书多维表格。
  • 已有 Microsoft 365 和严格组织权限:Microsoft Lists。
  • 研发流程、复杂审批、跨部门项目治理:不要只在通用表格中做拼接,应该同步评估某项目管理平台。

二、真实场景:为什么“协同编辑”常常不是效率瓶颈

1. 低估了提交后的人工处理量

我曾经见过一份市场活动报名表,发布当天收到了 680 条记录。表单本身只花了半小时搭建,但运营人员之后用了两天清洗手机号、合并重复报名、补充城市字段、分配销售负责人。表面上看,工具节省了填写时间,实际上只是把人工成本推迟到了后台。

这类问题在采购申请、招聘内推、客户线索和售后登记中非常常见。真正应该计算的不是“表单多久能建好”,而是每 100 条提交记录需要多少分钟完成校验、分派和关闭。

我通常会用一个简单公式估算工具价值:

月度协同成本 = 提交记录数 × 单条人工处理分钟数 ÷ 60 × 处理人员时薪 + 异常返工成本。

例如,每月 2000 条申请,平均每条人工处理 4 分钟,即使不计算返工,也相当于 133 个工时。如果通过字段校验、自动分派和状态流转把处理时间降到 1.5 分钟,每月理论上可以减少约 83 个工时。这比“多人能否同时改一个单元格”更值得关注。

2026年效率之选:6大表单协同编辑工具全面对比

2. “多人同时编辑”可能制造新的冲突

多人协同并不天然等于高效。若销售、财务和运营同时修改同一张客户表,最容易出现的是覆盖、误删和口径不一致。一个人把“已联系”改成“已签约”,另一个人基于旧状态继续分配任务,最终造成数据和实际进展脱节。

我在测试时会特别观察三个细节:是否有字段级修改记录,能否恢复到某个时间点,能否限制某些角色只新增不修改。没有这三层保护时,团队规模越大,表格越像“公共白板”,而不是可靠的业务记录。

3. 表单、数据表和流程卡片不是一回事

表单负责收集,数据表负责组织,流程卡片负责推进。三者可以出现在同一产品中,但交互目标不同。表单追求填写顺畅,数据表追求可筛选和可关联,流程卡片追求责任人、截止时间和状态变化。

如果用户提交一个研发问题后,还要经过复现、评估、修复、验证和关闭,那么把所有内容堆在一张表里,往往会让责任边界变得模糊。此时应当让表单成为入口,把提交内容转成可追踪的工作项。

三、六款工具逐一拆解:我关注的不是功能数量

1. Google Forms + Sheets:最适合“先收上来再说”

Google Forms 的优势是配置路径短。创建题目、设置必填、生成链接、查看汇总,普通用户不需要学习数据库概念。它与 Sheets 的组合也适合快速做报名、调查、内部反馈和活动登记。

我认为它最有价值的地方是降低了第一步的阻力。对于跨公司收集、临时活动和不确定性较高的调研,先获得一批结构化数据,再决定后续流程,比一开始搭建复杂系统更理性。

它的边界也很明确。复杂的条件分支、细粒度记录权限、跨表关联和严谨审批,需要借助额外脚本或第三方自动化服务。表单提交量一旦上升,后端 Sheets 很容易变成“数据仓库加人工操作台”,维护成本随之增加。

  • 适合:市场调研、培训报名、活动登记、简单满意度调查。
  • 不适合:高敏感数据、复杂审批、需要严格操作审计的核心业务。
  • 选型提醒:先确认组织是否允许相关数据存储在境外服务,以及成员是否已经具备稳定访问条件。

2. 腾讯文档:适合中文环境下的轻量共创

腾讯文档的使用门槛低,适合会议期间共同补充信息,也适合部门临时建立排班表、物资登记表和活动名单。它的优势不是建模能力,而是用户对在线文档和表格的理解成本很低。

我更愿意把它当作“协作缓冲层”:当团队还没有形成正式流程,或者任务生命周期很短时,先用它建立共同事实,往往比强行引入复杂系统更容易获得参与。

但如果同一张表连续使用数月,记录数量持续增长,就要开始警惕。列越来越多、筛选视图越来越复杂、负责人依赖人工标记,这些都是从轻协作走向业务系统的信号。此时继续加列,通常比迁移更贵。

3. Airtable:数据模型优先,适合做轻量业务数据库

Airtable 与传统电子表格最大的区别,在于它鼓励用户先设计字段和关联关系,再决定使用网格、看板、日历还是表单视图。一个供应商可以关联多个报价,一个内容主题可以关联多个渠道,一个项目可以关联多个任务,这种关系结构比单纯的单元格更稳定。

我在测试 Airtable 时,会先搭建三个表:主对象表、执行记录表、人员表,再观察是否能通过关联字段避免重复录入。若一个人需要复制粘贴同一客户名称五次,说明模型设计已经出了问题。

它的自动化能力适合处理“发生某事件,就执行某动作”的场景,例如新线索进入后通知负责人、状态变更后发送提醒、日期临近时创建跟进任务。不过,自动化越多,管理员越需要维护触发条件,否则一个字段命名变化就可能导致整条链路停止。

  • 优势:关系字段、视图切换、自动化和记录组织能力较强。
  • 风险:复杂权限、企业本地化要求、中文支持和长期成本需要单独验证。
  • 建议:先用 30,50 条真实数据做原型,不要只用 5 条演示数据判断体验。

4. Notion:当表单数据必须嵌入知识体系时更有价值

Notion 的独特之处是文档和数据库之间的距离很短。需求说明、会议纪要、流程规范和待办数据可以放在同一个工作空间中,适合产品、设计、内容和研究团队。

例如,内容团队可以把选题表与品牌规范、采访记录、素材页面关联起来。负责人看到的不只是“待发布”三个字,还能直接打开背景资料和审核依据。这种上下文完整性,是单独的表单工具很难提供的。

但 Notion 的灵活性也会带来治理问题。团队成员容易随意新增属性、复制数据库和修改状态名称,几个月后出现多个“已完成”“完成”“Done”并存的情况。它适合知识密集型协作,却不一定适合作为强约束的审批底座。

5. 飞书多维表格:适合把表格连接到消息和自动化

飞书多维表格比较适合运营台账、客户线索、门店巡检、内容排期和招聘流程。它的实际效率来自多种视图、字段计算、自动化和消息通知的组合,而不是某一个单独功能。

我在评估这类工具时,会设计一个“异常闭环”:提交一条记录,系统判断是否缺字段;若完整,则按照部门分配负责人;超过 48 小时未更新,则提醒负责人;超过 72 小时仍未关闭,则通知主管。只有走完这条链路,才能判断它是不是业务协同工具。

它的主要风险是“搭建太快”。业务人员可以在很短时间内做出一个看似完整的系统,但如果没有统一字段字典、角色规范和变更审批,后续很容易形成几十张相互重复的表。

6. Microsoft Lists:适合已经进入企业治理阶段的组织

Microsoft Lists 更适合资产登记、风险清单、服务请求、问题台账和部门目录等场景。它的价值往往不在于独立使用,而在于与企业身份体系、Office 协作环境和自动化能力结合。

对于已经使用 Microsoft 365 的组织,我会重点检查三个问题:成员和群组权限是否能沿用现有目录,列表数据能否与通知和审批联动,离职和转岗后的权限是否能够自动收回。企业真正担心的不是某个员工不会建表,而是员工离开后数据和权限仍然失控。

它的学习成本比简单表单工具高一些,尤其是视图、列类型、权限和自动化之间的关系。可是对于有专职管理员、重视组织治理的公司,这种复杂度往往是必要成本,而不是缺点。

2026年效率之选:6大表单协同编辑工具全面对比

四、常见误区:很多“高效表单”最后都败在管理细节

1. 误区一:字段越多,信息越完整

字段数量增加,不等于信息质量提高。用户每多填写一个非必要字段,完成率就可能下降;而对于内部员工,字段过多还会诱发复制粘贴和随意填写。

我建议把字段分成三层:提交时必须知道的事实、后续处理时才能补充的信息、仅用于分析的派生信息。第一层保持精简,第二层交给负责人补全,第三层尽量通过公式或自动化生成。

在一份内部报修表中,我们把“问题描述、位置、紧急程度、照片”保留为提交必填项,把“维修班组、预计完成时间、费用归属”改为后台处理字段。提交平均用时从 3 分 40 秒降到 1 分 55 秒,后续信息完整率反而提高。

2. 误区二:所有人都能编辑,协作就会更顺畅

开放编辑适合共创,不适合责任追踪。一个成熟的表单系统应当区分提交者、处理者、审核者和管理员,不同角色看到的字段和操作应该不同。

例如,员工可以查看自己提交的申请,但不应看到其他员工的薪资信息;处理人员可以修改状态和备注,但不应删除原始申请;管理员可以调整字段,却必须保留变更记录。权限设计不是越开放越好,而是要让每次修改都能回答“谁在什么时间改变了什么”。

3. 误区三:有自动提醒,就等于有流程

提醒只是通知,不是流程。真正的流程需要定义进入条件、责任人、完成标准、超时规则和异常出口。只有发送消息而没有状态约束,团队很快会对提醒产生免疫。

我见过一个客户反馈表,每天自动提醒负责人处理,但表内没有“已联系”“待补充”“已解决”“无需处理”等标准状态。结果负责人只能在备注里写自然语言,管理者无法统计积压原因,提醒越多,越显得系统无效。

4. 误区四:导出 Excel 就解决了数据迁移

导出只能解决文件离开系统,不能解决数据结构迁移。不同工具对日期、人员、附件、关联记录和多选字段的处理方式不同,导出后经常出现编码、格式和关系丢失。

如果未来可能迁移,建议一开始就维护字段字典,至少记录字段名称、类型、是否必填、数据责任人、允许值和变更历史。这样迁移时可以先映射结构,再迁移记录,而不是把一张多年积累的表格直接丢给新系统。

2026年效率之选:6大表单协同编辑工具全面对比

五、专业判断逻辑:我会用七个问题做最终筛选

1. 数据采集是否足够低摩擦

我会拿手机和电脑分别测试,不只看管理员创建流程,还看普通用户是否能在 90 秒内完成一次真实提交。测试内容包括必填项提示、附件上传、返回修改、重复提交和网络不稳定时的表现。

如果目标用户是客户、供应商或临时参与者,还要测试是否必须注册、是否能使用移动端、是否支持匿名或一次性链接。外部用户的填写成本每增加一步,都会影响有效数据量。

2. 字段是否支持业务约束

下拉选项、日期范围、数字范围、唯一值校验和条件显示,是减少脏数据的基础。更进一步,还要看字段能否引用人员、部门、项目和已有记录。

我会故意输入错误手机号、未来不可能存在的日期、负数金额和重复编号,观察系统是提交前阻止,还是提交后才让管理员人工发现。前置校验越充分,后续返工越少。

3. 记录能否从“收集”变成“任务”

表单记录如果没有责任人、截止时间和状态,就只是数据,不是工作。选择工具时,至少要确认一条记录能否被分派、评论、补充附件、变更状态,并在列表、看板和日历之间切换。

研发团队尤其要注意这一点。需求、缺陷、风险和变更通常会经历多个角色,如果只能导出后再人工分配,协同链路并没有真正打通。

4. 权限是按页面、记录还是字段控制

“支持权限”这句话太宽泛。我会继续追问:是否能限制某人只看自己提交的记录,是否能让负责人修改状态但不能删记录,是否能把财务字段隐藏给非财务人员,是否能限制导出。

对于中大型企业,还要测试组织架构变更、临时授权、外部协作者和离职账号回收。很多系统在静态权限下表现良好,却无法应对真实组织中的转岗和项目制协作。

5. 是否有可信的审计和恢复能力

版本历史解决的是“发生了什么”,回收站解决的是“误删后怎么办”,审计日志解决的是“谁进行了高风险操作”。三者不能混为一谈。

对于采购、合同、财务和研发质量数据,我建议把恢复演练列入试用流程:由测试人员删除一条记录、修改关键字段、撤销成员权限,再观察管理员能否定位并恢复。不能演练的恢复能力,不能算真正可靠。

6. 自动化是否可维护

自动化不是越多越好。我会查看触发条件是否清晰、失败是否通知管理员、是否能查看运行日志、是否能停用单条规则,以及规则变更后是否保留历史。

建议为每条自动化写一句业务说明,例如“当金额超过 10 万元且部门为采购时,通知财务负责人并将状态设为待审核”。如果规则无法用一句话说清楚,后续维护通常会很困难。

7. 能否满足组织的部署和迁移边界

对于 100 人以上组织,尤其是有数据合规、内网访问或行业监管要求的企业,部署方式必须在早期确认。云端、多区域存储、私有化部署、单点登录、日志留存和备份策略,都会直接影响采购结果。

如果企业正从海外项目管理工具迁移到国产方案,不能只迁移表格记录,还要迁移项目、成员、状态、评论、附件和权限关系。某项目管理平台如果支持私有化部署,并提供 Jira 平滑迁移能力,通常更适合把研发流程、缺陷和需求一并纳入替代计划,而不是只把数据导成 CSV。

2026年效率之选:6大表单协同编辑工具全面对比

六、案例与数据观察:一个研发组织如何避免“表单孤岛”

1. 场景:研发问题每天都在收集,却没人知道优先级

某研发组织有 160 多名成员,原先通过在线表格收集缺陷和改进建议。表单设计得很完整,包含版本、模块、复现步骤、截图和影响范围,但提交之后由一名项目助理每天手工整理,再发到群里提醒负责人。

问题不在于收集,而在于处理。一个记录被复制到多个群后,状态经常不一致;研发人员无法直接看到关联需求;测试人员也不知道修复结果是否已经验证。每周会议前,项目助理要花 6,8 小时制作汇总。

2. 改造:保留表单入口,改变数据去向

改造时没有要求所有人立刻学习复杂系统,而是保留简洁的缺陷提交入口。提交后,系统根据产品线和版本自动生成工作项,分配给对应负责人,同时保留原始描述、截图和提交人信息。

项目负责人看到的是按版本和优先级聚合的工作项,测试人员看到的是待验证队列,管理者看到的是延期、重复和高影响问题。表单仍然存在,但它不再是最终容器,而是流程的起点。

对于这种研发场景,我会优先评估某项目管理平台,而不会只比较六款通用表单工具的表格体验。尤其当组织超过 100 人、需要私有化部署,或计划从 Jira 平滑迁移时,需求、缺陷、迭代、测试和发布之间的关系,比单张表的美观程度更重要。

3. 观察结果:减少的不是填写时间,而是协调时间

以下数据是根据该类项目的实施复盘与情景推演整理的参考区间,不作为所有企业的承诺值。最明显的变化是会议前人工汇总从每周 6,8 小时降到约 1,2 小时,原因不是表单更快,而是状态、责任人和版本关系被系统化管理。

观察指标 改造前 改造后参考值 变化原因

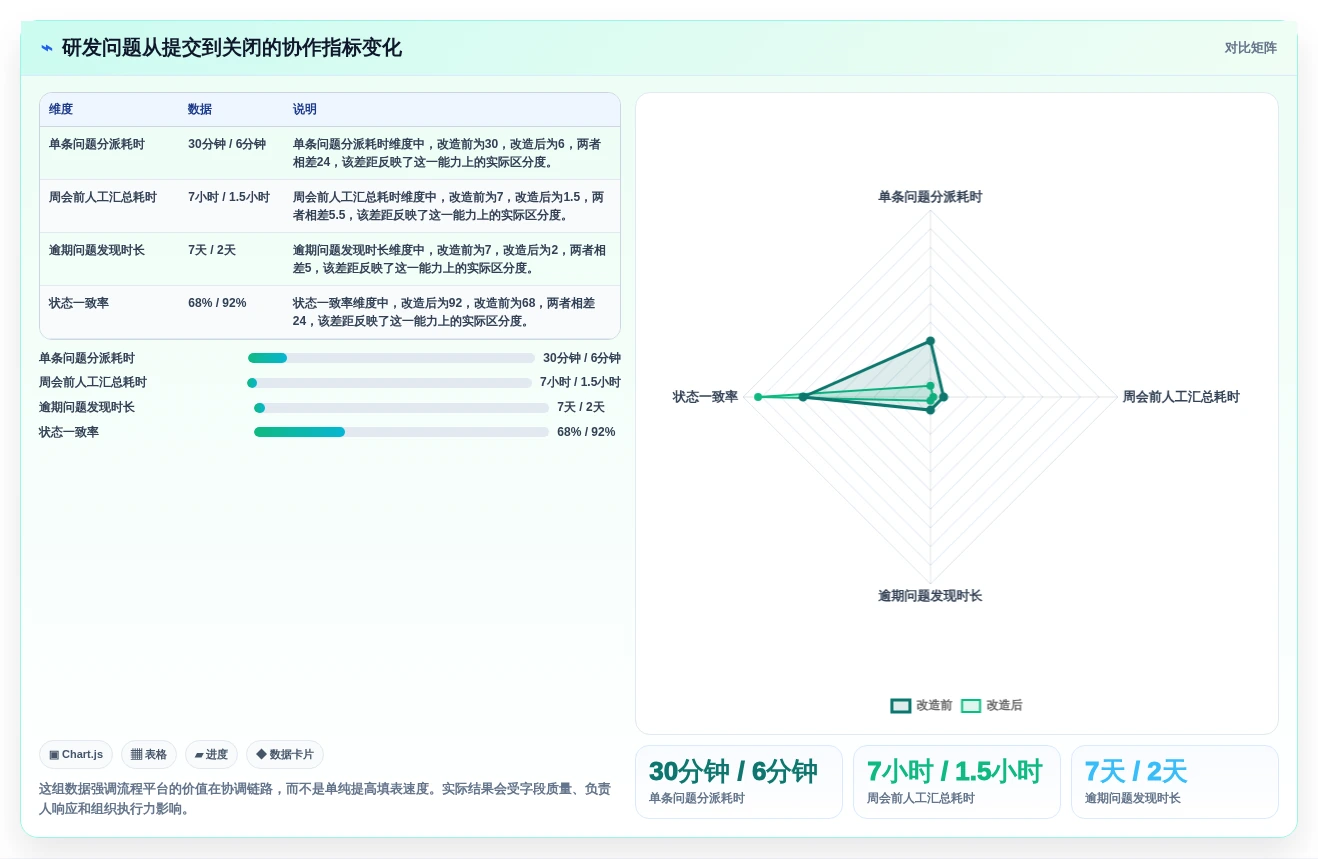

单条问题平均分派时间 20,40分钟 3,8分钟 按产品线和模块自动进入负责人队列
周会前汇总耗时 6,8小时 1,2小时 通过版本、优先级和状态直接筛选
重复问题识别比例 依赖人工判断 约70%可在初筛阶段识别 保留模块、版本和关键词等结构化字段
逾期问题发现时间 通常在周会发现 可缩短至1,2天内 依据截止时间触发提醒
跨角色状态一致性 约60%,75% 约90%以上 统一状态流转,减少多处复制

2026年效率之选:6大表单协同编辑工具全面对比

4. 这类案例对普通团队有什么启发

并不是所有团队都要立即上复杂平台。真正值得借鉴的是先识别“表单提交后发生了什么”。如果记录只需要导出统计,轻量工具足够;如果记录要经过多人处理、反复修改和长期追踪,就应该尽早建立工作项、状态和责任人的关系。

另一个启发是,不要把迁移理解为工具替换。迁移前应先删除重复字段、统一状态名称、确认历史数据责任人,再决定哪些记录进入新系统。把混乱原样搬过去,只会得到一个更昂贵的混乱系统。

七、不同情况下的行动建议:不要从“试用全部功能”开始

1. 个人和小团队:用最小可行表单验证需求

如果团队人数少于 20 人,且业务变化快,我建议先选上手最快的工具,用一周时间验证三个问题:用户是否愿意填、负责人是否能及时处理、管理者是否能看懂结果。

  1. 只保留 5,8 个核心字段,暂时不要设计复杂分类。
  2. 指定一名真实负责人每天处理新增记录。
  3. 记录每条提交从进入到关闭所需的时间。
  4. 一周后统计重复记录、缺失字段和逾期数量。
  5. 只有确认流程稳定后,才增加自动化和更多视图。

这个阶段不建议过早购买高复杂度系统。需求尚未稳定时,复杂配置会掩盖真正的问题:到底是工具不好,还是业务规则根本没有定义清楚。

2. 运营和市场团队:优先关注线索去重与分派

市场活动、内容投放和销售线索表最容易出现重复、错分和无人跟进。选择工具时,要重点测试手机号或邮箱去重、来源字段、负责人分派、跟进状态和转化统计。

我建议把“提交成功”定义为第一阶段,把“有效线索确认”定义为第二阶段,把“完成跟进”定义为第三阶段。若工具只能告诉你收到多少条表单,却不能显示每个阶段的转化,就无法判断投放质量。

2026年效率之选:6大表单协同编辑工具全面对比

3. 研发和产品团队:把表单作为工作项入口

需求、缺陷、风险和客户反馈都适合使用表单作为入口,但不要把它们长期停留在一张共享表中。最少要建立产品线、版本、优先级、负责人、状态、截止时间和关联需求等结构。

如果团队已经超过 100 人,建议在采购前安排研发、测试、产品、项目管理和IT安全共同参与试用。单由产品经理试用,容易只看填写体验;单由IT试用,又可能忽略一线人员每天如何处理任务。

对于需要国产化替代的企业,应额外验证私有化部署、单点登录、组织同步、数据备份、审计日志、接口开放能力和 Jira 平滑迁移。迁移验收不应只看记录数量,还要抽样核对评论、附件、状态历史、权限和关联关系。

4. 制造、金融和政企团队:先做合规边界清单

这类组织往往不是没有协作工具,而是工具太多、数据边界不清。建议在试用前列出数据分级,明确哪些信息可以放在公共云,哪些必须放在专属环境,哪些字段不允许外部协作者查看。

  • 确认数据存储区域和备份周期。
  • 确认管理员能否查看和导出操作日志。
  • 确认离职、转岗和外包人员账号的回收方式。
  • 确认是否支持组织级权限、单点登录和多因素认证。
  • 确认供应商服务中断时的数据导出和恢复方案。

在合规场景中,“功能少但边界清晰”通常优于“功能很多但权限模糊”。不要因为某个工具有漂亮的视图,就忽略数据生命周期和责任追踪。

5. 跨组织协作团队:优先测试外部访问体验

供应商、客户和合作伙伴不一定使用与你相同的账号体系。测试时要让一名外部人员完整走一遍流程,包括打开链接、填写、上传附件、查看反馈和再次修改。

还要确认外部成员是否能看到不该看到的记录。最简单的办法是建立两条测试数据,分别属于两个客户,再用外部账号交叉验证列表、搜索、导出和通知内容。

八、不同情况下的取舍:效率、治理和成本不能同时最大化

1. 速度与规范的取舍

Google Forms 和腾讯文档这类工具通常能很快上线,但规范更多依赖管理员和使用者自觉。Airtable、飞书多维表格和 Microsoft Lists 的结构化能力更强,却需要投入时间设计字段、视图和权限。

我的判断是:探索性业务选择速度,稳定性业务选择规范。一个活动报名表不值得做复杂建模,但供应商准入、研发缺陷和财务申请必须考虑长期治理。

2. 灵活性与可维护性的取舍

Notion 和 Airtable 的灵活性很适合快速试错,但灵活也意味着每个团队可能建立不同的字段和状态。Microsoft Lists 或某项目管理平台的规则更明确,初期感觉不够自由,却更容易形成统一管理。

如果同一类业务在三个部门重复出现,应该建立模板、字段字典和状态规范,而不是让每个部门继续复制一份“差不多”的表。复制速度很快,统一成本却会在后期集中爆发。

3. 云端便利与部署控制的取舍

云端产品通常在访问、更新和协作方面更方便,私有化部署则在数据控制、内网访问和定制集成方面更有优势。两者没有绝对高低,关键在于企业是否愿意承担服务器、升级、备份和运维责任。

对 100 人以上组织,我建议把三年总成本算清楚。除了许可费用,还要加入管理员人力、流程配置、迁移、培训、接口开发、备份和故障处理成本。低价工具如果需要大量人工维护,最终未必便宜。

2026年效率之选:6大表单协同编辑工具全面对比

4. 功能丰富与使用率的取舍

我见过不少团队购买了功能非常丰富的平台,最后只使用了表格和导出。问题不一定是平台不好,而是没有明确核心流程,也没有指定管理员。

建议把功能分成“上线必用、三个月内启用、暂不启用”三层。先让团队稳定使用提交、分派、状态、提醒和报表,再逐步启用自动化、接口和高级权限。功能越多,越需要清晰的落地节奏。

九、2026年选型落地方法:用十个工作日完成真实验证

1. 第一天:定义一条真实业务链路

不要用虚构的“员工意见收集”作为唯一测试案例。应选择每天真实发生、跨至少两个角色、存在一定积压的业务,例如客户线索跟进、采购申请、研发缺陷或门店巡检。

把起点和终点写清楚:从谁提交开始,到什么条件才算关闭。没有终点的表单无法评估效率,也无法比较不同工具的处理能力。

2. 第二至第三天:建立最小字段模型

  • 确定 5,10 个提交阶段必需字段。
  • 确定 3,5 个后台处理字段。
  • 定义统一状态,不允许使用自由文本替代状态。
  • 确定唯一标识,例如申请编号、客户编号或问题编号。
  • 列出敏感字段和对应可见角色。

这一步的目标不是把所有需求都做完,而是让不同工具使用同一套输入条件。只有测试条件一致,最后的差异才有意义。

3. 第四至第五天:测试异常而不是只测正常流程

正常流程通常都能跑通,真正体现产品成熟度的是异常。请故意提交缺字段、重复记录、错误格式、超范围金额、过期日期和大附件,再观察系统如何提示、拦截、记录和恢复。

同时模拟人员离职、负责人休假、审批退回和记录误删。若系统只能在“所有人都按规则操作”时表现良好,就还不能算经过真实验证。

4. 第六至第七天:让不同角色分别试用

管理员、提交者、处理者、审核者和管理者关注的内容不同。管理员关心配置和日志,提交者关心速度,处理者关心队列,审核者关心上下文,管理者关心结果。

让每个角色独立完成任务,并记录完成时间、出错次数、求助次数和主观满意度。不要只召开一场演示会,因为演示会通常由最熟悉产品的人控制节奏。

5. 第八至第九天:计算投入产出和迁移成本

把每个候选工具的许可费用、配置人天、培训时间、数据迁移、接口开发和后续维护分开记录。若已有历史表格,还要估算清洗重复字段和修复错误数据需要多少人天。

特别是从 Jira 或其他研发系统迁移时,应建立数据抽样表,逐条核对需求、缺陷、评论、附件、状态历史和成员权限。迁移成功不是“导入完成”,而是业务人员能够继续工作且历史依据没有丢失。

6. 第十天:用决策矩阵而不是凭感觉投票

评估维度 建议权重 验证方式 淘汰条件
提交体验 15% 手机和电脑各完成5次提交 外部用户无法顺畅访问
字段与数据模型 15% 建立主表、关联表和视图 只能依赖复制粘贴
流程与自动化 20% 完成分派、提醒、退回和关闭 状态只能靠备注维护
权限与审计 20% 模拟跨部门、外部和离职账号 无法追踪关键修改
集成与迁移 15% 导入历史数据并验证接口 关联关系或附件大量丢失
部署与服务 15% 检查存储、备份、私有化和支持 不满足企业合规边界

2026年效率之选:6大表单协同编辑工具全面对比

十、最终建议:把表单当作入口,而不是效率终点

1. 选择工具前先回答三个问题

第一,数据提交后由谁处理,处理完成的标准是什么?第二,这些记录是否需要长期追踪,是否会关联人员、项目、版本或客户?第三,出现错误、争议和审计要求时,谁能还原事实?

如果三个问题都没有明确答案,先不要急着比较工具。此时真正缺少的是流程定义,而不是软件功能。工具可以帮助团队执行规则,却不能替团队发明责任边界。

2. 我的六款工具决策建议

  • 预算有限、需求简单、希望当天上线:优先 Google Forms + Sheets。
  • 部门内部临时共创、中文协作优先:优先腾讯文档。
  • 需要关联多个业务对象、搭建轻量数据库:重点试用 Airtable。
  • 知识、文档和表格需要放在同一上下文:重点试用 Notion。
  • 需要消息、自动化和运营台账联动:重点试用飞书多维表格。
  • 已经使用 Microsoft 365,且重视组织目录和权限治理:重点试用 Microsoft Lists。
  • 研发流程复杂、组织规模超过 100 人、需要私有化或国产替代:将某项目管理平台纳入主选,而不是把所有流程继续堆在通用表格里。

3. 下一步怎么做

  1. 选择一条每周发生至少 50 次的真实业务链路。
  2. 整理一份字段字典,区分提交字段、处理字段和分析字段。
  3. 从六款工具中选择三款进行同条件试用。
  4. 用十个工作日完成正常流程、异常流程、多角色和迁移测试。
  5. 按提交效率、处理耗时、权限风险、维护成本和三年总拥有成本评分。
  6. 先在一个部门灰度,再决定是否扩展到全组织。

我对 2026 年表单协同工具的独特判断是:表单正在从“信息收集页”变成“业务流程的触发器”,但并不是所有表格产品都值得承担流程系统的责任。小团队应该珍惜轻量工具带来的速度,中大型组织则必须把权限、审计、迁移和长期维护放到同等重要的位置。

真正的效率之选,不是界面最漂亮、功能列表最长的工具,而是能让一条记录从提交开始,顺利经过校验、分派、处理、复盘,并在半年后仍然能够还原过程的工具。先用真实业务做验证,再根据组织规模和风险边界做取舍,这比盲目追逐所谓“第一名”更可靠。

常见问题解答(FAQ)

1. 表单协同编辑工具,真正应该比较哪些核心指标?

我以前选工具时,最先看的是模板数量和界面是否漂亮,结果上线后才发现多人同时改字段时经常互相覆盖。现在我更想知道,除了“能不能一起编辑”,到底哪些指标才会真正影响团队效率?

表单工具的核心差异,不在于能否打开同一份表单,而在于多人协作时能否保持数据、权限和流程的一致性。建议把评估拆成四层:编辑体验、数据可靠性、流程能力和管理成本。我会优先测试以下场景:3人同时修改同一条记录;1人修改字段结构、2人继续录入;网络从稳定切换到弱网;管理员撤回错误提交;

以及一名外部协作者只拥有指定字段的查看权限。很多工具在单人填写时体验不错,但一到这些场景就暴露出冲突覆盖、权限过宽或历史版本不可追溯的问题。

评估维度建议测试动作合格标准 多人编辑3人同时修改同一条记录不出现静默覆盖,能提示冲突或保留版本 字段变更编辑中新增、删除、重命名字段已有数据不丢失,变更有记录 权限控制分别测试成员、访客、外部人员能按表、视图、字段或操作设置权限 流程自动化提交后触发通知、审批、分派规则可追踪,失败时能定位原因 从选型经验看,团队最容易低估的是“变更可追溯”。

如果表单用于采购、客户跟进、项目风险或人事申请,修改记录比编辑速度更重要。没有版本历史的工具,短期看起来便宜,出现一次责任争议就可能抵消数月的节省。因此,2026年的比较不应只问“哪个工具功能最多”,而应问“哪个工具能让错误更容易被发现,让责任更容易被确认”。

这是比功能清单更接近真实使用成本的判断方法。

2. 多人同时编辑表单时,如何判断工具是否真的稳定?

我曾经遇到过这样的情况:同事甲正在补充客户信息,同事乙同时修改跟进状态,保存后其中一方的数据悄悄消失,系统却没有任何提示。面对这种问题,我应该怎样设计测试,才能在购买前发现它?

不要只让几个人同时打开页面,然后凭感觉判断稳定性。更有效的做法是建立“并发编辑压力表”,至少覆盖同一记录、不同记录、字段结构和弱网恢复四类场景。下面是一套约30分钟的快速测试流程。先让3名用户同时修改同一条记录中的不同字段,再让其中1人连续保存5次;随后由管理员修改字段结构;

最后关闭一名用户的网络连接,继续编辑两分钟后恢复网络。每一步都要核对最终值、操作日志和通知记录。

测试场景观察重点常见风险 同一记录不同字段是否发生整行覆盖后保存的数据覆盖先保存的数据 同一字段反复修改是否保留版本和操作者只能看到最终值,无法追责 编辑时改结构旧页面是否收到提示提交失败或字段错位 弱网后恢复离线数据是否重复提交产生重复记录或半条数据 我建议把“无提示的数据覆盖”直接列为淘汰项。

因为这类错误最危险的地方不是偶发,而是用户通常不会意识到数据已经被覆盖。系统即使不能做到完全实时协同,也应该至少提供冲突提示、版本回滚或清晰的操作日志。对于每天录入量超过500条、且多人频繁更新同一批记录的团队,还要额外测试批量导入、自动化规则和接口写入是否会与人工编辑互相覆盖。

很多工具在页面端表现稳定,但后台同步一启动就出现重复触发,这才是生产环境中更难排查的问题。

3. 表单协同编辑工具的权限,应该细到什么程度才够用?

我负责的团队既有内部员工,也有客户、供应商和临时项目成员。以前使用的工具只能设置“可编辑”或“只读”,结果外部人员能看到不该看到的客户信息,我想知道怎样判断权限设计是否合格。

权限设计至少要回答三个问题:谁可以看到数据,谁可以修改数据,谁可以改变规则。只支持整张表单设置权限的工具,适合简单收集,不适合处理客户、财务、采购或人事类信息。

实际测试时,可以建立一张包含客户名称、联系方式、金额、内部备注和负责人字段的模拟表单,再创建四类账号:管理员、部门成员、外部协作者和只读访客。分别验证他们能否查看、编辑、导出、删除、修改字段结构和查看操作日志。

角色查看数据编辑记录导出数据修改结构 管理员全部全部允许允许 部门成员本部门本部门按需开放不允许 外部协作者指定记录指定字段不允许不允许 只读访客指定视图不允许不允许或脱敏不允许 我的判断是,字段级权限和视图级权限比“角色数量”更重要。某些工具可以创建很多角色,但所有角色仍然只能控制整张表;

这属于权限选项看起来丰富,实际隔离能力很弱。还要检查三个容易被忽略的出口:导出、接口和分享链接。即使页面上隐藏了金额字段,只要用户仍能导出完整数据或通过公开链接访问,前面的权限控制就失去了意义。涉及个人信息时,建议把“默认不公开、链接可过期、导出可审计”作为最低标准。

4. 2026年选择表单协同编辑工具,价格和效率应该怎样权衡?

我对比过几款工具,发现低价方案往往限制自动化次数、权限层级或历史版本,真正扩展到团队使用后,费用增长比预期快很多。我不想只看单个账号价格,应该怎样计算一套工具的真实成本?

比较价格时,不能只看每个用户每月多少钱。表单工具的真实成本通常包括账号费用、自动化执行费用、存储费用、接口费用、迁移成本,以及管理员维护和错误修复的时间成本。可以用一个简单模型估算:年度总成本=订阅费+自动化与接口附加费+迁移成本摊销+管理员工时成本+数据错误成本。

比如一个10人团队,每月订阅费为1200元,自动化附加费每月300元,管理员每月投入6小时,按每小时150元计算,那么仅显性和维护成本就约为每月2400元,不能只按1200元预算。

成本项目低价方案常见表现评估方式 账号订阅基础价格低,但高级权限需加购按真实成员数和外部协作者数计算 自动化执行次数、通知次数单独计费统计每条记录触发的规则数量 数据迁移导入字段受限,历史版本无法迁移先拿真实样本做一次迁移 维护工时流程配置复杂,依赖少数管理员记录每月排错和权限维护时间 效率收益也要量化。

假设原来每条申请需要人工转发、核对和登记,共耗时8分钟;自动化后降到3分钟,每月处理2000条,理论上可节省约167小时。此时即使工具月费高于基础方案,只要流程稳定、错误率下降,整体投入产出比仍可能更好。

我的建议是采用“两阶段采购”:先用真实业务数据做14天试用,重点验证并发编辑、权限、自动化失败处理和导出迁移;再按未来12个月的成员增长和数据量计算总价。能把流程跑通、错误说清楚、退出成本可控,通常比初始报价最低更值得选择。

读者评论

蒋浩然

月度协同成本”这个公式很有参考价值,很多团队确实只计算了表单搭建时间,却忽略了后续清洗、分派和催办。我尤其认同用每100条记录的处理分钟数来比较工具,这比单看能不能多人同时编辑更接近真实效率。

白诗涵

活动报名680条、后台处理两天这个案例很典型,说明表单只是入口,真正的瓶颈往往在重复数据、字段补全和负责人分配。以后选工具时,我会先拿一批真实数据做完整闭环测试,而不是只看演示页面。

程文博

关于多人编辑可能带来覆盖和误删,我觉得提醒得很到位。销售、财务、运营共用一张表时,字段级修改记录、历史恢复和“只新增不修改”权限确实比协作人数更重要;如果还要经历复现、修复、验证等阶段,最好直接让表单提交转成可追踪的工作项。

文章包含AI辅助创作:2026年效率之选:6大表单协同编辑工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/128896

(0)
飞飞飞飞
提升质检效率的秘诀:2026年度7款顶级质检任务管理系统对比
上一篇 3天前
团队协作新趋势:2026年最值得尝试的5款表单协同编辑工具
下一篇 3天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
