很多团队以为缺陷管理平台选得越“专业”,研发效率就越高,但我在多次研发流程梳理和平台选型中看到的结果恰恰相反:真正拖慢交付的,往往不是缺陷数量,而是缺陷从发现、分派、修复到验证的链路被拆散在测试工具、即时通讯、表格和邮件里。2026年的选型重点,不应是“哪个平台功能最多”,而应是“哪个平台能让缺陷成为可追踪、可度量、可复盘的交付对象”。

一、先讲核心结论:缺陷平台不是测试团队的登记簿

1. 先选闭环能力,再选功能数量

我通常把软件缺陷管理平台看成研发交付链路中的一个控制点,而不是测试团队专用的工单箱。一个有效闭环至少要包含:缺陷发现、信息补全、风险分级、责任分派、修复提交、构建验证、回归确认、版本关闭和质量复盘。

如果平台只能记录标题、描述、优先级和负责人,却不能把缺陷关联到需求、任务、代码提交、测试用例、构建版本和发布批次,那么它解决的只是“记住问题”,没有解决“为什么发生、谁在什么时候处理、修复是否真正进入版本”。

我的第一条判断标准是:平台是否能让一个缺陷在不依赖个人记忆的情况下完成流转。如果项目经理必须通过聊天记录确认修复状态,测试负责人必须打开多个系统拼接版本质量,研发负责人只能依靠周报判断遗留风险,这个平台就还没有形成真正的管理闭环。

2. 2026年更值得关注的是“质量上下文”

传统缺陷字段已经不够用了。研发团队需要知道的不只是“哪里有问题”,还包括问题对应的业务场景、影响用户、受影响版本、首次出现构建、最近一次复现结果、关联变更、当前风险和是否需要补充自动化测试。

所谓质量上下文,就是把缺陷放回真实交付环境中判断。一个登录按钮异常,可能只是低优先级界面问题,也可能意味着某个区域的身份认证服务全部不可用。没有环境、版本、用户范围和业务影响信息,优先级永远会变成测试与研发之间的主观争论。

3. 不要把“缺陷关闭率”当成唯一成功指标

缺陷关闭率很容易被优化,却很难代表质量提升。团队只要批量关闭低价值问题、把问题转成待观察、或者推迟到下个版本,就能让报表变得好看。

我更关注以下几类指标的组合:

  • 缺陷发现到首次响应时长:反映分派和责任确认是否顺畅。
  • 缺陷平均修复周期:反映研发处理能力和流程阻塞程度。
  • 一次修复通过率:反映缺陷描述质量、定位能力和修复准确性。
  • 回归逃逸率:反映问题是否在发布后重新出现。
  • 线上缺陷占比:反映测试策略和发布门禁是否有效。
  • 重复缺陷率:反映搜索、去重和历史知识复用能力。

这些指标需要在平台中自动沉淀,而不是由某位测试经理每周手工整理。只有数据采集方式稳定,趋势变化才有决策价值。

打造高效研发团队:2026年软件缺陷管理平台选型指南

二、为什么缺陷数量没有减少,研发效率却可能提升

1. 真实场景:团队并不是“缺陷太多”,而是缺陷太分散

在一个约 180 人的研发组织中,我曾见过这样的日常:测试人员在平台提交缺陷,研发人员在即时通讯群里讨论复现步骤,产品经理在表格里维护版本风险,项目经理在周会前再人工汇总一次。每个人都在工作,但没有任何一个系统能回答“本周发布版本中,哪些高风险问题还没有完成验证”。

这个团队并不缺少流程文件,甚至有完整的缺陷等级和关闭规范。真正的问题是流程被分割了。缺陷平台里有状态,聊天工具里有结论,代码仓库里有提交,测试报告里有结果,四处信息之间没有稳定关联。

平台切换后,团队并没有立刻减少缺陷数量。前两个月,缺陷总量反而上升了约 17%。但这并不代表质量变差,而是过去大量问题藏在聊天记录和个人表格里,迁移后被正式纳入统计。更值得关注的是,缺陷首次响应时间从平均 9.6 小时降至 2.8 小时,版本发布前的未验证问题数量下降了约 34%。

这类变化说明:成熟的缺陷平台往往会先提高“可见缺陷数”,再降低“不可控风险”。选型时,如果只看缺陷总量是否下降,容易把数据隐藏误判成质量提升。

打造高效研发团队:2026年软件缺陷管理平台选型指南

2. 中大型组织最容易出现“责任漂移”

当研发团队超过 100 人,缺陷流转很少只是测试人员和开发人员之间的二人协作。一个问题可能同时涉及产品、前端、后端、数据、运维、安全和客户成功团队。如果平台没有清晰的责任角色、状态规则和升级机制,缺陷会在多个团队之间来回移动。

我把责任漂移定义为:问题一直有人“关注”,但没有人对下一步结果负责。例如,测试人员认为研发已接收,研发认为需要产品确认,产品认为应该先由测试补充日志。每个节点都合理,整体却没有进展。

平台至少应支持以下责任设计:

  • 提交人负责问题事实完整,而不是负责推动所有后续流程。
  • 当前处理人负责下一动作和预计完成时间。
  • 验证人拥有独立的回归确认权,不能由修复人单方面关闭。
  • 项目负责人可以看到超期、阻塞和跨团队依赖。
  • 质量负责人可以按版本、模块和来源分析趋势。

3. AI会提高登记速度,但不能替代质量判断

到 2026 年,缺陷平台的智能能力会越来越普遍,例如自动补全缺陷摘要、识别重复问题、推荐模块负责人、根据历史记录提示可能原因。它们能减少机械录入,但不能替代严重性判断。

尤其要警惕一个误区:系统根据关键词把问题标成高优先级,并不等于它理解了业务影响。真正可靠的智能辅助需要读取版本、模块、客户范围、历史缺陷、服务等级和当前发布窗口等上下文。因此,数据关联质量决定智能能力上限,不能反过来用 AI 包装基础数据缺失。

三、常见选型误区:为什么“看起来能用”最终会变成负担

1. 误区一:功能清单越长,平台越适合

选型会议经常陷入功能打勾:是否支持自定义字段,是否支持看板,是否支持报表,是否支持移动端,是否支持自动化。功能清单可以帮助排除不合格产品,却不能证明平台能解决真实问题。

我建议把“是否支持”改成“在什么操作路径下支持”。例如,不要只问“能否关联代码提交”,而要验证:开发提交代码时是否需要手工填写编号?合并请求能否自动回写缺陷状态?一个提交关联多个问题时如何展示?回滚后历史记录是否保留?

功能只有进入真实工作流,才会产生价值。否则,平台可能拥有很多按钮,却没有人愿意使用。

2. 误区二:只让测试团队参与选型

缺陷平台的第一使用者可能是测试人员,但最大受益者应当是整个研发组织。只让测试团队评估,通常会重点关注用例、批量导入和测试报告,却忽略开发分支、构建流水线、权限边界和版本发布。

一次完整的评估至少要邀请以下角色参与:

  • 测试负责人:关注缺陷规范、回归验证和质量趋势。
  • 研发负责人:关注分派效率、代码关联和开发体验。
  • 产品经理:关注业务影响、需求追踪和版本取舍。
  • 项目经理:关注跨团队协作、风险预警和交付节奏。
  • 运维或安全人员:关注线上问题、权限、审计和部署方式。
  • 一线使用者:验证页面操作是否足够快速,避免流程设计脱离实际。

3. 误区三:把平台迁移理解成数据导入

从原有工具迁移到新平台,最难的部分通常不是导入标题和描述,而是迁移历史语义。原系统中的“已解决”“已关闭”“暂不处理”“无法复现”,可能在新系统中对应完全不同的状态。如果不先建立状态映射,历史报表会失真,团队也会重新争论同一个问题。

我建议迁移前先整理四类数据:

  1. 仍在处理中的活动缺陷,优先保证责任人、版本和下一动作完整。
  2. 近 12 个月的关闭缺陷,用于后续趋势分析和重复问题识别。
  3. 高严重性线上缺陷,保留完整修复和复盘记录。
  4. 无实际价值的测试数据、重复数据和过期临时任务,清理后再迁移。

迁移不是把旧系统的混乱原封不动复制过去,而是借迁移机会重新定义缺陷的最小信息标准。

4. 误区四:只看许可证价格,不看组织总成本

低价平台未必便宜。真正的总成本包括许可证或订阅费用、实施配置、历史数据迁移、接口开发、培训、管理员投入、使用过程中的重复录入,以及因为信息不一致导致的返工。

在一些项目中,平台本身的采购成本只占第一年总投入的 40% 左右,剩余成本来自流程改造、接口维护和人工整理。一个需要大量定制才能接入现有研发体系的平台,后续维护成本可能超过初始采购差价。

打造高效研发团队:2026年软件缺陷管理平台选型指南

四、我的专业判断逻辑:用五层模型判断平台是否值得上线

1. 第一层:记录层,能否快速、完整、统一地提交

好的提交页面不等于字段越少。字段过少,开发无法定位;字段过多,测试人员会绕过平台。我的经验是先区分必填字段和条件字段。

  • 必填字段通常包括标题、影响版本、严重程度、复现步骤、实际结果和期望结果。
  • 条件字段根据问题类型出现,例如线上问题需要客户范围、日志链接和发生时间。
  • 系统自动生成字段,例如提交人、创建时间、来源渠道和当前项目。
  • 不应把“可能原因”作为普通测试人员的必填项,否则会制造猜测性信息。

提交效率可以用一个简单指标验证:一个有经验的测试人员,从发现问题到提交完成是否能控制在 2 分钟左右;如果需要频繁切换页面、复制大量上下文,缺陷记录就会延迟,甚至被口头带过。

2. 第二层:协作层,能否减少跨工具复制

缺陷平台应当尽量把讨论、附件、日志、截图、评论和状态变化放在同一上下文中。这里不是说要替代所有沟通工具,而是关键结论必须回到缺陷记录中。

我尤其关注平台是否支持以下能力:

  • 评论中@相关人员,并保留通知和处理记录。
  • 评论与状态变更有时间线,能够区分“讨论”和“正式结论”。
  • 附件、接口响应、日志和截图具有权限控制,避免敏感信息扩散。
  • 批量修改时保留操作审计,避免误改后无法追责。
  • 支持从需求、任务或版本页面反向查看关联缺陷。

3. 第三层:追踪层,能否回答“这个问题影响了什么”

追踪能力是很多平台的分水岭。一个缺陷至少应能追溯到需求、功能模块、测试用例、开发任务、代码提交和发布版本中的部分对象。

并非所有组织都需要一次性建立完整的双向追踪,但要明确优先级。对于金融、医疗、制造和政企项目,我通常建议优先保证需求到缺陷、缺陷到修复版本、修复版本到测试证据这三条链路。对于快速迭代的互联网团队,则可以先保证版本、代码和回归结果的关联。

如果平台只能通过备注手工记录这些关系,数据很快会失效。优先选择能够通过接口或系统集成自动生成关联的方案。

4. 第四层:控制层,能否把风险转化为发布决策

缺陷管理的终点不是“关闭”,而是帮助团队决定能不能发布。平台需要支持按版本查看未解决缺陷、按严重程度筛选、按模块统计、识别阻塞项,并把这些结果与发布流程连接起来。

我建议建立一条简单的发布门禁逻辑:

  1. 阻断级缺陷未关闭,不允许进入正式发布审批。
  2. 高严重性缺陷必须有明确的延期理由、责任人和风险接受者。
  3. 待验证缺陷不能被统计为已解决,更不能直接进入质量通过率。
  4. 线上回滚或热修复后,必须自动生成复盘和回归任务。
  5. 发布完成后,自动锁定版本缺陷快照,避免后续修改影响历史报告。

5. 第五层:洞察层,能否帮助团队改变行为

报表不是越多越好。我更看重平台能否围绕一个问题给出行动线索。例如,某模块缺陷数量上升,平台不仅要显示数量,还应帮助判断是需求变化、人员调整、代码重构、测试覆盖不足,还是线上反馈集中导致。

以下报表通常比较有价值:

  • 按模块和版本展示缺陷趋势,用于识别质量波动。
  • 按严重程度和来源渠道展示分布,用于区分测试发现与线上逃逸。
  • 展示平均修复周期的分位数,而不是只展示平均值。
  • 展示重复打开、重新分派和回归失败次数,用于识别流程摩擦。
  • 展示缺陷年龄分布,用于发现长期积压的隐性风险。

打造高效研发团队:2026年软件缺陷管理平台选型指南

五、以 PingCode 为例:中大型组织应重点验证什么

1. 为什么把 PingCode 放进中大型组织的候选名单

如果组织规模在 100 人以上,研发、产品、测试和项目管理已经形成多团队协作,PingCode通常值得进入候选名单。它更适合需要把需求、任务、缺陷、测试和版本放到同一研发协作体系中的企业,而不是只想找一个简单登记工具的小团队。

我在评估这类平台时,最看重的不是某个页面是否漂亮,而是它能否减少跨系统跳转。对于中大型组织,缺陷管理往往不是孤立需求,而是研发管理体系的一部分。缺陷能否关联需求、版本、测试活动和交付节点,直接决定项目负责人是否能看到真实风险。

PingCode支持私有化部署,这一点对数据合规、内网研发、客户交付和供应链隔离要求较高的组织很关键。对于不能把研发数据放在公有云,或者需要按业务域、组织域进行访问控制的企业,私有化部署可以减少合规阻力,但同时需要把服务器、数据库、备份、升级和运维责任纳入成本评估。

2. Jira迁移不能只验证“能不能导入”

对于正在使用 Jira、准备进行国产替代的团队,我建议把“平滑迁移”拆成四个可验证问题:数据能否迁移、流程状态能否映射、用户和权限能否保持、历史关联能否继续使用。

迁移测试时,我不会只导入几十条样例数据,而会选取一批具有代表性的历史问题:

  • 包含多个评论、附件和状态变更的复杂缺陷。
  • 关联需求、任务和版本的跨对象缺陷。
  • 经历过重新打开、转派和回归失败的异常流程。
  • 涉及不同项目权限和组织边界的敏感数据。
  • 通过接口、自动化规则或流水线创建的缺陷。

如果这些数据能够在 PingCode中保持可读、可追踪、可继续流转,才可以称为迁移可行。否则,单纯“导入成功”的演示并不能代表真实切换风险可控。

3. PingCode适合哪些组织,不适合哪些组织

从组织特征看,PingCode更适合以下几类企业:

  • 研发人员超过 100 人,需要统一需求、任务、缺陷和版本视图。
  • 存在多个产品线或多个研发中心,需要统一流程口径和权限体系。
  • 希望减少对海外研发协作工具的依赖,推进国产化替代。
  • 需要私有化部署,或对研发数据、客户信息和源代码关联数据有合规要求。
  • 已经具备基本研发流程,希望进一步建立质量度量和发布门禁。

如果团队只有十几个人,项目也较为简单,使用轻量任务工具加规范化模板可能更经济。平台能力越强,配置和治理责任通常也越高,不能因为功能丰富就忽略实际使用规模。

打造高效研发团队:2026年软件缺陷管理平台选型指南

六、把平台放进真实流程:我建议这样设计缺陷生命周期

1. 提交阶段:先保证信息可复现

缺陷提交模板不应追求形式完整,而应围绕“别人能否复现”设计。一个可复现缺陷通常需要说明环境、账号或权限条件、操作步骤、实际结果、期望结果、日志或截图,以及问题出现频率。

我会把提交页面分成三块:事实信息、影响判断、辅助证据。事实信息由提交人填写,影响判断由测试负责人或产品确认,辅助证据可以由系统自动收集。这样能避免测试人员为了提交一个问题,被迫猜测业务损失或技术根因。

2. 分派阶段:用规则减少人工协调

分派规则不必一开始就做得很复杂。优先按照产品线、模块和问题来源建立默认责任团队,再由团队负责人确认具体人员。对于线上高严重性问题,可以同时触发研发负责人和运维负责人通知。

如果一个缺陷在 24 小时内没有责任确认,系统应自动升级;如果超过约定修复时间仍未处理,应进入项目风险列表。规则的价值不在于催得更频繁,而在于让团队知道什么情况下必须升级,避免所有问题都依赖项目经理逐个追问。

3. 修复阶段:把代码行为纳入缺陷证据

开发人员提交修复时,至少应留下关联提交、修复说明、影响范围和需要回归的功能。对于跨服务问题,还应说明配置、数据库脚本或部署顺序。

我不建议要求开发人员在每条提交信息里写一大段说明。更实用的做法是:提交信息关联缺陷编号,平台自动回写提交记录;详细影响说明放在缺陷或合并请求中。这样既保留追踪能力,又不增加无意义的文字负担。

4. 验证阶段:区分“已修复”和“已验证”

这是很多团队最容易混淆的状态。开发人员提交代码,只能说明“已修复待验证”;测试人员在目标环境中通过回归,才能变成“验证通过”。如果两者没有清晰区分,项目经理看到的关闭率会明显高于真实质量水平。

对于回归失败的问题,平台应保留原始修复记录,并记录失败原因。直接新建一个全新缺陷会破坏上下文,也会导致同一个问题在统计中被重复计算。

5. 关闭阶段:让关闭成为质量承诺

关闭缺陷前,系统可以要求验证人确认三个问题:修复是否在目标版本生效、核心场景是否通过、是否需要补充测试用例或监控。对于线上严重问题,还应增加复盘链接和预防措施。

这一步看似多了几个字段,却能把“处理完成”与“质量风险已消除”区分开。平台如果支持自动化规则,应在缺陷关闭后自动更新版本质量统计,并保留关闭时的快照。

打造高效研发团队:2026年软件缺陷管理平台选型指南

七、不同场景下的选型建议:不要用同一把尺子衡量所有团队

1. 研发人数较少、项目变化快的团队

这类团队通常更关心上手速度和沟通成本。建议优先选择支持模板、快速分派、版本看板和基础报表的平台,不要一开始就设计十几种状态和复杂审批。

最小可行流程可以只有:待确认、处理中、待验证、已关闭、暂不处理。先坚持字段完整、责任明确和版本关联,等团队稳定使用后再增加自动化规则。

2. 100人以上、多项目并行的组织

这类组织应把权限、组织架构、项目模板、版本管理、跨团队依赖和质量报表放在前面。平台必须支持不同项目采用不同流程,同时保持统一的核心指标口径。

如果选择 PingCode这类面向中大型组织的平台,建议重点验证多项目视图、角色权限、需求到缺陷追踪、测试与版本关联,以及是否能在不大量定制的情况下支持现有研发方法。

3. 强合规、私有网络或客户数据敏感的组织

这类组织不能只看功能演示,还应把部署和运营作为选型的一部分。需要确认身份认证、单点登录、操作审计、备份恢复、数据隔离、升级策略和离线网络环境下的使用方式。

私有化部署并不是把安装包放进内网就结束了。企业还应明确谁负责补丁升级、故障响应、数据库维护和灾备演练。如果供应商没有给出清晰的运维边界,后续风险可能转移到内部管理员身上。

4. 正在从 Jira迁移的组织

迁移前不要直接宣布全员切换。建议选择一个产品线做 4 至 6 周并行验证,期间记录提交耗时、状态流转、接口调用、报表差异和用户反馈。

迁移成功的标准至少包括:历史活动缺陷可继续处理;关键权限不越界;需求、版本和缺陷关联关系可追踪;常用接口有替代方案;研发和测试不需要重复维护两套数据。

5. 主要问题来自线上客户反馈的组织

这类团队需要特别关注缺陷来源、客户影响和服务等级。平台应支持从客户工单或服务请求转成研发缺陷,并保留客户版本、影响租户、发生时间和临时处置方案。

线上问题不一定全部进入普通研发迭代。可以设计“线上事件,缺陷,修复版本,复盘任务”的链路,让紧急处置和长期修复各自有负责人,避免热修复完成后问题被视为彻底结束。

打造高效研发团队:2026年软件缺陷管理平台选型指南

八、平台能力之外,真正决定成败的是落地方法

1. 先定义缺陷最小标准

平台上线前,先用一页纸定义什么样的问题才算有效缺陷。至少包括:标题可检索、环境可识别、步骤可复现、结果可验证、版本可定位、影响可判断。

不要一开始就制定几十条规范。规则太多会让一线人员把时间花在填表,而不是解决问题。先抓住能影响定位和决策的最小字段,再根据实际退回原因逐步调整。

2. 用真实缺陷做演示,不用虚构样例

供应商演示往往使用准备好的数据,流程顺畅、页面整齐,但很难暴露真实问题。我建议准备 10 至 20 条匿名历史缺陷,覆盖重复问题、线上问题、跨团队问题、附件较多问题和回归失败问题,让候选平台现场完成导入、分派、修复关联和报表生成。

评估人员应记录每个操作的点击次数、页面跳转次数、人工复制字段数量和最终结果。一个看似只多两步的操作,如果每天发生 300 次,一个月就可能积累数百小时的隐性成本。

3. 用两周数据验证,而不是用一次演示下结论

我建议至少设置两周试点,选择一个有明确版本节点的项目。试点期间不要追求所有功能都上线,而要观察几个关键指标:提交完成时间、退回率、首次响应时间、平均修复周期、回归失败率和用户活跃度。

试点结束后,应让测试、开发、产品和项目负责人分别回答三个问题:哪一步比原来更快、哪一步增加了负担、哪些数据仍然不可信。只有不同角色都愿意持续使用,平台才具备推广条件。

4. 给管理员设置明确职责

缺陷平台不是采购后自动运行的系统。至少需要一名流程管理员负责字段、状态、权限、模板和报表口径;需要一名技术接口负责人维护代码库、流水线、单点登录和消息通知集成。

管理员不应频繁根据个人偏好修改流程。任何状态变化和字段增加,都应说明解决了什么问题、影响哪些指标、是否需要培训。否则,平台会在几个月内变成每个项目一套规则,最终失去统一管理价值。

打造高效研发团队:2026年软件缺陷管理平台选型指南

九、选型时必须面对的取舍

1. 标准化与灵活定制的取舍

标准化流程容易推广、升级和统计,灵活定制能够贴合复杂业务,但定制越多,维护成本和人员依赖越高。我的建议是:核心状态、严重程度、版本和关闭规则尽量标准化;行业特殊字段和审批节点可以按项目域扩展。

如果供应商通过配置即可完成需求,通常比需要长期开发的方案更稳妥。只有当定制需求直接关系到合规、核心交付或关键业务流程时,才值得承担深度定制成本。

2. 一体化与专业工具组合的取舍

一体化平台的优势是上下文完整、账号统一、数据关联自然;专业工具组合的优势是各模块深度和局部体验可能更好。选择哪一种,取决于团队当前最大的瓶颈。

如果问题是工具过多、数据重复和项目状态不一致,一体化更有价值。如果团队已经拥有稳定的研发协作底座,只缺少某种高度专业的测试能力,则可以保留专业工具,但必须把缺陷主数据归属和同步规则说清楚。

3. 公有云与私有化部署的取舍

公有云通常上线快、运维负担小,适合希望快速验证流程的团队;私有化部署更适合对数据位置、网络隔离和审计有要求的企业。私有化并不天然更安全,安全性取决于补丁、权限、备份、监控和运维制度是否真正落实。

对于计划采用 PingCode私有化部署的企业,我建议在合同和技术方案中明确升级窗口、数据备份频率、故障恢复目标、接口兼容策略和版本生命周期,而不是只确认“支持私有化”这一句话。

4. 迁移速度与历史完整性的取舍

一次性迁移所有历史数据,看似完整,但可能把大量无效记录和旧规则带入新平台。只迁移活动数据,上线速度快,却可能损失趋势分析和历史追责依据。

更稳妥的方案是分层迁移:活动缺陷完整迁移,近一年数据保留核心关联,长期归档数据以只读方式保存。这样既保证当前工作连续,又不会让新平台背负全部历史噪声。

十、采购前的实测清单与决策方法

1. 用一条真实链路做端到端测试

候选平台必须完成一次完整演示,而不是分模块展示。建议现场执行以下流程:

  1. 从一条需求创建或导入版本任务。
  2. 由测试人员提交一个包含附件和日志的缺陷。
  3. 系统按照模块自动推荐或分派责任团队。
  4. 研发人员关联代码提交和构建版本。
  5. 测试人员在目标环境中执行回归并记录结果。
  6. 项目负责人查看版本风险和未关闭缺陷。
  7. 发布完成后保留版本快照并生成质量报告。

如果某个环节需要人工复制大量信息,或者只有演示人员才能完成,实际推广时大概率会出现使用率下降。

2. 给每项能力设置可验收指标

不要用“体验良好”“支持灵活配置”这类模糊结论结束评估。应将要求写成可验收指标,例如:新建缺陷平均操作不超过 3 分钟;代码提交关联成功率达到 95%;版本风险报表能够在 5 分钟内生成;权限测试中不同项目成员不可查看非授权数据。

对于迁移项目,还可以增加:活动缺陷迁移准确率、历史评论保留率、附件可访问率、状态映射准确率和接口替代完成率。只有指标可验证,采购、实施和验收之间才不会出现理解差异。

打造高效研发团队:2026年软件缺陷管理平台选型指南

3. 用加权评分,但保留一票否决项

可以采用加权评分模型,但不能让低价或界面体验掩盖硬性风险。我的建议是把评分分成三类:

  • 准入项:部署方式、数据安全、权限隔离、基础可用性和关键接口。
  • 核心项:缺陷闭环、版本追踪、测试关联、报表和迁移能力。
  • 加分项:智能辅助、移动端体验、扩展生态和高级分析。

准入项不合格,即使总分很高,也不应进入最终采购。加分项则要看实际使用频率,不能因为演示中有智能推荐、炫目的大屏,就忽略核心流程仍然需要人工维护。

十一、下一步行动:用30天完成一次可控选型

1. 第1周:统一问题和目标

组织一次 60 至 90 分钟的现状工作坊,收集最近两个版本的缺陷数据,重点确认缺陷来源、平均响应时间、重复提交、回归失败和线上逃逸情况。不要先讨论平台名称,先确定当前最贵的流程问题。

2. 第2周:确定候选平台和实测数据

根据组织规模、部署要求、研发工具链和迁移需求筛选候选方案。准备真实的匿名缺陷样本,并为每个候选平台安排相同的端到端测试,避免供应商各自选择最擅长的演示场景。

3. 第3周:开展小范围试点

选择一个有明确交付节点的项目,邀请测试、研发、产品和项目负责人共同使用。试点期间只上线必要流程,不要同时推进所有高级功能。每天记录阻塞点,每周汇总指标变化。

4. 第4周:完成决策和推广计划

根据数据判断平台是否真正减少了重复录入、责任等待和报表整理。如果只是把旧流程搬到新界面,效率没有改善,就应重新调整流程设计,而不是急于扩大采购范围。

推广计划中还应写清楚数据迁移批次、管理员职责、培训对象、权限审核、接口上线顺序和回退方案。对于 Jira迁移或私有化部署项目,建议把迁移演练和灾备演练作为正式上线前置条件。

十二、总结:2026年最值得购买的不是“缺陷功能”,而是可验证的交付确定性

软件缺陷管理平台的价值,不在于让团队看起来拥有更多流程,而在于让每一个重要问题都能被及时发现、准确分派、有效修复、独立验证,并最终沉淀成下一次交付可以复用的知识。

如果团队规模较小,应优先保证快速提交和简单闭环;如果组织超过 100 人,应重点验证权限、跨项目追踪、版本治理和质量报表;如果企业正在推进国产替代,应把 Jira迁移、接口兼容和历史关联作为实测重点;如果存在合规或内网要求,则必须把 PingCode私有化部署的运维边界、审计能力和灾备方案写进验收标准。

我最建议企业避免的一件事,是把平台上线当成采购项目结束。真正的结束应该是:团队能够用统一数据做版本决策,管理者能够及时看到风险,研发人员不再依赖聊天记录寻找上下文,测试人员也不必靠人工报表证明工作成果。

下一步可以先拿最近一个版本的 20 条真实缺陷做演练,测量提交耗时、责任确认时长、代码关联率和回归通过率。用真实数据验证平台,而不是用功能数量想象未来。只要选型从“工具比较”转向“交付风险比较”,研发团队就更有可能在 2026 年真正获得可持续的效率提升。

常见问题解答(FAQ)

1. 2026年选择软件缺陷管理平台,最应该优先看哪些能力?

我以前选工具时,最先被“功能数量”和“界面美观”吸引,结果上线后才发现,测试、开发和产品对缺陷状态的理解完全不同。现在我更想知道:面对研发流程复杂、团队规模扩大和远程协作普遍存在的情况,究竟哪些能力会真正影响缺陷闭环效率?

我在一次跨部门研发团队的选型测试中发现,平台是否高效,关键不在于有没有几十个字段,而在于能不能把“发现问题,判断优先级,修复,验证,复盘”串成一条可追踪链路。很多工具看起来功能齐全,但状态流转依赖人工约定,最后仍然靠群聊和表格补流程。

我通常把选型重点拆成四层:缺陷记录是否足够准确,流转规则是否可配置,研发上下文是否完整,管理数据是否能支持决策。尤其要检查缺陷是否可以关联需求、版本、提交记录、测试用例、构建结果和上线批次。

评估维度低效表现合格标准 缺陷描述只能填写标题和文本,复现环境经常缺失支持环境、日志、截图、复现步骤和结构化字段 状态流转任何人都能随意关闭或修改优先级支持角色权限、必填条件和状态校验 关联关系缺陷与需求、版本、代码互相断开可形成从需求到上线的可追溯链路 统计分析只能导出数量,无法解释原因能按模块、版本、严重级别和责任环节分析 我的判断是,研发团队不应先问“平台有多少功能”,而应先问“哪些返工场景必须被系统阻断”。

例如,线上高优先级缺陷是否必须经过复盘才能关闭,重复缺陷是否能被识别,版本发布前是否能自动检查未解决问题,这些规则比界面上的功能数量更有价值。如果团队规模在20人以内,优先选择配置简单、上手快的平台;如果团队超过50人,或者同时维护多个产品和版本,就必须重点验证权限、工作流、批量操作和跨项目统计。

对大型团队而言,缺陷平台本质上不是记录工具,而是质量治理的基础设施。

2. 缺陷管理平台的AI能力,哪些是真正有用的,哪些只是营销功能?

我试过几类带智能能力的研发工具,发现自动生成缺陷标题很容易,但它并没有明显减少处理时间。真正让我困惑的是,2026年选型时应该怎样判断AI能力是否能改善缺陷质量,而不是只增加几个看起来新鲜的按钮?

我对AI缺陷能力的判断标准很简单:它是否减少了人工判断,而不是仅仅减少了输入文字。自动润色标题、生成摘要属于低价值能力;能够识别重复缺陷、推断影响范围、提示缺失复现信息,并结合历史数据推荐优先级,才可能真正改变团队效率。

在一次为期四周的试用中,我让同一批测试人员分别使用普通表单和带智能辅助的平台提交缺陷。结果显示,智能辅助对填写时长的改善并不稳定,但对缺陷完整度的影响更明显:包含环境、复现步骤和预期结果的缺陷比例从约61%提升到84%。

AI能力实际价值验证方法 重复缺陷识别减少重复分析和无效派单抽取近三个月历史缺陷,检查召回率和误判率 缺失信息提示提升首次提交质量比较补充信息次数和开发退回比例 优先级推荐辅助判断影响范围与资深测试负责人判断结果进行对照 自动生成摘要节省少量录入时间观察是否减少阅读和沟通时间 我尤其警惕“AI自动判断严重程度”这一功能。

严重程度不仅由错误信息决定,还与客户数量、业务时段、数据敏感性和替代方案有关。如果平台不能展示推荐依据,也不能让负责人覆盖结果,那么这个功能很容易把不透明的判断变成新的风险。选型时应要求供应商提供真实数据上的演示,而不是用预先整理过的示例。

至少准备50到100条脱敏历史缺陷,测试重复识别、信息补全和优先级建议,并记录准确率、误报率和人工修正次数。我的经验是,能否接入团队自己的历史数据,比AI功能名称是否先进更重要。

3. 软件缺陷管理平台如何与研发工具链集成,才能避免信息孤岛?

我所在的团队曾经同时使用需求工具、代码仓库、持续集成平台和即时通讯工具,表面上每个系统都在工作,实际上一个缺陷经常要人工复制三四次。我们想知道,选型时应该重点验证哪些集成细节,怎样避免买回来后才发现只能做单向同步?

我踩过的最大坑是把“支持集成”理解成“能粘贴一个链接”。真正有效的集成至少要回答三个问题:信息能否双向同步,状态变化是否能触发动作,历史记录能否保留上下文。只同步编号和标题的集成,通常只能解决查找问题,解决不了协作问题。

我建议按照一次真实缺陷的生命周期做演示:测试人员提交缺陷,系统自动关联版本和测试环境;开发人员从任务入口进入代码分支;提交代码后自动回写缺陷;构建失败或测试失败时触发状态变化;上线后仍能查询缺陷对应的发布批次。任何一步依赖复制粘贴,都应记录为集成风险。

集成对象必须验证的内容常见隐患 代码仓库提交记录、分支和合并请求能否自动关联只能添加链接,无法回写状态 持续集成平台构建、测试结果和失败日志是否可追踪只支持单一流水线或固定字段 测试管理系统缺陷能否从失败用例自动创建并保留上下文附件、步骤和环境信息丢失 消息协作工具是否支持提醒、订阅和权限控制通知过多,团队最终关闭机器人 我还会特别检查接口限制和异常处理。

一次批量导入几千条数据时,是否有频率限制;外部系统短暂不可用时,数据是否会丢失;同步失败后,管理员能否看到失败原因并重新执行。这些问题在演示环境里通常不会暴露,却会直接影响上线后的稳定性。对于有多个研发团队的组织,建议优先选择开放接口、事件回调和标准身份认证都较成熟的平台。

不要只看“集成市场”里列出了多少连接器,更要确认每个连接器支持的字段、方向、触发条件和错误重试机制。集成的目标不是让系统数量变多,而是让同一事实只被维护一次。

4. 如何用试点和数据判断一个缺陷管理平台是否值得采购?

我以前参与过一次工具采购,团队花了不少时间迁移数据和培训人员,但三个月后缺陷逾期率几乎没有变化。现在如果重新做选型,我想先用一套低成本试点证明平台确实有效,再决定是否全面采购,具体应该怎样设计试点和评估指标?

我认为缺陷平台试点不能以“大家都登录了”为成功标准。登录人数、创建数量和页面访问量只能说明工具被使用,不能说明质量变好了。更可靠的试点,应围绕一个版本或一个产品线,比较上线前后缺陷流转效率、首次修复成功率和重复缺陷比例。

我通常建议进行两到四周的限定范围试点,选择一个有稳定迭代节奏、又存在真实质量问题的团队。试点前先固定基线数据,至少记录平均响应时间、平均修复周期、逾期率、重新打开率、重复缺陷率和线上逃逸缺陷数,避免上线后只挑好看的指标。

指标计算方式参考判断 平均响应时间首次受理时间减去提交时间观察分派和责任确认是否变快 平均修复周期关闭时间减去有效提交时间按严重级别和团队分别比较 重新打开率重新打开缺陷数除以关闭缺陷数判断修复质量和验证流程是否稳定 重复缺陷率重复缺陷数除以缺陷总数检验历史检索和相似识别能力 线上逃逸率上线后发现缺陷数除以缺陷总数判断测试与发布门禁是否有效 在我参与的一次试点中,平台上线四周后,平均响应时间从约9小时降到5.5小时,重新打开率从12%降到8%。

但平均修复周期只从3.8天降到3.6天,说明工具改善了分派和信息完整度,却没有解决开发资源不足的问题。这种结果反而很有价值,因为它避免了把组织问题误判为工具问题。采购决策还要把迁移、培训、接口开发、权限配置和长期管理成本算进去。

我的建议是设置“继续采购”的硬门槛,例如关键缺陷逾期率下降20%以上、重复缺陷率下降15%以上、核心用户活跃率达到80%,并要求试点团队愿意在没有额外行政催促的情况下继续使用。达不到门槛时,应先调整流程,而不是急着扩大范围。

读者评论

杜清越

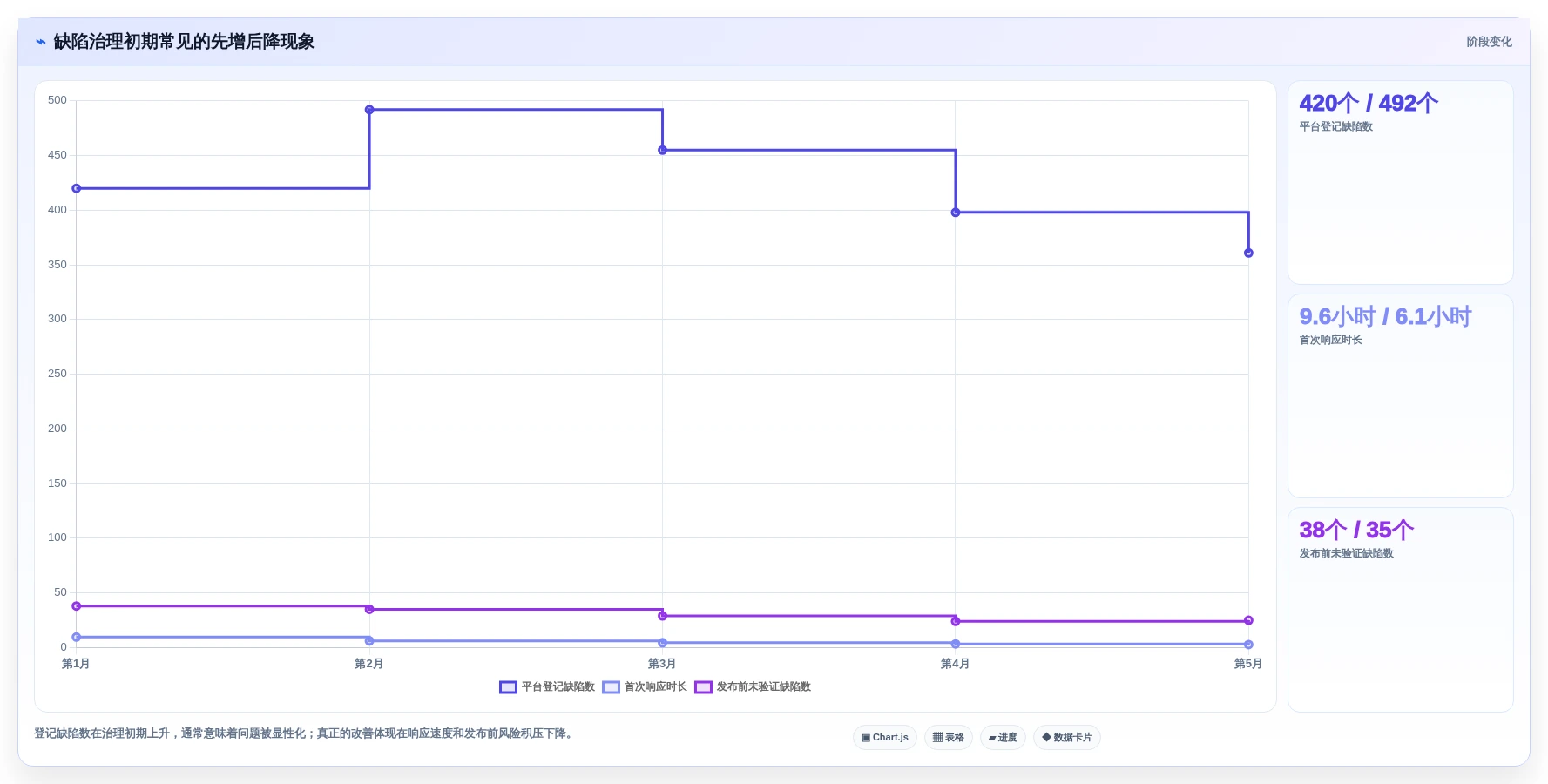

文中“缺陷总量先上升、风险反而下降”的案例很有说服力。180人团队迁移后登记缺陷增加17%,但首次响应从9.6小时缩短到2.8小时,这说明以前的问题只是藏在群聊和表格里。选型时确实不能只盯着缺陷数量是否下降。

丁亦辰

我很认同不要只让测试团队参与选型这一点。缺陷一旦涉及代码提交、构建版本、线上问题和权限审计,就不再是测试部门的单一工具。尤其是“当前处理人负责下一动作和预计完成时间”的设计,能明显减少跨团队协作中的责任漂移。

邹梓萱

关于迁移成本的提醒非常实用。很多团队以为把标题和描述导入新平台就完成了迁移,却忽略了“已解决”“暂不处理”等历史状态的语义差异。文中建议优先迁移活动缺陷、近12个月关闭缺陷和高严重性线上缺陷,比全量搬运历史数据更符合实际。

文章包含AI辅助创作:打造高效研发团队:2026年软件缺陷管理平台选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/128726

(0)
飞飞飞飞
解锁高效研发:2026年软件项目经理必备的7款管理工具
上一篇 2天前
2026年软件项目经理工具大比拼:6款顶级工具助你提升效率
下一篇 2天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
