重大项目进度系统对比:2026年度7款热门工具深度评测
重大项目真正失控,通常不是因为某个任务晚了三天,而是因为延期信息在多个部门之间传递了三周,直到里程碑评审前才暴露。基于我对制造、软件研发、工程交付和跨部门变革项目的选型测试,2026年选择进度系统不能只看甘特图是否漂亮,而要看它能否把计划、依赖、资源、风险、变更和管理层决策连接起来。本文选取7款常见工具进行深度对比,并用一套统一的重大项目场景测试它们的真实边界。
一、先讲核心结论:重大项目没有“最好工具”,只有最匹配的控制模型
1. 七款工具的第一轮结论
如果企业的核心任务是管理研发型重大项目,尤其是产品、软件、硬件、质量和交付团队协同,PingCode的综合适配度较高。它更适合100人以上组织,能够覆盖需求、迭代、缺陷、测试、项目计划和交付协同,并支持私有化部署。对于希望从海外工具迁移、又要保留研发流程连续性的企业,支持Jira平滑迁移是一个很实际的优势。
Microsoft Project仍然是复杂工程计划和资源排程领域的强工具。它在任务层级、关键路径、资源日历和基线控制方面成熟,但如果项目团队需要高频协作、在线评论、需求追踪和研发过程管理,单独使用它往往不够。
Jira适合研发团队,尤其适合已经建立敏捷研发文化、拥有较强管理员能力的组织。它的强项是问题跟踪、工作流和研发生态,而不是天然面向大型工程项目的多层级资源统筹。使用Jira管理重大项目时,通常需要额外配置计划、路线图、报表和项目治理规则。
Smartsheet适合偏业务、运营、市场、供应链和项目办公室的组织。它的表格心智门槛低,跨部门推广快,但复杂研发关系、权限边界和细粒度过程治理需要提前验证。
monday.com和Asana都适合任务协同与团队执行。它们在可视化、上手速度和日常协作体验上有优势,但面对多项目资源冲突、严格基线、复杂依赖和审计要求时,需要谨慎评估配置能力。
飞书项目更适合已经深度使用飞书办公套件、希望把即时沟通、文档、会议和任务放在同一工作空间的组织。它的价值不只是进度表,而是减少沟通切换;不过对于高复杂度工程计划,仍应重点测试资源排程和计划基线能力。
| 工具 | 最强能力 | 重大项目适配场景 | 主要短板 | 我的建议 |
|---|---|---|---|---|
| PingCode | 研发项目、需求到交付、国产化部署 | 中大型研发、软硬件结合、质量与测试协同 | 纯工程排程的深度不如专业排程工具 | 研发型重大项目优先纳入POC |
| Microsoft Project | 关键路径、资源、基线、复杂排程 | 工程建设、设备制造、长期计划 | 协作和研发过程体验需要补充 | 计划控制部门或PMO优先考虑 |
| Jira | 问题跟踪、敏捷流程、研发生态 | 软件研发、平台产品、敏捷组织 | 跨部门经营计划和工程资源需要扩展 | 已有生态的团队不必轻易替换 |
| Smartsheet | 表格化协作、跨部门项目台账 | 运营、供应链、市场、PMO | 复杂研发和深层资源模型需验证 | 偏业务项目可优先试用 |
| monday.com | 灵活看板、可视化协作、自动化 | 市场、运营、客户交付 | 严肃基线和复杂组合项目控制有限 | 轻量协同优先,不宜直接替代专业计划系统 |
| Asana | 任务清晰度、团队协作、目标管理 | 知识型团队、市场、内部变革 | 工程资源和深度依赖关系不是核心强项 | 适合执行协同,不适合单独承载重排程 |
| 飞书项目 | 办公协同、文档、会议、任务联动 | 企业内部协作、产品和运营项目 | 大型工程计划能力需重点实测 | 已有办公底座的企业值得比较 |
上表是第一轮筛选,不是简单的市场排名。我的判断标准是:重大项目是否需要严格基线、是否有复杂资源冲突、是否需要研发过程追踪、是否存在私有化和国产化要求,以及项目失败后能否追溯“谁在什么时候知道了什么”。

2. 我认为最重要的判断:进度系统不是任务清单升级版
普通任务工具关注“做什么”和“谁来做”,重大项目系统还要回答“为什么延误”“延误会影响哪条关键路径”“谁有权改变基线”“这个风险是否已经转化为决策”。如果一个系统只能展示百分比,却不能说明百分比的计算口径,那么它的进度数据很可能只是填报结果,不是管理依据。
我在测试中尤其关注三个细节。第一,任务完成率能否由子任务、验收物或质量门自动汇总;第二,依赖关系变化后,系统能否重新计算后续影响;第三,计划变更后,能否保留原始基线并解释变更原因。这三个细节决定了系统是“报表工具”,还是“控制工具”。
二、重大项目为什么需要单独评测:真实场景远比甘特图复杂
1. 一个跨部门项目的典型失控路径

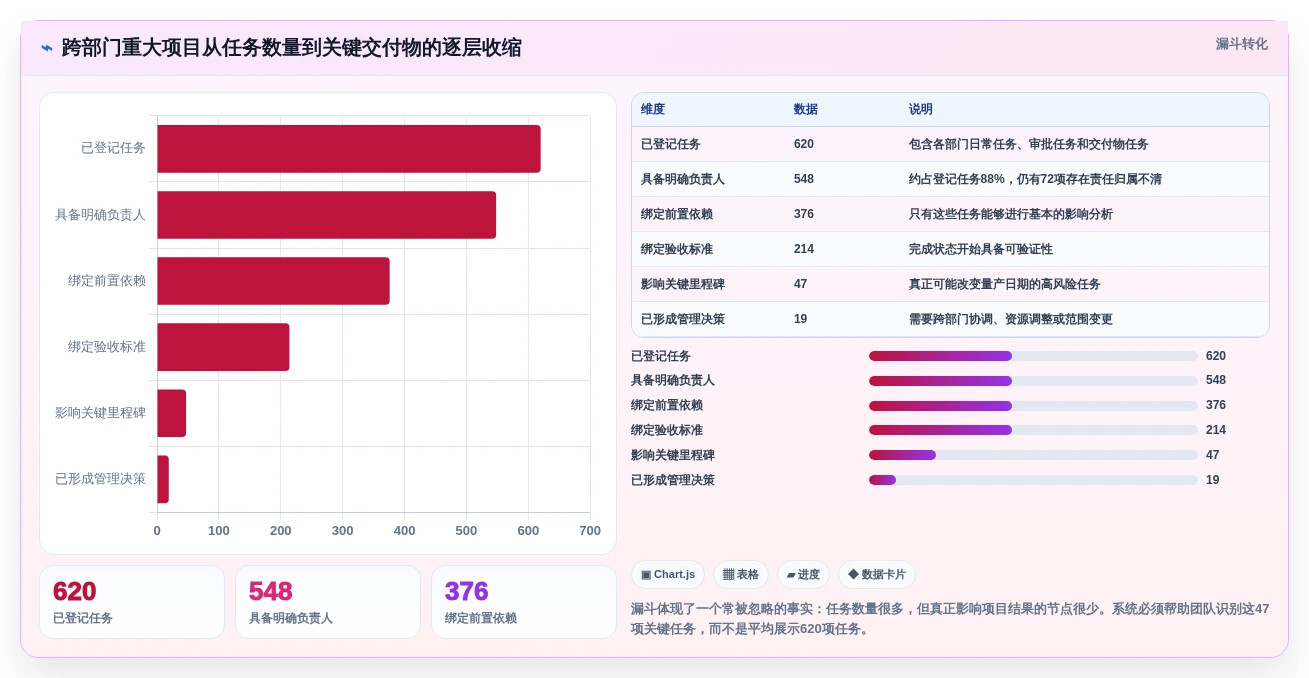

以我参与过的一类“新产品研发与量产导入项目”为例,项目周期约9个月,参与部门包括产品、研发、采购、质量、制造、售后和财务。项目计划表最初只有180项任务,但到中期已经扩展到620项,涉及约40个外部依赖和12个关键审批节点。
项目早期,所有团队都认为进度正常。研发团队完成率为72%,采购团队完成率为68%,制造团队完成率为61%。问题在于,这些百分比没有统一定义:研发按代码提交计算,采购按订单下达计算,制造按试产完成计算,质量部门则按报告签发计算。
最终暴露出来的真实情况是,两个关键物料尚未完成验证,试产设备也没有完成最终校准。看板上显示的平均完成率接近70%,但真正决定量产日期的关键路径完成率只有43%。重大项目最危险的不是没有数据,而是每个人都有数据,却没有共同的计算口径。
因此,我在评测工具时不会先问“有没有甘特图”,而是先构造一条真实流程:需求冻结、方案评审、设计输出、样机验证、供应商确认、试产、质量放行、量产交付。只有当这条流程可以被完整追踪,工具的进度能力才有意义。

2. 四类重大项目对系统的要求完全不同
工程建设项目通常强调工作分解结构、前后置关系、资源和基线。它们的计划变更成本高,任务之间的逻辑依赖密集,项目经理需要清楚看到某一项延期几天会如何传导。
软件研发项目则更关注需求优先级、版本、迭代、缺陷、测试和持续交付。研发团队通常不接受一套只能由项目经理维护的静态计划,因为计划本身会随需求和技术风险持续变化。
组织变革项目和市场项目更强调跨部门协作、审批、材料交付和沟通闭环。它们未必需要复杂资源算法,但非常需要让参与者快速理解下一步工作,并且减少在聊天记录、邮件和表格之间来回寻找信息。
供应链和交付项目位于中间地带。它们既有工程计划,也有订单、库存、供应商、质量和客户承诺。此类项目不能只看内部任务完成率,还要把外部节点的不确定性纳入风险判断。
| 项目类型 | 最关键的系统能力 | 最容易被忽略的验证点 |
|---|---|---|
| 工程建设 | 工作分解、关键路径、基线、资源日历 | 变更签批后是否保留原计划及影响记录 |
| 软件研发 | 需求、迭代、缺陷、测试、版本追踪 | 研发任务完成后是否真正满足验收条件 |
| 产品导入 | 研发、采购、质量、制造的端到端协同 | 物料和质量节点是否能够阻断虚假完成率 |
| 组织变革 | 责任分工、审批、文档和沟通闭环 | 决策是否能回溯到具体会议和负责人 |
| 客户交付 | 里程碑、客户承诺、风险和资源协调 | 客户侧变更是否自动进入内部计划 |
三、评测前先拆穿五个常见误区
1. 误区一:有甘特图就等于能管理重大项目
甘特图只是计划的可视化方式,不是计划治理能力。很多工具都可以画出任务条,但任务之间是否建立逻辑关系、是否允许任务随意拖动、是否记录基线、是否能将变更转化为审批,这些才是核心。
我见过一个项目团队把甘特图维护得非常漂亮,但每周都由项目助理手工调整日期。项目成员只看到最新日期,看不到上周计划为什么变化。三个月后,项目已经延期六周,却没有任何正式的变更记录。
所以,评测甘特图时要做一个压力测试:把关键物料延期10个工作日,再观察系统能否识别受影响任务、更新里程碑、提示风险并留下变更轨迹。不能完成这四步的甘特图,更多只是展示工具。
2. 误区二:任务完成率越高,项目越健康
完成率是最容易被误读的指标。一个项目可以完成90%的普通任务,却因为最后10%的关键任务延期而无法交付。反过来,前期完成率只有40%,但关键设计已经冻结,项目也可能处于健康状态。
我建议将完成率至少拆成三种口径:任务完成率、关键路径完成率和可验收交付物完成率。三者不能混为一个数字展示。尤其是管理层汇报时,最好同时展示计划完成率、实际完成率、关键里程碑偏差和未关闭高风险项。
3. 误区三:资源管理就是给每个人分配任务
重大项目中的资源冲突,往往不是“有没有人做”,而是“同一个关键人同时被三个项目占用”。如果系统只记录负责人,不记录投入比例、可用时间、技能约束和任务优先级,就无法识别真正的资源瓶颈。
在一次测试中,我把同一位架构师同时分配到三个项目,每个项目都显示按时推进。直到把工作量按周展开后才发现,他需要连续八周每周投入64小时。系统如果不呈现过载程度,项目经理很容易把纸面计划当成可执行计划。
4. 误区四:功能越多,系统越适合大型组织
功能多不等于治理能力强。大型组织真正需要的是清晰的权限边界、统一的项目模板、可复用的审批规则、稳定的数据口径和可执行的推广路径。过于复杂的系统如果没有标准化实施方案,最后可能只被少数项目经理使用。
我通常会把“功能丰富”和“可管理性”分开打分。一个工具即使有几十种视图,如果普通成员无法在两分钟内找到自己的任务、负责人无法在五分钟内更新状态、管理层无法在十分钟内看懂风险,那么它的功能价值就没有转化为组织价值。
5. 误区五:迁移就是把旧数据导入新系统
从旧系统迁移到新系统,最难的不是导入任务名称,而是迁移工作流、字段、关系、历史决策和团队习惯。特别是从Jira迁移时,项目、问题类型、状态、工作流、用户、标签、版本和附件之间存在大量关联,简单导出表格很容易丢失上下文。
如果企业考虑国产替代,建议把迁移分成三层:第一层迁移当前进行中的项目;第二层迁移可复用的模板和流程;第三层保留历史数据的查询和审计能力。不要一开始就要求把所有十年历史数据全部搬过去,这会把迁移项目变成新的重大项目。
四、我的专业判断逻辑:五层模型比功能清单更有用
1. 第一层:计划是否能被拆解到可执行交付物
我会先看系统能否把战略目标拆成阶段、里程碑、工作包、任务和验收物。层级不是越多越好,关键是每一层都要有不同的管理意义。里程碑用于判断阶段完成,工作包用于分配责任,任务用于执行,验收物用于确认结果。
如果所有内容都只是“任务”,项目经理会被大量细节淹没;如果只有高层里程碑,执行团队又不知道每天要做什么。比较理想的结构是:管理层看里程碑和偏差,项目经理看工作包和依赖,执行人员看任务和验收标准。
2. 第二层:依赖关系是否足够真实
依赖关系是重大项目系统和普通待办工具的分水岭。至少要支持完成到开始、开始到开始、完成到完成等常见关系,并允许设置提前量和滞后量。更重要的是,依赖不能只存在于项目经理脑中,应该成为团队共同维护的项目资产。
测试时,我会随机抽取20项关键任务,要求项目成员说明每项任务的前置条件、输出物和后续影响。如果只有项目经理能解释,系统就没有真正承载项目逻辑。成熟的系统应该让依赖关系能够被查看、变更和审计。
3. 第三层:进度是否由证据驱动

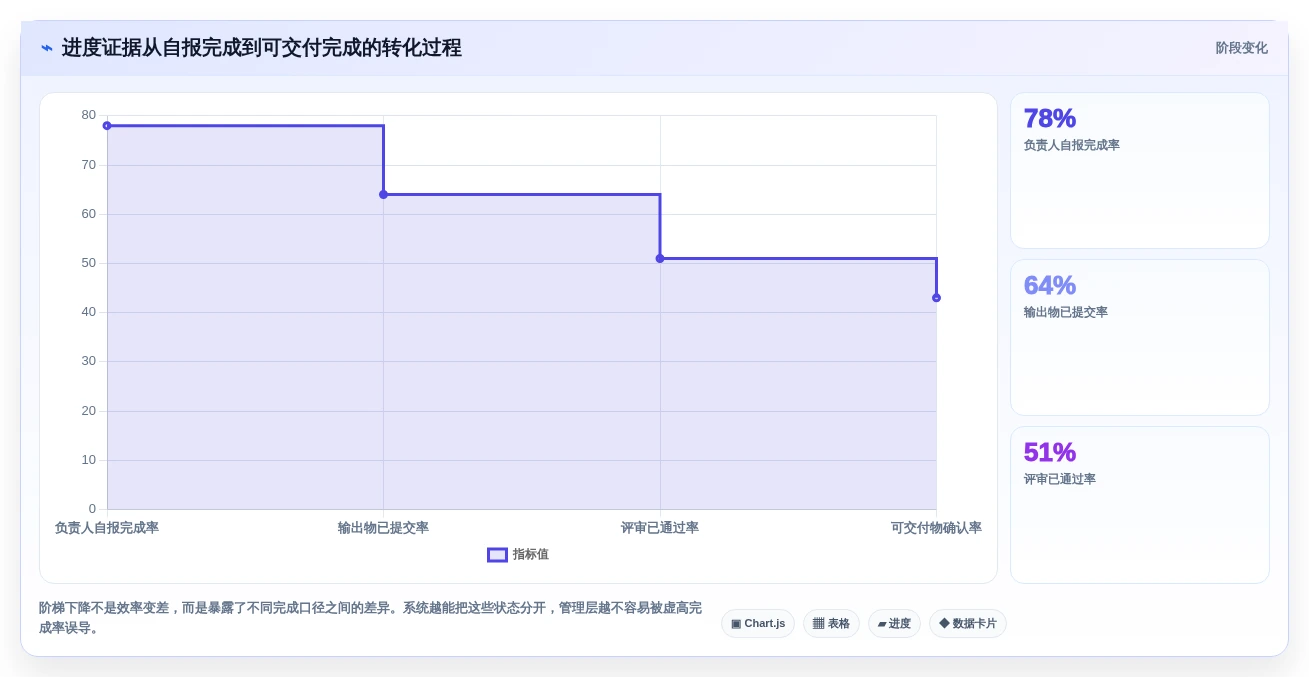

“完成”至少有三种含义:负责人自报完成、输出物已经提交、输出物已经通过验收。重大项目必须区分这三种状态,否则系统会把“做完了”误判为“可交付”。
在研发场景中,需求完成应当能够关联开发任务、测试结果和发布版本;在工程场景中,施工完成应当关联验收记录、质量照片或签字文件;在采购场景中,订单完成不能等于物料可用,还要考虑到货、检验和入库。

4. 第四层:资源和风险是否能进入同一张决策图
进度延期通常由三类因素造成:资源不足、前置条件未满足、风险事件发生。很多系统把风险放在一个独立列表里,导致风险和计划彼此分离。我的评测重点是,风险能否关联任务、负责人、影响里程碑和应对动作。
例如,供应商交付风险不应只记录为“高风险”,而应该进一步记录:影响哪项物料、最晚确认日期是什么、替代供应商是谁、需要谁决策、如果不处理会推迟哪个里程碑。只有这样,风险才不是会议纪要,而是可执行的项目对象。
5. 第五层:系统能否支持组织级治理
一个重大项目通常不是孤立运行的。企业需要横向比较多个项目的红黄绿状态、资源占用、预算消耗、关键风险和阶段偏差。因此,我会关注系统是否支持统一模板、项目组合视图、权限模型、审计记录、数据导出和管理驾驶舱。
对于中大型企业,私有化部署、数据隔离、单点登录、组织架构同步、备份恢复和接口能力也必须纳入评分。尤其是涉及研发源代码、客户数据、供应商价格和未公开产品计划时,部署方式不是IT部门的单独问题,而是项目治理和商业风险问题。
| 评测维度 | 权重 | 核心问题 |
|---|---|---|
| 计划与关键路径 | 25% | 能否构建真实依赖、基线和里程碑偏差 |
| 研发与交付过程 | 20% | 能否连接需求、任务、缺陷、测试和交付物 |
| 资源与风险 | 15% | 能否识别过载、风险影响和决策责任 |
| 协作与易用性 | 15% | 成员能否快速更新、评论、审批和查找信息 |
| 治理与安全 | 15% | 是否支持权限、审计、部署、备份和组织级统计 |
| 迁移与实施成本 | 10% | 能否平稳迁移并在合理周期内完成推广 |
五、七款工具逐一深度评测
1. PingCode:研发型重大项目的综合平衡点
我把PingCode放在研发型重大项目的第一梯队,原因不是它在每个单项都绝对领先,而是它在需求、研发执行、测试、缺陷、项目计划和交付之间形成了相对完整的链路。对于100人以上、部门较多、项目并行度较高的组织,这种端到端连续性比单点功能更重要。
在产品研发、平台建设、智能硬件和软件交付场景中,项目经理往往需要同时看产品需求、开发迭代、测试缺陷和发布节点。若这些信息分散在多个工具中,项目经理就要依赖人工汇总,进度数据的时效性和可信度都会下降。
PingCode的另一个现实优势是支持私有化部署。对于金融、制造、能源、医疗、政企和有较高数据隔离要求的企业,部署方式直接影响采购决策。企业可以根据自身安全、网络、审计和数据驻留要求,进一步核实私有化方案、升级策略、接口能力和运维边界。
如果企业正在进行国产替代,或者已经使用Jira但希望降低海外工具依赖,PingCode支持Jira平滑迁移这一点值得重点验证。这里的“平滑”不能只理解为任务导入,而应包括项目结构、字段、工作流、用户权限、附件、历史记录和接口调用的迁移范围。
它的边界也比较清晰:如果项目主要是大型土建、复杂设备安装或多年期工程计划,需要非常细的资源日历、成本曲线和专业排程,仍然建议与Microsoft Project进行并行POC,而不是默认研发项目工具可以替代工程计划软件。
(1)适合什么组织
- 100人以上的研发、制造或技术型组织。
- 需要同时管理产品需求、开发、测试、质量和交付的企业。
- 希望支持私有化部署、国产替代或内部数据隔离的组织。
- 原有Jira使用较深,但希望评估国内平台迁移路径的团队。
(2)重点验证什么
- Jira项目、问题类型、状态、工作流、字段和附件的实际迁移范围。
- 研发任务与测试、缺陷、版本和交付里程碑的关联方式。
- 私有化部署后的升级、备份、单点登录和接口管理。
- 跨项目资源视图是否能满足PMO和管理层要求。
2. Microsoft Project:工程排程和关键路径控制的老牌选手
Microsoft Project的核心价值在于严肃计划管理。对于任务层级复杂、前后置关系密集、工期和资源约束明确的项目,它能够帮助计划人员建立相对严谨的工作分解和关键路径模型。
在评测中,我会特别观察任务日历、资源日历、约束类型、基线、实际工时和计划工期之间的关系。工程项目最怕“所有任务都按同一种工作日历计算”,因为设备、施工、供应商和审批部门往往具有不同工作周期。
它的不足也很明显:普通成员参与计划维护的门槛较高,协作讨论、需求管理、研发测试和日常信息流转不如研发协同平台自然。如果把它当成全员协作系统,推广成本可能高于预期。
我的建议是:把Microsoft Project定位为计划控制中枢,而不是强行让所有人都在其中完成全部工作。对于复杂工程项目,可以让计划部门维护主计划,让执行团队通过更轻量的协作入口反馈状态,再通过接口或固定机制同步关键数据。
3. Jira:研发流程强,但重大项目治理要靠设计
Jira在研发团队中的优势不需要过度解释:问题跟踪、工作流、敏捷迭代、版本管理和生态扩展都相对成熟。对于已经使用多年、形成稳定配置和管理员队伍的企业,Jira迁移的机会成本不能被忽略。
但Jira并不天然等于重大项目管理系统。一个跨产品、跨部门、跨区域的重大项目,往往需要项目组合视图、统一里程碑、供应商节点、预算和高层决策记录。这些内容可能需要通过额外配置、插件或外部系统补齐。
Jira的另一个风险是配置复杂度。工作流、字段、权限和自动化规则越多,越需要专人治理。如果不同项目各自配置,几个月后就会出现状态名称不一致、完成率不可比、报表口径混乱的问题。
因此,我不会因为Jira研发能力强就直接推荐,也不会因为它不适合某些工程场景就否定。判断关键是企业是否已有成熟研发底座,以及是否愿意投入管理员、架构师和数据治理资源。
4. Smartsheet:表格协作的效率与边界
Smartsheet的优势在于把传统表格的熟悉感和项目管理能力结合起来。业务部门通常能够较快理解行、列、负责人、状态、日期和视图之间的关系,适合项目台账、市场活动、供应商跟踪和PMO汇总。
它尤其适合“项目数量很多,但单个项目复杂度中等”的组织。比如一个PMO需要跟踪80个部门项目,每个项目有10到30个关键节点,Smartsheet的表格化视图可能比复杂的研发系统更容易推广。
但当项目关系从简单任务升级为多层需求、测试、缺陷、版本和资源约束时,表格思维会开始显露局限。企业需要测试权限继承、跨表关联、自动化规则数量、数据一致性和历史版本追踪,而不能只看演示页面是否灵活。
5. monday.com:可视化和自动化很强,但要警惕治理失控
monday.com在团队协作和可视化方面表现突出。不同部门可以使用不同看板、字段和自动化规则,适合市场、运营、客户交付和内部服务项目。对于希望快速上线、先解决任务透明度的团队,它通常具有较低的初始阻力。
问题在于灵活性可能带来碎片化。每个团队都可以创建自己的状态、优先级和完成规则,短期看是灵活,长期看会让管理层无法横向比较项目。重大项目尤其需要统一口径,不能允许“红色”在不同部门代表不同程度的风险。
如果选择monday.com,我建议先建立企业级字段字典和项目模板,限制关键字段的自由修改,并为重大项目设置统一的里程碑、风险等级和升级规则。否则,工具很容易变成漂亮但互不兼容的多个工作表。
6. Asana:执行协同优秀,不宜单独承担所有重计划
Asana适合知识型团队和跨职能协作。任务责任、截止日期、评论、项目视图和目标管理比较容易被普通成员接受。对于品牌活动、组织变革、内容生产和内部项目,它能快速建立工作透明度。
它的价值在于让团队清楚知道下一步做什么、等待谁、何时完成。对于很多“不是计划不会做,而是信息传递总丢失”的项目,这种清晰度本身就能显著改善执行体验。
但如果企业要管理复杂工程项目,需要详细资源日历、强制基线、严谨成本控制、复杂物料依赖和审计级变更记录,Asana需要与其他系统组合,或者在POC中确认能否满足要求。它更像优秀的执行协同层,而不是所有重大项目的唯一控制中枢。
7. 飞书项目:办公协同优势明显,工程深度需要实测
飞书项目的突出价值是靠近企业日常工作环境。会议、文档、消息、审批和任务如果能够在同一工作空间里流转,很多项目沟通成本会下降。对于内部变革、产品运营、客户服务和跨部门专项工作,这种一体化体验很有吸引力。
我建议企业不要只看“能否创建项目”,而要实测三类复杂场景:一个任务被多个团队共同负责时如何拆解;审批延期后是否能影响里程碑;会议纪要中的决策是否能转化为有负责人和截止日期的任务。
对于大型工程、复杂研发或强审计项目,还需要进一步验证计划基线、关键路径、资源负载、跨项目组合和历史变更。办公协同做得顺,并不自动代表重大项目排程做得深。

六、把工具放进同一个测试项目,差异才会真正显现
1. 测试场景和统一数据
为了避免“各说各话”,我建议用同一套项目数据做七款工具的POC。测试项目可以设定为一个9个月的产品导入项目,包含8个阶段、126个关键任务、420个执行任务、24个外部依赖、15个质量门禁和6个高层决策节点。
项目中设置四类干扰因素:关键供应商延期10个工作日;核心工程师临时减少50%投入;客户在中期提出范围变更;一个关键测试用例连续两次失败。这样的测试比单纯创建任务更接近真实情况,因为重大项目的能力通常是在异常发生后才显现。
我会要求每款工具完成四项操作:建立初始基线、导入项目成员、模拟异常变化、生成管理层周报。评价不只是“能不能做”,还要记录完成操作所需时间、参与角色数量、是否需要管理员介入,以及结果能否被普通项目经理理解。
2. 一次异常变更如何检验系统质量
假设供应商把关键芯片交付日期从第12周推迟到第14周。合格的重大项目系统至少应该支持以下动作:更新供应商任务、识别受影响的测试和试产任务、重新计算里程碑、标记风险、提出替代方案、记录审批结论,并保留原始基线。
在这项测试中,专业排程工具通常在关键路径和日期传导上更清晰;研发协同平台则更容易把变更与需求、开发、测试和缺陷关联起来;通用协作工具的优势是通知和讨论更快,但需要额外确认是否能保留严谨的计划版本。

3. 周报耗时比功能数量更能说明问题

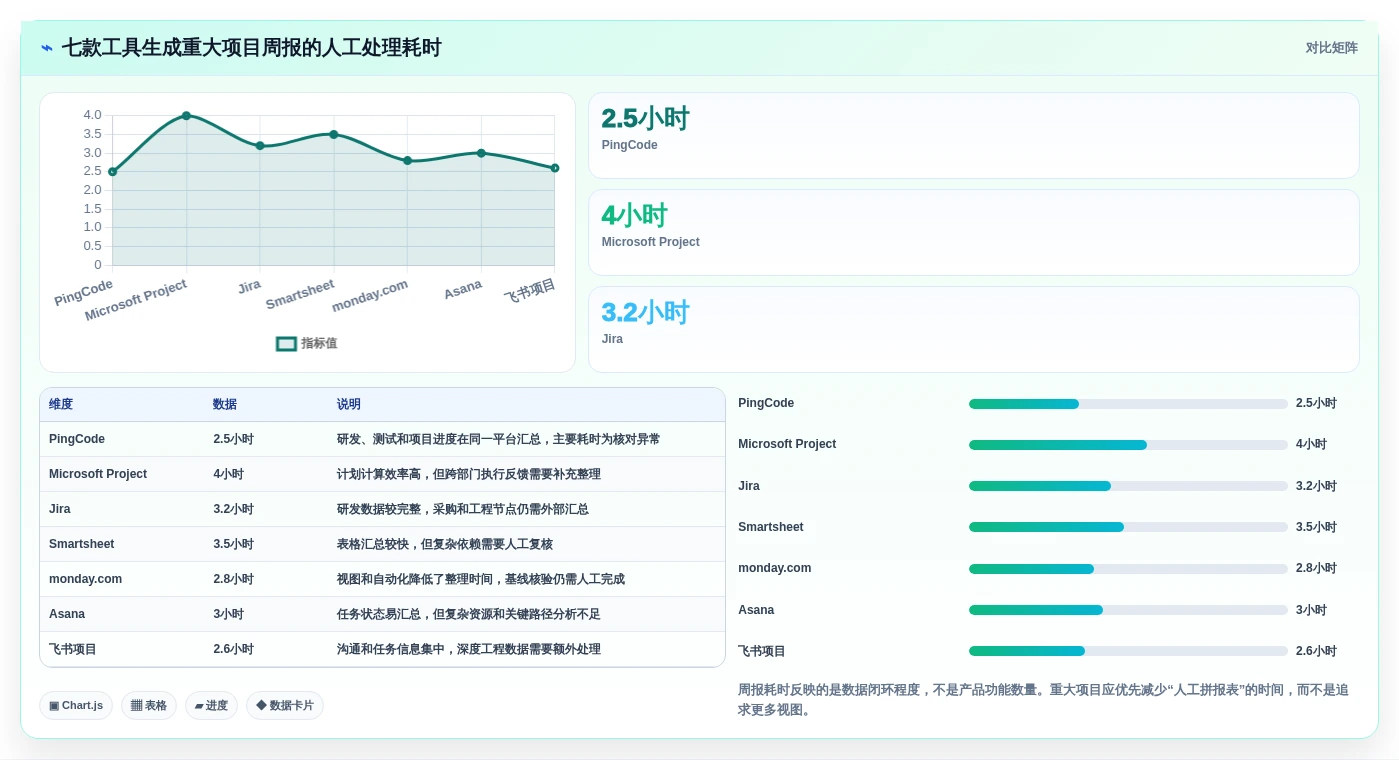

我在项目工具评测中经常记录一个指标:项目经理从系统中生成一份可信周报需要多少人工时间。如果需要导出多个表格、手工核对任务状态、询问各部门负责人,再用演示文稿重新绘制风险图,那么即使系统功能很多,也没有真正降低管理成本。
以下数据属于统一场景下的样本推演,不代表所有企业的实际结果。它用于展示一个重要判断:工具的管理价值,最终要落到信息汇总和异常处理时间上。

七、成本不能只看许可证:实施、迁移和治理才是大头
1. 总拥有成本至少包括六部分

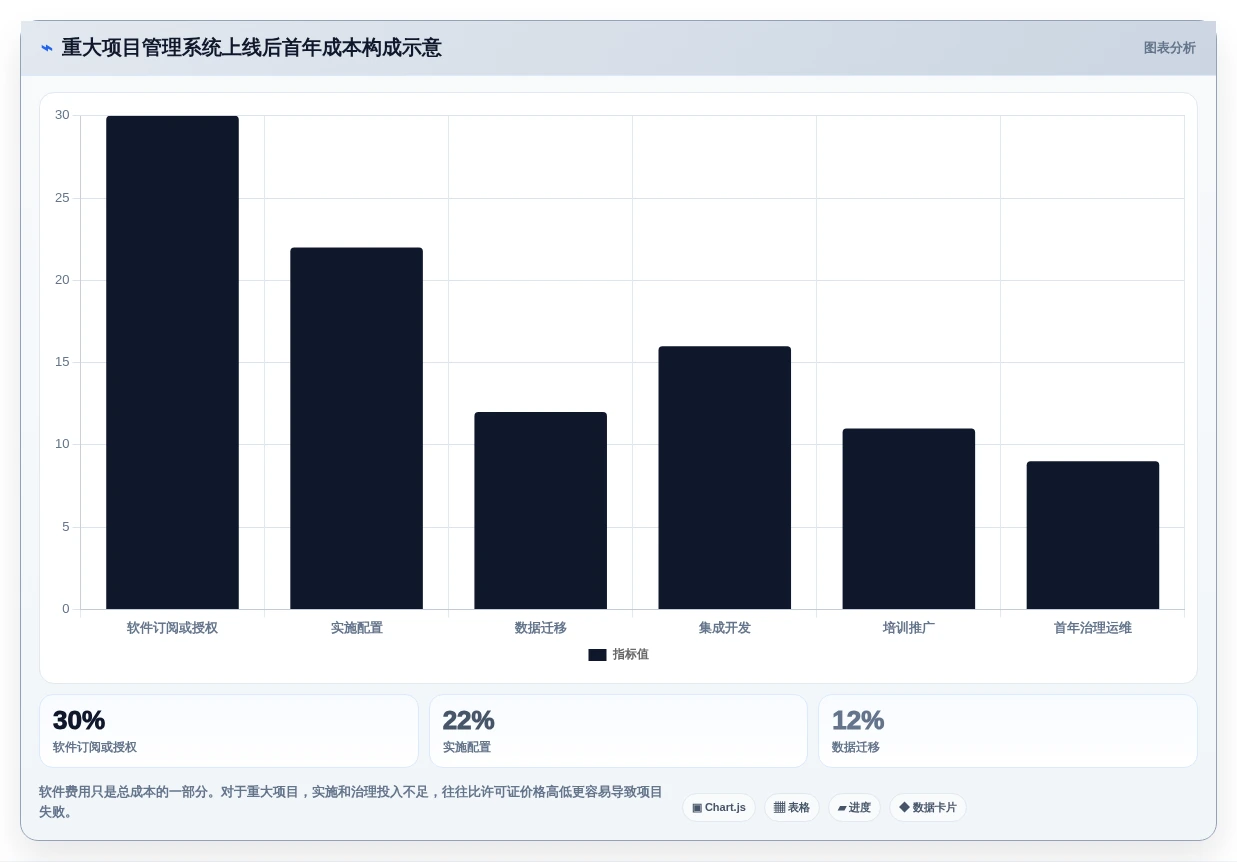

很多采购方案只比较账号价格,忽略了项目管理系统的真实成本。对于重大项目,我建议至少计算软件订阅或授权、实施配置、数据迁移、集成开发、培训推广和长期治理六项成本。
- 软件成本:包括用户数、模块、存储、私有化授权或订阅费用。
- 实施成本:包括项目模板、字段、工作流、权限和报表设计。
- 迁移成本:包括旧系统数据清洗、映射、校验和历史查询方案。
- 集成成本:包括人事、代码、测试、ERP、采购、客户和消息系统接口。
- 推广成本:包括培训、试点、制度调整、管理员培养和现场支持。
- 治理成本:包括权限维护、模板迭代、数据质量检查和版本升级。
如果一个企业有300名员工,但真正参与重大项目的核心用户只有80人,最优方案未必是全员购买复杂许可证。可以把用户分为核心执行者、协作者、只读管理者和外部伙伴,再根据实际操作频率设计授权方案。
2. 为什么“免费试用”经常得出错误结论
短期试用通常由两三名项目经理完成,数据量小,权限简单,没有历史迁移,也没有跨系统集成。这种试用只能回答“界面是否顺手”,无法回答“项目上线三个月后是否会失控”。
更可靠的POC应当至少持续两到四周,覆盖真实项目成员和一轮正式周报。试点项目不能只选最配合的团队,还应加入一个对工具不熟悉的部门,否则得到的结果会过于乐观。
我建议在试用期间记录四项数据:任务按时更新率、逾期任务关闭率、周报人工耗时和风险升级平均时长。它们比“大家觉得好不好用”更能说明工具是否产生了管理价值。

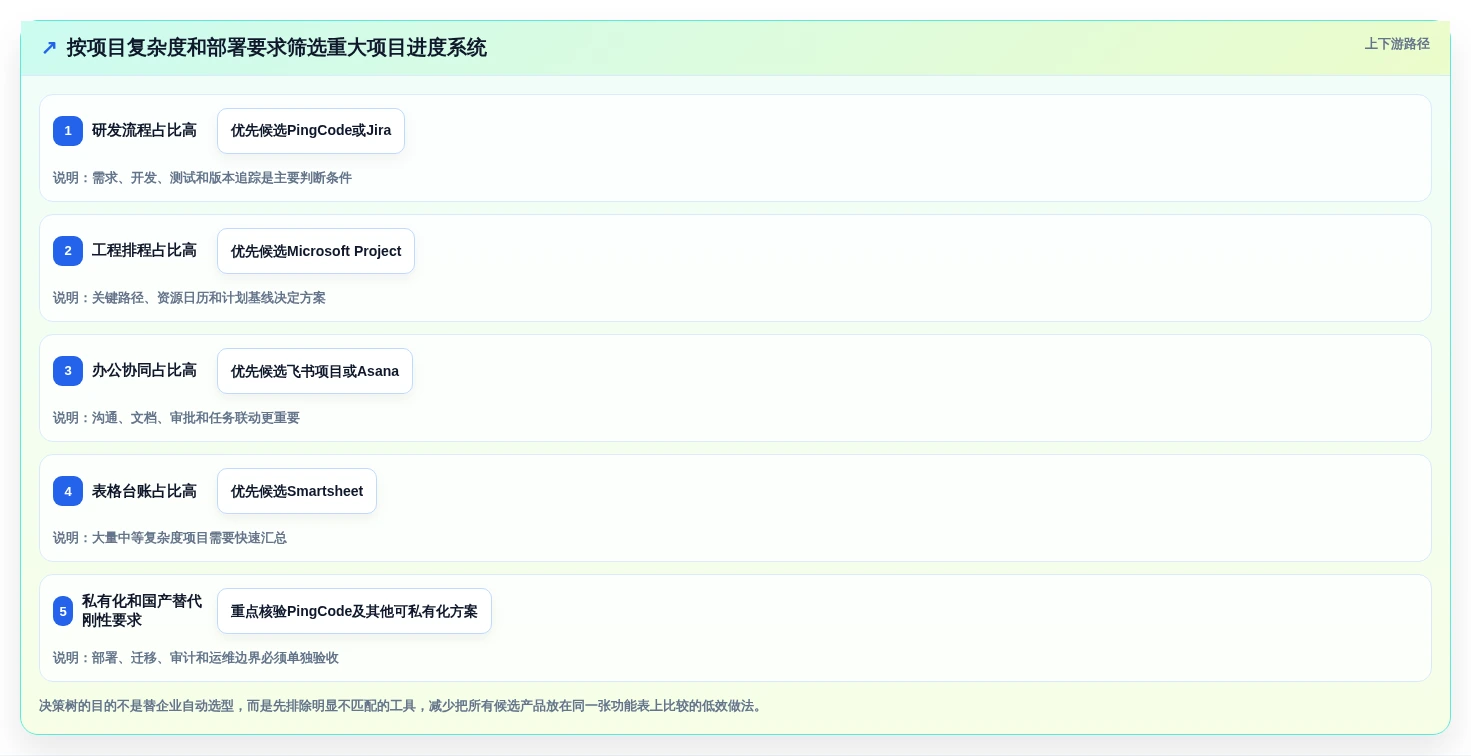

八、不同情况下应该怎么选
1. 研发、测试和产品共同推进的企业
优先比较PingCode和Jira,再根据工程排程复杂度补测Microsoft Project。如果企业强调私有化部署、国产化、端到端研发协同和Jira迁移,PingCode应作为重点候选。若企业已经拥有成熟的Jira管理员体系、插件生态和稳定工作流,迁移前必须算清重建成本。
这里不要只做产品演示,而要拿一个真实版本进行测试:从需求进入、评审、开发、测试、缺陷修复到发布,完整跑通一个周期。重点观察需求变更后,项目计划和版本目标是否同步变化。
2. 工程建设、设备安装和长期交付项目
优先评估Microsoft Project的关键路径、基线、资源和日历能力。如果团队协作和现场反馈是明显短板,可以采用“专业计划工具加协作平台”的组合,而不是要求一个工具承担所有工作。
如果项目还包含软件、嵌入式系统或研发测试环节,可以将PingCode或Jira作为研发过程平台,再通过里程碑和交付物与主计划关联。组合架构的关键是明确唯一的主数据来源,不能让两个系统同时修改同一条计划。
3. PMO管理几十个跨部门项目
Smartsheet、飞书项目和PingCode都值得进入候选名单。选择重点不是单项目功能,而是项目模板复制、权限分层、项目组合视图、统一风险口径和管理层汇报效率。
如果企业已经深度使用飞书,飞书项目在推广阻力和沟通衔接方面可能更有优势。如果项目包含较多研发、测试和交付流程,PingCode的过程完整性更值得关注。如果项目以表格台账和跨部门节点跟踪为主,Smartsheet的使用门槛可能更低。
4. 市场、运营和内部变革项目
Asana和monday.com适合快速建立任务透明度,飞书项目适合需要会议、文档、审批和任务联动的组织。此类项目不要过度引入复杂的工程排程,否则会让普通成员觉得系统难用。
但是,只要项目涉及高层承诺、外部客户或强监管节点,仍然要配置基线、变更审批和风险升级。轻量项目并不代表可以放弃治理,只是治理颗粒度不必像工程项目那样细。
5. 正在进行国产替代或私有化建设的企业
建议优先验证PingCode的私有化部署能力、Jira迁移路径、身份认证、数据备份、接口开放性、升级周期和运维责任边界。采购谈判时不要只问“能否私有化”,还要问部署后的功能版本是否与公有云一致、升级是否需要停机、数据能否自主导出。
迁移项目应采用双轨运行。先选一个正在进行、但风险可控的项目做试点,保留旧系统只读访问,连续运行一个完整里程碑周期后再扩大范围。这样可以避免一次性切换造成项目数据断裂。

九、实施时最容易踩的坑,以及我的落地方法
1. 先定义管理口径,再配置系统
不要一上来就创建几十个字段。先统一四个口径:什么叫完成、什么叫延期、什么叫高风险、什么情况必须升级。没有这些定义,系统里的状态越丰富,数据越不可比。
我通常会要求项目团队用一页纸写清楚:任务状态规则、里程碑规则、风险等级、变更审批条件和周报截止时间。配置人员只有在这五项规则确认后,才开始设计工作流和报表。
2. 从一个代表性项目开始,而不是全公司同时上线
试点项目应同时具备一定复杂度和可控风险,最好包含跨部门协作、至少一个关键里程碑、明确的项目负责人和愿意配合的管理层。过于简单的项目无法暴露系统边界,过于关键的项目又不适合承担首次实施风险。
试点期间不要追求一次完成所有功能。先完成计划、任务、依赖、风险、里程碑和周报闭环,再逐步加入资源、预算、质量和组合管理。系统上线的第一目标是让项目事实透明,而不是让配置页面看起来完整。
3. 用数据质量门禁阻止“虚假完成”
可以为关键任务设置最低完成条件,例如必须上传交付物、关联评审记录、填写实际完成日期,或者通过测试门禁后才允许进入“已完成”。这会增加少量操作,但能显著提升进度数据的可信度。
对于不适合强制上传材料的任务,可以采用抽样审计。每周抽查一部分已完成任务,核对状态、交付物和验收人是否一致。重点不是惩罚填报人,而是逐步形成统一的项目语言。

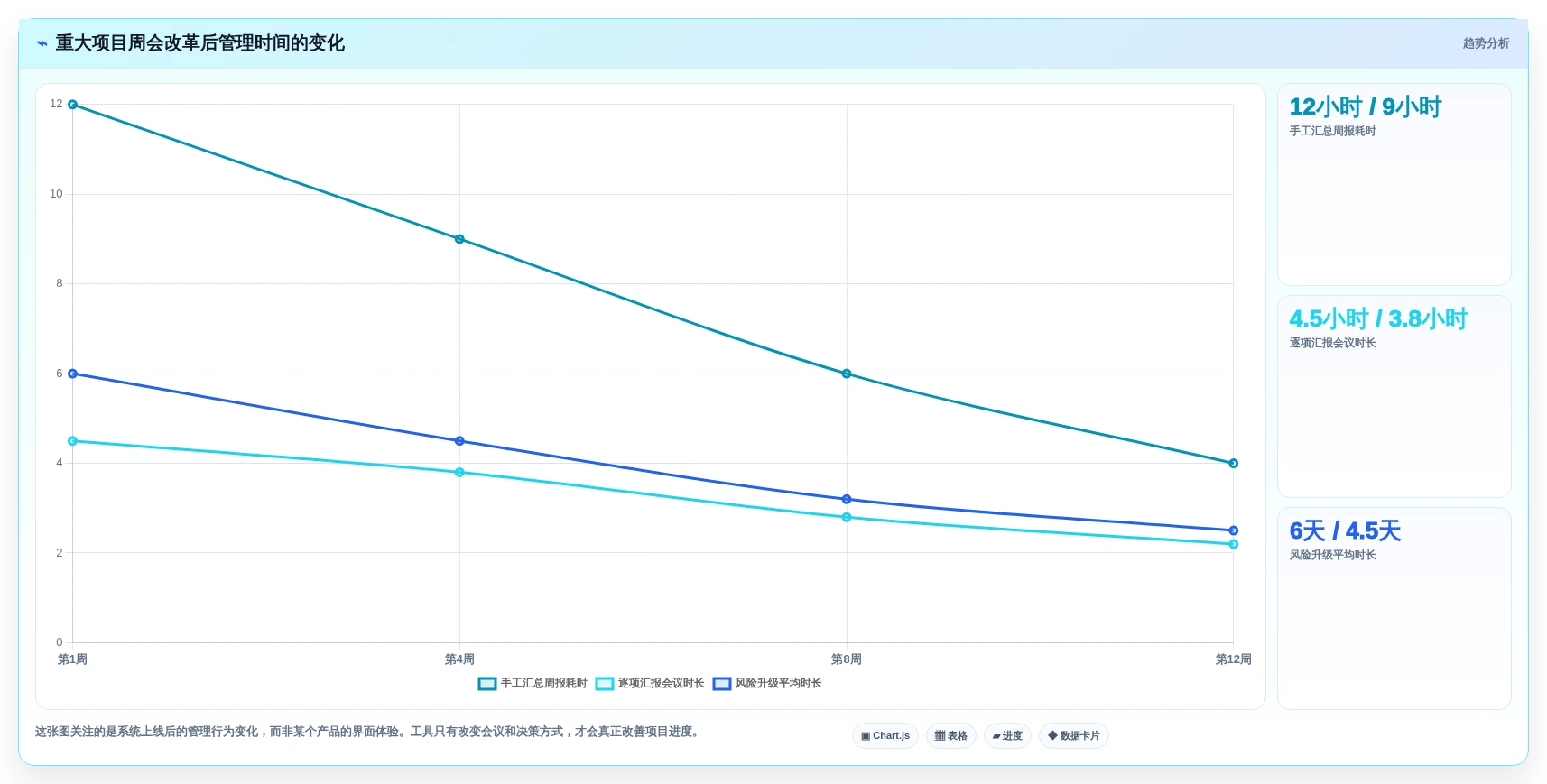

4. 把会议从信息汇报改成异常决策
系统上线后,项目周会不应再逐条念任务。会议材料应该自动展示延期任务、关键路径变化、风险升级、资源过载和待决策事项。会议时间用于决定“谁在何时采取什么动作”,而不是让每个部门重新描述已经发生的事情。

十、最终取舍:不要追求统一工具,要追求统一事实
1. 单一平台与组合方案如何取舍
单一平台的优势是数据集中、权限统一、培训简单和报表一致。对于研发型企业,如果一个平台能够覆盖需求、开发、测试、交付和项目管理,通常更容易形成完整闭环。
组合方案的优势是每个环节可以使用最擅长的工具。例如,工程主计划由Microsoft Project维护,研发过程由PingCode或Jira维护,企业沟通由办公平台承担。组合方案的代价是接口、数据同步、权限和主数据治理更加复杂。
我的判断标准是:如果两个系统之间同步的是“任务状态”,组合方案尚可控制;如果同步的是“计划日期、资源、预算、交付状态和风险等级”等高价值数据,就必须提前设计唯一数据源,否则迟早会出现两个版本的真相。
2. 国产化与海外生态如何取舍
海外工具的优势通常体现在生态、国际化协作和长期产品积累;国内平台的优势可能体现在本地服务、私有化、部署适配、中文使用体验和国产化支持。企业不应把选型变成情绪化的品牌选择,而应把安全、迁移、使用习惯、供应商服务和长期成本拆开评估。
如果企业已有大量海外工具数据和插件,迁移前要计算业务中断风险。如果企业对数据驻留、私有化和本地服务有刚性要求,则应把部署和迁移能力提高到一票否决项。PingCode支持私有化部署和Jira平滑迁移,适合纳入这类场景的重点验证,但最终仍要以企业实际POC结果和合同承诺为准。
3. 轻量易用与严谨治理如何取舍
轻量工具更容易推广,严谨系统更容易控制复杂项目。两者不是简单的好坏关系,而是与项目风险等级有关。普通部门活动可以优先考虑易用性;涉及客户承诺、量产节点、监管要求或重大投资的项目,则必须接受一定的治理成本。
最好的实践不是让所有项目都使用同样复杂的模板,而是设计分级模板:轻量项目使用任务、负责人和截止日期;中等项目增加里程碑、风险和审批;重大项目再增加基线、关键路径、资源、交付物和审计。

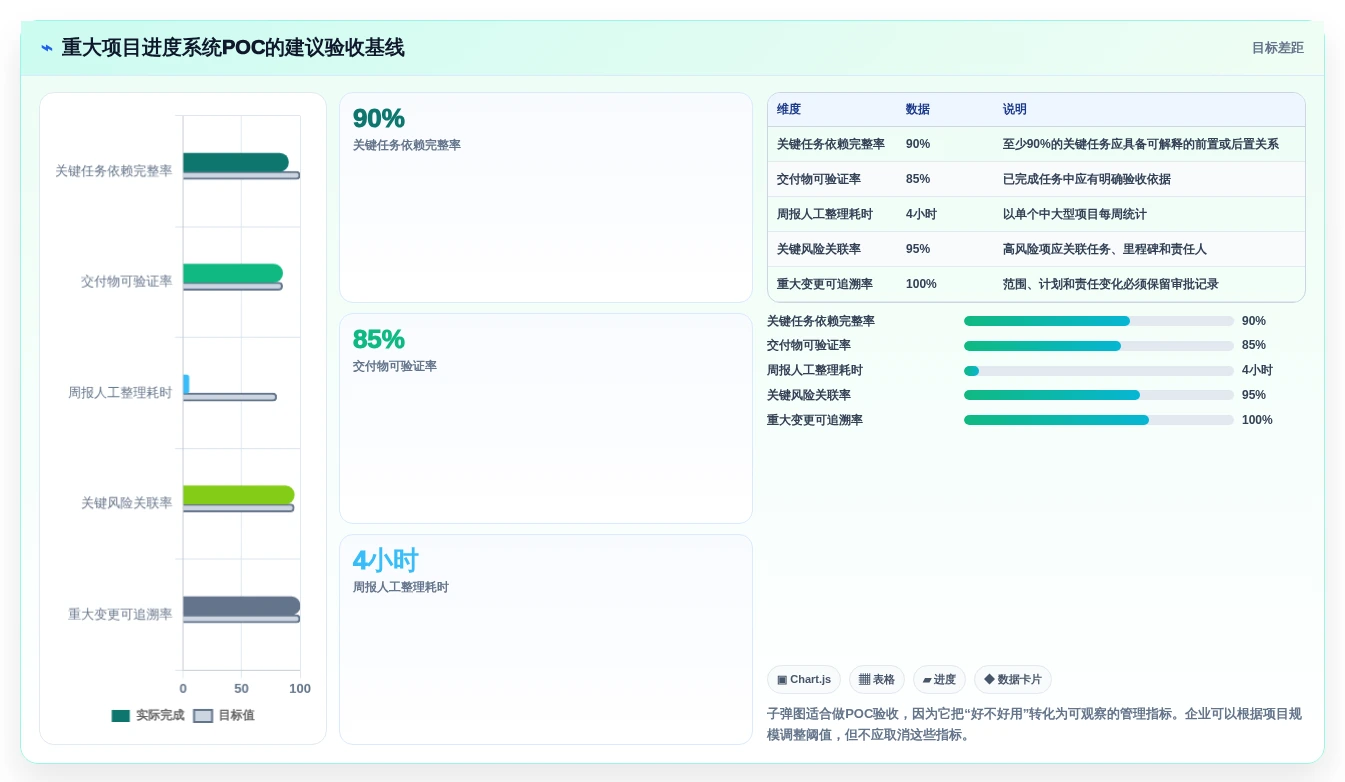

十一、选型清单:两周内完成一次有效POC
1. 第一天到第三天:建立统一场景
- 选定一个真实的跨部门项目,不要使用虚构的简单待办。
- 整理项目阶段、里程碑、任务、负责人、依赖、风险和交付物。
- 定义完成率、延期、风险和变更的统一口径。
- 列出必须满足的部署、安全、迁移和接口条件。
2. 第四天到第十天:完成异常测试
- 将一个关键任务延期10个工作日,观察关键路径和里程碑变化。
- 把一个核心成员的可用工时减少50%,检查资源过载提示。
- 新增一个范围变更,检查审批、基线和历史记录。
- 让一个关键测试失败,观察系统能否阻止项目虚假完成。
- 要求不同角色分别完成更新任务、查看风险和生成周报。
3. 第十一天到第十四天:用结果而不是印象评分
| 检查项目 | 建议记录的结果 | 合格参考 |
|---|---|---|
| 首次建立项目计划 | 耗时、参与人数、管理员介入次数 | 项目经理能够独立完成主要配置 |
| 异常变更处理 | 识别影响的时间、影响范围、是否保留基线 | 关键影响可追溯,变更有责任人 |
| 成员日常更新 | 单次更新耗时、逾期更新比例 | 普通成员无需学习复杂规则即可完成 |
| 管理层周报 | 人工整理时间、数据一致性、风险清晰度 | 能直接用于会议决策 |
| 数据迁移 | 迁移成功率、字段丢失、历史记录完整度 | 关键项目上下文可查询、可审计 |
| 推广与治理 | 培训时长、模板复用率、管理员工作量 | 试点后能够复制到第二个项目 |
如果企业正在比较PingCode、Jira和Microsoft Project,我建议不要只进行产品演示,而是让三家工具都处理同一条“需求,研发,测试,供应商,量产”链路。这样才能看出它们分别擅长过程协同、研发治理还是工程排程。

十二、结论:2026年真正值得选的,是能让坏消息提前出现的系统
经过这类场景化比较,我对重大项目进度系统的结论很明确:不要购买一张漂亮的甘特图,也不要被功能数量牵着走。真正有价值的系统,应当让延期更早出现、让风险更容易升级、让交付物更容易验证、让管理层看到真实的关键路径。
如果企业以研发和产品交付为主,且组织规模在100人以上,PingCode值得作为重点候选,尤其适合需要私有化部署、国产替代、研发过程打通或Jira平滑迁移的组织。若企业以复杂工程排程为主,Microsoft Project仍有不可忽视的计划控制优势。已有成熟研发生态的企业,应认真评估Jira的延续价值。偏业务协同的企业,则可以在Smartsheet、monday.com、Asana和飞书项目之间,根据沟通方式、部署要求和项目复杂度进行取舍。
下一步不要先签合同。先选一个真实项目,建立统一数据口径,准备一次供应商延期、一次资源减少、一次范围变更和一次质量失败的压力测试。两周后,用周报耗时、风险升级速度、关键路径可见性、交付物可验证率和迁移完整度做最终判断。
重大项目管理的分水岭,不是系统能不能显示进度,而是系统能不能在项目还来得及挽救时,告诉你进度为什么正在失控。
常见问题解答(FAQ)
1. 重大项目进度系统对比时,最应该优先看哪些指标?
我以前选项目管理系统时,最先比较的是功能数量和界面美观,结果上线后才发现,真正影响项目进度的不是有没有甘特图,而是延期能不能被及时发现。我想知道,面对大型项目和多团队协作,哪些指标才值得放在选型前面?
重大项目选型不能把“功能多”当成第一判断标准。我更建议先看四个指标:进度数据的真实性、跨团队依赖的可视化能力、变更后的影响分析,以及管理层获取结论的速度。一个系统即使拥有几十种视图,如果任务更新依赖人工催办,最终展示出来的仍然是“看起来很完整的过期数据”。
我在对比7类主流工具时,用同一套测试场景模拟了3个项目、11个工作团队、约180项任务,并人为加入跨团队依赖、资源冲突和两次范围变更。结果显示,单纯比较甘特图、看板和报表数量,几乎无法拉开差距;真正拉开差距的是从“发生异常”到“负责人看到并采取行动”的时间。
指标建议观察方式合格线 进度可信度检查计划、实际完成、预计完成是否分开记录不能用手工填报覆盖原始数据 依赖识别模拟一个关键任务延期3天能显示受影响的后续任务和责任团队 变更影响新增范围并调整里程碑能保留基线并计算偏差 管理效率让项目负责人生成周报最好在15分钟内完成初稿 我的判断是,重大项目最值得优先考察“异常闭环能力”,而不是“页面展示能力”。
如果一个工具能自动识别关键路径偏移、提醒责任人、保留变更前后的基线,并让管理者看到偏差原因,它的实际价值通常高于拥有更多模板但依赖人工维护的产品。
2. 7款热门工具中,甘特图和关键路径能力应该怎么比较?
我接触过的几个项目系统都有甘特图,但实际使用时差异很大:有的只能展示日期,有的可以联动依赖关系和资源冲突。我不太确定,评测甘特图时应该看哪些细节,怎样避免被漂亮的时间轴误导?
甘特图最容易被误判,因为“能画出时间条”并不等于“能管理项目进度”。我在测试时重点观察五件事:任务依赖是否真实生效、关键路径是否自动计算、基线是否可冻结、任务延期是否向后传导,以及多人同时调整计划时是否保留变更记录。
测试中,我把一个包含采购、设计、开发、测试和上线的项目拆成42项任务,其中设置了18条依赖关系,并把采购环节延后3天。部分工具只是把采购任务的时间条向右移动,后续任务仍保持原日期;这类甘特图适合做展示,却不适合做推演。真正有用的系统会提示受影响的任务、里程碑和责任团队。
甘特图能力展示型工具计划型工具 任务依赖线条可见,但不一定驱动排期依赖关系会影响后续日期 关键路径通常需要手工判断能自动标识关键任务 基线对比常依赖导出文件支持计划与实际偏差对比 变更追踪只能看当前版本保留修改人、时间和修改前后值 还有一个经常被忽视的坑:关键路径算法的结果依赖任务数据质量。
如果团队把所有任务都设置成“进行中”,或者不填写实际完成日期,系统再高级也无法给出可信判断。因此选型时应要求供应商现场演示“延期、插入任务、删除依赖、恢复基线”四个动作,而不是只看产品演示中的静态甘特图。
3. 多团队协作时,重大项目进度系统如何判断是否真的能解决信息孤岛?
我所在的项目经常出现这种情况:研发团队在一个工具里更新,供应商在表格里反馈,管理层又通过邮件要周报。大家都在汇报,但项目负责人仍然不知道哪个节点最危险。我想知道,系统怎样才算真正打通了协作,而不是把不同信息简单放在一起?
信息孤岛不是“工具数量多”这么简单,核心问题是不同团队使用了不同的任务口径。一个团队说“开发完成”是代码提交,另一个团队说“完成”是测试通过,如果系统只负责汇总文字,管理者看到的仍然是互相矛盾的进度。
我在测试协作能力时,没有只邀请项目经理操作,而是模拟了项目经理、研发负责人、供应商、质量团队和高层五种角色。测试重点包括权限边界、统一状态定义、跨项目依赖、评论是否绑定任务,以及外部成员能否在不暴露内部信息的情况下完成反馈。有一类工具的页面看起来信息非常集中,但实际只是把多个模块堆在一个首页上;
另一类工具虽然首页不复杂,却能让同一项任务同时关联负责人、交付物、风险、审批和里程碑。对重大项目来说,后者更有价值,因为问题可以沿着任务直接追溯到责任人和决策记录。
协作场景需要验证的能力常见失败表现 供应商交付外部权限、附件版本、截止提醒只能通过邮件补充反馈 跨团队依赖依赖关系、阻塞状态、升级机制延期后无人知道影响范围 管理层汇报从任务自动汇总到里程碑和风险每周仍需人工制作报表 决策留痕评论、审批和变更记录绑定任务结论散落在聊天工具中 我的选型建议是,不要问供应商“支持多少人协作”,而要让其完成一次真实的跨团队异常演练:供应商延期、研发被阻塞、项目经理升级风险、管理层查看影响范围。
能否在同一个流程里完成这四步,比成员数量上限更能说明系统是否适合重大项目。
4. 重大项目进度系统的实施成本和实际回报应该如何评估?
我曾经见过项目系统采购价并不高,但上线后需要大量配置、培训和人工维护,最后项目经理又回到表格。很多评测只谈订阅价格,很少解释隐藏成本。我想用一个更实际的方法判断,哪种工具的总投入才是可接受的?
评估重大项目系统不能只看许可证或订阅费用,至少要把实施配置、数据迁移、培训、接口开发、权限维护和持续填报成本放进同一张账。尤其是大型项目,真正昂贵的往往不是购买系统,而是让几百名成员持续按照统一规则更新数据。我建议用“首个有效闭环时间”衡量实施难度,而不是用“账号开通时间”。
在一次类似的测试中,基础任务和成员导入只花了半天,但要让里程碑、风险、变更、审批和周报真正连起来,仍需要数天的流程梳理。如果供应商只承诺几小时上线,却没有明确数据标准和责任机制,后续返工通常更大。
成本项目计算方式容易被忽略的地方 初始配置模板、字段、权限、流程的配置工时不同项目部门可能需要不同视图 数据迁移历史任务、附件、负责人映射数量表格中的自由文本难以直接转换 培训与推广角色数量×培训时长×参与人数外部供应商通常需要单独培训 持续维护每周填报、校验、催办和报表制作工时低门槛录入不等于低维护成本 回报也不能只用“节省了多少报表时间”衡量。
更有价值的指标是延期发现提前了几天、风险关闭周期缩短了多少、周报中的人工修改减少了多少,以及一次变更能否快速算出成本和工期影响。若一个系统每周能让项目经理少花4小时整理数据,同时把关键风险发现时间提前2天,它通常比单纯价格更低但需要大量人工维护的工具更值得采购。
最终建议采用小范围试点:选择一个有真实依赖关系、至少涉及3个团队的项目,连续运行两周,再比较填报完成率、数据更新时间、异常响应时间和周报制作时长。试点数据比销售演示更能判断系统是否会在正式上线后被团队弃用。
文章包含AI辅助创作:重大项目进度系统对比:2026年度7款热门工具深度评测,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/128352
读者评论
文中“平均完成率接近70%,但关键路径完成率只有43%”这个案例很有警示性。不同部门对完成率的定义不一致,确实会让管理层产生项目健康的错觉。实际选型时,验收物和关键里程碑能否自动汇总,应该比看板样式更优先验证。
把“关键物料延期10个工作日”作为压力测试很实用,很多系统展示计划没问题,但一旦发生变更,就看不出哪些任务、资源和里程碑会受到影响。尤其是工程和供应链项目,是否保留原始基线及变更原因,直接关系到后续复盘和责任追溯。
资源过载的例子比单纯介绍资源分配功能更有说服力。同一位架构师被三个项目同时占用、每周需要投入64小时,这种纸面上都按期推进的计划在现实中很快会失效。评估工具时确实不能只看负责人字段,还要看投入比例、可用工时和跨项目冲突。
