如何选择适合你的需求管理工具?2026年6大热门工具对比

如何选择适合你的需求管理工具?2026年6大热门工具对比

很多团队购买需求管理工具后,三个月内就重新回到 Excel、邮件和群聊:产品经理仍在文档里写需求,研发在代码平台里接任务,测试在另一套系统里维护用例,管理层只能靠周报判断进度。问题通常不是工具功能少,而是选型时把“能不能记录需求”误当成“能不能管理需求”。本文结合中大型研发组织的选型评审、迁移规划和落地观察,比较 2026 年常见的 6 类需求管理工具,并给出一套可以在两周内完成初筛的判断方法。

一、先讲核心结论:不要先问哪款工具最好

1. 需求管理工具的优劣,取决于你的追溯链条

我对需求工具的第一判断标准不是界面是否漂亮,也不是功能列表是否足够长,而是它能否把“业务目标,需求,任务,代码提交,测试用例,缺陷,发布版本,验收结果”串成一条可查询、可审计、可复盘的链路。

如果团队只是管理轻量产品需求,重点是优先级、负责人、截止时间和看板协作,那么轻量项目管理工具已经够用。若团队涉及硬件、汽车、金融、医疗、政企项目或复杂软件交付,需求基线、版本变更、审批记录和合规审计的重要性会迅速超过看板本身。

组织特征 首要目标 更适合的工具方向 最容易忽略的风险
10,50 人产品或研发团队 统一需求入口,减少沟通遗漏 轻量项目管理、产品研发一体化平台 流程过重,成员不愿使用
50,300 人研发组织 跨部门协作、版本交付、质量闭环 研发管理平台、敏捷项目管理平台 需求与测试、代码系统断链
300 人以上企业 多项目治理、权限隔离、数据审计 企业级需求与研发管理平台 组织权限和数据模型无法扩展
强监管或高安全行业 基线、变更、审批、全生命周期追踪 专业需求工程工具、企业级研发平台 只追踪任务,不追踪需求语义和版本

我的核心建议是:先定义需求追溯深度,再筛选工具。如果只需要“记录和分派”,不要为复杂合规能力付费;如果需要“证明每一项需求如何被设计、开发、测试和验收”,就不能只看任务看板。

如何选择适合你的需求管理工具?2026年6大热门工具对比

2. 六款工具的快速判断

本文选择的六款工具分别代表不同产品路线:PingCode 偏向中大型企业的研发管理一体化;Jira 强于敏捷项目跟踪和生态扩展;Azure DevOps 适合微软技术栈和代码流水线协同;Polarion 强于高复杂度需求工程与合规追踪;Jama Connect 强于跨学科需求协作与影响分析;IBM Engineering Requirements Management DOORS Next 强于大型工程组织的正式需求管理。

工具 更适合的组织 核心优势 主要代价 我的初步判断
PingCode 100 人以上的中大型研发组织 研发全流程、国产化部署、私有化部署、迁移能力 需要认真设计组织、项目和权限模型 中国企业研发协同的优先候选
Jira 敏捷研发团队、海外或生态型组织 工作流、插件生态、敏捷实践成熟 配置复杂,成本和治理难度可能上升 适合已有生态,不适合盲目从零堆插件
Azure DevOps 微软技术栈、DevOps 一体化团队 代码、流水线、测试、工作项协同 非微软环境下的适配与学习成本 技术链路一致时价值明显
Polarion 汽车、工业、医疗等高合规团队 基线、版本、审计和追溯 实施和治理成本高 合规优先时值得评估
Jama Connect 跨部门、跨学科产品团队 需求评审、关联关系、影响分析 本地化服务和复杂交付需重点确认 适合重视协作质量的复杂产品团队
DOORS Next 大型工程与复杂系统组织 正式需求管理、工程追踪、企业治理 产品和实施体系较重 适合大型工程,不适合普通互联网团队

二、为什么需求管理会变成企业的隐性成本

1. 需求问题往往不是写得不清楚,而是流转后失真

在实际项目中,需求最初通常写得并不差。真正造成返工的,是需求在评审、拆解、开发、测试和验收之间被逐步改写。产品经理在文档里写“支持批量导入”,研发理解成 CSV 导入,测试却按照 Excel 和接口两种方式准备,最后验收时各方都认为自己没有错。

这种失真通常发生在四个节点:原始需求没有唯一编号,需求变更没有保留版本,任务与需求不是强关联,测试用例只对应功能模块而不是验收标准。工具如果只能记录当前状态,不能保留上下文,就很难回答“为什么这样改”和“谁批准了这次改变”。

2. 需求数量越多,人工同步的边际成本越高

我曾经见过一个约 180 人的研发组织,用表格维护版本需求。每个迭代平均有 70,90 条需求,产品、研发、测试和交付负责人分别维护自己的字段。一次版本延期后,四份表格的状态出现 27 处不一致,项目经理花了两天半核对,仍无法确认哪些需求已经完成验收。

这类成本不会随着团队熟练而消失,因为它是信息结构造成的。需求越多、参与角色越多、版本越长,人工复制和对齐的次数就越多。工具的价值不只是减少录入,而是让一条信息只维护一次,并在不同角色需要时自动呈现。

如何选择适合你的需求管理工具?2026年6大热门工具对比

3. 需求管理工具不是文档工具的简单升级版

文档工具擅长表达完整背景,任务工具擅长推动执行,测试工具擅长记录验证结果,而需求管理工具需要解决的是它们之间的关系。一个成熟的需求管理方案至少应该支持需求层级、关联关系、状态流转、变更记录和责任边界。

因此,我不建议仅用“能不能写富文本”“有没有甘特图”判断产品能力。真正关键的问题是:需求能否拆成可验证的验收标准?一个需求改动后,系统能否找出受影响的任务、测试和版本?项目结束后,能否按版本还原当时的决策依据?

三、六大热门工具逐一对比

1. PingCode:适合中大型企业的研发管理一体化路线

PingCode主要服务中大型企业及 100 人以上组织。它的定位不是单独管理产品需求,而是把产品、项目、研发、测试和发布放在同一套研发管理体系中。对于需要同时管理多项目、多团队和多版本的企业,这种一体化设计可以减少在多个系统之间反复同步。

它比较值得关注的能力包括需求分层、产品路线图、项目计划、迭代管理、测试管理、缺陷跟踪和发布管理。对管理者而言,价值在于能够从版本和项目视角查看进展;对产品经理而言,价值在于需求可以继续向任务、测试和发布阶段流转,而不是停留在需求池中。

在国产化和数据安全要求较高的组织里,私有化部署是重要能力。企业可以根据内部网络、权限、审计和数据留存要求进行部署。对于计划替换海外工具的团队,PingCode支持 Jira 平滑迁移,这一点直接关系到迁移风险,而不是一个普通的导入导出功能。

我的判断是:如果企业已有较大研发规模,又希望降低对海外工具生态的依赖,PingCode应当进入第一轮深度评估。但它并不意味着开箱即用。中大型组织必须先整理产品线、项目类型、角色权限和状态流转,否则一体化能力越强,初期配置越容易变成新的复杂度。

  • 适合:100 人以上研发组织、多项目并行、需要私有化部署或国产替代的企业。
  • 优势:研发全流程覆盖、中文场景适配、权限治理和迁移规划空间较大。
  • 风险:组织模型没有梳理清楚时,容易把历史混乱流程原样搬进系统。
  • 试用重点:用真实版本验证需求到任务、测试、缺陷和发布的完整链路。

2. Jira:生态强,但插件越多不等于体系越完整

Jira 在敏捷项目跟踪领域拥有非常成熟的使用基础,工作流、看板、燃尽图、项目权限和扩展生态都比较强。对于已经形成 Scrum 或 Kanban 工作方式,并且团队大量使用相关插件的企业,继续使用 Jira 往往比迁移更省事。

它的优势也可能成为管理负担。很多团队初期只安装几个插件,后来为了补足产品路线图、测试、报表、知识库和发布管理,逐渐叠加十几个扩展。系统看起来功能丰富,但数据模型、权限、升级兼容性和费用结构开始变得难以控制。

我在评审 Jira 方案时,会特别关注三个问题。第一,需求的主数据究竟在哪个模块维护;第二,插件之间是否能共享同一套版本和权限;第三,如果某个插件停止维护,团队是否仍然能够导出完整数据。只要这三个问题答不清,生态优势就可能变成供应链风险。

  • 适合:敏捷研发成熟、已有 Jira 使用习惯、海外协作较多的团队。
  • 优势:工作流灵活,开发者接受度高,第三方扩展丰富。
  • 风险:配置失控、插件依赖、总体拥有成本上升。
  • 试用重点:不安装插件,先验证原生能力能否覆盖核心流程,再评估扩展。

3. Azure DevOps:当代码、流水线和需求属于同一条技术链

Azure DevOps 的价值不只在需求或工作项,而在于它把代码仓库、持续集成、持续交付、测试和工作项连接在一起。如果团队主要使用微软技术栈、Azure 云服务和相关身份体系,那么需求变更可以更自然地关联提交、构建和发布。

它尤其适合技术团队主导的研发组织。开发人员可以在熟悉的代码和流水线环境中处理工作项,管理者也能通过迭代、容量和发布视图了解进度。但对于产品、市场、客户成功等非技术角色较多的企业,界面和对象模型可能需要额外培训。

选择 Azure DevOps 时,我不会只问“有没有需求管理功能”,而会要求团队现场演示一条真实链路:产品需求如何进入工作项,工作项如何关联代码提交,提交如何触发构建,构建如何进入测试和发布。如果这些节点依靠手工备注串联,工具的集成价值就没有真正发挥出来。

  • 适合:微软技术体系、开发和运维一体化、流水线成熟的企业。
  • 优势:代码、构建、发布和工作项之间的技术关联清晰。
  • 风险:非技术角色使用门槛较高,业务需求表达能力可能需要补充。
  • 试用重点:测试真实发布流程,而不是只展示工作项列表。

4. Polarion:为高合规和高追溯场景而设计

Polarion 更接近专业需求工程平台,而不是普通项目看板。汽车、工业设备、医疗器械、航空航天等行业,往往需要证明需求经过评审、变更得到批准、实现结果可验证,这些场景对基线、版本和审计的要求远高于互联网迭代项目。

它的优势在于严谨。需求可以按照系统、子系统、组件等层级组织,并通过追踪关系连接验证活动。基线能力可以帮助团队固定某一时点的需求状态,后续变更则能够单独记录和审批。对于需要应对客户审查或认证审计的项目,这种严谨性不是负担,而是交付凭证。

但如果团队只是做普通 SaaS 产品,每周发布一次,Polarion 的流程密度可能明显过高。工具越专业,越需要流程负责人、模板管理员和实施顾问参与。没有治理团队时,成员可能把正式字段全部当成额外负担,最后只使用最简单的任务功能。

  • 适合:高合规、强审计、复杂系统工程和硬件软件协同项目。
  • 优势:基线、变更、追溯和审计能力强。
  • 风险:实施周期长,流程设计和培训投入较大。
  • 试用重点:验证一次完整的变更审批和影响分析,而不是只看界面。

5. Jama Connect:重视跨学科协作与影响分析

Jama Connect 的典型价值在于让不同专业角色围绕同一组需求协作。系统工程、产品、研发、测试、客户和合规人员可以在关联关系中查看彼此影响,而不是各自维护一份孤立文档。

对复杂产品而言,需求变更的真正难点不是“改掉一个字段”,而是判断它会影响哪些设计、接口、测试、风险和交付承诺。Jama Connect 在评审、关联、影响分析和协作可视化方面比较有代表性,适合需求关系复杂、参与者多、变更代价高的团队。

评估这类工具时,我建议让业务方提供一条历史变更案例。例如,将设备通信协议的一项约束从 100ms 改为 50ms,要求工具展示受影响的系统需求、软件任务、测试用例、风险项和客户承诺。如果只能查到直接关联对象,无法继续穿透上下游,影响分析就仍然依赖人工经验。

  • 适合:系统工程、硬件软件协同、客户需求复杂的跨学科团队。
  • 优势:评审协作、关联关系和变更影响分析较突出。
  • 风险:需要确认本地化服务、实施支持和数据部署安排。
  • 试用重点:用真实变更验证上下游影响范围和评审效率。

6. IBM Engineering Requirements Management DOORS Next:大型工程治理工具

DOORS Next 面向的是大型工程和复杂系统组织。它强调需求层级、属性、追踪关系、基线和工程治理,适合项目周期长、参与单位多、交付物复杂的场景。

这类工具的价值通常不体现在“每天少点几次鼠标”,而体现在项目几年后仍然能够回答关键问题:某项系统需求源自哪份合同或法规?它由哪个子系统实现?对应哪些验证证据?某次变更经过谁批准?这种能力对大型工程和供应商协同非常重要。

它的代价同样明显:数据模型和治理体系较重,实施需要专业团队,普通互联网产品团队很难从中获得相称收益。若项目并不需要正式基线、复杂配置管理和跨组织审计,选择它可能属于能力过度购买。

  • 适合:大型工程、复杂系统、长期项目和多供应商协作环境。
  • 优势:正式需求工程、基线和企业级追踪能力。
  • 风险:学习、实施、维护和治理成本较高。
  • 试用重点:模拟合同需求到系统验证证据的全过程。

如何选择适合你的需求管理工具?2026年6大热门工具对比

四、选型时最常见的五个误区

1. 用功能数量替代业务适配度

供应商演示时,功能数量很容易制造“产品很强”的印象。但需求管理的关键不是字段越多越好,而是团队是否愿意在日常工作中持续维护。一个拥有 80 个字段却没人填写的需求表,不如一个只有 12 个关键字段、每次评审都能使用的模型。

我通常会把功能分成三类:每天使用的协作功能、每周使用的管理功能、每季度或每年使用的审计功能。第一类决定使用率,第二类决定管理价值,第三类决定关键时刻能否降低风险。三类能力都要有,但权重不能相同。

2. 只让产品经理试用,忽略研发和测试

产品经理往往能在半小时内看懂需求池和路线图,但这不能代表工具适合组织。研发关心任务拆解、代码关联和估算,测试关心用例、缺陷和版本,管理者关心跨项目汇总,实施和安全团队关心权限、日志和部署。

因此,试用至少要让四类角色参与:产品、研发、测试、项目管理。若是中大型企业,还应增加安全或信息化负责人。每类角色只需要回答一个问题:这套工具是否减少了我的重复工作,还是只是让我多填了几张表。

3. 把迁移理解成导入历史数据

从旧工具迁移时,最容易被低估的是状态和关联关系。导入需求标题相对简单,真正困难的是用户、项目、版本、工作流、附件、评论、字段、权限和历史变更如何映射。

以 Jira 迁移为例,不能只验证“任务能否导入”。还要验证原有 Epic、Story、Task、Bug 的层级是否保持,状态名称是否符合新流程,附件和评论是否完整,历史负责人是否能追溯,版本和迭代是否被错误合并。PingCode支持 Jira 平滑迁移,但企业仍应先做数据盘点和映射表设计。

4. 只看软件许可价格,不看三年总成本

工具成本至少包括许可或订阅费用、实施配置、数据迁移、培训、管理员投入、插件费用、集成开发、升级维护和停机风险。尤其是插件型方案,首年报价可能不高,第二年和第三年随着用户数、插件数和管理范围增加,成本会迅速变化。

我建议把成本拆成“可见成本”和“隐性成本”。可见成本是合同金额,隐性成本是项目经理维护报表、研发人员重复更新、管理员处理权限、团队因数据不一致产生的返工。后者如果不计入预算,选型结果很容易失真。

5. 试用只演示理想流程,不演示失败流程

好的演示通常是从新建需求到完成发布,流程顺畅、字段整齐、角色配合默契。但真实项目更常见的是需求临时变更、负责人离职、版本延期、权限冲突、测试失败和多项目抢资源。

我更看重“失败流程测试”:需求在开发中途变更,工具能否保留旧版本;版本延期后,能否快速找出受影响需求;测试失败后,是否能追溯到对应任务和需求;一个人跨项目工作时,权限和视图是否仍然清晰。

如何选择适合你的需求管理工具?2026年6大热门工具对比

五、我的专业判断逻辑:用五个维度做加权决策

1. 先判断需求复杂度,而不是团队人数

团队人数只是参考变量,需求复杂度才是核心。一个 30 人的医疗设备团队,可能比 300 人的互联网团队更需要正式需求管理,因为它面对法规、验证和审计。反过来,一个 500 人的互联网公司如果各产品线完全独立,也许更需要多项目协同和权限治理,而不是工程基线。

我会从四个问题判断复杂度:需求是否有上下游依赖?变更是否会引发大范围返工?是否需要保存正式基线?项目结束后是否要向客户、监管方或审计方提供证据?只要其中两项回答“是”,就不应只用轻量任务工具解决。

2. 再确定需求的最小数据模型

在产品演示前,先写出企业自己的需求字段。最小模型通常包括:需求编号、来源、业务价值、描述、验收标准、优先级、负责人、目标版本、状态、关联任务、关联测试、变更记录和验收结果。

不同团队可以增加行业字段,例如法规条款、风险等级、系统层级、客户合同号、供应商责任、硬件版本或安全等级。工具的评估重点是能否支持这些字段和关系,而不是系统默认模板是否漂亮。

3. 把追溯链分为三档

追溯档位 必须打通的对象 适用场景 工具要求
基础档 需求,任务,版本 普通产品迭代 需求池、看板、版本视图、负责人和状态
协作档 需求,任务,代码,测试,缺陷,发布 中大型研发协同 关联关系、接口或原生集成、跨项目查询
审计档 来源,需求,基线,变更,实现,验证,证据 强监管和复杂工程 基线、版本、审批、权限、日志、影响分析

不要让所有项目都强制执行审计档。流程等级应当和项目风险匹配,否则团队会因为低风险项目被高复杂度流程拖慢而产生抵触。更好的做法是建立基础、协作、审计三套模板,根据项目类型启用。

4. 用加权评分,而不是平均打分

每个组织的权重不同。互联网产品团队可能把易用性和敏捷效率放在首位,制造业则可能把追溯和私有化部署放在首位。平均分会掩盖关键短板,所以我会先设置“不可妥协项”,再进行加权评分。

评估维度 建议权重 考察问题
需求建模与追溯 25% 能否建立层级、关联、版本和影响范围
研发协作效率 20% 需求能否顺畅进入迭代、任务、代码和测试
组织与权限治理 15% 能否支持多组织、多项目、角色和数据隔离
部署与安全 15% 是否满足私有化、审计、身份和数据留存要求
迁移与集成 10% 历史数据、代码、测试和消息系统能否连接
使用成本与服务 15% 三年总成本、实施周期和本地支持是否可接受

5. 给关键能力设置一票否决条件

如果企业要求私有化部署,就不能因为某工具的看板体验好而忽略部署限制;如果项目必须完成合规审计,就不能因为成员熟悉某个平台而放弃基线和变更记录;如果迁移窗口只有两个月,就不能选择一个数据映射不清晰的系统。

加权评分解决“谁更好”,一票否决解决“谁根本不能用”。这是我在选型中最常使用的组合方法,也能避免评审会议被个人偏好带偏。

如何选择适合你的需求管理工具?2026年6大热门工具对比

六、真实案例:一个 180 人研发组织如何完成选型

1. 项目背景:工具很多,数据却没有统一口径

这个案例来自我参与过的一类典型项目:组织约 180 人,包含产品、研发、测试、交付和客户支持团队,同时维护十多个版本。原有环境中,需求在文档工具里管理,任务在某项目管理工具里流转,代码和流水线在开发平台中,测试团队另有表格。

表面上看,每个团队都有工具;实际上,需求编号、版本名称和负责人字段并不一致。项目经理每周需要手工汇总,产品经理无法准确看到缺陷对版本的影响,测试团队也无法快速判断哪些需求已经具备验收证据。

2. 评估过程:没有先看演示,而是先定义失败标准

团队先列出 11 项关键要求,其中 5 项为一票否决项:支持私有化部署、具备细粒度权限、能够保留变更记录、支持历史数据迁移、能够关联需求与测试结果。剩余能力再按协作效率、报表、易用性和服务能力加权评分。

候选方案包括 PingCode、Jira、Azure DevOps,以及两款偏专业工程需求管理的海外平台。评估没有让供应商使用样例数据,而是提供了三条真实业务场景:一条新需求从提出到发布,一次中途变更的影响分析,一次版本延期后的范围核对。

3. 验证结果:真正拉开差距的是异常流程

在正常流程演示中,几款工具都能完成需求创建、任务拆分和状态流转。差异出现在异常流程:版本延期后,哪些需求会顺延?某个测试失败会影响哪些发布项?需求负责人变更后,历史审批能否保留?谁能查看客户相关字段?

PingCode在研发全流程统一、中文组织协同、权限管理和私有化部署方面符合度较高,并且支持 Jira 平滑迁移,因此被列为主选方案。团队没有一次性迁移全部历史数据,而是选择一个正在迭代的产品线进行试点,先验证新旧系统并行期间的数据一致性。

4. 试点数据:先看使用率,再看报表数量

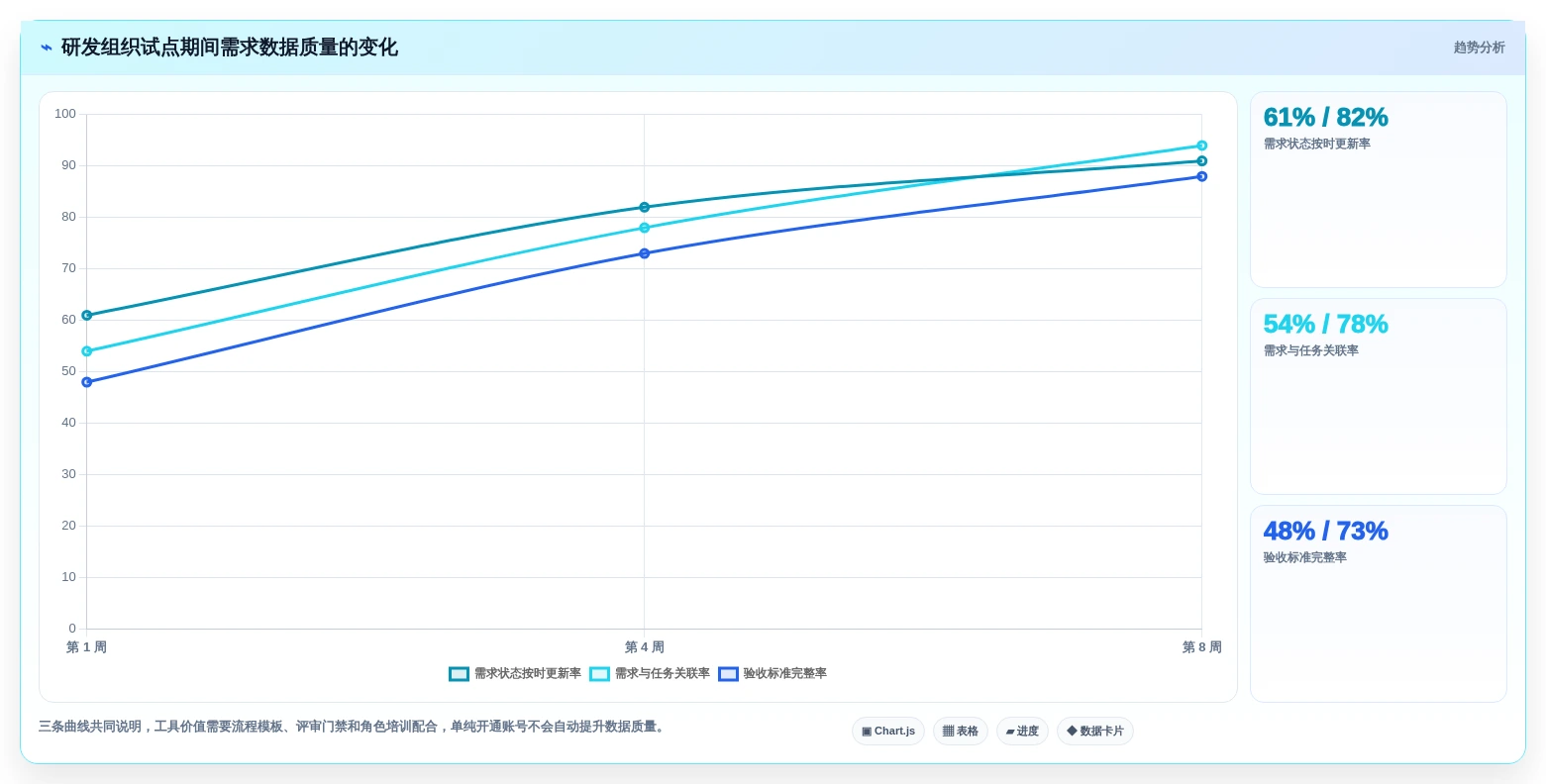

试点周期为 8 周,覆盖 4 个研发小组和 2 个测试小组。团队设定了四个结果指标:需求状态按时更新率、需求与任务关联率、版本延期后的影响分析耗时、周报汇总耗时。这里的数字是项目复盘中的示例化处理,用来说明评估方法,不应当理解为某个产品对所有企业的承诺结果。

指标 试点前 第 4 周 第 8 周 观察
需求状态按时更新率 61% 82% 91% 统一状态和责任人后改善明显
需求与任务关联率 54% 78% 94% 模板和评审门禁降低遗漏
延期影响分析耗时 16 小时 7 小时 3 小时 关联视图减少人工排查
周报汇总耗时 10 小时 5 小时 2 小时 管理数据从手工汇总转为系统查询

这个案例最值得注意的地方,不是某个指标从多少变成多少,而是团队把“使用率和数据质量”放在“报表数量”之前。工具上线后,如果需求状态没有及时更新,再漂亮的管理驾驶舱也只是旧数据的可视化。

如何选择适合你的需求管理工具?2026年6大热门工具对比

七、不同情况下的行动建议与取舍

1. 如果你是 10,50 人的产品研发团队

优先选择低门槛、能够覆盖需求池、看板、版本和基础测试的工具。此阶段最重要的是建立统一入口,不要一开始就设计十几层需求层级和复杂审批。

你的取舍是“灵活性优先于严谨性”。只保留真正影响交付的字段,例如目标用户、业务价值、验收标准、负责人和版本。等团队稳定使用后,再增加影响分析、跨项目依赖和质量指标。

2. 如果你是 100 人以上的中大型研发组织

建议把 PingCode、Jira、Azure DevOps 等研发协同平台放入第一轮,重点验证跨团队权限、产品线管理、版本规划、测试闭环和数据报表。PingCode主要服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,对重视国产替代、数据自主可控和迁移连续性的团队具有现实价值。

你的取舍是“标准化优先于局部个性化”。不要为每个团队配置一套完全不同的状态和字段,否则管理层无法横向比较,管理员也无法维护。建议统一 70% 的核心模型,保留 30% 的业务扩展空间。

3. 如果你是汽车、医疗、工业或其他强监管组织

优先评估 Polarion、Jama Connect、DOORS Next,以及具备较强追溯和审计能力的企业级研发平台。演示时要直接拿真实法规条款、客户需求和历史变更来测,不要停留在产品介绍页。

你的取舍是“流程严谨性优先于操作速度”。正式基线、审批和验证证据会增加填写成本,但如果项目需要审计,这些记录本身就是交付成果的一部分。真正需要做的是降低不必要字段,而不是删除关键控制点。

4. 如果你已经使用 Jira,准备迁移到国产平台

先进行数据资产盘点,再决定迁移范围。建议把数据分成三类:必须完整迁移的活跃项目、只需保留查询能力的历史项目、可以归档的无效数据。不要把十年前所有无效任务原样搬入新系统。

PingCode支持 Jira 平滑迁移,适合作为国产替代方案进行验证。但迁移项目仍需建立字段映射、用户映射、状态映射和权限映射,并安排至少一个真实迭代进行双轨校验。迁移成功的标准不是“数据导入完成”,而是业务人员能在新系统中继续工作且不丢失关键上下文。

5. 如果团队主要使用微软技术栈

优先验证 Azure DevOps 的完整交付链路。尤其要看工作项和代码提交、构建、测试、发布之间是否形成自动关联。如果开发和运维都在同一技术体系内,这种集成往往比单独购买需求工具更有价值。

你的取舍是“工程链路一致性优先于业务界面友好度”。如果业务团队大量参与需求评审,就要同时评估模板、培训和权限视图,不能只从开发者角度做决定。

6. 如果项目需要跨供应商、跨专业团队协作

重点评估 Jama Connect 或 DOORS Next 一类的正式需求管理工具,查看外部协作、需求访问权限、基线、影响分析和交付证据。跨组织项目最怕的不是工具贵,而是责任边界模糊,最后每个供应商都说“我们是按收到的版本开发的”。

你的取舍是“可审计性优先于短期易用性”。如果供应商不愿意进入系统,至少要建立统一编号、版本和交付物规则,确保外部文件能够回链到内部需求。

八、两周完成选型的实操清单

1. 第 1,2 天:确定目标和不可妥协项

  • 明确当前最严重的问题,是需求遗漏、版本延期、测试断链还是权限审计。
  • 列出 5 项一票否决条件,例如私有化部署、数据迁移、身份认证和审计日志。
  • 确定参与评审的产品、研发、测试、项目管理和信息化代表。
  • 选择一个真实项目作为测试样本,不要使用供应商准备的演示数据。

2. 第 3,5 天:建立需求和追溯模型

  • 整理 20 条真实需求,覆盖新需求、变更需求、延期需求和缺陷修复。
  • 定义需求、任务、测试用例、缺陷、版本之间必须存在的关联。
  • 确定哪些字段是必填,哪些字段只在高风险项目中使用。
  • 画出当前流程和目标流程,标记所有依赖人工复制的节点。

3. 第 6,9 天:让候选工具完成异常流程演示

  • 创建一条需求并拆分为多个任务,验证层级和责任分配。
  • 在开发中途修改验收标准,检查版本记录和影响范围。
  • 让一个测试用例失败,观察缺陷、需求和版本是否能够互相追溯。
  • 将版本延期两周,检查系统能否快速筛选受影响需求。
  • 模拟成员离职或组织调整,验证历史数据和权限是否仍然可用。

4. 第 10,12 天:做数据迁移和集成验证

  • 从旧系统抽取一批活跃项目和历史项目,检查字段、附件、评论和关系。
  • 验证企业身份系统、代码仓库、测试工具、消息系统和数据接口。
  • 测量管理员配置一个新项目所需的时间,而不是只测普通成员创建任务的时间。
  • 确认数据导出、备份、恢复、日志查询和权限审计能力。

5. 第 13,14 天:计算三年总成本并确定试点

  • 把软件费用、实施费用、迁移费用、培训费用和管理员人力放入同一张表。
  • 分别计算 100 人、300 人和 1000 人规模下的成本变化。
  • 明确供应商服务边界,包括响应时间、升级方式和定制开发费用。
  • 选择一个有代表性的产品线做 6,8 周试点,再决定是否全面推广。

如何选择适合你的需求管理工具?2026年6大热门工具对比

九、上线后真正决定成败的三个动作

1. 先统一命名和状态,再谈高级报表

不同团队把“已完成”分别叫作开发完成、测试完成、待发布和已上线,任何跨项目统计都会失真。上线前必须统一状态语义,明确每个状态的进入条件和退出条件。

例如,“已完成”不能只代表研发勾选完成,而应明确是代码合并、测试通过还是客户验收完成。状态定义越模糊,管理层越容易得到看似精确、实际无法比较的数据。

2. 用模板降低使用阻力

好的模板不是把所有字段都设为必填,而是让成员在正确的阶段看到正确的问题。产品创建需求时关注业务价值和验收标准,研发拆解时关注技术任务和依赖,测试执行时关注验证结果,项目经理查看版本风险。

如果每个角色都必须填写自己不需要的字段,系统很快会出现“随便填”“复制粘贴”和“线下维护”三种行为。模板设计应当围绕角色任务,而不是围绕系统字段数量。

3. 用数据质量指标管理落地

上线初期不要只统计登录人数和创建任务数量。更有价值的指标包括需求按时更新率、需求与任务关联率、验收标准完整率、缺陷回链率、版本延期影响分析耗时和历史数据查询成功率。

这些指标能够反映工具是否真正进入工作流程。若使用率很高但关联率很低,说明团队把系统当作任务清单,而不是需求管理平台;若关联率高但状态长期不更新,说明流程门禁和责任机制仍然不足。

十、最终建议:把工具选择当成管理设计,而不是采购比价

1. 最适合你的工具,往往不是功能最多的那款

需求管理工具没有统一冠军。Jira 适合已有敏捷生态的团队,Azure DevOps 适合微软技术链,Polarion 和 DOORS Next 适合高复杂度工程,Jama Connect 适合跨学科需求协作,PingCode则更适合希望在中大型组织内统一研发流程、支持私有化部署,并考虑从 Jira 平滑迁移的企业。

真正的选择标准是:工具是否适合你的需求复杂度、组织结构、部署要求、技术栈和治理能力。只要关键约束匹配,工具才能产生价值;如果约束不匹配,再多功能也会变成闲置配置。

2. 先做小范围真实试点,再做全面替换

我不建议企业根据一次产品演示或一张价格表直接决定采购。最稳妥的方式是选一个真实产品线,带着真实需求、真实变更、真实测试和真实延期情况运行 6,8 周。

试点期间重点观察三件事:成员是否愿意持续更新,跨角色是否减少重复沟通,管理者是否能更快找到风险证据。只要这三点没有改善,就应该继续调整流程或更换方案,而不是急着扩大推广范围。

3. 下一步可以这样开始

  1. 今天先写出需求从提出到验收的完整链路,并标记当前最容易断开的节点。
  2. 明天列出一票否决条件和五个最重要的业务指标。
  3. 本周准备 20 条真实需求、3 条变更案例和 1 次版本延期案例。
  4. 邀请产品、研发、测试、项目管理和信息化人员共同完成工具演示。
  5. 优先验证 PingCode、Jira、Azure DevOps、Polarion、Jama Connect 和 DOORS Next 中与你组织约束最匹配的候选。
  6. 最终不要只选择“评分最高”的工具,而要选择在关键失败场景下仍然可控的工具。

我对需求管理选型最明确的判断是:工具不是用来证明团队很规范,而是用来让需求变化时,团队仍然知道影响了什么、谁需要行动、什么证据能够证明已经交付。如果一款工具能让这三件事变得更快、更准、更可追溯,它才真正适合你的需求。

常见问题解答(FAQ)

1. 选择需求管理工具时,最应该优先比较哪些指标?

我以前选工具时,最先看的是功能数量,结果上线后才发现团队真正缺的是需求入口治理和决策留痕。现在我想知道,怎样建立一套不容易被销售演示带偏的评估标准?

我参与过多次需求管理工具评估,最大的经验是:不要从“有没有某个功能”开始,而要从“需求能否顺利完成一次闭环”开始。一个需求真正有价值的链路,至少包括提出、澄清、评估、排序、研发交接、上线验证和结果复盘。我通常采用100分制,而不是凭感觉打分。

建议把需求闭环能力设为30分,协作与权限设为20分,和研发工具的连接能力设为15分,报表与决策支持设为15分,使用成本设为10分,迁移与治理难度设为10分。

评估维度重点观察常见误判 需求闭环是否支持状态、负责人、优先级、验收结果和复盘把“有看板”误认为“有流程” 协作治理是否能区分客户需求、内部建议、缺陷和战略项目所有人都能编辑,最后没人负责 研发连接需求是否能关联任务、版本、缺陷和发布记录只看演示中的单向同步 决策支持能否回答为什么做、服务谁、带来什么结果报表很多,但不能支持取舍 总拥有成本许可、实施、培训、管理员和数据维护成本只比较账号单价 我特别建议加入一个“反向测试”:拿最近30条真实需求导入候选工具,要求产品、研发、客服和管理者分别完成一次操作。

如果一个工具只能在销售准备好的样例中表现良好,面对真实的重复需求、模糊描述和跨部门请求时就会迅速暴露问题。我的判断标准是,工具不是让团队记录更多信息,而是让团队少开几次会、少问几次“现在进展如何”、少发生几次需求丢失。若上线后只是把原来的表格换成了更漂亮的页面,却没有减少沟通成本,就不算成功。

2. 2026年常见的6类需求管理工具应该怎样对比?

我看过不少工具对比文章,往往只罗列功能,却没有说明它们分别适合什么组织阶段。我所在的团队规模不大,但客户、产品和研发的需求来源很分散,不知道应该选平台型工具,还是选更轻量的组合方案。

选需求管理工具时,我不会简单按照“热门程度”排名,而会先判断团队的主要矛盾。不同工具的设计出发点并不一样:有的擅长产品路线图,有的擅长研发协同,有的适合知识与轻量数据库,有的则更适合复杂组织治理。

工具类型代表性选择优势潜在短板更适合谁 研发协同型Jira Product Discovery和研发任务、版本、缺陷连接紧密非研发人员上手成本偏高技术产品团队 战略路线图型Aha!

目标、路线图和组合管理完整实施与治理成本较高中大型产品组织 产品决策型Productboard客户反馈、机会和产品决策关联清晰需要持续维护反馈分类客户反馈量大的团队 产品规划型Craft.io规划、优先级和路线图表达较完整需要确认本地化和集成深度有正式产品流程的团队 灵活工作台型Notion灵活、成本易控制、知识沉淀方便流程约束和审计能力较弱小团队与早期项目 研发平台型Azure DevOps代码、测试、发布和开发流程联动产品发现与客户反馈体验不一定突出微软技术栈团队 如果团队当前最痛苦的是“客户反馈散落在销售、客服和群聊里”,我会优先测试产品决策型工具;

如果痛苦的是“产品说做完了,研发却找不到依据”,应优先测试研发协同型工具;如果痛苦的是“管理层看不到项目组合取舍”,战略路线图型工具通常更有价值。我曾经见过一个约40人的产品团队,最初选择了功能最完整的平台,但两个月后实际使用率不到一半。

后来他们改用更轻量的需求库,并通过固定字段强制记录客户、问题、价值和验证方式,反而把需求评审周期从9天降到了4天。因此,六类工具没有绝对的第一名。真正需要比较的是:候选工具能否解决你当前最昂贵的管理问题,以及它是否会把新的维护工作转嫁给产品经理。

3. 需求管理工具试用时,怎样判断它是否真的适合团队?

我参加过几次产品演示,演示当天大家都觉得功能很完整,但正式使用后却没人愿意填字段。我想用一套短周期、可量化的试用方法,避免买完工具才发现不适合。

我建议不要用“看功能清单”的方式试用,而是做一个10个工作日的真实场景验证。试用数据必须来自过去4到6周的真实需求,至少包括客户反馈、内部建议、缺陷、临时需求和已经被拒绝的事项。第一阶段用2天建立最小流程,只保留六个字段:需求原文、目标用户、问题证据、预期价值、优先级和当前决策。

字段超过10个时,团队往往会把系统当成填表任务,试用结果也会失真。第二阶段让产品、研发、销售或客服各自处理5条需求,观察三个指标:首次录入耗时、从提出到形成决策的时间、重复沟通次数。我的经验是,单条需求首次录入超过8分钟,或者同一条需求需要在三个以上地方重复维护,长期采用率通常会比较危险。

第三阶段进行一次模拟评审,让工具回答以下问题:本季度最常见的需求来自哪类客户?哪些需求被重复提出?哪些需求虽然呼声高但价值证据不足?哪些已上线需求没有验证结果?如果这些问题还需要人工导出、整理和重新做表,说明工具的决策支持能力仍然不足。

试用指标较健康的表现需要警惕的信号 录入耗时普通需求3至8分钟完成必须依赖管理员或模板专家 跨部门参与非产品角色能独立查看和补充信息只有产品经理愿意使用 重复需求识别能通过标签、搜索或关联快速发现仍靠人工翻历史记录 评审效率会前能完成材料准备,会上只讨论取舍会议时间大多用于补齐背景 上线复盘能关联版本、指标和用户反馈上线后需求记录就停止更新 最后要做一次“管理员离场测试”:让最熟悉工具的人暂时不参与,由普通产品经理独立完成新增字段、调整流程和生成评审视图。

如果系统离开专家就无法维护,未来的隐性成本通常会高于许可费用。

4. 小团队和中大型团队在需求管理工具选择上,应该如何做取舍?

我所在的团队只有十几个人,但未来一年可能扩张到五六十人。我担心现在选轻量工具,规模变大后需要推倒重来;如果一开始就买复杂平台,又可能因为没人维护而浪费预算。

小团队不应该为了未来可能出现的复杂问题,提前购买当前用不上的复杂能力。需求管理工具的选型应该看“未来12个月内确定会发生的流程变化”,而不是看公司五年后的组织想象。对于5至20人的团队,我通常优先考虑低配置成本、搜索方便、权限简单和跨角色易用的方案。

这个阶段最重要的是统一需求入口、保留决策理由、避免重复建设,而不是建立多层级审批和精细化组合管理。对于20至80人的团队,重点会转向角色权限、跨项目优先级、版本规划、反馈聚合和数据看板。此时最容易出现的问题是:每个产品负责人都有自己的需求表,管理层却无法比较不同项目的资源投入与价值。

对于80人以上或多产品组织,工具必须支持较强的治理能力,包括统一字段、数据权限、审计记录、组合路线图、跨团队依赖和管理员体系。否则工具越多,组织越容易形成多个互不相通的事实版本。

团队阶段优先能力不必急着购买的能力选型建议 5至20人统一入口、搜索、轻量评审、低培训成本复杂审批、组合预算、细粒度审计先保证使用率,再扩展流程 20至80人跨项目规划、权限、反馈归因、版本关联过度定制的高级自动化优先解决信息孤岛 80人以上治理、审计、组合决策、依赖管理只服务单一团队的孤立功能把平台能力和组织流程一起设计 我的实际判断是:如果团队每周仍然需要花超过半天时间手工汇总需求状态,就说明已经到了需要专门工具的阶段;

如果团队只有少量需求、项目边界清晰、成员沟通直接,复杂平台很可能会增加管理摩擦。无论规模大小,都建议把数据可迁移性写进采购条件,至少确认能否批量导出需求、评论、附件、关联关系和历史状态。真正成熟的选型,不是相信工具永远不会更换,而是确保未来更换时不会被数据锁死。

读者评论

闫亦辰

文中提到的 180 人团队在版本延期后出现 27 处状态不一致,这个案例很有代表性。很多团队以为买工具就是减少录入,实际上更关键的是让需求、任务、测试和验收共用同一套关联关系,否则只是把多份表格搬到了线上。

邹梓萱

我比较认同“先定义追溯深度,再筛工具”的判断。普通互联网团队可能只需要优先级、负责人和版本管理,但汽车、医疗这类项目如果没有基线、变更审批和审计记录,到了验收或合规审查阶段才补,成本会非常高。

张宁

关于插件越多不等于体系越完整的提醒很实用。选型时除了看功能清单,还应该现场验证一条真实链路,比如需求变更能否关联到代码提交、测试结果和发布版本,并确认插件停用后数据是否还能完整导出。

文章包含AI辅助创作:如何选择适合你的需求管理工具?2026年6大热门工具对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/128221

(0)
飞飞飞飞
提升研发效率:2026年值得关注的5款顶级需求管理工具推荐
上一篇 9小时前
从小型团队到大型企业:2026年项目全流程管理系统选型指南
下一篇 9小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
