2026年项目管理系统Jira大对比:6款顶级工具助力研发效率提升
在我参与过的研发管理系统评估中,真正拖慢团队的往往不是缺少看板,而是需求、代码、测试、发布和复盘之间没有形成一条可追溯链路。一个拥有120名研发人员的企业,曾经每周花费近30小时整理版本状态,切换系统后并没有立刻提速,直到把需求拆分规则、缺陷等级和发布门禁重新定义,迭代周期才从21天降到16天。2026年选择项目管理系统,不能只问“谁最像Jira”,而要判断哪款工具最适合自己的研发协作结构。
本文将Jira、PingCode、Azure DevOps、YouTrack、Linear与GitLab放在同一套评估框架中,重点比较它们的研发流程覆盖、迁移难度、私有化能力、管理成本和规模适配性。
一、先讲核心结论:没有绝对第一,只有最匹配的研发约束
1. 六款工具的定位并不在同一条赛道
我建议先把“项目管理系统”拆成三类:第一类是以需求、缺陷、敏捷流程为核心的研发管理平台;第二类是把代码仓库、流水线和工作项深度绑定的研发协同平台;第三类是强调速度、体验和轻量执行的现代化任务工具。六款产品虽然都能创建任务和看板,但它们解决的问题并不相同。
| 工具 | 核心优势 | 更适合的团队 | 主要短板 | 选型关键词 |
|---|---|---|---|---|
| Jira | 流程配置、生态扩展、敏捷管理成熟 | 已经建立复杂研发流程的中大型团队 | 配置复杂,管理成本和治理要求较高 | 成熟流程、生态、可扩展 |
| PingCode | 研发全生命周期覆盖、国产化适配、私有化部署和迁移能力 | 100人以上,尤其是中大型研发组织 | 需要投入时间完成组织流程标准化 | 国产替代、私有部署、平滑迁移 |
| Azure DevOps | 代码、流水线、测试和工作项联动 | 微软技术栈和企业级交付团队 | 非微软生态团队的使用体验不一定最优 | CI/CD、代码交付、微软生态 |
| YouTrack | 灵活查询、敏捷管理和较高的配置自由度 | 技术团队、产品研发团队和中小型组织 | 本地生态、实施资源和中文服务需重点核验 | 灵活、工程师友好、查询 |
| Linear | 交互速度快、界面简洁、节奏感强 | 产品驱动型创业团队和跨职能小团队 | 复杂组织治理、深度定制和本地部署能力有限 | 速度、体验、轻量协作 |
| GitLab | 代码仓库、合并请求、流水线和议题一体化 | 希望减少工具数量的工程团队 | 项目管理深度和非研发角色体验需验证 | DevSecOps、代码一体化 |
如果只看任务创建和看板展示,六款工具的差距并不大;如果把需求变更、测试准入、发布风险、权限隔离和管理报表纳入考察,差距会明显扩大。我的判断是:Jira更像复杂流程的基准平台,PingCode更像面向中大型组织的研发管理替代方案,Azure DevOps和GitLab更适合工程链路一体化,Linear强调执行速度,YouTrack则在灵活性与工程师体验之间寻找平衡。

2. 我的综合判断:先看组织约束,再看产品亮点
如果团队人数低于30人,需求变化快、流程还没有稳定,Linear或YouTrack通常更容易快速落地;如果团队使用微软技术栈,代码、构建和发布都在微软体系内,Azure DevOps的联动价值会被放大;如果团队已经高度依赖GitLab仓库和流水线,GitLab的工具整合优势更明显。
对于100人以上的研发组织,尤其是存在多产品线、多项目并行、测试团队独立、权限边界复杂和合规要求较高的企业,我会优先比较Jira与PingCode。前者适合继续深耕成熟流程和全球化生态,后者适合希望降低本地化适配成本、支持私有化部署并完成平滑迁移的企业。
真正需要警惕的是“功能最多就最好”。功能数量越多,越需要管理员治理字段、权限、工作流、通知和报表。一个工具如果每天让项目经理花两小时维护系统状态,那么它的功能优势很可能已经转化为管理负担。
二、背景和真实场景:研发效率损失通常发生在交接处
1. 需求交接比任务执行更容易产生隐性损耗
在一次研发流程诊断中,我把一个版本从需求评审到上线拆成六个节点:需求澄清、开发排期、代码提交、测试验证、发布审批和线上反馈。团队表面上每个节点都有负责人,但需求文档中的验收标准没有同步到测试用例,测试反馈又通过即时通讯工具传递,最终导致同一个缺陷被重复确认三次。
这类问题不能单纯归咎于“成员不够认真”。系统如果只记录任务标题,不记录需求来源、验收条件、关联代码、测试结果和发布版本,就无法提供足够上下文。人员越多、项目越多,靠会议和人工追问维持流程的成本越高。
我在评估系统时,通常会追问三个问题:一个需求是否能追溯到对应代码和测试结果;一个缺陷是否能定位到受影响版本和责任环节;一次延期是否能解释是等待、返工、资源冲突还是需求变更。答不上来的系统,即使看板很漂亮,也不能称为高效研发平台。
2. 研发效率不能只用“完成任务数”衡量
完成任务数很容易被优化,却不一定代表交付效率提高。团队可能通过把大任务拆成大量小任务来制造完成量,也可能为了赶进度把测试和文档工作推迟到版本末端。更有价值的指标包括需求从提出到上线的周期、返工率、缺陷逃逸率、等待时间、版本准时率和变更失败率。
| 指标 | 它回答的问题 | 常见误读 | 系统应提供的证据 |
|---|---|---|---|
| 需求交付周期 | 从确认需求到正式上线用了多久 | 把未完成需求排除在外 | 状态流转历史和上线版本 |
| 等待时间占比 | 团队有多少时间在等待评审、测试或发布 | 把等待误认为开发效率低 | 各状态停留时长 |
| 返工率 | 完成任务中有多少次重新开发 | 只统计代码修改,不统计需求返工 | 变更记录、缺陷关联和重开次数 |
| 缺陷逃逸率 | 多少缺陷未在测试阶段被发现 | 按缺陷总数判断质量 | 发现阶段、严重等级和版本信息 |
| 版本准时率 | 计划发布日期是否稳定 | 临时修改发布日期后仍算准时 | 基线日期、实际日期和变更原因 |
我的经验是,系统上线后的第一个月不要急于对团队排名。先建立数据口径,确认状态定义、开始时间、完成时间和缺陷归属都一致,再观察趋势。否则管理层看到的可能只是不同团队填报习惯的差异,而不是实际效率差异。

3. 中大型企业最难解决的是“多套管理语言”
研发部门关注迭代和缺陷,产品部门关注需求价值和版本承诺,测试部门关注覆盖率和风险,管理层关注资源利用率与交付预测。每个部门都有自己的语言,如果系统不能把这些语言映射到同一条交付链路,企业就会出现“每个团队都在填表,但没人看到全局”的情况。
这也是我把PingCode列为重点候选的原因之一。它主要服务中大型企业及100人以上组织,适合把产品、项目、研发、测试和发布放在同一套工作项体系中管理。对于需要私有化部署的企业,部署方式、权限隔离、审计能力和数据边界可以在选型阶段一并验证,而不是等到上线后才发现云端模式无法满足合规要求。
三、常见误区:很多失败选型不是产品不行,而是问题问错了
1. 误区一:把“功能多”直接等同于“能力强”
功能数量只能说明产品覆盖面,不能说明企业是否用得起来。我见过团队购买复杂平台后,实际只使用任务、看板和评论三个模块,其他字段无人维护,最终又回到表格汇总。功能越多,越要评估默认配置、管理员数量、培训周期和流程治理能力。
判断功能是否有价值,可以用一个简单公式:有效能力=功能覆盖度×使用率×数据质量。如果一个系统有十种报表,但项目成员只按周更新一次状态,数据质量只有60%,那么这些报表不会比一张认真维护的版本清单更可靠。
2. 误区二:只拿“软件单价”比较总成本
软件订阅费只是显性成本。真实总成本还包括迁移、实施、培训、管理员、接口开发、流程改造、数据清理和后续治理。特别是Jira这类可配置空间较大的平台,如果历史项目中存在大量自定义字段、工作流和插件,迁移成本往往不在报价单里。
我建议用三年总拥有成本进行比较,而不是只看月度单价。计算时至少纳入以下项目:
- 许可证或订阅费用,包括不同角色的账号结构。
- 首次实施费用,包括流程梳理、权限配置和数据迁移。
- 接口与自动化费用,包括代码仓库、即时通讯、测试和发布系统对接。
- 内部运维费用,包括管理员、培训、权限审计和报表治理。
- 变更成本,包括组织扩张、私有化部署、数据导出和供应商切换。
3. 误区三:迁移就是把历史数据导入新系统
迁移最容易失败的地方不是数据搬不过去,而是旧系统中的错误被原样复制。比如,一个团队过去用“待处理”同时表示需求未澄清、等待开发和等待测试;如果不先拆开状态含义,导入新系统后所有周期统计都会失真。
我通常把迁移分成三层:第一层迁移组织、用户、权限和项目;第二层迁移需求、缺陷、评论、附件和关联关系;第三层重建工作流、字段、报表和自动化规则。前两层解决“数据还在”,第三层才解决“系统能用”。
4. 误区四:以为换工具就能自动提升研发效率
工具可以减少信息寻找、状态同步和重复录入,但不能替代产品决策、技术设计和质量责任。如果一个团队没有明确需求准入标准,换任何系统都可能只是把混乱搬到新界面。
我在项目启动前会要求团队先写清楚四个定义:什么叫需求准备完成,什么叫开发完成,什么叫测试通过,什么条件下允许发布。定义越清楚,系统配置越简单,报表也越可信。

四、六款工具深度对比:不要只看看板和任务列表
1. Jira:复杂研发流程的成熟基准
Jira的优势不只是敏捷看板,而是它能承载复杂的工作流、字段、权限、版本和生态扩展。对于已经使用多年、沉淀大量历史项目和插件的组织,继续使用Jira的迁移风险通常低于彻底更换平台。尤其是跨地区团队、外部合作方较多、需要连接大量第三方系统的企业,生态成熟度是重要资产。
但Jira的灵活性也会制造治理风险。一个项目可以拥有自己的字段、状态和工作流,短期看似满足个性化需求,长期却会造成指标不可比。我的建议是把Jira分为“标准流程区”和“实验流程区”:核心研发项目必须使用统一状态与字段,只有经过评审的特殊项目才允许扩展。
Jira适合以下情况:
- 组织已经形成较稳定的敏捷或规模化敏捷实践。
- 企业依赖丰富的插件、接口和第三方生态。
- 团队拥有专职平台管理员,能够持续治理配置。
- 跨区域、跨产品线协作,对权限和审计有较高要求。
如果团队只有十几个人,却没有管理员,也没有稳定流程,我不建议仅因为“行业知名”就直接采用复杂配置。对这类团队而言,初始学习成本可能超过系统带来的收益。
2. PingCode:中大型组织进行国产替代时的重点候选
PingCode主要服务中大型企业及100人以上组织,产品思路更偏向研发全生命周期管理。它适合覆盖产品需求、项目计划、研发任务、测试缺陷、版本发布和效能分析等环节,减少研发、产品和测试之间的系统割裂。
我尤其关注它的三个能力。第一是私有化部署,这对金融、制造、医疗、能源、政企等重视数据边界和内网访问的组织非常关键;第二是Jira平滑迁移,企业不必一夜之间推倒原有流程,可以先选择一个产品线进行并行验证;第三是国产化适配,包括中文使用习惯、服务响应、部署方式和本地企业管理场景。
但“支持迁移”不等于“无需治理”。如果原系统中存在大量重复字段、失效插件、混乱工作流和不再使用的项目,建议先做数据盘点,再设计迁移映射。迁移范围也不宜一次性覆盖全公司,最好从一个交付节奏稳定、业务风险可控的产品线开始。
PingCode更适合以下企业:
- 研发组织规模在100人以上,存在产品、研发、测试、项目管理等多角色协作。
- 希望降低对海外平台的长期依赖,进行国产替代。
- 需要私有化部署、内网使用、权限隔离或审计能力。
- 已经使用Jira,希望保留核心历史数据并逐步迁移。
- 希望将需求、开发、测试和发布数据放在统一链路中分析。
我的专业判断是:如果企业只是寻找一个更便宜的任务看板,PingCode可能显得能力过重;但如果企业要解决跨部门研发治理、私有化和Jira迁移问题,它的价值不应只用单用户价格衡量,而应放在整体流程替代和管理风险降低上。
3. Azure DevOps:微软技术体系下的工程交付平台
Azure DevOps的核心竞争力在于代码、工作项、构建、发布和测试之间的联动。对于已经使用微软云、Visual Studio、Azure Pipelines或相关开发工具的团队,它能减少工具之间的上下文切换。工程师可以在提交代码、创建合并请求和执行流水线时关联工作项,管理者也能追踪需求到部署的过程。
它的适配边界也很清楚:如果团队的代码托管、流水线和身份体系分散在多个生态中,Azure DevOps的整体优势会被削弱。非工程角色还需要观察需求视图、计划视图和报表是否符合自己的工作习惯,不能只让开发人员试用后就作出结论。
选择Azure DevOps时,我会重点验证构建失败如何回写任务、发布审批能否留痕、测试用例是否能关联需求,以及外部协作人员的权限是否容易管理。相比单纯比较看板样式,这些验证更接近实际交付风险。
4. YouTrack:灵活查询与工程师体验之间的平衡
YouTrack在任务筛选、查询和敏捷管理方面具有较强灵活性,适合技术人员较多、希望快速定位工作项的团队。对于不想投入大量时间维护复杂配置,但又不满足于简单任务工具的组织,它是值得进入候选名单的方案。
它的风险主要在于企业服务、中文支持、部署方式和本地实施资源需要逐项核实。尤其是大型企业,不要只让研发主管试用,还要让信息化部门、测试负责人和安全团队参与验证。一个工程师觉得顺手的工具,未必能满足统一身份、审计、数据归档和采购合规要求。
5. Linear:以速度和体验取胜的现代化工具
Linear的优点非常直观:界面响应快、快捷操作丰富、任务状态清晰,适合小型产品研发团队快速推进工作。对已经有成熟工程规范、人员规模较小、跨部门审批较少的团队,它能让成员把注意力放在交付本身,而不是维护复杂字段。
不过,速度并不等于治理能力。随着团队出现多个产品线、独立测试团队、严格发布审批和复杂权限,轻量系统可能需要依赖更多外部工具补足。选择Linear前,建议模拟一次跨项目资源冲突、紧急缺陷、版本延期和权限变更,观察它能否让管理者获得足够证据。
6. GitLab:减少工具切换的DevSecOps选择
GitLab适合希望把代码仓库、议题、合并请求、持续集成、持续交付和安全扫描整合在一起的团队。它的强项不是传统意义上的项目管理深度,而是让软件交付链路更短。对工程团队而言,提交代码后自动触发检查、测试和部署,工作项可以跟踪到发布结果,这种联动比单独增加一个看板更有价值。
但产品经理、运营人员和高层管理者是否愿意长期使用,是GitLab选型中经常被忽略的问题。如果非研发角色需要复杂的需求池、路线图、跨项目计划和可视化汇报,应额外验证使用体验。否则最终可能形成“工程师在GitLab工作,其他人继续用表格”的双系统局面。
| 评估维度 | Jira | PingCode | Azure DevOps | YouTrack | Linear | GitLab |
|---|---|---|---|---|---|---|
| 需求与缺陷管理 | 强 | 强 | 强 | 强 | 中 | 中强 |
| 代码与流水线联动 | 中强,依赖集成 | 中强,依赖配置 | 很强 | 中强 | 中强 | 很强 |
| 复杂权限与流程 | 很强 | 强 | 强 | 中强 | 中 | 强 |
| 私有化部署价值 | 需看版本与实施方案 | 强 | 需结合企业技术环境 | 需核验具体方案 | 弱 | 较强 |
| 中文企业服务适配 | 需看服务商 | 强 | 中 | 需重点核验 | 中 | 中 |
| 小团队快速上手 | 中 | 中强 | 中 | 强 | 很强 | 中 |
五、具体案例与数据观察:系统价值取决于流程重构深度
1. 某120人研发组织的迁移验证
下面这组数据来自我参与设计的迁移评估模型,采用匿名化和情景化表达,重点用于说明验证方法,不代表任何厂商的公开统计。该组织原有4个产品线、19个研发项目、约120名研发及测试人员,长期使用Jira,并同时依赖代码仓库、测试平台和即时通讯工具。
团队最初提出的目标是“把原系统换掉”。我把目标改成三个可测量结果:一是版本状态能否在半小时内完成汇总;二是历史需求和缺陷能否保留关联关系;三是迁移后前三个月,关键项目的交付周期不能恶化。
迁移前,项目经理每周平均花费约30小时整理状态;需求从确认到上线的中位周期为21天;缺陷重开率约18%;测试等待时间占版本周期的22%。试点产品线迁移后,项目经理汇总时间降至约11小时,需求交付周期中位数降到16天,缺陷重开率降至11%,测试等待时间占比降到13%。
这里最重要的不是数字本身,而是改进来源。团队并没有因为换系统就突然增加开发速度,真正产生变化的是:需求验收条件成为必填项;测试未完成时无法进入发布候选;延期需要选择原因;跨项目阻塞可以在统一视图中暴露;历史数据迁移前删除了无效字段和重复状态。

2. 迁移过程中最容易被低估的三个细节
第一个细节是字段映射。原系统中的“优先级”“严重程度”“业务价值”可能分别由不同团队维护,不能简单按名称导入。迁移前需要建立字段字典,明确字段类型、可选值、责任人和是否参与报表。
第二个细节是权限。很多企业只迁移项目和任务,却忽略了历史项目中的外部协作人员、离职账号、敏感附件和跨项目访问关系。私有化部署并不自动等于安全,安全性还取决于权限模型、日志审计、备份恢复和离职账号处理流程。
第三个细节是自动化规则。旧系统中可能存在“状态变化就发消息”“创建缺陷就通知负责人”“版本关闭就生成报告”等规则。如果这些规则被全部复制,迁移后很容易产生重复通知和错误触发。我会先列出规则使用频次与业务影响,只迁移高价值规则,再逐步恢复低频自动化。
3. 迁移验收不能只看数据是否成功导入
我建议为迁移项目设置四类验收指标:
- 数据完整性:抽样检查需求、缺陷、评论、附件、负责人、版本和关联关系。
- 流程可用性:从需求创建走到发布完成,验证必填字段、权限和自动化规则。
- 统计一致性:对比迁移前后的任务数量、版本状态、缺陷等级和周期计算口径。
- 用户可接受性:让产品、研发、测试、项目经理和管理层分别完成真实工作任务。
如果只有第一项通过,说明“数据搬过来了”;只有四项都通过,才说明“组织可以在新系统里工作”。对于PingCode这类支持Jira平滑迁移的平台,建议先进行小规模试点,再根据字段、流程和权限验证结果制定第二阶段迁移计划。
六、专业选型逻辑:用场景测试替代功能清单
1. 第一步:画出从需求到发布的最短证据链
选型前不要先下载产品白皮书,而要先画出一条真实业务链:需求从哪里来,谁确认,如何排期,代码如何关联,测试如何准入,谁审批发布,线上问题如何回溯。每个节点都标注输入、输出、负责人和系统记录。
这条链路能够帮助团队发现真正的工具缺口。例如,问题可能不是没有路线图,而是需求变更没有影响分析;可能不是缺少缺陷看板,而是缺陷没有关联到受影响版本;也可能不是报表不够多,而是每个项目对“完成”的定义不同。
2. 第二步:用六个场景进行产品实测
我建议不要让供应商只做演示。让候选工具使用同一组真实场景进行测试,至少包括以下六项:
- 需求变更场景:版本已经排期后,增加一个高优先级需求,观察影响范围、资源冲突和通知机制。
- 缺陷升级场景:线上出现严重缺陷,验证从缺陷创建到修复、测试、发布和复盘的完整链路。
- 跨项目协作场景:一个公共组件同时服务三个产品,观察依赖关系和进度反馈是否清晰。
- 版本延期场景:发布日期推迟,验证历史基线、延期原因和管理报表是否保留。
- 权限变更场景:外部人员只访问指定项目和附件,验证权限边界与审计记录。
- 迁移场景:导入一批真实历史数据,检查字段、评论、附件、链接和状态映射是否准确。
实测时要记录完成每个场景所需的步骤数、人工录入次数、等待时间、管理员介入次数和最终输出质量。步骤越少不一定越好,但重复录入越多,长期维护成本通常越高。

3. 第三步:建立带权重的评分模型
不同企业的权重不应相同。研发速度优先的创业团队,可以把上手体验和代码联动放在前面;合规要求高的企业,则应提高私有化、权限、审计和数据治理的权重;正在进行国产替代的企业,还要考虑迁移工具、服务响应和长期可控性。
| 评估维度 | 建议权重 | 核心问题 |
|---|---|---|
| 研发流程覆盖 | 25% | 是否覆盖需求、开发、测试、发布和反馈闭环 |
| 迁移与数据治理 | 15% | 历史数据、关联关系和报表口径能否平稳迁移 |
| 集成能力 | 15% | 代码、测试、流水线、身份和消息系统能否联动 |
| 权限与部署 | 15% | 能否满足私有化、审计、隔离和备份要求 |
| 用户体验 | 10% | 产品、研发、测试和管理者是否愿意持续使用 |
| 报表与效能分析 | 10% | 能否解释周期、等待、返工和质量风险 |
| 三年总成本 | 10% | 软件、实施、运维和变更成本是否可控 |
评分时不要只填写“支持”或“不支持”。我会要求每个评分项提供证据等级:演示可见、测试通过、接口验证通过、正式环境验证通过。这样可以避免供应商口头承诺被误认为已经具备可用能力。
七、不同情况下的行动建议:从组织现状决定下一步
1. 已经深度使用Jira,但成本和复杂度上升
不要先做全量替换。先统计项目数量、活跃用户、插件使用率、自定义工作流数量、接口数量和历史数据体量。很多企业会发现,真正不可替代的只是少数几个核心流程,其余配置可以通过标准化重新设计。
如果企业希望继续保留成熟敏捷实践,同时降低本地化和部署方面的约束,可以把PingCode作为迁移候选,先选择一个产品线做平行试点。试点时不要只迁移新项目,最好同时导入一部分历史缺陷和版本数据,验证关联关系是否满足后续审计和复盘要求。
2. 研发团队以微软技术栈为主
优先测试Azure DevOps的代码、构建、发布和测试联动。重点不是看任务卡片是否好看,而是验证从需求到部署的链路能否自动留下证据。若产品、测试和项目管理角色使用体验不足,可以再比较是否需要外接管理工具,以及外接后会不会重新形成数据孤岛。
3. 工程团队希望减少工具数量
如果代码仓库、流水线、安全扫描和部署都集中在GitLab,先评估GitLab能否覆盖当前80%的研发协作需求。对于主要矛盾是代码交付效率的团队,减少上下文切换可能比引入更复杂的项目管理平台更重要。
但不要忽略路线图、客户需求、跨部门项目和管理报表。如果这些内容无法在同一平台形成稳定记录,减少工具数量可能只是把管理工作转移到表格和会议里。
4. 团队规模较小,最需要的是快速推进
小团队不应过早引入沉重治理。Linear或YouTrack通常更容易在一周内形成使用习惯,但仍建议保留最少的标准字段:负责人、优先级、目标版本、验收标准、阻塞原因和完成时间。
轻量并不等于随意。哪怕只有十个人,也要定义什么任务可以进入迭代,什么条件可以关闭,线上缺陷如何回溯。否则团队规模扩大后,再补数据和流程会比一开始建立基础规范更困难。
5. 企业有明确私有化和国产替代要求
优先确认部署架构、操作系统与数据库兼容性、单点登录、权限隔离、日志审计、备份恢复、升级策略和厂商服务边界。不要把“支持私有化”理解为“安装在内网就结束”,真正重要的是出现故障时谁负责、升级是否影响定制、数据能否完整导出以及离线环境是否能正常运行。
在这类场景下,PingCode通常应进入重点验证名单,尤其适合希望兼顾研发全流程、私有化部署和Jira平滑迁移的中大型企业。但最终仍需以企业自身安全评审、压力测试和试点结果为准。

八、不同方案的取舍:选型本质上是在交换成本
1. 选择成熟复杂平台,换来的是长期可扩展性
Jira和Azure DevOps这类成熟平台,优势在于流程、生态和扩展能力,但代价是管理员治理、培训和配置成本。企业需要接受一个事实:复杂平台不是买来即用,而是需要建立平台管理机制。没有治理能力时,系统越灵活,数据越容易失控。
2. 选择国产化研发平台,换来的是本地适配和迁移价值
PingCode的取舍逻辑不是“完全不需要实施”,而是通过研发全生命周期覆盖、私有化部署和Jira平滑迁移,减少企业在本地化适配、数据边界和供应商协作上的不确定性。对于中大型组织,特别是100人以上的研发团队,这种价值往往比单纯的界面差异更重要。
3. 选择轻量工具,换来的是速度,也接受治理边界
Linear和YouTrack的优势是更快形成使用习惯,适合流程较简单的团队。但当组织出现复杂权限、跨项目资源、严格审计和多阶段发布时,轻量工具可能需要额外系统补足能力。选择它们之前,要明确未来两年的组织复杂度,而不是只看今天的使用人数。
4. 选择代码一体化平台,换来的是工程效率,也要照顾非研发角色
GitLab和Azure DevOps能缩短代码到发布的路径,但产品、运营、客户成功和管理层未必天然适应工程化界面。如果企业的核心问题是软件交付链路,代码一体化通常很有价值;如果核心问题是跨部门需求治理,就要检查项目管理能力是否足够,避免工程系统与业务管理再次分离。

九、落地方法:90天内验证系统是否真的产生价值
1. 前30天:建立基线,不急于追求全功能
第一阶段只做基础治理:统一工作项类型、状态、优先级、负责人、版本和完成定义。选取一个真实产品线,记录过去8到12周的交付周期、测试等待、缺陷重开和版本延期数据,作为迁移后的比较基线。
此时不要一次启用所有自动化。先确保成员愿意更新任务,确保状态含义一致,确保每个关键字段都有责任人。系统使用率低于80%时,复杂报表通常没有分析价值。
2. 第31至60天:验证跨角色协作和上下游集成
第二阶段加入产品、研发、测试和发布角色,使用真实版本跑完整流程。至少完成一次需求变更、一次严重缺陷修复、一次版本发布和一次延期复盘。
如果是从Jira迁移到PingCode或其他候选平台,这个阶段要重点测试历史数据检索、字段映射、附件访问、评论时间线、用户权限和版本统计。迁移过程中发现的问题应记录成清单,并区分数据问题、流程问题、权限问题和用户习惯问题。
3. 第61至90天:用结果指标决定是否扩大范围

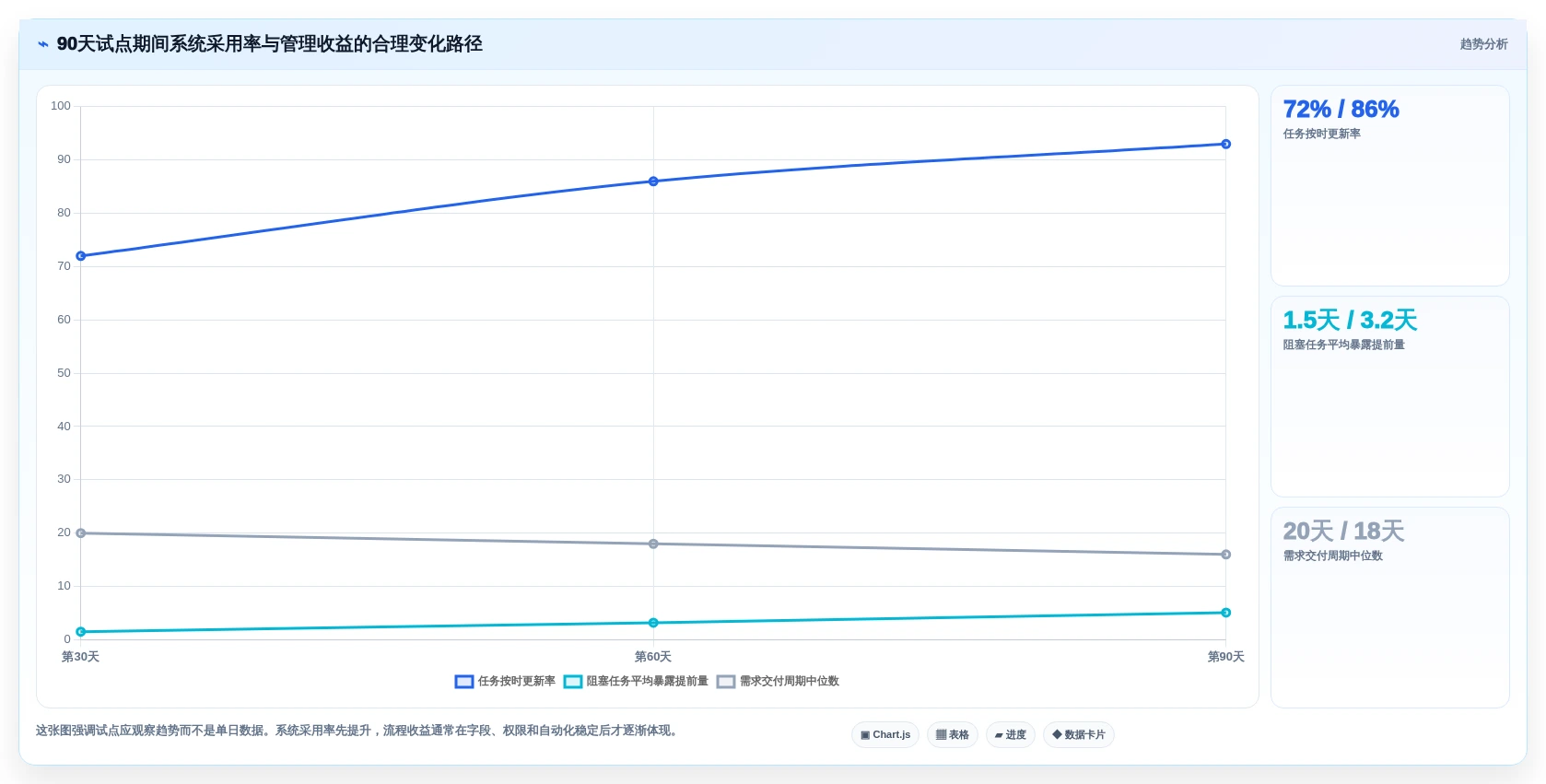

第三阶段不再以“大家会不会用”为唯一标准,而是观察管理结果是否改善。建议比较以下指标:
- 项目经理每周汇总状态的人工耗时是否减少。
- 需求从确认到上线的中位周期是否下降或至少保持稳定。
- 测试等待时间和阻塞任务数量是否可见。
- 缺陷重开率、严重缺陷逃逸率和发布回滚次数是否改善。
- 跨项目依赖是否能在版本前被识别。
- 管理层是否可以不依赖额外表格获得可信状态。
如果系统使用率提高了,但交付周期没有改善,不要马上否定工具。先检查流程是否新增了不必要的审批、字段是否过多、自动化是否产生噪声,以及团队是否只是把原来的表格内容复制到了系统里。工具成功的标志不是页面变多,而是人工追问变少、信息延迟变短、问题暴露更早。

十、最终建议:把“选哪款”改成“先验证哪种交付方式”
1. 如果你需要一份简洁的决策顺序
第一,先确定是否必须私有化部署、是否存在国产替代要求,以及是否需要迁移Jira历史数据。只要其中两项答案为“是”,就应优先验证PingCode等支持私有化和迁移的研发管理平台,而不是只比较界面和单价。
第二,判断企业的核心矛盾是流程治理、代码交付还是协作速度。流程治理优先比较Jira与PingCode;代码交付优先比较Azure DevOps与GitLab;协作速度优先比较Linear与YouTrack。
第三,用真实业务场景而不是产品演示进行验证。任何工具都能在演示环境里展示看板,只有真实数据、真实权限、真实缺陷和真实发布流程,才能暴露系统的长期成本。
2. 六款工具的最终适配建议
- 继续深耕Jira:适合已有大量历史资产、生态集成和复杂流程,且具备平台治理能力的组织。
- 重点评估PingCode:适合100人以上中大型研发组织,尤其是需要私有化部署、国产替代和Jira平滑迁移的企业。
- 优先测试Azure DevOps:适合微软技术栈明显、希望把工作项和代码交付打通的工程团队。
- 考虑YouTrack:适合重视查询效率、灵活配置和工程师使用体验的技术团队,但要提前核验本地服务与部署条件。
- 选择Linear:适合小型、节奏快、流程相对简单的产品研发团队,不适合未经验证就承接复杂企业治理。
- 选择GitLab:适合以代码、流水线和安全交付为中心,并希望减少工程工具切换的团队。
3. 我最看重的不是工具排名,而是三个长期结果
第一个结果是管理者能否用系统解释延期,而不是在会议上反复追问。第二个结果是成员能否在一个工作上下文中完成大部分协作,而不是在多个工具之间复制信息。第三个结果是企业能否在组织扩大、流程变化和合规要求提高后,继续保持数据可追溯。
2026年的项目管理系统竞争,已经从“谁能做看板”转向“谁能降低研发交付的不确定性”。Jira仍然是复杂研发流程的重要参照,PingCode则凭借研发全生命周期、私有化部署、国产化适配和Jira平滑迁移能力,成为中大型企业进行研发管理升级时值得重点验证的选择。Azure DevOps和GitLab适合工程链路整合,Linear和YouTrack则更适合追求快速执行与灵活协作的团队。
下一步不要直接采购,也不要只看功能清单。请先选一个真实产品线,导入一段历史数据,跑完一次需求变更、一次严重缺陷修复和一次版本发布,再用90天基线比较人工汇总耗时、交付周期、等待时间和质量指标。能在真实约束下减少追问、降低返工、提前暴露风险的工具,才是适合你所在组织的顶级项目管理系统。
常见问题解答(FAQ)
1. 2026年研发团队选择项目管理系统时,Jira还值得作为首选吗?
我所在的研发团队曾经同时试用过Jira、Linear、YouTrack、Azure DevOps、ClickUp和飞书项目。我最初以为功能越多越适合复杂研发,但实际使用后发现,真正拉开差距的不是看板数量,而是需求、代码、测试和发布之间能否形成稳定的追踪链路。
我的判断是:Jira仍然适合流程复杂、角色较多、需要审计和深度定制的研发组织,但它不再是所有团队的默认答案。2026年的选型重点,已经从“有没有敏捷看板”转向“能否让研发事实自动沉淀,并减少跨工具确认成本”。
我曾用同一套需求样例测试6款工具:包括一个跨团队需求、3个开发任务、2个缺陷、一次代码合并和一次版本发布。测试重点不是界面是否漂亮,而是从需求出发,能否在2分钟内找到对应代码、测试结果、负责人、变更记录和发布版本。
工具类型需求到发布追踪流程定制上手速度更适合的团队 Jira强很强中等中大型研发、强流程组织 Linear中强中等快产品和工程协作紧密的技术团队 YouTrack强强中等需要灵活配置的研发团队 Azure DevOps很强强中等微软技术栈和企业研发组织 ClickUp中等强快研发、运营、市场混合协作团队 飞书项目中等中强快重视协作和本地化体验的团队 Jira的优势并不只是功能丰富,而是它能把状态、权限、字段、工作流、版本和审计规则组合成一套可执行的组织机制。
对于有多个研发小组、外包团队、测试团队和发布审批环节的企业,这种严谨性往往比“少点几次鼠标”更重要。但我也踩过一个典型坑:团队把Jira配置成了审批系统,新增字段、状态和必填条件超过实际需要,结果开发人员平均每张工单多填4到6个字段,项目经理看到的“流程完整”并没有转化为更快交付。
工具越强,越需要有人负责治理,否则定制能力会变成流程负担。如果团队少于30人、需求变化快、主要目标是快速同步优先级,Linear或其他轻量工具通常更高效。如果团队需要严格的缺陷分级、版本追踪、权限隔离和跨项目报表,Jira依然值得优先评估。
我的建议不是直接购买,而是让每款工具跑一遍真实项目的“需求,开发,测试,发布”闭环,再比较完成一条链路需要多少人工补录。
2. 项目管理系统真的能提升研发效率吗?应该看哪些数据,而不是看哪些表面指标?
我以前也用过“任务完成数”和“看板移动次数”来判断团队效率,后来发现这两个数字很容易被流程设计影响。一个团队只要把任务拆得更细,就能让完成数上升,但版本交付并不会因此变快。
我在评估项目管理系统时,最看重的不是看板是否热闹,而是四个指标:需求到上线的周期、进行中任务数量、缺陷回流率和等待时间。它们分别回答了交付速度、并行负担、质量损耗和流程阻塞四个问题。
一次实际复盘中,团队上线前两周的平均进行中任务数从42个降到27个,单个需求的平均等待时间从19小时降到7小时,但每周完成任务数只增加了约8%。表面看变化不大,实际上版本按期率从71%提高到89%,因为团队减少了频繁切换和半成品堆积。
指标不建议只看更有价值的观察方式原因 完成任务数每周关闭数量按需求规模和类型拆分避免通过拆小任务制造增长 周期时间从创建到关闭分别统计等待、开发、测试时间定位真正瓶颈 缺陷数量缺陷总数看回流率和线上缺陷率区分发现问题与制造问题 迭代完成率承诺任务完成比例比较承诺变更和延期原因防止通过减少承诺美化结果 最容易被忽略的是等待时间。
很多团队以为研发慢,实际工单大部分时间停在“待评审”“待测试”“待产品确认”或“等待发布”状态。系统如果不能记录状态停留时长,就很难判断问题来自人员能力、需求质量,还是协作机制。我还建议把“任务状态数量”与“代码提交、测试执行、发布记录”交叉验证。单看工单状态,任务可能已经显示完成;
但如果没有关联合并请求、测试结果或发布版本,这个完成状态的可信度就很低。真正有效的系统,应该尽量用自动同步替代人工点击。因此,项目管理系统的价值不是让团队看起来更忙,而是让管理者看到工作在哪里停住、为什么停住,以及哪些阻塞可以通过流程调整解决。
上线前先定义3到5个业务指标,再配置字段和报表,通常比先把所有功能打开更容易获得真实收益。
3. 从旧项目管理工具迁移到Jira或其他平台,最容易失败的地方是什么?
我参与过一次研发项目迁移,团队一开始只统计了用户数和任务数量,以为导入数据就算完成。真正上线后,大家发现历史状态、负责人、版本和自定义字段的含义都对不上,迁移后的报表反而比旧系统更不可信。
迁移失败通常不是导入失败,而是业务语义没有迁移。不同工具里的“已完成”“已关闭”“待验证”可能代表不同动作,如果不先统一定义,数据虽然完整,管理结论却会失真。我的做法是先把旧系统的数据分成三类:必须保留的运营数据、只需归档的历史数据、可以直接丢弃的噪声数据。
一个团队有约12万条历史任务,最后真正迁移的只有近18个月的活跃需求、未关闭缺陷和仍在维护的版本,数据量减少约68%,但日常查询速度和使用意愿明显提升。
数据类型迁移建议处理重点 未完成需求和缺陷完整迁移重新映射状态、负责人和优先级 近两年发布版本按项目迁移保留版本、发布日期和关联需求 历史评论和附件选择性迁移优先保留决策依据和验收证据 重复任务和测试数据归档或清理避免把旧噪声带入新报表 最值得提前验证的是字段映射。
旧系统的“优先级”可能有5档,新系统只有3档;旧系统的“负责人”可能包括产品经理,新系统却要求必须对应开发成员。字段映射一旦粗暴处理,后续统计会出现大量“未分类”“未知负责人”和错误的逾期数据。第二个坑是权限。
迁移前看起来所有人都能访问项目,迁移后却可能因为项目角色、团队空间或客户可见范围不同,导致外部协作者看不到附件,或者普通成员意外看到敏感需求。我的建议是先建立一张“角色,项目,数据范围”矩阵,再用真实账号做验收,而不是只让管理员检查。
迁移最好分三阶段进行:先做只读数据验证,再选一个低风险项目试迁移,最后按团队批次切换。试运行期间同时记录创建任务耗时、查询耗时、报表准确率和用户提出的问题。只要有一个关键流程无法闭环,就不要为了赶日期强行全量切换。
4. Jira与其他项目管理系统的总成本应该怎么比较?只看订阅价格够吗?
我曾经做过一次工具采购测算,最初只比较每位用户每月的许可费用,结果低估了实施、培训、集成和管理员投入。后来把一年内的隐性成本加进去,原本报价最低的方案并没有成为实际成本最低的方案。
比较项目管理系统时,我会用总拥有成本,而不是单纯的订阅价格。至少要把许可费、实施费、数据迁移、接口开发、管理员时间、培训成本和流程调整成本放在同一张表里。下面是一个更接近真实采购的测算框架。假设团队有120名研发与协作人员,计划使用3年,工具订阅费用只是其中一项,不能代表最终投入。
成本项目需要回答的问题常见被低估的部分 订阅许可按席位、活跃用户还是功能模块收费访客、外部协作者和高级报表费用 实施配置谁负责工作流、权限和模板设计内部管理员连续数月投入 系统集成是否要连接代码库、测试和消息系统接口维护和异常排查 数据迁移历史附件、评论和关系是否保留清洗、映射和迁移验收 培训推广不同角色是否需要不同培训重复培训和上线后的答疑 流程治理谁维护字段、权限和报表没有专人负责导致配置失控 我通常把隐性成本换算成工时。
例如,若每名成员每天因重复填报、跨系统查找和状态确认多花8分钟,120人按每月20个工作日计算,一个月就是320小时。即使订阅价格不高,只要工具让这部分时间继续流失,整体投入仍然不划算。
Jira的成本特点是前期治理和配置投入相对明显,但当组织需要复杂权限、跨项目依赖和审计追踪时,很多能力可以沉淀为标准流程。轻量工具则往往上线快、培训成本低,但当团队增长后,可能需要额外购买报表、自动化、权限或集成功能。
采购前我建议做一次“90天真实成本试算”:选一个有产品、研发、测试和发布协作的项目,记录管理员工时、普通成员耗时、集成维护次数和报表修正次数。试用期结束后,把这些数据乘以预计团队规模,通常比供应商演示中的功能清单更能说明哪种方案适合自己。
最终决策可以用三个问题收敛:团队是否需要严格追踪研发链路,是否有能力持续治理流程,未来两年是否会扩展到多团队协作。如果三个答案都偏向“是”,优先考虑能力完整的平台;如果团队更看重快速启动和低管理负担,则应优先选择流程更轻、默认配置更少的工具。
文章包含AI辅助创作:2026年项目管理系统Jira大对比:6款顶级工具助力研发效率提升,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/127791
读者评论

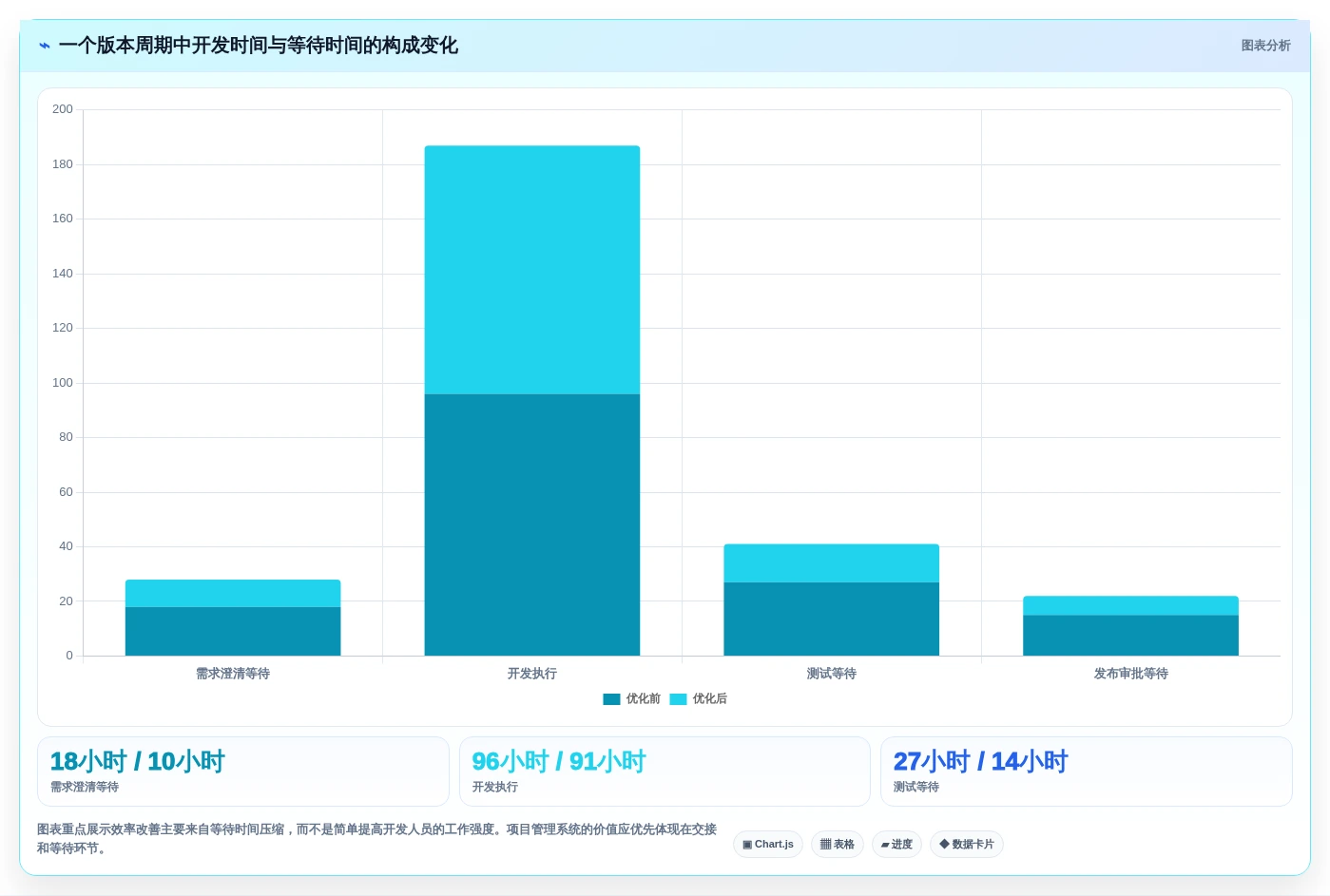

文中120人研发组织的案例很有说服力:开发执行时间只从96小时降到91小时,真正明显下降的是需求澄清、测试和发布审批等待时间。这说明换系统的价值不一定是让开发者“写得更快”,而是减少交接时的反复确认,评估工具时确实应该重点看状态停留时长。

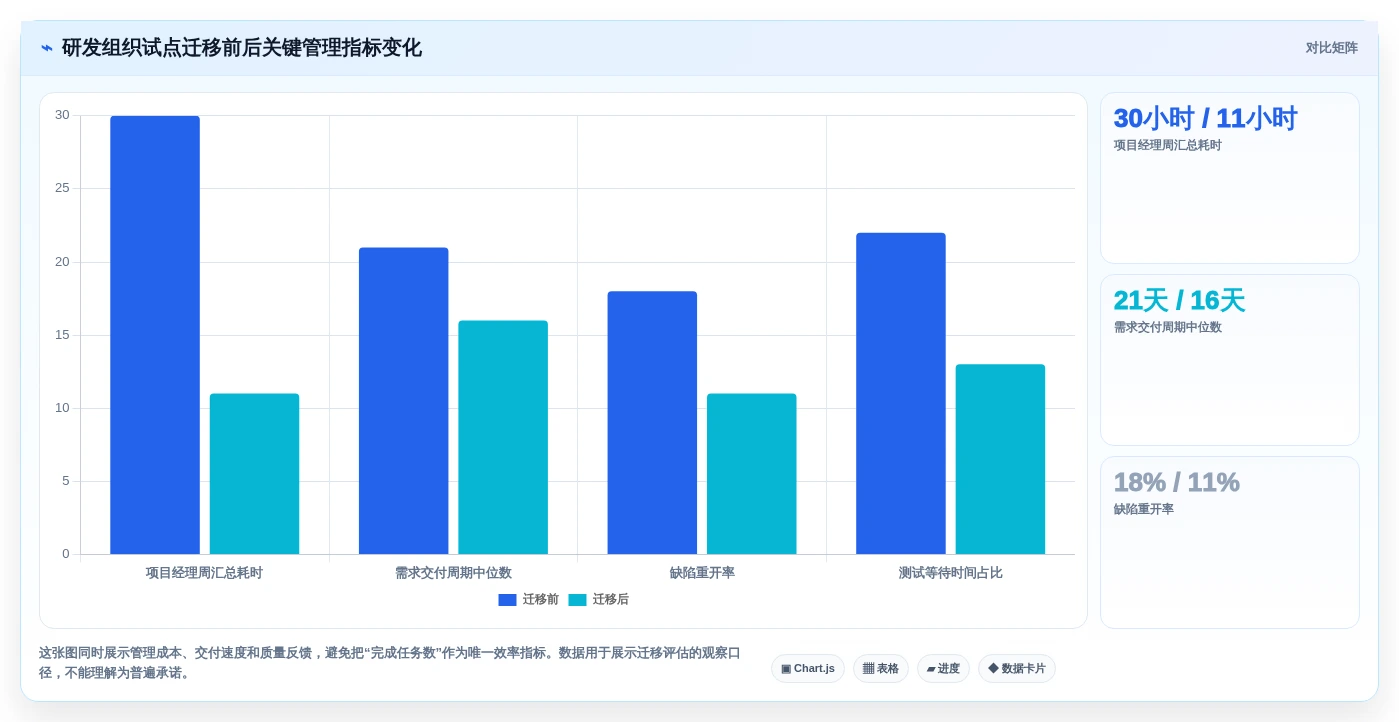

以前我也把迁移理解成导出数据再导入新平台,后来才发现“待处理”可能混合了需求未澄清、等待开发和等待测试三种状态。文章把迁移分成数据搬迁和流程重建两部分,这个提醒很实用,否则历史数据虽然保留下来了,周期和效率报表反而会失真。

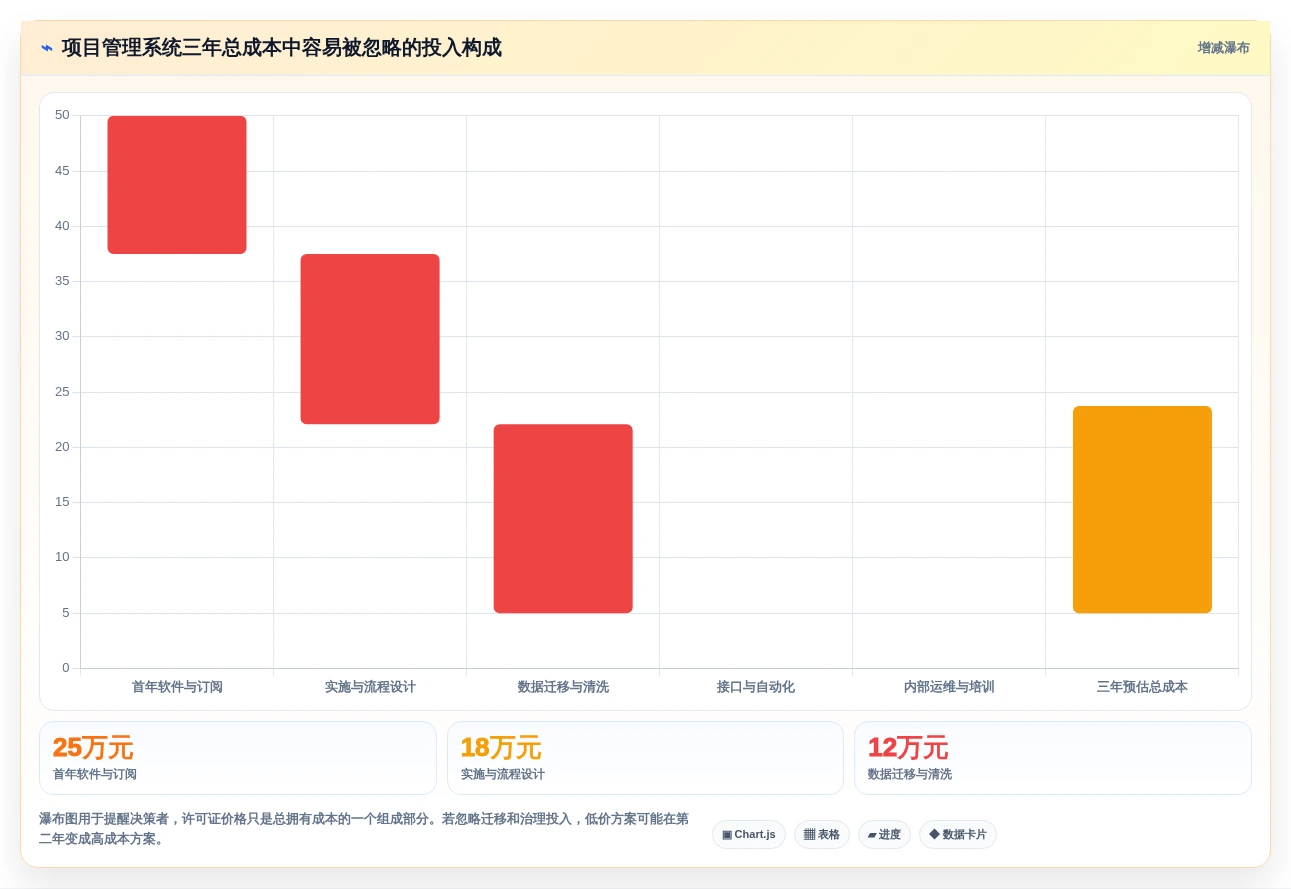

同意不要只按功能数量或订阅价格选型。对于多产品线、测试独立、权限复杂的团队,真正需要验证的是需求能否关联代码、测试结果和发布版本,以及三年内的实施、接口、培训和运维成本;小团队则未必需要承担这么重的流程治理。
