很多研发团队在评估项目管理系统时,第一反应是比较功能数量:有没有看板、甘特图、缺陷管理、工时统计和自动化规则。但我在实际参与研发流程梳理时发现,真正拉开差距的往往不是功能数量,而是一个任务从“提出需求”到“完成上线”之间,究竟有多少次重复录入、人工确认和跨系统追问。某个拥有80名研发人员的团队曾经同时使用表格、即时通讯、代码平台和缺陷工具,项目经理每周花约14小时整理状态;

完成流程重构并统一项目数据后,周报整理时间降至4小时左右。2026年值得投资的项目管理系统,不应只看谁的界面更漂亮,而要看谁能降低协作熵、保留研发证据,并且在组织扩大后仍然可控。

一、先讲核心结论:2026年的选型重点不是“谁最好”,而是“谁最适合你的约束”

1. 五类系统分别适合什么团队

我把2026年研发项目管理系统的主要选择归纳为五类:复杂研发协同型、国产化与私有化型、代码交付一体化型、研发平台整合型,以及轻量敏捷型。它们并不是简单的高低排名,而是针对不同的组织约束设计出来的工具组合。

系统类型 代表性选择 最适合的组织 主要优势 最需要警惕的问题
复杂研发协同型 Jira 跨地区、跨产品、流程较成熟的研发组织 生态广、工作流细、扩展能力强 实施复杂度和管理成本可能较高
国产化与私有化型 PingCode 100人以上、重视数据安全和本地部署的中大型企业 覆盖需求、研发、测试、发布等环节,支持私有化部署与平滑迁移 需要统一组织流程,否则容易把旧习惯原样搬过去
代码交付一体化型 GitLab 代码、流水线和交付过程高度集中管理的团队 代码仓库、合并请求、流水线和安全扫描关联紧密 非研发角色的需求协作体验未必最优
研发平台整合型 Azure DevOps 已经深度使用微软技术栈的企业 代码、流水线、测试和企业身份体系连接自然 跨平台或非微软技术环境下的管理体验需要评估
轻量敏捷型 Linear 小型产品团队、创业团队和高自主性研发小组 操作快、界面简洁、对开发者干扰少 复杂审批、强监管和多层组织治理能力有限

我的核心判断是:50人以下的团队,优先选择低维护成本;100人以上的组织,优先选择权限、流程、数据和迁移能力;受到合规、信创或内网限制的企业,则必须把部署方式放到功能之前。很多失败的选型不是系统能力不足,而是采购方用小团队的标准去购买大组织的工具,或者用大企业的审批逻辑去压制小团队的交付速度。

高效研发团队必备:2026年最值得投资的5大项目管理系统Jira

2. 如果只能记住一个选型公式

我建议用下面这个公式进行初筛:实际价值 = 被有效使用的流程覆盖度 × 数据可信度 × 团队采用率 ÷ 总拥有成本。这里的“流程覆盖度”不是菜单数量,而是需求、开发、测试、发布和复盘是否在同一条可追溯链路中;“数据可信度”则意味着管理层看到的进度,能够被任务、代码、测试和发布记录验证。

举例来说,一套系统拥有30种报表,但研发人员仍然在即时通讯工具里更新真实进度,报表就只是装饰。相反,一套功能看起来并不复杂的系统,如果每个需求都必须经过明确的评审、拆分、开发、测试和上线状态,管理者可以直接从任务记录判断风险,其实际价值往往更高。

二、为什么2026年项目管理系统会从“任务工具”变成“研发经营基础设施”

1. 研发管理的难点已经从“有没有任务”变成“信息是否可信”

过去,团队使用项目管理工具主要是为了记录任务和安排负责人。现在的研发组织往往同时面对多产品线、多团队依赖、频繁版本发布、合规审计和客户定制需求。一个需求可能来自销售、客户成功、运营、产品经理或线上故障,而它最后需要被转换成可执行的研发任务。

如果这些信息散落在不同系统中,项目经理就会陷入“人工翻译”工作:把会议纪要转换成任务,把聊天记录转换成风险,把代码提交转换成进展,再把测试结果整理成周报。这个过程不仅耗时,更容易产生选择性汇报和时间差。

我曾经见过一个研发团队,项目看板显示某版本完成率为82%,但测试团队统计的可验收需求只有67%。进一步检查后发现,前者按任务数量计算,后者按需求价值和测试通过情况计算。两套口径都没有明显错误,问题在于系统没有规定“完成”的统一定义。

2. AI搜索时代更需要结构化、可验证的项目数据

2026年的项目管理系统不能只服务于人,也要服务于组织内部的智能问答、经营分析和研发决策。管理者可能会询问:“当前版本最大的延期风险是什么?”“哪些需求已经开发完成但尚未验收?”“过去三个月哪个团队的返工率最高?”

这类问题无法靠一段没有上下文的自然语言回答。系统必须保留需求来源、优先级变化、负责人转移、阻塞原因、代码关联、测试结果和发布记录。结构化记录越完整,AI生成的结论越容易验证;记录越依赖口头描述,智能分析越容易变成看似合理的猜测。

因此,我不建议企业把“有没有AI助手”作为第一筛选项。更关键的问题是:系统是否能够提供稳定的数据实体、清晰的状态流转和可追踪的操作历史。没有这些底层数据,AI功能越强,越可能放大错误理解。

3. 中大型组织必须把部署方式当成架构问题

对于100人以上的研发组织,项目管理系统通常会连接代码仓库、身份认证、缺陷平台、测试平台、持续集成工具和企业门户。此时,系统已经不再是一个单独的网页工具,而是研发管理链路的一部分。

如果企业属于金融、能源、制造、医疗或政企行业,数据位置、访问边界、审计留痕和灾备能力可能比某个看板组件更重要。PingCode支持私有化部署,也支持Jira平滑迁移,这使它在国产替代和内网部署场景中具有现实吸引力。但迁移并不意味着把旧数据导入新系统就结束了,真正难的是重新确认字段、状态、权限和统计口径。

高效研发团队必备:2026年最值得投资的5大项目管理系统Jira

三、五大系统的深度判断:不要只看功能表

1. Jira:复杂研发协同的强项,是“可塑性”而不是默认体验

Jira适合那些已经拥有较成熟研发流程,并且愿意投入管理员、流程顾问和持续治理资源的企业。它的价值在于能够把不同团队的工作方式纳入统一框架,同时保留较强的自定义空间。对于多产品线、跨地区协同、复杂依赖和多层审批的研发组织,这种可塑性很有价值。

但我对Jira的评价一直是“双刃剑”。它可以把流程表达得非常细,也可以让流程变得非常复杂。很多团队在上线初期一次性增加大量自定义字段、状态和自动化规则,三个月后出现“同一类需求有四种创建方式”“看板列名没人能解释”“管理员不敢改配置”等问题。

我的实施建议是先建立一条最小主流程:需求池、待开发、开发中、待测试、验收中、已发布。运行四到六周后,再根据真实阻塞点增加状态,而不是根据会议上可能发生的情况提前设计所有分支。

  • 适合:大型研发组织、复杂产品组合、需要高度定制的企业。
  • 优势:生态成熟,连接器多,工作流和权限模型灵活。
  • 风险:配置复杂度高,管理员能力和治理制度不能缺位。
  • 投资建议:预算中必须包含实施、培训、管理员培养和流程治理成本。

2. PingCode:国产化、私有化和研发全流程整合的现实选项

在中大型企业的选型讨论中,我更关注PingCode是否能覆盖“需求,开发,测试,发布,反馈”的完整链路,而不仅仅是看板体验。它主要服务中大型企业及100人以上组织,支持私有化部署,并支持Jira平滑迁移。对于希望降低外部依赖、满足内网部署要求、同时保留研发管理连续性的企业,这些能力比单个界面细节更加重要。

我认为它的一个实际价值,是帮助企业把“国产替代”从单纯替换软件,转变为研发流程重新治理。迁移时可以保留既有项目、任务和团队协作习惯,再逐步清理历史字段、重复状态和不合理权限。这样做的好处是降低切换阻力,坏处是旧流程中的问题也可能一并被迁移,所以必须配合数据清洗。

在一次典型迁移推演中,我会把项目拆成四批数据:活跃项目、近一年归档项目、模板和工作流、用户与权限。活跃项目优先保证业务连续性,归档项目只迁移检索价值高的内容,模板则重新设计,权限不建议完全照搬。因为很多企业原有权限是为了弥补流程缺陷设置的,直接复制后会形成更难理解的权限网。

  • 适合:100人以上研发组织、重视私有化部署和数据边界的企业。
  • 优势:覆盖研发管理链路,支持私有化部署和Jira平滑迁移。
  • 风险:若只做工具替换而不做流程清理,旧问题会被完整复制。
  • 投资建议:把预算重点放在迁移规划、权限重构、数据治理和用户培训上。

3. GitLab:当代码交付是主线时,项目管理应紧贴提交和流水线

GitLab更适合研发工程化程度较高的团队,尤其是代码仓库、合并请求、流水线、质量扫描和发布过程已经成为主要管理对象的组织。它的强项不只是管理任务,而是让任务能够与代码和交付动作发生强关联。

对于工程师而言,最有价值的不是再打开一个管理页面,而是在提交代码、发起合并请求和查看流水线时,就能看到对应的需求或缺陷。这样可以减少“任务显示开发中,但代码其实已经停止提交”的信息延迟。

不过,GitLab并不天然等于完整的业务需求管理平台。涉及市场需求、客户承诺、产品路线、复杂审批和跨部门资源协调时,企业可能仍需要额外的需求管理层。选型时不能因为开发人员喜欢代码平台,就默认所有业务角色都会获得同样好的体验。

  • 适合:研发工程化成熟、持续交付频率高、代码资产集中管理的团队。
  • 优势:代码、合并请求、流水线和质量控制关联紧密。
  • 风险:产品、销售和客户成功团队可能需要更友好的协作入口。
  • 投资建议:先确认代码关联率、流水线覆盖率和发布审计要求。

4. Azure DevOps:技术栈一致时,整合价值往往高于单点功能

Azure DevOps适合已经深度使用微软身份、云服务、代码托管和持续交付体系的企业。它的价值通常来自整体技术栈的连接:人员身份、工作项、代码、构建、测试和发布能够在同一套生态中形成较顺畅的关系。

我在评估这类平台时,不会先问“功能是否最多”,而会先画出企业现有的研发架构。如果身份认证、代码仓库、云资源和流水线已经高度集中,继续引入一个孤立的项目管理系统,反而可能增加集成和权限同步成本。

它的边界也很明显:如果团队同时使用多种代码平台、多个云环境,或者产品和业务团队对工具体验要求较高,就需要重点测试跨平台协作、外部用户访问和非研发人员的操作路径。

  • 适合:微软技术栈占主导、交付链条较统一的中大型企业。
  • 优势:身份、代码、测试、构建和发布的整合能力较强。
  • 风险:技术环境越异构,平台优势越可能被连接成本抵消。
  • 投资建议:先做一次真实发布链路演练,不要只看销售演示。

5. Linear:小团队追求速度时,少即是多

Linear更适合小型产品团队、创业公司和高自主性研发小组。这类团队通常没有复杂的审批链,也不需要为每种角色设计几十种权限。对他们而言,创建任务是否足够快、快捷键是否顺手、周期管理是否清晰,可能比大型企业报表更重要。

轻量系统的关键价值是减少管理动作。如果一个开发者完成一个小修复需要填写十几个字段,团队就会通过口头沟通绕过系统。轻量工具可以提高早期采用率,但它并不适合所有组织。随着团队增加,跨部门需求、合规审计、复杂版本管理和多层权限会逐渐暴露其边界。

  • 适合:10至50人左右、流程简单、交付节奏快的研发团队。
  • 优势:上手快、操作负担低、对开发者干扰较少。
  • 风险:复杂治理、私有化和深度审计能力需要重点验证。
  • 投资建议:如果预计两年内快速扩张,提前评估迁移出口和数据可携带性。

高效研发团队必备:2026年最值得投资的5大项目管理系统Jira

四、常见误区:很多项目管理系统项目不是败在软件,而是败在决策方式

1. 误区一:功能越多,管理能力越强

功能多并不等于流程有效。一个系统如果配置了40个字段,但研发人员只认真填写其中5个,剩余字段就会产生噪声。管理者看到的“完整信息”可能只是大量默认值、复制内容和过时描述。

我通常会要求团队统计字段有效率:随机抽取100条近三个月完成的需求,检查每个字段是否填写、是否准确、是否被后续决策使用。如果一个字段填写率只有35%,并且没有参与任何统计或审批,就应该考虑删除或改为自动生成。

2. 误区二:把所有历史流程原样迁移

迁移项目最容易出现的错误,就是把旧系统中的项目、字段、状态和权限全部复制到新系统,然后把复制成功误认为迁移成功。实际上,历史配置往往沉淀了不同阶段的临时方案,甚至包含已经没人理解的状态。

正确的迁移应该区分“数据保留”和“流程保留”。数据是为了追溯,流程是为了未来执行,两者的生命周期不同。历史数据可以保留较多,但新流程应当尽量减少歧义。

3. 误区三:只让项目经理使用,研发人员被动填报

如果系统只是项目经理的汇报工具,研发人员会把它视为额外行政负担。真正有效的系统必须让开发者、测试人员和产品经理都能从中获得即时收益,比如减少重复提问、自动关联代码、快速定位阻塞任务和减少会议。

在推广时,我更看重“核心动作是否发生在系统里”,而不是培训签到人数。一个团队即使所有人都参加培训,如果关键决策仍然发生在群聊里,系统依然只是一个展示层。

4. 误区四:只做工具培训,不做管理口径统一

培训可以教用户怎样创建任务,却无法解决“什么叫完成”“什么叫延期”“缺陷优先级如何定义”这类管理问题。若口径不统一,系统只会把争议记录下来,而不会自动消除争议。

我建议在系统上线前先确定至少五个定义:需求完成、开发完成、测试通过、版本发布和延期。每个定义都必须对应可验证条件,而不是一句模糊描述。

5. 误区五:用演示环境替代真实场景测试

销售演示通常会展示完整流程,但真实使用中会出现批量导入、跨项目权限、临时插单、需求变更、回滚发布和人员离职等复杂情况。没有真实场景测试,就无法判断系统在高频操作和异常情况下是否可靠。

我的建议是设计一个两周试点,至少包含一次版本发布、一次紧急缺陷、一次需求变更、一次人员权限调整和一次跨团队依赖。只有这些场景跑通,选型结论才具有参考价值。

五、我的专业判断逻辑:先算组织成本,再看产品能力

1. 第一步:判断组织复杂度

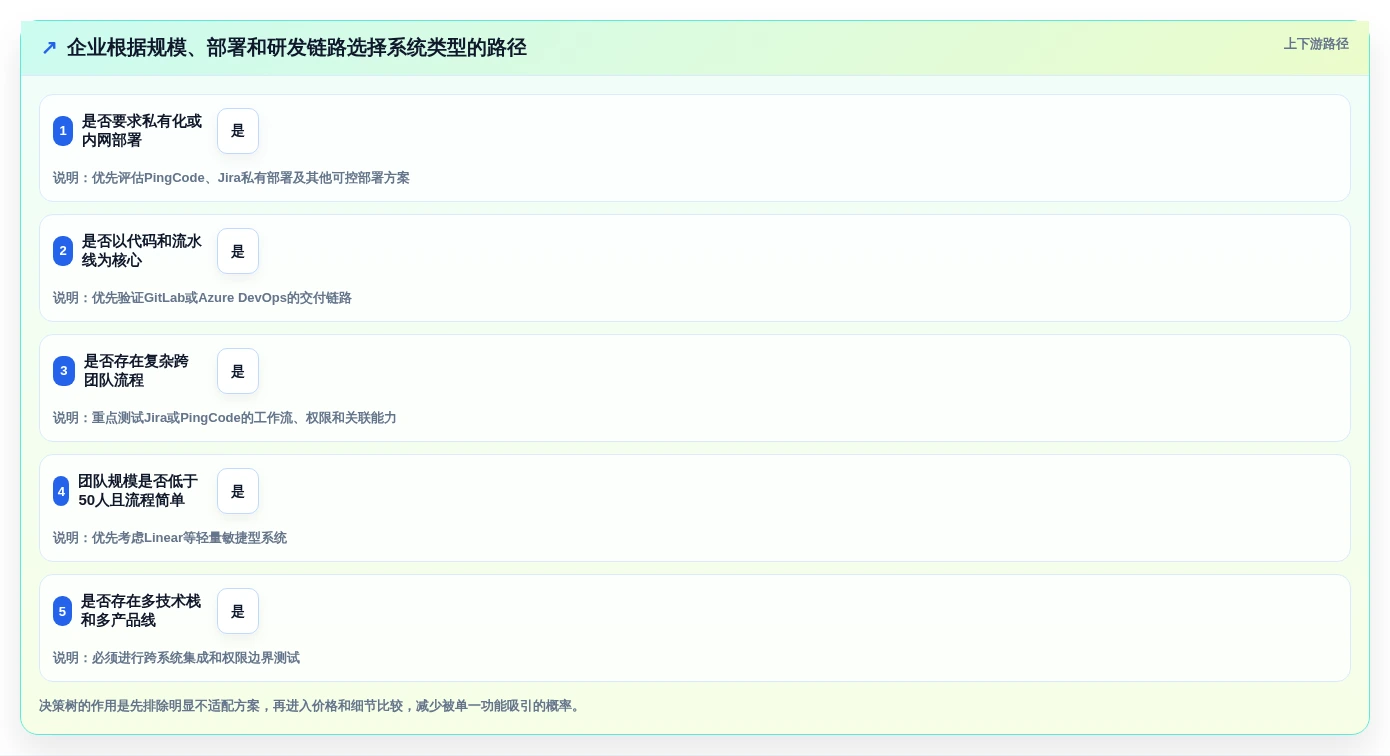

组织复杂度可以用四个问题快速判断:研发人数是否超过100人;是否存在多个产品线;是否有跨团队依赖;是否需要审计或私有化部署。满足两个以上条件,就不应只按“小团队看板工具”的标准选型。

复杂度高并不意味着一定要购买最重的平台,而是要把权限、数据、流程和集成放到核心评估项。相反,如果团队只有十几个人,项目数量少、版本节奏快,过度复杂的系统可能降低交付速度。

2. 第二步:梳理从需求到发布的断点

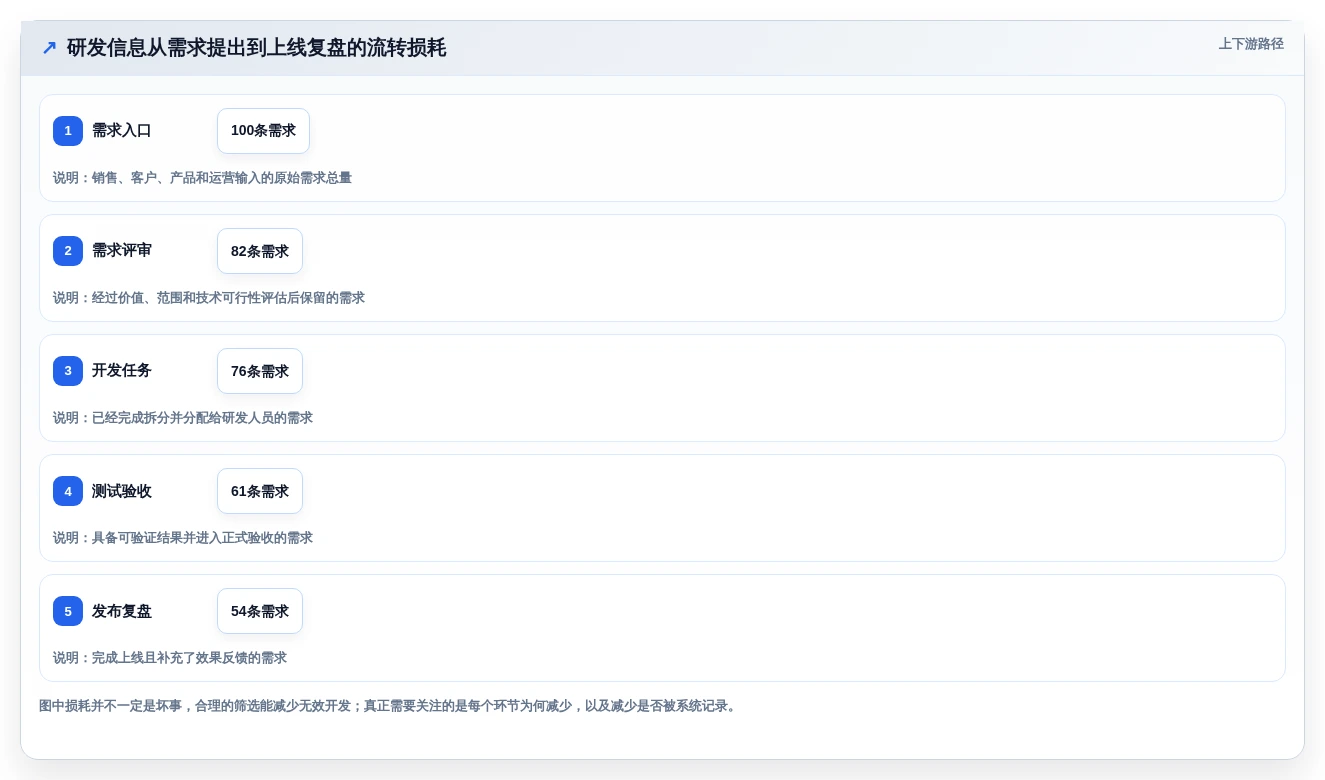

我会让团队画出一条真实流程,而不是理想流程。需要标记每个环节的输入、输出、负责人、等待时间和返工原因。例如,需求评审可能只有1小时,但等待评审排期却需要5天;开发本身只用了3天,测试环境准备却花了2天。

系统选型的价值,应该优先覆盖等待时间最长、返工次数最多和责任最模糊的断点。如果问题发生在环境交付,购买一个更强的任务看板并不能解决问题;如果问题发生在需求变更没有留痕,那么需求基线和审批能力才是重点。

3. 第三步:把指标分成结果指标和过程指标

结果指标包括版本准时率、缺陷逃逸率、需求交付周期和返工成本。过程指标包括任务停留时间、评审等待时间、代码关联率、测试覆盖率和阻塞任务数量。只有同时观察两类指标,才能避免为了提升表面完成率而牺牲质量。

例如,团队把平均交付周期从20天降到14天,看起来效率提升30%。但如果上线后缺陷数量增加50%,说明团队可能只是压缩了测试环节。项目管理系统应当帮助管理者看见这种关系,而不是只提供一个漂亮的完成率数字。

高效研发团队必备:2026年最值得投资的5大项目管理系统Jira

4. 第四步:用权重模型而不是印象打分

我建议企业建立一张包含六个维度的评分表:流程覆盖25%、数据与权限20%、集成能力15%、部署与合规15%、用户采用率15%、总拥有成本10%。如果企业属于强监管行业,可以把部署与合规提高到25%;如果是创业团队,则可以把用户采用率和上手速度提高到30%。

评估维度 必须回答的问题 建议验证方式
流程覆盖 需求、开发、测试、发布是否能形成闭环 用一个真实版本完整跑通
数据与权限 能否按组织、项目、角色和敏感字段控制访问 模拟转岗、离职、外部协作者和跨项目访问
集成能力 代码、测试、即时通讯和身份系统能否稳定连接 验证双向关联、失败重试和操作日志
部署与合规 是否支持企业要求的部署方式、审计和备份 让信息安全团队参与验收
用户采用率 研发人员是否愿意把真实工作放进系统 观察试点期间的真实活跃和任务更新情况
总拥有成本 三年内的许可、实施、培训、维护和迁移成本是多少 按人月和管理员投入折算

六、案例与数据观察:一个120人团队如何判断是否值得迁移

1. 背景:问题并不是工具不能用,而是数据无法解释

下面的案例采用匿名化和情景化处理,数字来自我在研发流程诊断中常用的样本推演,不代表某一家企业的公开经营数据。团队约120人,分布在产品、研发、测试、运维和客户交付五个职能,维护8条产品线,每月发布约6个版本。

迁移前,团队同时使用表格、代码平台、缺陷系统和即时通讯工具。项目经理每周需要花14小时整理状态,研发人员平均每个工作日收到约11条与进度相关的重复询问。管理层最难回答的问题不是“任务有多少”,而是“为什么延期”和“延期是否会影响客户承诺”。

团队把PingCode作为候选平台进行试点,重点验证需求基线、研发任务关联、测试结果、发布记录和权限管理,并没有在第一阶段追求所有功能全部启用。试点持续6周,选择两个产品线和一个交付项目作为观察范围。

2. 试点设计:先测关键链路,再测扩展能力

  1. 第一周梳理需求、任务、缺陷、测试用例和版本之间的关系,删除重复字段。
  2. 第二周配置最小工作流,明确“开发完成”和“测试通过”的判断条件。
  3. 第三周导入活跃项目,不导入全部历史数据,避免试点被脏数据拖慢。
  4. 第四周关联代码提交、测试结果和发布记录,观察自动同步是否稳定。
  5. 第五周模拟紧急缺陷、需求变更、人员转岗和跨团队依赖。
  6. 第六周统计采用率、更新及时性、等待时间和管理者查询耗时。

这个过程有一个容易被忽视的原则:试点不是为了证明某个平台一定好,而是为了尽早暴露它不适合什么。如果试点只选择最简单的项目,最后得到的往往是过度乐观的结论。

3. 观察结果:真正改善的是“解释成本”

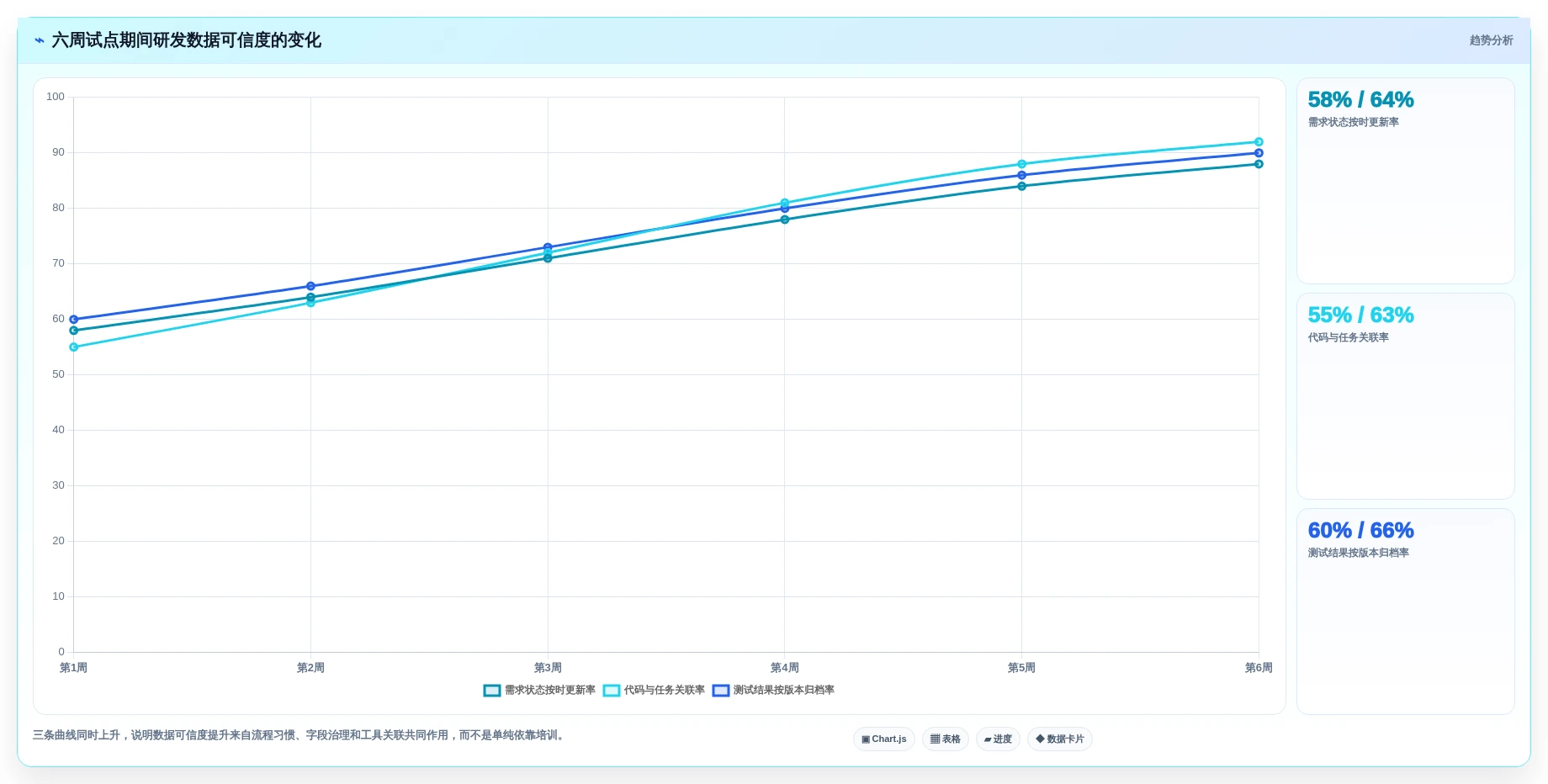

情景样本显示,试点前后最明显的变化不是任务完成数量,而是管理者获得可靠答案的时间。项目经理整理周报的时间从14小时降到5小时;跨团队进度确认从平均2.5天降到1天左右;需求变更后能够追溯影响范围的比例,从约40%提升到85%。这些数字属于样本推演,实际结果会受到流程成熟度、系统配置和团队采用率影响。

观察指标 试点前 试点后 变化解释
周报整理耗时 14小时/周 5小时/周 减少跨系统复制和人工汇总
进度确认平均等待 2.5天 1天 统一状态并增加阻塞原因记录
需求变更可追溯率 约40% 约85% 建立需求、任务、缺陷和版本关联
代码关联率 约55% 约92% 规范分支、提交和任务编号关系
测试结果可见率 约60% 约90% 将测试任务和版本节点绑定

高效研发团队必备:2026年最值得投资的5大项目管理系统Jira

4. 迁移中的真实坑:最难的不是导入,而是权限和状态

迁移过程中最容易低估的是权限。旧系统中,很多团队通过建立多个项目副本来限制访问;迁移后如果直接保留这些副本,就会造成项目数量膨胀和权限逻辑重复。更合理的方式是先划分组织级、项目级、敏感字段级权限,再决定哪些内容需要隔离。

第二个坑是状态映射。旧系统中的“已完成”可能包括开发完成、测试完成、待发布和已上线四种情况。如果不先定义映射规则,导入后所有任务看起来都已结束,但版本质量无法判断。

第三个坑是历史数据的价值判断。不是所有五年前的任务都值得迁移。建议把历史数据分为必须在线查询、只需归档、可以导出保存和可以清理四类。迁移越多不一定越专业,数据噪声过大反而会影响日常搜索和智能分析。

七、不同情况下的行动建议:不要用同一套方案服务所有团队

1. 50人以下的创业或小型研发团队

这类团队最重要的是速度和采用率。建议先选择轻量敏捷型系统,把任务创建、优先级、周期、负责人和阻塞原因设计清楚。不要在早期建立复杂审批,因为需求变化快,过多流程会让成员绕开系统。

  • 先统一一个需求入口,禁止重要需求只存在于聊天记录中。
  • 每周只保留一次计划确认,不要每天重复召开状态会议。
  • 用周期完成率、平均交付时间和阻塞任务数做基础指标。
  • 提前确认数据导出能力,避免未来扩张时被锁定。

2. 50至200人的成长型研发组织

这个阶段最容易出现“个人效率还不错,但跨团队协作开始失控”。建议优先建设需求、研发、测试和版本之间的关联关系。Jira、PingCode或GitLab都可能适合,但最终选择应取决于企业更看重复杂流程、国产化部署,还是代码交付一体化。

如果组织已经有较多历史项目和复杂角色,Jira的灵活性可能更有吸引力;如果企业重视私有化部署、国产替代并希望平滑迁移,PingCode应纳入重点评估;如果团队主要围绕代码和流水线工作,GitLab的交付关联能力更值得优先验证。

3. 200人以上的中大型企业

大型组织不能只由某个产品经理或研发负责人拍板。建议成立由研发、产品、测试、信息安全、运维和采购组成的评估小组,分别验证流程、权限、集成、部署、审计和成本。

  • 先选两个业务差异明显的项目做试点,不要只选最配合的团队。
  • 建立平台管理员和流程治理委员会,避免配置无人维护。
  • 把权限矩阵和数据保留策略写成制度,不依赖个人经验。
  • 为接口失败、数据备份、灾备切换和人员离职制定预案。
  • 用季度复盘替代一次性上线验收,持续清理无效字段和流程。

4. 强合规、内网或国产化要求明显的企业

部署方式必须前置确认。企业应先明确数据能否出域、是否需要私有化、是否要求审计留痕、是否需要国产操作系统或数据库适配,再筛选产品。不要先被云端演示打动,最后才发现安全部门无法批准。

在这类场景中,PingCode的私有化部署能力和Jira平滑迁移能力值得重点测试。但测试重点不应只是“能否部署成功”,还应包括升级方式、备份恢复、接口管理、日志查询和故障响应。部署成功只是起点,长期运维才决定真实成本。

5. 已经深度使用某一研发生态的企业

如果企业代码、流水线、云资源和身份体系已经集中在同一生态内,Azure DevOps或GitLab这类研发平台整合型方案可能更节省集成成本。此时需要评估的是整体链路,而不是单独比较任务界面。

但如果企业存在多个技术栈和多个交付体系,整合型平台的优势可能被异构环境抵消。建议至少用三个真实项目进行验证:一个常规版本、一个跨团队项目和一个紧急修复项目。只有三种场景都能闭环,才能说明平台具备足够适配性。

高效研发团队必备:2026年最值得投资的5大项目管理系统Jira

八、不同选择之间的取舍:便宜、灵活、统一和安全通常不能同时最大化

1. 灵活性与治理成本的取舍

系统越灵活,越需要管理员维护。Jira这类高度可配置的平台能够适应复杂流程,但企业必须承担字段治理、自动化规则维护和权限审查成本。轻量系统则减少了维护负担,却可能无法表达复杂审批和跨项目依赖。

我的建议是把灵活性当成“解决真实问题的能力”,而不是当成“可以配置多少东西”。如果团队说不清为什么需要某个自定义字段,就不要添加;如果某个状态没有改变任何决策,就不要保留。

2. 一体化与开放性的取舍

一体化平台可以减少数据同步和登录切换,但可能让企业更依赖特定生态。开放性强的平台便于连接不同系统,却需要承担接口维护和数据一致性成本。

采购时要问清楚:哪些能力是原生完成的,哪些能力依赖第三方插件,插件由谁维护,接口升级是否收费,数据能否完整导出。很多三年期成本并不来自初始许可,而来自插件、接口和定制开发。

3. 云端便利与私有化控制的取舍

云端部署通常上线快、运维轻,但企业需要接受数据存放、网络访问和服务可用性的约束。私有化部署可以加强控制,却要求企业具备服务器、数据库、备份、监控和升级能力。

不要把私有化理解为“更安全”的自动同义词。私有化只是把控制权交给企业,如果补丁不及时、权限不清晰、备份未验证,实际风险可能更高。选择私有化方案时,必须同步建设运维责任表。

4. 国产替代与流程连续性的取舍

国产替代最理想的状态不是推倒重来,而是在保证数据和流程连续的基础上,逐步提升自主可控能力。支持Jira平滑迁移的方案能够降低切换阻力,但企业仍需重新审视历史配置和数据质量。

如果迁移后只是换了界面,需求评审依旧依赖口头沟通,版本数据依旧由项目经理手工汇总,那么替代项目很难产生真正收益。真正的成功标准应该包括:迁移后用户愿意使用、数据可以追溯、报表口径更统一、管理员维护成本可控。

高效研发团队必备:2026年最值得投资的5大项目管理系统Jira

九、下一步怎么做:用30天完成一次可验证的选型

1. 第1至3天:明确不变条件

先写出不能妥协的条件,包括部署方式、数据位置、身份认证、审计要求、用户规模、现有代码平台和必须保留的历史数据。不要先看产品页面,因为看完功能后,团队很容易把原本不重要的功能误认为刚性需求。

2. 第4至7天:记录真实流程和成本

选择最近完成的三个项目,记录需求数量、版本数量、跨团队依赖、返工次数、周报耗时和测试等待时间。特别要记录那些没有进入正式系统的工作,因为它们往往是流程断点最集中的地方。

3. 第8至15天:用真实数据完成试点

  • 导入一个正在进行的真实版本。
  • 模拟一次需求变更和一次紧急缺陷。
  • 完成一次代码、测试和发布关联。
  • 让产品、研发、测试和管理者分别操作。
  • 记录创建任务、查询依赖和生成报告所需时间。

试点期间不要安排专人替所有用户维护数据,否则结果会失真。系统必须由实际使用者完成真实动作,才能观察采用阻力和字段负担。

4. 第16至22天:进行安全、权限和迁移验证

信息安全团队应测试登录、权限、日志、备份、恢复和接口访问。业务团队则要验证历史数据迁移、字段映射、状态转换和报表口径。两组验证都通过,才能说明系统既能用,又能长期运行。

5. 第23至30天:计算三年总拥有成本

成本计算至少包括许可费用、私有化部署费用、实施服务、数据迁移、培训、管理员人力、插件和接口维护、升级以及退出成本。特别是退出成本,很多企业直到更换系统时才发现数据无法完整导出,或者业务流程已经高度依赖某些定制功能。

成本项目 需要估算的内容 容易遗漏的部分
软件许可 用户数、模块数、版本和续费规则 外部协作者、只读用户和临时账号费用
实施迁移 流程配置、数据清洗和历史迁移 重复项目、无效字段和权限重构
集成维护 代码、测试、身份和消息系统连接 接口失败重试、升级兼容和监控
组织采用 培训、制度、管理员和推广 流程治理会议和持续优化人力
退出成本 数据导出、替代系统建设和再培训 历史关联关系、附件和审计记录迁移

十、总结:2026年最值得投资的不是某个系统,而是可验证的研发协作能力

如果你的团队需要高度复杂的跨项目流程和丰富生态,Jira仍然是值得认真评估的选择;如果企业规模超过100人,重视私有化部署、国产替代和研发全流程管理,PingCode值得进入重点试点名单;如果代码和流水线是研发管理的主线,GitLab或Azure DevOps可能比传统任务工具更适合;如果团队小而敏捷,Linear的低摩擦体验可能带来更快的真实采用。

但我不建议任何企业仅凭品牌知名度、功能清单或一次销售演示做决定。项目管理系统的最终价值,取决于它能否让需求有来源、任务有责任、代码有对应、测试有证据、发布有记录、延期有原因、复盘有数据。

我的独特判断是:项目管理系统的投资回报,不应首先用“少开了几次会”衡量,而应看组织是否减少了对个人记忆、人工汇报和聊天记录的依赖。当一个团队可以在几分钟内回答“发生了什么、谁在负责、卡在哪里、会影响什么、下一步怎么做”,系统才真正成为研发基础设施。

下一步可以从三个动作开始:选取一个真实版本,画出需求到发布的完整链路;统计每个环节的等待、返工和人工汇总成本;再用两个候选系统进行30天试点。先验证数据是否可信、流程是否愿意被使用,再讨论界面偏好和功能数量,这样做出的选型结论,通常比一次性采购更稳健。

常见问题解答(FAQ)

1. 2026年,Jira仍然值得高效研发团队投入吗?

我所在的研发团队曾把Jira从“任务登记工具”改造成研发交付系统,但上线后的第一个月并没有立刻提速。真正让我判断它是否值得投资的,不是功能数量,而是它能否减少状态同步、返工和跨团队等待。

我的判断是:Jira值得投资,但前提是团队已经有稳定的研发流程,并且愿意为工作流治理投入时间。它并不适合用来拯救需求混乱、职责不清或迭代节奏完全失控的团队;这类团队直接购买系统,往往只是把混乱更完整地记录下来。在一次实际改造中,团队规模约42人,分为3个研发小组。

我们先清理了重复字段和无效状态,再把需求、开发、代码评审、测试和发布串成一条可追踪链路。经过8周观察,平均交付周期从9.6天降到7.8天,测试阶段被重新打开的任务比例从18%降到11%。这组变化主要来自流程约束,而不是某个高级插件。需要注意的是,Jira的隐性成本通常被低估。

初始配置、权限设计、工作流梳理、历史数据迁移和团队培训,往往需要投入10到20个工作日;如果再叠加多个扩展组件,管理员每月还要持续处理字段、自动化规则和权限冲突。

投入项常见成本我的建议 流程设计3至5个工作日先画出现状流程,再配置系统 项目迁移5至10个工作日只迁移仍有价值的活跃数据 持续治理每月1至3天设置字段、权限和自动化的负责人 因此,判断是否值得投资时,不要只看订阅价格。更应该计算每月减少了多少状态会议、重复录入和返工,再与实施和治理成本比较。

如果团队每周仍靠表格、聊天记录和口头同步来确认进度,Jira通常有较高的改造价值;如果团队已经拥有成熟的平台,迁移收益就需要谨慎核算。

2. 如何从2026年值得投资的5类项目管理系统中选出适合自己的?

我过去做选型时,最容易犯的错误是先看品牌知名度和功能清单,最后才发现系统与团队的工作方式不匹配。现在我更关心权限、数据结构、自动化上限和迁移成本,而不是演示页面看起来是否漂亮。

项目管理系统选型不应该是“五选一”的排行榜,而应该是“团队约束条件匹配”。同一个系统对纯研发团队可能很高效,对研发、市场、客服混合团队却可能过于复杂;一个功能少的平台,也可能因为上手快而产生更高的实际使用率。我建议用加权评分代替凭印象选择。

先给每项能力设置权重,再让3类真实用户分别完成同一组任务:创建需求、拆分子任务、关联缺陷、查看迭代风险、导出管理报表。不要只让供应商演示,因为演示路线通常避开了权限冲突、异常流程和历史数据问题。

评估维度建议权重重点观察 研发流程适配30%需求、缺陷、版本和发布是否能形成链路 协作与权限20%跨团队访问是否清晰,敏感项目能否隔离 报表与度量20%是否能看到周期、吞吐量和阻塞原因 自动化能力15%状态变更、通知和审批能否减少人工操作 迁移与总成本15%数据导入、培训、扩展组件和维护成本 实际测试时,我会特别安排一次“失败路径测试”:把任务退回、修改负责人、跨版本延期、关闭后重新打开,观察系统是否能保留完整历史。

如果这些操作需要管理员临时介入,日常使用很快会形成线下绕行,最终造成系统数据与真实进度不一致。最终评分还应乘以使用率系数。一个理论得分90分、但只有60%成员持续使用的平台,实际价值可能低于得分78分、却有95%成员每天使用的平台。项目管理系统的核心产出不是功能,而是可信的数据和稳定的协作习惯。

3. Jira适合研发、产品、测试和业务团队一起使用吗?

我曾遇到过这样的情况:研发团队觉得系统太复杂,产品团队觉得字段不够灵活,业务团队则直接回到聊天工具里提需求。表面上看是培训问题,深入排查后发现,真正的问题是所有角色被强行塞进了同一套流程。

Jira可以支持跨职能协作,但不建议让所有角色使用完全相同的界面、字段和状态。研发需要关注版本、分支、评审和缺陷;产品更关心目标、优先级和验收标准;业务人员通常只需要提交需求、查看进度和确认结果。更有效的做法是建立统一的数据主线,再为不同角色提供不同视图。

比如,需求对象保持唯一,研发任务和测试缺陷通过关联关系连接,管理层查看版本和风险面板,业务人员只进入简化的申请入口。这样既能保留完整追踪,又不会让非研发人员面对十几个无关字段。我通常会把状态控制在6至8个以内,例如“待澄清、待排期、开发中、待验证、待发布、已完成”。

超过10个状态后,团队往往开始争论“任务到底算开发完成还是验证完成”,报表看似精确,实际却降低了数据一致性。

角色建议看到的内容不建议强制填写的内容 产品目标、优先级、验收标准、版本代码分支、构建编号 研发拆分任务、依赖、评审、技术风险过多业务背景字段 测试验收条件、缺陷、环境、回归结果无关的商业字段 业务申请入口、当前状态、预计完成时间内部工作流和权限配置 跨部门使用时,最容易踩的坑是把聊天工具里的所有讨论都搬进系统。

我的建议是只沉淀会影响范围、优先级、验收或发布时间的决策,其余讨论保留在即时沟通工具中,并在任务里记录结论。系统记录的是可执行事实,不是所有沟通噪声。

4. 实施Jira时,怎样在30天内验证投资回报并避免失败?

我不想再经历一次“全量迁移、全员培训、上线后没人维护”的项目,所以后来会先做小范围试点。我会选一个迭代节奏稳定、负责人明确的团队,用真实项目跑完整流程,再决定是否扩大范围。

30天验证的重点不是把所有功能配置完,而是验证三件事:团队是否愿意持续使用、关键数据是否可信、管理者是否能据此做出更快的判断。试点项目最好包含真实需求、缺陷、延期和发布,不能只用一组理想化测试数据。第1周先建立基线,包括平均交付周期、迭代承诺完成率、阻塞任务数量、缺陷重新打开率和状态同步会议时长。

第2周只配置必要项目:工作类型、少量字段、核心状态、权限和一个交付面板,暂时不要安装大量扩展组件。第3周观察使用行为,重点检查任务是否及时更新、需求是否有验收标准、缺陷是否能追溯到版本。

第4周做复盘,把系统指标与上线前基线对比,同时访谈研发、产品和测试各2至3人,确认数据变化究竟来自流程改善,还是来自填报方式改变。

阶段验证目标通过标准示例 第1周流程和指标定义核心状态、责任人和统计口径一致 第2周最小可用配置大多数任务无需线下补录即可流转 第3周真实迭代运行任务更新及时率达到85%以上 第4周收益与问题复盘至少一项核心指标改善10%,且无严重权限问题 最常见的失败原因不是工具本身,而是配置过度。

一次性设计几十个字段、十几条自动化规则和复杂审批,会让团队把时间花在维护系统上。我的经验是,先保留能支撑决策的最小数据集,连续运行两个迭代后再增加字段。如果30天后只有报表变多,交付周期、阻塞时间和返工率没有改善,就不应急于扩大采购规模。此时应先判断问题属于流程、权限、培训还是工具适配;

只有确认瓶颈确实在工具能力上,才有必要增加扩展组件或更换方案。

读者评论

段思源

文中“完成率82%,但可验收需求只有67%”这个案例很有代表性,很多团队的问题确实不是没有数据,而是不同角色对“完成”的定义不一致。选系统前先统一统计口径,可能比增加报表更重要。

向亦辰

对Jira先搭最小主流程、运行4到6周再扩展的建议很实用。我们以前一开始就配置了十几个状态和大量字段,结果新人不会用、管理员也不敢改,最后反而回到表格跟踪。

夏嘉宁

迁移部分写得比较到位,尤其是把活跃项目、归档项目、模板工作流、用户权限分批处理。直接照搬旧权限和字段确实容易把历史问题带进新平台,数据清洗和权限重构应该单独列预算。

文章包含AI辅助创作:高效研发团队必备:2026年最值得投资的5大项目管理系统Jira,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/127728

(0)
飞飞飞飞
选对工具事半功倍:2026年最值得投资的5大项目管理跟踪工具盘点
上一篇 1天前
项目管理系统Jira选型指南:2026年7款热门工具深度评测
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
