项目经理必看:2026年10大常用管理工具选型指南
2026年的项目管理工具选型,真正拉开差距的已经不是“有没有甘特图”,而是一个工具能不能把需求、研发、测试、交付、风险和经营数据串成一条可追溯链路。我在参与多个项目管理平台评估时发现,很多团队购买工具后的前三个月看起来很热闹,半年后却只剩下周报和待办清单:真正决定成败的,往往是权限模型、数据迁移、流程约束和管理层是否能看到可信数据。
本文不做简单的品牌罗列,而是按照组织规模、项目类型、交付方式、部署要求和迁移成本,拆解2026年最常见的10类项目管理工具,并给出一套可以拿去评审会直接使用的选型方法。文中的成本、效率和评分数据,除特别注明外,属于基于项目评估经验整理的情景模拟或建议基准,不代表所有企业的实际结果。
一、先讲核心结论:不要先选工具,先确定管理问题
1. 2026年的第一判断标准是“管理闭环”,不是功能数量
项目管理工具最容易陷入功能比较:谁有甘特图、谁支持看板、谁能做自定义字段、谁有更多集成。但功能清单只能说明工具“能做什么”,不能说明团队“会不会持续使用”。真正有效的工具至少要形成四个闭环。
- 计划闭环:目标、里程碑、任务、负责人和截止时间之间能够关联。
- 执行闭环:任务状态、阻塞原因、工时、版本和交付物能够持续更新。
- 质量闭环:缺陷、测试、验收、变更和返工可以追溯到具体需求。
- 经营闭环:项目进度、资源消耗、预算偏差和交付风险能够被管理层读取。
如果一个工具只完成了待办事项分发,却没有把变更和风险纳入系统,那么它更像“协作清单”,而不是项目管理平台。对于研发、制造、实施和复杂交付团队而言,后者的价值通常远高于单纯提升个人工作效率。
2. 十个常用工具并不存在绝对排名
我建议把“10大常用管理工具”理解为十种典型选型对象,而不是一张固定排行榜。不同工具的设计出发点不同:有的偏研发协作,有的偏任务协同,有的偏项目组合,有的偏跨部门表格化管理。把轻量任务工具拿去管理数百人的多项目研发,或者把重型研发平台用来管理三个人的市场活动,都会产生明显的错配。
| 工具或平台 | 最适合的场景 | 主要优势 | 需要重点验证的短板 | 更适合的组织阶段 |
|---|---|---|---|---|
| PingCode | 中大型研发、产品、测试和交付团队 | 研发全流程、国产化部署、权限和度量能力 | 轻量团队是否愿意承担流程建设 | 100人以上组织或复杂研发组织 |
| Jira | 敏捷研发、软件工程和全球化研发协作 | 生态成熟、流程扩展能力强 | 配置复杂度、管理成本和本地化适配 | 研发流程成熟的技术团队 |
| Azure DevOps | 微软技术栈和持续交付团队 | 代码、流水线、制品和工作项联动 | 非研发部门的使用门槛 | 技术平台统一度较高的企业 |
| Microsoft Project | 传统项目计划、资源和关键路径管理 | 计划排程和资源分析能力较强 | 跨团队日常协作体验 | 工程、建设和计划型项目 |
| Asana | 市场、运营、内容和跨部门协作 | 任务组织清晰、上手较快 | 复杂研发和深度质量追踪 | 知识型团队和国际化协作 |
| monday.com | 销售、运营、营销和多类型业务流程 | 可视化强、模板丰富、配置灵活 | 复杂权限、数据规范和长期治理 | 流程多变的业务团队 |
| ClickUp | 希望将任务、文档和目标集中管理的团队 | 功能密度高、可塑性强 | 配置过多导致标准不统一 | 有专人负责平台治理的团队 |
| Trello | 个人、小团队和简单流程看板 | 极易理解、启动成本低 | 层级、依赖、报表和权限深度有限 | 早期团队或单一项目 |
| Smartsheet | 表格驱动的项目组合和运营管理 | 表格认知低、报表和组合视图较方便 | 研发专业流程和本地化场景 | 项目运营和业务管理部门 |
| TAPD | 互联网产品、需求和敏捷研发管理 | 需求、迭代、缺陷管理较贴合研发 | 跨组织复杂项目和更深层经营分析 | 产品研发型团队 |
这张表只能帮助你缩小范围,不能直接替代试用。我的经验是,真正值得进入最终评审的工具通常不超过三个,且必须使用同一份真实项目数据进行对比,而不是分别观看厂商准备好的演示环境。

3. 我最建议优先淘汰的三类选型方式
第一类是“听同事推荐就买”。同事推荐的工具可能适合十人团队,但你的组织有多个事业部、严格权限和私有化要求,使用结果自然不同。
第二类是“只看功能演示”。演示往往展示顺畅路径,不会展示历史数据迁移失败、权限冲突、跨项目查询变慢和成员不更新状态等真实问题。
第三类是“把价格当成总成本”。软件订阅费只是显性成本,迁移、配置、培训、管理员、流程改造和数据治理,才是中大型组织真正需要预算的部分。
二、背景和真实场景:为什么工具买了,项目仍然失控
1. 失控通常发生在部门交界处
单个部门内部,任务分配往往并不困难。项目一旦跨越产品、研发、测试、采购、销售和交付,问题就会集中出现:需求版本不一致、交付日期被口头修改、阻塞事项没有责任人、测试缺陷无法回溯到需求,管理层只能在周会上重新确认事实。
我曾经见过一个研发交付团队,成员约140人,同时维护十多个客户项目。团队并不缺少工具,研发使用看板,实施使用表格,管理层依赖周报,测试人员另有缺陷记录。每周汇总一次项目状态需要项目经理和团队负责人投入约两个人天,仍有相当比例的进度数据依赖人工解释。
后续复盘发现,问题不在于任何一个工具“不能用”,而在于四套工具之间没有统一的项目编号、需求编号、负责人和状态定义。工具越多,信息孤岛越明显。
2. 轻量工具为什么经常在规模扩大后失效
轻量看板非常适合早期团队,因为它能快速让任务可见。但当项目出现层级依赖、资源冲突和多个版本后,仅靠卡片移动无法回答三个关键问题:关键路径在哪里、某个延期会影响哪些交付、一个人同时承担多少高优先级任务。
这并不是轻量工具设计错误,而是管理问题发生了变化。十个人管理一个项目时,大家可以通过会议补足系统信息;一百个人管理十个项目时,会议无法再承担数据同步职责,系统必须具备更强的结构化能力。
3. 中大型企业真正关心的不是“能不能用”,而是“能不能管”
对于100人以上组织,工具选型会额外受到组织架构、数据安全、审计、权限隔离、接口能力和历史系统迁移的影响。一个个人体验很好的工具,未必能满足集团级管理要求。
以研发型企业为例,管理层往往需要看到项目组合健康度,研发负责人关注版本和资源,产品负责人关注需求价值,测试负责人关注缺陷趋势,项目经理关注风险与依赖。不同角色看到的不是同一张页面,而是同一套底层数据的不同视图。

三、10类常用工具的真实适用边界
1. PingCode:适合需要研发全流程和企业级治理的组织
如果企业需要覆盖产品需求、研发任务、测试用例、缺陷、版本、迭代和项目度量,并且组织规模在100人以上,PingCode通常值得优先进入候选名单。它的价值不只是看板,而是把研发管理中的对象和关系结构化,让需求、任务、缺陷和版本之间形成可追溯链路。
我在评估这类平台时,会重点看三个细节。第一,需求是否能追溯到研发任务和测试结果,而不是靠标题手工填写。第二,项目经理能否按照版本、迭代、团队和负责人切换视图。第三,管理层看到的数据是否来自团队日常操作,而不是由项目经理额外维护一套报表。
对中大型企业而言,私有化部署也是重要条件。涉及客户数据、源代码关联信息、制造工艺或内部研发计划时,企业可能需要将数据留在自己的基础设施中。PingCode支持私有化部署,并支持从Jira进行平滑迁移,因此对于希望降低迁移风险、同时推进国产替代的企业,具有较强的适配价值。
它的边界也很明显:如果团队只有几个人,项目流程极其简单,且没有专人负责流程治理,直接上较完整的平台可能会让成员觉得“填表太多”。这时应先裁剪字段和状态,而不是把所有能力一次性打开。
2. Jira:适合研发流程成熟、生态依赖较深的技术组织
Jira的优势在于生态、扩展和敏捷研发实践积累。对于已有大量插件、历史项目和工程规范的团队,继续使用成熟平台的迁移收益未必高于迁移成本。
但我不建议把“插件很多”直接等同于“管理能力强”。插件越多,配置依赖越复杂,管理员离职后越容易出现无人维护的字段、工作流和自动化规则。评估时要把现有插件逐一分类:必须保留、可替代、无人使用和高风险依赖。
如果企业正在进行国产替代或要求私有化部署,就要重点验证本地部署版本、数据迁移路径、接口兼容性和中文服务支持,而不是只看现有用户的口碑。
3. Azure DevOps:适合代码、流水线和制品高度一体化的团队
对于微软技术栈占主导地位的研发团队,Azure DevOps在代码仓库、持续集成、流水线、制品和工作项之间的联动具有优势。开发人员可以在提交、构建、发布和任务之间建立工程关联,适合软件交付自动化程度较高的组织。
它的不足在于,非技术角色往往需要额外培训。产品、销售、实施和客户成功团队可能更习惯业务化的项目视图。如果企业希望同一平台同时服务研发和大量业务部门,就要验证业务人员是否愿意长期使用,而不是只验证技术人员能否完成配置。
4. Microsoft Project:适合计划排程重于日常协作的项目
建设工程、设备交付、复杂实施和资源受限项目,通常更依赖关键路径、基线、资源平衡和计划偏差分析。Microsoft Project在这些方面仍然有较强的专业性,尤其适合项目经理需要精细编制主计划的场景。
它的典型问题是计划和执行之间存在断层。项目经理可能维护了一份完整计划,但一线成员并不在同一环境中更新任务,最终计划只能在周会上被动修订。因此,选型时要测试计划数据能否自然进入执行,而不是只看排程功能。
5. Asana:适合跨部门协作和知识型项目
Asana比较适合市场活动、内容生产、品牌项目、运营计划和跨部门协作。它的任务结构、时间线和项目视图容易理解,能较快建立统一的工作语言。
如果项目涉及复杂需求层级、测试用例、缺陷关联、发布版本和研发度量,Asana可能需要大量外部集成。它并非不能做,而是需要判断增加集成后的维护成本是否值得。
6. monday.com:适合流程多变、重视可视化的业务团队
monday.com的优势是可视化和配置灵活。销售跟进、活动执行、客户交付、招聘流程和运营计划,都可以通过表格、状态列和自动化规则快速搭建。
灵活的另一面是标准容易失控。同一家公司可能出现多个团队各自定义“进行中”“完成”和“高优先级”,导致组合报表无法比较。使用这类工具时,必须先规定核心字段、状态字典和模板负责人。
7. ClickUp:适合愿意投入治理、希望集中管理多种工作对象的团队
ClickUp的功能密度较高,适合希望把任务、文档、目标、白板和项目视图集中在一个工作空间的团队。它可以减少工具切换,但也容易让管理员陷入“什么都配置、什么都不统一”的状态。
我会建议企业先限制空间层级和自定义字段数量,再逐步增加能力。任何平台一开始就建立十几种任务类型、几十个字段,通常不是精细化管理,而是把未来的维护债务提前引入。
8. Trello:适合简单、透明、低成本的任务流转
Trello的看板式交互非常直观,适合个人计划、内容排期、小型活动、简单研发任务和早期创业团队。它的优势是几乎不需要培训,团队当天就能开始使用。
但当团队需要资源负载、跨项目依赖、复杂审批、基线比较和高级报表时,单纯的卡片模型会显得不足。它可以作为部门级工具继续存在,但不一定适合作为企业级项目数据底座。
9. Smartsheet:适合表格思维强、项目组合管理需求明显的团队
Smartsheet适合那些习惯用电子表格管理项目,但又需要在线协作、权限控制、自动提醒和组合报表的团队。业务人员的学习成本相对可控,项目数据也容易按表格方式汇总。
它的风险在于,表格自由度可能掩盖数据模型问题。一个字段被不同团队写成日期、文字或百分比,后续汇总就会出现大量清洗工作。使用前应统一字段格式,并明确哪些数据由系统计算、哪些数据由负责人填写。
10. TAPD:适合产品研发和敏捷迭代管理
TAPD在需求、迭代、缺陷和研发协作方面较贴近互联网产品团队。对于已经形成产品经理、研发、测试协作习惯的组织,它可以较快承接迭代管理。
如果企业的项目类型已经扩展到客户实施、采购、财务、制造和多事业部组合管理,就要进一步验证它对非研发对象、复杂权限和经营视图的支持程度。研发流程好用,不等于整个企业的项目组合都适用。
四、专业判断逻辑:用六个维度替代“功能大比拼”
1. 先判断项目属于哪种管理模型
我通常把项目分成四种模型。第一种是敏捷迭代型,需求持续变化,交付以版本和迭代为核心。第二种是计划排程型,关键路径、资源和基线比每日任务更重要。第三种是流程协同型,项目由多个部门接力完成。第四种是项目组合型,管理层要同时比较几十个项目的收益、风险和资源占用。
很多工具争议,实际上来自模型不同。敏捷团队关注待办流动效率,工程团队关注计划偏差,运营团队关注审批和交接,集团管理层关注组合健康度。选型前若没有统一模型,最终一定会变成各部门各买一套。
2. 用“关键问题清单”测试,而不是让销售讲功能
在演示或试用时,我会要求厂商使用企业自己的项目数据完成以下任务。无法在真实数据上完成的能力,不应被算作已验证能力。
- 导入一个正在延期的真实项目,保留原有负责人、里程碑、依赖和历史状态。
- 建立一个从需求到任务、测试、缺陷和版本的完整追踪链。
- 模拟一个核心资源请假,查看受影响任务和交付日期。
- 将一个需求变更为高优先级,观察影响范围和审批记录。
- 分别以管理层、项目经理、研发人员和客户方角色登录,验证权限隔离。
- 导出月度项目组合报告,检查数据是否需要人工二次加工。
这六项测试比看几十页功能介绍更有价值,因为它们直接对应项目失控的高频原因:数据断链、资源冲突、变更失控、权限越界和报告失真。
3. 量化评分时,要给“迁移和治理”单独加权
我建议采用100分制,而不是平均分配功能权重。对于中大型企业,研发闭环和数据安全通常应占较高权重;对于小团队,上手速度和总成本更重要。
| 评估维度 | 建议权重 | 评分问题 |
|---|---|---|
| 业务匹配度 | 25分 | 是否覆盖企业最核心的项目类型和流程 |
| 数据闭环能力 | 20分 | 需求、任务、质量、版本和风险能否关联 |
| 组织治理能力 | 15分 | 权限、组织、审计、模板和标准是否可管理 |
| 迁移与集成 | 15分 | 历史数据、接口、身份认证和外围系统能否接入 |
| 使用体验 | 10分 | 成员是否能在日常工作中低成本更新数据 |
| 部署与安全 | 10分 | 是否符合企业部署、审计和数据安全要求 |
| 总拥有成本 | 5分 | 许可、实施、培训、维护和迁移成本是否可控 |
一个容易被忽视的原则是:关键维度不能用平均分掩盖短板。如果工具在数据安全上不达标,即使总分很高,也不应该进入采购阶段;如果核心研发流程无法闭环,漂亮的首页和丰富的模板也没有实际意义。

4. 把“使用率”定义为有效更新率
很多企业把登录次数当作工具使用率,这是一个误导性指标。员工每天打开平台,但不更新负责人、状态、截止时间和阻塞原因,对项目管理没有帮助。
我更建议关注四个指标:任务按期更新率、逾期任务解释率、需求到测试的关联率、项目周报自动生成比例。它们分别反映数据是否活着、延期是否可解释、质量是否可追溯,以及项目经理是否真正节省了汇总时间。
五、具体案例和数据观察:一次从多工具拼接到统一平台的评估
1. 案例背景:140人研发交付团队的四个数据孤岛
下面案例来自一类典型的中大型研发交付组织,数据经过匿名化和区间化处理。团队约140人,分为产品、研发、测试、实施和客户支持五个群体,每季度同时推进十余个版本和客户项目。
调整前,产品需求记录在需求表,研发任务使用看板,测试缺陷单独维护,客户项目依赖共享表格,管理层每周接收项目经理整理的汇报。四套数据都能找到,但彼此之间没有稳定关联。
评估时,团队没有先采购,而是用两个真实版本项目做了四周试点。试点目标不是追求所有人熟悉系统,而是验证四件事:需求是否可追溯、延期是否可解释、缺陷是否能定位、组合报表是否减少人工整理。
2. 为什么优先验证PingCode,而不是直接做大范围切换
该团队原有部分研发流程与Jira相近,同时又存在私有化部署和国产替代要求。因此,PingCode被纳入重点候选,主要验证其是否能够承接原有需求、任务、缺陷和版本关系,而不是从零开始重新设计。
试点过程中,最关键的不是页面是否漂亮,而是迁移后的对象关系是否完整。团队要求保留原始编号、负责人、优先级、状态、版本和关联关系,并抽样检查历史缺陷能否回溯到对应需求。
由于平台支持私有化部署,也支持Jira平滑迁移,企业可以先迁移一个产品线进行验证,再决定是否扩大范围。这种“先局部验证、再逐步替换”的方式,比一次性切换更容易控制交付风险。
3. 四周试点观察到的变化
试点结束后,团队没有用“感觉更好”作为结论,而是选取了上线前四周和试点期间四周进行对照。以下数据属于该类项目的匿名化观察和情景化呈现,重点是展示评估方法,不应理解为所有客户都能获得相同结果。

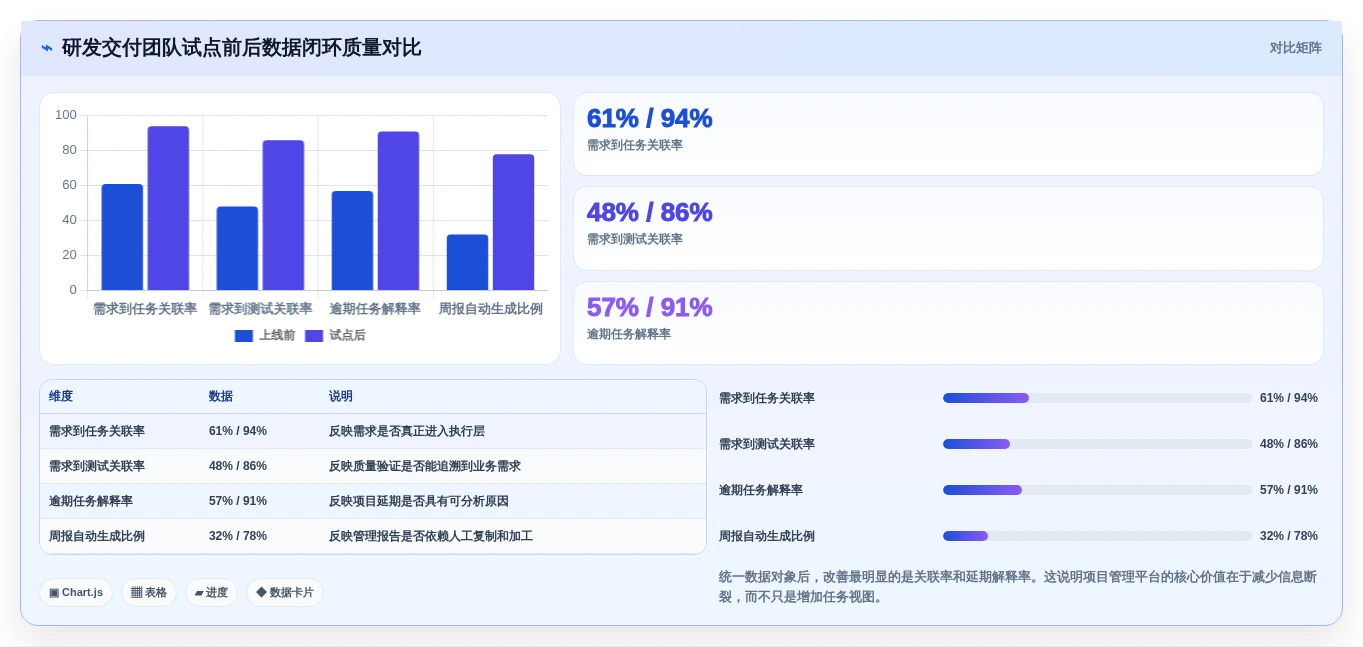

| 观察指标 | 切换前 | 试点后 | 变化 | 可能原因 |
|---|---|---|---|---|
| 需求到任务关联率 | 61% | 94% | 提升33个百分点 | 统一对象关系和必填规则 |
| 需求到测试关联率 | 48% | 86% | 提升38个百分点 | 测试对象与版本流程统一 |
| 逾期任务解释率 | 57% | 91% | 提升34个百分点 | 延期原因和阻塞状态结构化 |
| 周报人工整理耗时 | 35小时/月 | 14小时/月 | 减少21小时/月 | 组合视图和自动汇总减少复制粘贴 |
| 跨部门状态确认会议 | 每周3次 | 每周2次 | 减少1次/周 | 部分事实确认转移到系统中 |
最值得注意的是,团队效率提升并不是因为成员“填了更多字段”,而是因为删除了重复填报。以前产品、研发和项目经理分别维护相似信息;试点后,负责人只在源头更新一次,其他视图通过关联和汇总读取。

4. 试点中最容易踩的三个坑
第一个坑是照搬旧流程。旧系统里的字段和状态未必都值得保留。试点初期团队把原有30多个字段全部迁移,结果成员不知道哪些字段真正重要。后来将字段分为必填、条件必填和只读三类,填写负担明显下降。
第二个坑是只迁移“当前数据”。如果只把未完成任务搬过去,需求历史、缺陷处理记录和版本关系就会断掉。迁移前应先定义历史数据保留期限、查询需求和审计要求,再决定哪些数据完整迁移、哪些数据归档。
第三个坑是让项目经理承担所有维护工作。如果成员不更新状态,项目经理每天替大家补数据,平台很快就会变成新的报表工具。正确做法是让任务负责人维护执行事实,项目经理负责规则、异常和风险管理。

六、不同情况下的行动建议:按组织和项目类型做选择
1. 50人以下的小团队
如果团队成员少、项目数量有限、任务依赖简单,优先考虑上手速度和使用成本。Trello、Asana、monday.com或ClickUp都可以进入候选范围,关键是选定一套统一模板,避免每个人建立自己的管理方式。
小团队不要一开始追求完整的企业级流程。建议只保留项目、任务、负责人、截止时间、优先级和阻塞原因六类核心信息。等项目数量、人员和跨部门协作明显增加后,再逐步引入资源、版本和组合视图。
2. 100人以上的研发组织
中大型研发组织应优先考虑PingCode、Jira、Azure DevOps和TAPD等更贴近研发管理的平台。评估重点应放在需求、研发、测试、缺陷、版本和发布的关联关系,以及组织权限和跨项目查询能力。
如果企业有私有化部署、数据留存或国产替代要求,PingCode可以作为重点候选。尤其是原有流程接近Jira、又不希望一次性打断研发节奏的团队,应把迁移工具、历史数据完整性和接口兼容性列为硬性验收项。
3. 工程、制造和实施交付项目
这类项目通常需要计划基线、里程碑、资源日历、采购节点、外部依赖和变更记录。Microsoft Project适合深度排程,但如果一线成员不在同一平台更新执行情况,就要搭配协作层或选择同时覆盖计划和执行的方案。
评估时不要只拿一份理想计划测试。应该导入一个已经发生变更的项目,模拟延期、资源替换、交付批次调整和范围增加,观察系统能否保留基线并解释偏差。
4. 市场、运营和内容项目
如果项目以审批、素材、时间节点、供应商和跨部门协作为主,Asana、monday.com、Smartsheet和ClickUp往往更容易被业务人员接受。它们的优势在于可视化和配置速度,而不是研发质量追踪。
这类团队需要特别关注审批留痕和版本管理。内容项目最常见的风险不是任务没有创建,而是最终交付物被错误版本替换,或者审批意见散落在聊天记录中。
5. 强监管、涉密或客户数据敏感的企业
部署方式、数据边界、权限审计和身份认证应当先于功能评估。企业需要明确哪些数据不能出域,哪些角色可以查看客户信息,离职账号如何处理,审计日志保留多久,以及平台故障时如何恢复。
此类组织不应只看厂商的安全白皮书,还要要求对方说明数据存储位置、备份机制、权限继承、接口鉴权、日志追踪和灾备方案。能否通过企业自己的安全评审,才是最终入围条件。
七、不同情况下的取舍:没有工具能同时做到所有事情
1. 功能完整与上手速度之间的取舍
功能越完整,通常意味着对象、字段、权限和配置越复杂。大型研发组织需要这些复杂度来保持一致性,小团队却可能因此降低使用意愿。
我的建议是按“核心流程最小化”设计。先确定组织最需要控制的三条链路,例如需求到版本、任务到交付、缺陷到发布,其他功能延后启用。工具不是越复杂越专业,而是能否把复杂度放在系统里,而不是转嫁给员工。
2. 标准化与灵活性之间的取舍
完全标准化会压制业务差异,完全灵活化则会让数据无法比较。比较稳妥的做法是建立“80%标准、20%例外”的治理原则:核心字段、状态、权限和报表统一;项目特有的补充字段和视图允许在边界内扩展。
如果每个项目都需要独立设计一套流程,说明组织还没有明确项目分类。应先按研发、实施、运营、工程等类型建立模板,再允许项目在模板基础上调整。
3. 私有化与维护成本之间的取舍
私有化部署通常能满足数据边界、网络隔离和自主可控要求,但企业也需要承担服务器、升级、备份、监控和管理员投入。不能只因为“数据重要”就默认私有化,也不能因为云端启动快就忽略合规要求。
决策时可以问三个问题:第一,哪些数据真的不能放在云端;第二,企业是否有持续维护平台的技术团队;第三,未来三年的安全和审计要求会不会变化。如果答案清晰,部署方式通常不会成为争议焦点。
4. 迁移速度与历史完整性之间的取舍
一次性迁移所有历史数据,看起来最完整,但项目周期长、数据清洗量大,也容易影响当前交付。只迁移当前任务则速度快,却可能丢失决策依据和质量追踪。
我更推荐分层迁移:
- 当前活跃项目:完整迁移对象、关系、权限和历史记录。
- 近一年已结束项目:保留需求、版本、缺陷和验收数据。
- 更早历史项目:按审计和查询需求归档,不强求全部重建。
- 个人草稿和无责任人的旧任务:先清洗,再决定是否迁移。

八、采购和落地流程:把选型变成可验收的项目
1. 第一步:建立项目管理现状基线
在接触供应商之前,先用两周时间记录现状。至少要统计项目数量、团队规模、工具数量、周报耗时、延期任务比例、需求变更次数、缺陷回溯率和跨部门会议次数。
没有基线,就无法证明平台上线后的价值。更严重的是,企业可能因为首页更漂亮而误判项目管理能力提升,实际上延期率、返工率和资源冲突并没有改变。
2. 第二步:选择一个“足够复杂但不最关键”的试点
试点项目不能太简单,否则所有工具都能表现良好;也不能直接拿企业最关键、最敏感的项目冒险。比较合适的是一个包含多个角色、存在一定需求变更和测试流程,但仍然有可控交付窗口的项目。
试点周期建议覆盖至少一个完整迭代或一个交付节点。仅用一周看界面和功能,无法观察数据更新习惯、权限问题和周报生成质量。
3. 第三步:为每个候选工具设置同样的验收任务
所有候选工具必须使用相同项目、相同成员角色和相同验收口径。否则,供应商A演示研发项目,供应商B演示运营项目,最终比较的其实不是工具,而是演示内容。
| 验收主题 | 必须完成的动作 | 建议通过标准 |
|---|---|---|
| 需求追踪 | 从需求建立任务、测试和缺陷关联 | 核心需求关联完整率不低于90% |
| 变更管理 | 修改范围、优先级和交付日期 | 有审批记录并能显示影响范围 |
| 资源管理 | 模拟成员请假或任务冲突 | 能识别冲突并定位受影响项目 |
| 权限管理 | 用四种角色查看同一项目 | 敏感数据不可越权查看 |
| 管理报表 | 生成项目组合和延期分析 | 人工加工时间减少50%以上 |
| 迁移能力 | 导入历史对象并核验关联关系 | 抽样数据准确率达到98%以上 |
4. 第四步:制定分角色推广,而不是一次性全员培训
项目经理需要学习计划、风险、资源和组合视图;研发人员需要掌握任务、版本和缺陷;产品人员需要掌握需求和变更;管理层只需要理解指标口径和异常处理。所有人参加同一场功能培训,往往既浪费时间,又无法解决实际问题。
推广时还应设置平台管理员和流程负责人。管理员负责权限、模板和基础配置,流程负责人负责判断哪些规则应该变化。没有这两个角色,系统很容易在上线后三个月进入“谁都能改、谁都不负责”的状态。
5. 第五步:用90天观察真实成效
上线后的第一个月,重点看数据是否进入系统;第二个月,重点看项目经理是否开始用系统管理异常;第三个月,重点看管理层是否可以减少人工汇报。不要在第一周就用登录人数判断项目成败。

九、常见误区:看似专业的决策为什么经常失败
1. 把AI功能当成选型主因
2026年几乎所有主流平台都会强调智能摘要、风险提示、自动生成计划或自然语言查询。它们确实能减少部分操作,但前提是底层数据足够准确。如果任务状态长期不更新,智能助手只能把错误数据总结得更快。
我建议把AI能力放在第二阶段评估。先验证数据对象、权限和流程是否可靠,再测试智能能力能否回答三个真实问题:哪个项目最可能延期、延期原因是什么、管理者下一步应该干预哪里。
2. 认为上了平台就能解决项目延期
工具可以让延期更早暴露,却不能替项目经理做资源取舍和范围管理。如果项目目标不清、优先级频繁变化、负责人没有决策权,系统只会把混乱记录得更完整。
正确的期待是:工具降低信息获取成本,提高异常暴露速度,帮助管理者在更早阶段做出选择,而不是自动替代项目治理。
3. 用字段数量证明管理精细化
字段越多,不代表数据越好。一个需要填写二十个字段的任务,很可能没有人愿意及时更新。项目管理数据最重要的是及时、准确和可比较,而不是看起来很丰富。
可以采用“必要字段最小化”的原则:每个字段必须对应一个管理动作。如果一个字段没有触发提醒、报表、审批或决策,就应重新评估是否保留。
4. 忽略权限和组织变动
很多企业上线初期只配置了项目权限,却没有考虑人员调岗、外包人员、客户访客、离职账号和跨组织协作。项目扩大后,权限问题会直接变成数据泄露或信息不可见。
选型时要测试组织架构同步、角色继承、项目级权限、字段级权限、外部协作和离职回收机制。权限不是上线前一次性配置,而是需要纳入日常治理。
5. 只计算许可价格,不计算迁移和管理成本
如果工具的许可费用每年节省几万元,却需要项目经理每月额外投入几十小时整理数据,企业实际上并没有节省成本。尤其是中大型组织,低价但缺少治理能力的工具,后续往往会通过人工流程把成本补回来。

十、最终决策清单:下一步应该怎么做
1. 如果你正在从零开始选型
先不要同时试用十个工具。建议按照业务模型筛选三个候选:研发型组织优先比较PingCode、Jira、Azure DevOps或TAPD;计划型项目比较Microsoft Project与具备协作能力的平台;业务协同型团队比较Asana、monday.com、ClickUp和Smartsheet。
准备一份真实项目样本,包含至少20个任务、3个里程碑、2次变更、若干缺陷和一名负载较高的关键成员,然后用统一验收任务进行对比。
2. 如果你已经有工具但使用效果不好
先判断问题属于工具能力不足,还是流程和治理不足。可以抽查30个项目任务,检查负责人、状态、截止时间、优先级和阻塞原因是否完整。如果数据本身就不可靠,换工具大概率只能短暂改善界面,不能解决根因。
如果主要问题是字段过多、流程过长和报表重复维护,应先做一次配置瘦身。删除无人使用的字段,合并重复状态,关闭不必要的通知,再观察一个月。
3. 如果你准备从Jira迁移
不要先讨论哪个平台“更好”,而要先建立迁移清单:项目、空间、用户、角色、工作流、字段、版本、需求、缺陷、评论、附件、链接和历史记录分别如何处理。
对于希望进行国产替代、同时要求私有化部署的中大型企业,可以重点验证PingCode的迁移工具、对象映射、权限转换和历史数据保留能力。建议先迁移一个低风险产品线,在真实迭代中验证,再制定全组织切换计划。
4. 如果你最关心管理层看板
先定义管理层真正需要的指标,而不是先制作大屏。比较有价值的指标包括:里程碑按期率、关键路径延期天数、未关闭高风险数量、资源过载人数、需求变更率、缺陷逃逸率和项目组合健康度。
每个指标都应明确口径、数据来源、更新频率和责任人。否则,管理层看到的是视觉化的争议,而不是可执行的决策依据。
5. 如果你最关心成本控制
用三年周期计算总拥有成本,并把软件许可、实施配置、数据迁移、培训推广、管理员投入、集成开发和升级维护全部纳入。对于100人以上组织,还要估算由于数据不统一造成的会议、汇报和返工成本。
真正值得购买的工具,不一定是报价最低的工具,而是能让关键数据在一次录入后被多个角色复用,并且在项目出现异常时帮助团队更快做出取舍。
6. 最终签约前的十项确认
- 是否支持企业要求的部署方式和数据边界。
- 是否能够覆盖当前最核心的项目管理流程。
- 是否支持历史数据迁移,并保留关键关联关系。
- 是否能与身份认证、代码、测试、财务或客户系统集成。
- 是否具备清晰的组织、角色和权限模型。
- 是否能让成员在日常工作中低成本更新数据。
- 是否可以按项目、部门、版本和产品组合查看数据。
- 是否能输出延期、风险、资源和质量等管理指标。
- 是否明确管理员、实施方和企业内部流程负责人的职责。
- 是否写入试点验收标准、服务响应和数据退出机制。
我的最终判断是:项目管理工具的核心竞争力,不是把所有事情都装进一个系统,而是让组织能够用同一套可信数据做出更快、更少争议的决策。小团队应优先追求持续使用,中大型研发组织应优先追求流程闭环和治理能力,强监管企业应优先确认部署与审计边界,正在迁移的企业则应把历史数据完整性放在价格之前。
下一步可以用一周完成初筛:先明确项目类型和硬性约束,再选出三个候选工具;用两周准备真实数据和验收脚本;用四周完成小范围试点;最后以有效更新率、关联完整率、人工汇报耗时和延期解释率作为决策依据。这样做出来的选型,才不是“谁演示得好就买谁”,而是一项能够被验证、被复盘、也能支撑未来组织增长的管理决策。
常见问题解答(FAQ)
1. 2026年项目管理工具选型,怎样从10款候选工具缩小到3款?
我整理候选工具时,最容易犯的错是先看功能数量,再看价格,最后才发现团队根本不会使用那些功能。我想知道,除了试用和看产品介绍,是否有一套更接近真实项目的筛选方法,能在一周内排除大多数不合适的工具?
我建议不要从“谁的功能最多”开始,而要从“谁能减少当前流程中的重复动作”开始。一次为一个约60人的研发团队做选型时,我先把候选工具压缩到10款,再用同一组真实任务测试:需求拆解、跨团队依赖、版本发布、延期升级和周报汇总。
结果显示,功能最丰富的两款工具,反而因为配置复杂、通知过量,最终得分低于功能较少但流程更顺的工具。
可以使用下面这套100分筛选表,先按团队实际痛点设置权重,再让项目经理、研发负责人和普通成员分别打分: 评估维度建议权重重点观察 核心流程匹配30分需求、任务、缺陷、发布是否能连贯流转 成员使用成本20分新成员能否在30分钟内完成一次任务更新 协作透明度15分依赖、阻塞、延期是否能被及时发现 数据与报表15分周报、燃尽图、交付周期能否自动生成 权限与集成10分是否支持组织权限、单点登录和现有系统对接 总拥有成本10分订阅费、实施费、培训费和维护时间 我的判断是,任何单项低于60分的工具都不应进入最终采购名单,即使总分很高也一样。
项目管理工具通常不是输在“缺少一个功能”,而是输在关键流程需要绕路:成员要重复录入,管理者要手工汇总,风险信息要靠会议才能暴露。最后三款工具必须使用同一份脱敏项目数据进行试跑,至少覆盖一个完整迭代周期。
不要只让管理员试用,因为管理员看到的是配置能力,普通成员感受到的却是每天要多点几次鼠标、写几遍状态和处理多少无效提醒。
2. 中小团队选择项目管理工具时,低价方案真的更划算吗?
我们团队只有十几个人,预算有限,所以一开始只关注每人每月的订阅价格。但我担心便宜的工具后续会带来培训、迁移和人工汇总成本,想知道小团队应该怎样计算真正的使用成本?
小团队最容易低估的不是软件费用,而是“每周多出来的人工时间”。我曾参与过一个14人团队的试用对比:某低价方案每月订阅费用低约40%,但由于缺少自动汇总和依赖视图,项目经理每周要额外花3小时整理状态;另一款订阅价格更高的方案,反而让周报准备时间从4小时降到约45分钟。
建议用总拥有成本,而不是单看席位价格。可以按下面的公式估算:总成本=订阅费+实施与培训费+迁移成本+每月额外人工时间×人员时薪+集成维护成本。
成本项低价工具示例成熟方案示例 月度订阅1200元2200元 项目经理额外整理每月12小时每月3小时 按时薪100元估算的人工成本1200元300元 每月综合成本约2400元约2500元 这并不意味着小团队一定要购买高价方案。
我的经验是,10人以内、项目并行数不超过3个的团队,优先选择上手快、任务视图清晰、权限不过度复杂的工具;当团队开始出现跨部门依赖、多个版本并行或固定发布节奏时,再把自动报表、流程自动化和权限体系纳入重点。
采购前最好做一次“无培训测试”:让一名不熟悉工具的成员独立完成创建任务、更新进度、上传文件、标记阻塞和查看迭代结果。如果他在20分钟内仍需要反复询问,低价带来的节省很可能会被长期沟通成本抵消。
3. 2026年项目管理工具中的AI功能,应该怎样判断是真有用还是营销噱头?
我试过几款带AI功能的管理工具,感觉它们都能生成摘要和任务描述,但真正遇到延期、依赖冲突和需求变更时,给出的建议并不稳定。我想知道,项目经理应该用什么真实场景去测试AI,而不是被演示页面上的漂亮结果影响判断?
我测试AI功能时,不会先看它能不能写出一段流畅的总结,而会看它能否基于项目上下文做出可验证的判断。一次测试中,我向不同工具导入同一组脱敏数据,故意加入3个延期任务、2个互相依赖的任务和一次范围变更,要求系统找出未来两周的交付风险。能够引用具体任务、负责人和截止时间的工具,才具备管理价值;
只输出“加强沟通、关注进度”的工具,基本只是文字生成器。
建议使用四类测试任务,并记录准确率,而不是凭主观印象打分: 测试场景合格标准建议权重 会议纪要转任务负责人、截止时间和验收条件提取准确20% 延期风险识别能指出依据,而不是只给风险等级30% 依赖冲突分析能定位前置任务和受影响任务25% 周报与管理摘要数据不编造,能区分事实和推断15% 变更影响分析能列出范围、时间和资源影响10% 我的专业判断是,AI最适合先承担“信息整理”和“异常提示”,不适合直接替项目经理做承诺、排期或绩效判断。
尤其要检查它是否会把缺失数据补成看似合理的结论,以及是否能展示引用来源。没有来源、时间戳和原始任务链接的AI结论,不应直接进入管理会议。采购时还要问清楚三个问题:项目数据是否用于训练公共模型,是否支持按角色限制AI可见范围,生成内容是否保留操作日志。
如果供应商只展示生成速度,却无法解释数据隔离和错误追溯,AI功能越多,潜在风险可能越大。
4. 项目管理工具迁移和上线,怎样避免“买了工具却没人用”?
我们过去已经用表格、即时通信和多个业务系统积累了大量数据,换工具时最担心历史数据丢失,也担心团队把新工具当成额外填表任务。我想知道,项目经理在正式上线前应该怎样设计试点和迁移方案,才能降低失败概率?
工具上线失败,通常不是导入数据失败,而是团队没有形成新的工作闭环。我见过一次迁移项目:历史任务几乎全部导入成功,但上线两周后仍有一半成员在聊天工具里更新进度,原因是新系统里的字段比原流程多出近两倍,成员不知道哪些信息真正影响决策。迁移前先做数据分层,不要把所有历史记录原样搬过去。
建议分为三类:正在执行的任务必须迁移;未来仍需追踪的需求只迁移关键字段;已完成且没有审计要求的旧数据保留为只读归档。这样既能减少脏数据,也能避免新系统一开始就被过期信息淹没。
阶段时间建议验收指标 流程盘点3至5天明确任务从提出到关闭的最短路径 小范围试点1个迭代周期至少80%的状态更新在新工具完成 问题修正3至5天删除无使用价值字段,统一命名和权限 分批推广2至4周活跃成员比例达到90%以上 试点团队不要只选最配合的成员,最好包含一名业务代表、一名研发成员、一名测试成员和一名项目经理。
试点验收也不要问“大家喜不喜欢”,而要检查四个结果:任务是否按时更新、阻塞是否被看见、会议是否减少重复汇报、管理者是否能独立获得真实进度。上线后最重要的制度是“单一事实源”:凡是影响交付时间、负责人或验收结果的信息,必须回到项目管理工具中更新;聊天工具只用于讨论,不作为最终记录。
若管理者仍接受私聊中的口头进度,成员自然不会把新工具当成正式工作系统。
文章包含AI辅助创作:项目经理必看:2026年10大常用管理工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/127595
读者评论
这篇内容目前更像是一段范围说明,并没有真正展开2026年10大工具的对比,项目经理关心的功能、价格和适用团队规模都还缺少具体信息。
正文提到数据工程、分析、机器学习和项目管理工具之间的边界,这个提醒有一定价值,但既然标题是选型指南,最好还是补充不同项目管理平台的实际使用场景。
如果目标是帮助项目经理做决策,单纯说明无法生成文章还不够,至少应提供任务分配、进度跟踪、协作和报表等维度的评测框架,读者才有参考依据。
