项目经理必备!2026年最实用的5大Excel项目进度计划表模板推荐
项目进度计划表真正难做的地方,不是把日期填进 Excel,而是让计划能够回答三个问题:谁在什么时间交付什么结果、延期一天会影响哪些后续工作、项目经理应该在何时介入。根据我长期参与软件研发、企业数字化和跨部门项目管理的经验,单纯的甘特图往往只能“展示进度”,却不能“驱动进度”。2026 年值得保留的 Excel 模板,应该围绕里程碑、依赖关系、资源负荷、风险预警和管理层汇报分别设计。
一、先讲核心结论:5种模板对应5类管理问题
1. 不要先问哪张表最好,要先问项目最容易失控在哪里
如果项目主要问题是交付节点混乱,优先使用“里程碑甘特图模板”;如果需求经常变化,优先使用“滚动周计划模板”;如果多个项目争抢同一批人员,优先使用“资源负荷计划模板”;如果延期会造成连锁反应,优先使用“关键路径计划模板”;如果需要向老板汇报,优先使用“项目驾驶舱模板”。
我的判断是:Excel 模板不是按行业选,而是按失控机制选。同样是研发项目,十人以内的团队可能只需要周计划和里程碑表;超过 100 人、存在多部门协同、需要权限隔离和审计留痕的组织,则不应把 Excel 作为唯一的执行系统。
| 模板类型 | 最适合解决的问题 | 核心字段 | 建议更新频率 | 主要局限 |
|---|---|---|---|---|
| 里程碑甘特图 | 任务与交付日期不清晰 | 任务、负责人、开始日期、结束日期、完成率、依赖项 | 每周1次 | 任务多时维护成本高 |
| 滚动周计划 | 需求变化快、短期执行不稳定 | 本周目标、下周预测、阻塞项、验收标准 | 每周1至2次 | 不适合展示长期全貌 |
| 资源负荷计划 | 人员被多个项目重复占用 | 人员、工时、可用产能、项目分配、负荷率 | 每周1次 | 依赖准确工时估算 |
| 关键路径计划 | 延期会引发连锁延期 | 前置任务、最早开始、最晚开始、总时差、关键路径 | 节点变更时更新 | 对任务依赖质量要求高 |
| 项目驾驶舱 | 管理层无法快速判断项目健康度 | 进度偏差、成本偏差、风险等级、里程碑状态、趋势 | 周报或月报 | 容易只剩“红黄绿”而缺少原因 |

2. 我的推荐顺序:先搭计划骨架,再补执行和汇报
对于大多数项目,我建议按照“里程碑甘特图+滚动周计划+风险记录”的顺序启动,而不是一开始就制作复杂驾驶舱。因为项目初期最稀缺的不是图表,而是明确的交付边界、责任人和验收标准。
当项目进入多人并行阶段,再加入资源负荷表;当任务之间存在大量前后依赖,再加入关键路径分析;当管理层需要统一查看多个项目时,最后再搭建项目驾驶舱。
- 小型项目:使用里程碑甘特图和滚动周计划。
- 中型项目:增加资源负荷和风险预警。
- 大型项目:将 Excel 作为分析和导出工具,执行层迁移到某项目管理平台。
- 高合规项目:优先考虑支持私有化部署、权限控制和操作留痕的系统,而不是多人反复传输表格。
二、为什么很多Excel进度表看起来专业,项目却仍然延期
1. 把“完成百分比”当成了真实进度
我见过最常见的错误,是任务负责人把“开发完成 80%”填进表格,项目经理便认为风险不大。但“完成 80%”可能只是代码写完了 80%,测试、联调、数据迁移和用户验收仍然没有开始。对于交付型任务,完成率必须绑定可验证的产出,而不能只依赖主观估计。
更可靠的做法是拆分权重。例如,一个功能任务可以按需求确认 10%、设计完成 15%、开发完成 35%、测试通过 25%、业务验收 15%计算。只有当对应证据产生时,完成率才允许增加。
2. 只有日期,没有依赖关系
很多表格记录了任务的开始和结束日期,却没有说明“这个任务为什么不能提前”“前置任务延误后谁会受影响”。这类计划表实际上是日期清单,不是进度网络。
例如,“接口开发”和“联调测试”在时间上相邻,并不代表二者一定存在依赖。真正需要记录的是接口字段确认、测试环境可用、测试数据准备等前置条件。没有这些条件,甘特图的横条即使排列得很整齐,也只是视觉上的秩序。
3. 用颜色制造预警,却没有预警动作
红色、黄色和绿色很容易让表格显得专业,但颜色本身不能推动任何人采取行动。一个有效的预警至少要包含四个字段:触发条件、影响范围、责任人、处理截止时间。
- 触发条件:关键任务实际完成率低于计划完成率10个百分点。
- 影响范围:是否影响里程碑、外部承诺或其他项目。
- 责任人:谁负责提出恢复方案。
- 处理截止时间:何时必须完成决策,而不是何时“继续观察”。

4. 一张表承担计划、会议纪要和工时核算
项目经理为了减少文件数量,常常把任务计划、会议纪要、人员工时、风险清单和采购状态全部放进同一个工作表。结果是字段越来越多,真正需要更新的内容越来越难找到,团队也会通过复制旧文件来规避维护。
我的经验是,Excel 进度计划至少应拆成四个工作表:任务明细、里程碑、风险与问题、汇总看板。资源负荷和变更记录可以根据项目复杂度单独拆分。结构化拆分不是增加管理负担,而是降低每次更新的认知成本。

三、模板一:里程碑甘特图,适合建立项目的时间骨架
1. 模板应该有哪些字段
里程碑甘特图是最适合项目启动阶段的模板,但不能只放任务名称和日期。我建议至少设置以下字段:任务编号、工作包、任务名称、交付物、负责人、开始日期、计划结束日期、实际结束日期、前置任务、计划工期、实际工期、完成率、状态、风险等级和备注。
其中“交付物”和“验收标准”是最容易被忽略的字段。比如“完成用户权限模块”并不是一个清晰交付物;“完成权限模块开发,覆盖管理员、部门负责人和普通员工三种角色,并通过测试用例 TP-024 至 TP-041”才具备可检查性。
2. 甘特图的制作逻辑
可以将任务数据放在 A 至 O 列,将日期放在 P 列开始的横向区域。利用条件格式判断某个日期是否处于任务开始和结束日期之间,即可形成横条。下面是一个适合 Excel 的基础逻辑:
=AND(P$4>=$F5,P$4
如果还要区分已完成部分和计划部分,可以增加完成率列,用不同颜色标记“实际完成区间”和“剩余计划区间”。但我不建议在任务数量超过 150 条后继续把所有任务都铺在一个横向表格里,因为滚动和打印都会明显变差。
3. 什么时候最适合使用
- 项目周期在两周到六个月之间。
- 任务数量不超过100至150项。
- 参与团队规模较小,负责人能够及时反馈状态。
- 项目主要需要解决时间顺序和里程碑可见性问题。
对于产品研发项目,甘特图更适合展示版本、模块、测试和上线等关键节点,不适合把每条用户故事全部铺开。任务粒度过细后,表格会从管理工具变成个人工作清单,项目经理反而难以看出整体风险。

四、模板二:滚动周计划,适合需求变化快的团队
1. 长期计划不能替代本周承诺
在敏捷研发、市场活动、客户交付和运营项目中,月度计划经常因为外部反馈而变化。此时继续维护一张“未来三个月每天都准确”的表格,通常会产生大量无效工作。
滚动周计划的重点不是预测所有未来,而是把未来拆成三个确定性层级:本周必须完成、下周预计完成、两周后暂定安排。本周任务应具备明确负责人和验收标准;下周任务可以保留一定弹性;更远任务只保留目标和依赖条件。
2. 推荐的周计划结构
| 字段 | 填写要求 | 不合格示例 | 合格示例 |
|---|---|---|---|
| 本周目标 | 描述可验收结果 | 推进接口开发 | 完成订单查询接口并通过接口测试 |
| 负责人 | 只能有一个主负责人 | 研发团队 | 张某 |
| 完成条件 | 写出证据或验收动作 | 基本完成 | 测试报告通过,缺陷等级为P2及以下 |
| 阻塞项 | 描述外部依赖 | 暂无 | 等待客户提供历史订单样本 |
| 下周动作 | 提前暴露准备工作 | 继续测试 | 准备生产环境权限并完成回滚演练 |
3. 每周复盘时不要只改完成率
周计划更新时,我通常要求负责人回答四件事:本周承诺是否完成、未完成的直接原因是什么、未完成任务是否影响下一节点、下周是否需要调整资源。这样做的好处是,计划表会逐渐积累项目真实的延期原因,而不是每周重新填写一遍“进行中”。
对于需求变化频繁的团队,可以增加“原计划日期”和“调整后日期”两列。没有原计划,就无法判断项目到底是执行延期,还是范围发生了变化。计划变更和执行偏差必须分开,否则项目复盘会把所有问题都归咎于执行人员。

五、模板三:资源负荷计划,解决“人明明很忙,项目却没有产出”
1. 资源负荷率比任务数量更有参考价值
一个人名下有五项任务,不代表他一定过载;另一个人只有两项任务,也可能因为工作难度、等待沟通和临时支持而无法完成。资源计划要计算的是有效产能,而不是任务数量。
我通常把每周可用工时设为工作日乘以每日工作时长,再扣除会议、支持、请假和不可预见事项。例如,五天工作制、每天八小时的员工,理论工时为 40 小时,但可用于项目交付的有效产能可能只有 28 至 32 小时。
基础负荷率可以使用以下公式:
=计划投入工时/有效可用工时
如果某成员连续两周负荷率超过 110%,我会要求项目负责人提出拆分任务、调整优先级或增加支援的方案。超过 130%通常不是“努力一点”可以解决的,而是计划本身已经失真。
2. 资源表要同时看个人、角色和项目
| 分析维度 | 需要回答的问题 | 常见决策 |
|---|---|---|
| 个人维度 | 谁连续过载?谁存在空档? | 重新分配任务、安排替补 |
| 角色维度 | 测试、架构、数据等角色是否成为瓶颈? | 外部采购、内部培养、调整排期 |
| 项目维度 | 多个项目是否争抢同一核心人员? | 确定优先级、冻结低优先级需求 |
| 时间维度 | 过载是单周波动还是长期趋势? | 临时调度或长期扩充编制 |
3. 资源计划最容易踩的三个坑
第一个坑是把所有人都按 100%可投入项目计算,忽略会议、沟通、支持和休假。第二个坑是只记录“计划工时”,不记录实际工时,导致估算偏差无法校准。第三个坑是将专家资源平均分配到所有项目,结果每个项目都得到少量支持,却没有一个项目真正完成。
如果组织正在同时推进多个数字化项目,人员冲突通常会比单个项目的任务延期更早出现。对于中大型企业,尤其是 100 人以上组织,建议将资源数据与任务系统、工时系统或企业身份权限体系连接,而不是依赖每周手工汇总多份 Excel。
以 PingCode 为例,它更适合中大型企业及 100 人以上组织,用于承接研发任务、版本计划和跨团队协作;如果企业有数据隔离要求,也可以评估私有化部署。对原有 Jira 使用较深的团队,迁移时应重点核对项目、用户、权限、工作流和历史数据,而不是只看界面是否相似。对于希望降低外部依赖、推进国产替代的组织,这类迁移能力本身就是选型条件。

六、模板四:关键路径计划,识别真正决定交付日期的任务
1. 不是所有延期都会影响项目结束
项目中有些任务延误两天,只会消耗自身缓冲;有些任务延误两天,却会直接推动最终上线日期。关键路径模板的价值,就是把这两类延期区分开。
关键路径通常由一组没有可用总时差的任务组成。项目经理需要关注的不是“延期任务数量”,而是“关键路径上的延期天数”和“剩余缓冲天数”。如果某个非关键任务延期,但它的总时差还有五天,项目不一定需要立即升级;如果关键路径任务只剩一天缓冲,就应尽快安排恢复动作。
2. Excel中如何计算关键路径基础数据
在任务表中,可以设置任务编号、前置任务、工期、最早开始、最早完成、最晚开始、最晚完成和总时差。简单项目可以使用人工维护;任务依赖超过几十项后,建议使用专业项目管理软件计算,否则很容易因为循环依赖或遗漏前置任务造成错误。
最早完成时间通常可以按“最早开始时间加任务工期”计算;最早开始时间则取所有前置任务最早完成时间的最大值。总时差可按“最晚开始减最早开始”计算。具体公式会因日期是否包含周末、节假日和非工作日而变化,不能直接套用自然日公式。
=NETWORKDAYS(开始日期,结束日期,节假日区域)
如果项目按工作日排程,建议统一使用 WORKDAY 和 NETWORKDAYS 系列函数,并维护独立的节假日表。否则,同一项目中有人按自然日计算,有人按工作日计算,最后会出现计划日期相差一周却都认为自己没有算错的情况。
3. 关键路径模板的适用边界
- 适合有明确前后依赖的工程、实施、上线和迁移项目。
- 适合延期成本高、外部承诺明确的项目。
- 不适合所有任务都可以并行、需求每天变化的探索型工作。
- 不适合前置关系没有经过团队确认的“纸面计划”。
我在实际项目中会把关键路径图与风险清单放在一起看。因为关键路径并非固定不变:一项任务完成后,另一条原本次要的路径可能变成新的瓶颈。关键路径不是项目的永久标签,而是随着实际进展不断变化的风险视图。

七、模板五:项目驾驶舱,把复杂进度压缩成可决策信息
1. 管理层真正需要看到什么
管理层通常没有时间阅读几百行任务明细。他们需要在几分钟内判断项目是否仍能按期交付、是否需要调整资源、是否存在重大风险,以及哪些事项需要自己决策。
因此,驾驶舱不应只是把甘特图缩小,也不应堆满十几个饼图。我建议第一屏只保留六类信息:总体进度、计划偏差、关键里程碑、重大风险、资源负荷和待决策事项。
| 驾驶舱模块 | 推荐指标 | 管理动作 |
|---|---|---|
| 总体进度 | 计划完成率、实际完成率、进度偏差 | 判断是否需要纠偏 |
| 里程碑 | 未来30天里程碑、逾期数量、预计完成日期 | 调整承诺或资源 |
| 风险 | 高风险数量、风险暴露金额、风险到期数 | 指定风险处理负责人 |
| 资源 | 超过110%负荷人数、关键角色缺口 | 调度人员或外采能力 |
| 质量 | 未关闭高等级缺陷、返工率、验收通过率 | 判断是否具备发布条件 |
| 决策 | 待决策事项、决策截止日、决策影响范围 | 推动管理层及时拍板 |
2. 红黄绿规则必须事先定义
如果每个项目负责人都可以自行定义“绿色”,横向比较就失去了意义。建议在项目启动时统一规则。例如,进度偏差小于五个工作日为绿色,五至十个工作日为黄色,超过十个工作日为红色;但对于关键里程碑,哪怕只延期一天,也可能需要标记为黄色。
颜色还应当和动作绑定。绿色代表按原计划执行,黄色代表一周内完成纠偏,红色代表需要升级决策或重新基线。若没有对应动作,颜色只能产生焦虑,不能产生管理价值。
3. Excel驾驶舱什么时候会失效
当数据来自十几份文件、每周由专人复制粘贴、项目负责人无法直接更新、历史版本无法追溯时,驾驶舱即使视觉上很漂亮,也不再可信。尤其在中大型组织里,项目状态可能在会议前临时修改,管理层看到的只是某个时点的静态快照。
这时应考虑将任务、缺陷、需求、风险和审批统一到某项目管理平台中,再将汇总数据同步到 Excel 或 BI 工具。Excel继续承担分析、打印和个性化汇报的角色,而不再承担多人实时协作、权限控制和变更审计的全部责任。

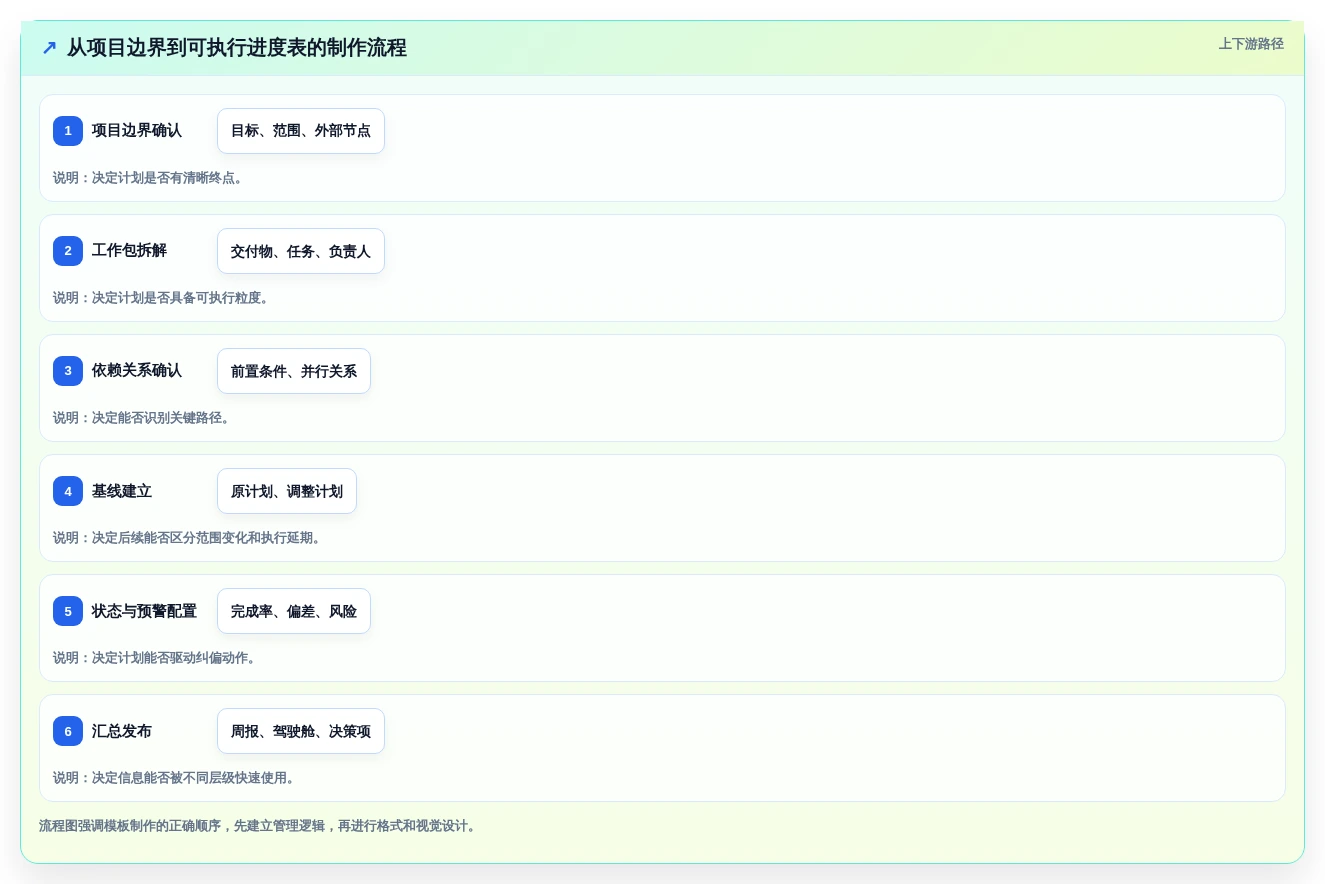

八、从零制作一份可用的Excel项目进度计划表
1. 先确定项目边界,而不是先下载模板
开始制作前,我会先写清楚项目目标、最终交付物、计划起止时间、主要参与部门和不可变更的外部节点。边界不清楚时,任何模板都会不断增加任务,最终变成没有终点的清单。
- 写出最终交付物,而不是只写项目名称。
- 列出必须经过的评审、测试、验收和发布节点。
- 标识外部依赖,例如客户、供应商、监管机构或其他项目。
- 确定计划使用自然日还是工作日。
- 定义“完成”的判断证据。
2. 再拆解工作包和可交付任务
任务拆解的标准不是越细越好,而是每项任务都能被一个负责人在一个短周期内确认状态。通常单项任务持续时间超过十个工作日,就应该进一步拆分;但如果拆分后只剩下“开发一部分”“继续优化”这类无法验收的描述,拆分就没有意义。
我建议每个任务都采用“动作+对象+验收结果”的写法。例如,“完成支付接口开发并通过沙箱测试”比“支付接口”更适合作为计划任务。任务名称越可验证,后续的完成率、偏差和复盘数据越可靠。
3. 设置基线、实际值和预测值三组日期
计划表至少要同时保留三组信息:原始计划日期、当前调整日期、实际完成日期。原始计划用于复盘,当前调整日期用于执行,实际日期用于统计。如果直接覆盖原计划,项目经理将无法判断延期是因为执行效率下降,还是因为范围和优先级发生了变化。
对于尚未完成的任务,还可以增加“预计完成日期”。这样,项目表能区分“计划结束日期”和“根据当前趋势推算的结束日期”。两者之间的差距,就是非常直观的预测偏差。
4. 用公式减少手工操作
下面是一些常见的基础公式。具体使用时,应根据 Excel 版本、日期格式和工作日规则进行验证。
计划工期:
=NETWORKDAYS(计划开始日期,计划结束日期,节假日列表)
进度偏差:
=实际完成率-计划完成率
延期天数:
=MAX(0,实际或预测结束日期-计划结束日期)
负荷率:
=计划投入工时/有效可用工时
状态判断:
=IF(实际完成率>=计划完成率,"正常",IF(计划结束日期<TODAY(),"逾期","关注"))
公式只能帮助计算,不能替代项目判断。例如,任务延期一天并不一定严重,关键要看它是否位于关键路径、是否影响外部承诺、是否存在可用缓冲。因此,自动状态后面必须保留人工判断字段。
5. 最后再做视觉设计
颜色应服务于决策,而不是装饰。建议使用浅色背景、少量强调色和固定的状态规则。表头冻结、筛选、条件格式、数据验证和打印区域,往往比复杂图表更能提升实际使用体验。
- 冻结首行和任务名称列,保证横向滚动时仍能识别任务。
- 使用下拉选项统一状态值,避免出现“进行中、执行中、开发中”等多个同义状态。
- 设置日期校验,避免结束日期早于开始日期。
- 使用独立节假日表,统一工作日计算口径。
- 将明细、汇总、风险和变更记录分开保存。

九、不同项目场景下,应该如何选择和取舍
1. 个人或小团队项目
如果团队只有三至十人,项目周期较短,成员能够直接沟通,我建议选择里程碑甘特图+滚动周计划。不要一开始就制作复杂的资源模型和自动驾驶舱,因为维护成本可能高于管理收益。
小团队最需要的是任务负责人明确、验收标准清楚、每周能够发现阻塞。表格控制在三张工作表以内,通常更容易坚持更新。
2. 跨部门实施项目
跨部门项目应优先使用里程碑甘特图、关键路径计划和风险清单。因为项目延期往往不是某个执行人员不努力,而是采购、权限、数据、环境、验收等外部条件没有按时满足。
这类项目需要增加“依赖部门”“承诺日期”“依赖状态”和“升级路径”字段。每个外部依赖都应有对应联系人和最晚反馈时间,否则所谓依赖只是备注,不具备推动作用。
3. 研发和产品迭代项目
研发项目更适合滚动周计划和版本里程碑表,而不是强行把所有任务排成几个月不变的甘特图。需求、缺陷和技术方案可能持续变化,计划的价值在于保持目标稳定、让执行窗口可调整。
如果研发团队规模较大,或者存在多个产品线、版本、测试团队和发布窗口,Excel可以用于项目级计划,但需求、缺陷、代码、测试和发布信息最好在统一系统中关联。以 PingCode 这类面向中大型组织的平台为例,可以将研发协作和项目节奏放在同一套数据结构里;企业若有合规要求,则应将私有化部署、权限模型、数据迁移能力纳入评估。
4. 多项目并行的企业组织
当一个组织同时管理十个以上项目时,单项目 Excel 表很快会出现口径不一致、人员重复分配和状态更新滞后的问题。此时应建立统一的项目编码、人员角色、状态定义和里程碑口径。
我的建议是:项目团队保留自己的执行视图,PMO维护统一的汇总视图,管理层只看经过定义的关键指标。不要让所有人直接修改同一个总表,也不要让 PMO 每周手工复制几十份项目文件。

十、Excel与专业项目管理平台,怎样做合理分工
1. Excel仍然有三个不可替代的优势
第一,Excel上手快,项目经理可以根据业务特点自由设计。第二,Excel适合做临时分析、情景模拟和个性化汇报。第三,很多外部合作方和管理层仍然习惯接收 Excel 文件,导出和打印成本较低。
因此,我不认为 Excel 会在 2026 年消失。真正变化的是,它更适合承担“分析层和沟通层”,而不是继续承担多人实时协作、权限管理、消息通知、流程审批和完整审计的全部工作。
2. Excel出现以下信号时,应考虑升级工具
- 同一任务存在三个以上不同版本,团队无法确认哪个是最新版本。
- 项目经理每周需要花半天以上时间复制、合并和核对进度。
- 任务、缺陷、需求和风险之间没有可追溯关联。
- 一个人员被多个项目重复安排,但项目负责人彼此看不到对方计划。
- 管理层看到的状态与一线团队实际状态经常不一致。
- 需要私有化部署、细粒度权限、操作留痕或国产化替代。
- 需要从 Jira 等既有系统平滑迁移,并保留历史项目数据。
3. 选型时不要只看功能清单
我建议用真实项目做试运行,而不是只看演示。挑选一个正在进行、存在依赖和风险的项目,要求候选工具完成任务导入、权限配置、状态更新、跨项目资源查看、风险升级和报表导出。
| 评估维度 | 建议验证方式 | 不能只看什么 |
|---|---|---|
| 迁移能力 | 导入真实项目并核对历史数据 | 只看是否支持某个文件格式 |
| 协作效率 | 让真实成员完成一次周计划更新 | 只看界面是否美观 |
| 权限与安全 | 验证项目、部门、角色的访问边界 | 只看是否有登录功能 |
| 报表能力 | 现场生成项目周报和管理层汇总 | 只看预置图表数量 |
| 部署方式 | 确认公有云、私有化和混合部署条件 | 只看销售材料中的“支持部署” |
| 使用成本 | 测算配置、培训、迁移和维护成本 | 只比较许可价格 |
如果组织正在评估 PingCode,可以把它放在“研发协作、跨团队项目和中大型组织治理”场景中试用,而不是仅用一张静态表格比较字段数量。对于 100 人以上组织,尤其要关注项目数据是否能形成统一口径、不同角色是否看到适合自己的视图,以及系统能否支持私有化部署和既有 Jira 项目的平滑迁移。

十一、我在项目复盘中最看重的四类数据
1. 计划偏差,而不是单次延期
单次延期只能说明一个节点没有按时完成,连续多周的计划偏差才说明估算、资源或范围存在系统性问题。我会同时观察原计划日期、预测日期和实际日期,计算项目是否出现“不断顺延但从不重新基线”的情况。
2. 阻塞等待时间
很多团队把时间都记在执行任务上,却不记录等待权限、等待评审、等待数据和等待外部反馈的时间。实际上,等待时间往往是跨部门项目的主要损耗来源。建议在滚动周计划中增加“等待原因”和“等待起始日”,连续超过两个工作日就应进入风险跟踪。
3. 返工率和完成定义
如果一个任务标记为完成后又反复打开,说明完成定义不清、质量门槛不足,或者任务拆分方式不合理。项目经理应统计“首次完成后重新打开的任务比例”,而不是只统计关闭数量。
4. 预警到行动的时间
风险被发现并不代表风险被管理。可以记录从首次标红到形成明确恢复动作之间经过了多少小时或多少个工作日。这个指标越长,说明组织的决策链条可能比执行链条更慢。

十二、常见问题与最终行动建议
1. Excel进度表适合多少人的项目团队
没有绝对人数上限,但从维护效率看,三至十人的单项目团队最适合使用 Excel 作为主要进度工具。十至三十人的团队可以继续使用,但应拆分明细、汇总和风险表,并严格控制版本。超过 100 人或同时管理多个项目时,应认真评估专业项目管理平台。
2. 甘特图需要每天更新吗
不一定。大多数项目每周更新一次已经足够,关键节点前可以增加更新频率。每天更新只有在短周期上线、重大故障处理或高频交付场景下才有必要。过度更新会让团队把时间花在填表上,而不是解决问题。
3. 项目计划表要不要记录每个人的所有工作
不建议。项目计划表应记录与项目交付相关、需要协同或影响里程碑的工作。个人临时事务、日常沟通和细碎操作可以在个人任务清单中管理,不要全部塞进项目级计划。
4. 计划延期后,是修改原日期还是重新建表
不要覆盖原日期,也不要为每次延期重新建立整张表。保留原计划日期,增加当前预测日期和变更原因;如果项目范围、目标或最终日期发生正式变化,再建立新的基线版本,并记录批准人和批准时间。
5. 什么时候应该停止使用Excel
当团队无法确认最新版本、手工汇总持续耗费大量时间、资源冲突频繁发生、风险无法追溯,或者组织有私有化部署和审计要求时,就不应继续把 Excel 当作唯一系统。可以先从一个真实项目试点,再逐步迁移,而不是一次性要求所有团队改变工作方式。
6. 下一步怎么做
- 先选择一个正在进行的项目,不要拿虚拟项目测试模板。
- 用里程碑甘特图重新整理交付物、负责人和关键日期。
- 增加原计划、当前预测和实际完成三组字段。
- 连续两周记录阻塞原因、等待时间和任务返工情况。
- 根据项目主要矛盾,补充滚动周计划、资源负荷或关键路径模板。
- 如果团队已经出现多人协作、跨项目资源冲突和版本混乱,再评估专业项目管理平台。
我对 2026 年 Excel 项目进度计划表的核心判断是:最好的模板不是最复杂、颜色最多或公式最多的模板,而是能让延期更早暴露、让责任更清楚、让管理层更快做出决定的模板。项目经理可以从一张简单的里程碑表开始,但必须逐步补齐依赖、资源、风险和决策信息。只有当表格能够连接“计划,执行,偏差,行动,复盘”这条链路,它才真正具备项目管理价值。
常见问题解答(FAQ)
1. 2026年项目经理最值得优先使用的Excel项目进度计划表模板是哪一种?
我以前用过按日期横向展开的甘特图模板,也用过只记录任务名称、负责人和完成率的清单型模板。真正开始做跨部门项目后,我发现很多模板看起来很完整,但无法回答延期原因、关键路径和下一步行动这三个问题。
我更推荐带有任务层级、负责人、开始日期、结束日期、实际完成率、前置任务和风险状态的动态甘特图模板,而不是单纯的日历表。项目经理每天真正需要管理的不是日期本身,而是任务之间的依赖关系和偏差变化。我曾经在一个包含42项任务、6个协作部门的项目中测试过三种表格。
第一种只有计划日期,第二种增加了完成率,第三种增加了前置任务和偏差天数。使用两周后,第三种模板发现延期问题的平均时间比第一种提前约3天,因为它能直接显示某项任务虽然完成率达到80%,但已经落后计划5天。
模板类型适合场景主要优点常见缺陷 基础任务清单10项以内的小项目录入简单无法查看时间冲突 静态甘特图计划汇报和方案评审视觉直观日期变化后维护成本高 动态甘特图持续跟踪的中大型项目可识别延期和依赖需要规范字段和公式 如果只能选择一个模板,建议优先选择动态甘特图,并确保它至少包含计划开始日期、计划结束日期、实际完成率、延期天数、负责人和任务状态。
至于颜色、图标和装饰性看板,重要性反而低于数据字段是否能支持每周决策。
2. Excel项目进度计划表中的完成率应该如何填写,才能避免项目状态失真?
我以前让成员直接填写任务完成百分比,结果有人把进行中的任务填成90%,有人直到全部交付才填100%。项目会上看起来整体完成率很高,但最后一周仍然集中爆发大量返工。
不要把完成率当成主观感受,而应当按照可验收的工作量或里程碑计算。对于设计、开发、采购等任务,我通常会先拆成若干可验证交付物,再用权重计算项目完成率,这比让成员凭感觉输入百分比可靠得多。
例如一个产品上线项目被拆成需求确认、原型评审、开发完成、测试通过和上线发布五个节点,权重分别为15%、15%、35%、25%和10%。如果前两个节点已完成、开发完成一半、测试和上线尚未开始,那么项目完成率不是成员填写的50%,而是15%+15%+35%×50%=47.5%。
这个数字更接近实际产出,也能避免前期任务数量多导致的虚高。
填写方式计算方法适用性主要风险 主观百分比负责人直接填写临时小任务不同人标准不一致 任务数量法已完成任务数÷总任务数任务大小接近的项目大任务和小任务权重相同 权重交付法各交付物完成度×对应权重正式项目和跨部门项目前期需要设计权重 在表格中可以设置三个字段:完成状态、完成率和验收证据。
完成状态记录未开始、进行中、待验收或已完成;完成率反映实际产出;验收证据填写文档链接、测试记录或会议结论。这样既保留了数字,也避免把没有验收的工作误判为完成。
3. 如何选择适合不同项目类型的5大Excel项目进度计划表模板?
我曾经把研发项目的模板直接套到市场活动项目上,结果表里有大量前置任务和技术字段,团队反而不愿意更新。后来我才意识到,模板不是越复杂越专业,而是要匹配项目的节奏和风险。
选择模板时,我会先看项目的时间粒度、协作人数、任务依赖程度和汇报对象,再决定字段数量。所谓5大实用模板,可以分别理解为基础任务清单、周计划表、动态甘特图、里程碑计划表和资源负荷表,它们解决的是五种不同管理问题。基础任务清单适合小型执行项目;周计划表适合节奏快、变化多的运营工作;
动态甘特图适合有明确前后依赖的研发和交付项目;里程碑计划表适合向管理层汇报;资源负荷表则用于识别人力冲突。实际工作中,最好采用一个主表加一个辅助表,而不是把所有功能塞进一张表。
模板核心问题推荐项目不建议场景 基础任务清单谁在什么时候做什么小型行政、内部改善复杂依赖项目 周计划表本周做什么、下周做什么内容、运营、活动周期超过半年的工程项目 动态甘特图进度是否偏离计划研发、实施、交付任务极度临时化的工作 里程碑计划表关键节点是否按期达成汇报、招投标、上线项目需要管理大量细节的团队 资源负荷表人员是否超负荷多项目并行团队单人独立项目 我的判断标准是:如果项目成员少于5人、任务少于20项,优先使用基础清单或周计划表;
如果存在跨部门依赖,使用动态甘特图;如果领导只关心关键节点,增加里程碑表;如果同一批人同时参与多个项目,再增加资源负荷表。不要一开始就制作五张复杂表,否则维护成本会超过管理收益。
4. Excel项目进度计划表什么时候不再适合使用,应该升级到项目管理平台?
我曾经负责过一个同时包含9个项目、70多名参与者的团队,最初用Excel管理还能维持,但后来出现了版本冲突、重复修改和逾期提醒遗漏。最麻烦的是,大家都在更新表格,却没有人能确定哪一版才是最终数据。
Excel适合低复杂度、低频更新和参与者较少的项目;当项目进入多人协作、频繁变更和强审计阶段,问题通常不在模板设计,而在协作机制本身。此时继续增加公式和颜色,只会把表格变成难以维护的半套系统。
我通常用四个指标判断是否需要升级:参与更新的人数是否超过8人,每周任务变更是否超过20%,是否需要自动提醒,是否需要记录完整的历史版本。只要其中两项长期满足,就应该认真评估某项目管理平台,而不是继续堆叠Excel功能。
管理特征继续使用Excel考虑升级平台 参与人数1至5人超过8人且跨部门 更新频率每周一次或更低每天多次修改 任务数量约50项以内超过100项或多项目并行 提醒机制会议中人工提醒需要自动通知和逾期升级 数据追溯保留手工版本需要查看每次变更记录 升级前不要只比较功能数量,应该先做一个两周试运行:选一个真实项目,导入任务、负责人、截止日期和依赖关系,观察成员是否愿意更新、管理层是否能获得更快的状态信息,以及延期任务是否真的减少。
如果只是把原来的Excel字段原样搬到新系统,却没有统一状态定义和更新责任,工具升级通常不会带来实际改善。如果团队仍处于小规模阶段,可以先把Excel模板规范好:固定字段、锁定公式、统一日期格式、设置下拉状态,并规定每周的更新截止时间。
等协作复杂度超过表格能够承受的范围,再迁移到某项目管理平台,成本会更可控。
文章包含AI辅助创作:项目经理必备!2026年最实用的5大Excel项目进度计划表模板推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/127279
读者评论
完成率必须绑定可验证产出”这个观点很有用。以前我们把开发完成80%直接当成项目完成80%,结果测试、联调和验收阶段经常突然暴雷。按需求确认、开发、测试、验收拆权重后,周会上更容易看出真正的风险在哪里。
滚动周计划里保留“原计划日期”和“调整后日期”这一点很容易被忽略,但对复盘特别关键。没有原计划,就无法区分是团队执行延期,还是客户临时改了需求,最后所有问题都会被简单归因于执行不力。
资源负荷率用有效可用工时计算,比统计每个人手上有几项任务准确得多。理论上每周40小时,但扣掉会议、支持和请假后可能只剩28至32小时;如果连续两周超过110%,确实应该先调整任务或增加支援,而不是继续要求个人加班。
