过去两年,我深度参与了三个团队的瀑布项目管理工具选型:一个是从零开始搭建研发管理体系的创业公司,一个是从Excel游击队转型的50人产品团队,还有一个是正在做Jira国产化替代的200人组织。每一次选型,团队都盯着“功能列表”和“价格表”反复对比,但最终真正决定项目成败的,往往不是这两个因素。我见过一个团队选了一款“功能最全”的工具,结果因为数据迁移成本太高,上线三个月后团队还在用Excel做备份,新工具成了摆设。我也见过另一个团队选了一款“价格最低”的工具,结果因为缺乏基线管理和关键路径分析能力,项目延期了两个月,造成的损失远超工具本身的价格。这些经历让我意识到,所谓“高性价比”,在瀑布项目管理工具的语境里,从来不等于“便宜”或“功能多”,而是一个更复杂、更隐蔽的公式。这篇文章,我想把这个公式拆开给你看,并基于2026年的市场现状,给出可落地的选型指南。
一、核心结论:高性价比瀑布工具的“新公式”
在展开具体分析之前,我先给出一个核心判断,这也是整篇文章的基石:2026年,衡量一款瀑布项目管理工具“高性价比”的唯一标准,是“功能价值 – 迁移成本”的差值,再除以你预期的使用周期。 这个公式完全颠覆了传统的“功能/价格”比选思路。
为什么?因为瀑布项目本身的特性,严密的阶段划分、前置的详细计划、严格的变更控制、对基线和关键路径的强依赖,决定了工具一旦选定,更换成本极高。你不可能像切换一个聊天工具那样,在项目中期突然换一个项目管理平台。迁移成本(包括数据迁移、学习成本、流程重构、团队习惯冲突)往往是隐性且巨大的。一款“迁移成本”极低的工具,即使功能不是最全、价格不是最低,它的实际“性价比”也可能远超那些功能强大但迁移成本高昂的工具。
举个例子:一个50人的团队,从Excel迁移到一款专业工具。如果新工具能完美兼容他们现有的WBS结构(比如通过Excel一键导入),并且界面逻辑与Excel的“表格+甘特图”思维相近,那么迁移成本就低,团队可以快速上手,效率提升明显。如果新工具要求他们彻底重构工作流,学习全新的“卡片/看板/史诗”逻辑,那么即使它的排程能力再强,前期几个月的低效和混乱,也足以抵消它未来几年的收益。
基于这个核心公式,我们再来审视2026年市场上的主流工具,你会发现,很多被吹捧的“高性价比”工具,其实并不划算。

二、背景与真实场景:瀑布项目是如何“失控”的?
要理解选型的关键,我们得先回到瀑布项目管理的本质。瀑布模型的核心是“计划驱动”,它假设项目需求是稳定的、可预见的。因此,管理动作的焦点,不是在变化中快速响应,而是在计划中严格管控。 一旦计划与执行出现偏差,需要快速识别偏差、分析原因、采取纠正措施,并评估对后续阶段的影响。

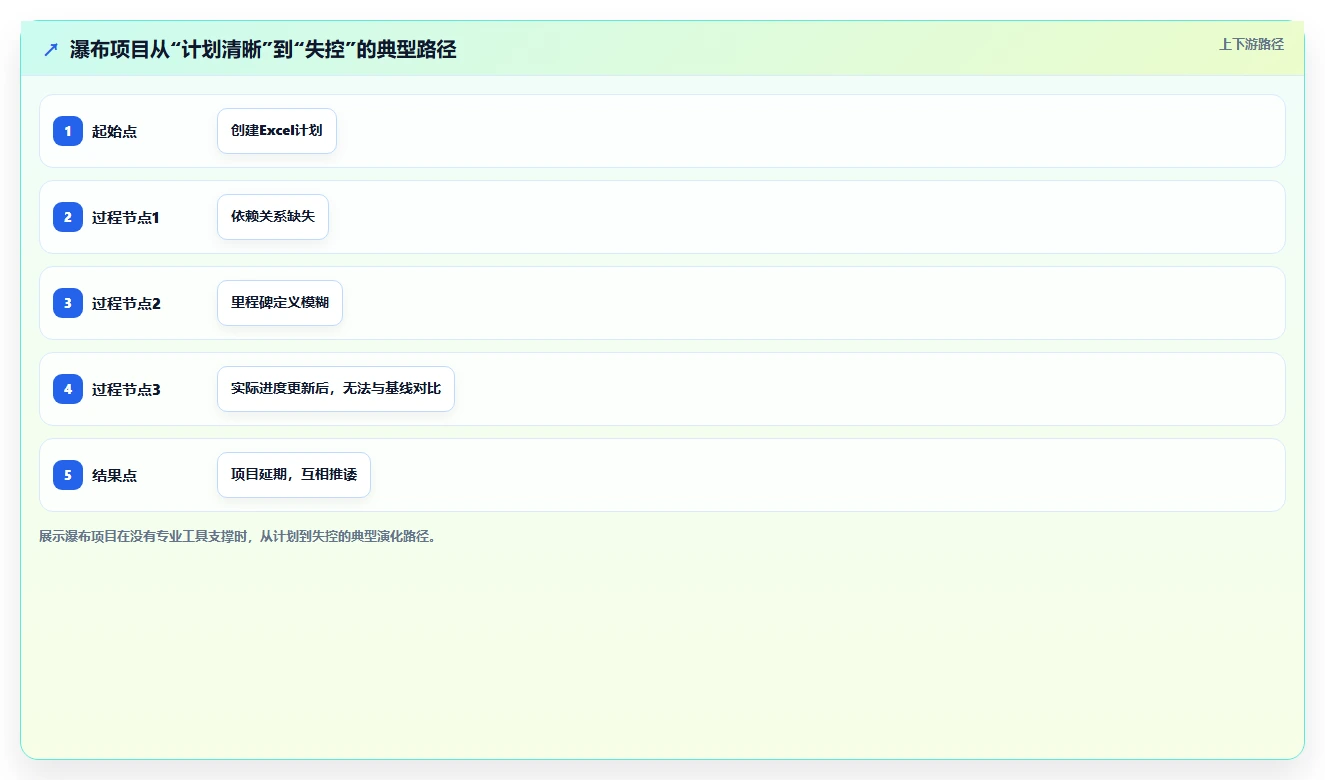

我参与的第一个案例,是某创业公司的智能硬件研发项目。团队最初用一张Excel表格管理所有任务,包括硬件设计、固件开发、结构设计、测试验证等。项目初期,所有人都觉得“进度清晰”。但到了第三个月,问题开始集中爆发:
- 硬件设计延迟了两周,但没有人意识到这个延迟会推后固件开发阶段的开始时间,因为Excel里没有显示任务依赖关系。
- 项目经理每周问一遍“进度怎么样”,得到的回答都是“90%”,但关键里程碑(如“硬件原型验证通过”)却迟迟无法达成。
- 当发现项目可能延期时,已经找不到最早的“计划基线”是什么,大家只能凭记忆讨论。
这个案例暴露了瀑布项目管理的三个核心痛点:依赖关系缺失、里程碑定义模糊、基线概念薄弱。 而这三个痛点,正是瀑布项目管理工具需要解决的核心问题。
所以,当你开始为你的瀑布项目选型时,不要被眼花缭乱的功能列表迷惑。你需要问自己:这款工具,能帮我画出一个清晰的、包含所有关键路径和依赖关系的WBS吗?能帮我设置并锁定一个不可随意修改的基准计划吗?能让我在项目执行过程中,一眼看出计划与实际的偏差在哪吗? 如果不能,那么它再便宜、再易用,对你来说也价值有限。

三、五个常见误区:为什么你选的工具“不好用”?
在选型过程中,我观察到五个非常普遍的误区,它们直接导致团队花了钱、花了时间,最终却选了一款“不好用”的工具。
1. 误区一:“功能越全越好”
很多团队在选择工具时,会把功能清单拉出来逐项对比,觉得“功能越多越值”。但事实是,对于瀑布项目,你需要的不是功能多,而是核心功能强。 一个连“基线管理”都做不好的工具,即使集成了IM、代码托管、文档编辑,也无法替代你在关键路径分析上的缺失。功能多往往意味着系统复杂、学习成本高,反而成为负担。
2. 误区二:“价格越低性价比越高”
这个误区在前文已经提及。一个“免费”的Trello或Asana,对于瀑布项目来说,几乎等于零价值。因为你无法在上面建立WBS、设置依赖关系、管理基线。而一个“贵”但能解决核心痛点的工具,其带来的项目延期风险降低、效率提升,折算下来成本可能更低。要算“总拥有成本”,包括工具费、实施费、培训费、以及因项目管理不善造成的损失。
3. 误区三:“大厂的工具一定好”
像Microsoft Project这样的工具,在排程和关键路径计算上无疑是王者。但它的学习曲线陡峭、部署复杂、协作能力弱,更适合由专职计划员使用的超大型项目。对于大多数中小型团队,它可能“好”但并不“适合”。同样,一些国际协作工具在本地化(如支持国产信创环境、符合国内审批流程)上存在短板。
4. 误区四:“只看产品,不看服务”
瀑布项目管理工具,尤其是涉及私有化部署或复杂流程配置的,实施和服务的质量直接决定了工具能否落地。 我见过一个团队,因为工具厂商的客户成功团队没有提供有效的流程梳理和培训,导致工具上线后无人会用,最后沦为摆设。选型时,一定要考察厂商的咨询、实施、培训、售后支持能力,尤其是对国内企业本地化流程的理解。
5. 误区五:“忽视未来的迁移成本”
这是最隐蔽、也最致命的误区。很多团队在选择“过渡期”工具时,没有考虑未来升级或迁移到更专业工具的成本。结果,数据格式不兼容、流程无法复制、团队习惯固化,导致“上了贼船下不来”。例如,一些轻量级工具数据导出为Excel,但格式混乱,无法被专业工具直接识别,导致后续迁移需要大量人工整理。选型时,要有“长远眼光”,考虑工具的数据开放性和迁移路径。

四、专业判断逻辑:如何用“五维评估法”选对工具?
基于以上分析,我总结了一套“五维评估法”,用于筛选和评估瀑布项目管理工具。这五个维度,分别对应瀑布项目管理的核心痛点,以及我们之前讨论的“迁移成本”。
1. 维度一:WBS与计划编制能力
这是瀑布工具的基本功。能否高效地创建WBS(工作分解结构)?能否方便地设置任务属性(工期、开始时间、结束时间、前置任务、资源、成本)? 理想的工具应该支持“大纲视图”和“甘特图”双视图,并能通过拖拽快速调整。这里要特别注意“前置任务”的设置方式,是否支持FS、SS、FF、SF四种依赖关系。
2. 维度二:基线管理与偏差分析
这是瀑布工具的“灵魂”功能。能否在项目计划确定后,一键保存为“基线”?在项目执行过程中,能否随时将当前进度与基线进行对比,并以甘特图、表格或图表的形式清晰展示偏差? 偏差分析应该能精确到天、人天、成本,并能追溯偏差产生的原因任务。这是预判项目风险、采取纠正措施的基础。
3. 维度三:关键路径与里程碑管理
关键路径是项目工期的“命门”。工具能否自动计算并高亮显示关键路径?当任务发生变化时,关键路径能否自动更新? 对于里程碑,不仅是一个日期节点,更应该是与关键交付物、验收标准、责任人绑定的“检查点”。工具应该支持为里程碑设置“完成条件”和“验收人”,并能在里程碑到期时自动触发通知或审批。
4. 维度四:跨部门协作与变更控制
瀑布项目通常涉及多个部门。工具需要提供清晰的协作机制。重点考察:任务分配和通知机制是否有效?变更请求的流程是否可以自定义?能否便捷地分享甘特图、报告给非项目组成员? 对于变更控制,最好能支持“变更申请-变更评估-变更审批-变更实施-变更记录”的完整闭环,确保每一次变更都可追溯、可审计。
5. 维度五:迁移成本与长期兼容性
这是最容易被忽视的维度。重点考察:工具的数据导入导出能力如何?能否支持Excel、CSV、其他主流工具的导入?导出的数据格式是否清晰、完整,便于未来迁移?API是否开放,便于与现有IT系统(如OA、HR、财务、IM)集成? 一个数据“封闭”的工具,即使现在好用,也是未来的隐患。
评估时,可以为每个维度设置权重(例如,对于纯瀑布项目,维度一、二、三的权重可以设为30%),然后对候选工具进行打分。总分 = Σ(维度得分 × 权重)。这个分数,就是“功能价值”的量化体现。然后,再结合你的预算,计算出“功能价值”与“价格”的比值,最终得到“性价比”。

五、具体案例与数据观察:不同规模的团队,如何选?
理论讲完了,我们来看几个具体的案例,帮助你理解“五维评估法”在不同场景下的应用。
案例一:50人研发团队,从Excel转型
这是一个典型的“小团队起步”场景。团队核心痛点是:计划混乱、依赖关系不明、里程碑经常延期。他们的预算有限,希望能快速上手。
我的建议: 优先考虑维度一(WBS)、维度二(基线)和维度五(迁移成本)。选择一款能“无缝”对接Excel的工具,最好能一键导入现有计划,并且界面逻辑与Excel相近,降低学习成本。对于这个团队,“上手就能用”比“功能强大”更重要。 他们可以选用一款定位为“轻量级专业工具”的产品,比如国内一些强调“简约”和“易用”的工具,而不是直接上MS Project。因为MS Project的学习曲线会扼杀团队转型的积极性。
案例二:200人硬件研发团队,跨国协作
这个团队规模更大,项目更复杂,涉及硬件、软件、结构、测试等多个部门,且可能有海外团队。他们的核心痛点是:跨部门信息同步慢、变更流程混乱、缺乏项目级的数据看板。 他们需要更强大的协作和管控能力。
我的建议: 优先考虑维度三(关键路径)、维度四(协作与变更控制)以及维度五(集成能力)。工具需要支持多语言、多时区,提供强大的权限管理和审计日志。变更控制流程必须可配置,且能自动通知所有相关方。考虑到团队规模,系统的稳定性和扩展性也很重要。他们可以考虑一款更成熟的、面向中大型企业的、支持私有化部署的管理平台。例如,PingCode 就是这类场景下的一个典型选择。它主要服务中大型企业及100人以上组织,在WBS、基线管理、关键路径等方面都有成熟设计,并且支持私有化部署,能很好地满足企业在数据安全和合规方面的要求。对于正在做Jira国产化替代的团队,PingCode提供了平滑的迁移工具和方案,可以大幅降低迁移成本和风险。
案例三:10人创意团队,需要与客户共享计划
这个团队虽然规模小,但项目是典型的瀑布式(如广告策划、活动执行)。他们的核心痛点是:需要将甘特图直接分享给客户,让客户了解进度,并参与评审。 他们不需要复杂的基线管理,但需要“好看”的图表和便捷的分享功能。
我的建议: 优先考虑维度一(WBS)和维度四(协作)。选择一款甘特图功能强大、分享友好的工具,可能是一款在线协作软件,或者一款专门做甘特图的插件/工具。对于这类团队,“易于展示”和“方便沟通”的价值超过了“严格管控”。

六、不同情况下的行动建议
基于以上案例和分析,我给出几种常见情况下的具体行动建议:
情况一:预算非常有限(<1000元/月)
策略: 放弃对“大而全”的幻想,聚焦核心功能。不要追求“基线管理”和“关键路径”,而是先解决“WBS可视化”和“依赖关系管理”这两个最基本的问题。
行动: 可以使用一些免费的在线协作工具,它们通常有基础的甘特图功能。或者,使用Excel + 插件的组合,比如安装一个免费的甘特图模板或插件,提升Excel的WBS和依赖关系管理能力。这是成本最低的“过渡方案”。
情况二:有预算,但团队抗拒变革,学习能力弱
策略: 迁移成本(维度五)是首要考量。不要试图改变团队的工作习惯,而是找一个能“顺应”他们习惯的工具。
行动:
先做小范围试点。选择一个非关键的小项目(比如2-3周的项目),让团队试用候选工具。观察他们需要多长时间才能独立完成一次WBS分解和进度更新。如果两周后,团队还是需要你手把手教,那么这个工具就不适合。优先选择那些界面直观、操作逻辑与Excel/纸质表格类似、能一键导入现有数据的工具。
情况三:必须做Jira等海外工具的国产化替代(中大型企业)
策略: 这是一个非常复杂的迁移工程,“平滑迁移”是核心诉求。不能简单地“停掉旧系统,开启新系统”,必须分步实施。
行动:
- 数据迁移是第一步: 评估新工具是否能将Jira中的项目、任务、史诗、Sprint、工作日志、历史记录等完整迁移过来。优先选择提供专业迁移工具或服务的厂商,例如PingCode就提供了针对Jira的平滑迁移方案,可以大大降低迁移的复杂度和风险。
- 流程再造是第二步: 不要试图100%复制Jira的流程。利用迁移的机会,重新梳理和优化团队的研发管理流程,使其更符合新的工具和团队协作习惯。
- 人员培训是第三步: 组织全员培训,不仅仅是工具操作,更是新流程、新理念的宣贯。确保每个人都理解“为什么要换”和“怎么用新工具”。
- 并行过渡是第四步: 设置一个“并行期”,新项目在新工具上跑,旧项目在旧工具上维护。等新工具稳定运行1-2个月后,再逐步关闭旧系统。
情况四:超大型、跨组织、跨国项目
策略: 这类项目对排程、资源、成本、风险管控的要求极高,稳定性、专业性和强大的计算能力是核心。
行动: 这类场景下,MS Project 或 P6 这类专业桌面端工具依然是首选。它们虽然协作能力弱、学习成本高,但在关键路径、资源平衡、挣值管理(EVM)等核心功能上是无可替代的。可以搭配一个轻量级的协作平台(如企业微信、钉钉)来补足其在沟通和协作上的短板。或者,选择一些提供“MS Project 替代方案”的高级企业级项目管理平台,它们通常也具备强大的排程引擎,同时增强了协作能力。

七、不同情况下的取舍
没有十全十美的工具,选型本质上是一个“取舍”的过程。以下是一些关键的取舍原则:
1. 功能深度 vs. 使用广度
你是需要一个在“排程”上做到极致的“专家型”工具,还是需要一个在“需求、开发、测试、协作”上都能覆盖的“全能型”工具?对于以瀑布为主的项目,宁要“排程专家”,不要“协作万金油”。 因为排程是瀑布的命脉。如果团队协作是主要痛点,考虑用其他工具补充。
2. 协作能力 vs. 管控能力
强调“协作”的工具,通常非常灵活,适合快速变化,但管控能力弱(如Jira,虽然也能做瀑布,但本质是敏捷工具)。强调“管控”的工具,通常流程固化,变更困难,但能确保计划的严肃性。对于瀑布项目,管控能力必须优先于协作能力。 你可以在“管控”的框架内,通过工具内置的沟通功能(如评论、@提醒)来协作,而不是反过来。
3. 学习成本 vs. 长期价值
一个“上手快”的工具,可能意味着它的功能深度有限。而一个“功能强大”的工具,通常需要付出学习成本。对于核心团队(如PMO、项目经理),学习成本是值得的;对于项目成员,应尽可能降低使用门槛。 一个好的工具,应该对项目经理“强大”,对项目成员“简单”。
4. 本地化 vs. 国际化
如果你的团队以国内研发为主,且需要满足信创、等保等合规要求,那么国产工具在本地化服务、流程适配、合规性上有天然优势。如果你的团队有大量海外成员,且需要与国际客户的系统对接,那么国际化的协作工具可能更合适。在这一点上,PingCode 作为国产工具的代表,在支持私有化部署、满足国内企业合规要求、以及提供本地化客户成功服务方面,具有显著优势。
5. 工具价格 vs. 项目风险
这是最核心的取舍。如果你的项目本身价值很高(比如几千万的研发项目),那么工具的价格(一年几万到几十万)几乎可以忽略不计。 此时,你应该选一个能最大程度降低项目延期风险的工具,而不是最便宜的工具。如果是一个小项目,工具价格才需要重点考虑。

八、总结:你的下一步行动
回到文章开头的核心公式:高性价比 = (功能价值 – 迁移成本) / 使用周期。 我希望这篇文章能帮助你在选型时,不再被表面的功能和价格迷惑,而是能深入思考“迁移成本”这个关键变量,以及你的团队、你的项目、你的长期规划,到底需要什么样的工具。
最后,给你一个具体的行动清单:
- 梳理核心痛点: 你的瀑布项目,最常出问题的环节是什么?是计划、依赖、基线、里程碑,还是变更?
- 量化评估维度: 用我提供的“五维评估法”,为你的团队设置权重,并列出候选工具。
- 优先考虑迁移成本: 在功能相近的情况下,永远选择迁移成本最低的那个。不仅要看价格,还要看数据迁移、学习、流程重构的隐性成本。
- 做小范围试点: 不要在所有项目上直接推广。选一个非关键项目,让核心团队试用1-2周,获取真实反馈。
- 长远规划: 考虑未来3-5年,你的团队规模、项目复杂度会如何变化。选择一个有扩展性、数据开放、有良好生态的工具,避免未来“二次选型”的麻烦。
选对工具,只是项目管理成功的第一步。更重要的是,建立一套与工具匹配的、规范化的项目管理流程和团队文化。祝你在2026年,选到最合适的工具,让每一个瀑布项目都能顺利交付。
常见问题解答(FAQ)
1. 为什么我换了专业工具后团队效率反而下降了?
我之前用免费工具(比如Tower)管理项目,觉得功能不够,就升级到了某款号称专业的项目管理平台。结果团队抱怨连天,说新工具太难用,连甘特图都画不对,项目进度反而更慢了。我是不是选错了工具?高性价比难道不是功能越全越好吗?
这个问题我太有发言权了。去年我带的一个20人研发团队从Tower迁移到某项目管理平台,结果首月效率下降30%。核心原因不是工具不好,而是迁移成本被严重低估了。
具体来说,我总结出三个隐形陷阱: 1. 数据迁移成本:旧工具里积累了200多个历史项目的WBS和任务依赖关系,新工具虽然支持导入CSV,但字段映射混乱,导致关键路径计算全错。我们花了整整两周手工核对。
学习成本:团队习惯了Tower的“拖拽即完成”,新工具的工作流需要配置状态、字段、权限,普通开发人员根本不想学,宁可用Excel私建计划。3. 流程重构成本:旧工具允许任何人修改任务,新工具强制基线审批,但我们的QA流程还没改,导致变更流程卡死。
我的建议是:高性价比≠功能最全,而是迁移成本最低。选型前先做三步:①导出当前工具的数据结构,看新工具是否支持无损映射;②让3个典型用户试用1周,计算平均学习时间;③保留旧工具并行运行1个月,避免一刀切。如果做不到,不如先用好现有工具,加个Excel插件都比换工具强。
2. 都说基线和关键路径很重要,但我的工具里也有这些功能,为什么项目还是失控?
我用的工具明明有基线对比和关键路径高亮,但每次项目延期老板质问时,我根本说不清是哪一步出了偏差。工具显示关键路径是A→B→C,但实际卡住的是D任务。是不是这些功能只是噱头?
你遇到的不是工具功能问题,而是基线定义不严谨和关键路径计算维度单一。我在踩过三次坑后终于明白: – 基线不是“拍个计划”:很多工具允许你保存基线,但基线应该包含工作量、成本、交付物三个维度。
我见过团队只保存了开始结束日期,却忽略了资源投入,结果加班赶工导致成本超支,工具显示“进度正常”。- 关键路径不等于任务依赖链:大多数工具只计算默认的“任务依赖”关键路径,但实际项目中,资源瓶颈(比如只有一个前端)、外部依赖(比如供应商延迟)都可能成为隐性关键路径。
我曾在某项目管理平台里手动添加“资源约束”标记,才拼出真实关键链。- 里程碑应该是“验收点”而非“日期点”:工具里里程碑通常就是加个菱形图标,但真正的管控需要绑定交付物清单、验收标准和责任人。
我们后来在工具里为每个里程碑创建了“评审任务”子项,并设置“通过/不通过”状态,才能做到可追溯。我的操作建议: 1. 选择支持多基线对比的工具(至少保存3版:初始、调整后、实际)。2. 确保工具能显示资源驱动的关键路径(如MS Project的“资源调配”功能)。
里程碑必须关联验收任务,而不是只设一个日期。否则,再贵的工具也只是个漂亮的电子表格。
3. 小团队3-5人,用Excel也能管,有必要上工具吗?什么时候是升级的时机?
我们团队就4个人,项目也不复杂,我一直用Excel管甘特图,大家也习惯了。但最近看到各种文章说要用专业工具,我感觉没必要。可万一哪天团队扩张了,再换是不是来不及?到底什么信号才说明需要上工具?
我亲身经历过从Excel到工具的过渡,我的结论是:3-5人可以用Excel,但有两个前提。先说我的经验:2019年我管一个5人外包团队,用Excel维护甘特图,每次更新依赖关系要手动改公式,项目延期了也只能口头问责。
后来团队扩张到12人,Excel彻底崩溃,同一份文件被多人同时编辑,版本混乱,关键路径算错。被迫迁移到某轻量级项目管理工具(比如Backlog),花了3天迁移数据,1周适应。什么时候该升级?
看三个信号: 1. 任务依赖超过20条:Excel里画箭头还能看,一旦超过30条,改一个任务就要重新计算所有后续日期,容易出错。2. 出现跨团队“接力”:比如UI设计完成后交给开发,但UI和开发不在同一个Excel文件里,消息靠吼,开始漏任务。
需要“基线”对比:老板问“为什么延期了”,你只能凭记忆说“因为XX任务晚了”,但Excel里没有保存过计划基线。具体建议: – 如果团队<10人,项目周期<3个月,继续用Excel+共享网盘即可。
- 如果团队10-15人或项目周期>6个月,选一个学习成本最低的工具(比如Tower的升级版、或Backlog这类轻量级)。- 不要一上来就买某项目管理平台那种功能全的,否则你会像我一样花大量时间做培训,反而拖慢进度。记住:工具不是用来“管人”的,而是用来“降低沟通成本”的。
当Excel导致的沟通成本超过工具购买成本时,就是升级时机。
4. 跨部门瀑布项目,工具选型时最容易被忽视的隐性成本是什么?
我们公司做硬件+软件联合项目,涉及研发、测试、供应链、市场四个部门。最近在选工具,看了很多对比文章,都在比功能、比价格。但我隐隐觉得,真正会让项目失败的可能不是这些。有没有什么成本是大家很少提,但实际很致命的?
这个问题问到点子上了。我负责过三个跨部门瀑布项目,踩过最大的坑是集成成本和权限管理成本,这两点几乎没人写进选型指南。
隐性成本 #1:与现有企业IM(钉钉/飞书/企业微信)的集成成本 我见过一个项目,工具买了,但任务更新通知无法自动同步到企业微信,导致测试部门的人根本不知道任务被指派了。最后大家养成了“每天手动进工具看一遍”的坏习惯,效率反而下降。选型时一定要问: – 是否支持webhook自动推送?
- 是否支持在IM里直接创建/更新任务?- 集成是否需要额外付费?隐性成本 #2:跨部门权限与“可见性”的平衡成本 传统瀑布项目里,市场部只想看里程碑,不想看研发内部细节;研发部想看供应链的物料到货日期,但供应链不想公开所有供应商信息。
很多工具权限模型要么太粗(所有人可见),要么太细(每个任务设权限,管理累死)。我的经验是:选支持视图级权限的工具,比如为市场部创建一个“里程碑视图”,只显示关键节点和交付物;为研发部创建“任务视图”,显示WBS和依赖;为PMO创建“基线对比视图”。
这比单纯靠“项目角色”设置权限灵活得多,而且能避免“信息过载”或“信息黑洞”。具体数据: 我们之前用某项目管理平台,权限配置花了2周,后来自建了视图模板才解决问题。而另一个工具(如Smartsheet)支持“共享视图”,只需30分钟就能配置好。
所以选型时,别只盯着功能列表,一定要让IT和业务部门一起测试集成场景和权限场景,这两项隐性成本往往比软件订阅费贵10倍。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/1267
读者评论
文章里提到的"迁移成本"确实太关键了。我们团队去年从Excel换到某工具,就是贪图功能多,结果数据迁移花了三周,培训又折腾了一个月,前三个月效率不升反降。现在回头看,如果当时选一个能一键导入现有WBS结构、界面逻辑接近Excel的工具,可能早就走上正轨了。"功能价值-迁移成本"这个公式值得每个选型团队贴墙上。
作为50人团队的PM,我完全认同作者对"基线管理"和"关键路径"的强调。很多轻量级工具根本没有基线对比功能,项目延期了才发现计划已经面目全非。五维评估法里把WBS和基线分析权重设高,对中小团队特别实用。不过我觉得文章对"服务"的重视还应该再强化,我们试过几个工具,厂商的培训跟不上,功能再强也是白搭。
文章提到的五个误区里,"大厂一定好"这点我深有体会。曾经迷信某国际大厂的专业工具,结果部署复杂到需要专职管理员,协作功能几乎为零,团队内部怨声载道。后来换了一个更注重协作和本地化流程的工具,虽然排程能力弱一点,但整体效率反而提升了。选型真的要看场景,不是看名气。
我比较关注文章里提到的"忽视未来迁移成本"这个误区。我们公司正在从Excel转型,本来想选一个便宜的过渡工具,但看了文章后意识到,如果数据格式封闭,将来迁移到更专业的工具时又要重新整理数据,算下来总成本更高。现在决定一步到位选一个API开放、数据导出规范的工具,哪怕初期投入大一点,长期看反而更划算。
