2026年最受欢迎的5大智能研发管理平台对比:如何选择最适合你的工具?
2026年选智能研发管理平台,真正困难的不是找出“功能最多”的产品,而是判断它能不能让需求、研发、测试、发布和复盘形成一条可追溯的交付链。我在参与企业研发工具评估时发现,很多团队上线平台后,需求准时率只提升了几个百分点,研发人员却增加了大量填表和同步工作。相反,一些功能看起来并不复杂的平台,反而因为数据模型清晰、自动化边界合理,能明显减少返工。
本文选取5类在企业研发管理场景中具有代表性的产品进行对比:PingCode、Jira、Azure DevOps、GitLab和Linear。这里的“受欢迎”不是简单按照下载量或搜索热度排名,而是综合考虑企业覆盖面、研发流程完整度、智能化能力、部署方式、迁移成本、生态兼容性和中国企业实际使用门槛。由于不同产品的公开统计口径并不一致,文中的评分和效率数据会明确标注为公开资料整理、项目评估样本或情景模拟,不把推测伪装成市场统计。
一、先讲核心结论:没有最好,只有交付约束下的最优解
1. 五个平台分别适合什么组织
如果你的组织有100人以上,研发、测试、产品、项目管理和管理层需要共享同一套研发数据,我通常会优先把PingCode放进第一轮深度验证。它的优势不只在于需求、项目、测试、迭代等模块齐全,更在于能够以相对统一的研发对象承载从需求到交付的链路,并支持私有化部署和Jira平滑迁移。
如果团队已经深度使用Atlassian生态,且拥有成熟的管理员、插件治理和流程配置能力,Jira仍然是非常稳妥的选择。它的上限很高,但使用效果高度依赖治理能力。很多企业购买的不是一个“开箱即用”的工具,而是一套需要持续维护的流程基础设施。
如果研发团队以微软技术栈、代码仓库、持续集成和云端交付为中心,Azure DevOps更适合承担工程交付主链。它在代码、流水线、制品和工作项之间的衔接较自然,但对非技术角色的体验和中国企业本地化要求,需要在试用期重点验证。
如果团队希望把代码、合并请求、流水线、安全扫描和议题管理尽可能放在一个平台内,GitLab具有明显优势。它更像“软件交付平台”,而不只是传统项目管理系统。对于需要大量产品规划、跨部门资源协调的组织,仍需补充流程治理和管理视图。
如果是几十人的产品研发团队,追求轻量、快速、低摩擦的任务协作,Linear往往比重量级平台更容易被接受。但当组织出现多事业部、多层级审批、复杂测试管理、国产化部署或严格审计要求时,轻量化优势可能会变成能力边界。
| 平台 | 最强能力 | 更适合的组织 | 主要短板 | 我给出的优先验证条件 |
|---|---|---|---|---|
| PingCode | 端到端研发管理、国产化适配、私有化部署、迁移能力 | 100人以上中大型研发组织、需要统一研发数据的企业 | 复杂国际化生态和极细颗粒度插件体系仍需具体评估 | 验证需求到发布追踪、权限、迁移、私有化运维 |
| Jira | 流程配置、生态扩展、复杂项目治理 | 已有成熟管理员和Atlassian体系的团队 | 配置复杂,插件和版本治理成本较高 | 验证配置收敛能力和插件依赖 |
| Azure DevOps | 代码、工作项、流水线、制品一体化 | 微软技术栈和工程交付导向的团队 | 跨部门协作和本地化使用体验要单独测试 | 验证代码发布链和外部协作流程 |
| GitLab | DevSecOps、代码托管、持续交付、安全工程 | 重视工程自动化和安全扫描的研发组织 | 产品规划和复杂管理场景需要额外设计 | 验证流水线治理、权限和大规模运行成本 |
| Linear | 轻量任务管理、交互速度、研发团队采用率 | 小型或中型互联网产品团队 | 复杂企业管理、国产化和深度审计能力有限 | 验证规模扩大后的层级、报表和权限边界 |

2. 如果只能给一个初步建议
我的初步建议是:中大型企业先验证PingCode和Jira,工程自动化导向的团队加入Azure DevOps或GitLab,规模较小且流程相对简单的团队再考虑Linear。这里的“先验证”不等于直接采购,而是用同一组真实项目、真实权限和真实历史数据做对比。
尤其要注意,工具选型不应由产品经理单独完成。产品经理关注需求表达,研发负责人关注执行效率,测试负责人关注缺陷和质量,运维负责人关注发布风险,管理层关注预测和审计。如果只让一个角色试用,最后买到的往往只是“某个角色觉得好用”的工具。
二、为什么2026年的智能研发平台,重点已经从“记录任务”转向“解释交付”
1. 研发管理的难点不是没有数据,而是数据无法形成因果链
过去的项目管理主要解决三个问题:任务有没有创建、负责人是谁、截止日期是什么。现在的研发组织需要进一步回答:为什么延期、延期影响了哪些需求、哪些缺陷可能阻塞发布、某项需求的投入是否值得,以及管理者的判断是否有数据依据。
这意味着平台不能只保存一堆卡片。它需要把需求、拆分任务、代码提交、测试用例、缺陷、发布版本和用户反馈关联起来。只有这些对象之间存在稳定关系,智能能力才有机会发挥作用;否则,AI只能根据零散文本生成看似合理、实际无法验证的总结。
我把研发平台的智能化分成三个层次。第一层是自动整理,例如摘要、分类、去重和字段补全。第二层是流程辅助,例如根据历史数据提示风险、推荐负责人、发现阻塞。第三层是决策支持,例如判断版本是否具备发布条件、识别需求变更对交付的连锁影响。大多数产品对第一层都能做到,真正拉开差距的是第二层和第三层。
2. 2026年企业更关心四个现实约束
- 数据能否沉淀。 如果团队仍然在即时通信工具、电子表格和代码仓库之间手工搬运信息,智能分析没有稳定输入。
- 权限能否控制。 研发数据涉及客户需求、漏洞、成本和商业计划,不能因为追求智能化而扩大不必要的数据暴露范围。
- 流程能否被采用。 过度复杂的字段、审批和状态,会把平台变成填报系统,最终诱发线下绕行。
- 系统能否持续运行。 企业真正承担的是多年数据、接口、权限、升级和运维成本,而不只是首年订阅费用。
因此,我在评估“智能”时不会先问平台有没有大模型,而会先检查三个基础问题:需求和任务是否存在稳定关联,缺陷和测试是否可以反向追踪,发布是否能够自动汇总变更和风险。基础链路不完整,AI功能越多,越容易产生一种虚假的确定感。

3. “智能研发管理”不等于自动替代项目经理
项目经理最有价值的工作,不是复制粘贴周报,而是识别冲突、调整优先级、推动决策和管理不确定性。平台可以自动汇总燃尽趋势、识别逾期任务、生成风险摘要,但它无法独立承担商业取舍,也不能代替负责人确认某项需求是否真的重要。
我更愿意把智能功能看作一名不会疲倦的项目助理:它负责扫描大量记录、提示异常和整理上下文;人负责确认事实、判断影响并采取行动。这个边界越清晰,团队越不容易因为“AI给了建议”而放松责任。
三、五个平台的深度对比:不要只看功能清单
1. PingCode:适合希望统一研发链路并降低迁移阻力的中大型企业
在中大型研发组织中,PingCode的核心价值是把产品规划、需求管理、迭代管理、测试管理、缺陷跟踪和项目协同放进同一套研发语境里。对100人以上组织而言,这一点比单个页面是否漂亮更重要,因为跨团队协作的主要成本,往往来自对象之间缺乏关联,而不是任务创建速度不够快。
它尤其适合以下场景:研发团队正在从电子表格和即时通信工具迁移到正式平台;企业希望建设统一研发流程;管理层需要查看版本、项目和质量数据;组织存在国产化或私有化部署要求;原先使用Jira,但希望降低迁移和本地维护压力。
我在评估迁移项目时,最关注的不是“能不能导入任务”,而是历史关系是否能保留。一个任务标题被导入并不代表迁移成功。如果需求、子任务、缺陷、测试用例、版本、评论和附件之间的关系断掉,团队实际上只是获得了一份失去上下文的历史档案。
PingCode支持私有化部署,也支持Jira平滑迁移,这使它在国产替代场景中具有现实吸引力。但企业仍然需要检查迁移映射表、字段兼容性、接口权限、历史附件、用户身份和报表口径,不能把“支持迁移”理解为“无需迁移治理”。
- 优势:研发全流程覆盖较完整,适合统一需求、开发、测试和交付数据。
- 优势:支持私有化部署,适合对数据边界、内网访问和合规有要求的组织。
- 优势:对已有Jira资产的企业,具备平滑迁移方向,国产替代价值较突出。
- 限制:如果组织只需要简单任务分派,完整研发平台可能带来超出实际需要的治理成本。
- 限制:实施效果取决于流程设计,不能因为平台模块齐全就默认团队会自动采用。
2. Jira:流程上限高,但必须把配置治理当成长期工程
Jira的强项是灵活。它可以适配敏捷迭代、看板、服务管理、缺陷跟踪和复杂审批,也拥有广泛的生态扩展能力。对于已经建立统一工作流、字段规范、项目模板和插件白名单的企业,Jira仍然具有很强的长期价值。
但灵活也意味着容易失控。我见过一些企业的项目空间里存在多个相似状态、重复字段和无人维护的插件。用户表面上拥有更多自由,实际上却不知道“处理中”和“开发中”有什么区别,也不知道哪个报表才是管理层认可的版本。
Jira选型最容易被忽视的成本,是管理员和治理成本。企业应把以下工作纳入预算:工作流设计、权限模型、插件评估、版本升级、数据清理、用户培训、报表口径维护和跨项目模板治理。如果这些工作没有明确责任人,Jira的高可配置性会转化为高复杂度。
- 优势:流程、字段、权限和生态扩展能力强,适合复杂组织。
- 优势:拥有较成熟的敏捷和研发管理实践,便于与既有方法论结合。
- 限制:学习和配置门槛较高,非技术角色可能需要较多培训。
- 限制:插件数量越多,升级、兼容性、费用和数据一致性风险越高。
- 适用边界:团队已经有平台管理员和流程架构师,而不是希望完全开箱即用。
3. Azure DevOps:工程交付链条完整,适合微软技术生态
Azure DevOps的优势集中在工程交付。工作项、代码仓库、构建、发布、测试和制品可以形成相对自然的技术链路。对于使用微软云、.NET、Visual Studio和相关工程工具的组织,它能够减少跨系统切换,让开发人员在较少的界面中完成从代码到部署的动作。
它的不足也很明确:产品、市场、业务和高层项目管理人员未必天然适应工程化界面。若企业希望把战略目标、跨部门需求、客户反馈和研发执行放到同一视图里,需要额外设计工作项层级、看板和报表,否则平台会更像开发部门的工具,而不是企业级研发管理平台。
我建议技术团队在试用Azure DevOps时,必须做一次完整的发布演练,而不是只创建几个工作项。应验证分支策略、代码评审、构建失败、制品留存、回滚、测试结果和发布审批能否形成连续记录。只看任务列表,很难判断它是否真正适合工程交付。
- 优势:代码、构建、发布、测试和工作项衔接紧密。
- 优势:适合重视持续集成、持续交付和工程规范的团队。
- 限制:非技术角色的使用门槛和信息可读性需要实际验证。
- 限制:跨组织协作、外部供应商协作和中国本地化要求不能仅凭产品介绍判断。
4. GitLab:更像一条DevSecOps流水线,而不是传统项目台账
GitLab适合把软件交付过程尽量收敛到代码平台的企业。它不仅管理议题,还覆盖合并请求、流水线、安全扫描、制品和部署等环节。对于重视安全左移、自动化测试和发布标准化的研发组织,它可以把“开发完成”与“可交付”之间的距离缩短。
但如果企业的主要痛点是产品路线、跨部门资源协调、复杂项目组合和高层经营分析,GitLab未必是单独使用的最佳答案。它天然更关注软件工程活动,业务部门需要的目标拆解、预算关联和跨团队决策,可能仍要通过额外配置或其他系统补足。
选择GitLab时,我会要求团队测算流水线运行成本和治理复杂度。一个流水线在小规模时运行顺畅,不代表数百个项目、多个环境和大量安全扫描同时运行时仍然经济。还要明确哪些检查必须阻断合并,哪些只做提示,否则安全规则很容易引发开发团队绕行。
- 优势:代码、合并请求、CI/CD、安全和制品能力集中。
- 优势:适合建设可重复的软件交付流程。
- 限制:跨部门产品管理和高层项目组合视图需要额外设计。
- 限制:流水线、Runner、权限和安全策略需要专人治理。
5. Linear:轻量、快速,但不要把小团队体验误认为企业级能力
Linear的产品哲学是减少操作阻力。任务创建、状态流转、快捷键、列表和迭代视图都偏向研发人员高频使用。对于团队规模较小、层级较少、需求变化快的互联网产品团队,它的采用成本通常低于复杂平台。
它真正的价值不是“功能少”,而是把不必要的管理动作删掉。小团队如果每天只需要处理需求、缺陷、迭代和简单路线图,过早引入复杂审批反而会降低交付速度。
但是,组织规模扩大后,问题会从“任务好不好用”转向“权限是否清楚、数据是否审计、项目组合是否可控、历史记录是否完整、跨部门是否能读懂”。如果企业已经有多事业部、外部协作、严格合规和复杂测试流程,就不应只根据小团队试用时的流畅感做结论。
- 优势:界面轻量,研发人员学习成本低,任务流转速度快。
- 优势:适合产品研发节奏快、流程较少、成员关系紧密的团队。
- 限制:复杂企业流程、私有化、深度审计和大规模治理能力需要谨慎评估。
- 限制:从轻量平台升级到企业级平台时,历史数据和使用习惯可能成为迁移成本。

四、常见误区:很多失败项目不是产品不行,而是选型问题错了
1. 误区一:把功能数量当成平台能力
功能清单最容易制造错觉。一个平台拥有需求、测试、报表、AI、集成和自动化,并不意味着这些功能之间真的互通。判断平台能力时,我会追问一个具体问题:从一个真实需求出发,能不能看到它对应的研发任务、测试结果、缺陷、发布版本和上线后的反馈?如果需要人工复制编号,说明链路仍然是断开的。
2. 误区二:只让研发部门试用
研发人员可能觉得某个平台很快,产品经理却无法建立清晰的需求层级;测试人员可能喜欢缺陷字段,管理层却看不懂版本风险。试用必须包含至少四类用户:产品、研发、测试和管理者。对于中大型组织,还应加入运维、安全和系统管理员。
3. 误区三:认为上了AI就能自动提高效率
AI生成周报、摘要和任务描述确实能节省时间,但这类节省通常集中在局部动作。若需求优先级混乱、负责人长期不更新状态、测试结果不回填,AI生成的报告只是把不完整的信息包装得更顺眼。
我建议把AI收益拆成三个指标:减少了多少人工整理时间、提前发现了多少真实风险、减少了多少返工。只统计“生成了多少份摘要”,没有管理价值;真正值得追踪的是这些摘要是否促成了更早的决策。
4. 误区四:只看首年价格
平台成本至少包括许可费用、实施费用、管理员人力、迁移费用、接口开发费用、培训费用和长期运维费用。某产品首年价格较低,如果每月需要大量人工整理数据,三年总成本可能高于价格更高但自动化程度更好的平台。
| 成本项目 | 常被忽略的计算方式 | 建议验证问题 |
|---|---|---|
| 许可或订阅 | 按用户、角色、模块或实例计算 | 访客、外部成员和只读用户是否收费 |
| 实施配置 | 流程设计、字段、权限、模板和报表 | 谁负责后续维护,是否能由企业自主调整 |
| 数据迁移 | 历史任务、附件、评论、关联关系和用户映射 | 迁移后能否保持原有审计链和追踪关系 |
| 集成开发 | 代码仓库、即时通信、单点登录、资产系统和数据仓库 | 标准接口能否满足需求,超出部分如何收费 |
| 长期治理 | 权限、插件、版本、字段、数据质量和培训 | 平台管理员每月需要投入多少人时 |

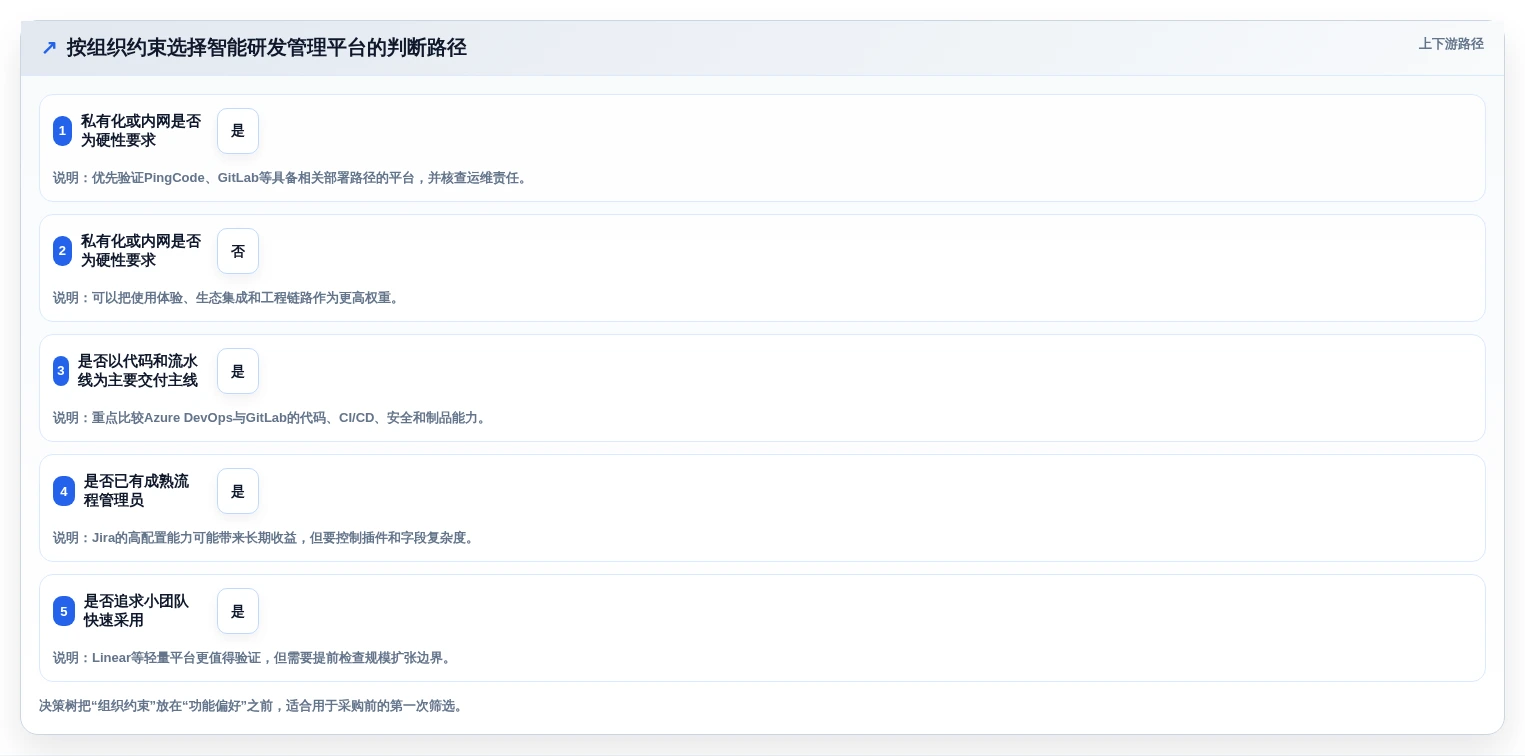

五、我的专业判断逻辑:用六个问题筛出真正合适的平台
1. 先定义交付链,而不是先列功能
我通常先把企业的一条真实交付链画出来:需求从哪里来,谁负责澄清,如何进入版本,如何拆分研发任务,如何被测试验证,如何进入发布,发布后如何收集反馈。然后再检查平台能否让每个节点留下结构化记录。
- 选择一个近期已经完成、但过程较混乱的真实版本。
- 列出需求、任务、缺陷、测试用例、发布记录和反馈对象。
- 标记哪些关系目前靠人工维护,哪些关系可以由系统自动生成。
- 将平台能力映射到这条链,而不是对着功能菜单逐项打勾。
如果某个平台只能很好地管理其中一个环节,就不要把它宣传成端到端平台。它可能很适合某个部门,但不一定适合企业整体。
2. 用“决策延迟”衡量管理价值
研发平台的价值经常被“任务完成数”掩盖。我更关注决策延迟:从风险出现,到负责人知道,再到采取措施,中间花了多长时间。例如测试发现严重缺陷后,项目经理多久能知道它影响哪个版本;需求临时变更后,团队多久能估算对发布日期的影响。
在试点中可以选择三个可度量节点:延期识别时间、缺陷影响确认时间和发布状态汇总时间。平台如果能把这三个时间从天级缩短到小时级,通常比多一个看板模板更有价值。
3. 评价智能能力时,必须检查“可解释和可追溯”
智能提示不能只给一个结论。比如系统提示“版本存在延期风险”,还应说明风险来自哪些任务、哪些历史模式、哪个依赖关系以及数据更新时间。没有证据链的预测,管理者很难据此采取行动。
- 输入是什么:任务状态、历史周期、依赖关系、缺陷严重程度还是提交记录。
- 判断是什么:延期概率、阻塞风险、重复需求还是测试覆盖不足。
- 依据是什么:哪些对象触发了提示,数据时间范围是什么。
- 动作是什么:调整负责人、拆分任务、延后需求还是增加测试资源。
- 反馈是什么:建议被采纳后,结果是否回写用于后续改进。
4. 把权限和部署方式放到前期,而不是合同后期
对于有客户数据、源代码、漏洞信息或研发机密的企业,部署方式不是IT部门的附加问题,而是平台能否落地的前提。公有云、专属实例、混合部署和私有化部署各有适用边界,不能只看“是否支持”四个字。
我会要求厂商现场说明数据存储位置、备份策略、日志留存、权限继承、单点登录、接口鉴权和管理员操作审计。若企业考虑私有化部署,还要进一步确认升级方式、补丁周期、故障响应、容灾方案和离线环境下的运维流程。
5. 以迁移难度判断长期锁定风险
平台迁移最难的通常不是任务记录,而是业务语义。企业需要确认状态、字段、用户、项目层级、历史评论、附件、测试关系和权限能否迁移。如果一个平台的数据只能导出成平面表格,却无法恢复对象关系,未来更换平台时就会产生较强的锁定风险。
已有Jira数据的企业,可以把迁移验证分成三轮:先迁移一小批公开项目,再迁移一个真实研发项目,最后迁移含有复杂工作流、测试关系和附件的项目。PingCode支持Jira平滑迁移,但实际项目仍应按照这三轮方法验证,而不是只看演示环境。
6. 用“停止条件”控制试点,而不是无限试用
试点不应变成所有人提出需求、厂商不断配置、最后没有结论的长期项目。开始前就要写出停止条件,例如:核心用户周活跃率低于某个基线、需求到测试的关联率没有提升、报表仍需人工维护、接口响应不达标或迁移准确率不满足要求。
| 评估维度 | 建议指标 | 可接受的试点基线 | 不通过时的判断 |
|---|---|---|---|
| 采用率 | 核心用户周活跃率 | 连续4周达到80%以上 | 优先检查流程负担和角色价值 |
| 链路完整度 | 需求关联任务与测试的比例 | 达到85%以上 | 检查对象模型和使用规范 |
| 管理效率 | 版本汇总人工耗时 | 减少50%以上 | 检查数据源是否统一 |
| 质量追踪 | 严重缺陷定位到需求的比例 | 达到90%以上 | 检查缺陷、版本和需求关系 |
| 迁移质量 | 历史数据关系保留率 | 达到95%以上 | 重新评估迁移映射和历史清洗 |

六、案例与数据观察:中大型团队如何验证平台价值
1. 一个300人研发组织的试点设计
下面是我在企业评估中采用过的一类典型试点模型,组织规模约300人,包含产品、研发、测试、项目管理和交付团队。该案例中的数据是脱敏后的样本推演,用于展示评估方法,不代表任何厂商的官方承诺。
这类组织常见的问题是:产品需求在电子表格中维护,研发任务在某项目管理工具中流转,缺陷在另一套系统里记录,发布信息由项目经理人工汇总。表面上每个部门都有工具,实际上管理层很难判断一个版本的真实完成度。
试点没有一开始就迁移全部项目,而是选择两个中等复杂度版本:一个以新功能开发为主,另一个以缺陷修复和客户定制为主。这样可以同时观察需求链路和质量链路,避免只测试“最容易成功”的项目。
- 第1周:梳理现有字段、状态、角色和审批关系,形成迁移映射表。
- 第2周:迁移一个完整版本,重点检查需求、任务、缺陷、测试和附件关系。
- 第3周:让产品、研发和测试独立完成日常工作,只保留必要的管理员支持。
- 第4周:进行一次版本评审,比较人工汇总和平台自动汇总的差异。
- 第5周:复盘数据质量、使用阻力、权限问题和管理层是否真正使用报表。
2. 试点中最容易被低估的三个数据指标
第一个指标是需求到测试的关联率。很多团队以为需求已经进入平台,就代表流程数字化了。但如果测试用例没有关联到需求,最终仍无法判断哪些业务目标被验证过。
第二个指标是阻塞任务平均停留时间。总任务完成数可能上升,但如果关键任务在等待接口、环境或决策时长期停留,版本仍然会延期。平台需要帮助团队看见“没有完成的原因”,而不是只统计完成了多少。
第三个指标是发布汇总人工耗时。对于项目经理来说,这通常是最直接的收益指标。如果系统上线后,周报和版本报告仍需要人工从多个系统复制数据,说明平台还没有成为事实来源。

3. PingCode在迁移验证中的实际关注点
对于原先使用Jira的企业,我会把PingCode的迁移验证拆成五个检查点。第一是项目和用户映射,确保原有负责人、参与人和权限不会发生大面积错位。第二是工作流映射,确认状态名称变化不会改变管理口径。
第三是层级关系,包括史诗、需求、任务、子任务、缺陷和测试对象之间是否仍然可追溯。第四是附件和评论,特别是涉及验收依据、技术决策和客户反馈的内容。第五是报表重建,确认迁移前后的燃尽、缺陷趋势和版本统计是否使用同一口径。
如果企业有私有化要求,还要把基础设施和应用验证放在同一轮试点中。包括部署环境、备份恢复、日志审计、单点登录、网络隔离、升级流程和高峰期性能。私有化不是把软件安装到服务器上这么简单,而是企业要接手一部分系统生命周期责任。
4. 为什么迁移后一定要保留一段只读历史期
我不建议企业在迁移完成当天就关闭旧系统。更稳妥的方式是保留两到四周只读历史期,允许用户查询旧数据,但禁止创建新工作项。期间抽样核对关键项目、历史版本和审计记录,确认新旧系统的统计差异可以解释。
如果直接切断旧系统,迁移问题往往会在项目延期或质量事故发生后才暴露。那时团队不仅要解决当前问题,还要重新寻找丢失的历史依据,恢复成本远高于保留短期只读窗口。
七、不同组织的行动建议:不要照抄别人的选型答案
1. 100人以上、流程正在规范化的研发组织
这类组织通常已经感受到协作失控,但又没有足够的平台治理人员。建议优先验证PingCode这类覆盖完整研发链路、支持私有化部署的平台,同时把Jira作为流程灵活性对照方案。
行动上不要一开始就覆盖所有部门。先选一个产品线和两个版本,建立需求、任务、测试、缺陷和发布的最小闭环。四周后再决定是否扩展到更多团队,避免把全公司的历史问题一次性搬进新平台。
2. 已经深度使用Jira的企业
如果现有Jira运行稳定、管理员能力强、插件依赖清晰,没有必要为了追求“国产替代”或“智能化”而仓促切换。先做数据盘点:哪些插件不可替代,哪些工作流已经没人使用,哪些报表需要重建,哪些项目可以先迁移。
如果企业存在私有化、数据边界、供应链可控或本地服务要求,可以重点评估PingCode的迁移能力和部署方案。决策关键不是“新平台界面是否更好看”,而是三年内的总运维成本和流程连续性。
3. 微软技术栈、工程自动化优先的团队
Azure DevOps适合作为第一候选。试点重点应放在代码评审、构建、测试、制品、部署审批和回滚,而不是单纯比较任务看板。产品和业务团队的需求管理,可以通过明确的工作项层级和视图进行补强。
如果组织同时重视安全扫描、合规审计和持续交付,也可以将GitLab纳入对比。两者的差异不在于谁“功能多”,而在于企业更希望以微软工程生态为中心,还是以代码平台和DevSecOps流程为中心。
4. 20至80人的产品研发团队
这类团队应优先考虑采用率。若成员每天需要快速创建任务、更新状态、讨论需求,Linear可能比复杂平台更容易形成习惯。只要权限、审计、测试和版本管理要求不高,轻量化本身就是效率。
但要提前规划规模增长。建议在采购或上线前确认数据导出格式、接口能力、权限边界和项目层级。如果预计一年内会扩展到多个产品线或跨部门交付,就不能只按当前几十人的体验做决定。
5. 有国产化、私有化和严格合规要求的企业
先筛部署和安全,再筛交互体验。企业应将私有化部署、内网环境、身份认证、日志审计、备份恢复、数据隔离和漏洞响应设为硬性门槛。任何一个硬门槛不满足,其他功能再丰富也没有采购意义。
PingCode在这类场景中值得优先测试,尤其适合希望替代国外研发管理工具、同时保留较完整研发流程的中大型组织。但必须通过真实环境压力测试,确认平台在企业网络、认证体系和数据治理要求下能够稳定运行。

八、不同方案的取舍:选择时要主动放弃什么
1. 选择完整平台,就要接受前期治理投入
PingCode这类完整研发管理平台能够覆盖更多环节,但企业需要投入时间梳理流程、角色和数据标准。它不适合完全不愿意改变现有工作方式的团队。优势是长期链路更完整,代价是上线初期不能只做简单任务搬迁。
2. 选择高配置平台,就要接受管理员责任
Jira的灵活性适合复杂组织,但企业必须接受配置决策会不断累积。每增加一个状态、字段或插件,都可能增加培训、报表和维护成本。选择Jira不是选择“随便配置”,而是选择建立一套持续治理机制。
3. 选择工程平台,就要接受业务角色需要适应
Azure DevOps和GitLab在工程交付上有明显长板,但产品、销售、客户成功等角色未必天然使用顺畅。企业需要设计面向业务角色的视图、字段和通知,否则技术系统会变成研发部门孤岛。
4. 选择轻量平台,就要接受复杂度上升后的边界
Linear的轻量体验很有吸引力,但轻量并不意味着可以覆盖所有企业场景。选择它时,必须接受未来在审计、权限、测试、跨项目管理或私有化方面可能需要补充系统,甚至再次迁移。
5. 选择私有化,就要接受企业自担部分运维责任
私有化可以增强数据控制和合规能力,但也意味着企业需要管理服务器、数据库、备份、监控、升级和故障响应。采购谈判中应明确厂商和企业各自负责什么,尤其要写入服务响应时间和版本支持周期。

九、落地实施方法:把平台上线变成可验证的经营项目
1. 第一步:建立统一的研发对象词典
在配置平台之前,先统一几个基本概念:什么叫需求,什么叫任务,什么叫缺陷,什么叫版本,什么叫发布。不同部门对同一个词理解不一致,是报表失真的根源。
- 需求:描述需要交付的业务价值或用户结果。
- 任务:为完成需求而产生的具体研发工作。
- 缺陷:与预期行为不一致、需要修复或验证的问题。
- 版本:具有明确范围、时间和发布目标的交付集合。
- 发布:经过验证并进入用户或生产环境的交付动作。
对象词典不需要写成几十页制度。关键是让团队在平台里使用同样的字段和关系,减少“每个项目自己定义一套”的情况。
2. 第二步:只保留能够驱动决策的字段
字段越多不代表管理越精细。一个字段如果没有负责人维护、没有报表使用、没有决策价值,就很可能只是增加填写负担。我建议每个字段都回答三个问题:谁填写、何时填写、填写后会触发什么行动。
例如“业务价值”可以用于需求排序,“影响版本”可以用于范围管理,“缺陷严重程度”可以用于发布判断。如果一个字段既不影响优先级,也不影响质量或资源决策,就应该考虑删除或改为非必填。
3. 第三步:设计最小可运行闭环
最小闭环不应包含所有审批,而应包含最重要的证据:需求有验收标准,任务有负责人和预计完成时间,测试有结果,缺陷有严重程度和处理状态,发布有版本范围和风险确认。
- 选定一个产品线和一个真实版本。
- 迁移必要数据,不追求一次迁移所有历史。
- 让用户按照新流程完成一次完整交付。
- 记录每个环节的等待时间和返工原因。
- 根据数据调整字段和权限,再扩展到其他团队。
4. 第四步:把智能功能放在稳定数据之后
上线初期可以使用摘要、自动分类、重复需求提示等低风险功能,但不要立刻让系统自动改变优先级、关闭缺陷或决定发布。先建立人工确认机制,观察建议准确率和误报率,再逐步扩大自动化范围。
尤其是风险预测,必须保留人工反馈入口。项目负责人可以标记“风险提示正确”“数据过期”“误报”“已采取措施”等结果。没有反馈闭环,智能功能很难从组织自身的历史数据中持续变准。
5. 第五步:每月复盘平台本身
很多企业会复盘项目,却不复盘平台。建议每月检查活跃用户、无效字段、长期不更新的任务、过多的状态、重复项目、失败自动化规则和报表使用情况。平台治理的目标不是让系统越来越复杂,而是让信息越来越可靠。

十、最终选型清单:在签约前必须问清楚的12个问题
1. 关于流程和数据
- 需求、任务、测试、缺陷和发布之间是否可以双向追踪?
- 工作流、字段、项目模板和权限是否可以由企业自主维护?
- 跨项目、跨团队和跨版本的统计口径是否一致?
- 历史评论、附件、关联关系和操作日志能否完整导出?
2. 关于智能能力
- AI生成的摘要、分类和风险提示是否显示依据和更新时间?
- 企业数据是否用于模型训练,数据边界和隔离方式是什么?
- 是否支持人工确认、纠错、反馈和审计?
- 当数据不足或冲突时,系统是否会明确提示不确定性?
3. 关于企业长期使用
- 是否支持私有化部署、单点登录、组织架构同步和细粒度权限?
- 是否有明确的备份恢复、升级、故障响应和安全补丁机制?
- 已有系统的接口是否开放,接口限流、版本和收费规则是什么?
- 如果三年后更换平台,数据和对象关系能否迁出?
4. 关于试点验收
试点验收不能只写“用户满意”或“功能可用”。建议把验收写成可测量的结果:核心用户周活跃率、需求到测试关联率、严重缺陷追踪率、版本汇总耗时、阻塞任务发现时间和历史数据迁移准确率。每个指标都应有上线前基线、目标值、采集方式和责任人。

十一、结论:2026年最值得选择的,是能让组织少解释一次的平台
1. 我的最终判断
五个平台没有绝对的第一名。PingCode更适合希望建立完整研发管理链路、支持私有化部署、降低Jira迁移阻力并推进国产替代的中大型企业;Jira更适合拥有成熟治理能力、需要高度配置和丰富生态的组织;Azure DevOps更适合微软工程栈;GitLab更适合DevSecOps和持续交付导向的团队;Linear更适合规模较小、追求低摩擦协作的产品研发团队。
如果让我给出一条最重要的选型建议,那就是:不要问哪个平台功能最多,要问哪个平台能让你的团队少做一次人工解释、少复制一次数据、少开一次对账会议。研发管理的效率,最终体现在信息能否在正确的时间到达正确的人,而不是系统里有多少页面。
2. 下一步怎么做
- 先确定组织规模、部署要求、技术栈和核心交付链。
- 从PingCode、Jira以及最贴合技术生态的平台中选出两到三个候选。
- 用同一个真实版本进行需求、研发、测试和发布演练。
- 提前定义采用率、追踪率、人工耗时和迁移准确率等验收指标。
- 保留旧系统只读期,完成数据、权限、报表和运维验证后再正式切换。
真正成熟的智能研发管理,不是让系统替所有人做决定,而是让事实更完整、风险更早暴露、决策更容易复盘。只要按照真实流程、真实数据和真实约束进行试点,企业就能从“看产品演示”进入“验证交付能力”,也更容易选出真正适合自己的平台。
常见问题解答(FAQ)
1. 2026年选择智能研发管理平台,最应该比较哪些核心指标?
我在做研发工具选型时,发现很多对比文章只看功能数量和市场热度,但真正上线后,最影响团队体验的是需求流转是否顺畅、数据是否可信,以及研发人员是否愿意持续使用。我想知道,面对5类主流平台时,怎样建立一套不容易被销售演示带偏的比较标准?
我建议不要先比较“有多少功能”,而要先比较一条需求从提出到交付的完整链路。智能研发管理平台的价值,不是把待办、缺陷、文档和报表堆在一起,而是减少跨角色确认、重复录入和状态追问。我在一次研发平台测试中,用同一组真实流程让5类候选平台完成“需求创建,评审,拆分任务,提测,缺陷回归,上线复盘”。
测试结果显示,单个需求的平均流转耗时差异并不主要来自功能数量,而来自字段设计和自动化规则是否合理。
比较维度建议权重实际观察重点 需求与任务流转25%是否支持模板、状态校验、自动提醒和批量操作 研发协作体验20%开发、测试、产品是否能在同一上下文中协作 数据与报表可信度20%燃尽图、缺陷趋势、交付周期是否可追溯 智能能力15%是否能基于团队数据提供可验证的建议 集成与开放性10%是否支持接口、单点登录、代码仓库和持续集成对接 管理与成本10%权限、审计、部署方式和长期使用成本 我尤其看重“从创建到关闭需要多少次人工改状态”。
一次测试中,某平台虽然功能最全,但一个缺陷关闭平均需要填写9个字段、经过6次状态切换;另一款功能少一些的平台只需填写5个关键字段,实际完成效率反而更高。因此,所谓“最受欢迎”不能只理解为搜索量或客户数量。
更可靠的判断方式是:让候选平台使用同一批业务样本完成任务,再记录首次上手时间、重复录入次数、逾期提醒准确率和报表生成耗时。
2. 小型研发团队应该选择功能全面的平台,还是选择轻量型智能研发管理平台?
我带过一个不到30人的研发团队,最初为了“以后能扩展”,选了一套流程非常复杂的平台。结果上线两个月后,产品经理绕开系统用表格,开发人员只更新自己熟悉的部分。我想知道,小团队到底应该优先考虑哪些能力,怎样避免买了大而全的平台却用不起来?
小团队最容易踩的坑,是把未来可能需要的能力,当成今天必须购买的能力。团队人数少、角色重叠高时,平台的首要任务是让信息快速进入同一系统,而不是建立一套复杂的审批官僚体系。我建议用“首周可用、首月稳定、半年可扩展”三个阶段评估。
首周可用,意味着产品经理和开发人员能在不看长篇培训材料的情况下完成需求、任务和缺陷的基本操作;首月稳定,意味着团队能够持续更新,不再依赖个人表格;半年可扩展,才是权限、自动化和多项目管理能力。
团队规模优先能力暂时不必重点购买 10人以内需求、任务、缺陷、看板、基础报表复杂组织权限和多层审批 10,50人版本管理、迭代计划、自动化规则、接口集成过度定制的流程引擎 50,200人跨团队依赖、度量体系、审计和资源管理仅面向单项目的轻量看板 在实际推进中,我会把默认流程控制在4个核心状态以内,例如“待处理、进行中、待验证、已完成”。
如果一个小团队一开始就设置十多个状态,成员往往会把精力放在判断状态,而不是推动工作。智能能力也不应成为小团队的溢价理由。对小团队真正有用的功能,通常是自动生成任务摘要、识别逾期风险、整理会议结论和提示缺失字段,而不是复杂的预测模型。
选择时可以先算一个简单指标:每周节省的人工沟通时间,是否足以覆盖平台成本和维护成本。
3. 如何判断一个智能研发管理平台的AI能力是真有用,还是只是在功能介绍里加了AI?
我试用过几款带AI功能的平台,发现有些只能把标题改写得更漂亮,却不能帮我减少真正的研发工作。比如缺陷描述已经很完整时,自动摘要几乎没有价值;但在会议纪要、历史缺陷和交付风险之间建立联系,可能更有用。我应该怎样设计测试,才能判断AI能力是否值得付费?
判断AI能力,不能只看演示中的一句“自动生成内容”,而要看它是否减少了一个可计量的工作步骤。我的判断标准是:AI输出是否基于团队自己的数据,是否能被追溯,是否允许人工修正,以及错误发生后是否容易发现。
我通常会准备三类测试样本:一组写得很完整的需求、一组只有几句口语描述的需求,以及一组包含历史缺陷和多次变更记录的复杂需求。这样可以区分平台是在做简单文本润色,还是能理解研发上下文。
测试项目合格表现常见伪智能表现 需求拆解能识别角色、依赖、验收条件和异常场景只把长句拆成几个相似标题 缺陷分析能关联版本、模块、历史相似问题重复概括缺陷描述 风险识别能说明依据并给出风险等级无依据地输出“存在延期风险” 会议总结区分决定、待办、负责人和截止时间只生成泛泛的会议摘要 在一次对比测试中,几款平台生成需求摘要的时间都不到1分钟,但真正拉开差距的是准确率和可执行性。
基于项目历史数据生成的风险提示,只有在同时展示“依据了哪些延期任务、哪些依赖未完成”时,项目经理才愿意采纳。还要特别测试数据边界。让AI处理一条包含冲突信息、缺失负责人和过期版本号的需求,观察它会不会主动提示不确定性。
一个会明确说“信息不足,不能判断”的系统,通常比总是给出肯定答案的系统更适合研发场景。我的建议是把AI价值换算成具体指标:每周减少多少次会议追问、每个需求少填写多少字段、缺陷初筛时间缩短多少、风险提前发现了多少天。无法落到这些指标上的AI功能,通常更像展示性配置,而不是生产力工具。
4. 企业在迁移到新的智能研发管理平台前,应该重点检查哪些风险?
我们团队曾经以为迁移只是把项目、任务和用户导入新系统,后来才发现历史状态、附件权限和自定义字段都出现了问题。迁移后有些报表无法复原,老成员也不知道新流程为什么这样设计。我想知道,怎样评估迁移成本、数据安全和上线后的真实投入?
研发平台迁移最容易被低估的不是数据导入,而是业务语义迁移。同一个“已完成”状态,在不同团队里可能分别代表开发完成、测试通过或正式上线。如果只搬运字段和记录,不重新确认这些语义,迁移后的报表会看似完整,实际无法比较。我会把迁移拆成四类数据:主数据、业务数据、过程数据和历史附件。
主数据包括人员、组织和权限;业务数据包括需求、任务和缺陷;过程数据包括状态变更、评论和操作日志;历史附件则要单独验证下载权限和关联关系。
风险点上线前验证方式建议处理方法 字段丢失或错位随机抽取不同年份、不同项目的数据核对建立字段映射表并保留异常记录 权限扩大用普通成员、外部协作者和管理员账号分别测试采用最小权限并检查继承规则 历史报表失真对比迁移前后的周期、缺陷和交付数据明确口径,必要时保留旧系统只读访问 流程抵触邀请真实用户完成一轮完整任务先迁移高频流程,再逐步增加复杂规则 我不建议一次性迁移所有历史数据。
更稳妥的做法是保留近两年的活跃项目和关键审计记录,把更早的数据归档为只读资料。这样既能满足追溯要求,也能避免新系统被大量无效字段和旧流程污染。上线前至少要做一次“反向演练”:从一条历史需求出发,检查能否找到相关任务、代码提交、测试结果、缺陷和上线记录。
若这条链路中有两个以上环节只能依靠人工解释,说明迁移方案还没有真正完成。成本评估也不能只看软件订阅费。实际投入通常包括字段清洗、接口开发、权限梳理、培训、并行运行和上线后答疑。
我的经验是,首次迁移预算至少要预留软件费用之外的30%至50%作为实施缓冲,尤其是存在大量自定义字段、多个研发组织或合规审计要求的企业。
文章包含AI辅助创作:2026年最受欢迎的5大xx智能研发管理平台对比:如何选择最适合你的工具?,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/126551
读者评论
文中把“支持迁移”和“迁移成功”区分开,这个提醒很实用。很多团队只验证任务能否导入,却忽略需求、缺陷、测试用例、版本和附件之间的历史关系,最后报表虽然有数据,追溯时却找不到上下文。
我比较认同“先看数据链路,再看大模型能力”的判断。需求关联任务只有六成左右、能形成发布风险判断的更少时,平台生成的风险摘要很可能只是把不完整的信息重新组织一遍,不能真正支持发布决策。
对轻量平台的适用边界分析得比较客观。几十人的团队可能会因为录入快、培训成本低而更容易采用,但一旦扩展到多事业部、复杂审批和严格审计,原本的简洁反而可能变成权限、报表和流程追踪上的短板。
