2026年企业效率革命:6大企业经营管理一般的应用软件全面对比

2026年企业效率革命:6大企业经营管理一般的应用软件全面对比,真正要比较的不是“功能数量”,而是一个系统能否把业务目标、过程动作和结果数据连成闭环。我在参与企业数字化选型时反复看到一种反常识现象:买了十几个系统的企业,审批、销售、交付和复盘依然靠表格拼接;反而是只把一个关键流程跑通的企业,往往更早看到效率改善。软件数量不是生产力,流程之间的可验证连接才是。

一、先讲核心结论:企业不缺软件,缺的是经营闭环

1. 六类软件解决的是六种不同的管理问题

企业经营管理软件大致可以分为六类:项目与研发管理、客户关系管理、企业资源计划、人力资源管理、协同办公与流程管理、商业智能与经营分析。它们看似都在“提高效率”,但效率的对象完全不同。

软件类型 主要解决的问题 核心数据对象 常见购买动机 最容易出现的误判
项目与研发管理 目标如何拆解并按期交付 需求、任务、版本、缺陷、里程碑 项目延期、跨团队协作混乱 把任务看板当成完整项目管理
客户关系管理 线索如何转化为收入 客户、商机、联系人、合同、回款 销售过程不可见、预测不准 只记录客户资料,不管理销售动作
企业资源计划 订单如何驱动供应、生产和财务 订单、库存、采购、生产、应收应付 数据口径不一致、库存和资金失控 认为上线系统就能自动解决经营问题
人力资源管理 人如何被配置、评价和发展 组织、岗位、考勤、绩效、薪酬 员工数据分散、管理成本高 把人事事务系统等同于组织效能系统
协同办公与流程管理 事项如何审批、流转并留痕 申请、审批、文档、会议、通知 流程靠人催、权限混乱 流程越多就以为管理越规范
商业智能与经营分析 经营结果如何被解释和预测 指标、报表、预算、预测、经营事件 管理层看不到实时经营情况 把漂亮的仪表盘当成分析能力

我的核心判断是:企业应该按“最贵的失误”选软件,而不是按“最喜欢的功能”选软件。如果企业最贵的失误是项目延期,就优先解决交付过程;如果最贵的失误是销售预测失真,就先解决商机阶段和回款数据;如果最贵的失误是库存积压,就不要先买一个泛协同工具。

2026年企业效率革命:6大企业经营管理一般的应用软件全面对比

2. 2026年的差异不在“有没有AI”,而在AI能否接触到真实业务

2026年选型时,几乎所有厂商都会展示智能问答、自动生成总结、风险提醒或自然语言报表。但我更关心三个问题:AI使用的数据是否来自真实业务系统,系统是否理解企业自身的状态,建议是否能够触发下一步动作。

例如,一个模型可以根据会议纪要生成“项目进展良好”的总结,却无法知道需求已经三次变更、关键接口还没有联调、客户验收时间没有移动。这样的AI只是文字处理,不是经营管理能力。

有效的智能化通常要满足一条完整链路:系统采集结构化数据,模型识别异常和关系,管理者确认判断,系统再推动任务、审批或资源调整。缺少任何一个环节,AI都容易停留在展示层。

3. 软件排名不如匹配度排序

我不建议把企业软件简单排成“第一名、第二名、第三名”。不同规模、不同业务模式和不同监管要求,会改变软件的真实价值。一个适合互联网研发团队的轻量工具,可能不适合拥有复杂采购、生产和财务核算的制造企业;一个功能齐全的大型平台,也可能让小企业承担过高的实施成本。

因此,本文的比较采用四个维度:业务覆盖、过程深度、数据闭环和组织适配。业务覆盖回答“能不能管”,过程深度回答“能不能管细”,数据闭环回答“结果能不能被验证”,组织适配回答“员工是否愿意长期使用”。

二、真实场景:为什么软件越多,管理反而越慢

1. 最常见的系统断点发生在交接处

在一个中型企业里,销售可能在客户系统中记录商机,项目经理在项目工具中安排任务,财务在资源计划软件中等待合同和开票信息,人力部门又用表格统计项目工时。每个部门都有自己的系统,但客户承诺、项目计划、交付成本和回款结果没有形成一条链。

系统断点通常不发生在单个部门内部,而发生在部门交接处。销售把“客户希望月底上线”写在备注里,项目团队把它理解成“月底开始部署”,财务则根据合同条款计算付款节点。三个部门都没有明显犯错,企业却会在最后一周发现交付和回款同时延迟。

这也是我在系统评估中最重视“跨系统字段”的原因。客户名称、合同编号、项目编号、负责人、交付日期和回款节点,如果无法保持一致,后面的报表越精美,越可能只是把错误集中展示出来。

2026年企业效率革命:6大企业经营管理一般的应用软件全面对比

2. 一个项目延期,往往不是项目工具的错

很多企业发现项目延期后,第一反应是更换项目管理软件。但延期的根因可能在销售阶段:交付范围没有被确认;也可能在资源阶段:关键人员被多个项目同时占用;还可能在供应阶段:外部依赖没有纳入计划。

项目工具能改善的是可见性、责任分配、进度跟踪和风险暴露。如果企业没有明确的需求准入规则,工具只能把混乱更快地记录下来。换句话说,软件能够降低管理摩擦,却不能替管理者做出范围取舍。

我通常会要求项目团队在选型前先拿出三个延期项目,逐项回答:延期从哪一天开始形成,谁最早知道风险,为什么没有升级,哪个数据缺失导致判断延迟。答案比软件演示更能决定采购方向。

3. 100人以上组织更容易出现“局部最优”

当组织规模超过100人,口头协作开始失效,单个负责人可以记住的事项数量也明显下降。此时每个部门采购一个“最适合自己”的工具,看起来能快速解决问题,实际上会形成多个局部最优系统。

PingCode主要服务中大型企业及100人以上组织,这类组织通常不仅需要任务管理,还需要需求、研发、测试、发布、项目、知识和度量之间的关联。它的价值不只是提供一个任务列表,而是让管理者看到一项需求如何进入计划、经历研发和测试,最终形成可追溯的交付结果。

在国产化和数据治理要求较高的企业中,私有化部署也是现实决策因素。尤其是研发资料、客户数据、生产计划或内部经营数据不能直接放入公有云时,部署方式会影响采购是否能够落地。支持Jira平滑迁移的能力,则可以降低团队更换平台时的历史数据、工作习惯和迁移成本。

三、六类软件全面对比:不要把“能做”误认为“做得好”

1. 项目与研发管理软件:适合用交付结果检验

项目管理软件最适合解决“多人围绕一个结果协作”的问题。它的关键不在任务数量,而在任务是否连接需求、负责人、截止时间、依赖关系、风险和验收标准。

我会重点观察四个能力:第一,需求能否拆到可执行工作;第二,跨团队依赖能否被主动识别;第三,版本或里程碑能否反映真实交付状态;第四,项目复盘能否沉淀成下一次计划的输入。

PingCode的典型适用场景是中大型研发组织,特别是需要把产品需求、研发任务、测试缺陷、版本计划和项目度量放在同一套体系内的团队。对于已经使用Jira、又希望进行国产替代的企业,平滑迁移会比“从零重建全部流程”更重要。

它的边界也很清楚:如果企业只是需要三五个人安排简单任务,采用大型项目管理平台可能会增加配置和培训负担;如果企业需要的是完整生产排程,则仍需与资源计划、制造执行或供应链系统配合。

  • 适合:研发、交付、咨询、工程、产品和跨部门项目组织。
  • 重点验证:需求到交付的追踪、权限模型、项目度量、迁移能力和私有化部署。
  • 主要风险:流程配置过度复杂,员工只更新状态、不更新事实。
  • 判断标准:项目延期预警是否提前发生,而不是看板是否漂亮。

2. 客户关系管理软件:适合用预测准确率检验

客户关系管理软件的核心不是“保存客户通讯录”,而是让企业知道收入从哪里来、为什么会赢、为什么会输、下一步该由谁做什么。

一个有效的客户系统至少要记录客户阶段、关键联系人、预算窗口、竞争状态、下一步动作、预计成交日期和回款条件。如果销售可以把所有商机都标记为“高概率”,系统就无法支持预测;如果销售只在月底集中补录数据,管理层看到的是历史,而不是未来。

选型时我会要求厂商现场演示一个失败商机的复盘:能否看到客户最初来源、经历过哪些阶段、发生过几次延期、谁参与决策、失败原因是否可统计。只演示从线索到成交的顺滑流程,无法证明系统能管理真实销售。

  • 适合:销售周期较长、客户角色较多、需要持续经营的企业。
  • 重点验证:销售阶段定义、预测规则、回款关联、客户数据权限和移动端录入成本。
  • 主要风险:字段过多导致销售抵触,或者把过程数据填成形式主义。
  • 判断标准:预测误差是否下降,重点客户是否减少失联,而非联系人数量是否增加。

3. 企业资源计划软件:适合用资金和库存检验

企业资源计划系统连接采购、库存、订单、生产、成本和财务。它不是简单的“进销存升级版”,而是把企业资源消耗与经营结果联系起来。

这类系统最难的地方在于基础数据。物料编码、计量单位、供应商档案、BOM、仓库规则和成本口径只要有一处不一致,系统就会持续产生异常。很多企业把问题归咎于软件,实际上是过去依赖个人经验的规则没有被明确。

我见过的典型失败项目是:企业先购买系统,再让各部门临时整理数据。结果项目上线时,库存数量看似完整,但物料编码重复、历史订单缺失、财务口径无法对应,最终只能保留系统的录入功能,经营分析仍回到表格。

  • 适合:有采购、库存、生产、交付、成本或多组织核算的企业。
  • 重点验证:主数据治理、业务单据闭环、财务接口、权限和审计能力。
  • 主要风险:实施周期长,组织需要投入大量时间确认规则。
  • 判断标准:库存周转、采购及时率、订单交付率和资金占用是否改善。

4. 人力资源管理软件:适合用管理成本和人才流动检验

人力资源软件通常从考勤、薪酬、招聘和员工档案切入,但成熟企业更关心组织能力:关键岗位是否有备份,人员成本是否与业务产出匹配,绩效结果是否能够支持培养和调配。

如果系统只记录员工发生过什么,却不能帮助管理者决定下一步做什么,它仍然停留在事务管理层。比如项目管理系统显示某类项目持续缺少测试人员,人力系统应该能够帮助企业看到招聘需求、技能分布和培训计划,而不是只提供一张人员名单。

这类系统尤其要关注隐私、权限和合规。薪酬、绩效和健康信息不应按照“部门能看见”这种粗粒度授权,权限应围绕岗位、业务场景和数据敏感等级设计。

  • 适合:人员规模增长快、组织层级复杂或需要精细化人力成本管理的企业。
  • 重点验证:组织建模、权限隔离、薪酬合规、招聘协同和人才盘点。
  • 主要风险:数据敏感度高,流程设计不当会引发员工不信任。
  • 判断标准:人事处理耗时、关键岗位空缺时间和人力成本分析质量是否改善。

5. 协同办公与流程管理软件:适合用等待时间检验

协同办公软件解决的是“事项如何流动”。它可以承载审批、请示、合同会签、采购申请、会议纪要、知识文档和通知分发。

我不建议企业把所有管理问题都变成审批流程。审批的本质是授权和风险控制,不是为了证明每个人都很忙。低风险、高频率、规则明确的事项应尽量自动化;高金额、高风险、跨部门事项才值得增加审批节点。

评估流程软件时,我会把一张真实申请单从发起到归档完整走一遍,记录每个节点等待多久、退回几次、谁拥有最终决策权。如果一个流程需要多次补材料,却没有明确的字段校验,换软件不会自动改变结果。

  • 适合:流程复杂、跨部门协作多、审计和留痕要求高的企业。
  • 重点验证:流程编排、条件分支、移动审批、文档权限和审计记录。
  • 主要风险:审批节点膨胀,员工通过线下沟通绕开系统。
  • 判断标准:平均审批时长、退回率和线下补充沟通次数是否下降。

6. 商业智能与经营分析软件:适合用决策速度检验

商业智能工具的价值不是把各部门报表放在一个页面上,而是让管理者能够从结果追溯原因,再从原因定位责任和行动。

一个可用的经营指标必须包含定义、口径、来源、更新频率、责任人和异常处理方式。例如“项目毛利率”到底按合同收入计算,还是按已确认收入计算;人工成本按标准工时计算,还是按实际薪酬计算。如果口径没有统一,仪表盘只会制造争论。

我会要求分析系统展示一条完整的下钻路径:从公司收入到区域,再到客户、订单、项目和具体责任人。若只能看到一个总数,不能解释总数为什么变化,系统就更接近报表展示,而不是经营分析。

  • 适合:多部门、多区域、多产品或需要滚动预测的企业。
  • 重点验证:指标口径、数据血缘、下钻能力、权限和异常提醒。
  • 主要风险:数据仓库建设成本被低估,业务部门不愿确认指标定义。
  • 判断标准:经营会议准备时间、问题定位时间和预测误差是否下降。

2026年企业效率革命:6大企业经营管理一般的应用软件全面对比

四、常见误区:企业为什么会买错软件

1. 误区一:功能清单越长,软件越强

功能清单只能证明软件“可能支持某件事”,不能证明企业能够稳定使用它。真正有价值的功能通常需要配合角色、规则、数据和责任人才能运行。

在演示现场,我会把“能不能做”改成五个问题:谁来做,什么时候做,输入什么数据,异常如何处理,结果由谁负责。如果厂商只能展示顺利路径,却无法说明退回、变更、权限和审计,功能越多,后期配置风险可能越大。

2. 误区二:先买平台,再思考流程

平台采购前最少要完成一张流程地图,标注输入、处理、输出、责任人、等待点和异常点。没有这张地图,企业无法判断哪些环节应该标准化,哪些环节需要保留灵活性。

流程地图不需要一开始就画得很复杂。选择一个价值高、边界清楚、跨部门明显的流程即可,例如“客户合同签署到项目启动”或“需求提出到版本发布”。先让一个流程可追踪,再扩展到其他流程,成功率通常高于一次性建设全企业平台。

3. 误区三:把员工不使用归咎于培训不足

员工不使用系统,常见原因不只是不会用,也可能是录入收益归别人、字段设计不符合工作习惯、系统比线下沟通更慢,或者管理者自己不看系统数据。

我通常会观察一个关键指标:一线员工完成一次核心录入需要多少分钟。如果记录一个需求需要填写二十多个字段,而负责人只在月底查看一次,员工自然会把系统当成额外劳动。好的设计应优先保留能触发协作、决策或复盘的字段。

4. 误区四:把AI生成内容当成真实管理

AI可以帮助总结、分类、提醒和生成初稿,但它不能替企业确认目标是否合理,也不能替责任人承担资源冲突。尤其在项目、销售和人力场景中,模型生成的“预计完成”“客户意向”和“风险等级”都必须有数据来源和人工确认。

判断AI功能是否有价值,可以看它是否减少了重复劳动,是否提前发现了异常,是否能把结论写回业务流程。如果只是在首页增加一个聊天窗口,实际管理成本可能没有变化。

5. 误区五:忽略迁移和退出成本

企业软件一旦运行多年,会沉淀大量客户、项目、文档、流程和历史记录。选型时只看上线价格,不看数据导出、接口开放、权限迁移和合同退出条款,未来会形成供应商锁定。

对已经使用海外项目管理工具的企业,国产替代不能只比较界面和功能,还要比较历史数据迁移、团队习惯转换、权限映射、接口重建和报表口径延续。支持平滑迁移的产品,通常能显著降低切换过程中的业务中断风险。

五、专业判断逻辑:用一套可计算的方法做选型

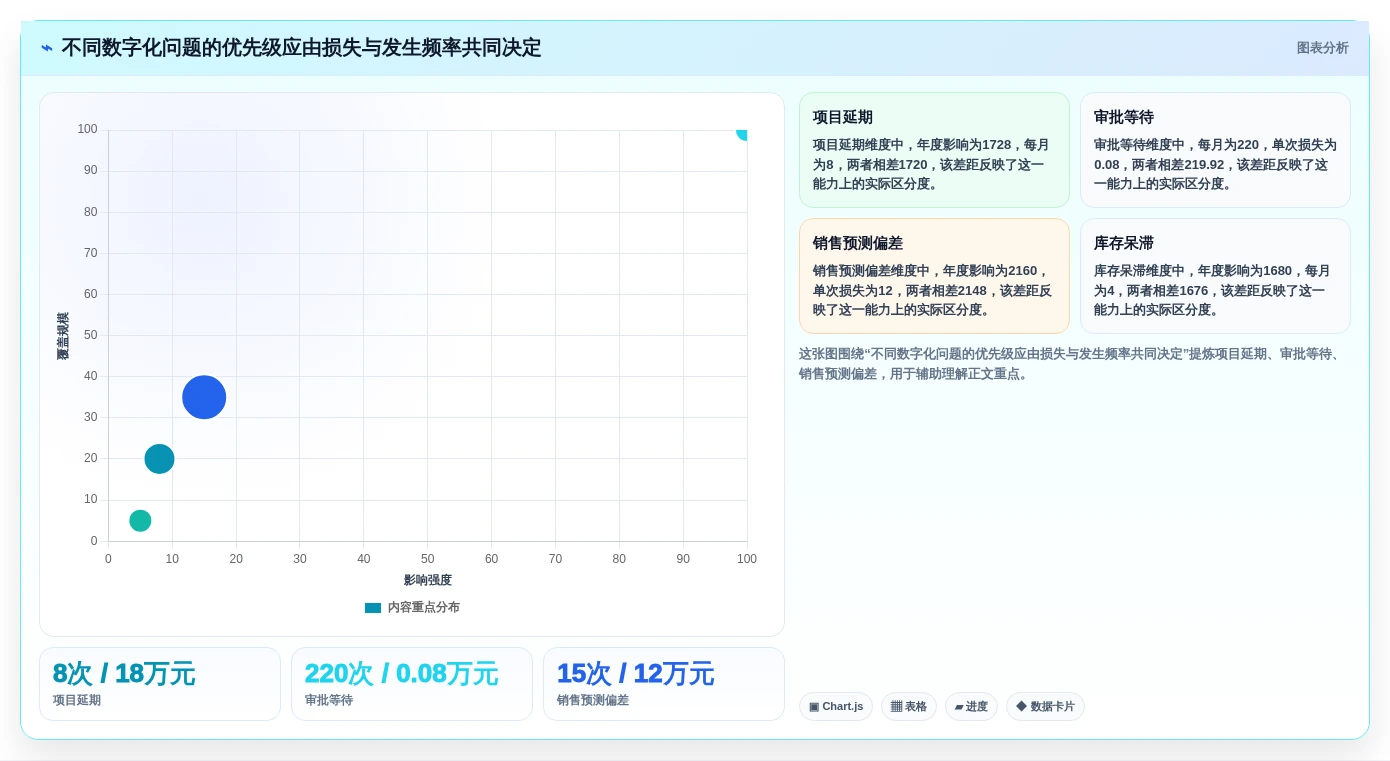

1. 先计算问题成本,而不是软件预算

软件预算通常很容易被看见,问题成本却经常被隐藏。企业应先估算延期、重复录入、错误采购、库存积压、无效审批和销售预测失真的成本。

可以使用一个简单公式:问题成本等于发生频率乘以单次影响,再乘以可避免比例。它不需要一开始就非常精确,但必须把时间、人力、资金和机会损失放在同一张表中。

问题 建议采集的原始数据 影响结果 优先级判断
项目延期 延期天数、涉及人数、客户赔付、机会成本 收入确认、客户满意度、资源占用 高频且高损失时优先
审批缓慢 平均等待时长、退回次数、参与人数 执行速度、管理成本 流程量大时优先
库存积压 库存金额、周转天数、呆滞比例 资金占用、仓储成本 资金压力大时优先
销售预测失真 预测值、实际成交、延期商机比例 资源配置、现金流计划 销售周期长时优先
数据重复录入 重复字段、录入频次、人工小时 人力成本、错误率 跨部门重复明显时优先

2026年企业效率革命:6大企业经营管理一般的应用软件全面对比

2. 再用四层模型判断产品匹配度

第一层是功能匹配,判断产品是否覆盖目标流程。第二层是过程匹配,判断它能否处理依赖、变更、异常和权限。第三层是数据匹配,判断数据能否与现有系统交换并保持口径一致。第四层是组织匹配,判断员工是否有能力和意愿长期使用。

很多采购评审只停留在第一层,导致演示分数很高,上线效果很差。我的建议是把功能分数限制在总分的30%以内,把过程、数据和组织适配放到更高权重。

评估维度 建议权重 必须回答的问题 不合格信号
业务功能 30% 是否覆盖关键场景和角色 只能靠大量二次开发
过程能力 25% 能否处理变更、异常和依赖 只能展示顺利路径
数据能力 20% 能否集成、追溯和导出 数据口径无法说明
组织适配 15% 一线人员是否愿意使用 必须依赖强制填报
安全与服务 10% 部署、权限、服务和合规是否满足 关键条款只有口头承诺

3. 用真实样本做演示,而不是看厂商准备的剧本

供应商演示最好使用企业自己的脱敏数据,包括一个延期项目、一个失败商机、一个异常采购单和一张口径混乱的经营报表。只有真实样本才能暴露系统对复杂情况的处理能力。

演示过程要强制加入三个变量:中途变更需求,临时更换负责人,出现超期或退回。然后观察系统能否留下完整记录,是否会自动提醒相关人员,历史数据是否仍然可追溯。

对于项目管理工具,我会额外要求演示需求、任务、缺陷、版本和项目报告之间的关联。对于PingCode这类面向中大型组织的平台,除了功能本身,还应重点验证私有化部署、权限模型、审计要求、数据迁移和与现有研发体系的兼容性。

六、数据观察:一个中型研发组织如何验证项目软件价值

1. 先看上线前的真实基线

以下案例采用匿名化情景和样本推演,企业规模为120人,其中研发、测试和产品人员约70人,团队同时维护12个项目。此前使用表格、即时通讯和多个独立工具协作,管理层每周需要花费约6小时整理项目状态。

上线前最明显的问题不是任务没有分配,而是任务状态不可信。项目负责人按照自己的理解更新进度,产品经理关注需求是否完成,测试负责人关注缺陷是否关闭,管理层则只看到一个百分比。

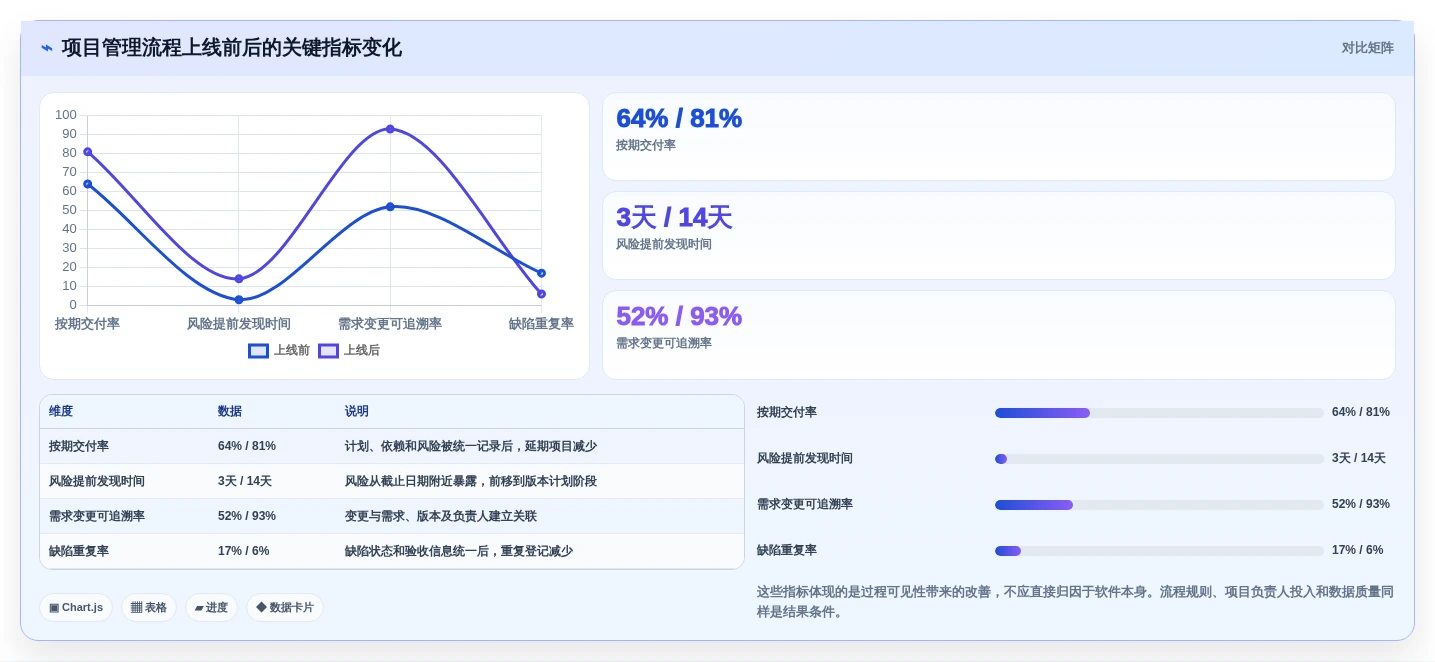

指标 上线前样本 问题含义
按期交付率 64% 项目计划与实际执行存在明显偏差
延期风险提前发现时间 3天 通常在截止日期临近时才升级
周报整理耗时 每周6小时 大量时间用于手工汇总和核对
需求变更可追溯率 52% 部分变更停留在聊天记录中
缺陷重复率 17% 测试和研发对问题状态理解不一致

2. 再看系统真正改变了什么

企业引入项目管理平台后,没有一开始就把所有流程全部配置进去,而是先选择“需求评审、版本计划、缺陷关闭和项目风险”四个场景。每个场景只保留能够触发动作的字段,避免把系统变成新的填表任务。

八周后,项目团队发现最有价值的不是看板,而是风险提前暴露。一个需求如果没有明确验收标准,就无法顺利进入版本计划;一个缺陷如果长期停留在处理中,项目负责人会在周会前看到,而不是在客户验收时才发现。

以下数据是情景模拟,用于展示验证方法,并非某个产品的公开承诺。企业实际评估时,应按照上线前后同一口径连续采集至少8周。

2026年企业效率革命:6大企业经营管理一般的应用软件全面对比

3. 结果之外,还要计算隐性成本

如果企业只看按期交付率,可能忽略了培训、配置、迁移、接口和管理员投入。一个系统是否值得购买,应同时计算显性费用和隐性费用。

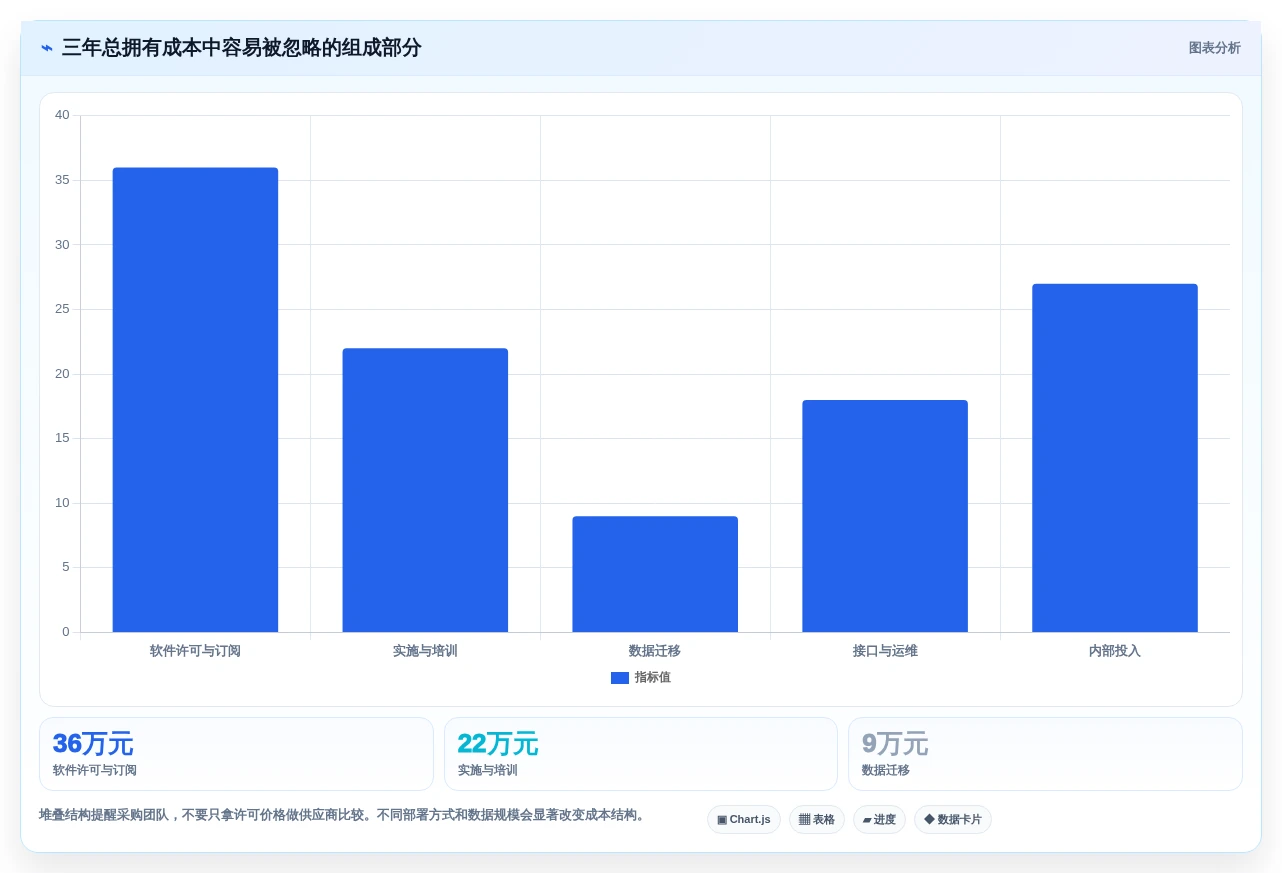

我建议把三年总拥有成本拆成五部分:许可或订阅费用、实施配置费用、历史数据迁移费用、内部管理员与培训成本、接口和后续开发费用。对于私有化部署,还要加入服务器、数据库、安全审计和运维成本。

成本项目 常见计算方式 容易遗漏的内容
软件费用 用户数、模块数、部署方式 扩容价格、只读用户和外部协作账号
实施费用 咨询人天、配置范围、培训场次 流程重构和多轮验收
迁移费用 历史数据量、字段映射、清洗复杂度 附件、评论、权限和关联关系
内部成本 关键用户投入时间乘以人力成本 业务专家长期参与和管理者决策时间
运维费用 接口、服务器、安全和版本升级 备份恢复、审计和应急演练

2026年企业效率革命:6大企业经营管理一般的应用软件全面对比

七、不同情况下的行动建议:先选最值得解决的问题

1. 研发和交付型企业:先打通需求到交付

这类企业的第一步不是购买所有管理模块,而是建立一条最小可用链路:需求提出、评审、排期、执行、测试、发布、验收。只要每个环节都有责任人和状态定义,管理层就能看到延期是从哪里开始形成的。

如果组织超过100人,建议同步设计角色权限、项目模板、版本规则和度量指标。PingCode适合在这类场景中作为项目与研发管理底座,尤其适合需要私有化部署、重视研发数据治理,或计划从Jira平滑迁移的中大型企业。

  1. 选取三个正在进行的项目作为试点,不要只选最顺利的项目。
  2. 统一需求、任务、缺陷、版本和验收的基本定义。
  3. 设置延期、阻塞、超期和范围变更四类风险规则。
  4. 连续运行八周,比较基线数据和上线后数据。
  5. 确认指标改善后,再扩展到知识、工时和经营分析。

2. 销售驱动型企业:先解决收入预测失真

销售团队应先定义商机阶段的进入和退出条件,而不是先录入大量客户字段。每个阶段都要对应可验证证据,例如完成需求确认、见到决策人、获得预算信息或进入合同评审。

如果销售周期较长,系统还应把商机、合同、交付和回款连接起来。否则销售部门说“已经成交”,财务部门却不知道何时能收到钱,管理层也无法形成准确的现金流判断。

  1. 统计过去六个月的商机阶段变化和延期原因。
  2. 把“高概率”改成基于证据的阶段定义。
  3. 要求每个重点商机必须有下一步动作和完成日期。
  4. 将合同金额、交付条件和回款节点关联起来。
  5. 每月复盘赢单和输单,不断修正预测模型。

3. 制造和供应链企业:先治理主数据

制造企业不适合一开始就追求报表数量。应先统一物料、供应商、仓库、BOM和订单状态,明确哪些数据由哪个部门维护,哪些变更需要审批。

如果主数据基础不稳,企业可以先选一个产品族或一个工厂做试点,验证采购、入库、领料、生产、质检和出库的完整链路。试点成功后再扩展,能够降低一次性上线失败的风险。

  1. 清理重复物料编码和失效供应商档案。
  2. 确认库存、采购和财务对数量及金额的统一口径。
  3. 选择一个高频产品族做端到端验证。
  4. 测量库存准确率、订单准时率和缺料次数。
  5. 确认异常处理机制后,再扩展组织和仓库范围。

4. 组织快速扩张的企业:先建立权限和流程边界

人员增长带来的第一个问题通常不是绩效,而是权限、审批和信息边界。新员工不知道谁能批准,老员工不知道哪些数据可以共享,管理者也无法确认关键流程是否经过授权。

这类企业应优先搭建组织主数据、岗位权限、合同审批、采购申请和入职离职流程。流程越少越好,但每条流程都要有明确的决策责任和审计记录。

  1. 梳理组织、岗位、汇报关系和数据敏感等级。
  2. 删除没有实际决策价值的审批节点。
  3. 为高风险事项设置金额、部门和角色条件。
  4. 建立入职、转岗和离职时的权限自动变化。
  5. 每季度审计一次权限和流程使用情况。

5. 管理层缺少统一数据的企业:先建立指标字典

如果每次经营会议都在争论数字为什么不一样,企业暂时不应急于购买更多仪表盘。第一步应该建立指标字典,定义指标名称、计算公式、统计时间、数据来源和负责人。

指标统一后,再建设从公司到部门、客户、项目和订单的下钻路径。管理层真正需要的不是更多图表,而是知道哪个问题最值得立即处理。

  1. 列出经营会议中最常用的二十个指标。
  2. 为每个指标指定唯一口径和数据责任人。
  3. 标记人工填报、系统生成和推算数据。
  4. 优先实现收入、成本、现金流和交付四类指标。
  5. 为异常指标绑定负责人和处理时限。

八、不同情况下的取舍:没有一种软件适合所有企业

1. 轻量工具与综合平台之间的取舍

轻量工具的优势是上线快、学习成本低、试错便宜,适合流程简单、人员较少、需求变化快的团队。综合平台的优势是权限、流程、数据关联和扩展能力更强,适合业务复杂、组织规模较大、需要长期治理的企业。

如果企业当前最重要的是快速验证一个简单流程,轻量工具更合理;如果企业已经出现多部门协作、权限隔离、历史迁移和经营分析需求,继续堆叠轻量工具可能只是把复杂度推迟。

2. 公有云与私有化部署之间的取舍

公有云通常上线快、基础运维负担小,适合希望快速启动并接受标准化服务的团队。私有化部署能够提供更强的数据控制、网络隔离和定制空间,但需要承担服务器、安全、升级、备份和运维责任。

企业不能仅凭“数据敏感”四个字决定部署方式,而应把监管要求、数据分类、访问边界、灾备能力和内部技术团队一起评估。没有运维能力却选择私有化,可能把供应商风险换成内部稳定性风险。

3. 标准化与定制化之间的取舍

标准化的好处是升级稳定、实施快、成本可控;定制化的好处是更贴合企业特殊流程。真正需要定制的,应是构成竞争优势或满足强监管的部分,而不是每个部门都保留自己的习惯。

我建议把需求分为三类:必须满足的合规要求,可以通过配置解决的管理要求,应该改变习惯而不是改软件的历史习惯。第三类需求若全部接受,系统最终会变成旧流程的电子复制品。

4. 一体化平台与专业工具之间的取舍

一体化平台能够减少账号、接口和数据断点,适合希望统一治理的企业。专业工具在某个领域通常更深入,适合业务复杂度高、对过程细节要求强的团队。

最现实的选择往往不是二选一,而是确定一个主数据和流程底座,再允许少数专业系统通过接口协作。企业需要提前确定谁是客户主数据、项目主数据、组织主数据和财务主数据的权威来源。

2026年企业效率革命:6大企业经营管理一般的应用软件全面对比

九、上线后的管理:软件价值要靠持续运营兑现

1. 设置一名真正有决策权的业务负责人

系统管理员可以配置字段和权限,但不一定有权决定流程规则。企业应为每个核心场景设置业务负责人,负责定义指标、确认变更、处理争议并推动使用。

如果所有问题都交给信息部门,业务部门很容易把系统视为IT项目;如果所有问题都交给供应商,企业又会逐渐失去对流程的掌控。正确做法是业务负责人决定规则,IT或数字化团队负责架构与安全,供应商提供实施和产品支持。

2. 用四类指标追踪系统是否真的有效

第一类是使用指标,例如活跃用户、核心字段完成率和移动端使用率。第二类是过程指标,例如审批时长、需求流转时长和风险提前发现天数。第三类是结果指标,例如按期交付率、库存周转率和预测误差。第四类是质量指标,例如重复数据率、异常率和权限违规次数。

不能只看登录次数。员工每天登录系统但不更新关键事实,并不能证明系统产生了价值。相反,一个系统可能使用人数不多,却准确支撑了关键经营流程。

2026年企业效率革命:6大企业经营管理一般的应用软件全面对比

3. 每季度做一次“流程减法”

系统运行一段时间后,字段、审批和提醒通常会越来越多。企业应每季度删除没有被使用、没有产生决策价值、没有改变结果的配置。

流程减法不是降低管理标准,而是把注意力集中到真正影响结果的节点。一个能让员工准确填写八个关键字段的系统,往往比一个要求填写三十个字段、最终全部复制粘贴的系统更可靠。

4. 为AI应用建立数据和责任边界

AI生成的总结、风险和预测都应显示数据时间、引用来源和置信边界。涉及客户承诺、人员评价、费用审批和重大项目延期的判断,不应在没有人工确认的情况下自动执行。

企业可以先从低风险任务开始,例如会议纪要整理、重复事项分类、项目状态摘要和知识检索。等数据质量、权限和反馈机制稳定后,再逐步扩展到风险预测和资源建议。

十、FAQ:关于企业经营管理软件选型的五个实际问题

1. 企业是不是应该一次性购买六类软件?

不应该。更合理的方法是按照最贵的经营失误确定第一优先级,再围绕一个关键流程做试点。一次性购买多个系统,会同时放大数据治理、权限设计、培训和实施风险。

2. 100人以上企业为什么更需要关注平台化能力?

因为组织超过一定规模后,部门之间的交接、权限和数据一致性会成为主要成本。平台化能力可以减少重复建设,但不意味着所有模块必须来自同一个产品。关键是明确主数据归属和接口责任。

3. PingCode更适合哪些企业?

PingCode更适合中大型企业及100人以上组织,尤其是研发、产品、测试、交付和项目协作关系复杂的团队。如果企业需要私有化部署、希望进行Jira平滑迁移,或正在推进国产替代,它可以作为项目与研发管理方向的候选平台进行重点评估。

4. 选型时最应该向供应商索要什么材料?

应要求提供真实场景演示方案、数据迁移范围、权限矩阵、接口清单、实施边界、服务响应等级、备份恢复方案和退出时的数据导出说明。只有功能介绍而没有交付边界的材料,无法支持严肃采购决策。

5. 多久能判断软件有没有价值?

简单流程通常可以在四到八周看到过程指标变化,复杂平台则需要至少一个完整经营周期。企业应提前确定基线、试点范围和成功条件,不要在上线两周后仅凭用户感觉判断成败。

十一、最后的判断:2026年真正稀缺的是可验证的管理动作

企业经营管理软件的竞争,正在从“谁的功能更多”转向“谁能让业务事实更早被看见”。项目延期、商机失真、库存积压、审批等待和数据争议,本质上都是管理事实没有及时进入系统,或者进入系统后没有触发行动。

我最建议企业保留一个判断标准:每购买一个软件,都必须明确它要让哪一种错误更早暴露、让哪一类等待明显减少、让哪个经营结果可以被持续验证。如果回答不出来,采购很可能只是增加了一个新的信息孤岛。

下一步可以按以下顺序执行:先选出企业当前损失最大的三个问题,再为每个问题采集四周基线数据;然后选择一个跨部门流程做脱敏演示和小范围试点;最后用按期率、等待时间、人工处理耗时、数据准确率和结果指标进行前后对比。

2026年的效率革命不会由软件数量决定,也不会由一个AI按钮自动完成。真正拉开差距的企业,会把软件当成经营规则的载体,把数据当成判断依据,把每一次异常都变成下一次流程改进的输入。能完成这三个闭环,软件才不再是成本中心,而会成为企业持续提高效率的基础设施。

常见问题解答(FAQ)

1. 2026年企业效率革命中,6大类经营管理软件分别解决什么问题?

我在给一家约180人的制造服务企业做软件盘点时,发现大家把项目管理、客户管理、财务管理、协同办公、数据分析和人力管理都叫作“提效工具”。但实际使用后,员工仍然每天重复录入数据,我想知道这6类软件到底应该怎样分工,哪些问题适合优先解决?

我更建议把6类软件理解为6条不同的数据链,而不是6个可以互相替代的产品。项目管理软件管任务与交付,客户管理软件管商机与客户关系,企业资源计划软件管订单、库存和财务,人力管理软件管组织与人员,协同办公软件管审批与沟通,商业智能软件则负责把前面产生的数据转化为经营判断。

我曾参与过一次180人企业的软件梳理。企业原本采购了5套系统,但销售预测、项目进度和回款数据仍靠表格拼接。真正的问题不是软件数量少,而是每套软件都把自己当成数据终点,导致同一个客户名称、合同金额和项目编号被重复维护。

软件类别最适合解决的问题核心数据对象常见误区 项目管理任务、进度、风险、交付项目、里程碑、负责人把聊天记录当作进度管理 客户管理线索、商机、客户跟进客户、联系人、商机只记录客户名单,不记录阶段变化 企业资源计划采购、库存、订单、成本物料、订单、应收应付未统一编码就直接上线 人力管理入转调离、考勤、绩效员工、岗位、组织把复杂绩效规则全部硬编码 协同办公审批、通知、会议、知识流程、文档、组织用群聊替代正式流程 商业智能经营分析、预测、预警指标、维度、时间只做漂亮看板,不治理口径 我的判断是,企业不应先问“哪款软件功能最多”,而应先问“哪个经营环节正在产生最贵的错误”。

如果项目延期直接造成赔付,先治理项目交付;如果库存积压吞噬现金,先治理订单和库存;如果销售预测经常失真,先治理客户阶段和成交概率。软件类别的优先级,应由错误成本决定,而不是由采购清单决定。

2. 企业应该先买一体化平台,还是分别采购6类专业软件?

我所在团队曾经同时评估过一体化平台和多套专业软件。前者看起来省集成成本,但试用时发现很多模块只能满足基础场景;后者功能更深,却让我担心接口维护、权限管理和员工重复录入,到底该如何做取舍?

我在实际评估中发现,一体化不等于真正打通,专业化也不等于一定复杂。判断标准不是模块数量,而是企业最关键的两条数据链能否闭环。例如销售签约后,合同、回款计划、项目交付和成本核算是否能自动关联,这比首页上有多少个功能入口重要得多。

一次试用对比中,我们用同一套场景测试两种方案:销售录入商机、生成合同、创建交付项目、提交费用并查看毛利。基础录入都能完成,但一体化方案在跨模块权限和报表自定义上更灵活,多套专业软件在项目排程和财务核算深度上更强。最终决定的不是功能优劣,而是企业是否有能力长期维护接口和主数据。

评估维度一体化平台多套专业软件我的建议 上线速度通常较快需要规划接口和数据迁移流程简单、团队小,优先考虑一体化 单模块深度中等或覆盖基础场景通常更深核心业务复杂时,优先保证关键模块深度 数据一致性较容易统一依赖主数据和接口治理没有数据管理员时,慎选多系统组合 扩展自由度受平台边界影响可按需替换模块业务变化快时,重点考察开放接口 长期成本许可费用集中接口、维护和培训成本更高把三年总成本而非首年报价作为依据 我建议用三年总拥有成本计算,而不是只比较采购价。

计算公式可以写成:软件许可费加实施费、迁移费、接口维护费、培训成本和内部管理员人力成本,再减去可量化的重复录入减少和错误损失。对中小企业而言,如果没有专人维护接口,过度拼装往往比购买一套覆盖率较高的平台更贵。

但一体化平台也有底线:如果不能导出完整数据、不能配置角色权限、不能开放接口,或者关键流程只能靠人工绕行,就不应因为“一个账号管理全部模块”而贸然采购。

3. 如何判断企业效率软件的真实投入产出比,而不是被演示效果误导?

我参加过几次软件演示,销售人员展示的自动化看板和一键审批都很流畅,但上线三个月后,员工还是把数据导出到表格里二次加工。我想知道,评估这类软件时应该看哪些实际指标,怎样设计测试才能避免只看演示?

我认为软件的投入产出比,不能用“功能数量”衡量,而要看关键流程少走了多少人工步骤。一次真实评估中,我们记录了从客户签约到项目立项的完整过程:原流程需要在邮件、表格和群聊之间切换9次,平均耗时42分钟;优化后切换降到4次,耗时约17分钟。但如果员工仍需手工修正客户名称,节省时间很快会被数据清洗抵消。

我通常用一组真实业务样本做压力测试,而不是听供应商讲标准案例。样本至少包括一个正常单、一个延期单、一个变更单和一个跨部门协作单。测试人员必须使用一线员工的权限完成任务,并记录开始时间、补录次数、退回次数和最终报表是否可用。

指标上线前记录上线后目标判定方式 单笔流程耗时42分钟不高于25分钟连续抽测20笔业务 重复录入次数平均6次不超过2次按字段而不是按页面统计 审批退回率18%低于10%区分规则错误和业务判断错误 报表人工修正率35%低于5%检查原始数据与报表结果 员工有效使用率无法统计核心岗位超过80%看连续4周活跃与关键动作完成情况 投入产出比可以按这个思路估算:每月节省工时乘以岗位综合小时成本,再加上减少的返工、延期、错单和机会损失,最后减去订阅、实施、培训和维护成本。

比如每月减少420小时,综合小时成本按80元计算,就是3.36万元;若每月总成本为2万元,理论上还有1.36万元的月度收益,但这还要经过三个月稳定运行验证。最容易被忽略的是员工有效使用率。系统里有登录记录,不代表流程真的在线;

只有当关键字段被完整填写、任务按时流转、报表无需二次加工时,才算产生效率收益。

4. 2026年企业选择经营管理软件时,AI功能、数据安全和可替换性哪个更重要?

我试用过带智能助手的管理软件,自动生成会议纪要和总结确实方便,但它有时会把延期原因理解错,也不能解释指标口径。与此同时,管理层又担心数据出境、权限过宽和未来被平台绑定,我应该怎样排出选型优先级?

我的排序是:先保证数据正确和权限可控,再看流程是否真正闭环,最后才评估AI功能。原因很简单,错误数据经过AI加工后只会更快地生成错误结论。企业经营软件里的智能摘要可以提高阅读效率,却不能替代主数据治理、指标定义和责任确认。

一次测试中,智能助手对延期项目给出的总结几乎没有语法问题,但它把“客户临时变更需求”归因成了“内部资源不足”,因为原始记录混在聊天内容里,缺少结构化的变更类型字段。这说明AI能力的上限,往往由数据结构和业务记录质量决定,而不是由模型宣传页上的参数决定。

优先级必须验证的问题不合格表现 第一层:数据与权限能否分级授权、审计、导出和删除管理员权限过大,操作日志不完整 第二层:流程闭环合同、任务、费用和回款能否关联关键节点仍靠表格或人工提醒 第三层:集成与可替换是否提供标准接口和结构化导出数据只能导出图片或无法迁移 第四层:AI能力是否能引用来源、说明口径和纠正结果只给结论,不显示依据 我建议在合同中明确四项内容:数据归属与退出机制、服务中断后的数据访问方式、模型处理数据的范围、AI输出的责任边界。

尤其要要求供应商说明AI是否使用企业数据训练公共模型,以及管理员能否关闭敏感字段的智能处理。选择时还应做一次“离场测试”:要求导出客户、项目、人员、审批和财务关联数据,并在空白环境中验证能否恢复关键报表。

如果导出的只是零散表格,无法还原关系和历史记录,那么企业实际上购买的是使用权,而不是可持续的数据资产。我的最终判断是,AI适合优先用于低风险、高频、可复核的工作,例如会议摘要、重复任务提醒、知识检索和报表解释;涉及付款、绩效、客户承诺和经营决策的场景,必须保留人工复核和完整证据链。

读者评论

夏沐阳

软件越多,管理反而越慢”这个判断很有共鸣。我们公司销售、项目和财务各用一套系统,最麻烦的不是部门内部没记录,而是合同编号、项目编号和回款节点对不上,月底只能靠人工核表。把跨系统字段统一起来,可能比再买一个新工具更值得优先做。

吕知夏

文中让选型团队拿出三个延期项目倒推风险来源,这个方法比单看厂商演示实用得多。很多延期确实不是项目工具本身造成的,而是销售承诺没有经过需求确认,或者关键人员被多个项目同时占用。先找出风险最早出现的节点,再决定系统要补哪一段,思路比较务实。

秦雨桐

关于AI的判断很准确,能生成会议纪要不等于能参与经营管理。若系统不知道需求改了几次、接口是否联调、验收日期有没有变化,生成的“项目进展良好”只是语言包装。真正有价值的智能化,应该能从异常识别继续推动任务、审批或资源调整。

文章包含AI辅助创作:2026年企业效率革命:6大企业经营管理一般的应用软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/126410
