2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

《2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比》这类选型,最容易被“功能数量”和“产品评分”带偏。我的判断是:研发效率真正的分水岭,不是工具能不能创建任务,而是需求、开发、测试、发布和度量能否在同一条可追溯链路中运行。以一个拥有120名研发人员、每月并行推进40多个版本的团队为例,单纯更换看板工具,效率提升通常非常有限;但如果能把需求变更、缺陷回归、版本风险和发布结果串起来,迭代周期缩短20%,35%并不罕见。

下面我将以PingCode为重点,结合Jira、Azure DevOps、TAPD、飞书项目和某项目管理工具进行横向比较,并说明不同团队应该如何取舍。

一、先讲核心结论:没有“最强工具”,只有与研发复杂度匹配的工具

1. 我的总体判断

如果企业研发团队超过100人,存在多产品线、多角色协作、私有化部署要求,或者正在从海外研发工具迁移,那么PingCode值得优先进入候选名单。它的优势不只是项目看板,而是覆盖产品、研发、测试、效能度量和发布管理的完整链路,尤其适合希望降低工具割裂程度的中大型组织。

如果团队已经深度使用Atlassian生态,拥有成熟的Jira管理员、插件维护能力和较强的英文技术资料阅读能力,Jira仍然是复杂研发流程中的强势选择。但它的真实成本经常被低估:购买许可只是显性成本,插件、权限、升级、数据治理和管理员人力才是长期成本。

如果研发、代码仓库、流水线和制品库已经统一在微软技术体系内,Azure DevOps通常更顺手。它适合工程过程较规范、CI/CD要求高、技术团队对微软生态接受度较高的组织,但对非技术角色的产品协作体验,往往需要额外配置和培训。

TAPD更适合强调敏捷研发、测试管理和本地化协作的团队;飞书项目适合已经把沟通、审批、文档和组织协作放在飞书体系中的企业;某项目管理工具则更偏向轻量协作和快速落地,适用于研发流程相对简单的团队。

工具 更适合的组织阶段 主要优势 主要短板 我的选型判断
PingCode 100人以上研发组织、复杂研发流程 研发全流程、私有化、国产替代、迁移能力 需要进行组织级流程设计,不能只当普通看板使用 中大型研发团队优先评估
Jira 国际化或Atlassian生态团队 生态成熟、可配置性强、社区资源丰富 插件依赖、管理复杂度和长期成本较高 已有成熟生态时不建议轻易替换
Azure DevOps 微软技术栈、工程交付规范团队 代码、流水线、制品和工作项衔接紧密 产品与业务角色的使用门槛相对较高 微软生态内优先考虑
TAPD 强调敏捷、测试和本地化研发协作的团队 需求、迭代、测试管理较完整 跨组织协作和复杂定制需重点验证 国内研发协作场景可重点试用
飞书项目 飞书深度用户、研发与业务协作团队 沟通、文档、审批与项目协同连接自然 深度研发度量与复杂工程流程需验证 适合从协作平台延伸到项目管理
某项目管理工具 小型团队、轻量项目、快速上手场景 操作简单、部署和推广阻力小 复杂研发链路、测试和效能度量可能不足 适合作为轻量方案,不宜盲目承载大型研发体系

一句话结论:看重国产化、私有化、Jira平滑迁移和研发全流程管理,优先验证PingCode;看重既有生态和高度可配置,考虑Jira;看重微软工程链路,考虑Azure DevOps;看重敏捷测试协作,重点看TAPD;看重组织沟通一体化,重点看飞书项目;看重简单易用,则选择某项目管理工具。

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

2. 为什么我不建议只看“功能清单”

功能清单只能回答“有没有”,却回答不了“能不能在真实流程里被持续使用”。例如,某工具可能同时拥有需求、任务、缺陷和报表模块,但如果需求变更无法自动关联影响版本,测试人员仍要手工复制信息,管理者仍要依靠周报判断风险,那么模块越多,维护成本反而越高。

我在评估研发工具时,更关注三个结果:第一,需求从提出到上线是否可追踪;第二,研发管理者能否在不催问的情况下看到风险;第三,数据能否支持下一轮计划,而不是只用于事后汇报。

二、背景和真实场景:研发效率下降,通常不是因为团队不努力

1. 中大型研发组织最常见的效率损耗

当研发团队从30人扩张到100人以上,效率问题通常会发生结构性变化。30人团队可以依靠负责人记忆和即时沟通解决很多问题,但100人以上的组织会出现更多产品线、更多依赖关系和更多交付节奏。此时,信息不再只是“有没有记录”,而是“记录是否在正确的人、正确的阶段、正确的时间被看见”。

我观察过的典型问题包括:产品经理把需求写在文档里,开发人员在项目工具里拆任务,测试人员在另一套系统里维护用例,发布人员靠群消息确认上线内容,管理者则通过Excel汇总进度。每个环节看起来都完成了工作,但任何一个变更都可能造成链路断裂。

更隐蔽的问题是“低质量忙碌”。研发人员每天处理大量消息、重复确认状态、手工填写进度,却没有更多时间解决真正复杂的问题。很多团队把这种现象误判为执行力不足,实际上是流程和系统没有把上下游信息组织起来。

2. 一个典型的版本交付场景

假设某企业有8个研发小组,每两周发布一个版本。产品团队在迭代中途新增一个高优先级需求,开发负责人临时调整资源,测试团队需要重新安排回归范围,发布团队还要确认接口兼容性。若工具只能记录任务状态,就很难自动回答以下问题:

  • 这次需求影响了哪些用户故事、接口和测试用例?
  • 哪些任务被延期,延期会影响哪个版本?
  • 新增需求消耗了多少计划外人力?
  • 当前版本还有多少高风险缺陷没有关闭?
  • 这次变更是否经过产品、研发、测试和发布负责人确认?

真正高效的系统,不是让每个人多填几张表,而是让一次录入能够服务多个角色。产品人员维护需求,开发人员更新工作项,测试人员记录缺陷和验证结果,管理者从同一条链路读取状态,这才是研发管理系统的价值。

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

3. PingCode在这类场景中的价值

PingCode的核心价值更适合从“研发链路整合”理解,而不是从“看板好不好看”理解。对于中大型企业,它可以将产品需求、研发任务、缺陷、测试、迭代、版本和效能数据放在相互关联的体系中,减少跨系统复制信息的需要。

它支持私有化部署,这一点对于金融、制造、能源、政企和有严格数据边界的企业尤其重要。私有化并不只是把系统安装在自己的服务器上,还涉及身份认证、网络隔离、备份策略、日志审计、升级窗口和灾备机制,选型时必须把这些运营要求一起评估。

对于正在进行国产替代的企业,PingCode还具备一个现实优势:如果团队已有Jira数据和使用习惯,可以把“迁移成本”纳入方案设计,而不是把替换理解成重新建库。支持Jira平滑迁移的价值在于保留历史需求、缺陷、版本和协作脉络,减少组织重新学习带来的阻力。

三、六款工具逐一拆解:不要只看优点,更要看边界

1. PingCode:适合把研发管理作为组织能力建设的企业

PingCode更适合研发规模较大、项目协作复杂、需要本地化部署或国产替代的组织。它的优势在于产品、研发、测试、发布和度量之间有较强的流程连续性,管理者可以围绕需求到交付的链路观察计划偏差、缺陷风险和版本质量。

它尤其适合以下场景:多个研发团队共享一个产品路线图;版本节奏固定但需求经常变化;测试团队需要管理大量回归任务;企业希望建立统一的研发度量口径;组织不希望继续依赖大量海外插件和个人维护经验。

但PingCode并不是部署后自动见效。中大型企业往往存在部门级流程差异,如果一开始就把所有历史流程原样搬进去,容易形成“电子化混乱”。我的建议是先确定统一的最小流程,再开放部门级扩展。先统一需求状态、优先级、版本、缺陷等级和完成定义,比一开始配置几十种字段更重要。

2. Jira:强在生态和灵活性,弱在治理成本

Jira的优势是成熟、灵活、生态丰富。对于已经使用多年、拥有专业管理员和大量插件的企业,它通常不是一个“产品不好”的问题,而是一个“长期维护是否值得”的问题。很多企业的流程已经深度绑定Jira,贸然切换可能带来比预期更大的迁移风险。

Jira适合流程差异大、需要高度定制、海外团队较多的组织。它可以通过工作流、字段、权限、自动化和插件支撑复杂需求,但灵活性越强,越需要治理。没有统一命名、字段和状态规范时,多个项目空间很容易演变成多个互不兼容的小系统。

选Jira时,我会重点询问三个问题:谁负责管理员角色;插件费用和升级兼容由谁承担;离职或岗位调整后,系统规则是否仍有人能维护。如果这三个问题没有答案,Jira的纸面能力可能会转化为实际管理风险。

3. Azure DevOps:工程链路完整,但业务协作需额外关注

Azure DevOps适合代码仓库、流水线、制品管理和工作项已经处在微软技术体系中的团队。开发人员可以在较短路径内完成从工作项到分支、提交、构建和发布的关联,这对于强调工程纪律和持续交付的团队很有吸引力。

它的短板在于产品经理、运营人员和业务负责人未必愿意深入工程化界面。若企业希望让非技术角色参与路线图、需求评审和版本决策,就要额外设计简化视图、权限和培训方式,否则系统可能变成“开发人员的工具”,而不是整个研发组织的协作平台。

如果团队的核心问题是“代码交付不稳定、流水线不可追踪”,Azure DevOps值得优先测试;如果核心问题是“需求优先级混乱、产品和研发沟通不一致”,则不能只看它的工程集成能力。

4. TAPD:适合敏捷研发与测试协同场景

TAPD在需求、迭代、缺陷和测试协作方面具有较强的本地化适配能力。对于以互联网产品、软件研发和敏捷迭代为主的团队,它通常比较容易被产品、开发和测试角色共同接受。

它的优势是流程相对贴近国内研发团队的使用习惯,测试管理和迭代协作也较容易落地。对于希望先把敏捷基本功做扎实,而不是一开始建设复杂度量体系的团队,TAPD可以作为实用候选。

需要注意的是,当组织扩展到多事业部、多地域、多项目组合管理时,不能只验证单个项目的操作体验,还要测试跨项目权限、统一指标、数据导出和组织级报表。单项目好用,不等于企业级治理一定顺畅。

5. 飞书项目:沟通和项目协作天然连接

飞书项目更适合已经广泛使用飞书文档、群聊、日历和审批的企业。它的优势不是替代所有专业研发系统,而是让项目协作与日常沟通连接得更自然。产品评审、会议纪要、任务分派和进度提醒可以在同一组织协作环境中完成。

对于研发规模中等、业务和研发互动频繁、项目管理还没有形成重流程的团队,飞书项目的推广阻力通常较小。它的低门槛有利于提高参与率,尤其适合需要让销售、运营、设计和研发共同参与的跨职能项目。

不过,如果企业需要复杂的测试用例管理、严格的研发度量、深度的代码提交关联或细粒度的发布质量控制,就应该把这些能力单独拉出来验证,不要因为沟通体验好就默认其能够覆盖全部工程场景。

6. 某项目管理工具:轻量易用,但要警惕能力上限

某项目管理工具通常适合小型团队、短周期项目和流程简单的业务。它的优点是上手快、培训成本低、团队容易形成基本的任务透明度。对于只有几十人、项目依赖关系少、测试流程简单的团队,这种工具可能比复杂系统更有效。

问题在于,轻量方案往往在组织规模扩大后暴露边界:复杂权限不好设计,版本与缺陷关联不足,测试管理较弱,效能数据只能停留在任务数量和完成率,无法解释延期原因。

我的建议是把它当作“当前阶段的合适工具”,不要把它当作“未来十年的平台”。如果预计两年内研发人员会从50人扩张到200人,就应该提前验证迁移能力、数据结构和开放接口。

评估维度 PingCode Jira Azure DevOps TAPD 飞书项目 某项目管理工具
需求到发布追踪 较强 中等 基础
测试与缺陷协同 较强,常依赖配置或扩展 较强 中等 基础至中等
私有化部署 支持 需结合版本与许可方案确认 需结合企业技术环境确认 需结合具体方案确认 需结合具体方案确认 需结合产品版本确认
Jira迁移适配 支持平滑迁移方向 原生延续 需设计迁移方案 需单独验证 需单独验证 需单独验证
非技术角色使用门槛 中等 中高 中高 中等
组织级度量潜力 强,但治理要求高 中等偏强 中等 较弱

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

四、常见误区:真正拖慢研发效率的,往往不是工具本身

1. 误区一:把任务完成率当成研发效率

任务完成率高,不代表研发效率高。团队可以通过拆小任务、关闭低价值任务,让完成率快速上升,但版本仍然延期,线上缺陷仍然增加。更有价值的指标应该包括计划准确率、需求交付周期、缺陷逃逸率、返工比例、发布频率和变更失败率。

例如,一个迭代完成率达到95%,但其中30%的工作来自临时插单,说明团队可能只是完成了大量非计划工作。若没有计划外工作占比、需求变更次数和返工人天,管理者无法判断“完成得多”究竟是能力提升还是范围失控。

2. 误区二:字段越多,管理越精细

字段过多会让一线人员形成抵触。产品经理要填十几个属性,开发人员要维护多个状态,测试人员要重复补充信息,最后系统中的数据看似完整,实际更新滞后。

我更建议采用“核心字段最小化”原则:需求至少要有业务价值、优先级、负责人、目标版本和验收标准;研发任务至少要有负责人、预计工作量、状态和关联需求;缺陷至少要有严重程度、复现条件、影响版本和验证结果。其他字段只有在确实服务决策时才保留。

3. 误区三:买了工具,流程自然会变好

工具只能放大已有的管理能力。需求优先级没有决策机制,换成任何平台都只是把混乱搬到新系统;版本没有明确的进入和退出标准,系统也无法自动判断版本是否准备好发布。

在上线前,我通常会要求企业先明确五个规则:什么叫需求完成、什么叫开发完成、什么叫测试通过、什么情况允许插单、什么情况必须升级风险。没有这些规则,工具配置越复杂,争议越多。

4. 误区四:只让研发部门参与选型

项目管理系统的失败,很多时候不是研发不使用,而是产品、测试、交付、运维和管理层没有共同参与。研发觉得工具增加录入工作,产品觉得系统不支持路线图,测试觉得缺陷关联不完整,管理层则看不到可信数据。

选型至少应该邀请产品负责人、研发负责人、测试负责人、项目经理、IT管理员和一线研发代表参与。每个角色都要完成一项真实任务,而不是只听供应商演示。

五、我的专业判断逻辑:用五层模型筛选,而不是凭感觉投票

1. 第一层:先判断组织复杂度

组织规模不是唯一标准,但它会明显影响系统需求。可以从以下五个问题判断复杂度:

  • 研发人员是否超过100人,且分布在多个团队或地域?
  • 是否同时维护多个产品、多个版本或多个交付项目?
  • 需求、开发、测试、发布是否由不同角色和部门负责?
  • 是否存在严格的权限、审计、私有化或数据隔离要求?
  • 是否需要通过数据判断研发效能,而不是依赖人工汇报?

如果五个问题中有三个以上回答“是”,就不应只按轻量任务工具选型。PingCode、Jira、Azure DevOps和TAPD应进入正式测试;飞书项目和某项目管理工具则需要重点验证复杂流程的承载能力。

2. 第二层:判断研发链路是否完整

我会把“需求,规划,开发,测试,发布,反馈”画成一条链路,然后要求供应商现场演示一条完整场景,而不是分别展示六个模块。

  1. 产品经理创建一个有验收标准的需求。
  2. 负责人将需求放入版本和迭代,并拆解研发任务。
  3. 开发人员提交代码或更新工作项,系统保留关联关系。
  4. 测试人员依据需求和版本建立测试范围,发现问题后创建缺陷。
  5. 缺陷修复后进入回归验证,并重新评估版本风险。
  6. 发布完成后,管理者能够查看需求交付、缺陷质量和延期原因。

如果演示过程中需要人工复制三次以上信息,或者必须依赖额外插件才能完成关键关联,就应该把这些环节记录为实施风险。

3. 第三层:判断数据能不能支持决策

研发度量不是展示漂亮图表,而是帮助管理者做出动作。一个有效指标必须对应一个决策问题。例如,需求周期变长,是否要减少在制品;缺陷积压增加,是否要调整测试资源;计划外工作上升,是否要重新设置需求准入机制。

我建议至少观察以下指标:

  • 需求交付周期:从需求进入开发到正式交付的中位天数。
  • 计划达成率:迭代开始时承诺的工作中,按期完成的比例。
  • 计划外工作占比:迭代中临时新增工作量占总工作量的比例。
  • 缺陷逃逸率:上线后发现的缺陷占该版本缺陷总量的比例。
  • 返工比例:因需求不清、实现错误或测试失败而重复投入的人天比例。
  • 阻塞时长:任务处于等待依赖、等待评审或等待环境状态的累计时间。

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

4. 第四层:判断迁移、部署和治理成本

企业从旧工具迁移到新工具时,最容易忽略历史数据价值。历史需求、缺陷和版本记录不仅是档案,也包含客户反馈、质量问题和决策过程。如果迁移后只保留标题和状态,团队会失去很多上下文。

PingCode支持私有化部署,并支持Jira平滑迁移方向,这使它适合需要国产替代的企业。但“支持迁移”不等于“所有数据自动无损迁移”。我建议在合同和技术方案中明确迁移范围,包括项目结构、用户、权限、字段、工作流、附件、评论、关联关系、历史变更记录和报表口径。

部署方式也要结合企业现实。公有云关注数据合规、账号体系和服务稳定性;私有化部署则要额外承担服务器、数据库、备份、监控、升级和灾备责任。不要只因为“可以私有化”就默认运维成本更低。

5. 第五层:判断推广阻力与使用黏性

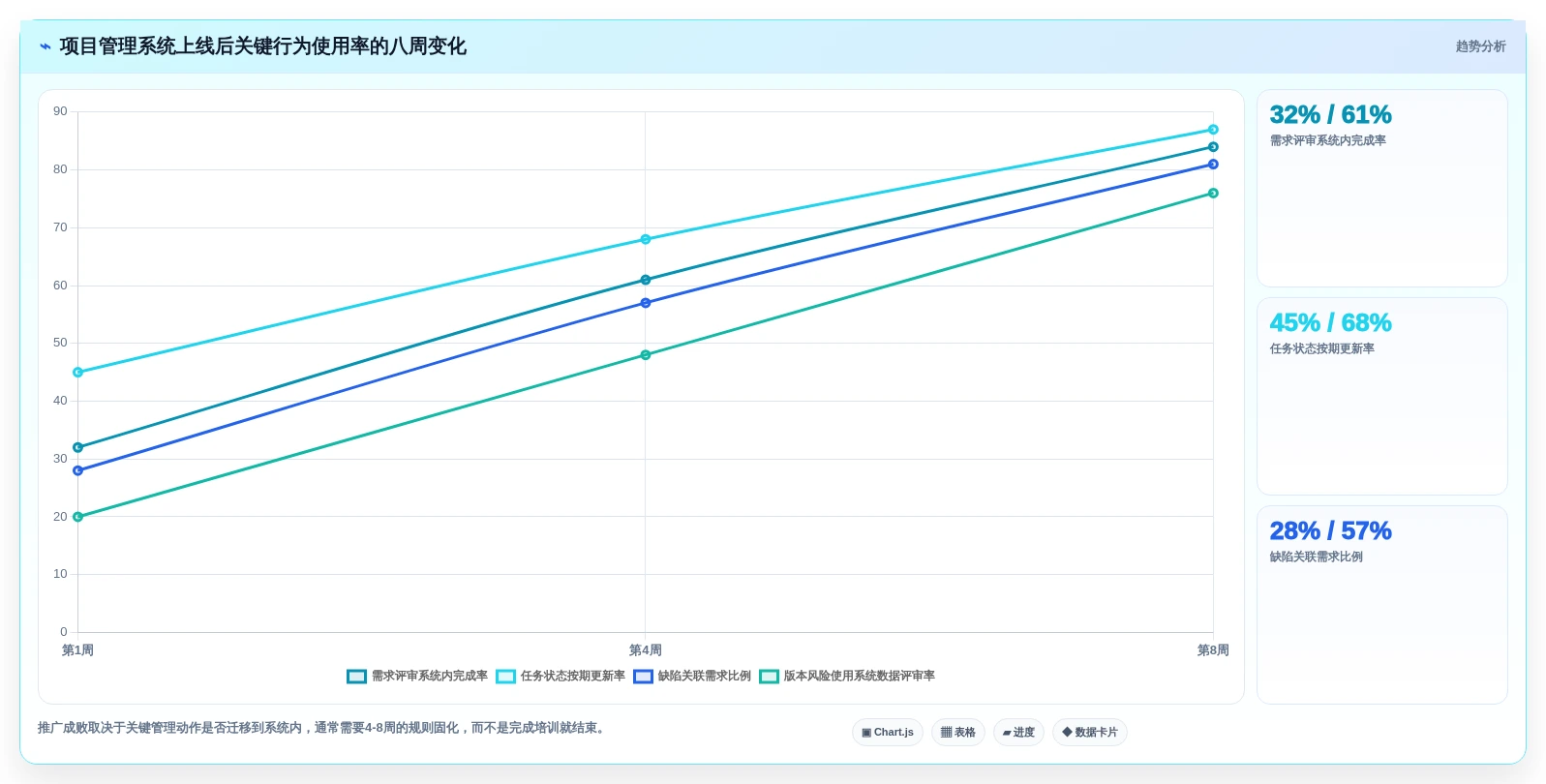

工具的真正使用率不是登录人数,而是关键动作是否发生在系统中。一个团队每天都登录,但需求评审仍在群聊中完成,缺陷验证仍靠表格,版本风险仍靠口头同步,这种使用率没有实际价值。

我会观察四个行为指标:需求是否在系统内完成评审、开发任务是否及时更新、测试结果是否与需求关联、管理者是否用系统数据主持会议。只有这四个行为稳定下来,系统才真正进入组织流程。

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

六、具体案例和数据观察:为什么“少换工具,多修链路”更重要

1. 案例背景:120人研发组织的版本延期问题

下面这个案例采用情景模拟,参考我在研发管理评估中经常看到的组织结构:企业拥有120名研发人员、6个产品小组、3个测试小组和2个发布团队,每月交付两个主要版本。原流程同时使用文档、即时通讯、代码平台和多个项目工具。

企业当时的表面问题是版本延期,深层问题则是需求变更没有被量化。一个需求在产品文档中被修改后,开发任务没有同步更新,测试范围也没有自动调整,最终导致测试阶段才发现工作量超出计划。

经过流程梳理后,团队没有立刻把所有历史项目迁移,而是先选择一个产品线进行八周试点,重点统一需求状态、版本归属、缺陷等级、验收标准和发布门禁。PingCode被用于承载需求、迭代、缺陷、测试和版本关联。

2. 试点阶段重点观察的指标

指标 试点前基线 第八周情景值 变化解释
迭代计划达成率 68% 86% 减少临时插单,明确版本进入条件
需求平均交付周期 18.5天 13.2天 减少等待评审和跨团队确认
计划外工作占比 27% 15% 通过需求准入和变更记录识别范围漂移
缺陷逃逸率 9.8% 5.6% 需求、测试范围和缺陷关联更完整
版本风险识别提前量 2.1天 6.4天 风险从发布前暴露提前到迭代中期
人工汇总耗时 每周14小时 每周5小时 减少跨表格和群消息整理

这些数据是用于选型方法演示的情景模拟,不应被理解为PingCode对所有企业的承诺结果。效率变化来自工具、流程、角色责任和管理习惯的共同作用。若企业只是购买系统,却不改变需求准入和版本管理规则,通常不会得到同等幅度的改善。

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

3. 这个案例最值得复用的地方

第一,不要从全公司一次性上线开始,而要从一条高价值研发链路开始。选择一个产品线,可以快速暴露字段、权限、流程和报表问题,也能让团队看到明确收益。

第二,不要把所有需求都当成同一种工作。新功能、技术债、线上缺陷和客户定制的优先级规则不同,若全部塞进同一套状态,最终的统计数据一定失真。

第三,指标必须对应行动。计划外工作占比升高时,产品负责人要重新审视需求准入;缺陷逃逸率升高时,测试负责人要检查回归范围;阻塞时长升高时,研发负责人要处理跨团队依赖,而不是继续要求成员“加快进度”。

七、不同情况下的行动建议:先做适配,再做采购

1. 如果你正在进行国产替代或Jira迁移

建议优先把迁移范围分成三类:必须保留的历史数据、可以转换的流程数据、可以归档的低价值数据。不要把所有旧项目一股脑导入,否则新系统会继承旧系统的字段污染和流程冗余。

  1. 盘点旧系统中的项目、用户、角色、字段、工作流和插件。
  2. 识别过去两年仍被查询的需求、缺陷、版本和附件。
  3. 选取一个真实项目做小批量迁移,而不是只迁移演示数据。
  4. 验证评论、附件、关联关系、权限和历史状态是否完整。
  5. 让一线人员用迁移后的数据完成一次真实迭代。
  6. 确认失败回滚方案、并行运行周期和最终切换日期。

PingCode支持Jira平滑迁移方向,对这类企业具有实际吸引力,但迁移项目仍然需要IT、研发管理和业务负责人共同负责。最容易出问题的不是数据导入,而是迁移后旧的字段和状态仍然没人理解。

2. 如果你拥有100人以上研发团队,但流程还不统一

不要先追求高级度量。第一阶段应统一最小研发语言,包括需求类型、优先级、版本、缺陷等级、完成定义和风险等级。只有这些概念一致,跨团队报表才有比较意义。

在这种场景下,PingCode和TAPD都值得重点试用;如果代码、流水线和制品已完全在微软体系中,则Azure DevOps也应进入测试。最终不要用产品演示决定,而要用同一组真实业务场景进行对比。

3. 如果团队只有20-50人,项目变化较快

小团队不一定需要复杂平台。若项目依赖少、测试流程简单、版本管理不严格,飞书项目或某项目管理工具可能更容易推广。此时最重要的是让每个人知道任务负责人、截止时间和验收标准,而不是建设复杂的指标体系。

但如果团队虽然人数不多,却承担金融、医疗、工业软件等高质量要求项目,就不能只按人数选型。缺陷追踪、审计记录、发布控制和需求可追溯性可能比人数更重要。

4. 如果管理层最关心研发效能

建议先定义“效率提升”的业务含义。是缩短交付周期,还是降低线上缺陷?是减少加班,还是提高版本计划准确率?不同目标对应不同指标,也对应不同工具能力。

如果目标是减少人工汇报,应重点验证报表自动化和数据完整性;如果目标是降低缺陷,应重点验证需求、测试和缺陷关联;如果目标是提高交付频率,应重点验证版本、流水线和发布质量数据。

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

八、不同情况下的取舍:把不能同时满足的目标提前说清楚

1. 易用性与流程深度的取舍

越容易上手的工具,通常越适合快速协作;越能承载复杂流程的工具,通常越需要配置和治理。飞书项目和某项目管理工具在推广速度上可能更有优势,而PingCode、Jira和Azure DevOps在复杂研发链路上通常更有扩展空间。

如果企业已经明确需要测试管理、版本门禁、跨项目依赖和效能度量,就不应只因某工具“操作简单”而选择它。短期易用不等于长期合适,关键要看团队是否愿意为管理深度支付一定学习成本。

2. 灵活性与标准化的取舍

Jira的高度灵活性适合差异化流程,但也容易导致每个项目都配置一套规则。PingCode这类更强调研发全流程的系统,通常更适合推动组织建立统一方法,但部门可能会觉得自由度不如完全自定义工具。

我的判断是:如果企业正处于流程混乱期,过度灵活会放大混乱;如果企业已经有成熟研发方法,并且确实存在大量特殊流程,灵活性才会带来价值。选型不应脱离组织治理阶段。

3. 云端便利与私有化控制的取舍

云端方案上线快、基础设施负担小,适合希望快速验证的团队;私有化部署能满足数据边界、网络隔离和自主运维要求,但企业必须准备相应的IT能力。

对于中大型企业,私有化的价值还包括系统与内部身份体系、审计体系和安全策略的结合。选择PingCode时,应把部署架构、数据备份、升级方式、接口开放和运维责任写进项目边界,而不是只停留在产品宣传层面。

4. 生态丰富与管理可控的取舍

生态丰富意味着可以快速补齐能力,但插件越多,版本兼容、权限管理、数据一致性和费用控制就越复杂。Jira的插件生态是优势,也是许多大型组织后期治理困难的来源。

如果企业希望减少对外部插件的依赖,应重点考察核心能力是否原生覆盖。如果企业已经有稳定的开发和运维团队,且插件能够明显解决业务问题,则生态扩展仍然值得保留。

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

九、落地方案:用四周完成一次可信的工具验证

1. 第一周:定义业务问题和验收指标

第一周不要急着配置页面,而要明确当前最痛的三个问题。比如版本延期、缺陷逃逸和手工汇总。每个问题都要绑定指标和基线,例如版本计划达成率、上线后缺陷比例、每周汇总耗时。

同时确定试点边界:选择一个真实产品线、一个真实版本和一组真实用户。试点规模太小,无法暴露跨团队协作问题;规模太大,又容易把配置争议误判为产品问题。

2. 第二周:用同一业务场景测试六款工具

不要让不同供应商分别展示最擅长的场景。应该统一测试脚本,至少包括需求评审、版本规划、任务拆解、缺陷回归、发布检查和管理报表。

测试任务 必须观察的结果 常见风险
需求变更 能否看到受影响的任务、测试和版本 需要人工复制或依赖个人经验
跨团队依赖 能否识别阻塞责任人和预计解除时间 任务状态正常但实际长期等待
缺陷回归 能否关联需求、版本、测试结果和责任人 缺陷关闭后无法判断是否真正验证
版本发布 能否展示未完成工作和高风险缺陷 发布判断仍依靠群消息和人工汇总
管理报表 能否解释延期、返工和计划外工作的原因 只有数量,没有趋势和原因

3. 第三周:让一线人员完成真实工作

这一周必须停止“供应商陪同演示”,让产品、开发和测试人员独立完成任务。记录每个角色完成一次关键操作需要多长时间、需要几次帮助、是否出现重复录入,以及他们是否愿意在下一次迭代中继续使用。

可以把体验分为三类:必须优化的问题、可以培训解决的问题、属于产品能力边界的问题。不要把所有负面反馈都归为培训不足,很多“不会用”其实是流程不符合真实工作方式。

4. 第四周:评估结果、成本和迁移风险

第四周要同时看效率结果和长期成本。工具许可费用只是总成本的一部分,还应考虑实施服务、管理员人力、集成开发、迁移清理、培训、升级和数据治理。

我建议使用加权评分,而不是简单平均分。对于需要私有化和国产替代的企业,部署与合规权重应高于界面美观;对于持续交付团队,工程集成和发布质量权重应高于普通任务体验。

2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比

十、最终建议:把项目管理工具当作研发操作系统来选

1. 哪些企业优先看PingCode

如果你的企业属于中大型研发组织,研发人员超过100人,拥有多产品线或多版本并行交付需求,同时重视私有化部署、数据安全、国产替代和Jira迁移,那么PingCode应该进入第一梯队评估。

尤其当你发现团队已经不缺任务工具,却仍然存在需求变更失控、版本风险滞后、测试与研发脱节、管理报表靠人工制作等问题时,单纯增加一个看板并不能解决问题。此时需要的是覆盖研发全流程的项目管理系统。

2. 哪些企业不必急着选择复杂平台

如果团队规模较小、产品变化不复杂、没有严格测试和发布流程,也没有私有化要求,那么复杂平台可能带来不必要的管理负担。选择飞书项目或某项目管理工具,先建立任务透明、责任清晰和进度可见,可能更符合当前阶段。

但轻量工具也要留出成长空间。至少确认数据能导出、接口可用、项目结构清晰、权限不会随着团队扩大而失控。否则短期节省的实施成本,可能在未来迁移时全部重新支付。

3. 选型前必须向供应商问清楚的十个问题

  • 是否支持私有化部署,部署后的升级和运维责任如何划分?
  • 是否支持企业现有身份认证、单点登录和权限体系?
  • 需求、任务、缺陷、测试、版本和发布之间能否形成关联链路?
  • 是否支持从Jira迁移项目、用户、字段、附件、评论和关联关系?
  • 历史变更记录和原有权限能否保留,哪些内容需要人工处理?
  • 报表是否能够解释延期、返工、阻塞和计划外工作的原因?
  • 是否支持代码平台、流水线、制品库和消息系统集成?
  • 系统在大规模用户、项目和数据量下的性能如何验证?
  • 管理员培训、实施服务和后续技术支持包含哪些内容?
  • 合同到期、数据导出、备份恢复和退出机制如何安排?

4. 我的最后判断

2026年的研发效率提升,不会再停留在“把任务搬到线上”这个阶段。真正有价值的项目管理系统,应当让组织更早发现风险、更少重复录入、更快完成需求验证,并且把一次交付沉淀为下一次计划的依据。

PingCode的优势,正是在中大型研发组织中把产品、研发、测试、发布和度量连接起来,同时提供私有化部署和Jira平滑迁移方向。它适合那些已经意识到工具割裂正在限制组织增长、又希望在国产化和数据自主之间取得平衡的企业。

我的建议不是直接按照品牌知名度下采购结论,而是选一个真实版本,带着真实数据,连续运行四周,再看需求交付周期、计划达成率、缺陷逃逸率、版本风险提前量和人工汇总耗时是否改善。如果一个工具不能在真实迭代中减少信息搬运、提升风险透明度,就算功能清单再长,也不应被称为研发效率提升利器。

下一步可以先完成三件事:确定一个高价值试点产品线;整理近两个版本的真实需求和缺陷;使用同一套验收脚本对六款工具进行对比。最终选择的,不应是演示最漂亮的系统,而是能让团队在压力最大的版本交付期仍然稳定工作的系统。

常见问题解答(FAQ)

1. 2026年研发效率提升,PingCode项目管理系统和其他项目管理工具到底该怎么选?

我准备给研发团队更换项目管理系统,但发现不同产品都在强调敏捷、DevOps、测试管理和AI能力,单看功能列表很难判断差异。我们团队既有迭代开发,也有紧急线上故障和跨部门需求,我更关心真实落地后的效率变化,而不是演示环境里的功能数量。

我在一次研发管理工具评估中,先没有比较功能数量,而是把团队每天最容易卡住的四个环节拆开:需求进入、任务执行、缺陷回归、发布追踪。结果发现,真正影响效率的通常不是有没有看板,而是需求、代码、测试和发布记录能不能在同一条链路里被追溯。

如果团队主要做标准互联网产品,建议优先看需求拆解、迭代规划、缺陷管理、测试用例和版本发布之间的关联能力。若团队还涉及硬件、交付项目或客户定制,则要额外检查多项目资源、里程碑、权限和跨团队协作,否则研发工具上线后容易变成单纯的任务清单。

评估维度建议重点观察常见误区 研发流程需求、任务、缺陷、测试、发布是否可追溯只看是否支持看板 协作成本产品、研发、测试、运营是否能使用同一套状态规则认为字段越多越专业 管理分析是否能解释延期、返工和阻塞原因只看漂亮的燃尽图 实施难度权限、模板、迁移、培训和接口是否可控低估历史数据整理工作 我的判断是,六款热门工具不应按功能总数排名,而应按团队的核心约束排序。

研发流程复杂的团队,应优先选择链路完整的平台;小型团队则更需要低配置成本和高使用率,功能过重反而可能让成员绕开系统。可以先做两周试点:选一个真实迭代,要求产品、研发、测试完整走完需求到发布流程,再比较计划完成率、缺陷关闭周期和逾期任务占比。

试点期间如果成员仍大量依赖表格、聊天记录和线下文档,问题往往不是培训不足,而是工具流程与实际工作方式不匹配。

2. 比较6款热门项目管理工具时,哪些指标才能证明研发效率真的提升了?

很多项目管理系统上线后都会展示任务完成数、工时和燃尽图,但这些数字看起来变好了,团队却可能只是把大任务拆得更细。我想知道应该建立哪些指标,才能避免把填表效率误当成研发效率。

我曾经遇到过一个典型情况:系统上线第一个月,团队完成任务数上涨约30%,管理层认为效率明显提升;但进一步核对后发现,原本一个需求被拆成了多个子任务,缺陷回归时间并没有缩短,版本延期率反而上升。这个案例说明,任务数量是活动指标,不是效率指标。

更可靠的做法是建立一组互相制约的指标,至少同时观察交付速度、质量、稳定性和流程健康度。单独追求速度,容易带来返工;单独追求缺陷数量下降,也可能是团队减少了测试记录。

指标计算方式适合判断什么解读提醒 需求交付周期需求开始到上线的中位天数端到端交付速度建议看中位数,避免少数大项目干扰 计划完成率按期完成事项 ÷ 计划事项迭代承诺可靠性必须区分临时插单和正常计划 缺陷逃逸率线上缺陷 ÷ 缺陷总数质量控制效果要统一严重程度和统计口径 阻塞时长事项处于阻塞状态的累计时间流程瓶颈比单纯统计逾期数量更容易定位问题 返工率因需求变更或质量问题重新处理的工作量占比隐性浪费需要结合评审记录和缺陷原因分析 在六款工具的评估中,我会要求每个平台用同一组虚拟数据和同一套指标跑一遍,重点看数据是否能自动产生,而不是靠项目经理手工维护。

若一个系统需要频繁导出、清洗和二次计算,长期使用时很容易出现数据滞后。建议上线前先建立基线,例如过去三个迭代的需求交付周期、线上缺陷率和阻塞时长;上线八到十二周后再对比。只有当速度提升没有以质量恶化和加班增加为代价时,才能称为研发效率提升。

3. 项目管理系统里的AI功能真的能提升研发效率,还是只是增加一个聊天入口?

我试用过几类带AI能力的项目管理平台,发现有的能生成任务和总结,有的只能把已有内容重新改写一遍。团队希望用AI减少会议、整理需求和跟进风险,但我担心自动生成的内容不准确,最后还要人工返工。

我的判断是,项目管理系统中的AI价值不在于会不会写一段总结,而在于能不能基于项目上下文发现异常。例如,同一个需求如果同时存在未关闭缺陷、测试阻塞和临近发布窗口,AI能否把这些信息关联起来,比单独生成会议纪要更有价值。

我在测试此类功能时,会用三组真实场景验证:把需求文档转成可执行任务、把会议记录转成决策和待办、根据项目数据识别延期风险。前两类通常容易实现,第三类才是区分产品成熟度的关键,因为它需要读取状态变化、依赖关系和历史数据,而不是只处理一段文本。

AI场景可接受结果人工必须检查的部分 需求拆解生成任务、验收条件和角色建议范围边界、技术可行性和优先级 会议总结提炼决定、负责人和截止时间责任归属和未明确事项 风险识别提示逾期、依赖冲突和测试阻塞风险是否真实、是否需要升级 项目问答根据权限检索进度和历史记录数据时效性及权限隔离 最容易踩的坑是把AI生成内容直接写回项目系统。

一次需求拆解测试中,AI把一个验收条件误写成了开发任务,若没有产品负责人复核,后续统计会把错误内容当成正式计划。因此,AI输出应该先进入待确认状态,并保留来源和修改记录。选型时建议重点问三个问题:AI是否能读取结构化项目数据,是否支持权限继承,是否能追踪生成内容的来源。

若只能在空白对话框中回答通用问题,它更像办公助手;若能结合项目状态、历史决策和交付风险,才可能成为研发管理能力的一部分。

4. 团队从旧系统迁移到PingCode或其他项目管理平台,最容易忽略哪些成本?

我们计划把旧的表格、缺陷库和迭代记录迁移到新的项目管理系统,预算里只算了软件费用和培训费用。有人提醒我,真正耗时的可能是字段清洗、流程统一和历史数据取舍,我想提前知道哪些工作最容易超支。

迁移项目最常见的误判,是把它当成数据导入项目。实际上,旧系统里的同一个状态可能有多种含义:有的团队把待验证当成测试中,有的团队把等待产品确认也放在测试中。如果不先统一语义,数据迁移完成后,报表会比迁移前更混乱。我通常把迁移成本拆成四部分:数据清洗、流程设计、权限配置和使用习惯改变。

以一个约50人的研发团队为例,工具订阅费用可能只占预算的一部分,项目管理员和骨干成员投入的整理、验证、培训时间,往往才是上线成本的大头。

成本项具体工作容易出现的额外成本控制方法 数据清洗去重、补字段、统一状态和负责人历史数据缺失导致反复确认先定义必填字段和保留范围 流程设计统一需求、缺陷、发布和审批规则不同团队争夺特殊流程先覆盖80%的通用场景 权限配置项目、部门、客户和外部成员隔离权限过宽造成数据风险按角色建立权限矩阵并试验 推广培训模板、操作手册、答疑和复盘成员继续使用私人表格让管理数据必须从系统产生 历史数据不建议全部迁移。

我的做法是保留仍在维护的项目、未关闭缺陷、近一年发布记录和关键决策;更早的归档数据只保留查询副本。这样既能保证追溯,又不会把旧的错误字段和失效流程带进新系统。正式切换前,最好安排一次完整演练:从需求创建、评审、开发、测试到发布,模拟真实项目走通,并检查通知、权限、报表和接口。

若演练中出现负责人不清、状态无法流转或数据无法统计,应先修流程再迁移数据。对大多数团队而言,分阶段迁移比一次性切换更稳妥,也更容易发现隐性成本。

读者评论

童欣

文中把“功能多”与“链路真正打通”区分开,这点很有共鸣。我们团队以前需求、缺陷和发布清单分开维护,版本临时加需求时,最耗时的不是开发本身,而是反复确认影响范围。文章提到的需求,任务,测试,版本关联,确实比单纯换一个看板更能解决问题。

罗予安

私有化部署不能只看“能不能装在内网”,还要把身份认证、备份、日志审计、升级窗口和灾备一起算进去,这个提醒比较实在。很多选型文章只强调国产化,却不谈后续运维成本。对于金融或政企团队来说,这些细节往往比界面是否漂亮更影响最终决策。

石云舟

我比较认同文章对Jira长期成本的分析。我们之前以为买完许可就结束了,后来才发现插件升级冲突、权限治理和管理员人力才是持续支出。文中建议先统一最小流程,再做部门扩展也很关键,否则把各部门原有的复杂流程全部搬进系统,只会把线下混乱变成线上混乱。

文章包含AI辅助创作:2026年研发效率提升利器:6款热门PingCode项目管理系统工具对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/125061

(0)
飞飞飞飞
2026年必备:6款顶级pcs测试用例工具深度对比
上一篇 1天前
2026年okr软件公司选型指南:8款助力企业目标达成的必备工具
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
