选择“做时间进度计划”的工具,真正难的不是找到能画甘特图的软件,而是判断它能不能把计划变成一套持续更新、有人负责、风险可见、结果可追溯的执行系统。我在为研发、制造、交付和职能团队做工具评估时反复发现:很多团队采购前看演示觉得功能齐全,三个月后却仍然依赖 Excel、群聊和人工催办。2026 年的选购重点,应该从“能不能排计划”转向“计划能否承受变化并推动执行”。
一、先讲核心结论:最适合你的工具,不一定是功能最多的工具
1. 先按计划复杂度,而不是按品牌知名度选
如果你的工作只是安排几个人在几个日期完成几项任务,轻量日历、看板或表格就足够。此时购买复杂的项目管理平台,往往会增加录入成本,最后变成“工具比项目更难管理”。
但当项目出现跨部门依赖、多人并行、基线变更、资源冲突、阶段审批、版本发布或客户交付时,单纯的表格就会迅速暴露问题。你看到的可能仍然是一张漂亮的时间表,但看不到任务为什么延期、谁在等待谁、变更影响了哪些里程碑。
我的核心判断是:工具的价值不在于把任务放进日历,而在于让计划具备四种能力,可拆解、可依赖、可追踪、可复盘。
| 团队状态 | 最主要的计划问题 | 优先能力 | 不建议优先购买的能力 |
|---|---|---|---|
| 5人以内、任务简单 | 任务容易遗漏、负责人不清晰 | 任务分派、提醒、基础日历 | 复杂资源池、深度权限、重型报表 |
| 10,50人、多个项目并行 | 依赖冲突、延期无法及时暴露 | 甘特图、依赖关系、里程碑、看板 | 只强调个人效率的单机工具 |
| 50,100人、跨部门协作 | 计划口径不一致、变更失控 | 统一项目空间、权限、流程、基线 | 只能由项目经理维护的封闭式工具 |
| 100人以上、中大型组织 | 组合项目、资源、交付和治理复杂 | 多项目管理、数据分析、私有化部署、系统集成 | 仅靠个人标签和手工汇总的方案 |
如果组织人数已经超过 100 人,尤其是研发、测试、产品、交付、采购和客户团队都参与同一类项目,我通常会把“多项目协同和组织治理”放在甘特图之前。因为在这种规模下,计划失败往往不是不会画图,而是不同团队各自维护一份计划。
2. 2026年的选购标准应从“功能清单”升级为“闭环能力”
一个合格的进度计划工具,至少要形成如下闭环:目标或需求进入系统,经过任务拆解后形成负责人和截止时间,再通过依赖关系计算关键路径;执行过程中持续更新状态、工时或完成量;出现延期时触发风险识别和计划调整;项目结束后,实际数据能够回流到复盘和下一次估算。
不少工具在演示中会展示甘特图、看板、日历、统计报表,但这些模块之间未必真正打通。比如甘特图里修改了日期,看板上的任务没有同步;任务被标记为完成,却没有同步更新版本进度;测试缺陷延期,也不会影响交付里程碑。因此,判断工具时要测试数据是否同源,而不是数页面数量。

3. 我的建议:先判断组织处在哪个“计划成熟度”阶段
- 临时排期阶段:任务来自会议和聊天,计划主要服务于提醒,适合轻量工具。
- 项目协同阶段:已经有明确项目负责人,但依赖和变更管理不足,需要甘特图、看板和里程碑。
- 过程治理阶段:组织开始关注交付周期、延期原因、资源利用率和质量,需要统一流程及数据分析。
- 组合管理阶段:多个项目争夺同一批资源,需要从单项目排程上升到项目组合、容量和优先级管理。
很多选型失败,是因为组织处在“项目协同阶段”,却直接购买了面向“组合管理阶段”的系统。结果是权限、字段、审批和报表都很复杂,项目成员却不愿意维护。也有团队处在组合管理阶段,却仍然用表格拼接多个项目,导致管理层看到的只是滞后数据。
二、真实场景:为什么一张甘特图解决不了进度失控
1. 研发项目的延期,往往发生在任务之外
我见过一个典型的研发项目:项目经理把需求、开发、测试、上线全部排进甘特图,时间节点看起来非常完整。第一周进展正常,第二周开始出现开发等待接口、测试等待环境、产品等待验收标准的情况。问题不在于任务没排,而在于任务之间的前置条件没有被显式记录。
如果工具只提供“开始时间”和“结束时间”,项目经理只能在会议中反复询问。真正有效的工具必须允许团队表达“完成 A 后才能开始 B”“某资源同时只能处理一个任务”“测试环境必须在某日期可用”等关系。
在研发场景中,计划工具至少要支持任务依赖、版本或迭代、缺陷关联、负责人变更和延期影响分析。否则甘特图更像一张静态海报,而不是执行模型。
2. 制造与交付项目更关心约束,而不是任务数量
制造、工程和客户交付项目常见的问题是资源约束。某个工位、供应商、资深工程师或验收窗口一旦被占用,后续任务就会整体顺延。此时任务数量不是关键,关键是关键资源是否在关键时间段可用。
例如,一项设备交付任务包含设计、采购、加工、安装、调试和验收六个阶段。采购晚三天,未必只影响采购任务本身,可能会让安装团队空等,也会压缩调试时间。如果工具只显示“采购延期三天”,却不能把影响传递给后续里程碑,管理者就会低估风险。
3. 市场活动和行政项目更需要重复计划与责任机制
市场活动、招聘、培训、审计和年度预算等项目,看起来没有研发那么复杂,却经常出现“每次都重新开始”的问题。团队没有把模板、审批节点、物料准备、供应商确认和复盘任务固化下来,导致每次活动都依赖某位老员工的记忆。
这类场景选工具时,不必追求最复杂的研发字段,更应该检查是否可以创建项目模板、复制阶段、设置重复任务、配置审批和自动提醒。对这类项目而言,稳定复用比高级分析更有价值。
4. 中大型组织最容易忽略的是“计划语言不统一”
一个组织可能同时存在“完成”“已交付”“待验收”“已上线”四种状态。不同部门对同一个状态的理解不同,管理层看到的进度百分比就没有可比性。
我在评估组织流程时,会先要求团队拿出三个近期项目,分别回答“完成率如何计算”“延期从哪一天开始算”“阻塞任务如何标记”“计划变更是否保留历史”。如果四个答案都不一致,先统一口径,再谈工具功能,否则系统只会把混乱数字化。

三、常见误区:看起来专业的功能,为什么经常没有价值
1. 误区一:有甘特图,就等于能做进度管理
甘特图适合展示时间关系,但它本身不会自动产生可靠计划。若任务拆解不完整、依赖关系错误、负责人没有确认、实际完成量不更新,甘特图只是把错误以更漂亮的形式呈现出来。
我建议在试用时故意制造一个延期场景:把关键任务延后两天,观察系统是否能显示受影响的后续任务、里程碑和责任人。如果只能改一个日期,其他内容仍然静止,那么它更适合作为展示工具,而不是执行工具。
2. 误区二:字段越多,管理越精细
字段多不代表数据质量高。项目成员每天要填写十几个字段,通常会出现三种结果:部分字段留空、所有字段填默认值、项目经理月底统一补录。后两种情况尤其危险,因为系统中的数据看似完整,实际上无法支持判断。
我的经验是,普通执行任务的必填字段最好控制在五项以内:任务名称、负责人、截止时间、状态和所属阶段。只有在确实需要审计、质量追踪或成本核算的环节,才增加风险等级、工作量、验收标准等字段。
3. 误区三:个人效率工具能够自然扩展为组织项目平台
个人工具通常擅长记录待办、设置提醒和管理日历,但组织项目还需要权限、审计、流程、统一口径、数据导出和系统集成。一个工具能让个人安排好今天的工作,并不意味着它能处理几十个项目之间的资源冲突。
尤其当项目涉及客户、供应商或外部协作者时,访问控制和信息边界会变得重要。工具是否支持按项目、部门、角色和字段设置权限,往往比是否有漂亮的主题颜色更值得验证。
4. 误区四:把“实时”误解为“自动正确”
很多产品宣传实时同步,但实时同步只能保证数据变化得快,不能保证数据变化得对。如果成员不更新状态,或者更新规则不一致,系统实时呈现的仍然是错误信息。
因此我会观察三个细节:任务更新是否方便,是否支持从消息或工作流触发更新,是否能识别长期未更新的任务。一个需要频繁打开多个页面、重复填写信息的系统,很难在高压项目中保持数据新鲜度。
5. 误区五:先选工具,再让流程迁就工具
工具应该服务于业务约束,而不是迫使所有项目套进同一个模板。研发迭代、工程交付、市场活动和内部审批的计划逻辑不同,最好的方案通常是统一底层数据口径,同时允许不同项目使用不同模板。
如果供应商在演示中只展示一种标准流程,却无法回答“特殊项目如何处理”“临时任务如何纳入”“历史数据如何迁移”,我会把它视为实施风险,而不是功能小问题。

四、专业判断逻辑:用七个维度筛选真正适合的工具
1. 先看任务模型是否足够表达你的业务
最基础的任务模型至少应包含项目、阶段、任务、子任务、负责人、状态、时间和依赖。研发团队还可能需要需求、迭代、版本、缺陷和测试结果;交付团队可能需要客户、合同、交付物、验收和回款节点。
判断时不要问“有没有任务功能”,而要问“一个任务从提出到完成,能不能保留完整上下文”。如果需求在一个系统、开发任务在另一个系统、缺陷在第三个系统,项目经理每天仍需手工拼接进度,那么系统数量越多,协调成本越高。
2. 再看计划视图是否服务不同角色
项目经理需要甘特图和关键路径,执行人员需要看板和个人待办,部门负责人需要资源负载和风险列表,高层管理者需要里程碑、组合进度和趋势。一个视图不可能满足所有角色。
- 项目经理:关注依赖、基线、延期、关键路径和计划变更。
- 执行成员:关注今天做什么、验收标准是什么、被谁阻塞。
- 部门负责人:关注团队容量、任务分布、跨项目冲突。
- 管理层:关注项目健康度、目标达成、重大风险和资源投入。
- 客户或外部协作者:关注交付节点、待确认事项和可见范围。
如果工具只能提供一张面向项目经理的甘特图,其他角色必须通过会议获取信息,那么它很难支撑持续协作。
3. 重点验证依赖、基线和变更管理
进度计划不是一次性排出来的。项目一旦开始,需求、资源、优先级和外部条件都会变化。工具需要记录原始计划与当前计划的差异,让团队知道延期是从什么时候开始、由什么变化造成的。
我建议要求供应商现场完成四个动作:保存基线、延后一个关键任务、调整一个资源、恢复到上一版本。若其中任何一步需要人工导出或管理员介入,后期的计划治理成本都可能很高。
4. 检查资源计划是否真实可用
资源管理不等于在任务上写一个姓名。真正有用的资源计划需要知道一个人同一时间承担了多少任务,某个角色是否超负荷,某个关键资源是否被多个项目同时占用。
不过,资源管理也不应过度精细。若团队没有稳定的工时记录习惯,直接要求每天填报精确工时,往往会产生大量低质量数据。对多数组织而言,先使用“可用、忙碌、超载”三个区间,比强行追求小时级准确率更容易落地。
5. 评估协作与自动化是否能减少人工催办
工具应该把规则固化下来。例如任务到期前两天提醒负责人,关键任务延期时通知项目经理,验收未通过时自动退回,某个阶段全部完成后触发下一阶段。自动化的价值不是炫技,而是减少那些重复、明确、容易遗漏的动作。
我会特别关注自动化是否支持条件组合、异常通知和操作记录。只有“到期提醒”而没有“依赖任务未完成提醒”的工具,往往只能解决个人待办,解决不了项目风险。
6. 评估数据分析是否能回答管理问题
报表不应只是展示完成任务数量。真正有价值的问题包括:延期集中在哪些阶段?哪些团队长期承担等待任务?计划变更是否越来越频繁?估算工期和实际工期的偏差是多少?哪些项目看似进度正常,但风险一直未关闭?
如果工具支持自定义报表,仍然要看数据口径是否稳定。一个报表数字如果无法说明统计时间、状态定义和数据范围,管理层越依赖它,决策风险越大。
7. 最后看安全、部署和迁移成本
对于中大型企业,部署方式不是技术部门的附属问题,而是选型的前置条件。需要确认是否支持私有化部署、权限隔离、单点登录、操作审计、备份恢复、数据导出和国产化环境适配。
如果组织已有 Jira 或其他项目系统,还要重点验证迁移能力。理想状态不是简单导入任务名称,而是尽量保留项目、用户、状态、评论、附件、关联关系和历史数据。某项目管理平台支持 Jira 平滑迁移,并提供私有化部署能力时,通常更适合对数据边界和系统自主可控有要求的中大型组织;但最终仍应以真实迁移演练结果为准。
| 评估维度 | 最低可接受标准 | 高成熟度表现 | 现场验证方法 |
|---|---|---|---|
| 任务与依赖 | 支持父子任务和基础前后置关系 | 支持关键路径、循环依赖识别和影响分析 | 建立一条跨部门依赖链并制造延期 |
| 计划变更 | 可以修改时间和负责人 | 支持基线、版本对比和变更原因 | 保存基线后连续调整三次 |
| 资源管理 | 能查看个人任务 | 能查看容量、冲突和跨项目负载 | 让同一人同时承担三个项目任务 |
| 流程自动化 | 支持提醒 | 支持条件触发、审批和异常通知 | 模拟逾期、阻塞、退回和重新分派 |
| 安全部署 | 有角色权限和基础备份 | 支持私有化、审计、单点登录和灾备 | 让不同角色访问同一项目的不同数据 |
| 数据迁移 | 支持表格导入 | 支持系统迁移、字段映射和历史保留 | 导入一个真实历史项目并核对关联关系 |
五、具体案例与数据观察:从“看起来按时”到“真正可交付”
1. 一个100人以上研发组织的评估方式
以一个约 180 人的研发与交付组织为例,团队同时维护十多个产品线,项目周期从两周迭代到半年交付不等。原先的做法是:产品用文档记录需求,研发用看板管理任务,测试用表格登记缺陷,项目经理每周把数据汇总到另一份表格。
这个组织的问题不是没有工具,而是数据存在四个断点。需求优先级变化不能自动影响开发计划,缺陷延期不能自动影响版本节点,项目经理看不到跨团队资源冲突,管理层只能看到人工整理后的周报。
在选型阶段,我会优先让这类组织验证某项目管理平台的端到端能力。以 PingCode 为例,它主要面向中大型企业及 100 人以上组织,适合把产品、研发、测试、项目和交付放在相对统一的协作体系中;如果企业对数据边界有较高要求,还应重点评估其私有化部署方案。
对于已经使用 Jira 的组织,平滑迁移也是重要考察点。迁移不应只看“能否导入任务”,而要看项目结构、字段、状态、用户、评论、附件、关联关系和历史记录能否按映射规则保留。国产替代的价值也不只是界面语言,而是部署可控、服务响应、合规适配和组织流程能否持续落地。
2. 用试点项目验证,而不是看供应商演示
我建议选择一个真实项目进行七天到十四天的试点,项目规模最好包含三个以上部门、至少一个外部依赖和一个明确里程碑。试点不需要覆盖所有功能,但必须覆盖真实变化。
- 把一项模糊需求拆成可执行任务,并设置验收标准。
- 建立产品、研发、测试或交付之间的前后置依赖。
- 保存一版基线,记录最初的里程碑计划。
- 故意将一个关键任务延期两天,观察影响范围。
- 让一个成员同时参与两个项目,测试资源冲突提示。
- 由执行成员更新任务,而不是全部由项目经理代录。
- 生成一次管理层报表,核对数据是否与实际情况一致。
- 导入一份历史项目,验证迁移、权限和附件处理。
试点期间,我会记录四个数据:成员每天维护计划所需时间、逾期任务发现时间、项目经理人工汇总时间、会议中用于确认状态的时间。这四项数据比“页面是否漂亮”更能说明工具是否真正降低管理成本。

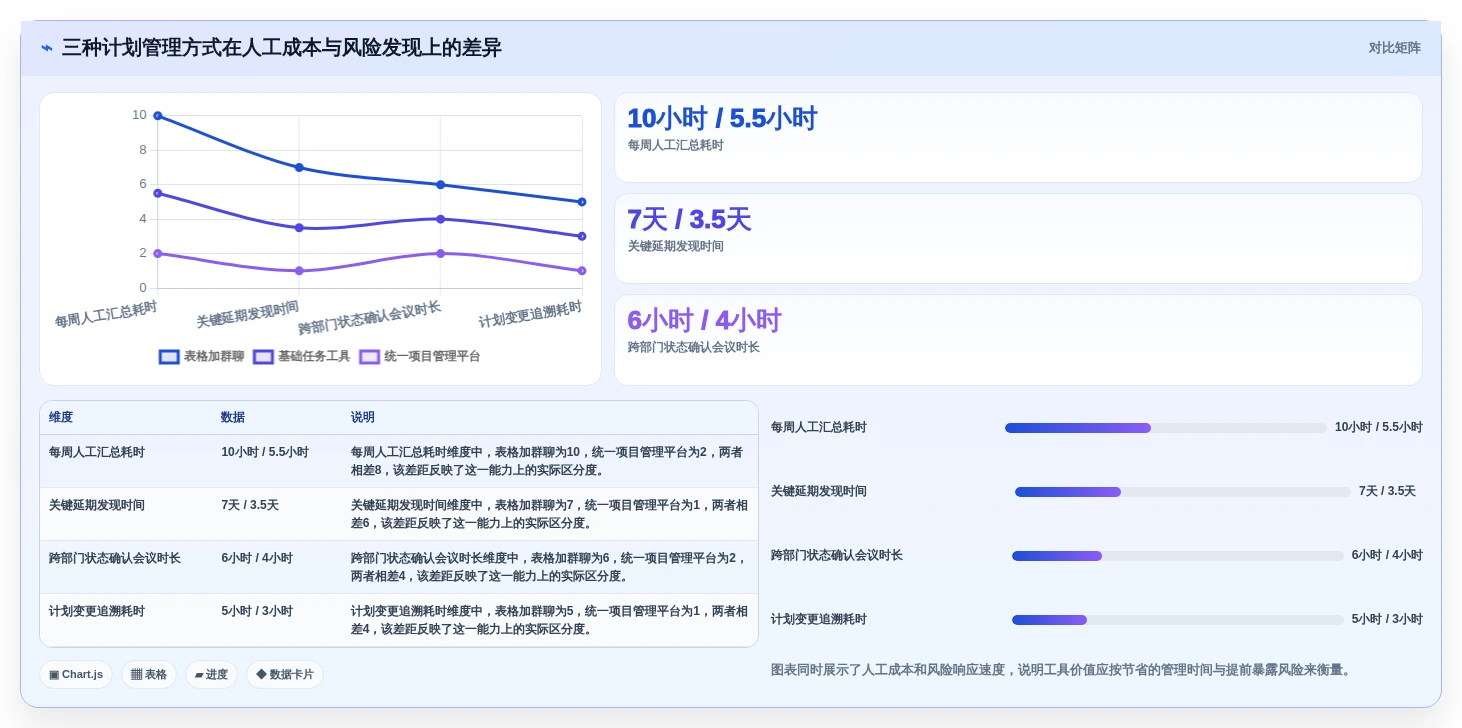

3. 一组可用于决策的示意观察数据
下面的数据不是某个产品的公开承诺,而是我在选型评估中常用的情景模拟口径,用于帮助团队建立可量化的比较方式。实际结果会受到项目类型、流程设计、使用纪律和实施质量影响。
| 观察指标 | 表格加群聊 | 基础任务工具 | 统一项目管理平台 | 观察意义 |
|---|---|---|---|---|
| 每周人工汇总耗时 | 8,12小时 | 4,7小时 | 1,3小时 | 反映数据是否能够自动汇聚 |
| 关键延期平均发现时间 | 5,10天 | 2,5天 | 0.5,2天 | 反映风险是否在里程碑前暴露 |
| 任务状态按期更新率 | 40%,60% | 60%,80% | 75%,95% | 反映维护成本和流程约束 |
| 跨部门依赖可见率 | 20%,35% | 45%,65% | 75%,90% | 反映项目经理是否能看到等待关系 |
| 历史项目复盘可用率 | 低于20% | 30%,50% | 60%,85% | 反映实际数据能否沉淀为组织资产 |
这组数据最值得注意的不是平台一定能把所有指标做到最高,而是指标之间存在关联。若更新率长期低于 60%,任何高级报表都不可靠;若依赖可见率很低,管理层即使每天看到最新进度,也无法解释延期原因。

4. 迁移项目中最容易被低估的成本
迁移成本通常不在导入按钮,而在字段清理和规则重建。旧系统里可能有十种状态表示“进行中”,不同项目的负责人名称格式也不一致,附件路径可能已经失效,历史评论还可能包含敏感信息。
我建议在正式迁移前做一份字段映射表,至少包括旧字段、新字段、转换规则、是否保留历史、是否需要人工确认。对关键项目,先迁移一个只读副本,由项目经理和执行成员共同抽样核对,再决定是否迁移全部历史数据。

六、不同情况下的行动建议:先做什么,再买什么
1. 如果你是小团队,先解决“谁做什么”
小团队不需要一开始就建立复杂的项目治理。建议先统一任务命名、负责人、截止时间和完成定义,再选择操作简单、提醒及时、支持基础看板或日历的工具。
试用时重点看成员是否愿意主动更新。可以用一个真实的一周工作周期测试:周一创建任务,周三调整优先级,周五复盘延期。若全员不需要额外培训就能完成,说明工具与团队习惯较匹配。
- 优先购买:任务、日历、提醒、评论、附件和简单模板。
- 暂缓购买:复杂资源规划、精细工时、过多审批和高级组合分析。
- 必须保留:任务责任人、截止时间和验收标准。
2. 如果你有多个项目,优先解决依赖和资源冲突
多项目团队最容易陷入“每个项目都按时,但整体仍然延期”的困境。原因可能是同一名专家、测试环境或供应商同时被多个项目占用。
这时应优先选择支持项目组合视图、跨项目任务检索、资源负载和里程碑汇总的工具。不要只让每个项目经理把自己的计划做得更细,而要建立统一的资源和状态口径。
试点时,可以把同一名关键成员放入三个真实项目,设置重叠时间,观察系统能否显示冲突、提出调整建议或至少让冲突可见。
3. 如果你是研发团队,先验证需求到发布的链路
研发团队不要只试甘特图。应从一个真实需求开始,走完需求评审、开发、代码或构建关联、测试、缺陷修复、验收和发布。重点观察每一步产生的数据能否连接起来。
对于 100 人以上的研发组织,PingCode 这类面向中大型企业的研发与项目协同平台,可以纳入重点评估范围。它适合验证需求、迭代、研发任务、测试和项目计划之间的关联,也需要结合组织实际确认私有化部署、权限、集成和迁移能力。
如果企业已有 Jira,建议把“迁移后是否还要重复维护”作为核心问题。支持 Jira 平滑迁移只是起点,最终还要验证迁移后的字段、工作流、用户权限和历史数据能否正常使用。对于重视自主可控和国产替代的组织,私有化部署及本地服务能力也应列入采购评分。
4. 如果你是制造或交付团队,先验证资源和外部节点
此类团队应拿一份真实订单或工程项目来测试,重点包含采购交期、供应商交付、现场资源、客户验收和回款节点。不要只录入内部任务,因为外部约束往往才是延期根源。
需要重点确认:是否可以标记外部依赖、是否支持里程碑预警、是否能记录验收资料、是否能让客户只看到授权内容,以及延期后能否快速重排而不破坏历史记录。
5. 如果你正在国产化或系统替换,先做迁移和部署验证
系统替换不应从采购合同签订后才开始准备。建议在招标或比选阶段就要求供应商完成小规模迁移演示,提供脱敏后的历史数据样本,验证项目、用户、字段、附件、评论和权限。
私有化部署尤其要确认升级方式、备份策略、监控能力、故障恢复时间和内部运维责任。很多组织只确认“可以部署在本地”,却没有问清后续升级由谁执行、插件如何兼容、出现故障时谁负责定位。

七、不同方案的取舍:不要追求不存在的“全能工具”
1. 表格方案:灵活便宜,但依赖人工纪律
表格最大的优点是人人会用、修改自由、初期成本低。对于一次性活动、短期计划和人数很少的团队,它仍然有现实价值。
它的短板也很明确:多人编辑容易产生版本冲突,依赖关系难以表达,提醒和权限有限,历史变更不容易追踪,跨项目汇总几乎完全依赖人工。只要项目周期超过一个月、参与人数超过十人,表格的隐性成本通常会快速上升。
2. 轻量任务工具:上手快,但不一定适合复杂治理
轻量工具适合个人和小团队,尤其适合看板式工作、内容排期、日常运营和短周期协作。它们通常在创建任务、评论、提醒和移动端体验方面表现不错。
但如果你需要基线、关键路径、资源容量、复杂权限、审计、私有化部署或深度系统集成,就要谨慎。轻量工具不是不好,而是它的设计目标可能与组织治理不同。
3. 专业项目管理工具:计划能力强,但实施要求更高
专业工具通常提供甘特图、依赖、里程碑、基线、资源、报表和流程配置,适合工程、交付、研发和多项目组织。它们可以把项目经理的经验变成流程,但也会带来配置、培训和运营成本。
实施时要避免一次性配置过多。我的建议是先确定一套最小可行流程,运行四周后再根据真实数据增加字段和规则。工具越复杂,越需要一个明确的内部产品负责人持续维护。
4. 研发协同平台:链路完整,但不应被当作所有业务的通用模板
研发协同平台擅长把需求、开发、测试、缺陷、版本和发布联系起来。对于研发组织,它通常比单纯的任务工具更有价值;但对于纯行政、简单活动或个人计划,完整链路可能显得过重。
因此,即使某个平台在研发管理上能力很强,也应确认它能否适配你的业务,而不是要求所有部门都使用同样的字段、状态和流程。好的组织方案是底层数据统一,业务模板差异化。
| 方案 | 上手成本 | 复杂计划能力 | 组织治理能力 | 典型风险 |
|---|---|---|---|---|
| 表格 | 低 | 低 | 低 | 版本混乱、依赖不可见、汇总耗时 |
| 轻量任务工具 | 低,中 | 中 | 低,中 | 复杂项目扩展不足 |
| 专业项目管理工具 | 中,高 | 高 | 中,高 | 配置过重、成员抵触 |
| 研发协同平台 | 中,高 | 高 | 高 | 研发适配强,非研发场景需模板化 |
| 自建系统 | 高 | 可定制 | 取决于团队能力 | 长期维护、升级和人员依赖 |

八、采购、试用与落地:一套可以直接执行的选型流程
1. 第一步:写出三类真实项目,而不是先收集产品名单
从过去六个月中挑选三个项目:一个按时完成,一个延期明显,一个跨部门依赖复杂。分别记录任务数量、参与角色、关键里程碑、外部约束、延期原因和复盘方式。
这三类项目比产品宣传页更能代表你的真实需求。若一个工具只能在“按时完成且变化很少”的项目中表现良好,它不一定适合组织;真正应该测试的是延期项目和依赖复杂项目。
2. 第二步:建立加权评分,而不是凭演示印象打分
可以使用 100 分制,但权重必须和业务风险相关。研发组织可提高需求到发布链路、缺陷关联和系统集成的权重;交付组织可提高里程碑、外部协作和验收资料的权重;中大型企业则应提高安全、部署和迁移的权重。
| 评分项目 | 建议权重 | 评分问题 |
|---|---|---|
| 计划与依赖 | 20% | 能否表达关键路径、前置条件和延期影响 |
| 执行更新 | 15% | 成员能否低成本更新状态和阻塞原因 |
| 多项目与资源 | 15% | 能否看到跨项目资源冲突和组合进度 |
| 流程与自动化 | 10% | 能否减少提醒、审批和状态汇总的人工工作 |
| 报表与复盘 | 10% | 能否解释延期原因和估算偏差 |
| 安全与部署 | 15% | 是否满足权限、审计、私有化和灾备要求 |
| 迁移与集成 | 10% | 能否迁移历史数据并连接现有系统 |
| 使用体验 | 5% | 成员是否愿意持续使用 |
评分时要把“没有验证”记为未通过,而不是给一个主观分数。尤其是关键路径、迁移、权限和部署问题,不能因为供应商口头承诺就默认满足。
3. 第三步:要求供应商完成四个现场任务
- 延期传播测试:延后一个关键任务,查看里程碑、依赖任务和通知是否变化。
- 资源冲突测试:让同一人或同一角色同时承担多个项目任务,查看是否能识别超载。
- 权限边界测试:让项目成员、部门负责人、外部协作者分别登录,确认看到的数据范围。
- 迁移恢复测试:导入历史项目,检查附件、评论、用户、字段和关联关系,再验证异常数据如何处理。
这四个任务很难靠演示视频提前准备好,能够较真实地反映产品的底层能力。若演示人员总是回到静态页面展示,而不愿意进行现场操作,应该把这一点记录为采购风险。
4. 第四步:用两周试点观察采用率
试点不应只由项目经理使用。至少邀请一名产品人员、一名执行成员、一名测试或交付人员、一名部门负责人共同参与。每个人完成一次真实任务更新,才能判断系统是否真正适合协作。
两周内建议每天记录以下指标:
- 任务按期更新率。
- 阻塞任务的平均发现时间。
- 项目经理人工汇总状态所需时间。
- 成员重复录入相同信息的次数。
- 延期任务是否填写了可分析的原因。
- 会议中用于确认“现在进展如何”的时间。
如果试点后只有项目经理觉得效率提高,而成员仍然在群里报进度,说明工具还没有进入执行链路。若成员愿意更新,但管理层仍需人工汇总,说明报表或数据口径还没有打通。

5. 第五步:计算三年总拥有成本
工具成本至少包含许可证或订阅费、实施配置、数据迁移、培训、管理员投入、集成开发、私有化基础设施和升级维护。只比较第一年报价,容易低估长期成本。
可以使用以下简单公式进行估算:
三年总拥有成本 =
三年软件费用
+ 初始实施与迁移成本
+ 集成开发成本
+ 培训与变更管理成本
+ 管理员与运维投入
+ 私有化环境及备份成本
同时要估算可节省的管理成本,例如每周少做多少小时汇总、少开多少次状态确认会、延期提前多少天发现、减少多少次重复录入。对于项目价值高、延期代价大的组织,风险提前暴露往往比节省几小时录入更重要。
九、上线后的管理:工具买对只是开始
1. 先建立最小规则集
上线初期不要同时启用所有字段、流程和报表。建议先固定五条规则:每个任务必须有负责人,每个关键任务必须有截止时间,每个里程碑必须有验收标准,阻塞任务必须说明原因,计划变更必须留下记录。
这些规则看似简单,却足以改善大部分计划失真问题。运行一个月后,再根据真实数据决定是否增加资源负载、工时、成本或质量字段。
2. 明确谁负责维护计划质量
项目经理负责计划完整性,任务负责人负责状态真实性,部门负责人负责资源冲突,管理层负责优先级取舍。若所有责任都落到项目经理身上,项目经理最终会成为“人工数据录入员”。
组织还应指定工具管理员或流程负责人,处理字段、模板、权限和报表规则。这个角色不一定是技术人员,但必须理解业务流程和数据口径。
3. 把复盘指标控制在少数关键问题上
每次项目结束,不必生成几十页报表。建议先回答五个问题:估算工期和实际工期偏差多少?延期主要发生在哪个阶段?哪些任务长期处于等待?哪些依赖最容易失败?下一次同类项目应如何调整缓冲时间?
当团队能够连续三个项目回答这些问题,工具才真正从记录系统变成组织学习系统。
4. 每季度重新评估工具是否仍然匹配
组织会变化,项目计划工具也需要重新评估。团队规模扩大、业务从单项目变成多项目、研发流程发生变化、合规要求提高,都会改变工具需求。
建议每季度查看一次使用数据:活跃成员比例、任务更新率、逾期任务闭环率、模板复用率、报表访问率和外部系统同步成功率。如果功能使用率持续偏低,不一定说明工具不好,也可能说明流程设计过重。

十、FAQ:关于时间进度计划工具的几个关键问题
1. Excel还能不能继续做时间进度计划?
可以。对于任务少、周期短、参与人少且依赖简单的项目,Excel依然高效。问题不是Excel过时,而是项目复杂度已经超过它的管理边界。当你开始依赖多个版本、人工提醒、跨表汇总和会议确认时,就应该评估更适合协作的工具。
2. 甘特图和看板应该二选一吗?
不应该。甘特图适合看时间、依赖和里程碑,看板适合看流程状态和当前工作。研发团队常常需要两者结合:用看板推动日常执行,用甘特图观察版本和交付节点。
3. 小团队要不要直接购买专业平台?
取决于项目复杂度和未来增长。如果团队人数少但项目涉及客户交付、严格验收、敏感数据或复杂依赖,专业平台仍然有价值。如果只是个人任务和简单活动,先使用轻量工具更合理。不要为未来可能出现的复杂需求,提前承担今天无法消化的实施成本。
4. 选择工具时最容易漏掉什么?
最容易漏掉的是迁移、权限、备份、数据导出和管理员投入。功能演示通常集中在创建任务和查看报表,但真正决定长期成本的,往往是系统替换、组织变更、历史数据和异常恢复。
5. 100人以上的组织应该优先看哪些能力?
应优先看多项目管理、统一权限、基线和变更、资源冲突、数据分析、私有化部署、系统集成及迁移能力。对于研发与交付并重的组织,可以把 PingCode 等面向中大型组织的平台列入试点,但必须用真实项目验证,而不是只看产品介绍。
6. 如何判断成员会不会真正使用?
让执行成员在试点中完成真实任务,而不是由项目经理代录。观察任务更新率、重复录入次数、阻塞原因填写率和会议状态确认时间。如果工具没有减少成员沟通成本,采用率通常很难长期维持。
十一、最终建议:把“工具选择”变成一次计划能力升级
我不建议任何团队仅凭功能数量、界面风格或供应商演示决定采购。真正可靠的选择,应当建立在三个问题之上:你的项目最常在哪个环节失控?哪些信息现在依赖人工拼接?延期提前暴露一天,能为组织减少多少成本?
如果问题只是任务遗漏,就从轻量任务管理开始;如果问题是跨部门依赖,就重点验证甘特图、看板和关键路径;如果问题是多项目资源冲突,就重点验证组合视图和容量管理;如果问题是研发链路断裂,就验证需求、开发、测试、缺陷和发布是否打通;如果问题是国产化、数据安全或系统替换,就把私有化部署、权限审计和迁移演练放在前面。
我最看重的选型标准只有一句话:计划是否能够在变化发生后,仍然告诉团队下一步该做什么、谁需要做、为什么会延期,以及调整会影响什么。
下一步可以直接建立一份真实项目样本,列出任务、依赖、资源、里程碑和历史变更,再邀请两到三个候选工具完成同一套现场测试。用实际数据跑完一次延期传播、资源冲突、权限边界和迁移验证,你会比看几十场产品演示更快找到适合自己的方案。
参考依据可包括 PMI 发布的项目管理与项目组合管理研究、ISO 21502 项目管理指南、企业内部项目交付数据及实际试点结果。对于本文中的对比数值和趋势图,凡标注为示意数据、情景模拟或样本推演的内容,均应在采购决策前替换为本组织的真实测量数据。
常见问题解答(FAQ)
1. 做时间进度计划的工具,应该优先看哪些能力?
我以前选工具时,最容易被漂亮甘特图和功能数量带偏,真正落地后才发现团队仍然靠表格催进度。我想知道,判断一款工具是否适合做时间进度计划,究竟应该看计划计算能力,还是看协作和执行反馈能力?
我的判断是:时间进度工具的核心不是能不能画甘特图,而是计划发生变更后,能不能快速算清楚影响范围。一个只能展示日期的工具,本质上是日历;能处理依赖、基线、资源和变更的工具,才是真正的进度管理系统。
选购时建议按四层能力检查,而不是按功能数量打分: 能力层必须验证的问题不合格的表现 计划建模是否支持任务依赖、里程碑、工作日历和基线日期只能手工填写,前置任务变化后不会联动 执行反馈负责人是否能快速更新完成比例、剩余工时和风险每周仍需项目经理人工收集表格 偏差分析是否能对比计划日期与实际日期只能看到当前状态,看不到延期趋势 协作治理是否保留变更记录、权限和审批痕迹任何人都能改计划,无法追溯原因 我建议做一个两小时的真实场景测试:导入一份包含约100个任务、20个依赖关系、3个里程碑的历史计划,先让一项关键任务延期5个工作日,再观察后续日期、关键路径和提醒是否自动变化。
这个测试比销售演示更有价值,因为演示通常只展示静态计划,不展示混乱的现实变更。如果团队规模较小、任务依赖少,轻量工具反而更合适;如果项目跨部门、延期成本高,必须优先选择具备依赖计算、基线对比和权限审计能力的平台。
我的经验是,计划工具最常见的失败原因不是功能太少,而是更新成本太高,导致两周后没人愿意维护。
2. 甘特图、关键路径和资源负荷,哪一项最值得优先关注?
我在做跨部门项目时,甘特图看起来一切正常,但开发、测试和设计人员却同时被排满,项目还是不断延期。我想弄清楚,工具选型时应该如何判断它是真的能识别关键路径,还是只是把任务画成了时间条?
如果项目存在多团队协作,我会把关键路径和资源负荷放在甘特图之前。甘特图解决的是看得见,关键路径解决的是知道哪里不能晚,资源负荷解决的是判断计划是否真的做得出来。
三者的作用并不相同: 功能回答的问题适合的决策 甘特图任务何时开始、何时结束检查整体节奏和里程碑 关键路径哪些任务延期会直接推动项目延期确定优先级和管理关注点 资源负荷同一人员或团队是否被重复安排调整并行任务、补充资源或改变顺序 一个实用的验证办法是建立三条并行工作流:产品设计、开发和测试,并把测试设置为依赖开发完成。
随后把同一名核心人员分配到三个阶段,观察工具是否提示超负荷,是否能显示资源冲突,以及调整一个任务后关键路径是否重新计算。我见过不少工具把关键路径做成一个醒目的颜色标识,但没有说明计算逻辑。真正可用的能力至少应支持任务依赖类型,例如完成到开始、开始到开始,以及提前量和滞后量;
否则遇到联调、审批、采购等现实流程时,计划会被迫回到手工维护。我的建议是:单团队、短周期项目,可以先看甘特图易用性;跨部门项目要优先验证依赖计算;人员共享严重的组织,则必须把资源负荷作为硬性门槛。不要只问工具有没有关键路径按钮,要用一次延期模拟证明它能否给出正确结果。
3. 如何判断一款进度计划工具是否适合敏捷、瀑布或混合项目?
我所在的团队既有固定交付日期的实施项目,也有需求不断变化的产品迭代,过去用同一种计划方式时总觉得别扭。我担心选了偏传统的工具会拖慢迭代,也担心过于轻量的工具无法管理合同节点和验收日期。
判断适配性时,不要把敏捷和瀑布理解成二选一,而要看工具能否同时管理两种时间尺度:上层是版本、阶段、合同节点和里程碑,下层是迭代、任务、缺陷和每日执行。混合项目最怕的不是方法混用,而是上下层计划互相脱节。
我会用下面的场景测试工具: 项目类型需要验证的能力常见风险 瀑布项目阶段门、基线、审批节点、交付日期变更后无法保留原计划,责任难以追溯 敏捷项目迭代周期、容量、未完成项和版本预测把每项工作强行固定到长期日期 混合项目里程碑与迭代任务之间的关联管理层看不到交付风险,执行层看不到优先级 具体做法是先建立一个季度交付里程碑,再拆成四个两周迭代,并人为加入一个需求变更。
合格的工具应能让新增需求进入待排队状态,同时显示它对版本目标、团队容量和最终里程碑的影响,而不是直接把所有任务日期向后推。在选型上,我更看重是否允许计划粒度逐层展开:管理层看到阶段和里程碑,项目经理看到依赖和风险,执行人员看到本周期可完成的任务。
若所有人都被迫查看同一张复杂甘特图,工具往往会在使用一段时间后失去活跃度。对于以迭代交付为主的团队,容量预测和任务流转比复杂的长期排程更重要;对于固定合同节点的项目,基线、审批和延期留痕不可妥协。混合团队应优先选择两种视图可以共享同一任务数据的平台,而不是购买两个彼此孤立的系统。
4. 2026年选择做时间进度计划的工具,是否应该优先考虑AI功能?
我最近试用过几类带智能排程、风险预测和自动生成计划的产品,发现有些功能很惊艳,但生成的任务依赖和工时估算并不可靠。我想知道,AI在进度管理中哪些场景真的能节省时间,哪些场景只是看起来先进?
我的观点是,2026年选工具不应先问有没有AI,而应先问数据是否足够干净、规则是否可解释、结果是否允许人工复核。没有稳定的任务历史、实际工时和延期记录,AI通常只能生成一份语言流畅但不一定可执行的计划。
我会把智能功能分成三类: 智能场景实际价值验收标准 计划草拟根据目标拆分阶段、任务和里程碑能引用模板和历史项目,且允许批量修改 风险识别发现连续未更新、依赖阻塞和里程碑滑移能说明风险依据,而不是只给出红色预警 进度预测根据实际完成速度估算交付日期能区分计划工时、剩余工时和自然日 会议总结提取决策、行动项和截止日期行动项能回写任务并保留确认记录 测试时不要让AI从零生成一个虚构项目,而应提供一份真实的历史计划,包含任务延期、返工和人员变动,再要求它预测最终日期。
重点观察三点:是否识别关键依赖,是否把休假和非工作日纳入计算,是否能标注不确定性。预测一个单一日期却不展示依据,是我认为的危险信号。还要特别检查数据权限。进度计划通常包含人员投入、客户节点和内部风险,智能功能是否使用外部模型、是否支持关闭训练、是否保留操作日志,都应写进采购评估表。
对管理层来说,AI生成摘要很方便;对项目经理来说,能否追溯原始任务和计算规则更重要。最终建议是把AI当作副驾驶,而不是自动项目经理。优先购买能减少计划录入、风险筛选和会议整理工作的功能,同时保留人工确认、版本对比和一键撤销。若基础任务数据长期不完整,再先进的预测模型也只会把错误更快地传播出去。
文章包含AI辅助创作:如何选择最适合你的做时间进度计划的工具?2026年权威选购指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/124951
读者评论
文中把“有甘特图”和“能做进度管理”区分开,这点很有共鸣。我们之前试用过一个工具,关键任务延期后甘特图确实能改日期,但后续里程碑和负责人完全不动,最后还是项目经理手工排查。试用时主动制造一次延期,比单纯看产品演示更能看出工具是否真的有用。
文中提到中大型组织容易出现“计划语言不统一”,这比工具功能不足更隐蔽。我们曾把“已完成”“已交付”“待验收”都算进度,研发、测试和客户团队各自理解不同,管理层看到的完成率没有可比性。选工具前先拿几个真实项目统一完成率、延期起算日和阻塞标记的口径,确实比先比较报表数量更重要。
