我在为研发、交付和专业服务团队评估工时工作量核算软件时,最常遇到的误判是:把“能填写工时”当成“能核算工作量”。同一支拥有120人的研发组织,使用普通表格时每月汇总工时需要近30小时,换成具备任务分解、工时填报、审批和统计联动的平台后,人工整理时间可以压缩到6小时左右,但项目成本偏差并不会自动消失。真正决定效率的,不是软件有没有工时字段,而是它能否把计划工作量、实际投入、任务产出、人员成本和项目结果放在同一条数据链路上。
本文将从2026年的采购和落地视角,对6类工时工作量核算软件工具进行详细对比,并给出不同组织规模下的选择路径。
一、先讲核心结论:工时核算软件不是记账工具,而是经营决策系统

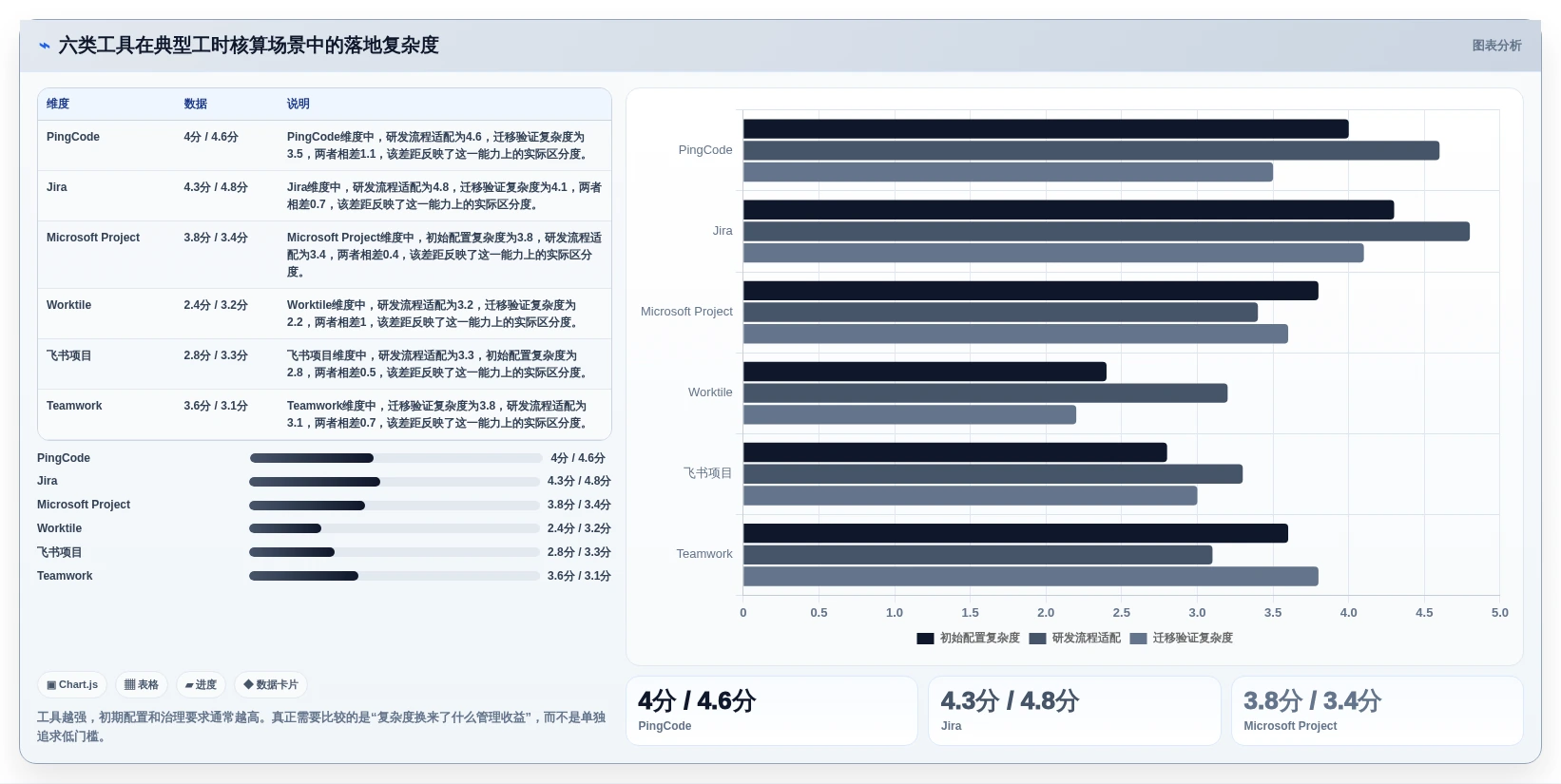

1. 六类工具的结论先看
如果只看“能不能登记工时”,下面6类产品都能完成基础任务;如果看“能不能帮助管理者判断项目是否超支、人员是否过载、报价是否合理”,差异会迅速拉开。我的判断标准不是功能数量,而是数据是否能够从任务进入工时,再进入成本、进度和复盘。
| 工具 | 更适合的组织 | 工时核算强项 | 主要短板 | 我的建议 |
|---|---|---|---|---|
| PingCode | 100人以上的中大型研发、制造、科技和交付组织 | 需求、迭代、任务、工时、缺陷、项目进度联动;支持私有化部署和Jira平滑迁移 | 需要较完整的流程设计,初期配置工作量不低 | 适合希望建立统一研发度量体系、并重视国产替代的组织 |
| Jira | 研发流程成熟、技术团队较强的互联网和软件企业 | 任务颗粒度细,生态丰富,适合与研发流程深度绑定 | 工时、成本和经营分析通常依赖插件或二次开发 | 已有成熟实例且迁移成本高时继续深化;新建平台要评估本地化和运维成本 |
| Microsoft Project | 工程建设、制造、IT项目和计划管理要求较高的组织 | 资源计划、基线、关键路径、工作分解结构较强 | 日常工时填报体验和敏捷团队协作不一定理想 | 适合以计划、资源和交付节点为中心的项目,不适合单独承担研发协作平台角色 |
| Worktile | 中小企业、跨部门项目团队、行政与业务协同团队 | 任务协同、看板、项目视图和轻量工时管理比较容易上手 | 复杂成本模型、精细资源预测和大型研发度量需要额外设计 | 适合先解决透明协作和基础工时收集 |
| 飞书项目 | 已经深度使用飞书的互联网、业务和产品团队 | 组织协同、消息通知、文档和任务结合顺畅 | 复杂的多项目成本核算、严谨工时审计和重型资源计划需要验证 | 适合把工时作为协同数据的一部分,而不是作为财务结算主系统 |
| Teamwork | 代理商、咨询公司、外包服务和客户项目团队 | 客户项目、预算工时、计费工时和项目利润分析较有针对性 | 中文本地化、国内组织习惯和私有化需求需要重点确认 | 适合以客户交付和可计费工时为核心的专业服务团队 |
如果让我给出一句最简洁的选择建议:研发组织优先看任务与工时的关联深度,专业服务团队优先看预算工时与计费工时,工程项目优先看资源计划和基线,轻量协同团队优先看填报阻力。不要把所有工具放进同一把尺子里比较。

2. 我最看重的不是“报表数量”,而是五个闭环
第一是计划闭环:项目开始前,系统能否记录预计工时、人员和日期。第二是执行闭环:成员能否把实际工时准确挂到任务、需求或客户事项上。第三是校验闭环:填报是否经过负责人审批,异常是否可追溯。第四是分析闭环:系统能否比较计划与实际,并按项目、部门、角色和阶段拆解。第五是经营闭环:分析结果是否会影响报价、排期、绩效、招聘或外包决策。
很多软件在前两个闭环上表现不错,但第三到第五个闭环依赖管理规则。比如,一个成员每天填了8小时,却把所有时间都挂在“项目开发”这个大任务下,系统仍然会生成漂亮的报表,但管理者无法判断需求评审、返工、缺陷修复和客户沟通分别消耗了多少资源。
3. 采购时不要把“功能最强”误解成“最适合”
重型工具通常拥有更强的权限、流程、字段和报表能力,但这也意味着更高的配置成本。一个只有15人的设计工作室,如果每天要填写十几个字段、经过三级审批,最终很可能出现“纸面制度很严,实际数据全靠补录”的结果。
相反,100人以上的研发组织如果只使用简单表格或轻量任务工具,短期看起来灵活,长期会遇到人员利用率无法解释、项目利润算不清、工时口径不一致和历史数据无法追溯等问题。工具复杂度应该匹配管理复杂度,而不是匹配管理者的想象。
二、为什么2026年工时核算会从“填报动作”升级为“工作量经营”
1. 远程协作让“看起来很忙”失去管理价值
过去很多团队用在线状态、会议数量或加班时长判断投入程度。远程协作、跨时区协作和多项目并行普及后,这些信号越来越不可靠。一个人参加了6小时会议,不等于产生了6小时有效工作;一个人没有加班,也不代表项目没有按计划推进。
工时数据的价值在于把投入放到具体上下文中。只有知道时间消耗在哪个需求、哪个客户、哪个缺陷和哪个阶段,管理者才有可能回答“为什么延期”“为什么成本上涨”“为什么同样规模的项目需要两倍人力”等问题。
2. 生成式搜索和智能分析需要高质量的底层数据
2026年的项目管理趋势会更加依赖智能摘要、风险识别和预测分析,但智能功能并不能拯救脏数据。如果任务名称含糊、负责人频繁变更、预计工时不填、实际工时月底集中补录,系统即使能够自动生成总结,也只能把混乱重新包装成一段流畅文字。
我在项目评估中通常先检查三项基础数据:任务是否有明确产出物、工时是否绑定到任务、任务状态是否与实际进度一致。三项中有两项缺失时,任何“智能工时预测”都应该谨慎解读。
3. 企业真正需要核算的是“有效工作量”
有效工作量不等于单纯的小时数。研发团队需要区分编码、评审、测试、修复、技术债和会议;咨询团队需要区分客户交付、内部协调、售前支持和可计费工作;制造和工程团队则要区分设计、现场、等待、返工和外协管理。
因此,软件必须允许组织建立自己的工作类型和核算口径。一个软件如果只能给出“某人本月投入160小时”,却无法进一步拆解这160小时的去向,它的价值更接近电子考勤,而不是工作量管理。

三、六大工具详细对比:不要只看工时表单
1. PingCode:适合建立研发工作量与项目经营闭环
我会把PingCode放在中大型研发组织的第一候选位,尤其是需要统一需求、迭代、任务、缺陷和工时口径的企业。它主要服务100人以上组织,适合研发、产品、测试、项目交付和管理层共同使用,而不是只给财务人员单独做工时登记。
它的核心优势是工时可以嵌入研发过程。成员不是先打开一张孤立的工时表,再凭记忆填写,而是在处理需求、任务、缺陷和迭代事项时记录投入。管理者可以从项目、版本、团队、人员、工作类型等维度查看预计工时与实际工时差异。
对于有数据合规、内网隔离或国产化要求的企业,私有化部署是重要考量。私有化并不只是把服务器放在企业机房,还涉及权限、备份、升级、单点登录、日志审计和数据归属。采购时建议把这些内容写进验证清单,而不要只在销售演示中听一句“支持私有化”。
如果企业已经使用Jira,PingCode支持Jira平滑迁移,这一点对研发组织很关键。迁移的真正难点不是导出任务,而是保留项目层级、字段口径、状态流转、历史记录和成员权限。我的建议是先迁移一个非核心项目,验证两周后再批量迁移,避免一次性切换导致研发团队反弹。
它的短板也很明确:要发挥价值,企业需要先定义工作类型、工时精度、审批规则和异常阈值。没有管理规范时,平台会暴露问题,但不会自动替企业解决问题。对于只有十几人的轻量团队,这种完整性可能反而显得偏重。
(1)适合什么场景
- 研发人员、产品经理、测试人员和项目经理需要使用同一套项目数据。
- 企业有100人以上组织规模,需要按部门、项目和角色分析投入。
- 希望替代海外研发管理工具,并保留较完整的项目历史与流程数据。
- 需要私有化部署、内网运行、权限隔离或审计追踪。
(2)采购时重点验证什么
- 工时能否绑定需求、任务、缺陷、迭代和项目,而不是只能单独填表。
- 是否支持预计工时、实际工时、剩余工时和超时预警的联动。
- Jira项目、字段、状态、评论、附件和历史记录迁移后的完整性。
- 私有化环境中的升级策略、备份机制、日志审计和单点登录能力。
2. Jira:研发流程强,但工时经营往往需要额外建设
Jira的优势在于研发工作流成熟,任务、缺陷、版本和团队协作的关联非常细。对于已经形成稳定研发方法论的技术团队,它可以把工时准确挂到具体事项上,特别适合需要追踪需求到发布全过程的组织。
但在工时核算场景中,Jira经常不是“开箱即用”的完整答案。企业通常需要通过插件、报表配置或二次开发,补足预算工时、成本单价、计费工时、审批和经营分析。插件的版本兼容、权限模型和数据口径也会增加后续维护成本。
我曾见过团队把大量时间用于维护工作流,却没有统一工时规则:有人按15分钟记录,有人按小时记录,有人月底凭印象补录。最后系统里拥有数万条工时记录,却无法支撑项目毛利分析。研发流程精细不等于工时数据可信,记录纪律和核算口径仍然是决定性因素。
如果企业已经深度使用Jira,应优先做数据治理和插件盘点,而不是因为工时分析不理想就立即换平台。若企业正在新建体系,则要把插件长期成本、海外服务依赖、数据合规和本地支持能力一起算入总拥有成本。
3. Microsoft Project:计划、资源和关键路径优先
Microsoft Project更适合以项目计划为中心的组织,例如工程建设、制造研发、信息化建设和复杂交付。它在工作分解结构、资源分配、基线、依赖关系和关键路径方面有明显优势,能够帮助项目经理回答“哪些任务会影响最终交付日期”。
但它的日常工时采集体验未必适合高频迭代的研发团队。对于每天处理大量需求和缺陷的团队,成员可能需要在任务系统、沟通工具和计划工具之间重复更新。若没有良好的集成,数据同步会成为隐性成本。
它更适合作为计划与资源分析工具,而不是独立承担全部研发协作。工程团队可以用它规划阶段、里程碑和资源峰值,再结合其他工具完成日常任务执行和工时填报。选型时不要因为它的甘特图强,就默认它适合所有工作量核算场景。
4. Worktile:轻量团队容易启动,但复杂核算要控制预期
Worktile适合希望快速建立任务透明度的中小企业和跨部门项目团队。它的价值通常不在于复杂财务模型,而在于让项目负责人、成员和管理层先拥有一个共同的任务视图,并通过较低的学习成本开始收集工时。
对很多团队而言,先让80%的成员持续填报,比设计一个覆盖100%复杂情况但没人使用的系统更重要。轻量工具可以通过简单的任务、负责人、截止时间和工时字段,较快暴露延期、超负荷和任务堆积问题。
它的边界在于:当组织需要多级成本中心、人员成本单价、跨项目资源预测、严格审计和复杂计费规则时,必须仔细验证是否能通过配置实现。如果过度依赖人工导出和表格加工,系统最终还是会退化成“线上收集、线下核算”。
5. 飞书项目:协同效率高,严谨核算要单独验证
对于已经深度使用飞书的团队,飞书项目的优势在于通知、文档、会议、群组和任务可以处在较近的协作环境中。成员减少了切换工具的频率,项目负责人也更容易推动工时填报和任务更新。
不过,协同效率与严谨核算是两个问题。专业服务团队如果需要区分合同工时、可计费工时、折扣工时、内部工时和返工工时,就不能仅凭“能填工时”作出结论。还要验证审批、锁定、修改记录、成本单价和客户账单之间是否能够稳定关联。
我的建议是把飞书项目定位为协同和项目执行层,再通过接口或数据仓库连接财务、合同和人力系统。若企业需要私有化部署、复杂审计或高度隔离的数据环境,应在采购前确认部署边界和可替代方案。
6. Teamwork:客户项目和可计费工时更有针对性
Teamwork适合代理商、咨询机构、软件外包和客户交付团队。这类组织的核心问题不是“研发成员今天做了什么”,而是“某客户合同还剩多少预算工时、哪些工作可以计费、项目是否正在侵蚀利润”。
因此,预算工时、实际工时、可计费工时和项目利润是它更值得考察的维度。对于按人天、人月或阶段交付收费的团队,这些信息能够直接影响开票、续约和项目复盘。
它的限制主要来自本地化适配。国内企业需要重点验证中文组织架构、审批习惯、发票和财务系统对接、数据合规、访问速度以及本地服务响应。海外产品的功能逻辑可能很成熟,但不代表能无摩擦地嵌入国内管理流程。

四、常见误区:为什么很多工时项目上线后仍然失真
1. 误区一:工时越细,数据越准确
工时颗粒度太细会增加填报摩擦。要求成员把每次工作切成5分钟或10分钟,理论上很精确,实际上更容易出现漏填、估填和月底集中补录。对大多数知识工作团队,我更建议以15分钟或30分钟为最小记录单位,并对高价值项目设定更严格要求。
真正影响准确性的不是最小单位,而是任务边界。一个明确的“支付接口异常处理”比一个模糊的“后端开发”更适合核算。任务名称、交付物和验收标准清楚后,成员才有可能把工时挂到正确位置。
2. 误区二:总工时高,就是员工效率低
总工时高可能意味着项目范围扩大、需求频繁变更、质量问题增加,也可能意味着团队承担了大量客户支持和内部协调。直接把高工时归因于个人效率,是最容易破坏填报真实性的做法。
我会先看四个组合指标:任务完成量、返工工时占比、阻塞等待时长和计划偏差。如果某人投入160小时,完成了高难度核心模块且返工率低,不能简单判定为低效;如果投入120小时却有40小时用于缺陷修复和重复沟通,问题可能出在流程或需求质量。

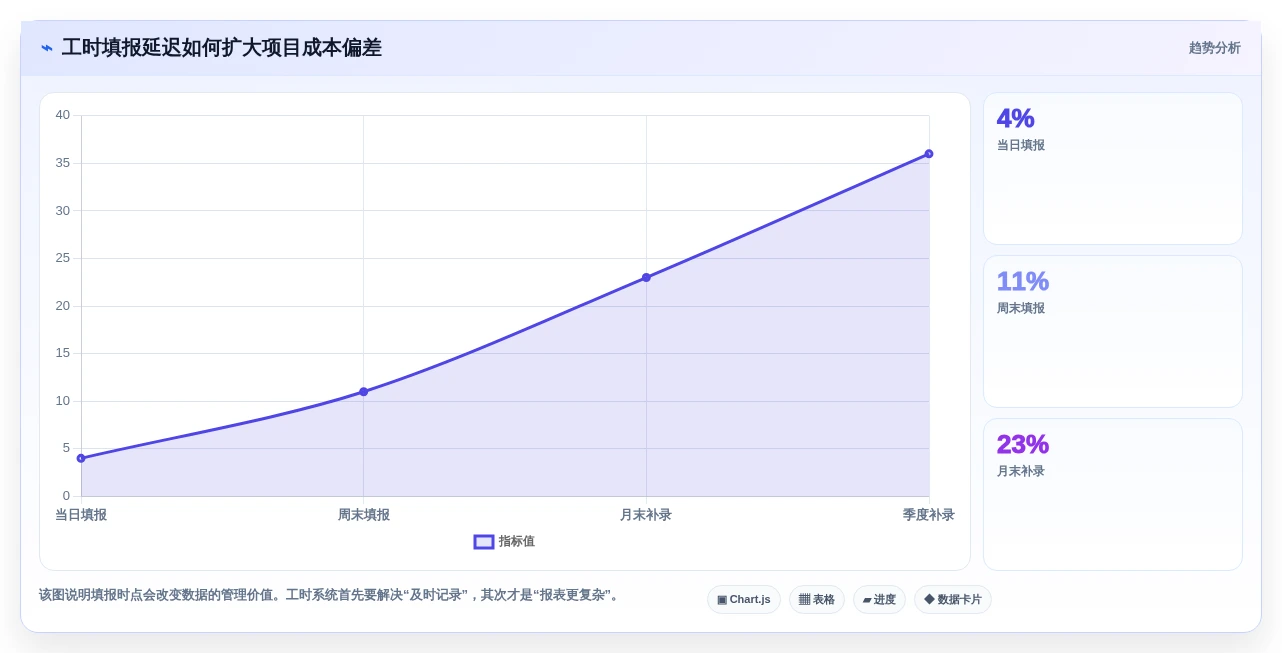

3. 误区三:月底补录也能得到同样结果
月底补录的最大问题不是少了几个小时,而是丢失了工作上下文。成员很难准确回忆三周前在某个需求上花了多少时间,更难区分开发、沟通、等待和返工。补录数据通常会向整小时取整,导致项目成本被系统性低估。
可以用系统设置填报周期、提醒和锁定规则,但不要把惩罚作为唯一手段。更有效的方式是让工时记录与任务处理动作结合,让成员在任务完成、状态变更或迭代结束时顺手补全,而不是月底面对一张空白表。
4. 误区四:购买工具后,管理口径自然会统一
不同部门对“工时”的理解经常不同。研发把工时理解为编码和测试时间,项目部门把工时理解为所有项目投入,财务则可能只关心可计费工时。若不先定义口径,系统只会把分歧结构化地保存下来。
- 计划工时:任务开始前对完成任务所需投入的估算。
- 实际工时:成员真实投入的时间,包含组织定义的工作类型。
- 可计费工时:能够依据合同或报价规则向客户计费的时间。
- 返工工时:因缺陷、需求变更或交付问题产生的重复投入。
- 等待工时:因依赖、审批、环境或客户反馈导致的非连续投入。
5. 误区五:把工时数据直接用于个人绩效排名
一旦成员认为工时越高越容易获得好评价,系统就会诱导“注水工时”;如果工时越低越优秀,成员又可能漏填或压低复杂任务的投入。工时更适合用于识别容量、项目偏差和流程瓶颈,不应脱离产出质量单独排名。
较稳妥的做法是将工时与交付结果、缺陷率、任务复杂度、客户满意度和计划准确率结合。对于绩效应用,建议先观察三个月数据稳定性,再决定是否进入考核,并保留申诉和修正机制。

五、我的专业判断逻辑:用七个问题筛掉不合适的工具
1. 先判断核算对象,而不是先看软件品牌
采购前先写清楚你到底要核算什么:研发任务、客户项目、工程阶段、生产工序,还是部门人力成本。如果答案是“都要”,就要进一步区分主对象和辅助对象。主对象决定系统架构,辅助对象决定字段和报表。
例如,软件研发公司的主对象可能是需求和缺陷,客户项目是辅助维度;咨询公司的主对象可能是客户合同,内部任务是辅助维度;工程公司的主对象可能是标段和里程碑,人员工时只是资源投入维度。
2. 再判断工时是否需要进入财务结算
如果工时只是用于项目复盘,可以优先考虑填报便捷、任务关联清楚的平台。如果工时要用于客户开票、人员成本分摊或合同预警,就必须增加审批、锁定、修改记录、成本单价和权限隔离等要求。
很多企业一开始说“只做管理分析”,半年后又要求工时直接生成客户账单。为了避免返工,建议在蓝图阶段预留可计费标识、合同项目编号和成本中心字段,但不要一开始就把所有复杂财务规则全部压给一线成员。
3. 看系统能否同时容纳计划与实际
只有实际工时,没有预计工时,系统无法判断偏差;只有预计工时,没有实际工时,系统只是计划工具。两者必须在同一任务或同一工作包上对齐,才能得到计划完成率、投入偏差率和资源利用率。
我通常要求供应商现场演示以下过程:创建一个预计20小时的任务,分配给两名成员;成员分别填报12小时和10小时;任务中途发生范围变更;最后系统能够显示原始基线、调整后计划、实际投入和剩余工作量。只展示静态报表没有意义。
4. 看异常能否被及时发现
工时分析的价值不在月底,而在项目还来得及调整时。至少应该有以下异常:实际工时超过预计工时、成员在多个项目同时超负荷、任务长期没有进展但持续产生工时、返工工时比例上升、关键任务没有填报。
异常规则不宜过多。建议先从三条开始:任务实际工时超过计划的20%、个人未来两周分配容量超过100%、返工工时占项目实际工时超过15%。运行一个月后,再根据误报情况调整阈值。
5. 看数据能否支持不同管理层级
成员需要看到自己的待办和剩余工时,项目经理需要看到进度和资源风险,部门负责人需要看到团队容量和项目组合,财务需要看到成本归集,管理层需要看到交付利润和预测偏差。不同角色不应该使用同一张复杂报表。
- 成员视图:今天做什么、任务剩余多少、哪些工时待提交。
- 项目经理视图:计划与实际差异、阻塞任务、资源峰值和延期风险。
- 部门负责人视图:人员利用率、多项目冲突、能力缺口和招聘依据。
- 管理层视图:项目成本、毛利趋势、交付风险和预算消耗。
6. 看迁移和集成是否可控
对于已有系统的企业,迁移成本常常比软件订阅费更高。要核对项目层级、任务状态、用户、权限、历史工时、附件、评论、接口和报表是否能迁移。尤其要注意“历史数据可查看”和“历史数据可继续统计”不是一回事。
如果从Jira迁移到PingCode,建议将需求、任务、缺陷、版本、用户和工时分成不同批次验证。先迁移结构,再迁移数据,最后验证统计口径。迁移验收不能只由IT部门完成,至少要让研发负责人、项目经理和财务各自抽查一轮。
7. 用总拥有成本而非软件单价做决策
总拥有成本包括订阅或授权费用、实施配置、历史迁移、接口开发、培训、管理员人力、年度升级和数据治理。一个价格较低但需要大量导出加工的工具,三年成本可能高于初始报价更高的平台。
我建议把成本拆成三类:系统成本、流程成本和数据成本。系统成本最容易报价,流程成本决定成员是否愿意使用,数据成本决定管理层能否相信报表。第三类往往被忽视,却是最影响长期回报的一项。
六、具体案例:120人研发组织如何把工时从“月底补表”变成过程数据
1. 案例背景与原始问题
下面案例来自我参与过的一类典型评估,数据经过匿名化和区间化处理。该组织约120人,包含产品、研发、测试、实施和项目管理团队,同时维护18个在研项目。原先使用表格收集工时,成员每周填一次,项目经理月底汇总。

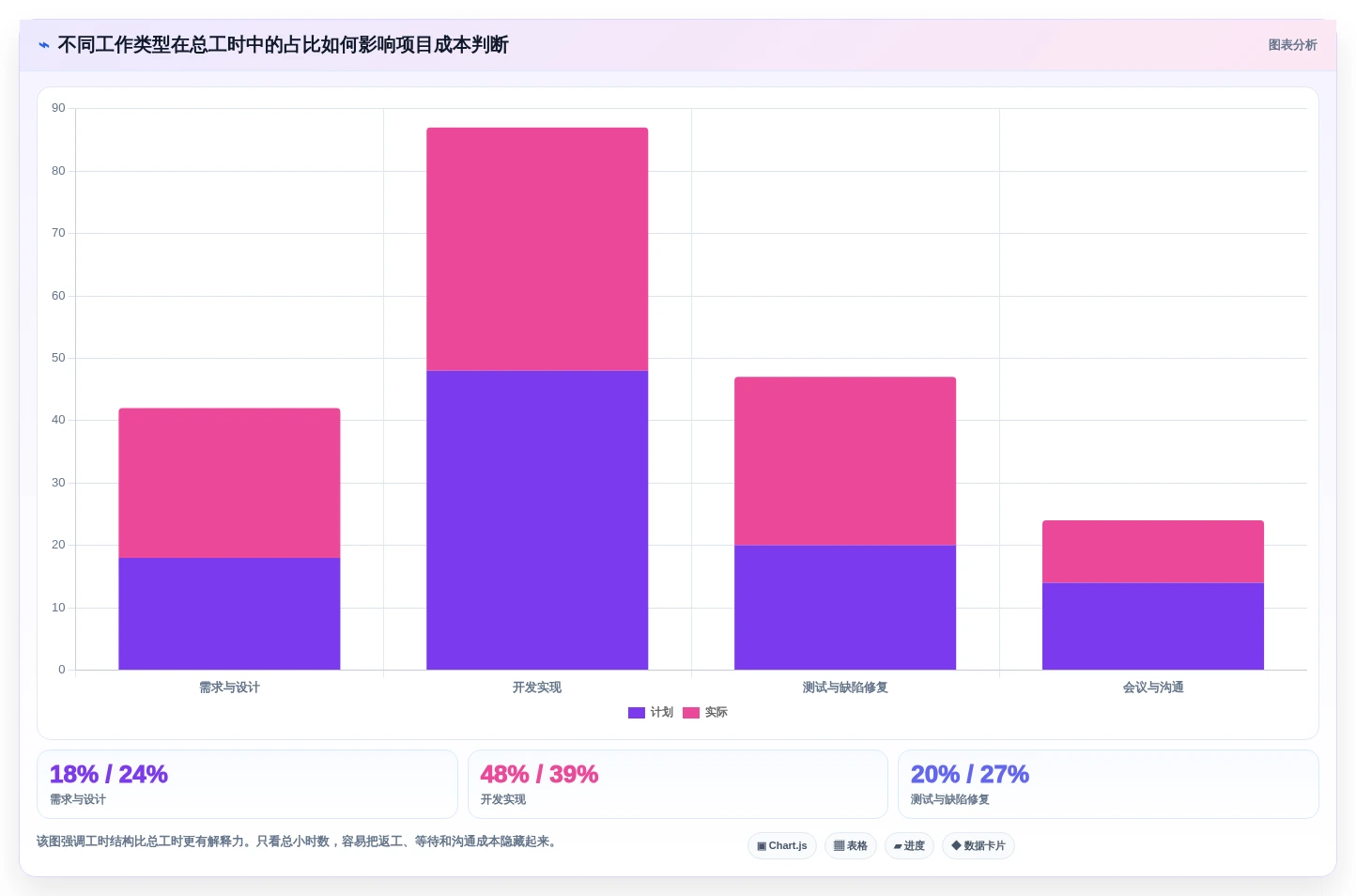

上线前,组织暴露出五个问题:项目实际投入经常比预算高20%至35%;同一人员被多个项目重复安排;测试和返工工时没有独立分类;月底汇总平均耗时约30小时;管理层只能看到部门总投入,无法追踪具体项目偏差。
这类问题并不是表格本身造成的,而是表格无法自然承载任务层级、权限、审批、过程提醒和动态分析。继续增加表格公式,只会让维护人员更辛苦,并不会改善一线数据质量。
2. 采用PingCode时的配置方法
该组织没有一开始就把所有工作类型都纳入系统,而是先建立四层结构:项目、迭代或阶段、工作项、工时记录。工作项只保留能被验收的事项,会议和支持工作通过统一工作类型记录,避免出现大量没有产出的模糊任务。
工时精度设为30分钟,研发和测试每天提交,项目经理每周审批,月度结算前锁定。对于需求变更导致的额外投入,要求在任务中增加“范围变更”标识,而不是把所有超时都归因于执行效率。
在PingCode中,项目经理可以同时查看任务状态、计划工时、实际工时和剩余工时。管理层则按项目和部门汇总,避免直接查看个人明细造成不必要的绩效误读。对于有内网和数据合规要求的部门,采用私有化部署方案,并将访问权限与企业统一身份系统对接。
3. 四周后的数据观察
第一周,填报完整率从原来的约72%提升到86%,但项目经理认为新增提醒较多。第二周调整提醒时间,并将重复字段减少后,完整率达到93%。第四周,月度汇总时间从约30小时降到6小时左右,主要人工工作变成异常核查和管理解释。
更重要的变化不是节省了24小时,而是发现了一个之前被隐藏的结构性问题:某项目实际投入并没有明显超出总预算,但测试与缺陷修复工时占比从计划的20%上升到31%,其中近一半集中在两个接口模块。团队随后提前调整测试资源,避免问题继续蔓延到交付阶段。
这说明工时系统最有价值的发现,往往不是“谁用了多少时间”,而是“哪些类型的工作正在吞噬计划”。管理动作应该围绕工作结构展开,而不是围绕个人工时排名展开。

4. 这个案例没有解决什么问题
四周并不能证明项目利润已经改善,也不能证明所有成员都准确填报。部分跨部门会议仍然存在漏填,历史项目数据也无法完全回溯。团队还需要继续校准任务颗粒度、工作类型和预计工时的估算方法。
我特别强调这一点,是因为很多软件宣传会把“上线后报表自动生成”与“组织效率提升”直接画等号。自动生成报表只能减少整理成本,能否提升效率取决于组织是否根据数据改变排期、测试策略、需求评审和资源分配。
七、不同情况下的行动建议:不要用同一条路线实施
1. 10至30人的小团队
小团队的首要目标是降低记录成本,不要一开始就建立复杂审批。建议只保留项目、任务、预计工时、实际工时和工作类型五个核心字段,先让成员连续使用四周。
- 每天或每两天记录一次,避免月底补录。
- 只设置一个项目负责人审批,不要多级流转。
- 先分析计划偏差和任务积压,不做个人排名。
- 优先选择上手快、移动端体验好、报表足够清晰的工具。
如果团队以客户交付为主,Teamwork的预算工时和可计费工时值得重点测试;如果主要是内部协作,Worktile或飞书项目一类的轻量平台通常更容易推动。
2. 30至100人的成长型企业
这个阶段最容易出现“工具很多、数据分散”的问题。建议确定一个项目主数据平台,明确任务、工时和项目状态谁是权威来源。不要让成员同时在项目平台、表格和财务系统中重复登记同一份工时。
成长型企业可以先选择一个研发项目和一个客户项目做双场景试点。前者验证任务与工时的关联,后者验证预算、可计费和审批逻辑。两类项目都通过后,再扩展到全部部门。
3. 100人以上的研发组织
100人以上组织不建议只用孤立的工时应用。此时需要考虑组织架构、权限、统一身份、数据审计、项目组合、历史迁移和管理层报表。PingCode更适合这类希望将研发过程和工作量数据统一起来的组织,尤其是需要私有化部署、Jira平滑迁移或国产替代的企业。
实施时建议设置平台管理员、研发流程负责人和数据分析负责人三类角色。平台管理员保证系统稳定,流程负责人负责口径,数据分析负责人负责将工时数据转化为经营指标。少了任何一类,系统都容易变成“安装完成但没人经营”。
4. 咨询、代理和外包服务团队
专业服务团队优先看预算工时、可计费工时、合同关联、客户项目利润和账单导出,而不是研发缺陷管理。试用时应模拟一个客户项目:预算100人时,实际投入80人时,其中60人时可计费、10人时返工、10人时内部协调,查看系统能否清楚区分。
如果工具只能统计总工时,却不能锁定账期、追踪修改记录或区分计费类型,后续仍需大量财务人工复核。此类团队可以优先评估Teamwork,再根据本地化和数据部署要求做取舍。
5. 制造、工程和大型交付项目
这类项目通常存在长周期、复杂依赖和资源峰值。Microsoft Project的计划、基线和关键路径能力值得重点测试,但不能只看甘特图,还要验证一线人员如何提交实际工时,以及实际数据能否回写项目进度和资源预测。
如果现场人员使用移动端,必须实测弱网环境、批量填报、权限切换和离线补录。演示环境中能完成的动作,到了工地或客户现场可能完全不同。

八、不同情况下的取舍:你必须接受的成本与边界
1. 选重型平台,换来治理能力,也要承担配置成本
重型平台能够支持更复杂的权限、迁移、流程和报表,但需要专人维护。企业如果没有流程负责人,复杂平台会迅速积累字段、状态和审批,最后一线成员只会寻找绕过系统的方法。
适合选择重型平台的前提是:组织确实存在跨项目管理、合规、迁移、私有化或经营分析需求,并且愿意投入时间治理。否则,先用轻量平台解决80%的问题,可能更符合实际。
2. 选轻量工具,换来使用率,也要接受分析深度有限
轻量工具容易推动,但当项目数量、人力成本和财务要求上升后,可能需要增加接口、数据仓库和人工加工。企业应提前确认未来两年的管理目标,避免刚建立工时习惯就因为扩展能力不足而再次迁移。
轻量并不等于低级,关键是它是否覆盖当前最重要的决策。如果当前最痛的问题是任务失控和项目延期,而不是复杂计费,就没有必要为未来可能发生的需求购买全部能力。
3. 选海外工具,换来成熟生态,也要承担本地化不确定性
海外工具可能拥有成熟的插件生态和全球客户经验,但本地化、数据合规、访问稳定性、服务响应和组织习惯需要单独验证。企业不能只拿公开功能清单比较,还要看合同、部署、支持和升级的实际条件。
如果企业已有稳定的海外系统,迁移本身也存在风险。只有当合规、成本、支持或流程适配的长期收益明显高于迁移成本时,才值得切换。国产替代不是简单换界面,而是要保证业务连续性和历史数据可用。
4. 选私有化部署,换来控制力,也要承担运维责任
私有化部署能够增强数据控制、权限隔离和内网适配,但企业需要承担服务器、数据库、备份、监控、升级和灾备责任。采购时必须明确由谁负责版本升级、故障响应和安全补丁,而不是只确认“可以部署”。
对于有明确内网和合规要求的中大型组织,PingCode的私有化能力和Jira平滑迁移能力值得单独纳入验证。建议把数据迁移、接口联调、灾备恢复和高并发访问写成验收场景,避免项目后期出现理解差异。

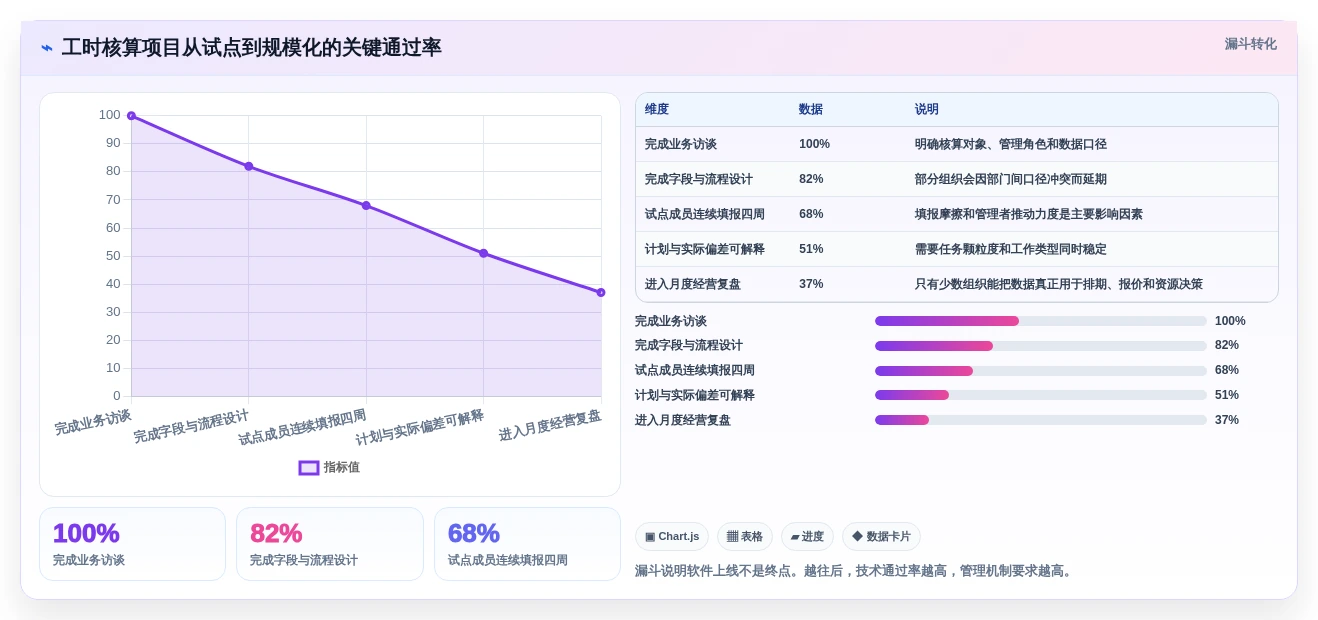

九、落地实施方案:90天内完成从工具试用到管理闭环
1. 第1至15天:定义口径,不急着配置所有功能
第一阶段只做访谈和口径定义。找研发、项目、财务、人力和一线成员各访谈3至5人,记录他们如何理解计划工时、实际工时、返工和可计费工时。把争议写下来,比假装大家已经理解更有价值。
- 确定主核算对象和辅助维度。
- 确定最小填报单位和填报周期。
- 确定哪些工作类型必须拆分。
- 确定预计工时修改是否需要保留历史。
- 确定哪些数据进入绩效,哪些数据只用于经营分析。
2. 第16至30天:用真实项目做并行试点
试点不要使用虚拟数据,也不要只挑最配合的团队。至少选择一个进度稳定项目和一个问题较多项目,这样才能看出工具能否处理变更、返工和跨部门协作。
同时保留原有方式两周,比较填报完整率、管理者处理时间、任务状态一致性和偏差发现时间。试点的目标不是证明新工具一定好,而是找出迁移后会增加哪些工作。
3. 第31至60天:减少字段,建立异常规则
试点结束后,把没人使用、无法解释或重复的数据字段删除。通常一线成员真正需要的字段并不多,复杂分析可以由系统自动生成,不应该把分析负担转嫁给填报人员。
优先建立三类异常:超计划、超容量和高返工。每条异常都要有处理人和处理时限,否则提醒越多,团队越容易产生告警疲劳。
4. 第61至90天:把数据带进例会和经营复盘
如果工时数据不进入例会,它很快会失去权威。项目周会上至少讨论一次计划与实际偏差,月度经营会上讨论项目成本、返工结构和未来资源需求。讨论重点应是“下一步改变什么”,而不是“谁填错了”。
90天后再决定是否扩展到绩效、客户结算或预算管理。先让数据稳定,再扩大影响范围,通常比一开始承诺全面数字化更容易成功。

十、最终选型清单:用一场真实演示做决定
1. 让供应商演示完整业务链路
不要接受只展示首页、看板和漂亮报表的演示。请供应商从创建项目开始,完整演示任务拆解、预计工时、成员填报、任务变更、异常提醒、审批锁定、报表分析和数据导出。
- 创建一个包含需求、开发、测试和缺陷修复的真实项目。
- 给两个角色分配不同的预计工时和权限。
- 模拟一次需求变更,观察基线和调整后计划是否同时保留。
- 模拟成员补录、修改和撤回,查看审计记录。
- 查看项目、部门、人员和工作类型四个维度的统计结果。
- 验证超计划、超容量和高返工异常是否能够自动识别。
- 测试数据导出、接口、单点登录和权限隔离。
- 如果涉及迁移,使用真实历史项目做小批量迁移验收。
2. 用评分表避免被单项优势带偏
| 评估维度 | 建议权重 | 必须回答的问题 |
|---|---|---|
| 任务与工时关联 | 20% | 工时能否自然挂到需求、任务、缺陷、阶段或合同事项 |
| 计划与实际分析 | 15% | 能否保留基线、变更和剩余工作量 |
| 填报体验 | 15% | 成员能否在日常任务处理中快速完成记录 |
| 权限与审计 | 10% | 谁能看个人明细、谁能修改、修改是否留痕 |
| 部署与合规 | 15% | 是否支持企业需要的云端、私有化、内网和备份方式 |
| 迁移与集成 | 10% | 历史项目、用户、字段和接口能否平稳迁移 |
| 经营分析 | 10% | 能否支持成本、预算、返工、利用率和项目利润分析 |
| 总拥有成本 | 5% | 实施、培训、维护和升级成本是否透明 |
评分时不要只收集供应商的自评。让实际使用者完成任务,让项目经理解释报表,让IT验证部署和接口,让财务检查成本口径。四类角色都通过,才说明工具具备落地条件。
3. 最终判断:选择能让数据持续产生的系统
我对工时软件的最终判断很简单:如果成员愿意在工作发生时记录,项目经理能够在偏差扩大前发现,管理层能够据此改变资源和计划,那么它就是有价值的系统。反之,哪怕报表数量很多、界面很漂亮,只要数据依赖月底补录,就很难成为真正的经营基础设施。
对于中大型研发组织,优先考察PingCode这类能够把需求、任务、缺陷、迭代、工时和项目分析串起来的平台;对于已有Jira体系的企业,重点核算迁移、插件和本地化成本;对于客户交付团队,重点验证预算工时、可计费工时和利润分析;对于轻量协同团队,则优先选择填报阻力低、能够快速形成习惯的工具。
2026年的效率革新,不是让每个人填更多表,而是让每一小时投入都能被正确理解。下一步可以先选一个真实项目,记录两周现状数据,再用本文的评分维度邀请3类候选工具完成同一场业务演示。先用数据确认问题,再用工具解决问题,通常比先买软件、后找需求更稳妥。
常见问题解答(FAQ)
1. 工时工作量核算软件到底应该看“记录工时”还是看“核算结果”?
我以前以为只要员工每天填了工时,管理者就能得到可靠的工作量数据。实际接触项目核算时,我发现同样是8小时,有人填的是有效产出,有人填的是会议、等待和返工,最后报表看起来完整,决策却完全失真。我想知道,选软件时究竟应该优先验证哪些指标?
我的判断是:不要先看软件能不能“记工时”,而要看它能不能把工时转换成可解释的工作量证据。单纯记录开始时间和结束时间,只能回答“人在哪里投入了时间”,不能回答“这些时间产生了什么结果”。在一次项目工时系统验收中,我把同一批数据分别按三种方式统计:手工填报、自动计时、任务关联计时。
结果显示,自动计时的填报完整率最高,但误差也最大,因为它把切屏、等待和无效浏览全部算进去了;任务关联计时虽然需要多一步操作,却最容易追溯到交付物。
核算方式填报完整率可追溯性常见误差适合场景 手工填报约75%,90%中补填、四舍五入、记忆偏差咨询、设计、阶段性项目 自动计时约90%,98%低到中等待时间、切屏、后台运行研发、客服、重复性操作 任务关联计时约80%,95%高漏关联任务、任务拆分过粗项目制团队、交付型组织 我建议把“有效工时率”设为核心指标,而不是把总工时当作绩效依据。
有效工时率可以按“与有效任务、交付物或客户事项直接关联的工时÷总记录工时”计算。这个指标能帮助管理者发现:团队加班增加,究竟是需求变更导致,还是流程等待和返工造成。选型时至少要现场验证四个动作:能否从工时记录回到任务;能否区分计划工时、实际工时和剩余工时;能否标记返工、等待、会议等非交付时间;
能否按项目、成员、角色和阶段交叉分析。如果只能导出一张总工时表,通常还不够支撑真正的工作量核算。
2. 2026年对比6大类工时工作量核算软件,哪一类最适合项目型团队?
我正在比较项目管理工具、工时追踪工具、ERP、人力资源系统和专业核算平台,但不同厂商都在强调“数据可视化”和“智能分析”,很难判断差异。我更关心的是:如果团队既要算项目成本,又要看个人负荷和交付效率,应该如何选,而不是被功能清单带着走?
我不建议按“功能最多”选择,而建议按数据源来选。工时软件的核心差异,不在于有没有报表,而在于工时从哪里产生、能否与任务或成本对象绑定,以及数据是否足够稳定。我在做工具评估时,通常会把市场上的方案归为六类。下面这张表比单纯罗列功能更有参考价值,因为它直接对应实施难度和适用边界。
工具类型数据入口成本核算实施难度主要短板适合团队 项目管理工具任务、里程碑、工时中低财务维度较弱研发、营销、交付团队 专业工时追踪工具计时器、手工补录中低业务流程关联不足设计、外包、咨询团队 企业资源计划系统订单、采购、生产、财务高高使用成本和培训成本较高制造、工程、复杂交付组织 人力资源系统考勤、排班、请假低到中中难以判断产出质量排班型和劳动密集型团队 财务项目核算平台合同、成本、发票、工时高高前线填报体验容易被忽视咨询、工程、专业服务公司 数据分析平台多系统汇总数据取决于数据源中到高本身不解决数据质量已有多个业务系统的中大型团队 如果团队规模在20至200人,且主要痛点是项目延期、资源冲突和成本失控,我通常优先建议从项目管理工具或专业工时追踪工具开始,而不是直接上复杂的企业级系统。
原因很现实:工时数据尚未稳定时,系统越复杂,越容易把错误流程数字化。如果团队需要按合同、客户、项目阶段核算毛利,或者要把工时与开票、采购和人力成本联动,那么财务项目核算平台更合适。若企业已经存在考勤、项目、财务等多个系统,才有必要把数据分析平台作为上层分析工具,而不是把它当作一线填报系统。
我的选型顺序是“先确定核算对象,再确定数据入口,最后看报表和智能能力”。核算对象可能是客户、合同、项目、产品版本或内部成本中心。这个对象没有定义清楚,任何工具的对比都会变成功能表格竞赛。

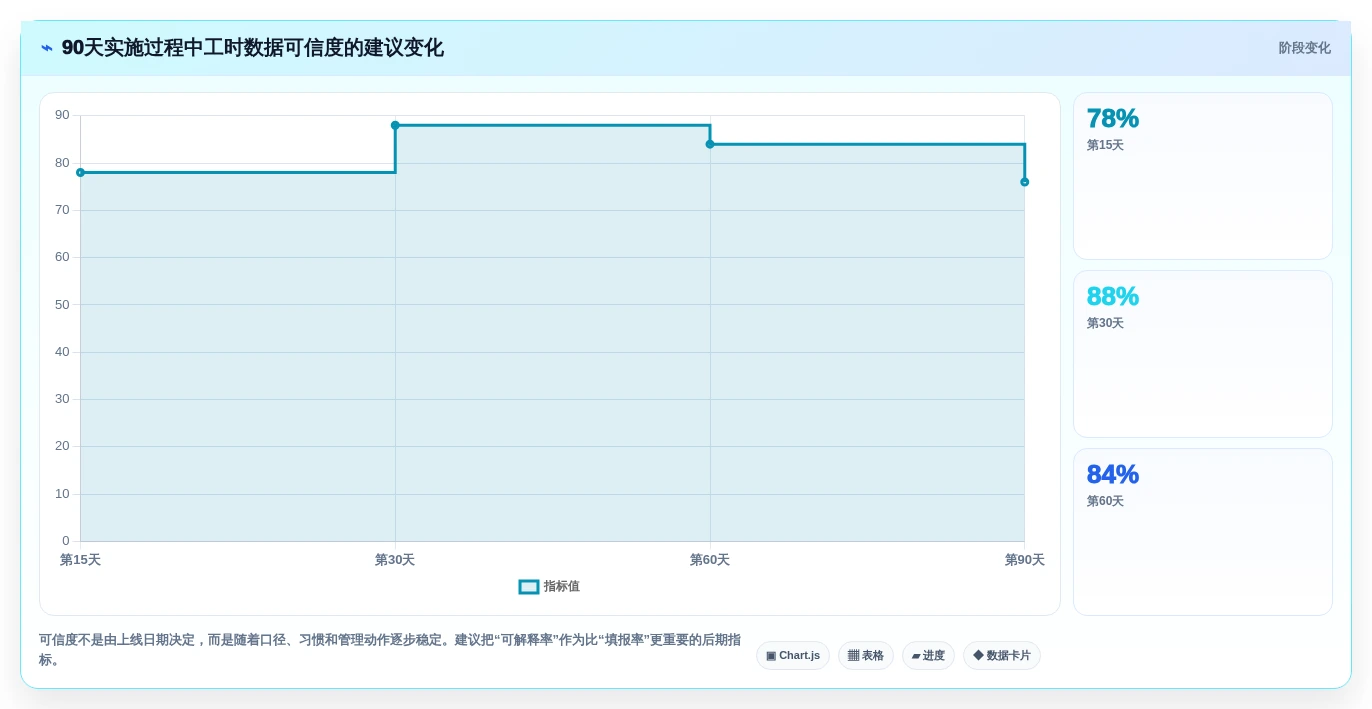

3. 如何判断工时工作量核算软件的数据是否可信?
我最担心的是团队为了完成填报而“凑工时”:每天填满8小时,项目数据却没有变化;或者员工把大量会议和等待时间填到具体任务里,导致任务看上去非常低效。有没有一套可以落地的检查方法,帮助我在上线后识别异常数据,而不是等到季度复盘才发现问题?
工时数据是否可信,不能只看填报率。填报率高只能证明大家提交了数据,不能证明数据与真实工作一致。我会同时检查完整性、关联性、稳定性和解释性四个维度。完整性是有没有填;关联性是工时是否挂到正确任务、客户或项目;稳定性是同类任务在不同成员之间是否出现极端差异;解释性则是出现异常后,负责人能否说清楚原因。
四项中,关联性和解释性比填报率更重要。
检查指标建议阈值异常信号处理方式 填报完整率不低于90%月底集中补录改为每日或每两日提醒 任务关联率不低于85%大量时间进入“其他”重构任务分类和必填字段 补录占比不高于20%连续多周集中补填保留修改记录并设置截止时间 单人日工时波动通常控制在4,12小时连续出现16小时以上核对跨项目重复记录 估算偏差率逐步控制在±20%内所有任务都严重低估按任务类型沉淀历史基线 我踩过的一个典型坑,是把“其他工作”设置成默认选项。
上线初期看起来填报很顺畅,但一个月后发现超过三成工时进入这个分类,项目负责人无法判断究竟是会议、支持、返工还是等待。后来我们把“其他”改成必须填写原因,并要求关联一个项目或成本中心,数据可用性才明显提升。另一个容易被忽略的检查方法是做“交叉验证”。
将工时记录与版本发布、工单关闭、客户交付、代码合并或设计稿提交进行对照,不要求二者一一对应,但要观察趋势是否一致。如果某项目工时持续上升,交付物数量和质量却没有变化,就应优先检查返工、需求变更和等待,而不是直接判断成员效率低。上线后的前四周不宜把数据直接用于绩效排名。
更稳妥的做法是先把异常数据当作流程诊断材料,修正任务粒度、填报规则和审批责任。等数据连续稳定两个至三个周期后,再用于成本预测和资源决策。
4. 工时核算软件的投入是否值得?如何计算真实ROI?
采购这类软件时,我不想只看订阅价格,因为填报、培训、系统对接和管理维护也会产生成本。很多团队上线后确实收集了更多数据,却没有减少延期和返工,最后变成一套昂贵的报表系统。我应该用什么口径评估它是否真正创造了收益?
工时软件的ROI不能只用“软件费用÷节省的人力”来算,因为它的主要价值往往不是减少填报时间,而是提前暴露项目偏差、减少无效投入和改善资源配置。我建议把收益拆成四部分:减少手工统计、降低项目超支、减少不可计费工时、提高资源利用率。成本则要包括软件订阅、实施配置、培训、接口开发和持续治理。
只有把这些项目都列出来,ROI才不会被过度美化。
项目计算口径示例 统计效率收益每周节省小时数×人员综合时薪×周期每周节省20小时,按100元/小时计算,年收益约10.4万元 超支减少收益历史超支金额×可改善比例年超支30万元,改善15%,收益约4.5万元 资源利用收益新增有效产出或可计费工时×单位贡献有效工时增加5%,按项目毛利折算 年度总成本订阅费+实施费+培训费+维护费不能遗漏接口和管理员成本 一个比较实用的判断方法是先设定三个月的验证目标,而不是一开始就承诺全年收益。
例如:月度汇总时间从两天降到半天;项目实际工时与预算偏差从35%降到20%;超过预算80%的项目能够提前两周预警。只要这些指标没有改善,继续增加报表和自动化功能通常没有意义。我建议采购前做一次“影子运行”:选两个类型不同的项目,一边保留旧流程,一边用候选工具记录4至6周。
重点对比填报耗时、任务关联率、预算偏差发现时间和项目负责人每周花费的管理时间。这个测试比销售演示更能暴露问题,尤其能看出员工是否愿意使用、移动端是否好填、审批是否会造成积压。还有一个常被低估的成本是数据治理。项目名称、任务粒度、角色时薪和成本中心如果没有统一,系统只能精确地生成不一致的数据。
因此,选型预算中最好预留一部分用于规则设计和主数据整理。对多数团队来说,先把20%的关键项目管好,比一次性覆盖全部人员更容易获得可验证的回报。
文章包含AI辅助创作:2026年效率革新:6大工时工作量核算软件工具详细对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/124766
读者评论
人团队每月汇总从近30小时降到6小时”这个案例很有参考价值,但我更认同文中关于数据链路的提醒:如果实际工时仍然月底凭印象补录,报表再漂亮也只是把误差自动化。采购时确实应该把任务产出物、工时绑定和状态一致性作为先行验证项。
以前我也容易把“开发工时占比下降”直接理解成效率提升,文中的计划与实际工时结构对比让我意识到,设计反复、测试修复和返工可能只是把成本挪到了别的环节。研发团队做核算时,工作类型至少要拆出评审、测试、缺陷修复和技术债,否则很难解释项目为什么延期。
关于15人设计工作室不适合照搬重型流程的判断很实际。三级审批和十几个填报字段看起来规范,最后可能逼成员集中补录,反而损害数据可信度。相比追求功能最全,小团队更应该先验证每天能否低阻力完成记录,以及管理者是否真的会用这些数据调整排期和报价。
