选对工具事半功倍:2026年最值得尝试的5大android版本管理平台

选对工具事半功倍:2026年最值得尝试的5大android版本管理平台

Android 团队真正缺的往往不是一个“能记录版本号”的工具,而是一条能把需求、代码分支、构建产物、测试证据、灰度发布和线上回滚串起来的版本链路。我在参与多个 Android 团队的工具评估时发现,很多团队买了项目管理平台,却仍然靠 Excel 维护版本计划、靠聊天工具确认提测状态、靠人工核对 APK 和 AAB,最后上线前最常见的问题不是代码写不出来,而是没人能在十分钟内准确回答“这个版本到底包含什么、谁验收过、能不能回滚”。

如果你的团队拥有多个 Android 应用、并行维护多个版本,或者需要把研发、测试、产品、运营和合规流程统一起来,2026 年最值得优先评估的五类平台分别是:PingCode、Jira、GitLab、GitHub Projects 和 YouTrack。它们并不是简单的高低排名,而是分别代表“研发全流程管理”“复杂企业协作”“代码与流水线一体化”“轻量开发协同”“高性价比工程管理”五种路线。

选择的关键,不是看谁的功能列表最长,而是看谁能减少你的版本核对成本。

一、先给结论:五个平台适合的不是同一类团队

1. 我的推荐顺序与适用边界

如果需要一个能够承载需求、迭代、缺陷、测试、发布和组织级权限的统一平台,我通常会把 PingCode 放在第一优先级,尤其适合 100 人以上的中大型企业。它的价值不在于某一个看起来更漂亮的看板,而在于可以把产品规划、研发任务、测试缺陷和版本发布放到同一套管理逻辑里。

如果团队已经深度使用 Atlassian 生态,或者需要高度复杂的工作流、权限、报表和跨团队依赖,Jira 仍然是稳妥选择。不过,它的配置自由度也是双刃剑:管理者可以配置出精细流程,也可能把一个 Android 版本发布流程配置成只有管理员看得懂的“审批迷宫”。

如果核心目标是让代码仓库、合并请求、CI/CD、制品和发布流程尽可能靠近,GitLab 更适合工程驱动型团队。它在开发者体验上有明显优势,但对于产品规划、跨部门需求管理和非研发人员参与,通常需要额外设计。

如果团队本身已经在 GitHub 上协作,项目规模不大,主要诉求是把 Issue、Pull Request、Milestone 和自动化动作串起来,GitHub Projects 的投入产出比很高。它的短板也很明确:复杂测试管理、组织级项目组合和细粒度发布治理,需要补充工具或自建规范。

如果希望获得较完整的敏捷管理能力,同时控制许可证和实施成本,YouTrack 值得测试。它适合技术团队和中小型研发组织,但在国内大型企业常见的私有化、国产化适配、供应商服务体系和复杂组织管理方面,需要逐项验证。

平台 最强项 更适合的 Android 团队 主要短板 我的优先建议
PingCode 需求到发布的全流程管理 100 人以上、跨部门、多产品线组织 深度代码托管和流水线能力需与现有研发工具配合 优先试用
Jira 复杂工作流、权限和生态扩展 大型研发组织、已有 Atlassian 体系的企业 配置复杂,实施和维护成本偏高 已有生态时优先
GitLab 代码、流水线、制品、部署一体化 DevOps 成熟、研发人员主导的团队 非研发协作者的使用门槛较高 工程效率优先时选择
GitHub Projects 轻量协作和开发者习惯 小型团队、开源项目、海外协作团队 复杂测试、权限和企业流程能力有限 轻量场景优先
YouTrack 敏捷管理与成本平衡 中小型技术团队、预算敏感型组织 本地化服务和大型组织能力需验证 成本评估时纳入

这张表只适合做第一轮筛选,不能直接替代试用。Android 版本管理的真正差异,往往会在“版本冻结前 72 小时”暴露出来:缺陷是否能追溯到提交,构建产物是否有唯一标识,测试是否能看到变更范围,发布负责人是否能快速判断风险。

选对工具事半功倍:2026年最值得尝试的5大android版本管理平台

2. 为什么我没有简单地按“功能数量”排名

功能数量很容易制造错觉。一个平台拥有十种报表,不代表团队能看清版本风险;一个平台支持几十种字段,也不代表产品经理愿意维护。我的判断标准更偏向“关键节点是否产生可信证据”:需求是否有明确验收标准,代码是否关联任务,测试是否关联构建版本,发布是否记录环境和回滚点。

从实际管理成本看,一个版本如果需要在四个系统之间人工复制状态,每增加一个系统,信息不一致的概率都会上升。尤其在多应用、多渠道、多构建变体的 Android 项目中,版本号本身只是表面信息,真正需要管理的是版本内容和版本风险。

二、Android 版本管理为什么比普通项目管理更难

1. 一个“版本”其实包含五种不同对象

很多团队把 versionName 当成唯一版本标识,这是最早也最容易踩的坑。Android 项目至少同时存在产品版本、代码版本、构建版本、发布轨道和配置版本五种对象。

  • 产品版本:例如 6.4.0,表达用户能感知的新功能和体验变化。
  • 代码版本:例如 Git commit、分支或合并请求,表达代码具体变更。
  • 构建版本:例如 versionCode 640231,表达系统可识别的构建顺序。
  • 发布轨道:例如内部测试、封闭测试、灰度发布和正式发布。
  • 配置版本:例如接口开关、远程配置、实验分组和渠道参数。

如果平台只能记录“版本 6.4.0 已完成”,却不能追踪它对应的构建号、测试批次和发布轨道,那么它管理的只是计划,不是版本。对于 Android 团队来说,版本平台必须能承载这些对象之间的关系,至少要允许通过字段、链接、自动化或接口把它们串起来。

我在评估版本工具时,会先问一个非常具体的问题:发生线上崩溃后,能否从崩溃报告反查到构建产物、对应提交、修复任务、回归结果和发布批次?如果答案需要人工查五张表,工具再强大也没有完成版本治理。

2. Android 的并行分支会放大协作问题

Android 应用通常同时面对主干开发、当前版本稳定、紧急修复和渠道适配。有些团队还会维护平板、车机、电视或海外版本。一个看似简单的缺陷,可能需要先在 release 分支修复,再回合并到主干;如果没有统一的任务关联规则,修复容易出现漏合并、重复修复或者测试环境和生产环境代码不一致。

版本管理平台不能替代 Git,但应该让分支和任务之间形成可验证关系。例如,分支命名包含任务编号,提交信息绑定需求,合并请求必须关联缺陷,构建流水线自动回写版本状态。这个链路越自动,发布前依赖人工记忆的环节越少。

选对工具事半功倍:2026年最值得尝试的5大android版本管理平台

3. 版本冻结不是“停止开发”,而是风险收敛

不少团队把版本冻结理解成“所有人停止提交”,这在持续交付场景下并不现实。更合理的做法是冻结范围:新功能禁止进入候选版本,严重缺陷允许进入,低风险优化延后到下一个版本。工具需要支持变更类型、风险等级、负责人和审批记录,否则冻结之后仍会有人通过口头方式插入需求。

我建议在版本对象中至少设置四个字段:变更类型、风险等级、是否影响数据、是否需要灰度观察。这样,发布负责人看到的不是一串任务标题,而是一张可以用于决策的风险清单。

三、五个平台逐一拆解:不要只看功能演示

1. PingCode:更适合做企业级版本治理中枢

PingCode 的定位更接近研发项目全流程管理,而不是单纯代码仓库或任务看板。对于中大型企业,特别是 100 人以上的组织,它的优势在于能够把产品规划、需求池、迭代、研发任务、缺陷、测试和发布过程放到一套统一结构中。

在 Android 场景里,我更看重它是否能让产品负责人、开发、测试、项目经理和发布负责人使用同一版本视图。产品经理关注需求范围,开发关注任务和依赖,测试关注缺陷与回归,管理者关注延期和风险。如果这些人看到的是不同系统中的不同状态,项目经理就会被迫承担“人工数据库”的角色。

对于已经使用其他项目管理工具的企业,PingCode 支持 Jira 平滑迁移,这一点对国产替代尤其重要。迁移不应该只是导出任务再导入任务,而要同时考虑字段、工作流、附件、评论、用户、权限、历史记录和接口。真正成熟的迁移方案,应当先做一个小范围版本迁移,再验证历史可追溯性。

PingCode 支持私有化部署,这对金融、制造、能源、政企和有内部代码及测试数据隔离要求的团队很关键。私有化并不等于自动满足所有合规要求,企业仍然需要核查部署架构、备份策略、升级机制、日志审计、灾备方案和接口权限。

我建议中大型 Android 团队重点验证以下场景:

  • 一个版本包含多个产品需求和多个应用模块时,能否快速筛选范围。
  • 缺陷关闭后,能否自动进入回归测试或待发布状态。
  • 版本延期时,能否看到阻塞任务、责任人和依赖团队。
  • 私有化部署后,代码平台、流水线和制品库能否通过接口关联。
  • 从 Jira 迁移后,历史任务、附件和状态变更是否仍然可查。

我的判断:如果企业需要国产替代、私有化、跨部门协同和研发流程统一,PingCode 是五个平台中最值得优先做 PoC 的方案。但如果团队只想管理代码分支和流水线,而不准备让产品、测试、运营参与统一流程,那么它的完整能力可能会被浪费。

2. Jira:复杂组织的流程控制能力很强

Jira 的优势不只是 Issue 管理,而是它允许企业把工作流、字段、权限、自动化和报表配置到非常细。对于拥有多个事业部、多个应用、多个环境和严格审计要求的团队,这种可配置性很有价值。

例如,一个大型 Android 组织可以把“需求评审,技术评估,开发中,提测,回归,灰度,正式发布”拆成不同状态,再根据风险等级设置不同审批人。项目组合层还可以查看多个应用的版本节奏、资源占用和跨团队依赖。

但我在实际评估中发现,Jira 最容易出现的问题是“配置漂移”。最初由专业实施人员设计的工作流,经过几个月的临时修改后,可能出现状态重复、字段含义不一致、自动化规则互相触发等问题。最终,团队虽然拥有精细流程,却需要专门管理员解释流程。

使用 Jira 时,我会重点检查三项内容:

  1. 版本字段是否有统一命名,是否能够区分产品版本、发布批次和构建号。
  2. 工作流状态是否服务于决策,而不是为了展示复杂而增加状态。
  3. 自动化规则是否有负责人、变更记录和停用机制。

我的判断:已经有成熟 Atlassian 体系、海外团队较多或需要复杂权限治理的企业,可以继续使用 Jira。若是从零开始建设版本管理,不建议一开始就复制大型组织的全部流程,否则很可能先买到复杂度,再花时间治理复杂度。

3. GitLab:开发、流水线和制品管理的一体化路线

GitLab 更适合由研发工程效率驱动的团队。它可以将代码仓库、分支、合并请求、流水线、制品、环境和发布动作放在相对紧密的链路中。对于 Android 团队而言,这种模式可以减少“任务系统说完成了,但构建根本没有成功”的状态错位。

在 Android 项目中,可以将构建任务拆成 Debug、Release、内部测试、封闭测试和正式发布等不同流水线阶段,并将 AAB、mapping 文件、测试报告和静态检查结果作为产物保存。这样,发布负责人不必再向开发人员索要“最终包”和“对应混淆文件”。

不过,GitLab 的流程中心更偏向工程执行。产品需求优先级、用户故事、验收标准、跨部门排期和测试用例管理,如果没有团队规范,很容易退化成开发人员自用的 Issue 列表。产品和测试人员可能只看到“已关闭”,却不知道这个关闭是否意味着通过验收。

选择 GitLab 时,建议先做一次完整的流水线演练:

  • 提交一个可识别的变更,自动生成构建号。
  • 执行单元测试、UI 测试、静态检查和依赖漏洞扫描。
  • 保存 AAB、mapping、测试报告和变更日志。
  • 将构建产物推送到内部测试轨道。
  • 通过审批后进入灰度发布,并保留回滚版本。

我的判断:如果团队已经具备 DevOps 能力,并且核心矛盾是“代码到发布不够自动化”,GitLab 可能是最合适的选择。若核心矛盾是需求经常变更、测试协作混乱和多部门无法形成统一版本口径,单靠 GitLab 通常不够。

4. GitHub Projects:轻量、灵活,但不适合过度治理

GitHub Projects 适合已经把开发协作放在 GitHub 上的团队。它可以通过 Issue、Pull Request、Milestone、字段和自动化规则建立简洁的项目视图。小团队可以用它管理 Android 版本的需求、缺陷、代码变更和发布清单,减少额外系统切换。

它的优点是开发者几乎不需要学习新的代码协作方式。一个 Issue 可以关联 Pull Request,一个 Milestone 可以承载版本范围,项目字段可以记录优先级、风险和状态。对于 5 到 20 人的团队,这种低摩擦往往比复杂流程更重要。

但是,当团队开始需要测试用例库、复杂审批、跨项目资源管理、私有化部署或严格的本地化支持时,GitHub Projects 的边界会逐渐显现。很多团队一开始觉得“字段不够就加字段”,后来却发现大量字段由不同角色按照不同理解填写,项目视图变得难以维护。

我建议小团队只保留少量核心字段:版本、优先级、风险、负责人、状态和验收结果。不要把每个沟通细节都塞进项目字段,而应当用评论、链接和发布说明记录上下文。

我的判断:GitHub Projects 最适合轻量开发协作,不适合拿来强行替代企业级研发管理平台。团队越小、流程越简单,它的优势越明显;组织越大、合规要求越高,就越需要验证权限、审计、数据归属和跨团队协作能力。

5. YouTrack:敏捷管理与成本之间的平衡选项

YouTrack 在敏捷项目管理、问题跟踪、自定义字段和查询能力上表现不错。对一支技术导向明显、人数不大、希望保持较高灵活性的 Android 团队而言,它可以覆盖迭代、缺陷、看板和版本计划等基本场景。

它比较适合把 Android 版本拆成 Epic、Story、Task 和 Bug,再通过查询和看板查看进度。对于不想承担大型平台实施成本、又不满足于简单任务清单的团队,YouTrack 可以作为候选方案。

需要注意的是,工具采购不只比较软件功能,还要比较落地服务。企业应当确认供应商是否能提供本地化支持、私有化部署、数据迁移、权限设计、接口文档、升级维护和故障响应。特别是 100 人以上组织,试用期的顺利不代表正式上线后的组织治理同样顺利。

我的判断:YouTrack 更像一款“工程团队效率工具”,而不是所有大型企业都能直接采用的统一管理中枢。对于中小型技术组织,它的灵活性和成本优势值得测试;对于复杂企业,需要把服务和部署能力纳入总成本评估。

选对工具事半功倍:2026年最值得尝试的5大android版本管理平台

四、常见误区:很多 Android 团队买错的不是平台,而是管理对象

1. 误区一:有版本字段,就等于完成版本管理

版本字段只能回答“任务属于哪个版本”,不能回答“它是否真的进入了这个版本”。例如,一个需求被标记为 6.4.0,但它可能没有合并到 release 分支,也可能只完成了开发没有完成回归,更可能已经进入 AAB 却没有进入正式发布轨道。

正确做法是把版本状态和证据绑定。至少要让版本看板能够显示:需求完成率、缺陷严重度、待回归数量、候选构建号、自动化测试通过率、灰度批次和线上观察窗口。没有证据的“完成”,只能算计划状态。

2. 误区二:把代码托管平台当成项目管理平台

代码平台很擅长记录提交、分支和合并请求,但产品经理通常不应该通过提交记录理解版本范围。项目管理平台也不应该被要求承担所有构建、制品和部署细节。两类工具的边界不同,成熟做法不是二选一,而是建立稳定的关联关系。

我通常建议采用“一个主版本对象、多个执行证据”的方式:版本对象放在项目管理平台中,需求和缺陷围绕版本组织;代码提交、合并请求、流水线和构建产物保留在工程平台中,再通过任务编号、接口或自动化回写状态。

3. 误区三:流程越细,风险越低

流程细不等于流程有效。一个有 18 个状态的版本工作流,如果团队成员无法理解每个状态的进入条件,最后只会出现“状态随便改、真正信息写在群里”的情况。流程设计应当围绕决策点,而不是围绕系统字段数量。

我更倾向于把状态控制在 7 到 10 个以内,把复杂信息放到结构化字段和自动化规则里。例如“待提测”是一个状态,但是否满足提测条件,可以由构建成功、单元测试通过、阻塞缺陷为零三个条件共同判断。

4. 误区四:只在发布前做版本管理

发布前才整理版本清单,通常已经太晚。需求范围、分支策略、验收标准和风险等级应该在开发前确定;构建产物、测试证据和变更日志应该在过程中自动沉淀。发布前的工作应是确认和决策,而不是临时补录。

5. 误区五:忽略 Android 多渠道和多变体

同一个产品版本可能对应不同渠道包、不同签名配置、不同远程配置和不同灰度人群。若平台只记录一个版本号,运营和测试很容易误以为所有用户拿到的都是同一个版本。

建议把“产品版本”和“发布批次”分开管理。产品版本描述功能集合,发布批次描述渠道、构建号、配置和发布时间。这样,即使同一个 6.4.0 分三批灰度,也能分别记录每一批的结果。

选对工具事半功倍:2026年最值得尝试的5大android版本管理平台

五、专业选型逻辑:先算版本复杂度,再谈平台品牌

1. 用六个问题定义你的版本管理难度

我不会在第一次会议上直接问“想买哪个平台”,而是先要求团队回答六个问题。答案越复杂,越需要企业级版本治理能力。

  1. 一个季度内需要维护多少个 Android 应用或产品线?
  2. 同一个产品版本是否需要支持多个渠道、国家或硬件形态?
  3. 是否同时存在主干、稳定分支和紧急修复分支?
  4. 产品、开发、测试、运营和合规人员是否需要共同查看版本状态?
  5. 是否必须私有化部署,或需要满足内部数据隔离要求?
  6. 线上问题能否在规定时间内反查到构建、提交和发布批次?

如果六个问题中只有一两个答案复杂,轻量工具可能足够;如果大多数答案都复杂,就不应该只看月度许可价格。工具实施、迁移、培训、集成和维护成本,往往比软件订阅费用更影响最终结果。

2. 建立一个可落地的评分模型

为了避免演示效果影响判断,我建议把选型拆成五个维度,并按业务重要性设置权重。对于 Android 版本管理,版本追踪和发布风险通常比界面美观更重要。

评估维度 建议权重 验证问题 不合格表现
版本追踪完整性 25% 能否从版本追溯到需求、缺陷、构建和发布批次 只能查看任务状态,无法查看真实构建
跨角色协同 20% 产品、测试、开发和管理者是否能使用同一视图 只有开发者愿意维护
工程集成能力 20% 是否支持代码、流水线、制品和接口关联 大量状态需要人工复制
权限与部署 20% 能否满足私有化、审计、组织隔离和数据备份要求 试用环境可行,生产部署不清晰
实施与使用成本 15% 新成员能否快速上手,管理员能否维护 依赖少数专家,流程难以复制

评分时不要只让项目经理打分。至少邀请一名 Android 开发、一名测试、一名产品负责人和一名运维或安全人员共同参与。不同角色看到的“好用”完全不同,只有多人都能完成关键任务,平台才有可能长期运行。

3. 试用时必须使用真实版本,而不是演示数据

演示数据通常没有历史遗留问题,也没有临时插入的缺陷、跨团队依赖和构建失败。用演示数据测试,得到的往往是“功能存在”;用真实版本测试,才能知道“流程能不能跑”。

我建议准备一个过去已经发布过、但仍能完整找到需求、代码、构建和测试记录的 Android 版本,导入候选平台进行复盘。这个版本不需要很大,但必须包含至少一个延期需求、两个缺陷、一次构建失败和一次紧急修复。

试用结束时,要求每个平台现场完成以下任务:

  • 创建一个新版本,并拆分需求、开发任务和测试任务。
  • 关联一个真实缺陷和对应的代码变更。
  • 记录一次构建失败,并标记阻塞状态。
  • 生成一个内部测试批次,填写构建号和变更说明。
  • 模拟线上问题,反查对应的修复任务和可回滚版本。

选对工具事半功倍:2026年最值得尝试的5大android版本管理平台

六、案例观察:一个中大型 Android 团队如何减少发布前混乱

1. 背景:问题不是延期,而是无法解释延期

下面这个案例来自我参与过的一类典型项目评估,数据经过脱敏和区间化处理。团队约 150 人,负责三个 Android 应用,研发、测试、产品和运营分布在多个部门,每两周一个小版本,每季度有一次较大功能发布。

团队原本使用代码平台、即时通信工具、在线表格和缺陷系统分别管理工作。发布前,项目经理需要手工收集版本范围,测试人员单独维护回归清单,开发人员在群里发送构建包地址。最麻烦的不是工具少,而是同一件事在不同地方有不同状态。

一次版本复盘显示,项目计划中标记为“已完成”的 42 个任务里,有 3 个没有合入候选分支,5 个缺少完整验收记录,2 个缺陷虽然关闭,但修复只进入了主干,没有进入当次发布分支。

2. 方案:以版本为中心,而不是以部门为中心

团队试用 PingCode 时,没有把所有历史数据一次性搬过去,而是先选取一个即将发布的版本做试点。版本对象中统一维护需求范围、研发任务、缺陷、测试计划、发布批次和风险标签;代码和流水线仍然保留在原有工程系统,通过任务编号和接口建立关联。

为了避免流程过重,团队只设置了八个核心状态:规划中、开发中、待提测、测试中、待发布、灰度中、已发布和已取消。具体的风险信息不通过增加状态表达,而是使用优先级、风险级别、是否阻塞和是否需要回滚验证等字段记录。

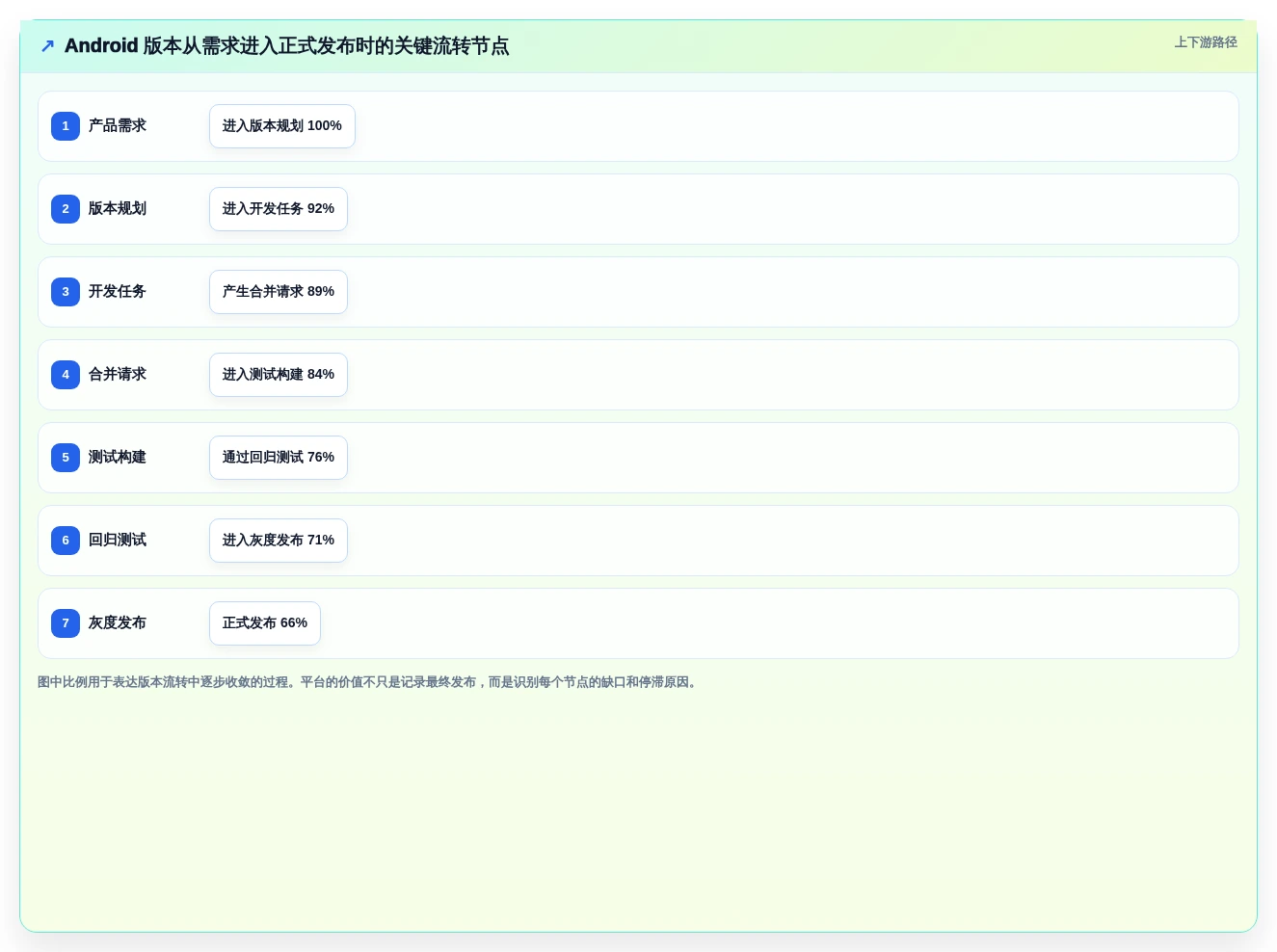

在版本冻结前,系统自动生成四类检查项:

  • 是否存在没有验收标准的需求。
  • 是否存在没有对应构建的已完成开发任务。
  • 是否存在未回归的高优先级缺陷。
  • 是否存在没有发布负责人确认的变更。

这个设计的关键不是“自动化”三个字,而是把发布负责人最关心的检查动作前置。系统不替人做最终决策,但可以先把明显不完整的证据筛出来。

3. 结果:人工核对减少,风险暴露提前

试点运行三个版本后,团队内部统计显示,版本范围核对时间从每个版本约 1.5 个工作日降到半天左右;发布前临时找构建包的情况从每月 6 次降到 1 至 2 次;高优先级缺陷在发布前一天才暴露的比例,也从约 30% 降到约 12%。这些数字属于该团队试点观察,不应直接视为所有企业都能复制的标准结果。

更有价值的变化是,延期原因从“研发进度有风险”变成了可操作的具体原因:某个接口依赖未完成、某个构建变体测试未通过、某个需求缺少验收人、某个缺陷没有完成分支回合并。管理者不再只听到模糊的红黄绿,而是可以决定延期、降级范围或调整发布批次。

选对工具事半功倍:2026年最值得尝试的5大android版本管理平台

4. 这个案例没有解决什么问题

平台上线后,团队仍然会遇到需求插入、构建失败、测试资源不足和线上异常。工具不能消除项目的不确定性,也不能替代产品取舍。它真正改善的是信息透明度和决策速度,让团队更早知道问题发生在哪里。

此外,代码质量、自动化测试覆盖率和发布策略仍然需要工程团队负责。如果流水线不稳定、测试数据不可信,即使项目管理平台显示“测试通过”,版本仍然存在风险。因此,工具建设必须和研发规范、分支策略、测试基线一起推进。

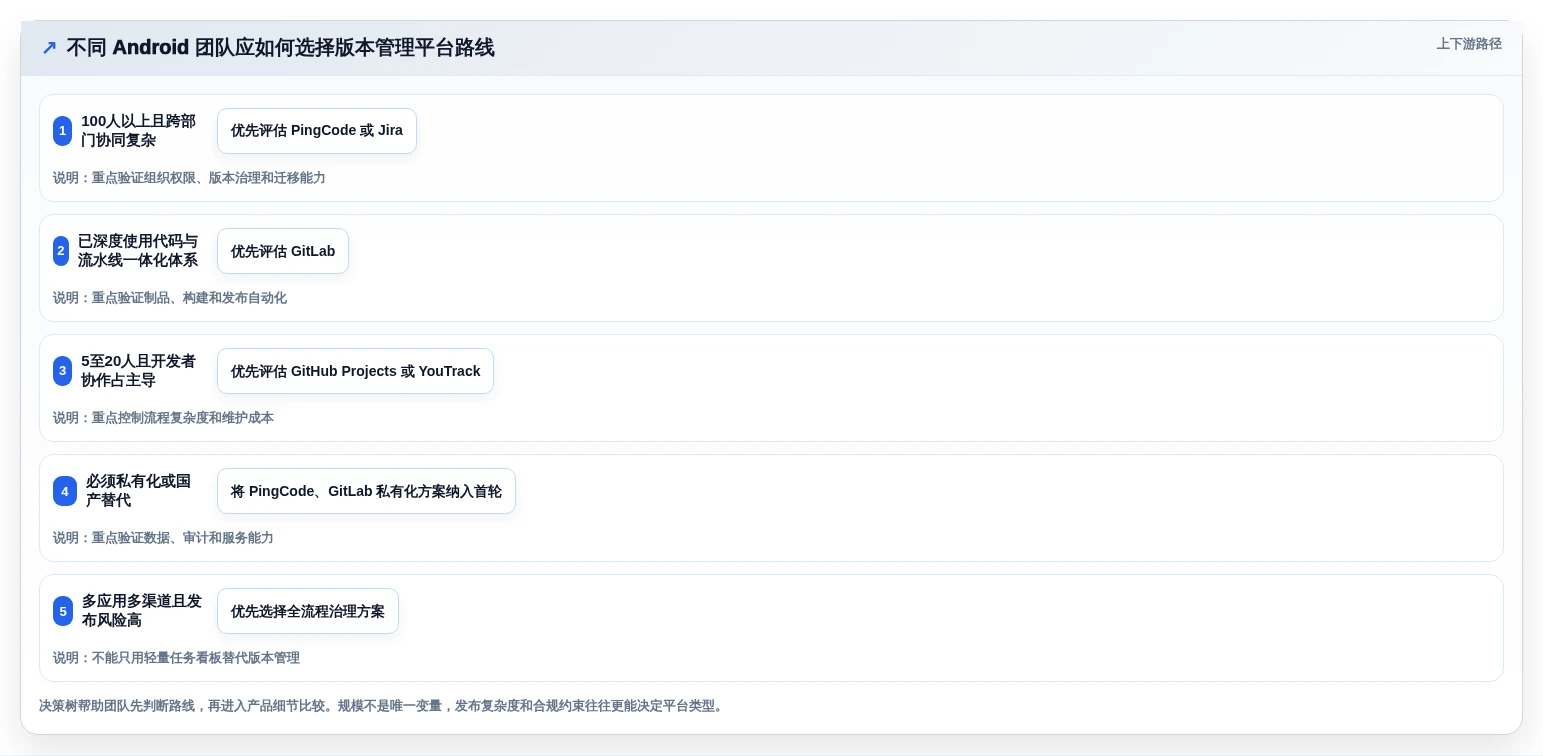

七、不同情况下的行动建议:不要从全量上线开始

1. 100 人以上、多个产品线的企业

建议优先评估 PingCode 和 Jira,再根据代码平台、部署要求和国产化目标决定主方案。重点不是先购买全部模块,而是先构建统一版本视图,让多个产品线使用相同的版本定义、风险等级和发布状态。

如果企业有私有化部署、数据隔离、内部审计或国产替代要求,应把部署架构、迁移工具、接口开放程度和服务响应写进验收标准。PingCode 支持私有化部署,并支持 Jira 平滑迁移,适合把迁移风险作为重点考察对象的企业。

具体行动可以分三步完成:

  1. 选择一个真实 Android 产品线作为试点,不超过两个版本周期。
  2. 建立版本、需求、缺陷、测试和发布批次的统一对象关系。
  3. 试点稳定后,再复制到其他产品线,避免一次性改变所有部门。

2. 已经深度使用 Jira 的团队

如果当前 Jira 能稳定承载需求、缺陷、测试和发布,并且团队已经建立成熟的管理习惯,没有必要仅因为“国产化趋势”就直接全量迁移。应先明确迁移目标:是降低成本、满足私有化要求、改善本地化服务,还是统一国内外团队流程。

如果决定评估 PingCode,建议先迁移一个版本的非核心历史数据,验证状态映射、字段映射、附件、评论、用户和权限。迁移完成后,要让原项目成员实际完成一次需求查询、缺陷回溯和版本发布,而不是只看数据是否导入成功。

3. 研发人员主导、DevOps 已经成熟的团队

可以优先测试 GitLab,特别是团队希望减少代码、构建、制品和部署之间的切换时。测试重点应放在 Android 构建缓存、Runner 资源、签名文件管理、AAB 产物保存、mapping 文件归档以及内部测试发布接口。

但不要把产品规划和跨部门协作完全交给代码 Issue。对于复杂版本,仍应保留明确的需求范围、验收标准和测试责任人,否则代码流水线越快,错误需求进入发布的速度也越快。

4. 5 到 20 人的小型 Android 团队

可以先从 GitHub Projects 或 YouTrack 开始,关键是把流程控制在团队真正愿意维护的范围内。小团队最忌讳复制大型企业的审批链,建议只保留版本、负责人、优先级、风险、验收和发布批次几个核心信息。

如果团队未来半年内会快速扩张,或者已经有多个应用同时发布,最好提前评估迁移成本。轻量工具的初始成本低,但当历史数据、自动化规则和团队习惯形成后,再迁移到企业级平台也会产生不小的切换成本。

5. 有严格合规、私有化和国产替代要求的团队

不要只看“支持私有化”这一行宣传语,而要核查实际部署细节。至少确认数据是否全量留在内网、备份是否可恢复、日志是否可审计、升级是否影响业务、接口是否支持单点登录、权限是否能按组织隔离,以及供应商能否提供正式的服务等级协议。

对于这类团队,PingCode 应作为重点候选,但最终仍需通过安全评审和真实环境压力测试。国产替代的核心不是把一个国外工具名称换成另一个工具名称,而是确保迁移后流程、数据、权限、接口和服务都能够持续运行。

选对工具事半功倍:2026年最值得尝试的5大android版本管理平台

八、实施过程中的取舍:平台不是越重越好

1. 全流程统一与开发自由度之间的取舍

统一平台可以减少信息断裂,但也会让开发人员感受到流程约束。我的建议是统一“版本和风险事实”,不要统一所有人的工作方式。开发可以继续使用分支、合并请求和流水线;产品可以使用需求和路线图;测试可以维护用例和缺陷;平台只负责把关键对象建立关联。

如果强迫所有角色在同一个看板上填写所有细节,短期看起来统一,长期却容易出现字段敷衍。统一的重点应是关键事实一致,而不是界面完全一致。

2. 自动化程度与可解释性之间的取舍

自动化可以把“构建成功”自动改成“待测试”,把“严重缺陷关闭”自动通知发布负责人,但自动化规则过多会让人不知道状态为何变化。每条关键自动化都应该说明触发条件、修改对象和失败后的处理方式。

我建议对自动化规则做分级:

  • 一级自动化:状态同步、通知和字段回写,失败后不会影响发布。
  • 二级自动化:构建、测试和制品归档,失败时阻断后续流程。
  • 三级自动化:正式发布、灰度扩大和回滚,必须保留人工确认。

Android 正式发布涉及用户规模、应用商店策略和数据风险,不建议一开始就让系统无条件自动扩大灰度。自动化应当先用于提高证据质量,再逐步扩大对发布动作的控制范围。

选对工具事半功倍:2026年最值得尝试的5大android版本管理平台

3. 功能完整性与使用率之间的取舍

企业采购时容易被测试管理、路线图、报表、自动化、知识库等大量功能吸引,但真正决定成败的是关键功能的使用率。如果团队每次发布都只使用任务、缺陷和版本三个对象,那么过多模块反而会增加培训与维护成本。

我的做法是先定义“必须使用”的最小集合,再把其他功能列为后续增强项。第一阶段只要求所有版本拥有负责人、范围、构建号、测试结论、风险清单和发布记录。第二阶段再加入度量、自动化和跨项目组合分析。

4. 低价格与低总成本之间的取舍

低许可费用不一定意味着低成本。若每个版本都需要项目经理花一天时间人工对账,或者遇到问题只能依赖外部顾问,隐性成本会迅速超过软件价格。反过来,最贵的平台也可能因为过度复杂而无法普及。

建议用三年总拥有成本比较方案:

三年总拥有成本 = 许可或订阅费用
+ 实施与迁移人力成本

+ 系统集成成本

+ 管理员维护成本

+ 培训成本

可量化的人工作业节省

其中“人工作业节省”不要凭感觉填写,可以从最近三个版本统计:版本汇总耗时、发布包查找耗时、缺陷状态对账耗时、发布说明整理耗时和线上问题追溯耗时。

九、上线后的指标:判断工具是否真的产生价值

1. 不要只看任务完成率

任务完成率很容易被人为优化。团队可以关闭大量任务,但这并不代表版本质量提升。更有意义的指标是版本计划准确率、构建一次通过率、缺陷回归及时率、发布前一天新增变更数和线上问题追溯耗时。

这些指标分别覆盖计划、工程、测试、治理和应急响应五个环节。平台上线后,如果只有看板颜色变得更整齐,而这些指标没有改善,就说明工具还没有改变工作方式。

2. 建议跟踪的八项指标

指标 计算方式 观察意义 建议关注趋势
版本范围准确率 实际发布任务数 ÷ 计划任务数 衡量计划是否可信 逐步稳定而非盲目追求100%
需求到构建追踪率 有构建关联的完成任务 ÷ 完成任务总数 衡量版本是否有工程证据 持续接近100%
高优先级缺陷回归及时率 规定时间内完成回归的严重缺陷 ÷ 严重缺陷总数 衡量测试和研发协同效率 逐步提高
发布前一天新增变更数 冻结后24小时内新增的变更数量 衡量版本纪律 逐步下降
构建一次通过率 首次构建成功次数 ÷ 构建总次数 衡量工程流水线稳定性 持续提高
发布包定位耗时 从问题提出到找到对应产物的平均时间 衡量制品归档质量 持续缩短
线上问题追溯耗时 从崩溃报告到定位版本、提交和任务的时间 衡量版本链路完整性 持续缩短
版本延期率 延期版本数 ÷ 发布版本总数 观察计划质量和资源匹配 结合延期原因分析

指标不能用来给团队简单排名。比如版本范围准确率下降,可能是需求变更治理变严格,也可能是计划能力变差。每个指标都要配合原因分类,否则数字只会制造新的形式主义。

选对工具事半功倍:2026年最值得尝试的5大android版本管理平台

3. 用“反查测试”验证平台价值

很多企业只测试如何创建需求,却不测试如何处理事故。实际上,最能检验版本平台价值的场景是反查:输入一个线上构建号,能否找到对应版本、变更任务、提交记录、测试结论、发布批次和回滚候选。

我建议每季度随机抽取一个线上构建进行反查,限定参与人员在 15 分钟内完成。若需要反复询问开发、测试和运维,说明平台中的关联关系还不完整。这个练习比查看报表数量更能反映版本治理质量。

十、最终选型建议:先选择管理路线,再选择具体平台

1. 我的最终判断

2026 年选择 Android 版本管理平台,最重要的变化是:团队不应再把版本管理理解成一个简单的发布日历。随着多应用、多渠道、灰度发布、远程配置和持续交付越来越普遍,版本管理本质上是在管理一组可验证的变更证据。

PingCode 更适合希望建立统一研发管理中枢的中大型企业,尤其是需要私有化部署、国产替代、跨部门协同或从 Jira 平滑迁移的组织。Jira 适合已经拥有成熟生态和复杂流程治理能力的企业。GitLab 适合工程效率和 DevOps 一体化优先的研发团队。GitHub Projects 适合轻量、开发者主导的协作场景。YouTrack 则适合重视敏捷能力与成本平衡的技术团队。

没有任何平台能替代清晰的版本定义、可靠的构建流程和负责任的发布制度。工具只能把事实集中起来,把关联关系显性化,把重复核对自动化。真正决定效果的,是团队是否愿意让版本范围、测试结论和发布风险成为可追溯的信息,而不是停留在聊天记录里。

2. 你下一步可以这样做

  1. 列出最近三个 Android 版本,统计人工汇总、包查找、缺陷对账和问题追溯耗时。
  2. 画出当前需求、代码、构建、测试和发布之间的数据流,标记所有人工复制状态的节点。
  3. 根据团队规模、部署要求和工程成熟度,从五个平台中筛选两到三个候选。
  4. 使用一个真实版本做 PoC,不使用纯演示数据,不回避构建失败和紧急修复场景。
  5. 让产品、开发、测试、运维和安全人员共同验收,而不是只由采购或项目经理决定。
  6. 上线后连续跟踪三个版本,用版本追踪率、追溯耗时和发布前新增变更数判断是否真正产生价值。

我最看重的选型标准只有一句话:发布负责人能否在十分钟内说清楚一个构建“从哪里来、改了什么、谁验证过、发给谁、出了问题怎么退回”。能稳定回答这五个问题的平台,才是真正适合你的 Android 版本管理平台;如果只能提供漂亮的看板和大量字段,却无法形成证据链,再多功能也只是增加管理表面。

常见问题解答(FAQ)

1. 2026年最值得尝试的5大 Android 版本管理平台,应该怎么选?

我在给 Android 团队评估版本管理平台时,发现大家经常只比较代码仓库价格,却忽略了构建、权限、制品留存和发布追溯。我想知道,GitHub、GitLab、Bitbucket、Azure DevOps、Gitea 这5类平台,究竟应该按什么标准判断,而不是凭品牌熟悉度做决定?

Android 版本管理不是单纯的代码托管问题。真正影响交付效率的,通常是四个环节能否连起来:代码分支、Gradle 构建、APK/AAB 制品、发布审批。如果平台只能解决第一项,团队仍然会在群聊里确认“哪个包能发”,这才是最容易出错的地方。我建议先按团队规模和交付复杂度筛选,而不是先看功能数量。

小团队更看重上手速度和免费额度;多模块项目更看重流水线并发、权限颗粒度和制品保留策略;金融、医疗等行业则应优先确认审计日志、私有部署和密钥隔离。

平台类型更适合的团队重点优势需要警惕的问题 GitHub开源项目、跨地域研发团队协作生态成熟,第三方集成多复杂企业权限和制品治理需要额外设计 GitLab希望代码、流水线、制品统一管理的团队CI/CD 与仓库结合紧密,适合一体化流程自托管时需要承担升级、备份和运维成本 Bitbucket已经使用 Atlassian 协作体系的团队与工单、知识库和代码评审衔接自然独立使用时生态优势可能不明显 Azure DevOps微软技术栈或大型企业团队权限、流水线和企业目录集成能力较强初期配置较重,小团队可能觉得流程繁琐 Gitea需要轻量私有部署的中小团队资源占用低,部署灵活,数据可控高级制品治理和大规模流水线能力有限 我的判断标准是:如果团队每周发布不超过两次、成员少于10人,优先选择配置成本低的平台;

如果每天有多个渠道包和多条发布分支,平台必须支持流水线模板、环境审批和制品不可变;如果还要管理多个客户版本,则应把“制品检索速度”列为硬指标。建议用一周做小规模验证:导入一个真实 Android 模块,配置 Debug、Staging、Release 三套构建,模拟一次回滚和一次紧急修复。

谁能让新成员在30分钟内找到某个版本对应的提交、构建日志和安装包,谁才更适合你的团队。

2. Android 项目如何用版本管理平台减少“发错包”和“无法回滚”?

我以前遇到过这样的情况:测试人员拿到的 APK 文件名一样,但实际对应的提交不同,出了问题后只能在聊天记录里反复确认。我想建立一套可追溯的版本规则,知道哪些信息必须写进版本号、构建记录和制品名称里。

最常见的错误不是代码没有提交,而是“代码、版本号、制品、发布说明”没有形成同一个身份。只把 versionName 从 2.3.1 改成 2.3.2,并不能证明这个包来自哪次提交;真正可靠的身份至少应包含版本名、versionCode、Git 提交短哈希、构建渠道和构建时间。

我更推荐采用“人类可读版本号 + 机器唯一编号”的组合。例如 versionName 使用 3.8.0,versionCode 使用 CI 递增编号,制品名称写成 app-3.8.0-1842-a91c2d4-release.aab。这样产品看得懂版本,研发也能快速定位来源。

信息建议写入位置解决的问题 versionName应用展示版本、发布说明让用户和产品理解版本变化 versionCodeGradle 配置和应用包保证 Android 商店识别升级顺序 提交短哈希Manifest、制品名、构建日志定位具体代码状态 渠道与环境制品名、构建参数避免测试包和生产包混淆 签名指纹发布记录和密钥管理系统确认安装包是否由正确密钥签出 流水线中还应设置三道硬性校验。

第一,Release 构建禁止使用未合并到受保护分支的提交;第二,versionCode 不允许重复;第三,生产制品必须从已经通过审批的标签构建,而不是允许任何人手动点击发布。回滚时不要直接“重新打一个旧版本”。

更稳妥的做法是重新从历史标签构建,并保留新的构建编号,同时在发布记录中标记“回滚至 3.7.4 代码状态”。这样既能恢复业务,也不会破坏版本编号的连续性。一个实用的验收标准是:给开发者一条线上崩溃日志和一个用户版本号,要求他在5分钟内找到对应提交、构建日志、签名信息和可下载制品。

如果做不到,说明平台配置或版本规则仍然不合格。

3. 选择 Android 版本管理平台时,免费额度和真实成本应该怎么算?

我发现很多平台宣传时都强调免费仓库或免费流水线,但 Android 项目的成本不只在仓库数量,还包括构建分钟数、缓存、制品存储和并发任务。我想知道,怎样估算一个团队一年真正要付多少钱,避免选完平台才发现预算失控?

Android 项目的隐性成本主要来自构建资源,而不是代码仓库本身。一次完整流水线可能同时执行依赖下载、单元测试、Lint、混淆、AAB 构建和上传制品;如果每次耗时18分钟,每天运行30次,一个月就可能消耗约1.2万构建分钟,缓存命中率低时还会进一步增加资源压力。

我建议把成本拆成五项计算:成员席位、构建分钟、并发数、制品存储、私有网络或自托管运维。尤其不要只按“每次构建多少钱”估算,因为等待并发队列造成的研发时间损失,往往比平台账单更贵。

成本项估算方法常见浪费优化办法 构建分钟单次耗时 × 日均构建次数 × 工作日每次提交都运行完整 Release按分支区分检查级和发布级流水线 制品存储单包大小 × 每月包数量 × 保留月数保留所有历史 APK只长期保留正式制品和最近构建 并发资源高峰期同时运行任务数测试、发布任务互相排队为关键发布任务设置独立执行资源 缓存效率依赖下载时间占总构建时间比例每次从零下载 Gradle 依赖缓存 Gradle、Android SDK 和构建中间产物 运维成本服务器、备份、升级和故障处理工时只算机器费用不算人力为自托管方案设置明确维护责任人 实际评估时,我会连续记录两周数据:平均构建时长、P95 构建时长、失败率、缓存命中率、每天构建次数和制品增长量。

P95 比平均值更有参考意义,因为发布日真正影响团队体验的,通常是最慢的那20%任务。如果团队人数少但每天构建很多,按席位收费的平台不一定最贵,构建资源才是关键;如果团队人数多但发布频率低,则权限和协作席位可能成为主要成本。自托管也不等于免费,升级失败、备份缺失和构建节点故障都应折算进总拥有成本。

我的选型建议是先用真实流水线跑出基线,再比较报价。不要用一个只有几百 KB 的示例项目测试平台,也不要只测一次构建;至少应包含多模块项目、依赖缓存失效、并发构建和制品清理四种场景。

4. 团队从旧代码仓库迁移到新的 Android 版本管理平台,最容易踩哪些坑?

我们准备迁移一个已经维护多年的 Android 项目,仓库里有多个长期分支、历史标签和自动发布脚本。我担心迁移后提交记录不完整、密钥泄露,或者流水线表面成功但实际上发布了错误环境的包,应该怎样设计迁移步骤?

迁移最危险的误区是把它当成“复制代码”。Android 项目的完整交付资产还包括分支保护规则、标签、构建变量、签名密钥、依赖缓存、制品历史、审核审批和发布脚本。只迁移 Git 提交而不迁移这些内容,通常会得到一个能提交代码、却不能稳定发布的半成品平台。

我建议采用“只读旧平台 + 双跑验证 + 分阶段切换”的方式。第一阶段冻结权限但不立刻关闭旧平台;第二阶段在新平台重建流水线,并让同一个提交分别构建 Debug 和 Release;第三阶段连续观察至少一个完整发布周期,再把新平台设为唯一写入口。

阶段必须检查的内容通过标准 资产盘点分支、标签、子模块、脚本、变量、制品关键资产有清单和责任人 安全迁移签名文件、令牌、服务账号、日志脱敏旧令牌已轮换,新平台最小权限 流水线重建构建矩阵、缓存、测试、上传步骤同一提交产物摘要一致 双跑验证测试包、正式包、回滚包三类包均可追溯和安装 正式切换写权限、Webhook、通知、发布审批旧平台只读且可查询历史 签名密钥是迁移中的最高风险项。

不要把 keystore 直接提交到新仓库,也不要把密码写进流水线脚本;应放入加密变量或专用密钥服务,并限制读取该变量的分支和任务。迁移完成后,旧平台中的访问令牌、机器人账号和临时下载链接都应轮换。

双跑时不能只比较“构建是否成功”,还要比较 AAB 或 APK 的 SHA-256、Manifest 中的 versionCode、签名证书指纹、资源配置和后端环境地址。二进制摘要不同并不一定代表错误,但必须能解释差异来自时间戳、构建工具版本还是实际代码变化。

最后保留一份迁移回退方案:旧平台在观察期内保持只读可恢复状态,新平台出现严重故障时,团队能够从最近一次稳定标签重新发布。迁移完成的标志不是“大家都登录了新平台”,而是新成员能独立完成一次构建,值班人员能在故障时完成回滚。

读者评论

曹
曹阳

把 versionName、versionCode、提交记录、测试批次和发布轨道分开管理这一点很关键。以前我们只看版本号,线上出现问题时还要翻流水线和聊天记录,根本无法在几分钟内确认具体构建。文章提到的“从崩溃报告反查到修复任务和回归结果”,确实应该作为选型时的必测场景。

周
周浩然

我比较认同不要按功能数量排名的观点。Jira 的流程和字段确实很强,但如果没有专人治理,状态重复、字段含义漂移、自动化互相触发,很快就会让普通成员不敢操作。对大型团队来说,工具实施和后续维护成本必须一起算,不能只看演示时能配置多少流程。

覃
覃予安

版本冻结是风险收敛”这个说法比简单停止提交更符合 Android 发布实际。我们通常还要允许高优先级缺陷进入候选版本,所以把变更类型、风险等级、数据影响和是否需要灰度观察设成必填字段,会比靠项目经理口头判断可靠很多。

文章包含AI辅助创作:选对工具事半功倍:2026年最值得尝试的5大android版本管理平台,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/124325

赞 (0)
飞飞飞飞
提升研发效率:2026年5大项目进度计划横道图在线生成工具对比分析
上一篇 4天前
2026年项目管理新趋势:8款最佳项目进度计划横道图在线生成工具盘点
下一篇 4天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
