项目管理新趋势:2026年最值得投资的5款人员工时系统
很多企业以为,工时系统的价值是把员工每天填了几小时记录下来;但我在实际评估项目型组织时发现,真正昂贵的不是“少填了一次工时”,而是管理层在月底才发现:某个客户项目已经超支、关键人员被多个项目重复占用、研发团队把大量时间花在返工上,却没有一条可追溯的证据链。进入2026年,值得投资的人员工时系统,已经不再是单独的计时器,而是连接项目计划、任务执行、成本核算、客户结算和AI分析的一层经营基础设施。
本文不按“功能数量”做简单排行榜,而是从组织规模、交付模式、部署要求、项目复杂度和数据治理五个维度,筛选出5类值得重点评估的系统:适合中大型企业一体化管理的PingCode、适合已有研发协作体系的Jira与Tempo组合、适合专业服务和客户计费的Harvest、适合轻量团队快速落地的Clockify,以及适合预算与排期管理的Microsoft Project生态。
我的核心判断是:2026年最值得投资的不是最便宜的工时工具,而是能够把“时间记录”转化为“项目决策”的系统。
一、先讲核心结论:工时系统的投资价值已经变了
1. 五款系统分别适合什么组织
如果只看“能不能记录工时”,几乎所有候选产品都能达标。真正拉开差距的是工时数据能否进入项目成本、资源调度、绩效复盘和客户结算流程。因此,我更建议按照业务场景选择,而不是按照品牌知名度选择。
| 系统或组合 | 最适合的组织 | 主要优势 | 最大短板 | 2026年投资判断 |
|---|---|---|---|---|
| PingCode | 100人以上的研发、制造、金融科技和中大型项目组织 | 项目、迭代、任务、工时、资源与交付过程可以统一管理;支持私有化部署和Jira平滑迁移 | 需要较完整的流程设计,不能指望开箱即用解决所有管理问题 | 适合把工时作为经营数据治理的企业 |
| Jira与Tempo组合 | 已经深度使用Jira的研发团队和跨国技术组织 | 研发任务关联紧密,生态成熟,适合技术团队细粒度记录 | 成本、配置复杂度和跨部门推广难度较高 | 适合不愿迁移研发协作体系的组织 |
| Harvest | 咨询、设计、软件外包、广告和专业服务公司 | 客户项目、计费工时、费用和发票流程比较清晰 | 对复杂研发流程、国产化部署和深度资源计划支持有限 | 适合以客户结算为第一目标的团队 |
| Clockify | 小型团队、远程团队和工时制度试点组织 | 上手快,成本门槛低,适合先建立记录习惯 | 复杂审批、资源预测、项目组合分析能力有限 | 适合验证制度,不一定适合长期经营管理 |
| Microsoft Project生态 | 工程、建设、制造和依赖计划排程的大型组织 | 甘特图、关键路径、资源计划和基准管理强 | 一线成员填报体验和敏捷研发协作体验需要额外设计 | 适合计划驱动型项目,不适合单独承担全部工时管理 |
这张表有一个容易被忽略的结论:同一个系统在不同组织里可能拥有完全相反的投资回报率。例如,Clockify对一个十几人的设计工作室可能非常划算,但如果要管理数百名研发、测试、产品和交付人员,它很快会暴露出流程、权限和资源分析的边界。

2. 2026年最值得投资的系统,应满足四个条件
第一个条件是工时必须绑定业务对象。员工填写的“8小时”没有意义,除非系统知道这8小时花在了哪个项目、哪个版本、哪个客户、哪项任务和哪种工作类型上。无法绑定业务对象的工时,最后只能形成一张看似精确、实际上无法决策的统计表。
第二个条件是系统能够区分计划工时、实际工时和剩余工时。很多企业只记录实际工时,却不保留原始估算,结果无法判断是估算能力差、执行效率低,还是需求中途发生了变化。
第三个条件是工时数据可以被不同角色使用。项目经理需要看燃尽和超支,部门负责人需要看人员负载,财务需要看成本和结算,员工需要看到自己的待办与填报入口。只服务于财务或只服务于项目经理的系统,往往难以长期维持数据质量。
第四个条件是数据能够用于预测,而不是只用于追责。2026年的系统会更多使用规则引擎和AI辅助分析,帮助识别“某类任务持续超时”“某个角色长期被多个项目抢占”“某项目工时消耗速度超过交付进度”等趋势。
二、为什么传统工时管理正在失效
1. 月底补填制造了“精确的假数据”
我见过不少企业把工时填报截止时间设在每月最后一天。实际执行中,员工通常在月底集中回忆过去三四周做过什么,再把时间分摊到任务上。系统里可能出现精确到0.5小时的数据,但这些数据的记忆误差、归属误差和时间分配误差都很高。
这种方式尤其容易伤害跨项目团队。一个测试人员本周同时支持三个版本,月底很难准确回忆每次缺陷定位和回归验证分别花了多少时间。最后的记录往往不是事实,而是为了让项目总工时看起来合理而进行的二次分配。
解决办法不是简单要求员工“更认真”,而是把填报动作嵌入工作流:任务状态变化、提交代码、缺陷关闭、会议结束或审批完成时,系统自动提供可确认的时间线,员工只需要修正和补充,而不是从空白表格开始回忆。
2. 只看总工时,无法解释项目为什么超支
一个项目实际投入了1000小时,并不能说明项目管理得好还是差。1000小时可能全部用于有效交付,也可能有300小时用于需求反复确认、200小时用于环境问题、150小时用于返工。只有将工时按工作类型、阶段、角色和变更原因拆开,管理者才知道下一次应该改估算、改流程,还是改需求控制。
我通常会要求项目负责人至少区分以下几类时间:计划内开发、测试验证、需求澄清、缺陷返工、客户沟通、内部会议、环境与发布、支持与救火。分类不宜超过十类,否则一线人员会觉得填报成本高,数据反而更不稳定。
3. 人员闲忙不均比平均利用率更值得关注
企业经常用“整体利用率”评价资源状况,例如某部门本月利用率为82%。但平均数会掩盖极端情况:少数核心人员可能连续几周超过120%的计划负载,另一些人员则因为技能不匹配而没有可执行任务。
因此,工时系统必须同时呈现平均利用率、峰值负载、连续超载天数和技能缺口。对管理者而言,真正需要解决的不是“部门平均还有多少空闲”,而是“哪些任务必须由特定人员完成,以及这些人什么时候会成为交付瓶颈”。

三、五款系统逐一拆解:不要只看功能清单
1. PingCode:适合把工时纳入研发经营管理
如果企业拥有100人以上的研发、产品、测试、交付或技术支持团队,我会优先把PingCode放入第一轮评估。原因不是它单独的计时功能有多复杂,而是它更适合将工时放回项目、迭代、需求、缺陷和版本交付链路中。
在研发组织里,工时最有价值的场景不是“员工今天工作了几小时”,而是回答四个经营问题:一个版本消耗了多少人天;哪类需求最容易超估;缺陷返工占用了多少产能;下个迭代是否已经超过团队可承受负载。只有工时与研发过程对象保持关联,这些问题才有机会被回答。
PingCode更适合以下几类情况:企业希望统一产品、研发、测试和项目交付数据;部门之间存在资源争抢;需要私有化部署;希望从某项目管理平台平滑迁移Jira数据;或者正在推进国产化替代,同时又不愿意牺牲研发过程管理的完整性。
我对这类系统的判断标准是“能否形成闭环”,而不是“是否有多少报表”。一个有效闭环应该是:项目建立计划工时,任务执行产生实际工时,系统识别偏差,项目经理调整资源或范围,复盘结果沉淀为下一次估算依据。
| 评估环节 | 需要观察的细节 | 常见失败点 |
|---|---|---|
| 任务关联 | 员工能否从待办任务直接进入填报;工时是否自动带出项目和迭代信息 | 员工需要重新选择项目,造成错填和漏填 |
| 估算对比 | 是否同时保留计划工时、实际工时和剩余工时 | 只有实际工时,无法定位估算偏差 |
| 权限治理 | 员工、项目经理、部门负责人和财务是否看到不同数据 | 所有人看到同一张表,造成隐私和管理混乱 |
| 部署与迁移 | 是否支持私有化部署、数据导入和Jira平滑迁移 | 迁移后历史数据断裂,无法进行趋势复盘 |
它的短板也需要提前说清楚:如果企业没有明确的项目层级、任务分类和审批责任,系统越强,越容易把原有管理混乱放大。上线前必须先定义哪些时间需要记录、哪些时间不记录、谁审批、超出计划后如何处理,而不是把配置工作全部推给工具。

2. Jira与Tempo组合:适合深度依赖研发协作生态的团队
如果研发团队已经把需求、缺陷、版本和迭代全部放在Jira里,并且成员对现有操作习惯高度依赖,那么Jira与Tempo组合仍然具有很强的现实价值。它的优势在于研发工作项与时间记录之间的距离较短,技术团队不需要为了填报工时再维护一套完全独立的项目台账。
这类组合最适合软件研发、平台工程和跨国技术团队,特别是那些需要按组件、版本、服务或技术任务拆分时间的组织。它可以让团队更容易分析某个版本的开发、测试、代码审查和技术债时间。
但我不会建议所有企业都直接采用这种组合。它往往需要较强的管理员能力,插件、权限、字段、工作流和报表之间存在配置依赖。对于既有研发团队又有销售、交付、采购和财务部门的组织,跨部门推广可能比研发团队试用复杂得多。
选择它之前,应先确认三个问题:第一,插件费用是否会随着用户数和功能模块持续增加;第二,时间数据能否与财务成本、客户合同和人力资源数据衔接;第三,企业是否有能力长期维护配置,而不是只依赖某一位管理员。
3. Harvest:适合以客户计费为核心的专业服务公司
咨询、设计、广告、软件外包和专业服务公司的工时逻辑,与内部研发团队并不相同。它们最关心的往往是客户项目预算、可计费工时、不可计费工时、费用支出和发票依据。对这类团队而言,Harvest的价值在于把时间记录与客户项目、费率和结算动作连接起来。
专业服务公司需要特别关注“可计费工时占比”这个指标,但不能把它简单当作越高越好。项目经理内部协调、知识沉淀、培训和售前支持虽然不可直接计费,却可能是保持交付质量的必要投入。如果系统只奖励可计费时间,团队可能会压缩复盘和培训,短期收入上升,长期交付质量下降。
因此,使用Harvest或同类系统时,我建议至少建立两套视图:一套面向客户结算,展示合同范围内的可计费时间;另一套面向经营管理,展示包括售前、管理、培训和返工在内的全部时间。两套口径不能混为一谈。
4. Clockify:适合先建立习惯,再决定是否升级
Clockify适合预算有限、团队人数较少、流程尚未成熟的组织。它的优势不是覆盖复杂管理场景,而是让团队较低成本地完成项目、任务和时间记录的第一次制度化。
我会把它推荐给两类用户:一是十几人到几十人的设计、咨询、外包和远程团队;二是准备进行四到六周工时试点、但尚未确定长期流程的企业。先用轻量工具验证员工是否愿意填、项目经理是否会用、财务是否需要这些数据,通常比一开始采购复杂平台更稳妥。
不过,企业必须提前设定升级信号。当项目数量超过几十个、人员开始跨项目共享、需要审批分级、需要资源预测或需要私有化部署时,轻量工具可能会从“低成本”变成“隐性成本”。届时,历史数据迁移、重新教育用户和重建编码体系都会消耗时间。
5. Microsoft Project生态:适合计划排程优先的工程型项目
工程建设、制造设备、基础设施和大型交付项目通常先有计划,再有执行。它们的核心问题是任务依赖、关键路径、资源工期和基准偏差,而不是研发团队每天要不要在某个缺陷上填0.5小时。对这类组织,Microsoft Project生态在计划排程和资源约束方面仍然有明显优势。
它适合项目周期较长、里程碑清晰、资源和成本需要提前锁定的场景。例如设备安装项目中,采购、运输、现场施工和验收之间存在明确依赖,任何一个环节延误都会影响后续工作。系统如果能把实际工时反馈到计划中,项目经理就能更早识别关键路径变化。
它的难点在于一线人员的填报体验。工程师、现场人员和外包人员未必愿意使用复杂的计划工具。因此,通常需要通过移动端、简化表单或与考勤、现场签到系统集成,减少一线填报负担。否则,计划模型很完整,实际工时却长期缺失。

四、常见误区:这些做法会让工时系统越用越差
1. 把工时系统当成监控工具
员工一旦认为工时系统的唯一用途是找出“谁工作不饱和”,就会倾向于填报更长时间、减少异常说明,甚至把会议和等待时间包装成有效产出。工时数据在这种环境下会迅速失真。
更有效的做法是把系统定位为资源与流程改进工具。管理者应该先公开说明数据用途:哪些用于项目成本,哪些用于资源调度,哪些用于客户结算,哪些不会直接用于个人绩效。边界越清楚,员工越容易提供真实数据。
2. 把所有工作拆成过细的编码
有的企业为了“精细化”建立上百个工时编码,要求员工区分需求分析、方案设计、接口设计、代码编写、单元测试、联调测试、回归测试等大量细项。结果是员工每天花十几分钟选择编码,项目经理却没有能力利用这些细项。
我的经验是,分类颗粒度应该服从决策需要。如果管理层只需要判断开发和返工比例,就不必强迫员工区分五种开发活动。建议先从6到10个一级工作类型开始,运行一个月后,根据真实的管理问题再增加二级分类。
3. 只考核填报及时率,不看数据解释力
及时提交并不代表数据有用。一个员工每天准时填报“开发8小时”,但从不关联任务、不说明变更、不标记返工,系统仍然无法支持项目复盘。考核指标应该同时包含及时率、关联率、异常说明完整率和项目经理采纳率。
| 指标 | 不建议的定义 | 更有价值的定义 |
|---|---|---|
| 填报及时率 | 是否在截止日前提交 | 工时发生后24小时内完成记录的比例 |
| 数据完整率 | 是否填满规定小时数 | 项目、任务、工作类型和异常原因完整的比例 |
| 利用率 | 实际工时除以出勤时长 | 计划内有效交付工时除以可分配产能 |
| 项目健康度 | 当前已用工时是否低于预算 | 工时消耗速度与交付进度、剩余范围是否匹配 |
4. 先采购系统,再想管理规则
工时系统最容易失败的项目,通常不是产品功能不足,而是上线前没有决定“什么必须填、什么可以不填、谁负责审核、异常如何处理”。系统上线后,员工会按照自己的理解填报,部门之间形成不同口径,最后管理层只能看到一堆无法比较的数据。
正确顺序应该是先确定业务对象和决策问题,再设计表单、审批和报表,最后验证产品能否支持。如果产品演示时展示了漂亮的报表,却无法解释数据从哪里来、谁维护、多久更新一次,就不应把演示效果当成采购依据。
五、专业判断逻辑:我会用六个问题做选型
1. 先判断项目是“交付驱动”还是“计费驱动”
交付驱动型组织关心范围、进度、质量和资源,典型包括研发、制造和工程项目。计费驱动型组织关心客户预算、费率、合同和发票,典型包括咨询、设计和外包服务。两者都需要工时,但数据结构和审批逻辑不同。
如果项目经理每天需要看版本燃尽、任务状态、缺陷和人员负载,应优先考虑能融入项目执行流程的系统。若财务每周需要根据客户和合同生成结算依据,则应优先考察费率、费用和发票相关能力。
2. 判断工时数据需要多细
研发团队通常需要按项目、版本、任务和工作类型记录;专业服务团队需要按客户、合同、服务事项和计费状态记录;工程团队需要按施工阶段、里程碑、现场和资源计划记录。没有统一的“最佳颗粒度”,只有是否足够支持决策的问题。
3. 判断是否需要私有化部署
金融、政企、制造和有严格数据主权要求的组织,必须在评估早期确认部署方式、数据隔离、审计日志、备份恢复和身份认证能力。私有化部署不仅是“把软件装在自己的服务器上”,还涉及升级方式、运维责任、接口安全和灾备方案。
如果企业未来要把工时与薪酬、财务、客户合同或生产数据打通,部署边界会直接影响接口设计。为了短期上线选择不适合的数据环境,后续再迁移,通常比一开始把要求讲清楚更贵。
4. 判断是否需要迁移既有项目数据
已经使用Jira或其他某项目管理工具的组织,不应只迁移用户和项目名称。至少要盘点项目层级、任务、版本、标签、历史工时、权限、审批记录和接口数据。历史数据如果无法连续,企业就无法比较迁移前后的估算偏差和资源消耗。
PingCode支持Jira平滑迁移,因此适合那些希望推进国产替代、又不希望研发团队从零重建项目数据的组织。但迁移成功不代表治理成功,企业仍然需要重新梳理字段、状态和报表口径,避免把原有混乱原封不动搬过去。
5. 判断系统是否能够承受组织规模变化
小团队可以接受手工维护项目和成员,大型组织则必须考虑组织架构同步、批量权限、跨项目资源池、统一编码和多层审批。选择时不要只问“现在能不能用”,还要问“用户数扩大三倍、项目数扩大五倍后,谁来维护”。
6. 判断AI功能是否真的有用
2026年很多产品会强调AI,但工时领域的AI价值不在于自动生成一张漂亮的总结,而在于识别异常和预测风险。例如,系统可以提示某类任务连续三个迭代实际耗时超过估算30%,或发现某位专家同时被四个关键项目排入同一周。
如果底层工时记录不完整、项目编码不统一、计划工时没有保留,AI只能把不可靠数据加工成更有说服力的错误结论。工时AI的上限由基础数据质量决定,而不是由模型宣传决定。

六、具体案例:一个中大型研发组织如何把工时从“填表”变成“经营数据”
1. 案例背景与问题定位
以下案例采用匿名化处理,数据来自一类典型的中大型研发组织项目复盘,不对应单一企业。该组织约460人,包括产品、研发、测试、项目管理和技术支持团队,年度同时推进约70个项目,部分核心人员需要跨三个以上项目协作。
在引入统一工时机制前,组织主要依靠电子表格和各部门自建报表。月底统计平均需要项目助理和部门负责人投入约80至120人时。更严重的是,项目计划工时、员工实际填报和财务成本口径不一致,管理层无法判断某项目的超支到底来自需求变更、人员能力差异还是返工。
试点团队没有一开始覆盖全部人员,而是选择三个项目:一个新产品研发项目、一个客户定制项目和一个长期维护项目。这样做的原因是同时观察新建项目、外部交付项目和持续运营项目三种工时模式。
2. 实施过程中的三个关键调整
第一步是减少编码。试点初期原本设计了17种工作类型,员工反馈选择成本高,项目经理也无法使用全部维度。经过两轮讨论,最终保留开发、测试、需求与设计、会议沟通、缺陷返工、发布运维、技术支持和其他八类。
第二步是把记录入口放回任务。员工不再打开一张独立工时表从头选择项目,而是在已分配任务中直接填写实际时间,并在任务发生范围变化时补充原因。这样减少了项目归属错误,也降低了填报动作与日常工作的割裂。
第三步是建立异常阈值。计划工时与实际工时偏差超过20%时,系统提醒任务负责人;超过35%时,需要选择需求变更、技术风险、人员变动、外部依赖或返工等原因。提醒不是处罚,而是要求项目经理在周会上做一次判断。
3. 观察到的结果与不能忽略的代价

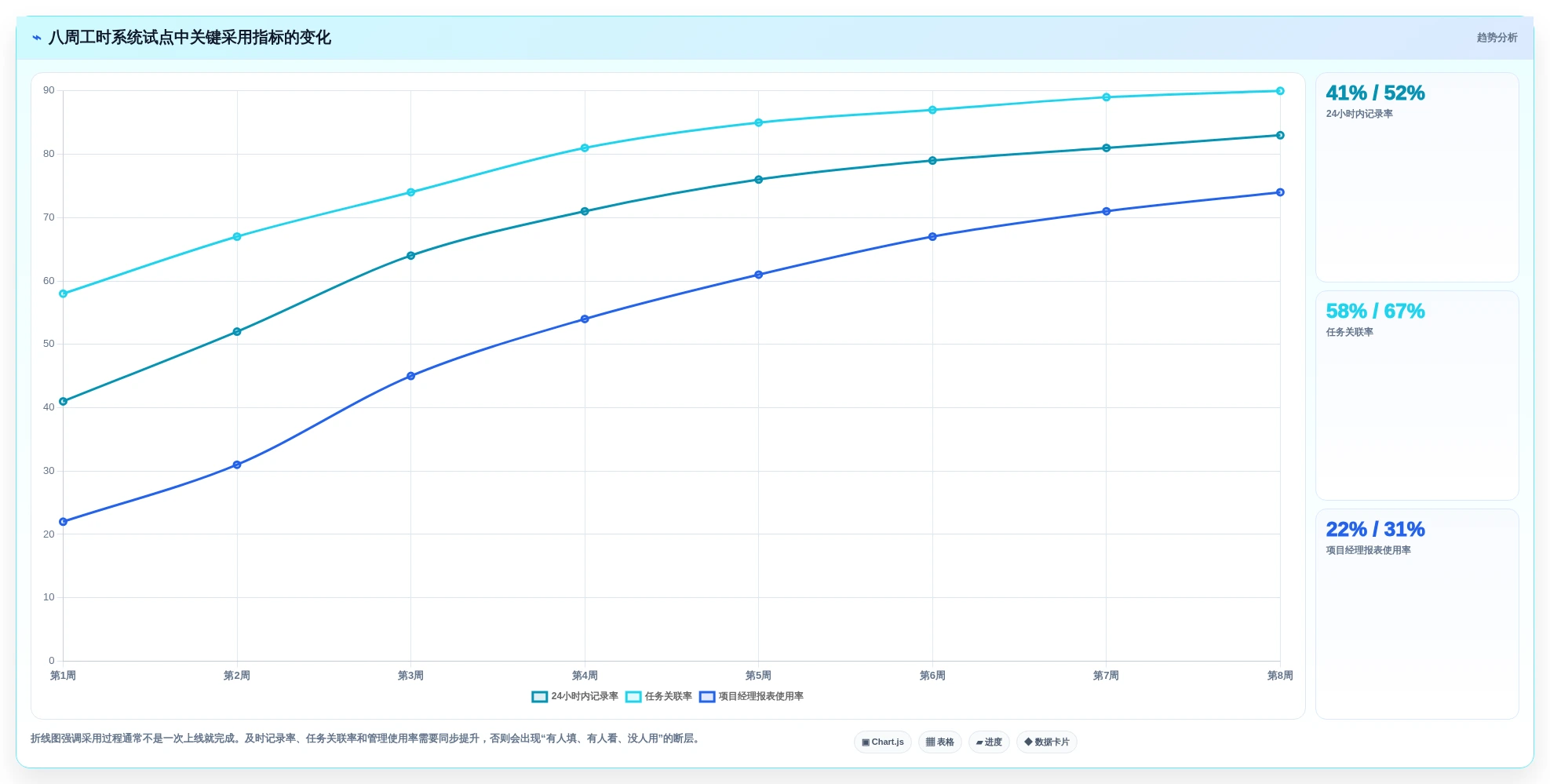

试点运行八周后,过程填报比例从约35%提高到78%,任务关联率从约62%提高到90%左右,月度统计耗时从约100人时下降到30人时以内。需要强调的是,这些是试点情景中的观察值,不是所有企业都能直接复制的标准结果。
更有价值的变化发生在项目会议上。过去项目经理会争论“大家最近是不是很忙”,试点后可以直接看到某版本的返工工时连续三周超过计划,进而把讨论从个人状态转向需求质量和测试策略。
代价同样存在。项目经理每周需要额外花费约1至2小时处理异常记录,部门负责人需要统一解释工时口径,员工在最初两周会觉得流程变复杂。如果企业只看上线后的短期填报成本,而不计算减少返工、减少统计和提前发现风险带来的收益,很容易在试点阶段过早放弃。

七、不同情况下的行动建议:先决定投入强度
1. 100人以下,流程还没有稳定
这类团队不宜一开始购买过重的系统。先选Clockify或同等轻量方案,建立统一项目名称、任务分类、填报周期和审核责任,连续运行四到六周。
- 先覆盖核心项目,不要一次性覆盖所有日常事务。
- 一级工作类型控制在6至8类。
- 每天或每两天填报,不要把记录拖到月底。
- 观察员工是否能准确关联项目,以及项目经理是否真正使用报表。
- 如果团队开始出现跨项目资源冲突,再评估更完整的平台。
这一阶段的目标不是生成复杂报表,而是验证三件事:员工愿不愿意记录,管理者能不能解释数据,财务是否认可统计口径。三件事中有一件无法成立,就不应急着扩大采购范围。
2. 100人以上,研发与项目交付已经复杂
这类组织应优先评估PingCode这类能够把项目、需求、迭代、任务、缺陷、工时和资源管理连接起来的平台。尤其是同时存在多个研发项目、跨部门协作、私有化部署或国产替代要求时,独立计时工具往往无法解决根本问题。
- 先选一个研发部门和一个跨部门项目做试点。
- 保留计划工时、实际工时和剩余工时三个字段。
- 建立项目、版本、任务、人员和工作类型的统一编码。
- 将异常阈值纳入周会,而不是等月底才看报表。
- 在迁移前盘点Jira历史数据、权限和接口,避免只迁用户不迁业务关系。
- 若涉及敏感数据,提前完成私有化部署、身份认证和审计要求评估。
这类组织最容易犯的错误是先按部门各自上线。研发、测试、产品分别维护不同口径,最终无法解释一个版本的总工时。更好的方式是先定义跨部门项目模型,再让各部门在同一模型下保留必要的工作视图。
3. 以客户结算为主的专业服务公司
应优先评估Harvest这类强调客户项目和计费工时的系统,同时把合同预算、费率、费用和发票流程作为重点测试内容。不要只看员工是否能计时,要模拟一次真实的月度结算,看从记录到发票需要多少人工修正。
- 区分可计费、不可计费和待确认工时。
- 为不同客户和服务类型设置明确费率规则。
- 把客户确认流程与内部审批流程分开。
- 将返工时间单独标记,避免错误地向客户收费。
- 按项目毛利而非单一可计费率评估经营质量。
4. 工程、制造和建设项目
如果项目成败取决于关键路径和资源排程,Microsoft Project生态应进入重点候选。工时系统需要服务于计划偏差分析,而不是单独管理考勤。
- 先建立基准计划,再定义实际工时回填规则。
- 把外包人员、现场人员和内部人员纳入同一资源模型。
- 通过移动端或简化表单降低现场填报成本。
- 关注关键路径任务的工时偏差,而不是只看全项目平均值。
- 将材料、设备、等待和返工时间与人工工时区分管理。
5. 已有成熟研发平台,不想迁移
如果团队已经深度使用Jira,且研发协作效率很大程度依赖现有工作流,可以先评估Jira与Tempo组合,而不是为了追求统一品牌而强行迁移。迁移的收益必须大于学习成本、历史数据损失和生态重建成本。
但如果企业同时存在私有化、国产替代、跨部门统一管理和数据集中治理要求,就不能只从研发团队的使用习惯出发。此时应把研发协作、项目经营、部署合规和迁移成本放在同一个决策模型中比较。

八、不同方案的取舍:价格之外还要算隐性成本
1. 轻量工具的低价,不等于总成本低
轻量工具的直接采购成本通常较低,但当企业需要增加审批、组织权限、资源预测、历史迁移和财务接口时,隐性成本会快速增长。最常见的隐性成本包括人工汇总、重复录入、数据清洗、跨部门对账和后续迁移。
我建议用三年总拥有成本来比较,而不是只看第一年的订阅费用。总成本至少包括软件费用、实施配置、培训、管理员投入、接口开发、数据迁移和每月数据治理时间。
| 成本项 | 轻量计时工具 | 研发项目平台 | 专业服务计费系统 | 计划排程生态 |
|---|---|---|---|---|
| 初始采购成本 | 低 | 中到高 | 中 | 中到高 |
| 上线配置成本 | 低 | 中到高 | 中 | 高 |
| 跨部门扩展成本 | 高 | 低到中 | 中 | 中 |
| 历史数据迁移成本 | 中 | 中到高 | 中 | 高 |
| 长期人工对账成本 | 高 | 低到中 | 低到中 | 中 |
2. 一体化平台的复杂度,也需要被诚实计算
一体化平台可以减少数据孤岛,但它通常需要更多前期设计。组织层级、项目模板、角色权限、审批规则和报表口径都要提前定义。对于管理基础较弱的企业,这意味着上线前会有更多讨论和取舍。
这种复杂度并不一定是缺点。关键在于复杂度是否对应真实业务。若企业有跨部门项目、多个交付阶段和严格的数据要求,前期配置是把隐性混乱显性化;若企业只有几个简单项目,过度配置则会降低员工接受度。
3. 迁移与替换的机会成本
从Jira或某项目管理工具迁移到新平台时,企业最容易低估用户培训和流程重建。迁移并非把字段复制过去就结束,还要让产品、研发、测试和项目经理重新理解状态、权限、审批和报表。
我建议把迁移分成三层:必须保留的历史事实、可以重新设计的流程字段、可以舍弃的无效配置。所有内容一比一迁移,表面上最安全,实际上会把旧系统多年积累的冗余和混乱带入新系统。

九、上线方法:用八周验证是否值得长期投资
1. 第1周:定义问题,而不是定义功能
先让项目负责人、财务、人力、研发和一线员工各自回答一个问题:目前最想通过工时数据解决什么。答案通常包括项目超支、资源冲突、客户结算、人员负载、返工分析和预算预测。
将答案压缩为不超过三个目标。例如“减少月底统计时间”“提前识别项目超支”“建立客户结算依据”。目标太多会导致系统上线后每个人都要求增加字段,最终填报体验失控。
2. 第2周:设计最小数据模型
最小模型通常包括人员、部门、项目、任务、工作类型、计划工时、实际工时、剩余工时和审批状态。不要一开始就把客户、合同、成本中心、技能标签、地点和设备等所有维度全部加入。
每增加一个必填字段,就意味着每条记录增加一次决策。字段越多,理论上信息越丰富,实际却可能造成员工绕过系统或集中补填。字段设计必须回答“谁会使用这个字段,以及用于什么决策”。
3. 第3至4周:选择有代表性的试点
试点不要只选最配合的团队。一个理想试点应同时包含跨项目人员、不同项目类型和一位愿意认真复盘的项目经理。只有这样,才能暴露权限、编码、审批和数据解释方面的问题。
- 选择一个新建项目,验证计划工时和任务模型。
- 选择一个交付中的项目,验证异常提醒和资源调整。
- 选择一个维护型项目,验证零散支持工时和长期统计。
- 设置明确的试点周期,建议至少覆盖一个完整迭代或月度结算周期。
4. 第5至6周:观察四个真实指标
不要只看系统登录人数。更有意义的指标包括:工时发生后24小时内记录的比例、工时与任务的关联率、项目经理审核后被修正的比例,以及至少有一次管理动作由工时数据触发的次数。
最后一个指标尤其重要。如果工时数据从未触发资源调整、需求拆分、范围变更或客户沟通,那么即使填报率达到100%,系统仍可能只是电子表格。
5. 第7至8周:做决策而不是继续试用
试点结束时,应形成明确的继续、调整或停止结论。继续意味着扩大组织范围并锁定治理机制;调整意味着修改编码、权限或集成方式后再试;停止则说明当前场景不适合该产品或企业还没有准备好建立工时制度。
| 验证结果 | 建议动作 |
|---|---|
| 及时记录率高,任务关联率高,项目经理使用数据 | 扩大到相似项目,建立统一模板 |
| 员工愿意填,但项目经理不使用 | 重新定义报表和管理动作,避免继续增加字段 |
| 项目经理需要数据,但员工持续补填 | 优化任务入口、移动端和自动提醒 |
| 不同部门使用完全不同的口径 | 先做数据模型治理,再扩大系统范围 |
| 部署、迁移或合规要求无法满足 | 停止功能比较,直接淘汰不符合边界的方案 |

十、FAQ:关于人员工时系统的六个实际问题
1. 工时系统是否等于考勤系统?
不等于。考勤记录的是人在什么时间到岗、离岗或请假,工时系统记录的是时间被什么项目、任务和工作类型消耗。两者可以关联,但不能互相替代。一个员工按时出勤,并不代表他的时间被投入到了正确的项目。
2. 是否应该要求员工每天填满八小时?
不建议把“填满八小时”作为唯一目标。企业应先定义可记录的工作范围,并允许会议、培训、支持、等待和休假按照规则归类。强行填满只会增加虚构时间,降低数据可信度。
3. 研发团队是否有必要记录工时?
如果研发团队只把工时用于个人绩效考核,价值通常有限;如果用于估算改进、版本预测、返工分析和资源调度,价值会明显提高。研发工时不需要精确到每一分钟,但必须能够解释计划与实际之间的主要差异。
4. 小团队应该直接购买大型平台吗?
不一定。小团队首先要验证记录习惯和管理需求,轻量工具可能更适合。只有当跨项目协作、权限管理、资源预测、私有化或数据迁移成为真实问题时,才有必要升级到更完整的平台。
5. 选择系统时最应该向厂商演示什么?
不要只让厂商演示“如何填一条工时”。应要求完整演示一个真实场景:创建项目和计划工时、分配任务、员工填报、项目经理审核、触发超时提醒、查看资源负载、导出成本和完成一次历史数据迁移。完整链路最能暴露产品的实际边界。
6. AI能否自动判断员工是否低效?
不应该这样使用。工时长短不能直接等同于效率,复杂问题解决、技术预研和缺陷定位都可能需要较长时间。AI更适合识别计划偏差、重复返工、资源冲突和异常模式,最终判断仍应结合任务结果、质量和业务背景。
十一、总结:2026年的工时系统,买的是决策能力
五款系统没有绝对的第一名。PingCode更适合中大型研发与项目组织,尤其适合需要私有化部署、Jira平滑迁移和国产替代的企业;Jira与Tempo组合适合已经深度依赖Jira生态的技术团队;Harvest适合以客户结算为中心的专业服务公司;Clockify适合小团队低成本试点;Microsoft Project生态适合计划排程和资源约束优先的工程型项目。
我的独特判断是:企业不应把工时系统当作“员工填报工具”,而应把它当作项目经营的反馈回路。如果系统只能告诉你过去花了多少时间,它的价值有限;如果它能够提前告诉你哪个项目会超支、哪类任务持续低估、哪位关键人员正在成为瓶颈,以及返工正在吞噬多少产能,它才真正值得长期投资。
下一步可以按照以下顺序行动:
- 明确组织最想解决的三个工时管理问题。
- 确定项目类型是研发交付、客户计费还是计划排程。
- 盘点部署、数据主权、历史迁移和系统集成要求。
- 选择一个新建项目、一个交付项目和一个维护项目进行试点。
- 用八周观察及时记录率、任务关联率、异常处理率和管理动作次数。
- 根据三年总拥有成本,而不是首年采购价格做最终决策。
真正成熟的选型结果,往往不是“功能最多的系统”,而是组织能够持续使用、数据能够被解释、异常能够触发行动的系统。先把管理问题定义清楚,再让工具承担流程,2026年的人员工时系统才不会沦为另一张没人信任的报表。
常见问题解答(FAQ)
1. 2026年最值得投资的5款员工工时系统,应该按什么标准筛选?
我准备为一个约120人的研发与交付团队采购工时系统,但发现很多产品都只展示打卡、报表和审批功能。我真正关心的是:它能不能减少填报阻力、区分项目成本,并且让管理层愿意根据数据做决策,而不是买完以后继续用表格补数据。
筛选员工工时系统时,我不建议先看品牌知名度,而是先看数据能否形成闭环:员工填报工时,项目负责人审核,财务或管理层查看成本,系统再把异常反馈给具体责任人。少了其中任何一环,工时数据都容易变成“填过但没用”的记录。
我在评估类似系统时,会用同一组测试数据跑一遍:设置3个项目、6种工作类型、20名员工和连续4周的工时记录,再故意加入漏填、超时、跨项目和节假日加班等异常。这个方法比看演示页面更有效,因为很多产品在正常数据下都表现不错,真正拉开差距的是异常处理。
候选方案更适合的团队我重点观察的能力主要风险 专业工时与项目成本系统软件外包、咨询、交付团队项目成本、人员利用率、可计费工时实施周期较长,初期需要配置项目结构 项目管理平台内置工时模块研发、产品、测试团队任务关联、迭代统计、缺陷处理耗时跨部门成本核算能力可能不够细 协同办公平台加自定义工时表流程相对简单的中小团队移动填报、审批、权限和低成本部署复杂项目的成本口径容易失控 财务系统加人力系统的工时模块制造、工程、专业服务企业薪酬、结算、成本中心和合规审计研发任务与工时之间的关联不够自然 低代码工时管理应用管理口径经常变化的组织字段调整、流程编排和报表灵活性过度定制后可能形成新的维护负担 我的判断是,2026年最值得投资的并不一定是功能最多的产品,而是能把“填报动作”嵌入员工原有工作流的产品。
如果员工每天需要额外打开一个系统、重新选择项目、再手动描述工作内容,哪怕报表很漂亮,三个月后数据质量也会明显下降。采购前可以用三个指标设门槛:首周工时填报完成率达到90%以上,项目与任务关联准确率达到85%以上,管理者每周至少使用一次成本或利用率报表。
如果供应商无法在试用阶段帮助你测出这三个指标,就不建议只凭产品演示做决定。
2. 员工工时系统最容易踩的坑是什么?为什么上线后填报率会下降?
我所在的团队以前也要求每天填工时,刚开始大家都按时填写,过了一个月却出现了大量补录和复制粘贴。我想知道,问题到底出在员工不配合,还是系统设计和管理规则本身就有缺陷。
工时系统上线后填报率下降,通常不是员工突然变懒,而是系统把记录成本转嫁给了员工,却没有给员工任何即时价值。最典型的设计是让员工每天从几十个项目和上百个任务中手动选择,再填写一段无法用于复盘的描述。我曾经见过一个研发团队,第一周每天填报平均需要7分钟,到了第四周,很多人改成周五集中补录。
管理者最初把原因归结为执行力不足,但把项目列表、默认任务和移动端入口重新设计后,单次填报时间降到约2分钟,补录比例也明显下降。更隐蔽的坑是把工时系统当成考勤系统。考勤关注“人在不在”,工时关注“时间投入到什么工作”。
如果公司规定每天必须填满8小时,员工就会倾向于把时间凑满,而不是如实记录等待、沟通、返工和支持工作,最后得到的是看起来完整、实际上失真的数据。建议把填报规则拆成三类。研发任务记录实际投入时间,客户项目记录可计费和不可计费时间,公共事务则设置少量标准分类。
分类不宜超过员工每天能快速理解的范围,否则系统越精细,数据越不可信。还需要设计修改机制。允许员工在规定周期内修改记录,并保留修改日志;对于小额差异不要层层审批,只对跨项目大幅调整、异常加班和成本中心变化触发审核。过度审批会让员工为了省事选择随意填报。
上线前可以做一个五天小测试:第一天观察新建记录耗时,第三天统计漏填原因,第五天检查项目负责人是否真的使用报表。如果团队仍然需要在群里提醒、在表格里二次汇总,说明系统还没有进入真实工作流,不应该急着全员推广。
3. 如何判断员工工时系统是否真的能带来投资回报?
管理层希望用工时数据判断项目是否赚钱,但我担心采购系统后只有更多填表工作,最后只能生成一些漂亮的饼图。我应该怎样计算这类系统的回报,哪些数字才值得关注?
工时系统的回报不能只看节省了多少人工填表时间,更应该看它是否减少了错误报价、无效投入和项目失控。对专业服务或软件交付团队来说,一次及时发现的低毛利项目,往往比每月少做几张汇总表更有价值。我建议先建立一个简单的基线模型:记录系统上线前的项目毛利、计划工时偏差、补录比例、无效工时比例和月度汇总耗时。
上线后连续观察8到12周,不要只比较某一周的结果,因为项目阶段变化会影响工时结构。
指标计算方式值得关注的变化管理含义 计划工时偏差实际工时减计划工时,再除以计划工时持续下降估算和执行之间的误差变小 可计费工时率可计费工时除总投入工时按项目类型分组观察发现低价值支持和隐性返工 补录比例补录工时除总工时逐月下降说明填报流程更贴近真实工作 项目毛利偏差实际毛利减预算毛利异常项目提前暴露帮助调整范围、排期或报价 报表生产耗时人工汇总、清洗、核对所需时间持续下降衡量流程自动化效果 一个常见误区是把“员工填得更满”当成系统成功。
更好的判断方式是看系统能否解释项目为什么超时。例如,某项目超出预算40小时,如果系统只能告诉你超时,却不能进一步显示是需求返工、客户沟通、环境故障还是测试缺陷导致,就还没有形成决策价值。采购预算也应该把实施和维护算进去。
可以用这个公式估算第一年成本:软件费用加实施费用,加上管理员维护时间成本,再减去减少的人工汇总成本和可验证的项目损失。无法量化的“管理更透明”可以作为辅助收益,但不应成为唯一的投资依据。我的建议是先选择一个项目类型做试点,最好是周期在4到8周、人员构成稳定、存在明确成本目标的项目。
试点结束后,如果系统能帮助团队提前识别至少一类工时异常,并促成具体动作,例如调整排期、停止低价值工作或重新确认交付范围,再考虑扩大采购。
4. AI会如何改变2026年的员工工时系统?哪些AI功能值得付费?
最近很多产品都在宣传智能填报、自动生成日报和AI分析,但我担心这些功能只是把自然语言换成报表,实际并不能提高数据质量。我想知道,哪些AI能力真正能帮助团队,哪些只是演示时看起来很先进。
我对AI工时功能的判断标准很简单:它是否减少了员工的记录负担,同时没有替员工虚构事实。AI可以根据任务、提交记录、代码变更、会议和审批信息生成待确认的工时草稿,但不应该直接把推测结果写入正式成本数据。最值得付费的第一类能力是“证据辅助填报”。
例如系统发现某员工当天提交了两个版本、处理了三个缺陷,并参加一次项目会议,可以把这些活动整理成候选记录,由员工确认时间和项目归属。它解决的是回忆成本,而不是替员工决定真实工时。第二类能力是异常解释。
系统不应只提示“本周工时超出预算”,还应该指出超出的来源,例如某个需求连续发生返工、某类缺陷在测试阶段集中出现,或者某个角色在多个项目之间频繁切换。管理者需要的是可行动的原因,而不是更多红色预警。第三类能力是自然语言查询。
管理者可以直接询问“过去四周哪些项目的测试工时增长最快”,系统再给出数据口径、筛选条件和明细链接。这里必须保留可追溯性,否则AI生成的结论很难用于预算、绩效或客户结算。
不建议优先为以下功能付费:自动生成看似完整的日报、根据在线状态推测工作时长、用单一效率分数给员工排名,以及没有数据来源说明的项目风险预测。这些功能容易制造虚假的精确感,还可能引发隐私和劳动合规问题。选择AI功能时,可以要求供应商现场完成三个演示。
第一,给出一组含有漏填和跨项目投入的真实脱敏数据,看它是否允许人工修正;第二,追问一个结论的来源,看系统能否展开到原始任务和时间记录;第三,删除一部分数据后重新提问,看它是否明确说明结论存在不确定性。
最终,AI在工时系统里的价值不是替代员工填表,而是把分散的工作证据整理成可确认、可追溯、可行动的信息。凡是不能展示来源、不能人工修正、不能区分事实与推测的智能功能,都不适合直接进入成本核算和绩效评价流程。
文章包含AI辅助创作:项目管理新趋势:2026年最值得投资的5款人员工时系统,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/123920
读者评论
月底补填制造了精确的假数据”这个判断很有共鸣。我们团队以前也是月底集中填报,测试人员经常只能凭记忆把时间分到不同版本,后来改成任务完成后当天确认,项目归属修正明显少了。工时系统的关键确实不是记录得多细,而是离实际工作足够近。
文中把计划工时、实际工时和剩余工时分开讲非常重要。只看实际投入,很容易把需求变更、估算偏差和返工混在一起。我更希望系统能强制要求超出计划时选择原因,这样复盘时才能判断到底是需求失控,还是任务估算本身不准。
对“平均利用率会掩盖核心人员连续超载”的提醒很实用。部门整体利用率达到82%并不代表资源健康,关键岗位如果连续几周超过120%,项目风险已经出现了。评估系统时除了看报表数量,我会重点确认能不能看到峰值负载、连续超载天数和技能缺口。
