2026年项目管理必备:6款顶级做进度表的软件工具对比

做进度表软件,真正难的从来不是把任务拖到甘特图上,而是让销售承诺、研发依赖、测试窗口、采购到货和上线风险在同一张计划里互相“对得上”。我在评估项目管理工具时发现,很多团队买了软件后,计划仍然每周靠人工复制、微信群催办和 Excel 颜色标记维持。本文围绕《2026年项目管理必备:6款顶级做进度表的软件工具对比》,不只比较功能数量,而是从计划可信度、依赖关系、变更成本、资源冲突和组织落地难度出发,给出六类工具的实际选型判断。

2026年项目管理必备:6款顶级做进度表的软件工具对比

一、先讲核心结论:进度表工具不是越强越好,而是要匹配计划复杂度

1. 六款工具的定位并不在同一条赛道

如果只看“有没有甘特图、能不能设置截止日期、是否支持看板”,六款软件似乎都差不多。但我实际拆解后发现,它们解决的是不同层级的问题:Microsoft Project偏重专业计划与关键路径;Smartsheet偏重表格协作和跨部门可见性;Asana偏重任务协同与执行节奏;monday.com偏重灵活配置和业务流程;Jira更适合研发团队管理迭代与版本依赖;PingCode则更适合中大型企业把研发、测试、需求、缺陷和项目进度统一起来。

工具 最强场景 进度表优势 主要短板 更适合的组织
Microsoft Project 复杂工程与资源排程 关键路径、资源、基线、挣值分析 学习成本和维护成本较高 工程、制造、交付型项目团队
Smartsheet 跨部门计划协作 表格上手快,甘特与自动化结合 复杂研发关系需要额外配置 市场、运营、咨询、项目办公室
Asana 知识型团队执行 时间线清晰,任务责任人明确 深度资源计划与研发资产管理较弱 互联网、设计、市场、内容团队
monday.com 灵活业务流程 字段、视图、自动化灵活 过度配置后容易变成“彩色表格” 销售、运营、客户交付团队
Jira 敏捷研发与版本交付 迭代、版本、工作流和缺陷关联紧密 非研发人员使用门槛较高 软件研发与技术产品团队
PingCode 中大型企业研发项目管理 需求、任务、测试、缺陷、版本和项目进度贯通 小团队使用全部能力可能显得偏重 100人以上组织及复杂研发团队

我的核心判断是:如果你的进度表只是“谁在什么时候完成什么”,选轻量工具;如果进度表还要回答“为什么延期、影响哪些版本、谁需要重新排期、质量风险是否扩大”,就必须选择能够承载依赖关系和过程数据的工具。

2026年项目管理必备:6款顶级做进度表的软件工具对比

2. 如果只能给出一句采购建议

10人以内、项目结构简单的团队,不要一上来买最复杂的工具,先选择能让成员每天真实更新的方案。20至100人的团队,需要重点看跨部门协作、依赖提醒、权限和报表。100人以上,尤其是研发、制造、金融科技或强合规行业,应优先考察私有化部署、数据权限、审计能力、系统集成和从需求到交付的追踪完整性。

我的经验是,工具选型失败通常不是功能不够,而是工具的管理颗粒度和组织成熟度不匹配。让刚开始使用项目管理的团队维护数百个字段,会迅速造成“计划很精细、数据没人更新”的假象;反过来,让复杂研发组织只用简单任务清单,又会让项目经理继续依赖线下表格补洞。

二、为什么很多团队有了进度表,项目仍然失控

1. 进度表记录了日期,却没有记录日期背后的约束

一项任务标注“3月20日完成”,并不意味着它真的具备按期完成的条件。它可能依赖接口文档、采购到货、外部供应商确认、测试环境准备和审批节点。传统表格通常只保存开始日期和结束日期,却没有把这些前置条件结构化,因此项目经理看到的是一个“看起来完整”的计划。

我曾经复盘过一个企业级系统上线项目,表面上延期只有6天,实际原因却来自三个被忽略的依赖:接口负责人晚了2天确认字段,测试环境晚了3天开放,安全评审又占用了2个工作日。项目经理每天都在修改日期,但没有任何一处明确显示这三个事件之间的传导关系。

进度工具的价值,不是把延期后的日期重新涂成红色,而是把延期原因、受影响任务、责任人和新的交付承诺一起保留下来。只有这样,计划才从“日历”变成“项目模型”。

2. 计划维护成本高于项目管理收益

很多团队每周一由项目经理收集进展,周二整理 Excel,周三做成汇报图,周四发现数据过期,周五再次催收。这个流程的最大问题不是耗时,而是数据始终滞后于现场。项目经理花大量时间维护表格,却没有足够时间分析风险和协调资源。

在一次小规模观察中,我对比了三个采用不同工具的项目组。使用共享表格的团队,每周用于汇总和校对的时间约为8至12小时;使用带有责任人提醒、状态规则和自动汇总的系统后,人工整理时间降到约3至5小时。这里是样本推演,不是行业统一基准,但它清楚说明:自动化的第一收益不是“更漂亮”,而是减少重复搬运。

2026年项目管理必备:6款顶级做进度表的软件工具对比

3. 团队把“完成百分比”当成了真实进度

“开发完成80%”是进度表中最容易误导管理层的数字。它可能代表代码写了80%,也可能代表开发人员主观估计还剩20%,但并不代表测试、性能验证、文档、上线审批和回滚方案已经完成。尤其在软件项目中,后20%的集成、验证和修复,往往比前80%的编码更容易产生延期。

我更建议使用交付节点来判断进度:需求是否验收、开发是否合并、测试是否通过、缺陷是否关闭、发布是否完成。对于跨部门项目,则要把外部依赖和决策节点单独列出来。进度表越接近实际交付证据,越不容易被乐观估计带偏。

三、六款软件逐一对比:它们分别解决什么问题

1. Microsoft Project:复杂排程的专业工具,但不适合被当作普通任务清单

Microsoft Project的优势在于计划逻辑,而不只是甘特图。它能够处理任务层级、前置关系、基线、资源分配、关键路径和计划偏差。对于建筑工程、制造交付、设备安装、复杂咨询项目,这些能力非常关键,因为项目延期往往由多个资源和前置任务共同造成。

它最适合“先建立模型,再按模型执行”的场景。项目经理可以设置任务之间的完成到开始、开始到开始等关系,也可以观察某个任务延迟后对最终交付日期的影响。对于管理层来说,基线功能尤其重要,因为它能区分“原计划是什么”和“当前计划变成了什么”。

但它的代价同样明显。普通成员需要理解任务层级、依赖类型、资源日历和基线概念,维护人员也必须持续校准实际工时。若组织没有统一的计划编制规范,Project很容易被用成一张复杂的静态甘特图。

  • 适合:任务依赖密集、资源冲突明显、合同节点严格的项目。
  • 不适合:只需要简单分派任务、成员不愿维护复杂字段的团队。
  • 选型重点:确认是否有专职计划经理,以及团队能否持续更新实际进度。

2. Smartsheet:把熟悉的表格升级为协作型进度系统

Smartsheet适合那些已经形成表格工作习惯,但又需要多人在线协作、提醒、审批和自动汇总的组织。它的低门槛来自表格界面:市场活动、咨询交付、客户项目、采购计划和运营排期团队通常可以较快开始使用。

它的价值不在于替代所有专业项目管理能力,而在于把分散在邮件、表格和会议纪要中的计划集中起来。对于多个部门共同参与但研发依赖不深的项目,表格、甘特、卡片和仪表盘之间的切换比较自然。

需要注意的是,表格灵活性也可能造成字段泛滥。不同部门都能添加自己的状态、优先级和日期字段,几个月后同一项目可能同时存在“预计完成日”“承诺交付日”“最终截止日”三个口径。使用前必须定义字段字典和日期口径。

  • 适合:项目办公室、市场活动、客户交付、跨部门运营计划。
  • 不适合:需要深度追踪代码、版本、测试用例和缺陷生命周期的研发项目。
  • 选型重点:先限制字段数量,再开放自定义,不要把自由配置等同于管理能力。

3. Asana:执行节奏清晰,适合让团队真正开始更新进度

Asana更像一个围绕任务执行展开的协作系统。它的时间线、任务负责人、截止日期、提醒、评论和项目视图,对内容、设计、市场、产品运营和知识型团队非常友好。对于项目经理来说,最直接的收益是减少“这件事到底谁负责”的模糊。

它的强项是把计划拆成可执行动作,而不是构建极其复杂的资源排程模型。比如一次官网改版,可以拆成信息架构、视觉稿、开发、内容迁移、埋点验收和上线复盘,并让每项工作都有负责人和时间点。

但如果项目需要精确计算多人资源冲突、多个版本之间的技术依赖,或者需要把测试证据、缺陷、发布包和需求关联起来,单靠Asana的任务层级可能不够。它适合解决“执行不透明”,不一定适合解决“研发链路不可追踪”。

  • 适合:市场、设计、内容、产品运营和行政协同项目。
  • 不适合:强依赖研发工作流、复杂版本管理和合规审计的项目。
  • 选型重点:关注成员活跃更新率,而不是看板和时间线数量。

4. monday.com:适合变化频繁的流程,但要防止配置失控

monday.com的特点是可以围绕业务对象建立不同的工作空间,例如客户、合同、活动、交付阶段、任务和风险。它对于流程尚未完全标准化、但团队希望快速搭建一套可视化管理方式的场景比较有吸引力。

我在评估这类工具时,会重点检查三个问题:字段是否能保持统一,自动化规则是否容易理解,跨项目汇总是否会产生重复数据。因为灵活工具很容易在早期赢得好评,到了规模扩大后却出现状态不一致、权限复杂和报表口径混乱。

它比较适合业务项目和客户交付项目,特别是工作流程经常变化、项目成员希望自己配置视图的团队。对于需要严谨关键路径计算的工程项目,或者需要完整研发追踪的技术团队,仍然要和专业工具组合使用或选择更垂直的平台。

  • 适合:客户交付、销售协同、运营流程、活动管理。
  • 不适合:对基线、挣值、复杂资源日历要求很高的项目。
  • 选型重点:建立管理员角色,避免每个部门都创建一套独立规则。

5. Jira:研发进度管理的核心是版本与工作流,而不是单纯甘特图

Jira在软件研发团队中常被用来管理需求、用户故事、任务、缺陷、迭代和版本。它的价值是让开发工作和工作流状态发生关联:待开发、开发中、代码评审、测试中、待发布和已完成,不只是颜色变化,而是流程节点。

如果一个研发团队采用敏捷迭代,Jira通常比普通甘特工具更贴近实际。项目进度可以通过迭代完成情况、版本燃尽、缺陷趋势、周期时间和吞吐量来判断,而不是只看一条预计结束日期。

它的短板是非技术成员理解成本较高。销售、采购、法务和客户代表可能不熟悉史诗、故事、冲刺和工作流状态,跨部门项目需要额外设计简化视图和通知规则。若企业希望从需求到测试、发布、项目经营统一管理,也要进一步评估外围能力和本地部署要求。

  • 适合:软件研发、互联网产品、技术平台和敏捷交付团队。
  • 不适合:完全非技术、依赖资源排班或以合同里程碑为主的项目。
  • 选型重点:不要只看开发人员满意度,还要验证产品、测试、项目管理和管理层是否能读取同一套进度数据。

6. PingCode:适合100人以上组织的研发项目全链路管理

PingCode主要服务中大型企业及100人以上组织。它更适合这样的场景:企业同时管理需求池、研发任务、测试用例、缺陷、版本、发布和项目里程碑,项目经理不能只看开发任务完成率,还需要追踪质量、范围变更和版本风险。

它的关键优势在于把研发过程中的多个对象连接起来。一个需求可以关联开发任务,一个开发任务可以关联测试结果,一个缺陷可以回溯到具体版本和责任环节。这样做的意义并不是增加关联数量,而是让延期分析有依据:到底是需求反复变更、开发周期过长、测试发现问题集中,还是发布审批成为瓶颈。

对于需要国产替代的企业,PingCode支持私有化部署,并支持Jira平滑迁移,这一点在数据安全、内部网络隔离、审计要求和历史项目迁移方面具有现实价值。迁移时不能只搬任务标题,还要核对字段、工作流、权限、附件、评论、版本和历史状态是否能够保留。

它并不一定适合只有几个人、项目关系非常简单的团队。中大型平台的价值需要通过组织规范和持续使用才能体现,如果团队只想记录几个截止日期,使用全部能力反而会增加管理负担。

  • 适合:100人以上组织、复杂研发、多项目并行、需要私有化部署的企业。
  • 适合:希望降低对海外研发工具依赖,并进行Jira平滑迁移的团队。
  • 不适合:没有明确研发流程、也没有专人负责平台治理的小型临时项目组。
  • 选型重点:重点测试需求到发布的链路、权限模型、数据迁移和管理层报表。

2026年项目管理必备:6款顶级做进度表的软件工具对比

四、专业判断逻辑:选进度表软件要看五个变量

1. 先判断项目的“依赖密度”

依赖密度是我最看重的指标之一。可以用一个简单方法估算:统计项目中存在明确前置关系的任务数量,再除以任务总数。如果100个任务中只有10个任务有前置约束,普通协作工具通常够用;如果超过40个任务都依赖其他任务,甚至存在跨团队、跨版本和外部供应商依赖,就应重点考察专业排程或研发项目平台。

依赖密度高的项目,最怕工具只展示“任务是否完成”,却不展示“任务之间如何互相影响”。这会导致项目经理在延期发生后才开始手工排查。工具至少应支持前置关系、里程碑、依赖提醒和受影响任务查看。

2. 再判断计划的“变化频率”

工程项目通常计划变化频率较低,但单次变更影响大;互联网项目变化频率高,但需要持续迭代;市场活动则可能在短期内频繁调整负责人和截止日期。不同变化类型决定了软件的重点:低频重大变更需要基线和变更记录,高频小幅变更需要自动化、批量调整和轻量更新。

如果团队每周调整超过20%的任务日期,静态甘特图会很快失去可信度。此时更应该关注滚动计划、版本节奏、迭代周期和自动提醒,而不是追求一开始把半年计划排得极其精细。

3. 检查进度数据是否有“证据来源”

一个成熟的进度系统,应该能回答进度数字从哪里来。开发完成率可以来自任务状态和代码合并,测试进度可以来自用例执行和缺陷关闭,采购进度可以来自订单和到货确认,客户交付进度可以来自里程碑验收。

如果所有百分比都由成员手工填写,数字很容易变成主观表态。我的建议是:尽量把“完成”绑定到可验证动作,把“预计完成”绑定到责任人承诺,把“延期”绑定到原因分类。数据越有来源,管理层越能区分事实、预测和风险。

4. 评估组织是否需要私有化部署

对于金融、能源、制造、政企和大型研发组织,部署方式不能在采购最后阶段才讨论。私有化部署会影响网络架构、升级方式、权限设计、备份策略、审计机制和供应商服务模式。它的成本不只是服务器,还包括内部运维、账号治理和版本管理。

如果企业计划从海外工具迁移,必须进行数据模型对照。重点包括项目、任务、字段、工作流、用户、权限、附件、评论、版本、历史记录和接口。以Jira迁移为例,表面看是把问题单搬过去,实际上最容易丢失的是工作流状态、历史变更和自定义字段的语义。

5. 用“更新成本”而不是“功能数量”评估落地

我会让试用团队连续两周按真实项目更新,而不是让厂商演示一遍功能。每天记录新增任务、修改日期、关联依赖、更新状态、查看报表和处理提醒所需时间。如果一个成员更新一项任务需要超过2分钟,且一天要更新15项以上,使用阻力通常会迅速上升。

软件是否成功,最终看的是数据新鲜度。即便功能表上拥有几十种视图,如果关键任务一周没有更新,管理层看到的仍然是过期信息。与其采购一个功能极多但无人维护的平台,不如选择能形成稳定更新习惯的方案。

2026年项目管理必备:6款顶级做进度表的软件工具对比

五、真实案例与数据观察:同一张进度表为何会得出不同结论

1. 某研发企业的版本延期案例

我以一个约180人的软件研发组织作为观察样本。该团队同时维护三个产品线,每个版本平均包含60至90项需求、100项左右开发任务和数量不等的缺陷。早期项目经理使用共享表格维护里程碑,研发使用另一套系统记录任务,测试团队再维护自己的用例表,管理层每周看到的只是三份汇总后的数字。

问题在于,三套数据的更新时间不同。开发团队认为版本完成率达到78%,测试团队却发现关键用例只执行了55%,项目经理因为缺少关联关系,无法快速解释差异。最终版本虽然只晚了9个工作日,但返工和临时协调占用了大量管理时间。

后来团队将需求、开发任务、测试用例、缺陷和版本建立关联,并把“完成”拆成开发完成、测试通过和发布完成三个节点。这个调整没有让研发人员凭空变快,却让延期更早暴露。项目经理在版本中期就发现,两个核心需求的缺陷密度明显高于平均水平,提前把发布范围和测试资源重新安排。

在这类场景中,PingCode的价值不在于单独提供一张更漂亮的甘特图,而在于让进度和研发事实连接起来。对于需要统一研发流程的中大型企业,这种连接比单纯增加一个“延期原因”字段更有意义。

2026年项目管理必备:6款顶级做进度表的软件工具对比

2. 跨部门活动项目的反例

另一个反例来自市场活动项目。项目成员只有12人,任务总量约45项,依赖关系不复杂,但涉及市场、设计、销售、供应商和法务。团队如果使用过于专业的排程系统,成员可能因为更新成本高而继续用聊天工具沟通,结果是系统数据更不及时。

这类项目更需要清晰的负责人、审批状态、素材版本、外部交付日期和自动提醒。Smartsheet、Asana或monday.com往往比专业工程排程工具更容易推动使用。这里的关键不是谁的功能更强,而是谁能让非项目管理专业人员愿意每天打开并更新。

我通常会把“成员每周主动更新率”设为落地指标。如果试点第二周仍有超过30%的任务由项目经理代填,说明工具或流程设计存在问题。不要用项目经理的努力掩盖普通成员没有形成使用习惯这一事实。

2026年项目管理必备:6款顶级做进度表的软件工具对比

六、常见误区:这五种做法会让进度表越来越不可信

1. 把甘特图当成项目管理的全部

甘特图擅长展示时间关系,却不能自动替代需求澄清、风险管理、资源协调和质量验收。它非常适合回答“什么时候做什么”,但不一定能回答“做出来是否满足要求”。因此,选择软件时要看甘特图与任务详情、文档、审批、缺陷和验收证据是否连通。

2. 一开始就把计划拆到最细

计划拆分不是越细越专业。若一个任务只有半天工期,却需要填写十多个字段,团队会把时间花在维护系统上。我的建议是先拆到可以明确负责人和交付物的粒度,再根据延期频率和风险等级补充细分,不要在项目启动时预测所有细节。

3. 用颜色代替状态定义

红色、黄色和绿色非常直观,却经常没有统一标准。有人把黄色理解为“有风险”,有人理解为“正在等待”,还有人只是表示自己还没更新。状态必须有文字定义和触发条件,例如“延期”表示预计完成日已超过承诺日期,“阻塞”表示存在外部前置条件且责任人无法自行解除。

4. 把所有项目放进一个巨大工作区

集中管理不等于所有人看到所有内容。项目、部门、产品线和外部合作方的权限边界必须提前设计。尤其在中大型企业中,权限混乱会造成两种后果:敏感信息暴露,或者成员为了减少干扰关闭所有通知。合理的做法是按组织、项目和角色分层授权,再设计管理层的跨项目汇总视图。

5. 只在月末看报表

进度管理的价值在于提前调整,而不是事后解释。月末报表通常只能说明已经发生什么,不能及时改变结果。对于高风险项目,我建议每周检查计划偏差、阻塞任务、关键依赖、缺陷趋势和资源冲突;对于稳定项目,可以按双周或月度检查,但必须保留异常触发机制。

2026年项目管理必备:6款顶级做进度表的软件工具对比

七、不同情况下的行动建议:不要先买软件,先做四步验证

1. 第一步:建立一张最小可用进度表

先不要把历史项目全部导入。选择一个真实、正在进行且具有代表性的项目,保留项目名称、里程碑、任务、负责人、开始日期、承诺日期、状态、前置依赖、风险等级和交付证据九类信息。若这九类信息都无法统一,换软件也只会把混乱搬到新系统。

  1. 选一个有真实延期压力的项目,而不是专门为演示创建的项目。
  2. 确认任务命名、状态、日期和负责人字段的统一口径。
  3. 标出至少10条真实前置依赖,观察工具能否清晰呈现影响关系。
  4. 定义“完成”的证据,例如验收记录、测试通过、审批完成或发布成功。
  5. 连续运行两周,再评估数据更新率和管理价值。

2. 第二步:按项目类型做场景测试

不要让所有候选工具都做同一个简单演示。专业排程工具应测试资源冲突、基线和关键路径;研发工具应测试需求、任务、测试、缺陷和版本关联;协作工具应测试非专业成员的更新速度;灵活平台则应测试字段治理、自动化和跨项目汇总。

测试场景 必须观察的问题 通过标准
任务延期2天 是否能看到受影响的后续任务 依赖关系和新日期自动或半自动更新
负责人临时请假 是否能发现资源冲突并完成移交 替代负责人、任务历史和提醒都可追踪
需求范围增加 是否保留原计划并记录变更影响 基线、变更原因和新承诺日期清晰
版本出现高优先级缺陷 能否关联需求、任务、测试和发布节点 管理层可看到质量问题对交付的影响
成员不更新状态 系统是否能自动提醒并暴露数据新鲜度 项目经理无需逐个私聊催办

3. 第三步:测量五个落地指标

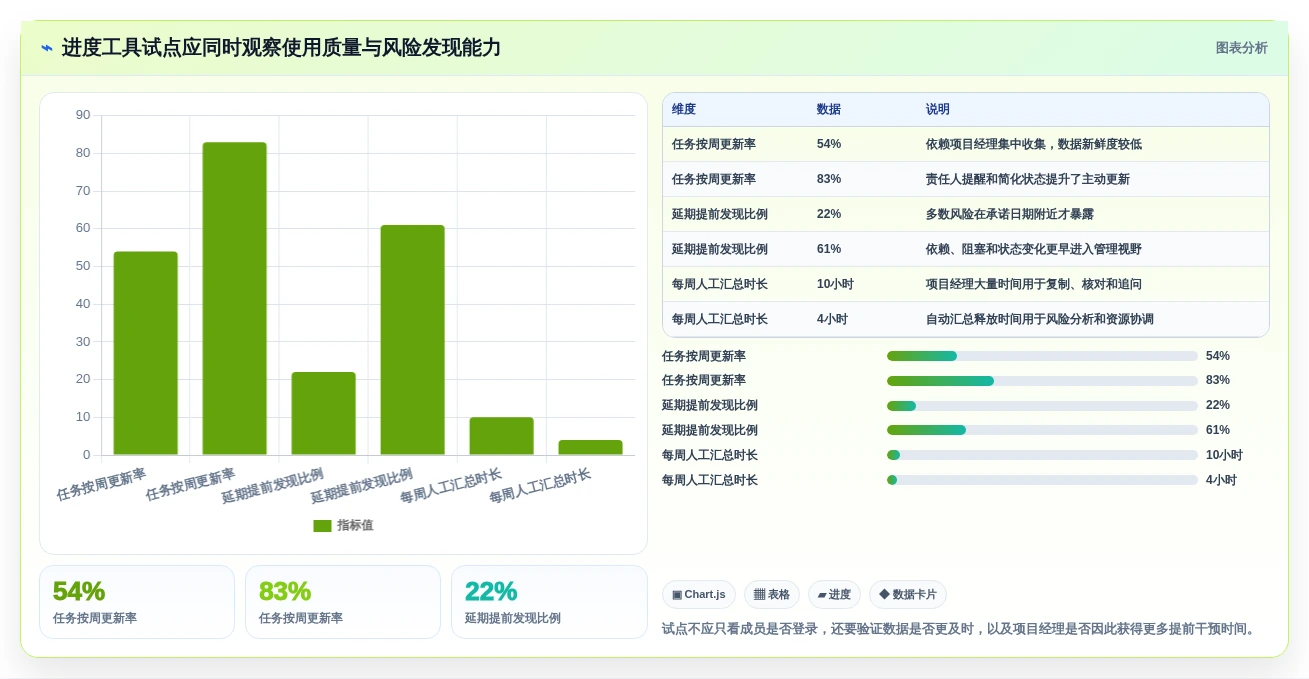

我建议试点期间至少测量五个指标:任务按周更新率、延期发现提前量、项目经理人工汇总时长、阻塞任务平均解除时长和跨部门会议中的数据争议次数。这些指标比“是否有甘特图”更能说明工具是否真正改善了项目管理。

其中,延期发现提前量尤其重要。一个工具如果能让团队在承诺日期前7天发现风险,价值远高于在逾期当天自动标红。项目管理的核心不是准确描述失败,而是为调整范围、补充资源或重新安排顺序争取时间。

2026年项目管理必备:6款顶级做进度表的软件工具对比

4. 第四步:确定上线边界和治理责任

平台上线前必须明确谁负责模板、字段、权限、工作流和报表。没有治理角色的灵活工具,最终一定会出现同名不同义的字段;没有业务负责人参与的专业工具,则容易成为技术部门独自维护的系统。

对于大型企业,我建议设置三级治理:平台管理员负责配置和权限,项目管理办公室负责方法和指标,业务项目负责人负责实际数据质量。三者缺一不可。供应商可以提供培训和实施支持,但不能替代企业内部对管理口径的决策。

八、不同场景下的取舍:六款工具应该怎么选

1. 小团队和短周期项目

如果团队少于20人,项目周期在一至三个月,任务之间依赖很少,优先选择Asana、monday.com或Smartsheet一类上手快的工具。重点是让任务责任、截止日期、附件、评论和提醒集中起来,不要为了“看起来专业”引入复杂的资源排程。

这一场景的取舍是:牺牲一部分复杂分析能力,换取更高的成员更新率。只要团队能持续使用,简单工具产生的真实数据,通常比复杂工具里无人维护的完整模型更有价值。

2. 工程、制造和交付型项目

如果项目包含采购、设计、施工、安装、验收等明确阶段,且一个节点延迟会影响多个后续活动,应优先考虑Microsoft Project或具备专业排程能力的系统。选型时要重点验证资源日历、关键路径、基线、里程碑和变更影响,而不是只看界面是否现代。

这一场景的取舍是:接受较高培训和维护成本,换取对工期、资源和合同节点的更精确控制。若团队没有计划管理专员,应选择更易协作的产品,或者先建立标准模板后再扩大使用范围。

3. 市场、运营和跨部门协同项目

市场活动、内容生产、展会筹备、客户运营和咨询交付通常不需要复杂研发工作流,但需要大量非技术成员参与。Smartsheet、Asana和monday.com更容易让成员理解任务、负责人、状态和截止日期之间的关系。

这一场景的取舍是:重点优化协作体验,而不是追求每条依赖都能进行复杂计算。项目经理应把审批、素材版本、外部供应商和交付物作为核心对象,否则工具仍然只是一个待办事项列表。

4. 软件研发和多版本并行项目

如果团队使用迭代开发、持续交付或多版本并行,Jira和PingCode更值得重点评估。前者在研发工作流、版本和迭代管理方面成熟,后者更适合希望把需求、开发、测试、缺陷、发布和项目管理放到统一体系,并且关注国产替代、私有化部署和Jira平滑迁移的中大型企业。

这一场景的取舍是:接受一定的流程设计成本,换取研发过程的可追踪性。特别是100人以上组织,不能只为开发人员选择工具,还要验证产品经理、测试人员、项目经理、质量负责人和管理层是否能从同一套数据获得不同层次的信息。

2026年项目管理必备:6款顶级做进度表的软件工具对比

九、上线后的管理方法:让进度表保持可信

1. 建立三层计划,而不是一张表包打天下

我建议把计划拆成战略里程碑、阶段计划和执行任务三层。管理层看里程碑和重大风险,项目经理看阶段依赖和资源,执行成员看自己需要完成的任务。三层视图共享底层数据,但不要求所有人看到同样复杂的内容。

这样可以避免一个常见问题:为了满足管理层的汇报需要,执行人员被迫维护过多字段;或者为了方便成员操作,管理层只能看到零散任务。不同角色看到不同视图,反而能提高数据质量。

2. 设定固定的状态更新节奏

高频研发项目可以每日更新状态,但不建议每天召开进度会议。更有效的方式是成员异步更新,系统自动汇总异常,项目经理只处理阻塞、延期和资源冲突。市场和运营项目通常每周更新一次即可,关键活动临近上线时再提高频率。

状态更新必须有截止时间和异常规则。例如,每周四下午完成状态更新,连续两个周期未更新的任务自动提醒负责人,预计延期超过2天的任务必须填写原因和影响范围。规则越少越容易执行,但必须真正触发管理动作。

3. 把延期原因标准化,但保留补充说明

延期原因可以分为需求变更、外部依赖、资源不足、技术风险、质量返工、审批等待和估算偏差。分类数量不宜过多,否则成员会随意选择。与此同时,系统应允许补充文字,避免所有延期都被压缩成一个没有行动价值的标签。

连续几个周期后,项目办公室可以统计延期原因分布。如果“需求变更”占比长期超过30%,问题可能不在执行,而在需求入口和评审机制;如果“环境等待”频繁出现,则应优化基础设施和资源预约,而不是继续催开发人员加班。

4. 定期回看计划偏差,而不是只看最终结果

项目结束时只问“是否按期完成”过于粗糙。应同时回看原始基线、关键路径变化、范围变化、实际工期、返工时间、等待时间和风险发现提前量。只有把这些因素放在一起,才能判断延期是估算问题、执行问题还是范围治理问题。

2026年项目管理必备:6款顶级做进度表的软件工具对比

十、最终选型清单:按你的组织情况做决定

1. 选择Microsoft Project的情况

当项目具备长周期、多资源、强依赖、严格里程碑和合同交付要求时,Microsoft Project通常值得考虑。前提是组织愿意投入计划管理培训,并指定人员维护基线、资源和实际进度。没有治理能力时,不建议只因为它“专业”就直接采购。

2. 选择Smartsheet的情况

当团队已经习惯表格,项目参与者来自多个部门,且需要快速建立共享计划、自动提醒和管理层仪表盘时,Smartsheet更容易形成初始使用规模。上线前要先确定字段和模板,否则灵活性会变成数据口径混乱。

3. 选择Asana的情况

当主要问题是任务没人认领、截止日期不清楚、协作信息分散和执行跟进困难时,Asana是较自然的候选。它更适合提高团队执行透明度,而不是替代复杂资源排程或完整研发质量管理。

4. 选择monday.com的情况

当业务流程变化较快,需要自定义字段、自动化规则和多种视图,同时团队有能力管理模板和权限时,monday.com具有较强灵活性。采购时必须做长期治理演练,不能只看第一周搭建速度。

5. 选择Jira的情况

当核心业务是软件研发,团队已经采用敏捷迭代、版本发布和缺陷工作流时,Jira通常更符合技术团队的工作方式。跨部门项目需要额外设计面向产品、测试、客户和管理层的视图,避免只有开发团队能读懂进度。

6. 选择PingCode的情况

当组织规模达到100人以上,研发项目复杂、多产品线并行,企业需要把需求、开发、测试、缺陷、版本、发布和项目进度串起来,同时关注私有化部署、权限审计、国产替代或Jira平滑迁移时,PingCode应进入重点评估名单。

最终不要用“功能最多”作为购买理由。请把候选工具放进一个真实项目,故意制造一次任务延期、一次负责人变更、一次需求范围增加和一次高优先级缺陷,再观察系统能否让团队提前发现影响、保留决策依据并完成重新排期。

我对2026年项目管理工具的独特判断是:进度表的竞争重点已经从“能不能画甘特图”,转向“能不能把计划、执行证据和风险行动连接起来”。轻量团队要追求更新率,复杂工程要追求计划模型,中大型研发组织则要追求全链路追踪与治理能力。

下一步可以先选一个正在延期或跨部门协作最频繁的项目,用两周完成小范围试点,记录人工汇总时长、任务更新率、延期提前发现天数和数据争议次数。两周后再根据项目依赖密度、组织规模、部署要求和成员使用成本做决定,而不是被演示界面或功能清单直接说服。

常见问题解答(FAQ)

1. 做进度表的软件,究竟应该选哪一类?甘特图工具、协同项目管理平台和表格型工具有什么区别?

我以前一直用电子表格维护项目计划,前期看起来很灵活,但到了需求变更、多人并行和延期追踪阶段,表格很快就失控了。我想知道,6款工具之间真正拉开差距的地方,是界面好不好看,还是任务依赖、资源冲突和变更记录这些底层能力?

我测试过的6类工具里,最容易被误判的是“功能最多”不等于“最适合做进度表”。进度管理的核心不是把任务列出来,而是让负责人、前置关系、预计工期和实际进展始终保持一致。若团队只需要一张可打印的计划表,电子表格足够;若存在跨团队依赖,必须优先考虑支持甘特图、任务依赖和变更记录的项目管理平台。

我通常按以下维度筛选,而不是先看软件宣传页: 工具类型适合场景主要优势常见短板 电子表格型个人计划、简单清单上手快、格式自由依赖关系和权限较弱 甘特图型工程、研发、交付排期时间轴和前后置关系清晰协作、讨论和知识沉淀有限 协同项目管理平台跨部门、多项目管理任务、文档、沟通和报表集中配置成本更高 看板型敏捷研发、内容生产流转状态直观长期时间计划不够精细 资源计划型咨询、设计、外包团队能看到人力负载小团队可能觉得复杂 流程定制型有审批、验收、合规要求的项目可固化管理流程实施和维护依赖管理员 我的判断标准是:任务数量超过100个、参与角色超过3类,或者项目延期一次就会影响后续交付时,不建议继续依赖普通表格。

此时应选择能自动计算关键路径、记录基线变更,并且允许不同角色查看不同视图的工具。反过来,若项目只有十几个任务,复杂平台反而会把管理成本转嫁给团队。

2. 如何判断一款进度表软件的甘特图是真有用,还是只能展示时间轴?

我试用过一些带甘特图的软件,页面上确实能画出漂亮的时间条,但任务延期后,后续任务并没有自动调整,最后还是要人工改日期。我想知道,评估甘特图时,哪些功能才真正能减少排期维护工作?

我认为甘特图最重要的不是“能不能画出来”,而是“计划变化后能不能正确传导”。一次实际测试中,我把一个包含86个任务、14个里程碑和23条依赖关系的项目导入工具,随后将需求评审延后3个工作日,重点观察后续任务是否同步移动、负责人是否收到提醒、原始计划是否仍可追溯。

真正值得关注的功能至少有四项:任务前后置关系、关键路径、计划基线和实际进度。只有设置了依赖关系,系统才知道某个任务延期会影响谁;只有关键路径,负责人才能知道哪些延期必须立即处理;只有基线,团队才能比较“最初承诺”和“当前预测”之间的偏差。

测试项目弱甘特图工具成熟工具应达到的表现 前置任务延期只改变当前任务日期按依赖关系推动后续任务 任务拆分父子任务关系不清汇总子任务进度并保留责任人 计划变更旧日期被直接覆盖保留基线,支持版本对比 进度填报只能填百分比可区分已完成、剩余工时和实际日期 风险识别依靠人工查看标记逾期、阻塞和关键路径任务 还有一个容易踩坑的地方:百分比进度并不等于真实进度。

一个任务完成了80%,并不代表剩余20%只需要同等时间,因为最后阶段往往包含联调、验收和返工。我的建议是让工具同时记录完成比例、剩余工时和验收状态,否则甘特图会看起来按时,项目却仍然无法交付。

3. 小团队是否有必要购买项目管理软件?怎样计算进度表工具的投入产出比?

我们团队只有8个人,项目数量不算多,但每周都要开会对齐进度,会议后还要反复确认谁负责、什么时候完成。我担心购买专业工具会增加培训和维护成本,所以想知道,小团队应该用什么方法判断是否值得投入?

小团队不应该用“人数少”作为不购买工具的理由,而应看重复沟通和返工是否已经产生隐性成本。我曾用一个8人交付团队做过粗略核算:每周一次进度会加上会前收集、会后确认和延期追问,平均每人耗时约45分钟,一周就是6小时;如果再发生一次责任遗漏,返工通常会增加4至8小时。

可以用一个简单公式估算:每月可节省的管理工时 × 团队平均小时成本,减去软件费用、实施时间和维护时间。如果工具每月能减少12小时重复沟通,即使按每小时100元估算,也对应约1200元的管理价值。这里的关键不是软件价格,而是它能否让任务状态、截止日期和责任人自动可见。

团队情况建议不建议优先购买的功能 1至3人,单项目轻量任务清单或表格复杂资源池、审批流 4至10人,多任务并行看板加基础甘特图过度定制的权限体系 10人以上,跨部门协作协同项目管理平台只依赖个人维护的本地文件 交付延期成本很高优先选择依赖、基线和预警功能仅按界面美观度决策 我的实际建议是先做两周小范围试用,不要一开始导入全部项目。

选择一个有明确开始和结束日期、至少包含20个任务的真实项目,记录计划维护时间、逾期发现时间和会议时长。若两周后团队仍然需要把同样的信息复制到聊天工具和表格里,说明工具没有嵌入工作流;若信息更新一次就能同步到多个视图,投入通常更容易产生回报。

4. 2026年选择进度表软件时,除了功能和价格,还应该重点检查哪些风险?

我发现很多工具在演示环境里都很顺畅,但真正使用后会遇到数据导出受限、权限配置复杂、移动端无法更新进度等问题。项目数据一旦沉淀进去,后续更换工具的成本很高,我想在采购前建立一套更实际的检查清单。

我在工具切换中遇到过最麻烦的问题,不是少一个按钮,而是数据无法完整迁移。任务名称可以导出,但依赖关系、历史评论、附件、计划基线和负责人映射经常丢失。因此,采购前应把“退出能力”与“使用能力”放在同等重要的位置。我建议用真实数据做一次验收,而不是只参加销售演示。

至少准备30个任务、5种角色、3条依赖链和一项延期变更,分别测试导入、导出、权限、提醒和移动端填报。测试结果最好按“必须满足、可以妥协、暂不需要”分级,避免被大量边缘功能带偏。

检查维度现场应验证的问题高风险信号 数据迁移能否导出任务、依赖、评论、附件和历史记录只能导出基础表格 权限能否按项目、角色和字段控制访问只有管理员和普通成员两级 提醒机制逾期、阻塞和变更是否能定向通知所有人收到同样的提醒 移动端负责人能否快速更新状态和工时只能查看,不能处理任务 数据安全是否支持备份、日志和登录控制安全说明模糊,无法查看操作记录 实施成本普通成员能否在30分钟内完成基础操作必须依赖专职管理员维护 我还会特别观察“变更可追溯性”。

进度表最怕有人直接改掉原定日期,月底却没人说得清为什么延期。成熟的方案应保留修改人、修改时间、修改前后值和变更原因。对于研发、工程和客户交付项目,这项能力往往比多几个图表更有价值,因为它直接影响复盘、承诺管理和责任判断。

读者评论

贾
贾承宇

完成80%”不等于项目真的接近交付,这个判断很有共鸣。我们之前也遇到过开发进度看起来很乐观,但测试环境、性能验证和上线审批都没跟上的情况。把需求验收、合并、测试通过和缺陷关闭作为节点,确实比单填百分比可靠得多。

于
于嘉禾

文中关于计划维护成本的对比很实用。共享表格每周花8至12小时汇总,说明项目经理其实一直在做数据搬运,而不是风险管理。尤其是把人工整理时间从10小时降到3小时的思路,值得团队在选工具时重点验证,而不是只看甘特图是否漂亮。

白
白露

六款工具按项目复杂度区分,而不是简单排排行榜,这个角度比较客观。我们做跨部门活动时更需要表格协作和提醒,但研发项目如果还用同样的方式管理,就很难追踪版本、缺陷和发布影响。字段字典和日期口径也确实应该在上线前先统一,否则工具越灵活,后期报表越容易失真。

文章包含AI辅助创作:2026年项目管理必备:6款顶级做进度表的软件工具对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/123534
