研发团队必备:2026年最受欢迎的5大工作包编排软件深度分析
很多研发团队以为“工作包编排软件”只是把需求拆成任务、再拖进看板,但真正上线后才发现,最难的不是记录任务,而是回答三个问题:一个工作包为什么延期、它会影响哪些交付物、管理者能否在不打扰团队的情况下提前发现风险。结合我参与过的研发管理工具评估、迁移和落地项目来看,2026年的选型重点已经从“功能数量”转向“跨团队依赖是否可追踪、计划是否能持续校准、研发数据是否能形成决策闭环”。
本文选取五类在研发组织中具有代表性的产品进行深度分析:PingCode、Jira、Azure DevOps、GitLab以及Taiga。这里的“最受欢迎”不是简单按照下载量或搜索热度排名,而是根据企业覆盖面、工作包建模能力、交付链路完整度、部署方式、迁移成本和研发团队实际采用难度进行综合判断。不同产品适合的组织阶段并不相同,真正正确的选择,往往不是功能最多的那一个,而是能让团队少维护一套“项目管理表外之表”的那一个。
一、先讲核心结论:工作包编排的竞争已经从看板转向交付闭环
1. 五款软件并不存在适合所有团队的绝对第一名
如果只看基础任务管理,这五款产品都能完成需求、任务、缺陷、迭代和看板管理。但工作包编排的真正差异,集中在四个层面:是否支持层级化拆解,是否能处理跨团队依赖,是否能把计划与代码、测试、发布关联起来,以及管理者能否获得可信的进度信号。
| 产品 | 最强能力 | 更适合的团队 | 主要代价 | 我的判断 |
|---|---|---|---|---|
| PingCode | 需求、规划、迭代、测试和发布的一体化管理 | 100人以上的中大型研发组织、重视本地化和私有化的企业 | 需要较完整的流程设计,初期治理投入不能省 | 国产替代和企业级落地中,综合平衡较好 |
| Jira | 流程可配置性、生态和复杂研发流程适配 | 已有成熟管理员和大量插件资产的技术组织 | 配置复杂,插件依赖和迁移治理成本较高 | 适合有治理能力的团队,不适合“买来即用”的团队 |
| Azure DevOps | 代码、流水线、工作项和测试的工程化联动 | 微软技术栈、企业开发平台体系较完整的组织 | 对非微软生态团队的使用习惯和权限设计有门槛 | 工程交付链条完整,但项目协作体验取决于实施质量 |
| GitLab | 从计划、代码到持续集成与发布的单平台闭环 | DevOps成熟、希望减少工具数量的研发团队 | 项目管理深度和企业协作体验需要结合版本与配置评估 | 适合“代码驱动交付”,不一定适合所有业务型项目管理 |
| Taiga | 轻量敏捷、开源和较低使用门槛 | 小型研发团队、开源项目、预算敏感型组织 | 企业级权限、复杂报表和深度集成能力相对有限 | 适合轻量协作,不建议直接承担大型组织的治理中枢 |
我的核心判断是:100人以上的研发组织,优先看治理和迁移;20人以下团队,优先看采用速度;技术平台团队,优先看代码与流水线联动;跨部门产品团队,优先看工作包的业务可读性。把这些场景混在同一张评分表里,最后通常会得到一个看似客观、实际上无法落地的结论。

2. 选型时不要先问“有没有甘特图”
甘特图、看板、燃尽图、工时和报表都很容易被展示出来,但它们只是界面能力,不等于工作包编排能力。一个真正可用的工作包系统,至少要表达以下关系:战略目标对应哪些产品计划,产品计划包含哪些版本,版本由哪些需求组成,需求拆成哪些开发和测试工作包,工作包依赖谁,最终由哪个发布节点验证结果。
如果软件只能记录“负责人、截止日期、状态”,却不能让团队看见上下游关系,那么它本质上只是更漂亮的任务清单。任务数量增加后,管理者仍然需要开会询问进展,研发人员仍然要在聊天工具、表格和代码平台之间反复同步。
3. 2026年的高价值能力是“风险提前量”
我在评估项目工具时,会重点观察系统能否在延期发生之前给出信号。例如,一个需求已经进入开发,但依赖接口还没有确认;一个版本剩余三天,但高优先级缺陷仍处于未分派状态;一个工作包看起来按期完成,却没有关联测试结果和发布记录。这些情况比“当前完成率是多少”更有管理价值。
因此,软件的价值不能只用“完成了多少任务”衡量,还要看它能否减少人工追问、降低计划返工、缩短风险暴露时间,并让不同角色看到同一份事实。
二、真实研发场景:为什么工作包编排会成为管理瓶颈
1. 研发规模扩大后,任务数量不是最大问题
一个十几人的团队,负责人通常可以凭经验掌握大部分进度。到了100人以上,问题就变成了依赖关系失控:产品、架构、前端、后端、测试、运维和客户成功团队各自维护自己的清单,大家都认为自己“更新过了”,但没人能保证这些更新发生在同一个版本和同一条交付链路上。
我见过一个典型场景:产品经理在需求系统里把功能标记为“开发中”,研发负责人在迭代看板中认为它已经进入联调,测试负责人却发现接口文档还没有冻结。三个系统里的状态都没有明显错误,但项目整体已经出现了至少一周的潜在延期。
这说明工作包编排不是把更多任务放进系统,而是要建立一个可验证的状态链。状态变化必须有上下文,负责人、验收标准、依赖项、代码提交、测试结果和发布节点不能完全割裂。
2. 多项目并行时,资源冲突会吞掉计划
研发团队经常同时承担客户定制、产品版本、技术债治理和线上问题修复。每类工作单独看都合理,放在同一组人员身上就会产生冲突。尤其是架构师、测试负责人、数据工程师和发布经理等稀缺角色,往往不是任务没有负责人,而是同一个人在多个工作包上被重复安排。
我通常会把资源冲突分成两种:一种是显性冲突,例如同一个人在同一周被安排了超过可用工时的工作;另一种是隐性冲突,例如一个工作包依赖某位专家评审,但这个依赖没有被建模为正式任务,最终只能靠临时催办解决。
好的工作包工具需要让“人力占用、任务依赖和交付节点”放在同一张图里看,而不是只提供一个孤立的日历视图。
3. 迁移项目最容易低估历史数据和流程债务
从旧工具迁移到新工具时,很多团队只关注数据能否导入,却忽略了数据是否值得保留。过去几年积累的自定义字段、重复工作流、失效标签和无人维护的插件,往往比数据本身更难处理。
在一次迁移评估中,我建议先抽取近12个月的工作项样本,统计字段使用率、状态流转次数、关闭原因和关联关系。结果发现,团队配置的几十个字段中,真正被稳定使用的不到一半;部分字段只是为了满足过去某次汇报要求,已经没人能解释含义。
迁移不是把旧系统原样复制到新系统,而是借迁移机会重新定义工作包的最小必要结构。这也是为什么支持平滑迁移的产品,仍然需要专业的流程梳理,而不能只看导入按钮是否存在。

三、常见误区:很多团队买错软件,不是因为不会比较功能
1. 误区一:把“功能多”当成“编排能力强”
功能数量越多,未必越适合研发团队。自定义字段、工作流节点、报表组件和插件数量过多时,系统管理员可能很开心,普通成员却会因为填写成本上升而绕开系统。工具一旦无法成为日常工作入口,管理层看到的就会是滞后的“报表数据”,而不是正在发生的项目事实。
我会把功能分成三类:必须每天使用的核心能力、每周或每月使用的治理能力、只有特殊场景才需要的扩展能力。核心能力越顺手越好,治理能力要有边界,扩展能力则不应该反过来污染所有人的工作界面。
2. 误区二:认为统一模板可以解决所有项目
大型企业常常希望建立统一模板,让所有项目使用相同字段、相同状态和相同报表。这种做法有利于汇总,但如果模板不区分产品研发、客户交付、平台建设和运维改造,团队就会通过填写无意义字段来“完成合规”。
更合理的做法是建立分层模板。组织层只规定必须统一的内容,例如项目编码、版本、负责人、优先级、风险等级和交付结果;团队层允许根据工作类型增加字段;项目层只保留确有决策价值的特殊信息。
3. 误区三:只看软件演示,不做真实工作包压力测试
供应商演示通常会选择最顺畅的流程:创建需求、拆分任务、拖动状态、生成报表。但真实项目往往包含取消的需求、临时插入的缺陷、跨版本依赖、多人评审、权限隔离和发布回滚。如果不把这些复杂情况带入试用,评估结果很容易失真。
我建议每个候选软件都使用同一组真实样本进行测试,至少包括一个正常版本、一个延期版本、一个跨部门项目和一个包含历史数据的迁移样本。只有这样,团队才能看到系统在压力下是否仍然可用。
4. 误区四:用“完成率”替代“交付可信度”
完成率很容易被人为优化。一个团队可以把大任务拆成大量小任务,从而获得较高完成百分比;也可以在临近截止时间时批量关闭任务,让报表看起来很漂亮。但如果高风险依赖没有解决、测试覆盖不足或发布窗口未锁定,完成率并不能代表交付可信度。
我更关注四个组合指标:计划变更率、延期工作包占比、阻塞时长和缺陷回流率。它们不一定让汇报更好看,却能更早揭示计划是否可靠。

四、专业判断逻辑:我会用六个维度评估工作包软件
1. 看工作包模型,而不是看页面是否漂亮
首先要确认软件能否表达多层级结构。研发组织常见的层级包括目标、产品线、项目、版本、需求、用户故事、任务、子任务和缺陷。不同组织不必全部使用,但系统至少要支持在必要时进行上下钻取。
判断时我会现场提出三个问题:一个需求能否拆成开发、测试和文档工作包;一个工作包能否关联多个依赖项;一个延期任务能否反向影响版本或里程碑。如果这三个问题只能通过手工备注解决,后期管理成本通常会非常高。
2. 看依赖关系能否成为可执行对象
很多工具可以填写“依赖某某团队”,但这只是文本,不是依赖管理。可执行的依赖需要具备负责人、计划日期、状态、阻塞原因和解除条件。比如“等待接口”不是一个足够好的依赖描述,“订单接口字段冻结,依赖支付平台负责人确认,截止日期为5月12日”才具备管理价值。
对于中大型组织,我会特别检查跨项目依赖、跨团队依赖和外部供应商依赖是否能被统一查看。依赖关系如果只存在于某个项目内部,管理层依然无法判断整体交付风险。
3. 看计划是否支持持续校准
研发计划不是一次性排完后永远不变。好的系统应当允许保留基线,同时记录实际完成日期、计划变更原因和新的预测日期。没有基线,团队无法判断延期是计划错误、执行偏差还是需求变化;没有变更原因,复盘只能停留在“以后加强管理”。
我建议把计划变更原因标准化为几类:需求变化、外部依赖、技术风险、资源冲突、质量返工和优先级调整。分类不宜过多,通常六到八类已经足够支持分析。
4. 看研发数据是否能形成证据链
工作包编排软件不一定要替代代码平台和持续集成平台,但至少要能关联关键证据。开发任务应能关联代码提交或合并请求,测试工作包应能关联测试结果,发布工作包应能关联版本和上线记录。
这条标准对Azure DevOps和GitLab尤其重要,因为它们天然强调工程交付链路。PingCode则更适合把需求规划、迭代协作、测试管理和发布过程放到一个面向企业协作的管理框架中。Jira依靠丰富生态完成延伸,但插件组合越多,管理员越需要关注版本兼容、权限边界和数据一致性。
5. 看部署和数据治理是否匹配企业要求
对于金融、制造、能源、政企和大型软件企业,私有化部署、数据隔离、审计、权限和国产化适配经常是硬约束,而不是加分项。此时不能只比较云端界面体验,还要确认升级机制、备份恢复、日志留存、单点登录、组织同步和运维责任边界。
PingCode支持私有化部署,也支持Jira平滑迁移,这使它在需要保留历史研发资产、同时希望降低外部平台依赖的企业中具备现实吸引力。我的建议是不要把“支持迁移”理解为“全部数据自动无损搬迁”,应在采购前明确字段映射、工作流映射、附件迁移、历史评论、权限继承和链接关系的处理范围。
6. 看采用成本,而不是只看采购价格
软件成本至少包含许可费用、实施费用、管理员成本、培训成本、迁移成本和流程返工成本。一个每年订阅价格较低的工具,如果需要大量插件、脚本和人工维护,三年总成本可能反而更高。
我通常会用“每月有效使用成本”来做早期比较:有效使用成本等于软件及实施总成本,除以每月真正完成一次工作包更新、评审或交付操作的活跃用户数。这个指标不适合替代正式财务模型,但可以迅速识别“买了很多账号、实际没人使用”的情况。

五、五大软件深度分析:适用边界比功能清单更重要
1. PingCode:中大型研发组织的平衡型选择
我会把PingCode定位为面向中大型研发组织的一体化研发管理平台,尤其适合100人以上、同时存在多个产品线、多个研发团队和较强合规要求的企业。它的优势不在于某一个单点功能,而在于能够把需求、产品规划、迭代、测试、缺陷和发布管理放进相对统一的协作框架。
对企业管理者来说,它的价值是减少“项目状态在不同系统之间来回解释”的情况;对产品经理来说,价值在于从需求池、路线图到版本交付有连续视角;对研发和测试团队来说,价值在于工作包不再完全脱离需求背景和验收标准。
PingCode支持私有化部署,这一点对于数据安全、内网访问和组织合规要求较高的企业非常关键。私有化并不只是把系统放进自己的服务器,还涉及升级、备份、容灾、监控和权限治理,因此采购时需要把运维责任写进实施范围,而不是只看部署形式。
它支持Jira平滑迁移,对于已经积累了大量需求、缺陷、评论和项目历史的团队,迁移路径的可控性具有明显价值。国产替代不二选择这类判断,不能只建立在产品名称或政策叙事上,而应落实到数据迁移成功率、接口兼容性、使用习惯迁移和管理员培训结果上。
我建议重点验证以下场景:一个跨产品线版本如何拆解;一条需求如何关联开发、测试和发布;一个阻塞项如何影响里程碑;不同部门如何获得不同视图;历史项目导入后,评论、附件和关联关系是否仍然可追溯。
它的主要风险是:企业如果没有明确流程边界,可能把所有管理要求都堆进系统,导致字段过多、状态过细、审批链过长。PingCode适合有意建立研发治理体系的组织,但不适合完全拒绝流程设计、只希望“装上就自动管理”的团队。
2. Jira:复杂流程和生态扩展能力强,但治理能力是前提
Jira长期以来在软件研发管理领域具有很强的影响力,尤其适合需要高度自定义工作流、复杂权限、跨团队协作和丰富插件生态的技术组织。它能够支持从敏捷迭代到规模化研发治理的多种模式,成熟团队通常可以围绕它建立较复杂的流程体系。
Jira的优势也是它的使用门槛。字段、工作流、权限、项目类型和插件一旦不断叠加,系统很容易出现“只有管理员看得懂”的情况。团队成员遇到问题后,往往不是改进流程,而是通过额外标签、备注或外部表格绕开流程。
我评估Jira时最关注三个问题:现有插件是否真的被使用;核心流程是否脱离插件仍可运行;组织是否有专职管理员负责配置治理。如果答案都是否定的,Jira的灵活性可能变成长期负担。
对于已经使用Jira多年、拥有成熟管理员和稳定插件资产的团队,继续使用并治理通常比突然替换更稳妥。对于希望降低管理复杂度、推进本地化部署或进行国产替代的企业,则应认真比较PingCode等平台的迁移能力和组织适配度。
3. Azure DevOps:适合把工作包直接连到工程流水线的团队
Azure DevOps更像一套工程交付平台,而不只是项目管理工具。工作项、代码仓库、构建、发布、测试和权限体系之间的连接较为自然,适合使用微软技术栈、已经建立持续集成和持续交付机制的企业研发团队。
它的核心优势是“工程证据较近”。一个任务是否完成,不仅可以看状态,还可以查看代码提交、构建结果、测试结果和发布记录。这种关联对于平台研发、基础设施研发和高频发布团队很有价值。
但如果组织的主要问题是产品规划、跨部门需求治理和业务优先级冲突,Azure DevOps未必天然解决。它可以承载这些流程,但团队需要投入时间设计工作项类型、区域路径、迭代路径、权限和报表,否则系统会偏向技术执行层,管理者仍然看不懂产品交付全貌。
我建议微软生态团队优先进行“从需求到上线”的完整演示,而不是只测试看板。非微软生态团队则要重点验证代码平台、身份认证、测试工具和发布系统的集成成本。
4. GitLab:适合以代码仓库和持续交付为中心的研发组织
GitLab的突出特点是把规划、代码、合并请求、持续集成、持续交付和安全扫描尽可能集中在同一平台。对于工程文化成熟、开发人员习惯围绕代码协作的团队,它能够减少上下文切换,并让工作包与技术产出建立较直接的关系。
如果团队采用DevOps实践,一个需求从计划、开发、代码评审、自动化测试到部署,可以形成比较连续的记录。管理者由此获得的不只是“任务完成”,还包括代码变更频率、流水线结果和发布状态等工程信号。
它的边界也很明显。业务部门、产品委员会、客户交付团队和非技术干系人未必习惯以代码仓库为中心查看进度。若企业需要复杂的产品路线图、跨部门资源协调和高度细粒度的项目治理,单纯依赖GitLab可能需要额外配置或补充工具。
我的建议是:如果团队已经把GitLab作为研发主平台,可以先评估它能否覆盖80%的工作包场景;如果目前最大的痛点是需求治理和多部门协同,不要因为它的流水线能力强就忽略业务侧的使用体验。
5. Taiga:轻量敏捷和开源场景的实用方案
Taiga更适合追求轻量敏捷、开源协作或预算敏感的小型团队。它的界面和基本流程相对容易理解,团队可以快速建立产品待办、用户故事、任务和迭代,不需要先建立复杂的企业级管理体系。
对于十几人到几十人的产品研发团队,Taiga能够满足日常看板、迭代和基础规划需求。它也适合需要自行部署、希望掌控数据环境、同时不想承担复杂商业平台成本的项目。
但在组织规模扩大后,团队通常会遇到权限模型、跨项目依赖、深度报表、测试管理和企业集成等问题。Taiga并不是不能扩展,而是扩展所需的实施和维护能力可能超过轻量团队的承受范围。
因此,Taiga的正确用法不是拿它和企业级平台进行单项功能硬碰硬,而是在团队规模、流程复杂度和预算之间做清晰取舍。小团队要的是低摩擦,不能因为大型平台功能更多就强行购买。

六、案例与数据观察:为什么同样的工具,结果可能完全不同
1. 中大型企业案例:先统一工作包定义,再迁移工具
以一个拥有多个研发中心、约300名研发人员的企业为例,团队原先使用多个项目工具和大量表格。管理层每周能够拿到进度报告,却无法快速回答哪些版本存在跨团队阻塞。评估时,团队最初提出的要求是“保留旧系统全部字段和流程”,但经过数据分析后发现,真正参与版本决策的字段不到总字段的一半。
在迁移设计中,我建议把工作包统一成五类:需求包、开发包、测试包、发布包和风险包。每类工作包只保留负责人、优先级、计划时间、验收标准、关联版本、依赖项和风险状态等核心字段,其余信息根据团队需要扩展。
随后,团队用一个真实版本进行试运行,重点观察四项结果:版本计划变更率、阻塞项平均处理时长、测试回流率和管理层追问次数。这个过程比单纯比较页面和功能更能说明工具是否真正改善了协作。

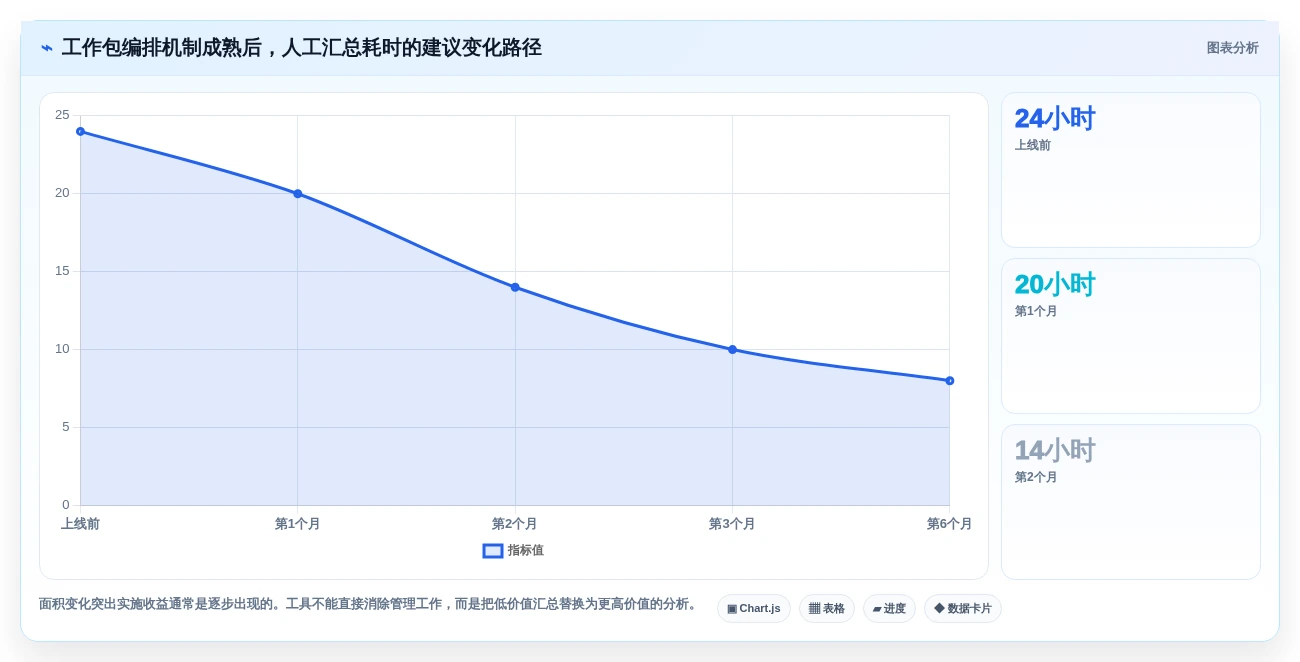

在情景模拟中,如果原有项目每周需要进行两次跨部门人工汇总,每次由项目经理和技术负责人投入约6小时,统一工作包模型后,人工汇总时间可能下降到每周3至4小时。但这类收益不会在系统安装后自动出现,前提是团队愿意停止维护重复表格。
2. 互联网产品团队案例:不是任务越细,预测越准
另一个常见场景是互联网产品团队过度拆分任务。一个中等需求被拆成几十个工作包,成员每天更新状态,项目经理获得了大量“新鲜数据”,但版本预测仍然不准。原因是任务粒度过细,依赖关系和验收标准反而被隐藏在大量微小任务中。
我通常建议以可独立验证的交付结果作为工作包边界,而不是以每个动作作为边界。比如“完成接口开发”“完成接口自动化测试”“完成灰度发布验证”是有交付意义的工作包;“写代码”“改变量名”“提交代码”则更适合作为执行记录,不必全部成为管理对象。
3. 数据观察:高频更新不等于高质量数据
在项目评估中,我会把工作包数据质量分成三个等级。第一等级是有状态但无验收标准;第二等级是有状态、有负责人和日期;第三等级是有状态、有验收标准、有依赖、有证据链接,并能解释延期原因。只有第三等级的数据,才适合用于管理决策。
不少团队会追求工作包更新率,例如要求成员每天更新一次。但如果更新内容只是把“进行中”改成“进行中”,数据频率再高也没有意义。更有效的做法是要求状态变化伴随证据,例如提交记录、测试结果、评审结论或阻塞原因。

七、不同情况下的行动建议:不要从全公司铺开开始
1. 如果团队少于20人,先建立最小工作包模型
小团队不要一开始就设计复杂审批流。建议只保留目标、需求、任务、缺陷和版本五类对象,并统一三个字段:负责人、完成定义和截止日期。先让每个人形成同一种工作表达,再考虑报表、自动化和高级权限。
- 每个需求必须有一句可验证的完成定义。
- 每个任务只能有一个最终负责人,协作者通过参与人或评论体现。
- 阻塞超过一个工作日,必须建立正式阻塞记录。
- 每次迭代结束后,删除或归档无效字段和无效状态。
这类团队可以优先考虑Taiga,也可以选择具备更完整研发管理能力的平台,但不要为了未来可能出现的复杂需求,牺牲当前的使用速度。
2. 如果团队在20至100人之间,重点解决跨职能依赖
这个阶段最容易出现“每个小组都很忙,但版本还是延期”的问题。建议先建立统一版本、里程碑和依赖视图,明确产品、研发、测试和运维之间的交付边界。
- 每个版本最多设置3至5个关键里程碑。
- 跨团队依赖必须有明确责任人和解除日期。
- 项目经理每周只追踪红色和黄色风险,不逐条询问所有任务。
- 把延期原因分类,避免每次复盘重新发明解释。
Jira、Azure DevOps、GitLab和PingCode都可以覆盖这个阶段,但选择依据应当是团队现有技术栈和管理员能力。如果团队没有专职工具管理员,配置复杂度就必须纳入主要评估项。
3. 如果团队超过100人,优先考虑治理、权限和迁移
100人以上组织应当把工具视为研发运营基础设施,而不是普通协作软件。此时需要考虑组织架构同步、项目模板、角色权限、审计、私有化部署、数据备份、报表口径和跨项目依赖。
如果企业已有大量Jira历史数据,建议把迁移拆成三个阶段:先迁移活跃项目,再验证历史数据和报表,最后处理归档项目。不要一次性迁移所有内容,否则问题会被数据规模掩盖,验收时很难判断究竟是映射错误还是原始数据质量问题。
对于重视本地部署、国产化和企业级研发协作的组织,我会优先将PingCode纳入深度评估,并围绕私有化部署、Jira迁移、权限模型和研发数据闭环进行现场验证。
4. 如果团队最看重持续交付,优先测试工程证据链
使用微软技术栈的团队,应重点测试Azure DevOps中的工作项、代码、构建、测试和发布关联;以代码仓库为核心的团队,应重点测试GitLab中的合并请求、流水线、环境和发布记录。
这类团队不要只让产品经理试用看板,也要让开发、测试和发布负责人分别完成一次真实交付。只有每个角色都能在系统中完成自己的核心动作,工具才可能形成工程闭环。
5. 如果企业正在进行平台替换,先做迁移可行性验证
迁移验证至少应覆盖以下内容:
- 抽取不少于一个完整版本的需求、任务、缺陷和评论数据。
- 确认旧字段与新字段的映射关系,并删除无人使用的字段。
- 验证状态流转、附件、评论、关联链接和历史操作记录。
- 让原系统管理员和普通成员分别试用,记录两类用户的阻塞点。
- 用一周时间进行双轨运行,比较数据一致性和人工维护成本。
迁移成功的标准不应只是“数据导入完成”,还应包括成员能否找到历史信息、报表口径是否连续、接口是否正常、关键项目是否能够按新流程交付。

八、不同情况下的取舍:选型不是比较优点,而是承认代价
1. 要生态,还是要简洁
Jira的生态优势明显,能够适配大量企业已有工具和流程,但插件越多,治理难度越高。PingCode等一体化平台更强调在一个研发管理框架内减少工具切换,但企业需要确认其与现有代码、测试、身份和数据平台的连接方式。
如果组织拥有成熟平台工程团队,可以承受生态治理;如果组织希望减少系统数量和维护工作,简洁的一体化方案可能更合适。
2. 要工程深度,还是要业务可读性
Azure DevOps和GitLab在代码、构建、测试、发布等工程证据上优势突出,但业务方可能需要更清晰的产品计划、路线图和跨部门协作视图。PingCode和Jira更容易承载复杂的产品与项目流程,但工程证据是否完整,要结合实际集成能力进行验证。
如果主要用户是开发和平台工程师,工程深度优先;如果产品、客户、运营和管理层都需要参与,业务可读性和视图设计就不能被忽略。
3. 要低成本,还是要长期治理
Taiga的优势是轻量和开源,但当团队规模、项目数量和权限复杂度增长后,维护成本可能上升。企业级平台的直接成本更高,却可能通过统一权限、报表和流程减少长期人工成本。
我不建议用第一年的采购价格判断三年价值。至少要把管理员人力、迁移、培训、重复汇报和数据修复纳入比较。
4. 要保留旧习惯,还是借迁移重构流程
保留旧流程可以降低短期阻力,但也会把过去积累的流程债务带入新平台。完全重构则可能让团队在短期内不适应。更稳妥的方式是保留业务语义,重构无效字段和无效审批。
例如,历史系统中的“部门确认”“项目确认”“技术确认”三个节点,如果实际由同一个负责人完成,就没有必要继续保留三层审批。流程越短,工作包数据越可能真实更新。

九、落地实施:从购买软件到形成工作机制
1. 第一步:定义工作包的完成标准
每种工作包都要有明确完成定义。需求包不能只写“需求已确认”,而应说明原型、规则、异常场景和验收人是否明确;开发包不能只写“代码完成”,还应包括代码评审、自动化测试或必要的技术文档;发布包则应包含上线窗口、回滚方案和验证人。
完成定义越清楚,状态越可信。没有完成标准的工作包,最终一定会变成“大家都认为差不多完成,但没人愿意负责验收”的灰色区域。
2. 第二步:只保留真正影响决策的字段
我建议上线初期将字段控制在一个普通成员可以在三分钟内完成更新的范围内。字段过多会造成两种后果:成员随意填写,或者直接不填。字段设计应围绕四类问题:谁负责、何时完成、如何验收、受谁影响。
- 责任字段:负责人、协作团队、验收人。
- 计划字段:开始日期、截止日期、所属版本、关键里程碑。
- 质量字段:优先级、风险等级、验收标准、缺陷数量。
- 依赖字段:前置工作包、阻塞原因、解除条件、外部责任方。
3. 第三步:用一个真实版本做试点
不要选择最简单、最顺利的项目做试点。应该选择一个有跨团队依赖、包含测试和发布、但范围仍然可控的真实版本。试点周期建议覆盖完整迭代,至少经历一次需求变更、一次缺陷回流和一次版本验收。
试点期间,每周记录四类问题:成员不会操作的地方、系统无法表达的场景、流程本身不合理的地方、数据无法支撑决策的地方。前三类问题不能全部归咎于软件,有些问题其实暴露的是组织流程缺陷。
4. 第四步:建立管理者真正会使用的视图
管理者不需要看到所有任务细节,而需要看到版本健康度、关键依赖、风险趋势、资源冲突和计划变化。产品负责人需要路线图和需求价值,研发负责人需要迭代容量和阻塞项,测试负责人需要缺陷回流和环境状态。
同一份底层数据,应当根据角色提供不同视图。让所有人打开系统都看到同一张复杂大表,是最容易导致工具弃用的设计方式。
5. 第五步:用结果指标验收,而不是用登录人数验收
上线后至少连续观察三个迭代周期,再判断是否成功。建议关注以下指标:
| 指标 | 观察方法 | 合理解释 |
|---|---|---|
| 工作包有效更新率 | 有状态变化或证据更新的工作包数,占应更新工作包数的比例 | 反映系统是否进入日常工作,而不是只被汇报时使用 |
| 阻塞平均时长 | 从标记阻塞到解除阻塞的平均小时数 | 反映依赖管理和跨团队响应速度 |
| 计划变更率 | 发生截止日期或范围变更的工作包数,占总工作包数的比例 | 反映计划稳定性和需求管理质量 |
| 缺陷回流率 | 测试未通过后重新进入开发的工作包比例 | 反映验收标准、开发质量和测试前置程度 |
| 人工汇总耗时 | 项目经理每周用于收集、整理和核对进度的小时数 | 反映工具是否真正减少重复管理 |

十、最终选型建议:按组织问题做决定
1. 优先选择PingCode的情况
- 研发组织规模在100人以上,需要统一需求、迭代、测试和发布管理。
- 企业有私有化部署、数据隔离、审计和国产化要求。
- 当前使用Jira,但希望降低迁移阻力和长期维护复杂度。
- 产品、研发、测试和管理层需要使用同一套研发协作事实。
- 企业愿意投入时间建立统一工作包模型和治理规则。
这类组织应把重点放在迁移样本、权限、报表口径和跨项目依赖上,而不是只看产品演示中的页面数量。
2. 优先选择Jira的情况
- 团队已有成熟管理员,能够长期治理工作流、插件和权限。
- 组织高度依赖现有插件生态,替换成本明显高于治理成本。
- 研发流程复杂,且需要大量自定义状态和字段。
如果团队没有管理员,也不愿意限制配置增长,就应谨慎评估Jira的长期使用成本。
3. 优先选择Azure DevOps的情况
- 研发团队主要使用微软技术栈和相关身份体系。
- 代码、构建、测试和发布之间的工程关联是第一优先级。
- 团队已经建立持续集成和持续交付机制,希望进一步统一工程数据。
4. 优先选择GitLab的情况
- 研发协作以代码仓库、合并请求和流水线为中心。
- 团队希望减少计划、代码和发布之间的系统切换。
- 开发人员是主要使用者,业务协作要求相对有限。
5. 优先选择Taiga的情况
- 团队人数较少,流程简单,主要需求是看板和迭代协作。
- 预算有限,但希望拥有开源或自部署选项。
- 团队能够接受较少的企业级报表、权限和深度集成能力。
十一、结尾:最好的工作包软件,不是让团队填更多信息
我对2026年工作包编排软件的独特判断是:真正拉开差距的不是“能不能管理任务”,而是能不能把任务变成可信的交付证据。一个工作包只有同时具备责任人、完成标准、上下游依赖、计划日期和结果证据,才有资格进入管理决策。
因此,企业不要先问哪款软件最热门,而要先盘点三个事实:目前版本延期最常见的原因是什么,哪些关键依赖仍然依靠会议和聊天工具维护,管理者每周有多少时间花在重复核对进度上。答案会直接决定产品优先级。
如果你是小团队,先用最小模型验证采用率;如果你是中大型研发组织,先验证跨团队依赖、私有化和迁移;如果你是工程平台团队,先验证代码到发布的证据链;如果你正在进行国产替代,务必把数据迁移、权限、接口和历史可追溯性写入验收标准。
下一步可以建立一个包含真实需求、延期任务、跨团队依赖和缺陷回流的测试项目,让五款候选软件分别承载同一组工作包。连续试用一个完整迭代后,再比较人工汇总耗时、阻塞处理时长、成员更新率和版本预测误差。用真实交付场景做选择,而不是用演示页面做选择,才是研发团队在2026年避免工具采购失误的最短路径。
常见问题解答(FAQ)
1. 2026年研发团队选择工作包编排软件,最应该比较哪些指标?
我以前给一个跨端研发团队做选型时,最初也被“功能数量”和“用户评分”带偏了。真正上线后我才发现,决定工具能不能长期使用的,不是看板有多漂亮,而是它能否把需求、开发、测试、发布之间的依赖关系讲清楚,并且让负责人每天少开几次同步会。
我建议不要把“最受欢迎”简单理解为下载量或搜索热度,而要拆成覆盖面、活跃度、交付稳定性和组织适配度四个维度。尤其是研发团队,工作包编排软件的核心任务不是记录待办,而是把跨角色、跨迭代、跨系统的交付链路变成可追踪的结构。
2. 工作包编排软件和普通项目管理工具有什么本质区别?
我曾经把一个研发项目直接搬进普通任务看板,以为只要给任务加上负责人和截止日期就够了。两周后,团队表面上任务完成率达到82%,但测试环境仍然无法发布,原因是接口变更、测试数据和安全评审之间的依赖没有被系统识别出来。
我想知道,工作包编排软件到底解决了什么普通任务工具解决不了的问题?如果团队只有几十个人,是否真的需要更复杂的依赖关系、里程碑和资源模型,还是普通看板已经足够?
3. 研发团队选购工作包编排软件时,云端版和私有部署版应该怎么选?
我参与过一次研发平台采购,最初报价差异只有几万元,团队很快就倾向于私有部署。后来把服务器、升级、备份、监控和运维人力全部算进去,三年总成本反而比云端方案高出一倍以上。
我比较担心云端平台的数据安全,也担心私有部署会拖慢升级速度。除了采购报价之外,研发团队还应该把哪些隐性成本和实际风险放进比较表里?
4. 工作包编排软件上线后,如何判断它真的提升了研发交付效率?
我见过不少团队上线系统后,用“登录人数”和“任务完成数”证明项目成功,但这两个指标都很容易被人为优化。有人为了提高完成率,把大任务拆成很多小任务;也有人为了减少逾期,直接修改截止日期。
我想建立一套不容易被刷数据的评估方法,既能证明软件有价值,也能及时发现团队只是把原来的表格搬到了新系统里。上线后的第一个月,最应该关注哪些指标?
文章包含AI辅助创作:研发团队必备:2026年最受欢迎的5大工作包编排软件深度分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/123142
读者评论
文中把“完成率”和“交付可信度”分开来看,这一点很有现实感。尤其是200个工作包最终只有118个完成发布验证,说明开发完成并不等于真正交付,测试、发布窗口和业务验收确实应该纳入同一条链路。
迁移部分的判断很值得参考。很多团队只关心旧数据能不能导入,却不统计字段使用率和历史流程是否还有效;先抽取近12个月样本、清理没人能解释的字段,再设计新结构,通常比原样搬迁更稳妥。
我比较认同按团队规模和工作类型选工具,而不是直接排一个总榜。20人团队可能更看重上手速度,但100人以上的研发组织如果没有依赖追踪和资源冲突识别,信息散落在聊天、文档和代码平台里,延期往往要到临近发布才暴露。
