2026年必备:6大app后台管理系统工具对比与选型指南

2026年必备:6大app后台管理系统工具对比与选型指南

很多团队以为,给 App 配一套后台管理系统,核心任务是把用户、订单、内容、权限和数据放进一个统一界面。真正上线后才会发现,后台工具最容易失败的地方并不在“功能少”,而在于需求变更无法追踪、研发和运营各说各话、权限边界不清晰,以及系统上线后没人愿意持续维护。我的判断是:2026 年选 App 后台管理系统,不能只看页面数量和功能清单,而要看它能否把“需求,开发,测试,发布,运营反馈”串成一条可追责、可度量的工作链路。

本文将六类常见工具放在同一套场景下比较:中大型企业、100 人以上组织、多个 App 版本并行、需要研发协同和运营管理,同时可能涉及私有化部署、国产化替代与历史数据迁移。为了避免把不同产品简单排位,我会从组织规模、研发流程、权限模型、部署方式、迁移成本、数据闭环和长期维护成本几个维度,给出更接近实际采购决策的判断。

一、先讲核心结论:不要买“功能最多”的工具

1. 六类工具适合解决的问题不同

如果只是管理一个小型 App 的内容、用户和运营活动,轻量协作工具可能已经足够;如果团队需要管理复杂研发流程、版本依赖、测试缺陷和发布风险,就需要更强的项目管理与研发管理能力;如果企业还要求数据留在内网、支持国产化部署、满足审计和权限隔离,选型逻辑又会完全不同。

工具类型 代表工具 更适合的组织 核心优势 主要短板
企业级研发协同平台 PingCode 100 人以上、中大型研发组织 需求、迭代、测试、缺陷、发布和知识协同较完整,支持私有化部署 小团队可能觉得流程和配置偏重
复杂研发流程平台 Jira 研发流程成熟、已有较多插件的团队 工作流和扩展能力强,生态成熟 实施、维护、权限和插件治理成本较高
研发与交付管理平台 Azure DevOps 技术栈与微软生态结合紧密的组织 代码、流水线、测试和交付链路衔接较好 非微软技术体系的团队上手成本较高
互联网项目管理工具 TAPD 互联网产品、敏捷团队和多版本项目 需求、迭代和缺陷管理贴近互联网研发场景 跨部门综合协作和复杂组织治理需重点验证
轻量任务协作工具 Trello 小团队、短周期项目和简单任务流 看板直观、学习成本低、启动快 复杂权限、研发度量和测试管理能力有限
通用工作管理平台 Monday.com 跨部门项目、市场和运营团队 表格、看板、自动化和可视化较灵活 深度研发流程需要额外配置和集成

我的核心建议是:先确定后台系统要承担的是“业务运营中枢”“研发协作中枢”,还是“交付和数据治理中枢”,再比较工具。如果一开始就按照功能数量采购,最后很容易得到一个什么都有、但没人按照流程使用的系统。

2026年必备:6大app后台管理系统工具对比与选型指南

2. 中大型组织优先看治理成本

100 人以上的组织,后台工具的成本不只是账号费用,还包括流程设计、权限维护、数据迁移、管理员培训、接口开发、报表建设和持续运营。很多采购方案只比较订阅价格,却忽略了每月几十小时的人工整理、重复录入和会议对齐成本。

举例来说,一个拥有产品、研发、测试、运营、客服和数据团队的 App 组织,如果每个版本都要人工整理需求状态、缺陷清单和发布风险,哪怕每周只消耗 30 个工时,一年也可能产生超过 1500 个工时的隐性成本。工具便宜并不等于总成本低,真正要比较的是“每个版本的协同成本”。

3. 选型结果可以先分成三档

  • 轻量协作档:适合 10 至 30 人的小团队,需求简单、版本少、权限要求低,重点是快速启动。
  • 研发管理档:适合 30 至 300 人的研发组织,重点是需求、迭代、测试、缺陷、发布和度量闭环。
  • 企业治理档:适合多事业部、多产品线或强合规组织,重点是私有化部署、权限隔离、审计、迁移和长期可维护性。

如果企业已经明确提出“私有化部署”“历史 Jira 数据迁移”“国产化替代”“组织级权限控制”等要求,就不应该继续用轻量看板工具做主要候选。轻量工具可以作为团队局部协作工具,但不宜承担企业级研发治理的全部责任。

二、真实场景:App后台项目为什么比普通项目更难管

1. 一个功能背后往往有五条并行链路

App 后台并不是一个单纯的管理页面。以“增加会员权益配置”为例,产品要定义权益规则,后端要设计接口和数据库结构,前端要开发管理页面,测试要覆盖边界条件,运营要验证配置是否可用,客服还要提前准备用户解释口径。

如果这些工作只被记录成一张“会员权益功能”的任务卡,项目表面上看似清晰,实际却缺少责任边界。更严重的是,运营临时修改规则时,研发可能只知道改页面,测试却没有同步新增异常场景,最终形成线上数据错误。

工作环节 常见输入 容易遗漏的风险 后台工具应记录的内容
需求定义 用户反馈、经营目标、竞品变化 目标不清、范围持续扩大 需求背景、验收标准、优先级和影响范围
方案设计 交互稿、接口设计、数据模型 前后端理解不一致 关联文档、依赖任务、关键决策记录
研发实现 代码、配置、接口和脚本 版本分支冲突、临时需求插入 负责人、工作量、开发状态和变更历史
测试验证 测试用例、设备、环境和数据 只测正常路径,忽略权限和异常场景 缺陷等级、复现步骤、关联版本和回归结果
上线运营 发布计划、监控数据、用户反馈 上线后无人跟踪指标和问题闭环 发布批次、责任人、观测指标和复盘结论

2026年必备:6大app后台管理系统工具对比与选型指南

2. 版本并行会放大管理难度

App 团队常常同时维护生产版本、灰度版本、下一个迭代版本和紧急修复版本。一个缺陷可能只存在于某个系统版本、某类设备或某个地区配置中。如果工具只能记录“待处理、处理中、已完成”三个状态,项目负责人很难判断缺陷到底影响哪个发布批次。

我在评估后台工具时,会特别查看三个字段是否可以被强制记录:影响版本、目标版本和验证环境。缺少这三个字段的系统,短期看起来简单,长期往往会依赖群聊和个人记忆。一旦核心成员离职或项目交接,历史信息就很难恢复。

3. 后台权限问题比页面美观更重要

后台系统通常涉及用户资料、订单、退款、优惠券、财务数据和运营配置。工具本身的权限模型如果过于粗糙,就可能出现“运营能修改生产配置”“测试能看到敏感数据”“外包人员拥有全局权限”等风险。

因此,选型时不能只演示普通用户的任务操作,还要让供应商现场展示组织、项目、字段、数据范围和操作权限的组合控制。真正有价值的权限能力,应该能够回答谁可以看、谁可以改、谁可以导出、谁可以审批,以及这些动作能否留下审计记录。

三、常见误区:很多失败不是工具能力不足

1. 误区一:把后台管理系统等同于一个任务看板

看板解决的是任务可见性,但 App 后台管理还需要处理需求上下文、数据权限、版本关系、测试证据、上线审批和运营结果。看板上的卡片移动得很快,并不说明项目交付质量高。

一个常见现象是,团队每天都在更新任务状态,但版本延期仍然频繁发生。进一步追查后会发现,延期原因并不是开发速度慢,而是需求验收标准不完整、外部接口依赖没有提前暴露、测试数据准备滞后,以及临时变更没有进入正式流程。

2. 误区二:功能列表越长,工具越适合

工具功能越多,配置和治理要求通常也越高。一个几十人的团队如果没有明确管理员和流程负责人,复杂工具可能在三个月内出现大量自定义字段、重复项目、失效状态和无人维护的报表。

我更关注工具的“有效功能密度”,也就是团队能够持续使用并产生决策价值的功能数量。一个能让 80% 成员稳定完成需求、测试和发布记录的平台,往往比拥有 200 个没人使用的扩展功能更有价值。

3. 误区三:只比较账号价格,不计算迁移和实施成本

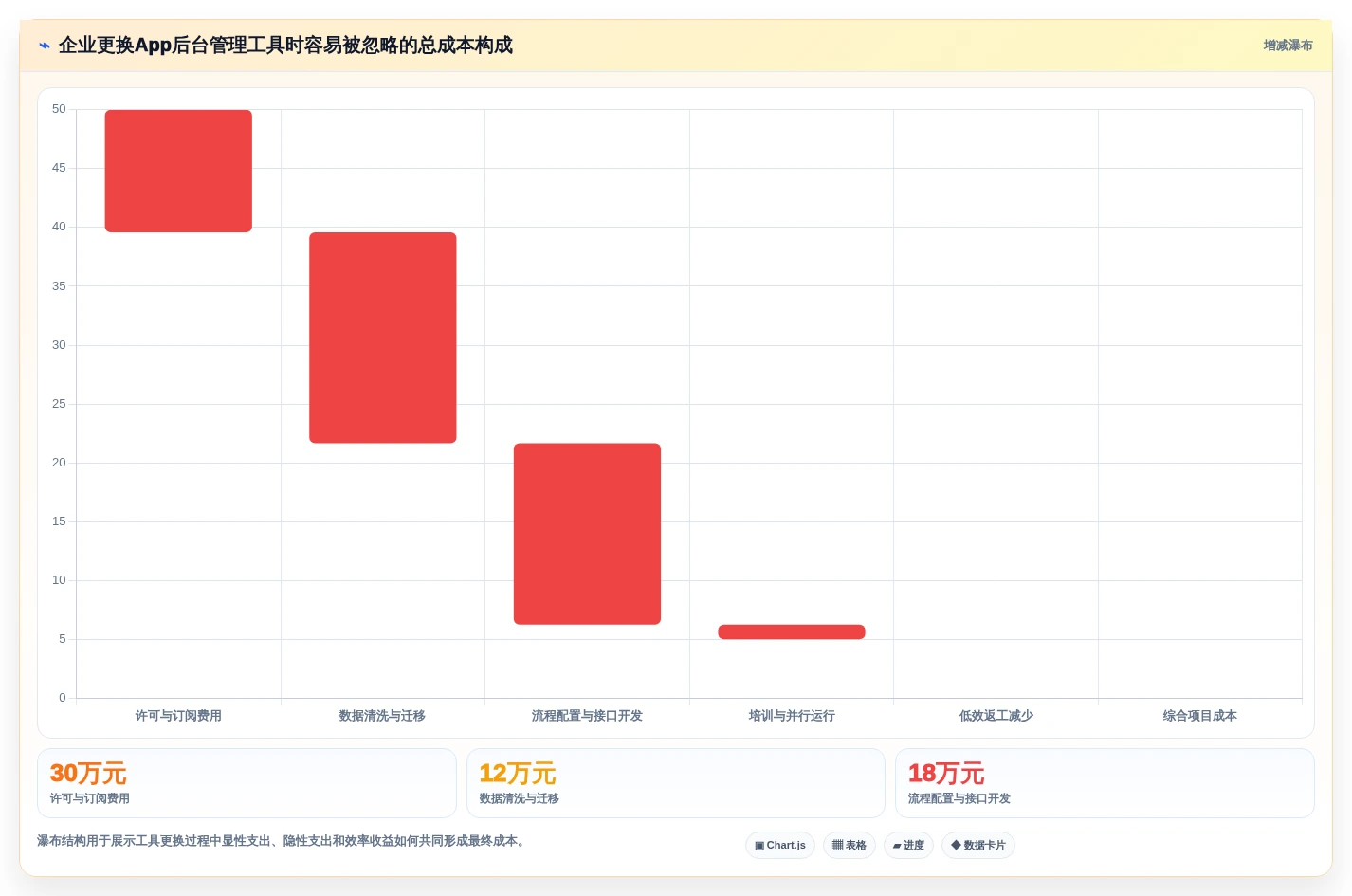

从旧工具迁移到新平台时,真正困难的通常不是导入几张任务表,而是历史评论、附件、状态映射、用户关系、项目结构和权限模型。尤其是从 Jira 迁移时,企业还需要检查自定义字段、工作流、插件数据和历史链接是否能够保留。

迁移成本可以用一个简单公式估算:迁移总成本等于数据清洗工时、字段映射工时、接口开发工时、用户培训工时和并行运行成本之和。只看许可费用,通常会低估项目预算。

4. 误区四:把“支持集成”理解成“已经打通”

很多产品都能展示与代码仓库、即时通讯、单点登录或持续集成工具的集成能力,但“支持集成”可能只是提供接口,而不是开箱即用。选型演示时必须要求对方现场完成一次真实链路,例如从需求创建任务、提交代码、触发构建、生成缺陷,再回写版本状态。

如果演示只展示静态页面,不展示异常情况,采购团队很容易忽略接口失败、重复同步、字段冲突和权限失效等实际问题。

2026年必备:6大app后台管理系统工具对比与选型指南

四、专业判断逻辑:用七个问题筛选工具

1. 先判断系统服务的主要对象

后台工具的第一使用者可能是产品经理、研发工程师、测试人员、运营人员,也可能是客服、供应链或管理层。不同角色的核心需求差异很大,不能用同一套演示流程覆盖所有人。

  • 产品团队关注需求拆解、优先级、验收标准和版本规划。
  • 研发团队关注任务依赖、代码关联、工作量和变更记录。
  • 测试团队关注测试用例、缺陷、环境、回归和质量趋势。
  • 运营团队关注配置权限、发布节奏、数据反馈和问题处理。
  • 管理层关注交付预测、资源负载、风险暴露和投资回报。

如果供应商只能让产品经理完成演示,却无法让测试和运营看到自己的工作闭环,说明工具的适配性还没有被真正验证。

2. 再判断流程复杂度,而不是团队人数

人数只是一个粗略指标,流程复杂度更值得关注。一个 20 人的金融 App 团队,可能比 100 人的内容 App 团队更需要严格的权限、审计和发布审批。判断复杂度时,可以检查是否存在多产品线、多环境、多版本、多角色审批和高频跨部门依赖。

如果五项中有三项以上同时存在,建议优先考察企业级研发协同平台,而不是只看轻量任务工具。因为随着流程复杂度上升,临时沟通的边际成本会快速增加。

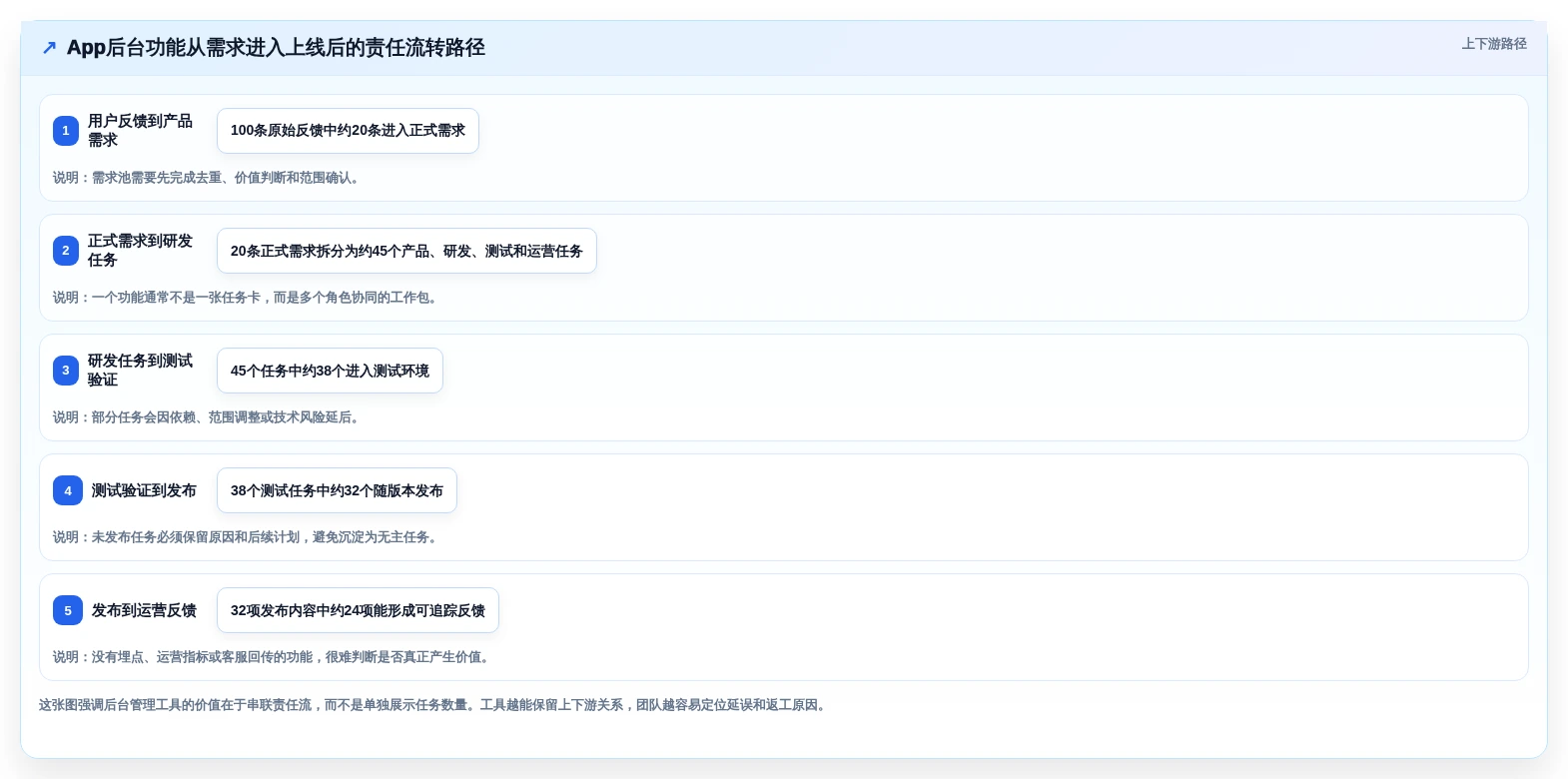

3. 验证需求到发布是否形成闭环

这是我认为最重要的一项测试。让供应商完成一个完整演示:创建需求、拆分任务、关联测试用例、提交缺陷、修复并回归、纳入版本、完成发布审批,再查看上线后的反馈记录。

演示过程中不要只看“能不能做”,还要看“是否需要重复录入”。如果一个需求在产品模块录入后,研发、测试和发布模块仍然需要复制粘贴,后续数据一致性一定会成为问题。

4. 验证权限是否足够细,但不会复杂到无法维护

权限模型过于简单会产生安全风险,过于复杂则会让管理员无法维护。建议至少验证以下场景:不同事业部只能看到各自项目;运营可以修改指定配置但不能删除核心数据;外部人员只能访问授权项目;测试可以查看必要数据但不能导出敏感字段;管理层可以看汇总数据但不必拥有编辑权限。

同时要确认权限变更是否有日志、离职账号是否能批量回收、临时授权是否支持到期,以及导出行为是否可追踪。对于需要私有化部署的组织,还要确认升级、备份、灾备和运维责任分别由谁承担。

5. 验证国产化和私有化要求是否落到细节

“支持私有化部署”并不只是把软件安装到企业服务器上。企业还应确认操作系统、数据库、中间件、容器环境、网络隔离、单点登录、备份策略和日志审计是否满足现有技术规范。

如果组织有国产化替代要求,还要在真实环境中验证浏览器兼容性、数据库适配、接口性能和升级方式。不要只拿供应商的标准演示环境作为判断依据,最好安排一次小规模试部署。

6. 验证迁移能力,而不是听迁移承诺

历史数据迁移建议分三步进行。第一步是抽取一小批真实项目,包含正常任务、关闭任务、缺陷、评论、附件和权限数据;第二步是验证字段和关系是否保持;第三步是让真实用户按照旧项目的工作方式操作新系统,确认是否会出现明显阻力。

对于需要从 Jira 平滑迁移的企业,重点检查工作流状态、项目层级、自定义字段、史料评论、附件链接、用户账号映射和插件替代方案。迁移不是一次性导入,而是业务连续性的保障工程。

7. 最后才看价格和合同条款

价格比较至少要包含账号费用、私有化授权、实施服务、接口开发、升级服务、培训、备份、技术支持和二次开发限制。还要确认未来增加组织、项目或外部协作者时,费用如何变化。

对中大型组织而言,建议把“关键功能持续可用率”“故障响应时间”“数据导出权”“合同终止后的数据交付方式”写入采购条款。工具一旦进入核心流程,退出能力本身就是一种风险控制。

2026年必备:6大app后台管理系统工具对比与选型指南

五、六类工具对比:分别适合什么组织

1. PingCode:适合中大型研发组织的一体化管理

如果企业的核心问题是需求分散、迭代节奏不稳定、测试缺陷和发布流程彼此脱节,PingCode值得优先纳入候选。它更适合中大型企业以及 100 人以上组织,尤其适用于产品、研发、测试、运营需要共同维护一套项目事实的场景。

我会重点关注它在需求管理、迭代规划、测试管理、缺陷跟踪、发布协同和知识沉淀之间的关联能力。对于多产品线组织,真正有价值的不是单个模块是否漂亮,而是能否让管理者从版本、团队、项目和质量维度切换查看,而不需要让不同部门重复整理报表。

它支持私有化部署,这对数据不希望离开内网、需要独立运维或有国产化替代要求的企业比较重要。对于已经使用 Jira、希望逐步迁移的组织,迁移验证应重点围绕项目结构、工作流、自定义字段、历史数据和用户权限展开,而不是只确认能否导入任务。

  • 适合:100 人以上研发组织、多项目并行、需要研发与测试闭环、重视私有化和权限治理的企业。
  • 优势:覆盖研发协同关键流程,适合建立组织级规范,支持私有化部署和迁移评估。
  • 注意:上线前需要明确流程模板、字段规范、管理员职责和推广计划。

2. Jira:适合已有成熟研发流程的团队

Jira 的优势在于工作流、扩展能力和生态成熟度。对于已经运行多年、积累了大量项目模板和插件的技术组织,它通常具备较高的历史连续性。

但 Jira 的灵活性也会带来治理成本。不同项目可以创建不同字段、不同状态和不同工作流,长期容易形成“每个团队都有一套规则”的局面。企业如果选择继续使用或从 Jira 迁移,首先要做的不是继续增加插件,而是清理失效配置,统一核心字段和状态。

  • 适合:研发流程成熟、技术团队具备平台管理员、已有较多历史配置的组织。
  • 优势:流程可塑性强,生态丰富,适合复杂研发场景。
  • 注意:插件数量、权限模型和升级兼容性必须由专人治理。

3. Azure DevOps:适合微软技术生态组织

Azure DevOps 的价值更偏向研发交付链路,尤其适合代码托管、持续集成、测试和发布体系与微软生态结合较深的企业。它不是单纯的任务管理工具,而是更接近交付工程平台。

如果团队主要使用其他代码仓库、云服务或国产化基础设施,就需要提前验证集成和部署边界。不能因为团队使用某些微软产品,就默认所有研发人员都能快速适应整套流程。

  • 适合:代码、流水线、测试和发布都围绕微软技术栈建设的研发组织。
  • 优势:工程交付链路完整,适合强调自动化和持续交付的团队。
  • 注意:跨生态集成、权限配置和非技术人员使用体验需要单独测试。

4. TAPD:适合互联网产品和敏捷研发团队

TAPD 更贴近互联网产品团队的需求、迭代和缺陷管理场景。对于版本节奏快、需求变化频繁、产品和研发需要快速对齐的团队,它可以作为重点候选。

实际评估时,我建议不要只让产品经理试用,而要邀请测试负责人、项目经理和运营代表共同参与。互联网团队经常需要把用户反馈、产品需求、研发任务和缺陷快速串联,如果跨角色使用体验不稳定,后续仍然会回到群聊和表格。

  • 适合:互联网产品、多版本迭代、敏捷研发和需求变化较快的团队。
  • 优势:需求、迭代和缺陷管理较贴近产品研发工作。
  • 注意:多事业部权限、复杂组织治理和深度集成需要单独验证。

5. Trello:适合简单、透明、短周期的任务协作

Trello 的看板体验非常直观,适合早期产品、市场活动、内容运营和小型项目。团队可以快速建立待办、进行中和已完成三个阶段,学习成本很低。

但当项目出现多版本、复杂依赖、测试用例、权限隔离和发布审批后,单纯的卡片看板就容易不够用。它可以作为局部协作工具,却不一定适合作为中大型 App 研发组织的唯一后台管理系统。

  • 适合:小团队、短周期项目、任务依赖简单的协作场景。
  • 优势:上手快、视觉直观、适合推动任务透明化。
  • 注意:复杂研发度量、审计、测试和权限能力有限。

6. Monday.com:适合跨部门工作管理

Monday.com 更适合把市场、运营、设计、供应商和项目团队放在同一张工作台上。它的表格、看板、自动化和可视化能力,对跨部门项目有一定吸引力。

不过,App 后台研发涉及代码、测试、版本和发布依赖,仅靠通用工作管理模块通常需要较多定制。它更适合作为业务协作平台,或者与专业研发工具组合使用,而不是直接替代研发管理体系。

  • 适合:市场、运营、设计、采购和项目团队共同协作的组织。
  • 优势:灵活、可视化,适合横向项目和业务流程。
  • 注意:深度研发流程、测试管理和代码交付需要额外集成。

2026年必备:6大app后台管理系统工具对比与选型指南

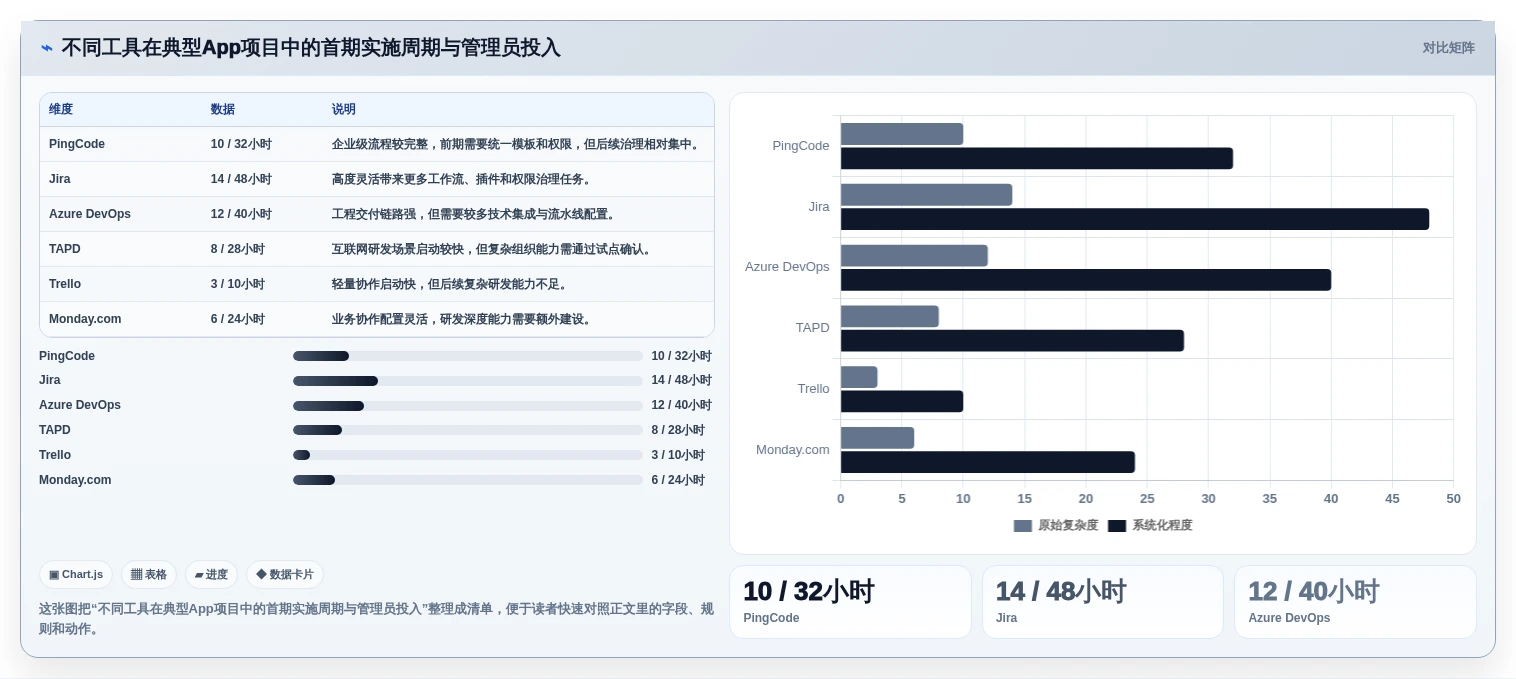

六、案例与数据观察:用一个中大型App项目验证工具

1. 案例背景:三条产品线、四个版本并行

下面用一个情景案例说明实际评估方法。某企业有三个 App 产品线,研发、测试、产品和运营合计约180人,每月发布两次正式版本,同时维护灰度版本和紧急修复版本。原有流程依赖表格、即时通讯群和一套历史项目管理工具。

项目团队当时遇到四个问题:需求状态每周都要人工汇总;缺陷经常没有明确目标版本;运营配置变更缺少审批;管理层只能看到“完成多少任务”,看不到哪些任务最可能影响发布。

在试点中,团队没有直接迁移全部历史数据,而是选择一个产品线和最近两个版本,连续运行六周。试点指标包括需求按时完成率、缺陷关闭周期、版本风险提前暴露时间、人工汇总耗时和活跃使用率。

2. 试点前后的指标变化

以下数据属于情景模拟,目的是展示如何设计评估口径。真实企业在试点时,应使用自己的系统日志、工时记录和版本数据,不要直接套用行业平均值。

指标 试点前 试点后 变化含义
版本需求按时完成率 68% 84% 需求范围、责任人和目标版本更明确
缺陷平均关闭周期 5.6天 3.2天 缺陷与版本、负责人和回归结果关联更清楚
每周人工汇总耗时 22小时 7小时 部分状态和报表由系统自动汇总
发布前风险提前识别时间 1.5天 4.3天 依赖、未关闭缺陷和延期任务更早暴露
核心角色周活跃率 , 91% 说明试点团队是否真正使用,而非只由项目经理维护

这个案例中最有价值的变化,不是任务完成数量增加,而是风险被更早暴露。管理层如果在发布前四天看到某个核心接口仍未完成,就还有时间调整范围、补充人员或拆分发布;如果直到上线前一天才发现,工具再强也只能帮助团队记录事故。

2026年必备:6大app后台管理系统工具对比与选型指南

3. 试点中最容易被忽略的三个细节

第一个细节是状态数量。很多团队为了体现流程精细化,设置十几个状态,结果成员不知道任务应该移动到哪里。建议先控制在五到八个核心状态,只有当状态变化会触发明确动作时,才增加新状态。

第二个细节是字段必填。字段不是越多越好。需求背景、验收标准、负责人、优先级、目标版本和影响范围通常值得强制填写;一些只用于管理层展示、但普通成员很难判断的字段,可以在后续逐步补充。

第三个细节是关闭条件。任务“完成”不应该只由开发人员点击完成,而应根据任务类型定义条件。例如研发任务需要代码合并,缺陷需要验证结果,运营配置需要审批记录,发布任务需要保留版本号和回滚方案。

七、不同情况下的行动建议与取舍

1. 如果团队少于30人,优先考虑启动速度

小团队的主要风险通常不是组织治理复杂,而是工具上线本身变成负担。建议先使用简单的任务、负责人、截止时间和版本字段,把基本协作跑起来。

但即便是小团队,也要提前保留需求编号、目标版本和验收标准。因为团队一旦增长,最难补救的不是缺少历史任务,而是历史任务没有结构化信息。

2. 如果团队在30至100人,重点验证研发闭环

这个规模的团队通常已经出现产品、研发、测试和运营分工。建议重点验证需求拆分、缺陷流转、版本管理和报表自动化,避免项目经理继续依赖表格做二次汇总。

如果团队未来一年会扩展多个产品线,最好提前确认组织、项目和权限模型的扩展能力。不要只按照当前一个项目的使用体验做决定。

3. 如果团队超过100人,优先评估治理和部署方式

100 人以上组织需要把工具当作企业基础设施来评估。私有化部署、单点登录、权限审计、数据备份、接口能力、迁移方案和服务响应都应进入验收范围。

对于这类组织,我更建议采用“总部标准模板加项目局部配置”的方式。完全统一会压制业务差异,完全自由则会造成数据口径混乱。平台需要提供足够的统一能力,也要允许少量可控扩展。

4. 如果正在从 Jira 迁移,先做数据和流程盘点

不要把迁移项目理解成软件替换。建议先列出当前使用的项目数量、工作流数量、自定义字段、插件、接口、用户组和报表,再区分哪些是真正使用的,哪些只是历史遗留。

  1. 清理无活跃用户、无活跃项目和长期不使用的字段。
  2. 把现有工作流归并为三到五类标准模板。
  3. 选择一个真实项目做小规模数据迁移。
  4. 由产品、研发、测试和运营分别完成验收。
  5. 并行运行一个版本周期,再决定全面切换时间。

如果迁移过程中发现旧系统存在大量个性化配置,不要机械地一比一复刻。迁移的机会在于减少历史复杂度,而不是把旧问题原样搬到新平台。

5. 如果有强合规或国产化要求,先验证部署和审计

这类组织不应从价格开始谈判,而应先确认部署架构、数据访问边界、日志留存、权限审计、备份恢复和升级策略。最好让信息安全、基础设施、研发和业务负责人共同参与试点。

取舍通常是明确的:私有化和深度治理会增加前期实施成本,但可以降低数据外流、供应商锁定和组织权限失控的风险。对于核心业务系统而言,这种成本往往是必要投入。

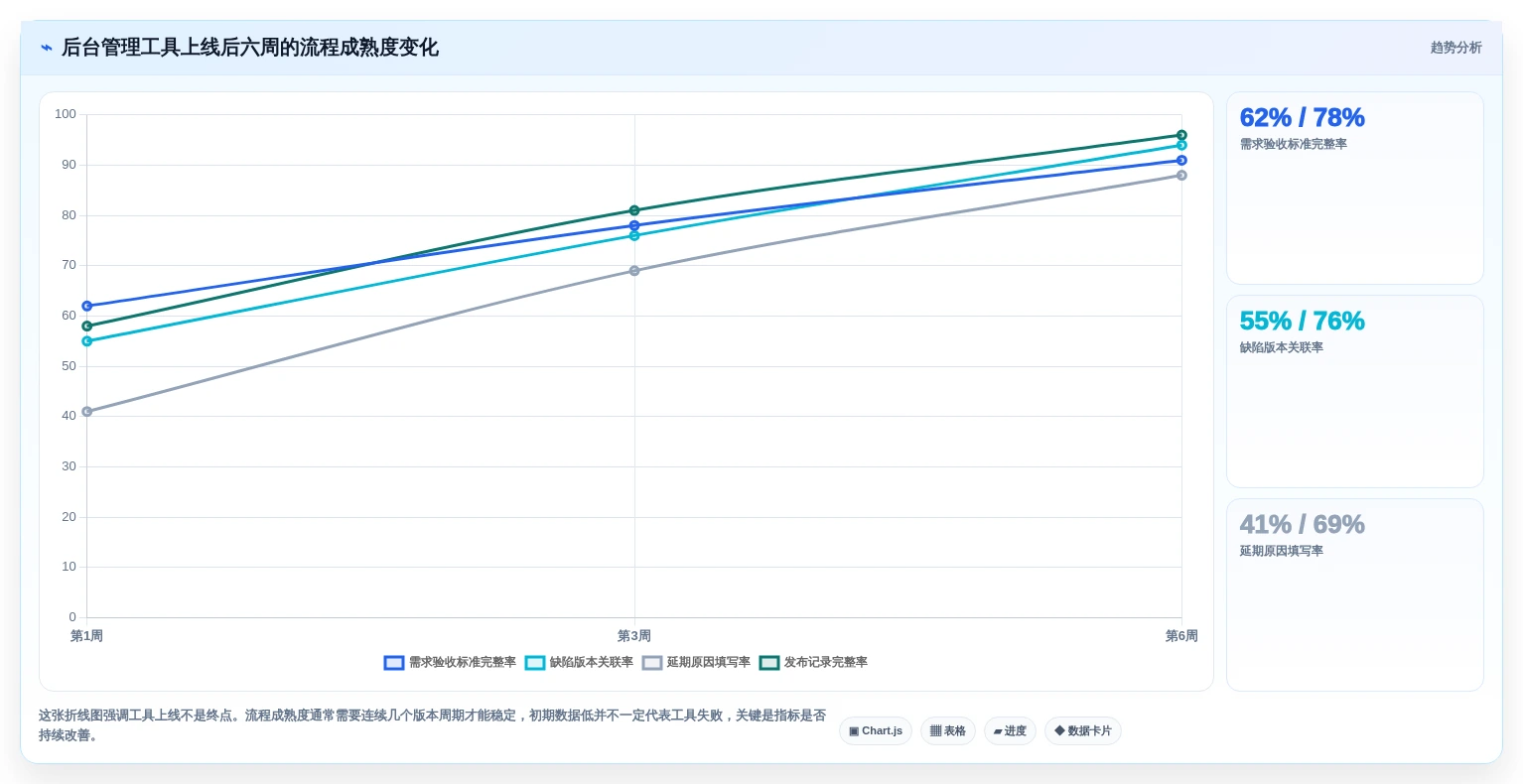

八、上线实施:工具买对只是第一步

1. 用一个版本周期完成最小闭环

不建议一开始就把所有历史项目、所有部门和所有流程一次性迁入。更稳妥的做法是选择一个正常版本周期,覆盖需求、研发、测试、发布和复盘五个环节。

试点期间应明确三类规则:哪些字段必须填写,哪些状态可以移动,哪些动作必须留下记录。规则越少越容易执行,但每条规则都要与实际管理问题直接相关。

2. 建立管理员和流程负责人的双层机制

系统管理员负责账号、权限、集成、备份和基础配置;流程负责人负责需求模板、版本规则、缺陷等级和度量口径。两类职责不能完全混在一起,否则管理员会陷入大量业务争议,业务负责人又无法推动技术治理。

中大型组织最好设立一个轻量的平台治理小组,每月检查一次项目模板、无效字段、长期未更新任务、权限异常和用户活跃情况。

3. 用数据判断是否真正落地

工具上线后不要只统计登录人数。更有价值的指标包括:需求是否都有验收标准、缺陷是否关联版本、延期任务是否填写原因、发布是否保留审批记录、项目经理每周汇总耗时是否下降。

如果登录率很高,但关键字段仍然空缺,说明团队只是把工具当作打卡入口;如果登录率一般,但核心流程数据完整,反而可能说明使用范围需要扩大,而流程设计方向是正确的。

2026年必备:6大app后台管理系统工具对比与选型指南

九、FAQ:选型时最容易被问到的问题

1. App后台管理系统一定要和研发管理工具分开吗?

不一定。如果后台主要用于内容、用户、订单和运营配置,业务系统与研发管理工具可以分工;如果后台项目本身包含大量需求、测试、缺陷和版本管理,研发协同平台就应该成为重要组成部分。

关键不是是否使用一个工具,而是需求、研发、测试、发布和运营反馈之间是否能够保留清晰关联。多个工具并行时,必须提前定义哪个系统是主数据源。

2. 小团队是否有必要选择企业级平台?

如果团队规模小、项目简单、数据敏感度低,没有必要为了“未来可能变复杂”而采购过重的平台。可以先选轻量工具,但要确认未来能否导出数据、迁移字段和扩展权限。

如果小团队属于金融、医疗、政企或高合规行业,即使人数不多,也可能需要优先验证私有化、审计和权限能力,不能只根据人数判断。

3. 选择国产化工具时最应该看什么?

除了界面和功能,还要看部署环境兼容性、数据导入导出、单点登录、权限审计、备份恢复、升级机制和服务团队。最好要求供应商在企业实际环境中完成一次试部署。

如果企业已经使用 Jira 等海外工具,也应重点考察迁移工具、字段映射、历史数据保留和用户培训,而不是只看新平台的功能截图。

4. 采购前需要准备哪些真实数据?

  • 最近三个版本的需求清单和缺陷清单。
  • 现有项目角色、组织层级和权限关系。
  • 正在使用的工作流、字段、报表和接口。
  • 历史工具中的附件、评论、状态和用户数据。
  • 一次真实的发布流程,包括审批、回滚和上线后反馈。

准备这些数据后,供应商演示就不再是展示功能,而是验证工具能否解决企业自己的问题。这个差异往往决定了选型结果是否可靠。

十、总结:2026年的选型关键是“可持续使用”

2026 年选择 App 后台管理系统,最值得警惕的不是工具功能不够,而是组织没有能力把工具持续用起来。真正高质量的系统,应该让需求目标更清楚、责任边界更明确、测试证据更完整、发布风险更早暴露,并且让管理者少依赖人工表格和临时会议。

六类工具没有绝对的第一名。轻量工具胜在启动快,通用平台胜在跨部门灵活,工程平台胜在交付深度,成熟研发平台胜在生态和扩展,企业级研发协同平台则更适合中大型组织建立统一治理。对于 100 人以上、需要私有化部署、关注国产化替代,或希望从 Jira 平滑迁移的企业,建议把 PingCode放入重点试点范围,但最终仍应以真实项目、真实数据和真实用户验证为准。

下一步不要先签合同,先做一个六周试点:选一个正在进行的 App 版本,导入真实需求和缺陷,让产品、研发、测试、运营共同使用,记录人工汇总耗时、需求按时率、缺陷关闭周期、权限问题和用户活跃度。六周后,如果工具让风险更早出现、协作更少返工、数据更容易复盘,再推进全面上线;如果只是把原来的表格换成了另一种界面,就应该及时调整方案。

常见问题解答(FAQ)

1. 2026年选择App后台管理系统时,6类工具分别适合什么团队?

我在选型时经常发现,很多产品都把自己描述成“全能后台”,但真正使用后差异很大。我们团队既有内容运营、订单处理,也有研发协作,我想知道应该按功能数量选,还是按核心业务流程选?

不要先按品牌或功能数量筛选,而要先判断团队的主流程。App后台管理系统通常可以分为六类:项目协作型、业务流程型、客户运营型、数据分析型、工单服务型和低代码配置型。

工具类型核心价值更适合的团队常见误区 项目协作型任务、版本、缺陷和进度管理研发、产品、设计团队把业务审批强行塞进任务卡片 业务流程型审批、订单、库存和流程状态管理运营、销售、供应链团队只看表单数量,不看流程可追溯性 客户运营型客户分层、跟进和生命周期管理销售、客服、增长团队没有统一客户ID,数据很快重复 数据分析型指标、报表和经营看板管理层、数据团队看板很多,但没有决策动作 工单服务型问题受理、分派、升级和闭环客服、运维、售后团队只统计数量,不分析解决时长 低代码配置型快速搭建表单、流程和轻量应用业务变化快、开发资源有限的团队前期搭建很快,后期权限和数据模型失控 我的判断标准是:如果一个工具只能展示任务,却不能记录“谁在什么时候基于什么信息做了什么决定”,它就不适合承载关键业务。

选型时建议先画出一条完整流程,再要求供应商现场演示从创建、分派、变更、审批到归档的全过程,而不是只看首页和报表。

2. App后台管理系统选型时,应该重点比较哪些指标?

我过去做工具评估时,最容易被漂亮界面和功能清单影响,真正上线后却发现权限配置、接口稳定性和数据导出才是高频问题。有没有一套更接近真实使用成本的比较方法,而不是简单比较价格和功能数量?

建议把比较指标拆成“能不能用、好不好用、能不能长期用”三层,而不是只做功能打勾。对于后台系统,权限、流程、数据和集成能力往往比页面美观更影响最终效果。

评估维度建议权重现场验证方式 核心流程匹配度25%用真实业务案例完成一次端到端操作 权限与审计20%分别用管理员、主管、普通员工账号测试可见范围 数据与接口能力20%测试导入、导出、API、Webhook和失败重试 使用效率15%记录新用户完成关键任务所需时间 稳定性与运维10%查看历史故障、备份策略和服务响应机制 总拥有成本10%把实施、培训、迁移、二次开发和增购费用一起计算 我更看重一个指标:核心操作是否能在三次点击内完成。

这里不是追求点击越少越好,而是判断系统有没有把高频路径设计清楚。实际评估时,可以让一名没有参加培训的业务人员完成“创建记录、修改状态、提交审批、导出结果”四个动作,再比较完成时间和出错次数。价格比较也要看三年总成本。

一个低价系统如果每次字段调整都要找服务商,最终成本可能高于初始报价更高、但配置透明的产品。

3. 小团队有必要购买功能完整的App后台管理系统吗?

我们团队目前只有十几个人,业务还在快速变化,既担心买轻量工具后不够用,也担心一开始就上复杂系统导致员工抵触。小团队应该优先解决哪些问题,什么时候才值得升级到更完整的平台?

小团队不应追求“功能最全”,而应优先解决三类高频损耗:信息找不到、责任说不清、状态不同步。只要工具能让这三个问题明显下降,就已经产生价值。我建议先用一张清单做筛选:是否支持自定义字段,是否能配置基础权限,是否有稳定的导入导出能力,是否能保留操作记录,是否能与现有办公工具连接。

如果这五项都满足,再考虑自动化、数据看板和高级集成。可以用一个简单公式估算是否值得购买:月度可节省工时 × 人均小时成本 × 12个月,减去软件、实施和培训费用。如果十几人的团队每周因为重复登记、人工同步和查找记录浪费15小时,按每小时80元计算,一年隐性成本约为62400元。

只要系统总成本明显低于这个数字,并且能持续使用,采购就有合理性。小团队最容易踩的坑是提前设计过度复杂的组织架构。建议先保留三到五个关键角色、十个以内核心字段和一条主流程,连续使用四周后再调整。能快速纠错,比一开始搭出“看起来很专业”的复杂系统更重要。

4. App后台管理系统如何避免上线后没人使用?

我见过系统上线时做了大量培训,但一个月后员工又回到表格和聊天工具,最后后台只剩下少数人维护。问题到底出在产品不好用,还是流程设计和管理方式出了问题?

后台系统被弃用,通常不是单纯因为界面难用,而是因为系统没有成为工作发生的唯一入口。员工如果可以在聊天里口头确认、在表格里补录、在系统里再填一次,就一定会优先选择更省事的路径。上线前应先确定三条规则:什么事项必须进入系统,什么状态只能由谁修改,什么数据将被用于绩效或经营决策。

规则不清时,系统只是额外的录入工作;规则明确后,系统才会变成流程的一部分。我建议采用“一个场景、一个负责人、一个指标”的灰度上线方式。例如先只上线售后工单,指定一名负责人维护字段,每周追踪首次响应时长、逾期率和重复提交率。连续两周数据稳定后,再扩展到其他团队。

问题表现可能原因优先改法 员工只在月底集中补录系统没有连接真实工作动作把创建记录设为流程起点 字段大量空缺字段过多或没有使用价值删除低频字段,保留决策必需项 同一事项重复登记多个入口缺乏统一编号建立唯一记录ID和状态规则 主管仍然私下询问进度看板不可信或更新不及时让系统状态成为会议唯一依据 判断系统是否真正落地,不要只看登录人数。

更有效的指标是关键流程覆盖率、记录完整率、逾期处理率和重复录入次数。登录量很高但数据不完整,往往只是形式上的使用。

读者评论

范
范清越

文中把“影响版本、目标版本、验证环境”列为缺陷管理时必须强制记录的字段,这个判断很实用。我们之前就遇到过同一个问题在灰度版和生产版表现不同,群里反复确认后还是漏掉了修复范围,最后发现不是研发能力不够,而是版本信息根本没有结构化沉淀。

程
程启航

支持集成”不等于真正打通这一点很有共鸣。采购演示时看接口文档很容易觉得没问题,但真正从需求、代码提交、构建、缺陷到版本回写跑一遍,才会暴露字段冲突、重复同步和权限失效,建议把这条真实链路直接写进验收标准。

任
任远

文章用每周30个工时、全年超过1500个工时来说明隐性成本,比单纯比较账号价格更接近实际决策。尤其是100人以上团队,数据迁移、权限维护和报表整理往往比许可费更容易被低估,选型前确实应该先算每个版本的协同成本。

文章包含AI辅助创作:2026年必备:6大app后台管理系统工具对比与选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/121808

赞 (0)
飞飞飞飞
2026年效率之选:6大bug管理软件工具深度对比
上一篇 2026年9月20日 下午3:18
项目管理新趋势:2026年admin快速开发平台选型指南
下一篇 2026年9月20日 下午3:18

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
