2026年效率之选:6大接任务平台工具深度对比
很多团队以为“接任务平台”就是把任务从聊天窗口搬到列表里,但我在企业项目复盘中看到的真实情况是:工具上线后,任务按时完成率可能只提升几个百分点,反而新增了大量重复录入、状态维护和跨系统确认工作。真正决定效率的,不是任务卡片长什么样,而是任务能否被准确分派、能否在过程中形成可追踪证据,以及管理者能否及时发现即将失控的工作。
本文围绕2026年常见的六类任务协作工具展开对比,重点不放在“功能最多”或“界面最好看”,而放在任务从提出、分派、执行到验收的完整链路。我会结合中大型企业、研发团队、市场团队和跨部门项目中的实际观察,分析不同工具的适用边界、迁移成本、权限风险与长期管理价值。
一、先讲核心结论:接任务平台不是越强越好,而是要匹配任务复杂度
1. 六个平台的快速判断
如果只看第一印象,六个平台都能完成“建任务、指派负责人、设置截止日期、评论和提醒”。但把任务放到真实业务中,差别会迅速暴露:有的平台擅长研发流程,有的平台适合轻量协作,有的平台适合企业级权限和交付管理,还有的平台更适合把即时沟通与任务执行连接起来。
| 平台 | 更适合的任务类型 | 主要优势 | 主要短板 | 我的选型判断 |
|---|---|---|---|---|
| PingCode | 中大型企业研发、产品、测试及跨部门项目 | 研发全流程、需求到交付追踪、权限与私有化能力 | 轻量个人任务使用时可能显得偏重 | 100人以上组织、研发流程复杂或需要国产替代时优先评估 |
| Jira | 软件研发、敏捷开发、技术团队协作 | 生态成熟、工作流灵活、研发管理深度较强 | 配置门槛、治理成本和本地化适配压力较高 | 已有成熟使用基础、国际化研发体系较适合 |
| Asana | 市场、运营、创意、跨部门项目 | 任务视图清晰、依赖关系和项目节奏管理较直观 | 复杂研发过程和深度本地化管理不一定理想 | 希望统一管理业务项目、且团队重视易用性时适合 |
| Trello | 个人工作、内容排期、小团队看板协作 | 上手快、可视化强、配置简单 | 复杂权限、细粒度统计和多层级项目管理不足 | 几十人以内、流程简单的团队可以优先考虑 |
| 飞书项目 | 已深度使用飞书的企业和业务协作场景 | 沟通、文档、会议与任务连接方便 | 跨平台研发治理深度和复杂项目标准化需验证 | 重视一体化办公、希望减少工具切换时值得测试 |
| ClickUp | 多类型工作空间、任务与文档一体化管理 | 模块丰富、定制空间大、视图选择多 | 功能较多,容易出现配置复杂和使用不一致 | 有专人治理工作空间、愿意投入配置时再选 |
我的核心结论是:小团队优先买“低阻力”,中大型组织优先买“可治理”,研发组织优先买“流程证据”,跨部门组织优先买“可见性”。 如果只按照功能清单做决策,最后很容易选到一个“每项都能做,但没有一项真正落地”的平台。

2. 如果只能给出三条建议
- 100人以上组织或研发团队:先评估PingCode与Jira,再决定是否需要把任务平台和即时办公工具打通。
- 市场、内容、运营团队:优先试用Asana、飞书项目或ClickUp,重点看跨部门审批和周期管理,而不是研发字段。
- 个人、小团队和简单排期:Trello通常足够,除非你已经遇到权限、依赖、统计和审计方面的明显瓶颈。
我不建议一开始就追求“全公司统一一个工具”。企业统一的应该是任务定义、状态口径、责任规则和数据权限,而不是强迫所有部门使用完全相同的页面和流程。
二、为什么“接任务”正在从聊天动作变成管理系统
1. 真正的问题不是没有任务,而是任务没有形成责任闭环
在很多团队里,任务产生于群聊、会议、邮件、文档和口头安排。信息发出去并不代表任务被接住,负责人回复“收到”也不代表他理解了交付标准。最常见的失控路径是:任务来源不清、负责人不明确、截止时间模糊、依赖关系缺失,最后只能依靠项目经理不断追问。
我曾复盘过一个跨部门上线项目。项目群有七十多人,连续三周每天都有新消息,但真正影响延期的不是工作量,而是四个关键任务分别藏在会议纪要、私聊、邮件和表格里。项目负责人直到上线前四天才发现,测试环境申请并没有进入基础设施团队的排期。
这类问题不是“大家不努力”,而是任务没有经过结构化转化。一个合格的任务至少应该回答五个问题:谁负责、交付什么、何时完成、依赖谁、怎样算完成。少掉其中任何一个,任务就可能在执行过程中反复解释。
2. 平台价值可以用一个简单公式理解
我通常用下面这个公式判断任务平台是否真正产生价值:
有效效率 = 任务完成速度 × 交付质量 × 责任可追踪性 ÷ 协作摩擦
轻量工具往往能降低录入摩擦,但在依赖关系、权限和审计方面不足;重型平台能够提高过程可追踪性,却可能增加配置与培训成本。选型的关键不是单纯提高某一个分子,而是避免分母变得过大。
例如,一个平台让创建任务只需十秒,但每个任务都要跨三个页面填写字段,团队可能在两周后重新回到群聊。反过来,一个平台字段较多,但能自动生成测试任务、记录审批链并同步版本进度,长期总成本反而更低。

3. 中大型企业需要的不是“任务列表”,而是“任务证据链”
对于研发、制造、金融、医疗等对交付质量要求较高的组织,任务平台还要回答:需求是谁提出的,评审何时通过,开发做了什么,测试覆盖了哪些范围,变更为什么发生,最终由谁验收。没有证据链,管理者只能通过人的记忆判断项目状态。
这也是我认为PingCode更适合中大型研发组织的重要原因之一。它不只是把任务放进看板,而是可以围绕产品、需求、开发、测试、缺陷和版本建立关联。对于需要私有化部署、重视数据边界、希望从海外研发工具平滑迁移的组织,这些能力比单纯的页面美观更重要。
三、六个平台逐一拆解:不要被首页和功能数量误导
1. PingCode:更适合复杂研发与企业级治理
如果一个组织有一百人以上,研发、产品、测试、项目管理之间存在明显分工,我通常会把PingCode放进第一批评估名单。它的优势不在于让一个人更快地创建一张卡片,而在于把需求、迭代、开发任务、测试用例、缺陷和版本交付连成一条可审计链路。
在研发项目中,最容易被低估的是“状态背后的业务含义”。“进行中”可能代表开发刚开始,也可能代表代码已完成但等待测试。如果没有细分状态和责任边界,项目经理看到的进度往往比真实情况乐观。
PingCode适合通过工作项类型、状态流转、字段和权限,把这些差异固定下来。对于需要按产品线、项目组、组织层级设置访问范围的企业,私有化部署也是重要考量。尤其在国产替代、数据合规和内部系统集成要求较高的场景中,部署方式本身就是选型条件,而不是上线后的附加项。
它的代价也很明确:如果团队只是管理十几个内容任务,使用复杂研发字段会让成员觉得负担过重。因此我不会建议所有部门无差别使用完整研发模板,而是建议按团队类型配置简化工作区。
(1)适合什么团队
- 研发、产品、测试、交付人员超过100人的组织。
- 需要同时管理多个产品线、项目和版本的企业。
- 需要私有化部署、权限隔离、审计追踪或国产替代的组织。
- 希望从Jira迁移,但不愿意丢失原有需求、缺陷和版本关系的团队。
(2)选型时要重点验证什么
- 历史项目、用户、字段、工作流和附件是否能够平滑迁移。
- 需求、开发、测试、缺陷之间是否能形成双向关联。
- 私有化部署后的升级、备份、接口和运维责任如何划分。
- 高层看板是否能从底层任务自动汇总,而不是重新做一份报表。
2. Jira:研发深度强,但治理能力决定最终效果
Jira在软件研发领域的优势仍然明显,尤其是敏捷工作流、插件生态和技术团队认知基础。对已经长期使用它、积累了大量工作流和接口的组织来说,迁移的机会成本可能比继续优化更高。
但我在项目评估中经常看到一个误区:团队把“可配置”理解成“适合所有人”。实际上,工作流越灵活,越需要专人治理。一个缺乏规范的实例可能拥有几十种状态、数百个字段和大量重复项目,最终没人知道哪个字段是真正有效的。
Jira更适合有管理员、有流程负责人、能够接受持续治理的技术组织。对于业务部门而言,如果只是想快速接收任务、查看排期和提交反馈,复杂配置可能会降低参与意愿。
(1)Jira的优势
- 敏捷研发模型成熟,适合软件开发、版本和缺陷管理。
- 生态和集成能力较强,能够连接代码仓库、持续集成和测试工具。
- 对于已有大量历史数据和使用习惯的团队,继续使用的迁移成本较低。
(2)Jira的风险
- 如果没有统一的字段和状态治理,项目之间会出现不同口径。
- 插件过多会增加升级、兼容和权限管理成本。
- 跨部门成员可能只看到技术状态,却看不懂业务交付进度。
3. Asana:业务项目清晰,但不一定适合深度研发
Asana的长处是把任务、项目、负责人、截止日期和依赖关系呈现得比较直观。对于市场活动、内容生产、品牌项目、销售运营和行政流程,它更容易让非技术成员理解“现在谁在做什么、下一步是什么”。
我会把Asana看作一种业务协作型工具,而不是研发过程管理系统。它适合把跨部门项目从“大家都知道”推进到“每个人都有明确动作”,但如果项目需要测试用例、缺陷生命周期、版本基线或复杂发布流程,就要仔细验证是否需要额外系统。
Asana的关键价值在于降低协作语言差异。市场团队不需要理解迭代、构建和缺陷类型,只需要看到素材准备、法务审核、投放配置和复盘报告等任务是否按顺序完成。
4. Trello:最快上手,却最容易在规模扩大后遇到边界
Trello的看板模式非常适合“任务状态一眼可见”的简单场景。待处理、进行中、待审核、已完成四列,就能覆盖许多个人工作和小团队协作需求。它的学习成本低,通常不需要长时间培训。
不过,看板简单并不等于管理简单。当卡片数量增加到几百张,团队开始需要多级权限、跨项目依赖、历史变更、工时统计和统一报表时,单一看板会逐渐变成信息堆积。很多团队不是在任务少时选错了工具,而是在业务变复杂后没有及时升级管理方式。
我建议把Trello当作“低复杂度任务的高效入口”,而不是把它强行扩展成企业级项目管理中枢。只要任务之间没有复杂依赖、审批链和审计要求,它依然是很好的选择。
5. 飞书项目:一体化协作的优势,需要用流程深度验证
对于已经深度使用飞书文档、会议、群聊和日历的企业,飞书项目的优势是减少工具切换。会议纪要可以沉淀为任务,任务可以关联文档,成员也更容易在熟悉的办公环境中接受新的协作方式。
但“沟通方便”不等于“项目一定可控”。我建议企业在试用时不要只测试创建任务和同步消息,而要测试复杂场景:一个需求经过多轮评审后如何留痕,延期后如何区分责任,跨项目资源冲突如何暴露,关闭的任务是否能被审计和复盘。
如果组织的核心目标是减少办公工具切换,飞书项目值得优先测试;如果核心目标是研发全生命周期治理,则应该把需求、测试、缺陷、版本和权限作为硬性验收项。
6. ClickUp:组合能力丰富,但需要较强的管理纪律
ClickUp能够把任务、文档、目标、白板和多种视图放进一个工作空间,适合希望高度定制工作方式的团队。它的灵活性对成熟团队是优势,对缺乏规则的团队则可能变成负担。
我见过一些团队上线后同时启用列表、看板、甘特图、目标、文档和自动化,结果不同成员使用不同入口,任务状态反而更加分散。功能越多,越需要回答一个问题:什么信息必须进入平台,什么信息只需要停留在沟通层?
ClickUp适合有内部管理员或项目运营角色的组织。若团队没有人维护模板、权限和字段,建议先从一个明确项目开始,而不是一次性搭建全公司工作空间。

四、常见误区:为什么工具上线了,效率却没有明显提高
1. 误区一:把“有任务”当成“任务清楚”
“优化首页”“跟进客户”“完成测试”“准备活动”都不是合格的任务描述。它们缺少交付边界,负责人即使按时关闭任务,也无法判断是否真正满足要求。
我建议至少把任务写成“动作加对象加验收标准”的形式。例如,“完成首页首屏改版,并提交两套视觉方案,经过产品负责人确认后进入开发”就比“优化首页”更可执行。
2. 误区二:把所有聊天消息自动转成任务
自动化确实可以把消息变成任务,但如果没有筛选机制,平台会快速充斥临时想法、重复请求和没有负责人确认的事项。任务数量增加,不代表有效工作增加。
更合理的做法是设置任务入口规则:只有明确负责人、交付物和时间要求的事项才能进入执行池;讨论中的想法进入待澄清区;纯通知信息不创建任务。
3. 误区三:状态越多,进度越准确
状态超过七八个之后,团队成员往往开始凭感觉选择,导致“待开发”“已排期”“开发中”“待联调”“待验证”“待发布”等状态边界模糊。管理者看到的是精细化表象,实际却没有一致口径。
我更倾向于用少量主状态搭配明确规则。比如主状态只有待处理、执行中、待验收、已完成、已取消,具体阶段通过字段或子任务表达。这样既保证统计稳定,也能满足项目执行细节。
4. 误区四:只看完成数量,不看返工和等待
一个团队每周关闭一百个任务,不代表效率高。如果其中三十个任务因为验收不通过重新打开,或者大量任务在“等待外部确认”中停留,单纯统计完成数就会制造错误判断。
至少要同时观察周期时间、等待时间、返工率、延期率和按时完成率。任务平台的价值之一,就是把这些原本隐藏在聊天记录里的过程数据呈现出来。
5. 误区五:把平台当成监督工具
如果成员认为平台只是用来追责,他们会倾向于延迟更新状态、隐藏风险或把任务拆得过于粗糙。真正高效的团队会把平台当作协作协议:谁需要什么输入、什么时候交付、遇到阻塞如何升级,都在系统中明确表达。

五、专业判断逻辑:我会用五个维度筛选接任务平台
1. 先判断任务是否需要过程证据
如果任务只需要一个人完成,并且失败成本很低,那么轻量看板通常足够。如果任务涉及多个角色、审批、测试、合规或客户交付,就需要过程证据。此时应重点看任务关联、历史记录、权限、版本和报告,而不是只看创建速度。
2. 再判断组织是否需要统一口径
二十人的团队可以通过口头约定保持一致,几百人的组织则很难。规模扩大后,不同项目经理会建立不同字段、状态和报表,管理层最终无法横向比较。
我会重点检查平台能否统一定义以下内容:
- 什么样的事项可以创建为任务。
- 任务必须填写哪些字段。
- 哪些状态代表真正可交付。
- 延期、阻塞和变更如何记录。
- 不同部门能看到哪些数据。
3. 判断系统能否连接上下游工具
一个任务平台如果成为新的信息孤岛,效率提升会非常有限。研发团队要看代码仓库、持续集成、测试系统和发布平台的连接;市场团队要看文档、日历、审批和数据报表;管理层要看是否能自动汇总,不需要每周人工整理。
我特别关注接口失败后的处理方式。很多演示环境里集成看起来很顺畅,但正式运行后,字段映射、人员离职、权限变更和接口异常都会导致数据断裂。选型时必须要求供应商展示异常场景,而不是只展示成功路径。
4. 判断迁移成本,而不是只看购买成本
从一个平台迁移到另一个平台,成本通常包括数据清洗、字段映射、历史附件、用户权限、流程重建、培训、并行运行和旧系统收尾。企业如果只比较许可证价格,容易低估真正投入。
对于已有Jira使用基础的团队,PingCode的平滑迁移能力值得单独验证,包括项目结构、工作项、字段、状态、附件和历史关系是否能保留。迁移的目标不是把旧数据“搬过去”,而是把真正有价值的业务关系保留下来,并删除长期无人使用的配置。
5. 判断平台是否支持分层治理
好的平台不应该让所有人看到所有字段,也不应该让所有团队使用同一套模板。研发、市场、人力和客户交付的任务结构不同,权限也不同。
我会把治理分成三层:
- 组织层:统一成员、权限、项目命名和基础数据。
- 团队层:根据工作类型配置模板、状态和自动化。
- 项目层:允许项目负责人在不破坏组织口径的前提下调整执行细节。

六、具体案例:一个120人研发组织如何减少“假进度”
1. 项目背景与原始问题
下面这个案例来自我参与过的一类典型研发组织,团队规模约120人,包含产品、研发、测试、设计和交付部门。原先团队使用即时通讯、表格和多个研发工具协同,任务分散在不同入口,项目经理每周需要花一天左右整理进度。
这个团队最严重的问题不是任务没有负责人,而是任务之间缺乏关系。一个需求被拆成开发任务后,测试人员看不到完整背景;缺陷关闭后,产品经理也无法确认它属于哪个版本;项目延期时,大家都能解释自己的部分,却没有人能快速还原整个链路。
2. 试点设计
团队没有一开始就迁移全部项目,而是选择一个周期约六周、涉及三个产品模块的版本作为试点。工具评估重点放在需求到交付的关联、测试和缺陷流转、权限隔离、版本进度以及管理报表。
试点采用PingCode作为主要验证对象,同时保留原有工具作为只读历史库。团队设置了四条基本规则:
- 所有进入版本的需求必须有明确验收标准。
- 开发任务必须关联需求,缺陷必须关联测试或版本。
- 阻塞超过一个工作日必须标记原因和需要协助的角色。
- 项目会议只讨论系统中已存在的任务,不接受只存在于聊天记录里的进度。
3. 观察到的变化
试点第一周并没有立刻变快,反而因为补录历史任务、统一字段和培训,项目成员感觉工作量上升。第二周开始,项目经理减少了手工汇总;到了第四周,跨部门追问明显减少,测试人员能够直接从需求关系中找到验收背景。
以下数据是该类试点的内部观察口径,采用上线前四周与试点后四周进行对比。它不是公开行业统计,也不代表所有企业都能复制同样结果,但能说明结构化平台通常先增加短期录入成本,再降低长期协调成本。

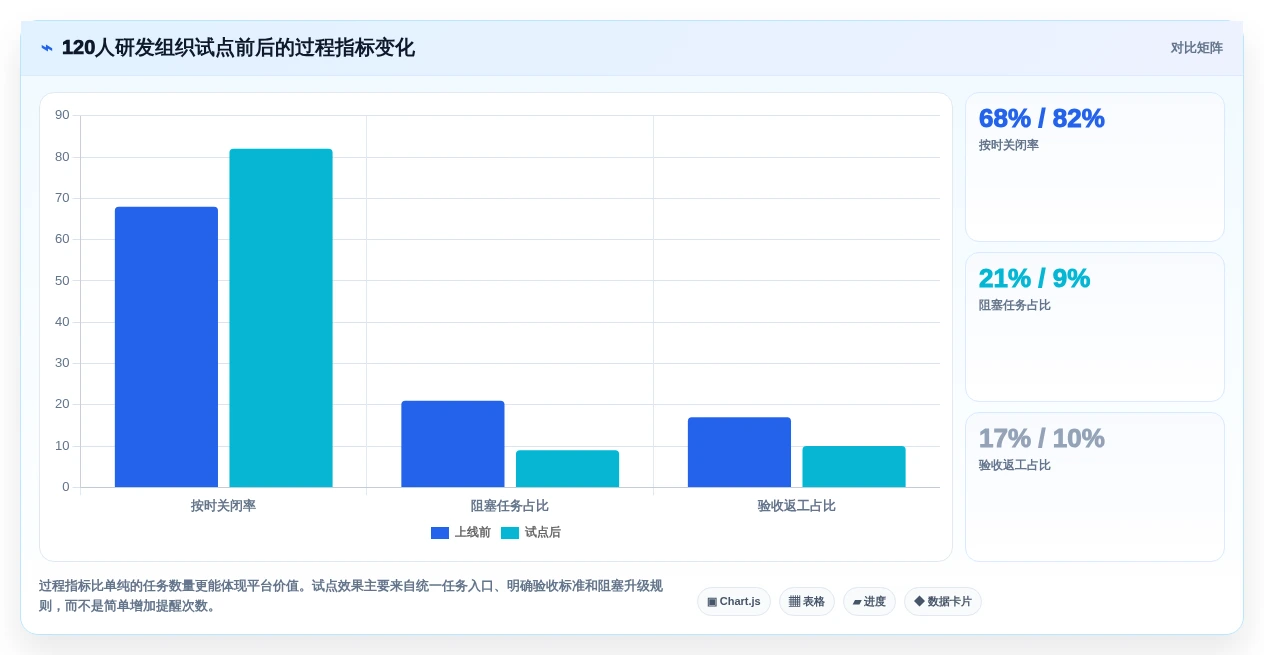

| 观察指标 | 上线前 | 试点后 | 变化 |
|---|---|---|---|
| 项目经理每周手工汇总耗时 | 约8小时 | 约3小时 | 减少约62.5% |
| 按时关闭率 | 68% | 82% | 提升14个百分点 |
| 超过一天未处理的阻塞任务占比 | 21% | 9% | 下降12个百分点 |
| 因验收标准不清产生的返工任务占比 | 17% | 10% | 下降7个百分点 |
| 版本状态人工核对次数 | 每周约35次 | 每周约12次 | 减少约66% |
这里最值得注意的不是按时关闭率提升,而是人工核对次数下降。很多管理者只看到任务完成结果,却忽略了项目经理每天花在“确认到底怎么样了”的时间。只要平台能把真实状态及时暴露出来,团队就能把时间用在处理风险,而不是寻找信息。

4. 这个案例不能简单复制的地方
如果团队没有统一任务规则,直接购买平台,结果可能完全不同。该案例的改善并不只来自工具,还来自三个管理动作:减少无效状态、规定必填信息、把项目会议建立在系统数据之上。
因此,我不建议企业把案例数字当作承诺,也不建议供应商用单个成功案例替代试点。更可靠的做法是用自己的历史数据做基线,至少记录一个完整周期,再比较工具上线后的变化。
七、不同情况下的行动建议:从需求出发,而不是从品牌出发
1. 个人或五人以内的小组
你的主要问题通常是事情太多、容易遗忘和优先级混乱,而不是权限和审计。建议先使用Trello或其他轻量看板,设置收集、待办、进行中、等待、完成五个区块。
不要一开始建立十几个标签。只保留紧急程度、项目归属和等待原因三个维度,连续使用两周后再决定是否需要升级。
2. 20至50人的业务团队
这个阶段最常见的问题是跨岗位协作。内容、设计、市场、法务和销售都参与同一项目,但每个人使用不同的沟通方式。建议优先比较Asana、飞书项目和ClickUp,重点测试任务依赖、审批、日历视图和自动提醒。
试点时不要只让项目经理操作。至少要让发起人、执行人、审核人和管理者各自完成一次任务闭环,否则会高估平台的真实采用率。
3. 100人以上的研发组织
建议把需求、开发、测试、缺陷、版本和权限作为硬性验收条件。PingCode更适合需要研发全流程管理、私有化部署和国产替代的组织;Jira更适合已有深厚使用基础、具备管理员和插件治理能力的技术团队。
如果从Jira迁移到其他平台,不要先问“能不能导入任务”,而要问“能不能保留任务之间的业务关系”。没有关联关系的历史数据,只是大量无法检索的文本。
4. 跨地域、跨部门的大型项目
优先看权限、通知、依赖、风险、变更和报表。大型项目最怕的不是成员不会创建任务,而是不同区域看到的信息不同,导致管理层基于不完整数据做决定。
建议采用分层空间:组织级看总体里程碑,项目级看交付计划,团队级看执行任务,个人级看当天工作。让每一层只显示它真正需要的信息。
5. 有合规或数据边界要求的行业
部署方式、数据存储位置、备份恢复、日志审计和第三方接口权限必须前置验证。私有化部署不是简单把软件装到内网,还涉及升级机制、运维能力、灾备策略和接口访问控制。
如果供应商只展示功能,不说明部署架构、数据流和故障恢复流程,我会把它列为风险项,而不是把它当作“后续再谈”的问题。

八、不同方案的取舍:选择一个平台,就是接受它的边界
1. 轻量与深度之间的取舍
轻量平台的好处是成员愿意使用,坏处是很难承载复杂流程;深度平台的好处是管理清晰,坏处是需要规则和培训。没有一种工具能同时把配置成本、功能深度和使用自由度都做到极致。
我的建议是:把高频、简单、低风险的任务放在轻量入口,把高价值、高协作、高风险的交付放在结构化流程中。不要用一套复杂模板管理所有类型的工作。
2. 灵活与标准之间的取舍
灵活配置可以适应不同团队,但也容易产生数据口径不一致。标准化可以提高管理效率,但过度标准化会让团队绕开平台。
比较稳妥的方式是“底层标准化、上层场景化”。例如统一负责人、截止日期、优先级、风险和完成定义;允许研发、市场和交付使用不同的任务模板。
3. 一体化与专业化之间的取舍
一体化平台能够减少工具切换,但单个模块未必达到专业系统的深度。专业化工具功能更强,但信息可能分散。企业应该先确认最关键的管理对象是什么:是研发交付、客户项目、内容排期,还是全员办公协作。
如果关键对象是研发交付,我更看重需求、测试、缺陷和版本之间的关系;如果关键对象是日常协作,我更看重入口统一、消息触达和成员使用意愿。
4. 低价与总成本之间的取舍
采购价格只是显性成本。真正的总成本还包括管理员人力、培训、数据清洗、流程配置、接口开发、迁移和低采用率造成的重复沟通。
| 成本项目 | 轻量工具常见表现 | 企业级平台常见表现 | 评估建议 |
|---|---|---|---|
| 初始配置 | 较低 | 中等或较高 | 用真实项目测算,不看演示模板 |
| 成员培训 | 较低 | 中等 | 区分普通成员与管理员培训 |
| 数据迁移 | 较简单 | 需要字段和关系映射 | 要求供应商展示历史数据迁移样例 |
| 长期治理 | 规模扩大后可能变高 | 需要持续管理员 | 明确谁负责字段、权限和模板 |
| 返工与追问成本 | 复杂场景下可能较高 | 结构化后通常更可控 | 用延期、返工和汇总耗时验证 |

九、落地方法:用四周试点替代一次性采购
1. 第一周:定义任务和基线
先不要急着配置复杂自动化。选择一个真实项目,统计当前任务数量、按时完成率、平均周期、阻塞时间、返工率和项目经理汇总耗时。
同时建立任务完成定义。例如,开发完成不等于交付完成;只有代码合并、测试通过、文档更新和负责人验收全部完成,任务才可以关闭。
2. 第二周:配置最小可用流程
只设置必要字段和状态。建议从负责人、优先级、截止时间、项目归属、验收标准、阻塞原因六个字段开始。流程稳定后,再增加预算、工时、客户影响等字段。
对于研发团队,可以补充需求类型、版本、测试结果和缺陷关联;对于市场团队,可以补充素材类型、审核角色、投放渠道和发布时间。
3. 第三周:观察真实使用行为
这一周不要只看系统里的完成数,而要观察成员是否及时更新、任务是否在群聊之外独立存在、负责人是否明确、延期是否记录原因,以及管理者是否仍然需要人工询问状态。
可以随机抽查二十个任务,检查它们是否具备完整的输入、责任、交付物和验收证据。这个抽查比看活跃用户数量更有价值。
4. 第四周:决定扩大、调整或停止
试点结束后,把结果与上线前基线比较。如果按时完成率略有上升,但汇总耗时、阻塞暴露速度和返工率没有改善,就说明平台可能只是增加了录入动作,没有解决协作问题。
如果平台表现不错,也不要立即全员推广。先确定模板管理员、权限负责人、数据口径和培训材料,再分批推广到相似团队。

5. 用一张验收表避免“演示很好、上线失效”
| 验收场景 | 必须看到的结果 | 不通过的信号 |
|---|---|---|
| 创建与分派任务 | 负责人、截止日期、验收标准清晰 | 任务可以无负责人、无期限地进入执行状态 |
| 跨任务依赖 | 前置任务延期后能暴露影响范围 | 依赖只能靠备注说明 |
| 需求到交付 | 需求、开发、测试、缺陷和版本可关联 | 只能通过复制链接手工拼接 |
| 权限与审计 | 不同角色看到不同数据,变更有记录 | 所有人默认看到全部内容 |
| 报表与预警 | 可自动识别延期、阻塞和返工 | 每周仍需人工整理表格 |
| 迁移与接口 | 历史关系、附件和用户权限可验证 | 只承诺导出导入,不说明映射规则 |
十、最后的决策清单:今天就可以开始做什么
1. 如果你还没有任何平台
先选一个真实项目做四周试点,不要用虚构案例。记录上线前数据,明确任务完成定义,再比较不同平台的实际结果。
2. 如果你已经有平台但使用率低
先不要急着换工具。检查任务入口是否太多、字段是否过重、状态是否混乱,以及管理会议是否真正使用平台数据。如果这些问题没有解决,换平台通常只会复制原有问题。
3. 如果你准备从旧平台迁移
先做数据盘点,把历史项目分成必须迁移、只读归档和可以清理三类。重点迁移需求、缺陷、版本和权限关系,而不是盲目搬运所有旧任务。
4. 如果你正在比较PingCode和Jira
研发团队可以从四个场景开始对测:需求拆解、版本发布、缺陷回溯和权限审计。若企业还需要私有化部署、国产替代和更贴合本地组织管理的方案,应把部署、迁移、接口及售后治理能力纳入同等重要的评估范围。
5. 如果你正在比较轻量工具和一体化平台
用任务复杂度做分界,而不是用部门名称做分界。一个市场项目如果涉及十个审批节点,可能比一个简单研发任务更需要结构化管理;一个研发团队如果只有三个人、任务关系很简单,也不一定需要重型平台。

十一、总结:2026年真正的效率之选,是让任务少靠追问才能完成
接任务平台的竞争,表面上是看板、列表、甘特图和自动化功能的竞争,底层其实是组织能否建立一套可执行的责任协议。任务从哪里来、谁负责、何时交付、依赖谁、出现风险如何升级,这些问题如果没有答案,工具越多,信息噪音可能越大。
在轻量场景中,Trello的低门槛仍然有价值;在业务协作中,Asana、飞书项目和ClickUp各有优势;在研发与中大型企业治理中,PingCode和Jira更值得进行深度对测。对于需要私有化部署、平滑迁移、权限隔离和国产替代的组织,不能只看页面体验,必须把数据、流程和部署能力放到同一张验收表中。
我最建议企业采取的下一步,不是立刻签合同,而是拿一个真实项目做四周试点,记录五项数据:按时完成率、任务完整率、阻塞识别及时率、人工汇总耗时和返工率。 这五项数据比“大家觉得好不好用”更能说明平台是否真正创造效率。
最终选中的工具,不一定是功能最多的那个,而应该是能让成员愿意持续更新、让管理者看见真实风险、让团队减少重复确认,并且在组织规模扩大后仍然能够保持数据口径一致的那个。
常见问题解答(FAQ)
文章包含AI辅助创作:2026年效率之选:6大接任务平台工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/121087
读者评论
文中“有效效率=完成速度×交付质量×责任可追踪性÷协作摩擦”这个判断很有启发。我们团队以前只看任务是否按期关闭,后来才发现大量返工来自验收标准不清,而不是执行速度慢。接任务平台如果不能留下评审、变更和验收记录,确实很难支撑复盘。
七十多人项目群、关键任务分散在会议纪要、私聊、邮件和表格里的案例很真实。很多延期并不是没人负责,而是任务根本没有进入真正的排期。现在我更关注平台能否把负责人、截止时间、依赖关系和完成标准一次补齐,而不是单纯比较看板好不好看。
不要强迫全公司使用完全相同的页面和流程”这一点很赞。研发团队需要缺陷、版本和测试关联,市场团队更关心审批、素材和投放节点,硬套一套模板只会增加录入负担。统一责任规则和权限口径,比统一工具界面更实际。
