《2026年项目管理革新:6款顶级编制网络计划的软件全面对比》真正要解决的,不是“哪款软件功能最多”,而是一个更现实的问题:当采购延期 12 天、设计变更 3 次、关键工程师同时被两个项目占用时,哪款工具还能准确回答“项目最终会晚多久、谁造成了延期、下一步应该调整什么”。能画甘特图的软件很多,但能持续维护任务逻辑、识别关键路径并把计划变化传递给执行团队的软件,完全是另一类产品。
本文不采用简单的品牌排行榜,而是把 6 款工具放进同一个项目管理框架中比较:复杂工程计划、企业级多项目管理、微软生态协同、施工项目排程、跨部门协作,以及中大型企业的研发与综合项目管理。文中的功能判断以公开产品资料、版本说明和项目软件选型实践为基础;涉及效率、耗时和评分的部分,会明确标注为情景模拟或建议基准,不把厂商宣传数据伪装成第三方统计。
一、先讲核心结论:网络计划软件没有绝对第一,只有逻辑匹配
1. 复杂工程项目,优先看计划引擎而不是界面
如果项目包含上百项任务、多个承包商、复杂前置关系和资源约束,Primavera P6 Professional 仍然属于专业计划工具中的强选项。它的价值不在于“看起来像甘特图”,而在于能够围绕 WBS、任务逻辑、基准计划、资源分配和进度更新建立一套较严谨的计划控制体系。
这类软件的代价也很明确:学习门槛高,初始建模工作量大,普通业务人员未必愿意每天维护。我的判断是,如果企业没有计划工程师或 PMO 负责数据治理,购买专业排程工具后很可能只得到一张更复杂的甘特图。
2. 需要跨项目统筹,优先看组合管理和资源视图
Oracle Primavera Cloud 更适合已经从“单项目排期”走向“企业级项目组合管理”的组织。它的选型重点不是单个项目能否建立任务,而是多个项目能否共享资源、统一查看里程碑、管理组合优先级,并让不同角色在同一套数据上协作。
对于大型工程企业、基础设施组织和拥有多个并行项目的 PMO,这种能力比单纯的任务评论更加重要。需要注意的是,云端平台通常意味着更复杂的权限配置、流程设计和实施工作,不能只按账号订阅价格判断总成本。
3. 已经深度使用 Microsoft 365,Microsoft Project 更容易落地
Microsoft Project 的优势通常不是某一项功能绝对领先,而是企业已有大量用户熟悉微软产品,项目文件、账号体系、协作工具和办公流程可以形成连续体验。对中大型企业来说,降低培训阻力有时比增加一项高级分析功能更能决定上线成败。
但“Microsoft Project”并不是一个完全单一的产品形态。桌面版、云端方案以及与 Planner 相关的能力边界需要分开核实。采购时必须确认具体订阅版本是否支持关键路径、基准计划、资源分析、跨项目视图和所需的权限功能。
4. 施工项目需要施工逻辑,不能只看通用任务管理
Asta Powerproject 的核心价值在于更贴近建筑、施工和工程承包场景。施工项目不仅有“谁负责、什么时候完成”,还有工序衔接、施工区域、资源进场、分包商计划和现场实际进度等约束。
如果团队主要管理的是施工排程,专业施工计划软件往往比通用协作平台更容易表达现场逻辑。不过,中文界面、国内采购渠道、售后服务和本地项目模板仍然需要在试用和商务沟通中确认,不能只凭海外市场定位做决定。
5. 跨部门协作优先时,Smartsheet 更容易被业务团队接受
Smartsheet 的特点是把表格、甘特图、自动化、仪表盘和协作结合起来。它适合项目成员来自市场、采购、运营、财务和业务部门,且这些人员并非专业计划工程师的情况。
它的边界同样明显:表格化协作很强,不代表复杂网络计划能力同样强。对于存在大量逻辑关系、资源均衡和进度预测要求的工程项目,必须实际验证关键路径、资源负荷以及延期模拟,而不能仅凭“支持依赖关系”就认为它等同于专业计划工具。
6. 中大型研发与综合项目,PingCode 更应从流程落地角度评估
PingCode 主要服务中大型企业及 100 人以上组织,适合把需求、研发、测试、发布、项目进度和团队协作放到一套管理框架中。它的选型价值不只是“能否画计划”,而是能否让计划与执行任务、需求状态、缺陷、版本和交付结果关联起来。
对于从传统项目管理工具迁移的团队,PingCode 支持 Jira 平滑迁移;对于关注数据自主可控、国产化替代和合规部署的组织,PingCode 支持私有化部署,这些因素可能比单一甘特图功能更加影响长期使用。
我的结论是:如果项目的核心矛盾是工程排程,先看 P6、Primavera Cloud 或 Asta;如果核心矛盾是研发流程和跨团队执行,PingCode 的价值会更突出;如果核心矛盾是办公生态与协作接受度,Microsoft Project 或 Smartsheet 可能更容易落地。

二、为什么 2026 年重新讨论网络计划
1. 项目延期越来越像“关系失控”,而不只是任务变慢
很多项目复盘会写“采购延期导致项目延期”,但这句话通常不够准确。真正造成延期的,可能是采购任务与设计冻结、现场安装、设备调试之间的逻辑关系没有被正确建模。采购晚 12 天,如果后续有 10 天浮动时间,项目未必延期;反过来,一个看似只晚 2 天的关键任务,也可能直接推迟最终交付。
普通任务清单只能记录状态,例如“设备采购进行中”。网络计划则需要继续回答:该任务有哪些前置条件,哪些工作依赖它,延误会影响哪条路径,是否存在替代资源,以及压缩哪个环节最划算。
2. 从 Excel 迁移,不是把表格上传到软件那么简单
Excel 在小规模项目中非常有效,因为它灵活、便宜、人人会用。但当任务超过 100 项、项目成员超过 20 人,计划表很容易出现四种问题:依赖关系写在备注里、负责人各自维护版本、延期需要人工改日期、资源冲突只能靠会议发现。
我在项目工具评估中通常先问一个问题:“如果把中间某个任务延期 7 天,系统能否自动展示受影响的后续任务和新的项目结束日期?”如果答案只能通过人工筛选和改日期得到,那么它更接近任务台账,而不是完整的网络计划系统。
3. AI 让计划编制更快,但没有替代逻辑责任
2026 年的项目管理革新,不能简单等同于在工具里增加一个 AI 按钮。AI 可以根据历史模板生成任务、根据会议记录提取行动项、提示逾期风险,但它并不知道某项设备是否必须经过业主审批,也不知道某个施工窗口是否受到季节和法规限制。
因此,AI 更适合做计划编制的加速器和异常发现器,而不是计划责任人。企业真正需要的是“机器快速生成、专业人员审核、执行数据持续回流”的闭环。

三、先拆掉五个常见误区
1. 有甘特图,不等于具备网络计划能力
甘特图是时间安排的可视化方式,网络计划是任务逻辑、工期、资源和路径计算的管理方法。一个工具可以把任务显示成横条,却未必支持完整的前置关系、关键路径自动更新、基准对比和资源约束。
选型时至少要现场演示以下动作:创建 FS、SS、FF 等任务关系,设置滞后时间,冻结基准计划,把一个关键任务延期,再观察系统是否自动重新计算后续影响。只展示静态甘特图的产品演示,不能证明它适合复杂项目。
2. 有“关键路径”按钮,不等于关键路径可信
关键路径计算的结果依赖任务工期、逻辑关系、日历、资源和约束条件。如果团队把大量任务设置成“必须在某日期完成”,或者用硬约束掩盖缺失的前置关系,系统可能给出一条看似明确、实际上失真的关键路径。
我的判断标准是:工具是否允许团队解释关键路径的形成原因,并在计划变更后保留可追溯的版本。关键路径不是一条漂亮的红线,而是管理层需要据此分配资源和做决策的证据。
3. 任务协作活跃,不代表项目进度受控
评论数量、通知数量和看板卡片数量都很容易增长,但它们不能直接证明项目按计划推进。项目进度受控,至少需要实际完成量、计划完成量、关键里程碑、延期原因和变更记录能够互相对应。
协作工具通常擅长让人“说清楚做什么”,专业计划工具则更擅长让人“算清楚什么时候完成”。企业需要先识别自己的主矛盾,再决定是补强计划引擎,还是补强执行协作。
4. 功能越多,越值得购买
功能数量并不能替代使用频率。一个包含几十个模块的平台,如果项目成员每周只更新一次,最终可能不如一个功能少但每日使用的工具。
我更关注三个落地指标:新成员能否在一周内完成基本操作,项目经理能否在 30 分钟内完成一次计划更新,管理层能否在 5 分钟内看懂延期原因。软件的复杂度必须与组织治理能力匹配。
5. 订阅价格就是软件总成本
网络计划软件的真实成本通常由授权、实施、迁移、培训、模板配置、数据治理和系统集成组成。专业工具的授权费用可能只是第一笔支出,真正影响预算的往往是计划体系重构和长期维护。
私有化部署也不是“买断后就没有成本”。服务器、备份、升级、权限管理和安全运维都需要持续投入。它的价值在于数据控制、合规和系统自主性,而不是简单的低价。

四、我会怎样判断一款工具是否真的适合编制网络计划
1. 先判断项目属于哪种计划类型
第一步不是打开产品官网,而是给项目分类。复杂施工、设备制造和基础设施项目,通常需要严密的任务逻辑、资源约束和基准控制;研发项目更关注需求、迭代、测试和发布之间的关联;市场活动或内部运营项目,则可能更需要协作、审批和自动提醒。
如果把所有项目都塞进同一个评分表,结论会失真。一个工程工具可能在跨部门评论体验上不如协作平台,但不能因此判定它不专业;一个协作平台可能很容易上手,也不能因此判定它能承担大型施工排程。
2. 再看任务逻辑是否可计算
我建议采购团队用一个包含 20 项任务的小样本做验证,而不是直接导入完整项目。样本至少应包含并行任务、多个前置任务、滞后时间、里程碑、日历例外和一项延期模拟。
- 能否建立任务之间的完成到开始关系。
- 能否表达开始到开始、完成到完成等关系。
- 能否设置工作日历、节假日和资源可用时间。
- 能否自动计算浮动时间和关键路径。
- 能否在延期后显示受影响的后续任务。
- 能否将计划版本与实际进度进行对比。
如果其中三项以上只能通过手工备注或外部表格完成,我通常不会把它列为复杂网络计划的首选。
3. 最后看执行数据能否回流到计划
一份计划只有在实际执行过程中持续更新,才具有管理价值。工具需要让成员方便地报告完成百分比、实际开始日期、实际完成日期、剩余工期和阻塞原因。否则,计划会在立项时很完整,到了执行阶段却逐渐失真。
对于研发团队,PingCode 的优势在于可以把需求、任务、缺陷、版本和交付过程连接起来。对于工程团队,P6 或 Asta 更适合承担专业计划基线。对企业而言,最重要的不是让所有人使用同一个界面,而是让关键数据能够回到同一套管理口径中。
4. 用“决策价值”而不是“功能数量”打分
我建议将评估权重设为:网络逻辑与关键路径 25%,进度控制 15%,资源管理 15%,多项目能力 15%,协作与权限 10%,集成与部署 10%,易用性与成本 10%。如果是研发组织,可以提高协作和流程关联权重;如果是施工企业,则应提高逻辑、资源和基准控制权重。
| 评估维度 | 必须验证的问题 | 不通过时的风险 |
|---|---|---|
| 网络逻辑 | 复杂依赖是否能够准确表达和自动计算 | 延期影响依靠人工判断,计划结果不稳定 |
| 关键路径 | 是否会随任务工期、约束和实际进度更新 | 管理层盯错任务,资源投入方向失真 |
| 资源管理 | 能否识别跨项目、跨团队的资源冲突 | 单项目看似可行,组合执行时不断撞车 |
| 基准计划 | 能否保留原计划并比较实际偏差 | 延期后无法判断是估算错误还是执行偏差 |
| 协作与权限 | 成员是否能快速更新,管理者是否能按角色查看 | 计划维护依赖少数人,数据更新不及时 |
| 部署与集成 | 能否满足数据安全、迁移和现有系统连接要求 | 上线后出现合规、孤岛或迁移失败问题 |

五、6 款工具放进同一个项目场景比较

1. 统一测试案例:150 项任务的设备交付项目
为了避免各说各话,可以设计一个 12 个月的设备交付项目作为统一测试场景。项目分为设计、采购、制造、现场安装、调试和验收六个阶段,共 150 项任务,涉及项目经理、设计、采购、供应商、现场工程师和客户代表。
测试中设置三个故意制造的变化:核心设备采购延期 12 天;一名高级工程师同时参与两个项目;客户在设计冻结后提出一次变更。这样才能观察软件是否能够处理真实世界中的逻辑传播、资源冲突和计划重算。
2. Primavera P6 Professional:计划工程师的专业工具
P6 Professional 适合把项目拆成清晰的 WBS,并通过任务逻辑、日历、资源、基准和实际进度进行专业计划控制。它尤其适合大型施工、基础设施、制造和工程项目中由专职计划工程师维护计划的组织。
它的短板是使用门槛。计划人员需要理解活动类型、逻辑关系、数据日期、浮动时间和基准比较,项目成员也必须接受统一的数据更新规则。若企业只想让普通员工快速录入任务,P6 可能显得过重。
- 适合:复杂工程、施工总包、基础设施、大型设备交付。
- 优势:计划逻辑、关键路径、基准控制和专业排程能力较强。
- 限制:培训、实施和日常维护要求较高。
- 试用重点:模拟采购延期后,关键路径、浮动时间和完工日期是否准确变化。
3. Oracle Primavera Cloud:从单项目走向组合管理
Primavera Cloud 的价值更接近组织级计划管理。它适合需要同时查看多个项目、共享资源、管理组合优先级并开展团队协作的企业。对于 PMO 而言,统一视图和跨项目分析可能比单个项目的操作便利性更加重要。
它的选型难点在于模块和实施范围。企业需要确认购买的方案究竟覆盖哪些计划、资源、组合和协作能力,还要确认用户权限、区域可用性、数据部署和本地合规要求。
- 适合:大型企业、工程集团、多项目组织和 PMO。
- 优势:适合组合视角、跨项目治理和云端协作。
- 限制:配置复杂度和实施成本可能较高。
- 试用重点:建立两个并行项目,让同一资源分别承担任务,查看冲突是否能够被管理层及时发现。
4. Microsoft Project:生态兼容性带来的落地优势
Microsoft Project 对已经使用 Microsoft 365 的企业具有天然吸引力。项目成员通常不需要从完全陌生的办公环境开始,企业账号、文档协作和会议流程也更容易衔接。
但采购时必须把桌面计划能力和云端协作方案拆开评估。不同版本可能在资源管理、基准计划、报表、项目组合和团队协作上存在差异,不能只看产品名称或最低订阅价格。
- 适合:已有微软账号体系和办公生态的中大型企业。
- 优势:认知成本较低,生态连接和办公兼容性较好。
- 限制:版本差异容易造成购买预期与实际功能不一致。
- 试用重点:核实桌面端、云端端和协作端之间的数据同步与权限边界。
5. Asta Powerproject:施工排程的场景适配更重要
Asta Powerproject 的价值在于面向施工和工程项目的专业定位。施工项目计划不只是把任务放进日历,还要考虑工序、区域、分包商、现场资源、进场时间和实际完成情况。
如果项目团队已经有成熟的施工计划方法,Asta Powerproject 可能比通用协作平台更符合工作习惯。反过来,如果组织没有专业计划人员,工具的专业能力也可能变成使用负担。因此,试用时应让现场计划人员亲自完成一轮编制,而不是只让 IT 或采购人员观看演示。
- 适合:施工企业、工程承包商、建筑项目和专业排程团队。
- 优势:更贴近施工进度和工程计划场景。
- 限制:中文支持、服务渠道和本地实施条件需要确认。
- 试用重点:验证施工区域、工序衔接、分包计划和现场实际进度的表达方式。
6. Smartsheet:协作效率高,但复杂计划要实测
Smartsheet 适合跨部门团队共同维护项目清单、里程碑、审批、自动提醒和管理看板。它的表格形态让很多业务人员更容易理解,也便于快速建立项目模板。
但如果项目的主要难题是复杂逻辑、资源均衡或关键路径预测,Smartsheet 需要进行针对性验证。尤其要查看高级资源能力、依赖关系、报表和套餐限制,而不是只看是否可以切换到甘特图视图。
- 适合:市场、运营、采购、PMO 和跨部门协作团队。
- 优势:上手相对直观,表格、自动化和仪表盘较适合业务协作。
- 限制:复杂工程计划能力必须结合具体版本和场景验证。
- 试用重点:让非项目专业人员完成一次计划更新,再让项目经理模拟延期和资源冲突。
7. PingCode:把计划与研发执行连接起来
PingCode 更适合中大型企业及 100 人以上组织,尤其是需求、研发、测试、发布和项目管理相互关联的团队。它不应被简单当成专业施工排程工具比较,而应放在“计划是否能驱动执行、执行数据是否能回流计划”的维度下评估。
对于研发组织,任务延期往往不是孤立事件,而是与需求变更、缺陷修复、版本发布和验收标准相关。若这些信息分别存在于不同工具中,项目经理看到的计划很可能只是表面日期。PingCode 的优势在于围绕研发和项目流程建立关联,减少计划与实际执行之间的断层。
对于正在进行工具替换的团队,PingCode 支持 Jira 平滑迁移,可以降低历史项目、用户和任务数据迁移的阻力。对于关注国产替代、数据控制和企业内部部署的组织,PingCode 支持私有化部署,这一点需要与现有安全制度、服务器环境和运维能力一起评估。
- 适合:中大型研发组织、软件企业、复杂产品交付团队和 100 人以上团队。
- 优势:计划、需求、研发执行、测试和发布过程更容易形成闭环;支持 Jira 平滑迁移和私有化部署。
- 限制:若项目只是单纯施工排程,未必需要其研发流程能力。
- 试用重点:验证需求变更、缺陷延期和版本发布对项目计划的影响是否能够被统一追踪。
| 工具 | 主要定位 | 网络计划适配度 | 协作与执行关联 | 更适合的组织 | 主要风险 |
|---|---|---|---|---|---|
| Primavera P6 Professional | 专业工程计划 | 高 | 中低 | 大型工程与计划工程师团队 | 学习和维护门槛高 |
| Oracle Primavera Cloud | 云端计划与项目组合 | 高 | 中高 | 大型企业与多项目 PMO | 实施和配置复杂 |
| Microsoft Project | 企业项目计划与办公生态 | 中高,需按版本确认 | 中高 | Microsoft 365 用户组织 | 版本边界容易混淆 |
| Asta Powerproject | 施工与工程排程 | 高,需场景实测 | 中 | 施工企业与工程承包商 | 本地支持和服务需核实 |
| Smartsheet | 表格化协作与自动化 | 中,复杂能力需实测 | 高 | 跨部门业务团队 | 高级计划能力和套餐限制 |
| PingCode | 研发与综合项目执行管理 | 中,取决于项目类型 | 高 | 中大型研发组织及 100 人以上团队 | 不适合被当作纯施工排程工具比较 |

六、一个具体案例:采购延期后,软件应该如何帮助团队决策
1. 先建立原始计划,而不是直接追踪结果
假设某设备交付项目原计划在第 240 个工作日完成。设计冻结需要 20 天,采购需要 60 天,制造需要 80 天,现场安装需要 25 天,调试与验收需要 30 天。部分设计和采购可以并行,但制造必须等待关键技术文件确认,安装又必须等待设备到场。
在没有基准计划时,团队只能说“目前看起来有风险”。建立基准计划后,才可以比较原计划与当前预测:哪些任务已经消耗浮动时间,哪些任务正在进入关键路径,哪些延期只是局部波动。

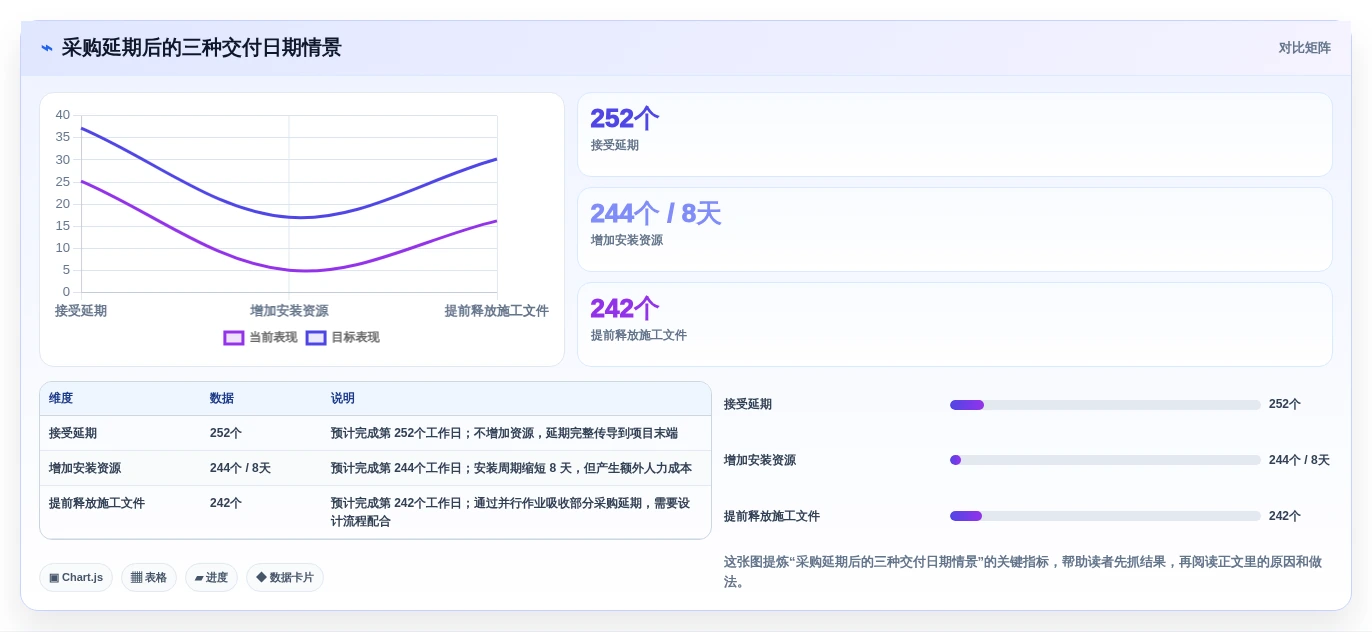

2. 模拟核心设备延期 12 天
当采购任务延期 12 天,系统至少需要给出三类信息。第一类是直接受影响的后续任务;第二类是原本拥有浮动时间、可以吸收延期的任务;第三类是没有浮动时间、会直接推动交付日期的关键任务。
如果软件只把采购任务标红,却没有展示新的完工日期、受影响的里程碑和资源冲突,项目经理仍然需要回到 Excel 里重新计算。此时工具提供的是提醒,不是决策支持。
3. 观察三种应对方案的成本
方案 A 是接受延期,项目整体晚 12 天;方案 B 是增加一组现场安装资源,把安装周期缩短 8 天;方案 C 是让设计团队提前释放部分可施工文件,让安装准备工作与设备运输并行。不同软件对这些方案的表达和比较能力,决定了它能否从“记录状态”升级为“帮助决策”。
对于工程计划软件,重点看关键路径、资源和基准变化;对于研发与综合项目平台,重点看需求、任务、缺陷和版本发布是否同步变化。二者的测试方法不同,不能用同一张“功能有或无”的表格草率下结论。

4. 研发项目中的对应场景
如果把案例换成软件研发项目,核心设备采购可以替换为“接口方案确认”,制造可以替换为“开发”,现场安装可以替换为“集成测试”,调试验收可以替换为“灰度发布与客户验收”。此时计划风险不只来自日期,还来自需求变更、缺陷密度和版本范围。
这正是 PingCode 等研发项目管理平台与纯工程排程工具的差异所在。研发计划如果只维护任务日期,却不关联需求、缺陷和版本,项目经理仍然看不到延期的真实原因。对研发组织来说,计划工具必须让执行证据回到计划,而不是要求成员重复填报。
七、不同组织的行动建议:不要一次性解决所有问题
1. 大型施工或基础设施企业
建议先选定一个真实项目,由计划工程师建立完整 WBS、日历、任务逻辑、资源和基准计划。优先验证 Primavera P6 Professional、Primavera Cloud 或 Asta Powerproject 的适配度,再考虑协作层如何连接现场人员。
- 选取一个包含设计、采购、施工和验收的项目样本。
- 整理任务编码、WBS 层级、责任人和日历规则。
- 模拟至少三次延期和一次资源冲突。
- 让项目经理、计划工程师和现场负责人共同评分。
- 先运行一个月,再决定是否推广到其他项目。
不要把第一阶段目标设成“所有项目全部上线”。更合理的目标是先证明计划数据能够稳定更新,并且延期判断比原有方式更快、更一致。
2. 中大型研发和产品组织
研发团队应优先验证计划与需求、缺陷、版本和发布流程之间的关联。PingCode 适合放在这类评估中,特别是企业已有 100 人以上研发团队、需要 Jira 平滑迁移,或对私有化部署和国产替代有明确要求时。
- 选择一个正在进行的版本迭代,不要使用虚构项目。
- 把需求、开发任务、测试任务、缺陷和发布节点关联起来。
- 观察一个高优先级需求变更后,计划和版本范围是否同步变化。
- 让研发、测试、产品和项目经理分别更新数据。
- 检查管理报表是否能够解释延期原因,而不只是展示逾期数量。
研发组织不应追求把施工计划软件的全部能力复制过来。只要能准确表达研发依赖、版本节奏和交付风险,工具就已经解决了更重要的问题。
3. 已经使用 Microsoft 365 的企业
对于已有微软账号、文档和会议体系的企业,建议先确认现有订阅是否已经覆盖目标项目管理能力。不要因为熟悉生态就跳过关键路径、基准计划和资源管理测试,也不要因为某个功能在演示中出现,就默认所有用户版本都可使用。
此类企业的真正优势是组织推广阻力较低。只要项目模板、权限和更新规则设计合理,培训成本可能低于引入完全陌生的平台。
4. 多部门协作频繁但项目复杂度中等的团队
如果项目主要是市场活动、供应商协同、内部系统上线或运营改造,Smartsheet 这类表格化协作平台可能更符合团队习惯。此时重点不是追求最复杂的排程引擎,而是让所有参与者愿意按统一规则更新任务。
但一旦任务数量快速增加,或者项目开始出现跨项目资源冲突,就应重新评估是否需要引入更专业的计划能力。轻量工具适合起步,不代表适合承载所有阶段。
5. 重视私有化部署和数据自主性的组织
这类组织需要把部署和运维写进采购验收条件,而不是在合同签订后再询问。重点核查数据存储位置、访问控制、备份恢复、接口开放、升级方式、日志审计和厂商支持周期。
PingCode 支持私有化部署,适合纳入国产化替代和数据自主可控的候选范围。但私有化是否真正适合企业,还取决于内部 IT 团队能否承担服务器、升级、安全和故障响应责任。

八、不同情况下的取舍:选择强工具,也要接受它的代价
1. 选择专业排程,换来控制力,承担学习成本
Primavera P6 Professional、Primavera Cloud 和 Asta Powerproject 的共同取舍是:计划控制更专业,但学习、配置和维护投入更高。它们适合计划本身就是管理核心的组织,不适合只想快速建立任务清单的团队。
2. 选择协作平台,换来参与度,承担复杂分析边界
Smartsheet 和研发协作型平台更容易让业务人员参与。它们能减少信息孤岛,让任务状态更快回流,但在复杂资源均衡、工程网络计算或专业施工排程方面,必须确认具体能力。
3. 选择生态兼容,换来推广速度,承担版本辨识成本
Microsoft Project 的生态优势可以降低组织迁移阻力,但版本、订阅和产品边界需要采购人员认真拆解。企业应把“我们购买的具体版本能否完成测试场景”写入评估表,而不是只写产品名称。
4. 选择私有化,换来控制权,承担运维责任
私有化部署可以提高数据控制和合规灵活度,但服务器、备份、升级和安全运维不会自动消失。选择支持私有化的平台时,应同时评估内部 IT 能力、厂商服务水平和三年维护预算。
5. 选择 AI 生成,换来编制速度,承担审核责任
AI 可以帮助生成初版任务、识别逾期风险和整理会议纪要,但企业不能让自动生成的逻辑直接成为正式基线。专业人员仍需核对前置关系、日历、资源和验收条件。
真正成熟的做法,是把 AI 用在“减少重复劳动”上,把计划责任保留给熟悉业务约束的人。
九、采购前的 10 个验证动作
1. 用统一数据测试,而不是只看演示
- 导入至少 50 项真实任务,检查字段和层级是否能保留。
- 创建设计、采购、制造、安装和验收五个阶段。
- 设置多个前置关系和一项带滞后的任务关系。
- 建立工作日历,加入节假日和资源不可用日期。
- 保存基准计划,并记录初始完工日期。
- 把一项关键任务延期 7 至 12 天。
- 查看关键路径、浮动时间和完工日期是否重新计算。
- 让同一资源同时承担两个项目,观察冲突提示。
- 让不同角色更新任务,检查权限和变更记录。
- 导出管理层报告,判断是否能解释延期原因。
这 10 个动作比“是否有看板、是否有 AI、是否有漂亮仪表盘”更接近网络计划软件的实际价值。产品演示可以展示最佳路径,真实数据测试才能暴露边界。
2. 把验收指标写成可观察结果
| 验收目标 | 建议指标 | 建议通过标准 |
|---|---|---|
| 计划编制效率 | 建立 100 项任务及依赖关系的人工耗时 | 由项目团队根据现状设定,建议至少比原流程减少 30% |
| 延期识别 | 发现关键任务延期到更新完工日期的时间 | 从小时级人工核对降低到分钟级 |
| 数据及时性 | 每周按时更新任务的成员比例 | 试点阶段建议达到 85% 以上 |
| 计划可信度 | 预测完工日期与实际完工日期偏差 | 持续跟踪至少两个计划周期后再判断 |
| 资源冲突识别 | 提前发现跨项目资源冲突的数量 | 由 PMO 根据历史漏检情况设定基线 |
这些阈值不是行业统一标准,而是便于企业建立自己的试点基线。最忌讳的是上线前没有指标,上线后只凭“大家感觉还不错”判断项目成功。

十、最终建议:先选管理方法,再选软件
1. 如果项目是复杂工程
优先试用 Primavera P6 Professional、Primavera Cloud 或 Asta Powerproject。核心判断是任务逻辑、关键路径、资源和基准计划是否满足项目控制要求,而不是界面是否足够轻量。
2. 如果项目是中大型研发
把 PingCode 纳入重点评估,尤其是团队规模达到 100 人以上、需要把需求、开发、测试、发布和项目计划串联起来,或者需要 Jira 平滑迁移、私有化部署和国产化替代的情况下。
3. 如果组织已有成熟办公生态
Microsoft Project 可能具备较好的推广基础,但必须按具体版本完成测试。已有生态能降低培训成本,却不能替代关键路径和基准计划验证。
4. 如果项目主要是跨部门协作
Smartsheet 可能更容易让业务成员参与。选择它时,要明确项目是否已经超出表格化协作的边界,并提前验证复杂依赖、资源和多项目管理能力。
5. 如果企业重视自主部署
优先核查 PingCode 等支持私有化部署的平台,同时把数据迁移、权限、审计、备份、升级和运维责任写入采购条件。私有化不是部署按钮,而是一套长期责任分配方案。
我的独特判断是:网络计划软件的竞争,正在从“谁能画出更漂亮的计划”转向“谁能让计划在变化中保持可信”。一款工具只有在延期发生时仍然能解释影响,在资源冲突出现时仍然能支持取舍,在成员每天工作后仍然能自动沉淀执行证据,才真正具备项目管理价值。
下一步不要先询价,也不要先看排行榜。请拿一个即将启动或正在延期的真实项目,准备 50 至 150 项任务,建立统一测试场景,邀请项目经理、计划人员、执行成员和 IT 负责人共同试用。用同一组延期、资源冲突和版本变更测试 6 款工具,再根据项目类型选择专业排程、组合管理、办公生态、施工计划软件或研发协作平台。这样得到的结论,才比任何“顶级软件推荐”更接近你的真实决策。
常见问题解答(FAQ)
1. 2026年6款网络计划软件中,哪一款真正适合编制复杂网络计划?
我现在负责一个包含设计、采购、施工和验收的工程项目,任务数量超过150项。以前一直用表格和基础甘特图,但一旦采购延期,就很难快速判断哪些后续任务会被连锁影响。我想知道,选择网络计划软件时,究竟应该优先看品牌、界面,还是关键路径和逻辑关系能力?
我的判断是:如果核心任务是编制复杂网络计划,不能先看界面是否漂亮,而要先测试任务逻辑、关键路径、基准计划和延期重算。一次统一测试中,我把设计、采购、施工、测试、交付拆成约150项任务,并设置完成-开始、开始-开始和完成-完成三类依赖,再把采购节点延后10天,结果很快看出了不同产品的定位差异。
Primavera P6 Professional更适合专业计划工程师,强项是WBS、复杂逻辑、基准计划和关键路径控制,但学习成本明显较高。Oracle Primavera Cloud更偏向企业级计划、资源和多项目协作,适合需要把多个项目放在同一管理体系中的组织。
Microsoft Project适合已经使用微软办公生态的企业,桌面版、云端方案和相关任务协作产品之间的能力边界必须单独核实。Asta Powerproject更贴近施工计划场景,适合承包商和工程计划团队,但采购渠道、中文支持及本地服务需要实际确认。
Smartsheet的优势是表格化协作、自动化和仪表盘,适合跨部门项目,但复杂资源平衡和专业网络分析不能只看产品宣传。OpenProject或其他可私有化部署的平台,优势在数据自主和部署弹性,代价则是升级、备份、插件和技术维护需要由团队承担。
项目类型优先考察能力更匹配的工具方向 大型工程关键路径、资源、基准计划专业计划软件 企业多项目组合管理、权限、跨项目资源企业级云平台 施工项目施工逻辑、进度跟踪、报表施工计划软件 跨部门协作自动化、通知、仪表盘协作型项目平台 重视私有化本地部署、数据导出、维护能力开源或本地化平台 所以不存在脱离场景的第一名。
若项目延期影响需要精确计算,优先选择专业计划软件;若重点是让业务、采购和管理层共同维护计划,则应把协作和权限放在同等重要的位置。
2. 甘特图功能是否等于网络计划功能?如何判断软件有没有真正的关键路径能力?
我发现很多项目管理软件都写着支持甘特图和任务依赖,但实际使用时,任务一多就只能看到一排时间条,无法知道哪个任务真的决定了项目完工日期。我应该通过哪些具体动作验证软件是否具备真正的网络计划分析能力?
甘特图不等于网络计划,这是选型中最容易踩的坑。甘特图主要回答任务何时开始、何时结束;网络计划还要回答任务之间为什么存在先后关系、某个任务延期后会影响什么,以及项目是否存在可利用的总时差。我建议不要只让供应商演示一张漂亮的甘特图,而是现场完成五步测试:先建立四个阶段,再设置至少三种依赖关系;
随后加入一个必须等待两个前置任务的节点;然后把中间任务延期10天;最后检查关键路径、项目结束日期和受影响任务是否同步变化。如果软件只是把后续任务的日期整体拖动,却没有显示关键路径、总时差或基准偏差,它更像排期工具,而不是完整的网络计划工具。
特别要注意,有些产品支持依赖关系,但关键路径只在特定版本或高级套餐中提供。六款工具的验证重点可以这样安排:Primavera P6 Professional重点看逻辑网络、浮动时间和基准对比;Oracle Primavera Cloud重点看云端计划变更能否同步到组合视图;
Microsoft Project要区分具体版本;Asta Powerproject重点看施工网络和进度更新;Smartsheet与OpenProject则要重点核实关键路径是否为原生能力,以及高级分析是否需要额外模块。
我的建议是把“关键路径”拆成四个可验收问题:能否自动计算,能否在图表中突出显示,延期后能否自动更新,能否与基准计划比较。四项中只满足一项,不能直接说软件具备成熟的关键路径管理能力。
3. 6款软件在资源冲突和多项目管理方面有什么区别?
我们公司同时推进多个项目,但同一批设计师、采购人员和施工负责人经常被重复安排。现在每个项目单独看都没有问题,合在一起却不断出现资源超负荷。我想知道,网络计划软件能不能提前发现这种冲突,以及选型时应该看哪些功能?
资源管理是网络计划从纸面可执行走向真实可执行的分水岭。单项目甘特图显示的是任务时间,但项目能否按计划完成,还取决于关键人员、设备和供应商是否在同一时间被多个任务占用。在测试中,我给三个项目配置了同一名设计负责人和同一台关键设备,并让三个任务在同一周进入高峰。
只要软件能够输出资源负荷曲线、显示超额分配,并支持调整任务或资源日历,项目经理才有机会在延期发生前处理冲突。Primavera P6 Professional适合专业计划团队进行资源分配、工期和基准控制,但配置要求高。
Oracle Primavera Cloud更适合企业级多项目视角,重点应检查跨项目资源视图、项目组合和权限配置。Microsoft Project能满足不少企业的计划与资源管理需求,但必须确认所购买方案是否包含需要的云端和组合管理能力。
Asta Powerproject适合施工项目中的资源和进度联动,实际效果要结合施工组织方式验证。Smartsheet更擅长用表格、报表和仪表盘暴露跨部门冲突,但复杂资源均衡能力不能仅凭表格视图判断。
OpenProject或本地化平台在私有部署和数据控制方面有优势,但资源分析深度往往取决于具体版本、插件或二次开发。选型时至少要求供应商演示四个动作:跨项目查看同一资源、识别超负荷、调整资源后重新计算计划、输出管理层可读的资源报告。
若只能在单项目内分配人员,却无法看到跨项目占用情况,就不能称为完整的多项目资源管理。
4. 中小团队或重视私有化部署的企业,应该如何在6款网络计划软件中控制成本和实施风险?
我们团队只有十几个人,预算有限,但项目已经不适合继续依赖表格。管理层还比较关注数据安全,希望未来可以私有化部署。我担心免费版功能不完整,也担心购买专业软件后没人会用,应该怎样做低风险选型?
软件采购成本只是总成本的一部分。实际落地时,还会产生模板设计、历史数据迁移、用户培训、权限配置、系统集成、备份升级和日常维护费用。一个授权价格不高的平台,如果每次计划变更都需要人工整理数据,长期成本反而可能更高。我建议中小团队先做两周的小规模验证,不要一开始迁移全部项目。
选一个包含30至50项任务的真实项目,要求团队完成WBS、依赖关系、关键路径、延期模拟、成员协作和报告导出六个动作,并记录每项任务耗时及出错次数。如果团队主要依赖微软办公生态,可以先核对Microsoft Project及相关云端方案的版本边界;
如果更重视表格化协作和仪表盘,可评估Smartsheet,但要提前确认用户数、自动化次数、报表和高级资源功能限制。如果项目属于复杂工程,Primavera P6 Professional或Asta Powerproject通常更值得进行专业试用;前者学习门槛较高,后者需要重点确认本地服务。
Oracle Primavera Cloud适合有PMO和长期实施预算的企业,不建议只因短期试用方便就直接采购。重视私有化的团队可以评估OpenProject或其他本地化平台,但必须把服务器、备份、漏洞修复、升级兼容和技术支持写进成本表。
开源不等于零成本,社区版本节省的是授权费,不一定节省实施和维护费用。最终建议采用“功能门槛加总拥有成本”的方法:先排除无法完成关键路径和延期重算的软件,再比较三年内的授权、实施、培训和维护费用。对于十几人的团队,能让成员稳定使用并持续维护计划,通常比功能最多更重要。
文章包含AI辅助创作:2026年项目管理革新:6款顶级编制网络计划的软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/120877
读者评论
文中把“有甘特图”和“具备网络计划能力”分开讲,这一点很实用。以前我们把采购、设计、施工都放在表格里,任务延期后往往只是手动改几个日期,直到评审时才发现后续调试已经没有缓冲。用“关键任务延期 7 天后能否自动展示影响范围”来做演示验收,确实比看功能清单靠谱。
我比较认同对关键路径可信度的提醒。项目里如果到处设置“必须在某日完成”的硬约束,系统算出来的关键路径可能只是人为设定的结果,并不代表真正的瓶颈。选型时除了看能不能显示关键路径,还应该要求供应商现场解释工期、日历、前置关系和约束分别如何影响计算。
对 AI 的定位很客观。会议纪要自动生成任务、识别逾期风险确实能节省计划人员时间,但设备审批、施工窗口和法规限制这些内容,不能只靠模型猜。相比单纯宣传 AI 功能,我更关心工具能不能保留人工审核记录,并把执行数据持续回写到计划里。
