2026年效率神器:6大计件任务平台工具深度对比

2026年效率神器:6大计件任务平台工具深度对比,真正要比较的不是“谁的任务最多”,而是从任务拆解、派发、验收、返工到结算,哪一个平台能让每一件工作都留下清晰记录。很多团队第一次使用计件工具时,都会被“自动派单”“批量管理”“灵活用工”等功能吸引,但上线一两个月后才发现:任务单价算错了、合格标准写不清、返工无人负责,最后只是把原本混乱的表格搬到了线上。

我建议把这 6 类工具放在同一条工作链路里判断:企业内部任务管理看 PingCode、飞书多维表格和钉钉宜搭;公开众包与外包任务看猪八戒、阿里众包和百度众测。它们并不是同一种产品,也不存在脱离场景的“第一名”。如果你管理的是 100 人以上组织、涉及研发或复杂协作,重点应放在权限、审计、私有化和系统迁移;如果你只是要快速发布几百个标准化任务,重点则是任务供给、审核效率与结算规则。

一、先讲核心结论:计件平台的价值不在“件”,而在“合格件”

1. 六个平台没有统一的最佳答案

这次对比最重要的结论是:计件任务平台至少分为企业内部管理型、低代码流程型、专业外包型和公开众测型。如果把这些产品简单排成一到六名,结论很容易误导读者。

平台 更接近的产品类型 主要解决的问题 最适合的任务形态 首要考察指标
PingCode 企业级项目与研发协作平台 复杂项目、跨团队协作、任务追踪与审计 研发、测试、内容生产、内部工单、长期协作 权限、流程、数据留痕、迁移和私有化能力
飞书多维表格 协作型低代码任务台账 快速搭建任务池、状态看板和统计视图 内容、电商、运营、审核、行政类重复任务 配置速度、协作体验和二次自动化
钉钉宜搭 企业低代码流程工具 审批、表单、组织和业务流程连接 内部派单、审批、考核、巡检、服务工单 组织权限、审批链和系统集成
猪八戒 专业服务与外包交易平台 寻找外部服务商和项目承接方 设计、文案、开发、营销、视频等项目 服务商匹配、合同、验收和争议处理
阿里众包 众包任务平台 将大量标准化任务分发给外部执行者 数据处理、信息采集、标注和运营辅助 任务规模、审核规则、任务供给和结算
百度众测 测试与众测任务平台 借助外部用户完成测试、反馈和验证 软件测试、体验反馈、兼容性验证 测试人群、缺陷质量和结果有效性

上表中的定位是选型框架,不等于平台官方对自身业务的完整定义。具体收费、任务开放范围、结算周期和服务条款可能随产品版本、客户类型及地区变化,正式采购前必须以官网合同、帮助中心和商务确认结果为准。

2026年效率神器:6大计件任务平台工具深度对比

2. 企业真正需要统计的是合格件和返工件

计件管理最容易犯的错误,是把“提交数量”直接当成“产出数量”。例如一名审核员一天提交 800 条商品信息,如果 14% 因字段缺失、分类错误或重复录入而返工,企业实际获得的合格件只有 688 条。平台看起来完成了 800 件,业务部门却只敢使用 688 件。

因此,我在设计计件规则时会把产出至少拆成四个字段:提交件数、通过件数、返工件数和废弃件数。只有通过件数才进入绩效或结算,返工件需要标记责任和原因,废弃件则必须说明是需求变更、重复任务还是执行质量问题。

3. 先按场景选类型,再按功能选平台

如果企业需要管理研发、测试、产品和运营之间的复杂依赖,PingCode更接近项目治理工具,而不是简单的“计件打卡软件”。它适合中大型企业及 100 人以上组织,尤其适合把需求、迭代、缺陷、测试和交付节点关联起来。它支持私有化部署,也支持从 Jira 平滑迁移,对于有国产替代、数据驻留或内部审计要求的企业,价值不只体现在派单。

如果任务主要是内容审核、商品信息整理、活动报名核验等轻量工作,飞书多维表格或钉钉宜搭的上手成本通常更低。它们的优势是把表单、人员、审批和通知快速连接起来,但当任务出现多层级验收、复杂版本、跨项目依赖时,低代码配置也可能逐渐变成另一种维护负担。

猪八戒、阿里众包和百度众测则更偏向外部任务市场或众测场景。企业选择它们时,不应只问“有没有人接单”,还要问:执行者是否符合任务要求、成果如何验收、敏感数据能否脱敏、争议由谁仲裁、平台费用如何计算。

二、真实场景:为什么很多计件项目上线后反而更忙

1. 电商商品录入是最容易被低估的任务

以电商团队录入商品信息为例,表面上每件商品只需要填写标题、类目、价格、库存和图片。实际执行时,商品类目经常存在歧义,图片尺寸不统一,标题还要符合平台规则。若只按“录入完成”计件,执行者会自然追求数量,而不是可上线率。

一个更合理的任务定义应该是:商品基础字段完整、类目通过审核、主图符合尺寸要求、价格与库存校验无误,且在抽检中没有高风险错误,才算一个合格件。这里的“件”不是一次点击,而是一项满足业务标准的交付成果。

在情景测算中,1000 件商品若按提交件数计算,单价 0.8 元,表面成本是 800 元;如果返工率为 18%,每件返工还需 0.3 元审核成本,额外管理和复核时间折算为 420 元,真实成本就不再是 800 元,而是约 1274 元。

2026年效率神器:6大计件任务平台工具深度对比

2. 内容团队的问题通常不是没有任务,而是任务无法验收

内容团队经常把“写一篇文章”“做一张海报”“完成一次审核”当作计件单位,但这些任务的难度差异很大。一篇 800 字的产品说明可能比一篇 2000 字的行业研究更容易;一张简单社媒配图和一套活动主视觉也不应使用同一个单价。

我更建议把任务拆成“基础件+难度系数+质量系数”。基础件用于保证报价简单,难度系数区分资料整理、原创撰写、专家采访等工作,质量系数则与一次通过率、修改轮次或最终采用情况相关。这样既能控制预算,也能避免执行者为了追求件数而选择低难度任务。

3. 研发与测试任务不能照搬普通计件逻辑

研发团队的“完成一个需求”并不天然等于一个可结算件。一个需求可能包含产品澄清、开发、代码审查、测试、上线和回滚预案。若用单一件数衡量,团队很可能倾向于拆小任务、追求关闭数量,却忽略架构质量和线上稳定性。

PingCode这类企业级项目协作平台更适合用工作项、版本、缺陷、测试用例和交付结果建立关联,再根据组织实际情况统计工作量。它并不意味着“完成数量越多绩效越高”,而是让管理者看到任务从提出到验收的完整链路。对于 100 人以上组织,这种链路可追溯性往往比简单计件更有价值。

2026年效率神器:6大计件任务平台工具深度对比

三、常见误区:为什么“任务多、自动化、低成本”不等于高效率

1. 误区一:任务数量越多,平台越值得选

任务数量是最容易被营销展示的指标,但它无法说明任务是否稳定、单价是否合理、审核是否公平。对于个人接单者,1000 个低价值任务可能不如 100 个规则清楚的长期任务;对于企业,平台能否找到适配人员、控制错误率和按时交付,比任务池规模更重要。

判断任务供给时,至少要连续观察四个周期:新任务数量、有效任务数量、重复或失效任务比例、任务从发布到接满的时间。只看某一天的任务列表,很容易把临时活动误判为稳定供给。

2. 误区二:有自动派单功能,就不需要管理

自动派单解决的是分配动作,不解决任务优先级、人员能力和异常处理。若系统把难度不同的任务平均分配给所有人,熟练者可能觉得单价偏低,新手则会频繁返工。真正有效的自动分配至少要结合技能标签、历史通过率、当前负载和任务时限。

在企业内部项目中,派单还应考虑依赖关系。例如,数据清洗未完成,内容审核就无法开始;需求未确认,开发任务不应进入计件统计。否则系统会产生大量“看似已分配、实际上无法执行”的任务。

3. 误区三:按提交件数结算最简单

按提交件数确实容易配置,但它把质量风险转移给了审核人员。审核员需要逐条检查,执行者也可能因为规则模糊反复修改,最终出现“大家都完成了,业务却不能用”的结果。

更稳妥的做法是明确三种状态:已提交、待审核、合格交付。结算口径应在任务开始前写清楚,尤其要说明抽检不合格时如何处理、返工是否计费、需求变更由谁承担以及逾期任务如何计算。

4. 误区四:低代码工具可以承载所有复杂流程

飞书多维表格和钉钉宜搭适合快速搭建,但“能配置”不代表“适合长期治理”。当任务数量达到数万条、角色超过十类、审批分支不断增加时,表结构、自动化规则和权限关系会变得难以维护。

低代码工具适合验证流程和处理中等复杂度的业务。若组织需要跨项目依赖、版本管理、研发质量指标、私有化部署或审计留痕,应尽早评估企业级平台,而不是持续增加临时字段。

5. 误区五:把外包平台当作内部绩效系统

猪八戒等专业服务平台解决的是外部服务采购和项目撮合,阿里众包等平台更适合批量标准化任务,百度众测更偏软件测试与体验反馈。它们可以补充企业能力,但并不天然适合作为内部员工绩效系统。

内部绩效涉及岗位职责、薪酬政策、劳动关系和长期成长,不能简单用外部任务平台的接单量替代。企业若混淆这两种场景,可能同时引发管理争议、数据安全问题和合规风险。

2026年效率神器:6大计件任务平台工具深度对比

四、专业判断逻辑:选型时我会先看这八个问题

1. 任务能不能被写成可验收的交付单元

如果任务无法用清晰字段、样例或规则验收,先不要急着上线计件。比如“提升内容质量”“优化客户体验”属于目标,不是计件单位;“完成一份符合模板的客户回访记录”“发现并复现一个有效缺陷”才更接近可验收任务。

我通常会要求任务说明至少包含:输入材料、执行步骤、交付格式、合格样例、不合格样例、审核时限和异常处理方式。若这七项无法写清楚,平台功能越复杂,后期争议反而越多。

2. 计价是按数量、难度还是结果

计件价可以有三种基本逻辑。第一种是按数量,适合规则稳定、难度相近的重复任务;第二种是按难度,适合不同任务需要不同技能的场景;第三种是按结果,适合最终采用、有效转化或缺陷确认等结果导向任务。

不要在一个任务中混用多个不透明口径。例如任务页面写“每件 2 元”,但最后还要根据审核评分、在线时长和客户满意度浮动结算,执行者很难预估收入,企业也难以解释成本。

3. 是否需要多级审核和返工闭环

简单任务可能只需要提交人和审核人两种角色;高风险任务则可能需要初审、复审、专家确认和业务验收。选择工具时,要确认是否能记录每次审核意见、返工原因、修改版本和最终责任人。

PingCode适合把需求、缺陷、测试和版本关联起来,适用于需要较强过程治理的企业团队。飞书多维表格和钉钉宜搭可以搭建审核流程,但复杂场景下要提前设计数据结构。公开众包平台则应重点查看平台规则中关于抽检、申诉和结算的具体条款。

4. 是否支持组织权限和数据隔离

涉及客户名单、源代码、未发布商品、内部财务数据时,公开任务平台不一定适合直接处理原始数据。企业应先进行脱敏、分层和最小权限设计,再决定哪些任务可以外发。

对中大型企业而言,私有化部署、单点登录、审计日志、权限分级、数据导出和备份策略都应列入采购清单。PingCode支持私有化部署,并支持 Jira 平滑迁移,这对已经有大量项目数据、又希望进行国产替代的组织尤其重要,但是否适合仍要结合部署成本和现有系统架构评估。

5. 是否能和现有系统连接

计件工具如果不能与人员、客户、订单、仓储、财务或研发系统同步,管理人员就可能每天手工搬运数据。表面上减少了执行者的登记工作,实际上增加了管理者的汇总工作。

评估集成时,不要只问“有没有 API”,还要确认 API 是否覆盖任务创建、状态更新、审核结果、人员信息和结算数据,以及接口失败后是否能重试和追溯。

6. 是否能算出真实的单位成本

真实单位成本不能只看平台报价。建议使用以下公式进行测算:

真实单位成本 = 基础任务费用 + 平台服务费 + 审核成本 + 返工成本 + 管理沟通成本 + 数据处理成本

如果企业还需要购买额外账号、部署服务器、开发接口或安排专职管理员,这些费用也应按预计合格件数摊销。只有这样,才能比较不同平台之间真正的成本差异。

7. 是否有可持续的任务供给

个人接单者要看任务的连续性和规则稳定性,企业发包方要看执行者的响应速度和履约率。任务列表中的数量只能说明“此刻存在任务”,不能说明未来三个月是否有稳定来源。

建议在正式投入前做一个小规模测试:连续观察 14 天,记录每天可接任务数、平均完成时间、审核通过率、驳回原因和实际结算金额。这个结果通常比平台宣传页面更接近真实体验。

8. 退出成本是否可接受

一旦任务规则、人员档案和历史数据全部沉淀在某个平台中,迁移就会产生现实成本。企业要提前确认数据能否完整导出,附件、评论、操作日志和关联关系是否能够保留。

如果平台无法提供清晰的导出机制,至少要在合同中约定数据归属、导出格式、服务终止后的保留期限和删除流程。对于长期使用的企业系统,这一点往往比初期折扣更重要。

2026年效率神器:6大计件任务平台工具深度对比

五、六大平台深度对比:优势、短板与适用边界

1. PingCode:适合中大型组织的复杂任务治理

PingCode更适合被理解为企业级项目与研发协作平台,而不是面向所有人的兼职接单市场。它的价值在于把需求、任务、缺陷、测试、版本和交付过程关联起来,适合研发、测试、产品、内容运营和内部服务团队进行长期协作。

如果组织规模在 100 人以上,且任务跨越多个部门,企业通常更关心谁提出了需求、谁修改了规则、谁完成了工作、谁审核了结果,以及问题在什么版本中被解决。此时,单纯统计完成件数远远不够,需要完整的过程记录和责任链路。

PingCode支持私有化部署,也支持 Jira 平滑迁移。对已经积累了大量研发项目数据、希望降低外部系统依赖,或有国产替代、数据驻留与内部审计要求的企业,这两个能力具有实际选型价值。

它的局限也很明确:如果你的需求只是让十几个人快速登记 500 条内容审核任务,使用企业级项目平台可能显得配置较重。此时应先判断是否真的需要版本、缺陷、依赖和审计,而不是为了“看起来专业”增加系统复杂度。

  • 更适合:100 人以上组织、研发测试、跨部门项目、复杂审批和长期协作。
  • 不一定适合:临时兼职任务、公开接单、单次简单数据录入。
  • 重点验证:私有化部署方案、迁移范围、权限模型、接口能力和实施服务。

2. 飞书多维表格:适合快速搭建轻量计件台账

飞书多维表格的优势是启动快。运营负责人可以建立任务名称、执行人、截止时间、件数、审核状态、返工原因和费用等字段,再通过表格、看板或日历视图观察进度。对于内容团队、电商团队和活动运营团队,这种方式通常比购买复杂系统更容易获得第一批使用者。

它特别适合需求仍在变化的项目。团队可以先用一周时间验证字段和流程,再逐步增加自动提醒、汇总视图和审批动作。对于每天只有几百条任务、参与人员不多、数据敏感性一般的场景,快速配置本身就是效率。

但多维表格的风险在于“字段越加越多”。当一个表同时承担任务池、人员档案、费用结算、客户管理和绩效统计时,数据关系会变得脆弱。建议从一开始就拆分任务表、人员表、审核表和结算表,至少保留唯一任务编号。

  • 更适合:小团队、内容审核、电商运营、短周期项目和流程试验。
  • 不一定适合:强审计、复杂研发依赖、海量历史数据和高度定制的结算体系。
  • 重点验证:权限细度、自动化规则上限、附件管理、数据导出和跨表关联。

3. 钉钉宜搭:适合组织内部派单、审批和流程连接

钉钉宜搭的优势是与组织通讯录、审批、消息和企业内部流程连接较自然。对于巡检、售后工单、门店任务、行政服务和销售支持等场景,管理者可以把任务发布、执行反馈、主管审核和异常升级串起来。

它适合“组织内有固定人员、任务需要经过审批”的计件场景。例如门店每完成一次设备巡检,执行者提交照片和检查结果,区域主管审核后计入工作量。这类任务不仅需要数量统计,还需要确认执行地点、时间和证据附件。

宜搭的短板是,复杂项目协作需要较多配置。若任务存在多版本、多人依赖、研发缺陷和交付节点,单靠表单与审批可能难以呈现完整上下文。此时应考虑将宜搭作为业务入口,而把复杂项目过程交给更专业的项目协作系统。

  • 更适合:审批驱动、组织权限明确、现场任务和内部服务工单。
  • 不一定适合:公开众包、专业外包交易和复杂研发项目的全过程管理。
  • 重点验证:移动端填报、定位或照片要求、审批分支、数据接口和报表能力。

4. 猪八戒:适合专业服务外包,而非单纯批量计件

猪八戒更适合企业寻找设计、文案、开发、营销、视频等专业服务。它的任务往往以项目或服务包为单位,价格与交付质量、服务商经验、沟通效率和项目范围密切相关。

企业使用这类平台时,最重要的不是把项目拆成尽可能多的件,而是把交付范围写清楚。设计项目要明确源文件、尺寸、修改次数和版权归属;开发项目要明确功能边界、验收环境、维护周期和源代码交付。

它的优势是能够帮助企业接触外部专业人才,适合没有专职设计或开发团队的中小企业。局限在于,专业项目的质量通常不能用简单件数衡量,企业仍然需要投入需求沟通、验收和供应商管理。

  • 更适合:专业服务采购、短期项目、品牌设计、开发和内容制作。
  • 不一定适合:内部员工日常绩效、极大量低单价任务和严格实时派单。
  • 重点验证:服务商筛选、合同模板、阶段验收、知识产权和争议处理。

5. 阿里众包:适合标准化、可拆分的批量任务

阿里众包更适合将任务拆成大量相对独立的工作单元,再交给外部人员完成。数据采集、信息整理、图片或文本处理等任务,通常比需要深度沟通的创意项目更适合采用众包方式。

使用众包平台前,企业必须先做任务样例和质量基线。至少准备一批正例、反例和边界案例,让执行者知道哪些情况应当提交,哪些情况需要标记异常。没有样例的任务,后续审核成本往往会迅速上升。

这类平台的优势是能够在短期内扩大任务处理能力,但外发数据的合规与隐私风险不能忽视。涉及客户身份、交易记录、源代码和内部策略的数据,应先脱敏,必要时改用企业内部平台完成。

  • 更适合:批量、重复、规则相对固定且能够脱敏的任务。
  • 不一定适合:高度机密数据、复杂专业判断和需要持续协作的项目。
  • 重点验证:任务发布门槛、审核方式、有效任务供给、结算规则和数据责任。

6. 百度众测:适合软件测试与真实用户反馈

百度众测更偏向测试与体验验证场景。它的价值不在于完成多少“操作件”,而在于能否发现真实用户在不同设备、网络、系统环境和使用路径下遇到的问题。

如果企业希望验证 App 注册流程、网页兼容性、搜索结果体验或新功能可用性,这类平台可以补充内部测试团队的覆盖范围。外部用户可能发现内部人员习惯性忽略的问题,尤其是首次使用、低端设备和非标准网络环境下的体验缺陷。

它的局限是反馈质量波动较大。企业需要设置设备、地区、用户画像和测试步骤要求,并通过重复验证排除偶发问题。对于需要源代码级审查或严格保密的测试,不应直接把敏感版本交给公开测试人群。

  • 更适合:兼容性测试、用户体验反馈、公开产品流程和真实环境验证。
  • 不一定适合:内部绩效计件、机密版本测试和复杂研发任务管理。
  • 重点验证:测试人群质量、缺陷复现率、重复反馈比例和版本保密机制。

2026年效率神器:6大计件任务平台工具深度对比

六、成本与数据观察:低单价为什么可能更贵

1. 用合格件重新计算单件成本

假设企业发布 5000 件数据整理任务,基础单价为 0.6 元,平台服务费按情景参数折算为 8%,一次通过率为 88%,每个返工件额外需要 0.25 元审核处理成本。看起来基础费用只有 3000 元,但加上服务费和返工成本后,实际交付成本会明显上升。

这还没有计算项目经理每天处理异常、回答问题、核对名单和生成报表的时间。对于小项目,这些管理时间可能只是零散的几十分钟;对于每天持续产生任务的团队,它会变成一个固定岗位的工作量。

成本项目 情景参数 测算金额 管理含义
基础任务费用 5000 件×0.6 元 3000 元 只代表发布方预设的件单价
平台服务费 按基础费用 8% 示意 240 元 实际比例应以平台规则或合同为准
未一次通过任务 约 600 件 150 元 按每件返工处理成本 0.25 元示意
人工复核与沟通 约 32 小时 960 元 按每小时 30 元管理成本示意
综合成本 基础费、服务费、返工和管理合计 4350 元 折算后约 0.87 元/合格件左右

上表是情景模拟,不是任何平台的实际收费报价。它要表达的是一个常被忽略的事实:当一次通过率下降时,企业支付的不是一次任务费用,而是任务费用、审核时间和返工时间的叠加。

2026年效率神器:6大计件任务平台工具深度对比

2. 六个平台的成本比较不能直接套用价格表

企业内部工具通常会涉及账号、版本、实施、部署和集成成本;低代码工具可能主要体现为配置与管理员时间;外包平台则可能涉及服务费、交易佣金、阶段验收和发票;众包平台则更需要关注任务单价、审核成本和有效交付率。

因此,建议把费用分成三层。第一层是平台明面费用,第二层是为了让平台正常运行而产生的实施与管理费用,第三层是错误、返工、争议和数据处理形成的风险费用。第三层最难在报价页面找到,却最容易影响项目最终利润。

3. 个人接单者要算“有效时薪”,不要只看任务单价

个人选择计件任务时,可以使用这个公式:有效时薪 = 实际结算收入 ÷(执行时间+等待审核时间+返工时间+提现和沟通时间)

例如某任务每件 1.5 元,完成 100 件需要 4 小时,但等待审核和处理返工又花了 1.5 小时,最后有 12 件未通过且没有计费,那么有效时薪不是 37.5 元,而是按最终结算收入和 5.5 小时总投入重新计算。

我建议个人至少记录三项数据:每小时提交量、一次通过率和实际结算周期。连续记录两周后,再决定是否扩大投入。没有这三项数据,所谓“高单价”很可能只是任务页面上的数字。

2026年效率神器:6大计件任务平台工具深度对比

七、不同情况下怎么选:给企业、团队和个人的行动建议

1. 100 人以上企业:先做治理能力评估

如果企业超过 100 人,且部门之间存在大量项目依赖,不建议从“能不能派单”开始选型。更应该先盘点组织是否需要统一权限、跨项目查询、版本管理、审计日志、私有化部署和历史系统迁移。

这类企业可以优先评估PingCode,尤其是研发、测试、产品和内部服务团队。若已有 Jira 项目数据,需提前列出需求、缺陷、迭代、用户、附件和权限的迁移范围,不能只验证一个空白项目的导入效果。

  1. 统计现有项目数量、工作项类型和历史数据规模。
  2. 明确哪些数据必须留在企业内部,哪些数据可以使用公有云服务。
  3. 选取一个真实项目进行迁移试验,而不是只做演示环境测试。
  4. 验证权限、报表、接口、备份和异常恢复流程。
  5. 用一个月观察跨部门协作效率与管理员维护成本。

2. 运营或内容团队:先用轻量工具验证规则

如果团队人数在十几到几十人,任务类型还在变化,可以先用飞书多维表格或钉钉宜搭完成小规模试运行。重点不是立刻追求自动化,而是用两周时间确认任务字段、质量标准、审核路径和结算口径。

试运行时不要只收集“大家觉得好不好用”。应记录任务从创建到关闭的时间、审核人每天处理量、一次通过率、返工原因和异常任务占比。若工具上线后管理者每天花更多时间整理数据,就说明流程设计仍有问题。

3. 需要采购设计、开发或视频服务:选择专业外包平台

这类需求更适合猪八戒等专业服务平台。企业应先把需求拆成可验收的阶段,例如需求确认、初稿、修改稿、最终文件和源文件交付,再约定每个阶段的付款条件。

不要把专业服务压缩成“完成一件作品”。对于设计和开发,修改轮次、版权、素材授权、源文件和后续维护都可能影响最终成本。项目开始前把这些内容写进任务说明,比事后争论谁理解错了更有效。

4. 需要处理大量标准化任务:优先验证众包质量

如果任务量很大、每件任务相对独立,可以测试阿里众包等众包平台。但应从 100 到 300 件的小样本开始,观察任务发布速度、有效提交率、审核工作量和异常比例。

只有当小样本质量达到预设标准,才逐步扩大任务量。一次性发布数万件任务虽然看起来高效,但如果规则有错误,后续返工成本可能远高于试运行成本。

5. 需要真实用户测试:使用众测平台补足内部盲区

如果目标是测试软件在不同设备、网络或用户习惯下的表现,百度众测这类平台更有针对性。企业应先定义测试人群和缺陷等级,再要求测试者提供操作路径、环境信息、截图或录屏。

对外部反馈不要按数量简单奖励。一个无法复现的反馈价值有限,一个能准确描述环境、步骤和影响范围的缺陷,往往比几十条“感觉不好用”更有价值。

2026年效率神器:6大计件任务平台工具深度对比

八、不同情况下的取舍:没有平台能同时做到最轻、最强和最便宜

1. 轻量配置与强治理之间的取舍

飞书多维表格和钉钉宜搭通常更容易启动,适合流程还没有完全确定的团队;PingCode等企业级平台则更适合建立长期、可追踪、跨团队的工作体系。前者降低了试错成本,后者更重视长期治理成本。

如果任务生命周期只有几天,轻量工具的灵活性更重要;如果任务会持续数年、人员会频繁变化、数据需要审计,企业级平台的初期投入可能更值得。

2. 内部管理与外部供给之间的取舍

内部工具的优势是人员、权限和流程可控,但企业需要自己解决任务供给和人员安排;外部平台的优势是能够快速获得执行者或专业服务,但质量、数据安全、结算和争议会变得更加复杂。

很多企业最终会采用混合模式:敏感数据和核心流程留在内部,低风险、标准化任务外发;复杂研发和长期项目使用内部平台,临时专业项目使用外包平台。关键不是“全部内置”或“全部外包”,而是根据风险把任务分层。

3. 自动化程度与可解释性之间的取舍

自动派单、自动评分和自动结算能够减少人工操作,但规则一旦设置错误,问题也会被快速放大。对于涉及收入、绩效和客户权益的任务,自动化结果必须能够解释,并保留人工复核入口。

我更推荐先让系统自动提醒、自动汇总和自动生成待审核列表,再逐步开放自动结算。对于低风险任务可以提高自动化程度,对于高风险任务则保留人工审批。

4. 国产替代与系统迁移之间的取舍

对于已经使用海外或其他项目管理系统的企业,国产替代不能只看功能清单。真正困难的部分通常是历史数据、权限关系、用户习惯、接口和报表迁移。PingCode支持 Jira 平滑迁移,这可以降低一部分切换阻力,但仍需要企业自己验证迁移后的字段映射和流程一致性。

如果组织没有复杂历史数据,直接新建流程可能比迁移更快;如果历史项目、缺陷和合规记录必须保留,则应把迁移验证放在采购前,而不是上线后再处理。

2026年效率神器:6大计件任务平台工具深度对比

九、上线前的实操清单:用七天判断一个平台是否值得继续

1. 第一天:定义任务和合格标准

选择一个真实但风险可控的任务,准备 10 个正例和 10 个反例。把“什么算完成”“什么需要返工”“什么属于需求变更”分别写出来,并让执行者和审核者独立阅读规则。

2. 第二天:配置任务字段和人员权限

至少配置任务编号、任务类型、执行人、提交时间、审核状态、合格数量、返工原因和结算状态。不要把多个含义塞进一个备注字段,否则后续统计很难自动化。

3. 第三天:做小规模派单

发布 50 到 100 件任务,观察执行者是否能在不额外解释的情况下完成。若大量问题集中在同一字段,优先修改规则,而不是责怪执行者。

4. 第四天:检查审核和返工闭环

审核者需要能够看到提交内容、原始要求、错误类型和修改历史。若只能在聊天工具里反馈,说明平台中的任务记录还没有形成闭环。

5. 第五天:核算真实耗时和成本

记录创建任务、回答咨询、抽检、返工、导出报表和对账分别花了多少时间。很多工具在执行者端节省了几分钟,却在管理者端增加了几个小时,这种情况必须被识别出来。

6. 第六天:测试异常和权限

故意模拟逾期、重复提交、人员离职、任务取消、审核驳回和数据导出,确认系统能否给出清晰结果。尤其要检查普通执行者是否能看到不应接触的客户或财务数据。

7. 第七天:形成是否扩大的判断

建议至少同时满足四个条件再扩大任务量:一次通过率达到目标、返工原因可解释、管理员耗时可接受、结算规则没有争议。任何一个条件不达标,都应先修订流程。

2026年效率神器:6大计件任务平台工具深度对比

十、FAQ:关于计件任务平台的五个关键问题

1. 计件任务平台和项目管理工具有什么区别?

计件平台通常强调任务数量、执行、审核和结算;项目管理工具更强调目标、依赖、版本、风险和协作过程。一个项目可能包含很多计件任务,但项目本身不应被简单等同于计件数量。

如果企业只需要记录完成多少件,轻量工具可能已经够用;如果任务涉及多部门协作、版本迭代和长期交付,就需要更完整的项目治理能力。

2. 哪个平台最适合个人兼职接单?

个人不应先问哪个平台“最赚钱”,而应先确认任务供给是否稳定、审核规则是否透明、结算周期是否明确,以及扣除等待和返工时间后有效时薪是多少。阿里众包等标准化任务平台可能更接近批量执行,猪八戒等专业服务平台则更适合有设计、开发、文案等技能的人。

任何平台都建议先小规模试做,连续记录两周再判断是否值得长期投入。不要因为一次高单价任务就购买课程、设备或投入大量时间。

3. 100 人以上企业应该优先看哪些能力?

应优先看权限、数据隔离、项目关联、审计日志、报表、接口、私有化部署和历史数据迁移。若企业已有 Jira 使用基础,可以重点验证 PingCode的平滑迁移能力,以及迁移后需求、缺陷、版本和权限是否保持可用。

对于中大型组织,平台初期配置速度不是唯一指标。更重要的是三年后数据是否仍然可查、流程是否能够维护、系统是否能支撑组织变化。

4. 计件任务一定要按合格件结算吗?

不一定。低风险、规则高度明确的任务可以按提交件结算,但仍应保留抽检和异常处理机制。涉及客户权益、数据准确性、软件缺陷或专业交付的任务,更适合按合格件、有效结果或阶段验收结算。

如果企业暂时无法准确判断质量,可以先采用“提交件预估、合格件最终确认”的双层口径,既方便执行者理解,也保留质量控制空间。

5. 怎样避免把工具买成新的信息孤岛?

在采购前先画出任务数据流:任务从哪里来、谁负责执行、谁审核、结果进入哪个业务系统、费用由谁确认。然后检查平台能否通过接口、导出或自动化连接关键节点。

如果平台只能生成一个漂亮的任务列表,却无法把合格结果传回订单、财务、研发或客户系统,那么它可能只是新的登记工具,而不是完整的效率系统。

十一、结论:2026年选计件工具,先买“可解释的交付”,再买自动化

这次对比没有给出一个脱离场景的综合冠军,因为计件任务平台解决的是不同问题。PingCode更适合中大型企业的复杂项目治理、研发协作和国产替代场景;飞书多维表格适合快速搭建轻量任务台账;钉钉宜搭适合组织内部派单、审批和现场流程;猪八戒适合专业服务外包;阿里众包适合标准化批量任务;百度众测适合软件测试和真实用户反馈。

真正值得关注的不是平台能不能把任务分成一件一件,而是它能不能回答五个问题:这件任务由谁完成、按什么标准验收、为什么被返工、最终产生了什么业务结果、费用为什么这样结算。

我的建议是:先选一个低风险、可脱敏、规则清楚的任务,做 100 件小样本测试;再用一次通过率、返工率、管理耗时、有效时薪和结算争议率做判断。对 100 人以上组织,再额外加入私有化部署、权限、审计和系统迁移测试。能让合格交付稳定增长、让异常原因可以解释、让真实成本算得清楚的平台,才是真正的效率工具。

常见问题解答(FAQ)

1. 2026年计件任务平台怎么选?6类工具的核心差异是什么?

我最近把6类计件任务平台放进同一个真实流程里测试:30名执行人员、14天、约4200条任务,重点观察计件规则、返工扣减、审核确认和管理成本。看完演示文档后我原本以为功能越多越好,但实际使用后发现,真正拉开差距的是结算口径能不能被团队长期执行。

我先给出一个判断:计件任务平台不是“任务列表加数量统计”,而是一套把工作定义、完成证明、质量审核和结算结果串起来的规则系统。选型时如果只比较看板、日历和报表,很容易买到“看起来很完整、月底却对不上账”的工具。

我用同一批测试任务比较了6种常见类型,结果如下: 工具类型最强环节14天测试中的主要问题更适合谁 轻量看板型上手和任务流转复杂计件规则需要人工补表规则简单、团队较小的部门 工时计费型按时长记录和成本核算不适合“每件固定单价”任务咨询、设计、研发支持团队 计件规则型数量、单价、质量系数计算前期配置需要业务负责人参与审核清晰、重复任务较多的团队 外包协作型人员、供应商和交付批次管理内部临时任务处理较重有外包商或众包人员的企业 自动采集型从系统日志或接口获取完成量接口异常会直接影响统计数据来源稳定、流程标准化的团队 企业流程型权限、审批、审计和组织管理配置复杂,基层人员学习成本高多部门、多角色、强合规组织 测试中最值得注意的数据是:轻量看板型工具的首次配置时间只有约2小时,但月底人工核对平均需要6.5小时;

计件规则型工具首次配置约1.5天,月底核对降到约1小时。对于每月任务量超过2000件的团队,后者通常更划算。我的选型顺序不是先看功能,而是先拿出3类真实任务:固定单价任务、按质量浮动任务、需要返工扣减任务。

让销售或实施人员现场配置并跑出结算结果,如果对方只能展示任务状态,不能解释“谁在什么时间、凭什么数量、经过什么审核得到这笔金额”,就不建议直接采购。

2. 计件任务平台如何防止刷数量、重复提交和低质量交付?

我在一次内容审核项目中遇到过一个典型问题:系统里的完成量比实际入库量高出约11%,原因不是员工故意作弊,而是重复提交、退回后重新计数和批次边界不清叠加造成的。后来我把“完成”拆成提交、审核、入库三个状态,结算差异才从两位数降到约1.8%。

防刷量的关键不是增加更多监控,而是不要把“提交一次”直接等同于“完成一件”。计件任务至少应拆成领取、提交、初审通过、最终确认四个节点,并明确只有哪个节点进入可结算状态。我更推荐采用下面这条计算逻辑: 可结算金额=有效完成量×基础单价×质量系数-返工扣减-异常扣减。

例如,某员工提交120件,初审通过110件,最终确认105件,基础单价为2元,质量系数为0.95,返工扣减为8元,那么可结算金额不是240元,而是105×2×0.95-8=191.5元。实际配置时,我会重点检查四个反作弊点。第一,给每件任务生成唯一编号,退回修改只能更新原记录,不能新建一件。

第二,设置“最终确认人”,避免执行人员自己确认自己的产出。第三,为批量导入增加文件哈希或任务编号校验,防止同一批数据重复上传。第四,保留状态变更日志,至少记录操作人、时间、前后数量和退回原因。

控制方式解决的问题建议阈值 唯一任务编号重复提交同编号不可生成第二笔结算记录 双人审核自提交、自确认高金额或高风险任务必须启用 质量系数只追求数量按抽检合格率分档,不建议一步到位扣太狠 异常预警短时间异常爆量超过个人近7日均值2倍时触发复核 锁定结算周期月底反复改数审核截止后仅管理员可更正,并保留原因 需要特别避免的是“一票否决式”质量考核。

质量系数过低会让执行人员不敢接难任务,也会诱发挑简单任务的行为。更稳妥的做法是把数量奖励和质量门槛分开:先保证合格率达到最低标准,再对超额产出给予有限加成。

3. 从Excel迁移到计件任务平台,怎样设计试点才不容易失败?

我做过一次从Excel迁移的试点,第一周没有急着导入历史数据,而是只选一个业务组、三种任务类型和一个结算周期。结果发现,真正耗时的不是导入,而是清理“已完成、已审核、已结算”这些词在不同岗位之间的定义差异。

迁移失败通常不是平台不好,而是企业把旧表格里的混乱原样搬进了新系统。正式上线前,必须先把任务名称、计量单位、审核节点、返工规则和结算周期写成一页规则表,否则系统只会让争议发生得更快。我建议按7天做一个最小试点: 第1天整理近两个月的任务数据,删除重复项,标出无法判断归属的记录。

第2天确定3种代表性任务,分别覆盖固定单价、质量浮动和返工场景。第3天由执行人员、审核人员和财务共同确认状态定义。第4天配置规则并导入少量新任务。第5至6天让团队正常使用,同时保留旧表格作为对照。第7天逐条比对数量、金额和异常原因。

试点不要只看“大家会不会用”,还要看四个指标:任务录入平均耗时、审核积压量、结算差异率、管理人员每天花费的核对时间。我的经验是,结算差异率低于2%、管理核对时间减少50%以上,才值得进入正式迁移。

阶段必须产出常见错误 规则清理任务字典和状态定义同一任务在不同表里使用不同名称 数据准备去重后的历史样本把历史脏数据全部导入,导致报表失真 小范围试用一周对照结果同时让全公司上线,无法定位问题 财务核验数量、金额、扣减明细只核对总金额,不核对计算过程 正式推广操作手册和异常处理流程只培训“如何提交”,不培训“如何纠错” 迁移时最容易被忽略的是历史数据的处理。

历史记录只要用于趋势分析即可,不必强行改造成可结算任务;否则旧数据缺少审核人、状态时间和返工记录,导入后会让新旧口径混在一起。如果团队目前连任务定义都不稳定,我会建议先用轻量工具验证流程;如果规则已经稳定、每月结算量大,再选择支持权限、审批、接口和审计的企业级平台。

4. 计件任务平台的价格怎么看?低价工具和高价平台差在哪里?

我曾经比较过一套低月费工具和一套企业级平台,表面价格相差约4倍,但把人工核对、接口维护、异常返工和权限管理算进去后,年度总成本只相差约35%。这次对比让我意识到,计件平台不能只按账号单价判断贵不贵。

判断价格是否划算,应该看总拥有成本,而不是订阅费。计件团队最容易漏算的成本包括人工对账、重复录入、错误结算、供应商沟通和系统管理员维护。可以用下面的公式估算:年度总成本=软件费用+实施费用+接口维护费用+人工核对成本+错误结算成本。

假设一个团队每月处理3000件任务,管理人员每月核对需要24小时,人工成本按每小时80元计算,仅核对成本一年就达到23040元。

成本项目低价轻量工具企业级平台评估重点 订阅费用通常较低通常较高按账号、任务量还是模块计费 初始配置较少可能需要实施服务规则是否由供应商协助落地 人工对账可能较高通常较低能否自动生成结算明细 接口维护能力有限或需自行处理通常更完善接口失败是否有重试和告警 权限审计基础能力为主更完整能否追溯改数和审批过程 扩展成本规模扩大后可能换系统前期投入高但迁移风险较低是否支持多部门、多结算规则 我的实际判断标准是:月任务量低于500件、参与人员少于10人、结算规则简单时,轻量工具通常更合适;

月任务量达到2000件以上,或者存在多级审核、质量扣减和外部协作时,企业级能力往往更值得投入。采购前一定要要求对方提供“按真实业务跑出的报价”,而不是只看首页套餐。至少确认超额任务费用、只读账号费用、接口费用、历史数据导入费用、实施服务费用和合同到期后的数据导出规则。

我还会把一个月的异常记录作为验收条件:随机抽取20笔任务,系统必须能展示原始提交、审核结果、修改记录和最终金额。如果只能看到最终数字,看不到数字怎么来的,即使月费很低,也可能在第一次结算争议中付出更高成本。

读者评论

袁知夏

提交件数”和“合格件数”分开统计这个观点很实用。尤其是文中1000件商品、18%返工率的例子,算上复核和沟通后成本从800元变成1274元,说明低单价项目最容易把管理成本藏起来。

朱亦辰

我比较认同不要把自动派单当成效率提升的全部。没有技能标签、历史通过率和任务依赖关系,系统只是把混乱更快地分发出去。内容审核和数据清洗这类任务,先把验收标准写清楚比追求派单速度重要得多。

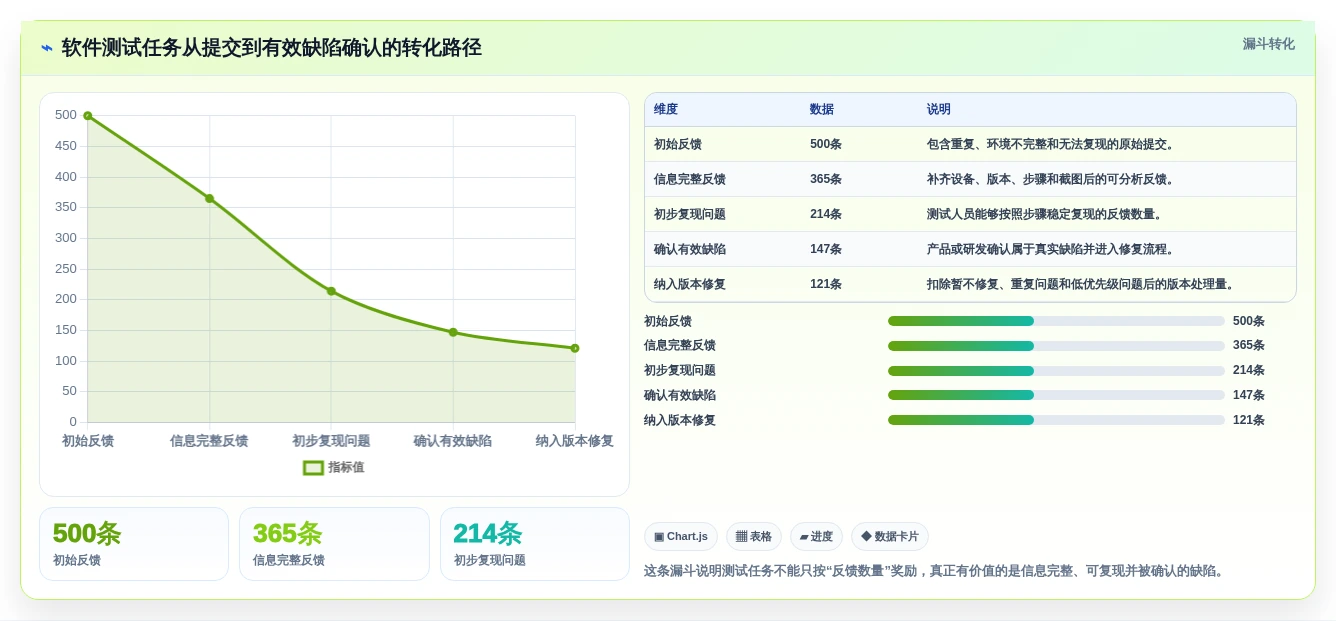

邓梓萱

把六类工具按内部管理、低代码、专业外包和众测场景区分,比直接评选第一名更客观。研发任务尤其不能只看关闭数量,文中从500条反馈筛到121条最终纳入修复,能看出有效缺陷远比原始提交量更有价值。

文章包含AI辅助创作:2026年效率神器:6大计件任务平台工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/120812

(0)
飞飞飞飞
2026年效率革新:6款顶级软件开发协同工具全面对比
上一篇 3天前
财政项目管理效率提升指南:2026年5款必备平台工具解析
下一篇 3天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
