项目经理必读:2026年轻量级bug管理工具选型指南

项目经理必读:2026年轻量级 Bug 管理工具选型指南,真正要解决的不是“把 Bug 放到哪里”,而是让每一个问题都能完成从发现、分派、修复、验证到复盘的闭环。很多团队采购工具后,仍然每天在群聊里追问“这个问题谁处理”“修复了吗”“哪个版本上线”,原因通常不是工具功能不够,而是选型时只比较了功能数量,没有验证工具能否嵌入真实工作流。我的判断是:轻量级工具的核心标准不是功能少,而是用最少的管理动作,获得足够清晰的责任、状态和版本信息。

项目经理必读:2026年轻量级 Bug 管理工具选型指南

一、先给结论:不要先选工具,先确认团队要消除哪种失控

1. 轻量级 Bug 工具的第一判断标准

如果一个团队只是希望“所有人都能提 Bug”,那么表格、项目管理平台中的问题模块,甚至共享文档都可能暂时够用。真正需要专业工具的信号,是团队开始出现持续性的追踪成本:同一个问题被多人重复提交,开发不知道哪个问题最紧急,测试无法确认修复版本,项目经理每天需要手工汇总状态。

我在项目复盘中通常先问四个问题:过去一个迭代有多少 Bug 没有明确负责人?有多少问题因为缺少环境、日志或复现步骤被打回?发布前有多少问题仍停留在“处理中”?发布后能否快速找出某个版本遗留的高风险问题?如果其中两项以上无法回答,团队缺的往往不是更多表格,而是一套统一的缺陷闭环。

我的选型结论可以概括为:先看闭环完整度,再看协作成本;先看真实使用路径,再看产品宣传页。一个拥有几十种字段和报表、但新建 Bug 需要填写十几个必填项的系统,未必比一个字段较少、却能快速完成分派和验证的工具更适合小团队。

团队主要问题 优先考察的能力 不应优先考察的能力
问题散落在群聊、邮件和表格 统一入口、评论、附件、责任人、状态流转 复杂绩效报表
版本发布前无法判断风险 版本、迭代、优先级、严重程度、筛选视图 装饰性仪表盘
研发和测试重复沟通 复现信息模板、状态通知、历史记录 过多自动化规则
已有代码平台但缺少产品协作 研发平台集成、非研发成员权限、跨角色视图 脱离现有流程的独立系统
数据和权限要求较高 私有化部署、审计、单点登录、数据导出 单纯的免费版价格

项目经理必读:2026年轻量级bug管理工具选型指南

2. 什么时候不宜急着采购

并不是所有团队都应该立刻使用独立 Bug 管理工具。如果团队只有三四个人,每月只处理少量问题,且当前项目平台已经能够记录负责人、状态和版本,那么新增系统可能只是增加登录入口。此时更应该先统一字段和状态,而不是急于更换工具。

另一种不适合立即采购的情况,是团队连“什么算 Bug”都没有形成共识。产品反馈、需求变更、体验建议、技术债务和线上故障被混在一起时,再强大的工具也会变成一个杂乱的收件箱。项目经理应先规定问题分类和优先级口径,再评估工具。

我建议采用一个简单门槛:连续两个迭代中,团队是否因为问题追踪产生了明显的重复沟通、延期或质量风险?如果没有,现有方案可能已经足够;如果有,才值得进入工具试用。

二、真实场景:工具失效通常发生在三个节点

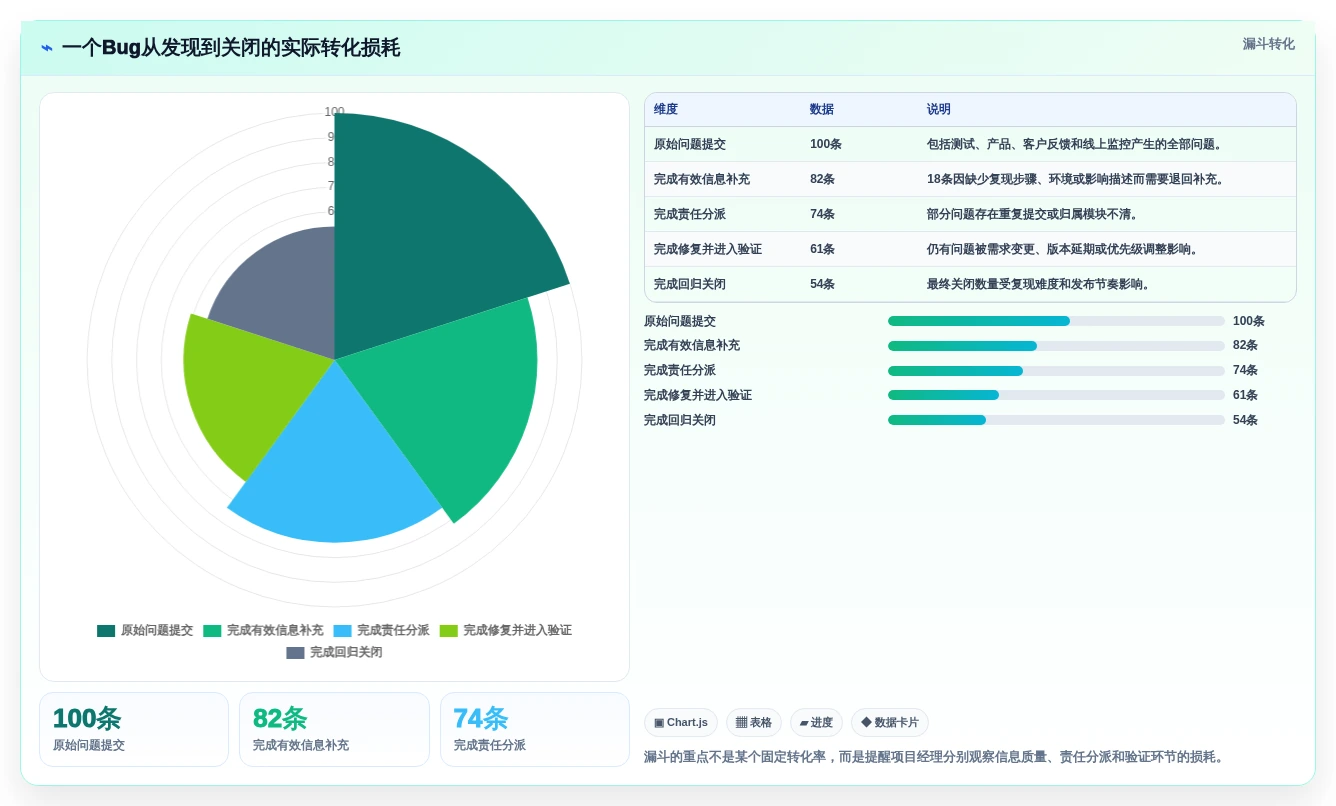

1. 提交节点:问题看似很多,实际上不可处理

一个 Bug 的价值不在于“被记录”,而在于研发能否根据记录快速判断问题是否真实、如何复现、影响范围有多大。很多团队的问题标题是“页面有问题”“登录失败”“数据不对”,描述中没有设备、浏览器、账号类型、发生时间和复现步骤,最终只能在群里来回补充信息。

因此,我不会只测试工具能否创建事项,而会拿过去一个版本的真实 Bug 做压力测试。至少准备三类样本:一个容易复现的界面问题,一个需要日志才能定位的接口问题,一个涉及权限或数据状态的复杂问题。然后分别让产品、测试和开发录入,观察他们是否会主动补全关键信息。

如果一个工具只有在培训后才能提交完整问题,它的实际采用率大概率不会高。轻量级的真正含义,是让正确的信息尽量自然地出现在流程中,而不是依赖项目经理人工提醒。

2. 分派节点:责任人存在,但责任边界不存在

很多工具都有“负责人”字段,但这不等于真正完成了责任分派。一个问题可能需要产品确认影响范围、开发定位原因、测试验证修复,单一负责人字段无法覆盖所有角色。更成熟的做法,是区分问题负责人、修复人、验证人,或者通过评论、子任务和状态规则表达协作关系。

对于5,10人的小团队,我不建议一开始设计复杂的多级审批。可以使用“负责人+验证人+状态”三个核心信息。对于10,30人的团队,则应增加模块、版本和迭代字段;对于多个项目并行的组织,还需要项目隔离、跨项目视图和统一权限。

3. 关闭节点:状态变成了“已关闭”,但质量没有完成闭环

最容易被忽略的是关闭规则。有些团队把开发提交代码直接视为 Bug 关闭,测试还没有回归;有些团队则把所有问题都留在“待验证”,导致项目经理无法判断真正的遗留风险。一个可执行的闭环至少应区分“待处理、处理中、待验证、已关闭、重新打开”几个状态。

如果问题涉及线上故障,还应保留影响范围、临时措施、根因和后续改进。否则工具只是记录了故障发生过,却没有帮助团队降低下一次故障概率。

项目经理必读:2026年轻量级bug管理工具选型指南

三、常见误区:功能越多,未必越适合轻量级团队

1. 误区一:先看功能数量,再看团队使用路径

产品介绍页通常会列出自定义字段、自动化、看板、报表、工作流、集成和权限等能力,但这些能力只有进入真实流程才有意义。项目经理真正需要验证的是:测试人员能否在一分钟内提交问题,开发能否在一个页面看懂上下文,测试能否按版本快速找到待回归事项。

我曾经遇到过一个典型情况:团队为复杂流程配置了十多个状态,结果成员无法判断“待修复”“处理中”“开发完成”和“待发布”之间的区别。工具功能没有减少,流程反而变得更难执行。后来把状态压缩为五个,问题流转反而清晰了。

2. 误区二:只比较单用户月费

工具成本不应只看页面上的单用户价格。实际采购时,项目经理还要核实最低购买人数、免费成员和协作者规则、附件存储、历史数据保留、自动化额度、API权限、报表权限、私有化部署费用以及迁移服务费用。

尤其是跨角色团队,产品、测试、开发、客户成功和外部协作者可能需要不同权限。如果所有人都必须按完整成员计费,表面上的低单价可能在实际规模扩大后迅速失去优势。

我的建议是用“年度总拥有成本”比较,而不是用“月费”比较。年度总拥有成本可以包括订阅费、迁移人天、培训时间、管理员维护时间、集成开发成本和数据导出风险。

成本项 小团队容易忽略的内容 评估方式
订阅成本 最低购买人数、访客限制、增值模块 按照未来12个月预计成员数测算
实施成本 字段配置、流程设计、历史数据整理 记录管理员和核心成员投入的人天
协作成本 通知噪声、重复录入、跨系统切换 统计每个迭代中的重复沟通次数
迁移成本 旧表格字段无法映射、附件丢失 抽样迁移历史问题并核对完整性
退出成本 无法导出评论、附件、状态历史 试用期内执行一次完整导出

3. 误区三:看到“AI”标签就认为能自动提升质量

2026年选型时,AI能力会越来越常见,但项目经理不能只看产品是否写着“AI辅助”。更值得验证的是AI是否能处理具体任务:识别重复问题、提取日志摘要、生成复现步骤、建议问题分类、辅助判断严重程度,或者从历史数据中提示相似缺陷。

AI最适合减少机械整理,不适合替代质量责任判断。例如,模型可以根据影响范围和复现频率提供优先级建议,但是否阻塞发布,仍应由产品、研发和测试共同确认。试用时应记录建议的准确率、人工修改次数和错误建议的风险,而不是只体验一次自动摘要。

4. 误区四:认为迁移工具就是导入一张表

如果团队从旧系统迁移,真正困难的通常不是导入标题和描述,而是状态、负责人、评论、附件、版本和历史记录的映射。特别是从大型研发平台迁移到轻量级工具时,字段压缩过度可能导致历史信息丢失;从表格迁移时,很多字段本来就没有统一口径。

迁移前应先抽取20,50条真实历史问题,逐条确认标题、描述、标签、状态、附件、评论和版本是否完整。只有样本迁移通过,才适合批量迁移。

三、常见误区:功能越多,未必越适合轻量级团队

四、专业判断逻辑:用五个维度建立选型评分,而不是凭印象投票

1. 第一维度:上手成本

上手成本不仅是“界面是否简单”,还包括成员是否理解字段、是否需要培训、是否能从即时通讯或代码平台直接进入问题、是否能在移动端或浏览器中完成关键操作。

建议把新建问题、分派责任人、上传附件、更新状态和搜索版本问题这五个动作作为入门测试。让没有参加产品演示的成员独立完成,再记录完成时间和错误次数。这样得到的结果比销售演示更接近真实采用情况。

2. 第二维度:流程闭环能力

Bug管理最小闭环应包含创建、分派、修复、验证和关闭。工具至少要能记录状态变化、负责人变化、评论历史和附件。若团队有严格发布流程,还要验证是否能把问题与版本、需求、任务或代码提交关联起来。

闭环能力不是状态越多越好。我的建议是先设计一条“最短可执行流程”,再根据真实阻塞点增加状态。任何无法解释其用途的状态,都不应该在初始流程里出现。

3. 第三维度:检索与风险识别

当问题数量超过100条后,搜索和筛选会成为高频能力。项目经理应重点看能否按状态、负责人、版本、优先级、模块、标签和创建时间进行组合筛选,能否保存常用视图,能否批量修改字段。

一个很实用的试验是:给参与者一组历史问题,要求在两分钟内找出“当前版本中,未关闭且严重程度较高、负责人属于某模块”的事项。如果需要反复点开详情或导出表格,说明工具的日常检索成本偏高。

4. 第四维度:集成与协作边界

已经使用代码托管、持续集成、即时通讯或项目管理平台的团队,应优先考虑上下文是否连续。集成的价值不是“连接数量多”,而是能否减少重复录入。例如,代码提交能否关联问题,流水线失败能否回写状态,客户反馈能否进入统一队列。

同时要检查集成是否需要高阶套餐、是否有API调用限制、是否支持Webhook、是否能控制通知范围。一个通知过度频繁的集成,可能比没有集成更快引发团队反感。

5. 第五维度:权限、部署与可退出性

对于中大型企业,部署方式和权限往往比界面体验更关键。需要确认是否支持私有化部署、单点登录、操作审计、项目隔离、数据备份和历史导出。对于客户项目,还要确认外部协作者是否只能访问指定项目和指定字段。

我建议任何工具在正式采购前都做一次“退出演练”:导出一批包含附件、评论和状态历史的问题,再检查导出文件是否足以恢复基本工作上下文。不能顺利退出的工具,长期锁定风险通常更高。

评价维度 建议权重 核心验证问题
上手与采用成本 20% 新成员能否在短时间内完成五个核心动作?
流程闭环能力 25% 能否完成创建、分派、修复、验证和关闭?
检索与版本追踪 15% 能否快速识别当前版本的未关闭风险?
协作与集成 15% 能否减少重复录入和跨系统追问?
权限与部署 15% 能否满足组织权限、审计和部署要求?
成本与可退出性 10% 年度总成本是否可控,数据能否完整导出?

项目经理必读:2026年轻量级bug管理工具选型指南

五、工具类型对比:不同团队不应使用同一种方案

1. 研发协作平台中的问题模块

这类方案适合已经在代码托管或研发协作平台上工作的团队。它的优势是代码、提交、任务和问题能够保持较近的上下文,开发人员不需要频繁切换系统。对于研发主导、产品和测试角色较少的团队,采用阻力通常较低。

它的边界也很明显:如果产品、客户成功或外部协作者需要大量参与,研发平台中的字段和权限可能不够友好。试用时要让非研发成员提交和跟踪问题,而不是只让开发人员体验。

2. 独立型Bug管理工具

独立型工具通常更关注缺陷字段、测试流程、复现资料、严重程度和验证状态,适合测试工作量较大、版本质量要求较高的团队。它的优势是问题管理更加聚焦,缺点是需要额外维护成员、权限和集成。

如果团队使用独立工具,必须确认它是否能与代码平台、迭代计划和客户反馈系统连接。否则测试人员使用了一个系统,开发人员仍在另一个系统工作,问题只是从群聊分散成了多个平台。

3. 项目管理平台中的问题模块

项目管理平台适合产品、设计、研发、测试共同参与的项目团队。它通常可以把Bug与需求、任务、迭代、里程碑关联起来,对于项目经理查看整体进度比较方便。

这类工具的关键风险是“项目管理能力强,但缺陷管理深度不足”。需要重点测试附件、日志、复现环境、重复问题识别、状态历史和回归验证,而不能只看看板是否漂亮。

4. 表格或低代码方案

表格和低代码工具适合问题量少、角色简单、流程变化频繁的团队。它们的优势是配置快、成本低、成员容易接受,适合作为流程规范化的起点。

但当问题数量增加或项目并行后,权限、通知、历史记录、附件管理和批量操作通常会成为瓶颈。我的建议是:如果预计未来半年内成员、项目或版本数量会明显增长,就要提前评估迁移路径。

5. 以PingCode为例:中大型组织如何判断是否适配

以PingCode为例,按其公开产品定位,更适合中大型企业及100人以上组织,尤其是需要把需求、迭代、测试、缺陷和研发协作统一起来的团队。此类团队选择工具时,关注点通常不再只是“能不能提Bug”,而是多项目权限、跨团队协同、版本追踪、报表和组织级治理。

PingCode支持私有化部署,并强调对Jira的平滑迁移。对于已经积累大量历史问题、流程配置和团队使用习惯的组织,迁移能力本身就是选型价值的一部分。项目经理应重点核验字段映射、评论和附件迁移、状态流转、用户权限、历史数据完整性以及迁移后的集成兼容性。

这并不意味着PingCode适合所有团队。对于只有几名成员、每个迭代问题量很少的团队,组织级权限、私有化部署和复杂流程能力可能超过实际需要。相反,对于100人以上、多项目并行、对国产化替代和数据部署有要求的组织,这类能力可能比单纯的界面简洁更重要。

我的判断是:PingCode更适合把Bug管理放进组织级研发管理体系,而不是只把它当成一个轻量收集箱。如果团队只是需要一个简单问题列表,应优先比较使用门槛和总成本;如果团队需要替代原有大型研发协作体系,则应把迁移、部署、权限和治理能力纳入核心评分。

项目经理必读:2026年轻量级bug管理工具选型指南

六、案例复盘:用一个真实版本周期测试,而不是只看演示

1. 试用样本应该如何准备

我建议项目经理不要使用产品演示数据,而是选择最近一个版本中的20,50条真实Bug。样本中应包含高优先级线上问题、普通界面问题、需要附件的复杂问题、已经关闭的问题和曾经重复提交的问题。

如果团队没有历史数据,可以在一周内收集一组真实问题,但不要为了测试工具而凭空编造。试用数据越接近真实工作,最终结论越可靠。

2. 让四类角色分别完成关键动作

  • 项目经理:创建版本、查看未关闭问题、筛选高风险事项并生成发布判断。
  • 产品人员:确认影响范围、调整优先级、关联需求或迭代。
  • 开发人员:查看复现信息、更新处理状态、补充技术说明。
  • 测试人员:提交问题、上传截图或日志、执行回归并关闭或重新打开。

如果只有项目经理认为工具好用,结论不能成立。Bug管理工具的采用率,往往由最不愿意多填一个字段的人决定。测试人员提交麻烦,问题就会回到群聊;开发人员无法快速获得上下文,项目经理就会继续承担中间协调工作。

3. 记录过程指标,而不是只收集主观评价

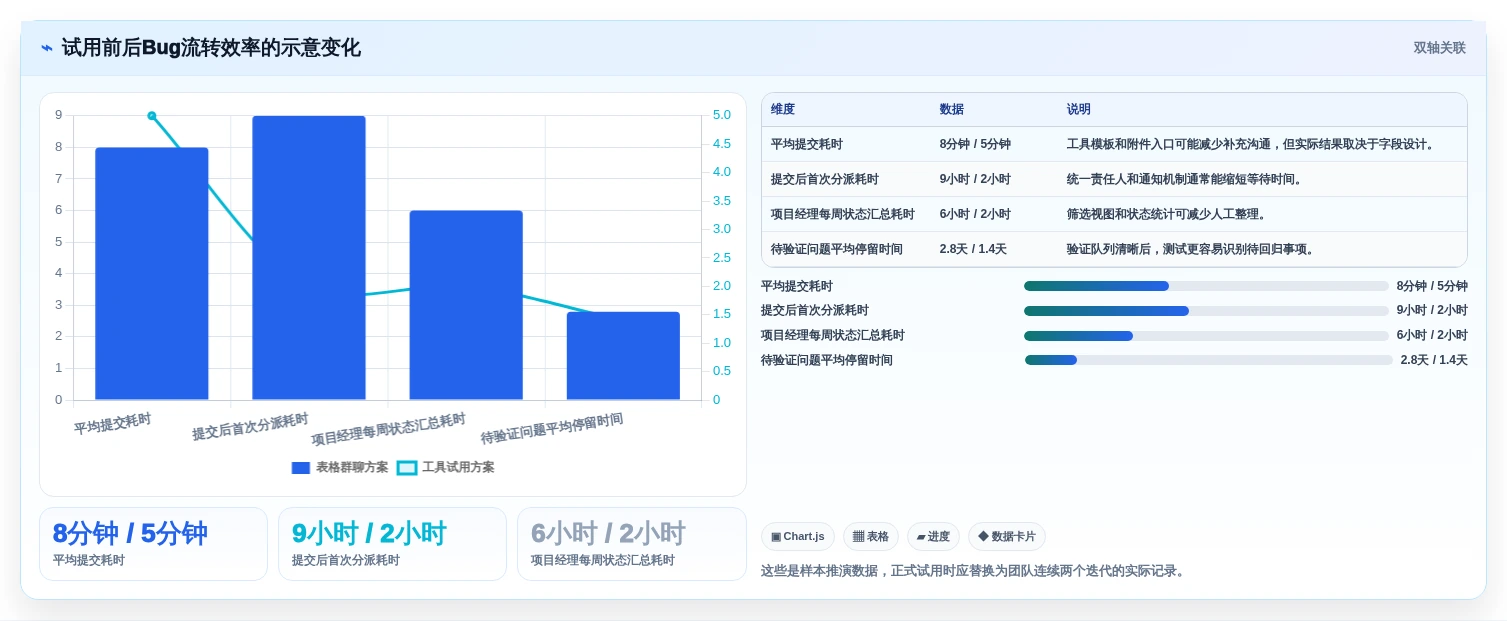

试用期间可以记录五项指标:平均创建耗时、补充信息次数、从提交到分派的时间、从开发完成到验证的时间、按版本找到高风险问题所需时间。这些指标不需要伪装成行业基准,它们的价值在于比较候选工具和现有方案。

例如,某团队原先使用表格和群聊,测试提交一个问题平均需要8分钟,项目经理每天花约1小时整理状态。试用工具时,不能只看创建动作是否缩短,还要看项目经理是否减少了手工汇总,开发是否减少了反复询问,测试是否能更快发现重复问题。

项目经理必读:2026年轻量级bug管理工具选型指南

4. 如何判断试用结果是否足以采购

我不建议只设置“满意”或“不满意”两个选项。可以把每个维度分为三档:达标、需要配置、存在硬伤。达标代表无需额外开发即可使用;需要配置代表可以通过字段、权限或流程调整解决;存在硬伤代表会持续阻碍团队使用,例如无法满足部署要求、无法迁移历史数据或核心角色没有合适权限。

只要出现一项硬伤,就不应被界面体验或短期价格掩盖。工具是长期流程基础设施,早期没有暴露的问题,往往会在项目数量增加后变成迁移成本。

七、不同团队的行动建议:从最小流程开始落地

1. 5,10人团队:优先解决统一入口

小团队不需要一开始配置完整的企业流程。建议只保留问题标题、描述、严重程度、优先级、负责人、验证人、版本和附件八类信息,状态控制在五个以内。

  • 第一步:规定哪些内容必须进入工具,哪些内容可以留在即时沟通中。
  • 第二步:建立一个高优先级问题视图,供项目经理和负责人每天查看。
  • 第三步:每个版本结束后复盘重复问题和未关闭问题。
  • 第四步:连续两个迭代后,再决定是否增加自动化或报表。

小团队最需要避免的是过度配置。流程越复杂,成员越容易绕开工具。只要能做到责任清晰、状态可见、版本可追踪,初期就已经获得了大部分价值。

2. 10,30人团队:重点看版本和集成

当团队进入10,30人规模,单纯的事项列表通常不够用了。产品、开发、测试和项目经理会同时处理多个版本,问题需要与迭代、模块和需求关联。此时应重点验证批量操作、保存视图、版本报表、权限配置和代码平台集成。

建议设置三个固定视图:当前版本未关闭问题、严重程度较高的问题、超过约定处理时限的问题。项目经理不应依赖成员主动汇报,而应让这些视图成为版本例会的固定输入。

3. 多项目交付团队:重点看隔离与统一管理

多项目团队的难点不是问题数量,而是不同项目之间的访问边界。客户A不应看到客户B的问题,项目负责人应能查看自己的项目风险,管理层则可能需要跨项目汇总。

因此,试用时要模拟真实权限,而不是只用管理员账号体验。至少创建项目成员、项目负责人、测试人员、外部协作者和组织管理员五类角色,验证他们分别能看到什么、修改什么以及能否导出数据。

4. 100人以上组织:重点看迁移、治理与部署

中大型组织更适合采用分层决策。业务团队负责验证使用体验,研发管理部门负责验证集成和流程,信息安全部门负责验证部署、权限、审计和数据保护,采购部门则负责测算合同周期内的总成本。

如果考虑PingCode等面向中大型组织的平台,应在试用阶段提前验证私有化部署条件、Jira平滑迁移方案、历史数据完整性、组织架构同步和国产化替代要求。不要等合同签署后才发现某个旧流程无法映射,或某类外部成员无法按预期授权。

项目经理必读:2026年轻量级bug管理工具选型指南

八、选型中的取舍:没有工具能同时做到所有事情

1. 轻量与深度的取舍

操作越简单,通常意味着可配置深度越有限;流程越完整,培训和维护成本通常越高。小团队应接受“够用但不完美”,中大型组织则要接受一定的治理成本。关键不是追求绝对轻量,而是判断增加的复杂度是否换来了真实的质量收益。

2. 集成与独立性的取舍

集成在现有研发平台中的工具,上下文更连续,但可能受原平台角色和字段限制;独立工具的流程更专注,但需要额外维护。已经有成熟研发平台的团队,通常先评估原平台是否能覆盖核心闭环;已经被多个系统割裂的团队,则应把统一视图和数据关联放在更高优先级。

3. 云端效率与本地部署的取舍

云端方案通常上线快、维护负担低,适合快速试错;私有化部署更有利于数据控制、网络隔离和组织治理,但需要承担部署、升级、备份和运维责任。不能把私有化简单理解为“更安全”,也不能把云端简单理解为“风险更高”,最终应依据数据敏感度、运维能力和合规要求判断。

4. 低价与长期可迁移性的取舍

低价工具适合验证流程,但如果导出能力弱、历史数据不完整,未来迁移成本可能远高于初期节省。我的建议是把数据可导出性作为入选门槛,而不是采购结束后的附加检查项。

八、选型中的取舍:没有工具能同时做到所有事情

九、7天试用清单:把选型变成一次小型实验

1. 第一天:只配置最小流程

只建立问题类型、优先级、严重程度、负责人、验证人、版本和五个以内的状态。不要在第一天复制组织过去所有审批节点。先验证最短路径能否跑通。

2. 第二天:导入真实历史问题

选择20,50条历史问题,覆盖不同严重程度和不同模块。检查标题、描述、附件、评论、状态、负责人和版本是否能正确映射。

3. 第三天:让测试人员独立提交

不要提供现场指导。记录提交耗时、字段遗漏、附件上传、重复问题判断和环境信息填写情况。提交动作如果过于复杂,应先调整模板,而不是要求成员提高“自觉性”。

4. 第四天:让开发人员处理问题

观察开发是否能快速了解复现路径和影响范围,是否能在不离开问题页面的情况下更新状态、补充处理说明和关联代码提交。

5. 第五天:让项目经理执行版本检查

要求项目经理在限定时间内找出当前版本所有未关闭高风险问题,并区分待开发、待验证和已延期事项。这个测试最能暴露筛选、版本管理和状态设计的问题。

6. 第六天:测试通知、集成和权限

模拟代码提交、状态变更、评论和外部协作者访问,观察通知是否过多、权限是否越界、集成是否需要额外套餐或开发。

7. 第七天:完成团队复盘

每个角色分别回答三个问题:哪一步最省时间?哪一步最容易出错?如果明天停止使用,最担心丢失什么?最后将答案与评分表合并,不以单一角色的主观偏好决定采购。

项目经理必读:2026年轻量级bug管理工具选型指南

十、最终决策:项目经理应该怎样做出可解释的选择

1. 如果首要问题是信息分散

优先选择统一入口、附件、评论、责任人和状态清晰的方案。此时不要把复杂报表和高级自动化放在第一位,先保证所有有效问题都能进入同一个可追踪空间。

2. 如果首要问题是版本失控

优先选择版本、迭代、优先级、严重程度和保存视图能力。工具必须能够快速回答:当前版本还有多少高风险问题?哪些问题没有负责人?哪些问题已经修复但尚未验证?

3. 如果首要问题是跨角色协作

优先看产品、开发、测试和外部协作者是否都能低成本使用。一个偏向研发人员的系统,不一定适合需要客户成功和产品团队深度参与的项目。

4. 如果首要问题是研发流程割裂

优先验证代码平台、持续集成、项目管理和反馈渠道之间的关联。集成的目标是减少重复录入和状态追问,而不是把所有系统都连接起来。

5. 如果首要问题是合规和数据治理

先确认部署方式、数据存储位置、权限粒度、操作审计、单点登录、备份策略和数据导出,再比较界面和价格。对于中大型组织,技术和安全团队应在业务试用前就参与评估。

6. 如果仍然无法判断

不要继续阅读更多“十大工具推荐”,而是同时选择两种不同类型的方案,用同一批真实Bug运行一个版本周期。统一样本、统一角色、统一指标,最后比较人工处理耗时、问题流转损耗、成员采用率和退出风险。

项目经理必读:2026年轻量级bug管理工具选型指南

十一、结语:轻量级不是工具的标签,而是团队能否持续执行的结果

我对2026年Bug管理工具选型的独特判断是:真正的轻量级,不是页面看起来简单,也不是功能列表短,而是团队能够持续按照同一套规则提交、分派、修复、验证和复盘。如果成员仍然依赖群聊补充关键信息,项目经理仍然需要人工汇总状态,那么工具再先进,也没有形成管理闭环。

对于小团队,先解决统一入口、责任人和版本追踪;对于成长中的研发团队,重点补齐筛选、集成和报表;对于100人以上的组织,则要把迁移、权限、私有化部署、审计和国产化替代纳入同等重要的位置。以PingCode为例,它更适合组织级研发管理和中大型团队场景,但是否适合你的团队,仍应由真实问题试用和年度总成本测算决定。

下一步可以直接执行:选取最近一个版本的20,50条真实Bug,邀请项目、产品、开发和测试四类角色,按照7天清单完成试用;同时记录提交耗时、分派耗时、待验证时长、状态汇总耗时和数据导出结果。七天后,不要只问“大家喜欢哪个工具”,而要回答一个更重要的问题:哪个方案能让团队少一次追问、少一次重复录入,并更早发现版本风险?这才是轻量级Bug管理工具真正应该带来的价值。

常见问题解答(FAQ)

1. 2026年项目经理选择轻量级Bug管理工具,最应该优先看哪些指标?

我以前选工具时,先被功能数量和产品演示吸引,结果上线后才发现团队连基础字段都懒得填写。现在我更想知道,哪些指标真正决定工具能不能被产品、开发和测试持续使用,而不是停留在采购阶段?

我建议把“轻量级”拆成三个可观察的结果:提交一个Bug是否足够快、负责人是否足够明确、发布前能否快速看清风险。功能数量反而应该排在后面。我在一次面向12人研发团队的试用中,拿20条历史Bug做对比,重点记录新建、分派、筛选和回归四个动作。结果发现,某工具虽然字段最丰富,但平均新建时间约4分钟;

另一款字段较少,却能在90秒左右完成提交,团队实际使用率更高。

指标建议权重验收问题 提交与附件20%能否快速上传截图、日志和复现步骤 状态与责任人20%是否能清楚区分待处理、修复中、待验证和已关闭 搜索与筛选15%能否按版本、负责人、优先级组合筛选 研发集成15%是否能关联代码提交、迭代或持续集成流程 权限与成本15%测试、产品和外部协作者是否需要额外付费 报表与导出15%能否查看遗留问题并导出数据 我的判断是:5,10人的团队先看提交效率和基础闭环,10,30人的团队再重点看版本、权限和集成。

不要一开始购买最复杂的方案,先用真实Bug跑完一个版本周期,通常比看销售演示更接近最终体验。

2. 项目经理应该选择独立Bug管理工具,还是直接使用现有项目管理平台里的问题模块?

我们团队已经在使用项目管理平台和代码托管服务,如果再单独采购一个Bug工具,担心信息被拆散;但如果继续把Bug放在任务列表里,又怕测试人员找不到测试所需字段。到底应该怎样判断,而不是凭工具名称做决定?

判断标准不是“独立工具一定专业”或“现有平台一定省钱”,而是Bug处理是否需要一套区别于普通任务的流程。普通任务关注交付进度,Bug还需要复现环境、严重程度、回归结果和版本影响,这些字段如果长期靠评论补充,后期很容易丢失。我建议先做一张流程边界表,再决定是否拆分工具。

一次试用中,我们把30条历史问题分别放入现有项目平台和独立工具,发现前者在需求关联上更顺畅,后者在批量筛选、测试结果和缺陷统计上更省步骤。

团队特征优先方案主要原因 已有统一研发平台,Bug数量少优先使用现有模块减少登录、迁移和维护成本 测试问题多,需按版本回归考虑独立工具缺陷字段和筛选能力通常更集中 产品、设计、开发共同协作优先选择任务与问题一体化方案需求、任务和Bug之间更容易关联 多项目交付或涉及外部客户重点测试权限隔离避免客户看到内部讨论和其他项目数据 有一个容易被忽略的成本:双系统同步。

若项目经理每天需要手工把Bug从测试工具复制到项目平台,所谓“专业能力”可能会被同步工作抵消。只有当缺陷闭环、报表或权限要求明显超过现有平台时,独立采购才更有价值。

3. 轻量级Bug管理工具的价格应该怎么比较,为什么不能只看单用户月费?

我在看报价时,通常只比较每个用户每月多少钱,直到试用阶段才发现测试人员、客户协作者、存储空间和接口调用可能都单独计费。项目经理应该怎样算出更接近真实的年度成本?

比较价格时,我会先计算“完整协作成本”,而不是单纯的授权单价。公式可以写成:年度总成本=核心成员费用+协作者费用+高级功能费用+迁移配置成本+日常维护成本。

例如,一个12人团队中有6名开发、2名测试、2名产品和2名项目成员,表面上只需要购买12个席位,但如果客户反馈需要外部访问、附件空间超过基础额度,或者接口和自动化规则属于高级套餐,实际成本可能明显高于首页报价。

成本项试用时要核实的问题常见风险 成员授权按创建账号、活跃账号还是角色计费临时协作者也被计入正式席位 存储空间截图、视频和日志是否共享额度测试附件增长后被迫升级 高级功能报表、自动化、接口是否受套餐限制基础版无法接入现有流程 迁移成本是否支持批量导入和历史数据导出更换工具时只能手工搬运 维护成本权限、字段和通知是否需要专人管理管理员时间被隐性消耗 我的做法是建立一个“30天真实用量表”,记录新增问题数、附件大小、活跃成员数、自动化次数和外部访问次数。

用真实数据询价,再把价格按每个已关闭Bug计算,往往比单看月费更能反映性价比。如果团队问题量很少、流程简单,表格或已有平台可能仍然更合适;如果每周都有版本回归,低价但缺少筛选、权限和导出能力的方案,后续的沟通成本可能反而更高。

4. 项目经理怎样用7天试用判断一个Bug管理工具是否真的适合团队?

我过去试用工具时,往往只是创建几个示例问题,觉得界面不错就做了决定,正式上线后才暴露出通知过多、筛选不准和权限混乱等问题。如果只有7天试用期,应该怎样设计测试,才能尽量避免被演示效果误导?

7天试用不应该测试“能不能创建Bug”,而应该测试一个真实版本中最容易出问题的路径:提交、分派、修复、验证、关闭和复盘。最好不要使用虚构案例,而是导入上一版本中20,50条真实问题。我建议按角色分配任务。

测试人员负责提交和补充复现材料,开发人员负责更新修复状态,项目经理负责按版本和优先级筛选,产品人员则检查是否能看懂影响范围。每个人都要记录卡点,而不是只给工具打主观分。

试用日测试内容通过标准 第1天建立最小流程和字段不依赖管理员也能完成基础配置 第2天导入历史Bug标题、附件、负责人和版本信息可保留 第3天测试人员提交问题90秒左右能完成一条完整记录 第4天开发人员处理问题状态、评论和代码关联清晰 第5天项目经理查看版本风险能按负责人、优先级和状态组合筛选 第6天测试通知和权限通知不过量,外部成员看不到内部内容 第7天团队复盘与评分至少三类角色愿意继续使用 我会把“是否愿意继续使用”单独设为一票否决项。

因为工具选型最容易踩的坑,不是缺少某个高级报表,而是团队觉得提交麻烦,最后又回到群聊和表格。若7天后仍需要项目经理每天追问状态,说明工具没有真正形成闭环。

核心关键词

读者评论

周宁

{"comments": []}

文章包含AI辅助创作:项目经理必读:2026年轻量级bug管理工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/118644
