很多团队的产品立项表格并不是“不会设计”,而是设计完成后没有人持续使用:产品经理填了十几列,评审会上仍然要重新解释背景;研发负责人看不到依赖和投入;管理层拿到的只是一个静态文档,无法判断项目是否值得现在投入。我的核心判断是:产品立项工具的价值,不在于能不能把字段做得很全,而在于能否把“提出想法,评审决策,资源投入,项目执行,结果复盘”连成一条可追踪链路。

因此,2026年选择产品立项表格或管理工具时,不应该先问“哪款工具功能最多”,而应该先问三个问题:团队每天需要协作多少次?立项之后是否要进入研发交付?管理层是否需要看到跨项目的资源、优先级和风险?这三个问题的答案,基本决定了你应该继续使用表格、升级到在线协作工具,还是采用更完整的产品管理平台

一、先讲结论:产品立项工具要按“管理复杂度”选择

1. 小团队优先解决记录问题,不要过度采购

如果团队只有1,5名产品或项目成员,每月新增立项不超过10个,项目之间也没有复杂的资源冲突,那么普通电子表格、在线文档或轻量数据库通常已经够用。此时最重要的不是增加审批节点,而是建立统一模板,让每个项目至少回答清楚目标用户、问题、价值、范围、负责人、周期和风险。

很多小团队一开始就购买功能复杂的平台,结果是管理员花两周配置流程,成员花半小时填写一份表格,最后大家又回到聊天工具里讨论。对于低复杂度团队,工具的最佳状态应该是“打开就会填、填完就能评审”,而不是让所有人先学习一套系统术语。

2. 多人协作团队要优先解决版本和责任问题

当产品、研发、设计、测试、销售和管理层共同参与立项时,表格的主要矛盾会从“信息有没有记录”变成“谁改过、谁负责、当前版本是什么”。这时,在线协作表格或具备权限、评论、变更记录的项目管理工具更合适。

我在做工具评估时,会特别关注一个容易被忽略的指标:评审前还需要人工整理多少次信息。如果每次评审都要从多个群聊、多个文档和多个表格中重新拼出一版材料,说明现有工具并没有真正降低管理成本。

3. 中大型组织要把立项表格当作治理入口

对于100人以上组织,产品立项通常不只是产品部门的内部记录,还会涉及预算、研发资源、合规审查、数据安全、客户承诺和产品路线图。此时,工具要能够支持多角色权限、审批留痕、项目关联、数据统计、系统集成以及后续交付管理。

以PingCode为例,它更适合中大型企业和100人以上组织使用。对于需要私有化部署、希望从Jira平滑迁移,或正在评估国产替代方案的团队,应该重点验证其部署方式、权限模型、数据迁移完整性以及与现有研发流程的衔接能力,而不是只看产品演示中的页面数量。

这里需要强调,任何平台都不应该仅凭“支持私有化部署”或“支持迁移”就直接采购。真正影响项目成败的,是迁移后历史需求、字段、附件、状态、权限和关联关系能否继续使用。

选对工具事半功倍:2026年产品立项表格选型指南

二、为什么很多产品立项表格“填完就失效”

1. 把信息收集误认为立项决策

不少模板包含项目名称、需求来源、用户画像、功能描述、预计工期、负责人等字段,看起来很完整,但这些字段只是事实记录,不等于决策依据。真正需要比较的是:这个项目解决的问题是否重要,收益是否足以覆盖投入,当前是否具备实施条件,以及不做它会产生什么损失。

一张表如果只有“预计收益”而没有收益口径,只有“预计周期”而没有估算依据,只有“优先级”而没有排序规则,最终就会变成填写游戏。项目负责人把所有项目都标成高优先级,管理层仍然无法做取舍。

2. 字段过多,造成虚假严谨

字段数量越多,不代表立项质量越高。字段过多会带来三个问题:填写成本上升、不同成员理解不一致、后续维护意愿下降。尤其是“战略价值”“用户价值”“技术风险”这类抽象字段,如果没有评分口径或示例,填写结果很容易变成形容词堆砌。

我的做法是先建立“最小可用字段集”,让团队用真实项目跑一轮,再根据评审中反复追问的问题补字段。一个字段只有在它能改变决策、影响资源安排或降低后续风险时,才值得长期保留。

3. 立项通过后,信息没有流入执行环节

立项表格最常见的断点,是“评审通过”之后。项目进入研发阶段,团队重新创建需求、任务、迭代和排期;原本写在立项表中的目标、范围和验收标准没有被带过去。几周之后,执行团队只记得“要做一个功能”,却忘了当初为什么做,以及哪些内容明确不在范围内。

如果立项信息不能转化为项目、里程碑、负责人和风险项,表格就只是档案,不是管理工具。选择工具时,应该把“立项到执行的转换成本”单独列出来评估。

选对工具事半功倍:2026年产品立项表格选型指南

三、一份真正有用的产品立项表格应该记录什么

1. 用六组字段替代“想到什么填什么”

我建议把立项字段分成六组,每组都对应一个具体决策问题。这样既能避免字段堆积,也便于后续把表格映射到项目管理工具或产品管理平台。

字段组 需要回答的问题 建议字段 常见缺陷
基础信息 这是谁负责、属于哪条业务线 项目名称、产品线、负责人、提出部门、计划开始时间 负责人写成部门,导致无人真正负责
问题定义 到底要解决谁的什么问题 目标用户、使用场景、当前痛点、问题证据 直接描述功能,没有说明问题
价值判断 为什么现在值得做 用户价值、业务价值、战略关联、机会成本 只写“提升体验”“促进增长”等空泛表述
范围边界 这次做什么,不做什么 目标、非目标、核心交付物、验收条件 范围没有边界,后续不断加需求
投入风险 需要付出什么,可能失败在哪里 人力、周期、外部依赖、技术风险、合规风险 只填理想工期,没有风险缓冲
决策结果 最终决定是什么,下一步做什么 评审结论、优先级、资源结论、待验证事项、下次复审时间 会议通过后没有明确动作和截止时间

2. 用“证据字段”替代“观点字段”

“市场很大”“客户很需要”“竞争对手已经有了”都属于观点,不是证据。更有用的写法是:过去30天有多少客户提出同类问题?该问题影响了多少订单或续费?有多少用户在关键路径中退出?销售或客服是否记录了具体案例?

如果现阶段没有足够数据,也不要强行填写一个漂亮数字。可以把字段命名为“当前证据”和“待验证假设”,并要求项目负责人写出验证方式、样本数量和完成时间。承认不确定性,比用未经验证的数字制造确定感更专业。

3. 明确“非目标”,减少范围膨胀

产品立项表格通常强调要做什么,却很少记录不做什么。实际上,“非目标”是控制项目范围最有效的字段之一。例如,本次只验证企业客户的权限配置,不包含个人用户端改版;只支持网页端,不承诺移动端同步上线;只解决数据查询,不重构底层数据模型。

我建议在评审会上逐条确认非目标,并将它们带入执行计划。项目后续如果有人提出新增内容,就可以明确判断这是必要变更,还是已经被排除的范围。

4. 让评审结论成为可执行记录

“原则同意”“尽快推进”“研发评估后再说”都不是合格的评审结论。结论至少应包含四项内容:是否进入项目池、当前优先级、需要补充的验证、下一位责任人和截止时间。

如果工具支持结构化字段,可以将评审结论设计为“通过、条件通过、暂缓、驳回、待验证”五种状态,并要求每种状态填写不同的后续动作。这样,管理者可以直接筛选出所有“条件通过但尚未补充材料”的项目,而不必翻会议纪要。

选对工具事半功倍:2026年产品立项表格选型指南

四、2026年工具选型的专业判断逻辑

1. 先判断协作复杂度,再看功能数量

我通常用三个问题判断团队是否需要升级工具。第一,是否有超过三个部门共同维护一条立项记录?第二,是否需要同时管理二十个以上处于不同阶段的项目?第三,是否经常出现资源冲突、需求重复或项目优先级争议?如果三个问题中有两个以上回答“是”,仅靠本地表格往往会越来越吃力。

协作复杂度不仅取决于人数,还取决于角色数量、审批层级、项目依赖和数据敏感程度。一个只有20人的金融产品团队,可能比100人的单一研发团队更需要权限、审计和审批能力。

2. 用七项维度建立评分矩阵

工具选型不建议靠演示印象。可以先设置权重,再让候选工具在统一场景下评分。下面这套权重适合需要同时管理产品立项和研发交付的团队;如果团队只是记录需求,可以降低执行衔接和权限治理的权重。

评估维度 建议权重 必须验证的内容
立项模板与字段灵活性 20% 字段类型、关联记录、视图、批量编辑、模板复用
多人协作与权限 20% 角色权限、评论、通知、操作记录、外部协作者权限
立项到执行的衔接 20% 项目创建、任务拆解、里程碑、负责人、状态同步
管理视图与数据分析 15% 优先级分布、资源投入、延期风险、项目组合视图
集成与自动化 10% 企业协作平台、代码平台、测试工具、消息提醒和接口能力
采购与使用成本 10% 授权方式、部署成本、实施服务、培训和迁移费用
迁移与学习成本 5% 历史数据迁移、用户上手、管理员配置和退出机制

评分时要避免“所有候选工具都打4分”。我的建议是每项必须写出扣分原因,并用一个真实项目进行试用。一个工具在演示环境中看起来很完整,但如果真实团队需要管理员每天手工维护状态,就应该在使用成本和维护成本上扣分。

3. 2026年重点看AI的“嵌入位置”,而不是宣传词

AI可以帮助整理需求、提取重复问题、生成摘要、补全字段、识别风险和辅助分类,但它不能替代业务负责人做价值判断。选型时要看AI是否嵌入真实流程,而不是只看页面上有没有一个问答入口。

我会重点验证四个场景:能否把非结构化反馈转成可编辑的立项草稿;能否根据历史项目提示重复需求;能否从评审记录中提取待办事项;能否解释优先级建议使用了哪些数据。如果AI只会生成一段看似专业的文字,却无法回溯依据,实际管理价值会比较有限。

4. 把数据治理和退出成本提前算清楚

产品立项数据会积累为组织的决策资产。项目名称、优先级、评审结论、风险和复盘结果,未来都可能用于路线图规划、资源分析和管理审计。因此,工具需要明确数据归属、导出方式、权限范围、备份策略和删除机制。

对中大型企业而言,私有化部署、单点登录、审计日志、数据隔离和国产化适配可能比某个炫目的看板功能更重要。采购前应要求供应商明确说明数据如何存储、谁能访问、历史记录能否导出,以及合同终止后如何完成数据交接。

选对工具事半功倍:2026年产品立项表格选型指南

五、四类工具怎么选:不要把“表格”和“平台”当成同一种东西

1. Excel或本地表格:适合快速启动,不适合长期治理

本地表格的优势非常明确:成本低、使用门槛低、格式自由、离线可用,适合早期团队验证立项字段和评审流程。如果团队还没有稳定的立项方法,先用表格跑两三个项目,反而比马上配置复杂系统更高效。

它的边界也同样明显:多人同时修改容易产生版本分叉;权限粒度通常不够;评论和审批记录难以形成完整链路;立项通过后,信息很难自动进入项目执行。尤其当一个文件中积累了数百条记录,筛选、关联和统计都会变得笨重。

2. 在线协作表格:适合字段灵活、多人维护的团队

在线协作表格比本地文件更适合多人共同维护,通常能提供实时编辑、评论、权限、视图和通知能力。它适用于希望保留表格灵活性,同时减少版本冲突的团队。

但在线协作表格不一定天然适合复杂项目管理。团队仍然需要自己设计审批规则、状态流转、项目关联和复盘机制。若项目之间存在大量依赖、迭代、测试和发布动作,后期可能还要通过集成或二次配置补齐执行能力。

3. 某项目管理工具:适合立项后立即进入交付

如果团队的重点是把立项结果快速转化为任务、迭代、负责人和截止时间,某项目管理工具通常比单纯表格更合适。这类工具的优势是执行过程清晰,项目状态、任务进度和延期情况比较容易被持续追踪。

它的短板在于,产品立项前的市场分析、机会池管理、需求价值比较可能不够细致。若团队把所有需求都直接变成任务,容易出现“任务很多、方向不清”的问题。因此,最好先设计产品机会和立项层,再连接到执行层,而不是让任务列表替代立项判断。

4. 某项目管理平台:适合多产品线和中大型组织

某项目管理平台通常会覆盖需求池、产品路线图、项目组合、研发协作、测试管理、发布管理和数据看板等环节。它适合项目数量多、参与角色多、流程治理要求高的组织,尤其是需要统一管理产品和研发数据的企业。

PingCode属于更适合中大型企业及100人以上组织评估的产品管理与研发协作平台。对于正在进行国产化替代、要求私有化部署,或希望从Jira平滑迁移的团队,可以将它纳入候选范围。但评估时要把迁移演练作为硬门槛:至少抽取一批历史项目,验证字段映射、附件、评论、状态、权限、报表和关联关系是否完整。

工具类型 最适合的场景 主要优势 需要警惕的问题
本地表格 小团队、低频立项、流程探索期 启动快、成本低、修改自由 版本冲突、权限不足、难以追踪执行
在线协作表格 多人维护、字段灵活、需要实时同步 协作方便、视图灵活、上手较快 复杂审批和项目依赖可能需要额外配置
某项目管理工具 立项后快速进入研发交付 任务、排期、负责人和进度清晰 容易重执行、轻价值判断
某项目管理平台 多产品线、中大型组织、流程治理 覆盖项目组合、研发协作和管理分析 实施、迁移、培训和治理成本更高

选对工具事半功倍:2026年产品立项表格选型指南

六、以中大型企业迁移场景为例:如何验证平台是否真的适合

1. 先建立“迁移成功”的可量化标准

很多企业在迁移项目管理工具时,只验证新平台能否创建项目,却没有验证历史数据能否继续支持工作。更合理的做法是先定义迁移成功标准,例如:历史需求迁移完整率达到98%以上;关键字段映射正确率达到100%;附件和评论可追溯;原有用户权限无越权;项目链接和报表不出现大规模失效。

这些数字应由企业依据数据敏感程度和项目规模设定。对于研发审计要求高的组织,关键字段和权限的容错率可以是零;对于一般内部项目,部分低价值历史记录可以只做归档,不必全部迁移。

2. 用三类真实项目做试点

我不建议只拿一个“最漂亮”的项目做演示。试点至少要覆盖三种情况:一个结构简单的新项目,一个包含多轮迭代和大量任务的存量项目,一个涉及多个部门和权限边界的复杂项目。

新项目可以验证建模效率,存量项目可以验证迁移能力,复杂项目可以验证权限、审批和跨团队协作。三类项目都通过,才说明平台具备较好的落地可能;只通过新项目,不足以证明迁移风险可控。

3. 把Jira平滑迁移拆成数据、流程和人员三件事

从Jira迁移到其他平台时,最容易被低估的是流程差异。数据迁移只是第一步,还要重新确认工作流状态、字段含义、权限组、迭代节奏、报表口径和自动化规则。原系统中一些依赖插件实现的能力,在新系统中可能需要重新设计。

因此,所谓“平滑迁移”不应只理解为导入数据,而应包括三层验证:历史数据不丢失,现行流程不中断,团队成员能够在最短时间内恢复日常工作。对中大型企业而言,迁移窗口、回滚方案和双系统并行周期也应该写进项目计划。

4. 观察真实用户是否愿意持续更新

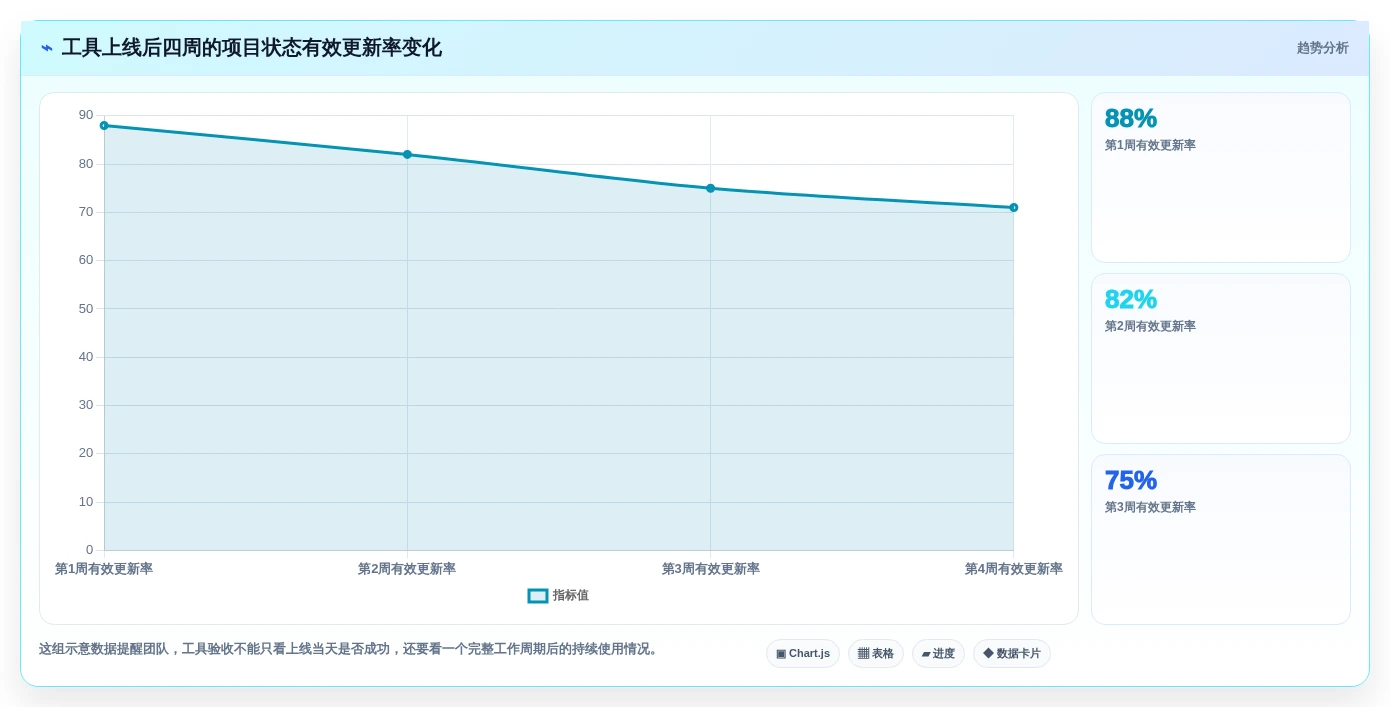

工具上线后的第一周,通常会出现较高使用率,因为大家还处于培训和关注期。真正有价值的观察窗口是4,8周之后:立项记录是否仍然有人维护,状态是否及时更新,评审结论是否进入系统,项目负责人是否继续使用看板和提醒。

我会把“有效更新率”作为重要指标:在统计周期内,处于进行中的项目中,按规定时间更新状态的项目数量,占全部应更新项目数量的比例。如果这个比例长期低于70%,继续增加功能通常没有意义,应该先检查流程是否过重、字段是否难懂、责任人是否明确。

选对工具事半功倍:2026年产品立项表格选型指南

七、一个可执行的立项工具落地流程

1. 第一步:复盘过去十个项目

不要从空白表格开始设计。先选取过去半年内的十个项目,最好同时包含成功、延期、取消和返工项目。对照项目结果,检查当时是否记录了目标、资源、依赖、风险、决策依据和验收条件。

如果一个字段在过去十个项目中从未影响过决策,就没有必要因为“看起来专业”而保留。相反,如果评审中反复追问某个问题,就应该把它结构化成固定字段。

2. 第二步:建立最小可用模板

第一版模板建议控制在15,20个核心字段以内,分为必填字段和条件字段。必填字段用于所有项目,条件字段只在涉及数据、合规、外部客户或高额投入时启用。

一个可直接采用的最小字段集如下:

  • 项目名称、产品线、提出部门、项目负责人。
  • 目标用户、核心问题、问题证据。
  • 项目目标、非目标、核心交付物。
  • 预期价值、投入人力、预计周期。
  • 外部依赖、主要风险、待验证假设。
  • 优先级建议、评审结论、下一步动作和截止时间。

3. 第三步:用一个真实项目完成试点

试点不要选择最简单的项目,也不要选择正在失控的重大项目。比较合适的是一个有明确负责人、涉及两个以上部门、周期在四到八周之间的中等项目。它足以暴露协作问题,又不会因为失败造成过大业务损失。

试点期间应记录三类数据:立项填写耗时、评审准备耗时、评审后重复录入次数。工具是否好用,不应只听成员说“界面不错”,而要看这些实际动作是否减少。

4. 第四步:把评审节奏固定下来

工具无法替代管理机制。建议固定每周或每两周进行一次立项评审,并明确提交截止时间、参会角色、通过标准和补充材料规则。没有稳定评审节奏,再好的工具也会变成需求收集箱。

对于条件不成熟的项目,可以设置“待验证”状态,而不是简单驳回。这样既不会让好想法直接消失,也不会让尚未验证的项目占用正式研发资源。

5. 第五步:把立项结果连接到执行

评审通过后,至少要自动或半自动生成项目基本信息、目标、负责人、里程碑、优先级和验收标准。若工具无法直接转换,也应设计统一的复制模板,减少重复录入。

这里有一个实用判断:如果一个通过的项目需要重新填一遍核心信息,说明工具之间的边界没有被设计好。重复录入不仅浪费时间,还会产生目标、范围和负责人不一致的问题。

6. 第六步:每月删除和调整字段

模板不是一次性工程。上线后每月查看字段使用率、空值率、修改频率和评审引用次数。长期空白的字段应该删除或改为条件字段;经常被写在备注里的信息,说明需要结构化。

选对工具事半功倍:2026年产品立项表格选型指南

八、不同情况下的行动建议与取舍

1. 如果团队少于10人,先不要急着买复杂平台

先用在线表格或轻量工具跑通模板、评审、状态和复盘。团队需要先验证“哪些字段真的有用”,再考虑升级。此阶段最重要的交付物不是软件采购,而是一套大家理解一致的立项标准。

如果已经频繁出现版本冲突、评审材料反复整理、负责人不清晰,可以先增加统一入口、字段权限和变更记录,不必立刻引入完整的项目组合管理能力。

2. 如果团队有10,50人,重点检查跨部门协作

这个阶段往往是工具升级的分水岭。项目数量增加,但流程还没有完全成熟,最适合采用在线协作工具或偏执行型的项目管理工具。选型时要重点验证评论、通知、权限、状态、项目关联和评审视图。

不要被“可自定义”吸引而无限配置。建议先只保留一条主流程,再根据实际问题增加分支。流程越复杂,越需要明确哪些字段由产品填写,哪些由研发补充,哪些由管理者确认。

3. 如果组织超过100人,优先考虑治理和集成

中大型组织不只是“人更多”,还会面临多产品线、多项目并行、资源冲突、数据权限和系统集成问题。此时应重点评估某项目管理平台的项目组合能力、研发协作、权限审计、私有化部署、接口能力和迁移方案。

如果企业已有Jira、代码平台、测试系统、企业身份系统或财务系统,候选平台必须在测试环境中完成集成验证。演示阶段说“可以对接”和上线后真正稳定运行,之间可能存在相当大的实施差异。

4. 如果正在进行国产化替代,先做小范围迁移

国产化替代不应只比较许可证价格。还要将数据安全、部署环境、服务响应、生态兼容、迁移工具、二次开发和长期运维纳入总成本。建议先迁移一个业务线或一个研发团队,再决定是否全面切换。

对于考虑PingCode的企业,可以把私有化部署、Jira迁移、权限管理和研发流程承接作为重点验证项目。尤其要让一线产品、研发和测试人员参与试用,因为管理员认为“数据已经迁移完成”,并不代表用户能够顺畅完成日常工作。

5. 如果团队最关心AI,先看可解释性和可控性

AI适合处理重复性、结构化程度较高的工作,例如摘要、分类、字段补全和待办提取。对于市场机会是否成立、投入是否值得、战略方向是否正确等问题,AI只能提供参考,不能代替责任人签字。

上线AI能力前,至少要确认数据权限、敏感信息处理、生成内容审核和引用依据。尤其是客户反馈、合同信息、经营数据进入智能分析流程时,必须明确哪些数据可以被处理,哪些数据必须隔离。

选对工具事半功倍:2026年产品立项表格选型指南

九、常见误区:这些做法看起来专业,实际最容易失败

1. 先选品牌,再反向设计流程

工具演示很容易让人产生“这个功能以后肯定有用”的感觉,但真正上线后,团队可能只使用项目名称、负责人和状态三个字段。正确顺序应该是先梳理当前流程和痛点,再用统一场景测试候选工具。

2. 用一个大而全的模板覆盖所有项目

战略项目、客户定制项目、内部效率项目和合规项目的评审重点并不相同。建议设置一个通用核心模板,再增加按场景启用的字段组。所有项目填写同样的几十个字段,会让简单项目承担不必要的管理负担。

3. 把优先级交给一个数字

优先级不是凭感觉打分,也不是把“老板提出的需求”全部置顶。可以按照用户影响、业务价值、紧迫程度、投入规模、风险和战略关联进行评分,并允许评审人查看每个分数的依据。

更重要的是,优先级必须和资源容量结合。一个价值很高但需要六个月投入的项目,未必比一个价值中等、两周可完成的项目更适合立即启动。

4. 用AI生成内容代替验证事实

AI可以把一段混乱的反馈整理得非常像样,但文字流畅不等于事实成立。所有由AI生成的用户规模、收益预测、竞品判断和风险结论,都需要回到原始数据或责任人确认。

5. 只看上线速度,不看长期维护

低代码配置和快速上线很有吸引力,但如果每次调整字段都要找管理员,每个项目状态都要人工同步,长期成本可能迅速上升。验收工具时,应把维护者的工作量、普通用户的学习成本和数据导出能力一起纳入。

选对工具事半功倍:2026年产品立项表格选型指南

十、最终选型清单:用两周验证替代一次性拍板

1. 第1,2天:明确场景和边界

  • 统计过去半年新增项目数量和并行项目数量。
  • 列出参与立项的部门、角色和审批层级。
  • 记录当前每个项目需要维护的系统和文档。
  • 明确数据安全、部署方式和迁移要求。

2. 第3,5天:建立候选工具矩阵

  • 选择不超过四类候选方案,避免评估范围过大。
  • 按照模板、协作、执行、分析、集成、成本和迁移七项维度评分。
  • 为每个扣分项写出具体原因,不使用“感觉不够好”等模糊描述。
  • 要求供应商使用你的真实项目演示,而不是只看标准销售演示。

3. 第6,10天:完成真实项目试点

  • 选择一个跨部门、周期适中的项目试用。
  • 测试从立项提交到评审,再到任务和里程碑创建的完整路径。
  • 记录填写耗时、评审准备耗时、重复录入次数和权限问题。
  • 让产品、研发、测试和管理者分别反馈,而不是只听管理员意见。

4. 第11,14天:做出有条件的决策

  • 如果工具满足核心场景,先扩大到一个业务线,不要立即全员切换。
  • 如果主要问题是流程不清,先修订模板和评审制度,再重新评估软件。
  • 如果迁移风险较高,保留旧系统只读备份,并制定回滚方案。
  • 将实施、培训、运维和退出成本写进最终采购评估。

5. 用四个结果指标判断是否成功

指标 建议观察方式 判断意义
评审准备耗时 比较工具上线前后准备一场评审所需的平均小时数 判断信息是否真正集中和结构化
评审后重复录入次数 统计立项通过后重新填写核心信息的次数 判断立项与执行是否打通
有效状态更新率 统计周期内按时更新项目状态的比例 判断团队是否愿意持续使用
立项返工率 统计因目标、资源、范围或风险缺失而返工的项目比例 判断模板是否真正改善决策质量

十一、结语:真正该买的不是工具,而是更少的重复判断

产品立项工具选型的本质,是在“灵活性、治理能力、执行衔接和使用成本”之间做取舍。表格并没有过时,复杂平台也不会自动带来高质量决策。小团队需要的是低门槛和快速验证,中型团队需要的是协作和执行连接,中大型组织需要的是权限、集成、迁移和跨项目治理。

我的建议是,不要把“字段更多、看板更漂亮、AI功能更丰富”当作选型成功的证明。真正值得关注的是:评审前是否少了重复整理,评审中是否有可比较的依据,评审后是否能迅速进入执行,项目结束后是否能留下可复用的决策数据。

下一步可以先做一件很具体的事:找出最近五个项目,用同一份最小模板重新填写,并记录评审准备耗时、缺失信息和重复录入次数。如果五个项目暴露出的主要问题是版本混乱,就优先解决协作;如果主要问题是资源冲突,就优先解决项目组合视图;如果主要问题是立项通过后无法落地,就优先选择能连接研发执行的工具。

当你能够清楚回答“为什么做、做什么、不做什么、投入多少、谁负责、如何验收、下一步是什么”时,工具选择就不会再是凭感觉比较品牌,而会变成一项有证据、有边界、能在两周内验证的管理决策。

常见问题解答(FAQ)

1. 2026年产品立项表格应该选Excel、在线协作表格,还是专业产品管理平台?

我所在的团队过去一直用Excel做产品立项,最初只有5个人,大家觉得改起来快、成本也低。后来项目增加到十几个,评审时却经常出现版本不一致、负责人字段没人更新、立项通过后还要手工复制到任务系统的问题。我想知道,工具到底应该按照团队人数选择,还是应该按照流程复杂度选择?

我的判断是:不要先按团队人数选工具,而要先看“一个立项是否需要多人持续维护,并且是否要连接后续执行”。人数只是参考变量,协作频率和流程复杂度才是真正的分界线。我曾经做过一次小团队工具切换测试:同一份立项信息分别放进Excel、在线协作表格和某项目管理平台,由产品、研发、设计三类角色共同更新。

测试项目只有8个字段、6名参与者,但一周内发生了12次修改。Excel最大的问题不是不能填写,而是无法让所有人清楚知道当前版本、修改原因和下一步动作。

工具类型适合场景主要优点容易踩坑的地方 Excel或本地表格项目少、单人或低频协作启动快、成本低、字段自由版本冲突、权限弱、难追踪修改 在线协作表格多人维护、需要灵活配置实时协作、视图丰富、迁移成本较低审批、资源管理和项目治理可能不够深入 某项目管理工具立项后马上进入排期和交付任务、负责人、里程碑衔接顺畅产品价值分析和需求池能力可能有限 某项目管理平台多产品线、复杂评审和组合管理流程、权限、路线图和数据治理更完整实施成本高,配置过重会降低使用率 如果团队每月只有1至3个立项,且立项通过后主要靠人工沟通推进,Excel并没有过时,关键是统一文件入口和版本规则。

如果多人需要持续修改、评论、审批,在线协作表格通常更合适。如果立项结果必须自动生成任务、排期和里程碑,就应优先考虑能连接执行环节的某项目管理工具。最实用的判断方法是问三个问题:立项信息是否会被三类以上角色反复修改?是否需要保留完整的评审记录?立项通过后是否要自动进入执行流程?

如果三个问题中有两个回答“是”,继续依赖本地Excel,通常会把工具问题拖成流程问题。

2. 一份真正能支持决策的产品立项表格,最少应该包含哪些字段?

我以前设计立项表时加入了三十多个字段,认为信息越完整,管理层越容易判断。实际使用后,产品经理平均要花二十多分钟填写,很多字段只是复制需求文档,评审时真正被讨论的却只有目标、价值、成本和风险。我想知道,怎样设计一个既不空泛、又不会让团队拒绝填写的最小模板?

立项表格的核心不是“记录得多”,而是让不同角色能够基于同一组信息做取舍。我的经验是,字段必须对应一个决策动作;如果某个字段不会影响通过、驳回、延期、降级或补充验证,就不应放在首版模板里。我在一次模板精简中,把原来的32个字段压缩到14个,要求产品经理在15分钟内完成初稿。

两轮评审后,真正被频繁引用的字段只有9个,但“非目标”“关键假设”和“资源依赖”三个字段明显减少了后续争议。

模块建议字段对应决策 基础信息项目名称、负责人、所属产品线谁负责、归属哪里 问题定义目标用户、当前问题、问题证据是否值得解决 价值判断用户价值、业务价值、战略关联为什么现在做 范围控制目标、非目标、核心交付物做到什么程度 投入评估预计周期、人力、外部依赖是否承担得起 风险验证关键假设、主要风险、验证计划是否应先验证再开发 评审结论结论、优先级、下一步动作通过后如何执行 其中最容易被忽略的是“非目标”。

没有非目标,立项讨论很容易从“解决一个明确问题”扩张成“顺便重做整个模块”。我通常要求产品经理写出至少两项明确不做的内容,这比继续增加背景描述更能控制范围。建议把字段分成“填写前信息”和“评审后信息”。前者由提出人填写,后者只能由评审负责人补充,例如优先级、资源结论和下一步动作。

这样可以避免提出人提前把项目状态写成“已确定”,也能保留决策过程。如果团队刚开始建立流程,先用9至14个字段跑完三个真实项目,再根据评审中反复追问的问题增加字段。不要一开始追求完整模板,因为填写负担一旦超过收益,团队会转回聊天记录和私下文档。

3. 如何用评分表选产品立项工具,避免凭感觉购买功能很多的平台?

我比较工具时最容易被演示页面吸引:看板、路线图、自动化和AI功能都很完整,但试用一周后发现团队仍然把信息填在原来的表格里。后来我才意识到,功能丰富不等于适合当前流程。有没有一套可以实际执行的评分方法,帮助团队在采购前做出更客观的判断?

可以使用“加权评分+真实试用”两步法,但评分表不能只评估功能数量。我的做法是先把团队最近一个真实立项项目作为测试样本,让候选工具完成从提交、评审到执行拆解的完整流程,再给每项能力打分。

一个可直接使用的权重模型如下: 评估维度权重重点观察内容 立项字段与模板灵活性20%字段、关联记录、视图和批量编辑 协作与权限20%评论、通知、角色权限、修改记录 立项到执行的衔接20%任务、负责人、里程碑和状态同步 数据分析与管理视图15%优先级、项目分布、延期和资源视图 集成与自动化10%审批、提醒、系统同步和导出 使用成本10%许可、实施、迁移和培训成本 学习与迁移成本5%团队能否快速上手并持续使用 每项按1至5分评分,再乘以权重。

例如某工具在“功能灵活性”上得5分,但在“立项到执行衔接”上只有2分,那么它的总分未必高。更重要的是,必须设置一票否决项,例如无法满足企业权限要求、无法导出数据,或者无法覆盖核心审批节点。

我建议试用时不要让供应商代为配置完整演示环境,而是让团队自己完成三件事:新建一条立项记录、组织一次评审、将通过项拆成执行任务。我们曾遇到过一个演示时非常顺畅的工具,但普通成员创建记录需要经过五个页面,试用第二天就没人愿意填写了。最终决策还要计算隐性成本。

工具年费只是显性成本,迁移历史数据、配置流程、培训成员和维护字段同样会消耗预算。如果一个平台每年节省的整理时间少于配置和维护时间,它即使功能再多,也不值得购买。

4. 2026年产品立项工具中的AI功能,哪些值得用,哪些只是宣传噱头?

我试用过带AI能力的立项工具,发现它们很擅长把会议记录整理成摘要,也能根据描述生成初步字段,但一涉及市场价值、研发成本和优先级判断,输出就会变得很笼统。现在很多产品都强调AI,我想知道在立项流程中,AI究竟应该承担哪些工作,团队又该如何避免被错误建议带偏?

我的判断是:AI在产品立项中最有价值的地方,是减少整理和格式化工作,而不是替管理层替项目做最终判断。凡是需要业务证据、资源承诺和风险承担的结论,都必须由对应负责人确认。我把AI能力分成三层测试。第一层是“整理型”,例如把访谈记录、会议纪要和需求描述提取成统一字段;

第二层是“检查型”,例如发现目标用户缺失、验收指标模糊或依赖项没有负责人;第三层是“判断型”,例如直接预测项目价值、建议优先级或估算研发周期。通常前两层更容易落地,第三层只能作为讨论输入。

AI能力推荐程度使用边界 会议纪要转立项草稿高必须由提出人核对原始记录 自动补全字段和生成摘要高不能把推测内容当成事实 检查字段缺失与逻辑冲突高只提示问题,不替代评审 生成风险清单中需要补充团队实际依赖和约束 自动判断优先级低至中必须提供依据,不能直接作为排序结果 自动估算周期和成本低至中只能参考历史数据,需研发负责人确认 实际使用时,我会把AI生成内容标记为“待确认”,并增加两个字段:“证据来源”和“人工确认人”。

例如AI可以建议某需求具有较高用户价值,但必须链接到客户反馈、使用数据或业务目标;如果没有证据,这个建议只能算假设。还要特别关注数据权限。把未公开的客户信息、商业计划或研发细节直接提交给外部模型,可能带来合规和保密风险。

企业在选型时,应重点询问数据是否用于训练、是否支持权限隔离、是否保留操作记录,以及管理员能否关闭AI功能。判断AI是否真正有用,可以用一个简单指标:比较人工完成一份合格立项草稿所需时间,以及AI辅助后人工核对所需时间。如果只是从填写20分钟变成核对18分钟,说明它没有解决问题;

如果能把整理时间从30分钟降到8分钟,同时错误率没有明显上升,才具有实际价值。

核心关键词

读者评论

江依诺

文章把“字段越多越专业”这个误区讲得很到位。立项表真正有价值的地方,应该是帮助团队做取舍,而不是让负责人花更多时间填表。

罗亦辰

我比较认同把“非目标”单独列出来的做法。很多项目延期并不是核心目标不清楚,而是评审通过后不断加入额外需求,提前写明不做什么确实能减少范围膨胀。

唐清越

文中提到评审前需要人工整理多少次信息,这是一个很实用的选型指标。相比单纯比较功能数量,实际减少跨群聊、文档和表格之间的信息拼接,更能体现工具是否有效。

王梓萱

七项评分维度覆盖得比较全面,尤其是迁移与学习成本容易被忽略。历史需求、附件、权限和关联关系迁移不完整,后续很可能比采购成本本身带来更大的问题。

马书瑶

关于AI的判断比较客观,需求摘要和风险提示可以提高效率,但价值判断仍然需要业务负责人承担。把AI放进真实立项流程中验证,比只看是否有问答入口更有参考意义。

文章包含AI辅助创作:选对工具事半功倍:2026年产品立项表格选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/117899

(0)
飞飞飞飞
代码管理工具选型指南:2026年不可错过的7款利器
上一篇 1天前
选对代码文档工具,事半功倍!2026年最新5款工具深度对比
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
