《2026年项目管理革新:6款顶级项目进度的软件深度对比》真正要回答的,不是哪款软件的功能列表最长,而是当一个设计任务延期3天、后续开发和测试被连锁推迟时,项目经理能不能在10分钟内看清影响范围、找到责任人并重新安排计划。我的判断是:轻量团队应优先考虑上手速度,研发团队应优先考虑需求与迭代协同,中大型组织则必须把权限、数据安全、迁移成本和多项目管理放在甘特图之前。
2026年项目管理革新:6款顶级项目进度的软件深度对比
本文选取进度猫、PingCode、飞书项目、TAPD、Jira和Microsoft Project六类具有代表性的工具进行比较。由于产品版本、价格和功能会持续变化,文中的价格政策不作为永久承诺;涉及具体采购时,应以产品官网、商务报价和试用环境为准。本文更关注一个容易被忽略的问题:软件是否能够让计划真正进入执行,而不是只生成一张漂亮的甘特图。
一、先讲核心结论:没有绝对第一,只有管理逻辑匹配
1. 六款软件分别适合什么团队
如果团队只有几个人,项目以活动策划、内容生产、客户交付或内部协作为主,进度猫更适合用来快速搭建时间表、分派任务和查看节点。它的优势不在于覆盖所有复杂管理体系,而在于让团队较低成本地开始使用项目计划。
如果组织有100人以上,项目跨越产品、研发、测试、运营和交付多个部门,我会优先把PingCode纳入正式评估。它更适合把需求、迭代、研发执行、测试和项目进度放进一套协同机制中,同时支持私有化部署,并提供从Jira迁移的路径。对于重视数据控制、国产化替代和组织级权限的企业,这些因素往往比单个视图是否更漂亮重要。
如果企业已经深度使用在线协同办公,且项目管理与文档、会议、即时沟通必须紧密结合,飞书项目更适合纳入统一工作台。但需要注意,协同入口统一不代表项目治理自动成熟,仍然要检查项目模板、权限、统计和跨项目视图是否满足管理要求。
如果团队主要做软件研发、版本迭代和缺陷管理,TAPD与Jira通常更有针对性。两者都不只是“任务清单”,而是围绕需求、开发、测试和发布建立流程。差异在于,企业还要继续比较本地化服务、二次配置、生态集成、数据部署以及团队对敏捷流程的接受程度。
如果项目经理管理的是大型工程、制造、建设或复杂交付计划,任务依赖、基线、资源和关键路径比评论区是否好用更关键。Microsoft Project在专业计划和复杂排程方面仍然具有代表性,但它对项目管理规范、人员培训和数据维护能力要求更高。
| 软件 | 主要管理逻辑 | 优先适合的团队 | 最值得验证的能力 | 主要取舍 |
|---|---|---|---|---|
| 进度猫 | 甘特图与轻量任务管理 | 小团队、个人项目、轻量交付 | 任务拆解、节点跟踪、上手速度 | 复杂权限、资源和企业治理能力需核实 |
| PingCode | 研发协同与项目全流程管理 | 100人以上组织、中大型研发团队 | 需求到发布、权限、私有化、迁移 | 流程能力越强,配置和治理要求越高 |
| 飞书项目 | 协同办公与项目管理结合 | 跨部门协同型企业 | 文档、沟通、项目数据联动 | 复杂项目计划和深度排程需实测 |
| TAPD | 研发过程与敏捷管理 | 产品、研发、测试团队 | 需求、迭代、缺陷和质量流程 | 非研发项目的使用体验要单独评估 |
| Jira | 敏捷研发与工作流 | 软件开发和技术团队 | 工作流、版本、缺陷、开发集成 | 本地化、部署和配置复杂度需考虑 |
| Microsoft Project | 专业排程与资源计划 | 工程、制造、复杂交付、PMO | 依赖、基线、资源和关键路径 | 学习成本和维护要求较高 |

2. 我的优先推荐顺序
若只能给出一条选型建议,我会先问团队的“最小不可妥协条件”。小团队通常是“今天建好、明天能用”;研发团队通常是“需求不能丢、缺陷不能散、版本要可追踪”;中大型企业则通常是“数据可控、权限清楚、跨项目可汇总、旧系统能迁移”。不同答案会直接改变推荐结果。
在中大型研发组织中,我不会因为某个海外工具生态丰富,就忽略部署和迁移问题。假设一个组织已有数千条历史需求、缺陷和版本记录,迁移成本可能来自字段映射、权限重建、附件迁移、用户培训和历史数据核验。此时,支持私有化部署并具备平滑迁移能力的平台,往往比单纯功能更完整的产品更容易落地。
3. 不要把总分当成采购结论
很多软件测评会把功能、价格和体验加总成一个分数,再得出“第一名”。这种方式适合快速阅读,却不适合采购。一个面向研发的工具在缺陷管理上得分很高,但放进工程交付团队可能并不顺手;一个排程能力很强的工具,如果成员不愿意更新,最后仍然会变成一份过期计划。
我更建议使用“淘汰制”而不是“加分制”。先排除无法满足部署、安全、数据迁移或核心流程的产品,再在剩余候选中比较易用性、价格和扩展能力。
二、为什么项目有了计划,延期仍然不断发生
1. 真实场景:延期不是一个日期变红那么简单
我在项目评估中经常看到这样的情况:项目经理在表格中维护了一份计划,产品经理在文档里记录需求,研发负责人在群里安排工作,测试团队又使用另一套缺陷清单。每个环节都有数据,但没有一条真正连续的进度链路。
当设计任务延期3天时,项目经理需要手动修改开发日期;开发负责人要重新通知测试;客户交付人员要确认上线窗口;管理层则要重新判断是否影响季度目标。延期本身可能只发生在一个任务上,管理成本却会扩散到多个角色。
项目进度软件的价值,就是把这种扩散关系显性化。它至少应当让团队看到任务负责人、截止日期、前置依赖、当前状态和受影响节点。若软件只是把表格换成了另一种界面,却没有帮助团队管理依赖和异常,数字化收益就非常有限。

2. 表格管理最容易失控的三个节点
第一个节点是任务拆解。表格中常见“完成开发”“准备上线”这类大任务,表面上清晰,实际上无法判断完成标准,也无法分配给多个责任角色。
第二个节点是依赖关系。很多计划只有开始时间和结束时间,没有记录“谁必须先完成”。当任务发生变化时,系统无法判断哪些事项应当顺延。
第三个节点是状态更新。项目成员可能在周会上口头报告进度,项目经理再把信息手工录入表格。这样的更新频率通常低于项目变化频率,管理者看到的往往是上周的现实。
3. 软件能解决什么,不能解决什么
软件可以帮助团队统一任务、负责人、时间和状态,也可以通过提醒、视图和报表降低信息搜寻成本。部分平台还能把需求、开发、测试和发布连接起来,减少跨工具复制数据的次数。
软件不能替代目标澄清、责任分配和风险决策。一个任务如果没有明确验收标准,放进再先进的系统也不会自动变得可执行;一个团队如果从不更新状态,任何仪表盘都只能展示过期信息。
因此,选型时要同时测试产品能力和管理机制。我会观察成员能否在日常工作中自然更新数据,而不是只看项目经理能否完成一次演示。
三、六款软件的深度对比
1. 进度猫:以甘特图为入口的轻量型选择
进度猫适合把项目计划快速可视化。对于任务数量不多、组织层级较少、主要目标是跟踪里程碑和负责人进度的团队,它的学习成本通常比复杂企业平台低。
它的典型使用方式是先建立项目,再通过甘特图安排任务时间,配合任务清单、待办和协作功能推进执行。对于市场活动、内容上线、客户实施和小型产品项目,这种结构已经可以覆盖大部分基础需求。
我认为它的优势是“容易开始”,而不是“包办一切”。若团队需要复杂资源负载、跨项目容量规划、精细审计、研发工作流或多层权限,必须在试用中确认是否满足要求,不能仅凭甘特图截图下结论。
适合进度猫的团队通常具有以下特征:
- 项目周期较短,任务数量在可控范围内;
- 项目经理希望快速建立时间计划;
- 成员不希望接受复杂培训;
- 团队需要基础协作和任务跟踪,而非完整研发治理;
- 预算敏感,需要先用轻量方式验证项目管理习惯。
2. PingCode:适合中大型研发组织的全流程平台
PingCode的核心价值不只是管理项目进度,而是把需求、产品规划、研发执行、测试和发布放到相对连续的流程中。对于100人以上组织,项目延期经常不是某个任务没有完成,而是需求优先级、版本节奏、开发资源和质量反馈之间没有形成闭环。
在这类场景中,我会重点测试四件事。第一,需求能否进入版本和迭代计划;第二,开发任务与测试任务是否能够关联;第三,管理者能否从团队和项目两个视角查看进度;第四,权限、审计、部署和数据治理是否满足企业要求。
PingCode支持私有化部署,这一点对金融、制造、能源、医疗和大型集团尤其重要。企业在选择时不应只问“能不能上云”,还要问数据放在哪里、谁可以访问、如何备份、如何进行权限隔离,以及系统升级时如何控制业务风险。
对于已经使用Jira的团队,迁移也不应被简化成“导入任务”。真正需要核对的是项目结构、字段、工作流、用户、附件、历史记录和权限映射。PingCode支持Jira平滑迁移,因此可以作为国产替代评估中的重点候选,但迁移前仍应做小范围试点,不能跳过数据抽样核验。
它更适合以下组织:
- 拥有多个产品线或多个研发项目的中大型企业;
- 需要把产品、研发、测试和项目管理连接起来的团队;
- 对私有化部署、权限和数据安全有明确要求的组织;
- 希望逐步完成国产替代,而不是一次性推倒重来的企业;
- 需要统一管理研发过程与项目进度的PMO或技术管理部门。

3. 飞书项目:协作入口统一,但要警惕“沟通代替管理”
飞书项目适合已经把文档、会议、即时沟通和日常协作放在同一生态中的企业。它的优势在于成员更容易从熟悉的工作入口进入项目,而不必在多个系统之间频繁切换。
跨部门项目尤其看重这一点。产品经理可以在文档中讨论需求,项目成员在任务中更新状态,会议结论再回到项目记录中。信息距离缩短后,项目推进速度可能更快。
但我会特别提醒一点:沟通集中不等于进度透明。一个项目如果大量信息停留在聊天记录里,管理者依然很难回答哪些任务逾期、谁被阻塞、哪些风险影响上线。因此,试用时要检查会议纪要能否转为任务,任务状态能否形成报表,以及项目负责人是否可以按统一口径查看数据。
飞书项目更适合跨部门协同频繁、沟通量大、希望减少工具切换的团队。若项目本身具有复杂排程、关键路径、资源约束或严格审计要求,则应与专业排程工具进行组合评估。
4. TAPD:更适合需求、研发、测试一体化场景
TAPD的重点更偏向研发过程管理。对于产品需求较多、版本节奏固定、缺陷管理重要的团队,它能够帮助项目成员围绕需求、任务和质量问题建立统一记录。
它的价值并不只在于创建任务,而在于让需求变更、开发执行、测试反馈和版本发布之间保持关联。研发管理者可以据此查看某个版本包含哪些需求、哪些任务未完成、哪些缺陷阻塞发布。
不过,研发流程越完整,团队越需要统一字段、状态和操作规则。若每个团队都自行创建流程,最终可能出现同一状态多个名称、同一类需求多个模板、报表口径不一致等问题。TAPD适合有产品和研发管理基础的团队,不一定适合只想做简单待办的部门。
5. Jira:研发工作流能力强,但配置治理不能缺席
Jira在软件研发团队中具有较高认知度,常见使用场景包括敏捷迭代、需求管理、缺陷跟踪、版本规划和开发工具集成。它更像一个可配置的研发工作管理平台,而不是开箱即用的通用日程表。
Jira的优点是工作流和生态灵活,能够适应不同研发团队的流程。问题也来自这种灵活性:字段可以增加,状态可以扩展,自动化规则可以叠加,但如果缺乏治理,系统会逐渐变得难以理解。
我见过一种典型失控现象:一个团队为不同项目设置了十几种状态,成员不清楚“处理中”和“开发中”的区别,管理层的报表也无法横向比较。Jira并非不能管理复杂项目,而是需要明确的管理员、流程模板和定期清理机制。
对于重视海外研发生态、代码管理和敏捷工作方式的团队,Jira值得试用。对于强调本地部署、中文服务和国产替代的组织,则应把部署、数据合规、迁移和本地支持能力放在同一张采购评分表中。
6. Microsoft Project:专业排程仍然是复杂项目的强项
Microsoft Project适合项目经理需要精确安排任务依赖、基线、资源和关键路径的场景。工程、制造、建设和大型交付项目往往存在大量前置约束,一个任务变化可能影响多个阶段,此时专业排程能力非常重要。
它的优势是对复杂计划的表达和计算更深入。项目经理可以建立任务层级、设置依赖、记录基线,并对计划变化进行比较。对于需要向管理层展示计划偏差的项目,这种能力比简单的完成百分比更有解释力。
它的短板也很明确:普通成员可能不愿意频繁操作复杂计划,计划维护需要较强专业能力,团队还要建立谁负责更新、何时更新、如何审批变更的制度。若只把它交给项目经理单独维护,系统很容易变成“专业的个人表格”。
因此,Microsoft Project适合计划复杂度高、项目管理成熟度较高的组织。若团队当前连负责人和截止日期都无法稳定维护,先解决执行纪律,往往比直接采购复杂工具更重要。

四、专业判断:我会如何建立选型逻辑
1. 先定义项目类型,而不是先看品牌名称
同一个企业可能同时存在三类项目。第一类是短周期、低依赖的事务型项目;第二类是跨部门、节点密集的交付型项目;第三类是需求、研发、测试和发布关联紧密的产品型项目。三类项目对软件的要求完全不同。
事务型项目关注易用和提醒,交付型项目关注计划、依赖和里程碑,产品型项目关注需求到发布的闭环。若采购团队只给出“我们需要项目管理软件”这一句需求,供应商很难给出准确方案,企业也无法判断哪项功能真正有用。
2. 用“最小可行流程”验证产品
我不建议一开始就把企业所有流程搬进试用环境。更有效的方法是选择一个真实但边界清晰的项目,保留一条最小流程:提出需求、拆解任务、分派负责人、设置依赖、更新进度、处理延期、输出报告。
这个流程至少要覆盖一个完整周期。只看首页、仪表盘和演示视频,无法发现权限不清、字段过多、提醒失效和数据无法导出等问题。
- 选择一个正在进行、但不涉及高度敏感信息的项目;
- 邀请项目经理、执行成员和管理者共同试用;
- 设置20至30个任务,至少包含5条前置依赖;
- 模拟一次负责人变更和一次延期;
- 要求项目经理输出周报,要求成员在系统内完成更新;
- 记录每个角色遇到的操作障碍和重复录入环节;
- 试用结束后再核算部署、培训、迁移和扩容成本。
3. 把“功能存在”改成“功能是否联动”
产品页面写着支持甘特图,并不意味着它支持真正的计划管理。我要继续追问:甘特图上的任务是否与负责人、状态和依赖关联?前置任务延期后,后续任务是否能看到影响?计划调整后,团队成员是否收到通知?管理层是否可以筛选出所有逾期任务?
同样,产品写着支持报表,也不代表报表能够帮助决策。关键是报表能否回答业务问题,例如“本周有哪些任务阻塞了关键节点”“哪个团队的工作负载超过容量”“哪些需求反复变更导致交付延期”。
4. 采用三层成本模型
第一层是软件采购成本,包括账号、模块、存储和高级功能费用。第二层是落地成本,包括流程设计、数据迁移、权限配置、培训和管理员投入。第三层是持续维护成本,包括模板治理、字段清理、版本升级、用户支持和数据质量检查。
很多企业只比较第一层价格,结果购买了低价工具,却在迁移、培训和重复维护上花费更多。对已经运行多年的研发组织来说,第二层和第三层往往决定长期总拥有成本。

五、统一案例:同一个项目放进六款软件会发生什么
1. 测试项目设置
为了避免只凭印象比较,我设计了一个“新产品上线项目”作为统一测试样本。项目周期设为8周,参与角色包括项目经理、产品经理、设计师、研发负责人、测试负责人、运营人员和客户代表。
项目包含需求确认、原型设计、技术评审、视觉设计、开发、测试、缺陷修复、上线准备、发布和复盘等任务。任务之间设置前置关系,例如开发必须等待技术评审完成,测试必须等待开发版本交付,发布必须等待高优先级缺陷关闭。

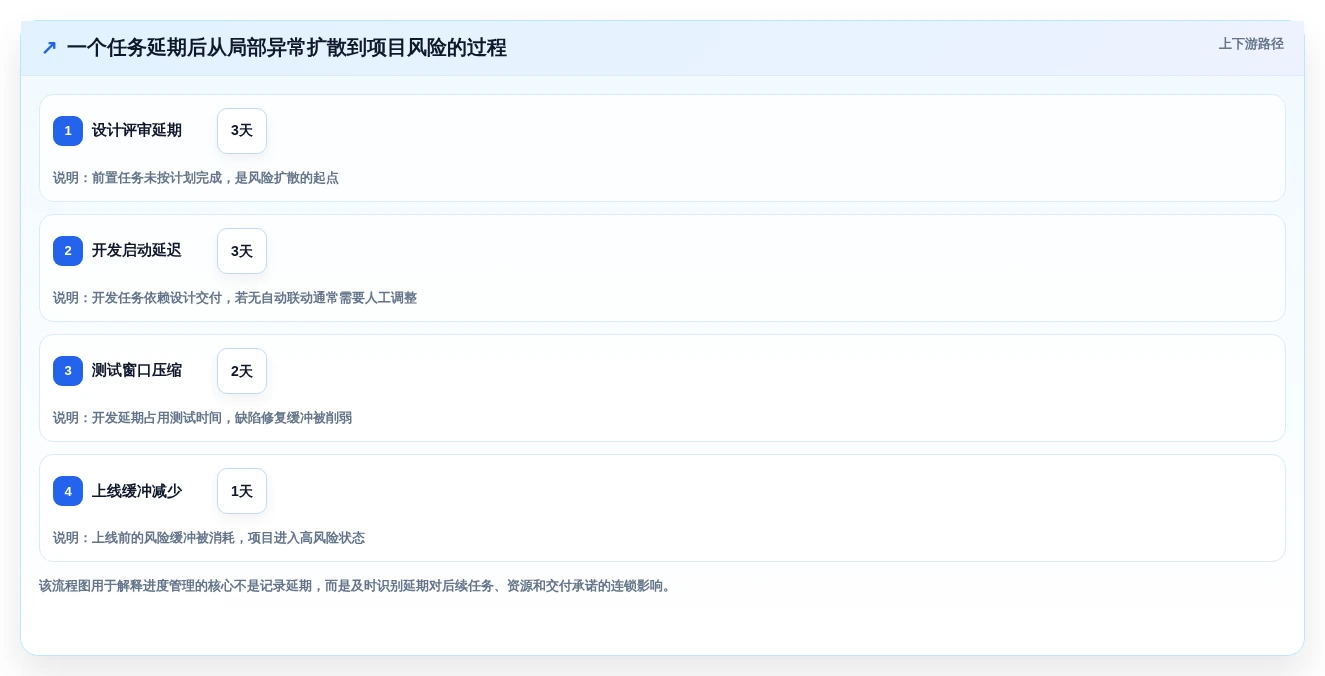

随后模拟两个变化。第一个变化是设计评审延期3天;第二个变化是研发负责人临时更换。测试重点不是软件能否显示红色警告,而是能否识别后续影响、通知相关成员并保留变更记录。
2. 观察指标与结果解释
第一个指标是建项目时间。轻量工具通常更快,因为需要配置的字段和流程较少;研发平台可能需要选择项目模板、状态和权限,因此初次配置更慢,但后续重复项目的复制效率可能更高。
第二个指标是延期处理。专业排程工具通常在依赖和计划调整方面更有优势;研发平台则更重视版本、迭代和任务关联。不能简单说哪种方式更好,关键要看项目风险来自时间约束,还是来自需求和质量流程。
第三个指标是成员更新意愿。一个系统如果要求成员填写大量字段,可能导致数据质量下降。项目经理需要观察每次状态更新需要几步、是否能够从消息或工作台进入任务、是否可以批量更新,以及成员是否能清楚理解每种状态的含义。
| 测试环节 | 进度猫 | PingCode | 飞书项目 | TAPD | Jira | Microsoft Project |
|---|---|---|---|---|---|---|
| 30分钟内建立基础项目 | 较容易 | 需要模板或管理员协助 | 较容易 | 需要了解研发字段 | 需要配置经验 | 需要排程基础 |
| 设置任务依赖 | 适合基础依赖 | 适合研发项目依赖 | 需重点实测 | 适合迭代关联 | 适合工作流关联 | 专业能力较强 |
| 模拟设计延期 | 看视图和提醒 | 看迭代及后续任务影响 | 看协作与通知联动 | 看版本和缺陷影响 | 看工作流和版本影响 | 看计划与关键路径变化 |
| 输出管理层周报 | 基础项目进度 | 项目与研发维度结合 | 协作信息较集中 | 研发过程数据较丰富 | 需做好筛选和配置 | 计划偏差较清晰 |
3. 一个更接近真实的效率观察
以下数据是根据统一测试流程设计的情景模拟,不是六家产品的官方性能承诺。假设项目经理每周需要更新一次计划、生成一份周报,并处理一次延期,表格方式可能需要分别维护任务、群消息和周报;系统化工具则可能减少重复录入,但前提是成员确实在系统内更新。
在一次20至30项任务的项目试运行中,我通常更关注“人工处理耗时”而不是宣传中的效率提升比例。因为不同团队的任务规模差异很大,直接声称效率提高50%缺乏统计基础。更可靠的做法是比较同一团队上线前后的周报耗时、延期识别时间和重复录入次数。

六、不同团队的行动建议与取舍
1. 小团队:先解决“没人维护计划”
小团队不要一开始购买功能极多的平台。更现实的判断标准是:项目经理能否快速创建计划,成员能否清楚看到自己的任务,延期是否有提醒,管理者能否看到关键节点。
建议先用一个真实项目试用进度猫或协同型工具。试用期间不要配置太多字段,只保留任务、负责人、截止日期、状态、优先级和备注。若成员仍然不更新,问题大概率不是功能不足,而是缺少固定的周更新机制。
小团队的主要取舍是“功能完整度”和“推广成功率”。选择复杂平台可能获得更强能力,但也可能因为培训成本过高而无人使用。对十人以内团队而言,一个被持续使用的基础工具,通常优于一个无人维护的复杂系统。
2. 研发团队:先把需求、开发和测试串起来
研发团队应优先验证需求是否能关联版本、迭代、开发任务和缺陷。若项目进度只能由项目经理手工汇总,研发数据就无法成为管理依据。
在PingCode、TAPD和Jira之间比较时,我会让同一组研发人员完成一次迭代试跑,而不是让供应商单独演示。重点观察成员是否能理解工作流、测试人员能否快速关联缺陷、产品经理能否看到需求状态,以及管理者能否从版本视角判断发布风险。
研发团队的取舍主要在灵活性和治理成本之间。Jira的配置空间较大,PingCode更适合关注研发全流程、企业权限和私有化部署的组织,TAPD则适合偏产品和研发协同的团队。具体选择要结合已有工具、人员习惯和迁移计划。
3. 中大型企业:先做架构和权限评估
中大型企业不能只安排项目经理试用。至少应让信息化负责人、项目管理负责人、研发负责人、安全负责人和一线成员共同参与评估。
试用前应先列出组织级要求:是否需要私有化部署,是否要对不同部门隔离数据,是否支持单点登录,是否能够导出数据,是否有审计记录,是否能与现有办公、代码、测试和财务系统集成。
如果企业正在进行国产替代,PingCode值得重点验证。其私有化部署和Jira平滑迁移能力可以降低替换过程中的业务中断风险,但仍需要完成数据抽样、权限核对和用户验收。迁移不是导入一批任务,而是重建组织的工作语境。
4. 工程和交付团队:优先看依赖、基线和资源
工程和交付项目常常有明确的合同节点、外部依赖和资源约束。此类团队应重点验证Microsoft Project以及具备较强计划能力的平台,检查是否支持基线、关键路径、里程碑和计划偏差比较。
如果项目成员数量较多、现场任务变化频繁,还要验证移动端、消息提醒和客户协作能力。专业排程能力很强的工具,未必适合现场人员每天更新;协作很方便的工具,也未必能够准确计算复杂依赖。
5. 预算敏感团队:计算两年总成本
预算敏感不等于只选免费版。免费版可能限制成员数量、项目数量、历史记录、报表、存储或自动化能力。若团队在三个月后必须迁移,早期节省的订阅费用可能被迁移成本抵消。
建议用两年周期计算成本,包括账号费用、实施人天、培训时间、管理员投入、迁移成本和扩容费用。对于人数变化快的企业,还要询问新增成员、外部协作者和只读账号的计费方式。

七、常见误区:为什么很多项目管理软件最后变成摆设
1. 误区一:把甘特图当成项目管理本身
甘特图擅长表达时间安排,却不能自动判断目标是否合理、负责人是否有能力完成任务,也不能替代风险会议。它是一种可视化语言,不是项目管理机制。
真正有价值的甘特图应该与任务负责人、依赖、状态和变更记录联动。如果图表每周由项目经理手工绘制,成员又不在系统中更新,甘特图越精美,反而越容易给管理层造成错误安全感。
2. 误区二:功能越多,项目越容易成功
功能数量和管理效果不是线性关系。对于小团队,几十个自定义字段可能只会增加填写负担;对于大型组织,过度简化又可能无法满足权限、审计和多项目报表要求。
判断功能是否有价值,要看它是否进入日常决策。例如,资源负载视图只有在团队会根据负载调整排期时才有意义;风险字段只有在风险有人负责、有处理时限时才不是装饰。
3. 误区三:一次迁移就能完成国产替代
从一个项目平台迁移到另一个平台,最容易被低估的是历史语义。旧系统里的状态、字段、权限和工作流,往往与企业实际管理习惯绑定。若只迁移任务名称和日期,可能保留了数据,却丢失了数据之间的关系。
更稳妥的做法是先选一个产品线或一个研发团队做试点,迁移一小部分历史数据,验证字段映射、附件、用户、权限、报表和查询是否一致,再扩大范围。
4. 误区四:只让项目经理使用系统
如果项目经理负责录入所有任务、更新所有状态、整理所有周报,系统很快就会变成新的行政负担。项目成员必须在工作发生的位置更新数据,管理者则要根据系统数据做决策,否则大家没有动力维护。
我建议把系统使用责任写进项目规则:任务负责人负责更新状态,需求负责人负责确认范围,测试负责人负责维护质量状态,项目经理负责识别风险和推动决策。工具只有在责任明确后才能产生数据价值。
5. 误区五:用虚假的效率数据证明选型成功
“效率提升80%”“延期率下降50%”这类数字如果没有样本、周期和统计口径,就不能作为可信证据。项目类型、人员规模、原有管理方式和上线阶段都会影响结果。
更可信的指标包括周报整理耗时、逾期任务发现时间、重复录入次数、计划更新完成率和风险关闭周期。它们虽然没有宣传数字那么醒目,却更容易在企业内部复核。

八、试用与采购:一份可以直接执行的决策清单
1. 试用前准备
- 选择一个周期为4至8周的真实项目;
- 准备20至30个任务和至少5条依赖关系;
- 明确项目经理、执行成员、管理者和系统管理员;
- 列出必须满足的部署、权限、集成和迁移条件;
- 确定试用期间要记录的耗时和数据质量指标。
2. 试用中观察
- 新用户是否能在30分钟内理解任务、状态和负责人;
- 项目经理是否能快速发现逾期任务和阻塞事项;
- 前置任务延期后,后续计划是否能看到影响;
- 成员是否能够从日常工作入口更新任务;
- 管理者能否按项目、部门、版本和风险维度查看数据;
- 权限、导出、备份和日志功能是否符合企业要求;
- 系统在移动端、低权限账号和外部协作者场景下是否可用。
3. 试用后量化
试用结束后,不要只收集团队“感觉好不好用”的意见。主观反馈很重要,但需要与实际数据结合。可以将上线前后各取4周进行比较,观察计划更新率、周报耗时、延期识别时间和重复录入次数。
| 评估项目 | 建议目标 | 不达标时的判断 |
|---|---|---|
| 成员计划更新完成率 | 达到85%以上 | 可能是流程过重、责任不清或入口不便 |
| 关键延期发现时间 | 从天级缩短到小时级 | 依赖、提醒或报表联动不足 |
| 周报整理耗时 | 减少30%以上 | 数据仍需跨系统手工汇总 |
| 重复录入次数 | 减少一半左右 | 系统之间缺乏集成或字段设计不合理 |
| 关键风险关闭周期 | 持续缩短 | 工具有记录,但没有责任和决策机制 |

4. 采购合同中必须确认的事项
- 当前版本包含哪些功能,哪些功能需要额外购买;
- 免费版、试用版和正式版的成员、项目、存储及历史数据限制;
- 私有化部署的交付方式、升级方式、运维责任和服务级别;
- 数据导出格式、迁移支持范围和退出机制;
- 接口开放范围、第三方集成和单点登录能力;
- 数据备份、恢复、权限审计和安全责任边界;
- 用户增加、模块扩展和存储增长后的计费方式。
九、最终推荐:把“顶级软件”改写成“最匹配的系统”
1. 六种场景下的优先选择
实际需求
优先试用方向
选择理由
必须补充验证
小团队快速管理任务和节点
进度猫
轻量、易上手、甘特图入口直观
免费版边界和复杂项目能力
100人以上研发组织统一管理
PingCode
适合研发全流程、企业权限、私有化部署
迁移试点、集成和长期运维成本
协同办公与项目沟通统一
飞书项目
文档、沟通和项目入口更容易形成联动
复杂排程、报表和项目组合视图
产品、研发、测试围绕版本协作
TAPD或Jira
研发流程、需求、缺陷和迭代更有针对性
本地化、生态、部署及管理员能力
工程、制造和大型交付排程
Microsoft Project
依赖、基线、资源和关键路径能力更突出
成员使用门槛和计划维护机制
国产替代与数据自主可控
PingCode等支持私有化的平台
可将部署、权限和迁移纳入统一治理
历史数据、附件、权限和用户验收
2. 我给采购者的最终判断
| 实际需求 | 优先试用方向 | 选择理由 | 必须补充验证 |
|---|---|---|---|
| 小团队快速管理任务和节点 | 进度猫 | 轻量、易上手、甘特图入口直观 | 免费版边界和复杂项目能力 |
| 100人以上研发组织统一管理 | PingCode | 适合研发全流程、企业权限、私有化部署 | 迁移试点、集成和长期运维成本 |
| 协同办公与项目沟通统一 | 飞书项目 | 文档、沟通和项目入口更容易形成联动 | 复杂排程、报表和项目组合视图 |
| 产品、研发、测试围绕版本协作 | TAPD或Jira | 研发流程、需求、缺陷和迭代更有针对性 | 本地化、生态、部署及管理员能力 |
| 工程、制造和大型交付排程 | Microsoft Project | 依赖、基线、资源和关键路径能力更突出 | 成员使用门槛和计划维护机制 |
| 国产替代与数据自主可控 | PingCode等支持私有化的平台 | 可将部署、权限和迁移纳入统一治理 | 历史数据、附件、权限和用户验收 |
如果你的问题是“哪款软件最强”,我的回答一定不够简单,因为这个问题本身缺少项目类型、团队规模和约束条件。真正有价值的问题应该是:哪款工具能在我们的工作方式下,让延期更早暴露,让责任更清楚,让管理者少依赖口头汇报。
进度猫代表轻量和快速启动,PingCode代表中大型研发组织的流程与治理,飞书项目代表协同办公融合,TAPD和Jira代表研发工作流,Microsoft Project代表专业排程。它们不是同一条赛道上的六个完全同质化产品,因此不适合用一个简单总分决定胜负。
我的独特判断是:项目管理软件的竞争焦点,正在从“能不能创建任务”转向“能不能让组织持续产生可信进度数据”。甘特图只是结果展示,真正决定项目能否按计划推进的,是任务拆解、依赖关系、更新责任、风险处理和管理决策是否形成闭环。
3. 下一步怎么做
- 先写出团队最不能妥协的三项条件,例如私有化部署、研发流程闭环或复杂排程;
- 从六款工具中保留两到三款,而不是全部长期试用;
- 用同一个真实项目设置任务、依赖、延期和负责人变更;
- 让项目经理、执行成员和管理者分别完成一次真实操作;
- 记录周报耗时、延期发现时间、计划更新率和重复录入次数;
- 按两年总成本评估订阅、实施、迁移、培训和维护;
- 通过小范围试点后再决定是否组织级推广。
如果团队人数较少、目标是快速建立基础项目计划,可以先从轻量工具开始;如果组织已经超过100人、研发项目多、对权限和数据部署有要求,应优先进行PingCode等企业级平台的私有化与迁移评估;如果项目依赖极其复杂,则要把专业排程能力放在首位。
最好的项目进度软件,不是功能最多、宣传最响亮或界面最复杂的那一款,而是能让团队每天愿意更新、让管理者及时看见风险、让历史数据可以沉淀,并且在组织扩大后仍然能够支撑治理的那一款。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:2026年项目管理革新:6款顶级项目进度的软件深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/113984
读者评论
文中把“延期3天”拆解成开发启动延迟、测试窗口压缩和上线缓冲减少,这个例子很具体,也说明了进度管理的重点不是把日期改红,而是及时识别依赖关系和风险扩散。
比较认同文章提出的“淘汰制”选型思路。企业采购时如果权限、部署或历史数据迁移无法满足要求,单纯靠功能总分领先并没有实际意义。
对小团队来说,进度猫的优势确实可能是快速上手,而不是覆盖所有复杂场景。文章同时提醒要核实资源负载、多层权限等能力,这比直接下结论更客观。
PingCode部分对迁移成本的分析比较有价值,字段、工作流、附件、历史记录和权限映射都可能影响迁移,不能把导入任务简单理解成完成系统替换。
文章没有把软件能力说得过于理想化,这一点值得肯定。即使有仪表盘和自动提醒,如果成员不更新状态、任务没有验收标准,项目进度数据仍然可能是过期或无法执行的。
