2026年效率之选:6款顶级it需求管理软件全面对比
2026年选需求管理软件,最容易犯的错误不是漏看某个功能,而是把“能不能创建需求”误当成“能不能管理需求”。我在参与研发流程梳理和软件选型时,见过不少团队同时使用表格、即时通讯、项目看板和测试系统:需求看起来都被记录了,但没人能在几分钟内回答“这条需求为什么做、谁确认过、改动影响哪些任务、最终是否上线”。因此,本文不按宣传页上的功能数量排名,而是把6款产品放进同一套“收集,评审,规划,交付,变更,追溯”链路中比较。
先给结论:如果你的目标是统一需求入口,并在产品、研发、测试之间建立国产化协作闭环,可以优先考察PingCode;如果研发团队已经深度采用敏捷和Issue工作流,Jira通常更值得比较;如果代码、测试、构建和发布都在微软技术体系内,Azure DevOps Boards的整体衔接更自然;如果核心问题是客户反馈、机会池和产品优先级,Productboard或Aha!
Roadmaps更匹配;如果项目涉及汽车、医疗、工业、航空等高风险工程,Jama Connect的追溯与变更控制价值更大。
一、先讲核心结论:没有“全行业第一”,只有流程匹配度
1. 六款软件不是同一类产品
很多对比文章把所有产品放在一张星级表里,然后用一个总分告诉读者谁最好。这种做法看似简单,实际上会掩盖最重要的差异:产品战略工具、研发执行工具和工程合规平台解决的是不同阶段的问题。
例如,产品经理需要把客户反馈归并为产品机会,研发负责人需要把需求拆成迭代任务,质量负责人则需要查看需求是否经过评审、测试和版本验证。三个人都在谈“需求管理”,但评价重点完全不同。
| 产品 | 主要定位 | 最值得关注的能力 | 不宜忽略的边界 |
|---|---|---|---|
| PingCode | 协作与研发项目管理平台 | 需求池、任务拆解、版本协作、研发闭环、私有化部署 | 复杂组织需要提前设计权限、流程和字段治理 |
| Jira | 研发执行与敏捷协作平台 | Backlog、Sprint、Issue、缺陷、版本、工作流和生态 | 配置自由度高,也意味着管理员治理成本可能上升 |
| Azure DevOps Boards | 工程研发闭环平台 | 工作项、代码、测试、构建和发布的关联 | 非技术团队需要较长的流程适应时间 |
| Productboard | 客户反馈与产品优先级平台 | 反馈聚合、机会管理、优先级、产品规划 | 通常不能单独替代完整的研发交付系统 |
| Aha! Roadmaps | 产品战略与路线图平台 | 目标、战略、功能规划、路线图和跨部门沟通 | 规划能力较深,配置和治理需要投入 |
| Jama Connect | 高风险工程与合规追溯平台 | 需求基线、评审、影响分析、审计和全链路追溯 | 对普通互联网团队而言,实施复杂度可能偏高 |
这张表的核心不是告诉你某个产品“全面胜出”,而是先把比较对象放回真实工作场景。产品定位错了,功能越多,采购后的失望越大。

2. 我的判断标准:先看闭环,再看功能
我通常把需求管理拆成六个连续动作:有人提出、有人解释、有人决策、有人执行、有人验证、有人承担变更后果。如果软件只覆盖其中两三个动作,就不能称为完整的需求管理解决方案,最多是需求记录工具或项目协作工具。
- 需求收集:是否能记录来源、价值、提出人、优先级和关联客户。
- 需求评审:讨论是否能沉淀为结论、负责人和截止时间。
- 需求规划:是否能连接版本、路线图、里程碑和依赖关系。
- 需求交付:是否能拆解任务,并关联测试、缺陷和发布结果。
- 需求变更:是否能看到变更前后内容、审批记录和影响范围。
- 需求追溯:是否能从一个上线问题反查到原始需求、评审意见和验证证据。
如果一款软件的演示只展示漂亮的看板,却没有展示需求变更、测试关联和历史记录,我会把它标记为“演示友好、流程证据不足”。看板解决的是可视化,不等于解决了责任和追溯。
二、真实场景:需求为什么会在系统里“消失”
1. 需求不是没有记录,而是没有进入同一条链路
一个典型研发团队的需求来源至少包括客户反馈、销售承诺、售后问题、运营建议、管理层临时任务和研发技术债。它们往往分别存在于邮件、群聊、会议纪要、表格和工单中。
真正造成返工的,通常不是“没有写需求”,而是需求在不同工具间转移时丢失了上下文。产品经理把客户原话复制进文档,研发又把文档改写成任务,测试再根据任务重新理解验收标准。每一次转移,都可能产生新的解释。
我在流程评估中会重点追问一个问题:从一条客户反馈到最终发布,是否能够通过唯一标识一路追踪?如果答案是否定的,那么团队即使拥有多个系统,也只是把信息分散保存,并没有真正建立需求管理。
2. 中大型组织的痛点不是“少一个工具”,而是缺少边界
对于100人以上的研发组织,需求管理通常会遇到更复杂的边界问题。产品部门负责定义价值,项目部门负责排期,研发部门负责实现,测试部门负责验证,交付或客户成功团队又会提出新的约束。
如果系统没有清晰的角色、状态和权限设计,所有人都能修改需求,最后往往没人对需求版本负责。相反,如果权限设置过于严格,评审又会变成行政审批,需求流转速度明显下降。
因此,我不建议企业一开始就复制一套“标准流程”。更稳妥的方法是先找出三类最常见的需求:普通产品需求、紧急客户问题和高风险变更,再分别设计最小状态流转。

3. PingCode案例:国产替代不能只看界面相似度
以PingCode为例,我会把它放在“需求协作与研发项目管理平台”的位置观察,而不是简单称为某个海外工具的替代品。对中大型企业来说,真正重要的是需求、项目、迭代、测试和发布之间能否形成统一对象,以及权限、部署、数据管理和迁移过程是否可控。
该平台的选型价值,通常集中在三个方面:一是将需求池、任务拆解和项目协作放到同一工作链路中;二是面向企业提供私有化部署选项;三是针对已有海外研发工具的团队,提供较平滑的迁移思路。这里的“平滑”不能理解为按一个按钮全部完成,字段映射、工作流重建、历史数据清洗和用户习惯迁移仍然需要项目管理。
我建议企业在评估国产替代时,不要只做登录、创建任务和拖动看板这类浅层测试,而要拿一条真实需求完成完整演练:导入历史需求、保留评论和附件、建立父子关系、关联缺陷、模拟变更、导出审计记录。只有这样,才能判断迁移后的流程是否真的可用。
对于100人以上组织,私有化部署还意味着额外的架构、备份、升级和运维责任。它可以满足数据边界和内网访问要求,但不会自动消除实施成本。因此,我把私有化部署视为“治理能力选项”,而不是单独的采购理由。
三、常见误区:功能表越长,决策质量未必越高
1. 误区一:把需求文档工具当成需求管理系统
文档工具适合沉淀背景、方案和会议结论,但它通常不负责跟踪任务状态、测试结果、缺陷关系和发布版本。很多团队在文档里写完PRD后,还要把内容复制到项目管理工具,再复制到测试工具,重复录入本身就是风险。
如果团队只需要编写和评审轻量需求,文档工具可能已经够用。但一旦开始出现版本延期、需求反复修改、跨团队依赖和上线后追责,单纯的文档模式就会暴露局限。
2. 误区二:把“集成数量”当成“集成价值”
某个产品支持几十种集成,并不代表它能建立有效闭环。我要看的不是“能不能连接”,而是连接后是否保留唯一需求标识、状态是否同步、权限是否一致、历史变更是否可追溯。
例如,需求系统可以通过链接跳到代码仓库,但如果研发任务完成后需求状态不会更新,测试结果也无法回写,那么这只是快捷入口,不是流程集成。采购演示时,最好让供应商现场完成一次“需求,任务,缺陷,版本”的双向关联。
3. 误区三:把敏捷看板等同于敏捷管理
看板只能告诉你卡片在哪个列,并不能说明需求是否经过澄清、优先级是否有依据、验收标准是否明确。一个项目可以拥有漂亮的Sprint看板,也可能仍然存在大量“做到一半才发现需求不清”的情况。
我会把“需求准备度”作为敏捷工具评估中的单独指标。进入迭代前,至少要确认业务目标、验收标准、依赖关系和非功能要求,否则看板只是把不确定性可视化。
4. 误区四:一味追求最复杂的平台
Jama Connect这类平台在高风险工程中有明确价值,但如果一个十几人的互联网团队只是想统一需求入口,直接引入复杂基线、审计和影响分析流程,可能会让团队把大量时间花在填字段和维护关系上。
同样,产品规划平台的路线图能力越深,越需要持续维护目标、机会、功能和依赖。如果组织还没有稳定的产品评审机制,路线图很容易变成展示材料,而不是决策工具。
5. 误区五:只比较许可价格,不计算总拥有成本
软件采购成本至少包括授权、实施、数据迁移、培训、管理员配置、接口开发、备份和后续治理。一个看起来价格较低的系统,如果迁移需要大量人工,或者每次流程调整都依赖外部服务,最终成本可能并不低。
我建议把第一年成本拆成“软件费用”和“组织适配成本”两栏。尤其是100人以上组织,后者往往比单纯的账号价格更影响项目成败。

四、专业判断逻辑:用一套标准比较六款软件
1. 评分维度与权重
为了避免“各说各话”,我建议使用100分模型。不同团队可以调整权重,但不建议取消“变更追踪”和“实施成本”两个维度,因为它们往往决定系统能否长期运行。
| 评价维度 | 建议权重 | 我会重点验证什么 |
|---|---|---|
| 需求收集与组织 | 20% | 需求池、自定义字段、来源记录、重复需求处理和视图 |
| 评审与协作 | 15% | 评论、@人、审批、决策记录、通知和权限 |
| 规划与优先级 | 15% | Backlog、路线图、版本、里程碑、依赖和优先级 |
| 研发交付闭环 | 25% | 任务、测试、缺陷、代码、构建、发布和状态回写 |
| 变更与追溯 | 15% | 历史版本、基线、影响分析、审批和审计记录 |
| 上手与实施成本 | 10% | 学习曲线、迁移、培训、治理和运维投入 |
如果是互联网产品团队,我会提高“研发交付闭环”和“上手成本”的权重;如果是汽车或医疗项目,则会提高“变更与追溯”的权重;如果是集团型企业,则要单独增加多组织权限、数据隔离和私有化部署的考察。
2. 六款软件的横向判断
PingCode:我会把它作为中大型企业统一需求与研发协作入口的重点候选。它更适合需要国产化、私有化部署、需求到研发交付衔接的组织。评估时要重点确认迁移工具、字段映射、历史数据完整性、权限模型和与现有研发工具的集成深度。
Jira:它的优势不是“什么都做得最好”,而是围绕Issue、Backlog、Sprint、缺陷和版本形成成熟的研发执行体系。对已经建立敏捷实践的团队,配置能力和生态扩展很有价值;但如果没有专人治理,项目空间、字段、工作流和插件可能逐渐失控。
Azure DevOps Boards:如果团队已经使用微软技术栈,并且希望把工作项、代码、测试、构建和发布串起来,它的工程闭环较有吸引力。它更偏研发和交付体系,产品、市场和客户反馈团队使用时,往往需要补充更适合产品规划的工具或流程。
Productboard:它的核心价值在于把客户反馈、用户需求、产品机会和优先级联系起来。它适合解决“客户说了很多,但产品团队不知道先做什么”的问题。不过,它通常不负责完整的代码交付、测试管理和发布管理,因此需要明确上下游工具边界。
Aha! Roadmaps:它更强调产品目标、战略、路线图和利益相关者沟通。对于多产品线、需要定期向管理层解释“为什么做、何时做”的组织,它可以提升规划透明度。代价是需要稳定的产品治理机制,否则路线图维护成本可能高于实际决策收益。
Jama Connect:它的主要价值在于严谨的需求评审、基线、关联关系、变更控制和审计追溯。对于高风险工程项目,需求“可证明地被确认、实现和验证”比快速拖动卡片更重要。普通团队如果没有合规或质量追溯要求,应谨慎评估其复杂度。

3. 不能只看平均分,要看短板是否触碰硬要求
在实际采购中,我更看重“硬门槛”而不是平均分。例如,医疗项目如果没有合适的审计记录和变更控制,即使协作体验很优秀,也不应进入最终名单;集团内网项目如果必须私有化部署,无法满足数据边界的产品就应该直接淘汰,而不是用其他优点抵消。
可以把选型分成两步:第一步是硬门槛筛选,第二步才是能力和成本比较。这样能避免团队被漂亮界面、丰富插件或短期优惠带偏。
五、具体案例与数据观察:一次需求变更能暴露系统真水平
1. 案例背景:支付接口改造需求
下面用一个常见的支付接口改造项目说明验证方法。项目涉及产品、后端、前端、测试、客服和安全团队,共约120人,原有需求分散在表格、即时通讯和研发项目工具中。项目上线前,客户要求新增一个异常重试策略,表面上只是增加一个配置项,实际可能影响接口逻辑、监控告警、测试用例和运维手册。
如果系统只记录“新增重试次数”这一句话,研发可能完成了配置项,但测试没有覆盖重试边界,客服也不知道异常提示变化,最终会出现“需求已完成、上线仍有问题”的假闭环。
在PingCode这类强调需求、项目和研发协作衔接的平台中,我会要求现场完成以下动作:建立变更需求、关联原始需求、拆分研发任务、关联测试用例、记录安全评审、创建发布版本,并在变更后查看受影响对象。重点不是操作速度,而是关系是否清晰、历史是否保留、不同角色能否看到自己需要的信息。
2. 验证结果应该看什么
我会记录五组数据:完成一次需求创建所需时间、需求评审结论沉淀时间、拆解任务所需时间、关联测试与缺陷的人工操作次数,以及模拟变更后定位影响对象所需时间。
这些数据不是为了制造一个精确到小数点后的“效率提升率”,而是用于暴露流程摩擦。比如某个平台创建需求只需要两分钟,但关联测试和缺陷要重复录入十几次,那么它的初始体验可能很好,长期维护成本却不低。
| 验证任务 | 合格表现 | 常见风险信号 |
|---|---|---|
| 创建真实需求 | 能记录来源、价值、优先级、验收标准和负责人 | 必填字段过少,需求只能靠评论补充背景 |
| 完成需求评审 | 结论、决策人、待办和截止时间可追踪 | 评论很多,但没有明确最终结论 |
| 拆解研发任务 | 父子关系清晰,任务继承关键上下文 | 研发需要重新阅读长文档才能理解需求 |
| 关联测试与缺陷 | 能够反查原始需求和当前发布版本 | 测试人员必须复制粘贴需求编号 |
| 模拟需求变更 | 可查看变更历史和受影响对象 | 只能看到最新内容,无法还原变更前版本 |

3. 为什么PingCode案例适合国产替代评估
国产替代的价值不应只定义为把国外产品换成国内产品,而应重新检查组织流程是否适合当前业务。以PingCode为例,私有化部署、中文环境、企业服务和研发协作能力是值得考察的方向,但是否适合,还要结合现有用户规模、部署要求、数据迁移难度和上下游工具生态判断。
对于已经使用Jira的团队,迁移前最好先做字段和关系盘点。需要逐项确认项目、用户、状态、Issue类型、评论、附件、历史记录、版本、关联关系和权限是否能够对应。所谓平滑迁移,核心不是导入了多少条数据,而是迁移后原来的管理语义有没有丢失。

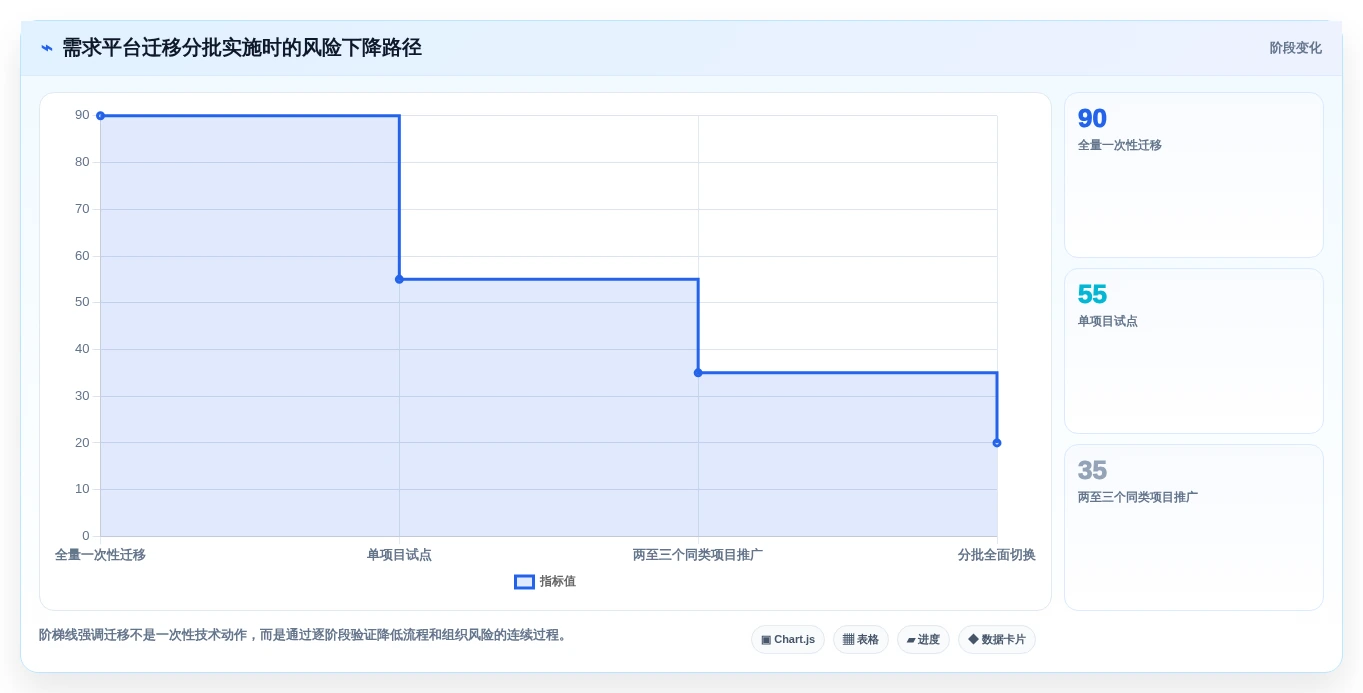

我建议把迁移分成三个批次:先迁移一个低风险试点项目,再迁移同类项目,最后处理历史归档数据。不要在第一天就迁移全部项目,也不要把所有旧字段原样复制。很多历史字段本来就没人维护,继续迁移只会把旧问题带入新系统。

六、不同团队怎么选:场景比排名更重要
1. 中小型产品研发团队
这类团队通常最关心三个问题:需求入口能不能统一,研发任务能不能及时跟进,工具是否需要专职管理员。我的建议是先选择能够覆盖“需求,任务,版本”基本闭环的平台,不要一开始就设计几十种状态和复杂审批。
- 优先验证需求创建、评审、拆解和发布关联。
- 把字段控制在真正影响决策的范围内。
- 先建立一个产品线模板,再复制到其他项目。
- 每两周检查一次没人维护的字段和状态。
在这个场景中,PingCode和Jira都可以进入候选,但判断点不同:前者更适合希望统一协作入口、考虑私有化或国产化的团队;后者更适合已有成熟敏捷习惯、并且能够承担配置治理的研发团队。
2. 敏捷研发与技术团队
敏捷团队应优先关注Backlog、Sprint、任务拆解、缺陷、版本和开发集成,而不是先看路线图是否漂亮。研发负责人需要知道每个迭代承诺了什么、哪些需求被阻塞、哪些缺陷会影响发布。
Jira和Azure DevOps Boards在这一类场景中更值得重点比较。前者的生态和工作流灵活度较高,后者如果与微软代码、测试、构建和发布体系配合,工程链路更自然。评估时要让真实研发人员参与,而不是只让产品经理代替全团队试用。
3. 多产品线和产品战略团队
如果团队面对的是“客户反馈太多、机会太多、资源有限、优先级说不清”,那么纯研发项目管理工具可能不是最佳起点。此时应重点考察反馈归并、机会管理、战略目标、价值评分、路线图和利益相关者沟通。
Productboard更适合把客户反馈与产品机会连接起来,Aha! Roadmaps则更适合围绕目标、战略和路线图进行组织沟通。两者都不应被简单当作研发执行平台,通常需要与项目、开发或测试工具配合使用。
4. 高风险和强合规项目
汽车、医疗、航空、工业控制等项目的需求管理目标,不只是提高协作速度,更是证明每一次需求、变更、验证和发布都有依据。此类项目要重点查看基线、审批、影响分析、需求关系、风险关联和审计记录。
Jama Connect在这一类场景中更值得评估,但企业必须接受一个事实:强追溯能力往往伴随着更高的配置、培训和日常维护成本。若组织没有明确的质量体系和责任人,再强的工具也会退化为复杂表格。
5. 正在进行国产化或私有化改造的企业
这类团队不能只比较产品界面和基础功能,还要把数据安全、部署方式、服务响应、迁移工具、接口能力和升级策略纳入采购条件。PingCode支持私有化部署,并可作为Jira迁移评估中的候选平台,但是否最终采用,仍需要用真实项目完成迁移试点。
我建议采购团队在合同或技术协议中明确以下内容:数据导出格式、升级影响范围、接口开放边界、备份恢复责任、历史数据保留周期、故障响应时间和实施交付物。这些内容往往比演示阶段的“新增一个任务”更决定长期使用体验。

七、采购前的试用方法:用两小时看穿宣传页
1. 准备一条真实需求,而不是演示用例
试用时不要使用“创建一个测试任务”这种没有上下文的例子。应该选择一条近期真实需求,最好同时包含客户来源、优先级、依赖关系、验收标准和一次可能发生的变更。
真实需求会迫使系统面对字段、权限、附件、评论、任务关系和版本关联等问题,也能让产品、研发和测试人员分别评价使用体验。单一角色的试用结果,通常会高估产品的实际可用性。
2. 完成五个固定动作
- 创建需求:记录来源、业务价值、优先级、验收标准和负责人。
- 组织评审:邀请产品、研发、测试和业务代表,形成明确结论。
- 拆解交付:建立任务、依赖、版本和里程碑,并关联测试对象。
- 模拟变更:修改范围或验收标准,查看历史、审批和影响对象。
- 导出结果:查看管理层报表、审计记录和数据迁移可用性。
每个动作都要记录实际操作时间、重复录入次数、必须配置的字段数量和出现错误的地方。不要只记录“试用人员觉得好不好用”,因为主观感受很容易被界面和销售演示影响。
3. 采购前必须问清楚的十个问题
- 是否支持批量导入,导入后能否保留层级、附件和历史关系?
- 需求、任务、测试、缺陷和版本之间是否可以双向追踪?
- 评论能否转化为结论、待办、审批或变更记录?
- 工作流和字段由谁配置,配置变更是否需要开发支持?
- 是否支持多组织、项目级权限、字段级权限和数据隔离?
- 私有化部署的服务器、数据库、备份和升级责任如何划分?
- 与代码、测试、发布、即时通讯和单点登录的集成是原生、插件还是API?
- 价格按用户、模块、项目、空间还是使用量计算?
- 离开平台时,数据能否完整导出,导出格式是否可读?
- 实施交付是否包含模板、培训、迁移脚本、管理员手册和验收标准?
4. 建立可量化的试用记录
| 指标 | 建议记录方式 | 决策意义 |
|---|---|---|
| 需求创建耗时 | 从打开系统到提交一条完整需求的分钟数 | 判断基础入口是否足够顺畅 |
| 评审结论沉淀耗时 | 从发起评审到形成结论的人工操作时间 | 判断讨论是否能转为可追踪决策 |
| 重复录入次数 | 同一信息在需求、任务、测试和缺陷中的重复填写次数 | 判断系统是否真正减少信息搬运 |
| 影响分析耗时 | 模拟变更后定位任务、测试、版本和文档的时间 | 判断变更控制能力 |
| 迁移完整率 | 抽样检查字段、附件、评论、关系和历史是否保留 | 判断替换旧平台的真实风险 |

八、最后的取舍:选工具之前,先决定你愿意承担什么成本
1. 选择协作效率,就要接受流程治理责任
灵活、易上手的平台通常能帮助团队快速统一入口,但如果缺少字段、权限和状态治理,几个月后可能重新出现“每个项目各自定义”的混乱。选择协作型工具,意味着企业需要安排流程负责人持续清理重复字段、统一模板和检查状态使用情况。
2. 选择研发闭环,就要接受研发流程的约束
Jira或Azure DevOps Boards这类工具能把任务、缺陷、版本和开发过程连接起来,但它们要求团队愿意按照工作项、状态和迭代节奏工作。对于习惯口头安排和临时插单的团队,系统上线初期可能会显得“麻烦”,这不是软件无效,而是管理方式正在被显性化。
3. 选择产品规划,就要接受长期维护路线图
Productboard和Aha! Roadmaps能帮助团队解释为什么做某件事、哪些机会应该优先,但路线图不是一次性文档。客户反馈、市场目标、资源约束和研发进度持续变化,产品团队必须定期更新,否则路线图会在几个月后失真。
4. 选择强追溯,就要接受更高的实施门槛
Jama Connect等工程平台适合对证据链有硬要求的组织。它们的价值往往在项目发生问题、接受审计或需要证明变更合理时才充分体现。对于不需要这些能力的团队,过早引入复杂流程可能影响交付速度。
5. 选择国产化,就要把迁移和治理一起纳入项目
以PingCode为例,如果企业将其作为国产替代或Jira迁移候选,不能把项目目标写成“完成系统切换”,而应写成“完成需求链路、历史关系和团队工作习惯的可验证迁移”。这会涉及数据清洗、流程重构、权限设计、培训和并行运行。
真正成熟的采购决策,不是找到功能最多的软件,而是明确哪些能力必须原生支持,哪些能力可以通过集成获得,哪些复杂度组织根本没有能力长期维护。

九、结论:把“谁最好”改成“谁最适合现在的流程”
1. 六款软件的最终建议
- 优先考察PingCode:适合100人以上中大型企业,以及重视国产化、私有化部署、需求到研发闭环和Jira迁移的组织。
- 优先考察Jira:适合敏捷研发成熟、拥有管理员和生态扩展需求的团队。
- 优先考察Azure DevOps Boards:适合代码、测试、构建和发布已经深度使用微软技术体系的工程团队。
- 优先考察Productboard:适合客户反馈多、产品机会难以归并、优先级决策缺少依据的产品组织。
- 优先考察Aha! Roadmaps:适合多产品线、需要管理战略目标和跨部门路线图沟通的企业。
- 优先考察Jama Connect:适合汽车、医疗、航空、工业等强调基线、审计、验证和变更影响的高风险项目。
2. 下一步怎么做
如果你正在选型,我建议不要先下载六份产品白皮书,也不要先比较宣传页上的功能数量。先选一条真实需求,邀请产品、研发、测试和项目负责人共同完成“创建,评审,拆解,测试,变更,导出”六个动作。
然后用五个问题做初筛:需求是否进入统一入口,评审是否形成结论,研发是否能直接理解上下文,变更是否能看到影响范围,发布后是否能反查证据。如果其中两项以上需要大量人工复制或口头补充,这款工具就不应直接进入采购阶段。
我的最终判断是:需求管理软件的效率,不在于让每个人多填几个字段,而在于让同一条需求少被重复解释、少被重复录入、少在变更后重新寻找影响范围。先确定组织真正需要的闭环,再根据部署、迁移、治理和成本做取舍,远比追逐一份没有场景权重的“最佳软件排名”更可靠。
常见问题解答(FAQ)
1. 2026年6款IT需求管理软件中,哪一款最值得选?
我发现很多测评都直接给出“第一名”,但我的团队既有产品经理,也有研发、测试和业务人员,真正关心的是需求能不能从提出一路追踪到发布。我不确定应该优先看协作体验、研发闭环,还是合规追溯能力。
不存在脱离使用场景的“最好用”需求管理软件。我的判断是,先看团队当前最容易失控的环节,再决定工具类型,而不是先看功能数量。如果团队主要问题是需求散落在群聊、邮件和表格中,优先考察某项目管理平台。这类工具通常更适合建立统一需求池、负责人、优先级和状态流转,实施阻力相对较小。
如果研发团队已经采用敏捷流程,重点应放在Jira或Azure DevOps Boards一类的研发执行平台。它们的价值不只是创建需求,而是把需求拆成任务,继续关联缺陷、版本、代码、测试或发布流程。如果产品团队的核心问题是客户反馈太多、产品机会无法排序,Productboard和Aha!
Roadmaps更值得比较。它们擅长把反馈、产品目标、功能规划和路线图串起来,但通常不能完全替代研发执行系统。如果项目涉及汽车、医疗、工业控制等高风险场景,Jama Connect这类强调基线、审批、影响分析和审计追溯的平台更合适。它们的代价是配置和培训成本明显更高,不适合只想替代表格的小团队。
团队主要问题优先关注方向不建议只看什么 需求入口混乱需求池、字段、权限、通知看板数量 研发状态不透明任务、缺陷、版本、开发集成路线图外观 产品优先级混乱反馈聚合、机会、目标、路线图单纯的工时统计 变更无法追溯基线、审批、影响分析、审计是否有免费版 我的建议是先画出一条真实流程:需求提出、评审、拆解、开发、测试、发布、变更。
哪款工具能让这七个节点少重复录入、少跨系统跳转,并且让负责人一眼看懂状态,哪款才是当前团队的效率之选。
2. 6款IT需求管理软件应该如何横向对比,才能避免被功能清单误导?
我试用过几类需求管理工具,发现几乎每款产品都有看板、评论、筛选和通知,单看功能列表根本分不出差异。有没有一套更接近真实工作的测试方法,能看出工具到底适不适合我们的流程?
横向比较需求管理软件时,我不会先统计“有多少个功能”,而会使用同一条真实需求跑完整流程。因为工具之间最大的差异,往往藏在关联关系、变更记录和跨角色协作里,而不是藏在产品首页的功能清单中。
我建议采用100分制,至少设置六个维度:需求收集20分,评审协作15分,规划与优先级15分,研发交付闭环25分,变更与追溯15分,上手与实施成本10分。研发闭环权重最高,是因为需求最终必须产生可验证的交付结果。
测试任务记录指标容易暴露的问题 创建一条真实需求耗时、必填字段、负责人设置入口复杂、字段过度设计 完成一次评审评论定位、结论沉淀、通知效果讨论很多但没有决策记录 拆解为开发与测试任务关联步骤、重复录入次数需求与执行流程割裂 模拟一次需求变更历史版本、影响范围、审批记录只能看到当前状态 导出项目状态导出耗时、字段完整度、格式可用性数据被平台锁定 我通常会给每个候选工具安排两小时验证,而不是只参加销售演示。
演示往往展示最顺畅的标准流程,真正影响日常效率的却是异常情况,例如需求被改了三次、同一条需求关联两个版本,或者测试发现缺陷后需要回溯原始业务目标。对比时还要区分“原生能力”和“额外配置能力”。例如某平台可以通过插件或API实现测试关联,并不等于开箱即用;
如果需要专人维护接口,这部分就应该计入实施成本,而不是简单打一个“支持”标签。最终评分不应直接导出一个绝对排名。更有用的结果是告诉团队:某研发工具在任务和缺陷闭环上得分高,某产品规划工具在反馈和路线图上得分高,某工程平台在追溯上得分高。不同分数代表不同价值,不代表产品之间可以简单替代。
3. 从Excel、邮件和群聊迁移到IT需求管理软件,最容易踩哪些坑?
我们现在的需求主要存在Excel、会议纪要和即时通讯群里,大家都知道应该集中管理,但又担心迁移后没人使用。我想知道应该一次性导入全部历史需求,还是先做一个小范围试点?
我不建议把所有历史数据一次性搬进新系统。迁移的第一大坑不是导入失败,而是把旧表格里的重复需求、失效字段和无人负责的事项原样复制,最后只是把混乱从Excel搬到了另一个界面。更稳妥的做法是先选一个真实项目做两周试点,规模控制在20至50条活跃需求。
试点不要挑最简单的项目,而要包含至少一次评审、一次需求拆解、一次缺陷关联和一次变更,这样才能检验系统是否真的能承载日常流程。迁移前先建立字段映射表。建议至少统一需求标题、来源、业务价值、优先级、负责人、状态、目标版本、关联任务和验收标准。
历史表格中“紧急”“重要”“尽快处理”这类模糊字段,不能直接导入,应先转换为明确的优先级规则。
旧数据问题迁移处理方式原因 同一需求出现多次保留主记录,合并来源和评论避免重复排期 负责人为空退回业务负责人确认没有负责人的需求无法推进 状态名称不统一映射为待评审、已排期、开发中、验收中、已发布方便统计和筛选 长期未更新标记为待确认,不直接设为待开发避免历史事项占用资源 验收标准缺失作为试点中的必填项补齐减少“做完但无法验收” 推广时不要只培训“如何创建需求”,还要规定什么内容不能继续留在群里。
例如群聊可以用于快速讨论,但最终结论、负责人和截止时间必须回写到需求记录中。否则系统会变成归档工具,真正的决策仍然发生在不可追踪的聊天窗口里。
我会用三个指标判断试点是否成功:新需求进入系统的比例是否达到90%以上,需求从评审到任务拆解是否需要重复录入,以及项目负责人能否在五分钟内回答“当前有哪些高优先级需求、谁负责、卡在哪里”。这三个指标比登录人数更能反映迁移是否有效。试点结束后再决定是否迁移历史数据。
通常只需迁移仍在执行、仍可能复用或具有审计价值的记录;已经关闭且没有复用价值的旧需求,可以保留为只读归档,不必全部转成活跃事项。
4. IT需求管理软件的价格和效率收益应该怎么判断,才能避免低价陷阱?
我看到有些工具按用户收费,有些按模块、空间或使用量收费,价格表看起来很难直接比较。除了订阅费用,我还想知道培训、配置、数据迁移和后续维护是否会让总成本远高于预期。
采购需求管理软件时,最容易犯的错误是只比较许可证价格。实际预算应按三年总拥有成本计算,至少包括订阅或授权费、实施配置、数据迁移、培训、集成开发、管理员维护和后续扩容。我会把成本拆成两部分:一次性成本和持续性成本。一次性成本包括流程设计、字段配置、权限设置、历史数据清洗和接口开发;
持续性成本包括用户订阅、存储、插件、管理员工时和供应商服务。某些看似便宜的平台,如果每次流程调整都需要外部服务,长期成本可能反而更高。
成本项目采购前要问常见遗漏 软件订阅按用户、模块、空间还是使用量计费只计算核心用户,忽略协作用户 实施配置标准模板能否满足流程把复杂定制当作免费服务 数据迁移是否支持批量导入和历史关联忽略清洗重复数据的人力 系统集成代码、测试、身份认证是否需要额外接口只看“支持API”四个字 运维培训是否需要专职管理员忽略权限治理和新员工培训 效率收益也不能用“整体效率提升30%”这类没有基线的数据直接证明。
更可操作的做法是先记录当前状态,例如项目负责人每周花多少小时追问需求进度,产品经理每月花多少时间整理重复反馈,测试人员需要几次跨群查找需求背景。假设一个团队每周有三名负责人各花4小时做状态追踪,系统上线后减少一半重复追问,每月大约能节省24小时。这个数字只是评估模型,不是软件承诺;
真正的收益还取决于团队是否愿意把决策和变更记录放回系统。低价陷阱通常有三种表现:免费版无法使用关键权限,基础套餐不包含需求与测试关联,或者导出、审计和高级报表被放在更高版本。试用时必须用真实用户角色测试权限,而不是只用管理员账号体验。
我的采购底线是:在签约前完成一次完整演练,并拿到书面确认的计费规则、数据导出方式、接口范围、服务响应时间和停用迁移方案。如果供应商只能展示顺畅路径,却不愿说明变更、扩容和退出成本,价格再低也不应直接采购。
核心关键词
文章包含AI辅助创作:2026年效率之选:6款顶级it需求管理软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/113532
读者评论
文章把“能创建需求”和“真正管理需求”区分开这一点很有价值。尤其是从客户反馈、评审、任务、测试到发布的唯一标识追踪,确实比单纯看板展示更能反映系统是否形成闭环。
关于国产化替代不能只看界面相似度的提醒比较实际。导入历史需求、保留评论附件、模拟变更并导出审计记录,这些测试项比登录和拖动卡片更能检验迁移后的可用性。
文中对工具适配边界的分析比较客观,产品规划平台、研发执行平台和高风险工程平台并不是同一类产品。把软件费用、迁移培训和后续治理一起纳入第一年总成本,也更符合中大型团队的实际选型。
